同程度的变形。
(11)梁位移:节点核心区梁的上下主筋,柱子主筋密集,互相交叉摆不开,将梁位置挤偏。
构件加工时应根据梁的钢筋大样图,安排好梁两头外露主筋(拐子铁)左右错开,正确设置。
就位时不要将左右位置用错,消除对头主筋顶撞,避免焊接时对钢筋猛砸、硬撬。
事先审查节点区钢筋交叉位置上的矛盾,以利施工。
妥善安排不同方向梁主筋上下位置在交叉点的矛盾,以保证梁标高正确。
(12)节点区做法不规矩,核心区钢筋杂乱,不按大样图的要求去做:核心区的套子必须按规定间距加密(包括节点上部16柱净高,且不小于500mm范围内)或设置点焊钢筋网片。
如设计无明确规定,一般箍筋规格不小于φ8,间距最大不超过8d(或100mm)。
预制装配式框架结构梁、柱、板各节点的连接构造是施工中的关键部位,对结构的整体刚度、强度影响很大,要求细心操作,精心施工,进行严格的质量控制与检查,在自检的基础上办好隐蔽工程验收。
(13)梁、板的支撑长度不够:梁在安装时要注意支座上的搁置长度,在固定之前进行调整,两头伸入节点区的锚固长度要一致,加支撑顶牢,楼板端头不得跨空,不压胡子筋。
(14)梁产生位移、垂偏:梁在就位以后中心线(轴线)对定位轴线之间的位移超过允许偏差。
由于相对称框架梁之间主筋位置互相顶撞、挤压。
梁、柱主筋相碰,摆设困难,将大梁挤歪。
或因其它结构安装时被碰击,或承受施工中的外力而产生位移。
应在大梁就位前找准柱顶的轴线,标定大梁主筋的实际位置线、间距和搭接尺寸,从中间往两边排尺,预先对梁的主筋作一些小的调整,合理安排相互间的位置,避免相互碰挤。
加工厂预制时梁主筋外露部分必须按设计规定位置设置。
当主筋位置有矛盾时也不得任意烧割钢筋,发现问题及时调整。
梁在安装以后梁身出现歪斜,因柱顶或大梁底部不平,支垫不平稳,或因柱子主筋有碍梁端正位,造成大梁侧偏。
应在安装前先对柱顶、梁顶进行整修、抹平、搁方。
就位前理顺梁、柱钢筋的交叉关系,将支座垫平、楔稳。

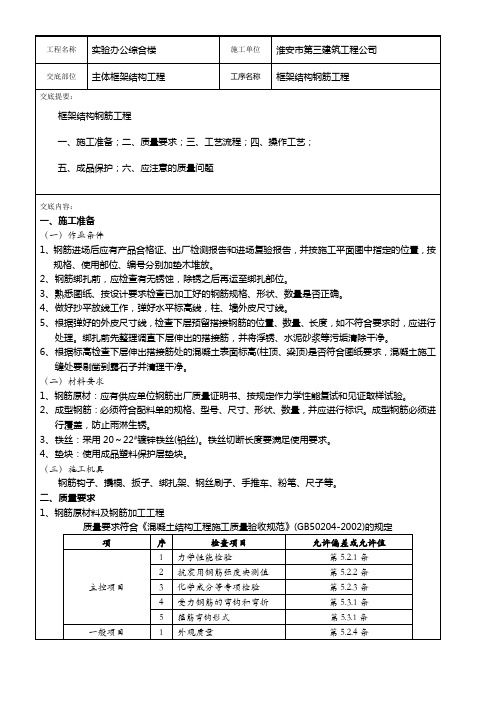

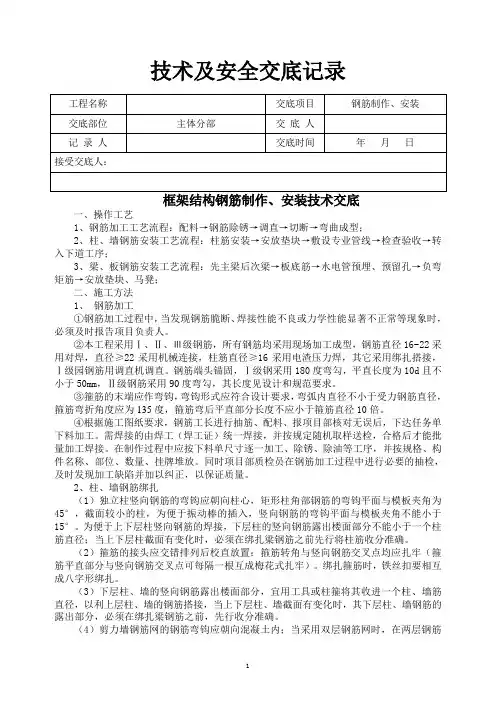

技术及安全交底记录一、操作工艺1、钢筋加工工艺流程:配料→钢筋除锈→调直→切断→弯曲成型;2、柱、墙钢筋安装工艺流程:柱筋安装→安放垫块→敷设专业管线→检查验收→转入下道工序;3、梁、板钢筋安装工艺流程:先主梁后次梁→板底筋→水电管预埋、预留孔→负弯矩筋→安放垫块、马凳;二、施工方法1、钢筋加工①钢筋加工过程中,当发现钢筋脆断、焊接性能不良或力学性能显著不正常等现象时,必须及时报告项目负责人。
②本工程采用Ⅰ、Ⅱ、Ⅲ级钢筋,所有钢筋均采用现场加工成型,钢筋直径16~22采用对焊,直径≥22采用机械连接,柱筋直径≥16采用电渣压力焊,其它采用绑扎搭接,Ⅰ级园钢筋用调直机调直。
钢筋端头锚固,Ⅰ级钢采用180度弯勾,平直长度为10d且不小于50mm,Ⅱ级钢筋采用90度弯勾,其长度见设计和规范要求。
③箍筋的末端应作弯钩,弯钩形式应符合设计要求,弯弧内直径不小于受力钢筋直径,箍筋弯折角度应为135度,箍筋弯后平直部分长度不应小于箍筋直径10倍。
④根据施工图纸要求,钢筋工长进行抽筋、配料、报项目部核对无误后,下达任务单下料加工。
需焊接的由焊工(焊工证)统一焊接,并按规定随机取样送检,合格后才能批量加工焊接。
在制作过程中应按下料单尺寸逐一加工、除锈、除油等工序,并按规格、构件名称、部位、数量、挂牌堆放。
同时项目部质检员在钢筋加工过程中进行必要的抽检,及时发现加工缺陷并加以纠正,以保证质量。

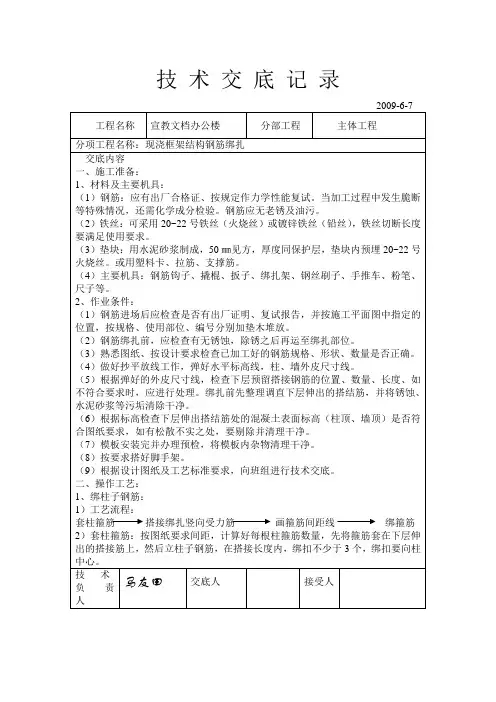

2、柱、墙钢筋绑扎(1)独立柱竖向钢筋的弯钩应朝向柱心,矩形柱角部钢筋的弯钩平面与模板夹角为45°,截面较小的柱,为便于振动棒的插入,竖向钢筋的弯钩平面与模板夹角不能小于15°。
为便于上下层柱竖向钢筋的焊接,下层柱的竖向钢筋露出楼面部分不能小于一个柱筋直径;当上下层柱截面有变化时,必须在绑扎梁钢筋之前先行将柱筋收分准确。
(2)箍筋的接头应交错排列后校直放置;箍筋转角与竖向钢筋交叉点均应扎牢(箍筋平直部分与竖向钢筋交叉点可每隔一根互成梅花式扎牢)。
e)柱筋保护层厚度应符合规范要求,主筋保护层为25mm,采用成品塑料保护层垫块卡在柱竖筋外皮上,间距一般1000mm,以保证主筋保护层厚度准确。
同时,可采用钢筋定距框来保证钢筋位置的正确性。
当柱截面尺寸有变化时,柱应在板内弯折,弯后的尺寸要符合设计要求。
f)墙体拉接筋或埋件,根据墙体所用材料,按有关图集留置。
g)柱筋到结构封顶时,要持别注意边柱外侧柱筋的锚固长度为1.7Lae,具体参见《建筑物抗震构造详图》03G329—1(民用框架、框架—剪力墙、剪力墙部分框支剪力墙)中的有关作法。
同时在钢筋连接时要注意柱筋的锚固方向,保证柱筋正确锚人梁和板内。
(二)梁钢筋绑扎1、在梁侧模板上画出箍筋间距,摆放箍筋。
2、先穿主梁的下部纵向受力钢筋及弯起钢筋,将箍筋按已画好的间距逐个分开;穿次梁的下部纵向受力钢筋及弯起钢筋,并套好箍筋;放主次梁的架立筋;隔一定间距将架立筋与箍筋绑扎牢固;调整箍筋间距使间距符合设计要求,绑架立筋,再绑主筋,主次同时配合进行。
次梁上部纵向钢筋应放在主梁上部纵向钢筋之上,为了保证次梁钢筋的保护层厚度和板筋位置,可将主梁上部钢鞘降低一个次粱上部主筋直径的距离加以解决。
3、框架梁上部纵向钢筋应贯穿中间节点,梁下部纵向钢筋伸入中间节点锚固长度及伸过中心线的长度要符合设计要求。
框架梁纵向钢筋在端节点内的锚固长度也要符合设计要求。
一般大于45d。
绑梁上部纵向筋的箍筋,采用套扣法绑扎。
4、箍筋在叠合处的弯钩,在梁中应交错布置,箍筋弯钩采用135°,平直部分长度为10d。
5、梁端第一个箍筋应设置在距离柱节点边缘50mm处。
梁与柱交接处箍筋应加密,其间距与加密区长度均要符合设计要求。
梁柱节点处,由于梁筋穿在柱筋内侧,导致梁筋保护层加大,应采用渐变箍筋,渐变长度一般为600mm,以保证箍筋与梁筋紧密绑扎到位。
6、在主、次梁受力筋下均应垫垫块(或塑料卡),保证保护层的厚度。
受力筋为双排时,可用短钢筋垫在两层钢筋之间,钢筋排距应符合设计规范要求。

预制钢筋砼框架结构构件安装技术交底一、工程概况本工程为_____项目,采用预制钢筋砼框架结构。
预制构件包括预制柱、预制梁、预制板等。
为确保预制构件安装质量和施工安全,特进行本次技术交底。
二、施工准备1、技术准备(1)熟悉施工图纸,了解预制构件的型号、尺寸、重量等参数。
(2)编制施工方案,明确施工工艺、施工顺序、质量控制要点等。
(3)对施工人员进行技术交底,使其掌握施工要点和质量标准。
2、材料准备(1)预制构件:预制柱、预制梁、预制板等应按照设计要求进行生产,并经过检验合格。
(2)连接材料:包括钢筋套筒、高强螺栓、灌浆料等,应符合设计要求和相关标准。
3、主要机具准备(1)起重设备:根据预制构件的重量和安装高度,选择合适的起重机,如塔吊、汽车吊等。
(2)吊具:包括吊钩、吊索、吊具等,应符合起重设备的要求和预制构件的特点。
(3)测量仪器:水准仪、经纬仪、全站仪等,用于测量预制构件的安装位置和垂直度。
4、作业条件准备(1)施工现场应平整坚实,排水畅通,具备构件运输和堆放的条件。
(2)基础或下部结构应施工完毕,并验收合格。
(3)安装前应在基础或下部结构上弹出预制构件的安装控制线。
三、施工工艺1、预制柱安装(1)柱底坐浆:在预制柱安装前,先在基础顶面铺设一层 20mm厚的水泥砂浆,以保证预制柱与基础的连接牢固。
(2)构件起吊:采用两点起吊,吊点位置应根据预制柱的长度和重量合理确定。
起吊时应保持预制柱平稳,避免倾斜和晃动。
(3)柱就位:将预制柱缓慢吊运至安装位置上方,然后缓慢下落,使预制柱的底部与基础上的控制线对齐。
(4)柱校正:采用经纬仪和水准仪对预制柱的垂直度和水平度进行校正,校正后及时固定。
(5)柱连接:预制柱与基础或下部结构的连接采用钢筋套筒灌浆连接或焊接连接,连接质量应符合设计要求和相关标准。
2、预制梁安装(1)梁支撑:在预制梁安装前,先在柱顶或梁端设置支撑,支撑应牢固可靠。
(2)构件起吊:采用两点起吊,吊点位置应根据预制梁的长度和重量合理确定。

框架结构混凝土浇筑工程技术交底框架结构混凝土浇筑工程是建筑施工中非常重要的一项工作,其质量直接关系到整个建筑的安全和耐久性。
为了保证框架结构混凝土工程的质量,施工前需要进行技术交底,明确施工工艺和要求。
以下是框架结构混凝土浇筑工程技术交底的内容和要点。
一、施工准备工作1.确定施工区域:根据建筑结构图纸,确定混凝土浇筑的具体区域,并设置防护措施,确保施工安全。
2.材料准备:根据设计要求,准备好所需的混凝土、砂浆、钢筋等建材,并按要求进行检验验收。
3.设备准备:确认各种施工设备(例如搅拌机、输送泵、模板等)是否完好,并及时进行检修和保养。
4.质量要求:明确混凝土的强度等级、配合比、坍落度和各项验收标准,确保施工质量符合设计要求。
二、基础处理与模板安装1.基础处理:对混凝土浇灌的基础进行检查,保证其平整、牢固。
如有松散、不平整等问题,需要进行修复、整平,确保基础面的质量。
2.模板制作与安装:根据结构图纸和尺寸要求,制作合适尺寸的模板,并进行运输、安装。
确保模板的牢固性和水平度,防止漏浆和变形现象。
三、钢筋加工与布置1.钢筋到货验收:对到货的钢筋进行验收,检查其规格、质量、抗锈腐蚀性等情况,确保满足设计要求。
2.钢筋加工:根据结构图纸和钢筋加工图纸,按要求进行钢筋的切割、弯曲等加工工作,保证钢筋的准确度和连接质量。
3.钢筋布置:根据设计要求,将加工好的钢筋按标高、间距、弯折长度等要求进行布置,同时注意钢筋与模板之间的间隙,保持一定的混凝土保护层。
四、混凝土浇筑1.施工前准备:清理浇筑区域,移除杂物和积水,同时进行必要的预埋件、管线和构造件的检查和安装。
2.搅拌混凝土:根据设计要求,进行混凝土原材料的加料、搅拌和输送。
确保混凝土的均匀性和坍落度符合要求。
3.浇筑过程:根据浇筑顺序和方式,将混凝土均匀地倒入模板内,同时进行振捣和补充,确保混凝土充实、密实,并排除气泡和杂质。
4.表面处理:对浇筑好的混凝土表面进行养护和处理,防止龟裂、渗水和碱骨料反应等问题。
钢筋混凝土技术交底15篇【第1篇】钢筋混凝土预制桩施工平安技术交底钢筋混凝土预制桩的施工平安技术交底分项工程名称:钢筋混凝土预制桩作业内容接受交底班组或员工签名:交底内容:1.现场全部施工人员均须戴好平安帽,高空作业需系好平安带。
2.施工现场应全面规划,并有施工现场平面布置图;其现场道路应平坦、坚实、畅通,交叉点及危急地区,应设明显标志及围护措施。
3.凡患有高血压及视力不佳的人员不得进行机械操作业,各工种应持证上岗。
4.机械设备应由专人持证操作,操应严格遵守平安操作规程。
5.施工中全部机操人员和协作工种,必需听从指挥讯号,不得随便离开岗位,并常常留意机械运转是否正常,发觉特别应马上检查处理。
6.机械设备都应有漏电爱护装置和良好的接地接零。
7.打桩前,桩头的衬垫严禁用手拨正,不得在桩锤未落到桩顶就起锤,或过早刹车。
8.登上机架高空作业时,应有防护措施,工具、零件严禁下抛。
9.硫磺胶泥的原料及制品在运输、储存和使用时应留意防火,熬制胶泥时,操作人员应穿戴防护用品,熬制场地应通风良好,胶泥浇注后,上节柱应缓缓下放,防止胶泥飞溅。
10.定期检查钢丝绳的磨损状况和其他易损部件,当发觉问题准时更换。
11.每天下班后,应有专人负责关闭、切断电源。
12.施工时尚应遵守施工现场的常规建筑安装工程平安操作规程和国家有关平安法规、规章、条例等。
补充作业指导内容:【第2篇】现浇钢筋混凝土水池与管架钢筋施工平安技术交底市政基础设施工程现浇钢筋混凝土水池与管架钢筋施工平安技术交底编号:市政施管10工程名称分部名称分项名称交底日期年月日交底人交底人职务交底内容:1.预制构件的吊环,应采纳未经冷拉的i级热轧钢筋,严禁以其他钢筋代替。
2.钢筋正式焊接前,应依据施工条件进行试焊,焊件经钢筋焊接性能试验合格方可正式施焊。
3.进行钢筋焊接作业,操作人员必需按规定佩戴护目镜、电焊工作服、面罩、手套、绝缘鞋。
4.钢筋加工机械应设专人管理,使用前应进行检查、试运转,确认机械设备运行符合平安要求;下班后,必需切断电源,锁固电闸箱,并清理场地。
预制钢筋混凝土框架结构构件安装交底记录预制钢筋混凝土框架结构是现代建筑工程中广泛应用的一种结构形式,它能够满足建筑工程的稳定性、安全性和经济性需求。
在建筑工程建造过程中,预制钢筋混凝土框架结构的构件安装是一个非常复杂和重要的过程,需要严格的施工安装交底要求以确保施工的质量和安全。
本文将介绍预制钢筋混凝土框架结构构件安装交底记录的相关信息。
一、交底前准备工作1、构件的准备和组装:在进行构件安装前,需要对构件进行准备和组装。
这包括清洗、涂漆、质量检测和标识等工作。
2、安装工艺和方案:在进行构件的安装前,需要制定安装工艺和方案。
这包括确定安装点、安装顺序、吊装方法、固定方法等。
3、人员的培训和安全教育:在进行构件的安装前,需要对参与施工人员进行安全培训和教育,确保他们具有必要的安全意识和技能。
二、交底内容1、工程名称:记录工程名称、工程编号和工程位置等信息。
2、交底时间:记录交底的时间、地点和参与人员等信息。
3、安装计划:记录构件的安装计划,包括安装点、安装顺序、吊装方法、固定方法等信息。
4、施工要求:记录施工的要求,包括材料和工艺的要求、安全和质量的要求等。
5、注意事项:记录参与施工人员需要注意的事项,如安全、环保、建筑材料等问题。
6、现场照片:记录现场施工情况的照片,以便后期的检查和验收。
7、其他内容:记录需要交底的其他相关内容,如施工计划、施工工艺、材料清单、检验和验收等信息。
三、交底要求1、时间和地点:建筑施工的时间有限,因此准确的交底时间和地点对于保证施工进度非常重要。
2、参与人员:构件的安装涉及到多个技术人员,因此交底人员需要包括相关领导、施工负责人、技术人员等关键参与者。
3、记录方式:交底记录应采用书面形式,同时可以使用图片、视频等多种方式进行记录,以便后续的检查和验收。
4、检查和验收:交底完成后,需要对施工过程进行检查和验收,以确保施工质量和安全。
总之,预制钢筋混凝土框架结构构件安装交底记录是建筑施工中非常重要的一环,其质量和安全直接关系到建筑工程的质量和安全。
技术交底记录编号:允许误差为±5mm;通过撬棍(撬棍配合垫木使用,避免损坏板边角)调节预制阳台板水平位移,确保预制阳台满足设计图纸水平分布要求,允许误差为5mm,叠合板与阳台板平整度误差为±5mm。
待预制阳台板定位完成后,摘除吊钩。
(2)控制措施在预制阳台吊装的过程中,可使用水平尺放置在预制阳台的反坎底部,通过水平气泡来观测预制阳台是否水平,通过同步调节底部支撑对预制阳台的平整度进行调节。
5、预制构件安装尺寸偏差及检验方法三、其他要求1)起重作业人员必须穿防滑鞋,戴安全帽,高处作业应配挂安全带,并应系挂可靠,高挂低用,作业人员酒后不得上岗作业。
2)装配式混凝土结构施工起重机司机、塔吊信号工、塔吊司索工等特种作业人员应持证上岗作业;装配工、灌浆工由所从业施工企业对其进行岗前专项培训,具备岗位需要的基础知识和技能,经从业施工企业考试合格并颁发《装配式混凝土结构施工装配辅助工操作证》合格证后方可上岗作业,并必须定期进行体格检查。
3)构件卸车时充分考虑构件的卸车顺序,保证车体的平衡。
构件卸车挂吊钩、就位摘取吊钩应设置专用登高工具及其他防护措施,严禁沿支承架或构件等攀爬。
4)吊装时应遵循“慢起、快升、缓降”原则,吊运过程应保持平稳;每班作业时宜先试吊一次,测试吊具与塔式起重机是否异常;异形构件必须设计平衡用的吊具或配重,每次起吊脱离堆放点时应予以适当停顿,确保平衡状态后方可继续提升。
5)构件应采用垂直吊运,严禁斜拉、斜吊;吊起的构件应及时安装就位,不得悬挂在空中;吊运和安装过程中,都必须配备信号工、司索工,对构件进行移动、吊升、停止、安装时的全过程,应采用远程通讯设备进行指挥,信号不明不得吊运和安装。
6)结构吊装前,对预埋件、临时支撑、临时防护等进行再次检查,配齐装配工人、操作工具及辅助材料。
7)构件就位后,对未形成空间稳定体系的部分,应采用有效的临时固定或支撑措施,方可缓慢松吊钩;临时固定或支撑措施应在预制构件与结构之间形成永久固定连接,且装配式结构能达到后续施工承载要求,经验收合格报批后方可拆除。

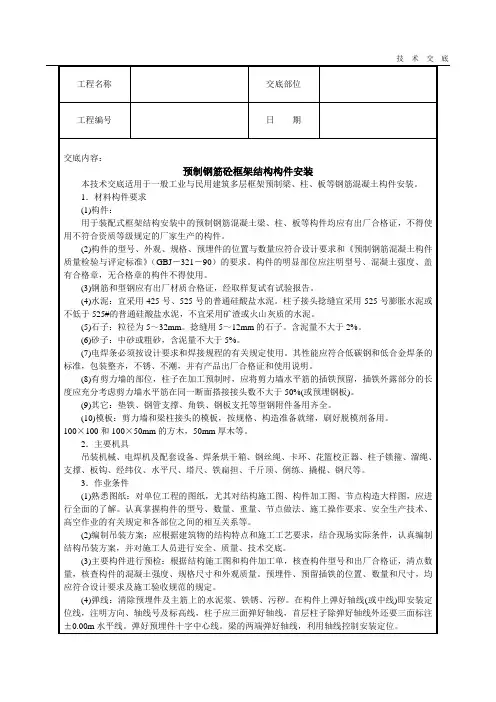

一、施工准备(一)作业条件1、钢筋进场后应检查是否有产品合格证、出厂检测报告和进场复验报告,并按施工平面图中指定的位置,按规格、使用部位、编号分别加垫木堆放。
2、钢筋绑扎前,应检查有无锈蚀,除锈之后再运至绑扎部位。
3、熟悉图纸、按设计要求检查已加工好的钢筋规格、形状、数量是否正确。
4、做好抄平放线工作,弹好水平标高线,柱、墙外皮尺寸线。
5、根据弹好的外皮尺寸线,检查下层预留搭接钢筋的位置、数量、长度,如不符合要求时,应进行处理。
绑扎前先整理调直下层伸出的搭接筋,并将浮锈、水泥砂浆等污垢清除干净。
6、根据标高检查下层伸出搭接筋处的混凝土表面标高(柱顶、墙顶)是否符合图纸要求,混凝土施工缝处要剔凿到露石子并清理干净。
7、按要求搭好脚手架。
8、根据设计图纸及工艺标准要求,向班组进行技术交底。
(二)材料要求1、钢筋原材:应有供应单位或加工单位资格证书,钢筋出厂质量证明书、按规定作力学性能复试和见证敢样试验。
当加工过程中发生脆断等特殊情况,还需作化学成分检验。
钢筋应无老锈及油污。
2、成型钢筋:必须符合配料单的规格、型号、尺寸、形状、数量,并应进行标识。
成型钢筋必须进行覆盖,防止雨淋生锈。
3、铁丝:可采用20~22#铁丝(火烧丝)或镀锌铁丝(铅丝)。
铁丝切断长度要满足使用要求。
4、垫块:用水泥砂浆制成50mm见方,厚度同保护层,垫块内预埋20~22﹟火烧丝,或用塑料卡、拉筋、支撑筋。
(三)施工机具钢筋钩子、撬棍、扳子、绑扎架、钢丝刷子、手推车、粉笔、尺子等。
二、质量要求质量要求符合《混凝土结构工程施工质量验收规范》(GB50204-2015)的规定。
三、工艺流程(一)柱钢筋绑扎套柱箍筋→搭接绑扎竖向受力筋→画箍筋间距线→绑箍筋(二)剪力墙钢筋绑扎立2~4根竖筋→画水平筋间距→绑定位横筋→绑其余横竖筋(三)梁钢筋绑扎1、模内绑扎:画主次梁箍筋间距→放主梁次梁箍筋→穿主梁底层纵筋及弯起筋→穿次梁底层纵筋并与箍筋固定→穿主梁上层纵向架立筋→按箍筋间距绑扎→穿次梁上层纵向钢筋→按箍筋间距绑扎2、模外绑扎(先在粱模板上口绑扎成型后再入模内):画箍筋间距→在主次梁模板上口铺横杆数根→在横杆上面放箍筋→穿主梁下层纵筋一穿次梁下层钢筋→穿主梁上层钢筋→按箍筋间距绑扎→穿次梁上层纵筋→按箍筋间距绑扎→抽出横杆落骨架于模板内(四)板钢筋绑扎清理模板→模板上画线→绑板下受力筋→绑负弯矩钢筋(五)楼梯钢筋绑扎划位置线→绑主筋→绑分布筋→绑踏步筋四、操作工艺(一)柱钢筋绑扎1、套柱箍筋:按图纸要求间距,计算好每根柱箍筋数量,先将箍筋套在下层伸出的搭接筋上,然后立柱子钢筋,在搭接长度内绑扣不少于3个,绑扣要向柱中心。
〔1〕垫层:C15⑵桩芯砼:C40〔3〕承台、JLL、电梯井坑及侧壁砼强度等级为:C40,抗渗等级:P6。
〔4〕楼梯:与主体同时施工时,砼强度等级同主体结构;当不与主体结构同时施工时:砼强度等级C30。
〔5〕过梁、圈梁、构造柱、设备根底:C25。
3、受力钢筋锚固长度的规定:注:1.表中钢筋锚固长度均为直锚形式,当采用“弯锚〃形式时,受拉钢筋的最小锚固长度应三〔0.4la+15d〕,抗震锚固长度应三〔0.4laE+15d〕;其中,0.4la和0.4laE为钢筋水平段的最小长度,15d为钢筋90。
弯折的竖直段最大长度。
2.钢筋直径大于25时,锚固长度按照表中数值的1.1倍采用。
二、钢筋放样1、钢筋翻样应在详细了解所有有关图纸、设计交底、设计洽商等要求根底上,结合设计标准中的构造要求及施工验收标准的质量控制标准统一考虑,特别应注意满足抗震标准和图纸指定的抗震构造图集要求。
2、翻样时必须考虑钢筋的叠放位置和穿插顺序,考虑钢筋和过门窗洞口时的避让关系以确定加工尺寸。
应重点注意钢筋接头形式、接头位置、搭接长度、锚固长度等质量控制重点。
3、在满足标准和设计要求前提下应充分考虑施工可行性、可操作性,尽量为现场绑扎安装提供便利。
应充分考虑材料使用合理性,优化配料尺寸,尽量利用材料。
4、钢筋翻样的总体要求是:种类规格正确、形状尺寸准确、数量足够、施工方便、节约材料、满足标准、规程、标准、图纸等要求。
8、箍筋配制完毕,应按直径、尺寸大小分类码放。
9、钢筋加工的允许偏差四、钢筋绑扎严格按照结构设计总说明中的具体要求以及标准进行钢筋连接、锚固、搭接、绑扎安装和保护层厚度的控制等。
1、承台、根底梁钢筋绑扎工艺流程:清理垫层一桩顶承台连接钢筋绑扎一画承台钢筋位置线一绑扎承台下层筋一垫承台保护层一放置并固定马凳筋一绑扎承台上层筋一框柱插筋一根底梁钢筋绑扎一自检、校正一钢筋掩蔽验收。
〔1〕垫层清理干净,不得有杂物。
然后弹好轴线、墙柱、根底梁、承台边线,组织监理〔建设〕单位验线合格后开始根底钢筋绑扎。
混凝土施工技术交底歇的最长时间应按所用水泥品种、气温及混凝土凝结条件确定,一般超过2h 应按施工缝处理(当混凝土的凝结时间小于2h 时,则应当执行混凝土的初凝时间)。
5、浇筑混凝土时应经常观察模板、钢筋、预留孔洞、预埋件和插筋等有无移动、变形或堵塞情况,发现问题应立即进行处理,并应在已浇筑的混凝土初凝前修正完好。
(三)柱的混凝土浇筑1、柱浇筑前底部应先填5~10cm 厚与混凝土配合比相同的减石子砂浆,柱混凝土应分层浇筑振捣,使用插入式振捣器时每层厚度不大于50cm,振捣棒不得触动钢筋和预埋件。
2、柱高在2m 之内,可在柱顶直接下灰浇筑,超过2m 时,应采取措施(用串桶)或在模板侧面开洞口安装斜溜槽分段浇筑。
每段高度不得超过2m,每段混凝土浇筑后将洞模板封闭严实,并用柱箍箍牢。
3、柱子混凝土的分层厚度应当经过计算确定,而且应当计算每层混凝土的浇筑量,用专制料斗容器称量,保证混凝土的分层准确,并用混凝土标尺杆计量每层混凝土的浇筑高度,混凝土振捣人员必须配备充分的照明设备,保证振捣人员能够看清混凝土的振捣情况。
4、柱子混凝土应一次浇筑完毕,如需留施工缝时应留在主梁下面。
无粱楼板应留在柱帽下面。
在与梁板整体浇筑时,应在柱浇筑完毕后停歇l~1.5h,使其初步沉实,再继续浇筑。
5、浇筑完后,应及时将伸出的搭接钢筋整理复位。
(四)梁、板混凝土浇筑1、梁、板应同时浇筑,浇筑方法应由一端开始用“赶浆法”,即先浇筑梁,根据梁高分层浇筑成阶梯形,当达到板底位置时再与板的混凝土一起浇筑,随着阶梯形不断延伸,梁板混凝土浇筑连续向前进行。
2、梁柱节点钢筋较密时,此处宜用小粒径石子同强度等级的混凝土浇筑,并用小直径振捣棒振捣。
3、浇筑板混凝土的虚铺厚度应略大于板厚,用平板振捣器垂直浇筑方向来回振捣,厚板可用插入式振捣器顺浇筑方向拖拉振捣,并用铁插尺检查混凝土厚度,振捣完毕后用长木抹子抹平。
施工缝处或有预埋件及插筋处用木抹子找平。
一、施工准备(一)作业条件1、钢筋进场后应检查是否有产品合格证、出厂检测报告和进场复验报告,并按施工平面图中指定的位置,按规格、使用部位、编号分别加垫木堆放。
2、钢筋绑扎前,应检查有无锈蚀,除锈之后再运至绑扎部位。
3、熟悉图纸、按设计要求检查已加工好的钢筋规格、形状、数量是否正确。
4、做好抄平放线工作,弹好水平标高线,柱、墙外皮尺寸线。
5、根据弹好的外皮尺寸线,检查下层预留搭接钢筋的位置、数量、长度,如不符合要求时,应进行处理。
绑扎前先整理调直下层伸出的搭接筋,并将浮锈、水泥砂浆等污垢清除干净。
6、根据标高检查下层伸出搭接筋处的混凝土表面标高(柱顶、墙顶)是否符合图纸要求,混凝土施工缝处要剔凿到露石子并清理干净。
7、按要求搭好脚手架。
8、根据设计图纸及工艺标准要求,向班组进行技术交底。
(二)材料要求1、钢筋原材:应有供应单位或加工单位资格证书,钢筋出厂质量证明书、按规定作力学性能复试和见证敢样试验。
当加工过程中发生脆断等特殊情况,还需作化学成分检验。
钢筋应无老锈及油污。
2、成型钢筋:必须符合配料单的规格、型号、尺寸、形状、数量,并应进行标识。
成型钢筋必须进行覆盖,防止雨淋生锈。
3、铁丝:可采用20~22#铁丝(火烧丝)或镀锌铁丝(铅丝)。
铁丝切断长度要满足使用要求。
4、垫块:用水泥砂浆制成50mm见方,厚度同保护层,垫块内预埋20~22﹟火烧丝,或用塑料卡、拉筋、支撑筋。
(三)施工机具钢筋钩子、撬棍、扳子、绑扎架、钢丝刷子、手推车、粉笔、尺子等。
二、质量要求质量要求符合《混凝土结构工程施工质量验收规范》(GB50204-2015)的规定。
三、工艺流程(一)柱钢筋绑扎套柱箍筋→搭接绑扎竖向受力筋→画箍筋间距线→绑箍筋(二)剪力墙钢筋绑扎立2~4根竖筋→画水平筋间距→绑定位横筋→绑其余横竖筋(三)梁钢筋绑扎1、模内绑扎:画主次梁箍筋间距→放主梁次梁箍筋→穿主梁底层纵筋及弯起筋→穿次梁底层纵筋并与箍筋固定→穿主梁上层纵向架立筋→按箍筋间距绑扎→穿次梁上层纵向钢筋→按箍筋间距绑扎2、模外绑扎(先在粱模板上口绑扎成型后再入模内):画箍筋间距→在主次梁模板上口铺横杆数根→在横杆上面放箍筋→穿主梁下层纵筋一穿次梁下层钢筋→穿主梁上层钢筋→按箍筋间距绑扎→穿次梁上层纵筋→按箍筋间距绑扎→抽出横杆落骨架于模板内(四)板钢筋绑扎清理模板→模板上画线→绑板下受力筋→绑负弯矩钢筋(五)楼梯钢筋绑扎划位置线→绑主筋→绑分布筋→绑踏步筋四、操作工艺(一)柱钢筋绑扎1、套柱箍筋:按图纸要求间距,计算好每根柱箍筋数量,先将箍筋套在下层伸出的搭接筋上,然后立柱子钢筋,在搭接长度内绑扣不少于3个,绑扣要向柱中心。
