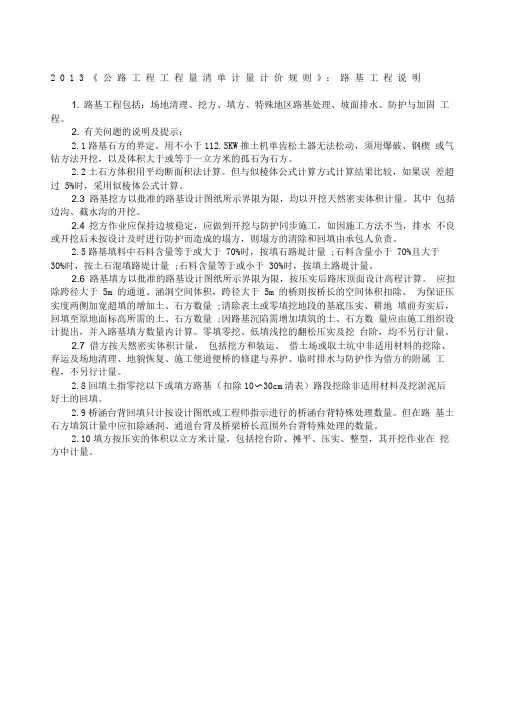

2 0 13 《公路工程工程量清单计量计价规则》:路基工程说明1. 路基工程包括:场地清理、挖方、填方、特殊地区路基处理、坡面排水、防护与加固工程。
2. 有关问题的说明及提示:2.1路基石方的界定。
用不小于112.5KW推土机单齿松土器无法松动,须用爆破、钢楔或气钻方法开挖,以及体积大于或等于一立方米的孤石为石方。
2.2土石方体积用平均断面积法计算。
但与似棱体公式计算方式计算结果比较,如果误差超过 5%时,采用似棱体公式计算。
2.3 路基挖方以批准的路基设计图纸所示界限为限,均以开挖天然密实体积计量。
其中包括边沟、截水沟的开挖。
2.4 挖方作业应保持边坡稳定,应做到开挖与防护同步施工,如因施工方法不当,排水不良或开挖后未按设计及时进行防护而造成的塌方,则塌方的清除和回填由承包人负责。
2.5路基填料中石料含量等于或大于 70%时,按填石路堤计量 ;石料含量小于 70%且大于30%时,按土石混填路堤计量 ;石料含量等于或小于 30%时,按填土路堤计量。
2.6 路基填方以批准的路基设计图纸所示界限为限,按压实后路床顶面设计高程计算。
应扣除跨径大于 5m 的通道、涵洞空间体积,跨径大于 5m 的桥则按桥长的空间体积扣除。
为保证压实度两侧加宽超填的增加土、石方数量 ;清除表土或零填挖地段的基底压实、耕地填前夯实后,回填至原地面标高所需的土、石方数量 ;因路基沉陷需增加填筑的土、石方数量应由施工组织设计提出,并入路基填方数量内计算。
零填零挖、低填浅挖的翻松压实及挖台阶,均不另行计量。
2.7 借方按天然密实体积计量,包括挖方和装运。
借土场或取土坑中非适用材料的挖除、弃运及场地清理、地貌恢复、施工便道便桥的修建与养护、临时排水与防护作为借方的附属工程,不另行计量。
2.8回填土指零挖以下或填方路基(扣除10〜30cm清表)路段挖除非适用材料及挖淤泥后好土的回填。
2.9桥涵台背回填只计按设计图纸或工程师指示进行的桥涵台背特殊处理数量。
公路工程合同工程量清单【工程名称】:XX公路建设项目【合同编号】:XX-2023-GC【编制日期】:XXXX年XX月XX日一、总则1. 本工程量清单是根据《建设工程工程量清单计价规范》及相关法律法规编制而成,旨在明确工程项目的计量、计价方式和支付条件。
2. 本工程量清单为合同不可分割的一部分,与合同条款具有同等法律效力。
二、工程量计算原则1. 工程量的计算应基于设计图纸和设计说明书,确保计算的准确性和合理性。
2. 对于变更或追加的工程量,应按照合同约定的变更程序进行审批后,方可纳入工程量清单。
三、工程量清单内容1. 主体工程:包括路基工程、路面工程、桥梁工程、隧道工程等,详细列出各分项工程的名称、数量、单位和综合单价。
2. 辅助工程:涉及排水系统、防护工程、交通安全设施等,同样需列出具体的分项内容和相应信息。
3. 临时工程:包括施工期间所需的临时道路、临时桥梁、施工围挡等,以及其规模、用途和预计使用时间。
四、计价方式1. 本工程采用固定单价合同,即工程量清单中的每一项工程都有一个固定的单价,最终结算时以实际完成的工程量乘以固定单价计算总价。
2. 如遇市场材料价格波动或其他因素影响成本,双方应根据实际情况协商调整单价。
五、支付条件1. 根据合同约定的支付周期,甲方应按时支付乙方完成的工程量对应的工程款。
2. 对于材料预付款、进度款等特殊款项,应遵循合同约定的支付比例和时间。
六、变更与索赔1. 任何工程量的变更都应经过双方确认,并按照合同约定的程序办理变更手续。
2. 因变更导致的直接费用增减应及时反映在工程量清单中,并由责任方承担相应费用。
七、结算与审计1. 工程完工后,应根据实际完成的工程量和合同约定的计价方式进行最终结算。
2. 双方应对结算结果进行核对,如有争议,可依法申请第三方审计机构进行审计。
路基工程量清单一、前言路基工程是公路建设中的重要部分,对于公路的安全性和可靠性起着至关重要的作用。
路基工程量清单是公路建设过程中,将工程项目分解为工作任务并确定工作量的一项重要工具。
本文将对路基工程量清单的编制方法、主要内容以及应用进行详细介绍。
二、路基工程量清单的编制方法1. 数据采集:在编制路基工程量清单前,需要收集相关的数据资料。
包括公路工程设计图纸、工程规范及技术要求、工程进度计划等。
2. 工作分解:根据设计图纸和规范要求,将整个路基工程划分为各个具体的工作任务。
例如挖土、平整、回填等。
3. 确定工程量:根据工作任务,结合设计规范和技术要求,确定各项工程任务的工作量。
工程量的计算可以通过数学计算、统计分析或实地测量等方法进行。
4. 清单编制:在确定了各项工程任务的工作量后,将其按照一定的格式编制成工程量清单。
清单可以按照工作任务的顺序、单位工程的结构或项目组成进行分类。
三、路基工程量清单的主要内容1. 工作任务:清单中应明确列出各项工作任务的名称和编号。
例如,挖土工作任务可以命名为“土方挖掘(编号)”。
2. 工程量指标:对于每个工作任务,清单中应明确列出其工程量的指标。
例如,挖土工作任务可以包括挖土面积、挖土深度、挖土总量等指标。
3. 计量单位:清单中应指定每个工程量指标的计量单位。
例如,挖土工作任务的计量单位可以为平方米、米或立方米。
4. 工程量计算:清单中应列出各项工程任务的工程量计算公式或方法。
例如,挖土工作任务的计算公式可以为挖土面积乘以挖土深度。
5. 工程量合计:清单中应计算每个工作任务的工程量合计,并在清单的末尾列出工程量总计。
四、路基工程量清单的应用1. 施工计划编制:路基工程量清单可作为施工计划编制的基础数据,通过参考清单中的工程量指标和计量单位,对施工工期和资源进行合理安排。
2. 成本控制:清单中的工程量数据可用于公路工程的成本控制,对各项工作任务的投入成本进行预算和管理。
一、道路工程量清单工程量计算说明
1、清单项目的划分
道路工程分为路基处理、道路基层、人行道及其他,交通管理设施等项目。
各项目所包含的清单项目见表:
2、需要说明的问题
(1)道路各层厚度均以压实的厚度为准。
(2)道路基层和面层的清单工程量均以设计图尺寸以面积计算,不扣除各种并所占面积。
(3)道路基层和面层均按不同结构分别分层设立清单项目。
(4)路基处理、人行道及其他,交通管理设施等的不同项目分别按《建设工程工程量清单计价规范》规定的计量单位和计算规则计算清单工程量。
二、道路工程清单工程量计算规则
1、路基处理
路基处理工程量清单项目设置及工程量计算规则见下表
道路基层工程量清单项目设置及工程量计算规则见表
道路而层工程最清单项目设置及工程量计算规则见下表
4、人行道及其他工程:人行道及其他工程量清单项目设置及工程量计算规则见下表
5、交通管理设备
交通管理设施工程量清单项目设置及工程量计算规则见下表。
道路工程合同工程量清单一、工程量清单说明1. 本工程量清单是根据《建设工程工程量清单计价规范》及相关规定编制而成。
2. 本清单包括了完成道路工程所需的所有主要工程项目及其数量。
3. 投标单位应根据本清单提供的项目和数量进行报价。
4. 本清单中的每一项工程量均为预估量,实际完成的工程量以现场测量为准。
5. 投标单位应确保其报价包含了完成工程所需的全部费用,包括材料费、人工费、机械使用费等。
二、工程量清单(一) 土石方工程1. 开挖土方:根据设计图纸及现场实际情况确定数量。
2. 填筑土方:同上。
3. 路基处理:包括路基平整、压实等。
(二) 路面工程1. 底基层施工:包括材料铺设、压实等。
2. 沥青混凝土路面:按照设计要求及厚度计算面积。
3. 人行道铺装:包括砖块铺设、砂浆勾缝等。
(三) 排水工程1. 排水管道敷设:管道长度按实际敷设计算。
2. 检查井、雨水井:按设计图纸确定数量。
3. 排水沟渠:按实际开挖尺寸计算。
(四) 桥梁工程(如有)1. 桥梁基础:包括桩基、承台等。
2. 桥梁上部结构:包括梁体、桥面板等。
3. 桥梁装饰及附属设施:如栏杆、照明等。
(五) 交通设施工程(如有)1. 交通标线:按设计要求计算面积。
2. 交通信号灯:按设计图纸确定数量。
3. 路灯安装:包括灯杆、灯具等。
(六) 绿化工程(如有)1. 树木种植:按设计要求确定数量。
2. 草坪铺设:按实际铺设面积计算。
3. 绿化带建设:包括土壤改良、种植等。
三、其他说明1. 本清单所列工程量为暂定量,最终结算以实际完成工程量为准。
2. 投标单位应仔细核对清单中的项目和数量,如有异议应及时提出。
3. 本清单未尽事宜,双方应根据实际情况协商解决。
公路工程工程量清单计量规则一、工程量清单工程量清单是根据施工图纸和技术要求,对各项施工工程的工程量进行分项、定额统计和计算的文件,是施工计划和施工组织设计的重要依据。
工程量清单按照不同的部位和性质进行划分,如路基、桥梁、隧道、涵洞等,然后根据不同的工程项目和工艺过程,进行具体的计算和核定。
二、计量规则在进行工程量清单的计算和核定时,应根据清单项的具体要求,采用相应的计量规则。
一般来说,公路工程的工程量计量规则主要有按长、面积、体积以及单位工程计量等。
比如对于路基工程,可以按照长度计算横断面面积和体积;对于桥梁工程,可以按照梁板长度计算桥墩和梁板的体积等。
2.计量单位规则公路工程中,计量单位的选择应根据工程的实际情况和国家相关标准进行确定。
常见的计量单位包括米、平方米、立方米、吨等。
对于施工过程中涉及到的不同的材料和设备,应根据其实际用途和标准规定的计量单位进行计算和核定。
3.计量基本要求在进行工程量清单计量时,应确保计量的准确、完整和规范。
具体要求如下:(1)计量项目的名称应准确、明确,符合业内常用的名称和标准。
(2)计量清单应按照一定的顺序和档次排列,便于施工过程中的计量和核定。
(3)计量工程量的方法应符合施工图纸和技术要求,采用合理的计量规则和计算方法。
(4)计量时应确保计量点的准确和规范,避免因计量点的变动和不准确导致的计量误差。
(5)计量时应注意单位的统一和准确,确保计量结果的可比性和可核实性。
三、工程量的核定在进行工程量计量后,还需要进行工程量的核定。
工程量核定是指对计量结果进行审查和审核,确保工程量的准确和合理。
具体的核定工作包括核对计量清单的准确性和完整性,评估计量结果的可靠性和合理性,发现和纠正计量错误和漏项等。
工程量核定还包括对工程量清单的复核和复审,确保计量结果和核定结果的一致性和正确性。
综上所述,公路工程工程量清单计量规则是对公路工程施工过程中的各项工程量进行确定、计算和核定的规则和方法。
公路工程施工图工程量清单一、路基工程量清单1.1 路基开挖1.1.1 路基开挖量:按照设计要求进行路基开挖,包括土方开挖、石方开挖等。
1.1.2 机械开挖:使用挖掘机等机械设备进行路基开挖。
1.1.3 人工开挖:使用人工工具进行路基开挖。
1.1.4 开挖深度:根据设计要求确定路基开挖的深度。
1.2 路基填筑1.2.1 路基填筑量:将填料填入路基坑中进行填筑。
1.2.2 压实度要求:根据设计要求确定填筑的压实度。
1.2.3 压路机压实:使用压路机等设备进行路基填筑的压实。
1.3 地基处理1.3.1 地基处理量:对路基基础进行地基处理。
1.3.2 地基改良措施:包括加筋土、灌浆等地基改良措施。
1.4 边坡工程1.4.1 边坡开挖:对路基边坡进行开挖作业。
1.4.2 边坡处理:对边坡进行整理、压实等处理。
1.5 路基石方铺筑1.5.1 石方铺筑量:将路基石方进行铺筑作业。
1.5.2 石方种类:根据设计要求选择适当的石方种类。
1.6 路基草皮铺设1.6.1 草皮土方处理量:对路基草皮进行土方处理。
1.6.2 草皮铺设:将草皮铺设在路基上。
二、路面工程量清单2.1 路面铺筑2.1.1 沥青混凝土铺筑量:铺设沥青混凝土路面。
2.1.2 水泥混凝土铺筑量:铺设水泥混凝土路面。
2.2 路面修复2.2.1 损坏路面修复:对已损坏的路面进行修复作业。
2.2.2 补洞量:对路面损坏处进行补洞处理。
2.3 路面标线2.3.1 路面标线量:按照设计要求进行路面标线的划设。
2.4 路面防水2.4.1 防水涂料施工量:对路面进行防水涂料的施工。
2.5 路面养护2.5.1 路面清洗:对路面进行清洗作业。
2.5.2 路面刨平:对路面进行刨平处理。
三、桥梁工程量清单3.1 桥梁基础建设3.1.1 桥墩基础施工量:进行桥墩基础的施工作业。
3.1.2 桥台基础施工量:进行桥台基础的施工作业。
3.2 桥梁上部结构3.2.1 预应力构件安装量:对桥梁上部结构进行预应力构件的安装。
路基工程量清单一、引言路基工程是道路建设中的重要组成部分,它是支撑道路整体结构的基础。
准确的路基工程量清单是进行项目预算、资源调配和进度控制的基础。
本文将针对路基工程的工程量清单进行详细介绍。
二、路基工程概述1. 路基工程定义路基工程是指在道路建设中,对地面进行切割或填筑,以建造适应道路用途的基础、基底和边坡形态的工程。
2. 路基工程类别主要路基工程类别包括:填土路基、切土路基、边坡工程等。
3. 路基工程的作用路基工程的主要作用包括:承载道路荷载,分散荷载到下方地基;保证道路的平整度和纵向坡度;抵御自然灾害和地质灾害等。
三、路基工程量的计算方法1. 基本原则路基工程量计算应遵循精确性、合理性和可操作性的原则。
2. 计算方法路基工程量的计算可以根据设计标准和实际情况采用多种方法,主要包括:面积法、长度法和体积法等。
3. 路基工程量的项目清单根据具体工程需要,路基工程量的项目清单包括:填土路基面积、填土路基长度、填土路基体积、切土路基长度、切土路基体积、边坡面积、边坡长度等。
四、路基工程量清单的编制要点1. 清单的编制依据路基工程量清单的编制应基于相关设计文件和规范标准。
2. 清单项目的详细性路基工程量清单的项目应具体详细,包括工程名称、工程编号、单位工程和单位工程量等。
3. 清单的准确性路基工程量清单的编制应准确无误,避免出现漏项或冗余的情况。
4. 清单的可操作性路基工程量清单的编制应考虑实际操作的可行性,便于后续工程的施工管理和监控。
五、路基工程量清单的应用范围路基工程量清单主要应用于道路建设项目的工程预算、招投标、资源调配和工程管理等方面。
六、结论路基工程量清单是对路基工程的工程量进行准确、详细的计算和编制,对于道路建设项目的顺利进行具有重要的意义。
编制路基工程量清单时,应遵循相应的计算方法和编制要点,确保清单的准确性、详细性和可操作性。
通过合理的应用,路基工程量清单能够为项目的预算、资源调配和工程管理等方面提供有力的支持。
路基四标工程量清单一、前言路基四标工程量清单是在道路基础工程中的一个重要组成部分,用于计算和统计各种路基工程的数量及其费用,为项目工程的预算和设计提供参考依据。
本文将详细介绍路基四标工程量清单的编制内容和要求。
二、编制要求1. 系统完整:清单应包含所有与路基四标工程有关的项目及其相应数量。
2. 按照规范:清单的编制应遵循国家相关规范和标准的要求,确保工程量的准确性和可靠性。
3. 结构合理:清单应按照工程的实际构成,将各项工程量分类清晰、层次分明,方便计算和使用。
4. 数据准确:清单中的参数和数据应准确无误,与设计和施工图纸保持一致。
5. 形式规范:清单的编写要符合工程量填报的规范要求,如单位、精度、统计口径等。
三、清单内容路基四标工程量清单的内容根据路基工程的不同环节,可以包括但不限于以下项目:1. 地质勘探与测量根据设计要求,对路基工程所在地区进行地质勘探,包括土质类型、地层分布、地下水情况等,以及测量工作,如线路勘测、断面测量等。
2. 地表开挖与边坡工程包括路基挖方和填方的数量计算,同时需要考虑开挖土方量、边坡面积、边坡坡度等因素。
3. 路基填筑与加固工程按照设计要求进行路基填筑和加固工程,包括路基填方、压实、加固层等工程量的计算。
4. 排水工程对路基工程进行有效的排水设计,包括渠化设计、管道铺设、排水口设置等工程量的计算。
5. 路面工程路面施工是路基工程的最后一道工序,需要计算路面面积、沥青混凝土量、铺装层厚度等。
四、清单编制流程路基四标工程量清单的编制流程可分为以下几个步骤:1. 收集资料:收集与路基四标工程相关的设计图纸、技术规范、工程量填报模板等资料。
2. 确定项目范围:根据实际情况确定需要编制清单的路基四标工程的项目范围。
3. 统计工程量:根据设计图纸或现场实测数据,按照规范和计算公式进行工程量的统计和计算。
4. 填写清单:将统计得到的工程量填入清单表格中,并进行校对和审核。
5. 编制报告:可以根据需要编制工程量报告,将统计得到的数据进行分析和总结。

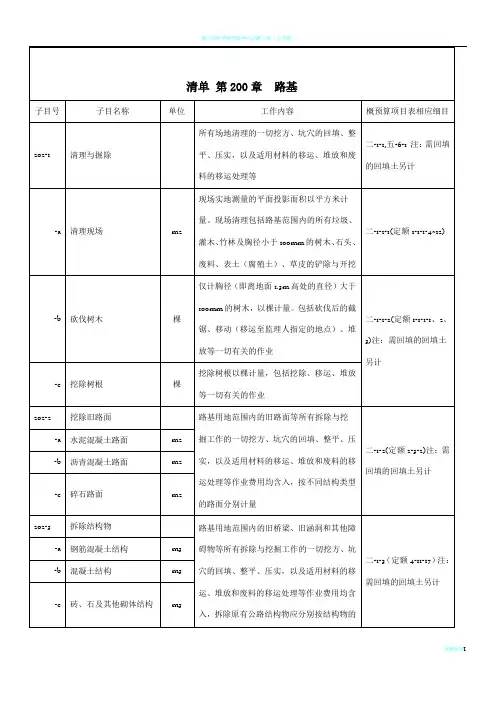

一、路基工程工程量清单计量规则1.场地清理的计量规则1)施工场地清理的计量应按设计图表所示,以投影平面面积(m2)计量。
现场清理路基范围内的所有垃圾、灌木、竹林、胸径小于150mm 的树木、石头、废料、表土(腐殖土)。
草皮的铲除与开挖、借土场的场地清理与拆除(包括临时工程)均应列入土方单价之内,不另行计量。
2)砍伐树木仅计胸径(即离地面1。
3m高处的直径)大于150mm的树木,以棵计量。
包括砍伐后的截锯、移运(移运至监理工程师指导的地点)、堆放等一切有关的作业;挖出树根以棵计量,包括挖出、移运、堆放等一切有关的作业。
2.拆除与挖掘的计量规则1)挖出旧路面应按各种不同结构类型的路面分别以m2计量;拆除原有公路结构物应分别按结构物的类型,以m3计量.2)所有场地清理、拆除与挖掘工作的一切挖方、回填、压实,以及适用材料的移运、堆放和废料的移运处理等作业均不另行计量。
3.路基挖方的计量规则1)路基土石方开挖数量包括边沟、排水沟、截水沟,按路线中线长度乘以横断面面积计算,以m3计量。
2)挖出路基内非适用材料(不包括借土场)的数量,以m3计量。
3)凡超过图纸规定尺寸的开挖,均不予计量。
4)石方爆破的安全措施、弃方的运输和堆放,质量检验、临时道路和临时排水的维修等均不另计量,作为附属工作。
5)在挖方路基的路床顶面以下,土方断面应挖松深300mm再压实;石方断面应辅以人工凿平或填平压实。
此两项作为附属工作,均不予计量.6)改河、改渠、改路的开挖工程按图纸施工,计量方法同路基土方石方开挖。
4。
路基填筑的计量规则1)填筑路基的土方数量,以横断面施工图为依据,按不同来源(包括利用土方、利用石方和借方等)分别计量。
2)零填挖路段的翻松、压实不另计量。
3)零填挖路段的换填土,按压实的体积以m3计量.计价中包括表面不良土的翻挖运弃(不计运距),换填好土的挖运(免费运距以内)、摊平、压实、等一切与此有关作业的费用。
4)利用土、石填方及土石混合填料的的填方,按压实的体积以m3计量。
