物业公司冬季防寒防冻措施
- 格式:pptx
- 大小:507.02 KB
- 文档页数:15


(2007年度)冬季防寒、防冻
安
全
施
工
措
施
中煤三建二十九工程处扎赉诺尔项目部
二零零七年八月十六日
编 制:
审 批:
批准日期:
目 录
一、扎赉诺尔地区气温状况
二、冬季施工准备
三、冬季施工砼的配制、拌和、运输
四、冬季防寒、防冻、防火、防滑工作措施
一、 扎赉诺尔区气温状况
扎赉诺尔区属大陆亚寒带气候,冬寒夏热,温差变化大,夏季短暂,冬季漫长。根据满洲里市和扎赉诺尔区气象资料记载,年气温在零下时间达7个月,每年10月份开始结冰,冻土深度一般在2.5~3m。
降雨多集中在6、7、8月份,其它月份很少,每年降雨量一般在250~300mm;积雪厚度一般在512mm。
蒸发量以4~9月份最大,年蒸发量一般在1200~1500mm。
全年以西南风最多,其次为西北风、东南风。风向6、7、8月份多为东北风,并以1、2、12月风速最小,3、4、5、11月风速最大,风速一般4~7m/s,年平均风力为5~6级,最大10级。
二、冬季施工准备工作
1、当室外日平均气温连续5天稳定低于5℃,即进入冬季施工期。
2、矿建工程冬季施工,应考虑所需的热源和材料有可靠的来源,减少能源消耗。应力求施工速度快,缩短工期。
3、进入冬季施工前,必须完成煤炉、暖气片、暖气管道的安装。埋入地下的管道和架空管道应做好保温。
4、冬季施工燃料主要考虑生活用煤,车间、办公场所、职工宿舍、采暖热源用煤,保证生活、生产的需要,应提前进行准备。
5、锅炉及供暖管道安装好,注意保温,提前试烧。
6、搅拌站及原材料存放场地均设在综采设备库内,综采设备库出入口应安设保温门帘,保证库内温度。库内设置热水罐,保证混凝土正常搅拌。搅拌机清洗时的污水应做好排水,封闭好沉淀池,防止污水冻结,定期清理沉淀池,保证排污管道畅通。
7、根据冬季施工方法所选定的保温材料品种、规格、使用周转次数和工程量,算出年度计划用量,向材料部门提出供应计划和进场日期。

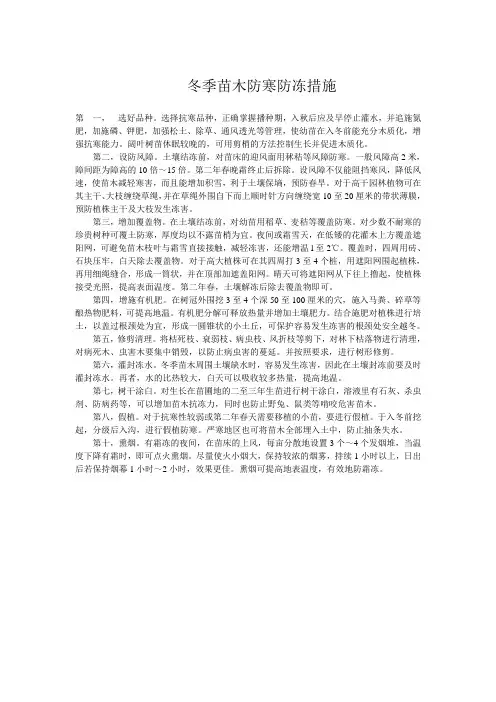

冬季苗木防寒防冻措施
第 一, 选好品种。选择抗寒品种,正确掌握播种期,入秋后应及早停止灌水,并追施氮肥,加施磷、钾肥,加强松土、除草、通风透光等管理,使幼苗在入冬前能充分木质化,增强抗寒能力。阔叶树苗休眠较晚的,可用剪梢的方法控制生长并促进木质化。
第二,设防风障。土壤结冻前,对苗床的迎风面用秫秸等风障防寒。一般风障高2米,障间距为障高的10倍~15倍。第二年春晚霜终止后拆除。设风障不仅能阻挡寒风,降低风速,使苗木减轻寒害,而且能增加积雪,利于土壤保墒,预防春旱。对于高干园林植物可在其主干、大枝缠绕草绳,并在草绳外围自下而上顺时针方向缠绕宽10至20厘米的带状薄膜,预防植株主干及大枝发生冻害。
第三,增加覆盖物。在土壤结冻前,对幼苗用稻草、麦秸等覆盖防寒。对少数不耐寒的珍贵树种可覆土防寒,厚度均以不露苗梢为宜。夜间或霜雪天,在低矮的花灌木上方覆盖遮阳网,可避免苗木枝叶与霜雪直接接触,减轻冻害,还能增温l至2℃。覆盖时,四周用砖、石块压牢,白天除去覆盖物。对于高大植株可在其四周打3至4个桩,用遮阳网围起植株,再用细绳缝合,形成一筒状,并在顶部加遮盖阳网。晴天可将遮阳网从下往上撸起,使植株接受光照,提高表面温度。第二年春,土壤解冻后除去覆盖物即可。
第四,增施有机肥。在树冠外围挖3至4个深50至100厘米的穴,施入马粪、碎草等酿热物肥料,可提高地温。有机肥分解可释放热量并增加土壤肥力。结合施肥对植株进行培土,以盖过根颈处为宜,形成一圆锥状的小土丘,可保护容易发生冻害的根颈处安全越冬。
第五,修剪清理。将枯死枝、衰弱枝、病虫枝、风折枝等剪下,对林下枯落物进行清理,对病死木、虫害木要集中销毁,以防止病虫害的蔓延。并按照要求,进行树形修剪。
第六,灌封冻水。冬季苗木周围土壤缺水时,容易发生冻害,因此在土壤封冻前要及时灌封冻水。再者,水的比热较大,白天可以吸收较多热量,提高地温。

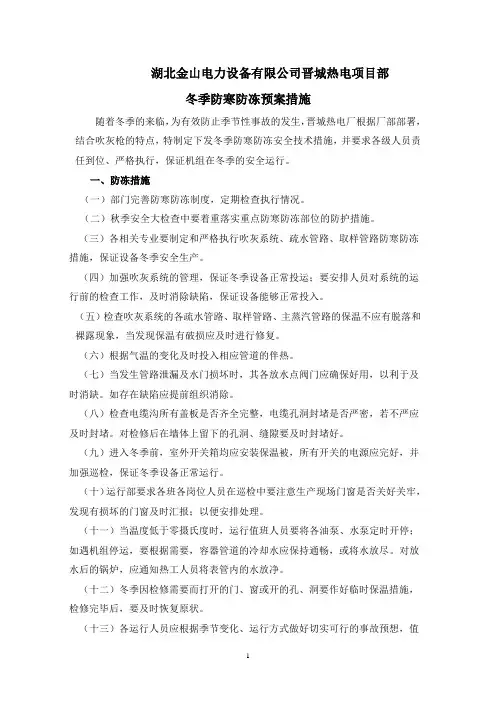

1 湖北金山电力设备有限公司晋城热电项目部
冬季防寒防冻预案措施
随着冬季的来临,为有效防止季节性事故的发生,晋城热电厂根据厂部部署,结合吹灰枪的特点,特制定下发冬季防寒防冻安全技术措施,并要求各级人员责任到位、严格执行,保证机组在冬季的安全运行。
一、防冻措施
(一)部门完善防寒防冻制度,定期检查执行情况。
(二)秋季安全大检查中要着重落实重点防寒防冻部位的防护措施。
(三)各相关专业要制定和严格执行吹灰系统、疏水管路、取样管路防寒防冻措施,保证设备冬季安全生产。
(四)加强吹灰系统的管理,保证冬季设备正常投运;要安排人员对系统的运行前的检查工作,及时消除缺陷,保证设备能够正常投入。
(五)检查吹灰系统的各疏水管路、取样管路、主蒸汽管路的保温不应有脱落和裸露现象,当发现保温有破损应及时进行修复。
(六)根据气温的变化及时投入相应管道的伴热。
(七)当发生管路泄漏及水门损坏时,其各放水点阀门应确保好用,以利于及时消缺。如存在缺陷应提前组织消除。
(八)检查电缆沟所有盖板是否齐全完整,电缆孔洞封堵是否严密,若不严应及时封堵。对检修后在墙体上留下的孔洞、缝隙要及时封堵好。
(九)进入冬季前,室外开关箱均应安装保温被,所有开关的电源应完好,并加强巡检,保证冬季设备正常运行。
(十)运行部要求各班各岗位人员在巡检中要注意生产现场门窗是否关好关牢,发现有损坏的门窗及时汇报;以便安排处理。
(十一)当温度低于零摄氏度时,运行值班人员要将各油泵、水泵定时开停;如遇机组停运,要根据需要,容器管道的冷却水应保持通畅,或将水放尽。对放水后的锅炉,应通知热工人员将表管内的水放净。
(十二)冬季因检修需要而打开的门、窗或开的孔、洞要作好临时保温措施,检修完毕后,要及时恢复原状。
(十三)各运行人员应根据季节变化、运行方式做好切实可行的事故预想,值 2 班期间应加强对设备的检查和维护,发现缺陷及时联系维护单位处理。

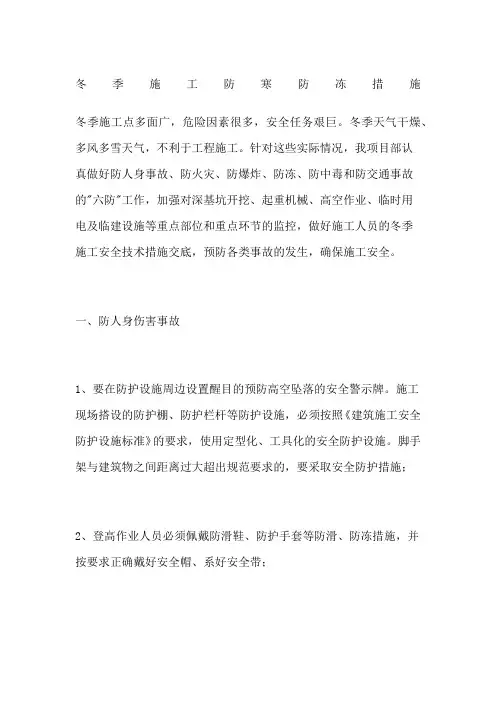

冬季施工防寒防冻措施
冬季施工点多面广,危险因素很多,安全任务艰巨。冬季天气干燥、多风多雪天气,不利于工程施工。针对这些实际情况,我项目部认真做好防人身事故、防火灾、防爆炸、防冻、防中毒和防交通事故的"六防"工作,加强对深基坑开挖、起重机械、高空作业、临时用电及临建设施等重点部位和重点环节的监控,做好施工人员的冬季施工安全技术措施交底,预防各类事故的发生,确保施工安全。
一、防人身伤害事故
1、要在防护设施周边设置醒目的预防高空坠落的安全警示牌。施工现场搭设的防护棚、防护栏杆等防护设施,必须按照《建筑施工安全防护设施标准》的要求,使用定型化、工具化的安全防护设施。脚手架与建筑物之间距离过大超出规范要求的,要采取安全防护措施;
2、登高作业人员必须佩戴防滑鞋、防护手套等防滑、防冻措施,并按要求正确戴好安全帽、系好安全带;
3、遇到雨雪等恶劣天气时,要及时清除施工现场的积水、积雪,严禁雨雪和大风天气强行组织施工作业;
4、对施工现场脚手架、安全网等防护设施的拆除,要实行严格的内部审批制度,不得随意拆除。为保持防护架体的稳定性和可靠性,在栏杆架体中间部位应加设一道保护杆件。
二、防火灾事故
1、加强防火安全教育,尤其是存在易燃易爆物质的区域,应对作业人员加强禁止烟火的教育,各项目要加强动火管理,建立各级防火安全责任制度;
2、消防设施及器材应做到齐全、完好和能用。在入冬前进行一次全面检查;
3、严防电器火灾发生。生活区严禁使用电炉子、电热管取暖和做饭,禁止使用自制的电褥子,电褥子使用后应及时断电;
4、加强冬季取暖的统一管理,宿舍的公用取暖设施应设专人管理,严禁在宿舍内使用电炉或采用明火取暖。
三、防冻、防滑
1、防止施工场地、运输道路积水和结冰,造成安全隐患;脚手架,脚手板有冰雪积留时,施工前应清除干净。
2、工地临时水管应埋入冻土层以下或用草包等材料保温。水箱存水,下班前应放尽。
3、应由专业电工负责安装、维护和管理用电设备,严禁其它人员随意拆、改装电气线路。
