危险作业许可证(最新版GB30871-2014)动火安全作业证申请单位申请人作业证编号动火作业级别动火方式动火地点动火时间自年月日时分始至年月日时分止动火作业负责人动火人动火分析时间年月日时年月日时年月日时分析点名称分析数据分析人涉及的其他特殊作业危害辨识序号安全措施确认人1 动火设备内部构件清理干净,蒸汽吹扫或水洗合格,达到用火条件2 断开与动火设备相连接的所有管线,加盲板()块3 动火点周围的下水井、地漏、地沟、电缆沟等已清除易燃物,并已采取覆盖、铺沙、水封等手段进行隔离4 罐区内动火点同一围堰和防火间距内的油罐不同时进行脱水作业5 高处作业已采取防火花飞溅措施6 动火点周围易燃物已清除7 电焊回路线已接在焊件上,把线未穿过下水井或其他设备搭接8 乙炔气瓶(直立放置)、氧气瓶与火源间的距离大于10m9 现场配备消防蒸汽带()根,灭火器()台,铁锹()把,石棉布()块10 其他安全措施:编制人:生产单位负责人监火人动火初审人实施安全教育人申请单位意见签字:年月日时分安全管理部门意见签字:年月日时分动火审批人意见签字:年月日时分动火前,岗位当班班长验票签字:年月日时分完工验收签字:年月日时分受限空间安全作业证申请单位申请人作业证编号受限空间所属单位受限空间名称作业内容受限空间内原有介质名称作业时间自年月日时分始至年月日时分止作业单位负责人监护人作业人涉及的其他特殊作业危害辨识分析分析项目有毒有害介质可燃气氧含量时间部位分析人分析标准分析数据序号安全措施确认人1 对进入受限空间危险性进行分析2 所有与受限空间有联系的阀门、管线加盲板隔离,列出盲板清单,落实抽堵盲板责任人3 设备经过置换、吹扫、蒸煮4设备打开通风孔进行自然通风,温度适宜人员作业;必要时采用强制通风或佩戴空气呼吸器,不能用通氧气或富氧空气的方法补充氧5相关设备进行处理,带搅拌机的设备已切断电源,电源开关处加锁或挂“禁止合闸”标志牌,设专人监护6 检查受限空间内部已具备作业条件,清罐时(无需用/已采用)防爆工具7 检查受限空间进出口通道,无阻碍人员进出的障碍物8 分析盛装过可燃有毒液体、气体的受限空间内的可燃、有毒有害气体含量9 作业人员清楚受限空间内存在的其他危险因素,如内部附件、集渣坑等10 作业监护措施:消防器材()、救生绳()、气防装备()11其他安全措施:编制人:实施安全教育人申请单位意见签字:年月日时分审批单位意见签字:年月日时分完工验收签字:年月日时分盲板抽堵安全作业证申请单位申请人作业证编号设备管道名称介质温度压力盲板实施时间作业人监护人材质规格编号堵抽堵抽堵抽生产单位作业指挥作业单位负责人涉及的其他特殊作业盲板位置图及编号:序号安全措施确认人1 在有毒介质的管道、设备上作业时,尽可能降低系统压力,作业点应为常压2 在有毒介质的管道、设备上作业时,作业人员穿戴适合的防护用具3 易燃易爆场所,作业人员穿防静电工作服、工作鞋;作业时使用防爆灯具和防爆工具4 易燃易爆场所,距作业地点30m内无其他动火作业5 在强腐蚀性介质的管道、设备上作业时,作业人员已采取防止酸碱灼伤的措施6 介质温度较高、可能造成烫伤的情况下,作业人员已采取防烫措施7 同一管道上不同时进行两处以上的盲板抽堵作业8 其他安全措施:编制人:实施安全教育人生产车间(分厂)意见签字:年月日作业单位意见签字:年月日审批单位意见签字:年月日盲板抽堵作业单位确认情况签字:年月日生产车间(分厂)确认情况签字:年月日高处安全作业证申请单位申请人作业证编号作业时间自年月日时分始至年月日时分止作业地点作业内容作业高度作业类别作业单位监护人作业人涉及的其他特殊作业危害辨识序号安全措施确认人1 作业人员身体条件符合要求2 作业人员着装符合工作要求3 作业人员佩戴合格的安全帽4 作业人员佩戴安全带、安全带高挂低用5 作业人员携带有工具袋及安全绳6 作业人员佩戴:A.过滤式防毒面具或口罩,B.空气呼吸器7 现场搭设的脚手架、防护网、围栏符合安全规定8 垂直分层作业中间有隔离设施9 梯子、绳子符合安全规定10 石棉瓦等轻型棚的承重梁、柱能承重负荷的要求11 作业人员在石棉瓦等不承重物作业所搭设的承重板稳定牢固12 采光、夜间作业照明符合作业要求,(需采用并已采用/无需采用)防爆灯13 30m以上高处作业配备通讯、联络工具14 其他安全措施:编制人:实施安全教育人生产单位作业负责人意见签字:年月日时分作业单位负责人意见签字:年月日时分审核部门意见签字:年月日时分审批部门意见签字:年月日时分完工验收签字:年月日时分吊装安全作业证吊装地点吊装工具名称作业证编号吊装人员及特殊工种作业证号监护人吊装指挥及特殊工种作业证号起吊重物质量(t)作业时间自年月日时分始至年月日时分止吊装内容危害辨识序号安全措施确认人1 吊装质量大于等于40t的重物和土建工程主体结构;吊装物体虽不足40t,但形状复杂、刚度小、长径比大、精密贵重,作业条件特殊,已编制吊装作业方案,且经作业主管部门和安全管理部门审查,报主管(副总经理/总工程师批准)2 指派专人监护,并监守岗位,非作业人员禁止入内3 作业人员已按规定佩戴防护器具和个体防护用品4 已与分厂(车间)负责人取得联系,建立联系信号5 已在吊装现场设置安全警戒标志,无关人员不许进入作业现场6 夜间作业采用足够的照明7 室外作业遇到(大雪/暴雨/大雾/六级以上大风),已停止作业8 检查起重吊装设备、钢丝绳、缆风绳、链条、吊钩等各种机具,保证安全可靠9 明确分工、坚守岗位,并按规定的联络信号,统一指挥10 将建筑物、构筑物作为锚点,需经工程处审查核算并批准11 吊装绳索、缆风绳、拖拉绳等避免同带电线路接触,并保持安全距离12 人员随同吊装重物或吊装机械升降,应采取可靠的安全措施,并经过现场指挥人员批准13 利用管道、管架、电杆、机电设备等作吊装锚点,不准吊装14 悬吊重物下方站人、通行和工作,不准吊装15 超负荷或重物质量不明,不准吊装16 斜拉重物、重物埋在地下或重物坚固不牢,绳打结、绳不齐,不准吊装17 棱角重物没有衬垫措施,不准吊装18 安全装置失灵,不准吊装19 用定型起重吊装机械(履带吊车/轮胎吊车/矫式吊车等)进行吊装作业,遵守该定型机械的操作规程20 作业过程中应先用低高度、短行程试吊21 作业现场出现危险品泄漏,立即停止作业,撤离人员22 作业完成后现场杂物已清理23 吊装作业人员持有法定的有效的证件24 地下通讯电(光)缆、局域网络电(光)缆、排水沟的盖板,承重吊装机械的负重量已确认,保护措施已落实25 起吊物的质量()t,经确认,在吊装机械的承重范围26 在吊装高度的管线、电缆桥架已做好防护措施27 作业现场围栏、警戒线、警告牌、夜间警示灯已按要求设置28 作业高度和转臂范围内,无架空线路29 人员出入口和撤离安全措施已落实:A.指示牌;B.指示灯30 在爆炸危险生产区域内作业,机动车排气管已装火星熄灭器31 现场夜间有充足照明:36V、24V、12V防水型灯;36V、24V、12V防爆型灯32 作业人员已佩戴防护器具33 其他安全措施:编制人:实施安全教育人生产单位安全部门负责人(签字):生产单位负责人(签字):作业单位安全部门负责人(签字):作业单位负责人(签字):审批部门意见签字:年月日时分临时用电安全作业证吊装地点吊装工具名称作业证编号吊装人员及特殊工种作业证监护人吊装指挥及特殊工种作业证起吊重物质量(t)作业时间自年月日时分始至年月日时分止吊装内容危害辨识序号安全措施确认人1 吊装质量大于等于40t的重物和土建工程主体结构;吊装物体虽不足40t,但形状复杂、刚度小、长径比大、精密贵重,作业条件特殊,已编制吊装作业方案,且经作业主管部门和安全管理部门审查,报主管(副总经理/总工程师批准)2 指派专人监护,并监守岗位,非作业人员禁止入内3 作业人员已按规定佩戴防护器具和个体防护用品4 已与分厂(车间)负责人取得联系,建立联系信号5 已在吊装现场设置安全警戒标志,无关人员不许进入作业现场6 夜间作业采用足够的照明7 室外作业遇到(大雪/暴雨/大雾/六级以上大风),已停止作业8 检查起重吊装设备、钢丝绳、缆风绳、链条、吊钩等各种机具,保证安全可靠9 明确分工、坚守岗位,并按规定的联络信号,统一指挥10 将建筑物、构筑物作为锚点,需经工程处审查核算并批准11 吊装绳索、缆风绳、拖拉绳等避免同带电线路接触,并保持安全距离12 人员随同吊装重物或吊装机械升降,应采取可靠的安全措施,并经过现场指挥人员批准13 利用管道、管架、电杆、机电设备等作吊装锚点,不准吊装14 悬吊重物下方站人、通行和工作,不准吊装15 超负荷或重物质量不明,不准吊装16 斜拉重物、重物埋在地下或重物坚固不牢,绳打结、绳不齐,不准吊装17 棱角重物没有衬垫措施,不准吊装18 安全装置失灵,不准吊装19 用定型起重吊装机械(履带吊车/轮胎吊车/矫式吊车等)进行吊装作业,遵守该定型机械的操作规程20 作业过程中应先用低高度、短行程试吊21 作业现场出现危险品泄漏,立即停止作业,撤离人员22 作业完成后现场杂物已清理23 吊装作业人员持有法定的有效的证件24 地下通讯电(光)缆、局域网络电(光)缆、排水沟的盖板,承重吊装机械的负重量已确认,保护措施已落25 起吊物的质量()t,经确认,在吊装机械的承重范围26 在吊装高度的管线、电缆桥架已做好防护措施27 作业现场围栏、警戒线、警告牌、夜间警示灯已按要求设置28 作业高度和转臂范围内,无架空线路29 人员出入口和撤离安全措施已落实:A.指示牌;B.指示灯30 在爆炸危险生产区域内作业,机动车排气管已装火星熄灭器31 现场夜间有充足照明:36V、24V、12V防水型灯;36V、24V、12V防爆型灯32 作业人员已佩戴防护器具33 其他安全措施:编制人:实施安全教育人生产单位安全部门负责人(签字):生产单位负责人(签字):作业单位安全部门负责人(签字):作业单位负责人(签字):审批部门意见签字:年月日时分申请单位申请人作业证编号监护人作业时间自年月日时分始至年月日时分止作业地点作业单位涉及的其他特殊作业作业范围、内容、方式(包括深度、面积、并附件图):签字:年月日时分危害辨识序号安全措施确认人1 作业人员作业前已进行了安全教育2 作业地点处于易燃易爆场所,需要动火时已办理了动火证3 地下电力电缆已确认保护措施已落实4 地下通讯电(光)缆,局域网络电(光)缆已确认保护措施已落实5 地下供排水、消防管线、工艺管线已确认保护措施已落实6 已按作业方案图规划线和立桩7 动土地点有电线、管道等地下设施,已向作业单位交待并派人监护;作业时轻挖,未使用铁棒、铁镐或抓斗等机械工具8 作业现场围栏、警戒线、警告牌夜间警示灯已按要求设置9 已进行放坡处理和固壁支撑10 人员出入口和撤离安全措施已落实:A.梯子;B.修坡道11 道路施工作业已报:交通、消防、安全监督部门、应急中心12 备有可燃气体检测仪、有毒介质检测仪13 现场夜间有充足照明:A.36V、24V、12V防水型灯;B.36V、24V、12V防爆型灯14 作业人员已佩戴防护器具15 动土范围内无障碍物,并已在总图上做标记16其他安全措施:编制人:实施安全教育人申请单位意见签字:年月日时分作业单位意见签字:年月日时分签字:年月日时分审批部门意见签字:年月日时分完工验收签字:年月日时分断路安全作业证申请单位申请人作业证编号作业单位涉及相关单位(部门)断路原因断路时间自年月日时分始至年月日时分止断路地段示意图及相关说明:签字:年月日时分危害辨识序号安全措施确认人1 作业前,制定交通组织方案(附后),并已通知相关部门或单位2 作业前,在断路的路口和相关道路上设置交通警示标志,在作业区附近设置路栏、道路作业警示灯、导向标等交通警示设施3 夜间作业设置警示灯4其他安全措施:编制人:实施安全教育人申请单位意见签字:年月日时分作业单位意见签字:年月日时分签字:年月日时分审批部门意见签字:年月日时分完工验收签字:年月日时分。
XXX公司特殊作业安全管理制度审批:编制:安质处日期:2016年3月18日特殊作业安全管理制度1 范围本制度规定了设备检修中动火、进入受限空间、高处作业、吊装、临时用电、动土、断路、常规检修的安全要求。
本制度适用于分公司设备检修中涉及的动火作业、受限空间作业、高处作业、吊装作业、临时用电作业、动土作业、断路作业、常规检修作业。
2 术语和定义2.1 特殊作业分公司设备检修过程中可能涉及的动火、进入受限空间、高处作业、吊装、临时用电、动土、断路等,对操作者本人、他人及周围建(构)筑物、设备、设施的安全可能造成危害的作业。
2.2 动火作业直接或间接产生明火的工艺设备以外的禁火区内可能产生火焰、火花或炽热表面的非常规作业,如使用电焊、气焊(割)、喷灯、电钻、砂轮等进行的作业。
2.3 易燃易爆场所GB50016、GB50160、GB50074中火灾危险性分类为甲、乙类区域的场所。
2.4 受限空间进出口受限,通风不良,可能存在易燃易爆、有毒有害物质或缺氧,对进入人员的身体健康和生命安全构成威胁的封闭、半封闭设施及场所,如反应器、塔、釜、槽、罐、炉膛、锅筒、管道以及地下室、窨井、坑(池)、下水道或其他封闭、半封闭场所。
2.5 受限空间作业进入或探入受限空间进行的作业。
2.6 高处作业在距坠落基准面2m及2m以上有可能坠落的高处进行的作业。
2.7 坠落基准面坠落处最低点的水平面。
2.8 坠落高度作业高度从作业位置到坠落基准面的垂直距离。
2.9异温高处作业在高温或低温情况下进行的高处作业。
高温是指作业地点具有生产性热源,其环境温度高于本地区夏季室外通风设计计算温度2℃及以上。
低温是指作业地点的气温低于5℃2.10 带电高处作业采取地(零)电位或等(同)电位方式接近或接触带电体,对带电设备和线路进行检修的高处作业。
2.11吊装作业利用各种吊装机具将设备、工件、器具、材料等吊起,使其发生位置变化的作业过程。
2.12 临时用电正式运行的电源上所接的非永久性用电。
动火、高处、进入受限空间作业安全管理制度动火、高处、进入受限空间作业是一种具有一定风险的作业,因此必须要有相应的安全管理制度来保障作业人员的安全。
本文将结合实际情况,详细介绍动火、高处、进入受限空间作业的安全管理制度,旨在提升作业人员的安全意识和安全技能,保证作业过程的安全性。
一、动火作业安全管理制度动火作业可能引发火灾和爆炸等事故,因此必须强化安全管理制度,确保作业人员的安全。
以下是动火作业的安全管理制度内容:1. 动火作业的审批程序(1)动火作业需在合适的时间、地点进行,必须提前向相关部门提交申请并获得审批。
(2)申请表中需包含动火作业的目的、地点、时间、作业方式、作业人员等详细信息。
2. 动火作业人员的安全培训(1)所有从事动火作业的人员必须接受专业的动火作业安全培训,了解相关安全知识和操作技能。
(2)培训内容包括火灾防控措施、应急处理方法、防护装备使用等。
3. 动火作业现场安全要求(1)动火作业现场必须设置警示标志,提醒他人注意。
(2)为防止火灾扩散,动火作业现场应配备灭火设备,并保持设备完好。
(3)动火作业现场应保持清洁,避免易燃物质堆积。
(4)作业结束后,动火点必须进行彻底灭火,并巡查一段时间。
4. 紧急情况和事故处理(1)作业人员在紧急情况下应立即采取措施,并及时报告相关部门。
(2)发生火灾和爆炸事故时,应立即启动应急预案,迅速疏散人员并报警。
二、高处作业安全管理制度高处作业存在坠落、滑落等风险,因此必须加强安全管理制度,确保作业人员的安全。
以下是高处作业的安全管理制度内容:1. 高处作业方案编制(1)高处作业前必须制定详细的作业方案,明确作业内容、作业人员、时间安排等。
(2)作业方案需由专业人员编制,并获得相关部门的审核和批准。
2. 高处作业人员的安全培训(1)所有从事高处作业的人员必须接受专业的安全培训,了解相关安全知识和操作技能。
(2)培训内容包括安全绳索使用、安全带佩戴、高处作业注意事项等。
八大特殊作业许可证填写模板一、概述特殊作业是指在作业过程中可能存在风险,需要采取特别的安全措施的作业活动。
八大特殊作业包括动火作业、进入受限空间作业、高空作业、临时用电作业、破土作业、断路作业、设备检维修作业和吊装作业。
为了保证作业安全,必须严格遵守特殊作业程序,并填写相应的许可证。
本篇文章将详细介绍八大特殊作业许可证的填写模板,以便读者了解和掌握相关安全规定。
二、许可证填写模板(一)动火作业许可证1.封面:(1)许可证编号:填写特殊作业的唯一编号。
(2)作业部门:填写进行特殊动火作业的部门或单位。
(3)作业时间:填写本次动火作业的起止时间。
(4)作业地点:填写动火作业的具体位置。
(5)许可证签发人:由负责审批本次作业的安全管理人员签字。
2.扉页:(1)安全措施:详细说明动火作业过程中需要采取的安全措施,如设置监护人、办理动火证等。
(2)责任人:填写进行动火作业的人员及其安全责任。
3.注意事项:强调动火作业过程中的安全注意事项,如禁止吸烟、禁止使用明火等。
(二)进入受限空间作业许可证1.封面:(1)许可证编号:填写特殊作业的唯一编号。
(2)作业部门:填写进行进入受限空间作业的部门或单位。
(3)作业时间:填写本次进入受限空间作业的起止时间。
(4)作业地点:填写进入受限空间的部位或容器名称。
(5)许可证签发人:由负责审批本次作业的安全管理人员签字。
2.扉页:(1)安全措施:列出进入受限空间前需要采取的安全措施,如通风、检测等。
(2)现场监护人:填写现场监护人员的姓名和联系方式。
(3)现场负责人:填写现场作业负责人的姓名和安全责任。
3.注意事项:强调进入受限空间的安全注意事项,如严禁无防护进入、禁止在有毒有害物质超标的环境中工作等。
(三)高空作业许可证1.封面:(1)许可证编号:填写高空作业的唯一编号。
(2)作业部门:填写进行高空作业的部门或单位。
(3)作业时间:填写本次高空作业的起止时间。
(4)高空作业部位:填写需要进行高空作业的具体部位或设备名称。
八大危险作业的定义及其操作规程安全事故是每个人都不希望发生的,减少甚至是杜绝安全事故是每个安全生产管理人员的职责。
学习安全知识,熟知安全生产规则,这是每个安全管理员的任务,同时也是每一位作业人员的必修课。
八大危险作业分别是哪些?八大危险作业分别是:动火作业、受限空间作业、吊装作业、盲板抽堵作业、动土作业、断路作业、高处作业、设备检维修作业。
一、动火作业1、什么是动火作业?动火作业是指能直接或间接产生明火的工艺设置以外的非常规作业,如使用电焊、气焊割、喷灯、电钻、砂轮等进行可能产生火焰、火花和炽热表面的非常规作业。
2、动火作业分类动火作业可分为特殊危险动火作业、一级动火作业和二级动火作业三类。
(1)特殊危险动火作业指在生产运行状态下的易燃易爆介质生产装置、储罐、容器等部位上及其他特别危险场所的动火作业。
带压不置换动火作业按特殊动火作业管理。
(2)一级动火作业指在易燃易爆场所进行的除特殊动火作业以外的动火作业。
厂区易燃管道上的动火作业按一级动火作业管理。
(3)二级动火作业系指除特殊动火作业和一级动火作业以外的禁火区的动火作业。
凡生产装置或系统全部停车,装置经清晰、置换、取样分析合格并采取安全隔离措施后,可根据其火灾、爆炸危险性大小,由安全部批准,动火作业可按二级动火作业管理。
3、动火作业安全要求(1)未按规定办理动火安全作业证,动火人有权拒绝违章指挥。
(2)作业前,必须按规定办理各项特殊作业审批手续。
(3)做好动火安全监护工作,落实各项防范措施。
(4)动火作业实行一处(一个动火地点)、一证(动火作业许可证)、一人(动火监护人)。
(5)凡需要动火的塔、罐、容器等设备和管线,应进行内部和环境气体检测分析并合格。
(6)动火前清除现场一切可燃物,并准备好消防器材。
(7)动火人不执行“三不动火”规定而又不听劝阻时,安全监护人有权收回“动火作业许可证”。
4、动火作业安全操作规程(1)上岗前必须劳保穿戴整齐,不得酒后上岗,严格执行班组安全管理制度。

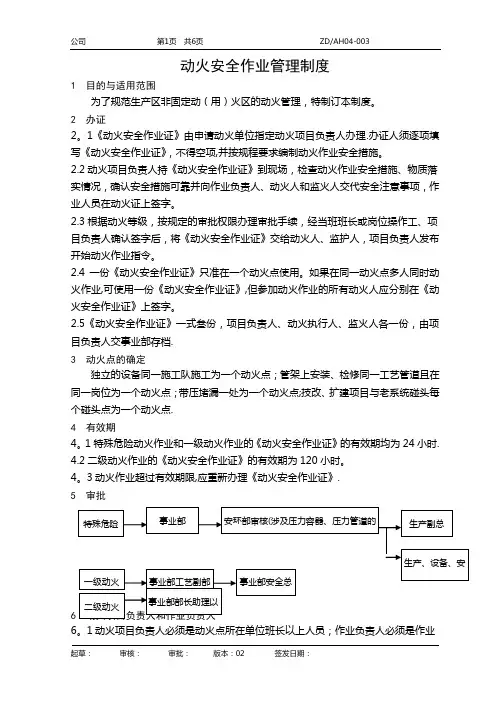

动火安全作业管理制度1 目的与适用范围为了规范生产区非固定动(用)火区的动火管理,特制订本制度。
2 办证2。
1《动火安全作业证》由申请动火单位指定动火项目负责人办理.办证人须逐项填写《动火安全作业证》,不得空项,并按规程要求编制动火作业安全措施。
2.2动火项目负责人持《动火安全作业证》到现场,检查动火作业安全措施、物质落实情况,确认安全措施可靠并向作业负责人、动火人和监火人交代安全注意事项,作业人员在动火证上签字。
2.3根据动火等级,按规定的审批权限办理审批手续,经当班班长或岗位操作工、项目负责人确认签字后,将《动火安全作业证》交给动火人、监护人,项目负责人发布开始动火作业指令。
2.4一份《动火安全作业证》只准在一个动火点使用。
如果在同一动火点多人同时动火作业,可使用一份《动火安全作业证》,但参加动火作业的所有动火人应分别在《动火安全作业证》上签字。
2.5《动火安全作业证》一式叁份,项目负责人、动火执行人、监火人各一份,由项目负责人交事业部存档.3 动火点的确定独立的设备同一施工队施工为一个动火点;管架上安装、检修同一工艺管道且在同一岗位为一个动火点;带压堵漏一处为一个动火点;技改、扩建项目与老系统碰头每个碰头点为一个动火点.4 有效期4。
1特殊危险动火作业和一级动火作业的《动火安全作业证》的有效期均为24小时.4.2二级动火作业的《动火安全作业证》的有效期为120小时。
4。
3动火作业超过有效期限,应重新办理《动火安全作业证》.5 审批6。
1动火项目负责人必须是动火点所在单位班长以上人员;作业负责人必须是作业单位班组长以上人员;动火项目负责人可以同时担任作业负责人。
6.2动火项目负责人对动火作业负全面责任。
6。
2。
1负责办理《动火安全作业证》。
6。
2.2必须在动火作业前详细了解作业内容和动火部位及周围情况,确定是否需作动火分析,并明确动火等级,制订、督促落实动火安全措施。
6.2.3负责动火作业交出条件的合格。
企业(公司)高风险作业许可证的管理对于高风险作业,企业应建立工作许可证管理制度,明确工作程序和控制准则,对高风险作业过程进行控制。
许可作业范围主要包括:动火、登高、进入受限空间、动土、起重吊装、临时用电、盲板抽堵、设备检维修、断路。
发放的许可证(或副本)须显明地展示在工作场所。
应做好防止许可证损坏的措施,保持作业期间许可证清晰、易读取。
企业应保留作业许可票证,以了解作业许可程序执行的情况,以便持续改进。
严禁无证进行特殊危险作业。
1、危险能源控制(上锁与挂牌)企业可参考GB/T33579《机械安全危险能量控制方法上锁挂牌》对危险能量进行管理。
所有人员在执行任何有可能被意外启动或能量意外释放而造成伤害的工作时,都必须遵守上锁与挂牌(LOTO)程序,包括工厂员工、外来人员及承包商等。
在执行上锁或挂牌前,应当确保设备/系统被能源隔离,完成相关人员培训。
当工作完成时,维修人员应当与属地授权人员一起确定设备/系统被复原,并确保在安全操作状态后,再移开上锁和挂牌并且通知受影响人员。
上锁挂牌装置应满足耐用,标准化,牢固,可识别标准,以保证它们有效并不被轻易移除;每个锁具应有独一的编号,并配一把对应的钥匙;所使用的锁具和钥匙应放在指定的锁具箱中由属地部门统一管理,警示牌由被授权人员管理。
企业应识别并建立每个独立工艺设备及其工艺管道的上锁挂牌点位清单,并在现场相应位置进行标识。
所有的人员(包括承包商人员)涉及到所有危险能量释放的作业,都要遵守上锁挂牌程序。
上锁挂牌前,被授权员工首先确认能量已很好地隔离和切断,可通过尝试启动设备进行确认。
使用上锁确保能量隔离装置处于关机、关闭或者空挡位置。
警示牌与锁具由被授权员工同时锁定在能量隔离装置上,保管好钥匙至锁具和警示牌,并且只有在移除后方可操作该设备。
警示牌上面必须清楚地表明禁止将能量隔离装置从安全锁定位置移开。
必须确保电能总闸拉闸,总闸和分开关至少有一处上锁,上锁和警示牌同时使用,不便上锁的位置需要想办法上锁或完全断开电源线。

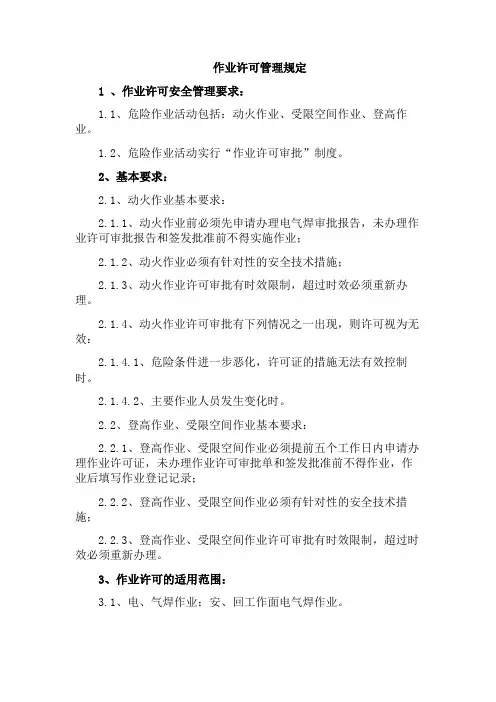

作业许可管理规定1 、作业许可安全管理要求:1.1、危险作业活动包括:动火作业、受限空间作业、登高作业。
1.2、危险作业活动实行“作业许可审批”制度。
2、基本要求:2.1、动火作业基本要求:2.1.1、动火作业前必须先申请办理电气焊审批报告,未办理作业许可审批报告和签发批准前不得实施作业;2.1.2、动火作业必须有针对性的安全技术措施;2.1.3、动火作业许可审批有时效限制,超过时效必须重新办理。
2.1.4、动火作业许可审批有下列情况之一出现,则许可视为无效:2.1.4.1、危险条件进一步恶化,许可证的措施无法有效控制时。
2.1.4.2、主要作业人员发生变化时。
2.2、登高作业、受限空间作业基本要求:2.2.1、登高作业、受限空间作业必须提前五个工作日内申请办理作业许可证,未办理作业许可审批单和签发批准前不得作业,作业后填写作业登记记录;2.2.2、登高作业、受限空间作业必须有针对性的安全技术措施;2.2.3、登高作业、受限空间作业许可审批有时效限制,超过时效必须重新办理。
3、作业许可的适用范围:3.1、电、气焊作业;安、回工作面电气焊作业。
3.2、受限空间作业:安、回工程中进入液压支架后方后部刮板输送机处作业。
3.3、登高作业:高度基准面2m以上(含2m)有可能坠落危险的作业。
4、作业许可证的签发:(1)动火作业:矿井单位负责人(2)受限空间作业:中心区队负责人负责签发(3)登高作业:中心区队负责人负责签发4.2、危险作业许可的相关职责本着“谁主管,谁负责”和“管理者管安全”的原则,确定作业许可的审批签发人及相关人员,并落实其职责。
4.3、作业许可证签发人职责:(1)负责管理范围内作业许可制度的落实;(2)指定安全监护人员,负责现场具体作业的安全检查、监督;(3)负责对作业负责人和监护人员提出具体安全要求。
4.4、现场安全监督职责:(1)负责对作业设备、设施、环境及作业人员进行检查,落实许可证上的各项工作要求和安全措施;(2)指定作业监护人,并对其进行相关指导,确保监护人对设施的安全状态和人员的安全作业实施全程监控;(3)每次作业前对作业现场的各项准备工作落实情况进行检查确认;达到作业要求后,向作业申请人发出作业指令;(4)对作业现场进行巡回检查,对不符合相关要求的有权要求作业人员立即整改;当作业出现不安全隐患或情况时,有权终止或暂停作业,并收回作业许可审批单;(5)作业完成后负责对作业区域进行全面检查。

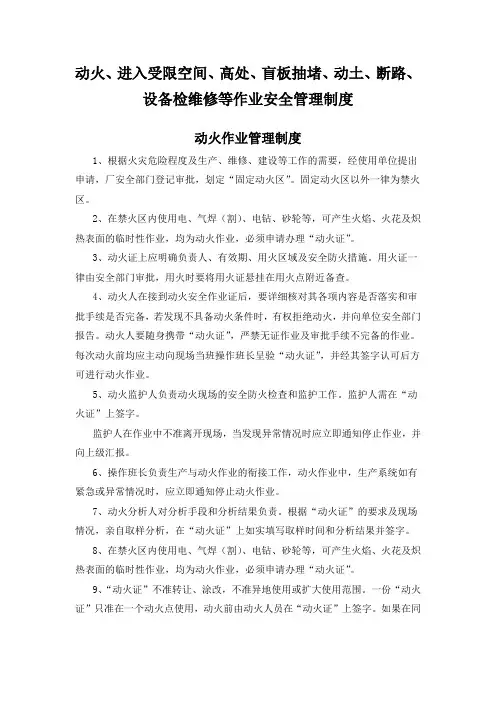

动火、进入受限空间、高处、盲板抽堵、动土、断路、设备检维修等作业安全管理制度动火作业管理制度1、根据火灾危险程度及生产、维修、建设等工作的需要,经使用单位提出申请,厂安全部门登记审批,划定“固定动火区”。
固定动火区以外一律为禁火区。
2、在禁火区内使用电、气焊(割)、电钻、砂轮等,可产生火焰、火花及炽热表面的临时性作业,均为动火作业,必须申请办理“动火证”。
3、动火证上应明确负责人、有效期、用火区域及安全防火措施。
用火证一律由安全部门审批,用火时要将用火证悬挂在用火点附近备查。
4、动火人在接到动火安全作业证后,要详细核对其各项内容是否落实和审批手续是否完备,若发现不具备动火条件时,有权拒绝动火,并向单位安全部门报告。
动火人要随身携带“动火证”,严禁无证作业及审批手续不完备的作业。
每次动火前均应主动向现场当班操作班长呈验“动火证”,并经其签字认可后方可进行动火作业。
5、动火监护人负责动火现场的安全防火检查和监护工作。
监护人需在“动火证”上签字。
监护人在作业中不准离开现场,当发现异常情况时应立即通知停止作业,并向上级汇报。
6、操作班长负责生产与动火作业的衔接工作,动火作业中,生产系统如有紧急或异常情况时,应立即通知停止动火作业。
7、动火分析人对分析手段和分析结果负责。
根据“动火证”的要求及现场情况,亲自取样分析,在“动火证”上如实填写取样时间和分析结果并签字。
8、在禁火区内使用电、气焊(割)、电钻、砂轮等,可产生火焰、火花及炽热表面的临时性作业,均为动火作业,必须申请办理“动火证”。
9、“动火证”不准转让、涂改,不准异地使用或扩大使用范围。
一份“动火证”只准在一个动火点使用,动火前由动火人员在“动火证”上签字。
如果在同一动火点多人同时动火作业,可使用一份“动火证”,但参加动火作业的所有动火人应分别在“动火证”上签字。
10、动火作业现场的通排风必须良好。
11、动火作业完毕应清理现场,确认无残留火种后方可离开。
动火、高处、进入受限空间作业安全管理制度一、动火作业安全管理制度1. 动火作业前的准备与审批1.1 进行动火作业前,必须进行作业计划编制,并提交相关部门审批,包括作业时间、作业地点、作业人员名单等。
1.2 动火作业前,必须对作业区域进行检查,并采取相应的防护措施,确保周边设施和人员的安全。
1.3 动火作业前,必须提供消防器材和应急设备,并确保其处于良好状态。
2. 动火作业期间的安全控制2.1 在动火作业现场,必须设置明显的警示标志,禁止未经授权人员靠近作业区域。
2.2 动火作业人员必须穿戴防护服和防火靴,并配备安全帽和防护面罩等必要的个人防护装备。
2.3 动火作业期间,必须严禁吸烟和用明火,并确保作业区域内无易燃物品。
2.4 动火作业期间,必须随时监控作业区域内的温度、氧气含量等工况参数,确保其在安全范围内。
3. 动火作业结束后的安全处理3.1 动火作业结束后,必须对作业区域进行彻底的清理,并确保没有遗留明火隐患。
结和事故分析,以便改进工作和学习经验。
二、高处作业安全管理制度1. 高处作业前的准备与审批1.1 进行高处作业前,必须进行作业计划编制,并提交相关部门审批,包括作业时间、作业地点、作业人员名单等。
1.2 高处作业前,必须进行现场勘察,评估作业风险,并制定相应的防护措施和工作方案。
1.3 高处作业前,必须提供必要的防护设备,如安全带、安全绳、安全网等,并确保其处于良好状态。
2. 高处作业期间的安全控制2.1 在高处作业现场,必须设置明显的警示标志,禁止非作业人员进入作业区域。
2.2 高处作业人员必须穿戴安全带,并正确使用安全绳进行固定,严禁悬空作业和脱离安全绳。
2.3 高处作业期间,必须进行专人监护,并采取防止物体坠落的措施,如使用安全网、安全防护罩等。
2.4 高处作业期间,必须遵守相关的工作规范和操作规程,严禁在高处行走时分心或做其他危险动作。
3. 高处作业结束后的安全处理3.1 高处作业结束后,必须进行现场清理,确保没有遗留危险物品或设备,尤其是防护装置。
动火、动土等八大特殊操作安全作业(票)证管理制度为进一步强化特殊操作安全管理工作,杜绝重特大安全事故的发生,根据国家有关文件及标准要求,结合企业自身实际情况,特制订《动火、动土等八大特殊操作安全作业(票)证管理规定》。
动火作业安全规定一、动火作业基本定义在“禁烟区"进行焊接与切割作业及在易燃易爆场所使用喷灯、电钻、砂轮等进行的可能产生火焰、火花和赤热表面的临时性作业。
二、动火作业级别划分凡在“禁烟区”进行动火作业,必须办理“动火证”。
动火作业分为特级动火作业、一级动火作业和二级动火作业三类。
特级动火作业㈠在生产运行状态下的易燃易爆生产装置、输送管道、储槽、容器等部位上及其他特殊危险场所进行的动火作业。
带压不置换动火作业按特级动火作业管理。
(如:带有可燃物动火、煤气装置上动火、焦油储槽、焦油管道上动火、粗苯储槽、粗苯管道上动火、洗脱苯单元动火等)一级动火作业㈠煤气净化车间冷鼓工段、粗苯工段、油库区、硫铵、脱硫工段和机电动力车间锅炉房.㈡厂区所有煤气管道和煤气设备区域㈢炼焦车间焦炉地下室和交换机区域㈣35 KV变电站、10KV变电站及周围区域二级动火作业禁烟区域内除上述规定特级、一级动火区和固定动火区外,其它均为二级动火区域三、“动火证”申办程序㈠特级动火审批除按一级动火办理手续外,还需要由动火单位提出施工方案及安全保障措施,经生产技术部、机电部、安全环保部会审方案,报总经理批准,签发动火证后方可作业。
㈡一级动火证由动火单位指定专人提出申请,经被动火单位领导审核,生产部、机电部、安全环保部复核,总经理批准签发(特殊情况下,总经理可授权生产生产副总批准签发)。
㈢二级动火证由生产车间工段长提出申请,车间主任审核,生产副总经理批准签发(特殊情况下,生产副总不在可授权生产技术部批准签发)。
㈣辅助车间或施工单位在一级、二级禁烟区内动火,由辅助车间或施工单位完成此项动火,负责填写动火证,经生产车间主任或副主任签字,并按照上述审批程序报批后,方可动火。
安全作业许可证审批程序一、动火作业:动火单位负责人→动火所在区域负责人→安质部负责人→公司领导(一)二级动火:由动火点所在区域负责人审批;(二)一级动火:由安质部负责人审批;(三)特级动火:由公司领导审批。
二、进入受限空间作业:作业单位负责人→作业所在区域负责人→安质部负责人→公司领导三、高处作业:作业单位负责人→作业所在区域负责人→安质部负责人→公司主管副总经理(一)一级高处作业和在坡度大于45度的斜坡上面进行的高处作业:由作业所属区域负责人审批。
(二)二级、三级高处作业及下列情形的高处作业,由公司安质部负责审批:1、在升降(吊装)口、坑、井、池、沟、洞等上面或附近进行的高处作业;2、在易燃、易爆、易中毒、易灼伤的区域或转动设备附近进行的高处作业;3、在无平台、无护栏的塔、炉、罐等化工容器、设备及架空管道上进行的高处作业;4、在塔、炉、罐等设备内进行的高处作业;5、在临近有排放有毒、有害气体、粉尘的放空管线或烟囱及设备高处作业。
(三)特级高处作业及下列情形的高处作业,由公司主管副总经理进行审批:1、阵风风力为6级(风速10.8米/秒)及以上情况下进行的强风高处作业;2、在高温或低温环境下进行的异温高处作业;3、在降雪时进行的雪天高处作业;4、在降雨时进行的雨天高处作业;5、在室外完全采用人工照明进行的夜间高处作业;6、在接近或接触带电体条件下进行的带电高处作业;7、在无立足点或无牢靠立足点的条件下进行的悬空高处作业。
四、吊装作业:作业单位负责人→作业所在区域负责人→安质部负责人(一)一级吊装作业由作业所在区域负责人审批;(二)二级、三级吊装作业由安质部审批。
五、破土(断路)作业:作业单位负责人→作业所在区域负责人→生产业务部负责人→安质部负责人→技术部负责人六、盲板抽堵作业:作业所在区域负责人→作业单位负责人→技术部负责人→生产业务部负责人。
受限空间作业管理证制度受限空间:化工生产区域内的各类塔、釜、槽、罐、炉膛、锅筒、管道、容器以及地下室、阴井、地坑、下水道或其他封闭场所。
1受限空间内作业安全要求1。
1设备上所有与外界连通的管道、孔洞均应与外界有效隔离,设备上与外界连接的电源应有效切断。
1。
2管道安全隔绝可采用插入盲板或拆除一段管道进行隔绝,不能用水封或阀门等代替盲板或拆除管道。
1.3电源有效切断可采用取下电源保险熔丝或将电源开关拉下后上锁等措施,并加挂警示牌。
1。
4清洗和置换进入设备内作业前,必须对设备内进行清洗和置换,并达到下列要求:1.4.1 氧气含量18%———-21%。
1。
4.2有毒气体浓度应符合《化工企业安全管理制度》的规定。
1。
4.3可燃气体浓度应符合《化工企业安全管理制度》的规定。
1。
5通风应采取措施,保持设备内空气良好流通。
1。
5。
1打开所有人孔、手孔、料孔、风门、烟门进行自然通风。
1.5.2必要时,可采取机械通风。
1。
5.3采用管道空气送风时,通风前必须对管道内介质和风源进行分析确认。
1。
5。
4不准向设备内充氧气或富氧空气。
1.6照明和防护措施1。
6.1应搭设安全梯或安全平台,必要时由监护人用安全绳拴紧作业人员进行施工。
1.6。
2设备内作业过程中,有能抛掷材料、工具等物品,交叉作业要有防止层间落物伤害作业人员的措施。
1。
6.3设备外应备有空气呼吸器(氧气呼吸器)、消防器材和清水等相应的急救用品。
1。
7监护1。
7.1设备内作业必须有专人监护。
1.7。
2进入设备前,监护人应会同作业人员共同检查安全措施,统一联系信号.1.7。
3险情重大的设备内作业,应增设监察人员,并随时与设备内取得联系。
1。
7。
4监护人员不得脱离岗位1.7。
5设备内事故抢救时,救护人员必须做好自身防护才能进入设备内实施抢救。
2在设备内进行高处作业按HG23014办理《高处安全作业证》。
3在设备内进行动火作业按HG23011办理《动火安全放可证》。
4《设备内安全作业证》应经作业人员确认无误,并由车间值班长或主任再次确认无误后,方准许进入设备内作业。
动火、登高、进受限空间安全管理规定1. 背景与目的为了保障企业内员工和设备的安全,减少事故发生的可能性和损失,订立本规定。
本规定重要用于规范和管理企业内的动火、登高、进受限空间等作业行为,明确责任和要求,确保工作环境安全。
2. 适用范围本规定适用于公司内全部部门、岗位,以及与本公司有业务关系的合作伙伴。
3. 安全管理标准3.1 动火作业安全管理1.全部涉及动火作业的人员须经过合格的培训,并持有相应的动火作业证件,未经培训和证件持有者不得从事动火作业。
2.动火作业前,必需订立认真的动火作业方案,包含作业步骤、安全预措施、应急处理计划等,并经相关部门和管理人员审批。
3.动火场合必需保持良好的通风条件,并配备相应的消防设备,确保火灾发生时能及时熄灭。
4.动火时,必需严格依照方案要求执行,动火现场必需常设专人监控,确保安全。
5.动火作业后,必需彻底清理现场,确认无火源后方可结束作业。
3.2 登高作业安全管理1.登高作业前,必需进行认真的风险评估,订立安全方案,并由专业人员审批。
2.登高作业必需使用符合标准的登高器材,并检查器材的安全性能和合格证明。
3.登高作业前,必需穿着好安全防护装备,包含头盔、防护绳、安全带等,确保工作人员的人身安全。
4.登高作业期间,必需将作业区域隔离,设置警示标识,并由专人进行监督,确保四周人员不受影响。
3.3 进受限空间作业安全管理1.进受限空间作业前,必需经过认真的安全评估,并订立进入和作业方案,明确作业步骤和安全措施。
2.进受限空间作业必需穿着适当的防护服,并佩戴好氧气呼吸器等防护设备,确保作业人员的安全。
3.进受限空间作业现场必需常设专人监控,并保持通畅的通信方式,以便及时报告和应急处理。
4.进受限空间作业后,必需彻底清理现场,确保没有残留物和有害气体,确认安全后方可结束作业。
4. 考核标准4.1 动火作业考核标准1.动火作业人员必需持有合格的培训证件,否则不得从事动火作业。
动火高处受限空间作业要求及安全许可证在进行动火、高处或受限空间作业之前,有必要了解相关的作业要求和必要的安全许可证。
本文将详细介绍这些要求和许可证,并提供一些相关的安全措施。
动火作业要求:1.动火前必须进行作业许可申请,并由专职安全人员进行审批。
2.动火现场必须设置明确的警示标识,以便其他人员能够识别并保持距离。
3.确保动火现场的环境清洁,以防止可燃物或易燃物的积聚。
4.在动火现场必须配备合适的消防器材,并确保消防器材的有效性。
5.动火前必须对现场进行可燃气体的检测,并确保气体浓度在安全范围内。
6.动火前必须对作业人员进行相应的培训,包括防火措施和急救知识。
高处作业要求:1.进行高处作业前必须制定详细的作业计划和安全措施,并由专业人员进行审核。
2.确保高处作业现场周围的安全区域已经设立,并确保安全区域内没有其他人员或障碍物。
3.必须着装适当的安全装置,如安全带、头盔、防护鞋等。
4.检查并确保使用的梯子、脚手架等设备已经经过合格的检查和维护。
5.在高处作业过程中必须确保固定、稳定和牢固的支撑结构,以防止意外摔落。
受限空间作业要求:1.受限空间作业前必须进行安全评估,并由专业人员进行审核,确认是否需要使用特殊设备和技术。
2.在受限空间作业现场必须设置明确的警示标识,并且只有经过培训并具备特定资格的工人才能进入受限空间。
3.作业人员必须配备个人防护装备,如呼吸防护器、防护服等。
4.在受限空间作业过程中,必须保持通讯畅通,以及设置紧急救援计划和措施。
5.进行受限空间作业前必须进行全面的气体检测,确保氧气含量和有害气体浓度控制在安全范围内。
安全许可证:1.安全许可证是一种书面审批,用于确认是否已经满足执行动火、高处或受限空间作业的所有安全要求。
2.申请安全许可证通常需要提供详细的作业计划、安全措施、培训记录和相关资质证明。
3.安全许可证由专业安全人员进行审批,并在作业开始之前颁发给作业负责人。
总结:在进行动火、高处或受限空间作业之前,必须了解相关作业要求和安全许可证。
动火、登高、进受限空间安全管理规定前言动火、登高、进受限空间作业是较为危险的作业,如果不注意安全,很容易引发火灾、爆炸、坠落等危险事故,所以安全管理十分重要。
一、动火安全管理规定1.1 安全管理制度企业必须建立健全的动火安全管理制度,内容包括:•动火作业的范围、程序、安全措施、应急措施等;•动火作业主管部门的权限;•动火作业人员的职责和要求;•动火责任制等。
1.2 负责人员要求动火作业的负责人员必须具备以下要求:•具备一定的动火作业知识和操作技能;•具备一定的安全管理知识和技能;•具备组织、指挥、协调和调度作业的能力;•具备动火实施前和实施过程中的判断能力。
1.3 安全措施动火作业实施前必须采取以下安全措施:•制定详细施工方案;•做好动火作业区的物品清点和隔离;•对可能受到影响的设备、设施、区域采取隔离、灭火等措施;•确保动火人员佩戴防护用品;•原则上在室外进行动火作业;•如果室内必须动火,应制定完善的通风方案等。
二、登高安全管理规定2.1 安全管理制度登高作业必须建立健全的安全管理制度,内容包括:•登高作业的范围、程序、安全措施、应急措施等;•登高作业主管部门的权限;•登高作业人员的职责和要求;•登高责任制等。
2.2 负责人员要求登高作业的负责人员必须具备以下要求:•具备一定的登高作业知识和操作技能;•具备一定的安全管理知识和技能;•具备组织、指挥、协调和调度作业的能力;•具备登高实施前和实施过程中的判断能力。
2.3 安全措施登高作业实施前必须采取以下安全措施:•制定详细的施工方案;•实施必要的封锁与隔离措施;•确定登高安全装置和设备;•确定登高作业人员的防护措施;•对登高作业现场进行安全检查;•确保现场有应急救援措施等。
三、进受限空间安全管理规定3.1 安全管理制度进受限空间作业必须建立健全的安全管理制度,内容包括:•进受限空间作业的范围、程序、安全措施、应急措施等;•进受限空间作业主管部门的权限;•进受限空间作业人员的职责和要求;•进受限空间作业责任制等。
动火、登高、受限空间作业安全许可证作业单位: 作业类别作业分级动火方式作业单位具体作业内容:
作业负责人签字: 作业人员(含动火人)签字: 准许作业时间自 年__月__日时分始至 __________________ 年__月__日时分止
13. 取样分析合格 □
14. 在高处作业使用(固定好)跳板 15. 与系统进行有效隔绝,加装盲板 16. 使用空气呼吸器 □
17. 使用氧气呼吸器 □
18. 使用长管式呼吸器 □
19. 氧气瓶、乙炔气瓶质检距离大于 于
10 米 □ 20. 穿戴好个人劳动防护用品 □;使用防护面罩或头盔 □;耐酸手套 □;耐酸
鞋口防毒口罩□防毒面具□防酸服(衣□裤口;风镜□眼镜口
21、认真检查,做到工完料尽场地清 □
1•停机□断电□圭牌口
2. 设专人监护,且监护人必须坚守岗位 □
3. 禁止采用酸管、氨管等作为焊线使用 □
4. 认真检查所使用的防护用品、用具及工具 □
5. 认真检查作业现场情况 □
6. 拴好、系好安全带 □
□
□,关闭阀门 □
5 米,且与动火作业点质检的距离不小
7. 严禁高空抛物□
8. 照明灯电压采用安全电压□
9. 注意站位,防灼伤□
10. 使用漏电保护装置□
11. 开启入孔盖等通风置换□
12. 清洗置换合格□根据具体作业,必须采取的其他安全措施:现场监护人签字:
□动火作业□特殊.□一级.C二级□电焊.气割.E其它:
□高处(登高)作业□特殊. □三级. □二级. □一级作业项目作业地点□受限空间作业(入塔进罐等作业)□检修. □清理. □检查. □其它:
作业前必须落实完成的安全措施作业单位主管部门意见:(签字)作业地点所属主管部门批准意见:(签字)作业单位负责人完工验票签字:
____ 年—月—日时危害辨识灼烫□爆炸□火灾□高处坠落□机械伤害□物体打击□中毒窒息口触电□起重伤害□坍塌□会审会签集团负责部门意见:
(签字)(签字)(签字)动火作业
1. 该证由申请动火单位制定动火项目负责人办理。
办证人应按《作业安全许可证》的项
目逐项填写,不得空项,然后根据动
火等级,按规定的审批权限办理审批手续,最后将办理好的《安全作业许可证》交动火项目负责人。
2. 动火负责人持办理好的《作业安全许可证》到现场,检查动火作业安全措施落
实情况,确认安全措施可靠并向动火人和监火人交代安全注意事项后,将《作业安全许可证》交给动火人。
3. 一份《作业安全许可证》只准在一个动火点使用,由动火人在《作业安全许可
证》上签字。
如果在同一动火点多人同时动火,可使用一份《作业安全许可证》,但参加动作作业的所有动火人用分别在《作业安全许可证》上签字。
4. 《作业安全许可证》不准转让、涂改,不准异地使用或扩大范围使用。
5. 《作业安全许可证》的有效期限:
(1)特殊危险动火作业的《作业安全许可证》和一级动火作业的《作业安全许可证》在一个工作日内有效。
(2)二级动火作业的《作业安全许可证》在本周工作日内有效。
(3)动火作业超过有效期限,应重新办理《作业安全许可证》,化工生产区域夜间、节假日动火升级管理。
6. 《作业安全许可证》的审批特殊危险动火作业由分公司分管副总经理终审批准
签字,其它动火作业由分公司安全管理部门负责人终审批准签字,动火地点生产岗位班长验票签字。
高处作业
1. 作业部门审批:
① 一级高处作业:
2m<作业高度v 5m;②在坡度大于45的斜坡上面以及在升降(吊装)口、坑、井、池、沟、洞等上面或附近架空管道上方进行的化工工况高处作业。
2. 安全部门审批:
① 二级高处作业:
5m<作业高度v 15m :② 三级高处作业:
15m<#业高度v 30m;在易燃易爆、易中毒、易灼伤的区域或转动设备附近以及在无平台、无护栏的塔、炉、罐、釜等化工容器、设备上方进行高处作业。
3. 主管副总经理审批:
① 特级高处作业:
作业高度>30m②在塔、炉、罐、釜等设备内进行的高处作业;③特殊高处作业包括:
在无立足点或无牢靠立足点的条件下进行的悬空高处作业;在降雪、降
雨、阵风风力》6级(风速>
10.8m/s)时或夜间进行的高处作业;在高温(工作地点具有生产性热源,气温高于本地区夏季室外通风设计计算温度的气温2C及以上)或低温(气温低
于5C)环境下进行的异温高处作业;作业人员在电力生产和供用电设备的维修中采取地(零)电位或等(同)电位作业方式,在接近(距离10kv 以下带电体低于
1.7m、距离20-35kv带电体低于
2.0m)或接触带电体条件下对带电设备和线路进行的带电高处作业。
受限空间作业
1. 进入受限空间是指化工生产区域内的各类塔、罐、槽、釜、炉膛、管道、容器以及地下室、窖井、地坑、下水道或其它密闭场所。
2. 受限空间(设备内)作业指进入受限空间(设备内)及其他封闭场所内进行的作业。
3. 进入设备内作业安全要求:
(1)设备上与外界连接的电源应有效切断,电源有效切断可采取下电源保
险熔丝或将电源开关拉下后上锁等措施,并加挂警示牌。
(2)管道安全隔绝可采用出入盲板或拆除一段管道进行隔绝,不能用水封或阀门等代替盲板或拆除管道。
(3)进入设备内作业前,必须对设备进行清洗和置换,并达到要求,有毒气体浓度、可燃气体浓度符合许可规定。
(4)要采取措施,保持设备内空气良好流通,打开所有入孔、手孔、料
孔、风门、烟门进行自然通风。
必要时,采取机械通风。
(5)采用管道空气送风时,通风前必须对管道内介质和风源进行分析确认。
禁止向设备内充氧气或富氧空气。
4. 本证作业内容变更、扩大作业范围或转移作业部位时,应重新办理。
对作业审批手续不全、安全措施不落实、作业环境不符合安全要求的,作业人员有权拒绝作业。
本证由作业单位负责人到生产安全科办理,本证一式一份。
生产安全科许可证审批后交作业单位负责人,并备案。
只有审批后的许可证,作业单位方可施工作业。
作业单位完工验证签字后返回生产安全科。
生产安全科备案保存。
作业证流程作业单位申请。
