铺装及园路工程(碎石垫层、沥青路面、路缘石、板材铺装)施工工法一、铺装、园路在园林中,铺地以线或面的形式形成贯穿全园的交通网,它即是划分和联系各景区和景点的纽带,也是组成园林风景的造景要素,作为园林空间的一个重要界面,不仅为人们提供舒适的游览交通条件,同时它又能参与保护环境和改善原有的小气候。
(一)施工顺序放线→基层挖土并整平夯实→垫层→砼基层浇捣→安放侧石→放样→铺装板材1、根据施工图纸对所有的中心控制桩进行测量、核实,并放出园路中心线及边线。
2、布设临时水准点:根据本工程特点,广场、道路设置水准点,作出标志,并会同监理及甲方对放样位置及临时水准点复测认可。
(二)施工准备由于广场上还往往存在着花坛、草坪、水池等地面景物,因此,它又比一般的道路工程内容更复杂。
1、材料准备准备施工机具、基层和面层的铺装材料、以及施工中需要的其它材料;清理施工现场。
2、场地放线按照广场设计图所绘施工坐标方格网,将所有坐标点测设到场地上并打桩定点。
然后以坐标桩点为准,根据广场设计图,在场地地面上放出场地的边线,主要地面设施的范围线和挖方区、填方区之间的零点线。
3、地形复核对照广场竖向设计图,复核场地地形。
各坐标点、控制点的自然地坪标高数据,有缺漏的要在现场测量补上。
(三)场地平整与找坡(四)1、挖方与填方施工挖、填方工程量较小时,可用人力施工;工程量较大时,应该进行机械化施工。
预留作草坪、花坛及乔灌木种植地的区域,可暂时不开挖。
水池区域要同时挖到设计深度.填方区的堆填顺序,应当是先深后浅;先分层填实深处,后填浅处。
每填一层就夯实一层,直到设计的标高处.2、场地平整与找坡挖、填方工程基本完成后,对挖填出的新地面进行修理。
要铲地平面,使地面平整度变化限制在2cm 以内。
根据各坐标桩标明的该点填挖高度数据和设计的坡度数据,对场地进度找坡,保证场地内各处地面都基本达到设计的坡度.土层松软的局部区域还要作地基加固处理.(四)基层处理1、挖土应由边到中,并根据土质情况,预留压实厚度,如遇到障碍物,应采取有效的措施,并及时处理。
园路铺装施工方法铺装是指在道路、广场、停车场等地方通过施工工艺将道路铺设成一定的材料和形式,提供给行人和车辆使用的工程。
园路铺装是指在公园、小区或景区等环境中进行的铺装工程,其设计、材料选择和施工方法都有其特点。
一、设计和材料选择1.设计:园路铺装的设计需要根据具体的环境和需求来制定。
设计要考虑到园路的用途、道路宽度、道路曲线、坡度等因素,以确保园路的安全和舒适性。
2.材料选择:园路铺装的材料选择主要根据使用要求、环境因素和美观要求来确定。
常见的铺装材料包括沥青混凝土、石质材料(如花岗岩、石灰石等)、混凝土砖、草坪等。
二、施工方法园路铺装的施工方法主要包括以下几个步骤:1.环境清理:在进行园路铺装之前,首先需要将施工区域进行清理,清除杂草、垃圾、树木残枝等障碍物,并清理水沟、雨水排水系统等。
2.基础处理:对于园路铺装来说,基础处理非常重要。
根据设计要求,对原有地面进行平整、打压等处理。
若需要增加道路的承重能力,还需进行沉降处理或加固处理。
3.铺设材料:根据设计要求和材料选择,进行相应的铺设工作。
例如,如果选择沥青混凝土铺装,需要先将材料运输到施工现场,然后在道路基层上铺设厚度为几厘米的底层沥青混凝土,再铺设上层沥青混凝土;如果选择石质材料铺装,可以按照设计要求进行砌筑或打磨。
4.表层处理:在铺设完成后,需要对园路表面进行处理。
这一步骤包括对沥青混凝土表面进行摊洒沥青乳液或油石,以增加园路的平滑度和美观度;对石质材料进行清理、抛光等工作,以展现出材料的自然质感。
5.安全设施设置:在园路铺装完成后,还需要设置相应的安全设施,如路灯、护栏、交通标志等,保障行人和车辆的安全。
6.养护维修:园路铺装完成后,还需要进行养护维修工作,以保持园路的良好使用状态。
养护维修包括定期清扫、补充沥青或油石、修补破损部分等工作。
总之,在园路铺装的施工过程中,需要进行合理的设计和材料选择,以及规范的施工方法。
只有统筹考虑环境、使用要求和美观要求,才能保证园路的安全、舒适和美观。
园林铺装,是指在园林环境中运用自然或者人工的铺地材料,按照一定的方式铺设于地面形成的地表形式。
作为园林景观的一个有机组成部分,园林铺装主要通过对园路、广场等进行不同形式的印象组合,贯穿游人游览过程的始终,在营造空间的整体形象上具有极为重要的影响。
英国著名的造园家人为:“园林铺装是整个设计成败的关键,不容忽视。
应该充分加以利用。
”日本景观大师都田彻则进一步指出“地面在一个城市中可以成为国家文化的特殊象征符号。
”由此可见,铺装景观设计在营造空间的整体形象上具有极为重要的影响。
1.中国古典园林铺装景观——以芙蓉古镇为例园林铺装景观的创造在中国已经有很长的渊源。
其所用的图案蕴涵了一定的文化含义,与其周围环境构成了中国古典园林的主题。
1.1用材简单中国古典园林中提倡“因地制宜”,因此铺装设计“因地施材”。
中国古典园林中的铺装常用砖瓦、碎石、卵石、碎瓷片、碎缸片等材料,与周围的整体空间协调自然地组合在一起;这得益于材料随手可得又归于自然。
不仅体现了材料的自然、文化组合,更构成了生动的景观。
图1,为为芙蓉古镇云南园中的一条园路,园路的材料选择与环境极为协调,又象就地取材的青石板,自然地置于一片向远处绵延而去的小路中,貌似不经意间,却又蕴涵着无穷的意境,令人神往,让人回味无穷。
图2,为芙蓉古镇川西园中一条园路,其铺装采取冰裂纹加碎鹅卵石镶嵌其中,让人觉得活泼又不失自然,貌似天公之作,宛如神来之笔。
1.2图样多样中国古典园林中,铺装常见的图案纹样有:大角、六角、芝花、八角等一些动物或者植物图案,以表现迎祥祈福之意。
其纹样精致、紧凑,尺度与周边环境相呼应,十分协调,又自然大方。
如图3,用土黄色鹅卵石组合成花朵纹样,镶嵌于拼接的铺装中,不仅趣味众生,更是尺度精巧;图4,冰裂纹和碎鹅卵石拼接成一朵朵花的纹样,精致、细密,尺度与周围环境空间呼应妥当,十分协调。
1.3本地文化主题寓意——以苏州园铺装为例中国古典园林的竖向景观体现了高雅人士的精神追求,而其园林铺装景观不仅体现了文人的精神追求;铺装采用海棠花纹样,反映了文人追求内心的清纯秀美。
铺装及园路工程(碎石垫层、沥青路面、路缘石、板材铺装)施工工法一、铺装、园路在园林中,铺地以线或面的形式形成贯穿全园的交通网,它即是划分和联系各景区和景点的纽带,也是组成园林风景的造景要素,作为园林空间的一个重要界面,不仅为人们提供舒适的游览交通条件,同时它又能参与保护环境和改善原有的小气候。
(一)施工顺序放线→基层挖土并整平夯实→垫层→砼基层浇捣→安放侧石→放样→铺装板材1、根据施工图纸对所有的中心控制桩进行测量、核实,并放出园路中心线及边线。
2、布设临时水准点:根据本工程特点,广场、道路设置水准点,作出标志,并会同监理及甲方对放样位置及临时水准点复测认可。
(二)施工准备由于广场上还往往存在着花坛、草坪、水池等地面景物,因此,它又比一般的道路工程内容更复杂。
1、材料准备准备施工机具、基层和面层的铺装材料、以及施工中需要的其它材料;清理施工现场。
2、场地放线按照广场设计图所绘施工坐标方格网,将所有坐标点测设到场地上并打桩定点。
然后以坐标桩点为准,根据广场设计图,在场地地面上放出场地的边线,主要地面设施的范围线和挖方区、填方区之间的零点线。
3、地形复核对照广场竖向设计图,复核场地地形。
各坐标点、控制点的自然地坪标高数据,有缺漏的要在现场测量补上。
(三)场地平整与找坡(四)1、挖方与填方施工挖、填方工程量较小时,可用人力施工;工程量较大时,应该进行机械化施工。
预留作草坪、花坛及乔灌木种植地的区域,可暂时不开挖。
水池区域要同时挖到设计深度。
填方区的堆填顺序,应当是先深后浅;先分层填实深处,后填浅处。
每填一层就夯实一层,直到设计的标高处。
2、场地平整与找坡挖、填方工程基本完成后,对挖填出的新地面进行修理。
要铲地平面,使地面平整度变化限制在2cm 以内。
根据各坐标桩标明的该点填挖高度数据和设计的坡度数据,对场地进度找坡,保证场地内各处地面都基本达到设计的坡度。
土层松软的局部区域还要作地基加固处理。
(四)基层处理1、挖土应由边到中,并根据土质情况,预留压实厚度,如遇到障碍物,应采取有效的措施,并及时处理。
园路铺装的几种方法及施工要点园路铺装是指在院落、建筑物周围等场所进行铺装工程,既可以美化环境,又可以方便人们的出行。
下面将介绍几种常见的园路铺装方法及施工要点。
一、水泥砖铺装法水泥砖是一种常见的园路铺装材料,具有耐磨、耐压、耐蚀等特点。
水泥砖铺装法施工步骤如下:1.地面平整:清理施工区域,确保地面平整,避免水泥砖出现空鼓或断裂。
2.打磨地面:将地面进行打磨,去除不平整的部分,增强砖与地面之间的粘结力。
3. 铺设底层:铺设一层水泥砂浆,厚度为5-10cm,用木板或者砖头进行定型。
4.铺设水泥砖:将水泥砖按照预定的形状、方向进行铺设,注意砖与砖之间的间距要保持一致。
5.打击砖面:用橡胶锤轻轻敲打砖面,确保砖与地面之间的牢固性。
6.上封闭层:在砖面上铺设一层水泥砂浆,覆盖住砖与砖之间的缝隙,使砖面更加平整。
7.养护:铺设完成后,进行养护,保持砖面的湿润程度和温度,防止出现开裂或变形。
二、石材铺装法石材是一种质地坚硬、色彩丰富的园路铺装材料,可以增添园路的美观度和豪华感。
石材铺装法施工步骤如下:1.清理施工区域:清理施工区域,确保地面平整,去除尘土、杂草等。
2.铺设基层:骨料混凝土铺设一层基层,用于增加石材铺装的稳定性。
3.石材选材:根据设计要求选择合适的石材,检查石材是否有裂纹、破损等问题。
4.布置石材:根据设计要求将石材进行布置,注意间距要保持一致,可以使用水平仪进行检测。
5.固定石材:使用水泥砂浆将石材固定在基层上,使之与地面紧密结合。
6.完善缝隙:使用干净的抹子将水泥砂浆填充到石材之间的缝隙中,使之更加牢固。
7.养护:铺设完成后,进行养护,保持石材的湿润程度和温度,防止出现开裂或变形。
三、木质材料铺装法木质材料是一种环保、自然的园路铺装材料,具有温馨、舒适的感觉。
木质材料铺装法施工步骤如下:1.清理施工区域:清理施工区域,确保地面平整,去除尘土、杂草等。
2.铺设基层:用木料或夯土铺设一层基层,以增加木材铺装的稳定性。
园路、汀步等铺装、贴面工程园路、汀步等铺装、贴面工程1、花岗岩、黄锈石、儿童塑胶地垫等石材铺贴在完成的池底基层上,重新定点、放线,确定砌块列数及拼装方式。
用湿性的1:3水泥砂浆抹在面砖上约10mm厚作为结合层,同时按图纸大样做图案拼花。
将石板块背面刷干净,铺贴时保持潮湿润。
铺贴前先将基层浇水湿润,再刷素水泥浆(水、灰比为1:2左右),水泥浆应随刷随铺砂浆,并不得有风干现象。
铺干硬性水泥砂浆(配合比为1:3,以湿润松散,手握成团不必水为准,找平层虚铺厚度以2.5-3cm为宜,放在石板块时高出预定完成面约3-4mm 为宜)用灰匙拍实抹平,然后进行石块板预铺,并对准纵横缝,用木锤着力敲板中部,震实砂浆至铺设高度后,将石板掀起,检查砂浆表面与石板底相吻合后(如有空虚处,应用砂浆填补),在砂浆表面先用喷壶适量浇水,再均匀撒一层水泥粉,把石板块对准铺贴,铺贴时四角要同时着落,再用木锤着力敲击至平整。
铺贴顺序应从里向外逐行挂线铺贴,缝隙宽度按设计要求,对于花岗岩、大理石不应大于1mm。
铺贴完成24小时后,经检查石板块表面无裂缝、空鼓后,用稀水泥(颜色与石板块调和)刷缝填饱满,并随即用干布擦净至无残灰、污迹为止,铺好后石板块两天内禁止行人和堆放物品。
面层和基层的结合必须牢固,无空鼓,用小锤轻击和观察检查发现的必须返工。
2、黄木纹冰裂纹面层铺装①将地面浮渣、杂物清理干净,进行场地平整,有坡度要求的要找出排水坡度。
②找出施工面四周的中心,弹出中心线,由标准标高线挂出地面标高线。
③文化石冰裂纹碎拼路面碎拼石材施工前,应进行试拼,先拼图案,后拼其它部位。
接缝应调协,不得有通缝,缝宽为5~20mm;④铺好的地面在2~3天内禁止上人,素水泥或勾缝剂嵌缝。
表面应擦拭干净。

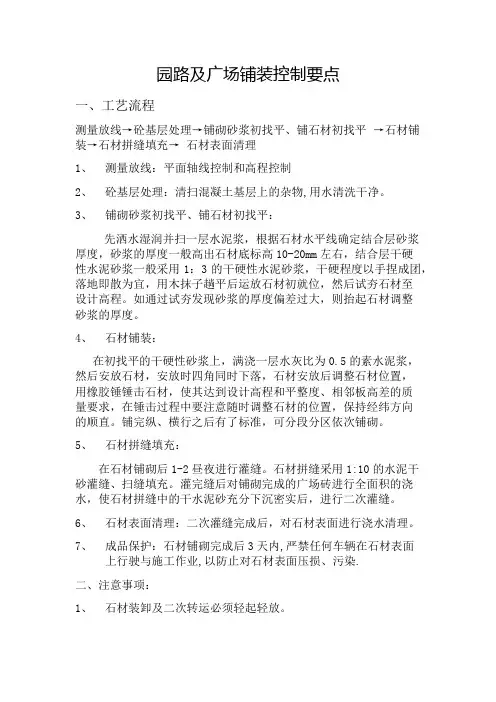

园路及广场铺装控制要点一、工艺流程测量放线→砼基层处理→铺砌砂浆初找平、铺石材初找平→石材铺装→石材拼缝填充→石材表面清理1、测量放线:平面轴线控制和高程控制2、砼基层处理:清扫混凝土基层上的杂物,用水清洗干净。
3、铺砌砂浆初找平、铺石材初找平:先洒水湿润并扫一层水泥浆,根据石材水平线确定结合层砂浆厚度,砂浆的厚度一般高出石材底标高10-20mm左右,结合层干硬性水泥砂浆一般采用1:3的干硬性水泥砂浆,干硬程度以手捏成团,落地即散为宜,用木抹子趟平后运放石材初就位,然后试夯石材至设计高程。
如通过试夯发现砂浆的厚度偏差过大,则抬起石材调整砂浆的厚度。
4、石材铺装:在初找平的干硬性砂浆上,满浇一层水灰比为0.5的素水泥浆,然后安放石材,安放时四角同时下落,石材安放后调整石材位置,用橡胶锤锤击石材,使其达到设计高程和平整度、相邻板高差的质量要求,在锤击过程中要注意随时调整石材的位置,保持经纬方向的顺直。
铺完纵、横行之后有了标准,可分段分区依次铺砌。
5、石材拼缝填充:在石材铺砌后1-2昼夜进行灌缝。
石材拼缝采用1:10的水泥干砂灌缝、扫缝填充。
灌完缝后对铺砌完成的广场砖进行全面积的浇水,使石材拼缝中的干水泥砂充分下沉密实后,进行二次灌缝。
6、石材表面清理:二次灌缝完成后,对石材表面进行浇水清理。
7、成品保护:石材铺砌完成后3天内,严禁任何车辆在石材表面上行驶与施工作业,以防止对石材表面压损、污染.二、注意事项:1、石材装卸及二次转运必须轻起轻放。
2、基层必须清理干净并扫浆,保证铺装与基层结合,避免出现脱层现象3、夯击石材时,必须使用橡胶锤,以避免夯击过程中对石材造成的破坏4、铺干硬性砂浆必须密实、均匀,并用木抹子刮平,预防出现空鼓现象。
5、铺砌石材过程中,操作人员应做到随铺随用干布擦净石材表面的水泥浆痕迹。
6、面层铺设表面带线找好坡度,预防出现泛水、积水现象。
三、施工管理处罚方法1、基层必须清理干净,否则全部拆除返工。
