施工现场总平面布置项目经理部的工程部具体负责施工平面规划的组织、管理和实施。
做到定置管理,物流畅通,施工道路、排水、用电、用水到位。
并按安全、文明施工管理规定进行施工,确保的业主正常生产和工程的顺利进行。
一、施工用电1施工现场临时用电由业主提供630KW箱变接入。
2、用3*150+2*95mr∩2橡皮铜质五芯电缆,从配电总箱分路接至配电分箱,负责重型生产车间北面的灯架等场地周围施工供电。
3、用3*150+2*95mm2橡皮铜质五芯电缆,接至配电分箱,供材料加工场地。
4、用3*50+2*25mm2橡皮铜质五芯电缆,接至配电分箱,供办公区、生活区用电。
5、施工电源采用三相五线制,零线和地线分别设置,配电箱内配有漏电保护开关。
施工电缆管线沿施工道路敷设,在穿过道路处均要套以钢管,并埋入地下0∙7m,并将标志牌置于电缆线路上方。
二、施工用水与消防用水1在施工区域内用水由业主原有给水管接点引入,设置水表并负责相关维护管理工作。
施工时水管沿地面铺设,埋入地下200mm o2、设置临时消防栓与施工临时给水管路接通,形成本工程的消防系统。
三、施工道路1本工程施工道路按总平面图中道路提前进行路基施工。
测量定位后,根据现场实际修筑6米宽临时施工道路。
2、在已有厂区道路使用过程中,当施工与生产发生时矛盾时,服从业主协调,密切与生产配合,确保不影响生产的正常进行。
四、施工用地及堆场1现场北侧材料堆场及加工场地,并设置门卫、茶水间、吸烟室、厕所,主体施工完后,在场地的北侧钢筋、模板堆场改为钢结构构件堆场。
2、临时少量构件、材料堆场随施工进展而变化。
主钢构件随吊随运。
五、施工场地排水施工场地四周设置明沟排水,并设置沉淀池,经沉淀后排入已有雨水管道。
六、临时办公设施及生活设施临时办公区、生活区设置在现场东北侧位置,七、工程质量保证措施1、质量目标本工程质量目标为合格。
为确保工程质量,从质量管理体系的各工序质量程度网络控制两大方面严格控制,并制定出相应的质量保证措施以确保工程的质量。
施工总平面图文字说明(PH-13标段)1.施工平面布置的内容本标段工程所处区域为温带湿润季风气候。
施工总平面布置必须符合环境保护和水土保持工作的要求。
各种临时工程根据工程进度统筹考虑,尽可能设置在公路用地范围内或利用荒坡、荒地。
临时用地包括施工营地、现场办公、加工车间、料场、设备及仓储、供电、供水、卫生、生活、便道、消防、砼拌合站、路面材料场、预制场等临时设施。
施工总平面布置见《附表五:施工总平面图》。
2.施工平面布置的原则根据本标段特点,按照交通部和发包人的相关要求对各种临时工程进行整体规划,合理布局,统一实施。
场地布置的主要原则为:合理性原则:施工场地尽量布置在既有公路附近,有利于机械设备、工程材料运输;尽量利用工程所在地既有资源和原有公路施工设施。
场地布置需便于施工管理,便于劳力、机具设备和材料等调配,有利于减少施工干扰,有利于文明工地建设。
安全性原则:符合有关安全生产、劳动保护、防火、防风、防寒等要求,针对项目区域施工环境制定切实、有效的安全措施,确保人身和财产安全。
环保性原则:根据现场施工环境,科学规划施工场地,结合当地环保部门要求,做好环境保护和水土保持规划,尽可能减少施工对环境产生的不利影响。
经济性原则:尽量缩减临时工程规模,充分利用发包人已征用土地作为临时工程用地,临时工程尽量集中设置,用地尽量重复利用,以减少临建工程占地。
具体见《附表五:施工总平面图》和《附表八:临时占地计划表》。

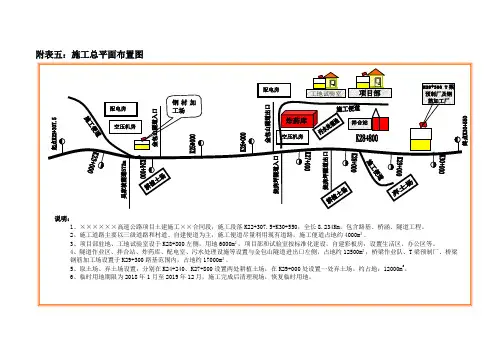

3.临时工程设置⑴施工便道、便涵①施工便道项目主要利用S210 ,K181+680~K187+900 段主要利用G316,K197+000~终点处利用X226。
考虑到沿线地形较为陡峭,且距离原有道路较近,施工便道开挖及填筑影响较大,因此全线施工便道按4.5 米宽设置,间隔200~500 米设置一处错车道(加宽至7.5 米),长度30 米,石门隧道斜竖井采用6.5 米宽便道。
在跨河路段设置便桥,与天然气处干扰处设置6.0m 宽、10.1m 长临时贝雷桥跨越。

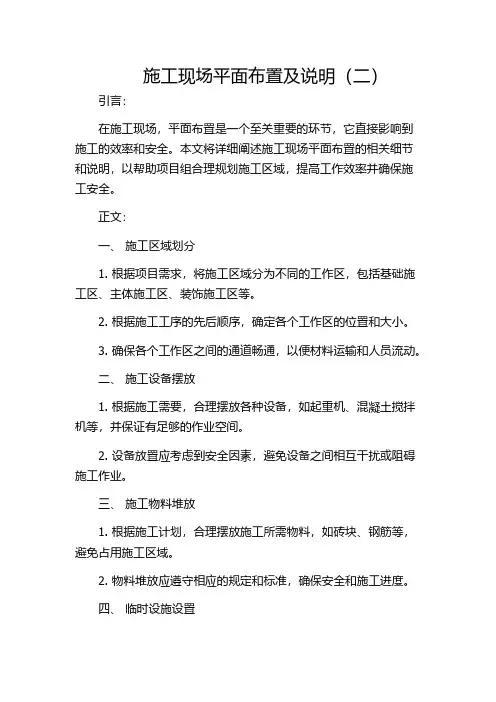

施工现场平面布置及说明(二)引言:在施工现场,平面布置是一个至关重要的环节,它直接影响到施工的效率和安全。
本文将详细阐述施工现场平面布置的相关细节和说明,以帮助项目组合理规划施工区域,提高工作效率并确保施工安全。
正文:一、施工区域划分1. 根据项目需求,将施工区域分为不同的工作区,包括基础施工区、主体施工区、装饰施工区等。
2. 根据施工工序的先后顺序,确定各个工作区的位置和大小。
3. 确保各个工作区之间的通道畅通,以便材料运输和人员流动。
二、施工设备摆放1. 根据施工需要,合理摆放各种设备,如起重机、混凝土搅拌机等,并保证有足够的作业空间。
2. 设备放置应考虑到安全因素,避免设备之间相互干扰或阻碍施工作业。
三、施工物料堆放1. 根据施工计划,合理摆放施工所需物料,如砖块、钢筋等,避免占用施工区域。
2. 物料堆放应遵守相应的规定和标准,确保安全和施工进度。
四、临时设施设置1. 根据施工需要,设置临时设施,如工地办公室、临时用电等。
2. 设置临时设施时,应考虑到施工人员的需求,提供舒适和安全的工作环境。
五、安全措施和警示标识1. 设置明显的安全警示标识,提醒施工人员注意安全。
2. 配备必要的安全设施,如安全网、防护栏等。
3. 制定施工现场安全管理制度,并加强监督和检查,确保施工过程中的安全。
总结:施工现场平面布置是项目顺利进行的关键环节。
通过合理划分施工区域、摆放设备和物料、设置临时设施以及严格落实安全措施,可以有效提高施工效率,确保工作安全。
建议在施工前充分规划,根据具体项目需求进行布置,以确保施工进度和质量。
K2MG-E《专业技术人员绩效管理与业务能力提升》练习与答案
附表五:施工总平面图

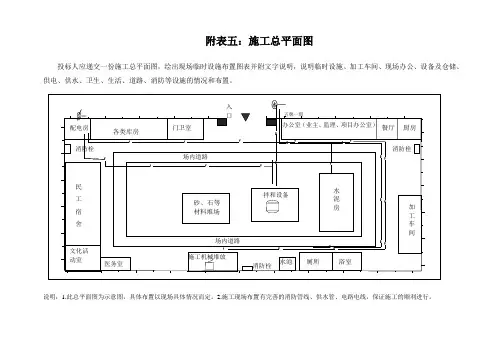

投标人应递交一份施工总平面图,绘出现场临时设施布置图表并附文字说明,说明临时设施、加工车间、现场办公、设备及仓储、供电、供水、卫生、生活、道路、消防等设施的情况和布置。

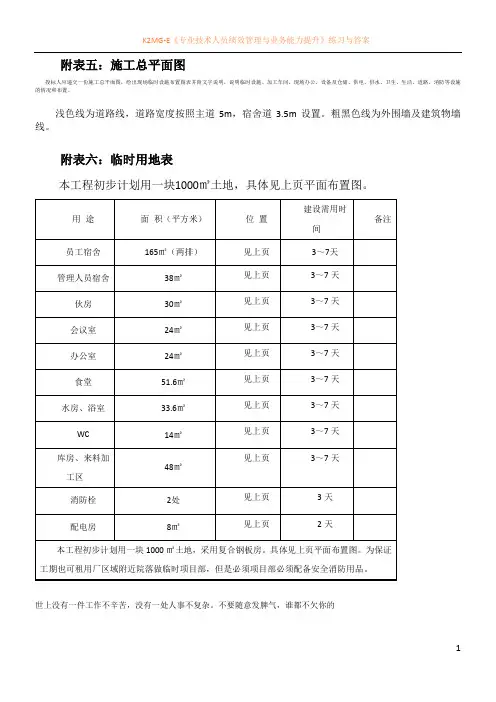

浅色线为道路线,道路宽度按照主道5m,宿舍道3.5m设置。
粗黑色线为外围墙及建筑物墙线。
附表六:临时用地表
本工程初步计划用一块1000㎡土地,具体见上页平面布置图。
世上没有一件工作不辛苦,没有一处人事不复杂。
不要随意发脾气,谁都不欠你的
1。
第二章施工现场平面布置和临时设施、临时道路布置第一节施工平面布置一、施工平面布置的原则1、在满足施工需要前提下,尽量减少施工用地.2、施工现场布置要紧凑合理,充分考虑本工程施工现场的实际情况,合理布置施工现场、临时办公用房、工具房、库房、材料堆放场、临时厕所及临时水电管线布置等,施工总平面布置依据施工要求及环保和消防的要求。
保护好施工现场的原有设施.合理布置各项施工设施,科学规划施工道路.科学确定施工区域,尽量减少交叉作业。
3、尽量降低运输费用,保证运输方便,减少二次搬运。
4、尽量降低临时设施的修建费用,充分利用已有或拟建房屋、管线、道路为施工服务。
5、有利施工、方便生活,居住区到施工区的距离要近。
6、符合劳动保护、技术安全和防火要求.二、施工平面布置的方式1、运输道路的布置:道路应与仓库、料场的位置结合布置,并与场外道路连接.2、仓库的布置:布置接近使用地点,其纵向应与线路平行,装卸时间长的仓库及料场用地要尽量远离道路,以免影响交通。
3、场内临时道路的布置:尽量利用永久道路,必须修建的临时道路,要把仓库、料场和施工点贯穿起来,对过路的管线要先铺设。
4、项目部办公区、生活区的布置:办公区及生活区设在甲方指定位置,生活区和办公区分开布设,食堂布置在生活区为宜。
第二节施工总平面布置图一、施工平面图布置说明1、我公司严格按照施工总平面布置图规划搭设办公室、工人宿舍等临时设施。
2、办公室、职工宿舍配备电脑、设施布置整齐美观、不拥挤、有足够的安全消防通道和良好的采光和通风条件。
3、职工餐厅配备专职的炊事员,确保食堂清洁卫生,炊具干净,室内无蝇鼠,定期对蔬菜、食品进行卫生检查。
炊事员必须身体健康,持有健康上岗证和专用工作服。
4、工人宿舍排出值班表,每日派人清扫,宿舍内不自隔小房间,不乱拉电线,不准留外人住宿.5、生活、卫生区设有专人清理,每周喷洒药剂.6、临时设施采取封闭式管理,并设置值班人员,禁止无关人员随意进出。
附表五:施工总平面图投标人应递交一份施工总平面图,绘出现场临时设施布置图表并附文字说明,说明临时设施、加工车间、现场办公、设备及仓储、供电、供水、卫生、生活、道路、消防等设施的情况和布置。

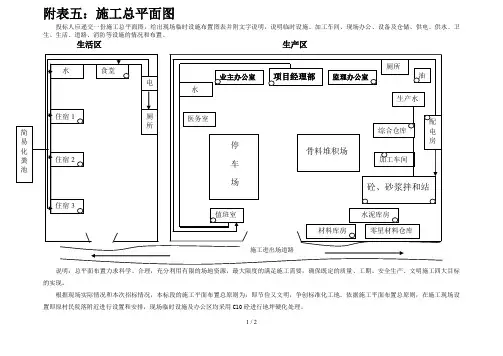

生活区生产区说明:总平面布置力求科学、合理,充分利用有限的场地资源,最大限度的满足施工需要,确保既定的质量、工期、安全生产、文明施工四大目标的实现。
根据现场实际情况和本次招标情况,本标段的施工平面布置总原则为:即节俭又文明,争创标准化工地。
依据施工平面布置总原则,在施工现场设置即原村民院落附近进行设置和安排,现场临时设施及办公区均采用C10砼进行地坪硬化处理。
1 / 2一、临时设施:现场搭建。
由于本工程涉及面积广,为方便施工,我公司在施工作业时设置一个施工临时设施区、一个办公区及钢筋制作房。
二、加工车间:本工程主要为搅拌站,设置在生产区内。
三、现场办公:办公区现场搭建。
包括办公室、宿舍、食堂、零星材料仓库等。
四、设备及仓储:设置在生产区内。
五、供电:结合本工程特点及所处环境条件,施工用电拟接引自沿线高压线,设主配电房1个,配电房跟当地电管局协商直接从附近的配电房接入,作为主要的砼搅拌场地用,并配备用发电机组为砼浇筑前场用,照明用电生活用电也可以配电房引出。
六、供水:根据施工组织设计要求及现场实际情况,本工程施工用水采用自当地农灌部门的提灌站提灌水。
七、卫生:卫生间分别设置在生产区和生活区。
每天打扫保持清洁。
八、生活及垃圾处理:现场搭建临时板房,生活污水排放至简易化粪池。
处理后需达到排放要求,生活垃圾集中堆放在临时垃圾中转站由垃圾处理厂统一处理。
九、道路:加强和业主的联系,做好便道和临设的租地和青苗赔偿工作。
根据施工计划做好临时用地的选址、设计、建设。
本工程施工便道主要建在将修筑的田间道、生产道,同时为了工作的全面开展,进场后便抢修便道,为后续工作材料运输和机械进场打下基础,计划在最短时间内打通全工区道路。
十、医务室:在施工区内设置简易医务室,方便进行简单医疗救治处理。
第五章施工总平面布置和临时设施布置一、施工总体布置原则1、根据现有的场地条件和发包人的规划,结合场内外交通线路,按照工程施工的需要,进行施工生产、生活营地的规划、设计、修建与管理。
2、充分考虑本工程施工期安全、环保和文明施工方面的要求。
3、施工营地规划作到布置整齐合理、外表美观,营地布置本着有利生产、方便生活、易于管理的原则,并严格执行有关消防、卫生和环境保护等专门规定。
4、施工机械布置做到能充分发挥施工设施的生产能力,满足施工总进度和施工强度的要求。
5、施工程序安排,尽可能减少彼此作业时的相互干扰。
6、施工营地设置有效的防护和排水系统,满足场地的防护和排水要求。
7、场内施工道路布置保证平整畅通。
8、减少噪声、粉尘对周围宿舍办公室的影响。
9、周边环境及场内有限空间的美化、绿化。
二、临时设施的搭设临设搭建由业主指定地点或我公司自行同地方协调进行选址搭建,规模以满足施工需要为准。
临设搭建按业主提供场地合理布置。
设置材料库房、钢筋加工房、模板加工房、机械停放场、水泥库房、砂堆场等。
临设按南宁市有关规定搭建。
如果条件允许办公用房和生活用房采用就近租用的原则,如果附近条件有限则采用现场搭设活动板房解决。
办公区采用两层活动板房,面积约237.6㎡,食堂、厕所采用240砖墙砌筑。
工人宿舍采用两层活动板房,面积约400㎡,可满足施工高峰期间200人住宿。
具体平面位置详见附表五:《施工总平面图》。
各临时设施用地详见附表六:《临时用地表》。
1、施工水、电、道路(1)、施工用电、施工用水及生活用水按招标人将接驳点提供到施工区考虑,具体接驳点的位置由建设单位根据现场实际情况指定。
用水管线采用无毒塑料管埋地铺设至施工现场用水处。
(2)、进场后准备备用电源,不得因停电而延误工期。
施工期间发生临时停电时,根据实际发电台班办理签证(不计停置台班),按2009《广西省建设工程工程量清单计价定额》规定结算。
考虑到用电高峰临时停电和前期施工用电,同时配备两台50KW发电机,以满足工程需要。
施工现场平面布置和临时设施、临时道路布置第二章施工现场平面布置和临时设施、临时道路布置第一节施工平面布置一、施工平面布置的原则1、在满足施工需要前提下,尽量减少施工用地。
2、施工现场布置要紧凑合理,充分考虑本工程施工现场的实际情况,合理布置施工现场、临时办公用房、工具房、库房、材料堆放场、临时厕所及临时水电管线布置等,施工总平面布置依据施工要求及环保和消防的要求。
保护好施工现场的原有设施。
合理布置各项施工设施,科学规划施工道路。
科学确定施工区域,尽量减少交叉作业。
3、尽量降低运输费用,保证运输方便,减少二次搬运。
4、尽量降低临时设施的修建费用,充分利用已有或拟建房屋、管线、道路为施工服务。
5、有利施工、方便生活,居住区到施工区的距离要近。
6、符合劳动保护、技术安全和防火要求。
二、施工平面布置的方式1、运输道路的布置:道路应与仓库、料场的位置结合布置,并与场外道路连接。
2、仓库的布置:布置接近使用地点,其纵向应与线路平行,装卸时间长的仓库及料场用地要尽量远离道路,以免影响交通。
3、场内临时道路的布置:尽量利用永久道路,必须修建的临时道路,要把仓库、料场和施工点贯穿起来,对过路的管线要先铺设。
4、项目部办公区、生活区的布置:办公区及生活区设在甲方指定位置,生活区和办公区分开布设,食堂布置在生活区为宜。
第二节施工总平面布置图一、施工平面图布置说明1、我公司严格按照施工总平面布置图规划搭设办公室、工人宿舍等临时设施。
2、办公室、职工宿舍配备电脑、设施布置整齐美观、不拥挤、有足够的安全消防通道和良好的采光和通风条件。
3、职工餐厅配备专职的炊事员,确保食堂清洁卫生,炊具干净,室内无蝇鼠,定期对蔬菜、食品进行卫生检查。
炊事员必须身体健康,持有健康上岗证和专用工作服。
4、工人宿舍排出值班表,每日派人清扫,宿舍内不自隔小房间,不乱拉电线,不准留外人住宿。
5、生活、卫生区设有专人清理,每周喷洒药剂。
6、临时设施采取封闭式管理,并设置值班人员,禁止无关人员随意进出。
施工总平面布置
一、施工平面布置说明
根据工程总平面图及现场勘探,为保证工程进度及施工现场安全及文明生产,保证工期顺利进行,在与各相关单位协商后,我公司在施工平面布置时,力求做到以下几点:
在满足施工的原则下,尽量节约施工用地;
在满足施工需要和文明施工的原则下,尽可能减少临时设施,将生活区域尽可能的隔离在施工区域外;
满足现场保卫、值班设施的要求;
在保证施工现场通道畅通和满足材料要求的前提下,最大限度地减少场内运输,特别是减少二次搬运、减少碰撞。
符合施工现场卫生及安全技术和防火规范要求。
避免各工种之间互相干扰。
二、临时设施布置及临时用地表
(一)临时设施布置
投标人应根据工程需要建设临建设施,自行解决施工用水、用电,材料堆放及生活、生产设施场地等,说明临时设施、加工车间、现场办公、设备及仓储、供电、供水、卫生、生活等设施的情况和布置。
(二)临时用地表。
附表五施工总平面图
1、施工场地布置原则
场地布置是工程建设的关键之一,其计划布置的好坏,直接影响工程建设的进度和工程造价,从长期的工程实践中总结的经验教训,我们对场地布置的原则如下:
⑴尽量使用业主提供的红线征地范围,减少临时租地;
⑵根据施工的先后次序,利用永征地或已完工程作未完工程的临时施工场地;
⑶不妨碍施工测量放线,保障运输道路通畅;
⑷依实际地形布置场地,减少建场费用;
⑸靠近主体工程,减少工地搬运距离,职工上下班方便;
⑹考虑当地规划,减少返耕费用;
⑺各工程的作业不产生干扰;
⑻尽量集中便于管理;
⑼符合环境保护法规、条例,满足使用、安全、卫生。
2、施工便道
公路路线基本沿原公路前行,行经地区交通较为便利,施工时只需适当修建纵向施工便道或加宽乡村道路,即可保证施工材料运输和施工机械的进出需要。
3、生产、生活房屋
全路段设置一个施工区域,该工区设置在标段中部,具体位置根据现场实际情况定,修建生产、生活房屋共计占地面积1200m2,项目经理部设在该处。
4、料场
料场设在施工范围外
5、生产、生活用水
生产、生活用水均从当地农村水利网接入。
6、生产、生活用电
沿线农村供电网络已形成,路线沿线为照明用电线路,施工地段大型机械设备用电考虑自发电。
工地现场常设一台50KW的发电机备用,以满足供电短缺或出现故障时急用,使得施工不得以因电力供应而中断,确保施工工期。
7、通讯设施
为了方便组织施工,利于工作联系,项目经理部和各工区共设程控电话3部,现场指挥采用无线对讲机。
详见“施工总平面布置图”。
附表五施工总平面图
1、施工场地布置原则
场地布置是工程建设的关键之一,其计划布置的好坏,直接影响工程建设的进度和工程造价,从长期的工程实践中总结的经验教训,我们对场地布置的原则如下:
⑴尽量使用业主提供的红线征地范围,减少临时租地;
⑵根据施工的先后次序,利用永征地或已完工程作未完工程的临时施工场地;
⑶不妨碍施工测量放线,保障运输道路通畅;
⑷依实际地形布置场地,减少建场费用;
⑸靠近主体工程,减少工地搬运距离,职工上下班方便;
⑹考虑当地规划,减少返耕费用;
⑺各工程的作业不产生干扰;
⑻尽量集中便于管理;
⑼符合环境保护法规、条例,满足使用、安全、卫生。
2、施工便道
公路路线基本沿原公路前行,行经地区交通较为便利,施工时只需适当修建纵向施工便道或加宽乡村道路,即可保证施工材料运输和施工机械的进出需要。
3、生产、生活房屋
全路段设置一个施工区域,该工区设置在标段中部,具体位置根据现场实际情况定,修建生产、生活房屋共计占地面积1200m2,项目
经理部设在该处。
4、料场
料场设在施工范围外
5、生产、生活用水
生产、生活用水均从当地农村水利网接入。
6、生产、生活用电
沿线农村供电网络已形成,路线沿线为照明用电线路,施工地段大型机械设备用电考虑自发电。
工地现场常设一台50KW的发电机备用,以满足供电短缺或出现故障时急用,使得施工不得以因电力供应而中断,确保施工工期。
7、通讯设施
为了方便组织施工,利于工作联系,项目经理部和各工区共设程控电话3部,现场指挥采用无线对讲机。
详见“施工总平面布置图”。
