隧道施工进度控制及盾构法施工成本控制
- 格式:docx
- 大小:21.52 KB
- 文档页数:5
修建隧道知识点总结一、隧道建设的地质勘探地质勘探是隧道建设的基础,只有充分了解地质条件,才能制定出合理的隧道施工方案。
地质勘探主要包括地质勘测与地质预测两个方面。
1. 地质勘测地质勘测是指对隧道周边区域进行地质勘察和地质勘探,以获取地质条件、地层结构、地下水情况等地质信息。
地质勘测主要包括野外地质调查和室内地质分析两个部分。
在野外地质调查中,需要对地表地貌、地层岩性、构造、断裂、水文地质条件等进行详细的勘察和测量,以了解地质条件和地层情况。
同时,需要对地下水情况进行勘察,以确定地下水位和地下水涌动情况。
室内地质分析主要是通过室内实验,对采集的地质样品进行分析和试验,了解地质材料的性质和特点,以为后续的工程设计和施工提供参考。
2. 地质预测地质预测是在地质勘察的基础上,通过对地质条件的综合分析,对隧道建设中可能遇到的地质灾害和地质问题进行预测和评估。
地质预测主要包括土层稳定性、断层活动性、地下水流动情况等方面。
通过地质预测,可以提前对隧道建设可能遇到的问题进行评估和分析,从而及时调整设计方案和施工方法,提高隧道工程的质量和安全性。
二、隧道工程设计隧道工程设计是在充分了解地质条件的基础上,根据实际要求和工程标准,对隧道的结构、尺寸、材料和施工方法等进行设计和规划。
隧道工程设计主要包括以下几个方面。
1. 结构设计结构设计是指根据工程要求和地质条件,确定隧道的结构形式、尺寸和材料等参数。
在结构设计中,需要考虑到地质条件、地下水情况、施工方法和工程要求等因素,从而确定隧道的设计参数,包括隧道断面形式、设计强度、支护方式等。
2. 施工方法设计施工方法设计是指确定隧道施工的具体方案和方法,包括采用的掘进方式、支护方式、排水处理、通风系统等。
在施工方法设计中,需要充分考虑到地质条件、施工设备、人员安全等因素,从而确定最佳的施工方案。
设计校核是指对隧道工程设计方案进行校核和评估,以保证设计方案的合理性和安全性。
设计校核主要包括地质条件的合理性、结构设计的安全性、施工方法的可行性等方面,通过设计校核,可以找出设计方案中存在的问题和不足之处,从而修改和完善设计方案。
第 6 章盾构施工技术第一节概述一、基本原理盾构法是暗挖隧道的专用机械在地面以下建造隧道的一种施工方法。
先在隧道的一端建造竖井或基坑,以供盾构安装就位。
盾构从竖井或基坑的墙壁预留孔处出发,在地层中沿着设计轴线,向另一竖井或基坑的设计预留孔洞推进。
盾构推进中所受到的地层阻力,通过盾构千斤顶传至盾构尾部已拼装的预制衬砌、再传到竖井或基坑的后靠壁上。
●盾构是进行土方开挖、正面支护和隧道衬砌结构安装的施工机具●盾构是一个既能支承地层压力,又能在地层中推进的钢筒结构●钢筒的前面设置各种支撑和挖土装置钢筒的中段周圈内安装顶进千斤顶钢筒的尾部可安置数环隧道衬砌●盾构每推进一环距离,就在盾尾支护下拼装一环衬砌,并及时向盾尾后面的衬砌环外周的空隙中压注浆体,以防止隧道及地面下沉,在盾构推进过程中不断从开挖面排出适量的土方。
二、国外盾构施工技术发展概述1. 人工开挖盾构的发明世界上第一条人工开挖盾构隧道是由Mare Brunel和他的儿子—起在伦敦泰晤士河下建成的。
该盾构呈矩形(11.6m宽,7m高),总共只有366m长的隧道耗时20年左右,曾经历很大困难,出现过五次以上涌水。
1869年,James Henry Greathhead采用圆形敞开式盾构在泰晤士河下再建了一条外径为2.18m的行人隧道,该隧道衬砌是铸铁管片,隧道在不透水的粘土层中掘进,无地下水威胁,因此进展相当顺利。
1886年,Greathead在建造伦敦地铁时首次使用了压缩空气盾构,解决了在含水地层中修建隧道的问题。
2.机械化盾构的问世1876年:第一台机械化盾构的专利出现。
第一台机械化盾构的设想是用由几块板构成的半球状刀盘旋转切削土体,然后靠径向转动的土斗将切削下来的土体运到皮带输送机上。
1896年,J.Price的专利比第一台盾构有较大改进,刀盘由若干轮辐构成,电动驱动由长轴传递,其外形也与现代盾构较为接近。
早期的盾构技术在英国发明并得到发展并不是偶然的事件,由于19世纪和20世纪上半叶,英国是全球最强盛的工业化国家,而对隧道掘进来讲,伦敦的粘土可说是地球上较理想的土层,因此,由当时最发达的国家率先在较理想的土层中发展盾构技术是合乎技术发展的逻辑的。
隧道工程质量控制要点隧道工程是一项复杂且具有挑战性的基础设施建设项目,其质量控制至关重要。
良好的质量控制不仅能够确保隧道的安全使用,还能延长其使用寿命,降低维护成本。
以下将详细阐述隧道工程质量控制的要点。
一、工程地质勘察在隧道工程建设之前,全面、准确的工程地质勘察是质量控制的基础。
这包括对隧道沿线的地形、地貌、地层结构、岩石性质、地质构造、地下水文等进行详细的调查和分析。
通过地质勘察,能够了解隧道所穿越的地层是否稳定,是否存在断层、溶洞、滑坡等不良地质现象。
对于可能出现的地质问题,应提前制定相应的处理方案,以避免在施工过程中因地质条件变化而导致的工程质量问题。
二、设计质量控制合理的设计是保证隧道工程质量的关键。
设计单位应根据地质勘察资料,结合工程的使用要求、施工条件等因素,进行科学、合理的设计。
在设计过程中,要充分考虑隧道的结构形式、衬砌类型、支护方式、排水系统等方面的问题。
确保设计方案具有足够的安全性、稳定性和耐久性。
同时,设计文件应清晰、准确,便于施工单位理解和执行。
对于设计中的关键部位和技术难点,应进行详细的说明和标注。
三、施工准备阶段的质量控制1、施工组织设计施工单位应根据工程特点和设计要求,编制详细的施工组织设计。
施工组织设计应包括施工方案、施工进度计划、质量保证措施、安全保障措施等内容。
施工方案应具有可行性和针对性,能够指导施工顺利进行。
2、材料和设备准备严格把控施工所用材料的质量,如水泥、钢材、砂石料等,确保其符合设计要求和相关标准。
对于重要的材料,应进行检验和试验。
同时,要保证施工设备的性能良好,能够满足施工的需要。
定期对设备进行维护和保养,确保其在施工过程中正常运行。
3、人员培训对施工人员进行技术培训和安全教育,使其熟悉施工工艺和质量要求,提高其质量意识和安全意识。
四、施工过程中的质量控制1、开挖质量控制隧道开挖是施工的关键环节之一。
开挖方式应根据地质条件和设计要求选择,如钻爆法、盾构法、掘进机法等。
隧道施工技术管理要点分析摘要:隧道工程施工条件复杂,工期、安全、质量、成本压力大,隧道施工技术管理不好,常会导致出现大亏或小盈的现象。
本文针对隧道及地下工程发展所面临机遇,强调加强隧道施工技术管理的重要性,加强施工技术管理应提高“精细化管理、人性化管理”水平。
关键词:隧道;技术;管理中图分类号: u455 文献标识码: a 文章编号:前言隧道工程施工虽然有“金隧银桥”的说法,但在复杂的施工条件下,隧道施工技术管理不好,常会导致出现大亏或小盈的现象。
特别是长大复杂隧道,其面临的可变因素更多,工程项目管理难度更大。
施工技术管理作为工程项目施工管理的核心工作之一,对工程项目的施工安全管理、质量控制、进度控制、成本控制等方面具有非常重要的作用。
一、隧道施工中常见的技术方法1、盾构喷射砼施工技术盾构施工技术通常情况下指的是在河流的浅水区或者是沿海地区,最适合用在软弱不透水的粘土中。
用此方法,在大气中就可以完成开挖,在压力很大时,可能会有部分粘土被挤入隧道,可以在隧道导坑上施加一定的压力。
到目前为止,喷射砼技术在国外已经广泛被使用,据统计90%的隧道工程都是采用喷施砼施工技术,而且运用这项技术可以提高工程质量,最终实现保护隧道的目的。
2、沉埋隧道防水技术沉管法适合用在土质比较松软的海底,尤其在不规则的地方可以使挖槽费用增多,然而,硬岩基槽的截面可以使用此方法。
就目前的技术来说,沉埋隧道防水方法已经比较成熟,特别在国外河流、海洋中建造通道中常常采用此方法。
然而,隧道防排水问题能否处理好,会影响到隧道的使用寿命。
所以,在隧道建设的前期,严格执行规范要求,认真做好隧道防排水工作。
到目前为止,隧道工程与地下防排水工作取得了较大进步。
二、隧道施工管理的重要性1、保证隧道施工安全的途径在制度施工方案和选择施工技术的过程中,首先要考虑到每一个工序中可能会出现的危害,进而确定危险源,及时采用有效的预防、补救方法,同时,在短时间内制定一套完整的应急预案。
隧道工程施工方法及工艺隧道工程是一项复杂而重要的建筑工程,涉及到交通运输、地下设施以及城市规划等多个领域。
为了确保隧道工程施工的安全和高效,必须采用合适的施工方法和工艺。
本文将介绍一些常用的隧道工程施工方法及工艺。
一、开挖方法1. 盾构法:盾构法是目前隧道工程中最常用的开挖方法之一。
它采用隧道掘进机来完成隧道的开挖工作,具有施工速度快、安全性高、对环境干扰小等优点。
2. 掘进法:掘进法是传统的开挖方法之一。
它采用人工或机械设备进行开挖,适用于较小规模或地质条件较好的隧道工程。
掘进法的施工周期较长,但使用成本相对较低。
3. 爆破法:爆破法是在地质条件复杂且存在坚硬岩石的情况下采用的一种开挖方法。
它通过爆炸来破坏岩石,然后再进行清理和修整。
由于爆破法对周围环境和设备有一定的影响,因此需要严格控制爆炸参数。
二、支护工艺1. 隧道衬砌:隧道衬砌是用于保护隧道结构及增强其稳定性的重要工艺。
常见的隧道衬砌材料包括混凝土、钢板和纤维增强复合材料等。
在施工过程中,应根据地质条件和隧道设计要求选择合适的衬砌方法和材料。
2. 土工格栅:土工格栅是隧道支护工程中的一种地基加固材料。
它采用网格状结构,能够有效分散土体的应力,提高土体的强度和稳定性。
土工格栅也可以在隧道施工过程中用作土质支护或隔离层。
3. 预应力锚杆:预应力锚杆是一种用于加固隧道的支护材料。
它通过在锚固段施加预应力,使锚杆与围岩形成紧密的连接,提高隧道结构的稳定性和承载能力。
三、施工管理1. 安全管理:在隧道工程施工过程中,安全管理是至关重要的环节。
施工单位应制定详细的安全管理方案,并确保施工人员经过相关培训和持证上岗。
同时,应配备合适的安全设施和设备,确保施工现场的安全。
2. 质量管理:质量管理是保证隧道工程施工质量的关键。
施工单位应建立严格的质量控制体系,对施工过程中的各个环节进行监控和检测,确保施工质量符合设计要求。
3. 进度管理:隧道工程通常具有较长的施工周期,因此进度管理是必不可少的。

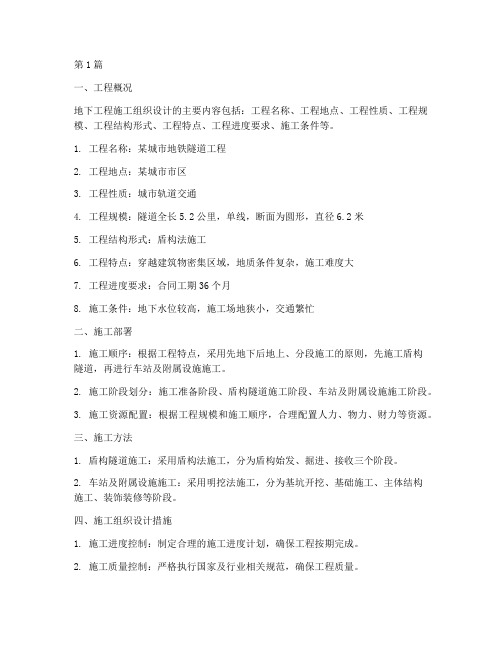

第1篇一、工程概况地下工程施工组织设计的主要内容包括:工程名称、工程地点、工程性质、工程规模、工程结构形式、工程特点、工程进度要求、施工条件等。
1. 工程名称:某城市地铁隧道工程2. 工程地点:某城市市区3. 工程性质:城市轨道交通4. 工程规模:隧道全长5.2公里,单线,断面为圆形,直径6.2米5. 工程结构形式:盾构法施工6. 工程特点:穿越建筑物密集区域,地质条件复杂,施工难度大7. 工程进度要求:合同工期36个月8. 施工条件:地下水位较高,施工场地狭小,交通繁忙二、施工部署1. 施工顺序:根据工程特点,采用先地下后地上、分段施工的原则,先施工盾构隧道,再进行车站及附属设施施工。
2. 施工阶段划分:施工准备阶段、盾构隧道施工阶段、车站及附属设施施工阶段。
3. 施工资源配置:根据工程规模和施工顺序,合理配置人力、物力、财力等资源。
三、施工方法1. 盾构隧道施工:采用盾构法施工,分为盾构始发、掘进、接收三个阶段。
2. 车站及附属设施施工:采用明挖法施工,分为基坑开挖、基础施工、主体结构施工、装饰装修等阶段。
四、施工组织设计措施1. 施工进度控制:制定合理的施工进度计划,确保工程按期完成。
2. 施工质量控制:严格执行国家及行业相关规范,确保工程质量。
3. 施工安全管理:建立健全安全生产责任制,加强安全教育培训,确保施工安全。
4. 环境保护与文明施工:采取有效措施,减少施工对周边环境的影响,实现文明施工。
5. 施工成本控制:合理控制施工成本,提高经济效益。
6. 施工信息管理:建立完善的信息管理体系,确保施工信息的及时、准确传递。
五、施工组织设计修改与调整1. 工程设计变更:根据工程设计变更,及时调整施工组织设计。
2. 施工条件变化:根据施工条件变化,调整施工方案、施工资源配置等。
3. 施工过程中出现的问题:针对施工过程中出现的问题,及时分析原因,调整施工组织设计。
总之,地下工程施工组织设计是一项复杂而重要的工作。
盾构法施工过程中的常见问题及防治措施【摘要】随着我们国经济的快速发展,近几年地下交通运输发展形势越来越好,其施工安全问题得到广泛的关注。
因此盾构法隧道施工安全得到了一定的关注,本文主要阐述了有关盾构法施工过程中的常见问题及防治措施的一系列问题。
【关键词】盾构法,施工过程,问题,防治措施一.前言盾构推进过程中掘削参数的变化会对地层产生扰动影响,诸多物理影响是相当程度上的干扰,如果不能及时进行改善调整,周围的居民以及各种建筑物都会受到危害。
在地下工程中,盾构法起到了相当大的作用,在科技发展下,也要不断更新技术,提高盾构法施工技术水平,让交通更加便利,安全可靠。
二.盾构法的优点盾构法施工的主要优点有:①除竖井施工外,施工作业均在地下进行,既不影响地面交通,又可减少对附近居民的噪声和振动影响:②盾构推进、出土、拼装衬砌等主要工序循环进行,施工易于管理,施工人员也较少,土方量较少;③在土质差水位高的地方建设埋深较大的隧道,有较高的经济技术优势。
三.盾构法施工过程中出现的问题1.地表沉降造成地表沉降的主要原因是施工过程中产生的地层损失引起的,地层损失包括建筑空隙及超挖或其它土层流失,具体为:(一)盾构工作面前方上体的挤入。
(二)盾构上方土体挤入因盾构外壳直径和拼装管片直径不同产生的建筑空隙。
(三)盾构纠偏引起土体超挖。
(四)盾构推进有曲率时造成土体损失。
(五)盾构推进时切口环上的突缘引起超挖。
(六)盾构推进引起土体孔隙水压力变化,或因降水引起地下水位下降,引起土体固结沉降。
2.隧道内漏水盾构隧道是由一片片独立的管片通过螺栓联接起来,管片接缝部位为防水的薄弱环节,隧道内漏水部位一般出现在管片接缝处。
产生漏水的主要原因是:管片拼装过程中偏差、止水条老化或失效。
3.引起管片位移衬背环形建筑空间:当管片脱出盾尾后,由于盾构掘进过程中的蛇形运动,超挖以及理论间隙,管片与地层间存在一环形建筑空间。
在软岩地层中,如果不及时进行同步注浆充环形建筑空间,拱顶围岩极有可能产生变形引起地表过量沉降。
隧道施工方法隧道施工方法一、概述隧道施工是指通过钻掘、爆破、挖掘等方式,在地下或者水下开凿出通道的过程。
其目的是为了满足交通、运输、排水、电力、通信等基础设施建设的需要。
本文将详细介绍隧道施工的方法和相关注意事项。
二、地质勘察在隧道施工之前,地质勘察是必不可少的一项工作,用于了解隧道所处地质情况,以及可能遇到的地质问题。
地质勘察包括岩土工程勘察、水文地质勘察等内容。
2.1 岩土工程勘察岩土工程勘察是对隧道所经过的岩土层进行详细的勘察和分析。
勘察内容包括岩土层的性质、岩土层的厚度、坚固性、稳定性等。
2.2 水文地质勘察水文地质勘察旨在了解隧道周围地下水流动情况及水文地质条件,以及可能遇到的地下水渗流问题。
勘察内容包括地下水埋深、水位变动、水压、渗透率等。
三、隧道施工方法根据隧道所处地质条件和隧道用途的不同,可以有不同的施工方法。
3.1 开挖法开挖法是指通过直接开挖地下土层来形成隧道的方法。
常用的开挖法有顶进法、底进法、侧进法等。
开挖法适合于地质条件较好的地区,能够快速、高效地完成隧道的建设。
3.2 掘进法掘进法是指通过使用掘进机进行隧道的开挖和支护工作的方法。
掘进法适合于地质条件较差、隧道长度较长的情况。
常用的掘进法有盾构法、钻爆法等。
3.3 其他方法除了开挖法和掘进法之外,还有一些特殊的隧道施工方法,如冻土法、注浆法、巷道法等。
这些方法通常是为了解决特殊地质条件或者遇到的难点而采用的。
四、施工注意事项在隧道施工过程中,需要注意以下几个方面:4.1 安全防护隧道施工作为一项高危工程,安全是首要考虑的问题。
施工团队需要建立健全的安全管理制度,并采取必要的安全防护措施,保障施工人员的安全。
4.2 施工进度控制隧道施工通常需要按照施工进度计划进行,需要合理安排施工工序,控制施工进度,确保施工按时完成。
4.3 质量控制隧道施工需要符合相应的施工标准和质量要求。
需要建立健全的质量管理体系,严格按照像关规定进行质量控制,确保隧道工程的质量。
盾构隧道与车站接口洞口环梁施工工法盾构隧道与车站接口洞口环梁施工工法是一种常用的隧道施工方法,适用于盾构隧道与车站接口洞口的环梁施工。
本文将从工法特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析和工程实例等方面进行详细介绍。
一、前言隧道工程是城市地下交通建设中不可或缺的一环。
盾构隧道与车站接口洞口的环梁施工是隧道施工的重要环节,其质量和施工效率直接影响着整个工程的安全性和进度。
本文将介绍盾构隧道与车站接口洞口环梁施工工法的各个环节和要点,帮助读者更好地理解和应用这一工法。
二、工法特点盾构隧道与车站接口洞口环梁施工工法具有以下特点:1. 施工技术先进:采用盾构隧道与车站接口洞口联合施工的方式,充分利用盾构机的优势,施工效率高。
2.结构设计合理:环梁结构设计满足承载要求,并考虑到地下水位、土质情况等因素,提供足够的稳定性和安全性。
3. 施工质量可控:采用预制环片进行施工,能够保证环梁的尺寸、强度和质量符合设计要求。
4. 施工工期短:施工方法独特,能够在较短时间内完成盾构隧道与车站接口洞口的环梁施工。
三、适应范围盾构隧道与车站接口洞口环梁施工工法适用于地下交通建设项目中的隧道和车站接口洞口,特别适用于软土地层和高地下水位条件下的施工。
同时,该工法还适用于施工周期紧张、工程量大的项目。
四、工艺原理盾构隧道与车站接口洞口环梁施工工法的核心原理是通过预制环片和盾构机的联合施工,实现隧道与车站接口洞口环梁的快速施工。
具体实施时,首先根据设计要求预制环片,在施工现场通过吊装设备进行拼装,形成完整的环梁结构。
随后,将盾构机推进至车站接口洞口位置,与预制的环梁进行连接,完成接口洞口的环梁施工。
五、施工工艺盾构隧道与车站接口洞口环梁施工工艺主要包括以下阶段:1. 预制环片:根据设计要求,在预制厂或现场制作环片,并进行质量检验确认。
2. 拼装环梁:根据设计要求,将预制的环片通过吊装设备进行拼装,形成完整的环梁结构。
隧道施工进度控制及盾构法施工成本控制 盾构法施工,因其先进的施工工艺和不断完善的施工技术, 使得其在城市地下空间的开发中取得了巨大成功。但因其造价高昂, 其进一步推广受到限制。因此,如何合理地控制盾构隧道的建设成本、 降低工程造价,已成为当前地下空间开发必须认真研究的课题。 2.隧道盾构法施工技术的特点及发展前景. 盾构法施工原理是:尽可能在不扰动围岩的前提下完成施工,从 而最大限度地减少对地面建筑物及地基内埋设物的影响。该施工技术 有以下特点: 1.可在盾构设备掩护下安全地进行地下开挖与衬砌作业; 2.施工时可不影响地面交通及河道航运; 3.施工时的噪音和震动引起 的公害小; 4.其机械化与自动化的程度高,劳动强度低; 5.多车道的隧 道分期施工、分期运营,可减少一次性投资; 6.施工精度要求高; 7.盾构机设备施工过程中不可后退。
在国外,盾构隧道施工技术已发展细化为大量、复杂的施工技术, 但我国必须根据国情引进、吸收国外这些新型技术。就目前我国盾构 技术现状而言,一些问题的解决、新技术的开发将成为当务之急,主要 有以下几点:①盾构机的国产化问题;②长距离盾构掘进施工技术;③ 大直径或异型盾构施工技术;④复杂地层盾构机适应性;⑤管片技术。 盾构技术的发展日新月异,新技术层出不穷,而新技术能否得到应用 的决定性因素就是造价问题,即经济性问题。 3.隧道盾构法施工的成本构成与主要影响因素
隧道盾构法施工成本的涵义 隧道盾构法施工成本是:指建筑施工企业以工程项目为成本核算 对象,在施工过程中所耗费的全部生产费用的总和,包括设备费、材 料费、人工费、管理费等。 3.2隧道盾构法施工成本的构成及影响因素 按成本的经济性,项目的成本由直接和间接成本两部分构成。直 接成本:施工过程中,耗费构成的工程实体,或有助于形成工程的各项 支出,包括人工费、材料费、机械使用费和其它直接费用。间接费用: 企业内部各工程项目部为组织和管理工程施工所发生的全部支出,包 括:①管理人员的工资、奖金及福利;②工程项目部所使用的固定资产 折旧费及修理、物料消耗和低值易耗品费用;③工程项目部的水电取 暖费、办公费、差旅费及其它费用等。影响隧道盾构法施工成本的因 素有技术措施和管理措施两方面。技术措施包括盾构掘进施工方法合理与否、施工材料的选用、盾构设备的选型、工期筹划、成本管理及其它方面等。施工管理措施包括成本管理、进度管理、质量管理和施 工管理等。本文主要从以上几项技术措施和成本管理等方面来进行探讨。
隧道盾构法施工成本的技术措施 就技术措施方面,本文主要是以盾构隧道法施工的各项成本费用 构成为出发点而进行分析研究的,并且,还可发现构成费用 的主体有这几大项:管片预制、盾构设备、掘进劳务费、材料消耗、 水电费、渣土运输处理及附属项目(包括端头加固、联络通道施工等)。 一、管片和二次衬砌成本的措施 1合理的设计方法 盾构隧道的设计主要是针对管片和衬砌的设计。国内外关于管片 设计方法有很多,目前一般用以下四种方法:①惯用法,是将管片环作 为刚度均匀的环来考虑,此法不考虑管片接头部分的弯曲刚度下降, 管片环和管片主截面具有同样刚度、并且弯曲刚度均匀;②修正惯用法,也是将管片环考虑为弯曲刚度均匀的环,但考虑了管片接头部分的弯曲刚度下降和环向螺栓处的弯矩上升;③多铰环法,是将管片接 头作为铰结构来考虑,地基与管片环之间的相互作用用地基弹簧来表 示;④梁-弹簧法,是将管片主截面模拟成梁、将管片环向接头模拟成 旋转弹簧、将环径向接头模拟成剪切弹簧,将地基与管片环之间的相 互作用用地基弹簧来表示,该法较为接近实际情况。 2衬砌省略 二次衬砌的作用在于:防腐、防水、防火、隧道内表面光滑、管 片拼装蛇行修正以及隧道衬砌的补强。在确保衬砌强度和结构安全性 的条件下,二次衬砌的省略,有以下优点:①直接导致成本的降低;② 工期得以缩短;③因掘削断面的缩小,排出的弃土减少,从而使机器设 备、始发及到达竖井等的规模缩小。 3增加管片宽度 加宽管片后,盾构机的长度增加,从而造成费用增加。但因采用加 宽管片,管片生产费用及盾构施工所有材料的费用将降低。具体体现 在以下几方面:①可减少沿隧道纵向管片接头的数目,则管片的生产 费用就会降低;②隧道长度不变,组装次数减少,日推进量增加,可缩 短工期;③减少了隧道的环缝数量,改善了隧道的防水状况,还减少了 接缝止水材料以及连接件的投资。因此,在管片设计中考虑了如下几 点:a.采用等分管片;b.采用高强连接接头;c.加密管片断面边缘部位 的钢筋。 4预应力高强管片的使用 这是一种新型的盾构隧道用管片,其作法是将预制的混凝土管片 在盾构机后方组装成一个环,并将预应力钢绞线插入预先埋设在管片 内的套管中进行张拉和锚固,从而形成一个预应力管片环,并具有无 裂缝及真圆性、止水性、耐久性等均好的特点。使用这种结构的优点 在于:①因省去了二次衬砌和减小了构件厚度,使盾构隧道的外径缩 小,降低了总的建设费用;②因省去了管片间、环间的接头螺栓类,使 得管片钢筋配置简单化,提高了施工性,有利于缩短工期;③不使金属 物件露在表面,可提高止水性,也可使内表面相对平滑,这对省去二次 衬砌也具有很好的适应性。
二、机器设备成本的措施 1合理的盾构机选型 盾构机选型直接关系到设备的购置费,且与造价的合理性有关。 不合理的选型,会因为设备的预留储备过多(设备的利用率低),使其 购置费用占整个工程造价的比重过高,造成不必要的浪费;另外若所 选盾构地层适应性不好,会造成高能耗、低产出,且会造成工期的延误, 导致工程造价剧增。合理而科学的盾构选型应结合拟建隧道的功能、 总长度、埋深、地质条件,以及沿线地面建筑物、地下构筑物和管线 等环境条件,结合对地表变形的控制要求等做综合的分析后决定,从 而使得所选盾构产生最大的费、效比。 2特种盾构机的使用 (1)适应长距离掘进的盾构机盾构掘进的长距离化,可减少同时 施工的盾构机台数,也可减少中间连接竖井的数量和进出洞时的地层改良次数,达到降低工程造价的目的。 (2)适应断面形状变化的盾构机在建设过程中,往往会遇到两种 不同断面形状的隧道在地中结合的情况,势必造成整个施工成本的高 涨。采用断面形状可伸缩变化的特种盾构机,可达到降低造价的目的。 3效、高能切削刀具的使用 为适应长距离化掘进,对所选盾构机及其配套设备有如下要求: ①尽量减少损耗材料(切削刀具和密封材料)的更换次数;②提高切削 刀具耐久性,合理选择刀盘和刀具形状,各种切削刀头的合理布置以 及刀头的大型化等等;③施工材料和掘削土砂运输的高效化。 4 盾构机设备的国产化
目前国内盾构设备大多都是进口设备,因涉及到技术和知识产 权,进口设备价格高昂,直接造成盾构建造成本很高,设备使用过程 中配件费用也要从国外进口,价格不菲,因此设备国产化,可以极大 的降低盾构施工成本,目前国内已经有几家具备生产条件的厂家,但 是设备的性能还需要进一步的提升。
三、竖井建造成本的措施 竖井数量越多,竖井建造费和盾构机进出洞处的地层改良费也越 高。为了尽量减少竖井的建造成本,可采取的有效措施有:盾构掘进的 长距离化,减少中间竖井的数量;采用特种盾构,使地中分叉、地中变 径处的竖井得以省略;在操作空间得以保证的前提下,尽量减少竖井 的建造面积。
四、高速化 高速化施工可明显缩短工期,降低设备维护费和人工费,从而降低总建设成本。 为达到高速施工,可采取以下措施: 1提高掘进速度; 2管片拼装高效化; 3管片拼装和盾构掘进同时进行; 4输高速化。
五、隧道盾构法施工成本的管理措施 成本管理的内容主要有:成本预测、成本计划、成本控制、成本 核算、成本分析和成本考核。抓好项目成本管理应“围绕一个中心, 把好两个关口,抓住三个环节,搞好四项管理”。 5.1以降低成本为中心,搞好项目管理 首先,根据总体要求结合工程具体情况,制定项目成本降低计划, 计算出各分部分项工程的计划控制数,把降低成本责任落实到各管理 层;其次,设立专职成本核算员,建立成本监督和考核机制,及时跟踪 考核成本计划的运行情况,及时发现问题及时解决;再次,建立健全各 项成本管理台帐,为成本考核和成本分析提供依据。另外,每月召开有 关人员参加的成本分析会,及时找出成本管理中的漏洞,改进和完善 成本管理责任制。 六、安全、质量关,提高社会效益和经济效益 搞好安全生产可保障施工生产正常运行,还可减少安全事故的发 生,否则不但会影响工程进度、增加费用支出,还会影响社会信誉。为 此,要建立严格的安全生产责任制和安全防范体系,对安全防护用品, 一定要保证及时到位。工程质量的好坏与降低成本相辅相成,若工程 质量不能达标或发生质量事故,就要返工,造成人、财、物的浪费,还 可能延误工期,影响企业信誉。因此,应建立严格的质量保证体系,实行日常监督与定期大检查相结合,提高一次成优率,降低返工率,防止质量事故的发生。只有把好质量、安全这两个关口、努力提高工程质 量、防止质量和安全事故发生,才能保证达到降低成本的目标。 5.3抓住工程预结算、施工进度和资金管理三个环节,实现降低成本的目的。工程开工前应编制施工图进行预算,做好工料分析,为安排施工计划、统计工程进度、办理工程结算、进行成本考核提供依据。同时 与工程中标价进行对比,找出投标报价与实际预算的差异,为成本分 析提供依据。合理组织施工是保证工程按合同工期完成的必要条件, 只有在合同工期内按时按质完工,才能保证工期效益。否则,则可能出 现延误工期的索赔,造成损失。及时依法回收资金,合理有效地使用资 金,提高资金周转率,实现资金的综合效益。
七、材料、劳务、费用支出和总分包的管理 (1)搞好材料管理:①严格计划管理,突出超前性;②把好现场进 料关;③把好材料领用关,严格限额领料制度;④严格材料的回收关, 做好残料、废料再利用,坚持工完场清。这样,既创造了较好的施工环 境,又可节约材料、降低成本。 (2)强化劳务管理、节约人工成本:首先以竞标或择优录用方式选 择优良、有实力的劳务队伍,以默契的配合和较强的劳动组织保证工 程进度正常运行;二是做好劳动力使用计划,合理调配和使用劳动力, 按进度保证劳动力进、退场的及时,减少窝工、返工,并保证施工需求; 三是加强施工任务书管理,及时办理劳务结算。 (3)控制费用支出,杜绝不合理开支:以精干高效为原则,减少冗员,降低支出。费用支出严格按计划控制,不合理支出要坚决取缔。在 现场临建费支出上,也要坚持少、精、简的办法,充分利用原有建筑, 减少临建费支出。 (4)正确处理好总分包关系,实现项目最佳效益:总分包施工管理 模式是工程项目组织管理的模式之一,业主与总承包方、总承包方与 分承包方之间是合同关系,总承包方按照总承包合同对业主负责,分 承包方按照分包合同对总承包方负责,总承包方和分承包方就分包工 程的质量对业主承担连带责任。选择分包队伍时,应选择有相应资质 和经济实力雄厚、现场管理经验丰富和技术熟练的专业队伍,以确保 工程质量和进度。把对分包队伍的管理纳入施工管理中,做好协调配 合工作,及时解决摩擦,在资金材料等方面予以支持,在质量安全方面 严格监督,以保证总包利益的实现。同时严格总分包合同对双方利益 分配的约定,合理足额收取总包管理费。
