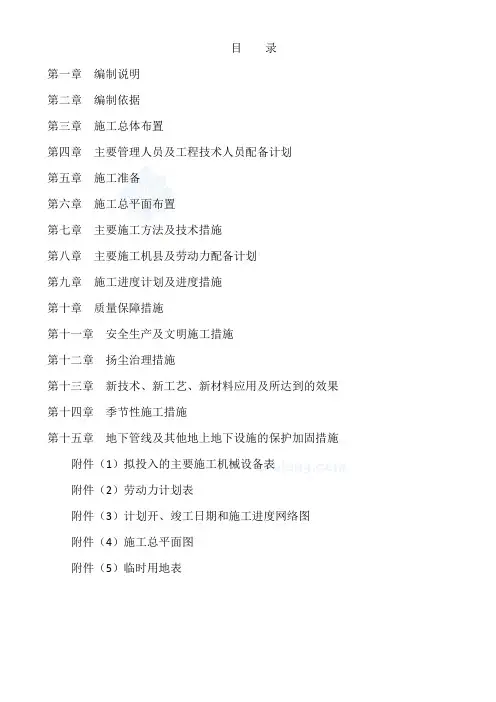

目录第一章编制说明第二章编制依据第三章施工总体布置第四章主要管理人员及工程技术人员配备计划第五章施工准备第六章施工总平面布置第七章主要施工方法及技术措施第八章主要施工机县及劳动力配备计划第九章施工进度计划及进度措施第十章质量保障措施第十一章安全生产及文明施工措施第十二章扬尘治理措施第十三章新技术、新工艺、新材料应用及所达到的效果第十四章季节性施工措施第十五章地下管线及其他地上地下设施的保护加固措施附件(1)拟投入的主要施工机械设备表附件(2)劳动力计划表附件(3)计划开、竣工日期和施工进度网络图附件(4)施工总平面图附件(5)临时用地表第一章编制说明第一节工程概况本工程为**县生活垃圾卫生填埋场工程,厂填位于**县冯庄村。
主要工程内容为卫生填埋场一区、二区,渗沥液提升井、渗沥液调节池、渗沥液处理站、地下水提升井的施工。
城市生活垃圾是世界性难题。
在众多需要解决的社会问题中,城市生活垃圾被列为亟待解决的三大环境问题之首。
我国政府已将垃圾处理与无害化系统列入《中国二十一世纪议程优先项目计划》,并且出台了一系列鼓励和优惠政策,国家从国债中拿出了21亿专款用于城市生活垃圾的处理,为城市生活垃圾处理技术的发展和应用提供了良机。
城市垃圾处理的原则是三化,即无害化、减量化、资源化。
无害化:通过一定的技术对垃圾进行处理,使其不产生污染,不致对人体健康产生影响。
减量化:减少固体废物的排出量;建设固体废物容量。
资源化:从固体废物中回收有用的物质和能源卫生填埋是目前世界上处理垃圾量最大的方法之一,也是垃圾处理的最终手段。
因为对垃圾不管采用哪种处理方法,最终都将产生不可回收和处理的物质,这些废物只能通过填埋的方法进行处理。
填埋技术的特点是操作简单,可以处理所有种类的垃圾。
投资费用相对较低,是目前国内普遍采用的方法。
填埋式垃圾处理流程如下:导出沼气生活垃圾车辆运输地磅计量卸车平台摊铺碾压覆盖粘土喷药灭虫渗滤液粘土调节池污水处理填埋物的含水量小于20%~30%,无机成分大于60%,密度大于0.5 t·m3。
目录第一章编制说明1.1编制依据1.2编制目标第二章工程概况及施工特点2.1工程概况2.2 施工现场地质条件2.3工程施工特点第三章施工组织机构及组织措施3.1施工组织机构3.2 施工管理重点3.4 施工技术保证措施3.5施工组织管理机构保障措施3.6项目部主要成员管理职责和管理制度第四章施工部署及安排4.1施工指导思想4.2 项目部施工管理目标4.3 施工任务的划分4.4施工工艺流程4.5施工顺序及施工流水第五章各分部分项工程的主要施工方法5.1工程定位和高程控制5.2土方施工5.3填埋区施工5.4道路施工5.5安装工程施工第六章拟投入的主要施工机械设备情况6.1机械设备的选择6.2施工机械设备需用计划第七章拟投入的主要物资计划7.1物资进场计划7.2拟投入的主要物资计划第八章劳动力安排计划8.1主要劳动力需用计划8.2劳动力安排计划表第九章确保工程质量的技术组织措施9.1 建立健全质量保证和监督体系9.2 建立质量管理制度9.3 制订质量管理目标和质量控制计划9.4 组织管理措施9.5 特殊、关键部位的质量控制措施9.6 质量通病的防治措施9.7 成品保护措施9.8 施工配合措施第十章确保安全生产的技术组织措施10.1 安全施工管理目标10.2安全管理重点10.3 安全施工管理体系10.4 安全组织管理措施10.5 施工现场安全管理措施10.6 基坑施工的安全管理措施10.7 机械设备施工安全管理措施10.8 现场用电安全措施10.9 防雷安全措施10.10消防安全措施第十一章确保文明施工的技术组织措施11.1文明施工管理目标及重点11.2文明施工管理机构11.3文明施工管理制度11.4文明施工措施11.5 环境保护实施措施和管理方案第十二章确保工期的技术组织措施12.1 施工总工期计划12.2 分部分项工程施工控制时间12.3 施工进度计划网络图12.4 施工进度计划横道图12.5工期保证措施第十三章冬、雨季施工措施13.1 雨季施工措施13.2 冬季施工措施第十四章工程技术档案资料管理措施14.1工程资料的收集和整理14.2档案资料的管理措施第十五章施工平面布置15.1 施工平面布置原则15.2 临时设施15.3 场地、道路15.4 场内排水附表一:拟投入的主要施工机械设备表附表二:拟投入的检测试验设备计划表附表三:劳动力安排计划表附表四:计划开、竣工日期和施工进度网络图或横道图附表五:施工总平面布置图附表六:临时用地表第一章编制说明1.1编制依据1.1.1湖北省郧县青曲镇、刘洞镇、五峰乡垃圾处理工程施工总承包施工招标文件及答疑文件。
垃圾填埋场施工组织设计一、施工组织设计的目的和任务1.制定施工总体方案:包括施工过程的工序分解、施工方法与工艺的确定、施工设备的选用等;2.编制详细施工方案:包括施工进度计划、施工工序交接与配合、劳动力与设备的调配等;3.组织施工人员培训:包括施工人员的技能培训,安全操作教育等;4.进行机械设备和材料的采购:包括施工所需的机械设备和消耗材料的采购,保证工期进度;5.设置施工现场临时设施:包括材料堆放场地、办公室、宿舍、卫生间等;6.安排施工队伍:包括指定施工现场主管人员、各个工种的具体工作安排等;7.建立施工质量与安全监督机制:包括定期检查施工质量和安全状况,对不合格项进行整改;8.进行施工进度的控制与调整:根据实际情况对施工进度进行跟踪控制,并及时进行调整。
二、施工组织设计的内容和主要措施1.编制施工总体方案:包括制定施工过程的工序分解,确定施工方法与工艺,并选择适当的施工设备。
根据填埋场的规模与地形的不同,确定是否需要采用分期施工的方式进行,以确保施工的顺利进行。
2.编制详细施工方案:根据总体方案,编制施工进度计划,明确施工工序的顺序和配合关系,确保施工进度的合理安排。
同时,根据现场的具体情况,调配劳动力与设备,保证施工进度的顺利进行。
3.组织施工人员培训:针对不同工种的施工人员,进行相关技能的培训,提高其操作水平与安全意识。
培训内容包括施工操作规范、安全防护知识等。
4.采购机械设备和材料:根据总体方案和详细方案确定的施工设备清单,进行机械设备的采购,并进行必要的质量检查与测试。
同时,根据材料的消耗量进行材料的采购,保证施工所需材料的供应。

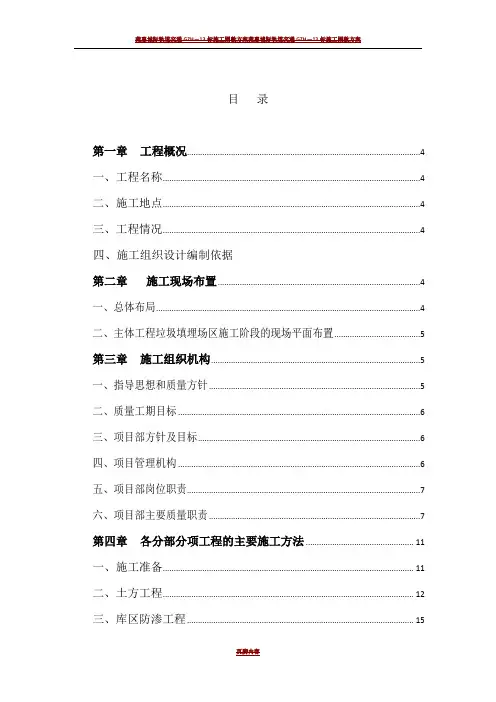

5.设置施工现场临时设施:根据施工的具体情况,设置临时材料堆放场地、办公室、宿舍、卫生间等,以提供施工人员的办公、生活和卫生需要。
6.安排施工队伍:根据施工的工艺流程和施工进度计划,确定施工队伍和主管人员,并明确各个工种的具体工作安排,确保施工进度和质量的控制。

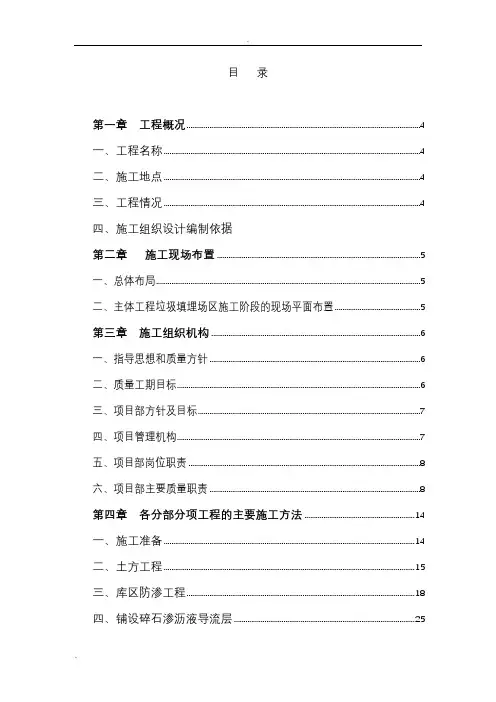

目录第一章工程概况 (4)一、工程名称 (4)二、施工地点 (4)三、工程情况 (4)四、施工组织设计编制依据第二章施工现场布置 (5)一、总体布局 (5)二、主体工程垃圾填埋场区施工阶段的现场平面布置 (5)第三章施工组织机构 (6)一、指导思想和质量方针 (6)二、质量工期目标 (6)三、项目部方针及目标 (7)四、项目管理机构 (7)五、项目部岗位职责 (8)六、项目部主要质量职责 (8)第四章各分部分项工程的主要施工方法 (14)一、施工准备 (14)二、土方工程 (15)三、库区防渗工程 (18)四、铺设碎石渗沥液导流层 (25)五、管道施工 (25)六、调节池及围坝工程 .......................................................................... 错误!未定义书签。
七、截洪沟工程 (28)八、环境检测井工程第五章施工总进度计划 (29)一、施工总进度安排: (29)二、保证提前工期措施 (29)三、各分项工程关键日期控制 (30)四、施工进度计划横道图 (30)第六章投入的主要施工机械设备情况及进场计划.错误!未定义书签。
第七章劳动力安排计划 (32)第八章主要材料需用量计划 (32)第九章、确保工程质量的技术组织措施 (33)一、质量目标与质量承诺 (34)二、质量保证体系 (34)三、创优保证措施 (42)四、雨季施工质量控制措施 (42)五、建筑工程质量通病消除措施 (43)六、安装工程消除质量通病一览表..................................................... 错误!未定义书签。
第十章确保安全生产的技术组织措施 . (44)一、保证施工安全组织措施及安全保证体系 (44)二、保证安全技术措施 (48)第十一章确保文明施工的技术组织措施 (53)一、现场文明施工 (53)二、消防及环境保护措施 (55)三、降低环境污染、噪声污染及改善措施 (56)第十二章确保工期的技术组织措施 (57)一、从组织制度上保证工期 (57)二、从计划安排上保证工期 (58)三、从资源上保证工期 (59)第十三章:有必要说明的其他内容 (60)第一章工程概况一、工程名称二、施工地点三、工程情况建设规模为库容约100万立方米、占地约8万平米。
目录第一章工程概况 (4)一、工程名称 (4)二、施工地点 (4)三、工程情况 (4)四、施工组织设计编制依据第二章施工现场布置 (4)一、总体布局 (4)二、主体工程垃圾填埋场区施工阶段的现场平面布置 (5)第三章施工组织机构 (5)一、指导思想和质量方针 (5)二、质量工期目标 (6)三、项目部方针及目标 (6)四、项目管理机构 (6)五、项目部岗位职责 (7)六、项目部主要质量职责 (7)第四章各分部分项工程的主要施工方法 (11)一、施工准备 (11)二、土方工程 (12)三、库区防渗工程 (15)四、铺设碎石渗沥液导流层 (21)五、管道施工 (21)六、调节池及围坝工程 ............................................................... 错误!未定义书签。
七、截洪沟工程 (23)八、环境检测井工程第五章施工总进度计划 (24)一、施工总进度安排: (24)二、保证提前工期措施 (24)三、各分项工程关键日期控制 (25)四、施工进度计划横道图 (25)第六章投入的主要施工机械设备情况及进场计划错误!未定义书签。
第七章劳动力安排计划 (27)第八章主要材料需用量计划 (27)第九章、确保工程质量的技术组织措施 (28)一、质量目标与质量承诺 (29)二、质量保证体系 (29)三、创优保证措施 (35)四、雨季施工质量控制措施 (36)五、建筑工程质量通病消除措施 (37)六、安装工程消除质量通病一览表 ............................................. 错误!未定义书签。
第十章确保安全生产的技术组织措施. (38)一、保证施工安全组织措施及安全保证体系 (38)二、保证安全技术措施 (41)第十一章确保文明施工的技术组织措施 (45)一、现场文明施工 (45)二、消防及环境保护措施 (47)三、降低环境污染、噪声污染及改善措施 (47)第十二章确保工期的技术组织措施 (48)一、从组织制度上保证工期 (48)二、从计划安排上保证工期 (49)三、从资源上保证工期 (50)第十三章:有必要说明的其他内容 (51)第一章工程概况一、工程名称二、施工地点三、工程情况建设规模为库容约100万立方米、占地约8万平米。
垃圾处理厂填埋封场工程施工组织设计一、工程概况二、施工目标1.安全:确保施工过程中的人员、设备和环境安全。
2.高效:合理安排施工进度,提高施工效率。
3.质量:确保施工质量符合设计要求和相关法规。
三、施工准备1.施工人员:组建施工队伍,包括工程经理、工程师、监理员和施工人员。
对施工人员进行相关培训,确保他们了解工程的施工要求和安全规章制度。
2.工程材料:采购所需的填埋材料、土石方设备、防渗材料等,确保施工所需材料的有效供应。
3.施工设备:租赁或购买所需的挖掘机、铲车、压路机等设备,确保施工设备的正常工作。
4.工地准备:对工地进行清理,确保施工区域的平整和无障碍。
四、施工方案1.填埋封场工程要求从项目开始到完工,整体的施工时间为60天。
根据施工进度细化施工计划,确保完成各阶段工作任务。
2.施工队伍按照施工计划,合理安排工作任务,确保施工顺利推进。
3.施工过程中,严格按照相关工程规范进行施工,确保施工质量符合国家环保标准。
4.施工期间,安排专人负责监督工程质量和安全,保证施工过程中的安全和有效。
五、施工安全措施1.每位施工人员必须参加安全培训,并按照相关安全规章制度进行施工。
2.组织定期安全会议,强调施工安全重要性,交流工作经验和教训。
3.严格执行施工现场安全制度,做好文明施工和安全防护措施。
4.设立安全监测检测点,定期检查施工过程中的安全情况。
5.保证施工设备的正常运转,定期进行维护和维修,确保施工过程中无设备故障。
6.严格管理施工现场,确保施工区域的安全通行和周边环境的安全。
六、施工质量控制1.制定施工质量管理计划,明确施工质量要求和监督检查措施。
2.组织施工人员进行验收前的检查和测试,确保施工质量合格。
3.安排专人进行质量监督和检查,确保施工过程中的质量符合相关标准。
4.及时处理质量问题和工程变更,保证施工质量和进度。
七、环境保护措施1.施工现场周边的环境保护设施完善,包括噪音、粉尘和废水处理等。
填埋式垃圾处理厂施工组织设计方案一、前言填埋式垃圾处理厂(以下称“处理厂”)是城市垃圾处理的一种主要方式,其施工组织设计方案的制定是保障处理厂运行安全、提高处理效率的重要措施。
本文将针对处理厂施工组织设计方案进行详细描述。
二、设计原则1、安全原则:施工过程中必须确保施工安全,消除安全隐患,防止事故的发生。
2、质量原则:保证处理厂施工质量达到设计标准,按规定时间完成建设任务。
3、经济原则:合理利用资源,降低施工成本,确保工程经济效益最大。
三、设计内容1、施工方案1.1 确定施工起止时间,合理安排施工工期。
1.2 设定施工目标,明确施工要点。
处理厂施工的主要目标是按照设计方案完成工程建设,质量合格、安全有保障、经济合理,保证建设效果达到预期目标。
1.3 确定施工人员配备及岗位职责。
根据工程量、工作内容,合理安排施工人员的数量、配备的施工设备和工具,明确各岗位的职责,确保施工工作有序进行。
1.4 制定安全措施。
依据建设规范及相关法规,制定处理厂施工安全措施和安全管理制度,确保工程施工过程中的安全。
1.5 制定质量控制措施。
确定处理厂施工质量控制措施和质量监测计划,保证处理厂施工质量符合规范要求。
1.6 安排材料及设备供应。
制定设备和材料采购计划,保证设备和材料供应及时。
1.7 制定安全环保计划。
根据施工环境及处理厂建设规范,制定安全环保计划,推进施工过程中各项措施的实施。
2、施工组织2.1 施工现场布置。
施工现场应按照施工方案布置,合理分区,划分施工区域,设立施工现场的临时工程,包括临时办公室、临时休息室、仓库和设备维修区等。
2.2 工序组织。
根据施工过程,制定工序组织方案。
确定施工工序,制定施工工艺,制订组织施工流程图和关键施工节点方案。
在施工计划中安排进度,及时跟进施工进展情况。
2.3 施工队伍管理。
安排专业技术人员管理施工队伍,根据施工任务需求及时调配工人和技术人员。
2.4 施工安全防护。
确定施工安全措施并建立安全检查机制,划定施工区域,设立安全警告标志,建设环保设施和采取防尘、防污染等措施,保障施工过程中的安全与环保。
一般工业固废填埋场工程施工设计方案
一、总体方案概述
本工程拟建一个占地50亩,用于填埋工业固体废物的填埋场,可容纳填埋的废物量为30万立方米,主要由渗滤池、废物滞留池、收集井、沉淀池、污水生化处理系统等主要工程设施组成。
本工程填埋场总工程量(含工程建设投资、工程设计和绿化)约为1000万元,预计建设期为18个月至2年。
二、工程建设投资
本工程建设投入约1000万元,其中,渗滤池、生化处理系统、收集井、废物滞留池、沉淀池等主要设施占投资的百分比分别为20%、15%、20%、35%、10%。
另外,还需要投入大量的设计和绿化费用,其中,设计投资约占10万元,绿化投资则约占5万元。
三、设计要求
(一)总体规划。
填埋场主要设施要满足环境防护、安全护援、正确填埋、能源改造与重复利用以及植物保护等要求。
(二)渗滤池设计要求。
渗滤池位于填埋场的高处,主要用于收集废水和固体废物。
固体废物填埋场工程施工组织设计方案目录第一章工程概况 (4)一、工程名称 (4)二、施工地点 (4)三、工程情况 (4)四、施工组织设计编制依据第二章施工现场布置 (5)一、总体布局 (5)二、主体工程垃圾填埋场区施工阶段的现场平面布置 (5)第三章施工组织机构 (6)一、指导思想和质量方针 (6)二、质量工期目标 (7)三、项目部方针及目标 (7)四、项目管理机构 (7)五、项目部岗位职责 (8)六、项目部主要质量职责 (8)第四章各分部分项工程的主要施工方法 (14)一、施工准备 (14)二、土方工程 (15)三、库区防渗工程 (18)四、铺设碎石渗沥液导流层 (25)五、管道施工 (25)六、调节池及围坝工程.............................. 错误!未定义书签。
七、截洪沟工程 (28)八、环境检测井工程第五章施工总进度计划 (29)一、施工总进度安排: (30)二、保证提前工期措施 (30)三、各分项工程关键日期控制 (30)四、施工进度计划横道图 (31)第六章投入的主要施工机械设备情况及进场计划错误!未定义书签。
第七章劳动力安排计划 (32)第八章主要材料需用量计划 (32)第九章、确保工程质量的技术组织措施 (33)一、质量目标与质量承诺 (35)二、质量保证体系 (35)三、创优保证措施 (41)四、雨季施工质量控制措施 (42)五、建筑工程质量通病消除措施 (43)六、安装工程消除质量通病一览表..................... 错误!未定义书签。
第十章确保安全生产的技术组织措施 (43)一、保证施工安全组织措施及安全保证体系 (44)二、保证安全技术措施 (47)第十一章确保文明施工的技术组织措施 (52)一、现场文明施工 (52)二、消防及环境保护措施 (55)三、降低环境污染、噪声污染及改善措施 (55)第十二章确保工期的技术组织措施 (56)一、从组织制度上保证工期 (56)二、从计划安排上保证工期 (57)三、从资源上保证工期 (58)第十三章:有必要说明的其他内容 (59)第一章工程概况{ TC "第一章工程概况" \f C \l "1" }一、工程名称{ TC "一、工程简介" \f C \l "2" }二、施工地点{ TC "二、自然地理条件" \f C \l "2" }三、工程情况{ TC "三、区域地质概况" \f C \l "2" }建设规模为库容约100万立方米、占地约8万平米。
固体废物填埋场施工组织设计一、项目背景和概述二、施工组织设计目标1.确定项目目标:明确项目的施工目标,例如按时完成施工,确保工程质量,提高施工效率等。
2.制定施工安排:根据项目要求和工期限制,制定施工进度表和任务分解表。
3.分配人力资源和设备:确定所需的人力资源和设备,并进行合理的调配和分配。
4.制定施工管理措施:确保施工现场的安全和环境保护,包括安全培训、施工现场管理、废物处理等。
5.制定质量控制措施:确保施工质量符合标准要求,包括现场检测、监测和评估。
6.制定施工经济措施:控制施工成本,合理选用材料和设备,并制定施工节约措施。
三、施工组织设计内容1.项目概述:包括项目背景、施工目标和任务。
2.施工计划:制定详细的施工进度表和任务分解表,安排施工人员和设备,确保施工顺利进行。
3.人力资源和设备分配:明确所需的人力资源和设备,包括工程师、技术人员、施工工人、机械设备等,进行合理的分配和调配。
4.施工管理措施:制定现场安全管理措施,包括安全培训、施工现场管理、废物处理等,确保施工过程安全。
5.质量控制措施:制定现场质量控制措施,包括现场检测、监测和评估,确保施工质量符合标准要求。
6.施工经济措施:制定施工成本控制措施,包括合理选用材料和设备,制定施工节约措施,控制成本。
四、施工组织设计步骤1.项目准备阶段:a.收集项目相关信息,包括废物类型、废物量、施工期限等。
b.编制项目概述和施工计划。
c.确定所需人力资源和设备,并进行调配和分配。
2.施工准备阶段:a.安排施工人员进行安全培训,确保他们了解施工过程中的安全注意事项。
b.确定施工现场,并进行现场清理和准备工作。
c.配置所需的施工设备和工具。
3.施工阶段:a.按照施工计划进行工程建设,确保质量和安全。
b.进行现场监测和检测,确保施工符合要求。
c.定期评估施工进展,及时调整施工计划。
4.施工结束阶段:a.进行施工验收,确保施工质量符合标准要求。
b.清理施工现场,确保环境卫生。
一般工业固废填埋场施工组织设计
一、绪论
1、工程概况
本工程为一般工业固废填埋场施工项目,总投资约3000万元,填埋活动设计年废弃物处理量约4.5万吨/年,填埋面积18.9公顷,填埋深度12米,受地位于二郎镇XXX村。
2、建设任务
根据建设任务书,本工程主要实施内容为:拆除整体勘察施工范围内原有的小型填埋场、上覆结构层、隔离层、排水层、植物掩埋层、水土保持层等施工内容。
1、设计原则
(1)遵守施工组织设计的规范要求,合理制定施工组织设计方案;
(2)依据施工组织设计方案,认真考虑施工单位的资源和能力,科学合理安排施工过程;
(3)配置施工机械设备,保证施工安全及质量;
(4)安排完善质量、安全、节能等管理措施,保证施工质量;
(5)确定施工对象和责任人,建立施工组织体系。
2、工程组成
本工程由以下工程组成:
(1)拆除工程:
拆除整体勘察施工范围内原有的小型填埋场;
(2)准备工程:
准备施工施工范围内必要的基础设施,包括水电及排气管道等;
(3。
目录11 施工组织设计11.1 施工条件11.2 主体工程施工11.3 施工总布置11.4 施工总进度11 施工组织设计11.1 施工条件固体废物处置中心一期工程位于朱家村地域内。
场区为一片农田,东临科技公路,南邻村间小河,西边为村办工厂,北靠一条村级公路。
区内地形较为平坦,南高北低,地面标高约4.0m.。
工程地处北亚热带南缘季风盛行区,属海洋性气候,四季分明,雨量丰沛,温度适中。
6~7月为梅雨期,受暴雨影响的机率较大。
根据地质钻孔资料揭示,本工程地层自上而下由①-1层耕植土、①-2层浜填土、②-1层粉质粘土夹粘质粉土、②-3层砂质粉土夹粉砂、④层淤泥质粘土、⑥层粉质粘土、⑦层砂质粉土、⑧-1粉质粘土夹粘土、⑧-2层砂质粉土与粉砂互层、⑧-2夹层粉质粘土、⑨层粉细砂所组成。
其中第②-3层和⑦层为主要含水层。
第⑥层土性较佳,宜作为基础持力层。
施工用水及生活用水由附近自来水网中接取;施工用电可由附近电网接入。
劳动力来源可采用招投标方式选用有资质的施工队伍。
工程区内水陆交通较为便利,工程所需的砂石料可陆运至工地,也可水运转陆运至工地。
钢材、木材、水泥等建筑材料可直接在本地购买,陆运至工地。
本工程工程量详见表11.1-1。
11.2 主体工程施工11.2.1 填埋库施工填埋库施工主要工作内容有:基坑降排水、土方开挖、支护土钉墙施工、抗浮钢筋砼预制桩施工、混凝土浇筑、HDPE防渗膜铺设、永久排水设施施工及土方回填等。
基坑开挖方案填埋场基坑开挖底高程-5.8m,平面尺寸为79m×164m,基坑原地面高程约4.0m,深度近10m。
基坑东西两侧永久征地红线内均为开阔的田地,故采用中间设马道,放坡大开挖方案。
南侧有村间小河,规模较小,不通航,该侧开挖方式根据现场场地条件也采用放坡大开挖,小河在开挖放坡范围内,长约140m,施工期间,采取临时改道,完工后恢复;基坑北侧有村级公路,路面为混凝土结构,宽度7m,基坑需采用土钉墙支护,施工期间,不影响公路正常通行。
固废填埋场实施方案固废填埋场是指专门用于处理城市生活垃圾、工业固体废物等的场地,是一种常见的固废处理方式。
在填埋场实施方案中,需要考虑到填埋场的选址、建设、运营和监测等方面,以确保填埋场的安全、环保和高效运行。
首先,填埋场的选址至关重要。
选址应远离水源地、地震带、居民区等敏感区域,同时要考虑到填埋场的周边环境和地质条件,以确保填埋场不会对周边环境造成污染和危害。
此外,填埋场选址还需要考虑到垃圾运输的便捷性,以降低运输成本和能源消耗。
其次,填埋场的建设需要符合相关的环保标准和法规。
建设过程中需要采取防渗措施,以防止垃圾渗滤液对地下水造成污染。
同时,还需要建设完善的垃圾处理设施,包括垃圾填埋设施、垃圾处理设备等,以确保填埋场的运行安全和高效。
填埋场的运营是整个实施方案中最为关键的环节。
在运营过程中,需要严格执行填埋场的操作规程,包括垃圾的分类、覆盖、压实等操作,以降低填埋场的污染和危害。
同时,还需要定期对填埋场进行监测和检测,包括渗滤液、气体排放、地下水质等指标,以及填埋场周边环境的监测,以及时发现和处理填埋场可能存在的问题。
最后,填埋场实施方案还需要考虑到填埋场的后期处理和封闭。
填埋场的后期处理包括垃圾的压实和覆盖,以及填埋场周边环境的修复和恢复。
填埋场的封闭需要进行覆盖层的铺设,以及建设防渗层和排水系统,以确保填埋场的长期稳定和安全。
综上所述,固废填埋场实施方案涉及到选址、建设、运营和后期处理等多个环节,需要综合考虑填埋场的安全、环保和高效运行。
只有在严格执行实施方案的前提下,填埋场才能够发挥其处理固废的作用,同时最大限度地减少对环境的影响。
固体废物填埋场施工设计方案一、前言随着城市化进程的加快,废弃物处理问题逐渐成为了人们关注的热点话题。
固体废物的处理和填埋是解决城市废物问题的重要方式之一。
本文以固体废物填埋场施工设计方案为主题,探讨填埋场施工设计方案的制定方法和关键技术要点。
二、施工设计方案的制定固体废物填埋场施工设计方案的制定应遵循以下原则:1.科学规划填埋场规划应科学、详细。
应该根据填埋场所在地的地质、气候、环境等因素,对填埋场进行综合分析,确定合理的填埋方式、填埋方法和填埋区域。
同时,需要对填埋场进行前期环境影响评估和遴选。
2.稳定性填埋场稳定性至关重要。
施工设计方案应充分考虑填埋场的稳定性问题,合理确定填埋场的坡度和堆积高度,保证填埋场的稳定性。
3.环保经济填埋场填埋过程可能会对环境产生不良影响,也会对周边地区造成较大的经济负担。
因此,施工设计方案应充分考虑环保和经济问题,合理使用固体废物、合理设置废物填埋场设施,减轻环境污染,节约资源。
4.安全可靠填埋场施工途中存在着较大的安全隐患,应合理安排施工过程,确保工人的安全。
填埋场应该符合安全的要求,通过相关检测合格。
三、关键技术要点1.场地准备场地准备是填埋场施工设计的重要过程。
根据规划进行场地开挖,清理地表垃圾,处理地面不平坦以及排水设施的设计工作,同时还需要保证场地的排水性能,预留出适当的降水和积水设施。
2.基础处理填埋场基础处理主要包括压缩、夯实、湮灭、填平等措施。
压实处理两侧区域,湮灭区域为填埋场负压吸引作用,填平使得覆盖和环绕完整。
基础处理时,应注意工序的先后顺序,保证填坑的充实度和实效性。
3.聚合物隔离膜铺设聚合物隔离膜铺设是填埋场施工设计的关键环节。
应使用高质量的聚合物隔离膜,并严格按照规定的施工参数进行施工。
铺设时避免出现损伤和渗漏,并保证膜的均匀性和拉伸性。
4.填埋操作填埋操作时,应避免重型机械车辆在工作面过度压实就地处理场上的固体废物,并适当增加覆盖区域的覆盖厚度和覆盖均匀性,加速风化和酸碱中和过程,实现填埋场的半封闭覆盖。
一般工业固废填埋场施工组织设计一、项目概况项目名称:一般工业固废填埋场施工项目地点:填埋场所在地详细地址填埋场总面积:填埋期限:二、施工组织机构1.项目经理:负责整个施工项目的实施和协调工作;5.其他相关人员:包括施工人员、机械设备操作人员等。
三、施工方案1.填埋场选址:根据相关规划要求和环境评估结果,选择填埋场地点并进行详细论证;2.场地准备:清理场地、平整土地,拆除无关建筑物和设施;3.基础施工:进行填埋场地基础的施工,包括基坑开挖、土方回填等;4.防渗系统:建设填埋场地的防渗系统,包括底部防渗层和侧面防渗墙;5.垃圾填埋:根据填埋场设计要求进行垃圾填埋,包括垃圾运输、覆盖、压实等工作;6.排水系统:建设填埋场地的排水系统,排水坑、排水管道的布置和施工;7.环境监测:设置环境监测点位,监测填埋场的水质、气体等环境因素;8.边坡稳定:进行填埋场侧坡的加固和稳定,防止坡体滑动和崩塌;9.压实整平:对填埋垃圾进行压实整平,减少体积;10.绿化工程:开展填埋场绿化工程,包括植树、草皮种植等;11.竣工验收:对填埋场进行竣工验收,符合要求后可以正式投入使用。
四、施工安全和环境保护措施1.安全管理:严格落实安全生产责任制,加强对施工人员的安全教育和培训,做好防护措施;2.施工现场防护:设置围挡、警示标识等,确保施工现场安全;3.处理落石:采取措施防止落石,确保施工人员的安全;4.废气治理:采取向外排放前进行处理以减少对周围环境的污染;5.废水处理:建立废水处理系统,进行污水处理和回收利用;6.垃圾处理:垃圾分类、回收利用和安全处置,减少对环境的影响;7.环境监测:定期对填埋场的环境进行监测,确保环境指标符合相关要求。
以上是一般工业固废填埋场施工组织设计的内容,通过合理的组织、科学的施工方案和严密的安全环保措施,可以确保填埋场的安全运营和环境保护。
固体废物工程施工方案一、项目概况固体废物工程是指对城市生活垃圾进行处理和利用的工程。
城市生活垃圾主要包括家庭、商业和公共服务设施产生的一般废物。
该项目的主要任务是把城市生活垃圾加工处理成可回收物质和可焚烧物质,再把可回收物质回收利用,可焚烧物质采用焚烧处理的方式,降低环境污染,实现资源利用。
二、施工地点本废物工程设在城市垃圾填埋场附近,占地面积约100亩。
三、工程施工内容(一)场地准备1. 场地清理:清除现场杂草、垃圾等杂物,整理场地。
2. 场地平整:对场地进行平整处理,确保施工基础稳固。
3. 排水设计:根据施工场地的地形和地势,设计排水系统,确保场地排水畅通。
(二)建筑工程1. 办公楼:办公楼用于管理和日常办公,包括办公室、会议室、休息室等。
2. 厂房:包括可回收物质分拣区、焚烧处理区、设备维护区等。
(三)设备安装1. 分拣设备:根据可回收物质的种类和数量,安装合适的分拣设备,确保高效分拣。
2. 焚烧设备:安装高温焚烧炉等相关设备,确保垃圾能够完全焚烧,减少环境污染。
(四)管道铺设1. 垃圾输送管道:设计合理的垃圾输送管道,确保输送顺畅、安全。
2. 废气排放管道:设计合理的废气排放管道,确保排放安全,不对周围环境产生污染。
(五)环保设施建设1. 污水处理设施:安装污水处理设施,确保废水排放符合国家环保标准。
2. 废气处理设施:安装废气处理设施,确保废气排放符合国家环保标准。
四、安全管理在施工期间,严格遵守国家安全生产法律法规,加强现场安全管理,确保施工人员安全。
同时,加强对施工现场的环保验收,确保工程符合国家环保要求。
五、质量监督在施工过程中,加强对工程质量的监督检查,确保工程施工符合设计要求,保证工程质量。
六、环保治理在施工过程中,严格执行环保措施,确保施工过程对环境的影响最小化,做好固体废物工程的环保治理工作。
七、施工进度及验收严格按照工程施工计划执行,确保工程进度,保证工程按时完成。
同时,做好工程验收工作,确保工程质量符合相关标准要求。
目录一、施工组织要求1、工程概况及控制目标2、施工总体布置3、针对本工程招标人特殊要求的技术措施(如有)目录第一章工程概况................................................ - 4 -一、编制说明................................................ - 4 -二、编制依据及编制原则...................................... - 4 -三、工程概况................................................ - 5 -四、工程现场概况............................................ - 5 - 第二章施工准备及布置......................................... - 6 -一、施工准备................................................ - 6 -二、施工布置............................................... - 10 - 第三章工程质量保证措施...................................... - 11 - 第一节、项目工程质量管理目标............................... - 11 - 第二节、施工质量保证措施................................... - 13 - 第三节、材料和设备质量保证措施............................. - 18 - 第四章施工进度计划及措施.................................... - 21 - 第一节、总进度计划......................................... - 21 - 第二节、施工进度保证措施................................... - 22 - 第三节、劳动力及材料供应计划保证措施....................... - 26 - 第五章安全生产目标及安全生产保证措施........................ - 28 - 第一节、安全生产目标及安全生产管理体系..................... - 28 - 第二节、施工安全管理保证措施............................... - 29 - 第三节、安全生产专项方案................................... - 33 - 第六章确保工程文明施工技术组织措施.......................... - 54 - 第一节、建立文明施工管理体系............................... - 54 - 第二节文明施工岗位职责................................... - 56 - 第三节、文明施工措施制度................................... - 58 - 第四节、文明施工现场布置措施............................... - 61 - 第五节、生活区的文明施工管理............................... - 64 - 第六节、现场及周边卫生管理................................. - 66 - 第七章环境保护技术组织措施.................................. - 67 - 第一节、环境管理目标....................................... - 67 - 第二节、建立环境保护管理制度............................... - 68 - 第八章施工现场平面布置...................................... - 72 -一、施工总平面布置图....................................... - 72 -二、施工平面布置的原则..................................... - 72 -三、平面布置方案........................................... - 72 - 第九章工程投入主要设备机械情况.............................. - 73 - 第一节机械设备选用....................................... - 73 - 第二节机械性能要求及管理................................. - 74 -第三节主要施工机械设备布置............................... - 75 - 第十章冬雨季施工技术措施.................................... - 76 -一、冬季施工技术措施....................................... - 76 -二、雨季施工............................................... - 76 - 第十一章主要施工方法........................................ - 78 - 第一节、总体施工方案....................................... - 78 - 第二节、测量放线........................................... - 79 - 第三节、土方工程........................................... - 81 - 第四节、排水工程........................................... - 83 - 第五节、道路工程........................................... - 85 - 第六节、防渗系统施工....................................... - 88 - 第七节、土工布施工工艺.................................... - 100 - 第八节、导渗、导气系统.................................... - 103 - 第九节、帷幕灌浆施工...................................... - 105 - 第十节、电缆预埋线管施工.................................. - 108 - 第十一节、其他施工工艺及方法.............................. - 110 - 表1 工程概况表............................................. - 114 - 表2 工程控制目标表......................................... - 115 - 表3 拟投入的主要施工机械设备表 ............................. - 116 - 表4 劳动力计划表........................................... - 118 - 表5 计划开、竣工日期和施工进度网络图 ....................... - 119 - 表6 施工总平面布置图....................................... - 120 - 表7 针对招标人特殊要求的技术措施表(如有) ................. - 122 -第一章工程概况一、编制说明首先我们对能参加本次XX垃圾填埋场投标工作表示荣幸和感谢.我们通过认真研究和学习本次招标文件及图纸资料,并踏勘了施工现场,对本工程施工特点有了进一步的理解。
目录第一章工程概况 (4)一、工程名称 (4)二、施工地点 (4)三、工程情况 (4)四、施工组织设计编制依据第二章施工现场布置 (4)一、总体布局 (5)二、主体工程垃圾填埋场区施工阶段的现场平面布置 (5)第三章施工组织机构 (6)一、指导思想和质量方针 (6)二、质量工期目标 (6)三、项目部方针及目标 (7)四、项目管理机构 (7)五、项目部岗位职责 (8)六、项目部主要质量职责 (8)第四章各分部分项工程的主要施工方法 (13)一、施工准备 (14)二、土方工程 (14)三、库区防渗工程 (18)四、铺设碎石渗沥液导流层 (25)五、管道施工 (25)六、调节池及围坝工程............................... 错误!未定义书签。
七、截洪沟工程 (27)八、环境检测井工程第五章施工总进度计划 (29)一、施工总进度安排: (29)二、保证提前工期措施 (29)三、各分项工程关键日期控制 (30)四、施工进度计划横道图 (30)第六章投入的主要施工机械设备情况及进场计划错误!未定义书签。
第七章劳动力安排计划 (31)第八章主要材料需用量计划 (32)第九章、确保工程质量的技术组织措施 (32)一、质量目标与质量承诺 (34)二、质量保证体系 (34)三、创优保证措施 (40)四、雨季施工质量控制措施 (41)五、建筑工程质量通病消除措施 (42)六、安装工程消除质量通病一览表...................... 错误!未定义书签。
第十章确保安全生产的技术组织措施 (43)一、保证施工安全组织措施及安全保证体系 (43)二、保证安全技术措施 (46)第十一章确保文明施工的技术组织措施 (51)一、现场文明施工 (51)二、消防及环境保护措施 (53)三、降低环境污染、噪声污染及改善措施 (54)第十二章确保工期的技术组织措施 (55)一、从组织制度上保证工期 (55)二、从计划安排上保证工期 (56)三、从资源上保证工期 (57)第十三章:有必要说明的其他内容 (58)第一章工程概况一、工程名称二、施工地点三、工程情况建设规模为库容约100万立方米、占地约8万平米。
工程包括土方平整;防渗系统;环境监测系统;截洪沟;渗沥液导排系统;调节池;围堤。
四、施工组织设计编制依据1、根据xxxxxxxxxx固体废物填埋场工程招标方案;2、xxxxxxxxxxxx工程施工图纸;3、本工程施工现场踏勘情况;4、国家现行的施工规范、操作规程、工艺标准、施工验收及质量检查验收标准;4.1主要技术规范及标准:(1)《碾压式土石坝施工规范》(DL/75129-2001)(2)《一般工业固体废物贮存处置场污染控制标准》(GB18599-2001)(3)《聚乙烯(PE)土工膜防渗工程技术规范》(SL/7231-98)(4)《土工合成材料应用技术规范》(GB50290-98)(5)《建筑地基基础施工质量验收规范》(GB50202-2002)(6)《垃圾填埋场用高密度聚乙烯土工膜》(CJ/7234)(7)《土工合成材料长丝纺粘针刺非织造土工膜》(GB/T17639)第二章施工现场布置一、总体布局1、现场管理:施工范围内堆挂标示牌,封闭管理。
2、用水布置:施工初期,生产及生活用水采用一辆洒水车拉运,待环境监测井打好后,设ф200mm给水主干管将水接入现场,给水管埋入地下800mm。
在给水管上游布置阀门作为今后修理水管不影响生产之用,在施工场地布置水龙头做生产用水,另外设置一定数量水龙头作生活用水。
混凝土拌和点设蓄水池,确保施工用水。
3、用电布置:由于施工现场无正式电源,故采用2台24KW发电机用于施工用电及办公用电。
4、临时设施布置:按照标准化文明工地的要求,生产区和生活区分开设置。
合理安排好生产设施,施工现场设门卫值班室、公用厕所,并设置钢筋、模板、钢脚手管等大型材料备料场。
5、施工生活区设工人宿舍、伙房、娱乐场所、办公室、门卫值班室。
办公区为硬化地坪、绿化带,施工、监理均在现场办公。
6、现场布置:在建筑物周围设变电室、钢筋区、小型预制构件场地、设备堆料场,同时做硬化地坪处理。
总体布局施工平面布置图详见附表。
二、主体工程固体废物填埋场区施工阶段的现场平面布置1、施工临时供电在现场安装一台24KW备用发电机,保证临时停电时不影响施工。
焊膜时,采用2kw小型发电机供电。
2、施工临时供水采用洒水车从业主机井拉运。
3、施工机械布置1、混凝土搅拌机、砂浆机、钢筋机械、土方机械等设置详见平面图。
项目部管理人员到位,施工现场严格按照施工总平面位置图进行布置,依照省市有关现场文明施工的标准配置搭设各种临时设施。
2、施工机械和设备材料,按照施工组织设计要求,按时组织进场。
(1)施工场地、道路及临时设施搭建①现场及道路进场后清扫垃圾并与建设单位办理交接手续。
现场施工循环道路按总平面布置图施工。
施工区域内做砂砾碎石道路。
整个施工场区,实行封闭式管理。
②临时设施的搭建现场搭建现场办公及基本生活设施,将生活区和施工区分开设置,第三章施工组织机构一、指导思想和质量方针(一)指导思想制定合理、科学、先进的施工方案,组织精锐的施工队伍,配备先进的机械设备,以一流的现代组织管理方法和措施,保证把新工艺、新技术、新成果贯穿于施工全过程,统筹安排,精心施工,创造高速度、高质量、确保合同工程质量。
(二)质量方针质量方针:精心施工、确保质量、服务用户、奉献社会。
质量目标:优质高效、多创精品。
质量承诺:诚实守信、尽心尽力。
二、质量工期目标(一)工期目标:工程工期:135个日历天。
(二)质量目标:单位工程质量等级:合格。
三、项目部方针及目标项目部方针是:信守合同、科学管理、精益求精、保证质量、争分夺秒抢进度。
项目部的主要目标是:基础、主体、装修、安装主要分部质量必须合格,确保工程质量达到“合格”,开展全方位的经济核算。
四、项目管理机构(一)项目管理机构按《项目管理办法》要求成立项目机构,详见附图(二)项目部管理人员一览表项目经理部由项目经理、施工、技术、质量、安全、材料、核算、财务等人员组成,由我公司工作经验丰富,业务能力强,责任心强的工程技术人员及经济核算人员组织精心施工,严格遵守国务院质量终身制的规定,绝不将工程转包他人。
《项目部管理人员一览表》如下:五、项目部岗位职责(一)项目经理:全面负责本工程项目的施工与管理、负责经济核算把关。
(二)技术负责人:负责本工程的技术管理,组织监督技术方案、规程、标准的实施与执行。
(三)施工员:负责组织各分项工程技术交底及各工序间的交接检查,及时组织分项工程的隐蔽验收和技术交底,并做好记录。
(四)质检员:负责本工程项目施工质量的监督与控制以及现场试验工作。
(五)安全员:监督检查本工程项目的安全防护及安全措施的实施情况,对本工程的安全全面负责。
(六)材料员:负责本工程项目各种材料的质量与验收,保管及发放。
六、项目部主要质量职责(一)项目经理质量职责1、负责项目部全面管理,贯彻执行国家法令、法规及各项规章制度,确保各项经济指标的全面完成。
2、管理项目组织机构并落实项目部人员的岗位责任制,审批质量职责,并对其工作质量进行全面监督和管理。
3、编制项目施工组织设计和批准项目质量计划和编制审核工作,支持推广新工艺、新材料的应用。
4、科学组织工程施工中人、财、物等资源的管理,及时解决施工中出现的问题。
5、掌握施工进度,确保安全生产,使工程质量在施工过程中处于受控状态。
6、定期主持召开项目质量改良评审会议,针对项目施工中存在的问题,及时采取纠正和预防措施,不断改善和加强项目管理。
7、执行各项财经制度,加强预算管理,推行多种形式的承包责任制。
8、承担工程竣工交付后的保修服务工作。
(二)工长质量职责1、协助项目经理主抓生产管理工作,贯彻执行国家法令、法规及各项规章制度,确保各项经济技术指标的全面完成。
2、组织落实项目质量体系正常运行,并对其部门的工作质量进行全面监督和管理。
3、参加项目施工组织设计和项目质量计划的编制审核工作,支持推广新工艺、新材料的应用。
4、定期召开生产协调会经常检查项目施工中人、财、物等资源的管理,及时解决施工中出现的问题。
5、掌握施工进度,确保安全生产,使工程质量在施工过程中处于受控状态。
6、协调分包单位之间的配合,针对项目中存在的问题,及时采取纠正和预防措施,不断改革和加强项目管理。
7、配合项目经理加强预算管理,推行多种形式的承包责任制。
8、负责现场文明施工与环保工作。
9、承担工程竣工交付后的保修服务工作。
(三)技术负责人质量职责1、协助项目经理抓好生产管理工作,贯彻执行国家法令、法规及各项规章制度,确保各项经济技术指标的全面完成。
2、组织落实技术部门主控的程序文件,搞好各自的本职工作,使项目质量体系正常运行。
3、参加项目施工设计和项目质量计划的审核工作,并贯彻执行。
4、参与编写分部、分项工程施工方案、冬雨季施工方案,编制关键工序的作业指导书,使其符合图纸和规范要求。
5、熟悉和审核图纸,提前发现问题,参加设计院组织的设计交底,办理一次性技术洽商,及时提出合理化建议。
6、掌握施工进度,确保科技先行,使工程质量在施工过程中处于受控状态。
7、协助分项工长依照图纸做好加工订货计划,提出各种预埋件的加工单。
8、认真填写施工日志和质量记录,管理好图纸收发及各种施工方案的发放工作。
9、组织做好水平仪、经纬仪、钢卷尺、磅称及各种计量器具的标识工作。
10、做好施工技术资料的整理和归档工作。
(四)质检员的质量职责1、协助项目经理抓好质量管理工作,认真执行国家规范、规定及设计要求,按质量标准逐项检查操作质量和中间产品质量。
2、组织落实质量部门主控的程序文件,搞好各自的本职工作,使项目质量体系正常运行。
3、加强项目施工组织设计和项目质量计划的审核工作,并贯彻执行。
4、辅助项目经理、配合监理对分部、分项工程进行验收检查,使其符合图纸和规范要求。
5、负责分部分项工程的质量核定工作。
6、掌握施工进度,确保工程质量,使其在施工过程中处于受控状态。
7、参加进场材料的检验工作。
8、收集并整理质量评定记录,做好质量评定资料的归档工作和开竣工资料管理。
9、负责做好成品保护及竣工验收记录和内部质量审核记录。
(五)安全员质量职责1、协助项目经理主抓安全管理工作,贯彻执行国家有关劳动保护、安全管理法令、法规及上级部门制定的规程、规定。
2、组织落实主控程序文件的正常运行,并对其项目安全工作进行全面监督和管理。
3、参加审查施工组织设计和施工方案编制的安全技术措施,并对贯彻执行的情况进行监督检查。
参加季度、年度先进单位的评比工作。
4、严格执法,有效地控制物体打伤、机械伤害、触电、高处坠落等安全因素,使安全生产在施工过程中处于受控状态。
