雨污水管道开工报告
- 格式:doc
- 大小:329.00 KB
- 文档页数:31

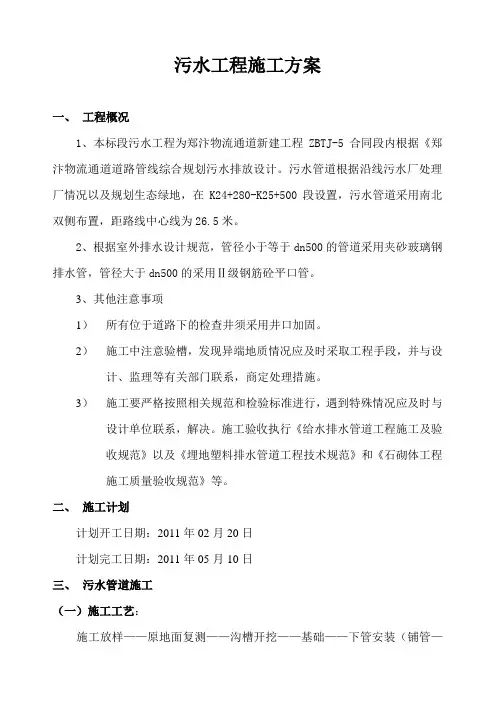

污水工程施工方案一、工程概况1、本标段污水工程为郑汴物流通道新建工程ZBTJ-5合同段内根据《郑汴物流通道道路管线综合规划污水排放设计。
污水管道根据沿线污水厂处理厂情况以及规划生态绿地,在K24+280-K25+500段设置,污水管道采用南北双侧布置,距路线中心线为26.5米。
2、根据室外排水设计规范,管径小于等于dn500的管道采用夹砂玻璃钢排水管,管径大于dn500的采用Ⅱ级钢筋砼平口管。
3、其他注意事项1)所有位于道路下的检查井须采用井口加固。
2)施工中注意验槽,发现异端地质情况应及时采取工程手段,并与设计、监理等有关部门联系,商定处理措施。
3)施工要严格按照相关规范和检验标准进行,遇到特殊情况应及时与设计单位联系,解决。
施工验收执行《给水排水管道工程施工及验收规范》以及《埋地塑料排水管道工程技术规范》和《石砌体工程施工质量验收规范》等。
二、施工计划计划开工日期:2011年02月20日计划完工日期:2011年05月10日三、污水管道施工(一)施工工艺:施工放样——原地面复测——沟槽开挖——基础——下管安装(铺管—接口和接门—管道与检查井衔接)——闭水实验——回填土夯实同时施工检查井(施工工艺框图附后)(二)施工方法1、施工放样(1)施工放样,放出管道轴线和开挖宽度,管道轴线控制桩的设置要便于观测且必须牢固,并要采取保护措施。
(2)临时水准点、管道轴线控制桩、高程桩,要经过复核,方可使用,并要经常校核。
(3)已建管道与本工程衔接的平面位置和高程,在施工放样时需要复测。
2、沟槽开挖(1)采用开槽法施工沟槽开挖前要先修建临时排水井,排水沟要及时开挖及降低排水沟,防止沟槽失稳,对临近建筑物产生影响。
(2)沟槽开挖时,要根据开挖深度和设计放坡1:0.5,用灰线标出沟槽上口开挖宽度,同时标出中心线,严格控制基底高度,严禁超挖。
基底设计标高以下0.2—0.3m的原状土要用人工清理至设计标高,避免扰动原状土。
一、工程概况嘉兴市油车港至江苏黎里公路工程第一合同段全线 2.801公里(起讫桩号K2+854~K5+655),起始于奥星路,经鳗鲤港,上跨申嘉湖高速公路,全线路基1852米。
全线共有雨水管4523m,检查井150个。
二、施工前期准备1、施工所需设备、人员已基本就位。
2、测量放样工作已基本完成,成果已上报监理。
3、施工计划工期见附后的横道图三、施工组织1、施工设备根据施工工艺、工程量和施工场地环境条件,该分项工程所需的设备均已进场。
详见进场设备报验单2、施工材料该分项工程所需的砂石等材料均已进场,标准试验和材料的各项试验已做。
四、施工工艺与技术措施1、雨水管道(1)雨水管道施工工艺顺序施工准备测量放样开挖沟槽基坑排水垫层浇筑基础浇筑管节安装接口管座砼浇筑检查井施工回填。
(2)测量放样依据控制网在适当位置设置一个临时水准点,临时水准点应设置在稳固地段和便于观测的位置,设置的水准点必须经过复核无误后方可使用。
检查井的位置,我们利用全站仪用坐标定位的方法精确定出。
(3)开挖沟槽雨水管道沟槽开挖采用挖掘机挖土,人工配合。
管基下部为原状土,严禁扰动,机械挖土时我们严格控制标高,防止超挖或扰动基槽底面,挖至槽底标高以上20cm的预备底层土,我们再用人工挖除、修整槽底、边挖边修,人工清底后进行槽底检测,报监理验收合格后,进行基础施工。
基坑开挖时我们将根据土质好坏,进行放坡,放坡系数控制在1:0.33~1:0.5之间;基坑开挖的平面尺寸比设计尺寸最少增宽50cm ,作为施工的工作面。
挖出的土我们将堆在离基坑至少1米远的地方,防止由于土的堆压而造成塌滑。
开挖时做好基坑排水工作,避免基坑水浸泡地基土。
如土质较差时考虑井点排水。
本工程采用明沟排水,从槽壁、槽底渗出的地下水,经排水沟汇集到集水井,由水泵排出槽外。
(4)基础施工地基处理:如果管道基础座落在淤泥层上,施工时挖除淤泥,再用宕渣进行回填,并分层压实,密实度达到设计要求,地基超挖部分用基础混凝土进行找平。

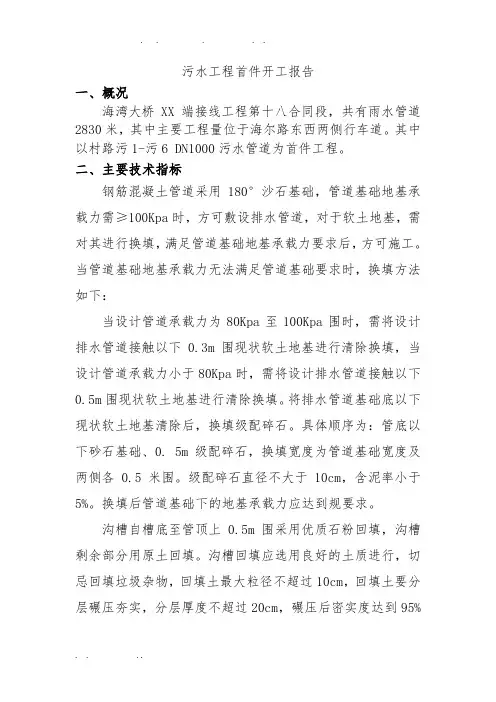

污水工程首件开工报告一、概况海湾大桥XX 端接线工程第十八合同段,共有雨水管道2830米,其中主要工程量位于海尔路东西两侧行车道。
其中以村路污1-污6 DN1000污水管道为首件工程。
二、主要技术指标钢筋混凝土管道采用180°沙石基础,管道基础地基承载力需≥100Kpa时,方可敷设排水管道,对于软土地基,需对其进行换填,满足管道基础地基承载力要求后,方可施工。
当管道基础地基承载力无法满足管道基础要求时,换填方法如下:当设计管道承载力为80Kpa至100Kpa围时,需将设计排水管道接触以下0.3m围现状软土地基进行清除换填,当设计管道承载力小于80Kpa时,需将设计排水管道接触以下0.5m围现状软土地基进行清除换填。
将排水管道基础底以下现状软土地基清除后,换填级配碎石。
具体顺序为:管底以下砂石基础、0. 5m级配碎石,换填宽度为管道基础宽度及两侧各0.5米围。
级配碎石直径不大于10cm,含泥率小于5%。
换填后管道基础下的地基承载力应达到规要求。
沟槽自槽底至管顶上0.5m围采用优质石粉回填,沟槽剩余部分用原土回填。
沟槽回填应选用良好的土质进行,切忌回填垃圾杂物,回填土最大粒径不超过10cm,回填土要分层碾压夯实,分层厚度不超过20cm,碾压后密实度达到95%以上。
三、施工组织机构设置及人员分工1、项目部组织机构设置2项目经理:全面负责项目部生产、安全、质量工作,负责协调各方面之间的工作,确保本工程保质保量按期顺利完成。
项目总工:全面负责本工程的技术质量工作,通过技术、质检部门的工作对各施工队及施工方案进行技术管理和质量管理。
项目副经理:负责生产安排、协调作业环境、材料供应、安全生产及机械设备调度等工作。
施工员:负责施工技术、工艺设计、对作业队进行技术指导,对原始资料进行收集整理,保证按设计及规要求组织施工。
质检员:负责质量检测、监控工作,对施工质量进行质量检查监督,确保各项指标满足设计及规要求。
麻江县城至白秧坪公路工程项目K0+000至K3+000雨污水管分项工程开工报告承包单位:江苏中山路桥工程有限公司申报日期:年月日监理单位:贵州陆通公路工程监理有限责任公司审批时间:年月日一、工程概况K0+000~K3+000 段路基两侧行车道以外设置雨污水管道,污水管过河和涵洞设置倒虹吸涵。
二、施工准备由于路线较长,工期较紧,需要做好充足的施工准备。
1、施工队伍进场后,必须先进行场地的整理,及时进行测量放样,准确放出管道布置的轴线和沟槽开挖的边线。
机械设备与材料可以从老果公路、果园路等通过施工便道运进工地。
2、落实管道供应厂家,进行认真考查和认可,选定供应厂商,在保证质量的前提下,要求其具备足够的日生产能力,保证供应,满足施工进度要求。
3、雨污水管道施工所需的材料设备必须准备齐全,要满足规范设计要求。
4、管道施工前进行认真的技术质量安全交底,分工明确,责任到人。
三、施工安排及方法总说明先进行一段试验段的施工,得出经验数据,以指导后续施工。
根据总体进度计划要求,我部在该段安排两个雨污水管道施工队伍,整个合同必须有 3~4 个作业面,形成流水作业,以保证施工进度。
管道放坡开挖,在沟槽里设置排水槽、集水井,用水泵抽水排除积水,以保持沟槽干燥。
施工顺序:先深后浅,形成流水作业,以保证施工的连续性和施工进度。
四、雨水管道施工方案为收集两侧道路附近的雨水,本工程雨水管主要沿道路两侧敷设,主要管径为DN300、DN400、DN500 和 DN600,其中 DN300~DN500管径的雨水管管材为HDPE 管,大于 500cm 管径管材为Ⅱ钢筋混凝土管道,自流方式汇入附近河道。
1、雨水管道施工工艺流程测量放线→沟槽挖土和支护(局部先进行浅层井点降水)→ 管道基础施工→ 铺设管道→ 砖砌窨井→管道坞膀→ 沟槽回填2、测量放线根据设计图,测设管道中心线和井中心位置,设立中心桩。
管道中心线和井中心位置须经监理复核。
根据施工管道直径大小,按规定的沟槽宽定出边线,开挖前用白粉划线来控制,在沟槽外窨井位置的两侧设置控制桩,并记录两桩至窨井中心的距离,以备校核。
榆林大道建设项目分项工程开工报告(第 27 号)合同段: N4工程名称:污水管道工程里程桩号: K1+—K4+榆林大道(南段)N4合同段项目经理部2012年5月10日目录分项工程开工申请表 (2)分项工程工程量表 (3)分项工程现场管理人员表 (4)分项工程进场机械设备表 (5)导线成果表 (6)水准点成果表 (7)分项工程现场施工人力表 (8)污水管道工程施工方案 (9)一、工程概况 (9)二、施工准备 (9)三、施工方案 (10)1、管道施工工艺流程 (10)2、测量放线 (10)3、土方开挖 (11)4、管道基础施工 (12)5、HDPE双壁波纹管施工方案 (12)6、砖砌检查井: (14)7、闭水试验 (14)8、沟槽回填 (15)质量保证措施 (15)工期保证措施 (20)环境保护体系及措施 (26)安全保证体系及措施 (30)榆林大道建设项目分项工程开工申请表合同段: N4 编号:榆林大道建设项目分项工程工程量表合同段: N4 编号:榆林大道建设项目分项工程现场管理人员表合同段: N4 编号:榆林大道建设项目分项工程进场机械设备表合同段: N4 编号:榆林大道建设项目导线成果表合同段: N4 编号:水准点成果表合同段: N4 编号:分项工程现场施工人力表合同段: N4 编号:污水管道工程施工方案一、工程概况榆林大道(南段)污水管道工程,位于下行线道路右侧距道路中心线米处,起点从振兴路现状污水检查井,由北向南敷设,终点接入振兴路现状污水检查井。
全段污水管道平均埋深米,全段污水管道均采用HDPE双壁波纹管,设计管径DN400㎜。
我标段设计管长,设计¢1000mm圆形砖砌检查井(02S515/20)10座。
二、施工准备为保证污水管道施工质量,在施工前要求对人、机、料进行周密的安排布置,严格控制进场原材料质量,提高现场施工技术人员特别是一线操作工人的技术水平。
1.人员组织(1)、首先对所有参与施工的人员进行严格技术交底,使其充分掌握具体施工工艺,树立质量第一的意识。
安徽贵池工业园纬五路排水工程U1-P6(K0+035—K1+110)开工报告安徽省机械施工公司安徽贵池工业园 01 标项目部池州市贵池工业园道路工程项目分(项)工程开工申报表进场主要人员情况表进场施工机械设备表进场施工机械设备表贵池工业园01标-WEL工程实验测量质检仪器设备表实验测量质检仪器设备表141实验测量质检仪器设备表141施工组织设计(方案)报审表污水管道工程分项施工方案一、分项工程概况钢筋砼管污水d300mm 1300m、d400mm442m、污水检查井50个。
二、施工组织机构及人员配备1、施工人员配备根据业主和招标文件的施工要求,以及工程规模、日期、质量等方面的要求,我单位将为本合同段的施工组成一套高效、精干、强有力的领导机构和装备先进、施工水平过硬的队伍。
2、与监理工程师的协调A、在施工全过程中,严格按照业主和监理工程师批准的施工规范、施工组织设计进行对各作业队的质量管理,在作业队自检、项目部专检的基础上,接受监理工程师的验收和检查,并按照监理要求,予以整改。
B、贯彻业主和监理工程师制定的质量控制、检查、管理制度,并据此对各施工队予以控制,确保工程达到优良,坚决杜绝现场施工队和包工队不服从监理工程师的不正常现象发生,使监理工程师的一切指令得到全面执行。
C、所有进入现场使用的成品、半成品材料,设备、器具,均主动向监理工程师提交产品合格证或质保书,应按规定使用前需进行物理化学试验检测的材料,主动递交检测结果报告,使所使用的材料、设备不给工程造成浪费。
D、按部位或分项工序检验质量的工程,严格执行“上道工序不合格,下道工序不施工”的原则,使监理工程师能顺利开展工作。
对可能出现的工作意见不一的情况,遵循“先执行监理的指导,后予以磋商统一”的原则,在现场质量管理中,维护好监理的权威性。
三、施工准备项目经理部的主要负责人、管理人员、技术人员已进驻工地,施工营地已安排落实,油料场、机械停置场的修建工作,水、电、路三通的准备工作也都完成。
338省道金港大道接线(雩龙路)工程A1标排水工程开工报告江苏省镇江市路桥工程总公司338省道金港大道接线(雩龙路)工程A1标项目经理部二0一一年二月二十日承包单位江苏省镇江市路桥工程总公司合同号A1 监理单位江苏润通交通工程监理咨询有限公司编号分项工程开工申请单总体开工报告由总监理工程师审批,报备业主(代表)。
一式二份,总监办、承包人各一份。
承包单位江苏省镇江市路桥工程总公司合同号A1 监理单位江苏润通交通工程监理咨询有限公司编号施工组织设计报审表承包单位江苏省镇江市路桥工程总公司合同号A1 监理单位江苏润通交通工程监理咨询有限公司编号施工技术方案报审表承包单位江苏省镇江市路桥工程总公司合同号A1 监理单位江苏润通交通工程监理咨询有限公司编号进场设备报验单本表一式二份,总监办、承包人各一份排水工程施工组织设计一、工程概况338省道金港大道接线工程(雩龙路)西线起点与临江西路相接,路线沿老路展线,部分段落裁弯取直,终点止于S338,路线全长5.231km,按二级公路结合城市道路标准实施改造,全线不设置超高,是镇江市公路网中的一条重要地方干线公路。
道路总宽度25米,路幅宽度20米,路面横坡2.0%,设计速度100Km/h。
道路横断面:4*4米(行车道)+2*2米(行车道)。
路面设计以双轮组单轴100KN为标准轴载,桥梁设计汽车荷载等级:公路—Ι级。
二、工程设计及主要工程量1、管道敷设位置:雨水管道距道路中心距离为9.3m东侧人行道中敷设;污水管道距道路中心距离为9.3m西侧人行道中敷设。
2、雨水排放设计:排水体制采用雨、污水分流制,应业主要求、现状排水体系及远期规划。
3、主要工程量:各类雨污水管道长度共计13880米(见管道工程数量表)、雨水检查井200座、污水检查井200座、雨水口334座。
管道工程数量表三、工程施工准备(一)、确定原材料供应商及原材报检路基工程从2010年08月11日展开施工,部分路段基本具备雨水管道反开挖施工条件,考虑到沿线普遍为挖方地段,我部拟在2011年3月1日开始着手雨污水工程的施工前期准备工作,主要进行管材、砂石料的进场及报检,计划于2011年3月5日开始雨污水管道施工。
新蔡县人民西路(大广高速~月亮湾大道)建设工程雨、污水工程分项工程开工报告申报日期:2016年08月02 日目录一编制依据 (7)二编制范围 (7)三工程概况及主要工程数量 (7)3.1 工程概况 (7)3.2 主要工程数量 (8)四施工部署及计划管理措施 (10)4.1 施工总目标 (10)4.2 施工指导思想 (10)4.3 雨、污水管道施工 (11)4.4 施工用电 (11)4.5管线迁改及保护 (12)五施工准备及临时工程 (12)5.1、施工准备 (12)六施工方法、关键技术、工艺要点及要求 (13)6.1 雨、污水管道施工方法 (13)6.1.1 雨水管道施工方法 (13)6.1.2 污水管道施工方法 (20)6.2 关键技术及控制要点 (28)6.3 施工注意事项及要求 (28)七质量目标,质量保证措施 (30)7.1质量目标 (30)7.2质量保证措施 (31)7.2.1 组织保证 (31)7.2.2施工保证 (31)7.3 质量通病防治措施 (33)7.3.1管材质量通病的预防措施 (33)7.3.2 测量放线质量通病的预防措施 (33)7.3.3 沟槽开挖质量通病的预防措施 (33)7.3.4 平基管座质量通病的预防措施 (34)7.3.5 安管质量通病的预防 (34)7.3.6 检查井质量通病的预防措施 (35)7.3.7 闭水试验质量通病的预防措施 (35)7.3.8回填土质量通病的预防措施 (36)八安全目标及安全保证措施 (36)8.1 安全目标及要求 (36)8.2 安全保证措施 (36)8.3 安全方针 (36)8.4 安全管理机构 (37)8.5 施工现场安全技术措施 (37)8.6 施工机械设备的安全控制措施 (38)8.7 交通安全技术措施 (38)九工期保证措施 (39)9.1组织保证 (39)9.2物资保证 (39)9.3机械设备保证 (39)9.4劳动力保证 (39)十施工环境保护、水土保持措施 (40)10.1.施工环境保护、水土保持保证体系 (40)10.1.1.环境保护组织机构 (40)10.1.2.施工环保机构的主要职责 (40)10.2环境保护保证体系 (40)10.3. 施工环境保护、水土保持措施 (42)10.3.1. 环境保护和水土保持目标 (42)10.3.2. 环境保护保证措施 (42)10.3.2.1. 环境保护的思想保证措施 (42)10.3.2.2. 扬尘以及大气污染控制措施 (42)10.3.2.4. 预防地表水和地下水污染的措施 (42)10.3.3. 水土保持措施 (42)10.4. 文明施工、文物保护目标 (43)雨、污水管道施工方案一编制依据◆《新蔡县人民西路(大广高速~月亮湾大道)建设工程施工图设计》;◆国家现行设计规范、施工规范、验收标准;◆现行公路施工、材料、机具设备等定额;◆承发包合同、招投标文件;◆现场调查的相关资料;◆其他相关依据。
可编辑修改精选全文完整版污水管道开工报告范文1. 项目背景为了解决城市污水处理问题,提高城市环境质量,改善居民生活条件,我方进行了一项污水管道建设项目。
该项目旨在建设一座完善的污水管网系统,以收集、运输和处理城市污水,并将处理后的水质达到国家标准,确保城市环境的可持续发展。
2. 项目规划2.1 总体设计根据城市规划和污水处理需求,本项目将建设一套污水管道系统,覆盖城市主要区域。
系统包括收集管道、主干管道、支线管道和处理设备,以及相关的污水处理厂。
2.2 工程目标本项目的工程目标如下:- 建设一套完善的污水管网系统,实现全市污水收集、运输和处理的全覆盖;- 建设污水处理厂,实现对污水的有效处理和排放;- 提高城市环境质量,改善居民生活条件。
2.3 工期计划本项目的工期计划如下:- 前期准备和设计:1个月;- 管道施工:9个月;- 污水处理厂建设:6个月。
2.4 预算估算根据初步设计,本项目的预算估算如下:- 管道建设费用:2000万元;- 污水处理厂建设费用:5000万元;- 其他费用(设计、监理、劳保等):1000万元。
3. 工程进展3.1 前期准备本项目的前期准备工作包括市政规划、设计草图绘制、报批手续办理等工作。
在过去一个月中,我方团队已经完成了这些准备工作,并获得了相关政府部门的批准。
3.2 管道施工管道施工工作已经正式启动。
在过去的一个月内,我们已经完成了工程勘探、管道线路测量、土地征用等工作,并开始进行第一段管道的施工。
目前,我们已经完成了约10%的管道施工。
3.3 污水处理厂建设污水处理厂建设计划将在下个月正式开始,目前已经完成了厂址选址、土地规划、环境评估等工作,并已获得相关部门的批准。
4. 问题与解决方案在项目进行过程中,我们也遇到了一些问题,但我们已经采取了相应的解决方案。
4.1 土地征用问题在一些区域,土地征用遇到了一些困难。
我们与相关部门积极沟通,解释项目的重要性,并制定了合理的补偿方案,最终解决了土地征用问题。
苏州工业园区兴浦路西侧道路工程合同段(K0+040—K1+505.88)雨污水管道开工报告腾达建设集团股份有限公司兴浦路西侧道路工程项目经理部二零零五年二月十二日目录一、工程开工申请表- - - - - - - - - - - - - - - - - - - - - 5二、施工组织设计报审表- - - - - - - - - - - - - - - - - - 6三、施工技术方案报审表- - - - - - - - - - - - - - - - - - -7四、施工放样报验单- - - - - - - - - - - - - - - - - - - - 8五、建筑材料报验单- - - - - - - - - - - - - - - - - - - -9-10六、材料试验报告及配合比报告- - - - - - - - - - - - - - 39-481、中砂检测报告- - - - - - - - - - - - - - - - -392、水泥检测报告- - - - - - - - - - - - - - - - - -403、碎石检测报告- - - - - - - - - - - - - - - - - -414、砖检测报告- - - - - - - - - - - - - - -- - - -425、混凝土配合比报告- - - - - - - - - - - - - - -43-456、砂浆配合比报告- - - - - - - - - - - - - - - -46-48七、进场设备报验单- - - - - - - - - - - - - - - - - - - - -11八、施工组织设计- - - - - - - - - - - - - - - - - - - - 12-231、施工前的准备工作- - - - - - - - - - - - - - - - -122、详细的施工方案- - - - - - - - - - - - - - - - -12-17①施工准备- - - - - - - - - - - - - - - - - - - - 12②雨污水管道施工程序- - - - - - - - - - - - - - - - -12-17a、管节- - - - - - - - - - - - - - - - - - - - -12-13b、基坑开挖- - - - - - - - - - - - - - - - - - -13-14c、铺设垫层- - - - - - - - - - - - - - - - - - - - 14d、管道基础浇筑- - - - - - - - - - - - - - - - - -14-15e、窨井砌筑- - - - - - - - - - - - - - - - - - -15-16f、安装管节- - - - - - - - - - - - - - - - - - - - 16g、管座基础浇筑- - - - - - - - - - - - - - - - - - -16h、橡胶圈接口- - - - - - - - - - - - - - - - - - - 16I、闭水试验- - - - - - - - - - - - - - - - - - - - 17J、基坑回填- - - - - - - - - - - - - - - - - - - -17九、质量措施- - - - - - - - - - - - - - - - - - - - - - 17-211、质量保证体系- - - - - - - - - - - - - - - - - - - -172、质量管理网络- - - - - - - - - - - - - - - - - - -173、技术管理措施- - - - - - - - - - - - - - - - - -17-194、施工降低成本措施- - - - - - - - - - - - - - - - -19-205、雨天施工安排- - - - - - - - - - - - - - - - - -20-21十、文明施工及安全管理- - - - - - - - - - - - - - - - - 21-231、施工作业安全管理- - - - - - - - - - - - - - - - 21-222、文明施工与环境保护- - - - - - - - - - - - - - 22-23 十一、所有机构框图及质量控制框图- - - - - - - - - - - - - -20-341、工程进度示意图- - - - - - - - - - - - - - - - -202、主要施工机械表- - - - - - - - - - - - - - - - -213、工程质量保证体系框图- - - - - - - - - - - - - - -224、工程安全保证体系框图- - - - - - - - - - - - - 235、管道工程施工工艺流程框图- - - - - - - - - - - -246、钢筋施工工艺流程框图- - - - - - - - - - - - - -257、砼施工工艺流程框图- - - - - - - - - - - - - - 268、模板工程施工工艺流程程序- - - - - - - - - - - 279、达到最佳经济效益保证依稀框图- - - - - - - - - 2810、检验质量保证程序图- - - - - - - - - - - - - - 2911、全面质量管理机构框图- - - - - - - - - - - - - - 3012、砼质量检验程序图- - - - - - - - - - - - - - - 3113、砼质量控制程序流程图- - - - - - - - - - - - - 3214、创优质量保证体系框图- - - - - - - - - - - - - - 3315、质量检验总程序图- - - - - - - - - - - - - - - 34A1苏州工业园区重点工程项目承包单位腾达建设集团有限公司项目合同号地产2004道路-12 监理单位江苏华宁交通工程咨询监理公司编号工程开工报审表工程名称:兴浦路西侧道路工程编号:A1-承包单位腾达建设集团有限公司项目合同号地产2004道路-12 监理单位江苏华宁交通工程咨询监理公司编号施工组织设计/方案报审表工程名称:兴浦路西侧道路工程编号:A3.1 —承包单位腾达建设集团有限公司项目合同号地产2004道路-12 监理单位江苏华宁交通工程咨询监理公司编号施工测量报审表工程名称:编号:A3.5 —承包单位腾达建设集团有限公司项目合同号地产2004道路-12 监理单位江苏华宁交通工程咨询监理公司编号材料(构配件)、设备进场使用报验单工程名称:兴浦路西侧道路工程编号:A3.2 —兴浦路西侧道路工程雨污水管道工程施工组织设计一、施工准备1、雨污水管道工程开工前,首先全面熟悉设计文件和进行技术交底,并根据施工难易程度和人员、设备、材料等各方面情况编制施工计划。
209省道木渎~苏州段养护改善工程项目B标雨水管道开工报告江苏东吴路桥建设集团2001 年12 月209省道木渎~苏州段养护改善工程项目承包单位:江苏东吴路桥建设集团合同号:B标监理单位:苏州路达监理咨询公司编号:Kb- 005工程开工申请单A—8209省道木渎~苏州段养护改善工程项目承包单位:江苏东吴路桥建设集团合同号:B标监理单位:苏州路达监理咨询公司编号:Kb- 005-1施工组织设计报审表A--1209省道木渎~苏州段养护改善工程项目B标雨水管道施工组织设计一、工程概况一、工程简介:209省道起自苏州市312国道交叉口,经通安、光福、木渎、横塘,终于杨家桥,要紧承担苏州向无锡和南京方向的过境车辆,其中苏州至木渎段现状为9米机动车道(水泥砼路面)和2×4.5m非机动车道(沥青砼路面)。
因最近几年交通量迅猛增加,且机非混行严峻,造成较多路面病害,为适应尔后交通进展的需要,209省道苏州~木渎段必需加以改造,改建后有利于确保209省道全线畅通,增进苏州市和周边地域的经济进展和改善投资环境。
二、设计标准道路品级:平原区二级公路,计算行车速80千米/小时其中长江路口~张思桥为市政段,在慢车道位置设置雨水管道,管道埋深一样大于90cm,D300管、D450管采纳承插式砼管,D600管采纳企口式钢筋砼管。
雨水窨井采纳砖砌落底窨井,方形钢筋砼井盖座。
3、工程质量目标:优良4、要紧工程数量二、施工组织机构为确保工程质量,我公司在施工时,不仅配备足够的技术力量,增强测试手腕,做好原始记录,而且制定各道工序职位负责制,成立质量反馈制度,成立和健全质量奖惩方法,实施网络治理。
质量治理网络:三、要紧施工方案、施工方式(1)施工测量施工测量放样具体详见测量放样报验单,测量功效报监理审核。
(2)排水管道施工方案详见施工技术方案申报表。
四、施工保证方法:4.1 工期保证方法为确保本标段在预定的期限内完工,特采取如下方法:1)增强宣传力度,使全部参战员工明确该工程的重要性和时刻的紧迫性。
施工组织设计一、给水管道设计依据及采用的规范1、设计依据及主要设计资料(1)、建设方提供《乌拉希里村城乡统筹就业示范园市政专项规划》。
(2)、给排水设计守则,规范及给排水标准图集。
(3)、《乌拉希里村城乡统筹就业示范园道路设计图》2、采用的规范(1)、《室外给排水设计规范》GB50014-2006;(2)、《给水排水管道工程施工及验收规范》GB50268-2008;(3)、《给水排水设计手册》和《给水排水标准图集》;二、施工程序及施工方法(一)、主要项目的施工方法和技术措施(二)给水管道管位:经一路给水管位于道路中心线右侧8.0米处经二路给水管位于道路中心线右侧9.5米处经三路给水管位于道路中心线右侧9.5米处.纬一路给水管位于道路中心线右侧9.0米处纬二路给水管位于道路中心线右侧9.0米处纬三路给水管位于道路中心线右侧13.0米处东环路给水管位于道路中心线右侧9.0米处(1)、管道选用工压1.0MPA的给水用聚乙烯管,管件选用聚乙烯管件。
(2)、管道基础为砂垫层基础,厚度15mm(3)、管道在拐弯处设置阀门处和需混凝土防护处需设支墩或拖拉墩。
(4)、阀门采用SDX341-16(PN=1.6MPA)法兰式伸缩碟阀,阀门井采用地面操作立式砖砌园井,井径见图注。
做法详见S143-17-7.(5)、消火栓安装图详见01S201-24.消火栓井采用直径1200井下操作立式阀门井,做法详见05S502-27.(6)、泄水井、泄水湿井做法见S146-8-7。
泄水井的位置应与市政排水管同侧,结合市政排水管和可能的排水出路确定。
2、管道的借转管段在转弯处若角度在管道自身柔性可借转的范围内,不设弯头,若超出自身柔性可借转的范围内,加装弯头处剩余或不足角度,自然转借调整。
3、管道的施工聚乙烯管道按照行业标准CJJ/T98-2003《建筑给水聚乙烯类管道工程技术规程》要求施工。
(1)、管道基础管道基础为砂垫层基础,厚度15cm.(2)、管材、管件的运输及楚贮先将仓库附近的一块空地平整出来,管材、和管件到货后,小心搬运至空场地,整齐摆放,堆成三层,不得剧烈碰撞,避免接触尖锐物件。
雨污管网工程施工简报一、工程概况雨污管网工程是城市基础设施建设的重要组成部分,主要是为了解决城市雨水和污水的排放和处理问题。
本次工程位于XX市中心区域,总长度约为XX公里,设计排水面积为XX平方公里。
该工程包括雨水管网和污水管网两部分,其中雨水管网主要用于收集和排放城市降雨产生的雨水,而污水管网则是收集和排放居民生活污水和工业废水。
二、施工进展1. 前期准备工作在项目启动初期,我们进行了详细的勘察和测量工作,确定了管线走向和管道排布。
同时,我们还进行了现场土质分析和地质勘探,确保了工程施工的安全性和稳定性。
2. 管道铺设在确定了管线走向和排布之后,我们开始了管道铺设工作。
根据设计方案,我们选用了高强度、耐腐蚀的材料,保证了管道的稳定和耐用性。
在管道铺设过程中,我们注重了管道的排水坡度和排布的合理性,确保了管网的排水效果和运行畅通。
3. 排水设施建设除了管道铺设工作以外,我们还进行了排水设施的建设工作。
这包括雨水篦子、雨水检查井、雨水调蓄池等设施的建设。
这些排水设施的建设,对于提高排水能力、减少雨水积水、保护管网的安全运行具有重要意义。
4. 污水处理设施建设针对污水管网部分,我们还进行了污水处理设施的建设。
这包括废水处理厂、污水泵站等设施的建设。
这些设施的建设,对于污水的集中处理和排放具有重要意义,有利于环境保护和城市清洁。
5. 完善设备安装在地下管道建设结束后,我们还进行了相关设备的安装和调试工作。
这包括雨水泵站、污水泵站、污水处理设备等设施的安装和调试。
在设备安装过程中,我们严格按照相关规范和要求进行施工,确保了设备安全、运行稳定。
三、施工中的困难与解决1. 地下管线交通干扰在施工中,我们遇到了地下管线交通干扰的问题。
由于城市地下管线众多,我们在施工过程中需要综合考虑,耐心寻找解决方案。
2. 地质情况复杂施工过程中,地质情况复杂,地层不均匀,土质不同。
这给管道的安装带来了困难,我们根据具体情况采取了相应的加固措施,确保了施工安全。
羊山新区纬北四路(K0+460-K0+85工程污水工程开工报告(K0+460-K0+858)河南万华建筑工程有限公司二0一五年八月目录一、开工申请批复单二、施工组织方案报审表(附施工组织方案)三、施工技术方案报审表(附主要工程施工技术方案、工艺框图)四、施工进度计划申报表五、建筑材料报验单(附试验资料)六、进场设备报验单七、施工放样报验单(附施工放样测量记录表)分项工程开工申请批复单(编号:) A-JL-01 项目名称:羊山新区纬北四路(K0+460-K0+858)工程施工单位:河南万华建筑工程有限公司施工组织方案报审表(编号:) A-JL-02 项目名称:羊山新区纬北四路(K0+460-K0+858)工程施工单位:河南万华建筑工程有限公司致(总监理工程师)贾玉浩先生:现报上K0+460-K0+858 段污水工程的施工组织设计方案,详细说明和图表附件,请予以审查和批准。
附件:技术、工艺方案说明和图表承包商:日期:驻地监理工程师审查意见:驻地监理工程师:日期:由承包商呈报三份,审批后工程管理监理工程师办公室和驻地监理工程师办公室各留一份,退承包商一份。
施工组织方案1总体计划、安排1.1总体施工方案污水工程采用HDPE通用增强型结构壁管,施工配备一个精干的施工队伍,合理安排负责后场和前场的具体施工。
1.2人员、设备进场计划详见人员、设备进场计划表。
1.3工期与工程进度计划工程计划总日历工期为天,具体详见后进度计划图。
1.4材料采购供应计划详见材料采购供应计划表。
1.5工程质量目标争创精品工程、质量保证措施2.1确定质量目标不论是自检,还是业主、监理工程师的抽检、终检,任何时间都要达到100%的合格率,确保达到精品工程。
2.2遵循质量总则2.2.1认真落实公路工程施工企业质量自检体系管理暂行规定》,严格贯彻执行相关规范、规程、标准。
2.2.2整个分部、分项工程按施工规定施工,按相关要求、规定进行检查。
雨水管道开工报告关键信息项:1、工程名称:____________________________2、工程地点:____________________________3、建设单位:____________________________4、施工单位:____________________________5、监理单位:____________________________6、计划开工日期:____________________________7、计划竣工日期:____________________________8、工程概况:____________________________11 工程概述111 本雨水管道工程旨在解决工程地点的雨水排放问题,提高区域的排水能力,确保在雨季时能够有效地排除雨水,减少内涝的发生。
112 工程范围包括具体的工程范围描述。
113 雨水管道的设计规格和参数符合相关的国家标准和规范要求。
12 施工准备情况121 技术准备1211 施工图纸已经过会审,设计交底已完成,施工人员对设计意图和施工要点有清晰的理解。
1212 施工方案已经编制并审批通过,施工工艺和技术措施明确。
122 现场准备1221 施工现场已进行平整,临时道路、水电等设施已接通,满足施工条件。
1222 施工测量放线工作已经完成,控制点和水准点已设置并保护良好。
123 材料准备1231 雨水管道及相关构配件已按设计要求采购,并经检验合格,具备进场条件。
1232 施工所需的水泥、砂、石等原材料已储备充足,质量符合要求。
124 机械设备准备1241 挖掘机、装载机、起重机等主要施工机械设备已进场,并进行了调试和保养,性能良好。
1242 测量仪器、试验设备等已校验合格,能够正常使用。
13 施工组织与管理131 项目经理部组织机构健全,各部门职责明确,分工合理。
132 施工人员已按计划配备到位,具备相应的施工技能和经验。
苏州工业园区兴浦路西侧道路工程合同段(K0+040—K1+505.88)雨污水管道开工报告腾达建设集团股份有限公司兴浦路西侧道路工程项目经理部二零零五年二月十二日目录一、工程开工申请表- - - - - - - - - - - - - - - - - - - - - 5二、施工组织设计报审表- - - - - - - - - - - - - - - - - - 6三、施工技术方案报审表- - - - - - - - - - - - - - - - - - -7四、施工放样报验单- - - - - - - - - - - - - - - - - - - - 8五、建筑材料报验单- - - - - - - - - - - - - - - - - - - -9-10六、材料试验报告及配合比报告- - - - - - - - - - - - - - 39-481、中砂检测报告- - - - - - - - - - - - - - - - -392、水泥检测报告- - - - - - - - - - - - - - - - - -403、碎石检测报告- - - - - - - - - - - - - - - - - -414、砖检测报告- - - - - - - - - - - - - - -- - - -425、混凝土配合比报告- - - - - - - - - - - - - - -43-456、砂浆配合比报告- - - - - - - - - - - - - - - -46-48七、进场设备报验单- - - - - - - - - - - - - - - - - - - - -11八、施工组织设计- - - - - - - - - - - - - - - - - - - - 12-231、施工前的准备工作- - - - - - - - - - - - - - - - -122、详细的施工方案- - - - - - - - - - - - - - - - -12-17①施工准备- - - - - - - - - - - - - - - - - - - - 12②雨污水管道施工程序- - - - - - - - - - - - - - - - -12-17a、管节- - - - - - - - - - - - - - - - - - - - -12-13b、基坑开挖- - - - - - - - - - - - - - - - - - -13-14c、铺设垫层- - - - - - - - - - - - - - - - - - - - 14d、管道基础浇筑- - - - - - - - - - - - - - - - - -14-15e、窨井砌筑- - - - - - - - - - - - - - - - - - -15-16f、安装管节- - - - - - - - - - - - - - - - - - - - 16g、管座基础浇筑- - - - - - - - - - - - - - - - - - -16h、橡胶圈接口- - - - - - - - - - - - - - - - - - - 16I、闭水试验- - - - - - - - - - - - - - - - - - - - 17J、基坑回填- - - - - - - - - - - - - - - - - - - -17九、质量措施- - - - - - - - - - - - - - - - - - - - - - 17-211、质量保证体系- - - - - - - - - - - - - - - - - - - -172、质量管理网络- - - - - - - - - - - - - - - - - - -173、技术管理措施- - - - - - - - - - - - - - - - - -17-194、施工降低成本措施- - - - - - - - - - - - - - - - -19-205、雨天施工安排- - - - - - - - - - - - - - - - - -20-21十、文明施工及安全管理- - - - - - - - - - - - - - - - - 21-231、施工作业安全管理- - - - - - - - - - - - - - - - 21-222、文明施工与环境保护- - - - - - - - - - - - - - 22-23 十一、所有机构框图及质量控制框图- - - - - - - - - - - - - -20-341、工程进度示意图- - - - - - - - - - - - - - - - -202、主要施工机械表- - - - - - - - - - - - - - - - -213、工程质量保证体系框图- - - - - - - - - - - - - - -224、工程安全保证体系框图- - - - - - - - - - - - - 235、管道工程施工工艺流程框图- - - - - - - - - - - -246、钢筋施工工艺流程框图- - - - - - - - - - - - - -257、砼施工工艺流程框图- - - - - - - - - - - - - - 268、模板工程施工工艺流程程序- - - - - - - - - - - 279、达到最佳经济效益保证依稀框图- - - - - - - - - 2810、检验质量保证程序图- - - - - - - - - - - - - - 2911、全面质量管理机构框图- - - - - - - - - - - - - - 3012、砼质量检验程序图- - - - - - - - - - - - - - - 3113、砼质量控制程序流程图- - - - - - - - - - - - - 3214、创优质量保证体系框图- - - - - - - - - - - - - - 3315、质量检验总程序图- - - - - - - - - - - - - - - 34A1苏州工业园区重点工程项目承包单位腾达建设集团有限公司项目合同号地产2004道路-12 监理单位江苏华宁交通工程咨询监理公司编号工程开工报审表工程名称:兴浦路西侧道路工程编号:A1-承包单位腾达建设集团有限公司项目合同号地产2004道路-12 监理单位江苏华宁交通工程咨询监理公司编号施工组织设计/方案报审表工程名称:兴浦路西侧道路工程编号:A3.1 —承包单位腾达建设集团有限公司项目合同号地产2004道路-12 监理单位江苏华宁交通工程咨询监理公司编号施工测量报审表工程名称:编号:A3.5 —承包单位腾达建设集团有限公司项目合同号地产2004道路-12 监理单位江苏华宁交通工程咨询监理公司编号材料(构配件)、设备进场使用报验单工程名称:兴浦路西侧道路工程编号:A3.2 —兴浦路西侧道路工程雨污水管道工程施工组织设计一、施工准备1、雨污水管道工程开工前,首先全面熟悉设计文件和进行技术交底,并根据施工难易程度和人员、设备、材料等各方面情况编制施工计划。
2、做好施工测量工作,边线、水准点复测的工作。
3、材料供应:所有管道都由甲方认可的厂家提供。
并出具合格证书经复试合格后方可进场。
水泥采用经业主认可的普通325#水泥,中(粗)砂细度模数在2.3~2.7之间,对影响工程质量的材料杜绝进场。
二、详细施工方案一、施工准备1、开工前,全面熟悉设计文件并核对现场及位置,并根据施工易难程式度调配人员、设备材料等各方面情况,编写实施性的施工技术方案,报监理工程师批准,及时提出开工报告。
2、做好施工测量,管道放样的工作,完成结构中线、边线中桩等准确位置后,绘制出挖方图,准确控制其开挖标高,同时根据现场情况,确保雨污水管进出水口与上下游排水系统顺畅。
二、雨污水管施工程序(详见施工工艺框图)1、管节:雨水管采用DN400UPVC管,UPVC管采用橡胶圈接口,环刚度8kpa以上。
d600、d800管为承插式钢筋砼管,O形橡胶圈接口。
支管采用DN250UPVC管。
污水管采用DN400UPVC管和d600承插式钢筋砼管,环刚度8kpa以上,O形橡胶圈接口。
由供应商提出供其成品材料的质保证明书及各种材料的技术数据,进场时并对管节进行外观尺寸的检验。
其标准为:2、基坑开挖:a、雨污水沟槽采用大开挖槽底,宽度按设计要求。
用人工配合挖掘机的方法进行,当挖掘机挖至接近基础标高时,保留20cm,以人工突击挖除清理至设计标高,严禁超挖。
如局部发生超挖或扰动,不得回填泥土,可换填最大颗粒10-15毫米的天然级配砂石料或最大粒径小于40毫米的碎石,平整夯实。
槽底如有坚硬物体必须清除,用砂石回填处理。
并在基坑的四周布设集水沟和集水坑,及时排除基坑内的集水。
基坑的大小以满足施工要求,基坑开挖处理完毕,技术、质检人员跟踪自检并及时报验,其基坑检验为:平面尺寸、位置、高程、基底处理及排水情况。
b、雨季施工时,应尽可能缩短开槽长度,做到成槽快、回填快,并采取防水泡基槽的措施。
一旦发生水泡基槽的情况,应及时将软土清除,换填砂石或中粗砂。
3、铺设垫层:DN400UPVC雨水管的基础为10厘米厚碎石(粒径25-38毫米)上铺5厘米厚中粗砂,满沟回填中粗砂至管外顶以上10厘米。
DN400UPVC污水管的基础为10厘米厚碎石(粒径25-38毫米)上铺5厘米厚中粗砂,满沟回填中粗砂至管外顶以上15厘米。
中粗砂分层回填,层层拍平夯实,采用平板振动器或手夯震实。
管道基础在接口部位,应预留凹槽,以便接口操作,接口完成后采用相同的材料填实。
4、管道基础浇筑雨水管基础:Y1-3~Y1-7、Y1-31~Y1-33、Y2-3~Y2-7、Y2-31~Y2-33(总长270米)采用C20混凝土加固,分两次浇筑,下层基础注意预留管涵壁厚及安放管节座浆混凝土厚度2~3cm。
待安装管节后再浇筑管底以上部份保管混凝土,并保证新旧混凝土的结合,其顶部弧形与管身紧密相贴,使管节受力均匀。
基础浇筑时自高向基坑倾卸混凝土时,使用溜管设施,以防止混凝土离析。
其余钢筋砼雨水管道基础采用135。
C15砼基础。
d600钢筋砼污水管道基础采用135。
C20砼基础(总长437米)。
混凝土的振捣一般从事使用插入式振动器,振捣时以30cm的间距,呈梅花型插棒,与侧模保持5cm的距离,以避免振动棒碰撞模板。
每振一处完毕后,振动棒边振边徐徐起棒,起棒速度不得过快,以避免混凝土板块出现空洞。
振捣时间,以混凝土不下沉、不冒气泡,表面呈现平坦泛浆为宜。
每一道管涵基础以连续施工结束后方可停机。
试块制作,混凝土的试块与基础混凝土在同一条件下取样制作,作业结束后在试块制作后24小时内拆模、编号、养护。
