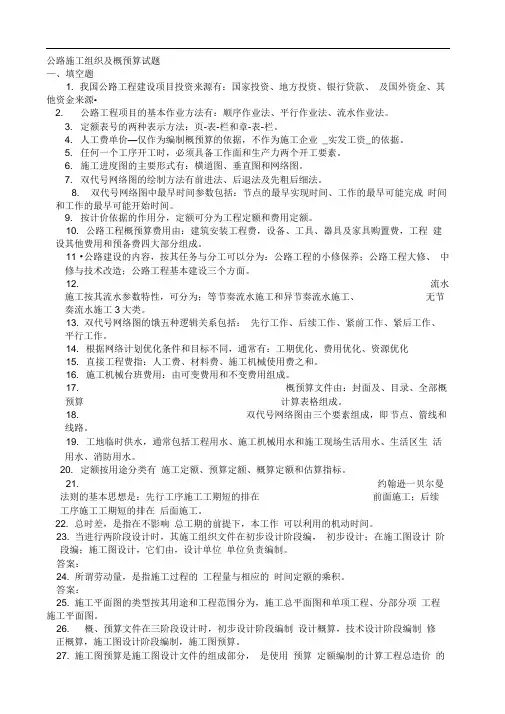

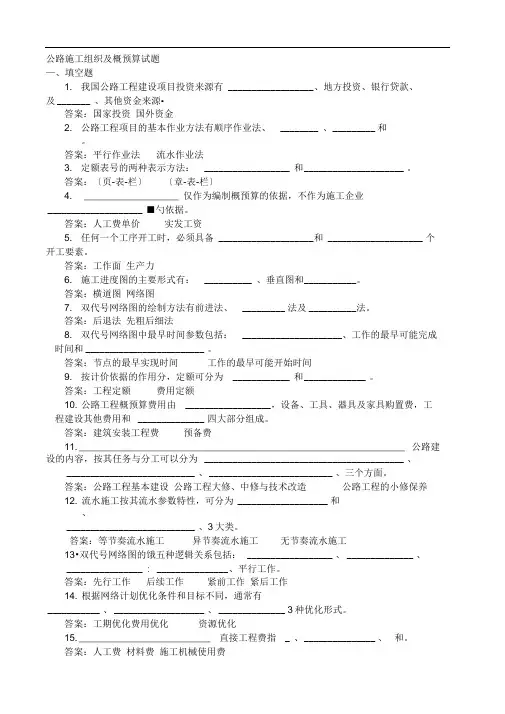

公路工程概预算试题

公路工程概预算试题
公路工程概预算试题

公路工程概预算编制步骤

概预算编制的基本步骤如图10-1所示。 一、熟悉设计图纸和资料 编制概算、修正概算、施工图预算等文件前,应对相应阶段的初步设计、技术设计和施工图设计内容进行检查和整理,认真阅读和核对设计图纸及有关表格,若图纸中所用材料规格或要求不清时,要核对查实。 二、准备概预算资料 概预算资料包括概预算表格、定额和有关文件等。在编制概预算前,应将有关文件、定额及各类补充定额等准备齐全,且要将概预算表格备齐。 三、分析外业调查资料及施工方案 1、概预算调查资料分析 概预算资料的调查的内容很广,原则上凡对施工生产有影响的一切因素都必须调

查,主要是筑路材料的来源(沿线料场及有无自采材料),材料运输方式及运距,运费标准,占用土地的补偿费、安置费及拆迁补偿费,沿线可利用房屋及劳动力供应情况等。对这些调查资料应进行分析,若有不明确或不全的部分,应另行调查,以保证概预算的准确和合理。 2、施工方案的分析 对于相应设计阶段配套的施工组织设计文件(尤其是施工方案)应认真分析其可行性、合理性、经济性。在编制概预算时,重点应对施工方案进行认真分析。 (1)施工方法:同一工程内容,可以采用不同的施工方法来完成。因此,应重点分析根据工程设计的意图和要求同工程实际相结合,选择的施工方法是否最经济。 (2)施工机械:应重点分析是否根据选定的施工方法选配相应的施工机械。 (3)其他方面:运距远近的选择(如土方中取土坑、弃土堆的位置),材料堆放的位置及仓库的设置,人员高峰期设置等是否合理。 四、分项 公路工程概预算是以分项工程概预算表为基础计算和汇总而来的,一般公路工程分项时必须满足如下三个方面的要求。 1、按照概预算项目表的要求分项; 2、要符合定额项目表的要求; 3、要符合费率的要求。 按上面三个方面的要求分项后,便可将工程细目一一引出并填人08表中。 五、计算工程量 在编制概预算时,应对各分项工程量按工程量计算原则进行计算。一是对设计中已有的工程量进行核对,二是对设计文件中缺少或未列的工程量进行补充计算,计算时应注意计算单位和计算规则与定额的计量单位及计算规则一致。将算得的分项工程量填入08表中。 六、查定额 根据分项所得的工程细目(分项工程)即可从定额中查出相应的人工、材料、施工机械名称、单位及消耗量定额值。查出各分项工程的定额基价,并将查得的定额值和定额单位及定额号分别填人08表的有关栏目,再将各分项工程的实际工程换算的定额工程数量乘以相应的定额即可得出各分项工程的资源消耗数量及定额基价,填入08表的数量栏中。 七、基础单价的计算 编制概预算的另一项重要工作便是确定基础单价。基础单价是人工工日单价、材料预算单价和施工机械台班单价的统称。定额中除基价和小额零星材料及小型机具用货币指标外,其他均是资源消耗的实物指标。要以货币来表现消耗,就必须计算各种资源的单价。有关单价的计算方法已在前面介绍,公路工程概预算的基础单价通过09表、l0表和11表来计算。

公路工程概预算编制步骤

公路工程概预算编制步骤 Prepared on 22 November 2020

概预算编制的基本步骤如图10-1所示。 一、熟悉设计图纸和资料 编制概算、修正概算、施工图预算等文件前,应对相应阶段的初步设计、技术设计和施工图设计内容进行检查和整理,认真阅读和核对设计图纸及有关表格,若图纸中所用材料规格或要求不清时,要核对查实。 二、准备概预算资料 概预算资料包括概预算表格、定额和有关文件等。在编制概预算前,应将有关文件、定额及各类补充定额等准备齐全,且要将概预算表格备齐。 三、分析外业调查资料及施工方案

1、概预算调查资料分析 概预算资料的调查的内容很广,原则上凡对施工生产有影响的一切因素都必须调查,主要是筑路材料的来源(沿线料场及有无自采材料),材料运输方式及运距,运费标准,占用土地的补偿费、安置费及拆迁补偿费,沿线可利用房屋及劳动力供应情况等。对这些调查资料应进行分析,若有不明确或不全的部分,应另行调查,以保证概预算的准确和合理。 2、施工方案的分析 对于相应设计阶段配套的施工组织设计文件(尤其是施工方案)应认真分析其可行性、合理性、经济性。在编制概预算时,重点应对施工方案进行认真分析。 (1)施工方法:同一工程内容,可以采用不同的施工方法来完成。因此,应重点分析根据工程设计的意图和要求同工程实际相结合,选择的施工方法是否最经济。 (2)施工机械:应重点分析是否根据选定的施工方法选配相应的施工机械。 (3)其他方面:运距远近的选择(如土方中取土坑、弃土堆的位置),材料堆放的位置及仓库的设置,人员高峰期设置等是否合理。 四、分项 公路工程概预算是以分项工程概预算表为基础计算和汇总而来的,一般公路工程分项时必须满足如下三个方面的要求。 1、按照概预算项目表的要求分项; 2、要符合定额项目表的要求; 3、要符合费率的要求。

公路工程概预算试题

公路工程概、预算编制试题 一、填空题 1. 按计价依据的作用分,定额可分为和。 答案:工程定额费用定额 2. 公路工程概预算费用由,设备、工具、器具及家具购置费,工程建设其他费用和四大部分组成。 答案:建筑安装工程费预备费 3.公路建设的内容,按其任务与分工可以分为 __________________________、__________________________、 __________________________、三个方面。 答案:公路工程基本建设公路工程大修、中修与技术改造公路工程的小修保养 4.直接工程费指______________、_____________、______________之和。 答案:人工费材料费施工机械使用费 5.施工机械台班费用由___________________和___________________组成。 答案:可变费用不变费用 6.概预算文件由__________及__________、___________、全部概预算计算表格组成。 答案:封面目录概预算编制说明

7.工地临时供水,通常包括_________________、 _________________和_________________、_________________、 _________________。 答案:工程用水施工机械用水施工现场生活用水生活区生活用水消防用水 8.定额按用途分类有、、和。 答案:施工定额预算定额概算定额估算指标 9.施工图预算是文件的组成部分,是使用定额编制的计算工程总造价的文件,应由负责编制。 答案:施工图设计预算设计单位 10.材料的预算价格由、、、及组成。 答案:材料原价运杂费场外运输损耗采购仓库保管费 11.建筑安装工程费包括、、、等四项费用。 答案:直接费间接费计划利润税金 12.预备费用由和两部分组成, 答案:基本预备费价差预备费 二、选择题 1.施工定额是() A.计价定额B.技术定额 C.企业定额D.经济定额 答案:A 2.某路线工程一项300米长的挡土墙施工平面图,按主体工程形

公路工程造价实例

1、设计目的 公路工程概预算是《公路工程造价》课程内容之一,公路工程概预算是公路工程专业人员必须掌握的技术,也是公路工程的标底编制、报价控制的基础。 通过本次设计,使学生掌握《公路工程基本建设概预算编制办法》、《公路工程概预算定额》、《公路工程机械台班费用定额》的运用,及其各项费用的计算方法,工程数量计算规则、费率及材料价格的确定,以达到培养学生编制公路工程概预算文件的目的,为以后的工作打下良好的基础;加强学生的职业道德教育,树立热爱公路工程工作的信念。

2.1设计内容: 黑龙江省二级公路的施工图概算书编制 2.2设计步骤: 1、熟悉作业课题,准备有关设计表格、工具书,熟悉《编制办法》、《概算定额》等。 2、列项,根据工程设计,参照《编制办法》中的“项目表”列出工程项目,整理各项工程数量,填入项目表相应栏内。 3、查定额 查定额时,注意阅读定额的总说明、章节说明合每章定额表中的小注。并注意定额表上的工程内容是否与实际相符,如果实际项目内容与定额表不一致时必须进行定额抽换。 4、计算基础单价:包括人工单价‘材料预算单价、机械台班单价,并填入相关表格。 5、计算各分部分项工程的直接费、直接工程费和间接费等,填入相关表格。 6、计算建筑安装工程费,填入相关表格 7、计算其他费用:设备、工具、器具购置费;工程建设其他费用;预留费用等,填入相关表格 8、编制总预算表 9、编写“编制说明” 10、编写说明书,整理,复核,装订成册。

3.1工程概况 1、基本资料 黑龙江省内某公路,起点于丙镇,终点于甲乙两城间的公路相接。公路按二级公路新建。 2、该项目设计的主要技术指标如下: 路基宽12米,路基两侧各留2米绿化带,路面宽9米,路面结构为20厘米,含灰量为10%的灰土基层,6厘米沥青贯入式联结层,2.5厘米中粒式沥青混凝土面层,通过城镇的路段,两侧设置浆砌片石矩形排水边沟,涵洞设计水频率为1/50,设计车辆荷载为汽-20,挂-100,涵洞采用钢筋混凝土盖板涵,平交道口采用钢筋混凝土管涵。 该线经技术测量全长为12公里,设计工程量及其他有关资料详见《附表一》。 该路终点距甲城公路长为84公里,甲城与哈尔滨市有铁路相通,长120公里,工程所需主要材料由哈尔滨市有关单位供应,其他材料可以在甲城购买。 全线占用地600市亩,其中公路永久占地500市亩,临时用地100市亩,无迁移电线及拆迁建筑物,沿线居民稠密,由民房利用,可建工棚。 此项任务已下达给某公路工程队,为三级建制,该工程对配有管理人员及基本工人,一般的建筑机具,运输工具及周转性材料齐全。现在集中在哈尔滨市基地训练,可按期入场,劳动力不足部分已同意可在当地招收临时工。职工用主、副食、燃料等均在甲城供应。 3.2设计相关: 1、公路工期7个月;交工前养护2个月。 2、公路养护费和绿化费用的确定办法详见《公路工程基本建设概算预算编制办法》中的《附录一》和《附录二》。 3、工程造价的第二部分费用按规定计入办公和生活用具购置费。 4、第三部分费用计入:①第二项建设项目单位管理费;②施工机构迁移费2.3万元;③联合试运转费;④勘测设计费8万元。 5、第四部分费用只计入基本预备费计23万元,不计回收金额。 6、规费:暂取为养老保险费率18%;失业保险费率3%;医疗保险费率6.8%;住房公积金12%;工伤保险费率1.5%。 7、设备购置费95000元;工具。器具购置费18000元。 8、主副食运费平均运距45公里。

公路工程概预算编制步骤

公路工程概预算编制步骤 This model paper was revised by the Standardization Office on December 10, 2020

概预算编制的基本步骤如图10-1所示。 一、熟悉设计图纸和资料 编制概算、修正概算、施工图预算等文件前,应对相应阶段的初步设计、技术设计和施工图设计内容进行检查和整理,认真阅读和核对设计图纸及有关表格,若图纸中所用材料规格或要求不清时,要核对查实。 二、准备概预算资料 概预算资料包括概预算表格、定额和有关文件等。在编制概预算前,应将有关文件、定额及各类补充定额等准备齐全,且要将概预算表格备齐。

三、分析外业调查资料及施工方案 1、概预算调查资料分析 概预算资料的调查的内容很广,原则上凡对施工生产有影响的一切因素都必须调查,主要是筑路材料的来源(沿线料场及有无自采材料),材料运输方式及运距,运费标准,占用土地的补偿费、安置费及拆迁补偿费,沿线可利用房屋及劳动力供应情况等。对这些调查资料应进行分析,若有不明确或不全的部分,应另行调查,以保证概预算的准确和合理。 2、施工方案的分析 对于相应设计阶段配套的施工组织设计文件(尤其是施工方案)应认真分析其可行性、合理性、经济性。在编制概预算时,重点应对施工方案进行认真分析。 (1)施工方法:同一工程内容,可以采用不同的施工方法来完成。因此,应重点分析根据工程设计的意图和要求同工程实际相结合,选择的施工方法是否最经济。 (2)施工机械:应重点分析是否根据选定的施工方法选配相应的施工机械。 (3)其他方面:运距远近的选择(如土方中取土坑、弃土堆的位置),材料堆放的位置及仓库的设置,人员高峰期设置等是否合理。 四、分项 公路工程概预算是以分项工程概预算表为基础计算和汇总而来的,一般公路工程分项时必须满足如下三个方面的要求。 1、按照概预算项目表的要求分项;

公路工程概预算文件的编制办法

第十章公路工程概预算文件的编制办法 [职业能力目标与学习要求] 通过对公路工程建设各项费用编制步骤、计算程序及计算方式等内容的学习,使学生对公路工程建设各项费用编制步骤、计算程序及计算方式有一个全面的掌握和认识,提高学生判断问题和解决问题的能力,为今后能从事“造价员、施工员、监理员”等工作打下一个良好的知识基础。 教学重点:公路工程建设各项费用编制步骤、计算程序及计算方式 第一节概预算文件编制步骤 概预算文件编制质量的高低及各项计算的准确与否,直接关系着国家的经济利益。为了确保概预算文件的编制质量,必须根据工程概预算内在的规律和国家的有关规定,按一定的步骤来进行。概预算编制的基本步骤如图10-1所示。 一、熟悉设计图纸和资料

编制概算、修正概算、施工图预算等文件前,应对相应阶段的初步设计、技术设计和施工图设计内容进行检查和整理,认真阅读和核对设计图纸及有关表格,若图纸中所用材料规格或要求不清时,要核对查实。 二、准备概预算资料 概预算资料包括概预算表格、定额和有关文件等。在编制概预算前,应将有关文件、定额及各类补充定额等准备齐全,且要将概预算表格备齐。 三、分析外业调查资料及施工方案 1、概预算调查资料分析 概预算资料的调查的内容很广,原则上凡对施工生产有影响的一切因素都必须调查,主要是筑路材料的来源(沿线料场及有无自采材料),材料运输方式及运距,运费标准,占用土地的补偿费、安置费及拆迁补偿费,沿线可利用房屋及劳动力供应情况等。对这些调查资料应进行分析,若有不明确或不全的部分,应另行调查,以保证概预算的准确和合理。 2、施工方案的分析 对于相应设计阶段配套的施工组织设计文件(尤其是施工方案)应认真分析其可行性、合理性、经济性。在编制概预算时,重点应对施工方案进行认真分析。 (1)施工方法:同一工程内容,可以采用不同的施工方法来完成。因此,应重点分析根据工程设计的意图和要求同工程实际相结合,选择的施工方法是否最经济。 (2)施工机械:应重点分析是否根据选定的施工方法选配相应的施工机械。 (3)其他方面:运距远近的选择(如土方中取土坑、弃土堆的位置),材料堆放的位置及仓库的设置,人员高峰期设置等是否合理。 四、分项 公路工程概预算是以分项工程概预算表为基础计算和汇总而来的,一般公路工程分项时必须满足如下三个方面的要求。 1、按照概预算项目表的要求分项; 2、要符合定额项目表的要求; 3、要符合费率的要求。 按上面三个方面的要求分项后,便可将工程细目一一引出并填人08表中。 五、计算工程量 在编制概预算时,应对各分项工程量按工程量计算原则进行计算。一是对设计中已有的工程量进行核对,二是对设计文件中缺少或未列的工程量进行补充计算,计算时应注意计算单位和计算规则与定额的计量单位及计算规则一致。将算得的分项工程量填入08表中。 六、查定额 根据分项所得的工程细目(分项工程)即可从定额中查出相应的人工、材料、施工机械名称、单位及消耗量定额值。查出各分项工程的定额基价,并将查得的定额值和定额单位及定额号分别填人08表的有关栏目,再将各分项工程的实际工程换算的定额工程数量乘以相应的定额即可得出各分项工程的资源消耗数量及定额基价,填入08表的数量栏中。 七、基础单价的计算 编制概预算的另一项重要工作便是确定基础单价。基础单价是人工工日单价、材料预算单价和施工机械台班单价的统称。定额中除基价和小额零星材料及小型机具用货币指标外,其他均是资源消耗的实物指标。要以货币来表现消耗,就必须计算各种资源的单价。有关单价的计算方法已在前面介绍,公路工程概预算的基础单价通过09表、l0表和11表来计算。 1、根据08表中所出现的材料种类、规格及机械作业所需的燃料和水电编制09表。 2、根据08表中所发生的自采材料种类、规格,按照外业料场调查资料编制“自采材料料场价格计算表”(l0表),并将计算结果汇入09表的材料原价栏中。

公路工程概预算

第七章公路工程概预算 §7-3基础单价计算 一人工单价计算: 1 公式法: 工日单价由基本工资、工资性补贴、生产工人辅助工资、职工福利费构成。见编制办法P11。 工资单价=[基本工资(元/月)+地区生活补贴(元/月)+工资性津贴(元/月)]×(1+14%)×12÷225基本工资见编制办法P12。 2 规定法:各省市对人工单价有规定数值,编制概预算时可直接取用。 但需注意,人工单价仅作为编制概预算的依据,不作为施工企业实发工资的依据。 例:吉林长白县(九类工资区),工资性津贴:主副食补贴110元/月,交通补贴10元/月,无地区性补贴。计算生产工人工日单价。 解:基本工资:251元/月,工资性津贴:120元/月。 工资单价=(251+0+120)×(1+14%)×12÷225=22.6元/月 二材料预算单价: 材料预算单价由原价、运杂费、场外运输损耗、采购及仓库保管费组成。 材料预算价格=(材料原价+运杂费)×(1+场外运输损耗率)×(1+采购及 保管费率)-包装品回收价值 1 材料原价: (1)外购类材料(工业品:钢材、水泥、沥青等): 原价=出厂价+供销手续费+包装费 出厂价:市场价、料场价、调查价。 供销手续:经物资部门供应的材料,加计手续费,无专门规定。

包装费:若出厂价、供销手续费中未计包装费的应加计包装费,并在预算价格中减去回收。 “编制办法”P13页规定:桶装沥青、汽油、柴油按每吨摊销一个旧汽油桶计算包装费,不计回收。 (2)地方性材料:包括外购的砂石材料等,按实际调查价格或当地主管部门规定的预算价格计算。 (3)自采材料(粘土):开采单价+辅助生产现场经费。按表10计算。 开采单价为材料开采时人工费、材料费、机械费总和。辅助现场经费是人工费的15%。 2 运杂费: 指材料自供应地点至工地仓库(施工地点存放材料的地方)的运杂费用,包括装卸费、运费,有时还应计囤存费及其它杂费(如过磅费、标签、支撑加固等费用)。 单位运杂费=运费+装卸费+杂费 (1)运费=(运价率×运距)×单位毛重+吨次费 运价率:材料每吨每公里的运费。 运距:运输距离。 吨次费:因短途运输,运距小于30公里时,而增加的费用。 单位毛重:计算单位×毛重系数。见编制办法P41页附录三。 (2)装卸费=装卸费率×毛重×装卸次数。 (3)杂费:吨次费、过磅费、捆绑费等。 例:合金钻头,单位个,运距20公里,运价率0.1元/吨公里,杂费0.3元/吨,装卸费0.1元/吨公里,单位毛重0.0011。计算单位运杂费。 解:运费=(20×0.1+1)×0.0011=0.0033元/个 装卸费=0.1×1×0.0011=0.00011元/个 杂费=0.3×0.0011=0.00033元/个 单位运杂费=0.0033+0.00011+0.00033=0.0035元/个

公路工程概预算案例题集(含答案)

公路工程预算定额应用案例题集 一、路基工程 1、某一路段挖1000m3 (其中松土200 m3 ,普通土600 m3 ,硬土200 m3 ),填数量为 1200 m3 ,本断面挖可利用量为900 m3 (松土100 m3 ,普通土600 m3 ,硬土200 m3 ),远运利用量为普通土200m3 (天然),试求借和弃的数量? 解:本桩利用900m3,换算为压实的数量= 100/1.23+600/1.16+200/1.09=782m3 远运利用200m3换 算为压实=200/1.16=172m3 故需借(压实)=1200 —782 —172 = 246m3 弃(天然)= 1000-900m3 (注:本例计算的填数量,如需运输的话,应根据运输机械采用相应的系数进行换算) 2、某高速公路D标段路基工程,全长15Km,按设计断面计算的填为2512500m3,无利用,宽填宽度 为0.3m,平均填土高度为5m,路基平均占地宽41m,路基占地及取土坑均为耕地,土质为III类土,填前以12t 压路机压实耕地。采用 1.0m3 以单斗挖掘机挖装土。试问:填前压实增加土量为多少?路基 宽填增加土量为多少?总计计价土量(压实)为多少?挖装借作业的挖掘机总台班为多少?解:(1)借土质分类:取土坑土质为III 类土,按章说明可知属于定额土质分类的硬土。 (2)因填前压实耕地增加的土量 耕土取c=3.0kn/cm3 ,12t 光轮压路机的有效作用力p=66kn/cm2 因填前压实增加的沉降量 h=0.01*p/c=0.01*66/3.0=0.22m 平均路基底面积= 41*15000 =615000m2 填前压实所增加的土量= 615000*0.22 = 135300m3(借) (3)因宽填路基而增加的土量宽填量= 15000*5*0.3*2 (侧)= 45000m3(天然)换算为宽填所需的借(压实)= 45000/1.09=41284m3 (4)总计计价量(压实)= 2512500+135300+41284 = 2689084m3 (5)挖掘机台班需要量 查《预算定额》(以下简称“定额”)表[1—1—9/6], 每1000m3 天然密实土需要 1.0m3 以挖掘机 2.46 台班,因借为压实,而定额单位为天然密实,故定额值应乘以 1.09 的换算系数。则挖掘机总台班= 2689084*1.09/1000*2.46=7210.51 台班。 3、某路基工程,路槽宽度为7.5m ,零填地段累计长度为4.0Km ,路基加宽填筑部分需清除,土质为 松土。试计算零填段基底压实面积为多少?清除宽填部分采用哪个定额?解:(1)根据本节说明8 的 规定,基底压实面积= 7.5*4000 = 30000m2 (2)根据本节说明 6 的规定,宽填部分如需清除时,应按刷坡定额中普通土子目计算,即采用《定 额》表[45 —1—1—21/2] 的定额。 4、某一级公路路基长度为50Km ,其中填长度为38.5Km ,路基每侧宽填20cm ,宽填部分采用刷坡处理,试计算路基两侧整修边坡工程量。解:由于路基宽填部分采用刷坡处理,本节说明的规定,刷坡可采用定额表[45 —1—1— 21/2] ,而刷坡检底定额中已包括了整修边坡工作,故在计算整修边坡工程量时不能按路基全长计算, 只计挖段长度。即整修边坡工程量=(50—38.5)*2=23km ,整修路基可 采用定额[1—1—20]。 5、某平原微丘区二级公路,其中一段的路基工程全部采用借土填,土质为普通土,运输采用12t 自卸汽车运土,填量为200000m3 ,借平均运距为6Km ,试确定自卸汽车的台班消耗量? 解:查定额表[1— 1 —11/17] (12t以自卸汽车配合装载机运输土第一个1km)、表[1 —1—11/19](12t 以自卸汽车配合装载机运输土每增运0.5km )。此时增运距离为5km,需增运5/0.5=10 个定额单位,同时考虑土运输时的换算系数:(普通土) 1.16+(自卸汽车运输损耗)0.03= 1.19。 12t 以自卸汽车台班消耗量=(6.62+0.8*10 )*200000/1000*1.19=3479.56 台班 6、某路基工程采用斗容量 1.0m3 的挖掘机挖装硬土,机械无法操作部分采用人工挖装土,其工程量为 500m3 ,试问实际采用的定额值是多少?其所需劳动量为多少?解:根据题意可知,人工开挖土的工 程量为500m3 是由施工组织设计提供的。 查定额表[1 — 1 —6/3]可知人工开挖装硬土的定额值为258.5 工日/1000m3天然密实,实际采用的计算 定额值为相应定额值乘以 1.15 的系数,即258.5*1.15 =297.28 工日 /1000m3 天然。故所需总劳动量= 500/1000*297.28=148.64 工日。 7、某路基工程采用10m3 以自行式铲运机铲运硬土53000m3 ,平均运距800m ,重车上坡坡度15%。

公路工程基本建设项目概算预算编制办法宣贯讲义

《公路工程基本建设项目概算预算编制办法》 《编制办法》的组成 ㈠、概预算费用组成、费用定额及算法 ㈡、概预算项目组成 ㈢、概预算文件的组成 《编制办法》修订的主要内容 一、概预算费用组成、费用定额及算法 ㈠、概预算费用项目组成 1.建筑安装工程费 费用项目划分依据建设部《关于建筑安装工程费用组成》(建标[2003]206号); ⑴.费用项目修订的主要内容 ①原直接工程费更名为直接费;原直接费更名为直接工程费。 ②取消“现场经费”,将其内容拆分后分别划入直接费和间接费中。 ③在直接费中增加“风沙地区施工增加费”和“安全及文明施工措施费”两项内容。 ④在间接费中增加“规费”内容,包括基本养老保险、失业保险、基本医疗保险、住房公积金和工伤保险。 ⑤将施工技术装备费和计划利润合并,统称为利润。 2.工程建设其他费用 参照建设部制定的《建设项目总投资组成及其他费用规定》(征求意见稿)的内容,结合公路建设的实际情况,对工程建设其他费用的内容进行了调整:①将原“建设单位管理费”更名为“建设项目管理费”,同时在其内容中增加“公路交(竣)工试验检测费”的子项。 ②将原“勘察设计费”更名为“建设项目前期工作费”,费用内容包括可行性研究费用、勘察设计费用以及设计、监理、施工招标文件及招标标底(或造价控制值、清单预算)文件编制费等。 ③增加“专项评价(估)费”,费用内容包括环境影响评价费、水土保持评估费、地震安全性评价费、地质灾害危险性评价费、压覆重要矿床评估费、文物勘察费、通航论证费、行洪论证(评估)费、使用林地可行性研究报告编制费、用地预审报告编制费等依据国家法律、法规规定须进行评价(评估)、咨询,按规定应支付的费用。

整理公路工程概预算编制步骤

公路工程概预算编制步骤 整理表 姓名: 职业工种: 申请级别: 受理机构: 填报日期:

广西永祥工程咨询有限公司 桂永祥审字【2019】054号 关于田林县旧州镇人民政府田林县旧州镇平保村百六屯至尾利屯道路改扩建硬化工程的 审核报告 田林县旧州镇人民政府: 受田林县审计局的委托,我公司对你单位送审的田林县旧州镇人民政府田林县旧州镇平保村百六屯至尾利屯道路改扩建硬化工程项目结算进行了审核。该工程的送审资料之完整性和合法性由建设单位与施工单位双方负责,我们的责任是对其结算发表审核意见。在审核过程中,我们恪守独立、客观、公平、公正原则,根据审核的范围、内容结合该工程的实际情况,以事实为依据,采用全面审核法,对结算资料进行认真、细致的复核,并到工程现场对工程内容进行核实,实施了包括核算工程量等我们认为必要的审核程序,现将结算审核结果报告如下:该工程的合同金额为3179041.00元,送审结算金额为3200532.14元,净核减金额 21595.31元,审定的结算金额为

3178936.83元。审核结果详细见“工程项目结算审核定案表”,并已经建设单位、施工单位双方一致认同且签章确认。 审核情况说明 一、工程概况 1、本项目为田林县旧州镇人民政府田林县旧州镇平保村百六屯至尾利屯道路改扩建硬化工程项目,由田林县旧州镇人民政府组织建设,广西壮益建设有限公司施工。项目地点位于田林县旧州镇,项目内容主要包括:道路硬化6.54km,路基宽4.50米,路面宽 3.50米,挖路基土方26147.00m3,挖路基石方2887.00m3,路面结构为10.00cm厚碎石垫层+18.00cm厚水泥混凝土,涵洞10.00米/2道。 2、本工程委托海之特工程管理有限公司为采购代理单位,采用竞争性谈判方式进行招标。工程于2018年9月26日开标,有广西壮益建设有限公司、广西金琳建设工程有限公司、广西

公路工程概预算费用组成

姓名:郭远鑫学号:20091866 班级:09级土木(8)班 公路工程概预算费用组成 人工费:系指列入概预算定额、直接从事建筑安装工程施工的生产工人开支的各项费用。 人工费=定额×工程数量×工资单价 人工费(元/工日)=(基本工资+地区生活补贴+工资性津贴)×(1+14%)×12/240 直接材料费:系指施工过程中耗用的构成工程实体的原材料、辅助材料、够(配)件、零件、办成品、成品的用量和周转材料的摊销费,按工程所 工程费在地的材料预算价格计算的费用。 材料费=∑[实物工程数量×(定额、指标材料用量×材料预算价格+其他材料费+设备摊销费)] 材料预算价格=(材料原价+运杂费)×(1+场外运输损耗率)×(1+采购及保管费率)-包装品回收价值 施工机械使用费:系指列入概预算定额的施工机械台班数量,按相应的机械台班费用定额计算的施工机械使用费和小型机具使用费。 施工机械使用费=[∑(台班定额×台班单价)+小型机具使用费]×工程数量 直接费 冬季施工增加费:冬季施工增加费系指按照公路施工及验收规范所规定的冬季施工要求,为保证工程质量和安全生产所需要采取的防寒保温设施, 工效降低和机械作业率降低以及技术操作过程的改变等所增加的有关费用。 雨季施工增加费:雨季施工增加费系指雨季期间施工为保证工程质量和安全生产所需要采取的防雨、排水、防潮和防护施工,工效降低和机械作 业率降低以及技术作业过程的改变所需增加的有关费用。 夜间施工增加费:夜间施工增加费系指根据设计、施工的技术要求和合理的施工进度要求,必须在夜间连续施工而发生的工作降低、夜班津贴以 其他及有关照明设施(包括所需照明设施的安拆、摊销、维修机油燃料、点)等增加的费用。 工程费特殊地区施工增加费:特殊地区施工增加费包括高原地区施工增加费、风沙地区施工增加费和沿海地区增加费3项。 行车干扰工程施工增加费:行车干扰工程施工增加费系指由于边施工边维持通车,受行车干扰的影响,致使人工、机械效率降低而增加的费用。 安全及文明施工措施费:安全及文明施工措施费系指工程施工期间为满足安全生产、文明施工、职工健康生活所发生的费用。 临时设施费:临时设施费系指施工企业为进行建筑安装工程施工所必须的生活和生产用的临时筑物、构筑物和其他临时设施的费用等,但不包括 概预算定额中的临时工程。 施工辅助费:施工辅助费包括生产工具用具使用费、检验试验费和工程定位复测、工程点交、场地清理等费用。

公路工程概预算案例题集(含答案)

公路工程概预算案例题集(含答案)

公路工程预算定额应用案例题集 一、路基工程 1、某一路段挖方 1000m3(其中松土 200 m3,普通土600 m3,硬土 200 m3),填方数量为 1200 m3,本断面挖方可利用方量为 900 m3(松土 100 m3,普通土 600 m3,硬土 200 m3),远运利用方量为普通土 200m3(天然方),试求借方和弃方的数量?解:本桩利用 900m3,换算为压实方的数量= 100/1.23+600/1.16+200/1.09=782m3 远运利用方 200m3 换算为压实方=200/1.16=172m3 故需借方(压实方)=1200-782-172=246m3 弃方(天然方)=1000-900m3 (注:本例计算的填方数量,如需运输的话,应根据运输机械采用相应的系 数进行换算) 2、某高速公路 D 标段路基工程,全长 15Km,按设计断面计算的填方为 2512500m3,无利用方,宽填宽度为 0.3m,平均填土高度为 5m,路基平均占地宽 41m,路基占地及取土坑均为耕地,土质为 III 类土,填前以 12t 压路机压实耕地。采用 1.0m3 以内 单斗挖掘机挖装土方。试问:填前压实增加土方量为多少?路基宽填增加土方量为多少?总计计价土方量(压实方)为多少?挖装借方作业的挖掘机总台班为多少?解:(1)借方土质分类:取土坑土质为 III 类土,按章说明可知属于定额土质分类的硬土。 (2)因填前压实耕地增加的土方量 耕土取 c=3.0kn/cm3,12t 光轮压路机的有效作用力 p=66kn/cm2 因填前压实增加的沉降量

公路工程概预算编制步骤讲义

概预算编制的基本步骤如图10-1所示。 图10-1 概预算表格计算步骤 一、熟悉设计图纸和资料 编制概算、修正概算、施工图预算等文件前,应对相应阶段的初步设计、技术设计和施工图设计内容进行检查和整理,认真阅读和核对设计图纸及有关表格,若图纸中所用材料规 格或要求不清时,要核对查实。 二、准备概预算资料 概预算资料包括概预算表格、定额和有关文件等。在编制概预算前,应将有关文件、定 额及各类补充定额等准备齐全,且要将概预算表格备齐。 三、分析外业调查资料及施工方案 1、概预算调查资料分析 概预算资料的调查的内容很广,原则上凡对施工生产有影响的一切因素都必须调查,主要是筑路材料的来源(沿线料场及有无自采材料),材料运输方式及运距,运费标准,占用 土地的补偿费、安置费及拆迁补偿费,沿线可利用房屋及劳动力供应情况等。对这些调查资 料应进行分析,若有不明确或不全的部分,应另行调查,以保证概预算的准确和合理。 2、施工方案的分析 对于相应设计阶段配套的施工组织设计文件(尤其是施工方案)应认真分析其可行性、合 理性、经济性。在编制概预算时,重点应对施工方案进行认真分析。 (1)施工方法:同一工程内容,可以采用不同的施工方法来完成。因此,应重点分析根

在编制概预算时 ,应对各分项工程量按工程量计算原则进行计算。一是对设计中已有的 工程量进行核对 ,二是对设计文件中缺少或未列的工程量进行补充计算 位和计算规则与定额的计量单位及计算规则一致。将算得的分项工程量填入 六、查定额 根据分项所得的工程细目 ( 分项工程 )即可从定额中查出相应的人工、 称、 单位及消耗量定额值。 查出各分项工程的定额基价, 并将查得的定额值和 定额单位及定 额号分别填人 08 表的有关栏目,再将各分项工程的实际工程换算的定额工程数量乘以相应 的定额即可得出各分项工程的资源消耗数量及定额基价,填入 08 表的数量栏中。 七、基础单价的计算 编制概预算的另一项重要工作便是确定基础单价。 基础单价是人工工日单价、 材料预算 单价和施工机械台班单价的统称。定额中除基价和小额零星材料及小型机具用货币指标外 其他均是资源消耗的实物指标。 要以货币来表现消耗, 就必须计算各种资源的单价。 有关单 价的计算方法已在前面介绍,公路工程概预算的基础单价通过 09表、 l0 表和 11表来计算。 1、根据 08 表中所出现的材料种类、规格及机械作业所需的燃料和水电编制 09 表。 2、根据 08 表中所发生的自采材料种类、规格,按照外业料场调查资料编制“自采材料 料场价格计算表” (l0 表),并将计算结果汇入 09 表的材料原价栏中。 3、根据 08 表、 10 表中所出现的所有机械种类和 09 表中自办运输的机械种类,计算工 程所有机械 的台班单价,即编制“机械台班单价计算表” (11 表)。 4、根据地区类别和地方规定等资料计算人工工日单价。 5、将上面 1、2、3、4 项所算得的各基础单价汇总,编制人工、材料、机械单价汇总表 (07 表 )。 八、计算分项工程的直接费和间接费 有了各分项工程的资源消耗数量及基础单价,便可计算其直接费与间接 费。 1、将 07表的单价填入 08 表中的单价栏,由单价与数量相乘得出人工费、材料费、机 械使用费,并 可算得工、料、机合计费用。 2、根据工程类别和工程所在地区,取定各项费率并计算其他工程费费率和间接费费率 即编制 04 表。 3、将 04 表中各费率填人 08 表中的相应栏目,并以直接工程费之和为基数计算其他工 程费和间接 费。 4、分别在 08 表中计算直接费和间接费。 九、计算建筑安装工程费 建筑安装工程费通过 03 表计算。 据工程设计的意图和要求同工程实际相结合,选择的施工方法是否最经济。 (2)施工机械:应重点分析是否根据选定的施工方法选配相应的施工机械。 (3)其他 方面:运距远近的选择 (如土方中取土坑、弃土堆的位置 库的设置,人员高峰期设置等是否合理。 四、分项 公路工程概预算是以分项工程概预算表为基础计算和汇总而来的, 必须满足如下三个方面的要求。 1、按照概预算项目表的要求分项; 2、要符合定额项目表的要求; 3、要符 合费率的要求。 按上面三个方面的要求分项后 ,便可将工程细目一一引出并填人 五、计算工程量 ),材料堆放的位置及仓 般公路工程分项时 08 表中。 ,计算时应注意计算单 08 表中。 材料、施工机械名

公路工程概预算编制步骤

公路工程概预算编制步骤 Last updated on the afternoon of January 3, 2021

概预算编制的基本步骤如图10-1所示。 一、熟悉设计图纸和资料 编制概算、修正概算、施工图预算等文件前,应对相应阶段的初步设计、技术设计和施工图设计内容进行检查和整理,认真阅读和核对设计图纸及有关表格,若图纸中所用材料规格或要求不清时,要核对查实。 二、准备概预算资料 概预算资料包括概预算表格、定额和有关文件等。在编制概预算前,应将有关文件、定额及各类补充定额等准备齐全,且要将概预算表格备齐。 三、分析外业调查资料及施工方案

1、概预算调查资料分析 概预算资料的调查的内容很广,原则上凡对施工生产有影响的一切因素都必须调查,主要是筑路材料的来源(沿线料场及有无自采材料),材料运输方式及运距,运费标准,占用土地的补偿费、安置费及拆迁补偿费,沿线可利用房屋及劳动力供应情况等。对这些调查资料应进行分析,若有不明确或不全的部分,应另行调查,以保证概预算的准确和合理。 2、施工方案的分析 对于相应设计阶段配套的施工组织设计文件(尤其是施工方案)应认真分析其可行性、合理性、经济性。在编制概预算时,重点应对施工方案进行认真分析。 (1)施工方法:同一工程内容,可以采用不同的施工方法来完成。因此,应重点分析根据工程设计的意图和要求同工程实际相结合,选择的施工方法是否最经济。 (2)施工机械:应重点分析是否根据选定的施工方法选配相应的施工机械。 (3)其他方面:运距远近的选择(如土方中取土坑、弃土堆的位置),材料堆放的位置及仓库的设置,人员高峰期设置等是否合理。 四、分项 公路工程概预算是以分项工程概预算表为基础计算和汇总而来的,一般公路工程分项时必须满足如下三个方面的要求。 1、按照概预算项目表的要求分项; 2、要符合定额项目表的要求; 3、要符合费率的要求。 按上面三个方面的要求分项后,便可将工程细目一一引出并填人08表中。 五、计算工程量

公路工程概预算编制步骤

精心整理概预算编制的基本步骤如图10-1所示。 三、分析外业调查资料及施工方案 1、概预算调查资料分析 概预算资料的调查的内容很广,原则上凡对施工生产有影响的一切因素都必须调查,主要是筑路材料的来源(沿线料场及有无自采材料),材料运输方式及运距,运费标准,占用土地的补偿费、安置费及拆迁补偿费,沿线可利用房屋及劳动力供应情况等。对这些调查资料应进行分析,若有不明确或不全的部分,应另行调查,以保证概预算的准确和合理。 2、施工方案的分析 对于相应设计阶段配套的施工组织设计文件(尤其是施工方案)应认真分析其可行性、合理性、经济性。在编制概预算时,重点应对施工方案进行认真分析。 (1)施工方法:同一工程内容,可以采用不同的施工方法来完成。因此,应重点分析根据工程设计的意图和要求同工程实际相结合,选择的施工方法是否最经济。

(2)施工机械:应重点分析是否根据选定的施工方法选配相应的施工机械。 (3)其他方面:运距远近的选择(如土方中取土坑、弃土堆的位置),材料堆放的位置及仓库的设置,人员高峰期设置等是否合理。 四、分项 公路工程概预算是以分项工程概预算表为基础计算和汇总而来的,一般公路工程分项时必须满足如下三个方面的要求。 1、按照概预算项目表的要求分项; 2、要符合定额项目表的要求; 3、要符合费率的要求。 按上面三个方面的要求分项后,便可将工程细目一一引出并填人08表中。 五、计算工程量 将算 的统称。 表和11 1 2(l0表),3 4 5 1、将料、 2 3、将04表中各费率填人08表中的相应栏目,并以直接工程费之和为基数计算其他工程费和间接费。 4、分别在08表中计算直接费和间接费。 九、计算建筑安装工程费 建筑安装工程费通过03表计算。 1、将08表中各分项工程的直接费、间接费按工程(单位工程)汇总填人03表中的相应栏目。 2、按税收要求计算出间接费中的计税部分。 3、按编制办法确定利润、税金的百分率,并填人03表的有关栏目。 4、以(直接费+间接费-利润)为基数计算利润,以(直接费+间接费+利润)为基数计算税金。 5、合计各单位工程的直接费、间接费、利润和税金,得到各单位工程的建筑安装工程费,总计各单位工程的建安费,得到工程项目的建安费。 十、实物指标计算 概预算还必须编制工程项目的实物消耗量指标,这可通过02表的计算完成。

公路工程概预算工程量计算要点

编制公路工程概预算工程量计算要点 首先,深入熟悉设计图纸资料,了解施工方案是编制概预算的基础,设计图纸是计算工程量的主要依据。它除了表示各种不同结构的尺寸外,而用为计价的基础资料的各种工程量,基本上都反映在图表上,而有些又是隐含在图纸上,如砼、砂浆标号、砌石工程的规格种类以及施工要求,对新材料、新工艺的应用,核对各种图纸,如构造物的平面、立面、结构大样图等,相互之间是否有矛盾和错误,图与表反映的工程量是否一致,都应进行核对,对影响较大的关键部位或量大价高的工程量,必要时应重新进行复核计算,熟悉各种设计图集,都是必不可少的。 1.路基工程 (1)路基土石方的开挖工作,是按工作难易程度,将土壤和岩石分为松土、普通土、硬土、软石、次坚石、坚石六类,而土石方的运输和压实则只分为土方和石方两项,并均以m3为计算单位。所以,应注意按土石类别或土方和石方分别计算工程量,以便套用定额进行计价。 (2)路基土石方的开挖、装卸、运输是按天然密实体积计算,填方则是按压(夯)实的体积计算。当移挖作填或借土填筑路堤时,应考虑定额中所规定的换算系数。即采用以天然密实方为计量单位的定额乘以规定的换算系数进行计价。

(3)由于施工机具存在经济运距的问题,如推土机推移土石方的经济距离,中型推土机一般为50M—100M,超过经济运距是不经济的,而汽车的运距若小于500M,也难以发挥汽车运输的优势。所以,为了合理确定路基土石方的运输费用,同时考虑公路路基土石方的施工又是以推土机为主的情况下,在计算土石方的增运数量时,应考虑分别不同机械类型及基经济运距计算数量和运量,进行统计和汇总计算出平均运距,以此作为土石方运输计价的依据。 (4)路基排水及防护工程,概算定额综合了挖基、排水等工程内容,以圬工实体作为计价依据,如石砌挡土墙,不分基础、墙身、片石的块石。 (5)软土地基处理,当采用砂或碎石等材料作为垫层时,要核查设计图表资料是否已扣减相应的路基填方数量,以免重复计价。 (6)填方数量,要根据实际情况,确定需要洒水的数量。 (7)在计算路基土石方数量时,不扣除涵洞和通道所占路基土石方的体积;而高等级公路应据实际情况,适当扣减路基填方数量。 (8)有些项目设计图表中不能反映出来,应考虑在施工组织设计中,清除表土或零星填方地段的基底压实,耕地填前夯实后回填至原地面标高所需的土石方数量,因路基沉陷需增加填筑的土石方数量;为保证路基边缘的压实须加宽填
