施工现场临时用电安全技术规范及管理办法

施工现场临时用电安全技术规范及管理办法
施工现场临时用电安全技术规范及管理办法

电工安全技术交底

施工单位:中国航空港建设总公司总承包部

工程名称:北京密云县果园西里乙区工程

工种名称:电工

一、安全技术交底:

1、进入施工现场必须戴安全帽操作时必须穿绝缘鞋和戴绝缘手套。

2、临时用电必须建立现场线路、设施的安装验收,用电设施的定期检测

及检查制度,并将验收、检测、检查记录存入用电管理资料内。

3、施工现场实行三线五相制的接零保护配电系统,配电线路的架设和敷

设应符合规范要求。施工现场机具、车辆及人员应与内外用电线路保

持安全距离,达不到规定最小距离时,必须采取可靠的防护措施。

4、施工现场的配电系统必须实行分级配电。配电箱、开关箱的安装和内

设置必须符合有关规定,箱内电器必须可靠完好,选型、定值符合规

定,开关电器要标明用途。

5、各类配电箱、开关箱外观应完整、牢固、防雨、防尘,箱体外须涂安

全色标,统一编号,电闸箱内不得存放杂物。工作完毕或施工中遇到

停电以及机械设备发生故障实施修理前,必须切断电源,并锁好闸箱。

6、现场配电箱中的总配箱,分配电箱设备开关箱实行首未级(即总配电

箱和设备开关箱)漏电保护,漏电保安器的选择应符合规定。各种用

电设备和电动施工机械的全部外壳、金属支架和底座必须按规定采取

重复接地保护。

7、施工现场的高大设备上安装避雷装置(若最高施工机械设备上安装避

雷针,其保护范围按60度计算,可保护其他设备),现场装设的避雷

设施在雷雨季节未结束前,不得退出施工现场。

8、手持电动工具的使用应符合国家标准的有关规定,工具的电源线、插

头和插座须完好。电源线不得任意接长或调换,工具的外皮绝缘应完

好无损,维修和保管要由专人负责。

9、施工现场办公室、宿舍、警卫室、仓库等生活设施采用220伏电源照

明的,必须按规定装线和装设灯具,并在电源一侧加漏电保护器,特

殊场所的照明,必须符合国家标准中规定的安全电压照明。

10、电焊机应单独开关。电焊机一次线不大于5米,二次线长度不大于30

米,两侧接线必须压紧牢固,并安装可靠防护罩。焊把线要双线到位,

不准借用金属管道、金属脚手架、塔吊轨道及钢筋、钢结构物作回路

地线。焊把线应无破损,绝缘良好。电焊机施焊作业时,设置地点应

防漏、防雨、防砸。

二、对现场临时用电操作人员要求和交底:

1、施工现场临时用电操作人员必须经过专业培训、考核并取得操作证书人员

担任。其它任何人员严禁从事电工操作:现场任何生产指挥人员不得指

派无证人员从事电器安装、维修操作。

2、电工操作时必须掌握安全用电基本知识和所使用机械、电器设备的性能。

在使用设备过程中负责保护所有设备的负荷线、保护零线、漏电保安器、

开关箱和有关防护设施等,并在使用前后对其进行认真的检查。

3、现场电工人员应及时填写电工值班、检测、维修、记录,掌握现场用电的

全面情况,发现问题向现场负责人报告。

4、电工人员应熟知消防器材、工具的使用方法,掌握电气火灾的基本扑救知

识。

5、工作期间必须按规定穿绝缘鞋,戴绝缘手套,自觉地遵守安全技术操作规

程,认真执行安全技术交底。未经现场负责人批准不得擅自离开工作岗位。

6、现场临电电工,必须随找随到,不得拖延时间,夜里必须有电工值班,发

现问题及时整改。

7、现场值班电工,必须每天对现场线路、电闸箱、机械设备、照明进行全面

检查,发现问题及时整改,整改合格后才能合闸使用。

8、安装、维修或拆除临时用电工程,必须由电工完成,电工必须持证上岗穿

戴防护用具应齐全,如绝缘鞋,绝缘手套和各种其它用品。

9、检查和维修线路,机械设备、电闸箱,照明时,必须拉闸断电检查维修,

必须挂严禁合闸标牌,并设专人看护。

10、对电机,变压器,照明器具,手持带电工具的金属外壳,应做保护接零。

11、搬迁或移动用电设备,必须经电工切断电源并作妥善处理后方可进行搬

迁或移动。

12、每台用电设备应有各自专用开关箱,必须实行“一机一闸”制,严禁用

同一个开关电器直接控制两台及两台以上用电设备(含插座)。

13、所有配电箱,开关箱应每月进行检查和维修一次,检查人员必须是专业

电工,检查和维修时,必须穿带好一切防护用品和电工用的绝缘工具。

14、安装、维修或拆除临时用电工程,必须由电工完成,电工必须持证上岗,

穿戴防护用具应齐全,如绝缘鞋、绝缘手套,电工等级应同工程难易程

度和技术复杂性相适应。

15、各类用电人员应做到:

①掌握安全用电基本知识和所用设备的性能。

②使用设备前必须按规定穿戴和配好相应的劳动保护用品,并检电气装置

和保护设施是否完好。严禁设备带“病”运转。

③停用的设备必须拉闸断电,锁好开关箱。

④负责保护所用设备的负荷线,保护零线和开关箱。发现问题及时报告解

决。

⑤搬迁或移动用电设备,必须经电工切断电源并作妥善处理后进行。

对于违反此章中任何一条处以100—300元罚款,造成严重后果的处以300元以上罚款。

四、接地与防雷工程:

1、在施工现场中专用的中性点直接接地的电力线路中必须采用TN—S接零保

护系统。

电气设备的金属外壳必须与专用保护零线连接。专用保护零线(简称保护零线)应由工作接地线、配电室零线或第一级漏电保护器电源侧的零线引出。

具有专用保护零线的中性点直接接地系统示意图

1、工作接地

2、重复接地

3、电气设备外露导电部分

L1、L2、L3—相线 N—工作零线 PE—保护零线

2、当施工现场与外电线路共用同一供电系统时,电气设备应根据当地的要求

作保护接零,或作保护接地。不得一部分设备作保护接零另一部分设备作保护接地。

3、作防雷接地的电气设备,必须同时作重复接地。同一台电气设备的重复接

地与防雷接地可使用同一个接地体,接地电阻应符合重复接地电阻值的要求。

4、在只允许在保护接地系统中,因条件限制接地有困难时,应设置操作和维修电气装置的绝缘台,并必须使操作人员不致偶然触及外物。

5、保护零线且单独敷设,不作后用,重复接地线应与保护零线相连接。

6、与电气设备相连接的保护零线应为截面不小于2.5mm2的绝缘多股铜线。

保护零线的统一标准为绿/黄双色线。在任何情况下不准使用绿/黄双色线作负荷线。

7、正常情况下,下列电气设备不带电的外露导电部分,应做保护接零。

①电机、变压器、电器、照明器具、手持带电动工具的金属外壳。

②电气设备传动装置的金属部件。

③配电屏与控制屏的金属框架。

④室内、外配电装置的金属框架及靠近带电部分的金属围栏和金属门。

⑤电力线路的金属保护管,敷线钢索,起重机轨道滑升模板金属操作平台

等。

8、保护零线除必须在配电室或总配电箱处作重复接地外,还必须在配电线路的中间处和末端处做重复接地。

保护零线每一重复接地装置的接地电阻值不大于10Ω。

在工作接地电阻允许达到10Ω的电力系统中,所有重复接地的并联等值电阻不大于10Ω。

9、电气设备应采用专用芯线作保护接零,此芯线严禁通过工作电流。

10、手持式用电设备的保护零线应在绝缘良好的多服铜线橡皮电缆内,其截面不得小于1.5mm2,其芯线颜色为绿/黄双色。

11、施工现场内的起重机、井字架及龙门架等机械设备,若在相邻建筑物、构筑物的防雷装置的保护范围以外如下表则应安装防雷装置。

12、施工现场内所有防雷装置的冲击电阻值不得大于30Ω。

13、机械设备上的避雷针(接闪器)长度应为1至2m。

对于违反此章中任何一条处以100—200罚款,对于情节严重、造成严重后果的处以300元以上罚款。

五、配电室

1、配电室应设在靠近电流,并且有防护灰尘、无蒸汽、无腐蚀介质及无振动

的地方。

2、配电屏(盘)正面的操作通道宽度,单列布置不小于1.5m,双列布置不小

于2m。

3、配电屏(盘)后的维护通道宽度不小于0.8m(个别地点有建筑物的结构凸

出的部分,则此点通道宽度可不小于0.6m)。

4、配电屏(盘)侧面的维护通道宽度不小于1m。

5、配电室的天棚距地面不低于3m。

6、配电屏(盘)应装设有功、无功电度表,并应分路装设电流电压表。电流

表与计费电度表不得共用一组电流互感器。

7、配电屏(盘)应装设短路、过负荷保护装置和漏电保护器。

8、配电屏(盘)上的各配电线路应编号,并表明用途标记。

9、配电屏(盘)或配电线路维修时,应悬挂停电标志牌,停、送电必须由专

人负责。

对于违反此章中任何一条处以100—200罚款。

对于情节严重造成严重后果的处以300元以上罚款。

六、配电线路

1、电流干线应采用埋地敷设、严禁沿地面明设,并应避免机械损伤和介质腐

蚀。

2、电缆类型应根据敷设方式环境选择,电缆截面应根据允许截流量和允许电

压损失确定。

3、电流在室外直埋地敷设的深度不小于0.6m,并在电缆上下各均匀铺设不小

于50mm厚的细砂,然后再覆盖砖等硬介质保护层。

4、电缆穿越建筑物道路,易受机械损伤的场所及引出地面从2m高度至地下

0.2m处,必须加设防护套管。

5、电缆线路与其附近垫力管道的平行间距不得小于2m交叉间距不得小于

1m。

6、埋地敷设电缆接头应设在地面上的接线盒内,接线盒应能防水、防尘、防

机械损伤并应远离易燃、易爆、易腐蚀场所。

7、橡皮电缆架空敷设时,应沿墙壁或电杆设置,并用绝缘子固定,严禁使用

金属裸线作绑线。固定盒间距应保证橡皮电缆能承受自重所带来的荷重,橡皮电缆的最大弧垂距地不得小于2.5m。

8、电缆接头应牢固可靠,并应做绝缘包扎,保持绝缘强度,不得承受张力。

9、室内配线必须采用绝缘导线,采用瓷瓶,瓷夹等敷设距地面高度不小于

2.5m。

10、进户线过墙应穿管保护,距地面不小于2.5m,并应采取防雨措施。

11、室内配线所用导线截面,应根据用电设备的计算负荷确定,但铝线截面

应不小于2.5mm2,铜线截面应不小于1.5 mm2。

12、潮湿场所或埋地非电流配线必须穿管敷设,管口密闭。采用金属管敷设

时必须作保护接零。

对于违反此章中任何一条处以100—200元罚款,对于情节严重,造成严重后果的处以300元以上罚款。

七、配电箱及开关箱

1、配电系统应设置室内总配电屏和室外分配电箱或设置室外总配电箱和分配

电箱,实行分级配电。

室外总配电箱,分配电箱简称总配电箱、分配电箱(下同)如无特指合称配电箱。

2、动力配电箱与照明配电箱宜分别设置,如合置在同一配电箱内,动力和照

明线路应分路设置。

3、开关箱应由末级分配电箱配电,分配电箱应装设在用电设备负荷相对集中的地区,分配电箱与开关箱的距离不得超过30m,开关箱与其控制的固定式用电设备的水平距离不宜超过3m。

4、配电箱、开关箱应采用铁板或优质绝缘材料制作铁板厚度应大于1.5mm。

5、配电箱、开关箱应装设端正、牢固,移动式配电箱、开关箱应装设在坚固支架上,固定式配电箱、开关箱的下底与地面的垂直距离应大于1.3m,小于1.5m。移动式分配电箱开关箱的下底与地面垂直距离宜大于0.6m,小于1.5m。

6、配电箱、开关箱内的工作零线应通过端子板连接,并应与保护零线接线端子板分设。箱内的连接导线应采用绝缘导线,接头不得松动,不得有外露带电部分,相体本身的金属外壳支架必须做好保护接零,保护零线应通过接线端子

板连接。

7、开关箱内的开关电器必须能在任何情况下都可以使用电气设备实行电源隔离,箱内必须装设漏电保护器,漏电保护器的装设应符合要求,按照说明安装使用。

8、每台用电设备应有各自专用的开关箱,必须实行“一机一闸”制,严禁用同一个开关电器直接控制两台及两台以上用电设备(合插座)。

9、所有配电箱均应标明其用途,并做出分路标记,所有配电箱门应配锁,配电箱和开关箱应由专人负责。

10、所有配电箱、开关箱应每月进行检查和维修一次。检查人员必须是专业电工,检查维修时,必须按规定穿截绝缘鞋、手套,必须使用电工绝缘工具。

11、对配电箱、开关箱检查维修时,必须将前一级相应的电源开关分闸断电,并悬挂标志牌。严禁带电作业。

12、对配电箱、开关箱在使用过程中必须按照下述操作顺序:

①送电操作顺序为:总配电箱分配电箱开关箱

②停电操作顺序为:开关箱分配箱总配电箱

13、配电箱、开关箱内不得放置任何杂物,并应保持整洁,箱内不得挂接其

它临时用电设备,箱内的进线和出线不得承受外力。严禁金属尖锐断口

和强腐蚀介质接触。

对于违反此章中任何一条处以100—200元罚款,对于情节严重造成严

重后果的处以300元以上罚款。。

八、电动建筑机械和手持电动工具

(一)起重机械

1、塔式起重的电气设备应符合国标(GB5144—85)《塔式起重机安全规

程》中的要求。

2、塔式起重机与外电线路的安全距离应符合旋转臂架式起重机的任何

部位或被吊物边缘与10KV以下的架空线路边缘最小水平距离不得小

于2m。

3、塔式起重机的这重复接地,应在轨道两端各设一组接地装置,两条

轨道应作环形电气连接。道轨的接头处应做电气连接,对教长的轨

道,每隔30m应加一组接地装置。

4、塔式起重机的供电电缆不得拖地行走。

5、需要夜间工作的塔式起重机,应设置正对工作面的投光灯。塔身高

于30m时,应在塔顶和臂架端部装设防撞红色信号灯。

6、起重机操作人员必须持证上岗。

对于违反塔式起重机安装与使用违反此规程处以100—200元罚款,

造成严重后果的并造成严重损失处以200元以上罚款。

(二)夯土机械

1、夯土机械必须装设防溅型漏电保护器,其额定漏电动作电流不应大

于15MA,额定漏电动作时间应小于0.1S。

2、夯土机械的负荷线应采用耐气候型的橡皮护套铜芯软电缆。

3、使用夯土机械时必须按规定穿戴绝缘用品,应有专人调整电缆,电

缆长度不应大于50m。严禁电缆缠绕扭结和被夯机跨越。

4、夯土机械的操作扶手必须采取绝缘措施。

对于违反夯机操作的处以50元罚款。

(三)、焊接机械

1、焊接机械应放置在防雨和通风良好的地方,焊接现场不准堆放易燃易爆

物品。

2、交流焊机变压器的一次侧电源线长度应不大于5m,进线处必须设防护罩。

3、使用电焊机对必须穿戴防护用品,操作人员持证上岗。

4、焊接机械二次线宜采用YHS型橡皮护套铜芯多服软电缆,电缆长度不应

大于30m。

对于违反焊机使用和操作的处以50元以上罚款。

(四)手持式电动工具

1、一般场所应选用Ⅱ类手持式电动工具,并应装设额定动作电流不大于

15MA,额定漏电动作时间小于0.1S的漏电保护器;若采用Ⅰ类手持式

电动工具还必须作保护接零。

2、露天潮湿的场所或在金属构架上操作时,必须选用Ⅱ类手持式电动工具,

严禁使用Ⅰ类手持式电动工具。

3、手持式电动工具的负荷线必须采用耐气候的橡皮护套铜芯软电缆,并不

得有接头。

4、手持式电动工具的外壳、手柄、负荷线、插头、开关必须完好无损,使

用前必须作空载检查,运转正常后方可使用。

对于违反此章中手持电动机械操作使用要求的处以50元—100元罚款。(五)其它电动建筑机械

1、平板振动器、地面抹光机、水磨石机、水泵等设备的漏电保护应符合

国标GB6829—86《漏电保电流动作保护器C剩余动作电流保护要求》。

2、平板振动器、地面抹光机、水磨石机的负荷线必须采用耐气候型的橡

皮护套铜芯软电流。

水汞的负荷线必须采用YHS型防水橡皮护套电缆,不得承受任何外力。

3、操作人员安全防护用具必须穿戴齐全。

违反此操作规程处以20—100元罚款。

九、现场照明和室内照明要求和交底

1、照明灯具电源末端的电压偏移应符合下列数值:

①一般场所(室内或室外)的电压偏移允许为额定电压值-5%—5%远离电

源的小面积场所,电压偏移值允许为额定电压值的-10%—5%。

②道路照明、警卫照明或额定电压为12—36V的照明,电压偏移值允许为

额定电压值的-10%—5%。

2、一般场所宜选用额定电压为220V的照明器,在潮湿和易触及带电体场所

的照明电源电压不得大于24V。在有高温、导电灰尘或灯具离地面高度

低于2.4m等场所照明,电源电压等不大于36V。

3、使用行灯应符合下列要求:

①电源电压不超过36V。

②灯体与手柄应牢固、绝缘良好并耐热耐潮湿。

③灯头与灯体结合牢固、灯头无开关。

④灯泡外部有金属防护网。

⑤金属网、反光罩、悬吊挂钩固定在灯具的绝缘部位上。

4、室外灯具距地面不得低于3m,室内灯具不得低于2.4m,室内螺口灯的接

线,相线接在中心的触点相连的一端,零线接在与螺纹口相连接的一端

灯头的绝缘外壳不得有破损和漏电。

5、灯具的接线必须牢固,灯具外的接线必须做到可靠绝缘包扎。

6、施工现场用额定电压为220V的照明器,为便于做业和活动,在一个工作

场所内,不得装设局部照明。

7、所有现场照明线必须用绝缘管保护,埋入地下,不能埋入地下的电线也必

须用绝缘管进行防护,严禁从架子管上穿过。电气设备和塔吊上的电缆必须和机身隔离进行防护。

8、照明灯具的金属外壳必须做保护接零,单相回路的照明开关箱内必须装设

漏电保护器。

9、在用易燃材料作顶棚的临时工棚或防护棚安装照明灯具时,灯具应有阻燃

底座或加阻燃垫,并使灯具与可燃顶棚保持一定的距离。防止引起火灾。

10、油柒、油库、工地库房通风良好,其灯具必须为防爆型,拉线开关应安

装于库门外。

11、工地上使用单相220V生活用电器,如食堂内鼓风机,电风扇、电冰箱

应使用专用漏电保护器控制。并设专用保护零线,电源线应采用三芯橡皮电缆线,固定式应穿管保护,管子要固定。

12、临时宿舍内照明宜采用36V安全电压照明器,防止民工私拉,挂接电炊

具或违章使用电炉子和严禁使热得快和电褥子。

13、灯具、电器的相线必须经开关控制,不得将相线直接引入灯具或电器。

对违反照明安装及使用的处以50元—100元罚款。

交底人:接受人:

中国航空港建设总公司总承包部

2004年月日

临时用电安全管理规定

临时用电安全管理规定 1 目的为规范公司内的各种临时用电作业,防止因临时用电导致火灾爆炸和触电事故发生,保证员工和财产安全,保证安全生产,制定本规定。 2 范围本规定适用于公司所有从事临时用电作业的单位。 3 职责 3.1供电主管部门职责 负责审核用电内容、地点、用电设备等是否符合用电管理规定及有关安全规定、满足现场要求。 3.2用电负责人职责 负责提供有关用电的证明材料,制定用电相关安全措施,对现场用电安全负责。 3.3现场供电负责人(现场电工班长)职责 审核用电内容,制定供电安全措施,安排人员接线,并负责检查。 3.4接线人职责 确认用电安全措施与用电票要求一致后,按照用电票规定进行接线,安全措施未落实或用电内容与现场不符时应拒绝接线。定期检查用电情况,遇有违反本规定的情况时应及时向有关人员汇报并停止供电。

3.5拆线人职责 根据现场供电负责人的安排,检查现场用电情况后实施拆线,拆线后检查确认无误方可离开现场。 4. 内容与要求 4.1 生产、检修施工等需要临时接引、装设的临时用电统称临时用电,临时用电作业前必须办理《临时用电作业票》(见附件)。严禁无票作业。 4.2 临时用电票办理程序 4.2.1用电负责人到供电单位主管部门申请用电,并在供电主管部门指导下制定并落实相关安全措施,填写相关内容并在“用电负责人”栏签字后交供电主管部门审查。 4.2.2供电主管部门审查后在“供电主管部门”栏签字。 4.2.3现场供电负责人接用电票并核查后,制定相应安全措施,安排人员接线,并在“现场供电负责人”栏签字。 4.2.4接线人核实用电内容、落实安全措施后按规定进行接线并通知用电单位开始用电。 4.2.5用电结束后,用电负责人必须及时通知现场供电负责人安排拆除临时用电线路,使用单位不得私自拆除。拆线人到现场检查拆线,并确认无隐患后,在“拆线人”栏签字。

施工现场临时用电的管理规定(标准版)

施工现场临时用电的管理规定 (标准版) Safety management is an important part of enterprise production management. The object is the state management and control of all people, objects and environments in production. ( 安全管理 ) 单位:______________________ 姓名:______________________ 日期:______________________ 编号:AQ-SN-0575

施工现场临时用电的管理规定(标准版) 1、临时用电线路设置符合安全要求,设置在施工人员不容易踩踏的地方,必要时采取架空或埋地处理,线型选择宜选择绝缘橡胶软铜线; 2、临时用电要满足“一机、一闸、一保护”原则,即每个用电设备必须有一个独立的电源控制开关,控制开关要用漏电保护功能,漏电开关的选择原则为:控制单台用电设备漏电保护器的额定漏电动作电流应不大于30mA,额定漏电动作时间应小于0.1s,使用于潮湿和有腐蚀介质场院所的漏电保护器应采用防溅型产品,其额定漏电动作电流应不大于15mA,额定动作时间应小于0.1s; 3、电动机具、配电箱外壳要进行接地保护(电动机具包括电焊机、发电机、切割机等);

4、移动式电动工具和手持电动工具的单相电源线要求使用三芯软橡胶电缆,外壳具有接零保护。 5、焊接作业要佩戴好劳动保护用品、戴电焊手套和防护面罩,穿胶底鞋,不能在潮湿环境下直接进行焊接作业。 6、电源接入要从正规配电箱处接入,接线采用压接或将电源插头插入插孔,不能直接剥开低压街码线或直接将导线插入插孔进行取电。 XXX图文设计 本文档文字均可以自由修改

临时用电作业安全管理办法(标准版)

( 安全管理 ) 单位:_________________________ 姓名:_________________________ 日期:_________________________ 精品文档 / Word文档 / 文字可改 临时用电作业安全管理办法(标 准版) Safety management is an important part of production management. Safety and production are in the implementation process

临时用电作业安全管理办法(标准版) 1目的:为加强公司用电安全管理,保障安全生产,制订本办法。 2名词解释 2.1作业方:指实施具体作业操作的公司基层班组或施工承包商。 2.2临时用电作业:指生产中施工、检修等过程中临时性使用220V/380V三相四线制低压电力系统的作业;6kV及以上的高电压临时用电,不适用本规定。 3临时用电作业危害识别 3.1临时用电作业前,针对作业内容,制定临时用电作业方案,方案中进行临时用电作业危害因素识别、风险评价,制定风险控制措施和应急预案,明确工作任务及作业要求。 3.2将安全措施填入《临时用电作业许可证》内。 3.3临时用电作业方案和《临时用电作业许可证》应一起上报。

4临时用电作业办理程序 4.1临时用电作业由作业方提前一天制定出临时用电作业方案,填写《临时用电作业许可证》经作业部门安全员审核合格后,部门负责人审批。 4.2负责审批人员,应对作业程序和安全措施进行确认后,签发《临时用电作业许可证》。 5临时用电作业方案 5.1.1临时用电作业由作业方提出申请,并编制《临时用电作业方案》按程序报送; 5.1.2《临时用电作业方案》应包括但不限于以下内容: (1)作业内容:用途;电源进线、变电所或配电室、配电装置、用电设备位置及线路走向;用电负荷计算说明;临时用电负荷所在变压器的编号及容量。 (2)技术措施; (3)风险识别和应急措施; (4)现场安全环保措施。

《施工现场临时用电安全技术规范》

本页为作品封面,下载后可以自由编辑删除,欢迎下载! 精品文档 1 精品word 文档、可以自由编辑!】 建设部关于发布行业标准 《施工现场临时用电安全技术规范》的公告 第322 号 现批准《施工现场临时用电安全技术规范》为行业标

准,编号为JGJ46-205 ,自2005 年7 月1 日实施。其中,第1.0.3 、3.1.4 、3.1.5 、3.3.4 、5.1.1 、 5.1.2 、5.1.10 、5.3.2 、5.4.7 、 6.1.6 、6.1.8 、 6.2.3 、6.2.7 、 7.2.1 、7.2.3 、 8.1.3 、8.1.11 、8.2.10 、8.2.11 、8.2.15 、8.3.4 、 9.7.3 、 10.2.2 、10.2.5 、10.3.11 条为强制性条文,必须严格执行。原行业标准《施工现场临时用电安全技术规范》 JGJ46-88 同时废止。 本标准由建设部标准定额研究所组织,中国建设工业出版社出版发行。 中华人民共和国建设部 2005 年4 月15 日 中华人民共和国行业标准

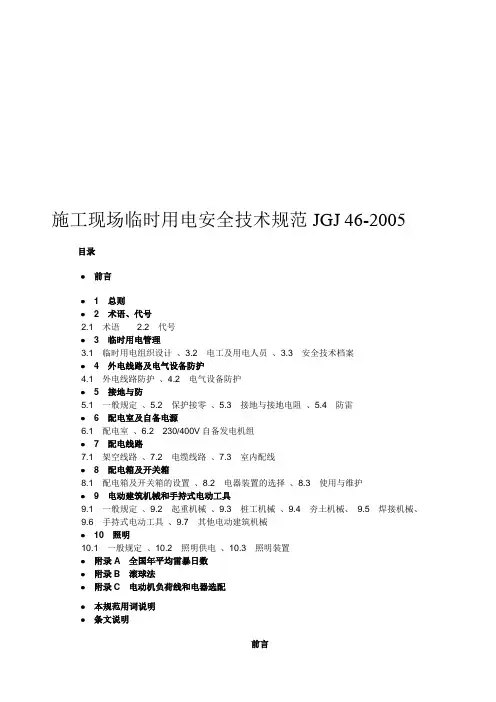

施工现场临时用电安全技术规范 JGJ 46-2005 J 405-2005 1总则 1.0.1 为贯彻国家安全生产的法律和法规,保证施工现场用电安全,防止触电和电气火灾事故发生,促进建设事业发展,制定本规范。 1.0.2 本规范适用于新建、改建、扩建的工业与民用建设和市政基础设施施工现场临时用电工程中的电源中性点直接接地的220V/380V 三相四线制低压电力系统的设计、安装、使用、维修和拆除。 1.0.3 建筑施工现场临时用电工程专业的电源中性点直接接地的 220V/380V三相四线制低压电力系统,必须符合下列规定: 1采用三级配电系统; 2采用TN-S 接零保护系统; 3采用二级漏电保护系统。 1.0.4 施工现场临时用电,除应执行本规范的规定外,尚应符合国家现行有关强制性标准的规定。 2术语、代号 2.1术语 2.1.1低压 交流额定电压在1KV及以下的电压。 2.1.2高压 交流额定电压在1KV以上的电压。 2.1.3外电线路施工现场临时用电工程配电线路以外的电力线路。 2.1.4有静电的施工现场存在因摩擦、挤压、感应、接地不良等而产生对人体和环境有害静电的施工现场。 2.1.5强电磁波源辐射波能够在施工现场机械设备上感应产生有害对地 电压的电磁辐射波。 2.1.6接地设备的一部分为形成导电通路与大地的连接。 2.1.7工作接地 为了电路或设备达到运行要求的接地。 2.1.8重复接地设备接地线上一处或多处通过接地装置与大地再次连接 的接地。

临时用电安全管理规定

临时用电安全管理 规定

临时用电安全管理规定 1 目的为规范公司内的各种临时用电作业,防止因临时用电导致火灾爆炸和触电事故发生,保证员工和财产安全,保证安全生产,制定本规定。 2 范围本规定适用于公司所有从事临时用电作业的单位。 3 职责 3.1供电主管部门职责 负责审核用电内容、地点、用电设备等是否符合用电管理规定及有关安全规定、满足现场要求。 3.2用电负责人职责 负责提供有关用电的证明材料,制定用电相关安全措施,对现场用电安全负责。 3.3现场供电负责人(现场电工班长)职责 审核用电内容,制定供电安全措施,安排人员接线,并负责检查。 3.4接线人职责 确认用电安全措施与用电票要求一致后,按照用电票规定进行接线,安全措施未落实或用电内容与现场不符时应拒绝接线。定期检查用电情况,遇有违反本规定的情况时应及时向有关人员汇

报并停止供电。 3.5拆线人职责 根据现场供电负责人的安排,检查现场用电情况后实施拆线,拆线后检查确认无误方可离开现场。 4. 内容与要求 4.1 生产、检修施工等需要临时接引、装设的临时用电统称临时用电,临时用电作业前必须办理《临时用电作业票》(见附件)。严禁无票作业。 4.2 临时用电票办理程序 4.2.1用电负责人到供电单位主管部门申请用电,并在供电主管部门指导下制定并落实相关安全措施,填写相关内容并在“用电负责人”栏签字后交供电主管部门审查。 4.2.2供电主管部门审查后在“供电主管部门”栏签字。 4.2.3现场供电负责人接用电票并核查后,制定相应安全措施,安排人员接线,并在“现场供电负责人”栏签字。 4.2.4接线人核实用电内容、落实安全措施后按规定进行接线并通知用电单位开始用电。 4.2.5用电结束后,用电负责人必须及时通知现场供电负责人安排拆除临时用电线路,使用单位不得私自拆除。拆线人到现场检查拆线,并确认无隐患后,在“拆线人”栏签字。

11施工现场临时用电管理细则

施工现场临时用电管理实施细则 1.依据的标准及规范 1.1建设部《施工现场临时用电安全技术规范》(JGJ46-2005) 1.2北京市《建设工程施工现场安全防护标准》 (外阜项目应执行当地标准) 1.3中建一局集团相关规定 2.管理要求 2.1项目经理部(总包方)对本项目施工现场及生活区的临时用电实施统一管理。项目必须设置临电专业主管部门,专业责任师和足够的(总包方)维修电工,以便于全面策划、部署、协调、控制、改进项目的临时用电工作。 2.2各施工项目在施工前必须依据建设部JGJ46-2005临电规范、北京市相关标准和局集团有关规定、并根据现场实际编制临时用电施工组织设计,并经项目安全部门审核后交由公司临时用电技术负责人审批,同时由监理单位签署认可的意见后方可实施。 2.3 施工现场和生活区的临时用电设施安装完毕后必须经过总包方相关人员及监理专业责任工程师共同验收合格后方可投入使用。 2.4项目设置的总包方维修电工不得兼任电气安装工作或其他无关的工作。在总包方维修电工中应选择一名责任心强、技术熟练的电工作为现场电工负责人。现场电工负责人要对现场的临时供用电设施负直接管理责任、并负责组织现场电工按规范要求和施工组织设计完成对施工现场及生活区的临电设施的敷设、并做好消除临电隐患、实施全面改进、搞好应急处理等方面的工作。 2.5各项目均应制定“安全用电管理制度”,并下发至各相关部门、各分包队伍及各维修电工人员,要求所有用电人员切实执行。 2.6各项目同时应制定电工管理制度、电工值班管理制度、配电室安全管理制度。 2.7各项目总包单位均应与各分包单位签订“临时用电安全协议”,明确双方责任和必须遵守的安全供用电的条款内容。 2.8各项目所购买的电箱、电缆及各类电器开关均必须优选合格的专业厂家,并购买符合标准的定型产品。所选择的厂家须经安全部门认可。所购买的电箱、各种开关均应有出厂合格证和厂家标牌。电缆、漏电器应有国家检测部门的检测报告(或有全国电工认证书)。 凡我公司在北京市的工程项目(包括分包单位)所购买的电箱、电缆、漏电保护器必须在中建一局的定点厂家购买。 总包、分包单位均不得自行制作配电箱,非厂家专业人员均不得擅自拆改和修理漏电保护器。 各项目必须严格要求分包单位所使用的配电箱、开关箱按我公司要求购买,2.9.

临时用电安全规程(通用版)

The prerequisite for vigorously developing our productivity is that we must be responsible for the safety of our company and our own lives. (安全管理) 单位:___________________ 姓名:___________________ 日期:___________________ 临时用电安全规程(通用版)

临时用电安全规程(通用版)导语:建立和健全我们的现代企业制度,是指引我们生产劳动的方向。而大力发展我们生产力的前提,是我们必须对我们企业和我们自己的生命安全负责。可用于实体印刷或电子存档(使用前请详细阅读条款)。 1.目的 为加强临时用电安全管理,避免人身触电、火灾、爆炸及各类电气事故的发生,特制定本规定。 2.适用范围 本规定适用于公司生产区域各单位正式运行电源上所接的一切临时电源。 3.临时用电审批程序 3.1公司内部一般地点架设的临时电源线,由用电单位向电气车间安全员提出申请,经电气车间主任审批后,持《临时用电作业许可证》到电运行或主控室申请接线作业。 3.2公司防爆区域内架设的临时电源线,由用电单位向电气车间安全员提出申请,经电气车间主任初审签字,由安全环保部批准,持《临时用电作业许可证》到电运行或主控室申请接线作业。 3.3外来施工单位所需临时用电时,必须由其主管处室或项目主管

负责人向电气车间安全员提出申请,经电气车间主任、安全环保部签字批准后,持《临时用电作业许可证》到电运行或主控室申请接线作业。 3.4《临时用电作业许可证》一式三联,第一联由安全环保部或电气车间安全员留存,第二联由电运行或主控室留存,第三联由用电单位留存 4.临时用电的安全管理 4.1对临时用电管理,由电气车间确定专人负责。每天进行一次巡回检查,并认真作好检查记录,发现问题及时整改,确保临时用电设施完好。 4.2生产装置上的临时供电设施,在生产装置正常运行期间,不得影响生产装置的正常运行,否则必须停止供电。 4.3现场临时供电设施接出的线路、用电设备的安全维护管理,由施工单位负责,但接线电工在接线前必须进行安全检查,不符合安全要求的禁止接线。电气车间要不定期对其进行监督检查,发现问题及时整改,否则,立即停止供电。 5.临时供电安全技术要求 5.1在防爆场所使用的临时电源,电器元件和线路要达到相应的防

《 施工现场临时用电安全技术规范》新版

《施工现场临时用电安全技术规范》 (JGJ46 — 2005 ) 2005 年7 月11 日起施行 一、临时用电的组织设计 新《规范》规定:凡是电气设备在 5 台及其以上必须编制临时用电组织设计,或用电在50kw 及其以上也必须编制临时用电组织设计;临时用电组织设计应由电气工程技术人员编制,由相关部门审核(于机电管理有关的部门),技术负责人批准后实施。临时用电组织设计编制主要内容8 条。凡达不到上述电气设备数量或用电量的,可以不编制临时用电组织设计,按其主要内容的第8 条执行。 二、临时用电安全技术交底资料 1 绝缘、接地、电阻和漏电保护器的参数检查表; ② 临时用电技术档案资料有电气技术人员保管; ③ 电工负责保管电气设备安装拆除的有关资料。 三、在建工程与外电线路的安全距离和保护 1 凡电压在1kv 以上(不包括1kv )称为高压电路; 2 凡电压在1kv 以下(含1kv )称为低压电路; 3 安全电压,凡50v 以下(50v 、42v 、36v 、12v 、6v )均称为安全电压。 四、接地、接零和临时用电的安全保护系统和防雷 ⒈接地—将电气设备可导电的金属外壳(部分)用导线与大地相连称之为接地,其分类如下: Ⅰ类—工作接地(产生工作零线)。在电力系统中因工作需要的接地称为工作接地,其电阻R ≤ 4 Ω; Ⅱ类—保护接地。在电力系统中因防止漏电伤害保护所需要的接地称为保护接地,其电阻R ≤ 4 Ω; Ⅲ类—重复接地。在电力线中除始端接地外,在其中间或末端的再次接地称为重复接地,其电阻R ≤ 10 Ω; Ⅳ类—防雷接地。将避雷针(器)用导线与大地相连称为防雷接地,其电阻R ≤ 30 Ω。 五、在建工地的临时用电系统

临时用电安全管理制度示范文本

临时用电安全管理制度示 范文本 In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of Each Link To Achieve Risk Control And Planning 某某管理中心 XX年XX月

临时用电安全管理制度示范文本 使用指引:此管理制度资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。 临时线路是解决特殊情况下,各部门急需电源的临时 措施。各单位应当严格控制临时线路的架设并加强管理。 1、凡是需要使用临时线路的部门,必须提前向安全生 产主管部门申请,经批准后方可架设临时线路。 2、凡使用临时线路,必须由专职电工负责按批准日期 安装和拆除,非电工人员一律不准私自安装、架设、使 用。 3、露天使用临时线路的部门,必须设专人负责巡回检 查管理。 4、凡不合格的用电设备、机械、器具均不得使用临时 线路。

5、任何部门必须在申报批准日期内使用临时线路,逾期必须重新申报,不得以任何借口长期使用临时线路。 6、凡违反上述规定的临时线路,安全生产主管部门有权通知电工停止供电;因自身安装使用或挪用临时线路而发生事故的部门,其后果由当事者负责,安全委员会根据事故等级给予行政处罚。 请在此位置输入品牌名/标语/slogan Please Enter The Brand Name / Slogan / Slogan In This Position, Such As Foonsion

临时用电管理办法(最新)

阳高同煤热电项目临时用电管理办法 第一条目的 为了规范现场临时供电,保证施工中的人员及用电设备的安全。保证施工用电的可靠性、连续性,防止大面积停电事故的发生,明确施工用电的管理程序,特制订本办法。 第二条适用范围 本办法适用于同煤阳高热电项目山西电建施工现场供电安全管理。 第三条引用文件 (一)《施工现场临时用电安全技术规范》 (二)《工程建设标准强制性条文》 (三)《国金工程施工电源管理制度》(山西国金电力有限公司制度文件) (四)公司有关临时供电管理规定 第四条职责 (一)项目部工程管理部是现场临时供电安全管理的主管部门,负责制定现场临时供电管理办法,负责审批现场临时供电的总体规划、施工组织设计方案、电源盘配置及线路走向等。 (二)项目部安全监察部监督检查施工现场临时供用电的安全管理。 (三)电气工程处为临时供用电的具体实施单位,负责现场临时供电的施工、运行及维护。 (四)电气工程处按照现场施工总平面布置图负责现场临供配置及走向设计,出图后报项目部审批。 (五)电气工程处按照审批后的图纸进行供电用料计算,并做材料及安装预算,报项目部审批。 (六)电气工程处按照审批后的图纸进行施工,项目部负责验收。 (七)电气工程处须成立国金工程现场临供电小组,人数需满足现场施工和生活供用电的要求,并安排专人负责。 第五条实施方案 (一)现场临时供电施工组织设计。 1、电气工程处应根据项目施工总平面布置图和业主提供的接入电源情况,规划施工现场用电设备配备情况,编制施工现场临时供电施工组织设计方案。

2、施工现场临时供电施工组织设计方案经项目部批准后开始实施。 (二)现场临时供电设施的施工 1、电气工程处按照批准后的临时供电施工组织设计方案,编制材料预算,报项目部相关部室审批。 2、项目部物资供应部按照审批后的预算进行材料采购。 3、采购标准为按国家相关规定对临时供用电的设备材料的要求进行采购,确保设备、材料符合临供用电安全要求。 4、电气工程处按照临时供电施工组织设计方案组织施工。 5、箱变安装、调试、验收、投运及高压电缆敷设,项目部委托电气工程处施工。 6、一级负荷开关箱安装及主电缆敷设由电气工程处根据生产任务需要,填写申请单,报项目部工程管理部审批,电气工程处根据批准的申请单,定点布置,基础由申请单位施工。 7、二级负荷开关箱及三、四级负荷开关箱(均属负荷类开关箱)安装及主电缆敷设由施工单位根据生产任务需要,填写用电申请单,报项目部工程管理部审批,电气工程处根据批准的用电申请单,定点布置,基础由申请单位施工。 8、负荷开关箱基础做法为:砖砌高出地面200mm,长、宽各宽出开关箱底座四周各5cm 的支墩,面层抹灰,负荷开关箱与基础通过膨胀螺栓固定,要求基础地面坚实可靠,不下沉,300mm厚3:7灰土地基处理,坡向四周。 9、安装完毕后,负荷开关箱周围做安全围栏,地埋电缆在地表按规定做出明显标记,标记为“下有电缆,埋深XX米及电缆型号、规格”,一级负荷开关及以上部分由项目部委托电气工程处负责,一级负荷开关以下部分由申请的施工单位负责。 10、安装完毕,投入使用前,申请的专业工程处(施工单位)提出验收申请,报请工程管理部、安全监察部、电气工程处、专业工程处(施工单位)共同组织验收,验收合格后投入使用。 11、电气工程处受项目部委托进行大区域照明的安装及维护管理工作,小区域照明由施工方自行解决。 12、施工完毕应绘制现场临时供电竣工图,针对隐蔽工程应详细说明,特别是埋地电缆的位置、深度应明确记录;二级负荷开关及以上部分由电气工程处负责绘制,二级负荷开关以下部分由管理使用的专业工程处负责绘制,竣工图由电气工程处统一汇总审核后,报项目部工程管理部审批,电气工程处负责保管与备案。 13、电气工程处负责完成工程完工后的盘柜、电缆盘点工作,并报项目部工程管理部和物资供应部,并有书面记录。

《施工现场临时用电安全技术规范》(JGJ46-2005)

《施工现场临时用电安全技术规范》(JGJ46-2005) 一、关于临时用电电气产品管理和电工测试仪器、工具的配备 1、施工现场临时用电工程所使用的电气设备、装置、元器件和电线、电缆等电气产品必须按照国家和省有关规定经国家“3C”认证和省建设工业产品登记备案。使用单位相关人员应当对购买的电气设备、装置、元器件和电线、电缆质量进行核查,不合格产品不得用于临时用电工程。 2、施工单位必须按照有关规定为电工配备劳动防护用品和电工工具,并应配齐万用表、兆欧表、接地电阻测试仪、漏电保护器检测仪。 二、关于施工现场临时用电的供配电 3、施工现场临时用电工程的电源中性点直接接地220/380V三相四线制低压电力系统,必须符合TN—S接零保护、三级配电、两级漏电保护和动照分设、压缩配电间距和环境安全的原则。同一台变压器或发电机的各用电系统中,接地保护的型式必须保持一致。 4、施工现场临时用电工程配电方式:从一级总配电箱(配电柜)向二级分配电箱配电可以分路。即:当采用电缆配线时,总配电箱(配电柜)可以分若干分路向若干分配电箱配电;当采用绝缘导线架空配线时,每一架空分路也可支接若干分配电箱。从二级分配电箱向三级开关箱配电,当采用电缆配线时,一个分配电箱可以分若干分路向若干开关箱配电。 5、施工现场供配电线路宜选用电缆,电缆的类型、电缆芯线及截面、电缆的敷设等应符合规范要求。 (1)总配电箱(配电柜)至分配电箱必须使用五芯电缆。 (2)分配电箱至开关箱与开关箱至用电设备的相数和线数应保持一致。动力与照明分别设置时,三相设备线路可采用四芯电缆,单相设备和一般照明线路可采用三芯电缆。 (3)塔式起重机、施工电梯、物料提升机、混凝土搅拌站等大型施工机械设备的供电开关箱必须使用五芯电缆向设备配电。 6、电缆必须包含全部工作芯线和保护零线(PE线),五芯电缆芯线绝缘色标为绿/黄双色、淡蓝色、黑色、棕色、黑色或棕色,其中黑色、棕色、黑色或棕色为相线色标,淡蓝色芯线必须用作工作零线(N线),绿/黄双色芯线必须用作保护零线(PE线),N线、PE线绝缘色标同样适用于四芯、三芯电缆。 三、关于重复接地及防雷接地 7、施工现场临时用电工程供电的电源中性点直接接地220/380V三相四线制低压电力系统,当三相四线进线的首端处未装漏电保护器(RCD)且现场用电系统可采用TN 接零保护型式时,配电室(总配电箱、配电柜)电源进线零线必须作重复接地,同时引出保护零线(PE线),保护零线(PE线)应贯穿于各分路至用电设备外露可导电部分,形成局部TN—S接零保护系统。

临时用电安全管理制度

临时用电安全管理制度 1、目的 本制度规定了企业临时用电的安全管理要求以及相关审核、偏离、培训和沟通的管理要求。 2、范围 本制度适用于企业在施工、生产、检维修等作业过程中,临时性使用380V 或380V以下的低压电力系统的作业。 3 术语和定义 3.1非标准配置的临时用电线路:除按标准成套配置的,有插头、连线、插座的专用接线排和接线盘以外的,所有其他用于临时性用电的电气线路,包括电缆、电线、电气开关、设备等(简称临时用电线路)。 4 职责 4.1 作业申请人: ——是现场作业负责人,提出作业申请; ——办理作业许可证; ——组织危害因素辨识,协调落实作业安全措施; ——组织现场安全交底和安全培训; ——组织实施作业; ——对作业安全措施的有效性和可靠性负责。 4.2 作业批准人:(主要负责人) ——清楚作业过程中可能存在的危害和风险; ——评估作业过程中可能发生的条件变化; ——清楚安全控制措施; ——确认安全措施落实情况,包括检查气体取样和检测结果; ——批准和取消作业。 4.3 作业人员: ——持有经审批有效的作业许可证进行临时用电作业; ——了解作业的内容、地点、时间、要求,熟知作业过程中的危害及控制措施,并严格按照许可证

规定的内容进行作业; ——在安全措施未落实时,有权拒绝作业; ——作业过程中如发现情况异常或紧急情况,应告知作业负责人,并迅速撤离现场。——掌握正确使用个人防护装备的方法; 4.4 电气专业人员: ——清楚可能存在的危害和对作业人员的影响; ——熟悉作业区域的环境、工艺情况,可以处理异常情况; ——核实安全措施落实情况,进行监督检查,发现安全措施不完善,可暂停作业;——制止作业人员的违章行为; ——发生紧急情况,启动应急救援预案。 5 管理要求 5.1基本要求 5.1.1 临时用电应执行相关的电气安全管理、设计、安装、验收等标准规范,实行作业许可,办理临时用电许可证。临时用电作业涉及动火时,应同时办理动火作业许可证。超过 6 个月的临时用电,不能按照本规范进行管理,应按照相关工程设计规范配置线路。 5.1.2 安装、维修、拆除临时用电线路的作业,应由电气专业人员进行。 5.1.3 在开关上接引、拆除临时用电线路时,其上级开关应断电上锁。 5.1.4 潮湿区域、户外的临时用电设备及临时建筑内的电源插座应安装漏电保护器,在每次使用之前应利用试验按钮进行测试。

施工临时用电安全管理规定(正式)

编订:__________________ 单位:__________________ 时间:__________________ 施工临时用电安全管理规 定(正式) Standardize The Management Mechanism To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level. Word格式 / 完整 / 可编辑

文件编号:KG-AO-1114-85 施工临时用电安全管理规定(正式) 使用备注:本文档可用在日常工作场景,通过对管理机制、管理原则、管理方法以及管理机构进行设置固定的规范,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。下载后就可自由编辑。 1.目的和范围 1.1本规定明确了施工现场临时用电安全的基本要求,以防止人身触电、电气火灾爆炸及其它电气事故。 1.2本规定适用于独山子区建筑工程及市政基础设施工程。 1.3施工过程中的临时用电作业要严格执行《施工现场临时用电管理规定》(JGJ46-2005)。 2.职责 2.1工程总承包单位及分包单位: 2.1.1工程总承包单位负责施工临时用电整体协调工作。 2.1.2总承包及分包单位负责制定施工临时用电各项安全制度和措施。

2.1.3总承包及分包单位技术负责人、安全员负责临时用电的日常检查。 2.1.4总承包单位负责对分包单位的临时用电管理工作,分包单位必须服从总承包单位的临时用电安全管理。 2.2监理单位: 监理单位负责临时用电许可审批及各项安全措施的检查确认和督促落实。 2.3建设单位: 建设单位负责对总承包单位、分包单位及监理单位的临时用电工作进行管理。 3.临时用电管理 3.1施工现场临时用电采用三相五线制低压电力系统,必须符合下列规定: 3.1.1 采用三级配电系统; 3.1.2采用TN-S接零保护系统; 3.1.3采用二级漏电保护系统。 3.2在施工现场专用变压器的供电的TN-S接零保

临时用电作业安全管理规范

临时用电作业安全管 理规范

西南油气田公司 临时用电作业安全管理规范 第一条为规范西南油气田公司(以下简称公司)生产或施工作业区域范围内临时用电安全管理,确保生产场所临时用电作业安全,根据《中国石油天然气集团公司临时用电作业安全管理办法》规范,结合公司生产实际,特制定本规范。 第二条临时用电作业是指在施工、生产、检维修等作业过程中,临时使用非标准配置380V及以下的低压电力系统的作业。超过6个月的用电,不能按照本规范进行管理,应按照相关工程设计规范配置线路。 第三条非标准配置的临时用电线路是指除按标准成套配置的,有插头、连线、插座的专用接线排和接线盘以外的,所有其它用于临时性用电的电气线路,包括电缆、电线、配电箱、开关箱、电气开关、设备等。 第四条公司临时用电作业按《西南油气田公司作业许可管理规定》实行作业许可管理,并办理临时用电申请单(附件1)。 第五条临时用电作业人员

临时用电作业人员持电工有效资质证上岗;持有经审批有效的作业许可证、《西南油气田公司临时用电申请单》和相关工作前安全分析表进行临时用电作业并应: (一)了解作业的内容、地点、时间、要求,熟知作业过程中的危害及控制措施,并严格按照许可证规定的内容进行作业; (二)在安全措施未落实时,有权拒绝作业; (三)作业过程中如发现情况异常或紧急情况,应告知作业申请人,并迅速撤离现场; (四)掌握正确使用个人防护装备的方法。 第六条临时用电应执行相关的电气安全管理、设计、安装、验收等标准规范,实行作业许可,办理《西南油气田公司临用电申请单》。 第七条安装、维修、拆除临时用电线路的作业,应由临时用电作业人员进行,作业时必须按规定佩戴个人防护装备。 第八条在开关上接引、拆除临时用电线路时,其上级开关应断电上锁挂牌。 第九条潮湿区域、户外的临时用电设备及临时建筑内的电源插座应安装漏电保护器,在每次使用之前应利用试验按钮进行测试。

施工现场临时用电安全技术规范

《施工现场临时用电安全技术规范》 “三级配电两级保护” (1)《施工现场临时用电安全技术规范》(以下简称《规范》)要求,配电箱应作分级设置,即在总配电箱下设分配电箱,分配电箱以下设开关箱,开关箱以下就是用电设备,形成三级配电。这样配电层次清楚,既便于管理又便于查找故障。同时要求,照明配电与动力配电最好分别设置,自成独立系统,不致因动力停电影响照明。 (2)“两级保护”主要指采用漏电保护措施,除在末级开关箱内加装漏电保护器外,还要在上一级分配电箱或总配电箱中再加装一级漏电保护器,总体上形成两级保护。 2、关于加装漏电保护器 《规范》规定:“施工现场所有用电设备,除作保护接零外,必须在设备负荷线的首端处设置漏电保护装置”。 施工现场虽然改TN-C为TN-S后,提高了供电安全,但由于仍然存在着保护灵敏度有限问题,对于大容量设备的碰壳故障不能迅速切断保险,对于较小电流的漏电故障又不能切断保险,而这种漏电电流对作业人员仍然有触电的危险,所以还必须加装漏电保护器进行保护。在加装漏电保护器时,不得拆除原有的保护接零(接地)措施。 3、关于漏电保护器的主要参数

(1)额定漏电动作电流。当漏电电流达到此值时,保护器动作。 (2)额定漏电动作时间。指从达到漏电动作电流时起,到电路切断为止的时间。 (3)额定漏电不动作电流。漏电电流在此值和此值以下时,保护器不应动作,其值为漏电动作电流的1/2。 (4)额定电压及额定电流。与被保护线路和负载相适应。 4.参数的选择与匹配 (1)两级漏电保护器应匹配: 《规范》规定:“总、配电箱和开关箱中两级漏电保护器的额定漏电动作电流和额定漏电动作时间应合理配合,使之具有分级分段保护功能”。 “两级保护”是指将电网的干线与分支线路作为第一级,线路末端作为第二级。第一级漏电保护区域较大,停电后影响也大,漏电保护器灵敏度不要求太高,其漏 电动作电流和动作时间应大于后面的第二级保护,这一级保护主要提供间接保护 和防止漏电火灾,如果选用参数过小就会导致误动作影响正常生产。 漏电保护器的漏电不动作电流应大于供电线路和用电设备的总泄漏电流值2 倍以上,在电路末端安装漏电动作电流小于30mA的高速动作型漏电保护器,这样形成分级分段保护,使每台用电设备均有两级保护措施。 分级保护时,各级保护范围之间应相互配合,应在末端发生事故时,保护器不 会越级动作和当下级漏电保护器发生故障时,上级漏电保护器动作以补救下级失 灵的意外情况。

临时用电安全管理规定.doc

临时用电安全管理规定 第一章总则 第一条为加强生产或施工作业区域范围内临时用电安全管理 , 防止人身伤害、火灾、爆炸等事故发生,依据中国石油天然气集团公司《临时 用电安全管理规范》(Q/SY1244-2009)、中华人民共和国建设部《施工现场临时用电安全技术规范》(JGJ46-2005)和中华人民共和国国家标准《石油石化建设工程施工安全技术规范》( GB50484-2008),制定本规定。 第二条本规定适用于中国石油天然气集团公司所属的炼油化工企业 (以下简称炼化企业)及为其服务的承包商。 第三条本规定规范了临时性使用380V 及以下低压电力系统临时用电作业的安全管理要求。超过6 个月的临时用电,不能按照本规定进行管理,应按照相关工程设计规范配置线路。 第四条名词解释 (一)临时用电 本规定的临时用电是指在生产或施工作业区域范围内进行基建、检维修、技措及日常维护的临时性用电。 (二)临时用电线路 除按标准成套配置的,由插头、连线、插座的专用接线排和接线盘以 外的,所有其他用于临时性用电的电气线路,包括电缆、电线、电气开关、设备等简称临时用电线路。 第二章职责 第五条炼油与化工分公司组织制定、管理和维护本规定。 第六条炼化企业根据本规定制定、管理和维护本单位的临时用电安全管理实施细则,企业相关职能部门具体负责本程序的执行,并提供培训、监督、考核。

第七条炼化企业基层单位按要求执行本单位的临时用电安全管理实 施细则,对本规定提出改进建议。 第三章管理要求 第一节基本要求 第八条临时用电应执行相关的电气安全管理、设计、安装、验收等标准规范,实行作业许可,办理“临时用电许可证” (见附录 A)。在运行的生产装置、罐区和具有火灾爆炸危险场所内一般不允许接临时电源。确属需要时,在办理临时用电许可证的同时,按规定办理动火作业许可证。 第九条安装、维修、拆除临时用电线路的作业人员必须持有有效电工 作业证,按规定佩戴个人防护装备并有人监护。严禁擅自拆接临时电源。 第十条在接引、拆除临时用电线路时,其上级开关应断电上锁并做好 安全措施。 第十一条临时用电设备及临时建筑内的电源插座的电源开关应安装 漏电保护器,在每次使用之前应利用试验按钮进行测试。 第十二条各类移动电源及外部自备电源,不得接入电网。动力和照明线路应分路设置。 第十三条临时用电单位不得擅自增加用电负荷,变更用电地点、用途。 第十四条临时用电线路应按供电电压等级和容量正确使用,所用的电气元件应符合国家规范标准要求,临时用电设施施工安装应执行电气施工 安装规范,并接地良好。临时用电线路和电气设备的设计与选型应满足所 在爆炸危险区域的分类要求。 第十五条供、用电单位应定期巡回检查,确保临时供用电设施完好。 对存在重大隐患和发生威胁安全的紧急情况,供电单位有权紧急停电处理,同时通知相关方。

施工现场临时用电管理规定

施工现场临时用电管理 规定 Company number:【WTUT-WT88Y-W8BBGB-BWYTT-19998】

施工现场临时用电管理制度 一、电气维修制度: 1、电气维修工作应在停电或部分停电后的状态下进行,不准带电工作,应严格执行电气安全操作规程。 2、不准私自维修不了解内部装置的设备及装置,不准私自维修厂家禁修的安全保护装置和超越指定范围进行维修作业。不准从事超越自身技术水平且无指导在场的电气维修工作。 3、施工现场所属的各类电动机,每年必须清理注油或维修一次。对变压器、电焊机每半年必须进行清扫或检修一次,对一般的低压电器、开关等,每半年检修一次。 4、建立工作监护制度,在带电设备附近、狭窄及潮湿场所及登高用电作业等,必须设监护人进行监护。 二、安全用电技术交底制度: 1、进行临时用电工程的安全技术交底必须分部分项进行技术交底。不准一次性全部完成工程交底工作。设有监护人的场所,必须在作业前对全体作业人员进行技术交底。 2、对电气设备的试验、检测、调试前,检修前后,通电试验前以及定期维修或检查整改前均须进行技术交底。 3、交底项目必须齐全,包括使用的劳动防护用品及工具,有关法规内容,有关操作规程内容和保证工程质量的要求,以及作业人员的活动范围和注意事项等。

4、做好交底记录,要层次清晰。交底人,被交底人及负责人必须分别签字,并注明交底时间。 三、建立用电安全检测制度: 1、检测工作接地和防雷接地电阻值,每年必须在雨季前进行,测试重复接地电阻,每季度至少进行一次,更换和大修设备或每移动一次设备,均应测试一次电阻。禁止在雷雨时及降雨后测试,操作时不得少于2人。 2、每年对漏电保护器时行一次主要参数的检测,不符合要求时应送厂修理。 3、对电气设备及线路,施工机械电动机的绝缘电阻值每年至少检测两次。摇测绝缘电阻值,必须作用与被测设备、设施绝缘等级相适应的(按安全规程执行)绝缘摇表。 四、电工及用电人员的操作制度: 1、禁止使用或安装木质配电箱、开关箱、移动箱。施工机械必须实行一机一闸一漏一锁,且开关箱与所控固定机械之间的距离不得大于3m。 2、在施工现场专用的中性点直接接地的电力线路中必须采用TN —S接零保护系统。 3、施工现场的电力系统严禁利用大地作相线或零线。 4、严禁在同一配电系统中一部分设备用保护接零,另一部分作保护接地。

临时用电作业安全规范

临时用电作业安全规范 1、目得 1、1为了规范公司临时用电管理得职责、程序与规定,保证公司正常生产运行,根据 国家相关法律法规要求,特制定了临时用电安全管理制度。 2、适用范围 本制度适用于唐山旭阳化工有限公司下属各部门、车间。 3职责 3、1公司生产部就是临时用电安全得归口管理部门。 3、2公司机动车间负责审核施工部门申办得临时用电相关手续。 3、3各用电部门、车间负责临时用电现场安全管理。 4、规定内容 4、1 术语与定义 临时用电:正式运行得电源省所接得非永久性用电。 4、2基本要求 4、2、1 作业前,作业单位与生产车间应对作业现场与作业过程中可能存在得危险、有害因素进行辨识、制定相应得安全措施。 4、2、2 作业前,应对参加作业得人员进行安全教育,主要内容如下: 4、2、2、1 有关作业得安全规章制度。 4、2、2、2 作业现场与作业过程中可能存在得危险、有害因素及应采取得具体安全措施。 4、2、2、3 作业过程中所使用得个体防护器具得使用方法及使用注意事项。 4、2、2、4 事故得预防、避险、逃生、自救、呼救等知识。 4、2、2、5 相关事故案例与经验、教训。 4、2、3 作业前,生产车间应进行如下工作: 4、2、3、1 对设备、管线进行隔绝、清洗、置换,并确认满足临时用电作业安全要求; 4、2、3、2 对作业现场得地下隐蔽工程进行交底; 4、2、3、3 腐蚀性介质得作业现场所配备人员应急冲洗水源; 4、2、3、4 夜间作业得场所设置满足要求得照明装置; 4、2、3、5 会同作业单位组织作业人员到作业现场,了解与熟悉现场环境,进一

步核实安全措施得可靠性,熟悉应急救援器材得位置及分布。 4、2、4 作业前,作业单位对作业现场及作业涉及得设备、设施、工器具等进行检查,并使之符合如下要求: 4、2、4、1 作业现场消防通道、行车通道应保持畅通;影响作业安全得杂物应清理干净; 4、2、4、2 作业现场得梯子、栏杆、平台、篦子板、盖板等设施应完整、牢固,采用得临时设施应确保安全; 4、2、4、3 作业现场可能危及安全得坑、井、沟、孔洞等应采取有效防护措施,并设警示标志,夜间应设警示红灯;需要检修得设备上得电器电源应可靠断电,在电源开关处加锁并加挂安全警示牌; 4、2、4、4 作业使用得个体防护器具、消防器材、通信设备、照明设备等应完好; 4、2、4、5 作业使用得脚手架、起重机械、电气焊用具、手持电动工具等各种工器具应符合作业安全要求;超过安全电压得手持式、移动式电动工器具应逐个配置漏电保护器与电源开关。 4、2、5 进入作业现场得人员应正确佩戴符合GB2811要求得安全帽,作业时,作业人员应遵守本工种安全技术操作规程,并按规定着装及正确佩戴相应得个体防护用品,多工种、多层次交叉作业应统一协调。 特种作业与特种设备作业人员应持证上岗。患有职业禁忌症者不应参与相应作业。作业监护人员应坚守岗位,如确需离开,应有专人替代监护。 4、2、6 作业前,作业单位应办理作业审批手续,并有相关责任人签名确认。 同一作业涉及动火、进入受限空间、盲板抽堵、高处作业、吊装、临时用电、动土、断路中得两种或两种以上时,除应同时执行相应得作业要求外,还应同时办理相应得作业审批手续。 作业时审批手续应齐全、安全措施应全部落实、作业环境应符合安全要求。 4、3临时用电作业要求 4、3、1在生产车间、罐区与具有火灾爆炸危险场所内不应接临时电源,确属时应 对周围环境进行可燃气体检测分析,分析结果应符合要求。 4、3、2各类移动电源及外部自备电源,不应接入电网。 4、3、3动力与照明线路应分路设置。 4、3、4在开关上接引、拆除临时用电线路时,其上级开关应断电上锁并加挂安全
