技术报告编制

2008年7月9日住建部以第63号公告发布了新的国家标准《建设工程工程量清单计价规范》(GB50500-2008),2009年1月8日住建部和人社部又联合发布了中华人民共和国劳动和劳动安全行业标准,包括建设工程各个专业工程的劳动定额。为了适应建设市场的发展,满足社会主义经济体制下工程造价计价管理改革的需要,省住房和城乡建设厅指示我站组织编制了2010年《广东省建设工程计价依据》,包括建筑与装饰工程综合定额、市政工程综合定额、安装工程综合定额、园林绿化工程综合定额、建设工程计价通则、建设工程机械台班费用定额等。

按照省住建厅的部署和要求,我站组织成立了以各市造价站为主要成员,部分施工企业、造价咨询单位、财政评审、建设单位参与组成的编制组。在编制组全体成员的共同努力和各有关单位的大力支持下,顺利按照计划完成了各项编制任务,并组织召开了多次审查会议。2009年10月27日,省住建厅发文正式向社会各界公开征求意见(《关于征求<广东省建设工程计价依据(2010)>意见的通知》粤建办管函[2009]423号),2010年经厅办公会议审查通过,2010年2月26日正式发文粤建市[2010]15号(广东省住房和城乡建设厅印发《广东省建设工程计价依据》的通知),要求自4月1日起开始实施。

现将《广东省建筑与装饰工程综合定额》的有关情况说明如下。

77

一、编审过程

本次综合定额的修订工作从2008年下半年开始筹备。2009年3月,《广东省建设工程计价依据编制方案》得到住建厅的批准,编制工作正式全面铺开。

为满足编制工作需要,确保编制进度和质量,省造价管理总站从部分市造价站、工程造价咨询企业、施工企业、财政评审中心等单位抽调业务骨干与专家,组织成立30余人的编制组、10余人的审查组共同负责具体的编制和审查工作,先后召开了五次编制工作会议、三次内部审查会议、以及最终审校工作会议,累计会议时间35天,累计参加会议230人次。

(一)编制工作。2009年3月11-13日,在清远召开广东省建设工程计价依据编制工作第一次全体会议,确定了广东省建设工程计价依据编制方案、建筑与装饰工程计价依据编制技术方案,组织成立了编制工作组和审查组,并对编制任务进行分工,正式拉开编制工作的序幕。 4月编制完成列项工作,09年4月7-11日,在东莞召开建筑与装饰编制工作第二次全体会议,讨论、审查并原则通过列项内容。5-7月,开始消耗量的编制工作,并分别于5月12-15日、6月9-12日、7月1-3日召开第三、四、五次全体会议,讨论、审查章节人材机消耗量水平。至此,第一阶段的具体编制与内部审查工作基本结束,形成了完整的2010《建筑与装饰工程综合定额》审查稿。

(二)审查工作。8-10月进行审查工作,并先后组织召开了两次审查会议。1、2009年8月3-8日,在中山市召开了第一次审查工作会议,并随后根据审查意见进行调整。2、2009年9月8-11日,在广州组织召开了第二78

次审查工作会议,随后按照审查意见再次进行调整和完善。

经过两次内部审查,建筑与装饰工程综合定额基本完善,10月形成了征求意见稿。

(三)征求意见,水平测算。10月27日,省住建厅发文正式向社会各界公开征求意见(《关于征求<广东省建设工程计价依据(2010)>意见的通知》粤建办管函[2009]423号),主要发至各地建设行政主管部门及其工程造价管理机构、部分施工企业、工程造价咨询公司、财政评审部门、行业协会等,要求11月30日前将意

见汇总后书面反馈省建设工程造价管理总站。征求意见稿发出后,我站先后收到各市、各有关单位汇总反馈意见二十来份。征求意见期间,我们组织个别广东中量工程造价咨询有限公司、广州永道工程造价咨询有限公司、顺德建设市场管理站等单位,根据征求意见稿选取不同类型的工程项目进行测算,分析造价变化情况,为定额水平和造价水平的最终确定提供依据。

(四)反馈意见评审,审校。根据反馈意见和测算结果,2009年11月23-27日,组织召开了第三次审查工作会议,决定反馈意见采纳与否,调整了个别消耗量水平和费用标准等。为减少错漏、提高质量,2010年1月19-23日再次组织召开了审校工作会议,对文稿内容进行检查,最终形成送审稿,并将整个编制过程的有关情况、征求意见的有关情况、水平变化的有关情况进行了系统整理。

至此,2010广东省建设工程计价依据《建筑与装饰工程综合定额》的编审工作全部完成。2010年2月,省住建厅办公会议批准2010年省计价依据,要求自4月1日起执行。

79

二、编制原则

1、采用“量价合一”的表现形式,消耗量体现全省的统一性,保证施工和安全生产的需要;工料机价格采用编制时期全省综合价格,由各市动态调整,合理确定工程造价。

2、项目划分、计量单位和计算规则三者必须有机统一,简洁明了,便于投标报价、工程价款结算以及单位内部核算与管理。

3、项目的工、料、机消耗量参考全国统一定额,在《广东省建设工程计价依据》(2006)的基础上,结合现行设计规范、施工验收规范、质量评定标准和安全操作规程下实际施工发生的社会平均水平来调整取定,科学理顺量价关系,贴近市场实际。

4、删减因工艺材料落后等因素需要淘汰的项目,完善近年来涌现的新技术、新工艺、新材料施工计价项目,利于促进“三新”技术产品的推广应用。

5、局部调整各专业册定额子目水平偏差和不合理部分。

6、根据08国家标准《建设工程工程量清单计价规范》,补充完善计价程序,满足工程量清单计价的需要和便于招标、投标中编制组合综合单价的需求。

三、编制依据

本次综合定额的编制和审查工作的主要依据有:

1、省住建厅批准的《广东省建设工程计价依据编制方案》;

2、《广东省建筑与装饰工程综合定额编制技术方案》;

3、《建设工程工程量清单计价规范》(GB50500-2008); 80

4、《建设工程劳动定额》(2008);

5、《广东省建筑工程综合定额(2006)》、《广东省装饰装修工程综合定

额(2006)》;

6、《全国统一建筑工程基础定额》(GYD-11-95);

7、《全国统一装饰装修工程基础定额》(GYD-901-2002)。

此外,我们还参考了2008《湖北省建筑工程消耗量定额及统一基价表》、2008《四川省建设工程工程量清单计价定额》、2008《辽宁省建设工程计价定额》以及2003《深圳市建设工程消耗量标准》等。

四、编制要素的取定

1、人工单价,为直接从事工程施工的生产工人开支的各项费用,基本工资、工资性补贴、生产工人辅助工资、职工福利费、生产工人劳动保护费、按规定应缴纳的社会保险费和住房公积金。定额人工单价51元是根据2009年第二季度全省最低水平取定。

2、材料价格,采用到工地价格,包括材料原价或供应价格、材料运杂费、运输损耗费、采购及保管费,以及施工企业自行对材料进行一般鉴定、检查所发生的检验试验费。定额材料单价按照2009年第二季度全省综合水平取定。

3、机械台班价格,包括折旧费、大修理费、经常修理费、安拆及场外运输费、人工费、燃料动力费以及其他费用。其中所含人工、动力及燃料分别按照人工、材料单价的规定取定。

4、管理费,内容包括管理人员工资、办公费、差旅交通费、固定资产使用费、工具用具使用费、劳动保险费、工会经费、职工教育经费、财产

81

保险费、财务费、工程保修费、工程保险费、税金、其他费用。根据全省经济发展水平和管理水平划分为四类地区,不同地区管理费费率不同。

五、主要内容和适用范围

《广东省建筑与装饰工程综合定额(2010)》(以下简称本综合定额)是我省建设工程计价依据之一,是完成单位工程量所需的人工、材料、机械管理费消耗量标准,适用于全省行政区域内新建、扩建和改建的工业与民用建筑、装饰装修工程。

与2006省综合定额相比较,本综合定额包括了06综合定额的建筑工程专业、园林建筑专业、装饰装修专业等三专业的内容,与新国家标准《建设工程工程量清单计价规范》附录保持一致。编制过程中,基本以06综合定额建筑、装饰装修专业为基础,补充了园林建筑的有关项目、子目;对建筑工程、装饰装修工程的措施项目部分进行整合,整合基本以建筑工程措施为主线,以装饰装修工程措施为补充。

本综合定额分上册、中册、下册三册共31章,由五部分构成,分别是:分部分项工程项目、措施项目、其他项目、规费、税金,另有6个附录以及示意图。此

外,还有总说明,每章有章说明和工程量计算规则。配套本综合定额一起使用的还有《广东省建设工程计价规程》、《广东省建设工程机械台班费用定额》等。

六、子目及新材料、工艺情况

本综合定额包括土石方工程、桩基础工程、砌筑工程、混凝土及钢筋混凝土工程、木结构工程、金属结构工程、屋面及防水工程、保温隔热工程、楼地面工程、墙柱面工程、天棚工程、门窗工程、幕墙工程等共有362382

个子目。在2006综合定额的基础上删除了粘土空心砖、砖砌壁橱、人工垂直运输(9层以上)等子目187个子目,另有结构部分66个子目待下一步钢结构工程综合定额编制;完善了混凝土、砂浆的计价方式,有98个子目改以“混凝土及砂浆制作含量表”作为附表形式出现,以适应商品混凝土、预拌砂浆的需要;新补充了旋挖成孔灌注桩、现浇空心混凝土板、热熔卷材防水、金属面油漆、机喷砂浆、保温隔热等407个子目,具体子目变化情况详见《建筑与装饰工程综合定额子目变化情况一览表》(附表1),补充、修改子目涉及新材料、新工艺或补充机械台班150余种。此外,还增加了砂浆制作含量表等内容,另有钻冲孔灌注桩、地基强夯、满刮腻子等一批子目进行了较大调整。

七、造价水平及人材机变化情况

本综合定额基本以2006《广东省建筑工程综合定额》、《广东省装饰装修工程综合定额》为编制基础,主要调整了人工消耗量和管理费。人工消耗量主要根据《建设工程劳动定额》(2008)和市场反馈情况进行调整,总体调整幅度控制在?10%以内。管理费主要结合近几年经济发展水平、省和兄弟省市计价依据的管理费情况以及市场反馈情况综合确定的,费率在2006计价依据的基础上提高10%。通过测算分析,与2006省计价依据相比,整体造价水平提高了1,左右,后附工程实测造价变化情况。

具体人工、材料、施工机械台班以及管理费方面的变化情况如下:

1、人工方面。人工消耗量变化总体控制在?10,的幅度以内,个别项目调整幅度达到20%。通过测算,人工整体水平提高5.47%(消耗量减少5.47%)。人工单价的内容增加了原来单列的社会保险费和住房公积金,并

83

按照目前市场市场情况,改一、二、三、四级工为综合工日。人工单价51元/工日是依据目前我省各地最低动态工资(2009年第二季度)确定。

2、材料方面。除其他材料费按照造价水平的变化指数乘以1.3和个别项目外,材料消耗量未作调整,但本次综合定额编制首次使用了国家数据标准的材机库,实现了各专业的完全统一。材料单价按2009年第二季度全省平均水平取定。

3、机械台班。主要对其他机械费进行明确和归类,对属于工器具使用费的归入管理费。部分项目根据实际施工情况调整机械类型和用量。机械台班单价组成基本不变,取消了养路费,燃油及人工单价分别按照人工、材料的方式确定。

4、管理费。管理费费率在2006省计价依据的基础上提高了10,,主要考虑两方面因素:一是管理费内容增加,包括属于原计入机械费的工器具使用费现归入管理费、管理人员工资增加原来在规费中计取的社会保险费和住房公积金、增加了原来单独计算的工程保修费和工程保险费、增加了招标场地交易费。二是与兄弟省市相比较,我省管理费处于低位,应适当提高。本综合定额调整后,与江苏、湖北等省市相比较,管理费仍然不高。2010综合定额在原三类地区的基础上依据经济发展水平和最低工资状况细分为四类地区,更加系统准确的反映各地区管理水平的差异。

八、新计价依据的特点

每一计价依据的编制都是综合定额自我完善和改进的过程。与2006综合定额相比较,2010综合定额具有以下特点:

1、定额水平和造价水平更加贴近市场。客观反映市场是本次编制的基84

本原则之一,2010综合定额不仅以2008《全国劳动定额》和06综合定额为基础,更以市场的实际情况作为调整是否合理的评判标准,调整后的人工水平、管理费用和造价水平基本都能体现市场的实际情况。按照优化建筑业发展和向管理中要利润的思路,适当提高了管理费水平,调整后的管理费占工程造价的3,,符合工程造价构成规律。

2、结构体系更加系统。2010建筑与装饰工程综合定额包括了06综合定额建筑工程、园林建筑工程和装饰装修工程三专业的内容,并对单独的园林建筑、装饰装修工程的应用作出了明确的规定,使得结构体系更加的合理。

3、符合节能环保材料的计价要求。2010综合定额增加了预拌砂浆、保温隔热、通风等材料设备,增加了机械喷涂、热熔粘贴、现浇空心混凝土板等新施工工艺,符合节能环保的计价需要。

4、倡导优质工程和文明施工。为倡导文明安全施工,引导优质工程,增加了文明施工增加费和优质工程费。

5、符合国家标准《建设工程工程量清单计价规范》需要。2010综合定额按照国家标准建设工程工程量清单计价规范附录的修订思路进行编制,总体结构与国家标准的附录保持一致,造价构成由分部分项工程费、措施项目费、其他项目费、规费、税金五部分组成,与工程造价构成完全一致。

6、人工单价大幅提高,人工单价包括的内容与市场保持一致,解决了定额以量补价的历史遗留问题,体现了以人为本的要求。

7、计量规则更加完善。2010综合定额对06综合定额执行过程中发现的问题进行了修订,进一步简化了计算方法,使得计算规则更加完善。

85

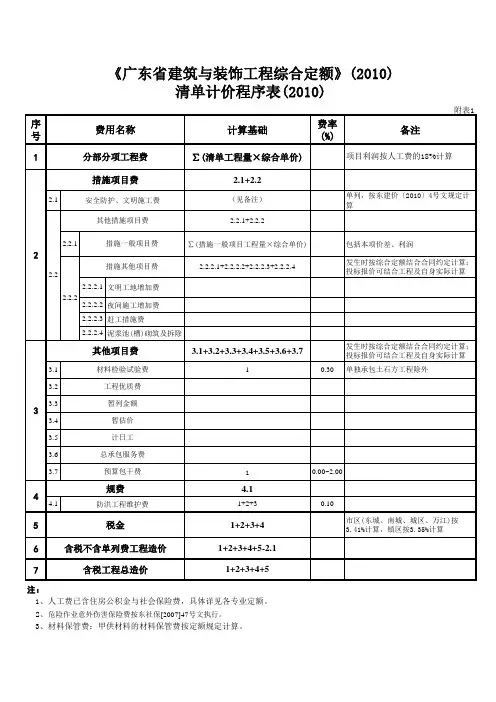

附表1:

建筑与装饰工程综合定额子目变化情况一览表

补充子序号章节名称原定额删除移入(出) 新定额

目 A.1 土石方工程 135 0 +43 43 224 A.2 桩基础工程 165 0 -40 39 164 A.3 砌筑工程 147 -7 -18 9 131 A.4 混凝土及钢筋混凝土工程 335 -38 -98 12 215 A.5 木结构工程 46 0 -22 52 76 A.6 金属结构工程 106 0 -68 2 31 A.7 屋面及防水工程 197 0 +25 11 233 A.8 保温隔热工程 180 0 -1 35 214 A.9 楼地面工程 198 -38 0 17 177 A.10 墙柱面工程 266 -32 +8 43 285 A.11 天棚工程222 0 +7 2 231 A.12 门窗工程 271 -2 +31/-26 5 279 A.13 幕墙工程 33 0 -2

4 3

5 A.14 细部装饰与栏杆工程 158 -3 0 13 168 A.15 家具工程 73 0 0 1 74

A.16 油漆涂料裱糊工程 218 -2 +2 51 269 A.17 广告牌工程 98 0 -17 0 81

A.18 景观工程 72 0 0 3 75 A.19 石作工程 54 0 0 13 67 A.20 其他工程 76 0

0 9 85 A.21 模板工程 147 0 0 21 168 A.22 脚手架工程 99+93 0 0 4 196 A.23 垂直运输 19+99 -47 0 12 83 86

A.24 材料二次运输 24+32 -18 0 6 44 A.25 成品保护工程 15 0 0 0 15

A.26 泵送混凝土增加费 3 0 0 0 3

总计 3581 -187 407 3623

87

附表2:

工程实测造价水平变化表

1、广州某工程

项目概况:工程面积154805 平方米,框剪结构29层,建筑物总高度87.8

米,西班牙瓦屋面、细石混凝土刚性防水、聚氨酯涂膜防水、卷材防水、SGK防水型浅色隔热板,钢木入户门,铝合金门窗、夹板门、防火门,内外墙体均使用陶粒混凝土空心砌块,地面铺600×600抛光砖,300×300耐磨防滑砖,1:2.5水泥砂浆楼地面20mm,外墙贴73*73纸皮砖、首层大堂贴600×600抛光砖,卫生间、厨

房贴250×330白瓷片,其余地方乳胶漆,首层大堂轻钢龙骨铝合金吊顶,其余地方乳胶漆

占工程造价比重(%)

地区及依据总造价

人工费材料费机械费管理费利润

06基价 ---- 14.69 67.53 4.30 2.60 3.66

10基价 12.14 18.20 62.22 4.70 4.30 3.28 一

类 06定额 ---- 23.46 56.44 4.44 2.10 6.60

10定额 1.89% 25.36 55.34 4.20 3.82 4.28

06定额 ---- 19.48 61.52 4.84 1.68 5.33 二

类 10定额 1.14 20.56 60.76 4.61 3.08 3.70

06定额 ---- 18.07 62.97 4.95 1.46 4.98 三

类 10定额 0.97 18.93 62.31 4.73 3.16 3.41

06定额 ---- 18.47 62.97 4.95 1.46 4.98 四

类 10定额 0.21 19.07 62.78 4.76 2.71 3.43

2、广州某工程

88

项目概况:住宅小区,框剪结构,地下一层车库层高5.5m, 建筑总高度

87.8m,地下室建筑面积:19011m2,桩有效长度22m。

占工程造价比重(%)

地区及依据总造价

人工费材料费机械费管理费利润

06定额 ---- 15.69 66.65 4.37 1.61 4.01 一

类 10定额 -1.39 14.87 67.47 4.12 3.06 2.68

06定额 ---- 二

类 10定额

06定额 ---- 12.34 71.35 4.67 1.08 2.84 三

类 10定额 -2.10 10.78 72.75 4.44 2.06 1.94

该工程人工水平提高5.7%,但因人工费比例低,2010综合定额下计取的社会保险费和住房公积金较06定额少,造成了造价水平降低。经分析,当人工费/分部分项工程费=16.24%时,10综合定额与06综合定额计取的社会保险费和住房公积金大体相当。该工程分部分项占工程造价比例达85%,人工费/分部分项工程费

=12.68%。

3、顺德某工程1

项目概况:总建筑面积3477.3平方米,钢筋砼框架结构三层,静压管桩D300

桩长17.5米,主要材料价格采用顺德9月份建材价。

占工程造价比重(%)

地区及依据总造价措施项

人工费材料费机械费管理费利润

06定额 ---- 13.25 64.81 1.68 1.31 12.43 3.14 基

价 10定额 17.67 13.80 61.57 1.72 2.39 14.35 2.76 市06定额 ---- 19.08 56.26 1.56 1.10 13.44 5.18

89

场 10定额 0.42 17.73 56.05 1.68 2.34 15.22 3.55

4、顺德某工程2

项目概况:教学楼,总建筑面积11965.07平方米,钢筋砼框架结构五层,建筑装饰工程,静压管桩D300和D400桩长30米,主要材料价格采用顺德9月份建材价。

占工程造价比重(%)

地区及依据总造价措施项

人工费材料费机械费管理费利润

06定额 ---- 12.94 61.71 2.26 1.42 14.90 3.13 基

价 10定额 18.17 13.80 57.25 2.41 2.73 17.64 2.76

06定额 ---- 19.05 52.43 2.16 1.19 16.62 5.17 市

场 10定额 2.80 17.55 52.03 2.33 2.64 18.53 3.51

总说明

总说明共十八条,与06定额12条相比,条目数增加了6条。前六条分别对编制依据、地位作用、适用范围、编制基础、结构与城市类别、子目内容等进行了说明,变化不大;第七、八、九、十分别对人工、材料、施工机械和管理费进行了说明,较为详尽,与附件6“工料机价格构成及管理费内容说明”配合理解;第十一条为特殊情况下人工降效的计价规定,与06定额规定相同;第十二、十三、十四条为新增条目,分别对材料采购、检验试验、园林建筑的有关问题进行了说明。第十五条与原第十一条相同,第十六、十七、十八条为原是十二条的内容。

一、第一条《广东省建筑工程综合定额(2006)》改为《广东省建筑与装90

饰工程综合定额(2010)》,除了年号变化外,更关键是由原“建筑”变为“建筑与装饰”,直接体现内容的变化,与之相关的还有编制依据,包括了建筑、装饰等两方面的依据。

二、第二条删除了编审标底的内容。随着建设市场的不断发展,工程标底逐渐淡化,政府投资工程规定实施无标底招标,故予以删除,取而代之的是增加了编审招标控制价,以适应招标投标机制和造价管理的需要。本条在语序上也进行了调整,更加强调定额的基础性地位与作用,这与住建部将标准定额作为一项基础性工作的定位是一致的。

三、第三条包括了《广东省建筑工程综合定额(2006)》、《广东省装饰装修工程综合定额(2006)》以及《广东省园林建筑绿化工程综合定额》园林建筑部分的适用范围。

四、第四条在06定额的基础上,进一步明确了消耗量标准的内容,即人工、材料、机械、管理费。

五、【定额结构划分】定额构成与工程造价构成基本一致,主要由分部分项工程、措施项目、其他项目、规费、税金等几部分组成,此外还有附录和示意图。有关城市类别划分的内容在第十条中进行说明。六、【子目编排】本条主要对子目排列以及子目内容进行了说明,与06综合定额相比较,没有变化。

七、【人工有关说明】在06综合定额人工消耗量说明的基础上,对人工费(单价)内容、人工单价的取定、工日制等进行了说明,较为全面系统。人工费(单价)内容与附件6配合理解,包括原有工资单价以及社保、住房公积金等内容。人工单价根据我省经济发展水平,按照四类地区的水平综

91

合确定。06综合定额第八条有关工资等级的说明取消,10综合定额采用综合工日形式,不分技术和等级。

八、【材料有关说明】本条共5点,分别对材料消耗量、其他材料费、材料价格的构成、材料价格的确定、材料费进行了说明。除材料价格的构成说明外,其他都是新补充的说明。需要强调的是:材料价格构成包括施工企业自行对材料进行

一般鉴定、检查所发生的检验试验费。九、【施工机械有关说明】本条为新增内容,共5点,分别对施工机械台班消耗量、8小时工作制、施工机械费构成、工器具规定、机械台班价格的取定等进行了说明。

十、【管理费有关说明】本条为新增内容,共4点,分别对城市类别、管理费内容、管理费计算及管理、借签工管理费计算等进行了说明。在城市类别的划分上,与06定额划分为三类城市相比较,10综合定额将城市类别划分为四类,不同类别城市的管理费费率不同,具体可以参见附录8。十一、【特殊情况下人工降效说明】与06综合定额相比较,本条没有变化,需要强调的是人工降效费应列入分部分项工程费中。十二、【材料采购】本条为新增内容,综合定额按照施工企业采购材料考虑,建设单位采购材料并由施工单位进行保管的,应按照规定计取材料保管费,具体计算规则详见“其他项目”。

十三、【施工工艺检测】本条为新增内容,旨在说明综合定额考虑的口径。对地基基础工程(含桩基础)、主体结构工程、幕墙工程、门窗工程、钢结构工程、消防、防雷等涉及结构安全项目和民用建筑工程室内环境污染控制、建筑节能等,属于建设单位责任,所发生的费用应由建设单位承92

担,或者按实结算。

十四、【规模影响造价说明】本条为新增内容,工程规模对于施工损耗、工效等都会造成一定的影响,尤其在园林建筑工程也适用于本综合定额后,2小规模工程的矛盾将会更加突出。对于工程规模小于300m的工程,本条对人工和材料的调整进行了规定。

十五、【数字范围说明】与06综合定额相比较,本条没有变化。十六、【补充定额规定】本综合定额未包括的项目,由各市建设行政主管部门工程造价管理机构按照本定额编制原则、方法补充,报广东省建设工程造价管理总站备案。

十七、【解释规定】本条与与06综合定额相比较,本条没有变化。十八、【其他说明】本综合定额是我省工程建设的规范性文件,各部门、各单位和个人不准修改和翻印。

第一部分分部分项工程

A.1 土石方工程

一、编制基本情况

本章分为6节,共224个子目,包括挖运土方、挖运石方、人工挖孔桩挖土(石)方、土(石)方回填、挡土板、软基处理等内容。与2006综合定额135个子目相比较,共增加了89个子目,其中从其他章节调整过来的子目有40个。

93

与2006综合定额相比较,2010综合定额在章节编排上变化较大,具体有:

1、将土石方运输分别拆分到土方工程、石方工程中,并将原1.1、1.2节改为挖运土方、挖运石方。

2、取消了原1.5节土石方运输,将土石方运输的子目分土方、石方并入

1.1、1.2节中。

3、原1.1节土方工程中的挡土板单列为1.5节。

4、原第二章桩基础工程中的软基处理工程移入本章,作为1.6节,包括地基强夯、塑料排水板、换填、机械翻晒、抛石挤淤、铺设土工布、袋装砂井处理软土地基等内容。

二、章说明修改情况

本章章说明根据节的设置相应进行了调整,结构变化较大,共分七大点。在具体内容方面的变化主要有:

1、增列一般说明,对于土石方工程的一般事项进行归纳和说明,共8点,包括了06综合定额工程量计算规则中的1.1节、1.2.5条、1.7.1条以及说明中的

1.1.1、1.1.3、1.3.1等条的内容,第6点还对超30km运距定额适用问题进行了说明,第7点对运输道路的考虑情况进行了修改,具体如下:

“6、本章的土石方运输子目适用于运距在30km以内的运输,超过30km部分按每增加1km相应定额子目乘以系数0.65计算。”

“7、本章的汽车运土、石方的运输道路是按不同道路等级综合确定的,己考虑了运输过程中道路清理的人工,如需要铺筑材料时,另行计94 算。汽车、人力车运输重车上坡降效因素,除定额有规定外,已综合在相应的运输子目中,不另行计算。

2、重新定义干湿土的划分标准,明确如采用降水措施的,应以降水后的水位为地下常水位。

3、将06综合定额工程量计算规则第1.4.2条移至章说明二第1点,并将第1点修改为:挖淤泥、流砂工程量,按挖土方工程量计算规则计算;未考虑涌砂、涌泥,发生时按实。

4、对淤泥流砂的运输问题进行了明确,即:挖淤泥流砂明确定额按即挖即运考虑,对没有即时运走的,经凉晒后的淤泥、流砂按运一般土方子目计算。

5、对人工挖孔桩经常发生的插筋问题进行了说明,具体说明为:“人工挖孔桩如遇淤泥、流砂需要插钢筋的,钢筋数量按实计算,套桩头插筋相应子目”。

6、增加了有关软基处理的有关说明。

7、明确先开挖后支撑的不属支撑下挖土。

8、在“人工装自卸汽车运卸土方”项目下增加附注“人工装自卸汽车运淤泥、流沙按人工装自卸汽车运土方子目消耗量乘以系数1.4,增加运距按每增加一公里运土方子目计算。”

9、将“土壤及岩石(普氏)分类表”作为说明附表。

三、工程量计算规则修改情况

本章工程量计算规则根据节的编排进行了调整,将属于说明的内容移入章说明,并在工作面和放坡的工程计量上进行改变。主要修改情况如下:

95

1、平整场地工程量计算规则改为:“按设计图示尺寸以建筑物首层外墙外边线面积计算,包括落地阳台、地下室出入口、采光井和通风竖井所占面积”,并根据子目设置增加了原土打夯的计量规则,“原土打夯按设计图示尺寸以面积计算”。

2、修改了土方工程量计算规则,并将06综合定额附录4参考表移至工程量计算规则:

1.1.2 挖土方工程量,按设计图示尺寸(包括基础工作面、放坡)以体积计算。设计对基础施工工作面、放坡没有明确规定的,分别按下表(表一、二)取定。

96

表一:基础施工工作面宽度表

每侧工作面管径每侧工作面

基础材料

宽度(mm) (无管座基础) 宽度(mm)

毛石、条石基础 150 管径200 mm以内 300

砖基础 200 管径1000 mm以内 400 混凝土垫层、基础支模板 300 管径2000 mm以内 500

基础垂直面防水层 600 管径2000 mm以上 600 注:1有管座基础的管沟挖土方工作面按混凝土垫层、基础支模板的工作面计算。

2挖沟槽、基坑需支挡土板时,按槽、坑底宽每侧另增加工作面100mm。

表二:放坡系数表

机械开挖放坡起点

土壤类别人工开挖

深度(m) 坑内作业坑上作业

一、二类土 1.20 1:0.50 0.33 0.75

三类土 1.50 1:0.33 0.25 0.67

四类土 2.00 1:0.25 0.10 0.33 注:1 挖沟槽、基坑需支挡土板时,不得计算放坡。

2 计算放坡时,在交接处的重复工程量不予扣除。

1 土方开挖深度,按基础垫层底至交付施工场地标高确定。

2 土方开挖宽度, 按基础垫层底宽度加工作面宽度确定。

3 挖沟槽长度按下列情况分别确定:

1) 墙基沟槽:外墙按设计图示中心线长度计算;内墙按图示基础底面之间净长线长度(即基础垫层底之间净长度)计算;内外突出部分(垛、附墙烟囱等)体积并入沟槽土方工程量内计算。

2) 管道沟槽:按设计图示中心线长度计算。

4 各种井类及管道接口等处需加宽增加的土方量,区分不同类管道按

97

折算系数折算体积后并入挖沟槽土方体积内计算,折算系数见下表:

管道类型计算基础折算系数

排水管道、焊接钢管 1.05

管道沟槽土方工程量

其他管道(除焊接钢管外) 1.03

3、明确了土方运输工程量计算规则:

“1.1.3 土方运输工程量,按挖、填土方结合施工组织设计按实以体积计算。土方运输距离按施工组织设计以挖方区重心至填土区重心或弃土区重心之间最短距

离确定。其中:1 铲运机运土运距,按挖方区重心至卸方区重心加转向距离45m计算;2 采用人力垂直运土运距折合水平运距7倍计算”。

4、完善了截(凿)桩头工程量计算规则,1.1.4共分3点,其中第1、3点均为

新补充规则。

5、修改了石方工程量计算规则,明确了允许超挖量,“1.2.1 开凿、爆破石

方工程量按设计图示尺寸以体积计算,允许超挖量并入岩石挖方量内计算。平基、沟槽、基坑开凿或爆破岩石,其开凿和爆破宽度及深度允许超挖量为:普坚石和次坚石为200mm、特坚石为150mm”。

6、1.2.2条补充了石方运输工程量计算规则。

7、第1.3.2条在06综合定额的基础上,对人工挖孔桩工程量计算中有关淤泥流砂增加费、入岩增加费的规则进行了完善。

8、1.4节第3点对基础回填的计算规则进行了修改,区分两种情况,具体如下:交付施工场地标高高于设计室外地坪时,按设计室外地坪以下挖方体积减去埋设的基础体积计算(包括基础垫层及其他构筑物);交付施工场地标高低于设计室外地坪时,按高差填方体积与挖方体积之和减去98

埋设基础体积(包括基础垫层及其他构筑物)计算。

9、按照子目设置,增加了软基处理的工程量计算规则。

四、定额子目修改情况

1、增加子目主要有:

(1)挖土机挖沟槽、基坑土方共3个子目;

(2)挖土机挖沟槽、基坑土方自卸汽车运土方共4个子目;

(3)挖土机挖淤泥、流砂自卸汽车运淤泥、流砂共2个子目;

(4)破碎机胀裂石方共3个子目;

(5)凿岩机破碎岩石方共4个子目;

(6)人工挖孔桩挖土(石)方入岩静力爆破法增加费共1个子目;

(7)回填土夯实机夯实(区分平地、槽坑)共1个子目;

(8)压路机碾压石方共1个子目;

(9)铺设土工格栅共1个子目;

(10)抛石挤淤(区分人工炮石、机械推运)共1个子目。

(110其他软基处理部分为原第二章桩基础工程移入。

2、挖运土方本节有9小节共63个子目。

A.1.1.1平整场地、原土打夯均以面积计算。在具体计算规则上有一些区别,平整场地工程量,按照……;原土打夯按照设计图示尺寸以面积计算。

A.1.1.2、A.1.1.3人工挖运土方,包括一般土方、基坑沟槽土方,包括一二三四类土、淤泥流砂,人工运土一般仅指场内运输。

A1.1.4,A1.1.10主要是机械挖运土方。

99

3A1.1.11截(凿)桩头,计量单位按照m、个或根计算,具体要看什么样的桩。桩头钢筋人工截断以根为计量单位,机械切割预制桩头以个为计量3单位,人工凿深层搅拌桩桩头以个为计量单位,其他桩人工凿桩头以m为计量单位。

3、挖运石方本节有13小节共63个子目,包括人工凿岩石、打眼爆破石方、石方场内运输、破碎岩石、静力爆破、控制爆破、挖运松散石方等。

4、软基处理工程是从现行定额桩基础工程移入过来的,但在结构上进行了调整。主要体现在:现行定额地基强夯子目包括了普夯和点夯,单独的普夯无法适用。因此,增加了满夯的子目。

5、本章定额水平有一定程度的调整,人工水平普遍提高10%,个别子目人工水平提高幅度更大。主要调整项目有:“挖土机挖沟槽、基坑土方及挖土机挖沟槽、
