当前位置:文档之家› 工程测量规范GB50026-2007(高程控制)

工程测量规范GB50026-2007(高程控制)

工程测量规范GB50026-2007(高程控制)
工程测量规范GB50026-2007(高程控制)

《工程测量规范》GB50026-2007条文说明--高程控制测量

4.1 一般规定

4.1.1 高程控制测量精度等级的划分,仍然沿用《93规范》的等级系列。

对于电磁波测距三角高程测量适用的精度等级,《93规范》是按四等设计的,但未明确表述它的地位。本次修订予以确定。

本次修订初步引入GPS拟合高程测量的概念和方法,现说明如下:

1 从上世纪90年代以来,GPS拟合高程测量的理论、方法和应用均有很大的进展。

2 从工程测量的角度看,GPS高程测量应用的方法仍然比较单一,仅局限在拟合的方法上,实质上是GPS平面控制测量的一个副产品。就其方法本身而言,可归纳为插值和拟合两类,但本次修订不严格区分它的数学含义,统称为“GPS拟合高程测量”。

3 从统计资料看(表9),GPS拟合高程测量所达到的精度有高有低,不尽相同,本次修订将其定位在五等精度,比较适中安全。

4.1.2 区域高程控制测量首级网等级的确定,一般根据工程规模或控制面积、测图比例尺或用途及高程网的布设层次等因素综合考虑,本规范不作具体规定。

本次修订虽然在4.1.1条明确了电磁波测距三角高程测量和GPS拟合高程测量的地位,但在应用上还应注意:

1 四等电磁波测距三角高程网应由三等水准点起算(见条文4.3.2条注释)。

2 GPS拟合高程测量是基于区域水准测量成果,因此,其不能用于首级高程控制。4.1.

3 根据国测[1987]365号文规定采用“1985国家高程基准”,其高程起算点是位于青岛的“中华人民共和国水准原点”,高程值为72.2604m。1956年黄海平均海水面及相应的水准原点高程值为72.289m,两系统相差-0.0286m。对于一般地形测图来说可采用该差值直接换算。但对于高程控制测量,由于两种系统的差值并不是均匀的,其受施测路线所经过地区的重力、气候、路线长度、仪器及测量误差等不同因素的影响,须进行具体联测确定差值。

本条“高程系统”的含义不是大地测量中正常高系统、正高系统等意思。

假定高程系统宜慎用。

4.1.4 高程控制点数量及间距的规定,是根据历年来工程测量部门的实践经验总结出来的,便于使用且经济合理。

4.2 水准测量

4.2.1 关于水准测量的主要技术要求:

1 本规范水准测量采用每千米高差全中误差的精度系列与现行国家标准《国家一、二等水准测量规范》GB 12897和《国家三、四等水准测量规范》GB 12898相同。虽然这一系列对程测量来讲并不一定恰当适宜,但从水准测量基本精度指标的协调统一出发,本规范未予变动。五等水准是因工程需要而对水准测量精度系列的补充,其每千米高差全中误差仍沿用《93规范》的指标。

2 本条所规定的附合水准路线长度,在按级布设时,其最低等级的最弱点高程中误差为3cm左右(已考虑起始数据误差影响)。

3 本条中的附合或环线四等水准测量,工测部门都采用单程一次测量。实践证明是能达到规定精度的;因为四等水准与三等水准使用的仪器、视线长度、操作方法等基本相同,只有单程和往返的区别;按此估算,四等水准单程观测是能达到规定精度指标的。

4 关于山地水准测量的限差。

在山地进行三、四等水准测量时,由于受客观条件的限制,其往返较差、附合或环线闭合差的限值可适当放宽,分别为±15√L和±√25 L。但实测中,其限差常以测站数n 来衡量,为此将上述限差转换为每站中误差的限差,通常每千米按16站计算,即

5 结点间或高级点间的路线长度,是基于以下两种图形进行推论的。

图2中,“⊙”表示高级点,“.”表示最弱点(由于图形的对称性,图中未标出全部最弱点)。

推论可知:附合水准路线的最弱点在路线的中部,结点网的最弱点位于每个环节的3/4处。欲使两种图形最弱点的高程中误差相等,结点网的各环节长度应为单一附合水准路线长度的2/3倍。

故本规范表4.2.1的注1中,采用0.7倍的指标。

4.2.2 关于水准测量所使用的仪器及水准尺:

1本次修订补充了,三等水准测量所使用补偿式自动安平水准仪的补偿误差△α不应超过0.5″,数字水准仪条形码尺米间隔平均长与名义长之差,不应超过0.10mm的要求。

2 对于水准仪的视准轴与水准管轴的夹角i,水准尺的米间隔平均长与名义长之差的

限值,仍采用《93规范》的指标。

以上两款中的相关检验指标是根据多年来实践经验得出的,也与仪器的等级相适应,同时也是作业中应当满足的。

4.2.4 水准观测的主要技术指标,是基于不同型号的水准仪和不同类型的水准尺,按水准观测的误差理论进行分析推算,并结合历年来工程测量单位的实践经验,补充、调整而成的。规范修订将数字水准仪归类于相应等级的光学水准仪中,并按相应等级的要求作业。4.2.6 由于交通、水利等国家基础建设的快速发展,跨河水准在工程测量中的应用越来越多,故本次修订增加跨河水准测量内容。跨河水准测量的主要技术要求,是根据我国航务测量部门长期的经验总结制定的。对于工程测量单位较少涉及的大型跨越项目(跨越距离>400m),其技术要求,可参考相关国家标准或行业标准执行。必要时,在满足工程精度要求的前提下,也可单独制定跨河水准测量方案。

4.2.7 关于水准测量数据处理的精度评定公式:

水准测量的精度评定,通常采用(42)、(43)两个公式计算。

(42)式是利用测段的往返高差不符值来推求水准观测中误差,主要反映了测段间偶然误差的影响,因此称为水准测量每千米高差的偶然中误差。

(43)式是利用环线的闭合差来推求水准观测中误差,反映了偶然误差和系统误差的综合影响,因此称为水准测量每千米高差的全中误差。

4.3 电磁波测距三角高程测量

4.3.2 电磁波测距三角高程测量的主要技术要求:

1 直返觇观测每千米高差中误差。

1)直返觇观测每千米高差中误差的计算公式为:

2)各项误差估算:

测距误差:m S对高差的影响与垂直角α的大小有关,一般中、短程电磁波测距仪器的测距精度mS,为5+5ppm×D,由于测距精度高,因此它对高差精度的影响很小。

测角误差:垂直角观测误差m 0对高差的影响随边长S的增加而增大,这一影响比测边误差的影响要大得多。为了削减其影响,主要从两方面考虑,一是控制边长不要太长,本规范规定不要超过lkm。二是增加垂直角的测回数,提高测角精度。

测角误差估算如下:

根据本规范4.3.3条中指标差较差和垂直角较差的规定限差,即,四等为7″,五等为10″。则相应的m半测回值,四等为3.5″,五等为5″。四等3测回观测的测角中误

差为1.43″,五等2测回观测的测角中误差为2.5″。该推算结果和1985年在广东珠海地区的实验结果是吻合的,多年来的工程实践证明,也是容易达到的。这里需要提出的是,2″级全站仪和电子经纬仪的垂直角观测精度通常为2″,2″级光学经纬仪的垂直角观测精度相对较低,且不同厂家的仪器差别较大,所以,当采用2″级光学经纬仪进行垂直角测量时,应根据仪器的垂直角检测精度适当增加测回数,以3~6测回为宜。

大气折光影响的误差:垂直角采用对向观测,而且又在尽量短的时间内进行,大气折光系数的变化是较小的,因此,即刻进行的对向观测可以很好地抵消大气折光的影响。但实际上,无论采取何种措施,大气折光系数不可能完全一样,直觇和返觇时的K值总会有一定差值,所以,对向观测时m△k应是直返觇大气折光系数K值之差的影响。

根据在河南信阳市郊区平坦地的电磁波测距三角高程测量试验研究资料,计算出1h、0.5h、15min折光系数变化的影响如表6所示。

仪器和觇标的量高误差:作业时仪器高和觇标高各量两次并精确至lmm,其中误差按1~2mm计。

顾及以上四种主要误差的影响,即测距中误差取5+5ppm×D;垂直角观测中误差,四等取2″,五等取3″;折光系数按1h变化估计;仪器和觇标的量高中误差取2mm,可推算出电磁波测距三角高程对向观测的每千米高差中误差(见表7)。

从表7验算可看出,边长为1km时,每千米高差测量中误差四等可达7.6mm、五等可达11mm,若再顾及其他系统误差的影响,如垂线偏差等,则要满足四等10mm、五等15mm是不困难的。

2 电磁波测距三角高程测量的对向观测高差较差。

1)一些试验和工程项目证明:用四等水准测量的往返较差20mm √L要求电磁波测距三角高程测量的对向观测较差是很难达到的。试验结果统计见表8,其较差取√30 D。从表8可看出:对于±30 √D的限差要求,也有相当比例的直返觇较差超限。

2)大气折光对直返觇较差的影响比对高差平均值的影响大2~3倍(表6)。

3)垂线偏差对直返觇较差也有一定影响。

顾及以上三点,本规范将四等对向观测高差较差放宽至±√40 D;五等相应调整为±√60 D。

3 附合或环形闭合差。

由于对向观测高差平均值能较好地抵消大气折光的影响,并顾及其他影响因素,本规范表4.3.2中附合或环形闭合差规定为:四等±20√ΣD,五等±30√ΣD,即和四、

五等水准测量的限差相一致。

4 有些学者认为:“三角高程测量的误差大致与距离成正比,因此其‘权’应为距离

平方的倒数,不能简单的套用水准测量的精度估算与限差规定的形式。”修订组认为,本次规范修订正式将电磁波测距三角高程测量应用于四五等高程控制测量,因此其主要技术指标,如每千米高差全中误差、附合或环线闭合差必须与水准高程控制测量相一致。

至于观测权的问题,需在水准测量和电磁波测距三角高程测量混合平差时考虑。4.3.3 为了减少大气折光对电磁波测距三角高程测量精度的影响(参见表6),要求即刻

迁站进行返觇测量,这样整个测线的环境条件相对稳定,折光系数变化不大,取往返高差的平均值可削弱折光差的影响。

4.3.4 由于电磁波测距三角高程测量,大多是在平面控制点的基础上布设的。测距边超过200m 时,地球曲率和折光差对高差将产生影响,因此,本条1 款规定应进行此项改正计算。

地形图测量技术设计书要点

XXXXXX 1﹕500数字化地形图测量 技术设计书 批准单位:申报单位: 审批意见:总工程师: 20xx年xx月xx日主要设计人: 20xx年xx月xx日审批人: 20xx年xx月xx日

目录 一、测区概况 二、设计及作业依据 三、已有资料情况 四、平面坐标系统、高程系统和基本等高距 五、各等级控制点埋石、密度 六、基础控制测量 七、图根控制测量 八、地形图测绘 九、保证质量主要措施和要求 十、成果资料的整理与上交 Xxx区1﹕500 数字化地形图测量 技术设计书 为满足XXXXXX需要,为统一技术要求,以保证成果质量,盐城市乾泰工程测量有限公司特编写本技术设计书。 一、测区概况 测区位于,周边约29平方公里的范围,交通较为便利。 测区地形以平原地为主,部分地区上有树,测区内耕地大部分为旱地,有部分水稻田。 二、设计及作业依据 1.GJJ8—99《城市测量规范》 2.GB12898—91《国家三、四等水准测量规范》 3.GB/T7929—1995《1:500、1:1000、1:2000地形图图式》 4.CJJ73—97《全球定位系统城市测量技术规程》 5.GB14912—94《大比例尺地形图机助制图规范》 6.GB/T17160—1997《1:500、1:1000、1:2000地形图数字化规范》 7.审批后的本技术设计书 本设计书未提及的,按GJJ8—99《城市测量规范》;GB/T7929—1995《1:500、1:1000、1:2000地形图图式》为准。

三、已有资料情况 1.控制资料 ①由XX市规划局提供,Ⅱ、Ⅲ等三角点X个(XXX、XXX、.... ...)可作为测区布设首级控制测量平面控制的起算点。 ②由XX市规划局提供,Ⅲ等以上水准点可作为首级控制测量高程控制的起算点(XXX、XXX、.... ...)。 ③上述成果为1980西安坐标系,1985国家高程基准。 ④测区内已有一级导线点、GPS点可利用。因坐标系不同,需经转换检测符合要求后方可使用。 2.地形图资料 由XX市规划局提供的1:10000影像图,标有测区范围及1:500、1:2000地形图测图范围,1:50000地形图可作为工作计划用图。 测区内有部分不同坐标系的1:500、1:1000、1:2000地形图,可进行连测转换经内业数字化后使用。 四、平面坐标系统、高程系统和基本等高距 1.平面坐标采用1980西安坐标系(1954北京坐标系参考椭球,中央子午线114°)。2.高程系统采用1985国家高程基准; 3.基本等高距,1:500地形图为0.5m, 1:2000地形图为1m。 五、各等级控制点埋石、密度 1.在地面埋设一般普通标石(标石由甲方提供),四等点应做40cm×40cm,厚10cm 的护面;并在基坑内浇铸混凝土。在建筑物楼顶埋设的标石,规格按《城市测量规范》执行, 2.四等点编号前冠以Ⅳ,如Ⅳ01、Ⅳ02……。一级点以测区为单位全区统一编号,在点号前冠Ⅰ,如Ⅰ001、Ⅰ002……。 3.埋石点的密度,四等点在测区内大致均匀布设30个点,。一级点的布设(包括四等点)平均每1幅图(按1:500分幅)不少于一点;1:2000区域一幅上不少于5点。在城镇和较大的建筑区内应增加埋石点的密度,在居民地附近至少保证有一对点,对点之间应通视。

控制测量技术设计书

虎石台地区控制测量设计书 班级09181 组别第一小组

控制测量技术设计书 一、任务概述 1、测量要求 根据工程建设的要求,结合测区自然地理条件的特征,选择最佳布网方案,保证在所规定的期限内完成生产任务。应委托方要求,测量虎石台地区三等控制网与即要考虑与原城镇三等网的联系,又要考虑镇内的个小区的独立性,充分体现布网的高精度和便利性。按设计要求将虎石台控制网沿测区周围布设,设计精度为三级。并按主轴线分成两个区域做到每个区域各有五个控制点。测区附近要埋设六个GPS水准点。另外,还要根据布好的控制网实地放样出19个轴线点,并埋设标石。 2、测区范围 本测区范围:虎石台镇整部,三条主干道,一条铁路,南至詹屯,北至新城子,东至国道,西至道义开发区。占地约25平方公里。此次控制,地形测量执行以下技术标准,规范及规定﹕ GB50026-93《工程测量规范》 GB12898-91《国家一、二水准测量规范等》 GB/T18314-2001《全球定位系统测量规范》 二、测区的自然地理条件 1、地理概况 本测区为沈阳市沈 北新区虎石台镇,面积约 25km2,测区地势较为平 坦,但高楼、小区及树木 等较多给控制测量带来 一定困难。该地区大气能 见度差,测区内杂草丛 生,给外业测量工作带俩 很大不便。 2、气候条件 测区气候干旱,早晨

多雾,夏季炎日,年降水量600-920mm,大多集中在夏秋两季,全年平均气温已七、八月份最高。最高气温可达+38度,最低气温可至-19.7度,冬季多北风,西北风,夏季多东南风,最大风速为25-32m/s,最大风力可到11级。 3、交通情况 测区内中间有国道(南北走向),南侧有城镇道路(东西走向),西侧有铁路,陆路交通方便。 三.已有测量成果及利用 (虎石台基础控制测量) 一.实习目的和任务: ⑴初测目的:根据测量资料进行纸上定线和相关的内业工作,初 步确定采用的路线方案,为编制初步设计提供所需的基础资料。 ⑵定测目的:通过现场测量并进行优化,再实地放线定桩确定构 造物的位置,为施工设计提供资料 二.工程资料 (一)、资料的收集利用: 1.沈阳测绘局III等以上三角点成果(见下表)。 2.沈阳测绘局III等以上水准点成果(见下表)。 已知三角点、水准点成果表 4.高程控制部分:二等水准点有虎石台公园北门(dt31),建设南一路(dt10),矿中(dt30),国道北侧(dt29)四点。 (二)、技术依据: ①《控制测量规范》。 ③GB12898-91《国家三、四等水准测量规范》。

平面及高程控制网复测方案

汉口至阳逻江北快速路(江岸段、黄陂段)工程八厂联防段、武湖街、花楼街段、沙口村段施工第一标段(二次公告)项目部 施 工 加 密 控 制 网 测 量 方 案 编制: 审核: 审批: 武汉市市政建设集团有限公司 编制日期:2016年6月

目录 第一章工程概况 (1) 第二章测区概况 (1) 第三章复测内容 (2) 3.1平面控制网的复测 (2) 3.2高程控制网的复测 (2) 3.3对控制网加密点联测 (2) 第四章导线已知控制点 (2) 第五章测量的技术依据 (3) 5.1测量技术依据 (3) 第六章人员及仪器的投入 (3) 6.1人员的组织 (3) 6.2设备的组织 (3) 第七章施工控制网复测 (4) 7.1平面控制 (4) 7.2高程控制 (6) 7.3控制点加密要求 (8)

第一章工程概况 江北快速路为城市快速路,项目线路经二七长江大桥、八厂联防段、朱家河、谌家矶段、新河、黄陂武湖段、新洲阳逻段,止点为余泊大道和柴泊大道交叉口,主路全长约27KM。而本项目路段为八厂联防段设计桩号范围为K1+610-K4+140,本路段主线全长2530m,均为路基。主路临江侧利用边坡平台设置防汛道路,长约2533m;局部设置防汛道路连接线通主路与防汛道路,防汛道路连接线共计2段,长约119m。本路段主要工程内容包括路线、路基、路面工程、闸口工程。 第二章测区概况 本项目为八厂联防路段,起点里程为K1+610,终点里程为K4+140,其中本标段内已知控制点四个分别为HY43、HY44、HY53、HY54,在本标段前后相接的其他标段,我们需要共同取1-2个控制点进行复测,控制点为HY42、HY45、HY51、HY52。其中在汛期内HY53和HY54处于江水侵泡状态,故对HY42、HY43、HY44、HY45、HY51、HY52控制点进行复测。 测量方法 平面到线加密测量精度统计 该段导线加密测量时,采取附和导线的测量方法,按四等精度要求进行。使用全站仪(科利达),仪器标称精度为1″、±1+1.5ppm。导线水平角度采用全测回法观测4个个测回;斜距及竖直角均往返对向观测3个测回,测距时在仪器内置入当时气象条件,取往返观测的平均值作为边长成果。导线平差计算之前,首先对导线的方位角闭合差、测角中误差、测距中误差、导线全长相对闭合差进行计算。当各项精度指标满足规范要求后,在进行严密平差计算。

控制测量技术设计书45450

某县城第二次土地调查(城镇部分) 控制测量技术设计书 项目编号 批准单位:申报单位 审批意见:总工程师: 编写人: 审批人: 日期:

目录 1 任务概况 (3) 2 测区概况 (4) 3已有资料分析与利用 (4) 4 作业依据 (5) 5 作业的主要仪器设备 (5) 6 控制测量 (6) 7 ……………………………………………………..错误!未定义书签。

某县第二次土地调查(城镇部分) 控制测量技术设计书 1 任务概况 第二次土地调查是一项重大的国情国力调查。开展第二次土地调查,全面查清我国土地利用现状主,是贯彻落实科学发展观,加强和改善土地调控、严格土地“闸门”需要;是严格保护耕地特别是基本农田,保障国家粮食安全,实现国家长治久安的需要;是充分挖掘土地利用潜力,大力推进节约集约用地,推动建设资源节约型社会的需要,是加强各级政府执政能力建设、提高国土资源管理水平的需要。城镇地籍调查是第二次全国土地调查的重要部分,是城市发展、规划、管理的基础,是国土资源管理的重要手段。 受某县国土资源局委托,曲靖地源勘测科技有限责任公司承担了某县某县城第二次土地调查(城镇部分)的任务,该任务具体工作内容如下: 1. 某县城四等GPS平面控制网,同步建立GPS拟合高程控制网,控制面积16.7平方公里; 2. 图根控制测量; 3.对测区16.7平方公里进行权属调查 4. 1:500标准分幅地籍图测绘; 5.宗地图编绘; 6. 面积量算,统计汇总; 7. 地籍数据库建设; 8. 有关技术设计,工作报告,技术报告,数据库建设报告编写 项目工期要求:全部工作在6月30日前完成。

高速铁路二等高程控制网施工复测(可编辑修改word版)

高速铁路二等高程控制网施工复测 1.一般规定 1.1工程开工前,施工单位应会同设计单位参加由业主组织并有监理单位参与的控制桩和测量成果资料交接工作。 1.2施工单位应对设计单位交付的高程控制网进行同精度复测。 1.3为确保高速铁路轨道的线性,相邻施工标段、相邻施工单位之间应共同协商并现场确认交界处附近的同一个水准点作为搭接和公共点进行复测。双方应签订共用控制点协议并使用满足精度要求的相同高程成果。 1.4线下工程开工前或至迟在结构工程施工前应完成二等水准点的复测工作。 1.5高程复测应采用几何水准测量。 1.6高程控制网布网要求应按表1.6 规定执行。 表 1.6 控制网布网要求 1.8测量仪器的配置应符合下列规定。 水准仪标称精度应不低于DS1并应配相应的因瓦尺。 L 1.9当复测的水准基点间高差不符值二等超过6 时应再次测量确认;当核实复测精度符合相应等级要求后,应将复测成果报设计单位认定。满足精度要求时,应采用设计成果。 2.高程控制网复测 2.1二等水准基点的复测和加密测量可采用几何水准同时进行。 2.2高程控制网复测宜优先使用满足精度要求的电子水准仪。若采用补偿式自动安平水准仪时,其补偿误差△α不应超过0.2″,并应符合《国家一、二等水准测量规范》(GB/T 12897-2006)、《新建铁路工程测量规范》的相关规定。二等水准测量的主要技术标准应符

合表2.2-1 的规定。水准测量作业的主要技术要求应符合表 5.2-2 的规定。观测的读数限差应符合表5.2-3 规定。 表 2.2-1 水准测量主要技术标准 注:L 为往返测段、附合或环线的水准路线长度,单位为km。 表 2.2-2 水准测量作业的主要技术要求 2.3二等水准测量应进行测段往返观测。测站观测宜采用下列观测顺序: 往测:奇数站采用“后-前-前-后”,偶数站采用“前-后-后-前”。 返测:奇数站采用“前-后-后-前”,偶数站采用“后-前-前-后”。 由往测转向返测时,两根标尺应互换位置。 2.4二等水准测量观测读数和记录的数字取位: 表2.4.1 二等水准测量读数取位 仪器读数取位(mm) DS05 0.05 DS1 0.1 数字水准仪0.01 表 5.4.2 二等水准测量计算取位

工程测量规范

工程测量规范 工程测量规范GB50026-93 第1章总则 第2章平面控制测量 一般规定 设计、选点、造标与埋石 水平角观测 距离测量 内业计算 第3章高程控制测量 一般规定 水准测量 电磁波测距三角高程 第4章地形测量

一般规定 图根控制测量 一般地区地形测图 城镇居住区地形测图第四节城镇居住区地形测图工矿区现状图测量 水域地形测量 地形图的修测 第5章线路测量 一般规定 铁路、公路测量 架空索道测量 自流和压力管线测量 架空送电线路测量 第6章绘图与复制 一般规定

绘图 编绘 晒蓝图、静电复印与复照 翻版、晒印刷版与修版 打样与胶印 第7章施工测量 一般规定 施工控制测量 工业与民用建筑施工放样 灌注桩、界桩与红线测量 水工建筑物施工测量 第8章竣工总图的编绘与实测一般规定 竣工总图的编绘 竣工总图的实测

第9章变形测量 一般规定 水平位移监测网 垂直位移监测网 水平位移测量 垂直位移测量 内业计算及成果整理 附录一本规范名词解释 附录二平面控制点标志及标石的埋设规格 附录三方向观测法度盘和测微器 附录四高程控制点标志及标石的埋设规格 附录五建筑物、构筑物主体倾斜率和按差异沉降推算主体倾斜值的计算公式 附录六基础相对倾斜值和基础挠度计算公式 附录七本规范用词说明 工程测量规范-总则

工程测量规范 第1章总则 第1.0.1 条为了统一工程测量的技术要求,及时、准确地为工程建设提供正确的测绘资料,保证其成果、成图的质量符合各个测绘阶段的要求,适应工程建设发展的需要,制订本规范。 第条本规范适用于城镇、工矿企业、交通运输和能源等工程建设的勘察、设计、施工以及生产(运营)阶段的通用性测绘工作。其内容包括控制测量,采用非摄影测量方法的1∶500~1∶5000比例尺测图、线路测量、绘图与复制、施工测量、竣工总图编绘与实测和变形测量。 对于测图面积大于50K㎡的1∶5000比例尺地形图,在满足工程建设对测图精度要求的条件下,宜按国家测绘局颁发的现行有关规范执行。 第条工程测量作业前,应了解委托方对测绘工作的技术要求,进行现场踏勘,并应搜集、分析和利用已有合格资料,制定经济合理的技术方案,编写技术设计书或勘察纲要。工程进行中,应加强内、外业的质量检查。工程收尾,应进行检查验收,做好资料整理、工程技术报告书或说明书的编写工作。 第条对测绘仪器、工具,必须做到及时检查校正,加强维护保养、定期检修。

附1(高程控制测量)

附一: 高程控制测量 1、一般规定 1.1 高程控制测量的精度等级的划分,依次为二、三、四、五等,各等级高程控制宜采用水准测量,四等及以下等级可采用电磁波测距三角高程测量,五等也可采用GPS拟合高程测量。 1.2 首级高程控制网的等级,应根据工程规模、控制网的用途和精度要求合理选择。首级网应布设成环形网,加密网宜布设成附合路线或结点网。 1.3 测区的高程系统,宜采用1985国家高程基准。在已有高程控制网的地区测量时,可沿用原有的高程系统;当小测区联测有困难时,也可采用假定高程系统。 1.4 高程控制点间的距离,一般地区应为1~3km,工业厂区、城镇建筑区宜小于1km。但一个测区及周围至少应有3个高程控制点。 2 水准测量 2.1 水准测量的主要技术要求,应符合表2.1的规定。

注:1)结点之间或结点与高级点之间,其路线的长度,不应大于表中规定的0.7倍。 2)L为往返测段、附合或环线的水准路线长度(km);n为测站数。 3)数字水准仪测量的技术要求和同等级的光学水准仪相同。 2.2 水准测量所使用的仪器及水准尺,应符合下列规定: 1)水准仪视准轴与水准管轴的夹角i,DS1型不应超过15秒,DS3型不应超过20秒。 2)补偿式自动安平水准仪的补偿误差?α对于二等水准不应超过0.2秒,三等不应超过0.5秒。 3)水准尺上的米间隔平均长与名义长之差,对于因瓦水准尺,不应超过0.15mm;对于条形码尺,不应超过0.10mm;对于木质双面水准尺,,不应超过0.5mm。 2.3 水准点的布设与埋石,除满足4.1.4条外还应符合下列规定:1)应将点位选在土质坚实、稳固可靠的地方或稳定的建筑物上,且便于寻找、保存和引测;当采用数字水准仪作业时,水准路线还应避开电磁场的干扰。 2)宜采用水准标石,也可采用墙水准点、标志及标石的埋设应符合附录D的规定。 3)埋设完成后,二、三等点应绘制点之记,其他控制点可视需要而定,必要时还应设置指示桩。

控制测量技术设计书

控制测量技术设计书 1.工程名称及任务。 2.测区概况简述。 3.已有资料的来源及分析、利用论证。 4.坐标系统的选择及处理方法的论证,起始数据的配置和处理。 5.水平控制网布设方案阐述,其中包括: (1)首级网的等级和布网方式,以及本次控制网在精度和密度方面对日后布设加密网的保证。 (2)控制网(点)精度估算的简要过程及结果。 (3)从经济上、技术上、精度上对两个以上布网方案进行对比论证,从中确定一个最优方案。 (4)填写精度统计表。 6.技术依据及作业方法。内容主要包括: (1)工程执行的规范及施测细则。 (2)觇标及标石图并注明规格,材料及埋设方法(绘出示意图)。 (3)仪器的选择及检验项目要求。 (4)观测方法及各项限差(参阅规范或教材,不能杜撰)。 (5)概算内容和平差方法。 7.工作量综合计算及工作进程计划表(自行估计)。 8.需用的主要仪器设备(包括名称、型号和标称精度)、材料及经费预算。 9.工程项目完成后应提交的资料清单。

目录 一.测区情况 1.1测区位置及面积 1.2地理状况 二.作业依据 三.测区已有资料及利用 3.1平面控制资料 3.2高程控制资料 3.3其他资料 四.平面控制测量 4.1E级GPS测量 4.2三级导线测量 五.高程控制测量 5.1四等水准测量 5.2光电测距三角高程测量 六.一级导线、水准测量和光电测距三角高程测量平差计算6.1观测数据的检查 6.2平差计算 七.提交成果资料 7.1技术总结 7.2控制点成果表的制作 7.3控制网图的制作要求

八.图根控制测量 8.1图根导线 8.2图根高程测量 8.3平差计算 8.4提交资料 九.附图、附表、附件 本次实习的目的是了解控制测量作业的全过程,通过对长沙县水渡河及其周边地区实现控制测量,巩固课堂学习的理论知识,将理论及实践有机结合,提高理论水平及外业操作能力。 一.测区情况 1.1测区位置及面积 东经113°,北纬28°向涉及周围13km左右。 施测范围呈不规则形状,范围面积约14km2。 1.2地理状况 测区位于长沙县水渡河区,交通便利。东至水渡河大桥、筒灰村、望新村、孙家坡、长沙人民政府一线,南到开元路、国防科大,西沿洪山路一线,北止水渡河。 测区为经济开发区,农田。构成了以经济开发去为主的城市建筑物,以星沙大道、开元路、洪山路、潇湘西路、湘龙路及附属街坊的建筑区,西北边的成片 农田,该区地势平坦,便于开展成片测绘作业,测区东南部建筑密度较大,对于开展成片测绘作业有一定的影响。

精密工程控制网测量复测方案

大连铁路枢纽改造工程SN2标段第二项目部精密工程控制测量网 复测方案 (DIK44+~DIK53+640) 编写: 复核: 批准: 中铁二十一局集团有限公司 大连铁路枢纽改造工程SN2标段第二项目部 二零一三年三月

目录 1.概述.................................................... 错误!未定义书签。 2.复测技术依据............................................ 错误!未定义书签。 3.已有成果资料............................................ 错误!未定义书签。 4.精测网复测内容及精度要求................................ 错误!未定义书签。复测工作内容........................................................ 错误!未定义书签。复测精度总体控制.................................................... 错误!未定义书签。复测的具体精度控制标准.............................................. 错误!未定义书签。 5.外业观测的实施.......................................... 错误!未定义书签。高程控制测量作业实施计划............................................ 错误!未定义书签。平面控制测量作业实施计划............................................ 错误!未定义书签。 6.精测网复测数据处理和平差方法............................ 错误!未定义书签。高程控制网复测数据处理和平差........................................ 错误!未定义书签。平面控制网复测数据处理和平差........................................ 错误!未定义书签。 7.问题处理与复测评判...................................... 错误!未定义书签。CPI控制网复测评判方法及标准......................................... 错误!未定义书签。CPII控制网复测评判方法及标准........................................ 错误!未定义书签。

工程测量规范GB50026-93

工程测量规范GB50026-93 主编部门:中国有色金属工业总公司 批准部门:中华人民共和国建设部 施行日期:1993年8月1日 关于发布国家标准《工程测量规范》的通知 建标〔1993〕242号 根据国家计委计综〔1986〕250号文的要求,由中国有色金属工业总公司会同有关部门共同修订的《工程测量规范》,已经有关部门会审。现批准《工程测量规范》GB50026-93为强制性国家标准,自1993年8月1日起施行。原《工程测量规范》TJ26-78同时废止。 本标准由中国有色金属工业总公司负责管理,具体解释等工作由中国有色金属工业总公司西安勘察院负责。出版发行由建设部标准定额研究所负责组织。 中华人民共和国建设部 1993年1月3日 修订说明 本规范是根据原国家计委计标发〔1986〕250号文通知要求,由中国有色金属工业总公司负责主编,具体由中国有色金属工业总公司西安勘察院会同有关单位共同对原国家基本建设委员会、冶金工业部颁发的《工程测量规范》TJ26-78(试行)进行修订而成。 在修订过程中,修订组经过调查研究,广泛征求全国各地有关单位意见,根据体现政策、技术先进、经济合理、安全适用的要求,保留了原规范适用的条文,删除、修改了不适用或不完全适用的条文,增加了通过鉴定并广泛应用、行之有效的新技术和科研成果,经两次全国性会议讨论修改,最后会同有关部门审查定稿。 修订后的内容共9章40节及7个附录,除保留原规范的总则、平面控制测量、高程控制测量、地形测量、线路测量、绘图复制等章外,增订了施工测量、竣工总图编绘与实测、变形测量;以及地形图的修测,编绘,晒蓝图、静电复印与复照,翻版、晒印刷版与修版,打样与胶印等章节。调整了原章、节中的内容:平面控制测量中规定了三边网的主要技术要求;电磁波测距中规定了等级导线技术要求;高程控制测量中规定了电磁波测距三角高程测量的技术要求;地形测量中规定了电磁波测距仪极坐标法布设图根点的技术要求、速测仪施测的技术要求;线路测量中规定了各等级线路测量的统一技术规定。

工程测量规范新高程控制

《工程测量规范》GB50026-2007条文说明--高程控制测量 4.1 一般规定 4.1.1 高程控制测量精度等级的划分,仍然沿用《93规范》的等级系列。 对于电磁波测距三角高程测量适用的精度等级,《93规范》是按四等设计的,但未明确表述它的地位。本次修订予以确定。 本次修订初步引入GPS拟合高程测量的概念和方法,现说明如下: 1 从上世纪90年代以来,GPS拟合高程测量的理论、方法和应用均有很大的进展。 2 从工程测量的角度看,GPS高程测量应用的方法仍然比较单一,仅局限在拟合的方法上,实质上是GPS平面控制测量的一个副产品。就其方法本身而言,可归纳为插值和拟合两类,但本次修订不严格区分它的数学含义,统称为“GPS拟合高程测量”。 3 从统计资料看(表9),GPS拟合高程测量所达到的精度有高有低,不尽相同,本次修订将其定位在五等精度,比较适中安全。 4.1.2 区域高程控制测量首级网等级的确定,一般根据工程规模或控制面积、测图比例尺或用途及高程网的布设层次等因素综合考虑,本规范不作具体规定。 本次修订虽然在4.1.1条明确了电磁波测距三角高程测量和GPS拟合高程测量的地位,但在应用上还应注意: 1 四等电磁波测距三角高程网应由三等水准点起算(见条文4.3.2条注释)。 2 GPS拟合高程测量是基于区域水准测量成果,因此,其不能用于首级高程控制。4.1. 3 根据国测[1987]365号文规定采用“1985国家高程基准”,其高程起算点是位于青岛的“中华人民共和国水准原点”,高程值为72.2604m。1956年黄海平均海水面及相应的水准原点高程值为72.289m,两系统相差-0.0286m。对于一般地形测图来说可采用该差值直接换算。但对于高程控制测量,由于两种系统的差值并不是均匀的,其受施测路线所经过地区的重力、气候、路线长度、仪器及测量误差等不同因素的影响,须进行具体联测确定差值。 本条“高程系统”的含义不是大地测量中正常高系统、正高系统等意思。 假定高程系统宜慎用。 4.1.4 高程控制点数量及间距的规定,是根据历年来工程测量部门的实践经验总结出来的,便于使用且经济合理。 4.2 水准测量 4.2.1 关于水准测量的主要技术要求: 1 本规范水准测量采用每千米高差全中误差的精度系列与现行国家标准《国家一、二等水准测量规范》GB 12897和《国家三、四等水准测量规范》GB 12898相同。虽然这一系列对程测量来讲并不一定恰当适宜,但从水准测量基本精度指标的协调统一出发,本规范未予变动。五等水准是因工程需要而对水准测量精度系列的补充,其每千米高差全中误差仍沿用《93规范》的指标。 2 本条所规定的附合水准路线长度,在按级布设时,其最低等级的最弱点高程中误差为3cm左右(已考虑起始数据误差影响)。 3 本条中的附合或环线四等水准测量,工测部门都采用单程一次测量。实践证明是能达到规定精度的;因为四等水准与三等水准使用的仪器、视线长度、操作方法等基本相同,只有单程和往返的区别;按此估算,四等水准单程观测是能达到规定精度指标的。 4 关于山地水准测量的限差。 在山地进行三、四等水准测量时,由于受客观条件的限制,其往返较差、附合或环线

控制测量学高程控制网的布设

高程控制网的布设 5.2.1 国家高程控制测量 国家高程控制测量主要是用水准测量方法进行国家水准网的布测。国家水准网是全国范围内施测各种比例尺地形图和各类工程建设的高程控制基础,并为地球科学研究提供精确的高程资料,如研究地壳垂直形变的规律,各海洋平均海水面的高程变化,以及其他有关地质和地貌的研究等。 国家水准网的布设也是采用由高级到低级、从整体到局部逐级控制、逐级加密的原则。国家水准网分4个等级布设,一、二等水准测量路线是国家的精密高程控制网。一等水准测量路线构成的一等水准网是国家高程控制网的骨干,同时也是研究地壳和地面垂直运动以及有关科学问题的主要依据,每隔15~20年沿相同的路线重复观测一次。构成一等水准网的环线周长根据不同地形的地区,一般在1 000~2000km之间。在一等水准环内布设的二等水准网是国家高程控制的全面基础,其环线周长根据不同地形的地区在500~750km之间。一、二等水准测量统称为精密水准测量。 我国一等水准网由289条路线组成,其中284条路线构成100个闭合环,共计埋设各类标石近2万余座。全国一等水准网布设略图如图5-2所示。 图5-2 二等水准网在一等水准网的基础上布设。我国已有1 138条二等水准测量路线,总长为13.7万公里,构成793个二等环。 三、四等水准测量直接提供地形测图和各种工程建设所必须的高程控制点。三等水准测量路线一般可根据需要在高级水准网内加密,布设附合路线,并尽可能互相交叉,构成闭合环。单独的附合路线长度应不超过200km;环线周长应不超过300km。四等水准测量路线一般以附合路线布设于高级水准点之间,附合路线的长度应不超过80km。

2017年工程测量法律法规考试及答案

2017年工程测量法律法规考试及答案

————————————————————————————————作者:————————————————————————————————日期:

2017年工程测量法律法规试卷及答案 一、单选题【本题型共15道题】 1.涉密测绘地理信息,下列说法不正确的是() A.危害国家安全.主权和领土完整.民族尊严的地理信息 B.危害部门利益的地理信息 C.可能引起外交纠纷的地理信息 D.国民经济重要工程的地理信息 用户答案:[B] 得分:2.00 2. 在那部规章中测绘质量责任制、生产组织准备的质量管理、生产作业过程的质量管理、产品使用过程的质量管理、质量奖惩等作出规定。()。 A.《地理信息标准化工作管理规定》 B.《测绘计量管理暂行办法》 C.《测绘质量监督管理办法》 D.《测绘生产质量管理规定》 用户答案:[D] 得分:2.00 3. 测绘相关专业技术人员是() A.土地管理 B.导航工程 C.规划 D.地理国情监控

用户答案:[A] 得分:0.00 4.1:100万至1:5000国家基本比例尺地图.影像图和数字化产品最长更新周期( )。 A.每年1次 B.每2年1次 C.每3年1次 D.至少5年1次 用户答案:[D] 得分:2.00 5. 在那部中对测绘成果的汇交、保管、秘密范围和等级等作出了规定。() A.《中华人民共和国地图编制出版管理条例》 B.《中华人民共和国测量标志保护条例》 C.《中华人民共和国测绘成果管理条例》 D.《基础测绘条例》 用户答案:[C] 得分:2.00 6. 在那部规章中对地图审核主体、地图审核的申请与受理等作出了规定。() A.《外国的组织或者个人来华测绘管理暂行办法》 B.《地图审核管理规定》 C.《重要地理信息数据审核公布管理规定》 D.《国家基础地理信息数据使用许可管理规定》 用户答案:[B] 得分:2.00

测量控制网复测方案

目录 1、工程概况 (2) 2、编制依据 (2) 3、工作要求 (2) 4、起算数据 (2) 5、坐标及高程系统 (2) 6、人员配置与仪器设备 (2) 7、技术要求 (4) 8、导线网与水准网复测实施 (5) 9、控制测量成果表、技术结论 (5)

1、工程概况 2、编制依据 2.1《工程测量规范》 GB50026-2007; 2.2《城市测量规范》 CJJ/T8-2011。 3、工作要求 根据佛山市《施工测量管理办法》要求,对本工程施工控制点进行定期复测,包括导线点和水准点。本次测量从2020年2月23日至2020年2月25日完成外业测量及数据内业计算。 4、起算数据 以已知点M1、M2为依据,复测平面控制为闭合导线,起始边以M1、M2,终边M2、M1,经点J1、J2、J3-1。平面控制网用按照国家四等的要求测设,起算数据均为首级交桩点。 复测水准线路走向为:以M1为起算高程,做闭合水准测量,水准测量用四等水准要求测设。 5、坐标及高程系统 本次复测所采用的坐标及高程系统,与施工所提供的坐标及高程系统相一致。 5.1平面坐标系统 平面佛山市2000坐标系统。 5.2高程系统 1985国家高程系统。 6、人员配置与仪器设备 6.1人员配置 参加此次控制测量的主要人员有:

6.2仪器设备 本次控制测量使用的仪器情况见下表:

7、技术要求 7.1四等导线测量主要技术要求 7.2方向观测法水平角观测技术要求 7.3距离测量限差技术要求 量值。 7.4四等水准测量主要技术要求

7.5水准测量观测的视线长度、视距差、视线高度的要求 8、导线网与水准网复测实施 8.1四等导线网的复测 采用拓普康GTS-102N进行观测,仪器经测绘仪器计量定点单位检定合格,并在有效期内,仪器检定证书见附件,导线控制网内业数据计算见附件。 8.2四等水准的复测 采用DS320进行观测,仪器经测绘仪器计量定点单位检定合格,并在有效期内,仪器检定证书见附件,高程控制网内业数据计算见附件。 9、控制测量成果表、技术结论 本次复测按照《工程测量规范》 GB 50026-2007,《城市测量规范》 CJJ/T8-2011执行,观测方案合理,外业观测严谨,各项限差满足规范要求;资料齐全,整饰美观;起算数据来源可靠,数据处理方法正确,成果质量满足规范及有关技术要求。具体成果表见附件。

测量控制网的复测与管理

作业指导书报审表 表号:SYG/A403.005-2008

施工现场首级控制网及水准控制点,以及施工测量控制轴线桩是江苏射阳电厂三期工程施工的主要依据。网点的准确与否,直接影响到工程质量及其进度,为确保网点及网点内各建筑物主轴线控制桩的准确性及可靠性,现作如下规定: 1、首级控制网及水准控制点由公司测绘队专业测量员,根据建设单位和设计院提供的有效可靠的国家基准点、高程控制点和有关的测量成果资料及厂区总平面布置图布设建立。 2、施工现场的首级控制网及水准控制点,已经监理公司和分公司质量检验科验收合格,现已使用。在施工过程中,公司测绘队专业测量人员将在施工现场打桩结束后,主厂房开挖前进行复测,在以后的施工生产阶段,每隔3个月至6个月(厂房基础未出零米前每3个月)对其控制网的稳定性复测一次。复测基准:因考虑到施工区域内部分基础已施工完,就不在考虑从原始点引测至施工区域内,而取网内两个相对稳定的控制点为基准,对该网的稳定性进行复测、调整。其复测精度按一级导线的技术要求:采用二测回测角,测角中误差小于±6”;测距往返相互观测,读数三次,边长数值经仪器自动进行温度、气压改正,测距相对中误差小于1/10000。 2.1、点位附近打锤击桩后; 2.2、有车辆碾压、撞击的痕迹; 2.3、表面有明显开裂或变形; 2.4、使用过程中发现点位有偏差; 公司测绘队专业测量人员针对以上情况及时复测、调整,并将复测结果申报质量检验科和监理单位,并以书面形式通知各使用单位。 3、为确保施工放线的准确性、可靠性,建构筑物主轴线桩应布设施工区域周围的砼道路面上,或用木桩测放在道路外侧便于保留和通视之处,并加以醒目的维护。 4、建(构)筑物轴线控制桩位的测放,应由施工管理部填写“测量任务申请单”,项目经理签字认可。应写明施工项目名称、单位工程编号、定位轴线建筑坐标值以及需用时间,由公司测绘队专业测量人员测放。 5、各建(构)筑物控制轴线桩的测放完毕后,提交成果资料给分公司施工管理部,由分公司施工管理部组织质量检验科和监理公司验收,验收合格后,由公司测绘队专业测量人员交给使用单位。各使用单位应采取适当的保护措施,以确保其准确和可靠性。 6、建(构)筑物的施工点距控制网高程基准点150米以外的,由公司测绘队专业测量人员将绝对高程引至施工区域附近(测量申请程序同上),150米以内的由施工单位自行引测。 7、为了保证施工现场首级控制网、水准控制网及测量专用轴线控制桩的准确无误,安

工程测量规范

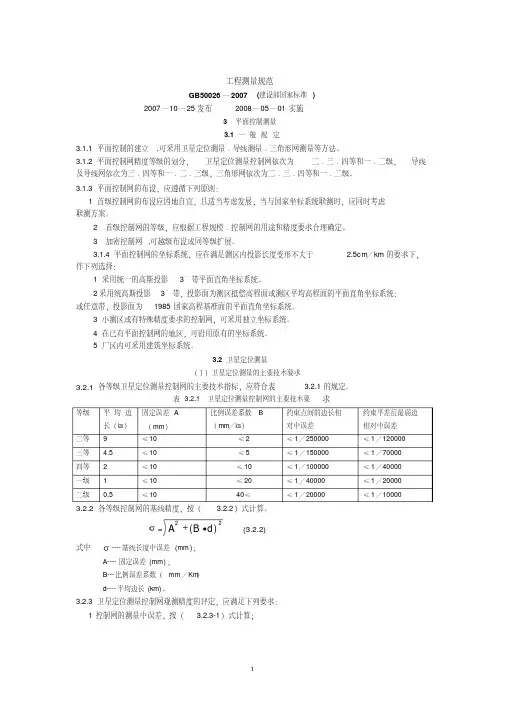

建筑工程测量规范 GB50026—2007 (建设部国家标准) 一 般 规 定 平面控制的建立,可采用卫星定位测量﹑导线测量﹑三角形网测量等方法。 平面控制网精度等级的划分,卫星定位测量控制网依次为 二﹑三﹑四等和一﹑二级,导线及导线网依次为三﹑四等和一﹑二﹑三级,三角形网依次为二﹑三﹑四等和一﹑二级。 平面控制网的布设,应遵循下列原则: 1 首级控制网的布设应因地自宜,且适当考虑发展;当与国家坐标系统联测时,应同时考虑联测方案。 2 首级控制网的等级,应根据工程规模﹑控制网的用途和精度要求合理确定。 3 加密控制网,可越级布设或同等级扩展。 平面控制网的坐标系统,应在满足测区内投影长度变形不大于/km 的要求下,作下列选择: 1 采用统一的高斯投影3°带平面直角坐标系统。 2采用统高斯投影3°带,投影面为测区抵偿高程面或测区平均高程面的平面直角坐标系统:或任意带,投影面为1985国家高程基准面的平面直角坐标系统。 3 小测区或有特殊精度要求的控制网,可采用独立坐标系统。 4 在已有平面控制网的地区,可沿用原有的坐标系统。 5 厂区内可采用建筑坐标系统。 卫星定位测量 (Ⅰ)卫星定位测量的主要技术要求 σ=2 2)(d B A ?+ 式中 σ----基线长度中误差(mm); A----固定误差(mm); B---比例误差系数(mm /Km ) d----平均边长(km)。 卫星定位测量控制网观测精度的评定,应满足下列要求: m= []n WW N 31 式中 m----控制网的测量中误差(mm); N----控制网中异步环的个数; n---异步环的边数; W---异步环环线全长闭合差(mm)。
