可研报告收费标准
- 格式:doc
- 大小:66.00 KB
- 文档页数:3

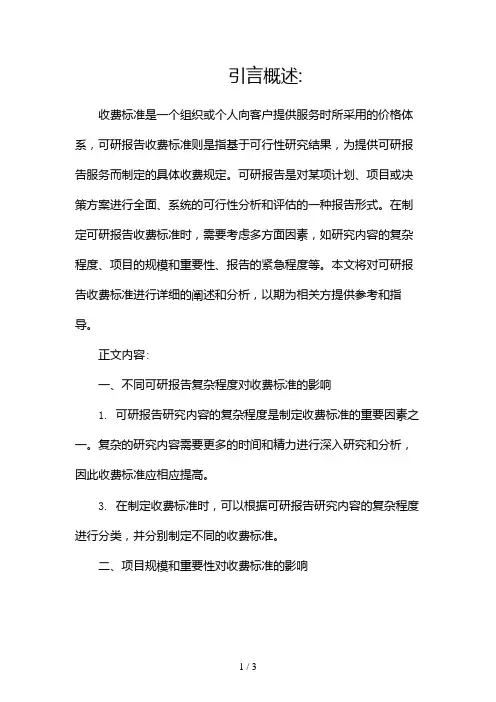

引言概述:收费标准是一个组织或个人向客户提供服务时所采用的价格体系,可研报告收费标准则是指基于可行性研究结果,为提供可研报告服务而制定的具体收费规定。
可研报告是对某项计划、项目或决策方案进行全面、系统的可行性分析和评估的一种报告形式。
在制定可研报告收费标准时,需要考虑多方面因素,如研究内容的复杂程度、项目的规模和重要性、报告的紧急程度等。
本文将对可研报告收费标准进行详细的阐述和分析,以期为相关方提供参考和指导。
正文内容:一、不同可研报告复杂程度对收费标准的影响1. 可研报告研究内容的复杂程度是制定收费标准的重要因素之一。
复杂的研究内容需要更多的时间和精力进行深入研究和分析,因此收费标准应相应提高。
3. 在制定收费标准时,可以根据可研报告研究内容的复杂程度进行分类,并分别制定不同的收费标准。
二、项目规模和重要性对收费标准的影响1. 项目规模和重要性是制定收费标准的另一个重要考量因素。
通常情况下,规模较大或对组织或社会影响较大的项目,其可研报告的制作过程和工作量相对较大,因此收费标准应相应提高。
3. 可以根据项目的规模和重要性进行分类,为不同等级的项目制定不同的收费标准,以体现其差异性和合理性。
三、报告紧急程度对收费标准的影响1. 报告紧急程度也是制定收费标准的重要因素之一。
当客户对可研报告的完成时间有较高要求时,为了能够尽快完成报告,可能需要动员更多的人力资源或加班工作,因此收费标准应相应提高。
2. 在制定收费标准时,可以根据报告的紧急程度进行分类,并分别制定不同的加急费用,以激励客户提前安排工作时间并减少加急需求。
四、其他影响收费标准的因素1. 行业竞争程度:行业竞争程度较高时,各机构为了获得更多的客户,可能会在收费上提供更具竞争力的优惠政策,因此需要考虑行业竞争程度对收费标准的影响。
2. 专业背景和经验:不同机构和个人的专业背景和经验可能不同,收费标准应该根据其专业背景和经验的价值确定。
3. 地区差异: 不同地区之间可能存在着经济发展和人力资源供给的差异,需要将地区差异考虑在内,以确保收费标准具有适当性和公平性。

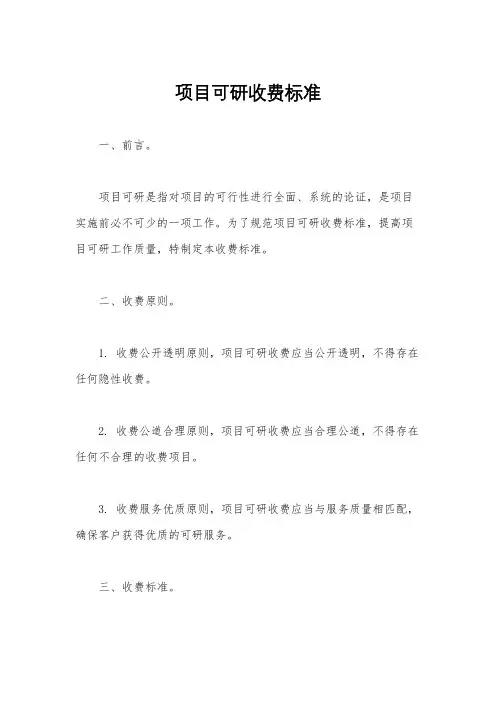

项目可研收费标准一、前言。
项目可研是指对项目的可行性进行全面、系统的论证,是项目实施前必不可少的一项工作。
为了规范项目可研收费标准,提高项目可研工作质量,特制定本收费标准。
二、收费原则。
1. 收费公开透明原则,项目可研收费应当公开透明,不得存在任何隐性收费。
2. 收费公道合理原则,项目可研收费应当合理公道,不得存在任何不合理的收费项目。
3. 收费服务优质原则,项目可研收费应当与服务质量相匹配,确保客户获得优质的可研服务。
三、收费标准。
1. 项目可研收费标准应当根据项目的复杂程度、可研内容的深度、可研报告的规模等因素进行合理确定。
2. 收费标准应当综合考虑项目可研人员的工作量、专业水平、服务质量等因素进行确定。
3. 收费标准应当符合市场行情,不得存在价格垄断、恶性竞争等现象。
四、收费计费方式。
1. 项目可研收费可以采取一次性收费、阶段性收费或按照工作量计费等方式进行。
2. 收费计费方式应当与项目的实际情况相适应,确保收费方式合理、公平。
3. 收费计费方式应当在与客户充分协商的基础上确定,确保客户权益得到充分保障。
五、收费标准调整。
1. 项目可研收费标准应当根据市场变化、服务质量提升等因素进行适时调整。
2. 收费标准调整应当经过合理论证,不得存在任何损害客户利益的情况。
3. 收费标准调整应当提前向客户进行通知,并与客户进行充分沟通,确保客户知情权得到充分保障。
六、结语。
本收费标准是为了规范项目可研收费行为,促进项目可研工作的健康发展而制定的。
希望各相关单位和个人严格按照本标准执行,确保项目可研收费工作的公平、公正、公开,为项目可研工作的提升和发展做出积极贡献。

可研报告和项目申请报告收费标准(国家标准)一、按建设项目估算投资额分档收费标准单位:万元
注:1、建设项目估算投资额是指项目建议书或者可行性研究报告的估算投资额。
2、建设项目的具体收费标准,根据估算投资额在相对应的区间内用插入法计算。
3、根据行业特点和各行业内部不同类别工程的复杂程度,计算咨询费用时可分别。
二、按建设项目估算投资额分档收费的调整系数
注:工程复杂程度具体调整系数由工程咨询机构与委托单位根据各类工程情况协商确定。
三、工程咨询人员工日费用标准单位:万元
可研报告和项目申请报告
(中国市场调查研究中心收费标准)
一、按建设项目估算投资额分档收费标准单位:万元
注:1、建设项目估算投资额是指项目建议书或者可行性研究报告的估算投资额。
2、建设项目的具体收费标准,根据估算投资额在相对应的区间内用插入法计算。
3、根据行业特点和各行业内部不同类别工程的复杂程度,计算咨询费用时可分别。
二、按建设项目估算投资额分档收费的调整系数
注:工程复杂程度具体调整系数由工程咨询机构与委托单位根据各类工程情况协商确定。
三、工程咨询人员工日费用标准单位:万元
项目建议书、可行性研究报告及其评审报告完成后,均附国家事业单位甲级咨询资质、并加盖事业单位公章。
如不需附国家事业单位资质,则其价格另议。

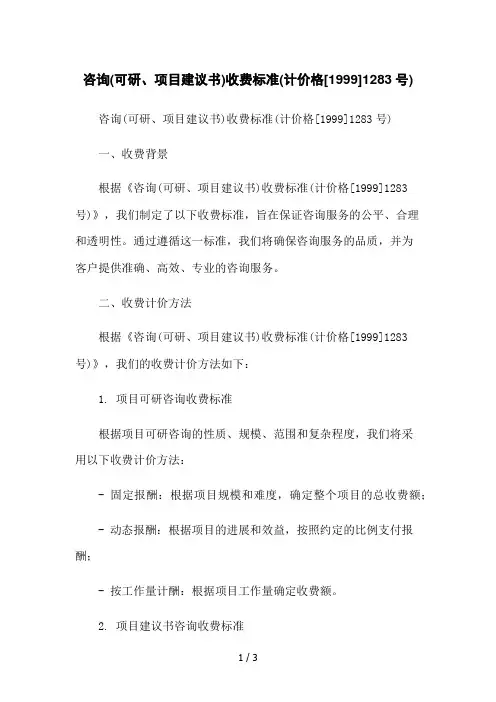

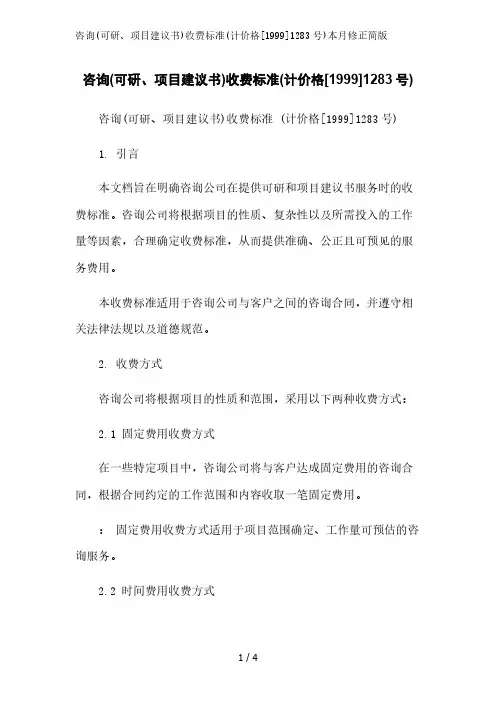

咨询(可研、项目建议书)收费标准(计价格[1999]1283号)咨询(可研、项目建议书)收费标准 (计价格[1999]1283号)1. 引言本文档旨在明确咨询公司在提供可研和项目建议书服务时的收费标准。
咨询公司将根据项目的性质、复杂性以及所需投入的工作量等因素,合理确定收费标准,从而提供准确、公正且可预见的服务费用。
本收费标准适用于咨询公司与客户之间的咨询合同,并遵守相关法律法规以及道德规范。
2. 收费方式咨询公司将根据项目的性质和范围,采用以下两种收费方式:2.1 固定费用收费方式在一些特定项目中,咨询公司将与客户达成固定费用的咨询合同,根据合同约定的工作范围和内容收取一笔固定费用。
:固定费用收费方式适用于项目范围确定、工作量可预估的咨询服务。
2.2 时间费用收费方式对于一些复杂、具有较高风险的项目,咨询公司将根据所投入的工作时间计算收费。
具体计费单位为人工天。
咨询公司将根据项目的实际情况和预期时间投入,以及咨询成员的级别和经验,确定适当的收费标准。
:时间费用收费方式适用于项目范围不确定、工作量无法准确预估的咨询服务。
3. 收费标准咨询公司将根据项目的性质和复杂性,采用不同的收费标准。
以下是咨询公司针对可研和项目建议书的服务所制定的收费标准范例:3.1 可研服务收费标准对于可研服务项目,咨询公司将根据以下因素确定收费标准:- 可研项目的规模和复杂性。
- 所需收集和分析的数据量。
- 可研报告的深度和广度。
基于以上因素,咨询公司将与客户进行详细讨论,并达成最终的收费协议。
3.2 项目建议书服务收费标准对于项目建议书服务项目,咨询公司将根据以下因素确定收费标准:- 项目建议书的详细程度和内容。
- 所需进行的市场调研和竞争分析工作。
- 项目实施的难度和风险。
咨询公司将与客户充分沟通,确认项目建议书的服务范围和所需投入的工作量,并根据商定的时间费用收费方式计算收费金额。
4. 收费调整在咨询合同签订之前,如果项目的范围、复杂性或预计工作量发生变化,咨询公司有权调整收费标准。

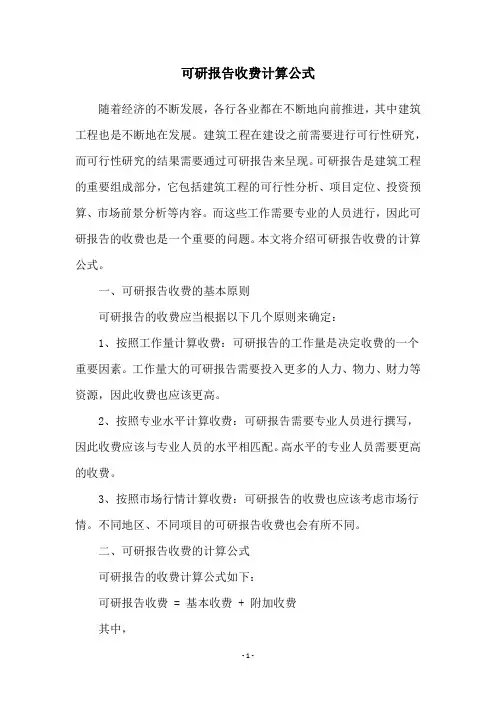

可研报告收费计算公式随着经济的不断发展,各行各业都在不断地向前推进,其中建筑工程也是不断地在发展。
建筑工程在建设之前需要进行可行性研究,而可行性研究的结果需要通过可研报告来呈现。
可研报告是建筑工程的重要组成部分,它包括建筑工程的可行性分析、项目定位、投资预算、市场前景分析等内容。
而这些工作需要专业的人员进行,因此可研报告的收费也是一个重要的问题。
本文将介绍可研报告收费的计算公式。
一、可研报告收费的基本原则可研报告的收费应当根据以下几个原则来确定:1、按照工作量计算收费:可研报告的工作量是决定收费的一个重要因素。
工作量大的可研报告需要投入更多的人力、物力、财力等资源,因此收费也应该更高。
2、按照专业水平计算收费:可研报告需要专业人员进行撰写,因此收费应该与专业人员的水平相匹配。
高水平的专业人员需要更高的收费。
3、按照市场行情计算收费:可研报告的收费也应该考虑市场行情。
不同地区、不同项目的可研报告收费也会有所不同。
二、可研报告收费的计算公式可研报告的收费计算公式如下:可研报告收费 = 基本收费 + 附加收费其中,基本收费 = 工作量×单价附加收费 = 专业水平系数×基本收费1、工作量工作量指的是可研报告中所包含的内容,包括文献调查、市场调研、投资预算、技术方案等。
工作量的计算应该根据项目的具体情况来确定,通常可以按照以下几个方面来计算:1.1、文献调查:根据研究的深度和广度来计算。
1.2、市场调研:根据所涉及的市场范围、调研方式等来计算。
1.3、投资预算:根据项目的规模、投资方式等来计算。
1.4、技术方案:根据项目的技术难度、方案的复杂程度等来计算。
2、单价单价是指单位工作量的收费标准,通常按照人天、人时、人月等来计算。
单价的确定应该考虑到以下几个因素:2.1、人员工资:人员工资是单位工作量的主要组成部分,因此单价的确定应该考虑到人员工资的水平。
2.2、办公设备:办公设备的使用也会对单价产生影响,包括电脑、打印机、复印机等。
估算投资额咨询评估项目3000 万元-1 亿元 1 亿元-5 亿元 5 亿元-10 亿元一、编制项目建议书6-14 14-37 37-55二、编制可行性研究报告12-28 28-75 75-110三、评估项目建议书4-8 8-12 12-15四、评估可行性研究报告5-10 10-15 15-20 注: 1、建设项目估算投资额是指项目建议书或者可行性研究报告的估算投资额。
2、建设项目的具体收费标准,根据估算投资额在相对应的区间内用插入法计算。
3、根据行业特点和各行业内部不同类别工程的复杂程度,计算咨询费用时可分别。
行业一、行业调整系数1、石化、化工、钢铁2、石油、天然气、水利、水电、交通(水运)、化纤3、有色、黄金、纺织、轻工、邮电、广播、电视、医药、煤炭、火电(含核电)、机械(含船舶、航空、航天、刀兵)4、林业、商业、粮食、建造5、建材、交通(公路)、铁道、市政公用工程二、工程复杂程度调整系数调整系数(以表一所列收费标准为1)注:工程复杂程度具体调整系数由工程咨询机构与委托单位根据各类工程情况协商确定。
工日费用标准咨询人员职级一、高级专家二、高级专业技术职称的咨询人员三、中级专业技术职称的咨询人员估算投资额咨询评估项目3000 万元-1 亿元 1 亿元-5 亿元 5 亿元-10 亿元一、编制项目建议书3-7 7-19 19-28二、编制可行性研究报告6-14 14-38 38-55三、评估项目建议书2-4 4-6 6-8四、评估可行性研究报告3-5 5-8 8-10 注: 1、建设项目估算投资额是指项目建议书或者可行性研究报告的估算投资额。
2、建设项目的具体收费标准,根据估算投资额在相对应的区间内用插入法计算。
3、根据行业特点和各行业内部不同类别工程的复杂程度,计算咨询费用时可分别。
注:工程复杂程度具体调整系数由工程咨询机构与委托单位根据各类工程情况协 商确定。
项目建议书、可行性研究报告及其评审报告完成后,均附国家事业单位甲级咨 询资质、并加盖事业单位公章。
咨询(可研、项目建议书)收费标准(计价格[1999]1283号) 咨询(可研、项目建议书)收费标准(计价格[1999]1283号)一、收费背景根据《咨询(可研、项目建议书)收费标准(计价格[1999]1283号)》,我们制定了以下收费标准,旨在保证咨询服务的公平、合理和透明性。
通过遵循这一标准,我们将确保咨询服务的品质,并为客户提供准确、高效、专业的咨询服务。
二、收费计价方法根据《咨询(可研、项目建议书)收费标准(计价格[1999]1283号)》,我们的收费计价方法如下:1. 项目可研咨询收费标准根据项目可研咨询的性质、规模、范围和复杂程度,我们将采用以下收费计价方法:- 固定报酬:根据项目规模和难度,确定整个项目的总收费额;- 动态报酬:根据项目的进展和效益,按照约定的比例支付报酬;- 按工作量计酬:根据项目工作量确定收费额。
2. 项目建议书咨询收费标准项目建议书咨询收费标准的计价方法与项目可研咨询类似,根据项目建议书的性质、规模、范围和复杂程度进行计价。
三、收费标准细则根据《咨询(可研、项目建议书)收费标准(计价格[1999]1283号)》,我们将按照以下细则进行收费:1. 咨询费用计算采用人日计算法,即按照咨询师投入的工作日数来计算咨询费用;2. 咨询师的工作日包括实地考察、分析研究、编制报告、汇总总结、客户沟通等工作内容;3. 咨询费用根据工作内容的复杂程度、项目难度、咨询师经验等因素进行调整;4. 收费标准根据市场行情、咨询师水平、项目要求等进行综合考量。
四、支付方式根据《咨询(可研、项目建议书)收费标准(计价格[1999]1283号)》,我们的支付方式如下:1. 预付款:客户在项目开始前需支付全款的20%作为预付款;2. 进度款:根据项目进展和工作内容完成情况,客户需按照约定比例支付工作的进度款,具体比例由双方协商确定;3. 余款:项目结束后,客户需支付余下的费用,即项目总费用减去预付款和进度款。

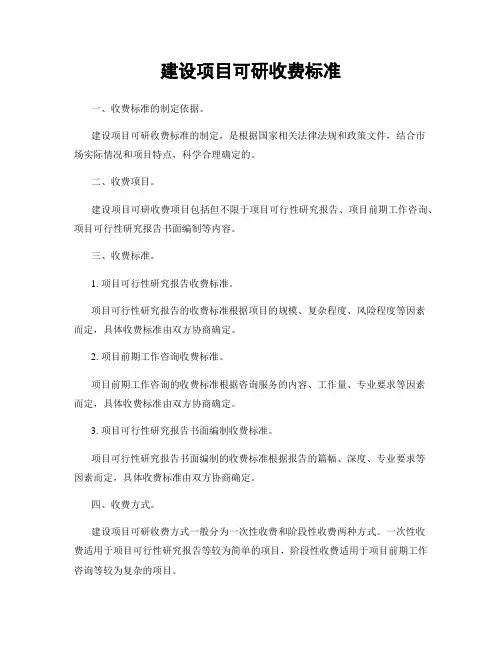

建设项目可研收费标准一、收费标准的制定依据。
建设项目可研收费标准的制定,是根据国家相关法律法规和政策文件,结合市场实际情况和项目特点,科学合理确定的。
二、收费项目。
建设项目可研收费项目包括但不限于项目可行性研究报告、项目前期工作咨询、项目可行性研究报告书面编制等内容。
三、收费标准。
1. 项目可行性研究报告收费标准。
项目可行性研究报告的收费标准根据项目的规模、复杂程度、风险程度等因素而定,具体收费标准由双方协商确定。
2. 项目前期工作咨询收费标准。
项目前期工作咨询的收费标准根据咨询服务的内容、工作量、专业要求等因素而定,具体收费标准由双方协商确定。
3. 项目可行性研究报告书面编制收费标准。
项目可行性研究报告书面编制的收费标准根据报告的篇幅、深度、专业要求等因素而定,具体收费标准由双方协商确定。
四、收费方式。
建设项目可研收费方式一般分为一次性收费和阶段性收费两种方式。
一次性收费适用于项目可行性研究报告等较为简单的项目,阶段性收费适用于项目前期工作咨询等较为复杂的项目。
五、收费标准的调整。
建设项目可研收费标准应根据市场变化、政策调整等因素进行适时调整,确保收费标准的合理性和科学性。
六、收费标准的公示。
建设项目可研收费标准应当向社会公示,接受社会监督,确保收费标准的公开透明。
七、收费标准的执行。
建设项目可研收费标准的执行应当严格按照合同约定执行,确保收费的合法性和公正性。
八、收费标准的监督。
建设项目可研收费标准的执行情况应当接受相关部门和社会的监督,确保收费标准的执行情况合法、公正。
结语。
建设项目可研收费标准的制定是为了规范建设项目可研收费行为,保障建设项目可研服务质量,促进建设项目可研市场健康发展。
希望各方遵守相关规定,共同维护建设项目可研市场秩序,推动建设项目可研行业的良性发展。

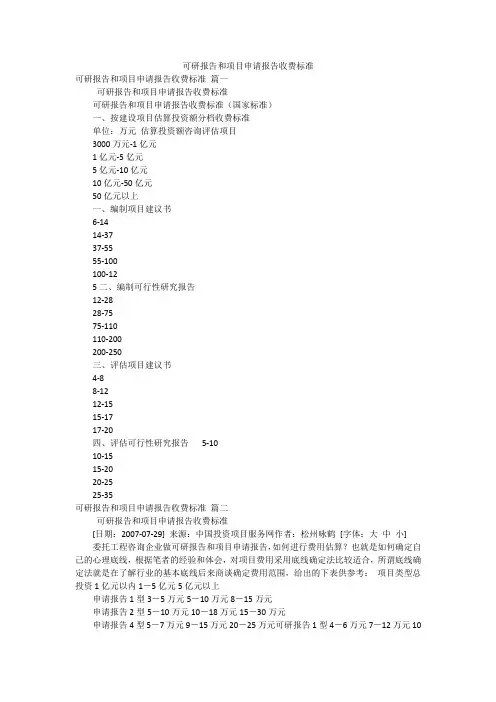

可研报告和项目申请报告收费标准可研报告和项目申请报告收费标准篇一可研报告和项目申请报告收费标准可研报告和项目申请报告收费标准(国家标准)一、按建设项目估算投资额分档收费标准单位:万元估算投资额咨询评估项目3000万元-1亿元1亿元-5亿元5亿元-10亿元10亿元-50亿元50亿元以上一、编制项目建议书6-1414-3737-5555-100100-125二、编制可行性研究报告12-2828-7575-110110-200200-250三、评估项目建议书4-88-1212-1515-1717-20四、评估可行性研究报告5-1010-1515-2020-2525-35可研报告和项目申请报告收费标准篇二可研报告和项目申请报告收费标准[日期:2007-07-29] 来源:中国投资项目服务网作者:松州咏鹤[字体:大中小] 委托工程咨询企业做可研报告和项目申请报告,如何进行费用估算?也就是如何确定自己的心理底线,根据笔者的经验和体会,对项目费用采用底线确定法比较适合,所谓底线确定法就是在了解行业的基本底线后来商谈确定费用范围,给出的下表供参考:项目类型总投资1亿元以内1-5亿元5亿元以上申请报告1型3-5万元5-10万元8-15万元申请报告2型5-10万元10-18万元15-30万元申请报告4型5-7万元9-15万元20-25万元可研报告1型4-6万元7-12万元10-18万元可研报告2型7-12万元12-20万元15-25万元可研报告4型7-10万元14-18万元12-20万元商业计划书3-5万元5-9万元12-15万元附,国家规定的收费标准标准附件一:一、按建设项目估算投资额分档收费标单位:万元估算投资额咨询3000万元-1亿元-5亿元-10亿元-50亿元评估项目1亿元5亿元10亿元50亿元以上一、编制项目建议书6-1414-3737-5555-100100-125二、编制可行性研究报告12-2828-7575-110110-200200-250三、评估项目建议书4-88-1212-1515-1717-20四、评估可行性研究报告5-1010-1515-2020-2525-35注:1、建设项目估算投资额是指项目建议书或者可行性研究报告的估算投资额。
咨询(可研、项目建议书)收费标准(计价格[1999]1283号)咨询(可研、项目建议书)收费标准(计价格[1999]1283号)

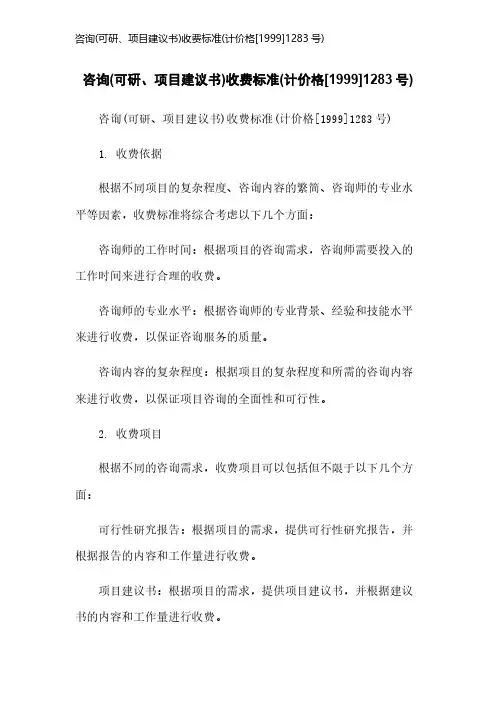

1. 收费依据
根据不同项目的复杂程度、咨询内容的繁简、咨询师的专业水平等因素,收费标准将综合考虑以下几个方面:
咨询师的工作时间:根据项目的咨询需求,咨询师需要投入的工作时间来进行合理的收费。
咨询师的专业水平:根据咨询师的专业背景、经验和技能水平来进行收费,以保证咨询服务的质量。
咨询内容的复杂程度:根据项目的复杂程度和所需的咨询内容来进行收费,以保证项目咨询的全面性和可行性。
2. 收费项目
根据不同的咨询需求,收费项目可以包括但不限于以下几个方面:
可行性研究报告:根据项目的需求,提供可行性研究报告,并根据报告的内容和工作量进行收费。
项目建议书:根据项目的需求,提供项目建议书,并根据建议书的内容和工作量进行收费。
咨询服务费:提供咨询服务,并根据咨询的内容和时长进行收费。
其他附加费用:如出差费用、调研费用等,根据实际发生的费用进行收费。
3. 收费标准
具体的收费标准将根据项目的具体情况进行协商和确定。
咨询服务提供方将在与客户进行项目洽谈时,根据项目的需求和预期目标,提出相应的收费方案。
请注意,本收费标准仅供参考,并不代表最终的收费金额。
最终的收费标准将根据项目需求的具体情况进行协商和确定。
4.
如果您对本咨询服务收费标准有任何疑问或需要进一步了解,请通过以下与我们联系:
方式:X-X
地质:X市X区X街道X号
我们将有专业人员为您解答相关问题,并提供详细的咨询服务收费方案。
项目可行性研究报告收费标准
项目可行性研究报告的收费标准因公司、地区、行业、规模等因素而异,以下列出一般情况下的参考收费标准:
1.定价方式:
- 固定价格:根据项目内容、工作量、风险评估等因素,确定一个固定的价格。
适用于项目范围较为明确、工作量可预估的情况。
- 时间计费:根据项目所需的工作时间进行计费。
适用于项目范围较为不确定、需要灵活调整的情况。
2.收费基准:
- 项目金额:按照项目金额的一定比例收费,通常为项目金额的1% - 3%。
适用于项目投资金额较大的情况。
- 工作量:根据项目的工作量进行计费,通常以万元/人天为单位进行计费。
适用于项目工作量较大的情况。
- 标准定价:根据行业惯例或市场均价进行收费。
适用于行业标准比较统一的情况。
3.其他因素:
- 经验及专业度:高级顾问或有丰富经验的专业人士会相对收费较高。
- 报告质量和交付时间:报告质量和交付时间的要求越高,收费越高。
需要注意的是,以上仅为一般性的参考标准,实际收费标准应
根据具体项目的特点和市场行情进行综合考虑。
最好在与顾问或公司商讨时明确收费标准和具体的报价。
可研报告收费标准1000字
可研报告收费标准是由报告编制单位或个人自行制定,并由双方协
商确定的。
一般来说,可研报告的收费不仅取决于报告的内容和篇幅,也受到以下几个方面的影响:
1. 报告编制者的经验和能力。
一名有多年可研报告编制经验的专业人士比一个新手更能快速、准
确地完成报告,并提供更高质量的报告。
2. 报告的紧急程度。
如果客户要求报告需要在短时间内完成,那么报告编制者就需要加
班加点来赶工,这通常会导致更高的费用。
3. 报告的复杂程度。
如果报告需要研究和分析复杂的数据和信息,那么费用就会相应地
增加。
根据市场调查,一般可研报告的报价标准如下:
1. 普通可研报告
普通可研报告收费,一般按照报告篇幅来计算,一般为每千字500
元至1000元之间。
2. 大型可研报告
大型可研报告指的是由多个专业领域参与编制的、内容相对复杂的
报告,其报酬一般在50000元以上。
3. 行业可研报告
行业可研报告收费相对较高,一般为每篇50万至100万不等。
4. 政府绩效评估类可研报告
这类报告具有公益性质,编制难度较大,因此收费也比较高,一般
为150万至500万不等。
总之,可研报告收费标准因报告的不同类型、报告内容、报告的详
细程度和客户要求等因素而异,需要根据实际情况进行具体的商议。
河南可研报告收费标准
在河南省范围内进行可研报告的编制和撰写是一个复杂的过程,需要考虑到各
种因素和情况,因此收费标准也是一个需要认真制定的问题。
根据市场调研和行业标准,我们制定了以下河南可研报告收费标准,以供参考和执行。
首先,针对项目的复杂程度和规模,我们将收费分为三个档次,小型项目、中
型项目和大型项目。
对于小型项目,我们将按照项目的基本情况和要求进行收费,具体收费标准将在项目初步洽谈时确定。
对于中型项目,我们将收取一定的基础费用,并根据项目的具体情况进行适当的调整。
对于大型项目,我们将根据项目的规模和复杂程度进行个性化定价,以确保项目的质量和效益。
其次,我们将收费标准划分为报告撰写阶段和报告编制阶段。
在报告撰写阶段,我们将按照每篇报告的字数和内容进行收费,具体收费标准将根据报告的具体要求进行调整。
在报告编制阶段,我们将按照项目的规模和工作量进行收费,以确保报告的准确性和完整性。
最后,我们将根据项目的实际情况进行收费调整。
在项目执行过程中,如果出
现了超出预期的工作量或其他特殊情况,我们将根据实际情况进行收费调整,以确保项目的顺利进行和客户的满意度。
总之,我们制定的河南可研报告收费标准是根据市场调研和行业标准进行认真
制定的,旨在为客户提供高质量的服务和合理的收费。
我们将严格执行这一收费标准,并不断优化和调整,以满足客户的需求和市场的变化。
希望各位客户能够理解和支持我们的收费标准,我们将竭诚为您服务,共同推动项目的顺利进行和取得成功。
竭诚为您提供优质文档/双击可除编制可行性研究报告收费标准篇一:国家发改委规定的可行性研究报告收费标准可行性研究报告收费标准根据国家发展和改革委的规定《建设项目前期工作咨询收费暂行规定》计价格[1999]1283号,收费标准如下,实际的收费会根据市场行情调整单位:万元注:1、估算投资额是指项目建议书或可行性研究报告的估算总投资额2、建设项目的具体收费标准,根据估算总投资额在相对应的区间内插入法计算。
3、根据行业特点和各行业内部不同类别工程的复杂程度,计算咨询费用时可分别乘以行业调整系数和工程复杂程度调整系数按建设项目估算投资额分档收费的调整系数注:工程复杂程度具体调整系数由工程咨询机构与委托单位根据种类工程情况协商确定篇二:编制项目可行性研究报告收费报价编制项目可行性研究报告收费报价【国家标准-20XX年】-、按建设项目估算投资额分档收费标准单位:万元2.根据行业特点和各行业内部不同类别工程的复杂程度乘以工程难度系数。
石化、化工…..等项目难度调整系数为1.3。
二、我公司报价①编制项目可行性研究报告:若项目按规模为30万t/a 甲醇转化制10万t/a丙烯计划并立项,项目投资额为5-8亿元,按国家标准计算应收可研报告编制费为人民币100.1万元,若项目环境评价考滤由我公司作的前提,则费用可按较低收取,项目可行性研究报告编费可优惠至5折以下取为人民币46万元,②编制项目环境影响评价报告书:根据国家发改委、环保部【20XX】125号文《环境影响咨询收费文件》规定及行业贯例应收编制费为人民币50.04万元,按7.0折优惠收费为人民币35万元,(不含省环评中心项目评估费和评(:编制可行性研究报告收费标准)审专家费),以上两项费用合计为人民币捌拾壹万元(小写:¥81万元)。
成都益盛环境工程科技公司20XX.11.18.篇三:可行性研究报告收费标准三、宇博智业编制可行性研究报告时间及费用1、编制时间:可行性研究报告宇博智业的编制时间通常为15天左右,具体根据项目情况而定。
可研报告收费标准
一、基础报告收费标准。
对于一般的可研报告,包括市场调研、竞争分析、投资评估等内容,我们建议制定一个基础收费标准。
这个标准可以根据报告的页数、调研深度和所需工作量来确定,以确保能够覆盖基本的研究成本和人力资源投入。
二、行业专业报告收费标准。
针对特定行业领域的可研报告,由于需要具备更专业的知识和技能,我们建议将收费标准适当提高。
这类报告可能涉及到行业内的专业术语、数据分析和趋势预测等内容,因此需要更多的专业人员和资源来完成,因此收费标准也应相应提高。
三、定制化报告收费标准。
对于一些定制化的可研报告,比如针对特定项目或企业的市场分析、战略规划等,我们建议采取更灵活的收费方式。
这类报告可能需要根据客户的具体需求进行定制化研究和分析,因此收费标准应该根据项目的复杂程度和所需工作量来确定,以确保能够充分覆盖定制化服务的成本。
四、增值服务收费标准。
除了基本的研究报告外,我们还可以提供一些增值服务,比如数据可视化、专业咨询、定期更新等。
针对这些增值服务,我们可以制定相应的收费标准,以确保能够覆盖额外服务所需的成本和资源投入。
综上所述,可研报告的收费标准应该根据报告的复杂程度、行业领域、定制化程度和增值服务等因素来确定,以确保能够充分覆盖研究成本和人力资源投入。
同时,我们也应该根据市场需求和竞争情况来灵活调整收费标准,以提高服务的竞争力和市场占有率。
可研报告的取费标准-回复一、可研报告收费标准1、可行性报告收费(1)编制费用:根据不同的项目类型,编制费从1000-10000元/份不等。
一般按工程规模大小和复杂程度收取。
如大型项目(投资在1亿元以上),编制费用为2000-3000元;中型项目(投资在5000万-1亿元)编制费用为1500-2000元;小型项目和简单项目(投资在500万元以下的)编写费用为1000-1200元。
(2)评估咨询费:根据不同的咨询方式及内容,评估咨询费从200-1000元左右不等。
(3)审查备案费:110-500左右(4)成果资料工本费:100-300之间(5)评审会务费和交通住宿等差旅补贴:200-800之间。
(注:以上价格仅供参考,实际以当地物价部门规定为准)收费依据:《中华人民共和国价格法》、《国家计委关于规范工程咨询收费有关问题的通知》(计价格〔2001〕2084号)、《国家发展计划委员会关于调整部分建设项目前期工作收费标准等有关问题的通知》(计办投资[2006]532号)。
2、节能评估报告收费(1)节能专项评价报告的收费标准按照《国家发展改革委办公厅关于印发的通知》,对节能专项评价报告实行指导价标准,具体如下:(一)新建固定资产投资项目的节能专项评价报告每项300-400元左右;(二)现有企业技术改造项目的节能专项评价报告每项400-600元左右;(三)既有建筑物的能源审计每项100-200元左右。
(四)《中国节约能源法》规定的其它相关服务事项的收费参照上述标准执行。
)二、可研报审流程1、建设单位向市发改委提出可研审批申请建设单位持立项批准文件或核准文件向市发改委提交申请并填写《北京市固定资产投资项目审批表》。
2、发改委委托有的设计单位进行设计市发改委委托具有相应资格的设计单位对投资项目进行初步设计和施工图设计。

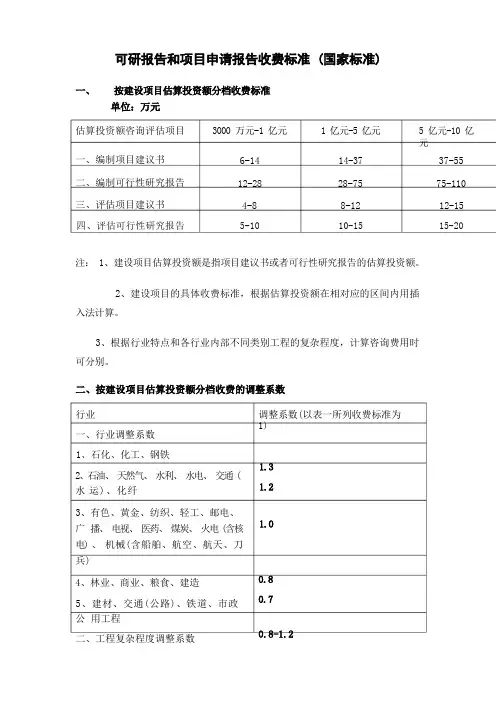

可研报告和项目申请报告收费标准(国家标准)
一、 按建设项目估算投资额分档收费标准
单位:万元
估算投资额咨询评估项目 3000万元-1亿元 1亿元-5亿元 5亿元-10亿元
一、编制项目建议书 6-14 14-37 37-55
二、编制可行性研究报告 12-28 28-75 75-110
三、评估项目建议书 4-8 8-12 12-15
四、评估可行性研究报告 5-10 10-15 15-20
注:1、建设项目估算投资额是指项目建议书或者可行性研究报告的估算投资额。
2、建设项目的具体收费标准,根据估算投资额在相对应的区间内用插
入法计算。
3、根据行业特点和各行业内部不同类别工程的复杂程度,计算咨询费用时
可分别。
二、按建设项目估算投资额分档收费的调整系数
行业 调整系数(以表一所列收费标准为1)
一、行业调整系数
1、石化、化工、钢铁 1.3
2、石油、天然气、水利、水电、交通(水运)、化纤 1.2
3、有色、黄金、纺织、轻工、邮电、广播、电视、医药、煤炭、火电(含核电)、机械(含船舶、航空、航天、兵器) 1.0
4、林业、商业、粮食、建筑 0.8
5、建材、交通(公路)、铁道、市政公用工程 0.7
二、工程复杂程度调整系数 0.8-1.2
注:工程复杂程度具体调整系数由工程咨询机构与委托单位根据各类工程情况协
商确定。
三、工程咨询人员工日费用标准
单位:万元
咨询人员职级 工日费用标准
一、高级专家 1000-1200
二、高级专业技术职称的咨询人员 800-1000
三、中级专业技术职称的咨询人员 600-800
可研报告和项目申请报告
(中国市场调查研究中心收费标准)
一、按建设项目估算投资额分档收费标准
单位:万元
估算投资额咨询评估项目 3000万元-1亿元 1亿元-5亿元 5亿元-10亿元
一、编制项目建议书 3-7 7-19 19-28
二、编制可行性研究报告 6-14 14-38 38-55
三、评估项目建议书 2-4 4-6 6-8
四、评估可行性研究报告 3-5 5-8 8-10
注:1、建设项目估算投资额是指项目建议书或者可行性研究报告的估算投资额。
2、建设项目的具体收费标准,根据估算投资额在相对应的区间内用插
入法计算。
3、根据行业特点和各行业内部不同类别工程的复杂程度,计算咨询费
用时可分别。
二、按建设项目估算投资额分档收费的调整系数
行业 调整系数(以表一所列收费标准为1)
一、行业调整系数
1、石化、化工、钢铁 1.3
2、石油、天然气、水利、水电、交通(水运)、化纤 1.2
3、有色、黄金、纺织、轻工、邮电、广播、电视、医药、煤炭、火电(含核电)、机械(含船舶、航空、航天、兵器) 1.0
4、林业、商业、粮食、建筑 0.8
5、建材、交通(公路)、铁道、市政公用工程 0.7
二、工程复杂程度调整系数 0.8-1.2
注:工程复杂程度具体调整系数由工程咨询机构与委托单位根据各类工程情况协
商确定。
三、工程咨询人员工日费用标准
单位:万元
咨询人员职级 工日费用标准
一、高级专家 1000-1200
二、高级专业技术职称的咨询人员 800-1000
三、中级专业技术职称的咨询人员 600-800
项目建议书、可行性研究报告及其评审报告完成后,均附国家事业单位甲级咨
询资质、并加盖事业单位公章。
如不需附国家事业单位资质,则其价格另议。
