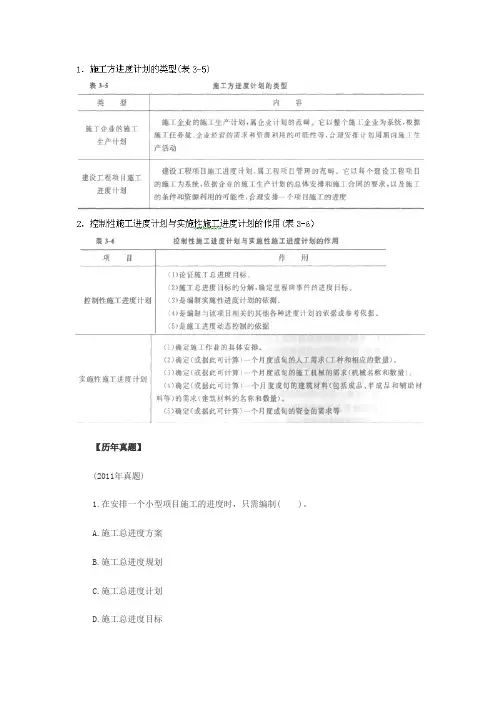

2Z103020施工进度计划的类型及其作用

一、施工进度计划的类型(掌握)

1. 施工方所编制的与施工进度有关的计划包括施工企业的施工生产计划和建设工程项目施工进度计划。

2. 建设工程项目施工进度计划按功能不同进行划分

(1)大型和特大型项目分为控制性施工进度计划(纲领文件)、指导性施工进度计划、实施性施工进度计划。

(2)小型企业分为控制性施工进度计划(纲领文件)、实施性施工进度计划。

二、控制性施工进度计划的作用

(一)控制性进度计划(掌握)

1.一般而言,一个工程项目的施工总进度规划或施工总进度计划是工程项目控制性施工进度计划。

2.控制性进度计划的目的(掌握)

(1)通过计划的编制,对施工进度目标进行再论证;

(2)对进度目标进行分解,确定施工的总体部署,并确定里程碑事件的进度目标(或称其为控制节点的进度目标);(3)作为进度控制的依据。

3.控制性进度计划的作用(掌握)

控制性施工进度计划是整个项目施工进度控制的纲领性文件。

(5)是施工进度动态控制的依据

三、实施性施工进度计划的作用(掌握)

1.月度施工计划和旬施工作业计划,是用于直接组织施工作业的计划,它是实施性施工进度计划。

2.实施性进度计划的作用:(1)确定施工作业的具体安排;(2)确定一个月度或旬的人工需求;(3)确定一个月度或旬的施工机械的需求;(4)确定一个月度或旬的建筑材料的需求;(5)确定一个月度或旬的资金的需求等。

施工进度安排表

斯尔克办公大楼综合布线工程 工组织设计 一、项目实施组织机构 为确保《斯尔克集团办公大楼一综合布线系统工程》质量达到设il?要求,建立专职项目组以保证项目的顺利完成, 项目实施人员组织结构图 1.1岗位素质要求、分工及职责 1)项目负责人 具有扎实的智能化系统工程项目的管理和实施经验,独立完成过系统工程的管理实施。监督整个工程项目的实施,对工程项目的实施进度负责;负责协调解决工程项目实施过程中出现的各种问题:负责与集团公司、装修公司、监理方、工程部、采购部等相关部门的协调工作。 进度控制:总体控制各阶段工程进度和监督进度完成的情况:

质量监督:定期的质量检查,随时发现实施过程中和设备质量问题并提出改进建议; 协调配合:就工程有关事项协调建设方各部门和相关施工单位,安排工程实施: 后勤保障:对参与建设人员的主要工作、生活环境提供方便: 质量验收:根据方案设计的技术要求和有关标准,组织对本项目进行验收: 扫尾工作:解决本项目的有关遗留问题. 2、)采购专员: 主要工作协助项目负责人提岀的采购讣划,完成全部弱电工程所需要的设备,材料、辅材等询价、申 请、采购等任务,保障工程能够顺利进行,不得因采购时间过长而延误工期。 3、)项目助理: 协助项目负责人完成整体弱电工程的设汁、规划方案,带领布线工程人员进行桥架、综合布线现象的安装监督工作,对于安装不符合规范的,坚决给予制止,避免不合格,不安全因素存在,对项目实施过程中出现的进度等问题及时上报。 4、)布线工程人员: 完成项目负责人、助理共同交给的工程任务:及时反馈安装时要求与意见,承担完成所接受任务的责任; 1.2工作流程 项目组成员,分工明确,责任到人,同时还应发扬相互协作精神,严格按照各项规章制度、工作流程开展工作。 大致分两步进行: 第一步:设计一包括工程方案设计和实施方案设计由集团公司网络信息部自行完成,协同各施工方、工程监理、工程总监完成办公大楼全部装修的任务。

施工进度计划及保证措施

施工进度计划及保证措施 1.施工进度计划编制说明 ㈠.进度计划编制思想 在各个施工阶段,统筹协调各专业施工,统一安排施工进度,组织交叉施工相互制造工作条件。因此,本施工进度计划着眼于从全局出发,注重整体效果,统筹安排土建与安装工程各分项工程的施工程序和工期计划,以满足建设单位的工期和质量要求,早日发挥投资效益。 ㈡.施工进度计划(见附后图) 1.我公司在安排本工程总进度计划时,充分考虑了工程特点和以往的施工经验及本公司的实力,确定该工程的施工总期为600日历天。 2.主要分部施工计划 (1)基础工程需75d,土方开挖及破桩头需10d,基础及地下室施工需30d时间。 (2)主体结构分阶段组织施工,砼、砌体等工序实行穿插施工,组织立体交叉施工作业,主体施工工期为334d。 (3)主体封顶后,装饰为主要工种,是施工计划的重点。内粉、楼地面、门窗均分施工段、分楼层同步进行,增加劳动力投入量。装修计划180d完成,在此时间内,安装工作同步展开,各类设备安装,弱电系统安装等工作应随装修结束,剩余时间作为装饰面面漆施工,设备单机调试,联动调试等工作。剩余5d为清理、修补、撤场时间。2、材料采购计划

1).根据施工图纸和施工进度计划,编制合理的材料需用计划表和进场时间计划。工程材料采购必须遵照公司ISO9001质量体系程序文件规定,对供货方进行供货质量、能力信誉等方面的评价、选择、建立档案,项目部必须在公司确认的合格物资分包方名录中的供货单位采购供货,进场时按相应程序文件规定进行验收。 2).大件批量材料采购前,应对生产厂家企业性质、规模、信誉、产品质量史、供货能力、质量保证能力进行具体衡量,作出综合评价,以并择优选择。 3).有系统地搜集整理本地区材料、构件生产供应厂商、市场情况。为贯彻就近取材,合理节约代用产品,降低成本价格,积累信息资料。厂家应已获准国家质量认证,信誉、产品相对较好,便于大家共同认可,便于就近取材,保证质量。 4).如我公司中标,在收到具体施工图纸后,立即组织人员编制主要材料和预制品、半成品需要量计划,根据施工部署和施工总进度计划,作为工程施工组织材料和制品加工、订货、运输、确定堆场和仓库的依据。 5).采购文件的编制必须清楚地说明订购产品的规范和设计规定及质量要求,并经主管领导批准。 3、施工进度计划管理及保证措施 ㈠.施工进度计划管理 1.工程施工进度计划管理主要包括:施工总进度计划,主要分部工程进度计划,月进度计划。项目部须根据月进度计划制定每周详细

(完整word版)施工进度计划及保证措施

施工进度计划及保证措施 本次工程项目施工场地狭小,如何在规定的时间内高质量完成本工程施工任务,是施工的关键。在施工过程中,我们将根据公司的综合实力,同时参照本公司类似工程施工经验,从人、机、料、法等各项生产要素的优化组合,施工进度计划控制、多专业施工协调配合等方面管理出发,发挥我公司总承包管理的综合实力,统筹考虑,总体部署,对施工进度计划进行严格的科学管理和控制,以确保工期目标的顺利实现。 施工总体进度计划及保障措施的主要内容有:施工总体进度计划、主要分部分项工程进度计划,工期目标控制,施工进度计划的保障措施等方面内容。施工总体进度计划及保障措施是实现进度计划的重要保证,通过对各项工作量与工程量分解,选择合理科学的施工方法,资源配置的有效组织与利用,对分包单位的有效协调与控制,通过制定组织、技术、合同、经济和管理信息等强有力的措施保证,运用现代科学管理原理,实施对施工进度进行全过程控制,确保进度计划的实现,达到预期目标。 一、施工进度计划 施工进度计划是施工组织设计的核心内容,在施工组织设计中起主导作用。施工进度计划设计编制合理与否,直接影响到工程质量、安全和工期,同

时对各种资源的投入、成本控制产生重要影响。 1、工期目标 考虑到本工程的重要地理位置,因此,我单位将本工程作为企业重中之重的工程,在人力、财力、物力及技术上将进行全面保障,因此在工期安排上,保证工程质量达标、安全文明施工的前提下达到快速施工的目的。根据本工程施工总进度目标,我单位综合考虑资源配备、工作量和其他等因素,合理安排施工总体进度计划,完全响应总包的工期和进度要求,保证在总包的要求工期内完成整个幕墙工程,并达到总包关键节点的封闭要求,为整体工程的顺利完工做出保障。 2、施工总进度安排 施工总进度计划是对本工程全部施工过程的总体控制计划,具有指导、规范分部分项工程进度计划的作用;我们综合研究和个方面的情况,根据工程特点、现场情况、社会环境及企业实力等因素,编制了本工程的施工进度计划横道图。具体进度计划详见附件 二、各项资源需求计划 1、技术力量投入计划 我单位具有人员稳定、技术素质高的施工队伍和技术人员,能够有效快速地组织技术资源进场,在接到进场通知后,施工管理人员将及时就位,而施工技术人员将根据现场需要分批按时进场,并在项目内部备足各类专业的施工技

施工进度计划的类型及其作用题库1-0-8

施工进度计划的类型及其作用题库1-0-8

问题: [单选]施工企业的施工生产计划根据施工任务量、企业经营的需求和资源利用的可能性等,合理安排计划周期内的施工生产活动,它包括。 A.单体工程施工进度计划 B.企业月度生产计划 C.施工总进度规划 D.施工总进度方案

问题: [单选]施工项目经理部在施工过程中编制的月度施工计划和旬施工作业计划,都属于。 A.控制性施工进度计划 B.指导性施工进度计划 C.实施性施工进度计划 D.综合性施工进度计划 从计划的功能区分,施工项目经理部编制的施工月度施工计划和旬施工作业计划属于直接组织施工作业的计划,内容相对来说比较具体,它属于实施性施工进度计划,是控制性施工度计划的细化和分解,故选项C正确。

问题: [单选]如果一个大型工程项目在签订施工承包合同后,设计资料的深度和其他条件还不足以编制比较具体的施工总进度计划时,则可先编制。 A.企业年度生产计划 B.项目施工的月度施工计划 C.单体工程施工进度计划 D.施工总进度规划 (广东11选5 https://https://www.doczj.com/doc/c79528496.html,)

问题: [单选]业主方项目进度控制的任务是控制的进度。 A.项目全寿命周期 B.整个项目实施阶段 C.项目施工阶段 D.整个项目决策阶段

问题: [单选]下列关于施工方编制建设工程项目施工进度计划的说法,错误的是。 A.施工条件和资源利用的可行性是编制项目施工进度计划的重要依据 B.编制项目施工进度计划属于工程项目管理的范畴 C.项目施工进度计划应符合施工企业施工生产计划的总体安排 D.项目施工进度计划安排应考虑监理机构人员的进场计划

施工的进度计划清单和各阶段进度的保证要求措施

施工进度计划和各阶段进度的保证措施

一、施工进度计划 本工程工期符合招标文件的要求 (1)、工程总进度计划 本工程项目主要以吊顶、墙面饰面、地面铺设细木制作、五金、安装等为主,采用综合小组分片流水作业,施工以先顶后墙再地,先安装后油漆为原则。(一)、施工部署原则: 1、保证装修工程在施工过程中做到有组织、有部署,使工程施工自始至终的有条不紊进行。 2、专门组建本装饰工程项目经理部,负责本工程的施工技术、施工质量、进度控制、材料采购、安全生产与文明施工等总体管理。根据本工程特点及招标文件的要求,合理安排各工种比例投入和施工流水段划分,做好各分项工程间的配合,是本工程的关键。 3、本工程决定采用立体交叉、综合流水平行施工,统筹协调好各分部、分项工程的施工,合理安排好各工种的穿插施工,确保工程质量和施工进度,以满足总进度控制,满足业主的使用要求。 4、施工总体以顶棚装饰、墙柱饰面、楼地面工程为主,同时施工,重点控制各工种施工交叉点及施工节奏,做到有有弛,有条不紊,保证各工种按进度计划完成各分项工程。 5、在装饰施工过程中,合理安排施工时间,优质高效组织生产工作,尽可能地将噪音减少到最低程度,尽力减少粉尘污染,另外严格采取成品保护制度以防止二次污染发生。 根据工程特点和总体计划,本公司将投入一支专业的装饰施工队伍,负责整

个装饰施工项目;考虑工期相当紧迫,因此室装修和各相关专业的施工同步进行。 根据使用要求和本公司的施工能力,结合物资供应情况及施工准备工作条件,编制出最优的施工进度计划。由于本工程的分部分项工程的规模都比较大、施工难度比较高、周期较长,因此装饰工程与各安装工程的相互协调是施工进度的保证。 (二)、施工步骤制定原则: 在满足工程质量与工期要求的前提下,根据本工程的具体情况,重点抓好四点,即“优质、高效、安全、文明”,确定本工程施工方案原则为: (1) 认真贯彻执行“建筑法”及建筑施工验收规,做到有法可依,执法必严,违章必纠,一抓到底的原则。 (2) 制定合理的施工方案、科学的技术措施,可行的工程进度。 (3) 组织强有力的项目经理部,运用科学的管理模式进行管理。 (三)、施工进度具体安排如下: 1、根据图纸和现场实际情况对现场进行放线工作,对特殊造型构件进行加工订货。 2、工程开工后,首先组织施工现场实地测量(包括地面水平、轴线位置,结构层高等项容)机械进场及材料进场等三项工作。 3、测量工作完成后,工程材料进场(此后材料将根据施工进度情况逐步进场)工作。第一批工人进场,主要为杂工作业组、木工作业组、瓦工作业组、吊顶作业组、油漆作业组。 4、进行定位放线,由业主、监理方签署定位复核审定文件后,杂工作业组分

施工进度计划及保证措施36665

施工进度计划及保证措 施36665

第一章施工进度计划及保证措施 第一节施工工序部署 (一)保证装修工程在施工过程中做到有组织、有部署,使工程施工自始自终的有条不紊进行。 (二)专门组建项目经理部,负责本工程的技术、质量、进度控制、材料采购、安全生产与文明施工等总体管理。根据本工程特点及招标文件的要求,合理安排各工种比例投入和施工流水段划分,做好各分项工程间的配合,是本工程的关键。 (三)本工程决定采用立体交叉、综合流程水平行施工,统筹协调好各分部、分项工程的施工,合理安排好各工种的穿插施工,确保工程质量和施工进度,以满足总进度控制,满足业主的使用要求。 (四)施工总体以顶棚装饰、墙柱饰面、地面工程为主,主要的作业组(龙骨安装、饰面板安装、墙柱面石材、地面石材、地砖、地毯铺设、油漆工程、细木装饰等)基本同时施工,重点控制各工种施工交叉点及施工节奏,做到有张有弛,有条不紊,保证各工种按进度计划完成各分项工程。 (五)在装饰施工过程中,合理安排施工时间,优质高效组织生产工作,尽可能地将噪音减少到最低程度;尽力减少粉尘污染;另外严格采取成品保护制度以防止二次污染发生。 第二节施工步骤制定原则 在满足工程质量与工期要求的前提下,根据本工程的具体情况,重点抓好四点,即“优质、高效、安全、文明”,确定本工程施工方案原则为:

(一)认真贯彻执行“建筑法”及建筑施工验收规范,做到有法可依,执法必严,违章必纠、一抓到底的原则。 (二)制定合理的施工方案、科学的技术措施,可行的工程进度。 (三)组织强有力的项目经理部,运用科学的管理模式进行管理。 (四)配备过硬的施工队伍,足够的技术力量,齐全的施工机械。 (五)确保物资、材料的供应与各工种的密切配合。 (六)合理安排临时设施和制定施工现场文明管理措施。 (七)做好与周边环境的协调工作,为之提供一切尽可提供的方便服务。(八)运用计算机辅助计划管理,合理有效的配置资源,对项目进行动态管理。 第三节分部工程施工计划 一、顶棚工程施工计划 1、依照施工图纸和设计要求,专人放线定位,同时请甲方确认。 2、根据各空间的不同设计要求,分区分工进行轻钢龙骨及其它工艺基层骨架作业,待吊顶内隐蔽工种结束,经甲方验收,签证后方可封板。 3、天花木作面同时进行。各公共空间面石膏板和木作装饰结合的吊顶的油漆必须在对封板验收后完成。 二、墙面和柱面施工计划 1、墙、柱根据设计图要求进行放线,配合天花放线将水平基准定位。 2、业主认可签证后,进行面板安装等立面基础构件施工,各区同时展开。 三、地面施工计划 1、地面作清理的同时,对照图纸放线定位,配合天花放线,确定基准水平线,应完成后交由成品保护部门,直至竣工验收。

施工进度计划及措施

第三章施工进度计划及措施 第一节进度计划及影响工期的主要因素 1、施工计划编制说明 根据招标文件的要求,本工程工期要求为:计划于2006年3月10日开工。我方根据自身情况确定本工程工期目标,并响应招标文件要求。一旦我公司有幸中标将按照招标文件指 定日期计划于2006年3月10日按时开工,2006年6月10日竣工,严格按照总工期要求安排施工。该时间包括材料采购、材料试验、临时场地建设以及招标文件范围改造装饰装修项 目的施工。 为了确保工期,作为装饰装修工程的施工单位来讲,为了确保我司工期目标,必须对施 工进行全面而细致的安排,使人力、机械设备、材料等都得到充分合理的使用,各部位的施 工、各工序的搭接较为紧凑。所以进度控制的主要作用就是按照目标和组织系统,对系统各 个部分的行为进行检查,以保证协调总体目标。其主要任务是: (1)检查并掌握工程实际进度情况。 (2)把工程项目实际进度情况与计划目标进行比较,分析计划提前或延后的主要的原因。(3)决定应该采取的相应措施和补救方法。 (4)及时调整计划,使总目标得以实现。 2、工期计划编制依据: (1)招标文件中对工期、进度的要求。 (2)我公司现有的人员、设备、资金以及队伍的情况。 (3)本工程场地、工序、工期的特点。 (4)相关规范对材料试验、施工检查验收等方面的规定。 3、动态的进度计划 实行过程计划控制,制定阶段性工期目标,对工期进行动态管理,确保阶段目标得以完 成。根据施工中出现的影响工期的关键因素,及时分析原因,找到解决办法,并及时将计划 进行调整,再按照调整后进度计划组织实施。从而使施工在经常变化的资源投入及不可见因 素的动态影响下,始终能够对工期进行纠正及控制。这样就使保证本工程的工期有了科学的 管理手段。针对本工程主要进行三个阶段的动态进度控制计划,分别为:施工准备阶段计划、 室内装修施工阶段计划、工程收尾阶段计划。 4、各主要分项工程计划情况: (1)施工准备阶段:根据招标文件对工期等相关项目的要求并结合我公司的人员、设备等情况,按合理利用资源、优化安排分项工程进度的原则进行编制,考虑到该工程工期紧张, 相应的施工准备时间比较短,为保证工程尽早开工,期间临时工程的建设与清理工程、工人

施工进度计划编制要点

4.1 施工总进度计划编制要点 1. 目的 为便于工程施工总进度控制计划的编制,使计划具有可行性,并对工作 进行前瞻性控制。 2. 范围 AAAA 有限公司范围内的各工程项目的施工总进度计划。 3. 职责工程部编写:项目施工总进度控制计划、阶段性施工进度控制 计划、图纸交付计划、样板确认计划、分包工程进场计划、甲供物资 进场计划、项目工程分包计划和甲供物资采购计划;营销策划部编写: 项目发展计划;设计部编写:项目出图计划;成本管理部编写:项 目材料限价计划、材料限价计划及资金使用计划、。各相关部门对有 关计划进行会审。 4. 内容 4.1. 计划的分类 4.1.1 发展计划:由策划部根据公司对项目总体的发展要求制定,它提出项 目从最初策划到入伙各阶段的时间要求,是项目实施工期的总的控制 目标。 4.1.2 项目总施工进度控制计划:初步设计或规划批准后由工程部在项目发 展计划的基础上编制,主要目的是确定项目实施及与项目经理部组织 施工有关的各项工作的开始和完成时间。具体为:前期准备工作时间、基础施工图出图、基础部分承建商进场施工、基础验收、上部工程施工 出图、主分包单位进场、主体工程施工及验收、装修样板房施工、装 修工程施工、室外及园建出图、室外及园建施工单位进场、外架拆除、室外工程施工、工程验收及入伙等时间。该计划在编制时应注意综合 考虑各种因素,科学安排分部工程之间的搭接关系,留有一定余量, 保证经过有效的组织和努力能够达到。同时该计划将作为公司相关部 门开展工作的时间参考依据,应有一定的提前量。编制时采用甘特图 或网络图。 4.1.3 阶段性施工进度控制计划:在施工图确定、主包单位进场后,根据项 目建设计划分阶段编制。该计划应明确主要分项工程的起止时间,

施工进度安排及保证工期的措施

施工进度安排及保证工期的措施 1.施工进度安排 1.1.总工期拟定 计划工期27个月,提前业主给定工期9个月(业主给定工期为36个月)。 根据我单位将投入的机械设备及人员技术实力,经详细测算和计划安排,我们有能力提前业主指定工期完成,计划提前业主指定工期9个月,即保证在27个月的施工期限内完成本工程所包含的所有工程项目。 即计划20xx年5月30日正式开工,20xx年8月30日竣工。 1.2.各主要工程项目施工进度安排 施工准备:共安排2.5个月; 路基土石方(包括改良土、级配碎石):计划安排20个月; 涵洞工程:计划安排6个月完成; 桥梁工程:计划安排26.5个月; 隧道工程:计划安排26个月; 防护及排水工程:计划安排15个月。 1.2.关键线路拟定 本工程关键线路拟定为黄狮头特大桥。其它工程按照自定的

阶段工期进行控制,比如涵洞工程控制在本年度,其它工程类推。 1.3.施工进度计划横道图 见图1-01 1.4.施工进度计划网络图 见图1-02 2.保证工期措施 影响本工程工期的因素主要有:施工区段长,沿线水田、水塘较多,构造物多,工程量大;雨季长,影响路基填筑及桥涵隧道施工;线路所经地段岩溶发育,路基、桥涵、隧道施工前需进行地质调查。 针对以上因素,制定工期保证措施如下: 2.1.组织保证措施 2.1.1.成立保证工期领导小组 成立以项目经理为组长的工期管理领导小组,项目经理全面负责施工组织,副经理负责组织实施,项目总工负责相关技术保证,调度室主任负责协调,成立以经理部各业务部室负责人、施工队长、工班长为成员的工期保障体系,确保施工方案、方法、人员、设备、材料供应和隧道供风、供水、供电、通风排烟及出碴运输等满足快速施工要求。管理组织机构见工期管理组织机构图(图2.-01)。 2.1.2.建立工期保证体系 为保证实现甲方对该工程的总体工期规划,建立工期保证体

工程进度计划和保证措施

工程进度计划与保证措施 第一节工程施工进度计划 一、施工进度计划编制原则 1、按照招标文件中有关规定和总工期要求进行编制; 2、结合拟定的施工方案、机械设备的配备情况以及现场踏勘的实际情况,合理安排施工进度,确保工程施工能平顺地按进度计划进行,避免出现施工强度过载以及劳动力突变; 3、结合施工现场的天气、水文资料,考虑到部分工程项目施工的截流问题,先排出在极枯期的项目,然后再排枯水期可以施工的项目; 4、区分各项工程的轻重缓急,将控制性项目排在前面,作为保证措施,相应为其施工需要的料场、道路、风水、电系统及少量的生产用房准备须导前安排; 6、确定一些调剂项目,作为保证重点,实现均衡的施工措施。 根据招标文件所述,本工程要求工期100个日历天,我公司根据现场考察并结合自已的施工实力后,承诺本工程100个日历天完工。 二、施工进度计划的形成 1、工程施工总进度计划 以工程量清单各项目的工程量和工程分期为基础→确定各项目的施工期限→确定各项目开竣工时间和相互搭接关系→以网络图形成总进度计划。 2、施工进度计划表 本工程具体施工进度计划表详见进度计划网络图。该表清楚地显示: (1)本标段施工计划360个日历天工期。施工中如遇突发事件,或因工程施工要求需要延误计划工期时,将根据合同条款有关规定向监理工程师和业主申请,得到批准后变更工期。 (2)为保证控制性项目完工,第一阶段安排的5天准备工作内容主要是为施工队伍进入各施工区开展前期工作服务的,并不要求完成所有施工临时设施及场内临时公路。 (3)其他各个项目的开竣工时间和相互搭接关系已在施工进度表中排出。

三、工期保证措施 1、计划管理 根据施工进度总计划编制详细的月计划、周计划,并据此编制施工机械设备、劳动力及材料计划,确保总工期目标的实现。制定详细的作业计划,做到日保旬、旬保月工期,实现施工总目标。 对各单项工程进度按月、周、日建立施工形象控制图,用图直观形象地反映实际施工进度,及时检查施工情况发现差距并采取有效措施予以调整。 明确关键线路,确保关键线路上各项工程的施工工期按计划实现。根据每月工程实际进度情况,在确保总进度计划的前提下,采用网络技术对关键项目进行优化,调整进度计划,实施动态管理,使工程施工做到点线明确、轻重分明,资源配置合理。 2、其他措施 根据工程进度计划、材料计划和设备购买计划等,合理安排资金使用计划,做好施工所需的流动资金的调用工作,做到工程资金专款专用。 在节假日期间加强思想发动,提高劳动待遇,以提高工人积极性和满足工程进度需要。 与建设各方相互沟通、相互谅解、相互配合、通力合作。 尊重及依靠业主、设计方、监理工程师,虚心接受设计和监理单位的指导和监督,主动协作配合,尽可能地为他们的工作提供更多的方便。 加强与当地有关部门和群众的沟通与联系,建立良好的工作关系,努力创造良好的施工条件。 第二节进度控制措施 1、选派具有类似工程施工经验,政治素质高、责任心强,又具备现场管理经验的专业人员组成项目经理部班子,建立健全施工管理组织机构,确保指挥系统精干。 2、完善激励机制,层层落实经济责任制,实行项目化管理。 3、竞争择优上岗,建立健全施工管理体系,开展劳动竞赛,用科学方法指挥生产,确保按计划完工。 4、协调好与业主、监理、设计院及当地有关部门的关系,积极

施工进度计划及其保证措施

施工进度计划及各阶段保证措施 一、施工进度计划 本丄程工期符合招标文件的要求 (1).工程总进度计划 本工程项U主要以机动车道、非机动车道、排水丄程、路灯工程等为主,釆用综合小组分片交义作业,施工以先重点、难点工程,附属工程同步进行的原则。 (一人施工部署原则: 保证道路丄程在施工过程中做到有组织、有部署,使工程施工自始至终 的有条不紊进行。 2、专门组建重难点工程工作小组,负责本工程的施丄技术、施工质量、进 度控制、材料采购、安全生产与文明施工等总体管理。根据本工程特点及招标文件的要求,合理安排各丄种比例投入和施丄流水段划分,做好各分项工程间的配合,是本工程的关键。 3、本工程决定采用立体交义、综合流水平行施工,统筹协调好各分部.分 项工程的施工,合理安排好各工种的穿插施工,确保丄程质量和施丄进度,以满足总进度控制,满足业主的使用要求。 根据使用要求和本公司的施丄能力,结合物资供应悄况及施工准备丄作条件,编制出最优的施工进度计划。山于本工程的分部分项工程的规模都比较大、施工难度比较高、周期较长,因此道路丄程与各排水工程的相互协调是施工进度的保证。 (二人施工步骤制定原则: 在满足工程质量与工期要求的前提下,根据本工程的具体悄况9重点抓好四点,即“优质、高效、安全、文明”,确定本工程施工方案原则为: (1)认真贯彻建筑施丄验收规范,做到有法可依,执法必严,违章必纠,一 抓到底的原则。 (2)制定合理的施丄方案、科学的技术措施,可行的工程进度。 (3)组织强有力的项日经理部,运用科学的管理模式进行管理。 (三人施工进度具体安排如下: 2、根据图纸和现场实际情况对现场进行放线工作,对重点、难点工程做到 开会研究。

施工进度计划的清单及工期保证要求措施

XX工程X标段 施工进度计划及工期保证措施 1、施工进度计划 1.1、编制依据及原则 (1)响应合同文件工期要求。 (2)以本工程内容、工程量大小、工艺、工法难易程度为依据;类似工程施工经验为参考。 (3)合理安排施工工序。 (4)根据现场的实际情况,进行分区组织流水施工。 (5)充分考虑合同文件中与其它施工单位的配合,最大限度减少施工作业的相互干扰。 1.2、抢工总工期 总工期控制在XX天内。 1.2.2、总工期计划 综合考虑总工期、节点工期要求及施工组织计划,制定本次抢工工期计划目标如下: 假定在2016年XX月XX日完工,用XX天的时间完成XX城区段供水管道的施工,各工序交叉作业,以节省工期。 开挖暂定X个施工队,管道安装X个施工队;X队开挖A到B,X队开挖C 到D; 2、施工进度保证措施 2.1、工期总体保证措施 2.1.1、组织管理措施 我公司设立力量最强的项目指挥协调班子,负责对该项目的组织领导和重大问题协调,并迅速组建本合同现场项目经理部,按项目法组织施工。 (1)项目部配备强有力的项目管理力量,选配懂管理、业务精、能力强、

有才能、敢负责的干部担任项目部的项目经理,由项目经理挑选各专业骨干参加项目部的管理。 (2)抓好施工中的统筹、控制和协调工作,把做好工序衔接和抓好各关键工序的进展作为施工管理的中心。 2.1.2、资源保证措施 劳、材、机等资源配备充足、按期进场是工程按期开工的关键。对本工程所需各种资源我单位将积极进行调配和准备,及时落实。 (1)材料供应落实 开工前,组织专业人员编制各类物资和半成品计划,专人负责落实采购验收工作,做到材料、半成品按时按质供应,杜绝由于物资供应而影响施工进度现象发生。主要材料储备量保证满足施工要求。 (2)劳动力落实 安排技术能力高、有基坑施工经验的工人、管理人员投入施工,施工人员使用我单位的基本力量,全公司范围内统一调配,在专业工种和劳动力数量等方面,满足现场施工需要。 按施工进度计划和现场实际进度,控制劳动力进退场工作。现场工人安排作业要连续,工序搭接合理,并组织工人队组之间进行劳动竞赛。 (3)机械设备落实 优先安排本工程需要的一切施工机械,力求提高施工机械化水平,减少劳动强度,加速施工进度。做好现场设备维修、保养,确保机械完好率和正常运转,拟在现场设一个维修车间,重要机械配备整机或配件备用,以保证设备正常运转。 2.1.3、进度计划控制措施 施工进度控制以项目施工工期的总目标为据确定分目标,将目标层层分解、落实,从技术管理等方面采取措施,以保证分目标的实现来确保总目标。 (1)现场技术控制 组织有丰富类似工程施工的技术骨干编制实施性施组及施工技术方案,施工方案应充分利用现有成熟工法,结合工程实际适时调整施工工艺和技术,不断提高生产效率;实施标准化管理,在施工中,做好技术交底、现场检测,确保正常施工,杜绝返工。

施工进度计划及保证措施45147

11.3施工进度计划及保证措施 11.3.1施工进度安排 注:本总体进度计划表是按单项工程而编制的,施工阶段时限需根据甲方约定进度工期在提前10%时限完工。 11.3.1.1工程前期准备 施工现场的考察:了解施工现场及机房的特殊要求,考察沿线地理环境、土质情况,与高压电力线的交越,需要报建协调点,以及机房接地、接电施工等情况的考察。 设计图纸现场复核:依据设计图纸进行现场复核,复核的内容包括:安装位置、数量是否准确有效;保护接地的位置是否有冗余。 安排设备、仪表的存放地:落实施工现场的设备、材料存放地,是否需要防护(防潮、防水、防曝晒)配备必要的消防设备,仪器仪表的存放地要求安全可靠。 环境卫生的保障措施:了解现场的卫生环境,制定保洁及防尘措施,配备必要的设施。 做好冬雨期施工准备工作:包括施工人员的防护措施;施工设备运输及搬运的防护措施;施工机具、仪表安全使用措施。

11.3.1.2工程进度控制流程图

11.3.1.3文档编制及提交

11.3.1.4工程验收阶段 采取自验-初验-试运行-终验-保修等措施保障工程质量。 1、自验措施 每工段完工后,由随工人员对该工段的施工质量进行检查。工程竣工后由项目经理组织工程验收小组逐项自验,工程不合格处,出示整改方案,限期整改完成。 2、初验 (1)初验依据 设计文件。 批复的工程设计及概预算。 签订的施工及其它服务合同。 国家、工信部、地方、广东分公司的施工与验收规范、办法、细则。 国家、工信部、广东分公司有关工程建设财务、档案的管理办法。 (2)初验条件 工程的各项前期手续符合国家有关电信建设的法律、法规以及广东分公司的规章制度要求。 工程项目已按任务书要求、设计或技术方案完成所有工作内容。 施工过程中所有测试项目的结果满足设计指标和工程验收指标要求。 施工单位已完成工程物资标签的粘贴,完成竣工资料及资产资源的归档,甲供工程物资平衡表,以及工程结算文件。 委托监理的项目,应由监理公司组织预验,出具了合格的质量评定及同意初验意见。 建设单位的项目经理对施工单位提交的文档和资料进行了检查,相应签名、盖章的手续已经完成(其中开工报告、完工报告、工程量表必须签名盖章)。 提交完工报告(委托监理的项目须先由监理单位签署同意验收意见)并审核同意后,根据甲方投资规模确定验收时限,组织初验。 在工程初验前五个工作日将资源管理系统所需要的资产资源类表格提交甲方运维部

施工计划表格模板,施工进度计划表格

施工计划表格模板,施工进度计划表格 湖北大冶特钢中棒线一期工程周计划一(2014年11月14日一一11月20日)上周实际完成情况未完成原因下周施工计划需要协调解决上周施工计划11 月07 B—11月13日及采取措施2014年11月14日——11月20日的问题完成不少于90个超前钻孔计划完成不少于90个超前钻孔:成孔110个/ 1、水冷一区BC跨间剩余43个超前钻孔1、粗中轧区7个(累计118, 2、水冷二区BC跨间超前钻孔(与甲方协商满共121个)湖北足桩基需求的)2、精中轧区71个(累计113个,佳境共115个) 3、粗中轧、精中轧区视现场情 况施工 3、水冷一区47个(累计47个, 共109个) 一、成桩40根一、成桩39根一、成桩41根1、中大泥浆池1、炉前18根:重点C轴以北7-81、炉前12根:LQ23-27. 32、1、炉前2根:29、30占38、39号桩线间LQ23-27、29、30、32、33、33、35-39、(累计21 根,共2、粗中轧区8 根: 位,影响成桩35-39(14根)。19-22(4根)45根)3、中精轧区31根。施工。 2、粗中轧区18根:2、粗中轧区13根:CZZ70、46、2、加热炉还剩 3、中精轧区4 根105、60、81、71、119、47、120、14 根暂停,后/ 72、92、48、121(累计24根,期安排。 共32根)一 3、中精轧区14根:ZJZ2-7、 10-15、20、21、25(累计15 冶 根,共44根)

三、1号主电室1、C轴基础与桩基施冲渣沟B轴侧1、完成土方开挖1、完成B 轴土方开挖工交叉施工,泥浆池1、完成AB轴承台及地梁混凝土浇筑8-14线区域桩2、破桩头60个2、破桩头6个紧靠C轴,影响土方2、完成C轴土方开挖及桩头破除基施工影响主3. 1-9线垫层完3、1-9线垫层未施工开挖。电室C轴基础4、基础及地梁钢筋制作1-7线4、1-7线基础及地梁钢筋未制2、需加强施工组织和施工本工程属重点考核内容作协调。 共成桩32根,共35根共6台机1、障碍物破除耽误时共23根要求4台机(余32根25号前完成)1、炉前10根,LQ61、47、58、1、炉前16根(重点)间, 交叉作业影响。1、炉前6根LQ79(15号完成)、63、66、67、 50、76、48、77、51、78、522、冲渣沟区19根2、需加强管理与协调54、59 (累计完成28根,共34根)力量。2、冲渣沟区17根其中CZZ108-110(15号完成)鄂东2、冲渣沟区22 根,CZZ56-1、桩基88、114、37、42、67、113、78、 100、56、36、99、87、41、38、 77、112、39、98、86、83、111 (累计成桩69根,共95根) 冷床土建施工1、BC跨33-36线间、土方开挖19个基坑。2、现场场地平 整、搭设钢筋、木工加工棚。五冶 3、施工用电用水。 1、33号集水井浇筑完成,土方1、完成35号集水井浇筑及土方1、等制氧管道桥架还剩制氧站及 回填,夯实。回填。改造施工。1、最后一段20m隧道14号浇筑混凝土。 过路管。七星2、26n)管道部分土方开挖(视制2、26m管道部分土方未能开挖2、

施工进度计划及保证措施

施工进度计划及保证措施 1. 总体进度控制计划 根据招标文件要求,本工程的工期为:各标楼内安装工期不超过XX天,外网安装工期不得超过XX天,施工图的深化设计为XX天内完成,具体开工时间按业主指令单通知为准。 根据工程要求,制定详细的施工进度计划,并编制施工进度计划网络图。施工进度计划网络图附后。 2. 派生计划 2.1 物资设备采购供货计划 (1)重要性 物资设备的到货,是影响施工进度的一个重要的因素。根据以往类似工程经验及本项目的特点,同时要考虑设备采购自身需要的周期。因此,充分考虑采购周期及供货周期等各方面因素,预留出充足的时间。 (2)本工程物资设备采购供货计划 为保证施工总体进度计划能够实施,本工程的物资设备采购供货计划按照工程总进度计划编制设备、材料到场计划。 2.2 图纸深化设计计划 (1)重要性 由于本项目分系统多、管线量较大、各分系统之间联动关系多,因此深化设计的工作量较大,且协调难度较大。而深化设计出图的时间,直接影响到后续工作-管线敷设和设备采购的进行,从而对工程质量及进度都有深远的意义。因此,充分考虑到深化设计的难度和所需要的时间,编制出合理的深化设计出图计划。 (2)本工程深化设计计划 为保证施工总体进度计划能够实施,本工程深化设计计划如下: 施工图深化时间:XX个日历日 第一次图纸送审、审批时间:在施工图深化完成后送审 2.3 调试计划 重要性:系统功能性的实现,是智能化工程成功与否的一个必要条件,而智能化系统的功能性实现的重要环节,除设备及系统安装质量外,关键还在于设备及系统的调试。尤其是各子系统之间存在联动关联,在各设备单机调试后,还要进行系统的联调,系统联调过程中涉及到各个子系统甚至涉及到业主、总包方,因此,提前做好调试计划是保证调试工作的顺利进行的一个前提条件。 2.4 保证工期的措施 (1)技术准备 1)我公司工程设计人员与业主及有关设计单位进行技术联络; 2)施工材料报业主、监理公司审批; 3)组织施工图的会审、交底工作,相关人员阅读和熟悉施工图纸; 4)检查前期线管预埋,桥架安装情况; 5)了解熟悉相应设备安装配合情况; (2)安装前准备工作 1)组织项目管理人员做好施工方案的编制工作。 2)做好施工所用的机械器具的维护、保养工作。

道路工程施工进度计划和各阶段的保证措施.

道路工程施工进度计划和各阶段的保证措施 第一章施工进度计划和各阶段的保证措施 第一节施工进度编制依据 一、根据招标文件要求的工期:计划开工日期2012年4月5日,计划竣工日期2012年8月2日,日历天数120天。。我公司通过对本工程招标文件中对于施工进度的要求、工程资料及施工现场实际 条件的分析,结合所选定的施工方法及技术措施,经过细致周密的计划安排,决定本工程计划总工期为120个日历天。 二、在施工进度计划的安排上,将在保证工程质量、安全文 明施工的前提下达到快速、高效,以体现本工程重要性。我们在 施工进度计划的安排上研究了各方面的情况,根据工程特点、现场情况、社会环境等综合考虑,对施工总进度进行严格控制,并 根据施工进度网络图作好控制点。具体安排如下: 1.围绕着施工目标,遵循客观规律,合理安排施工生产任 务。 2.编制月、周生产计划时,遵循“安全第一”的思想,组 织均衡生产,保障安全工作与生产任务协调一致;将改善劳动条件,预防伤亡事故的项目视同生产任务一样纳入生产计划优先安 排。根据工程施工的实际情况,监理工程师认为有必要对上述进 度计划进行修改或次序调整,我们将相应调整该进度计划并对相 关工作安排进行相应调整。 3.检查生产计划实施情况同时,要检查安全措施项目的执 行情况,对施工中重要安全防护设施、设备的实施工作(如支拆 脚手架)要纳入计划,列为正式工序,给予时间保证。 4.坚持按合理施工顺序组织生产,要充分考虑职工的劳逸 结合,认真按施工组织设计组织施工。 5.计划管理 实施多级计划管理:要科学合理地安排施工先后次序,保证工期目标的实现,项目应实现以下多级计划管理体系。 一级总体控制计划:提供给甲方、监理、专业供方,以计算

施工进度计划及保证措施

施工进度计划及保证措施 一、施工进度计划 因工程任务重,工期时间紧,合理制定施工计划是非常关键的一环。我们对施工设计做了深入的分析和细致研究,制定了《工程进度表》为了高质量、高速度按期完成本标段施工任务,项目部拟定了科学的施工配合措施: 1、配备强有力的项目经理部和施工队伍组织,阵容强大、技术力量雄厚的施工队伍,高效优质按时完成任务。 2、科学统筹,齐头并进,多开作业面,平行作业。 我公司安排阵容强大的施工队伍,管理层、技术指导层、操作层配置合理,具备交叉作业的必要条件,统筹安排,交叉作业,多项工艺并举,力保工程进度。 施工前,认真编制好科学的施工进度网络图,设计好人力调配计划;施工中加强现场指挥调度,合理安排调整人力、物力、财力、调度各工序、工艺、工种的协调一致,避免任何形式的窝工浪费,最大限度发挥各种资源效益。 3、充分利用机械施工,提高效率。 我公司为本标工程配集全套施工机具,人机配合施工,保证质量,加快施工进度,力保在标段工期内如期或提前顺利完工。 4、材料供应、施工一线、后勤保障密切配合。 原材料提前按需进场,保证施工需要;植物提前准备,保证施工随要随到;

公司配合项目部做好行政后勤服务,解除一线施工人员一切后顾之忧,全力以赴保工期、保质量。 公司和项目部做到物供、施工、后勤三条线条条畅通,协同配合,打好总体战。 附表:《工程计划进度表》 二、工期保证措施 一.根据气候条件、合理统筹进度 1、掌握城区天气预报、合理统筹进度 本工程,工期90历天,日历时段应该是7、8、9三个月,正是夏、秋雨季,将会给施工造成很多意想不到的困难。因此,把握好这段时期天气变化,合理统筹施工进度,保证工程质量和施工顺利进行,显得十分重要。 1. 防暑降温措施 7月份上半月是夏季高温酷暑时期,在施工中我们拟定了防暑降温措施。 2.合理调整作息时间 适当延长中午休息时间,避开中午高温酷暑的大热时段,预防中暑。 3.保证清凉饮料供应 工地上安排专人熬制中药清凉解暑大锅汤和绿豆汤等,满足职工饮用,解除暑热,保证工程进度。 4.加强医疗保健

施工进度计划管理及保证措施

施工进度计划管理及保证措施 ㈠.施工进度计划管理 1.工程施工进度计划管理主要包括:施工总进度计划,主要分部工程进度计划,月进度计划。项目部须根据月进度计划制定每周详细的作业计划,确定材料需用计划和周转材料,机械设备进出场时间。 2.定期召开由建设单位、施工单位、监理单位参加的协调会,确定下步工作要点和施工进度计划,解决工程中存在问题,更好地开展工作。 3.施工进度计划是否完成是我公司作为对项目考核的重要指标,公司对月度计划进行全面检查,并与项目部班子的经济收入挂钩,提高项目管理班子的工作积极性,确保工程进度按预期目标完成或者提前完成。 ㈡.保证工程进度技术措施 1.组织保证 (1)本工程将按我公司较成熟的项目法管理体制,实行项目经理责任制,实施项目法施工,对本工程行使计划、组织、指挥、协调、实施、监督六项基本职能,并在公司系统内选择成建制的,能打硬仗的,并有施工过大型建筑业绩的施工队伍组成作业层,承担本施工任务。 (2)根据建设单位的使用要求及各工序施工周期,科学合理地组织施工,形成各分部分项工程在时间、空间上充分利用而紧凑搭接,打好交叉作业仗,从而缩短工程的施工工期。 (3)建立施工工期全面质量管理领导小组,针对主要影响工期的工序进行动态管理,实行P.D.C.A 循环,找出影响工期的原因,决定对策,不断加快工程进度。 (4)选派施工经验丰富、管理能力较强的同志担任本工程的项目经理,并直接驻现场抓技术、进度。技术力量和设备由公司统一调配,统一协调指挥现场工作。 (5)决定选派具有施工经验丰富的,技术力量雄厚的专业作业层参加该工程的施工任务,在建设及有关单位的密切配合下,对施工进度也有较大的促进作用。 (6)加强对各专业作业队伍的管理培训、教育工作,有良好思想作风的队伍,是提高工程质量、保证工期的关键。 2.制度保证 建立生产例会制度,利用电脑动态管理实行三周滚动计划,每星期至少两次工程例会,

工程施工进度计划安排

施工进度计划安排、确保工期的措 4.1工期计划安排:2014年9月30日电气设备完成出厂试验.2014年12月20日完成无水联合调试,2014年12月30日完成交工。 4.2施工进度计划安排

4.3确保工期的措施; 根据监理工程师及业主工期要求,认真细致地进行现场调查,编制施工组织设计,合理制定各项工程的工期和形象进度,据此调整人员和设备投入,以满足总工期的要求。 对重点工程和控制工程要结合总工期的要求做出重点安排,单独编制施工组织计划,统筹安排,科学组织,使重点和控制工程在网络计划管理之下有条不紊地进行,保证节点计划和总体计划的完成,以确保工期目标的实现。 实行周汇报、旬调整、月落实制度。开工后,根据施工组织安排,下达旬、月度施工计划。经理部每周六在检查现场的基础上组织召开工程例会,对各队的工程质量和进度进行汇总,针对未按期完成的工程任务,进行原因分析。 根据当地的气象资料,合理安排工序,有效提高施工速度和质量,确保工期。 派专人积极与其他工程承包人的配合,仔细核准校对基础的预留,避免造成浪费和返工、窝工

现象的发生,以保证工期的要求。 4.4工期具体保证措施 为了确保按期完工,制定如下主要措施: 1、做好施工准备工作 加强施工队伍的开工准备工作,包括人员、设备的进场计划,调查设备材料供货商并审查认可,保证在工程施工之前,有充分的准备,防止开工后因准备不足造成窝工现象,延误工期。 2、做好现场调查核实工作,细化联合设计 在联合设计之前,派主要技术人员到施工现场,了解全线与机电项目相关的土建等配套工程的计划进度和实际进度,在联合设计阶段,积极参与其他施工单位的界面划分与协调,对施工界面进行认真深入的量化细化,明确职责范围,细化施工组织与管理。 3、加强施工管理协调工作 3.1施工中做好计划管理,做好设备物资管理防护工作,实现分阶段分项目工程的进度控制,动态跟踪监督进度计划的实施,对各种干扰引起的进度偏差,及时调整与修订进度计划,采取相应措施纠正。 3.2做好对外协调工作,协调好各种关系,及时解决各类矛盾和问题,做到施工中不因外界干扰而耽误工时。 4、设备材料按时进场 要求供货商在限期内采取安全、可靠、高效的运输手段,按我方要求分批将设备运抵施工现场。如果由于厂商供货发生问题而影响工程进度,我公司将完全承担赶工的费用,并承担由此
