北京市【建设工程工程量清单计价规范】

应用指南

北京市建设工程造价管理处

2004年

一、建筑工程

A.1土(石)方工程

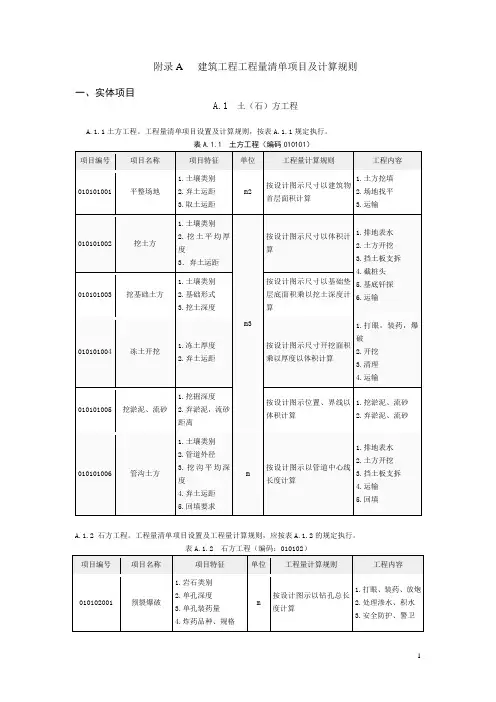

表A.1.1 土方工程(编码:010101)

表A。1.2 石方工程(编码;010102)

表A。1。3 土石方回填(编码;010103)

有关问题说明:

一、根据施工方案确定的土方放坡、工作面和施工坡道等增加的土方工程量,应包括在挖基础土

方项目综合单价内。

二、土(石)方运输应根据施工方案或业主的运输地点和距离确定运距。

三、平整场地项目适用于建筑物场地厚度在±0.3m以内的挖、填、运及找平。厚度在±0.3m以

内的全部是挖方或全部是填方,需外运土方或借土回填时,运输费用计入在平整场地项目综合单

价内。工程量按建筑物首层面积计算,施工组织设计规定超面积平整场地时,超出部分应包括在综合单价内。

四、挖土方项目适用于±0.3m以外的竖向布置的挖土或山坡切土,是指设计室外地坪标高以上

的挖土,包括指定范围的运输。设计标高以下的填土应按规范土(石)回填(010103001)项目列项。

五、管沟土方项目适用于管沟土方开挖、回填。其工程量均按管沟中心线长度计算,管沟开挖加

宽工作面,放坡和接口处加宽工作面,均应包括在管沟土方项目综合单价内。采用多管同一管沟直埋时,管间距离必须符合有关规范的要求。

六、挖土方、挖基础土方、管沟土方项目中,不包括排地表水,若设计要求其费用计入综合单价。

七、石方开挖、管沟石方项目中,对施工中可能发生的二次爆破费用应计入综合单价。

八、桩间挖土方工程量不扣除桩所占体积。

九、房心回填土工程量以主墙间净面积乘填土厚度计算,”“主墙”是指结构厚度在120mm以上

(不含120mm)的各类墙体。

A.2桩与地基基础工程

表A。2.1 混凝土桩(编码;010201)

表A .2.2 其他桩(010202)

表A。2.3 地基与边坡处理(编码:010203)

有关问题说明:

一、本章项目适用于工程实体。做为深基础支护结构时应列入措施项目清单。

二、各种桩(除预制钢筋混凝土桩)的充盈量,均应计入相应项目的综合单价内。

三、预制钢筋混凝土桩项目中,不包括填充材料及刷防护材料,若设计要求其费用应计入综合单价。

四、试桩应按规范预制钢筋混凝土桩(010201001)项目单独列项。

五、现浇钢筋混凝土庄重的钢筋笼、地下连续墙的钢筋网、锚杆等项目中的钢筋应按规范表A。4.16

钢筋工程的相关项目列项。

六、混凝土灌注桩项目适用于人工挖孔灌注桩、爆扩灌注桩、打管灌注桩、振动管灌注桩等,如发生泥浆池及沟槽砌筑、拆除等,其费用应计入综合单价。人工挖孔采用护壁时(如砖砌护壁、混凝土护壁、金属护壁等),其费用应计入综合单价。

七、挤密桩项目适用于各种成孔方式的灰土、石灰、水泥、粉煤灰、碎石桩等。

八、地基强夯项目中,不包括试验桩、斜桩,若设计要求其费用计入综合单价。

九、钢筋混凝土桩项目中,不包括试验桩、斜桩,若设计要求其费用计入综合单价。

十、截桩按根计算,执行相应定额子目,综合在挖基础土方项目中。

十一、振动沉管、锤击沉管不包括预制钢筋混凝土桩尖,若设计要求其费用应计入综合单价。A.3 砌筑工程(A。3.1 砖基础编码:010301)

表A。3.2 砖砌体(编码:010302)

表A .3.3 砖构筑物(编码:010303)

表A. 3.4 砌块砌体(编码:010304)

表A。3.5 石砌体(编码:010305)

表A。3.6 砖散水、地坪、地沟(编码:010306)

有关问题说明:

一、砖基础与墙(身)划分应以设计室内地坪慰藉(有地下室的按地下室室内地坪为界)以下为基础,

以上为墙(柱)身。基础与墙身使用不同材料是,位于设计室内地坪±300mm以内时以不同材料为界,超过±300,应以设计室内地坪为界。砖围墙应以设计室外地坪为界,以下为基础,以上为墙身。

二、墙体内加筋按规范表A。4.16 钢筋工程的相关项目列项。

三、零星砌砖项目适用于台阶、台阶挡墙、墩台、小型池槽、小便池槽按个计算,以“长×宽×高”

顺序标明外形尺寸;砖砌小便槽按长度计算。

四、空心砖墙、砌块墙项目适用于DM模数多孔砖墙、KP1粘土空心砖墙、加砌块墙、炉渣砌块墙、

混凝土小型空心砌块墙等。砌块基础项目适用于小型混凝土空心砌块基础。

五、石挡土墙项目适用于各种(条石、块石、毛石、卵石)、各种材质(砂石、青石、石灰石等)和

各种类型(直行、弧形、台阶形等)挡土墙。

六、填充墙项目中装填充料,若设计要求其费用计入综合单价。

七、砖烟筒、水塔及烟道项目中,不包括涂刷隔热层、装填充料,若设计要求其费用计入综合单价。

八、窨井、池内的铁爬梯按规范表A。6.6钢构件的相关项目列项。

A 。4 混凝土及钢筋混凝土工程

表A。4.1 现浇混凝土基础

表A。4.2 现浇混凝土柱(编码:010402)

表A。4.3 现浇混凝土梁(编码;010403)

表A。4.5 现浇混凝土墙(编码;010404)

表A。4.5 现浇混凝土板(编码;010405)

表A。4.6 现浇混凝土楼梯(编码:010406)

表:A。4.7 现浇混凝土其它构件(编码:010407)

表:A4.8 后浇带(编码:010408)

表:A。4.9 预制混凝土柱(编码:010409)

表;A。4.9 预制混凝土梁(编码:010410)

表A。4.11 预制混凝土屋架(编码:010411)

表 A 。4 。12 预制混凝土板(编码;010412)

表A。4 。13 预制混凝土楼梯(编码:010413)

表A。4. 14 其它预制构件(编码:010414)

表:A。4.15 混凝土构筑物(编码:010415)

表A:4.16 钢筋工程(编码:010416)

表:A。4.17 螺栓、铁件(编码:010417)

一、桩承台基础可根据《建筑工程》定额第五章说明中第七条的规定:带形桩承台、独立桩承台

分别执行带形基础、独立基础相应定额子目。

二、现浇混凝土基础项目中,不包括地脚螺栓二次灌浆,若设计要求其费用计入综合单价。

三、现浇混凝土小型池槽、压顶、扶手、垫块、台阶、门框等,按规范其它构件(010407001)项

目列项。其中扶手、压顶(包括深入墙内的长度)应按延长米计算,台阶应按水平投影面积计算。预制钢筋混凝土小型池槽、压顶、扶手、垫块、隔热板、花格等按规范其它构件(010414002)项目列项。

四、框架结构中的有梁板(包括主梁、次梁与板)按梁、板体积之和计算。单梁执行矩形梁。

五、看台板按规范其它板(010405009)项目列项。

六、预制混凝土构件项目中,规范不区分现场预制、工厂预制,执行时可根据具体情况分别执行

定额相应子目。不带肋的预制板、雨篷板、挑檐板、拦板应按规范平板(010412001)项目列项。预制的大型墙板、大型楼板、大型屋面板应按规范大型板(010412001)项目列项。七、现浇构件中固定位置的支撑钢筋、双层钢筋用的马镫、伸出构件的锚固钢筋、预制构件的钓

钩等,并入钢筋工程量内。

A.5厂库房大门、特种门、木结构工程

表A。5.2 木屋架(编码:010502)

表A。5.3 木构件(编码:010503)

有关问题说明:

一、“木屋架”项目适用于各种方木、圆木屋架。应注意:

(一)与屋架相连的挑檐木应包括在木屋架综合单价内。

(二)钢架板构件、连接螺栓应包括在综合单价内。

(三)屋架的跨度应以上、下弦中心线两交点之间的距离计算。

二、钢木屋架中的夹板定额是按木料的,若采用钢夹板应予与换算。

三、木楼梯的栏杆(拦板)、扶手按规范表B 。1 。7 楼地面工程中相关项目列项。

四、设计规定使用干燥木材时,干燥损耗及干燥费应包括在综合单价中。

五、木材的出材率应包括在综合单价内。

六、全钢板大门项目中,不包括地轨安装,若设计要求其费用计入综合单价。

A.6 金属结构工程

表:A。6.1钢屋架、钢网架(编码;010601)

表A。6.2 钢托架、钢椼架(编码:010602)

《建设工程工程量清单计价规范》GB50500-2008讲解

《建设工程工程量清单计价规范》GB50500-2008讲解 背景提示: 2008年7月9日,建设部发布了《建设工程工程量清单计价规范》GB50500-2008(以下简称08规范),并将在2008年12月1日施行。08规范在03规范做了补充和完善,不仅较好地解决了清单计价从2003年执行以来存在的主要问题,而且对清单计价的指导思想进行了进一步的深化,在“政府宏观调控、企业自主报价、市场形成价格”的基础上提出了“加强市场监管”的思路,以进一步强化清单计价的执行。 上期我们从总体上谈了GB50500-2008的主要变化(详见《数字造价》2008年第六期热点话题栏目),为了便于造价朋友深入地了解08规范,能更快地应用08规范进行计价工作,本期我们将详细介绍08规范在计价方面的变化,包括编制工程量清单,编制投标报价,编制招标控制价。 一、工程量清单的组成 08规范: 3.1.4 工程量清单应由分部分项工程量清单、措施项目清单、其他项目清单、规费项目清单、税金项目清单组成。 03规范: 3.1.3 工程量清单应由分部分项工程量清单、措施项目清单、其他项目清单。 主要区别: 编制工程量清单时,需要提供规费项目清单、税金项目清单。 二、工程量清单的要求

08规范:3.1.2 采用工程量清单方式招标,工程量清单必须作为招标文件的组成部分,其准确性和完整性由招标人负责。 03规范:3.1.2 采用工程量清单方式招标,工程量清单必须作为招标文件的组成部分。 主要区别: 1、强调招标人需要对工程量清单的准确性和完整性负责,不得利用业主身份把这部分责任转嫁给投标人; 2、上升为强制性条款。 三、分部分项工程量清单内容 08规范:3.2.1 分部分项工程量清单应包括项目编码、项目名称、项目特征、计量单位和工程量。 03规范:3.2.1 分部分项工程量清单应包括项目编码、项目名称、项目特征、计量单位和工程量。 主要区别: 1、在原有四统一的基础上增加项目特征,变为现在的五个要件; 2、上升为强制性条款。 四、分部分项工程量清单项目编码 08规范:3.2.3 分部分项工程量清单的项目编码,应采用十二位阿拉伯数字表示。一至九位应按附录的规定设置,十至十二位应根据拟建工程的工程量清单项目名称设置,同一招标工程的项目编码不得有重码。

北京市建设委员会关于北京市建设工程造价计价办法的通知

京建经[2002]117号 北京市建设委员会关于北京市建设工程造价计价办法的通知 各有关单位: 为适应市场经济发展和我国加入世界贸易组织的需要,进一步深化我市工程造价体制改革,逐步建立在国家宏观调控下,由市场形成工程造价的机制,根据国家及我市有关法律、法规,结合2001年《北京市建设工程预算定额》(以下简称预算定额)的颁发执行,现制定北京市建设工程造价计价办法如下: 一、预算定额计价管理 1.凡执行预算定额的工程实行“定额量、市场价、指导费”的计价原则。 (1)定额量 在编制建设工程预算、招标标底、投标报价、工程结算时,构成工程实体的实体性消耗量以定额为依据;定额中的降水、护坡桩、基坑支护、模板、脚手架、大型垂直运输机械使用费等非实体性消耗,参照定额的消耗标准,由企业自主确定。 (2)市场价 ①定额中的人工、材料、机械等价格和以“元”形式出现的费用均为编制期的市场价格,在编制建设工程预算、招标标底、投标报价、工程结算时,全部实行市场价格,发承包双方可参照北京市建设工程造价信息网站或《北京工程造价信息》中的市场信息价,自主协商确定价格,并在合同中约定。 ②对于已确定的材料、设备价格,在施工过程中,若发 包方又单独指定,结算时的材料、设备价格按实际发生的价格调整。 ③发包方采购供应的材料、设备并运至承包方指定地点,承包方按实际发生的材料预算价格的99%退还发包方材料、设备款。 (3)指导费 ①现场管理费、企业管理费、利润均为指导性费率,在保证上缴国家规定的各项社会保障基金等的基础上,可上下浮动。 ②分包方在施工现场需使用总承包方提供的水电、道路、脚手架、垂直运输机械等,按有偿服务的原则,总包向分包收取总包服务费,其标准可按分包总造价(不含设备费)的2%,由总分包双方协商议定。 2.在编制建设工程预算、招标标底、投标报价、工程结算时,若遇各专业定额项目相互借用,应分别编制,并执行借用定额项目所在专业定额的取费标准。 3.在编制建设工程预算、招标标底、投标报价、工程结算时,对于新材料、新技术、新工艺的工程项目,属于定额缺项项目时,应编制补充定额(有关编制补充预算定额管理办法将另行规定)。 二、我市将在部分工程中试行工程量清单计价办法,并 在总结经验,条件成熟的基础上逐步在全市推行工程量清单计价办法。

(完整版)GB50500-2013建设工程工程量清单计价规范

2013工程量清单计价规范 1 总则 1.0.1 为规范建设工程造价计价行为,统一建设工程计价文件的编制原则和计价方法,根据《中华人民共和国建筑法》、《中华人民共和国合同法》、《中华人民共和国招标投标法》等法律法规,制定本规范。 1.0.2 本规范适用于建设工程发承包及实施阶段的计价活动。 1.0.3 建设工程发承包及实施阶段的丁程造价应由分部分项工程费、措施项目费、其他项目费、规费和税金组成。 1.0.4 招标工程量清单、招标控制价、投标报价、工程计量、合同价款调整、合同价款结算与支付以及工程造价鉴定等工程造价文件的编制与核对,应由具有专专业资格的工程造价人员承担。 1.0.5 承担工程造价文件的编制与核对的工程造价人员及其所在单位,应对工程造价文件的质量负责。 1.0.6 建设工程发承包及实施阶段的计价活动应遵循客观、公正、公平的原则。 1.0.7 建设工程发承包及实施阶段的计价活动,除应符合本规范外,尚应符合国家现行有关标准的规定。 2 术语 2.0.1 工程量清单 载明建设工程分部分项工程项目、措施项目、其他项目的名称和相应数量以及规费、税金项目等内容的明细清单。 2.0.2 招标工程量清单 招标人依据国家标准、招标文件、设计文件以及施工现场实际情况编制的,随招标文件发布供投标报价的工程量清单,包括其说明和表格。 2.0.3 已标价工程量清单 构成合同文件组成部分的投标文件中已标明价格,经算术性错误修正(如有)且承包人已确认的工程量清单,包括其说明和表格。 2.0.4 分部分项工程 分部工程是单项或单位工程的组成部分,是按结构部位、路段长度及施工特点或施工任务将单项或单位工程划分为若干分部的工程;分项工程是分部工程的组成部分,是按不同施工方法、材料、工序及路段长度等将分部工程划分为若干个分项或项目的工程。 2.0.5 措施项目 为完成工程项目施工,发生于该工程施工准备和施工过程中的技术、生活、安全、环境保护等方面的项目。 2.0.6 项目编码 分部分项工程和措施项目清单名称的阿拉伯数字标识。 2.0.7 项目特征 构成分部分项工程项目、措施项目自身价值的本质特征。 2.0.8 综合单价 完成一个规定清单项目所需的人工费、材料和工程设备费、施工机具使用费和企业管理费、利润以及一定范围内的风险费用。 2.0.9 风险费用

《建设工程工程量清单计价规范》有关问题解释答疑

建设工程工程量清单计价规范》有关问题解释答疑 1、总承包服务费具体包括什么费用? 答:按《计价规范》2.0.6 条及参阅“宣贯辅导教材”第3.4.1 页。 2、对于预留金,若发生的工程量变更超过预留金额,是否调整?答:预留金属于招标人预留工程变更的费用, 与投标人无关。参阅“宣贯辅导教材” 4.0.6 条。 3、计价规范中,将模板费用列入措施项目费中。宣贯资料第三部分案例一中第361 页把模板 费用列入分部分项的综合单价中。 答:以《计价规范》的正文为准。 4、在工程量清单中,3.4.2 “为了准确的计价,零星工作项目表中应详细列出人工、材料、机械名称和相应数量”,这怎么实现? 答:招标人视工程情况在零星工作项目计价表中列出有关内容,并标明暂定数量,这是招标人对未来可能发生的工程量清单项目以外的零星工作项目的预测。投标人根据表中内容响应报价,这里的“单价”是综合单价的概念,应考虑管理费、利润、风险等;招标人没有列出,而实际工作中出现了工程量清单项目以外的零星工作项目,可按合同规定或按规范4.0.9 条工程量变更进行调整。 5、在工程量清单报价中,措施费以项做为计量单位,以元计价。请问:当实际工程量发生变化后,结算时措施费用是否可跟着进行调整?还是有个幅度的限制?例:如砼工程量发生变化,则模板、脚手架及至规范、税金都随变动。如可调,则原先措施报价失去意义,变成了暂定价。(因为工程量清单是固定单价,而这种变化是每个工程都不可避免的。)如不可调则与实际情况不符。 答:按合同约定。 6、投标人未填报单价的项目,工程量变更减少或实际工程量与发布量不同时,如何调整?填表须知第3 条与本问题的关系? 答:投标人未填报单价的项目,视为其费用已包含在其他项目中,与填表须知第3条相同。若工程量变更增减或实际量与招标清单量不同时,按《计价规范》4.0.9 条规定或按合同约定处理。 7、什么是规费?规费一般有哪些?答:规费是指国家及地方政府规定必须交纳的费用,包括工程排污费、工程 定额测定费等。 8、计价表格之“措施项目分析表”,每一措施项目填表计量单位为“项”,数量为“ 1”,问:招标人可否在招标文件中自行设计一个“附表”,要求投标人作详细分析(如外架子、内架子、满堂架子等工程量及综合单价各是多少)?

建设工程工程量清单计价规范.

《建设工程工程量清单计价规范》 关于贯彻执行《建设工程工程量清单计价规范》若干问题的通知 建办标[2003]48号 各省、自治区建设厅,直辖市建委,国务院有关部门,新疆生产建设兵团建设局: 国家标准《建设工程工程量清单计价规范》(以下简称《计价规范》),于二○○三年七月一日开始实施。为进一步贯彻好《计价规范》,现就有关事项通知如下: 一、充分认识贯彻《计价规范》的意义,加强实施的组织领导 推行工程量清单计价,是深化工程造价管理改革的重要内容,是规范建筑市场经济秩序的重要措施。《计价规范》的发布实施,有利于建立由市场形成工程造价的机制,有利于促进政府转变职能、业主控制投资、施工企业加强管理,有利于在公开、公正、公平的竞争环境中合理确定工程造价,提高投资效益。 各级建设行政主管部门和有关部门负责工程造价管理工作的同志,要高度重视工程造价管理的改革工作,扎实有效地推行工程量清单计价工作。要加强对实施《计价规范》的组织领导,把实施《计价规范》作为工程建设管理的一项重点工作,切实抓出成效。当前应加强《计价规范》的宣传和业务培训工作,使工程造价从业人员尽快全面掌握《计价规范》,熟练应用《计价规范》进行工程量清单计价工作。 二、切实做好《计价规范》的配套工作 1.制定发布与《计价规范》相适应的计价依据 工程量清单计价是一种新的计价方法。但是,与工程量清单计价工作密切相关的工程消耗量社会平均水平和材料设备价格信息的发布工作还十分薄弱。为了解决从预算定额计价到工程量清单计价的过渡问题,维护建筑市场的稳定,各地区、各部门工程造价管理机构要在实施《计价规范》的同时,按照我部有关计价依据编制的统一性规定,结合本地区、本行业的实际,尽快制定与《计价规范》相适应并反映社会平均水平的消耗量标准,供建筑市场各方主体参考。应进一步完善工程造价信息网建设,做好对市场供求、设备材料价格、社会平均成本等的采集和测算,并分析其发展趋势,通过适时发布人工、材料、机械台班生产要素价格信息和工程造价指数等,引导并规范建筑市场各方主体的计价行为,增强价格信息服务的社会效果。要加强对施工企业建立反映本企业水平的造价指标和价格信息数据库工作的指导,增强企业自主报价的能力。 2.完善与《计价规范》相适应的评标细则 工程造价管理机构应充分发挥《计价规范》在商务标评审和询标中的作用,并配合招标投标管理机构,依据有关招标投标的法律和规章,完善与《计价规范》相

北京市建设工程费用定额

《北京市建设工程费用定额》2001 (2011-06-13 16:40:47) 转载 标签: 杂谈 《北京市建设工程费用定额》2001 说明 一、根据国家及北京市有关法律、法规,结合本市实际情况,编制了2001年《北京市建设工程费用定额》(以下简称本定额)。 二、本定额包括:现场管理费、企业管理费、利润、税金和分包工程管理费,与2001年《北京市建设工程预算定额》配套使用。 三、现场管理费包括临时设施费和现场经费,属于建设工程直接费。 四、项费用包括的内容: (一) 临时设施费:是指施工企业为进行建筑、安装、市政工程施工所必须的生活和生产用临时设施费用。包括:临时宿舍、文化福利公用事业房屋、构筑物、仓库、办公室、加工厂、塔式起重机基础、小型临时设施以及规定范围内的现场施工道路、水、电管线,为保证文明施工现场安全和环境保护所采取的必要措施。其费用中包括了临时设施的搭设、租赁、摊销、维护及拆除等费用以及按规定缴纳的临时用地费、临时建设工程费。不包括施工用地面积小于首层建筑面积三倍时,由建设单位负责申办租用临时用地的租金。 (二) 现场经费:指施工企业的项目经理部组织施工过程中所发生的费用。包括: 1.工作人员工资:从事政治、行政、经济、技术、试验、警卫消防炊事和服务人员(不含材料人员和行政汽车司机等人员)的工资、养老保险、医疗保险、各项津贴及施工现场人员的工资附加费。 2.办公费:办公用文具、纸张、帐表、印刷、通讯邮资、书报、水电及办公、生活用燃料等费用。低值易耗品 3.差旅交通费:工作人员因公出差的差旅费、住勤补贴、误餐补助和工地转移等费用。4.低值易耗品摊销费:行政使用不属于固定资产的工具、器具、家具、交通工具(非机动车)及检验、测绘、消防用具的摊销和维修等费用。 5.劳动保护费:按国家有关部门规定标准发放给工作人员的劳保用品费用、保健和防暑降温费用。 6.检验试验费:对建筑材料、构件、建筑物进行鉴定、检查、试验所发生的全部费用。7.工程定位复测点交及竣工清理费:工程进行测量定位、复测、交工前现场及室内的清理以及施工中渣土外运的费用。 8.其它:业务招待费、外包工管理费、民兵训练、临时工管理、咨询、“门前三包”、财产保险以及执行社会义务等费用。 (三) 企业管理费:指施工企业行政管理部门为管理和组织经营活动而发生的各项费用。1.干勤人员工资及工资附加费:企业公司管理人员、服务人员的工资、津贴、职工福利费、工会经费。但不包括材料人员的工资。 2.职工教育经费、共青团经费:企业为职工学习先进技术和提高文化水平按规定计提的费用,以及企业组织青年职工学习和活动的经费。 3.办公费:企业公司管理人员办公用文具、纸张、软盘、帐表以及办公用品修理费,书报、邮电、通讯、印刷、会议、水电、燃气燃料等费用。

建设工程量清单计价规范2013版

建设工程量清单计价规范(2013版)

————————————————————————————————作者:————————————————————————————————日期: 2

2013工程量清单计价规范 1 总则 1.0.1 为规范建设工程造价计价行为,统一建设工程计价文件的编制原则和计价方法,根据《中华人民共和国建筑法》、《中华人民共和国合同法》、《中华人民共和国招标投标法》等法律法规,制定本规范。 1.0.2 本规范适用于建设工程发承包及实施阶段的计价活动。 1.0.3 建设工程发承包及实施阶段的丁程造价应由分部分项工程费、措施项目费、其他项目费、规费和税金组成。 1.0.4 招标工程量清单、招标控制价、投标报价、工程计量、合同价款调整、合同价款结算与支付以及工程造价鉴定等工程造价文件的编制与核对,应由具有专专业资格的工程造价人员承担。 1.0.5 承担工程造价文件的编制与核对的工程造价人员及其所在单位,应对工程造价文件的质量负责。 1.0.6 建设工程发承包及实施阶段的计价活动应遵循客观、公正、公平的原则。 1.0.7 建设工程发承包及实施阶段的计价活动,除应符合本规范外,尚应符合国家现行有关标准的规定。 2 术语 2.0.1 工程量清单 载明建设工程分部分项工程项目、措施项目、其他项目的名称和相

应数量以及规费、税金项目等内容的明细清单。 2.0.2 招标工程量清单 招标人依据国家标准、招标文件、设计文件以及施工现场实际情况编制的,随招标文件发布供投标报价的工程量清单,包括其说明和表格。 2.0.3 已标价工程量清单 构成合同文件组成部分的投标文件中已标明价格,经算术性错误修正(如有)且承包人已确认的工程量清单,包括其说明和表格。 2.0.4 分部分项工程 分部工程是单项或单位工程的组成部分,是按结构部位、路段长度及施工特点或施工任务将单项或单位工程划分为若干分部的工程;分项工程是分部工程的组成部分,是按不同施工方法、材料、工序及路段长度等将分部工程划分为若干个分项或项目的工程。 2.0.5 措施项目 为完成工程项目施工,发生于该工程施工准备和施工过程中的技术、生活、安全、环境保护等方面的项目。 2.0.6 项目编码 分部分项工程和措施项目清单名称的阿拉伯数字标识。 2.0.7 项目特征 构成分部分项工程项目、措施项目自身价值的本质特征。 2.0.8 综合单价

2008清单计价规范解释

2008清单计价规范解释 建设部标准定额研究所关于《建设工程工程量清单计价规范》有关问题解释答疑专题 建设部标准定额研究所关于《建设工程工程量清单计价规范》有关问题解释答疑 1、总承包服务费具体包括什么费用? 答:按《计价规范》2.0.6条及参阅"宣贯辅导教材"第3.4.1条。 2、对于预留金,若发生的工程量变更超过预留金额,是否调整? 答:预留金属于招标人预留工程变更的费用,与投标人无关。参阅"宣贯辅导教材"4.0.6条。 3、计价规范中,将模板费用列入措施项目费中。宣贯资料第三部分案例一中第361页把模板费用列入分部分项的综合单价中。 答:以《计价规范》的正文为准。 4、在工程量清单中,3.4.2"为了准确的计价,零星工作项目表中应详细列出人工、材料、机械名称和相应数量",这怎么实现? 答:招标人视工程情况在零星工作项目计价表中列出有关内容,并标明暂定数量,这是招标人对未来可能发生的工程量清单项目以外的零星工作项目的预测。投标人根据表中内容响应报

价,这里的"单价"是综合单价的概念,应考虑管理费、利润、风险等;招标人没有列出,而实际工作中出现了工程量清单项目以外的零星工作项目,可按合同规定或按规范4.0.9条工程量变更进行调整。 5、在工程量清单报价中,措施费以项做为计量单位,以元计价。请问:当实际工程量发生变化后,结算时措施费用是否可跟着进行调整?还是有个幅度的限制?例:如砼工程量发生变化,则模板、脚手架及至规范、税金都随变动。如可调,则原先措施报价失去意义,变成了暂定价。(因为工程量清单是固定单价,而这种变化是每个工程都不可避免的。)如不可调则与实际情况不符。 答:按合同约定。 6、投标人未填报单价的项目,工程量变更减少或实际工程量与发布量不同时,如何调整?填表须知第3条与本问题的关系? 答:投标人未填报单价的项目,视为其费用已包含在其他项目中,与填表须知第3条相同。若工程量变更增减或实际量与招标清单量不同时,按《计价规范》4.0.9条规定或按合同约定处理。 7、什么是规费?规费一般有哪些? 答:规费是指国家及地方政府规定必须交纳的费用,包括工程排污费、工程定额测定费等。

建设工程工程量清单计价规范总结

建设工程工程量清单计价规范总结 一、工程量清单编制: 1、工程量清单:建设工程的分部分项工程项目、措施项目、其他项目、规费项目和税金项目的名称和相应数量等的明细清单。 2、 3、 4、计价规范包括正文和附录两大部分,附录包括六部分(A~F) 5、①全部使用国有资金投资或国有资金投资为主的工程建设项目,必须采用工程量清单计价。②非国有资金投资的工程建设项目,可采用工程量清单计价。 6、项目特征;构成分部分项工程量清单项目、措施项目自身价值的本质特征。 7、项目编码采用十二位阿拉伯数字表示。一二位为附录顺序编码,三四位专业工程顺序编码,五六位为分部工程编码,七八九位为分项工程项目名称顺序编码,十至十二位为清单项目名称顺序编码。 8、在编制工程量清单时必须遵守的原则:统一项目编码、统一项目名称、统一计量单位、统一工程量计算规则。 9、工程量清单应由分部分项工程量清单、措施项目清单、其他项目清单、规费项目清单、税金项目清单组成。

10、分部分项工程量清单包括:项目编码、项目名称、项目特征、计量单位、工程数量。 11、措施项目清单:一,不可竞争项目:安全防护、文明施工;二,可竞争项目:混凝土、钢筋混凝土模板及支架;脚手架;垂直运输费 12、其他项目清单:(1)招标人部分:招标人部分包括预留金、材料购置费等。其中预留金是指招标人认为可能发生的工程量变更而预留的金额。(2)投标人部分:投标人部分包括总承包服务费、零星项目工作费等。其中总承包服务费是指为配合协调招标人进行的工程分包和材料采购所需的费用;零星工作项目是指招标人提出的不能以实物量计量的零星工作所需的费用。 13、规费项目清单:(1)工程排污费;(2)工程定额测定费;(3)社会保障费;(4)住房公积金;(5)危险作业意外伤害保险。 14、税金项目清单:(1)营业税;(2)城市维护建设税;(3)教育费附加。 15、工程量清单格式:(1)封面。(2)填表须知。(3)总说明。(4)分部分项工程量清单。(5)措施项目清单。(6)其他项目清单。(7)零星工作项目表 二、工程量清单计价: 1、采用工程量清单计价,建设工程造价由分部分项工程费、措

北京市建设工程施工合同(小型工程本)完整版

编号: 北京市建设工程施工合同 (小型工程本) 发包方:_ __ ______ 承包方:_ _______________________ __ 工程名称:_ ________________ __ 工程地点:_ _______________________

__ 建筑面积:_________________ 平方米;层数:_____________ __ 结构类型:________________ ;檐高/跨度:_______________ _米 批准文号:(有权机关批准工程立项的文号)_______________ __ 工程性质:(指基建、技改、合资等):___________________ __ 承包范围:_ ___________ __ 承包方式:_ __________________________________ __ 质量等级(优良或合格):__ _________________________ __ 工程承包造价(金额大写): ___________________ __

¥: _______________ _____ 元 依照《中华人民共和国合同法》、《中华人民共和国建筑法》及其它有关法律、行政法规,就本项工程建设有关事项,遵循平等、自愿、公平和诚实信用的原则,经双方协商达成如下协议:第1条工期

1·1 本合同工程定于_ __ _年__ __月____日开工;于___ _年__ __月____日竣工。合同工期日历天数为____天。工期如需提前,按约定的开、竣工日期计算的合同工期总天数为____ _天。 1·2承包方为提前工期采取的相应措施及因此增加的经济支出:_______ 1·3 工期提前或延误的奖罚,由双方协商后在合同中约定: 第2条图纸发包方于__ ___年_____月_____日,向承包方提供_____套图纸。 第3条发包方、承包方驻工地代表。发包方工程师姓名:_ __________ ;项日经理姓名:_______________ 。

2018清单计价规范完整版

2.0.1工程量清单规定了分区和分区建设项目,计量项目和其他项目的名称和相应的数量,以及详细的税费清单。2.0.2招标人根据国家标准,招标文件,设计文件和施工现场的实际情况编制的工程量清单,并随附招标文件用于招标报价的招标文件,包括其说明和形式。 2.0.3构成合同文件一部分的招标文件中标明的价格清单,经算术错误(如有)纠正,并由承包商确认,包括其说明和表格。2.0.4子项目分区项目是单个或单元项目的组成部分,根据结构位置,断面长度,施工特性或施工任务将其分为几个部分。子项目是子项目的一部分,根据不同的施工方法,材料,步骤和截面长度分为几个子项目或项目。 2.为了完成项目建设,技术,生活,安全,环保等方面的项目建设准备和建设过程。2.0.6阿拉伯数字标识项目代码中分部和分部作品及计量项目清单的名称。2.0.7项目特征构成部门和细分项目以及度量项目价值的本质特征。2.0。劳动成本,材料和工程设备成本,建筑设备使用费和企业管理费,利润和风险成本在完成指定清单项目所需的一定范围内。2.0。它隐含在已定价工程量清单的综合单价中,用于解决双方在项目合同约定的内容和范围内的市场价格波动风险。 2.0.10为了执行合同项目并达到质量标准,承包商必须消耗或使用劳力,材料,工程设备,工程机械的班次及其管理,以及根据以下规定支付的费用和税款在确保安全施工的前提下。2.双方同意根据工程量清单及其综合单价计算,调整和确认合同价格的建设项目施工合同。 2.0.12总价合同总价合同,是指双方同意根据施工图,预算和相关条件计算,调整和确认合同价的建筑合同。2.0。双方同意根据建设项

目成本加上合同约定的报酬来计算,调整,调整和确认合同价格的建设项目建设合同。2.0.14工程造价信息工程造价管理组织根据调查和计算,发布的人工,材料,工程设备和工程机械团队的价格信息,以及各个工程的造价指标。2.0。该指标反映了一定时期内项目成本相对于固定时期的变化率的比率。它包括按建筑或工程成本要素划分的成本指数(按单位或单个项目划分)以及人工,材料,机械等的价格指数。2.0。承包工程实施过程中,用人单位提出或者承包人提出并经用人单位认可的施工技术,顺序和时间的增加,减少,取消或变更;修改设计图;施工条件的改变;投标数量清单的错误和遗漏,导致合同条件发生变化或数量增加或减少。2.0。承包商应按照合同项目的图纸(包括用人单位认可并由承包商提供的图纸)实施合同项目,并计算完工合同项目的计量数量与数量之间的数量差。根据当前国家计量规范,在相应的投标数量清单中列出。2.0。暂定在工程量清单中的合同价格中的款项。用于签订工程合同时所需的材料,工程设备和服务的采购,施工过程中可能发生的工程变更,出现合同中指定的调整因素时的合同价格调整以及索赔费用和现场签证确认。

清单计价规范全解释

清单计价规范全解释 建设部标准定额研究所关于《建设工程工程量清单计价规范》(2008版)有关问题解释答疑专题 建设部标准定额研究所关于《建设工程工程量清单计价规范》有关问题解释答疑 1、总承包服务费具体包括什么费用? 答:按《计价规范》2.0.6条及参阅"宣贯辅导教材"第3.4.1条。 2、对于预留金,若发生的工程量变更超过预留金额,是否调整? 答:预留金属于招标人预留工程变更的费用,与投标人无关。参阅"宣贯辅导教材"4.0.6条。 3、计价规范中,将模板费用列入措施项目费中。宣贯资料第三部分案例一中第361页把模板费用列入分部分项的综合单价中。 答:以《计价规范》的正文为准。 4、在工程量清单中,3.4.2"为了准确的计价,零星工作项目表中应详细列出人工、材料、机械名称和相应数量",这怎么实现? 答:招标人视工程情况在零星工作项目计价表中列出有关内容,并标明暂定数量,这是招标人对未来可能发生的工程量清单项目以外的零星工作项目的预测。投标人根据表中内容响应报价,这里的"单价"是综合单价的概念,应考虑管理费、利润、风险等;招标人没有列出,而实际工作中出现了工程量清单项目以外的零星工作项目,可按合同规定或按规范4.0.9条工程量变更进行调整。 5、在工程量清单报价中,措施费以项做为计量单位,以元计价。

请问:当实际工程量发生变化后,结算时措施费用是否可跟着进行调整?还是有个幅度的限制?例:如砼工程量发生变化,则模板、脚手架及至规范、税金都随变动。如可调,则原先措施报价失去意义,变成了暂定价。(因为工程量清单是固定单价,而这种变化是每个工程都不可避免的。)如不可调则与实际情况不符。 答:按合同约定。 6、投标人未填报单价的项目,工程量变更减少或实际工程量与发布量不同时,如何调整?填表须知第3条与本问题的关系? 答:投标人未填报单价的项目,视为其费用已包含在其他项目中,与填表须知第3条相同。若工程量变更增减或实际量与招标清单量不同时,按《计价规范》4.0.9条规定或按合同约定处理。 7、什么是规费?规费一般有哪些? 答:规费是指国家及地方政府规定必须交纳的费用,包括工程排污费、工程定额测定费等。 8、计价表格之"措施项目分析表",每一措施项目填表计量单位为"项",数量为"1",问:招标人可否在招标文件中自行设计一个"附表",要求投标人作详细分析(如外架子、内架子、满堂架子等工程量及综合单价各是多少)? 答:招标人可以要求投标人对有关的措施项目按"措施项目分析表"进行分析,一般按《计价规范》所列表格执行即可。需要补充表格的,可参阅"宣贯辅导教材"4.0.3条,由各省级工程造价管理机构统一制定。

新版工程量清单计价规范..

新版工程量清单计价规范 第一章新规范发布实施的意义和作用 1.1 体现并遵循了国家有关法律法规的要求 08规范充分考虑了在建筑法、合同法,招标投标法以及相关规章制度实施中的要求,在现有的法规框架下,补充和完善工程量清单计价规范的内容,如按照招标投标法近年来实施的情况, 08规范中规定,全部使用国有资金或国有资金投资为主的工程项目,必须采用工程量清单计价。与03规范相比,扩大了规范实施的范围和力度。在规范有关合同价款确定的内容中,也体现了合同法和高法对施工合同司法解释的精神。 1.2 总结了各地、各部门推行工程量清单改革的成果 在贯彻执行03规范中,各级工程造价管理机构结合工作需要,做了许多开创性的工作,积累了实践经验,规范修订时采纳了很多的这些好的经验和做法。如规范设置了招标控制价有关规定,对安全文明施工费和规费做了强制性的规定,将竣工结算和工程计价争议等内容纳入了规范。 1.3 08规范强化了工程实施阶段全过程计价行为的管理 与03规范相比,08规范增加了大量的与合同价和工程结算相关的内容。这也是总结了全国人大建筑法执法检查,特别是大规模清理建设领域拖欠工程款采取的一系列措施后,新规范中增加的内容从技术层面上来讲,将有效的防止或避免出现虚假施工合同、工程款拖欠和工程结算难等现象。同时,规范中新设置的内容或规定,是建立解决工程计价诸多问题长效机制的要求,规范作为参与建设各方计价行为的准则,将对规范建设市场的计价活动产生长远的影响。 1.4 规范修订工作是积极和稳妥的 03规范的修订工作长达二年多的时间,修订时充分发挥了专家和专业人员的作用,广泛征求了造价管理机构、咨询企业和施工企业等方面的意见和建议根据这些意见反复进行论证,数易其稿。尽管新规范中还可能存在某些不足之处,但可以说,新规范巩固了03规范实施的成果,反映了当前工程造价计价管理的水平和现状,同时对今后加强工程造价管理具有引导性和前瞻性作用,是一部内容丰富、可操作性强的计价规范。 第二章08新版清单计价规范简述 2.1 与08年新计价规范颁布有关的事件及政策规定 1、国务院从2003年起,在全国范围开展清理拖欠工程款、清理拖欠农民工工资的活动。最高人民法院于2004年9月29日发布了《关于审理建设工程施工合同案件适用法律问题的解释》,该解释多条涉及工程合同条款如何认定的问题,为规范工程计价行为提供了法律保障。 2、财政部、建设部于2004年10月20日印发了《建设工程价款结算暂行办法》(财建[2004]369号),2007年中国造价管理协会发布了协会标准《建设项目工程结算编审规程》(CECAGC3-2007),对工程结算进行了规范。 3、2003年10月15日,建设部、财政部印发了《建筑安装工程费用项目组成》(建标[2003]206号),提出了措施费和规费的概念。 4、2005年6月7日,建设部办公厅印发了《建筑工程安全防护、文明施工措施费及使用管理规定》(建办[2005]89号),明确规定上述费用由《建筑安装工程费用项目组成》中的文明施工费、环境保护费、临时设施费、安全施工费组成。 2.2 08年新规范与03年规范的重要变化

北京市建设工程费用定额

《北京市建设工程费用定额》2001 说明 一、根据国家及北京市有关法律、法规,结合本市实际情况,编制了 2001 年《北京市建设工程费用定额》(以下简称本定额)。 二、本定额包括:现场管理费、企业管理费、利润、税金和分包工程管理费,与 2001 年《北京 市建设工程预算定额》配套使用。 三、现场管理费包括临时设施费和现场经费,属于建设工程直接费。 四、项费用包括的内容: (一) 临时设施费:是指施工企业为进行建筑、安装、市政工程施工所必须的生活和生产用临时设 施费用。包括:临时宿舍、文化福利公用事业房屋、构筑物、仓库、办公室、加工厂、塔式起重机基 础、小型临时设施以及规定范围内的现场施工道路、水、电管线,为保证文明施工现场安全和环境保 护所采取的必要措施。其费用中包括了临时设施的搭设、租赁、摊销、维护及拆除等费用以及按规定 缴纳的临时用地费、临时建设工程费。不包括施工用地面积小于首层建筑面积三倍时,由建设单位负 责申办租用临时用地的租金。 (二) 现场经费:指施工企业的项目经理部组织施工过程中所发生的费用。包括: 1.工作人员工资:从事政治、行政、经济、技术、试验、警卫消防炊事和服务人员(不含材料人 员和行政汽车司机等人员)的工资、养老保险、医疗保险、各项津贴及施工现场人员的工资附加费。 2.办公费:办公用文具、纸张、帐表、印刷、通讯邮资、书报、水电及办公、生活用燃料等费 用。低值易耗品 3.差旅交通费:工作人员因公出差的差旅费、住勤补贴、误餐补助和工地转移等费用。 4.低值易耗品摊销费:行政使用不属于固定资产的工具、器具、家具、交通工具(非机动车)及检 验、测绘、消防用具的摊销和维修等费用。 5.劳动保护费:按国家有关部门规定标准发放给工作人员的劳保用品费用、保健和防暑降温费 用。 6.检验试验费:对建筑材料、构件、建筑物进行鉴定、检查、试验所发生的全部费用。 7.工程定位复测点交及竣工清理费:工程进行测量定位、复测、交工前现场及室内的清理以及 施工中渣土外运的费用。 8.其它:业务招待费、外包工管理费、民兵训练、临时工管理、咨询、“门前三包”、财产保险以及执行社会义务等费用。 (三) 企业管理费:指施工企业行政管理部门为管理和组织经营活动而发生的各项费用。 1.干勤人员工资及工资附加费:企业公司管理人员、服务人员的工资、津贴、职工福利费、工 会经费。但不包括材料人员的工资。 2.职工教育经费、共青团经费:企业为职工学习先进技术和提高文化水平按规定计提的费用, 以及企业组织青年职工学习和活动的经费。 3.办公费:企业公司管理人员办公用文具、纸张、软盘、帐表以及办公用品修理费,书报、邮 电、通讯、印刷、会议、水电、燃气燃料等费用。 4.差旅交通费:企业公司管理人员因公出差发生的交通费、补助费、公交月票补贴、误餐费, 自有交通工具的燃料、养路费、高速路通行费,职工探亲路费、劳动力招募、离退休职工一次性路费 等费用。 5.固定资产折旧、修理费:企业全部非生产用固定资产的折旧和修理费。 6.工具、用具摊销费:企业公司使用的不属于固定资产的工具、用具等摊销费用。 7.劳动保护费:企业公司管理人员的劳动保护用品、公共的技术安全措施、保健及防暑降温费。 8.财务经费:企业经营期间发生的短期流动资金贷款利息等。 9.业务招待费:企业为业务经营的合理需要而支付的招待费用。

2008清单计价规范

附件2 建设工程工程量清单计价规范(GB50500-2008) 计价表式 一、计价表格的组成 我省工程量清单及计价表格包括封面、总说明、汇总表、分部分项工程量清单表等共32张,具体如下: 1 封面 1.1 工程量清单:封-1 1.2 招标控制价:封-2 1.3 投标总价:封-3 1.4 竣工结算总价:封-4 2 总说明 3 汇总表 3.1 工程项目招标控制价汇总表表-01 3.2 单位工程招标控制价汇总表:表-02 3.3 工程项目投标报价汇总表:表-03 3.4 单位工程投标报价汇总表:表-04 3.4 工程项目竣工结算汇总表:表-05 3.5 单位工程竣工结算汇总表:表-06 4 分部分项工程量清单表 4.1 分部分项工程量清单及计价表:表-07 4.1.1 工程量清单综合单价计算表:表-07-1 4.1.2 工程量清单综合单价工料机分析表表-07-2 5 措施项目清单表 5.1 措施项目清单与计价表(一):表-08 5.2 措施项目清单与计价表(二):表-09 5.2.1 措施项目清单综合单价计算表:表-09-1 5.2.2 措施项目清单综合单价工料机分析表表-09-2 6 其他项目清单表

6.1 其他项目清单与计价汇总表:表-10 6.1.1 暂列金额明细表:表-10-1 6.1.2 材料暂估单价表:表-10-2 6.1.3 专业工程暂估价表:表-10-3 6.1.4 计日工表:表-10-4 6.1.5 总承包服务费计价表:表-10-5 6.2 索赔与现场签证计价汇总表:表-11 6.2.1 费用索赔申请(核准)表:表-11—1 6.2.2 现场签证表:表-11—2 7 人工、材料、机械价格表 7.1 主要工日价格表:表-12 7.2 主要材料价格表:表-13 7.3 主要机械台班价格表:表-14 8 安全防护、文明施工措施项目费分析表:表-15 9 工程款支付申请(核准)表:表-16

工程量清单计价规范解释答疑

建设部标准定额研究所关于《建设工程工程量清单计价规范》有关问题解释答疑(第一批) 本文公布时间:2003-6-30 1、总承包服务费具体包括什么费用? 答:按《计价规范》2.0.6条及参阅"宣贯辅导教材"第3.4.1条。 2、对于预留金,若发生的工程量变更超过预留金额,是否调整? 答:预留金属于招标人预留工程变更的费用,与投标人无关。参阅"宣贯辅导教材"4.0.6条。 3、计价规范中,将模板费用列入措施项目费中。宣贯资料第三部分案例一中第361页把模板费用列入分部分项的综合单价中。 答:以《计价规范》的正文为准。 4、在工程量清单中,3.4.2"为了准确的计价,零星工作项目表中应详细列出人工、材料、机械名称和相应数量",这怎么实现? 答:招标人视工程情况在零星工作项目计价表中列出有关内容,并标明暂定数量,这是招标人对未来可能发生的工程量清单项目以外的零星工作项目的预测。投标人根据表中内容响应报价,这里的"单价"是综合单价的概念,应考虑管理费、利润、风险等;招标人没有列出,而实际工作中出现了工程量清单项目以外的零星工作项目,可按合同规定或按规范4.0.9条工程量变更进行调整。 5、在工程量清单报价中,措施费以项做为计量单位,以元计价。请问:当实际工程量发生变化后,结算时措施费用是否可跟着进行调整?还是有个幅度的限制?例:如砼工程量发生变化,则模板、脚手架及至规范、税金都随变动。如可调,则原先措施报价失去意义,变成了暂定价。(因为工程量清单是固定单价,而这种变化是每个工程都不可避免的。)如不可调则与实际情况不符。 答:按合同约定。 6、投标人未填报单价的项目,工程量变更减少或实际工程量与发布量不同时,如何调整?填表须知第3条与本问题的关系? 答:投标人未填报单价的项目,视为其费用已包含在其他项目中,与填表须知第3条相同。若工程量变更增减或实际量与招标清单量不同时,按《计价规范》4.0.9条规定或按合同约定处理。 7、什么是规费?规费一般有哪些? 答:规费是指国家及地方政府规定必须交纳的费用,包括工程排污费、工程定额测定费等。 8、计价表格之"措施项目分析表",每一措施项目填表计量单位为"项",数量为"1",问:招标人可否在招标文件中自行设计一个"附表",要求投标人作详细分析(如外架子、内架子、满堂架子等工程量及综合单价各是多少)? 答:招标人可以要求投标人对有关的措施项目按"措施项目分析表"进行分析,一般按《计价规范》所列表格执行即可。需要补充表格的,可参阅"宣贯辅导教材"4.0.3条,由各省级工

2013版《建设工程工程量清单计价规范》及9本计算规范

2013版《建设工程工程量清单计价规范》及9本计算规范宣贯学习测试卷 一、填空题。 1、2013版《建设工程工程量清单计价规范》及9本计算规范中的9本计算规范包括的相关专业为:(房屋建筑与装饰工程、仿古建筑工程、通用安装工程、市政工程、园林绿化工程、矿山工程、构筑物工程、城市轨道交通工程、爆破工程工程量计算规范)。 2、2013版《建设工程工程量清单计价规范》及9本计算规范实施时间为(2013年7月1日)。 3、2013版规范的规费中取消了(工程定额测定费)和(危险作业意外伤害保险),新增了(生育保险费)和(工伤保险费),将社会保障费更名为(社会保险费)。 4、关于土壤及岩石分类,取消了原08规范中(表A.2.4土质鉴别表),按国家标准(《工程岩体分级标准》GB50218-94)、(《岩土工程勘察规范》GB50021-2001)重新定义。 5、发承包双方应在合同中约定市场物价波动的调整,材料价格的风险宜控制在(5%以内),施工机械使用费的风险可控制在(10%以内)。 6、如招标人委托工程造价咨询人编制招标工程量清单,其准确性和完整性应由(招标人)承担。 7、暂列金额一般可按分部分项工程费和措施项目费的( 10%~15%)为参考。

8、招标人应在发布招标文件时公布招标控制价,同时应将招标控制价及有关资料报送工程所在地或有该工程管辖权的(行业管理部门工程造价管理机构)备查。 9、实行(工程量清单计价的工程),应采用单价合同;(建设规模较小、技术难度较低、工期较短、且施工图设计已审查批准的建设工程)可采用总价合同;(紧急抢险、救灾以及施工技术特别复杂的建设工程)可采用成本加酬金合同。 10、工程量偏差超过(15%)时,综合单价可调整。 11、在工程计价中,对(合同价款)发生争议事项的,由工程造价管理机构负责解释。 12、工程造价咨询人应在收到工程造价司法鉴定资料后(10天内),根据(自身专业能力和证据资料)判断能否胜任该项委托,如不能,应(辞去该项委托)。 13、沟槽、基坑、一般土方的划分为:(底宽≤7m且底长>3 倍底宽)为沟槽;(底长≤3倍底宽且底面积≤150m2)为基坑;超出上述范围则为(一般土方)。 14、因工作面和放坡增加的工程量是否并入各土方工程量中,应按(各省、自治区、直辖市或行业建设主管部门的规定实施),如并入各土方工程量中,办理工程结算时,按(经发包人认可的施工组织设计规定计算),编制工程量清单时,可按(放破系数表、基础施工所需工作面宽度计算表、管沟施工每侧所需工作面宽度计算表)。

北京市城乡建设委员会文件

北京市城乡建设委员会文件汇编 技术质量部 2014年12月

目录 关于规范北京市房屋建筑深基坑支护工程设计、监测工作的 通知 京建法〔2014〕3号

各区、县住房城乡建设委、规划分局,东城、西城区住房城市建设委,经济技术开发区建设局、规划分局,各有关单位:为进一步规范北京市房屋建筑深基坑支护工程(以下简称“深基坑工程”)设计、监测工作,确保深基坑工程及周边环境安全,依据《住房城乡建设部关于印发<工程勘察资质标准>的通知》(建市〔2013〕9号)、《建筑基坑工程监测技术规范》(GB50497)等规定,现将有关要求通知如下: 一、建设单位应依法选择具备岩土工程设计资质的单位进行深基坑工程设计,设计单位项目负责人应具有注册土木工程师(岩土)执业资格,并在设计文件上加盖注册章。 二、建设单位在编制工程概算时,应当制定包括深基坑工程设计、施工监测和第三方监测所需费用。 三、建设单位应依法选择具备工程勘察综合资质或同时具备岩土工程物探测试检测监测和工程测量两方面资质的单位,对深基坑工程开展第三方监测工作。第三方监测项目和监测频率应符合《北京市住房和城乡建设委员会关于对地方标准<建筑基坑支护技术规程>(DB11/489—2007)中建筑深基坑支护工程监测项目和监测频率有关问题解释的通知》(京建发〔2013〕435号)的要求。 四、深基坑工程设计单位对设计质量负责。深基坑工程设计文件应明确施工监测的监测项目、监测频率、监测点数量及位置、监测控制值和报警值等技术要求。 五、深基坑工程设计等应严格执行《建筑基坑支护技术规程》

(DB11/489)。深基坑工程监测项目和监测频率应符合《北京市住房和城乡建设委员会关于对地方标准<建筑基坑支护技术规程>(DB11/489—2007)中建筑深基坑支护工程监测项目和监测频率有关问题解释的通知》(京建发〔2013〕435号)。当出现《建筑基坑工程监测技术规范》(GB50497-2009)第条情况时,施工单位、第三方监测单位应及时向建设单位报告,并提高监测频率;当有危险事故征兆时,应实时跟踪监测,并实时向建设单位报告。当出现《建筑基坑工程监测技术规范》(GB50497-2009)第条情况时,施工单位、第三方监测单位必须立即进行危险报警,并立即向建设单位报告,建设单位应组织设计、施工等相关单位立即对深基坑工程支护结构及周边环境中的保护对象采取应急措施,确保安全。 六、第三方监测单位对第三方监测数据和报告负责。第三方监测单位应当根据勘察资料、深基坑工程设计文件、《北京市住房和城乡建设委员会关于对地方标准<建筑基坑支护技术规程>(DB11/489—2007)中建筑深基坑支护工程监测项目和监测频率有关问题解释的通知》(京建发〔2013〕435号)、监测合同及相关规范标准等编制第三方监测方案,并严格按方案开展监测和巡视工作;应及时处理、分析监测数据,及时向建设单位提交监测数据和分析报告;发现异常时,应立即向建设单位反馈。第三方监测分析报告应有注册土木工程师(岩土)签章。 七、施工单位对深基坑工程的施工安全负责。施工单位应根据深基坑工程设计文件编制含监测专篇的深基坑工程专项施工方案,当专
