当前位置:文档之家› 风险范围以外合同价款的调整方法

风险范围以外合同价款的调整方法

风险范围以外合同价款的调整方法:

因发包人招标的工程量清单漏项、数量有误以及设计变更及现场签证等所引起的工程项目或数量的增减,其工程量均按实调整。

本工程依据施工有效图纸、设计变更及现场签证,按照实际完成的工程量进行结算。

固定总价合同的风险

固定总价合同的风险 以一次包死的总价委托,且价格不因环境的变化和工程量增减而变化的工程承发包合同,我们称这为固定总价合同。在这类合同中承包商承担了全部的工作量和价格风险。除了设计有重大变更,一般不允许调整合同价格。在现代工程中,特别在合资项目中,业主喜欢采用这种合同形式,因为工程中双方结算方式较为简单,比较省事。合同的执行中,承包商的索赔机会较少。但这种合同承包商承担了全部风险,报价中不可预见风险费用较高。因此,承包商报价的确定必须考虑施工期间物价变化以及工程量变化带来的影响。 首先,签订固定总价合同必须考虑:工程范围必须清楚明确,报价的工程量应准确而不是估计数字,对此承包商必须认真复核;工程设计较细,图纸完整、详细、清楚;工程量小、工期短,估计在工程过程中环境因素(特别是物价)变化小,工程条件稳定并合理;工程结构、技术简单,风险小,报价估算方便;工程投标期相对宽裕,承包商可以作详细的现场调查、复核工作量、分析招标文件、拟定计划;合同条件完备,双方的权利和义务十分清楚。 其次,签订固定总价合同必须根据不同的情况考虑它的几种计价形式:招标文件中有工作量表。业主为了方便承包商投标,给出工程量表,但业主对工程量表中的数量不承担责任,承包商也必须复核。承包商报出每一个分项工程的固定总价,它们之和即为整个工程的价格;招标文件中没有给出工程量清单,承包商制定。工程量表仅仅作为付款文件,而不属于合同规定的工程资料,不作为承包商完成工程或设计的全部内容;合同价款总额由每一个分项工程的包干价款(固定总价)构成。承包商必须自己根据工程信息计算工程量。如果承包商分项工程量有漏项或计算不正确,则被认为包括在整个合同总价中。 第三,由于国际通用的工程量计算规则适用于业主提供全部设计文件的单价合同(我国的工程量计算规则也有这个问题),采用这种合同类型时要注意应对工程量计算规则作出详细说明、修改或用专门的计量方法。(1)承包商的工程责任范围扩大,通用规则的划分难以包容。例如由承包商承担大量的设计,在投标时承包商无法计算工程量,工程量清单的编制应考虑到这些的情况。(2)通常合同采用阶段付款。如果工程分项在工程量表中已经被定义,只有在该工程分项完成后承包商才能得到相应付款,则工程量表的划分应与工程的施工阶段相对应,必须与施工进度一致,否则会带来付款的困难。同时工程量划分应注意承包商的现金流量,如设立搭设临时工程、材料采购、设计等分项,这样可以及早付款。 第四,固定总价合同和单价合同有时在形式上很相似。固定总价合同是总价优先,承包商报总价,双方商讨并确定合同总价,最终按总价结算。通常只有设计变更,或符合合同规定的调价条件(例如法律变化),才允许调整合同价格。固定总价合同在招标投标中就与单价合同的处理有区别。对于固定总价合同,承包商要承担两个方面的风险: 一是价格风险。包括:报价计算错误;漏报项目。 二是工作量风险:包括:工作量计算的错误。对固定总价合同,业主有时也给工作量清单,有时仅给图纸、规范让承包商算标。承包商必须对工作量作认真复核和计算。如果工作量有错误,由承包商负责;由于工程范围不确定或预算时工程项目未列全造成的损失。对固定总价合同,如果业主用初步设计文件招标,让承包商计算工作量报价,或尽管施工图设计已经完成,但做标期太短,承包无法详细核算,通常只有按经验或统计资料估算工作量。这时承包商处于两难的境地:工作量算高了,报价没有竞争力,不易中标;算低了,自己要承担风险和亏损。在实际工程中,这是一个采用固定总价合同带来的普遍性的问题,在这方面承包商损失常常很大。 案例 某建筑工程采用邀请招标方式。业主在招标文件中要求:项目在21个月内完成;采用固

工程量清单计价施工合同价款确定与调整

附件: 工程量清单计价施工合同价款确定与调整、 结算与支付的格式条款 一、合同价款的确定 (一)合同价款形式的确定 本合同价款形式采用。 ⒈固定单价合同。合同价款中包括的风险范围: ⑴仅工程量增减在± %以内,综合单价不调整。 ⑵仅主要材料价格变化在± %以内,材料价格不调整。 ⑶政策性调整(如预算工资单价调整):。 工程量清单漏项、设计变更以及施工条件变更不应包括在承包人的风险范围内。 ⒉固定总价合同。合同价款中包括的风险范围: ⑴包干范围:。 ⑵包干风险系数 %,包干范围内不宜调整合同价款。 ⑶不计包干风险系数,主要材料价格变化幅度在± %以内,材料价格不调整,幅度在± %以外,其超出部分的价差由发包人承担或受益。 ⑷不计包干风险系数,政策性调整(如预算工资单价调整):。 合同包干范围外的设计变更、施工条件变更不应包括在承包人的风险范围内。 ⒊可调价格合同。调整因素: ⑴法律、法规和国家有关政策变化影响合同价款; ⑵省、市工程造价管理机构发布的价格调整; ⑶经批准的设计变更以及清单漏项、误算和估算量的调整; ⑷施工条件、工期变化等(非承包人原因)造成的额外费用; ⑸双方约定的其他因素。 (二)其他项目费的确定 ⒈施工配合费:发包人单独分包的工程,总包单位按分包工程造价 的 %或按向发包人计取。

⒉工程按质论价:发包人要求工程质量达到优质工程,承包人增加的施工成本按分部分项工程费的 %(或按工程总造价的 %)计取;验收不合格的,除返工合格,另按分部分项工程费的 %(或按工程总造 价 %)扣罚工程款。 ⒊工期奖:。 ⒋其他:。 二、合同价款的调整 (一)工程量的调整 工程量调整范围:清单漏项、计算误差、估算工程量、设计变更等。 工程量调整方法: ⒈采用固定单价或可调价格合同,清单漏项、计算误差、估算工程量等均按实调整。 ⒉合同约定范围外的设计变更按实调整。 ⒊施工期间承包人完成发包人要求的合同外的零星签证用工等,由承包人提出现场签证,发包人(监理)确认后,其费用列入零星工作项目计价表。(二)综合单价的调整 综合单价的调整范围:工程量变更、材料价格变化、预算工资单价等政策性调整、项目特征变更、暂定价等。其中工程量变更、材料价格变化、预算工资单价等政策性调整的调整条件按前面约定。 综合单价的调整方法: ⒈因工程量的变化调整单价。 ⑴因清单计算误差或估算量的调整以及设计变更引起工程量的增加超 过 %,其增加部分工程量的综合单价调整方法:。 ⑵因清单计算误差或估算量的调整以及设计变更引起工程量的减少超 过 %,减少后剩余部分的工程量的综合单价调整方法:。 ⑶因清单漏项或设计变更引起新的工程量清单项目,其综合单价的确定按下述方法进行: ①合同中已有适用新增项目的单价,按合同中已有的价格; ②合同中只有类似新增项目的单价,可以参照类似价格; ③合同中没有适用或类似新增项目的单价,由承包人提出,发包人确认。双方不能协商一致的,按建设行政主管部门发布的计价办法或计价标准进行

工程合同变更价款和索赔的处理与计算

工程合同,变更价款和索赔的处理与计算内容提要 1.建设工程施工合同的类型、选择、主要条款、合同纠纷的处理; 2.工程变更价款的确定; 3.工程索赔; 重点难点 本章在2003年考试中占1题,占20分;2004年1题,占20分。2005年的考核重点有: 1.建设工程施工合同的类型、选择。 2.示范文本主要条款 3.工程变更价款的确定; 4.工程索赔成立的条件与证据; 5.工程索赔程序、计算与审核; 内容讲解 第五章建设工程合同管理与索赔 第一节施工合同的类型及选择 施工合同是工程建设质量控制、进度控制、费用控制的主要依据。一、合同类型的分类[03考题既让选择合同 (一)总价合同 总价合同按其是否可以调值又分为以下两种形式: 1.不可调值总价合同。俗称包死合同。 这种合同的价格是由承发包双方就所承包的项目协商确定的,一笔包死,不能更改。合同总价除非在设计及工程范围有所变更的情况下才可以做相应的变更,否则一律不能变动。 不可调值总价合同适合于工期较短(一般不超过1年),设计图纸完整,工程量清晰,对最终产品的要求非常明确的项目。 2.可调值总价合同。 这种合同的价格虽然也是总价,但如果遇到一些影响价格的因素发生,如通货膨胀等,可以根据双方在合同专用条款中的规定对合同总价进行调整。 可调值总价合同适用于工程内容和技术经济指标规定均较明确的,工期在1年以上的项目。 (二)单价合同 单价合同一般是固定单价合同,是指合同中确定的各项单价在合同执行期间不因价格变化而调整, 一种形式是估算工程量单价合同。

估算工程量单价合同是指承包商在报价时,按照招标文件中提供的估算工程量报单价,在每个阶段办理结算时,再根据实际完成的工程量结算,直至竣工时按照竣工图的工程量办理竣工结算。它适用范围比较广,特别适合于工程性质比较清楚(如已经具备初步设计图纸等),但工程量计算并不能十分准确的项目。 另一种合同是不可调值单价合同。又叫固定单价合同。清单报价所采用的既是此种。它特别适合于工程性质比较清楚(如已经具备初步设计图纸等),但工程量计算能十分准确的项目。 (三)成本加酬金合同 成本加酬金合同,是由业主向承包单位支付工程项目的实际成本,并按事先约定的某一种方式支付酬金的合同类型。在这类合同中,业主需承担项目实际发生的一切费用,因此也就承担了项目的全部风险。而承包单位由于无风险,其报酬往往也较低。 这类合同的缺点是业主对工程总造价不易控制,承包商也往往不注意降低项目成本。这类合同主要适用于以下项目:①需要立即开展工作的项目,如震后的救灾工作;②新型的工程项目,或对项目工程内容及技术经济指标未确定;③风险很大的项目。 从我国工程造价的改革趋势看,将来单价合同也会不断增加。尤其是固定单价合同。 二、合同类型的选择 选择合同类型应考虑以下因素: 1,项目规模和工期长短。如果项目的规模较小,工期较短,则合同类型的选择余地较大,总价合同、单价合同及成本加酬金合同都可选择。由于选择总价合同业主可以不承担风险,业主比较愿选用:对这类项目,承包人同意采用总价合同的可能性较大,因为这类项目风险小,不可预测因素少。 2.项目的竞争情况。如果在某一时期和某一地点,愿意承包某一项目的承包人较多,则业主拥有较多的主动权,可按照总价合同、单价合同、成本加酬金合同的顺序进行选择。如果愿意承包项目承包人较少,则承包人拥有的主动权较多,可以尽量选择承包人愿意采用的合同类型。 3.项目的复杂程度。如果项目的复杂程度较高,则意味着:一是对承包人的技术水平要求高;二是项目的风险较大。因此,承包人对合同的选择有较大的主动权,总价合同被选用的可能性较小。如果项目的复杂程度低.,则业主对合同类型的选择握有较大的主动权。4.项目的单项工程的明确程度。如果单项工程的类别和工程量都已十分明确,则可选用的合同类型较多,总价合同、单价合同、成本加酬金合同都可以选择。如果单项工程的分类已详细而明确,但实际工程量与预计的工程量可能有较大出入时,则应优先选择单价合同,此时单价合同为最合理的合同类型。如果单项工程的分类和工程量都不甚明确,则无法采用单价合同。 5.项目准备时间的长短。项目的准备包括业主的准备工作和承包人的准备工作。对于不同的合同类型,他们分别需要不同的准备时间和准备费用。对于一些非常紧急的项目如抢险救灾等项目,给予业主和承包人的准备时间都非常短,因此,只能采用成本加酬金的合同形式。反之,则可采用单价或总价合同形式。 6.项目的外部环境因素。项目的外部环境因素包括:项目所在地区的政治局势、经济局势因素(如通货膨胀、经济发展速度等)、劳动力素质(当地)、交通、生活条件等。如果项目的外部环境恶劣则意味着项目的成本高、风险大、不可预测的因素多,承包商很难接受总价合同方式,而较适合采用成本加酬金合同。 第二节施工合同的主要条款 在案例分析中,无论是工程变更价款的确定、合同纠纷的处理,还是索赔事件的分析都是以承发包双方签订的施工合同中的条款为依据的,因此施工合同条款的内容在例分析中很要。尤其是承发包双方责任、工作、义务、风险承担范围,定价、调价条款,工期调整条款。

固定单价合同与固定总价的区别

固定单价合同 在国际贸易当中的工程承包里固定单价合同是指根据单位工程量的固定价格与 实际完成的工程量计算合同的实际总价的工程承包合同。 固定总价合同 固定总价合同的价格计算是以图纸及规定、规范为基础,工程任务和内容明确,业主的要求和条件清楚,合同总价一次包死,固定不变,即不再因为环境的变化和工程量的增减而变化。在这类合同中,承包商承担了全部的工作量和价格的风险。因此,承包商在报价时应对一切费用的价格变动因素以及不可预见因素都做充分的估计,并将其包合在合同价格之中。 在国际上,这种合同被广泛接受和采用,因为有比较成熟的法规和先例的经验;对业主而言,在合同签订时就可以基本确定项目的总投资额,对投资控制有利;在双方都无法预测的风险条件下和可能有工程变更的情况下,承包商承担了较大的风险,业主的风险较小。但是,工程变更和不可预见的困难也常常引起合同双方的纠纷或者诉讼,最终导致其他费用的增加, 当然,在固定总价合同中还可以约定,在发生重大工程变更、累计工程变更超过一定幅度或者其他特殊条件下可以对合同价格进行调整。因此,需要定义重大工程变更的合义、累计工程变更的幅度以及什么样的特殊条件才能调整合同价格,以及如何调整合同价格等。 采用固定总价合同,双方结算比较简单,但是由于承包商承担了较大的风险,因此报价中不可避免地要增加一笔较高的不可预见风险费。承包商的风险主要有两个方面:一是价格风险,二是工作量风险。价格风险有报价计算错误、漏报项目、物价和人工费上涨等;工作量风险有工程量计算错误、工程范围不确定、工程变更或者由于设计深度不够所造成的误差等。 固定总价合同适用于以下情况: (1)工程量小、工期短,估计在施工过程中环境因素变化小,工程条件稳定并合理; (2)工程设计详细,图纸完整、清楚,工程任务和范围明确; (3)工程结构和技术简单,风险小; (4)投标期相对宽裕,承包商可以有充足的时间详细考察现场、复核工程量,分析招标文件,拟订施工计划。

工程合同价款调整5种处理方法

工程合同价款调整5种处理方法

如果由于承包人的原因导致的工期延误,在工程延误期间国家的法律、行政法规和相关政策发生变化引起工程造价变化的,造成合同价款增加的,合同价款予调整;造成合同价款减少的,合同价款予以调整。(不利于承包人)予以调整。(不利于承包人)

承包人报价浮动率,提出变更工程项目的单价或总价单价或总价,报发包人确认后调整。承包人报价浮动率可按下列公式计算: a.实行招标的工程:承包人报价浮动率L=(1-中标价/招标控制价)×100%b.不实行招标的工程:承包人报价浮动率L=(1-报价值/施工图预算)×100%注:上述公式中的中标价、招标控制价或报价值、施工图预算,均不含安全文明施工费。 ④已标价工程量清单中没有适用也没有类似于变更工程项目,且工程造价管理机构发布的信息(参考)价格缺价的,由承包人根据变更工程资料、计量规则、计价办法和通过市场调查等取得的有合法依据的市场价格提出市场价格提出变更工程项目的单价或总价,报发包人确认后调整。 (2)措施项目费的调整。 工程变更引起措施项目发生变化的,承包人提出调整措施项目费的,应事先将拟实施的方案事先将拟实施的方案提交发包人确认,并详细说明与原方案措施项目相比的变化情况。应按照下列规定调整措施项目费: ①安全文明施工费,按照实际发生变化的措施项目调整,不得浮动。 ②采用单价计算的措施项目费,按照实际发生变化的措施项目按前述分部分项工程费的调整方法确定单价。 ③按总价(或系数)计算的措施项目费,除安全文明施工费外,按照实际发生变化的措施项目调整,但应考虑承包人报价浮动因素考虑承包人报价浮动因素,即调整金额按照实际调整金额乘以承包人报价浮动率(L)计算。如果承包人未事先将拟实施的方案提交给发包人确认,则视为工程变更不引起措施项目费的调整或承包人放弃调整措施项目费的权利。

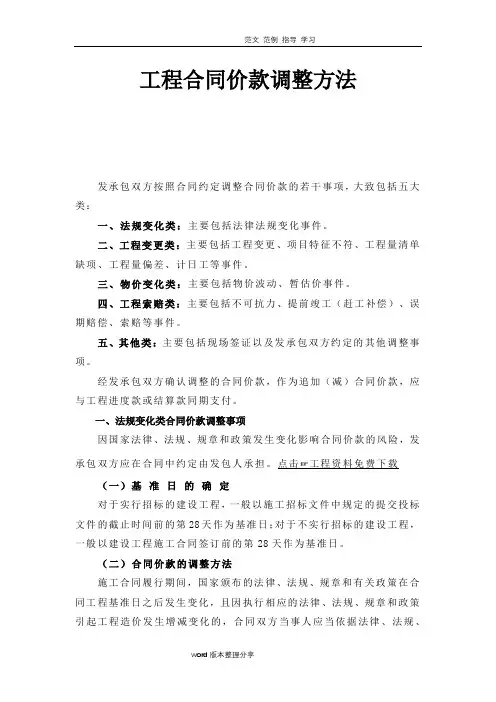

工程合同价款调整方法

工程合同价款调整方法 发承包双方按照合同约定调整合同价款的若干事项,大致包括五大类: 一、法规变化类:主要包括法律法规变化事件。 二、工程变更类:主要包括工程变更、项目特征不符、工程量清单缺项、工程量偏差、计日工等事件。 三、物价变化类:主要包括物价波动、暂估价事件。 四、工程索赔类:主要包括不可抗力、提前竣工(赶工补偿)、误期赔偿、索赔等事件. 五、其他类:主要包括现场签证以及发承包双方约定的其他调整事项。 经发承包双方确认调整的合同价款,作为追加(减)合同价款,应及工程进度款或结算款同期支付。 一、法规变化类合同价款调整事项 因国家法律、法规、规章和政策发生变化影响合同价款的风险,发承包双方应在合同中约定由发包人承担.点击?工程资料免费下载 (一)基准日的确定 对于实行招标的建设工程,一般以施工招标文件中规定的提交投标文件的截止时间前的第28天作为基准日;对于不实行招标的建设工程,一般以建设工程施工合同签订前的第28天作为基准日。 (二)合同价款的调整方法 施工合同履行期间,国家颁布的法律、法规、规章和有关政策在合同工程基准日之后发生变化,且因执行相应的法律、法规、规章和政策引起工程造价发生增减变化的,合同双方当事人应当依据法律、法规、

规章和有关政策的规定调整合同价款。但是,有关价格的变化已经包含在物价波动事件的调价公式中,则不再予以考虑。 (三)工期延误期间的特殊处理 如果由于承包人的原因导致的工期延误,在工程延误期间国家的法律、行政法规和相关政策发生变化引起工程造价变化的,造成合同价款增加的,合同价款予调整;造成合同价款减少的,合同价款予以调整。(不利于承包人)予以调整。(不利于承包人) 二、工程变更类合同价款调整事项 (一)工程变更 1、工程变更的范围 工程变更的范围和内容包括: (1)增加或减少合同中任何工作,或追加额外的工作; (2)取消合同中任何工作,但转由他人实施的工作除外; (3)改变合同中任何工作的质量标准或其他特性; (4)改变合同工程的基线、标高、位置和尺寸; (5)改变工程的时间安排或实施顺序. 2、工程变更的价款调整方法 (1)分部分项工程费的调整。 ①已标价工程量清单中有适用于变更工程项目的,且工程变更导致的该清单项目的工程数量变化不足15%时变化不足15%时,采用该项目的单价. ②已标价工程量清单中没有适用、但有类似于变更工程项目的,可在合理范围内参照类似项目的单价或总价调整。 ③已标价工程量清单中没有适用也没有类似于变更工程项目的,由承包人根据变更工程资料、计量规则和计价办法、工程造价管理机构发布的信息(参考)价格和承包人报价浮动率,提出变更工程项目的单价或总价单价或总价,报发包人确认后调整。承包人报价浮动率可按下列公式计算:

建设工程结算纠纷--固定总价合同的风险及结算技巧

建设工程结算纠纷 ---------固定总价合同的风险及结算技巧 《中国建设工程律师网》政策法规研究室杨磊律师 固定价合同是指在约定的风险范围内价款不再调整的合同。分为固定总价合同和固定单价合同。 固定总价格合同,又称“闭口合同”、“包死合同”。所谓“固定”,是指合同价款一经约定,除工程量增减和设计变更外,一律不做调整。所谓“总价”,是指完成合同范围内工程量的总价款。 固定总价合同的结算价=所有变更、签证价格+合同总价 固定单价合同是指根据约定的单位工程量的固定价格乘以实际完成的工程量计算合同总价的合同。 固定单价合同的结算价=单价×实际完成的工程量+其它未计入工程量的签证费用 固定总价合同适用于以下情况: 1.工程量小、工期短、施工过程中各种条件变化不大,风险可以预见并可以控制; 2.工程设计详细、到位,图纸完整、清楚,工程范围明确; 3.工程结构和技术简单; 4.投标期相对宽裕,承包人有充足的时间考察现场、复核工程量,分析招标文件,计算工程报价。 固定总价合同的对于承包人的风险 1、承包人要承担合同报价失误的风险 (1)报价计算错误的风险,即纯粹是由于计算错误而引起的风险。 (2)漏报项目的风险。在固定总价合同中,承包人所报合同价格应包含完成合同规定的所有工程的费用,任何漏报均属于承包商的风险,由承包人承担由此引发的各种损失。

(3)物价上涨和通货膨胀的风险。。 2、承包人要承担工程量风险 (1)工程量计算的错误。业主有时给出工程量清单,有时仅给出图纸、规范,让承包人投标报价。此时承包人必须认真复核和计算工程量,避免由于工程量计算错误带来的风险和损失。 (2)合同中工程范围不确定或不明确、表达含糊不清,或预算时工程项目未列全造成的损失。 (3)投标报价时,设计深度不够所造成的误差。对于固定总价合同,如果业主采用初步设计文件招标,让承包人按初步设计进行报价;或者尽管施工图已设计完成,并按其进行招标,但做标期太短,承包人无法详细核算工程量,只有按经验或统计资料估算工程量,由此造成的损失由承包人自己承担。 3、承包人索赔机会少 固定总价合同,一般只有在业主变更设计和增减工程量时,才可以调整合同价款,所以,承包人的所赔机会有限,而业主对工程造价容易控制。 固定总价合同有扩大使用的趋势 固定总价是量、价均不调整的合同。在这类合同中承包人承担了全部的工程量和价格风险。对于业主来说,固定总价合同与固定单价合同、按实结算合同、成本加酬金合同相比较,结算更为简单,容易控制成本,更能保护业主的利益,而对于承包人的风险较大。虽然固定总价合同有其自身的局限性,但是,基于业主的选择,固定总价合同存在扩大使用的范围倾向。 由于固定总价合同风险分配的不均衡,一些施工企业因为签订合同失误、报价偏低,造成承包人赔本的现象十分普遍,有的承包人索性中途停工,或者解除合同,引发了大量施工合同纠纷。 固定总价合同的结算技巧

工程合同价款调整五种处理方法

工程合同价款调整五种处理方法 发承包双方按照合同约定调整合同价款的若干事项,大致包括五大类: 一、法规变化类:主要包括法律法规变化事件。 二、工程变更类:主要包括工程变更、项目特征不符、 工程量清单缺项、工程量偏差、计日工等事件。 三、物价变化类:主要包括物价波动、暂估价事件。 四、工程索赔类:主要包括不可抗力、提前竣工(赶 工补偿)、误期赔偿、索赔等事件。 五、其他类:主要包括现场签证以及发承包双方约定的其他调整事项。 经发承包双方确认调整的合同价款,作为追加(减) 合同价款,应与工程进度款或结算款同期支付。 1法规变化类合同价款调整事项 因国家法律、法规、规章和政策发生变化影响合同价款的风险,发承包双方应在合同中约定由发包人承担。 (一)基准日的确定 对于实行招标的建设工程,一般以施工招标文件中规定的提交投标文件的截止时间前的第28天作为基准日;对 于不实行招标的建设工程,一般以建设工程施工合同签订前的第28天作为基准日。 (二)合同价款的调整方法 施工合同履行期间,国家颁布的法律、法规、规章和有关政策在合同工程基准日之后发生变化,且因执行相应的法律、法规、规章和政

策引起工程造价发生增减变化的,合同双方当事人应当依据法律、法规、规章和有关政策的规定调整合同价款。但是,有关价格的变化已经包含在物价波动事件的调价公式中,则不再予以考虑。 (三)工期延误期间的特殊处理 如果由于承包人的原因导致的工期延误,在工程延误期间国家的法律、行政法规和相关政策发生变化引起工程造价变化的,造成合同价款增加的,合同价款不予调整;造成合同价款减少的,合同价款予以调整。 2工程变更类合同价款调整事项 (一)工程变更 1、工程变更的范围 工程变更的范围和内容包括: (1)增加或减少合同中任何工作,或追加额外的工作; (2)取消合同中任何工作,但转由他人实施的工作除外; (3)改变合同中任何工作的质量标准或其他特性; (4)改变合同工程的基线、标高、位置和尺寸; (5)改变工程的时间安排或实施顺序。 2、工程变更的价款调整方法 (1)分部分项工程费的调整。 ①已标价工程量清单中有适用于变更工程项目的,且工程变更导致的该清单项目的工程数量变化不足15%时, 采用该项目的单价。 ②已标价工程量清单中没有适用、但有类似于变更工程项目的,可在合理范围内参照类似项目的单价或总价调整。

建设工程合同价款调整-建设工程合同

建设工程合同价款调整-建设工程合同 篇一:工程合同价款调整 一、合同价款应当调整的事项及调整程序 1、合同价款应当调整的事项 发生以下事项,发承包双方应当按照合同约定调整合同价款; (1)法律法规变化; (2)工程变更; (3)项目特征描述不符; (4)工程量清单缺项; (5)工程量偏差; (6)计日工; (7)现场签证; (8)物价变化; (9)暂做价; (10)不可抗力; (11)提前竣工(赶工补偿); (12)误期赔偿; (13)施工索赔; (14)暂列金额; (15)发承包双方约定的其他调整事项;

二、合同价款调整程序 (1)出现合同价款调增事项,(不含工程量偏差、计日工、现场签证、施工索赔)后的14天内,承包人应向发包人交合同价款调增报告并附上相关资料,承包人在14天内未提交合同价款调增报告的,视为承包人对该事项不存在调整价款请求。 (2)出现合同价款调减事项,(不含工程量偏差、施工索赔)后的14天内,发包人应向承包人提交合同价款调减报告并附相关资料,若发包人在14天内未提交合同价款调减报告的,视为发包人对该事项不存在调整价款请求。 (3)发(承)包人应在收到承(发)包人合同价款调增(减)报告及相关资料之日趣14天内对其核实,予以确认的应书面通知承(发)包人,如有凝问,应向承(发)包人提出协商意见。发(承)包人在收到合同调价款调增(减)报告之日起14天内未确认也未提出协商意见的。视为承(发)包人提交的合同价款调增(减)报告已被发(承)包人认可。发(承)包人提出协商意见的,承(发)包人在收到发(承)包人的协商意见后14天内即不确认也未提出不同意见的,视为发(承)包人提出的意见已被承(了)包人认可。 (4)如发包人与承包人对合同价款调整的不内意见不能达成一致的,只要不实质影响发承包双方履约的,双方继续履行合同义务,直到其按照合同约定的争议解决方式得到处理。 (5)经发承包双方确认调整的合同价款,作为追加(减)合同价款,应与工程进度款或结算款同期支付。

工程变更与合同价款调整

工程变更与合同价款调整 1.工程变更概述 1.1工程变更的分类:改变施工时间和顺序,更改部分设计,增加工程量,其他变更。 1.2工程变更的处理要求 (1)如果必须变更,应尽快变更。 (2)工程变更后,应尽快落实。 (3)影响应作进一步分析。 2.工程变更的程序 (1)发包人变更。施工中发包人如需对原设计变更,应不迟于变更前14天以书面形式向承包人发出通知。承包人对于发包人的变更通知没有拒绝的权利。变更超过原标准或批准规模时,须经原规划部门和其他部门审批,并由原设计单位提供变更图纸说明。 (2)承包人变更。承包人应当严格按图纸施工,不得随意变更设计。施工中承包人提出的合理化建议涉及到对设计图纸或者施工组织设计的更改及对原材料、设备的更换,须经工程师同意。工程师同意变更后,也须经原规划管理部门和其他有关部门审查批准,并由原设计单位提供变更的相应的图纸和说明。 (3)设计变更事项。能够构成设计变更的事项包括以下变更: ①更改有关部分的标高、基线、位置和尺寸; ②增减合同中约定的工程量; ③改变有关工程的施工时间和顺序; ④其他有关工程变更需要的附加工作。 3.工程变更的确认:提出问题——分析问题——解决问题 4.变更后合同价款的确定 4.1.变更后合同价款的确定程序 设计变更发生后,承包人在确定后14天内,提出变更工程价款的报告,经工程师确认后调整合同价款,承包人在确定变更后14天内不向工程师提出变更工程价款报告时,视为该项设计变更不涉及合同价款的变更。工程师收到变更工程价款报告之日起7天内,予以确认。工程师无正当理由不确认时,自变更价款报告送达之日起14天后变更工程价款报告自行生效。 4.2.变更后合同价款的确定方法 (1)合同中已有适用于变更工程的价格,按合同已有的价格计算、变更合同价款;、 (2)合同中只有类似于变更工程的价格,可参照此价格确定变更合同价款; (3)合同中没有适用价格,由承包人提出适当的变更价格,经工程师确认后执行。 5.FIDIC合同条件下的工程变更 5.1工程变更的范围 1.对合同中任何工作工程量的改变 2.任何工作质量或其他特性的变更 3,工程任何部分标高、位置和尺寸的改变 4,删减任何合同约定的工作内容 5.新增工程按单独合同对待 6.改变原定的施工顺序或时间安排 5.2变更程序 颁发工程接收证书前的任何时间,工程师可以通过发布变更指示或以要求承包商递交建议书的任何一种方式提出变更。 1.指示变更 2.要求承包商递交建议书后再确定的变更 5.3变更估价

(合同知识)固定总价合同

(合同知识)固定总价合同

案例: 上海某著名建设集团公司通过议标承建了湖南长沙壹家韩资企业厂房工程,双方签订了固定总价合同,工程总价6000余万元。于履行合同过程中,由于工程量错算、漏算、材料涨价等因素,导致工程实际成本大大超过预算,上海公司因此要求追加工程价款,增加支付1000余万元,而韩资业主则以合同是“固定总价”为由不同意增加价款,上海公司遂停工要求谈判,双方形成价款争议。 双方争议的主要问题有: 1、“价差”争议,即因钢材大幅涨价导致的争议。该工程投标截止日为2003年6月,于此之后,全国大部分城市主要建材大幅度涨价,工程所于地长沙的钢材上涨幅度达30%~50%,本案系争工程用钢量为7000多吨,因钢材大幅度涨价造成的损失高达400多万元。承包商上海公司认为此种涨价是投标人投标时所无法预见的,发包商应当按实补偿。而业主湖南公司认为合同为“固定总价”,材料涨价是承包商应当承担的商业风险,不同意以此为由调整价款。 2、“量差”争议,即工程量计算错误导致的量差。上海公司于施工中发现工程量漏算、错算比较多,涉及工程造价近300万元。上海公司认为业主湖南公司于招标时只给了投标人7天的编标时间,于这7天时间内投标人除了要研究招标文件和招标图纸,仍要踏勘施工现场、询标、参加答疑会、编制全套投标文件,客观上无法精确计算工程量,因此要求业主湖南公司予以补偿。而湖南公司坚持认为本工程为“固定总价”,所有工程量计算疏漏均应由承包商自己承担后果,不同意补偿价款。 3、工程承包范围的争议。招标人湖南公司招标时既提供了由某电子工程设计院设计的施工图(蓝图),又同时提供了其委托韩方设计的白图。招标文件规定投标文件的编制依据是“设计图纸”,但未具体明确是哪壹种“设计图纸”,于投

合同价款的调整

浅谈建筑工程合同价款的确定与调整 [摘要]建设工程的特殊性决定了工程造价不可能是固定不变的,为了建设工程合同价款的合理性、合法性,减少履行合同甲乙双方的纠纷,维护合同双方利益,有效控制工程造价,合同履行过程中必然会发生各种干扰事件,使招标、投标确定的合同价款不再合适,合同价款必须作出一定的调整,以适应不断变化的合同状态。 [关键词]建筑工程;合同价款;施工合同;合理调整 1 为使采用的合同价款形式,以便投标人考虑风险,合理报价 合同价款形式通常有以下三种: (1)固定单价合同实行工程量清单招标的工程应当采用固定单价合同,以体现风险共担的原则。承、发包双方必须在合同专用条款中约定风险范围和风险费用的计算方法,并约定超出风险范围时的综合单价调整办法,具体调整办法可按下述原则执行: 主要材料价格涨跌超出有经验的承包商可预见的范围时,材料单价可以调整。调整方法为:在按合同约定支付工程款时,若工程所在地造价管理部门发布的材料指导价上涨超过开标时材料指导价的10%,10%以内部分由承包人承担,10%以外部分由发包人承担;若工程所在地造价管理部门发布的材料指导价下跌超过开标时材料指导价的5%,5%以内部分由承包人受益,5%以外部分由发包人受益。分部分项单项工程量变更超过15%,并且该项分部分项工程费超过分部分项工程量清单计价合计1%的,增加部分的工程量或减少后剩余部分的工程量的综合单价由承包人提出,经发包人确认后,作为结算的依据。当分部分项工程量清单项目发生工程量变更时,其措施项目费用中相应的模板、脚手架工程量应作适当调整。 (2)固定总价合同实行工程量清单招标的工程,一般不宜采用固定总价合同形式。但工期在一年以内,合同总价在500万元以内,并且施工图设计深度符合规定的工程,可采用固定总价合同。采用固定总价合同的工程,招标人应给投标人提供足够时间,在投标前复核确认清单工程量的准确性,修正招标文件中的缺陷或者错误,否则,不得采用固定总价合同形式。 (3)可调价格合同实行工程量清单招标的工程,一般不采用可调价格合同形式。确实需要采用的,发承包双方应在合同中约定综合单价和措施费的调整方法。 2 合同价款的调整范围及调整方式 (1)按综合单价的包干形式结算,在合同约定的承包范围内的承包项目的单价是按综合单价包死,不能调整,不论市场涨跌均不能调整,如合同约定钢筋制安费按5000元/吨,那么竣工时就只能按5000元/吨结算,不管你实际购买时的费用是4000元/吨还是6000元/吨,均只能按5000元/吨结算,这就是按综合单价包干。 (2)工程量按照竣工图调整是合同中约定的工程量是可以调整的,而且是按照实际竣工图所示的工程量给予调整。该条款表达的意思是原合同内约定的工程量只是概算,并非最后结算的依据。比如,原合同约定需完成100吨的钢筋制安工程量,但实际竣工时经计算发

EPC总承包项目变更和合同价格调整管理办法

EPC总承包项目变更和合同价格调整管理办法 13.1 变更权 13.1.1 变更权 发包人拥有批准变更的权限。自合同生效后至工程竣工验收前的任何时间内,发包人有权依据监理人的建议、承包人的建议,及13.2款约定的变更范围,下达变更指令。变更指令以书面形式发出。 13.1.2 变更 由发包人批准并发出的书面变更指令,属于变更。包括发包人直接下达的变更指令、或经发包人批准的由监理人下达的变更指令。 承包人对自身的设计、采购、施工、竣工试验、竣工后试验存在的缺陷,应自费修正、调整和完善,不属于变更。 13.1.3 变更建议权 承包人有义务随时向发包人提交书面变更建议,包括缩短工期,降低发包人的工程、施工、维护、营运的费用,提高竣工工程的效率或价值,给发包人带来的长远利益和其它利益。发包人接到此类建议后,应发出不采纳、采纳或补充进一步资料的书面通知。 13.2 变更范围 13.2.1 设计变更范围

(1)对生产工艺流程的调整,但未扩大或缩小初步设计批准的生产路线和规模、或未扩大或缩小合同约定的生产路线和规模; (2)对平面布置、竖面布置、局部使用功能的调整,但未扩大初步设计批准的建筑规模,未改变初步设计批准的使用功能;或未扩大合同约定的建筑规模,未改变合同约定的使用功能; (3)对配套工程系统的工艺调整、使用功能调整; (4)对区域内基准控制点、基准标高和基准线的调整; (5)对设备、材料、部件的性能、规格和数量的调整; (6)因执行基准日期之后新颁布的法律、标准、规范引起的变更; (7)其它超出合同约定的设计事项; (8)上述变更所需的附加工作。 13.2.2 采购变更范围 (1)承包人已按发包人批准的名单,与相关供货商签订采购合同或已开始加工制造、供货、运输等,发包人通知承包人选择该名单中的另一家供货商; (2)因执行基准日期之后新颁布的法律、标准、规范引起的变更; (3)发包人要求改变检查、检验、检测、试验的地点和增加的附加试验;

分析目前固定总价合同中存在的问题及处理措施

分析目前固定总价合同中存在的问题及处理措施 【摘要】伴随着我国建筑业的发展,固定总价合同这种新型的工程承包合同形式应运而生,并且,一些建筑材料的市场价格也在逐年的变化,其中存在的风险不容忽视,而固定总价合同能够解决很多理论与实践之间的矛盾,帮助建筑承包商解决经济纠纷,本研究将对目前固定总价合同中存在的问题进行分析,并提出有效的处理措施。 【关键词】固定总价合同;存在问题;处理措施 我国建筑市场在发展的过程中,经常遭遇预算超支的现象,这使得工程的承包商不能够准确的给出预算,而固定总价合同却能够最大限度的避免上述问题,当然,在固定总价合同的结算过程中还存在很多的问题,这会引起一些经济上的纠纷,因此,探究固定总价合同的管理至关重要。与此同时,本研究将对固定总价合同的特点以及风险防范进行阐述,希望能够为我国建筑业的健康发展提供一定的借鉴意义。 1、固定总价合同的性质及特点 固定总价合同中的“固定”就是意在强调建筑工程的价款不能够违背约定擅自更改,当然,对工程设计的改动或增

减等情况除外,而“总价”既是在工程规定的工期内完成相应的任务所产生的全部的工程价款。最近几年,固定工程总价在我国建筑市场中取得了广泛的应用,无论是外资企业还是国内建筑都希望按照固定总价合同中的规定进行资金的核算与成本的投资,而固定总价合同的特点包括以下一方面,其一,建筑工程在设计、预算和施工等环节产生的风险由承包商承担,也就是承包商要按照固定总合同中的约定承担招投标、价格波动已经各种失误所产生的风险,同时,要对业主要求的施工进行准确报价与详细的说明,从而利于工程预算的申报与总价的计量,只有这样才能够将建筑工程可能发生的风险降至最低。需要注意在实际的招投标过程中,承包商不仅要对建筑图纸做详细的检查,还要对与业主签订的合同做风险评估。其二,固定总价合同还能够降低承包商的索赔金额,按照签订合同时的相关要求,建筑设计的更改不能够由承包商随意更改,这样就很难产生工程造价方面的纠纷,从而降低了承包商予以索赔的机会,只是出现预算超支的时候需要向建筑公司的董事会提出申请资金的请求。其三,固定总价合同与其他形式的建筑合同相比其工程造价更易于结算,因为在业主不改变合同条款的前提下,承发包双方的总价结算以承包商为准,通过这样的结算方式不仅节省了繁琐的计算时间,还在一定程度上提高了工程的施工效率和施工质量。

电力建筑工程合同价款的确定与调整

谈电力建筑工程合同价款的确定与调整 摘要:建筑企业要想在激烈的市场中立于不败之地并取得丰厚的利润,除了要提高自身的技术组织管理水平、控制项目成本等途径外,最重要的途径之一就是决算时合同价款的确定与调整,而电力建筑工程的特殊性和复杂性决定了工程造价不可能是固定不变的。关键词:电力建筑工程;合同价款;施工合同;调整 abstract: the construction enterprises in order to remain invincible in the fierce market and has made huge profits, one of the most important way is the final accounts to improve their level of organization and management, and control project costs, contract price of the setting and adjustment, power construction projects particularity and complexity of the project cost can not be fixed.key words: electrical construction works; the contract price; construction contract; adjustment 中图分类号:tu723.1文献标识码:a 电力建筑工程合同价款形式通常采用以下两种形式: 1.1 固定单价合同:业主在招标时给出的工程量清单表中的数字是参考数字,而实际工程款则按实际完成的工程量和承包商投标时所报的综合单价计算。由于单价合同允许随工程量变化而调整工程总价,业主和承包商都不存在工程量的风险,合同双方都比较公平,因此此种合同形式是比较常用的合同形式。

修缮工程合同价款的确定和调整

修缮工程合同价款的确定和调整 摘要:通过分析修缮工程特点,阐述了如何对修缮工程合同价款进行确定和调整。 关键词:修缮工程合同价款确定调整 对于一个老企业来说每年的基建项目大部分都是修缮工程,新建工程不可能每年都有,几年或很多年才遇到一个,修缮工程不同于新建工程,有它自身的特点,如何控制修缮工程工程造价,合理确定合同价款,本人就这部分内容谈一些自己的经验和见解。 修缮工程包括内容为:维修、改造、加固、装修等。修缮工程还可分为整体维修,局部维修,整体维修是对整栋房屋的维修,局部维修是对房屋的局部进行的维修。 一、修缮工程的特点 1.工程项目不确定和随意性大 有些修缮项目在开工前编一个施工方案,有的干脆就口头交代一下就开工了,因此这样会造成施工的过程中边干边改,随意的增加和减少。 2.没有设计图纸或设计图纸不全 对于修缮工程,有些整体的或投资大一些的项目会委托设计部门进行设计,也有只委托设计一部分,比如房屋水暖电的设计,其余编制施工方案就行了;还有的干脆不设计,直接写个施工方案,就开始施工了,甚至有的比较急的工程项目,口头交代一下就施工了。 3.有点多、分散,造价低的项目,也有比较集中,整体的大项目 修缮工程,有的工程包含的项目少,投资低,有的工程包含的项目多,投资大,少则几千几万,多则几十万,上百万。 二、修缮工程合同价款的确定类形 每个企业都有自己的基建工程管理办法,其中会专门制定工程招标的条款,对于维修工程招标规定一定的投资额度,限额以上招标,限额以下不招标。招标工程按招标中标包干价结算或施工图预算加签证再按招标下浮率结算。不招标工程按施工图预算加签证结算。 三、严格审核工程签证,合理确定工程造价

可调价格合同 关于可调价格的合同价款调整方法

可调价格合同关于可调价格的合同价款调整方法 【--单位工作总结】 市各委、办、局、行,市各建设、施工、咨询单位: 为更好地贯彻《建设工程工程量清单计价规范》,进一步规范建设工程造价计价行为,维护公开、公平、公正的竞争秩序和发、承包双方的合法权益,现就工程量清单计价价款的确定与调整、结算与支付提出如下指导意见: 发、承包双方签订时,有关条款的订立应与招投标过程中形成的要约与承诺保持一致,体现招投标活动的严肃性。 全部使用国有资金投资或以国有资金投资为主的招投标工程,在施工合同签订后另行签订补充协议的,应由发包人报建设行政主管部门备案,并且补充协议与原合同不得有实质性背离,否则不能作为竣工结算的依据。 发包人应在招标文件中明确拟采用的合同价款形式,以便投标人考虑风险,合理报价。合同价款形式通常有以下三种:

实行工程量清单招标的工程应当采用固定单价合同,以体现风险共担的原则。发、承包双方必须在合同专用条款中约定风险范围和风险费用的计算方法,并约定超出风险范围时的综合单价调整办法。 风险范围包括: ⑴工程量增减幅度在约定范围内,综合单价不调整; ⑵主要材料价格变化幅度在约定范围内,材料价格不调整; ⑶国家有关政策性调整(如预算工资单价调整),原则上应予以调 整,但需在合同专用条款中明确。工程量清单漏项、设计变更以及施工条件变更不应包括在承包人的风险范围内,价款调整方法应在专用条款中约定。 实行工程量清单招标的工程,一般不宜采用固定总价合同。但工期在一年以内,或合同总价在100万元以内,并且施工图设计深度符合规定的工程,可采用固定总价合同。

采用固定总价合同的工程,招标人应给投标人提供足够时间(招标文件发出后,一般不少于7个工作日),在投标前复核确认清单工程量的准确性,修正招标文件中的缺陷或错误,明确包干范围,否则,不得采用固定总价合同形式。同时,发、承包双方必须在合同专用条款中约定合同价款的风险范围和风险费用的计算方法。 如果包干范围仅指招标人提供的工程量清单,出现漏项属于招 标人提供的工程量清单漏项,应当由发包人负责并补充计入相应费用;如果包干范围是指完成该项目,出现漏项承包人应当及时提出,并与发包人协商计入相应费用。 风险范围包括: ⑴按包干范围计取包干风险费用,包干范围内不宜调整合同价款,包干风险费用根据工程工期的长短,按合同价的3%~8%计取; ⑵不计包干风险费用,主要材料价格变化幅度在约定范围内, 材料价格不调整; ⑶国家有关政策性调整(如预算工资单价调整),计取了包干 风险费用,不宜调整,未计取包干风险费用,原则上应予以调整,但需在合同专用条款中明确。合同包干范围外的设计变更、施工条件变
