当前位置:文档之家› 桥梁及涵洞工程监理实施办法

桥梁及涵洞工程监理实施办法

桥梁及涵洞工程监理实施办法
桥梁及涵洞工程监理实施办法

武康铁路二线工程第二监理标段

K1+100~DZK45+200

铁四院武康铁路二线工程监理站

2005年8月

1 编制依据及讲明

1.1 编制依据

1.1.1 经批准的武康铁路二线工程铁四院监理站编制的监理规划

1.1.2 《铁路桥涵工程施工质量验收标准》等11个铁路工程建设(验收)标准、《铁路建设工程监理规范》、桥涵施工图等有效的标准、设计文件和技术资料。

1.1.3 相关的实施性施工组织设计

1.2 编制讲明

本次编制的监理实施细则属于本监理范围内的桥涵专业的普适性细则。关于常规的桥涵施工,比如岸地或浅水区钻(挖)桩继之承台与墩身施工即告完成的,不再另行编制细则而采纳参考此次编制的监理实施细则,若有必要能够在各个单位工程开工前或施工过程中依照工地实际情况补充完善;关于技术含量较高或安全要求较严的桥涵施工,比如汉江特大桥,既有线桥涵等,随相关的施工组织设计的批准再进行针对性补充。若业主有要求,按业主的要求办理。

2 监理工作范围、重点及监理工作流程图

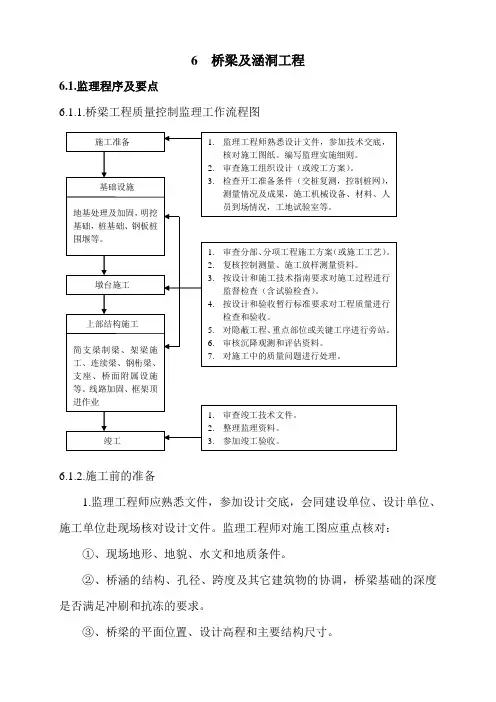

2.1 监理工作范围是由铁四院监理咨询公司负责监理的监理二标即武康铁路二线工程施工二标的一部分及三、四标(里程为K1+100~DZK45+200)所含桥涵工程,该区段重点工程是汉江特大桥及牵涉运营安全的部分既有线桥涵。

2.2 桥梁工程质量操纵监理工作流程图

3 钢筋混凝土和砌体工程

3.1 钢筋混凝土和砌体工程监理工作3.1.1 钢筋混凝土工程监理工作流程图

3.1.2 监理工程师审查原材料质量证明文件或检验单,必要时进厂(场)审查,经检查合格后,才批准原材料进场和储存,并对储存情况进行定期检查。

3.1.3 监理工程师对钢筋、水泥、细骨料、粗骨料、水、外加剂、砌块(石料、混凝土砌块)等材料按规定频率进行见证取样检测或平行检验。

3.1.4 监理工程师对张拉设备和性能、检定情况进行检查。

3.1.5 审批混凝土配合比设计方案。在混凝土施工一个月之前,施工单位应向监理工程师报送混凝土的配合比设计,监理工程师应对其进行抽检。如不合格,退回并重新设计、报批;如合格,则批准使用。

3.1.6 现场检查施工单位的拌和站(混凝土拌和、泵送、运送的机械设备、计量装置及运转)情况,环保措施,符合要求由监理工程师批准施工单位使用。

3.1.7 钢筋混凝土工程施工时,监理工程师应按规范要求检查以下内容:

1 支架和模板制作、安装。

2 钢筋制作、安装;预应力材料安装及张拉。

3 施工过程中混凝土、砂浆施工配合比、拌和物和易性检查。

4 混凝土浇筑和养生。

3.1.8 监理工程师按规定频率对混凝土、砂浆强度进行见证取样检测或平行检验。必要时,还应进行耐久性(如抗冻性、抗渗性、耐磨性等)和混凝土的弹性模量试验检查等。

3.2 钢筋

3.2.1 钢筋工程质量操纵的监理流程图

3.2.2 钢筋混凝土结构工程中使用的钢筋,除符合设计文件要求外,应符合下列现行的标准:

1 《低碳钢热轧圆盘条》(GB710);

2 《钢筋混凝土用热轧光圆钢筋》(GB13013);

3 《钢筋混凝土用热轧带肋钢筋》(GB1499);

4 《钢筋混凝土用余热处理钢筋》(GB13014);

5 《预应力混凝土用钢丝》(GB/T5223);

6 《预应力混凝土用钢绞线》(GB/T5224);

7 《预应力混凝土用热处理钢筋》(GB4463);

8 《钢筋混凝土工程施工验收规范》(GB50204);

9 《钢筋混凝土结构设计规范》(TJ10);

10 《预应力混凝土结构用碳素钢丝》(YB255,冶金部标准)。

3.2.3 钢筋原材料的质量操纵要点

3.2.3.1 钢筋进场时,监理工程师应查验质量证明文件和试验报告,并核查钢筋的规格、品种与数量。

3.2.3.2 质量证明文件为抄件(或复印件)时,监理工程师应检查抄件人、抄件(或复印)单位及其签字盖章情况、原件编号及存放处。

3.2.3.3 对国产钢筋的机械性能试验,监理工程师应核查其屈服点、抗拉强度、伸长率、冷弯等四项技术指标。对进口钢筋,监理工程师应核查是否严格遵守“先试验、后使用”的原则,严禁未经试验就盲目使用。当国不不明时,除严格按试验结果确定钢筋的级不外,并注竟此种钢筋不宜在要紧承重结构的重要部位上使用。

3.2.3.4 关于一般钢筋,监理工程师按验标规定的数量见证取样检测或平行检验钢筋的力学性能(屈服强度、抗拉强度和伸长率)和工艺性能(冷弯)。

3.2.3.5 关于预应力筋,监理工程师需见证取样检验或平行检验,做拉伸试验、弯曲试验或反复弯曲试验。

3.2.3.6 监理工程师对地场钢筋外观进行检查;钢筋应平直、无损伤,表面无裂纹、油污、颗粒状或片状老锈。

3.2.3.7 当钢筋的品种、级不或规格需作变更时,监理工程师应核对设计变更文件。

3.2.3.8 对同品种、同规格的钢筋,发觉出厂合格证与试验报告的机械性能有差异时,监理工程师应监督施工单位进行复验,复验不合格的钢筋不准使用,并监督其处理过程。

3.2.3.9 钢筋降级使用或改变使用部位,以及退场情况,施工单位均应作具体明确讲明,并经设计单位或监理工程师认可。

3.2.3.10 焊接材料进场时,除必须有生产厂家的出厂质量证明外,施工单位应按现行有关标准进行复验,做好复验检查记录。若选用国产新型焊接材料,制造单位应另行研究相适应的焊接工艺,并经监理工程师批准后,方可投入使用。

3.2.4 钢筋加工的质量操纵要点

3.2.

4.1 检查钢筋加工和焊(连)接操作人员上岗证,钢筋正式焊接前,应进行现场条件下的焊(连)接性能试验,检查合格后才能正式生产。3.2.4.2 检查并平行检验钢筋的加工质量,钢筋加工同意偏差应符合验标的有规定。

3.2.

4.3 检查钢筋连接质量(纵向受力钢筋的连接方式、钢筋接头的技

术要求和外观质量)

1 关于钢筋焊接接头,监理工程师见证取样检测钢筋焊接接头的

力学性能试验。

2关于承受静力荷载为主的直经为28mm~32mm带肋钢筋应采纳冷挤压套筒连接接头,监理工程师见证取样检测连接接头的力学性能

检验。

3监理工程师见证取样检测闪光对焊接头的力学性能和冷弯试验,试件按每批抽取。

4 监理工程师依照接头型式和钢筋直径检查焊接设备、焊接工艺参

数。

5 监理工程师应对钢筋接头的使用部位进行检查;钢筋接头应置在承受应力较小处,并应分散布置;配置在“同一截面”内受力钢筋接头的截面面积,占受力钢筋总截面面积的百分率,应符合验标和设计要求。

3.2.5 钢筋安装质量操纵要点

3.2.5.1 检查安装的钢筋品种、级不、规格和数量。

3.2.5.2 检查钢筋骨架的几何尺寸、连接位置、钢筋间距、弯起钢筋位置、绑扎质量、钢筋爱护层厚度。

3.2.5.3 多层钢筋之间应用短钢筋或使用特不的钢筋支撑,并用支撑不得直接支撑在模板上。

3.3 模板及支(拱)架

3.3.1 模板、支(拱)架的监理流程

3.3.2 模板及支(拱)架设计的监理要点

3.3.2.1 审查模板和支(拱)架的施工详图时,注意模板及支(拱)架的设计要保证混凝土结构和构件各部分设计形状、尺寸和相互间位置正确。

3.3.2.2 审核模板和支(拱)架设计的强度、刚度、稳定性计算书。模板及支(拱)架应具有足够的强度、刚度和稳定性,以便能承受所浇筑混凝土和砌体的重力、侧压力、及施工荷载,保证结构尺寸的正确。其弹性压缩、预拱度和沉降值应符合设计要求。

3.3.2.3 在审查支(拱)架的预拱度时,还应考虑下列因素:

1 支(拱)架承受施工荷载后引起的弹性变形。

2 超静定结构由于混凝土收缩及徐变而引起的挠度。

3 由于杆件接头的挤压和卸落设备的压缩而产生的塑性就形。

4 梁或拱圈因结构重力引起的弹性挠度。

5 支(拱)架基础在承受荷载后塑性沉降。

6 在承受荷载后的非弹性变形。

3.3.2.4 模板及支(拱)架与脚手架之间不得相互连接。

3.3.2.5 模板及支(拱)架要力求制作简单,安装方便,便于拆卸和多次使用。并与混凝土结构和构件的特征、施工条件和浇筑方法相造应。3.3.3 模板及支(拱)架安装的质量操纵要点

3.3.3.1 检查模板及支(拱)架的材料质量、结构形式、安装尺寸。

3.3.3.2 检查预埋件的规格、数量、尺寸、位置及安装牢固情况。

3.3.3.3 模板安装必须稳固牢靠,安装过程中必须有防倾覆措施。支(拱)架结构应安装牢固,能抵抗振动或偶然撞击。

3.3.3.4 模板接缝应严密,不得漏浆。模板与混凝土的接触面必须清理洁净并涂刷隔离剂,严禁隔离剂污染钢筋。浇筑混凝土前,模板内积水和杂物应清理洁净。

3.3.3.5 监理工程应复核支架整体、杆配件、节点、地基和其它支撑物的强度和稳定检查资料。支架的支承部分,必须安置于可靠的基底(地基)上,并有足够的支承面积和防、排水或防冻措施。必要时,督促施工单位进行预压试验。

3.3.4 模板及支(拱)架拆卸的质量操纵要点

3.3.

4.1 监理工程师检查拆除承重模板及支(拱)架时混凝土的强度,拆模前应进行一组同条件养护试件强度试验,监理工程师检查强度验报告

或见证试验。

3.3.

4.2 拆除非承重模板时,应查拆模条件及措施,幸免混凝土表面及棱角不受损伤。

3.3.

4.3 监理工程师巡视检查模板及支(拱)架拆除过程,应注意:

1 模板及支(拱)架拆除的顺序及安全措施必须符合施工组织调设计和设计要求。如设计无规定,应遵循先支后拆,后支先拆的顺序进行。

2 满布式拱架卸落时,可从拱顶向拱脚依次循环卸落;拱式拱架可在两支座处同时均匀卸落。

3 梁工程的墩、台模板宜在其上部结构施工前拆除。简支梁、连续梁宜从跨中向支座依次循环卸落;悬臂应先卸挂梁及悬臂的支架,再卸无铰跨内的支架,

3.4 混凝土原材料

3.4.1 水泥质量操纵要点

3.4.1.1 常用水泥采纳的国家标准包括:

1 《硅酸盐水泥、一般硅酸盐水泥》(GB/T175);

2 《矿渣硅酸盐水泥、火山灰质硅酸盐水泥及粉煤灰硅酸盐水泥》(GB1344)。

3.4.1.2 水泥进场时,必须按批对其品种、级不、包装或散装仓号、袋装质量、出厂日期等进行验收;其氧化镁含量、三氧化硫含量、烧失量、细度、凝聚时刻、安定性、强度等技术指标必须符合现行国家标准。监理工程师平行检验或见证取样检测,并检查产品合格证、出厂检验报告和试验报告。

3.4.1.3 当在使用中对水泥质量有怀疑或水泥出厂日期逾3个月(快硬硅酸盐水泥逾一个月)时,监理工程师应督促施工单位再次进行强度试验,

公路桥梁工程监理安全方案

XX公路桥梁工程 监 理 安 全 方 案

目录第一章工程概况 第二章安全监理方案 第一节总则 一、编制目的 二、编制依据 三、编制原则 四、编制内容 第二节监理安全组织机构 一、监理组织机构的组成 二、安全监理职责 第三节安全监理工作制度 一、工地会议制度 二、记录与报告制度 三、档案管理制度 四、人员培训、教育制度 五、施工设备准入制度 六、施工安全方案审查制度 七、施工安全签认制度 第四节监理安全管理内容 一、桥梁施工现场安全管理措施 二、老桥拆除检查落实承包人工作 三、老桥拆除安全措施 四、监理控制注意事项 五、一般规定 六、拆除工程文明施工管理 七、安全生产目标

第一章工程概况 蚌埠市西出口(八里沟至荆涂桥收费站)改建工程02标段路线东起陈郢村、上跨合徐高速公路、向西经T型交口转化终于荆涂桥收费广场。沿线途经禹会区和怀远县,沿线有老贯徐村、陈郢村等村镇,起点桩号K4+800,终点桩号K9+179.184,道路全长4.38公里。 本标段有合徐高速分离立交桥1座,中心桩号K4+899。该桥分孔为:左幅17+2*20+20.4m,右幅20.4+2*20+17m,桥宽16m,桥下净空5m,有一组桥墩位于高速公路中央分隔带内,桥梁上部结构为钢筋砼连续箱梁结构,下部为桩柱式桥墩肋板式桥台。老桥设计荷载等级为汽-20,挂-100,建于1999年。现有桥梁无法满足合徐高速公路远期改为八车道的要求,且现有桥梁宽度在改造后也存在桥面无法充分利用的弊端,因此本次设计将现有桥梁拆除,结合道路总体布置新建6*30m预制安装小箱梁桥。 第二章安全监理方案 第一节总则 一、编制目的 为了确保桥梁施工人员、财产及交通安全,顺利实施桥梁建筑工程,维护党和国家及人民的利益不受损失,尽职尽责做好安全监理工作。杜绝重大安全责任事故,做到安全文明施工,创建平安工程。 二、编制依据 依据《中华人民共和国安全生产法》、《建设工程安全生产管理条例》、《国家安全生产事故灾难应急救援预案》、《公

公路涵洞工程监理实施细则范本

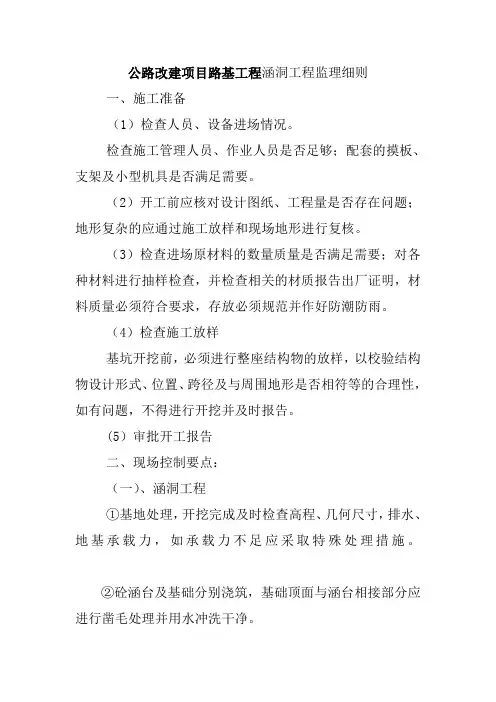

为使本建设项目监理工作制度化、标准化、规范化、程序化,进一步提高工程监管水平,提高投资效益,依据项目施工、监理合同及有关规范、规定特制定本细则,与其它管理办法互为补充,望各参建单位遵照执行。 一、工程概况 二、编制依据 1、监理规划 2、部颁《公路路基施工技术规范》(JTG F10—2006) 3、部颁《公路路面基层施工技术细则》(JTG/T F20—2015) 4、部颁《公路水泥混凝土路面施工技术细则》(JTG/T F30-2014) 5、部颁《公路沥青路面施工技术规范》(JTG F40-2004) 6、部颁《公路工程质量检验评定标准》(JTJ F80/1—2004) 三、路基施工监理控制要点 (一)、路基施工准备阶段的监理 1、测量工作监理要点: (1)、监理工程师向承包人书面提供原始基准点、基准线和基准高程的方位及数据。 (2)、施工单位必须根据设计资料认真搞好导线复测工作,复测采用全站仪或其它满足测量精度的仪器,复测导线时必须和相邻施工段的导线闭合,测量精度应满足规范要求. (3)、原有导线点不能满足施工要求时,应进行加密,保证在道路施工中,相邻导线点间能相互通视。对有碍施工的导线点,施工前应加以固定,固定方法可采用交点法或其它方法. (4)、路基开工前应全面恢复中线并固定路线主要控制桩,如交点、转点、圆曲线及缓和曲线的起讫点等。所有中线桩及主要控制桩必须采用坐标法恢复。 (5)、纵断高程测量要求至少每20米测一点,数据必须闭合,记录清楚完整,无涂改。应整理绘制复测后的纵断面图,并计算填挖高度. (6)、横断面测量要求至少每20米测一横断面,地形变化特殊地段应加测断面,地貌特征做好记录和说明,驻地办抽检频率不少于设计断面的30%同时根据需要增加频率.

小型桥梁工程监理实施细则介绍

桥梁工程监理实施细则 1、模板工程 1)、对模板及支撑系统应掌握下述原则: a. 保证工程结构和构件各部分形状尺寸和相互位置的正确性; b. 具有足够的承载能力、刚度和稳定性,能可靠地承受新浇砼的自重和侧压力,以及在施工过程中所产生的荷载; c. 构造简单,装拆方便,并便于钢筋的绑扎、安装和砼的浇筑、养护等要求; 2、钢筋工程 3)、钢筋的下料、加工,应要求承包方的技术人员根据图纸及规范进行钢筋翻样,并就钢筋下料、加工,对钢筋工进行详细的技术交底。为避免返工,监理人员应深入钢筋加工场,对成型的钢筋进行检查,发现问题,及时通知施工单位改正。 4)、钢筋的焊接,监理人员首先应检查焊工的焊工考试合格证,在正式焊接前,必须监督焊工根据现场施工条件进行试焊,应根据《钢筋焊接接头试验方法》的有关规定,抽取焊接接头试样进行检验,检验合格后,方可批准上岗操作,焊接接头应符合规范要求。 3 .混凝土工程 c. 混凝土的浇筑、接槎、振捣 混凝土的浇筑顺序和方法,事先应周密考虑。对于大体积、大面积混凝土的浇筑施工单位要制定浇捣方案交现场监理审核、备案,

分层、分段要合理;层、段间的间隔时间要计划好,在前一层、段混凝土初凝前,浇筑后一层、段的混凝土,振捣器要插入下一层。 浇筑竖向结构,要根据结构形式采用串洞、开门子洞等方法,保证混凝土浇筑中不发生离析,并保证各部分浇筑密实。 4.承台施工 施工单位应及时向驻地监理组提供承台立柱施工组织设计,及时组织施工技术交底会。 监理工程师应按设计图纸、设计变更以及工程业务联系单,掌握规范要求,特别正确掌握允许的最大偏差值范围。 监理工程师和施工单位应认真做好内业签证工作,并及时做好施工的内业资料。 基坑开挖不得扰动基底土,如发生超挖现象,严禁随意的用土回填。 5.墩柱施工 施工单位应及时向驻地监理组提供立柱施工组织设计,及时组织施工技术交底会,以保证施工质量和施工安全。 监理工程师应按设计图纸,设计变更及工程业务联系单,掌握规范的要求。 按设计图纸的立柱钢筋数量、规格、插入上盖梁中预留筋,要符合设计要求。 6.现浇盖梁施工 在盖梁施工前,施工单位应提交支架、模板施工图,经监理核

公路桥梁施工管理及施工监理

公路桥梁施工管理及施工监理 摘要:在公路桥梁建设水平有很大提高,向功能化、时代化、艺术化方向的当下,我们应当对公路桥梁建设质量依旧予以高度重视,最大限度的提高公路桥梁 施工质量,确保所建设的公路桥梁不仅仅是徒有其表,还能够切实有效的使用, 这样才能体现公路桥梁建设的意义。对于公路桥梁施工质量的保证是严格的、合 理的开展施工管理和施工监理,保证公路桥梁施工有序、有效进行,提高桥梁施 工质量。本文分析了公路桥梁施工监理的概念及作用,谈了公路桥梁施工管理及 施工监理措施。 关键词:公路桥梁;施工管理;施工监理 在我国公路桥梁建设有很大进步的情况下,确保公路桥梁建设质量达标依旧 是一个重要课题。在公路桥梁建设逐渐向跨径大、结构轻型化、桥型多样化的趋 势发展中,对于公路桥梁施工质量的提高,应当通过强化施工管理及施工监理对 其各个方面予以严格的、详细的、深入的、合理的监督、控制、审核,尽量避免 工程施工中受某些因素影响,降低施工质量,影响公路桥梁应用效果。但相信在 管理理念不断深化的情况下,工程施工管理和施工监理水平将不断提高,使其更 加科学、合理的应用于工程项目中,为建设高质量的公路桥梁创造条件。 一、公路桥梁施工监理的概念及作用 1、公路桥梁施工监理的概念。公路桥梁施工监理就是监理单位受到公路桥梁施工建设的委托,并签订相关的监理合同,来根据合同中的技术标准以及法律法 规来对公路桥梁施工建设当中的各个部分进行监督和管理工作,让整个公路桥梁 建设工作能够在保证质量的前提下按时完工。在近几年,由于社会的发展,在公 路桥梁的施工当中推广监理的制度已经越来越普及。 2、公路桥梁施工监理的作用。在公路桥梁的施工当中,监理工作能够对公路桥梁的施工投资、进度以及质量进行影响。因此监理的工作必须要准确和客观, 这样相关的工作人员才能够把监理工作做好,同时科学性和可实施性也是评判监 理工作好坏的重要标准,在出现问题的时候,也要有相应的保障措施以及补救方法,从全方位去考虑,这样才能够把监理工作做好,从而让整个公路桥梁施工顺 利完成。 二、公路桥梁施工监理质量控制 1、严格复核设计图纸。现在我国各个城市的交通基础建设规模越来越大,设计单位需要做的工作也越来越多,时间却越来越少,出现纰漏的情况也时有发生。为了让这种情况不再发生,监理人员在正式施工开始之前必须要对施工的设计图 纸进行严格的复核,保证没有出现任何错误才可以进行下一步工作。若发现了问题,要及时向相关的设计单位以及业主反馈,让问题能够尽早解决。 2、严格把关技术质量。监理人员要严格送检以及抽检现场的水泥、钢筋、沙石等材料,在检查后确认没问题后才能够在施工中使用这些材料,而在材料的选 择方面,尽量选择相同的材料厂,这样才能够让桥梁的外观质量保持统一性。在 下部的构造主要包括桥台以及桩基,在正式施工开始之前,监理人员要反复检查 承包单位对平面位置的放样,确认没问题后才能够正式开始施工。在桩基终孔之后,要检查桩基以及孔径的嵌岩深度,同时也要检查孔底有没有沉渣和溶洞的现象。也要对孔壁的稳定性进行检查,防止发生塌孔现象;也要认真检查钢筋的稳 定性、刚度、准确度已经主筋的数量直径等等,都要看是否满足要求。监理人员 也要检查相关的机器设备以及供电的设备,避免断桩的发生。

涵洞工程监理细则

涵洞施工监理实施细则 一、通函工程监理实施细则的编制目的 为加强高速公路通函工程质量管理,提高投资效益及工程管理水平,使监理工作标准化、规范化、程序化,并通过工程的全过程监理,最终实现业主制定的工程质量、进度及投资三大目标,特编制此细则。 二、通函工程监理工作的原则 监理单位和监理人员本着“严格监理、优质服务、科学公正、廉洁自律”的原则,认真贯彻执行有关施工监理的各项方针、政策、法规,制定详细的通函工程工作计划,明确岗位职责,严格检查制度;依据高速公路工程合同条款和各种技术规范,利用监理合同赋予监理工程师的职责权力和义务,对高速公路通函工程进行监督,努力做好通函工程的监理工作。 三、监理依据 高速公路《招标文件2技术规范》。 业主与监理公司签订的《施工监理服务合同》中的有关条款。 业主与标段承包人签订的《工程施工承包合同》中的有关条款。 本标段通函工程施工图设计及有关设计文件。 《公路工程质量检验评定标准》(JGF80/1—2004)规定的方法对本项目的路基工程进行评定。 《公路工程施工监理规范》(JTGG10-2006) 《公路路基施工技术规范》(JTG_F10-2006) 《公路桥涵施工技术规范》(JTG/T F50-2011) 依据以上文件对本项目路基工程的施工进行监理 7、JTG E30-2005《公路工程水泥混凝土试验规程》。 8、业主和监理处以及上级质检部门的各项通知等规定。 9、已批准的《施工组织设计》。 四、工程概况 1、工程简介 高速公路起始桩号为K93+550,终点桩号为K110+000,路线全长16.45km。

本合同段主要为桥涵构造物,路基土方150.92万m3;石方202.38万m3;大桥3694.68m/5座,中桥529.68m/2座;圆管涵11道,盖板通道28处,人行天桥一座,分离式立体交叉一座。 K95+785盖板通道中心桩号是K95+785,该涵为通道兼过水,涵长55.39m,孔径为1-535m,涵洞轴线与路中线法向夹角为0°,地基承载力不低于0.25MPa,基础为C30钢筋混凝土,台身为C30混凝土,盖板为C30钢筋混凝土。左、右侧洞口翼墙形式均为八字形,翼墙墙基础为C20混凝土,翼墙墙墙身为M7.5浆砌片石。主要工程数量见下表: 2、地形、地质与地貌 本地区为中部丘陵区,地势总体北高南低,最高海拔301m,最低海拔96m,地形地貌以丘陵、丘岗为主。受地质构造控制,线路沿线丘陵、沟壑绵延纵横,海拔高程一般95m-160m,相对高差20m-90m,地形相对高差不大,但起伏频繁。 3、水文气象 本地区地表水系主要为河江及其支流等河流,冲沟之间的小河、溪流较发育,流量受天然降水量控制,小溪流多具暴涨暴落特点,本项目在跨越该类河沟时公路线位较高,桥高及桥长不受水文及流量控制,局部路段沿山腰前行,应防止路基坡脚的冲刷。 本地区内地下水类型主要为:第四系覆盖层中的孔隙潜水和基岩裂隙水等两大类。地阶地中地势较为平缓,覆盖层厚度较大,多为冲洪积成因的粘性土、砂砾、卵石层,构成相对富水区,孔隙潜水丰富;基层裂隙水一般水量较小,但基岩破碎带、断层等处水量丰富。地下水接受大气降水补给,多向冲沟等地势低洼处排泄。 本地区属中亚热带大陆季风湿润气候区,热量丰富,四季分明;冬季少寒冬,夏季多酷热,秋季晴朗温暖,春末秋初少雨多旱。境内年平均气温16.0~17.5℃,极端

桥梁工程监理实施细则

目录 一、工程项目特征 ----------------------------- 1 二、细则编制依据 ----------------------------- 6 三、监理工作方法和措施-------------------------- 6 四、监理工作流程8 五、监理质量控制工作要点----------------------- 12 六、进度控制------------------------------ 21 七、投资控制------------------------------ 22 八、安全文明施工监管------------------------- 23 九、主要工序质量控制要素及目标值-- ―― --------- 25 十、桥梁工程主要工序验收及报验注意事项----------------- 31 十一、检测及实验见证取样和送检的实施办法---------------- 31 十二、桥梁工程主要材料复试及施工试验监理见证检查计划---33 十三、桥梁工程实施施工旁站监理实施办法----------------- 34 十四、监理日志填写要求-------------------------- 36

桥梁工程监理实施细则 一、工程项目特征: (1)、0+635桥。为单跨16米的钢筋砼空心板梁桥。上部结构:采用16米后张法预应力钢筋砼简支板(46片),正交,C50砼。下部结构:采用桩柱式桥台,0 1500钻孔灌注桩基础。桥面铺装采用10cm厚C50防水砼+9cm厚沥青砼铺装层。 (2)、1+240桥。为单跨16米的钢筋砼空心板梁桥。上部结构:采用16米后张法预应力钢筋砼简支板(44片),正交,C50砼。下部结构:采用桩柱式桥台,0 1500钻孔灌注桩基础。桥面铺装采用10cm厚C50防水砼+9cm厚沥青砼铺装层。 (3)、2+480桥。为单跨25米的钢筋砼空心板梁桥。上部结构:采用16米后张法预应力钢筋砼简支板(44片),正交,C50砼。下部结构:采用桩柱式桥台,0 1500钻孔灌注桩基础。桥面铺装采用10cm厚C50防水砼+9cm厚沥青砼铺装层。

污水处理厂工程监理细则

监理细则 本监理实施细则是根据施工合同、监理合同、设计图纸文件、承包单位编制的施工组织设计及已批准的监理规划以及有关的标准、规范,结合本工程实际情况编制,作为监理在本项目实施过程中的指南。 一、总体概况 (一)材料与设备 1、污水处理厂工程采用的各种材料与设备,其品种。规格、质量、性能应符合设计文件要求和国家现行有关标准规定。 2、污水处理厂工程所用各种材料与设备,必须符合国家有关环保、卫生、防火、防水、防冻、防爆炸、防腐蚀等标准的规定。 3、材料和设备进场时,应具备订购合同、产品质量合格证书、说明书、性能检测报告、进口产品的商检报告及证件等,不具备以上条件不得验收。 4、进场的材料和设备应按规定进行复验。复验的材料和设备,其各项指标应符合设计文件要求及本规范的规定。 5、国家规定或合同文件约定需要对材料进行见证检测的,应进行见证检测。 6、承担材料和设备检测的单位,应具备相应的资质。 7、设备与配件和材料,应按合同文件检验,不符合要求的不得使用。 8、所用材料、半成品、构件、配件、设备等,人运输、保管和施工过程中、必须采取有效措施防止损坏、锈蚀或变质。 9、现场配制的材料,如:混凝土、砂浆、防水涂料、胶粘剂等,应经检测或鉴定合格后使用。 10、施工过程中使用的原材料、成品或半成品等,应列入工程质量过程控制内容。 11、提倡推广应用新技术、新材料、新工艺、果,新设备的成不得使用国家明令淘汰的材料与设备。

(二)施工 1、污水处理厂工程施工的单位,应具备相应的资质,建立质量管理体系,并应对施工全过程实行质量控制。 2、污水处理厂工程施工的项目经理、技术负责人和特殊工种操作人,应取得相应资格持证上岗。 3、在开工前必须检验施工单位的施工组织总设计、施工组织设计、施工方案,保证工程质量的具体措施及相应的审批手续。 4、施工单位应严格按设计文件及施工组织设计施工。擅自变动结构主体或重要使用功能所造成的质量问题应由施工单应负责。 5、施工单位应做好文明施工,遵守有关环境保护的法律、法规,采取有效措施控制施工现场的各种粉尘、废气、废弃物以及噪声、振动等对环境造成的污染和危害。 6、施工单位应遵守有关施工安全、劳动保护、防火、防毒的法律、法规,应配备相应的设备、器具和标志等,并应根据污水处理厂工程安全技术特点,提出安全技术措施,确保工程安全实施。 7、施工单位在冬期、雨季进行施工时,应制定冬期、雨季施工技术和安全措施,保证施工质量。 8、污水处理厂工程交工验收时,在办理交工手续后,建设单位应组织通水试运行。试运行期为一年,施工单位应在试运行期内对工程质量承担保修责任。试运行一年后,建设单位应组织竣工验收。 (三)验收 1、污水处理厂工程验收程序应按下列规定划分: (1)单位工程的主要部位工程质量验收; (2)单位工程质量验收; (3)设备安装工程单机及联动试运转验收; (4)污水处理厂工程交工验收; (5)通水试运行; (6)污水处理厂竣工验收。 2、污水处理厂工程的单位、分部、分项工程应按规范表A.0.3划分。 3、污水处理厂工程的验收记录和报告应按规范表格式和要求填写。

涵洞监理实施细则93563

涵洞工程监理实施细则 目录 一、编制依据 (2) 二、工程概况 (2) 三、监理工作的流程 (2) (一)测量控制点复核工作流程 (二)工程质量监理工作流程 四、监理工作的控制要点及目标值 (5) (一)涵洞开工前的控制要点 (二)涵洞施工过程中的控制要点及目标值 (三)涵洞验收监理的控制要点及目标值 五、监理工作的方法与措施 (9) (一)工程质量控制的方法 (二)工程质量控制的措施 (三)旁站监理工作方案

一、编制依据 1、勘察、设计文件、图纸会审纪要,已批准的监理规划 2、与本专业相关的施工验收规范、标准,相关法律、法规、规定 3、施工组织设计、施工专项方案 二、工程概况 安庆市外环北路(机场大道—皖江大道)工程起点位于机场大道西侧500米处(K6+500),终点位于皖江大道交口(K21+429.971),道路全长约14.93公里。沿线设涵洞43道,其中12座圆管涵、18座倒虹吸、13座箱涵。 三、监理工作的流程

(一)测量控制点复核工作流程 测量复核准备工作 (承包单位) 控制点、水准点、平面 位置测量 审核测量仪器校验证书 测量成果报审 (承包单位) 现场复核(专业监理工程师) 同意使用 (专业监理工程师) 合格 加密控制点、水准点测量 (承包单位) 现场复核 (专业监理工程师) 不合格合格 同意使用 (专业监理工程师) 不合格

(二)工程质量监理工作流程 合格 合格 施工方按设计制作、安装模板、支撑 施工方自检 模板安装报验 监理工程师检查、复验 同意浇注砼 不合格 返工或整修 监理员旁站 合格 施工准备、测量放样 施工方自检 合格 基底承载力见证试验 不合格 返工或整修 安装模板 不合格 继续清底请设计共同确认

船闸房建及室外附属工程安全监理实施细则

富春江船闸扩建改造工程船闸房建及室外附属工程 安全监理实施细贝y 项目监理机构(章): ___________________ 专业监理工程师: _______________________ 总监理工程师: _________________________ 日期:________________________ 内容提要:

专业工程特点 监理工作流程 监理工作要点监理工作方法及措施 一、工程概况 1、项目名称:富春江船闸扩建改造工程船闸房建及室外附属工程施工监理 2、项目地点:上游锚泊服务区及远方调度站管理用房(包括管理用房、传达室)位于浙江省建德市三都镇宋村山村;船闸运行管理和水上交通安全监管用房、船闸现场调度管理用房(包括管理用房、配电房、传达室)和上、下闸首启闭机房(包括上闸首启闭机房、下闸首左侧启闭机房、下闸首右侧启闭机房)位于浙江省桐庐县城南街道湾里村。 3、项目概况: a. 富春江船闸扩建改造工程是在原有船闸下紧接新建船闸一座 W级标准船闸(兼顾1000吨级船舶的过闸要求),船闸尺度为300 米X 23米X 4.5米(闸室长X宽X门槛水深),船闸总长364m。建设上下游引航道,上游引航道长569 米,宽50 米;下游引航道长1047 米,宽90 米。配建船闸配套及附属工程。 b. 原有船闸作为上游引航渠道,并对其进行加固改造。 c. 建设上下游锚泊服务区及远方调度站,助航安全保障设施及其他配套设施等。

项目规模:上游锚泊服务区及远方调度站管理用房(包括管理用房、传达室、室外道路和绿化、水、电)、船闸运行管理和水上交通安全监管用房(包括安全监管用房、室外道路和绿化、水、电)、船闸现场调度管理用房(包括管理用房、配电房、传达室、室外道路和绿化、水、电)和上、下闸首启闭机房(包括上闸首启闭机房、下闸首左侧启闭机房、下闸首右侧启闭机房),总建筑面积8184.9 〃,室外道路面积10290 〃,绿化面积19676讥 建设单位:富春江船闸扩建改造工程建设指挥部 施工单位:浙江奔腾建设工程有限公司 设计单位:浙江省交通规划设计研究院 监理单位:浙江泰宁建设工程咨询有限公司 二、安全监理目标安全管理规定,实现安全施工为三“零”事故(人身重伤害事故为零,设备交通事故为零,火灾爆炸事故为零)。坚决执行以人为本,关爱生命。 遵循国家和浙江地区法律、法规,实现治安管理零事件。 三、安全监理的依据: 1、《建设工程安全生产管理条例》、《建筑工程安全生产监督管理工作导则》和国家、地方有关安全生产、劳动保护、环境保护、消防等法律法规及方针、政策。 2、国家、地方有关建设工程安全生产标准规范及规范性文件。

桥梁工程监理细则

桥梁工程监理细则 1 桥梁的基础工程 1.1钻孔灌注桩 1.1.1 施工工艺流程 钻孔灌注桩的施工工序很多。由于成孔方法和现场情况的不同,施工工序流程也各有所异,机成孔的灌注桩施工工艺流程,

1.1.2 钻孔灌注桩、质量监理内容 1.1.2.1 审查施工组织设计、检查施工设备(如钻具、钻头的直径、锥尖角度、保径圈等)施工场地平整。 1.1.2.2 检查桩径孔定位及标高、桩数 1.1.2.3 检查钢筋、焊条等原材料的产品合格证、复试报告,自拌混凝土要查水泥、粗细骨料、外加剂的产品合格证。复试报告及砼配合比。商品砼要查砼配合比及其质量保证书。 1.1.2.4 搭水上平台、陆上平台要稳固。护筒位置要准确,保证护筒垂直、护筒底口入土深度进入原土>0.2m ,河内土质差筒外卖土入原状硬土>1m ,顶高于筒外水面1-2m 。 1.1.2.5 钻机就位正确,钻机要垂直,钻机要平稳。 1.1.2.6 泥浆质量《市政工程施工手册》中就泥浆性能指标 泥浆性能要求

注:(1)地下水位高或其流速大时,指标取高限,反之取低限; (2)地质较好、孔径或孔深较小的,指标取低限; (3)孔壁泥皮除正循环旋转冲击的砂类土等应≤2mm外,其余均应≥3mm;(4)用推钻、冲抓、冲击方法钻进时,可用粘土碎块投入孔内,由钻锥自行造浆固壁; (5)若当地缺乏优质粘土,不能调出合格泥浆时,可掺用添加剂改善泥浆性能;(6)在不易坍塌的粘性土层中,使用推钻、冲抓、反循环回转方法钻进时,可用清水提高水头(≥2m)维护孔壁; (7)对遇水膨胀或易坍塌的地层如泥页岩等,其失水率<3-5mL/30min; (8)泥浆性能各种指标测定法见条2-4-6; (9)相对密度是泥浆密度与4℃纯水密度之比(过去称为比重)。 1.1.2.7 钻孔进尺要有记录。 1.1.2.8 清孔及沉淀要求,钻头钻进到位测绳丈量,停止进尺继续压浆。清孔排渣必须保持孔内水头。待浇砼前,检测沉淀层厚度。 1.1.2.9 成孔质量要求,包括孔径、垂直度、孔深机桩位偏移等如下

道路桥梁工程监理细则

道路桥梁工程监理细则 桥梁工程监理细则 编制: 审核: 批准: 贵州三维工程建设监理咨询有限公司 贵阳市东二环A标工程监理组 二0一0年四月二十二日 目录 一、编制依据 (2) 二、主要内容 (2) (1)、专业工程特点 (2) (2)、监理工作流程 (2) (3)、监理工作的控制要点及目标值 (16) (4)、监理工作方法及措施 (20) 桥梁工程监理实施细则

一、编制依据 (1)、已批准的监理规划 (2)、与专业相关的标准、设计文件和技术资料 (3)、施工组织设计及专项方案 二、主要内容 (1)、专业工程特点 贵阳市东二环道路工程监理A标段道路桩号为K0+150~K8+500,道路长8350m。桥梁工程:包括跨富源路高架桥,左右幅起止桩号K5+134~K5+439.98,桥梁长度305.96米,桥梁宽度为2×13米,上部结构为连续大箱梁,下部构造基础为孔桩,桥墩为独柱式,桥台为埋置式;跨油小线高架桥,左右幅起止桩号K5+774.508~K6+029.468,桥梁长度为254.96米,桥梁宽度为2×14.25米,上部结构为主桥为连续刚构、引桥为连续大箱梁,下部构造基础为孔桩,桥墩为独柱式,桥台为埋置式/重力式;机场路立交主线桥,左幅K6+736.52~K7+049.48,左幅桥梁长度为312.96,右幅K6+746.42~K7+044.48,右幅桥梁长度为298.06米,桥梁宽度为2×13米,上部结构为简支变连续预应力小箱梁,下部结构基础为孔桩,桥墩为独柱+盖梁,桥台为埋置式/重力式;跨红岩路高架桥,左幅K7+824.51~K8+210.49,左幅桥梁长度为385.98,右幅K7+859.51~K8+245.49,右幅桥梁长度为385.98米,桥梁宽度为2×15.5米,上部结构为简支变连续预应力小箱梁,下部结构基础为孔桩,桥墩为独柱+盖梁,桥台为重力式。 (2)、监理工作流程 人工挖孔桩监理流程图

涵洞工程监理实施细则(已修改)

目录 第一章编制依据 (2) 1.1 编制依据 (2) 第二章本项目涵洞、箱形桥工程特点 (2) 第三章监理工作围及重点 (3) 3.1 监理工作围 (3) 第四章监理工作流程 (4) 第五章监理工作控制要点、目标及监控手段 (11) 5.1 涵洞施工 (11) 5.2 监理监控手段 (16) 第六章监理工作方法及措施 (19) 6.1 监理工作方法 (19) 6.2 监理工作措施 (21) 第七章旁站监理 (23) 7.1 旁站监理人员的职责 (23) 7.2 旁站监理围、容 (24) 7.3 旁站监理的程序和方法 (25)

第一章编制依据 1.1 编制依据 1.1.1 新建铁路格尔木至库尔勒线(段)勘察设计文件、施工图纸; 1.1.2 已批准的新建铁路格尔木至库尔勒线(段)GKQHJL3标监理合同及监理规划; 1.1.3 《铁路混凝土与砌体工程施工质量验收标准》; 1.1.4 《铁路桥涵工程施工质量验收标准》TB10424-2010; 1.1.5 《铁路工程基桩检测技术规程》TB10218-2008 1.1.6 《铁路混凝土工程施工技术指南》(2010—241) 1.1.7《铁路建设工程监理规》(TB10402—2007); 1.1.8 新建铁路格尔木至库尔勒线(段)GKQHZHQ4标段施工合同; 1.1.9 已经批准的总体施工组织设计; 1.1.10 其他与本工程相关的法律法规。 1.1.11新建格库铁路(段)工程标准化管理(青藏铁路公司建设指挥部编制) 第二章本项目涵洞、箱形桥工程特点 2.1. 新建铁路格尔木至库尔勒线(段)工程GKQHZHQ4标段DK176+950~DK272+000,线路长度94.806km。涵洞总计185座(含盖板涵182座、箱型桥3座),合计2590.38横延米,占线路总长的2.73%。 第三章监理工作围及重点 3.1 监理工作围

桥梁工程监理实施细则正式

桥梁工程监理实施细则 正式 Document number【SA80SAB-SAA9SYT-SAATC-SA6UT-SA18】

XG-T-003 编号:003项目名称 桥梁工程 监理实施细则 批准:日期: 编制:日期: 上海新光建设工程监理咨询公司

目录 1. 桥梁工程概况及专业特点 2. 监理细则编制依据 3. 监理工作内容及流程 监理工作内容 监理工作流程 4. 监理工作控制要点及目标值 5. 监理施工质量控制方法及措施 施工事前控制 桩基础工程 钻孔灌注桩基础质量控制 打(压)桩基础质量控制 承台(墩)及桥台工程 支模和支架工程质量控制 钢筋安装工程质量控制 混凝土浇捣工程质量控制 钢筋混凝土养护 其它必须注意的质量控制 预制梁的预制及安装 预制梁的预制 对商品梁的质量控制

梁的安装 现浇梁的施工质量控制 钢结构梁 对钢结构梁安装前的质量控制 对钢结构安装工程监控 桥面系施工 桥面铺装 桥梁接缝和伸缩缝 防水处理 栏杆及护栏 6. 安全生产文明施工的监理措施

桥梁工程监理实施细则 市政道路遇到河流和其它障碍时,为保持道路的连续性,充分发挥道路正常的运输,就需要建造专门的人工构造物——桥梁。桥梁要保证桥上的交通运行,也要保证桥下河水流畅及船只通航。本细则所编述的只是一般性桥梁,为监理工作提供依据。 1. 桥梁工程概况及专业特点 (1)道路及桥梁名称: (2) 工程地址: (3)建设单位: (4)设计单位: (5)工单位: (6)监理单位: (7)计划工期目标: (8)质量等级要求: (9)工程造价: (10)工程基本情况:(河流的现场地貌,桥梁长度、宽度,桩基、墩台、柱等的尺寸、数量) (11)本工程专业特点:(特殊性、复杂性、与常规不同处) 2. 监理细则编制依据 (1) 已批准的监理规划 (2)设计图纸及设计变更、技术核定 (3)本标段工程监理合同; (4)经施工方技术主管批准的施工组织设计; (5)国家地区及市政局颁发的法令、政策、规范、规程和标准; (6)建设部颁发的《建设工程质量管理条例》; (7)上海市市政工程管理局颁布的《市政工程施工及验收技术规程》及《竣工验收接管规定》; (8)上海市档案局颁布的《基本建设项目档案材料归档范围》;

xx小区改造工程监理实施细则

丽水市灯塔东区、北区、三岩寺地质大队 老小区改造工程 监 理 细 则 编制: 审核: 绍兴市工程建设监理有限公司 2013年6月

目录 一、工程概况 二、监理工作流程 三、施工准备阶段质量控制 四、施工阶段质量控制 (一)、原材料质量控制 (二)、道路工程质量控制 (三)、排水工程质量控制 (四)绿化工程质量控制 五、施工阶段进度控制 六、施工阶段投资控制 七、安全、文明施工监理 八、关键工序控制

丽水市灯塔东区、北区、三岩寺地质大队老小区改造工程监理细则 一、工程概况 1、工程名称:灯塔东区、北区、三岩寺地质大队老小区改造工程 2、工程地点:丽水市市区西南向 3、建设单位:丽水市莲都区公用事业管理所 4、设计单位:杭州市城建设计研究院有限公司 5、施工单位:东区:丽水华野建设有限公司; 北区:丽水永龙建设有限公司 三岩寺地质大队:丽水市现代建设工程有限公司 6、工程规模: ⑴道路工程: 本工程路面全部采用两种路面形式结构,一种是沥青混凝土路面结构(面层为6cmAC-13细粒式沥青混凝土+基层为25cm5%水泥稳定砂砾层+15cm级配砂砾垫层,总层,总厚度为46cm),另一种是高压水泥砖路面结构(采用6cm高压水泥砖+3cmM10水泥砂浆卧底+基层为15cmC15碎石砼基层+15cm级配砂砾垫层,总厚度为39cm)。 ⑵排水工程: 根据丽水市莲都区公用事业管理所要求,本工程改造的排水体制采用雨、污分流制排水;本工程室外的雨、污水改造同时,室外的电力管线、通信管线、自来水管线及燃气管线同时改造(埋地)。本次小区改造的室外所有排水管均采用HDPE双壁波纹管,检查井,雨水口与管道连接方式采用橡胶圈承插式柔性接口;小区内污

桥面系和附属工程监理细则

桥面系和附属工程监理细则 部门: xxx 时间: xxx 制作人:xxx 整理范文,仅供参考,可下载自行修改

监 理 细 则 GJJL/QC2038[2009] 广州建筑工程 监理有限公司 监 理 细 则 序号: 总页数: 编制单 位: 编 制 人: 日 期: 审 批 人: 日 期: b5E2RGbCAP 目 录 一、工程简况3 二、监理范围和质量目标3 三、编写依据3 (一>

<二)事中监理控制要点与方法4 <三)事后监理控制要点与方法9 桥面系和附属工程监理细则 一、工程简况 <简述该分项工程其工程规模,场地特征,桥面系和附属工程内容<伸缩缝桥面防水、泄水管、桥面铺装、桥面防护设施、桥头搭板等);进度控制、投资控制情况;应突出工程特点、难点和特殊要求)。p1EanqFDPw 二、监理范围和质量目标 1、范围:<×××工程的施工分阶段监理)。 2、目标:<合格工程及其要求)。 三、编写依据 1、《公路工程质量检验评定标准》 JTG F80/1-2004 2、《公路桥涵施工技术规范》 JTJ041-2000 3、《市政桥梁工程质量检验评定标准》CJJ2-2008 4、<设计图纸及其图号)。 5、<合同名称、编号)。 四、监理控制要点 (一>事前监理控制要点与方法 1.组织监理人员进行设计图纸、合同、标准规范、文件的学习,要求熟悉工程工程的监理要求,监理的三控制目标。DXDiTa9E3d 2.参加相关方组织的图纸会审、审批施工设计,要求施工单位严格按照审核后的设计图纸、施工设计进行施工。

3.要求施工单位呈报其企业资质、业绩,质保体系<包括焊工、起重工、电工等专业技术人员上岗证)及质保制度。对工程承包人的资历质、业绩、质保体系及能力与制度贯彻实施的审核。 RTCrpUDGiT 4.桥面系和附属工程主要包括桥面防水、桥面铺装、搭板、排水设施、桥面伸缩缝、人行道、栏杆<或防护栏)等,在桥梁施工时要注意按图纸预埋预留件<预留管),留出预留孔,以免日后打凿混凝土;5PCzVD7HxA 5.桥面铺装面层与其他构造物相接平顺,路面构造深度应符合施工规范要求,纵横坡符合设计要求。 6.栏杆、人行道板等的安装必须牢固、线条直顺、不应歪斜、扭曲; 7.预制人行道板安装必须平整稳定,纵横坡度、断缝或伸缩缝符合设计要求。 <二)事中监理控制要点与方法 1.桥面铺装层 1.1 铺装层的厚度、配筋、混凝土强度等应符合设计要求。结构厚度误差不得超 过-20mm; 1.2铺装前应检查桥面,桥面应平整、粗糙、干燥、整洁、无油污。桥面纵横坡,标高应符合设计要求。 1.3沥青混凝土的配合比设计、铺筑碾压等质量监控参照《沥青路面监理细则》。应全桥面一次摊铺,以免造成纵向施工缝。jLBHrnAILg

公路桥梁提升改造工程监理实施细则(227页,图文丰富)[全面]

XX提升改造工程 监 理 实 施 细 则 编制: 审批: 日期: XX路提升改造工程总监理工程师办公室

目录 第一章通则 (1) 1.编制依据 (1) 2.工程概况 (1) 3.工程技术标准 (1) 4.主要监理工作内容 (1) 5.指导思想、组织网络、岗位职责、监理流程 (1) 第二章:施工准备阶段监理实施细则 (1) 1.承包人施工队伍的进场和驻地建设 (1) 2.施工场地移交和施工进场准备的监理 (1) 3.对承包人施工准备的审查 (1) 4.单项工程开工前的审查和批准 (1) 第三章路基工程监理实施细则 (1) 1.路基施工方法及注意事项 (1) 2.路基土石方工程质量监理 (1) 第四章桥梁施工监理实施细则 (1) 1.桥梁施工注意事项 (1) 2.桥梁工程质量监理 (1) 第五章路面施工监理实施细则 (1) 1.路面施工方法及注意事项 (1) 2.人行道质量监理 (1) 第六章试验检测监理实施细则 (1) 1、目的 (1) 2、试验采用的标准及规范 (1) 3、工地试验室的建立与审查 (1) 4、试验监理工程师工作内容及工作程序 (1) 5、试验检测监理要点 (1) 6、试验报告及资料归档 (1) 第七章测量工程监理实施细则 (1) 1、编制依据 (1) 2、施工准备阶段测量监理要求 (1) 3、施工过程中测量的监理工作 (1) 4、工程测量注意事项 (1) 5、工程测量安全控制要点 (1) 第八章交通工程监理实施细则 (1) 1.交通工程监理流程图 (1) 2.交通工程监理程序说明 (1) 3、交通标志施工监理要点 (1) 第九章市政管线工程监理实施细则 (1) 1、雨水管工程质量监理工作流程 (1) 2、雨水管工程测量放样质量监理 (1) 第十章绿化工程监理实施细则 (1) 1.监理工作流程 (1) 第十一章照明工程监理实施细则 (1) 1.道路照明工程监理工作流程 (1) 2.道路照明工程质量监理要点 (1)

涵洞监理实施细则

涵洞监理实施细则 集团文件版本号:(M928-T898-M248-WU2669-I2896-DQ586-M1988)

涵洞工程监理实施细则 目录 一、编制依据 (2) 二、工程概况 (2) 三、监理工作的流程 (2) (一)测量控制点复核工作流程 (二)工程质量监理工作流程 四、监理工作的控制要点及目标值 (5) (一)涵洞开工前的控制要点 (二)涵洞施工过程中的控制要点及目标值 (三)涵洞验收监理的控制要点及目标值 五、监理工作的方法与措施 (9) (一)工程质量控制的方法 (二)工程质量控制的措施 (三)旁站监理工作方案 一、编制依据 1、勘察、设计文件、图纸会审纪要,已批准的监理规划 2、与本专业相关的施工验收规范、标准,相关法律、法规、规定

3、施工组织设计、施工专项方案 二、工程概况 安庆市外环北路(机场大道—皖江大道)工程起点位于机场大道西侧500米处(K6+500),终点位于皖江大道交口(K21+429.971),道路全长约14.93公里。沿线设涵洞43道,其中12座圆管涵、18座倒虹吸、13座箱涵。 三、监理工作的流程 (一)测量控制点复核工作流程

(二)涵洞施工过程中的控制要点及目标值 1、对特殊地基上的涵洞,注意基坑开挖后基底与设计的一致性,并按要求监督施工质量。 2、现场核对基底中心轴线、方向、长(宽)度、地基承载力、出入口标高 出入口的沟床应整理顺直,铺砌工程与排水设施、道路的连接应顺直。3、 3、基底验收完毕后应及时用细石混凝土打垫层。 3、浇筑底板砼时应将垃圾杂物等消除干净;浇筑涵身砼时应将底板面上垃圾杂物、砼浮渣等消除干净且在浇筑砼前用水进行湿润且无明水。 4、沉降缝端面应垂直、整齐,不得交错,填塞紧密。 5、模板及支架安装和拆除的检验必须符合规范要求。 6、钢筋原材料、加工、连接和安装的检验必须符合相关规范要求。 7、砼原料、配合比设计和施工的检验必须符合相关规范要求。 8、筑砼原材料的检查应符合施工要求,施工过程中严格按照施工配合比,控制好水灰比并做好现场监理记录。 (三)涵洞验收监理的控制要点及目标值 1、砼涵洞允许偏差和检验方法

高速铁路桥梁工程监理实施细则

京沪高速铁路JHJL-3标段(DIK412+062~DK667+026.73) 监理实施细则(桥梁工程) 编制: 审批: 京沪高速铁路工程监理三标项目部 二00八年五月二十五日

目录 1.挖孔桩监理细则 ............................................................ 错误!未定义书签。 2.冲击钻灌注桩监理细则................................................ 错误!未定义书签。 3.旋挖钻灌注桩监理细则................................................ 错误!未定义书签。 4.水下混凝土灌注监理细则............................................ 错误!未定义书签。 5.承台监理细则................................................................. 错误!未定义书签。 6.墩台身监理细则 ............................................................ 错误!未定义书签。 7.移动模架施工监理细则................................................ 错误!未定义书签。 8.支架现浇监理细则 ........................................................ 错误!未定义书签。 9.整孔箱梁架设监理细则................................................ 错误!未定义书签。 10.预制箱梁施工监理细则................................................ 错误!未定义书签。 11.连续梁悬灌监理细则.................................................... 错误!未定义书签。 12.桥梁沉降观测监理细则................................................ 错误!未定义书签。 13.桥梁预应力施工监理细则............................................ 错误!未定义书签。 14.挖井基础监理细则 ........................................................ 错误!未定义书签。 15.明挖基础监理细则 ........................................................ 错误!未定义书签。 16.涵洞(通道)监理细则................................................ 错误!未定义书签。

住宅小区附属工程市政工程监理实施细则

住宅小区附属工程市政工程监理实施细则 市政工程监理实施细则 宁波宁大工程建设监理有限公司 2010年11月 一、工程概况: 本工程为昌平区回龙观镇居住及公共设施项目市政工程,本项目位于昌平区回龙观镇朱辛庄西二路东侧,朱辛庄中路南侧、朱辛庄东路西侧、北京农学院北路北侧。此次施工的范畴为一期开发的A区和B区内的市政配套设施,包括雨污水、中水、给水、消防、热力及园区道路工程施工。

工程总造价975(万元)。工程工期要求:2010年10月5日园区地下管线完工,2010年11月15日道路工程施工完成,工程打算开工日期2010年0 8月01日,打算完工日期2010年11月15日,总工期107日历天,工程质量要求:合格。 参建单位: 建设单位:北京科技园建设(集团)有限公司 设计单位:北京新纪元建筑工程设计有限公司(室外综合) 北京兴天华市政工程设计有限责任公司(雨污水) 监理单位:北京帕克国际工程咨询有限公司 施工单位:北京市常青市政工程有限公司 二、编制依据: (一)《中关村甲3号项目监理规划》 (二)国家及北京市颁发的有关建筑施工的有关法律法规: 1.《给水排水管道工程施工验收规范》GBJ050268-2008 2.《高密度聚乙烯排水管道工程施工与验收技术规程》DBJ01-94-200 5 3.《城镇道路工程施工质量检验标准》DBJ01-11-2004 4.《排水管渠工程施工技术规程》DBJ01-13-2004 5.《市政基础设施工程质量检验与验收》DBJ01-90-2004 6.《北京市给水排水管道工程施工技术规程》DBJ01-47-2000 7.《北京市都市道路工程施工技术规范》DBJ01-84-2004 8.《公路路面基层施工技术规范》JTGF40-2004 9.《公路路面基层施工技术规范》JTJ034-2000 10.《沥青路面施工及验收规范》GB50092-96 三、施工预备时期的质量操纵 1、熟悉设计文件、施工操作规程、质量验评标准、有关合同及协议。 2、参加图纸会审、设计技术交底会。 3、审查承包单位报送的施工组织设计及重点部位、关键工序的施工工艺和
