沥青混凝土路面施工方案

1、工程范围

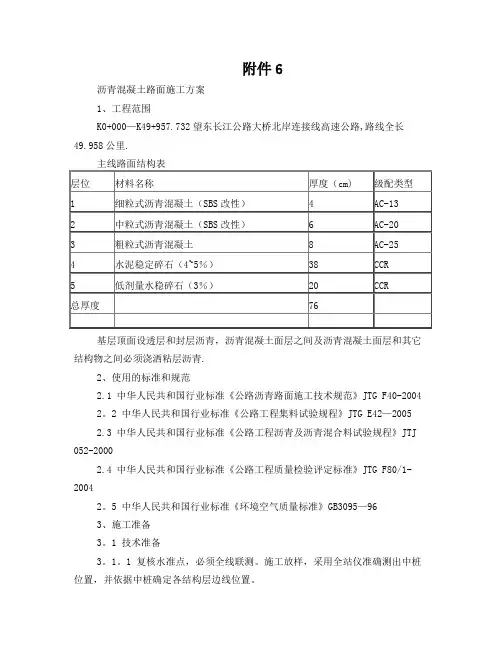

K0+000—K49+957.732望东长江公路大桥北岸连接线高速公路,路线全长49.958公里。

主线路面结构表

基层顶面设透层和封层沥青,沥青混凝土面层之间及沥青混凝土面层和其它结构物之间必须浇洒粘层沥青。

2、使用的标准和规范

2.1 中华人民共和国行业标准《公路沥青路面施工技术规范》JTG F40-2004

2.2 中华人民共和国行业标准《公路工程集料试验规程》JTG E42-2005

2.3 中华人民共和国行业标准《公路工程沥青及沥青混合料试验规程》JTJ 052-2000

2.4中华人民共和国行业标准《公路工程质量检验评定标准》JTG F80/1-2004

2.5中华人民共和国行业标准《环境空气质量标准》GB3095-96

3、施工准备

3.1 技术准备

3.1.1复核水准点,必须全线联测。施工放样,采用全站仪准确测出中桩位置,并依据中桩确定各结构层边线位置。

3.1.2熟悉图纸和相关规范、标准,编制施工组织设计,由项目总工程师向班组长进行书面的一级技术交底和安全交底,施工前由班组长向操作工人进行二级技术交底和安全交底。

3.2 机具准备

3.2.1拌和设备:间歇式沥青混合料拌和站。

3.2.2运输设备:大吨位自卸汽车。

3.2.3 摊铺设备:配备自动找平装置的摊铺机(有条件可配备沥青混合料转运车)。

3.2.4碾压设备:双钢轮振动压路机,轮胎压路机(吨位宜大)。

3.2.5其他设备:装载机、空压机、水车、加油车、发电机、切割机、平板载重车等。

3.3 材料准备

3.3.1原材料:沥青、粗集料、细集料、矿粉、抗剥落剂等由持证材料员和试验员按规定进行检验,确保其质量符合相应标准。

3.4 配合比设计

配合比设计:包括目标配合比设计、生产配合比设计及生产配合比验证三个阶段。

3.4.1目标配合比设计包括:用工程实际使用的材料按《公路沥青路面施工技术规范》JTG F40-2004附录B、附录C、附录D的方法,优选矿料级配、确定最佳沥青用量,符合配合比设计技术标准和配合比设计检验要求,以此作为目标配合比,作为拌和站的各冷料斗进料的比例及试拌使用。

热拌沥青混合料的目标配合比设计宜按下列框图的步骤进行。

3.4.2生产配合比设计:对间歇式拌和机,应按规定方法,从各热料仓取有代表性试样,进行筛分、计标确定各热料仓的配料比例,供拌和机控制室拌料使用;同时还应选择适宜的振动筛网尺寸和安装角度,尽量使各热料仓的供料大体平衡;并取目标配合比设计的最佳沥青用量OAC、OAC±0.3%等3个沥青用量进行马歇尔试验和试拌,通过室内试验及从拌和机取样试验综合确定生产配合比的最佳沥青用量,由此确定的最佳沥青用量与目标配合比设计的结果的差值不宜大于±0.2%;对连续式拌和机可省略生产配合比设计步骤。

3.4.3 生产配合比验证(试拌、试铺):拌和机按生产配合比的结果进行试拌、铺筑试验段,并取样进行马歇尔试验,同时从路上钻取芯样观察空隙率的大小,由此确定生产用的标准配合比。标准配合比的矿料合成级配中,至少应包括0.075mm、2.36mm、

4.75mm及公称最大粒径筛孔的通过率接近优选的工程设计级配范围的中值,避免在0.3mm~0.6mm处出现“驼峰”。对确定的标准配合比,还应进行车辙试验和水稳定性检验。

3.5 作业条件

3.5.1 沥青面层施工前,必须对下承层的质量进行检查验收,下承层的质量必须满足相应标准要求,并及时完成施工放样。

3.5.2施工前对施工机具进行全面检查、调整,特别要求对拌和楼的计量装置进行计量标定、摊铺机的自动找平装置、各项作业控制参数的选择与调整;运输车的防粘措施及保温措施落实;压路机喷雾防粘轮的措施有效。

3. 5.3要求拌和场地硬化处理,各种规格的材料分开堆放(搭建隔墙有效) 不得混杂;细集料的防雨设施应可靠有效;矿粉宜罐装。

3.5.4开工前应备足10天施工使用的材料,并在施工中陆续进料。

3.5.5工地应备有防雨设施,并做好基层及路肩排水。

3.4.6摊铺现场、沥青拌合厂及气象台站之间,应具有效的联系手段。

4 施工工艺

4.1 工艺流程

下承层准备验收→测量放样→沥青混合料拌制→沥青混合料运输→沥青混合料摊铺→沥青混合料碾压→养护→成品检验、验收→开放交通

4.2 施工方法

4.2.1测量放样

依据设计资料,恢复中桩位置和结构层边线。下面层施工应采用钢丝引导控制高程的方法,10米设置一个控制桩,施工前准确布设。

4.2.2 沥青混合料拌制

1)严格按照目标配合比和生产配合比拌制沥青混合料,混合料级配和沥青用量、外掺材料剂量必须符合设计要求。

2)沥青混合料必须在沥青拌和厂采用拌和机机械拌制,各种规格的集料应分隔堆放,不得混杂。集料(尤其是细集料),须设置防雨顶棚储存,矿粉不得受潮。

3)沥青混合料应采用间歇式拌和机拌和,拌和机应有良好的除尘设备,并有自动检测拌和温度的装置和自动打印装置。

4)沥青混合料拌和时间以混合料拌和均匀、所有矿料颗粒全部裹覆沥青胶结料为度,外观应均匀一致,无花白料、无结团或严重的粗细料分离现象。

5 )混合料拌和温度应符合《公路沥青路面施工技术规范》表5.2.2-2、表5.2.2-3要求或者符合表2,混合料不得在储料仓内过夜,达不到要求的混合料做废弃处理。

4.2.3沥青混合料运输

1)热拌沥青混合料宜采用较大吨位的运料车运输,但不得超载运输,或急刹车、急弯掉头使透层、封层造成损伤。运料车的运力应稍有富余,施工过程中摊辅机前方应有运料车等候。对高速公路、一级公路,待等候的运料车,多于5辆后开始摊铺。

2)运料车每次使用前后必须清扫干净,在车厢板上涂一薄层防止沥青粘结的隔离剂或防粘剂,但不得有余液积聚在车厢底部。从拌和机向运料车上装料时,应前、后、中挪动汽车位置,平衡装料,以减少混合料离析。运料车运输混合料宜用苫布覆盖保温、防雨、防污染。

3)运料车进入摊铺现场时,轮胎上不得沾有泥土等可能污染路面的泥土等物,否则宜设水池洗净轮胎后进入工程现场。沥青混合料在摊铺地点凭运料单接收,若混合料不符合施工温度要求,或已经结成团块、已遭雨淋的不得铺筑。

4)摊铺过程中运料车应在摊辅机前l00mm~300mm处停住,空挡等候,由摊辅机推动前进开始缓缓卸料,避免撞击摊辅机(在有条件时,运料车可将混合料卸入转运车经二次拌和后,再向摊铺机连续均匀的供料)。运料车每次卸料必须倒净,尤其是对改性沥青或SMA混合料,如有剩余,应及时清除,防止硬结。

5 )SMA及OGFC混合料在运输、等候过程中,如发现有沥青结合料沿车厢板滴漏时,应采取措施易于避免。

4.2.4沥青混合料摊铺

1)摊铺前必须将工作面清扫干净,且工作面必须保持干燥。

2)混合料必须采用配备有自动找平装置的摊铺机进行摊铺,同时必须具有振动熨平板或振动夯锤等初步压实装置。摊铺机提前0.5-1h用预热熨平板不低于100℃,摊铺机必须调整到最佳状态,铺面要求均匀一致,严禁出现离析现象。

3)摊铺机的摊铺速度应调节至与供料、压实速度相平衡,保证连续不断的均衡摊铺,中间不得停顿。

4)热拌混合料的施工温度必须符合《公路沥青路面施工技术规范》JTG F40-2004或表4的要求。

沥青混合料的施工温度(℃)表4

5)松铺系数应根据试铺路段确定,摊铺过程中必须随时检查摊铺层厚度及路拱、横坡,达不到要求时,立刻进行调整。

6)下面层摊铺必须采用钢丝引导的高程控制方式控制好路面标高,中、上面层摊铺宜采用移动式自动找平基准装置摊铺,以控制路面厚、平整度。

7)沥青面层的摊铺宜采用两台摊铺机梯队作业。

4.2.5沥青混合料碾压

1)沥青混合料的碾压必须在摊铺后立即进行,严禁等候,碾压过程中压路机严禁停机。

2)沥青混合料的碾压按初压、复压、终压三个阶段进行,压路机的碾压速度宜参照表5进行均匀的碾压。初压用10T或10T以上的钢轮压路机紧随摊铺机碾压,复压必须在初压完成后紧接着进行,用16吨-25吨轮胎压路机碾压。终压用较宽的钢轮压路机碾压。压路机的碾压遍数及组合方式依据试铺段确定。

压路机碾压速度(km/h)表5

3)碾压温度应符合《公路沥青路面施工技术规范》JTG F40-2004表5.2.2-2、表5.2.2-3或表2的要求,并不得将集料颗粒压碎。

4)为了防止混合料粘轮,可在刚轮表面均匀洒水(最好是喷雾),水中可掺少量的

清洗剂或其他隔离材料,严禁掺加柴油、机油等。要防止过量喷水引起混合料温度骤降。胶轮压路机轮胎表面不宜洒水(轮胎温度高时不粘轮),宜涂刷植物油。

5)钢轮压路机静压时相邻碾压带应重叠15-20cm轮宽,振动时相邻碾压带重叠宽度不得超过15-20cm。轮胎压路机碾压时应重叠1/3-1/2碾压轮宽。压路机的起动、停止必须减速缓慢进行。

4.2.6 施工接缝的处理

1)纵向施工缝:对于采用两台摊铺机成梯队联合摊铺方式的纵向接缝,应在前部已摊铺混合料部分留下10~20cm宽暂不碾压作为后高程基准面,并有5~10cm左右的摊铺层重叠,以热接缝形式在最后作跨接缝碾压以消除缝迹。上下层纵缝应错开15cm以上。

2)横向施工缝:全部采用平接缝。用三米直尺沿纵向位置,在摊铺段端部的直尺呈悬臂状,以摊铺层与直尺脱离接触处定出接缝位置,用锯缝机割齐后铲除;继续摊铺时,应将接缝锯切时留下的灰浆擦洗干净,涂上少量粘层沥青,摊铺机熨平板从接缝后起步摊铺;碾压时用钢筒式压路机进行横向压实,从先铺路面上跨缝逐渐移向新铺面层。

3)横向施工缝应远离桥梁毛勒缝20m以外,不许设在毛勒缝处,以确保毛勒缝两边路面表面的平顺。

4.2.7养护

沥青路面必须待摊铺层完全自然冷却到周围地面温度时(最好隔夜),方可开放交通。同时做好沥青路面的保洁工作。

4.2.8成品检验、验收

沥青路面自然冷却后,按照相关规范和标准对路面几何尺寸、体积性质等进行检测。并按照报验程序申请验收。

5、质量标准

5.1.原材料

5.1.1施工前应对原材料的质量进行检查,其各项检测指标必须符合《公路沥青路面施工技术规范》JTG F40-2004或相关标准要求。原材料主要包括粗集料、细集料、填料、沥青、外掺材料等。

5.1.2沥青

下面层沥青应采用A级70号道路石油沥青,各项技术指标见表5-1。上、中面层采用SBS聚和物作改性剂的改性沥青,应采用适宜的生产条件和方法进行,通过试验确定合理的改性剂量和加工温度,改性剂应分散均匀并达到一定的细度,各项技术指标见表5-2。

表5-1 A级70号道路石油沥青质量技术要求

表5-2 SBS改性沥青质量技术要求

5.1.3粗集料

用于沥青面层的粗集料应洁净、干燥、无风化、无杂质,具有足够的强度、耐磨耗性。厂家应有专门的除尘设备,严格控制针片状颗粒含量、粉尘的含量,采用鄂式机头破、反击式破碎机二破,整性机三破进行破碎,加工成最后的产品应具有良好较

正方的颗粒形状。不能使用鄂式机反复破碎,以防集料产生内伤,影响路面质量。粗集料的质量要求应符合下表的规定。

沥青混合料粗集料质量技术要求

5

4

附等级。

5.1.4细集料

沥青上中下三层沥青混合料的细集料应洁净、干燥、无风化、无杂质,不得采用石屑和天然砂,严禁采用山场下脚料。要求采用强度高的石料加工制备的适当级配的机制砂。其质量应满足表5-4的要求,其规格应满足表5-5的规定。

沥青混合料用细集料质量技术要求

表5-5 沥青混合料用机制砂规格

5.1.5 矿粉

用于沥青混合料的矿粉应采用石灰岩经磨细得到的矿粉,原石料中的泥土杂质应

除净。矿粉应洁净、干燥,能自由地从矿粉仓流出,禁止使用回收矿粉。其质量技术要求见表5-6。

5.1.6抗剥落剂

当沥青混合料的粘附性达不到要求时,可以采用掺加消石灰代替部分矿粉来改善沥青与石料的粘附性,剂量应通过试验确定,总量不得超过矿质集料总量的2%。消石灰应采用工厂化方式生产,不得采用自行消解石灰。以氢氧化钙(消石灰)替代部分石灰岩矿粉,总量不超过矿质集料总量的2%,其质量技术指标应满足表5-7要求。

表5-6 沥青混合料用矿粉质量要求

表5-7 沥青上面层用消石灰质量技术要求

细度(%)

(下列筛孔通过率)0.6mm

0.15mm

0.075mm

5.2沥青混合料的技术要求

5.2.1面层沥青混合料矿料级配原则上依据表5-8,采用骨架密实型级配.

表5-8 面层沥青混合料矿料级配及沥青用量

5.2.2各层沥青混合料应满足所在层位的功能性要求,便于施工,不容易离析,各层应连续施工并连结成为一个整体。沥青混合料采用马歇尔试验配合比设计方法,沥青混合料马歇尔试验技术标准见表5-9,并有良好的施工性能。

5-9 沥青混合料马歇尔试验技术标准

5.2.3所有沥青混合料必须在配合比的基础上,在规定的试验条件下进行车辙试验、浸水马歇尔试验和冻融劈裂试验,并符合表5-10、表5-11的技术要求,对不符合要求的沥青混合料,必须更换材料或重新进行配合比试验,调整最佳沥青用量的方法提高沥青混合料的水稳性。

表5-10 沥青混合料车辙试验动稳定度技术要求

表5-11 沥青混合料水稳定性检验技术要求

5.2.2宜对密级配沥青混合料在-10℃、加载速率50mm/min的条件下进行弯曲试验,综合评价沥青混合料的低温抗裂性,其技术指标见表5-12。

表5-12 沥青混合料低温弯曲试验破坏应变

经设计确定的标准配合比在施工过程中不得随意变更。生产过程中应加强跟踪检测,严格控制进场材料的质量,如遇材料发生变化并经检测沥青混合料的矿料级配、马歇尔技术指标不符要求时,应及时调整配合比,使沥青混合料的质量符合要求并保持相对稳定,必要时重新进行配合比设计。

5.4 检测混合料品质宜符合《公路工程质量检验评定标准》JTG F80/1-2004的相关规定:

沥青混凝土面层施工阶段的质量标准

注:试铺段的质量检查频率应增加一倍

5.5 成品检测

符合《公路工程质量检验评定标准》JTG F80/1-2004的相关规定的要求。

施组方案—沥青混凝土施工组织设计

晋开百万吨总氨项目9号道路 施 工 组 织 设 计 编制:信鑫审批:蔡萌开封市天开市政园林工程有限公司编制日期:年月日

第一章工程概况 一、工程概况: 晋开百万吨总氨项目9号路位于开封县晋开集团总氨项目厂区,全长639.917m,宽9m。 结构形式为15cm石灰稳定土+18cm水泥稳定碎石+24cmC25混凝土路面。施工工期45天,并确保合格工程。 二、编制依据: 1、施工图纸及我公司对工程现场实际情况的考察 第二章管理目标 根据本工程的特点,结合公司施工能力,为了保证本工程保质保量按时完成,按照“科学管理、精心建造、质量一流、用户满意”的质量方针,计划投入精良设备,组织精干力量,应用先进的工艺,按照项目施工的管理模式,精心组织,科学管理,优质、安全、高效完成本工程的施工任务。确保如下管理目标实现。 1、工程质量 确保符合<市政工程施工质量验收规范>的标准,确保创造优良工程,力争精品工程。 2、施工工期 计划施工工期为45天。 3、安全目标 坚决杜绝死亡事故与重伤事故及各类轻伤事故的发生。 4、文明施工目标 按照开封市有关部门的规定和本公司文明施工管理的规定。 5、环境保护 确保文明施工,做到施工期间不扰民,不污染环境。

6、服务目标 我公司在本工程施工中,信守合同,接受业主和监理及开封市质量监督部门,对工程质量工期、安全及文明施工的监督与管理,认真协调各方面的关系 。 第三章施工准备措施 一、前期准备 施工队伍组织进场后,做好先期工程的准备工作。施工准备重点抓好临时房屋、施工便道、场地平整、拌和站建立、机械设备安装调试、接通生活生产用水、施工用电、程控电话的安装、组织物资材料进场、设计图纸复核、线路复测、测量放样等工作,为早日开工奠定基础。 二、临时生产、生活设施 根据本标段现场情况进行场地选择。施工场地、料场、各种临时设施,临时工程相对拟建工程的沿线位置布置。 (一)临时便道 本标段通往采料场、拌和站和生活区处设临时便道,将基础碾压后铺设30cm砂砾或选用其他可就近取材的透水性材料,路面做成2%的单向横坡。 (二)施工用水、用电、通讯 1、施工用水:本标段施工用水主要考虑使用料场的水源。 2、施工用电:沿线电力充足,可直接架设至生产区,经变压后输送到各生产生活区。个别电力供应不到位处,采用发电机自发电解决。同时备用发电机,以防突然断电之用。 3、通讯:项目部现场安装程控电话和无线移动电话以沟通项目指挥部和各施工队的联系,解决施工现场对外联系,各施工队配备移动电话和对讲机若干部。

沥青混凝土心墙坝心墙碾压施工技术

龙源期刊网 https://www.doczj.com/doc/871616812.html, 沥青混凝土心墙坝心墙碾压施工技术 作者:刘进虎 来源:《智富时代》2019年第01期 【摘要】随着社会经济的发展,水利工程建设规模不断扩大。其中,沥青混凝土心墙坝 运用的范围越来越广,主要是因为其具有施工速度快、防渗性能好等优势。本文主要对沥青心墙坝的概念、施工技术进行了阐述,并以案例来进行进一步分析。 【关键词】沥青混凝土;碾压;施工技术 沥青混凝土心墙能够适应坝体的变形,具有良好的防渗、防震性能以及自愈能力,是一种柔性的防渗结构,获得了越来越广泛的应用。与国外利用这一坝型的历史相比,我国还是存在一段差距,因此我们应熟悉和掌握沥青混凝土心墙坝的概况、技术,同时不断积累经验,为后期的水利工程建设打下基础。 一、沥青混凝土心墙坝概述 沥青混凝土是一种重要的建筑材料,其可以根据工程不同的施工要求确定不同的配合比,从而满足工程建设对材料的要求。沥青混凝土具有良好的防渗性能和适应变形性能,沥青混凝土心墙就是采用沥青混凝土,做成土石坝中央防渗体。沥青混凝土心墙和以各种堆石或者砂石料作成的坝壳组成了沥青混凝土心墙坝。与混凝土面板坝相比,沥青混凝土心墙坝具有以下优点:受外界环境因素影响相对较小,比如气候、光照因素;施工工艺较简单,主要指沥青混凝土摊铺、压实方面;较容易与河床与两岸混凝土底座连接,同时灌浆量少于面板坝;在防爆、抗震方面,也比面板坝的性能强。同样其也存在着一定的缺点:通常情况下大坝的施工条件较为复杂,受水平和垂直应力的影响,沥青混凝土心墙坝施工工程量要比面板坝大,施工易受干扰,填筑速度较面板坝要慢;后期漏水检查与修补工作难度较大。 二、沥青混凝土心墙施工的准备工作和工艺流程 1.沥青混凝土施工工艺和设备准备 为了保障沥青混凝土心墙的施工质量,首先应做好施工材料的准备工作和施工设备的选择工作。就沥青混凝土的准备工作而言,其施工工艺流程包括:施工准备→制备沥青混凝土→沥青混凝土的运输→沥青混凝土的现场摊铺和碾压。需要注意的是,沥青混凝土为热施工,一定要保障施工各个工序的温度控制,同时还要保障配料的准确,这样才能保证施工的质量。对于设备的选择来说,主要是混凝土的搅拌机和碾压式的摊铺机。根据碾压式沥青混凝土心墙施工的需求,性能完善的沥青混凝土心墙摊铺机应具备以下几个功能:一是可以连续摊铺且满足心墙坝体一定厚度的要求,同时还要做好初步压实工作;二是在进行上述摊铺工作的同时,铺筑一定宽度、厚度的砂石料过渡层,并保障过程中没有过渡料洒落到心墙摊铺层表面;三是心墙

沥青混凝土路面施工方案.

沥青混凝土路面 施 工 方 案 二〇一五年十一月

目录 一、工程概况-------------------------------------------2 二、施工准备-------------------------------------------2 三、拌和及其运输---------------------------------------3 四、洒布粘层、摊铺及碾压-------------------------------4 五、接缝、修边和清场-----------------------------------6 六、附表-----------------------------------------------7

沥青混凝土路面施工方案 一、工程概况 XXXXXX工程位于成都市XXXX,属于总平道路。本工程采用沥青混凝土拌合设备厂拌法拌合,沥青混凝土拟采用戴拉派克141C型摊铺机摊铺,采用徐工7t双钢轮、悍马3t的双钢轮振动压路机、徐工16t轮式压路机碾压施工。 二、施工准备 (一)沥青混凝土所用粗细集,填料以及沥青均应符合合同技术规范要求,并至少在工程开始前一个月将推荐混合料配合比包括:矿料级配、沥青含量、稳定度(包括残留稳定度)、饱和度、流值、马歇尔试件的密度与空隙率等的详细说明,报请监理工程师批准。 (二)沥青混合料拌合设备,运输设备以及摊铺设备均应符合合同技术规范要求。 (三)路缘石、路沟、检查井和其他结构物的接触面上应均匀地涂上一薄层乳化沥青。 (四)要检查两侧路缘石完好情况,位置高程不符要求应纠正,如有扰动或损坏须及时更换,尤其要注意背面夯实情况,保证在摊铺碾压时,不被挤压、移动。 (五)施工测量放样:恢复中线:在直线每10m设一钢筋桩,平曲线每5m设一桩,桩的位置在中央隔离带所摊铺结构

沥青混凝土心墙施工解决方法

混凝土沥青心墙施工方案 一、工程概况 新疆乌恰县康苏水库枢纽工程大坝为沥青砼心墙砂砾石坝,其等级为3级建筑物。坝顶高程坝顶高程2525.30m,防浪墙顶高程2526.50m,坝顶长度365.0m,坝顶宽8.0m,最大坝高51.30m。坝前水库正常蓄水位、设计水位 2520.20m,校核洪水位2524.12m,死水位为 2514.00m。 沥青砼心墙为非标准断面设计,与砼基座连接处水平厚为1.5m,相对基座 顶面高程以上3m处渐变厚度为0.7m。2503.3高程为心墙0.5m厚变换高程,如图1-1所示。 图1-1沥青砼心墙断面示意图 三、施工准备与资源配置计划 1、施工准备 沥青混凝土施工前期准备阶段的主要工作是确定沥青混凝土正式施工的配合比及施工工艺参数,主要工作内容为沥青混凝土原材料的性能检测及沥青混凝土室内配合比设计,场外沥青混凝土铺筑实验和生产性实验三大部分。 1.1沥青混凝土原材料性能检测 1.1.1沥青 根据招标设计要求沥青材料采用道路70(A)当采用同一种沥青不能满足满足设计要求时,可采用两种以上不同型号的沥青在现场进行掺配,必要时加入改性剂。每批沥青出厂时必须有出厂合格证和品质检测报告,如下表所示 SG70质量技术要求

1.1.2骨料 ⑴粗骨料采用下游砂石系统筛分的天然砂砾石筛分骨料,骨料最大粒径不得超过压实后的沥青混凝土铺筑厚度的1/3且不得大于25mm,骨料根据其粒径大小分为2~4级,在施工过程中严格保持级配的稳定性。 粗骨料的质量要求严格按照下表所示执行

⑵细骨料 细骨料采用下游料场经筛分水洗后的河沙,细骨料的质量要求严格按照下表执行 表x-x细骨料质量要求 ⑶填料 本工程采用粒径小于0.075mm碱性矿粉石灰岩粉做为填料,填料的质量要求严格按照下表所示执行 表x-x填料质量要求

沥青路面施工方案61841

沥青施工方案 一、工程技术标准及工程概况 路面结构为沥青路面,路面结构层次为:6cm AC-20C中粒式沥青混凝土+4cm AC-13细粒式沥青混凝土。 二、施工安排情况: 经检查合格并得到许可方可进行施工。 三、主要机械设备 名称单位数量 双光轮振动压路机台1(2台) 15吨三轮压路机台1 摊铺机7m宽台1 沥青拌合设备(自拌 座1情况下) 自卸汽车辆15 沥青洒布车台2 四、沥青施工工艺流程

沥青混凝土面层施工工艺流程

五、沥青混凝土的拌制和运输 混合料拌制取样进行试验后,与实验室的配合比进行比较,两者基本吻合,下一步施工可依照配合比拌制。 间歇式拌和机每盘拌和时间为30~60S,以沥青混合料拌和均匀为度。 混合料出厂温度控制在130~160oC,检测油石比符合沥青混合料配合比要求。 拌和后的沥青混合料均匀一致,无白花、无粗细料分离和结团成块等现象。 每班拌和结束时,清洁拌和设备,放空管道中的沥青。做好各项检查记录,不符合技术要求的沥青混合料应禁止出厂。 沥青混合料用自卸车运至工地,车箱底板及周壁涂一薄层油水混合液。 运至摊铺地点的混合料温度不低于130oC。 六、混合料的摊铺、碾压 1.现场作业条件 ⑴各种施工机械已就绪施工人员已全部到位。 ⑵联结层已全部验收合格,道牙、雨水口、检查井的附属构造物均已安砌符合要求,雨水口周围碎石料已达到坚实、平整、洁净、干燥的要求。 ⑶现场道路畅通,各种测桩齐备,为加强对路面平整度和高程的控制,测设备高程控制网。 2.混合料摊铺 ⑴控制沥青混合料的摊铺温度不低于120oC,温度达不到的坚决不使用。

⑵根据试验段测出沥青混合料摊铺厚度。 ⑶机械摊铺应与道牙保持10cm以上的间隙,由人工找补,防止机械挤坏道牙。 ⑷相邻两幅摊铺带至少搭接10cm,并派人专用热料填补纵缝空隙,整平接茬处的混合料饱满,防止纵缝开裂。 ⑸机械摊铺是将摊铺、搂平、初压3道工序由摊铺机一道工序完成。因此,这一工序对沥青混凝土面层的密实、厚度、平整度至关重要,是保证工程质量的关键一环,就位、运行、停机均由专业人员严格处理。 3.混合料碾压 ⑴碾压从两边开始,并在纵向平行于道路中线进行,三轮压路机每次重叠宜为后轮宽的一半,双轮式压路机每次重叠宜为30cm左右,逐步向路拱碾压过去。 ⑵当用梯队法或当接着先铺好的车道摊铺时,应先压纵缝,然后接着常规碾压,在有超高的弯道上,碾压应采取纵向行程平行于中线的方法,从低边向高边推进。 ⑶初压时用双光轮振动压路机,初压1.5—1.7km/h(1档),碾压4遍,至稳定无显著轮迹。 ⑷终压时用15T三轮压路机碾压6遍,碾压速度为2.0—2.5 km/h(2档)。 ⑸压路机应均匀行驶,不得在新铺混合料上调头、刹车、转弯并让主动碾和主动轮靠着摊铺机碾压,碾压应连续进行直到所有论迹都全部消失为止。 ⑹压路机无法压实的路边缘和雨水口等部位采用人工夯锤、热络铁补充

沥青混凝土路面施工方案最新版

沥 青 路 面 施 工 方 案 指导老师:贾海艳 学院:建筑学院 组员:夏国峻、汪烁 刘龙、彭朗 日期:2013.6.8

目录 (一) 工程概况 1. 工程简介 (3) 2. 沿线地质情况 (3) 3. 交通、通讯 (3) 4. 路面工程技术标准 (3) 5. 主要工程量 (3) (二) 编制依据及原则 1. 编制依据 (3) 2. 编制原则 (3) (三) 总体施工组织计划 1. 施工原则 (4) 2. 施工组织机构设置 (4) 3. 工程进度目标 (4) 4. 施工总体安排 (4) 5. 施工准备工作 5 6. 目标实现的保证 (5) 7. 工程进度图7 (四) 水泥石灰砂砾土底基层施工 1. 材料 (7) 2. 土及白灰拌的摊铺 (8) 3. 摊铺水泥 (8) 4. 灰土拌和碾压 (8) (五) 水泥稳定碎石基层的施工 1. 水泥稳定碎石材料及配合比 (9) 2. 水泥稳定碎石的摊铺碾压 (9) (六)沥青砼路面施工 1. 材料 (10) 2. 混合料的拌和 (11) 3. 混合料的运送 (11) 4. 混合料的摊铺 (18) 5. 压实 (13) 6. 接缝 (15) (七)安全保证体系及保证措施 1. 安全生产管理体系 (21) 2. 保障施工安全的管理措施 (22)

(一) 工程概况 工程简介 武汉绕城高速公路,设计速度为100km/h,起点位于湖北省中意乡湖南村南,接已建成的郑武高速,设“互通式立交”,终点接已建立的另一条高速公路,设枢纽型“互通式立交”。该项目建设里程为52.052km。 1.沿线地质情况 该路段路堤填料为黏质土,预计路基干湿类型为中湿状态。 2.交通、通讯 路线相距较近的公路有两条高速公路和国道干线公路,还有一些县乡道乡村道路,公路交通方便。铁路运输也很方便。附近城市通信设施完备齐全,通信便利。 3.路面工程技术标准 路面宽度:主线路面宽度为26m,车道宽度2×7.5m,中间带宽度3.5m,右侧硬路肩宽度3m,路堤边坡度1:1.5。 主线路面结构形式:4cm细粒式沥青混凝土为上面层,6cm中粒式沥青混凝土为中面层,10cm的粗粒式的沥青混凝土为下面层,20cm水泥碎石作为基层材料,40cm水泥石灰砂砾土作为底基层材料。 4.主要工程量 上面层:4cm密级配细粒式沥青混凝土 中面层:6cm中粒式沥青混凝土 下面层:10cm的粗粒式的沥青混凝土 基层:20cm水泥碎石 底基层:40cm水泥石灰砂砾土 (二)编制依据及原则 1.编制依据 1)本标段的施工设计文件及图纸资料和设计技术交底。 2)交通部现行的《公路工程施工技术规范》、《公路工程质量检验评定标准》 JTGF80/1-2004、《公路工程施工安全技术规范》及相关国家行业标准、规则、规程;公路施工技术规范、验收标准及有关技术规程等。 3)现场踏勘调查、搜集的有关资料。 4)相关工程的技术总结、工法成果等。 5)本地区自然环境、气候条件和资源条件。 6)本标段现场调查的相关资料。 2.编制原则

沥青混凝土心墙堆石坝施工方案

沥青混凝土心墙堆石坝 填筑施工方案 宁夏回族自治区水利水电工程局 古蔺县观文水库一标项目部 2016年2月

批准:审核:校核:编制:

目录 一、编制依据 (1) 二、工程概况 (1) 1、概述 (1) 2、水文气象 (2) 3、大坝主要工程量 (3) 三、施工平面布置 (3) 1、施工布置 (3) 四、施工程序及作业区划分 (4) 1、总体施工程序 (4) 2、坝体分层填筑程序 (4) 3、作业区划分 (5) 五、施工方法 (5) 1、基础面处理及验收 (5) 2、填筑工艺流程 (6) 3、坝料填筑 (6) 4、垫层料施工 (7) 5、大坝上下游护坡砌筑 (7) 6、沥青混凝土和过渡料填筑 (7) 六、质量检查 (10) 七、资源配置 (10) 1、机械设备配置 (10)

2、劳动力配置 (11) 八、大坝填筑进度计划 (12) 九、质量控制措施 (12) 1、沥青混凝土心墙施工质量控制 (12) 2、坝体填筑质量控制 (13) 十、安全保证措施 (13)

沥青混凝土心墙堆石坝填筑施工方案 一、编制依据 1.《碾压式土石坝施工规范》DL/T 5129-2013 1、依据《古蔺县观文水库工程枢纽及干渠项目》招标文件。 2、依据国家有关规程、规范的要求。 2.《四川省古蔺县观文水库工程施工图(第一批)枢纽部分》 YBY-SS-183S.1-20125169-2013 3.根据碾压试验成果参数。 4.根据现场条件。 二、工程概况 1、概述 观文水库位于赤水河左岸一级支流菜板河的右岸支流白泥河上游,坝址地处四川省古蔺县观文镇五桂村和复兴村交界处,距古蔺县城50km,控制集水面积26.lkm2,多年平均年径流量1302万m3。 观文水库为中型水库工程,开发任务是以农业灌溉为主,兼顾乡村供水等综合利用。观文水库工程供水范围为观文、白泥、椒园、金星4个乡(镇),设计灌溉面积5.43万亩(其中新增灌面4.20万亩、改善灌面1.23万亩),乡村供水人口4.43万人,灌溉设计保证率70%,供水设计保证率95%。水库多年平均供水量1075万m3,其中灌溉762万m3,乡镇供水235万m3,农村生活供水78万m3。 观文水库校核洪水位1092.85m,总库容为1338万m3;正常蓄水位1090.OOm,相应库容1049万m3;死水位1071.50m,死库容105万m3;兴利库容944万m3。 本工程由水库枢纽工程和灌区渠道工程组成。枢纽工程主要由拦河大坝、溢洪道、取水(导流、放空)隧洞等建筑物组成。拦河大坝布置于主河槽,溢洪道布置在大坝左岸,取水(兼放空)隧洞布置于大坝左岸山体内。拦河大坝采用碾匝式沥青混凝土心墙堆石坝,大坝坝顶高程1094.OOm,坝顶轴线长168.68m,坝顶宽7.Om,最大坝高46.OOm。大坝上游设计坝坡1:1.6,在高程1071.50m处设一2.5m宽马道;下游坝坡坡比1:2.0,在高程1085.OOm、1076.OOm处分别设一马道,马道宽均为2.5m。

水泥混凝土路面加铺沥青混凝土路面方案

混凝土路面加铺沥青 沥 青 混 凝 土 路 面 方 案 一、工程概况 1.1工程概述 重新铺设的混泥土路面与原混凝土路面产生的不均匀沉降,使得因自来水管施工铺设重新浇筑的混凝土路面与原混凝土路面产生了裂缝及沉陷。为保证路面的平整及减少水的渗透对路的损坏,设计在新浇筑的混凝土路面上加铺沥青混凝土,该工程位于黄兴镇政府到浏阳河段,全长3100米,宽0.9米,平均厚度0.04cm。 1.2工程概况

工程名称:xxxxx 建设地点:xxxx 工程内容:本标段范围内的沥青路面工程。 1.3道路技术标准 道路等级:乡村主干道。 二、施工条件及特点: 1、施工条件 1.1天气条件要求:按规范要求沥青料摊铺的施工气温不低于10℃的晴朗天气; 1.2路基要求:要求新浇筑的水泥混凝土路面清扫干净,保证路面无污染,杂物清除干净,且路面上的自来水井调整到设计铺筑的沥青混凝土标高,保证路面的平整。 1.3交通要求:因沥青路面为柔性路面,在温度较高的条件下,很容易发成形变,及拉裂,所以要求封闭施工,待温度低于50℃后,方可开放交通交通。 2、施工特点 在旧水泥路面上加铺沥青混凝土,是在水泥路面的基础上改造成沥青路面的一种比较经济的方式,这种方式无论是在公路还是在城市道路改造中都采用得比较多,尤其是在现阶段我国石油工业的发展,沥青产品质量提高,国产石油沥青满足道路规范要求,且有相当多的旧水泥路面由于使用年限较长,路面状况恶化,需要进行改造。此时,水泥路面上加铺沥青面层快速、经济的优点就凸现出来。因此,越来越多的地方选择加铺沥青面层的改造方式。

三、施工工艺 1、沥青砼路面施工工艺流程

中小型碾压式沥青混凝土心墙(人工摊铺)施工工法

筑龙网本文共37页更多详细内容》》 https://www.doczj.com/doc/871616812.html,/shuili.asp 水利工程沥青混凝土心墙(人工摊铺) 施 工 工 法 编制: 2011-4-29

中、小型碾压式沥青混凝土心墙(人工摊铺)施工工法 ——以XXXX工程碾压式沥青混凝土心墙施工方法为例 1、工程概况: XXXX工程位于XXXX山口上游约2.5Km的中低山区,南距XX县城11Km,XXX市104Km。 水库库容990万m3,最大坝高48.4m,坝顶长195.0m。属小(Ⅰ)型山区河式水利枢纽工程,抗震烈度Ⅸ度,水库防渗采用碾压式沥青砼心墙防渗。1.1沥青心墙设计: 1.1.1沥青砼心墙为垂直式,墙体轴线偏向上游,距坝轴线3.5m。 1.1.2心墙顶高程2404.5m,心墙顶宽0.5m,在距心墙基座(钢筋砼铺盖)2m高度处,沥青砼心墙厚度由0.5m渐变至厚1.0m,以弧形与钢筋砼铺盖连接。2、沥青砼原材料 2.1沥青 沥青采用石油化工厂生产的AH-90A道路石油沥青,沥青技术指标见表1-1 沥青技术指标表1-1

2.2沥青砼骨料 沥青砼骨料选用新鲜坚硬的碱性岩石进行加工,碱性骨料场距水库2.5Km。碱性岩石经爆破,机械粗破、细破加工而成,填充料在黑孜苇水泥厂订购。粗、细骨料、填充料技术见表1-2、1-3、1-4 2.2.1粗骨料技术指标 粗骨料技术指标表1-2

2.2.2细骨料技术指标 细骨料技术指标表1-3 2.2.3填充料技术指标 填料是由岩石等矿物原料加工而成的粉状材料粒径要求全部小于0.075mm,其技术要求见表1-4

填充料技术指标表1-4 4 细度(%) 2.2.4沥青骨料级配 2.2.5.沥青混凝土心墙各种材料用量 沥青混凝土设计方量3859m3,依据施工配合比计算各种材料用量

室外道路沥青路面施工方案

室外道路沥青路面 施工方案

一、路床施工 路槽开挖采用挖掘机开挖,自卸汽车外运的形式。开槽时注意保护已调查清除的管线及各种设施,必要时采用人工开挖。注意保护各种检查井及收水井。开挖时测量员随时跟测,禁止超挖。 开槽完成后,人工配合挖掘机、装载机整平,18~21T振动压路机碾压4-6遍,直到无明显轮迹且符合设计所要求的不小于95%压实度要求为止。碾压前,检查土的含水量,在最佳含水时对路基进行压实施工。当含水率过大时,要换填,含水率过小则撒水润湿。碾压时宜慢速,碾压时直线段由两边向中间,接头处振动压路机重叠后轮宽的1/2,前后相邻两区段重叠 1.0m。达到无漏压、无死角,确保碾压均匀。路面下各种管线回填土密实度满足规范要求。 二、石灰粉煤灰碎石基层施工 基层验收合格后,立即施工石灰粉煤灰碎石基层。拟采用厂拌石灰粉煤灰碎石,摊铺机摊铺。根据设计的二灰碎石厚度,拟采用一步施工的方法摊铺、整形和压实成型 (1)摊铺 二灰碎石混合料宜采用WTJ12500型沥青混凝土摊铺机摊铺。虚铺厚度现场试验确定。高度控制采用钢丝绳作为摊铺机自动找平装置的控制基准线,按里程桩每10米设置一处高程控制点,转弯处每5米设置一处高程控制点。摊铺机与拌和站的生产

能力应互相协调。如拌和站的生产能力较低,在用摊铺机摊铺混合料时,应采用低速度摊铺,减少摊铺机停机待料的情况。对于摊铺机摊铺不到位的部位采用人工摊铺。 在摊铺机后面应设专人消除粗细集料离析现象,特别是局部粗集料窝或粗集料带应该铲除,并用新混合料填补,或补充细混合料并拌和均匀。 用摊铺机摊铺混合料时,每天的工作缝应做成横向接缝。在碾压后末端成一斜坡,则在第二天开始摊铺新混合料之前,应将末端斜坡挖除,并挖成一横向(与路中心线垂直)垂直向下的断面。挖出的混合料加水到最佳含水量拌匀后仍可使用(摊铺中断时间超过一天,则挖出的混合料不宜再使用)。摊铺二灰碎石时各种车辆严禁在路床上急刹、调头,以免扰动路床土层。 (2)碾压 摊铺成型的二灰碎石混合料,立即用压路机进行碾压,静碾一遍,轻碾二遍,强碾6-8遍。直线段由较低侧路肩开始向较高侧路肩碾压,碾压一直进行到要求的密实度为止。压路机的碾压速度,头两遍以采用1.5~1.7km/h为宜,以后用2.0~2.5km/h为宜。对于边角等压路机碾压不到位的部位采用人工夯实。 (3)养生 二灰碎石碾压完成后的第二天开始采取保湿养生,使二灰碎石混合料层表面保持潮湿,也不应过分潮湿或时干时湿。 二灰碎石养生期应不少于7天。养生方法采用洒水养生。

沥青混凝土路面施工方案教程

工程 施 工 方 案 施工单位: 日期:年月日

目录 第一章工程概况 0 ● 1.1工程概况 0 ● 1.2材料组成及技术要求 0 ● 1.3沥青混合料 (1) ● 1.4路面结构设计 (1) 第二章编制依据 (1) 第三章施工准备、总体规划和作业段划分 (2) 3.1施工准备工作: (2) 3.2作业段划分 (3) 第四章施工方案 (3) 4.1施工段落 (3) 4.2主要施工工艺: (4) 4.2.1混合料的拌和 (4) 4.2.2混合料的运输 ............................................................................................................................ ..5 4.2.3混合料的摊铺 (6) 4.2.4混合料的压实 (6) 4.2.5接缝的处理 (8) 第五章施工进度计划及进度计划保证措施 (9) 5.1施工进度安排: (9) ● 5.2确保工期的措施: (9) 第六章工程质量、安全、环境保证措施 (10) ● 6.1确保工程质量的措施 (10) ● 6.2确保施工安全的措施: (11) ● 6.3确保环境保护的措施: (12) 第七章雨季、冬季施工措施 (13) ●7.1雨季施工措施: (13) ●7.2冬季施工措施 (16) 第八章劳动力、机械设备投入计划 (16)

第一章工程概况 1.1工程概况 1.2材料组成及技术要求 沥青路面不仅要考虑耐久性,而且要考虑抗车辙、抗裂、抗滑和防水渗等要求,路面用沥青、碎石、砂、矿粉等材料的质量应符合有关行业规范的技术要求。 (1)沥青 上、下面层沥青采用优质道路石油沥青,沥青茂名生产的标号为A级70号,其各项指标符合《城镇道路工程施工与质量验收规范》(CJJ 1-2014)的表8.1.7-1“道路石油沥青技术要求”。 (2)粗集料 粗集料的粒径规格符合《城镇道路工程施工与质量验收规范》(CJJ 1-2014)的表8.1.7-7中的要求。面层选用玄武岩,软石含量不大于3%,其各项指标符合《城镇道路工程施工与质量验收规范》(CJJ 1-2014)的表8.1.7-6中城市主干路粗集料的要求。 (3)细集料 沥青面层用细集料应洁净、干燥、无风化、无杂质,符合《城镇道路工程施工与质量验收规范》(CJJ 1-2014)的表8.1.7-8中城市主干路要求并应满足表8.1.7-9的要求。 (4)填料 填料采用石灰岩等憎水性石料经磨细得到的矿粉,其质量应符合《城镇道路工程施工与质量验收规范》(CJJ 1-2014)的表8.1.7-11的技术要求,回收粉尘不得再使用。

俄罗斯沥青砼心墙堆石坝特点分析

俄罗斯沥青砼心墙堆石坝特点分析 摘要:沥青砼用于水电、灌溉、供水、防洪及其他工程的防渗体已有40多年历史。现在已建成了70多座沥青砼心墙坝。奥地利的非斯捷勒塔勒坝坝高150米,是最高的坝, 其沥青心墙高98米。挪威斯托勒哥罗木瓦特坝有最高的沥青心墙,高128米。 关键词:俄罗斯沥青砼心墙堆石坝特点分析  沥青砼用于水电、灌溉、供水、防洪及其他工程的防渗体已有40多年历史。现在已建成了70多座沥青砼心墙坝。奥地利的非斯捷勒塔勒坝坝高150米,是最高的坝,其沥青 心墙高98米。挪威斯托勒哥罗木瓦特坝有最高的沥青心墙,高128米。 1988年6月在美国萨—弗朗西斯科召开的第16届国际大坝会议上,世界各国的专家提交 了50个报告,会议认为,在未来的最高坝中,使用沥青斜墙或砼斜墙堆石坝,亦或使用 沥青心墙堆石坝是有前景的坝型。1992年在弗列捷—84国际大坝会议上又重复了上述主张 历史 使用沥青可以认为已有5000多年。在印度河谷可以看到最古老的,到现在还在使用的小 型砌石蓄水池,砌石就是使用了由天然沥青作成的粘液。伊拉克、埃及、南美的秘鲁等都广泛的使用沥青,用于建筑业的防水 1962年“施特拉巴格”公司首次采用现代化的机械施工,修建了沥青心墙堆石坝。1970年中国的专家建成了第一座沥青心墙坝。现在中国已建成13座这类坝型。俄罗斯建设了2座薄沥青砼心墙坝 1978年挪威建成了第一座沥青砼心墙坝。到现在挪威的几乎所有大的堆石坝都采用这种工艺。沥青砼心墙与土料心墙相比,沥青砼心墙的优越性在于施工工艺与天气条件无关。甚至雨天或者严寒时都可保证有高的不透水性、塑性、抗腐蚀和抗冻性 工艺和设备 第一次采用沥青砼心墙施工时还使用了模板。向模板中填漏干净和干的石料,然后将热沥青注入,达到心墙体积的30-40%为止。高的工程造价,填注空隙率难于掌握,而心墙的不 透水落石出性也难使人满意。俄罗斯专家对三联单座坝高140米的大型堆石坝的施工中,提出了另一种沥青砼心墙的施工方法。将高浓沥青(从10%到14%)的沥青砼浇注到高1米的钢模板中,当沥青刚刚凝固,将钢模板拆除,这时开始填铺心墙两侧的过滤层。这 种多次工序的浇注沥青砼方法,无需专门的施工机械。这种分层浇注的沥青砼心墙,对修

沥青混凝土路面施工方案

沥青混凝土路面施工方案 一、沥青混凝土路面概况 (一)、沥青混凝土路面施工桩:K8+830~K9+860~接S320线段。 (二)、路面结构设计: ①机动车道路面结构: 上面层:4cm厚SBS细粒式改性沥青混凝土AC-13C 中面层:5cm厚SBS 中粒式改性沥青混凝土AC-16C 下面层:7cm厚粗粒式沥青混凝土AC-25C 沥青透层:0.7~1.5 L/m2慢裂阳离子乳化沥青PC-2 封层:1cm同步沥青碎石封层, 上基层:20cm5%水泥稳定碎石 下基层:20cm5%水泥稳定碎石 底基层:20cm4%水泥稳定碎石 垫层:20 cm级配碎石垫层 ②非机动车道路面结构: 上面层:4cm厚AC-13C细粒式改性沥青混凝土 下面层:5cm厚AC-16C中粒式沥青混凝土 沥青透层:0.7~1.5 L/m2慢裂阳离子乳化沥青PC-2 封层:1cm同步沥青碎石封层, 基层:20cm5%水泥稳定碎石 底基层:20cm4%水泥稳定碎石

(3)施工工期:2017年2月4日——2017年9月30日。 二、路面面层施工: (一)、沥青透层和沥青下封层: ①材料及要求: ⑴沥青材料 透层及下封层采用喷洒型改性乳化沥青,透层油采用PC-2高渗透乳化沥青,透层油的粘度通过调节煤油或轻柴油等稀释剂的品种和掺量确定,使成品乳化沥青通过稀释得到要求的粘度。下封层采用PC-2改性乳化沥青。用于透层及下封层改性乳化沥青的技术要求下表: 乳化沥青运抵工地后直接使用。沥青进场后,对乳化沥青蒸发残留物

含量及残留物针入度、延度(5℃)、软化点每车次检验一次;乳化沥青到货重量按每500T至少全套指标检验一次(不足500T时亦检验一次)。 ⑵、下封层采用的集料 采用坚硬、清洁、干燥、无风化、无杂质、并有适当级配的颗粒组成的人工轧制的米砂,岩性为石灰岩,小于0.6mm的粉料含量不超过3%,采用公称粒径3-5mm的规格料。下封层集料加工规格的级配要求见下表: ②投入的主要施工机械设备 ⑴:透层油施工设备:沥青洒布车(智能)1台; ⑵:下封层施工设备:智能型同步碎石封层车1台、洒水车1台、鼓风机2台、轮胎压路机1台。 ③、质量控制 ⑴:施工前的准备 1. 准备下承层(下基层) 1)对下基层进行检验,包括压实度、宽度、高程、横坡度、平整度、中线偏位等; 2)清理下基层面上的杂物,确保表面清洁,必要时用鼓风机进行清理, 彻底清除表面的浮尘和泥浆。 2、试验仪器的自校和标定

沥青混凝土心墙施工技术交底

沥青砼心墙坝沥青混凝土心墙施工技术交底 1 试验准备 (1)利用反铲和自行碾将坝体填筑料不平整规则的地方进行处理; (2)测量队全站仪放线,标出基座混凝土与沥青混凝土结合范围,将心墙与基座连接处的表面应凿毛,彻底清除混凝土表面的乳皮、灌浆遗留下的浮浆、杂物及粘着污物,并使得混凝土面干燥,同时对铜止水进行检查,有破损的地方及时进行补焊,然后在其上部喷涂一层稀沥青(沥青:汽油=3:7)。 (3)待稀沥青充分挥发干燥后,确保表面清洁无污物。再在稀沥青上均匀 摊铺一层1cm厚的砂质沥青玛蹄酯(配比为沥青:石粉:河沙=1: 2: 1)。沥青玛蹄脂边摊铺边刮平,要求表面平整、光洁。完成后及时用帆布覆盖。沥青玛蹄脂不能存放时间过长,避免产生离析现象。 2 沥青混凝土心墙施工流程 2.1沥青混凝土心墙施工工艺流程见图2-1 2.2沥青砼拌制 2.2.1沥青砼配合比 沥青砼施工配合比以设计提供配合比进行施工。 2.2.2沥青砼拌和工艺流程见图2-2 2.2.3沥青混凝土采用LB-1000型沥青混凝土拌和站拌制,先将骨料与填料拌和 25s,再加入沥青拌和45s。拌合后沥青混合料应无花白料;沥青混合料出机口温度在140~170°C。 2.2.4沥青、骨料及填料按重量进行称量,称量精度应为:±0.5%; 2.2.5骨料加热在烘干加热筒内进行,先倒细骨料后倒粗骨料,加热温度为180 ±5C。 2.2.6出机后的混合料,发现以下情况则做废料处理: ①温度过高,实测温度大于175C,冒黄烟,混合料呈棕色,无光泽。 ②温度过低,实测温度110C,骨料颗粒未完全被沥青裹覆,有结块现象。

图2-1 沥青混凝土心墙施工流程图 图2-2 沥青砼拌和工艺流程

沥青路面施工方案

开发区干道沥青砼路面工程施工方案开发区沥青砼摊铺工程是开发区内南北向及东西向十字交叉的主要干线道路。施工长度为1.292 公里。沥青砼摊铺长度为 1.156公里。东起XX路,西至XX路,施工长度为 1.033公里, 沥青砼摊铺长度为0.967 公里。 横断面设计 道路标准横断面: 6.5m人行道+4.0m 绿化带+15m 车行道 +4.0m 绿化带+6.5m 人行道,道路总宽度为36 m。 路面结构设计 道路机动车道结构:4cmAC-13I 细粒式沥青砼+7cmAC-25I 粗粒式沥青砼+lcm 沥青下封层+3Ocm 二灰碎石+20cm10% 石灰土。 交叉口:8cm 马路块+31cm 二灰碎石+20cm10% 石灰土。本次工程中仅为路面结构层中的沥青砼摊铺,即4cmAC-13I 细粒式沥青砼+7cmAC-25I 粗粒式沥青砼+lcm 沥青下封层,净宽度为14.52m 。 ㈠总体施工方案在工程正式开工之前,将根据沥青砼配合比进行试验段铺筑,以确定松铺系数和机械的最佳碾压方式。 ㈡、施工流向和施工顺序 施工流向 下封层施工2天-7cm粗粒式沥青砼4天-4cm细粒式沥青 施工工艺流程

⑴下封层施工 A、认真按验收规范对基层严格验收,如有不合要求地段要求进行处理,认真对基层进行清扫,并用森林灭火器吹干净。 B、在摊铺前对全体施工技术人员进行技术交底,明确职责, 责任到人,使每个施工人员都对自己的工作心中有数。 C、采用汽车式洒布机进行下封层施工 ⑵沥青混合料的拌和 沥青混合料由一台意大利马莲尼公司间隙式拌和机拌制,集料加热温度控制在175-190 C之间,后经热料提升斗运至振动筛,经33.5mm. 19mm. 13.2mm. 5mm 四种不同规格筛网筛分后储 存到五个热矿仓中去。沥青采用导热油加热至160-170 C,五种 热料及矿粉和沥青用料经生产配合比设计确定,最后吹入矿粉进行拌和,直到

沥青混凝土路面施工方案及方法

沥青混凝土路面施工方 案及方法 文件编码(008-TTIG-UTITD-GKBTT-PUUTI-WYTUI-8256)

沥青混凝土路面施工方案及方 法 一、沥青透层和粘层 1、施工方案 本合同段有沥青透层71839 m 2,粘层109654 m 2,采用一台4500L 的沥青洒布车施工。 2、施工方法 机械设备配置:沥青透层和粘层施工配备4500L 沥青洒布车1台、8000L 洒水车2台和YZ8G 压路机2台。 3、透层施工 透层宜紧接在水泥稳定碎石基层施工结束碾压成型表面稍变干燥,但尚未硬化的情况下浇洒。透层沥青选用PA-2慢裂洒布型乳化沥青,透层沥青的用量应根据基层的种类通过试洒确定,对水泥稳定碎石基层,用量为~m 2。如基层完工后时间较长,表面过分干燥,应对基层清扫,并在基层表面少量洒水湿润,等表面稍干后浇洒透层沥青。浇洒前应对路缘石、人工构造物进行保护,以防污染。透层沥青洒布后应不致流淌,要渗透入基层一定深度,并不得在表面形成油膜。在铺筑沥青面层前,若局部地方有多余的透层沥青,应予清除,有遗处则应用人工补洒。 4、粘层施工 待透层沥青晒干后,再用沥青洒布车进行粘层沥青(快裂的洒布型乳化沥青PC-3型)的浇洒,用量为~1000m 2。撒布石屑后,用8t 压路机静压2~3遍,当通行车辆时,应控制车速。在铺筑沥青面层前,如发现局部地方透层沥青剥落,应予修补,对多余的浮动石屑立即扫除。 如遇大风或即将降雨时,不得洒透层和粘层沥青。气温低于10℃时也不宜洒透层和粘层沥青。 二、沥青混凝土面层

1、施工方案 本合同段路面结构组合为4cm厚的AC-13C细粒式改性沥青砼+4cm厚的AC-16C中粒式沥青砼(各路段的行车道、主要平面交叉和桥头引道路面)、5cm厚的AC-13C细粒式沥青砼(各路段辅道和次要平面交叉)及4cm厚的AC-13C细粒 6cm厚的AC-16C中粒式沥青砼调平层(原老路路式改性SBS-C改性沥青砼+4cm ~ 面加铺路段)共计90308m2,拟采用1台QB300C强制间歇式沥青混合料搅拌设备(300t/h)进行拌和,1台ABG423混合料摊铺机(12m)进行摊铺。 2、机械设备配制 3、施工准备 参加前一工序的验收交接工作,下承层表面应平整坚实,其高程宽度、平整度、密实度均应符合设计要求,并有现场监理工程师工序验收的合格签认。下承层表面的卸陷应及时处理,施工前应对下承层做全面检查,建立严格的交接制度。 铺筑一段200m的试验路段,以此检验施工方案、沥青混合料配合比,测定松铺厚度及施工机械性能。并有针对性地收集松铺厚度、压实度与碾压遍数的关系等数据,试验路段结束后,编制试验路段总结报告,经监理工程师批准后,用以指导全面施工。

土石坝-沥青混凝土心墙坝

土石坝设计任务书 水工本水工建筑物课设 课程地位、作用: 土石坝课程设计是《水工建筑物》教学中的一个重要的教学环节之一,它是高等教育中培养水利水电工程专业应用型高等专门人才的一次专题实训环节,是在定岗实践的基础上通过对典型的,有代表性的已建或在建工程的实际资料分析,结合生产实际,进行水利水电工程枢纽设计,提高专业基本技能及工作能力的一次指导性实训课程。其任务主要有: 1、通过课程设计使学生学会综合运用基础知识和专业理论知识,进行水利工程设计的方法和步骤。 2、培养学生善于运用设计图册、国家标准规范、熟悉计算方法,提高计算能力,专业绘图以及编写设计文件等基本技能。 3、提高学生分析问题、解决问题、独立工作的能力。 4、通过课程设计全面考察,了解学生在校期间的学习质量,从而发现教学中存在的问题,为进一步进行教学改革提供依据。 工程概况: 水库位于G县H河支流Q河上游,控制流域面积198km2,水库总库容330万m3。枢纽工程包括大坝和位于左岸的输水洞。其中主坝坝高为71m,坝轴线全长265m,顶宽7m。坝顶高程3281m,设计、校核洪水位和正常蓄水位均为3278m,大坝按三级建筑物设计,设计标准按50年一遇洪水设计,

500年一遇校核。坝址处河床为洪积、冲积砂砾石覆盖层,最大厚度13m。在施工中进行覆盖层探深试验,平均干容重达23.5k,渗透系数为20.9~94.5m/d。 设计任务: 1 坝体结构设计 根据工程概况确定合理土坝形式,其中包括坝体防渗体形式及材料,坝壳材料,排水体类型,以及坝基防渗处理措施。 2 坝体剖面设计 在已知坝顶高程坝顶宽度条件下,根据所确定的坝体结构,假定土坝的上游及下游坡率,并在米格纸上绘出土坝的最大剖面图。 3 渗流计算 根据已确定的坝体结构形式选用相应的水力学公式计算出最大剖面处单宽流量以及浸润线方程并会在米格纸上。(仅考虑外稳定渗流期一种工况,此时下游水深为5m) 4 坝坡稳定计算 应用圆弧滑动法,找出稳定渗流期坝体下游坡最小安全系数kmin所对应圆心的大致区域。并至少计算出一个安全系数k,并在米格纸上绘出过程。 5 细部构造设计 包括坝顶、护坡、反滤层、坝体及坝基有防渗透、排水、坝坡排水沟

沥青混凝土路面施工方案

嘉峪关市棚户区五一路提升改造工程 沥 青 路 面 施 工 方 案 编制单位: 编制人: 审批人: 审批日期:

工程概况 工程概况 1.工程名称:嘉峪关市棚户区五一路提升改造工程(第标段) 2.建设地点:嘉峪关市 3.建设单位:嘉峪关市建设局 4.设计单位:中国市政工程西北设计研究院有限公司 5.监理单位:嘉峪关市建设工程监理有限责任公司 道路工程施工方案 道路施工工序: 测量——清表拆除——土石方——路基——路面工程 道路施工难点为新旧道路连接处的处理,本工程道路施工以此为重点,由于道路连接处不易夯实,回填不易达到设计要求的密实度,为此,与连接处计划回填天然级配砂石。能确保回填质量,保证道路的整体质量。 土石方工程 1、清表拆除工程 本项目拆除工程包括原有沥青砼路面的拆除、原路面基层的拆除、原混凝土的拆除。 拆除工程采用机械拆除结合人工清理的方式进行,用装载机和切割机结合人工清除路基范围内原地表处的旧有结构,然后用平地机整平场地,测量人员同时核对宽度。最后用压路机碾压、洒水直到密实度达到要求后报请监理工程师验收。 2、土方开挖工程 本工程土方开挖主要为道路土方开挖。 路基土方开挖采用机械进行。 (1)、路基开挖采用挖掘机横挖法,以机动车道、非机动车道和人行道整个横断面的宽度和深度,从一端或两端逐渐向前开挖。 (2)、挖除的废料堆放在经过行政审批推料点。

(4)、挖方路基施工标高,因考虑其压实的下沉量,其值由试验确定。 (5)、路基开挖后,用平地机整平,压路机碾压后按土方路基检测项目进行质量检验。 路基工程 1、测量放线 根据主路路线中桩、设计图、路基填方施工工艺和规范规定,定出道路占地线、路堤坡脚、护坡道等具体位置。在距路中一定安全距离处设置控制桩,其间隔为150m,桩上用红漆标设置明显标示。 2、特殊路基处理 本合同道路多为旧路渣土需清除。根据设计要求,机动车道、非机动车道及人行道路基均需处理。因此为增加地基承载力,增强路基稳定性,使普通土壤集结成为稳定、坚实的整体路基结构。 3、填筑 路基填筑按照非机动车道及人行道横断面全宽并按设计道路平行线逐层向上填筑。原地面不平时,由最低处分层填筑。 每填一层进行压实度检查,合格后再填筑下一层。每层填土铺设的宽度超出每层路堤的设计宽度20—40cm,以保证修整路基边坡后的路堤边缘有足够的压实度。对于填方作业段的接茬处,未在同一时间填筑的,则先填地段按1:1的坡度分层留台阶,台阶宽度大于50cm;若两个地段同时填筑,则分层相互交迭衔接,其搭接长度不小于2m。填方分层平行摊铺,分层最大松铺厚度土不超过25cm,砂砾不超过30cm。 4、路基压实 首先确定填料的最佳含水量、最大干密度以及其它技术指标。在路基填筑前从回填料中收取具有代表性的土样进行击实试验以确定以上指标。现场每层填方压实度采用灌砂法(砂砾)检测,合格后方可进行下一层填筑,路基压实度具体规定见设计图纸。 机械碾压前对填料的松铺厚度、平整度、含水量进行检查,合格后方可进行碾压,碾压机械采用振动压路机和轮胎压路机,碾压时第一遍静压,速度先慢后快,最大速度不宜超过4km/h,先弱振后强振。直线段由两边向中间,小半径曲
