《预制装配式钢筋混凝土排水检查井标准图集》(试行)
- 格式:pdf
- 大小:4.32 MB
- 文档页数:46
附件:青岛市预制装配式混凝土检查井、雨水斗消耗量定额二〇一二年七月- 3 -编制说明本补充定额为一次性补充定额,依据《青岛市城市道路检查井技术导则》(试行)、《青岛市城市道路检查井通用图集》(试行)及《预制装配式检查井施工工法》,并结合李沧东部43号线(世园大道)工程实例进行测算编制。
一、统一说明1.本补充定额包括预制装配式钢筋混凝土检查井、预制混凝土装配式雨水斗共二节17个子目。
2.检查井与雨水斗均采用预制装配式钢筋砼结构,预制构件的吊装、座浆及就位均按人工配合机械施工考虑。
3.构件吊装机械按16t汽车式起重机考虑,施工方式及机械型号不同时不予调整。
4.材料及构件施工现场内运输距离均按150m综合取定。
预制构件均按场外预制加工考虑。
5.本补充定额不含土石方挖填及弃碴外运,发生时另计。
6.本补充定额包含检查井和雨水斗的坑底夯实,但未考虑地基达不到规定承载力要求时需采取的基础处理措施,发生时另计。
7.检查井和雨水斗井口处理道路基层均按人工拆除考虑,施- 4 -工方式及拆除量已综合取定,不再调整。
8.井(斗)底垫层砼、井(斗)室上部及周边回填砼、雨水斗连接管道插口处填塞砼均按商砼现浇考虑。
9.其他材料费以占材料费(不含主材)的1%计。
二、预制装配式钢筋混凝土检查井1.本节定额包括:φ1000圆形检查井、φ1500圆形检查井、1360×1360矩形检查井、1600×1600矩形检查井及“φ700井筒增减”,共9个子目。
2.本节定额按雨水井、污水井综合取定,使用时不区分雨、污水井,也不区分直通、三通及四通井,均按不同井深套用定额。
3.本节定额检查井“井深”是指井底底板顶至井盖顶的高度。
4.φ1000圆形检查井,当井深H<3.0m时,套用井深H=2.0m 定额,另套“φ700井筒增减”子目调整井深;当井深H≥3.0m 时,套用井深H=3.0m定额,另套“φ700井筒增减”子目调整井深。

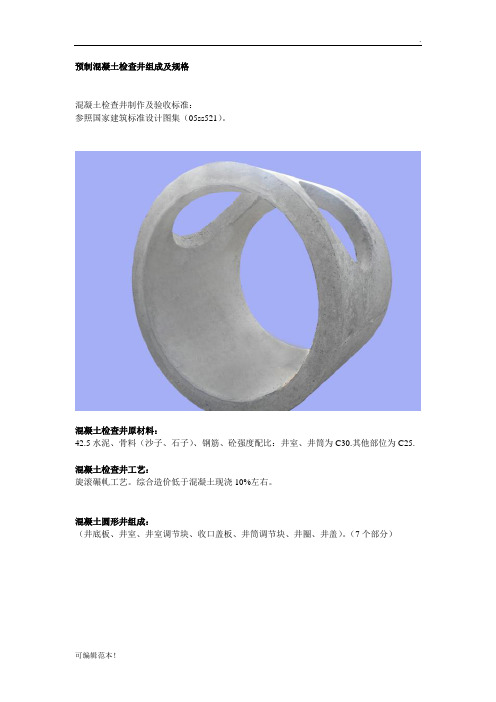

预制混凝土检查井组成及规格混凝土检查井制作及验收标准:参照国家建筑标准设计图集(05ss521)。
混凝土检查井原材料:42.5水泥、骨料(沙子、石子)、钢筋、砼强度配比:井室、井筒为C30.其他部位为C25.混凝土检查井工艺:旋滚碾軋工艺。
综合造价低于混凝土现浇10%左右。
混凝土圆形井组成:(井底板、井室、井室调节块、收口盖板、井筒调节块、井圈、井盖)。
(7个部分)混凝土矩形井的组成:下井室、上井室、井筒调节块、井圈、井盖。
(5个部分)。
备注说明:检查井Ф1米、Ф1.2米、Ф1.5米,规格的利用收口盖板收到700后,用Ф700井节调整高度升至地面,最后一节是井圈,井圈上固定井盖。
雨污水井4种:Ф700、Ф1000、Ф1200、Ф1500。
井室高度:1、Ф700、Ф1000井高:1米。
2、Ф1200井高:有1米、1.3米。
3、Ф1500井高:有1米、1.53米。
厚度:Ф700、Ф1米厚度10公分。
Ф1.2米厚度12公分、Ф1.5米厚度15公分。
备注说明:1、井室底板厚度和井室厚度相同。
2、井设在人行、车行道上:井盖顶与路面平。
3、井设在绿地上:井盖顶高出地面5公分。
4、检查井内不设固定爬梯,每100口送一个软爬梯。
施工要求:1、基础做法:井底应夯实,密实度95%以上,铺设10公分碎石或c15垫层。
2、井筒连接方式:采用企口式,1:2防水砂浆座浆。
3、检查井与管道连接方式:不同管材分别处理,水泥管应凿毛。
用1:2膨胀砂浆处理。
其他管材按照管材要求处理。
(——以上均由潮白水处理整理发布)。
预制钢筋混凝土装配式检查井施工工法青岛第一市政水务公司1 前言检查井是地下管道中重要的构筑物,对城市功能的发挥、环境保护及人民生活都有着重要影响.目前我国地下管道检查井的用材及施工工艺还比较落后,主要采用黏土砖砌筑,已落后于我国城市的快速发展.我公司在工程实践中进行了预制检查井的施工并总结了许多经验,结合相关规定和标准,编写形成了本工法.2 工法特点2.1 本工法的预制装配式检查井能有效的防止检查井的周边裂纹、沉降等质量通病。
2。
2装配式检查井具,在施工周期、工程质量、结构强度、快捷拼装、受施工人员专业技术水平影响等方面具备明显优点。
3 适用范围本工法能广泛的应用于各类管网的施工,适用性较广。
4 工艺原理工厂化生产预制检查井,可以保证检查井质量稳定,防止质量通病产生,同时安装快捷、方便,保证工期。
5 技术准备技术人员熟悉相关图纸及规范要求,施工工人必须先进行相应的技术培训,培训内容包括设计图纸、施工要点、保护措施等。
6 工艺及操作要点6.1工艺流程工艺流程如下:施工准备→基坑开挖及坑壁支护→地基处理、垫层施工→井室拼装、连接管道→盖板吊装→流槽施工→肥槽回填→井口处理→闭水试验(如有需要)→回填→井盖安装→验收。
6.2 施工操作要点6。
2。
1高程复核测量放线用全站仪进行检查井位和水准仪进行高程复核,具体要求如下表:6。
2.2 检查井底基础施工进行基底处理,按规范进行高程、平整度、地基承载力等项目的检查.地基承载力特征值符合设计要求(无要求的应达到100kPa)。
垫层注意控制高程和水平。
6。
2.3 井室拼装、盖板吊装装配式预制检查井吊装使用16T汽车吊,各调节拼块之间,垂直方向的接缝为企口连接,由1:2防水水泥砂浆或聚氨酯搀和水泥砂浆密封.安装时注意井室垂直,注意井室预留口轴线与管道轴线相符合。
盖板安装注意平整,高程控制低于路基顶标高.图6。
2。
3—1井室拼装图 6.2。
3-2 井室与盖板拼装6.2.4 管道与检查井衔接检查井与管道连接一般采用管顶平接,用1:2防水水泥砂浆或聚氨酯搀和水泥砂浆嵌缝封堵。
预制装配式钢筋混凝土排水检查井施工工法一、前言随着城市化进程的加快,城市的排水系统建设也愈加复杂。
其中,排水检查井的建设是非常重要的环节,它的主要作用是排放、检查和清理污水管道中的杂物,是城市排水系统中不可或缺的组成部分。
然而,传统的检查井建设工艺存在一定的缺陷,例如工期长、投资高、劳动强度大等,已经不能适应现代建设需求。
因此,在这种情况下,预制装配式钢筋混凝土排水检查井成为了一种新型的排水检查井建设方法。
二、工法特点预制装配式钢筋混凝土排水检查井是一种先制作好模块,然后现场组装的建筑方式。
相较于传统的建设方式,它具有以下几个鲜明的特点:1. 施工速度快:预制构件可以提前生产,在现场直接组装,节约了大量施工时间。
2. 造价低廉:预制构件的生产过程中,不需要租用独立的施工现场,减少了人工和材料的成本,可以大大降低建设成本。
3. 施工难度小:预制构件为标准化生产,现场组装时,只需进行简单的安装和拼接即可,施工难度小,操作简便。
4. 质量稳定:预制构件在生产时,材料、配比经过精确的计算和调配,具有更好的抗压、抗弯、抗震等性能,保证了排水检查井的质量稳定性。
三、适应范围预制装配式钢筋混凝土排水检查井适用于城市的排水系统建设项目,包括下水道、雨水管道、污水管道等。
无论是新建项目还是旧工程改造,都可以采用这种先制作好模块,现场组装的建筑方式。
四、工艺原理1. 施工工法与实际工程之间的联系预制构件工艺原理是对预制装配式钢筋混凝土排水检查井的施工流程、材料使用、施工要点等进行综合分析,并与实际工程需求做出连接,从而确保施工符合设计要求、充分发挥技术优势和实现施工目标要求。
预制构件是整个工法的核心,其生产需要施工施工单位提供具体的生产要求和相关技术参数,以确保制造的构件符合质量要求。
2. 采取的技术措施(1)制定详细的工艺流程。
在施工前,制定施工方案和工艺流程,制定施工工序、安全措施、质量控制措施和环保措施等。
(2)严格管理施工过程。
预制钢筋混凝土装配式检查井工法流程为:施工准备→基坑开挖及坑壁支护→地基处理及砂砾垫层铺设→检查井安装→管道与检查井连接→流槽施工→路面井圈及井盖安装→闭水试验(如有需要)→回填→验收。
对于明开槽排水管道施工,可以采用开槽后逐节下管、遇井吊装的方法施工;也可以采用预留井位、先下管、最后吊装井体的方法施工.对于顶管施工,宜采用精确测量井位、先开槽吊装井室,而后将管体顶入井室预留孔的方法进行施工。
无论采用哪种施工方法,为达到地基均匀承载的效果,预制装配式混凝土排水检查井井室底板下面都必须预先铺设5~10cm厚度的砂砾垫层。
预制装配式混凝土排水检查井各部分之间设计为企口,并在吊装时采用防水砂浆“座浆”。
预制装配式混凝土排水检查井与管道,通过预留孔并在四周填充防水砂浆形成刚性连接。
管道和井体的差异沉降靠第一节、第二节管之间的柔性接口的变形解决.由于避免使用粘土砖砌筑和现场湿混凝土作业,明显提高了工效。
快速闭水试压后即可还土,可以做到边开挖、边铺管、边装井、边还土、边修路。
预制装配式混凝土排水检查井的整体性能好、与管道连接效果好,也提高了排水管道的总体质量。
作为粘土砖砌筑检查井的替代产品,预制装配式混凝土排水检查井适用于建筑小区、一般工业与市政排水工程和抗震设防烈度为8度及8度以下地区。
可用在通行(汽-超20级)重车的城市道路下埋的排水管道工程中。
地面覆土最大深度(自地面至检查井底板内表面)通常为6m,地下水位不高于地面以下0.5m.装配式混凝土检查井的技术关键可以概括为:1.既能满足新建又能满足更新需要的通用井体结构形式和模数系列的确定。
2。
便于运输、吊装、施工的井室、井筒分段形式和预留孔位的技巧。
3。
可靠易行的井室、井筒和接入管之间防水和密封处理。
钢筋混凝土、钢筋混凝土结构设计工艺及施工方法与规范1、聚丙烯纤维增强预制钢筋混凝土方桩的制作方法2、一种预应力钢筋混凝土井壁管及其制作方法3、一种中厚矿体空场采矿法钢筋混凝土人工底柱构筑方法4、用于钢筋混凝土中钢筋保护的方法5、一种内部设置有内芯的钢筋混凝土结构及其施工方法6、钢筋混凝土构件中钢筋腐蚀的检测方法7、钢筋的对接螺柱焊方法及其装置,以及钢筋混凝土构造物的修补、扩张施工法8、钢筋混凝土结构外铆钢板加固法及其专用铆钉9、修复钢筋混凝土结构裂缝的电化学沉积方法10、水下钢筋混凝土构筑物的施工方法11、钢筋混凝土预制桩端部注浆法12、钢筋混凝土仿古建筑涂料处理方法13、一种新的预应力钢筋混凝土结构及其施工方法14、钢筋混凝土梁的钢筋尺寸的确定方法及其改进15、建筑物支承结构钢筋混凝土柱与包括这类柱的建筑结构16、钢筋混凝土或预应力混凝土半顶制建筑结构17、现场叠层生产预应力钢筋混凝土拱型屋面大板18、钢筋混凝土叠合空心楼板施工方法19、建筑物用的钢筋混凝土组合构件20、钢筋混凝土构件质量的无损伤检测方法21、大跨度钢筋混凝土拱的半刚性骨架锚索假载施工法22、制造经衬套的钢筋混凝土管的方法23、组合式联锁钢筋混凝土预制构件和垂直成槽取土机24、现浇钢筋混凝土拱板屋盖25、预应力钢筋混凝土芯棒加气轻骨料混凝土复合屋面板26、一种钢筋混凝土预制板27、检查井钢筋混凝土井盖及其制备法28、钢筋混凝土浴盆模及其制造方法29、用于阴极保护钢筋混凝土结构的导电层30、钢筋混凝土雨水箅子及其制备方法31、抗震、保温的全中空钢筋混凝土砌块32、组合联锁钢筋混凝土预制构件修建地下工程直接沉插方法及其装置33、检查井钢筋混凝土井盖制备法34、钢筋混凝土圆桩截断机35、改型钢筋混凝土圆孔板36、钢筋混凝土37、钢筋混凝土防腐蚀电杆38、滑动双向预应力钢筋混凝土刚性防水屋面施工法39、用钢筋混凝土建造卫星电视抛物面天线的方法40、钢筋混凝土旋冲桩及其施工方法41、钢筋混凝土筒仓空心仓壁设计42、双层钢筋混凝土板面和轻混凝土腹板的夹心保温、隔音板构件43、钢筋混凝土构件裂缝的修复方法44、超长钢筋混凝土结构无缝设计施工方法45、一种钢筋混凝土构件成型方法46、仿玉轻质钢筋混凝土推拉窗及其生产方法和模具47、钢筋混凝土灌筑桩的施工工艺及其设备48、全预制钢筋混凝土框架施工工艺49、一种钢筋混凝土构件成型组合模板50、大跨度后张的钢筋混凝土桁架及其制造方法51、钢筋混凝土构件成型组合模板52、灌注钢筋混凝土桩的工艺方法53、钢筋混凝土主体结构施工图平面整体表示法54、地下室建筑中用含钢管高强柱的钢筋混凝土柱及施工方法55、预制装配式钢筋混凝土隧道及道施工工艺56、钢筋混凝土夯扩灌注桩成桩工艺及其工具57、拼装式钢筋混凝土盒子结构和制法58、等边三角形钢筋混凝土型材59、钢筋混凝土梁板结构设计计算尺60、钢筋混凝土构造体,其制作方法及模框材料61、编织法钢筋混凝土建筑62、大口径钢胎钢筋混凝土复合管道的制作方法63、钢筋混凝土劲芯水泥土复合桩的制造方法及其桩和施工设备64、可回收预应力钢筋混凝土护坡桩工法65、由钢筋混凝土构造形成的1层楼2层居住型公寓大楼的构造形式66、钢筋混凝土轨枕预应力弧形块张拉装置67、一种提高钢筋混凝土耐腐蚀性的方法68、钢筋混凝土部件浇筑一体化不取出式夹心模具暗框架结构69、三角万向导引均衡受力的钢筋混凝土结构70、钢筋混凝土灌注桩可扩变径钻孔机构71、钢筋混凝土结构夹心模暗桁架剪力墙72、钢筋混凝土网格结构框撑耗能减震剪力墙73、钢筋混凝土圆管端口变截面管节及预制方法74、“三角万向导引均衡受力”钢筋混凝土建筑工程结构75、一种钢筋混凝土深机井管76、三角万向导引均衡受力的钢筋混凝土结构77、建筑框架梁体柱体预制钢筋混凝土模板及施工安装工艺78、钢筋混凝土裂缝补强施工法79、石板、钢筋混凝土楼板浇筑法80、钢构钢骨钢筋混凝土施工法81、钢筋混凝土分缝柱及其制造方法82、普通钢筋混凝土与预应力混凝土的连接技术83、钢筋混凝土预制桩高压喷浆沉桩工艺84、钢筋混凝土预制桩钻孔取土植入桩工艺85、纤维增强塑料管-钢筋混凝土组合构件86、一种不需扎结钢筋的无序碎钢筋混凝土及其制取使用方法87、钢筋混凝土保护壳的开口周围的环板88、用于电化学修复受腐蚀损害的钢筋混凝土的组合电极及其操纵方法89、钢筋混凝土预制板90、现浇钢筋混凝土空心板专用成孔空心管91、钢筋混凝土构件中的钢筋搭接、锚固方法92、一种再利用价值很低的钢筋混凝土路面沟盖及其制取方法93、钢筋混凝土结构的桁网钢结构架94、无碴轨道钢筋混凝土桩网结构路基及其构筑方法95、变电所的钢筋混凝土防洪墙体系96、透气性隔热复合板及钢筋混凝土外隔热建筑物的外墙结构97、用于钢筋混凝土涵管的钢筋绑扎的活动支架98、钢筋混凝土结构预制的完整墙板组装的房屋99、一种L型钢筋混凝土加强路缘石结构及其构造方法100、复合式一次性浇注钢筋混凝土聚苯板保温板101、无碴轨道钢筋混凝土桩网施工方法102、注浆帷幕结合钢筋混凝土护圈施工方法103、钢筋混凝土池井无渗漏结构和防渗漏方法104、钢筋混凝土烟囱的施工方法105、一种钢筋混凝土腐蚀监/检测用埋置式参比电极106、提高钢筋混凝土结构耐久性的方法107、大气环境中钢筋混凝土牺牲阳极阴极保护装置及其方法108、局部表面设置钢板增强层的钢筋混凝土结构109、张合式不同屈服点钢筋混凝土弹性耗能铰110、一种预制钢筋混凝土管桩的结构及其制作方法111、现场灌注大直径钢筋混凝土管桩的工艺方法和设备112、先制饰面后浇钢筋混凝土建筑设施的制作工艺113、纤维增强塑料网箍钢筋混凝土结构114、钢筋混凝土预制空心方桩橡胶囊固定器115、两层或两层以上的钢筋混凝土墙组合成一体的组合钢筋混凝土墙结构116、大跨度钢筋混凝土组合砌体网格梁117、一种钢筋混凝土空心楼板118、悬辊式承插口钢筋混凝土管制管机119、无刚性底板钢筋混凝土水池及其施工方法120、添翼钢筋混凝土灌注支护止水桩及其施工方法121、预置空心构件式现浇钢筋混凝土真空楼板122、一种带肋预应力钢筋混凝土预制构件板123、一种钢筋混凝土空心楼板124、一种无序碎钢筋混凝土的喷涂用途125、一种钢筋混凝土空心预制构件板126、钢筋混凝土旋冲桩的施工方法127、轻钢与重钢或钢筋混凝土框架结合的混合建筑结构128、一种钢筋混凝土预制件129、制造钢筋混凝土构件的装置130、轻型桁架式钢筋混凝土组合楼板及其工艺方法131、用于建筑的质轻绝缘钢筋混凝土结构组件132、箱形空心胎模与钢筋混凝土箱形空心板梁133、一种钢筋混凝土拼接楼板及其施工方法134、一种钢筋混凝土空心预制构件板135、现浇钢筋混凝土空心楼板的制作施工方法136、一种钢筋混凝土空心楼板137、软土层建筑物采用带有钢筋混凝土根桩的地梁的基础结构138、一种带肋钢筋混凝土预制构件板139、一种钢筋混凝土抗裂板140、锚栓及钢筋混凝土结构件外锚钢加固方法141、一种钢筋混凝土拼装楼板142、地下钢筋混凝土管道接头防水堵漏修复方法143、钢筋混凝土制成的立体停车场及其施工方法144、一种钢筋混凝土排水管生产工艺145、钢筋混凝土重力坝146、超薄超长钢筋混凝土结构无缝施工方法147、一种含有阻裂增强层的复合钢筋混凝土梁及其制作方法148、一种钢筋混凝土屋顶浇筑技术及专用真空管149、钢-钢筋混凝土全预制装配式结构150、钢筋混凝土烟囱折叠爆破拆除方法151、用钢筋混凝土预制板制造板块组合结构152、钢筋混凝土密肋井字大板楼盖及其制作方法153、在钢筋混凝土上进行高精度水平钻孔施工方法及装置154、钢筋混凝土楼板的施工方法以及模板155、一种钢筋混凝土双层楼板156、现浇钢筋混凝土空心无梁楼盖筒芯及生产工艺157、箱形胎模与钢筋混凝土箱形构件158、现浇钢筋混凝土空心板受力成孔空心管及其制造方法159、碳纤维复合材料加固钢筋混凝土结构后的荷载效应监测仪160、一种软基钢筋混凝土空心板式道路的修建方法161、双钢筋混凝土和三钢筋混凝土162、板件组合结构制造方法及钢筋混凝土预制板件和张紧装置163、预制预应力钢筋混凝土底板、具有其的桥梁及其施工方法164、一种钢筋混凝土预制构件165、一种钢筋混凝土填充组合体构件166、含有烷氧基的磷氧酸酯用作钢筋混凝土缓蚀剂的用途167、低温地热能转换预制钢筋混凝土方桩168、钢骨钢筋混凝土结构预铸工法169、一种钢筋混凝土电化学除盐电解质溶液170、异型角钢钢筋混凝土结构以及结构、构件组合171、电探法钢筋混凝土和预应力混凝土施工质量监控的技术172、预制钢筋混凝土涵洞∏形构件模具173、预制钢筋混凝土涵洞┴形构件模具174、钢筋混凝土矩形柱加固方法175、含碳纤维钢筋混凝土预制件制备方法及使用方法176、装配式钢筋混凝土厂房柱脚的绝缘方法及构造177、钢筋混凝土阻锈剂178、一种钢筋混凝土路面构件179、现浇钢筋混凝土隔音楼板及其施工方法180、一种钢筋混凝土抗裂墙及其施工方法181、一种钢筋混凝土密肋楼板182、用于钢筋混凝土结构中使用的混凝土组合物的防腐添加剂组合物183、钢筋混凝土构件的预制自保温保护层板184、钢筋混凝土结构建筑物的通电拆除法185、钢筋混凝土构件中钢筋腐蚀长期监测传感器186、一种钢筋混凝土大空间坡屋顶设计方法187、一种用于大弯矩高强度钢筋混凝土电杆的混凝土188、配置斜向钢筋的钢筋混凝土承台及其制作方法189、钢筋混凝土扩底预制桩190、带腋撑的钢筋混凝土框架结构191、钢筋混凝土不锈钢管柱192、三维弧形钢筋混凝土结构模板及施工方法193、热固塑料钢筋混凝土复合人造石板194、圆碳纤维增强塑料钢管混凝土柱与钢筋混凝土框架梁的节点195、一种钢管混凝土柱与钢筋混凝土梁的节点及其加工方法196、一种钢筋混凝土阻锈剂197、钢筋混凝土构件中钢筋腐蚀的检测方法198、内置横向预应力钢筋混凝土梁199、现浇钢筋混凝土输水管水压试验方法200、现浇X形钢筋混凝土桩施工方法201、多层恒压水蓄冷钢筋混凝土水塔202、一种钢筋混凝土圆管涵洞的止水处理方法203、大跨度钢筋混凝土拱形结构免预压施工工艺204、外置横向预应力钢筋混凝土梁205、钢筋混凝土抗裂墙206、钢筋混凝土梁板加固方法207、一种预制钢筋混凝土异形截面桩208、磁悬浮钢筋混凝土筑造冲压喷气式翼形风帆风力发电机209、非钢筋混凝土锚的受控变质210、一种无梁楼盖连接钢筋混凝土柱的环式钢牛腿节点211、钢骨钢筋混凝土结构的钢梁接合结构212、钢筋混凝土结构物的连接方法213、钢筋混凝土实验教学综合加载装置214、钢筋混凝土桥墩的牺牲阳极保护方法215、钢筋混凝土外隔热建筑物的透湿性外墙结构、所使用的复合镶板及墙裙分界沿五金件216、一种防止产生电磁波、通讯屏障的钢筋混凝土用构件217、钢筋混凝土阴极保护用金属氧化物阳极的制备方法218、有限自约束钢筋混凝土板类受弯构件及其制作方法219、现浇钢筋混凝土空心楼盖220、抗倒塌柱顶部分滑移钢筋混凝土框架结构221、钢筋混凝土旋梯模具式模板及其施工方法222、钢筋混凝土表面防腐剂223、现浇钢筋混凝土空心楼盖箱体组合内模施工方法224、一种含钢板的钢筋混凝土预制件225、钢筋混凝土的腐蚀抑制剂226、内置轻质砌块的钢筋混凝土楼板及其施工方法227、钢筋混凝土结构深井曝气废水处理装置及其制备方法228、深基坑钢筋混凝土围护桩及其制造与埋置方法229、一种钢筋混凝土锁口梁及其支护基坑的方法230、蒸压加气混凝土与钢筋混凝土组合结构及应用231、蜂窝钢骨混凝土柱与钢筋混凝土梁框架节点232、钢筋混凝土与玻璃钢夹砂复合管及其成型工艺233、可用于钢筋混凝土结构中的导电砂浆材料及其制备方法234、向钢筋混凝土建筑物的混凝土外墙上外铺设复合镶板的施工方法235、大跨度箱形变截面钢筋混凝土拱施工方法236、钢筋混凝土建筑物逆作法施工工艺237、用于钢筋混凝土施工中钢筋或箍筋的定位方法238、钢制承插口预应力钢筋混凝土保温管239、砖墙钢筋混凝土壁柱结构240、一种用于监测钢筋混凝土结构腐蚀的多功能传感器241、具有阻锈功能的钢筋混凝土用合成纤维及其制备方法242、钢筋混凝土桩的施工方法243、具有剪切消能作用的钢筋混凝土消能剪力墙及其成形方法244、钢制承插口玻璃钢钢筋混凝土管245、长螺旋钻机压灌钢筋混凝土新技术246、内置塑料套筒承插口预应力钢筋混凝土管247、管芯外衬塑料套筒承插口预应力钢筋混凝土管248、塑料内衬筒承插口预应力钢筋混凝土管249、塑料内衬筒承插口预应力玻璃钢钢筋混凝土管250、钢制承插口预应力玻璃钢外护钢筋混凝土管251、用于防止海岸侵蚀的三棱锥型钢筋混凝土挡块252、新型钢制承插口预应力钢筋混凝土管253、砌体-钢筋混凝土筒体结构及其施工方法254、钢套筒钢筋混凝土管255、预制钢筋混凝土独户式住宅和用于装配所述住宅的方法256、碳化钢筋混凝土的电化学再碱化方法257、一种石膏钢筋混凝土建筑体系258、再生混合钢筋混凝土梁及其施工方法259、钢筋混凝土用中高强度箍筋用钢筋及其制造方法260、钢筋混凝土预制件连接装置261、用于钢筋混凝土支撑爆破工程的安全防护体系262、钢筋混凝土肋拱桥的箱型封闭加固方法263、钢筋混凝土桥梁墩柱结构264、带盖梁或Y型异形钢筋混凝土墩柱一次成形施工方法265、圆钢管混凝土柱与钢筋混凝土楼盖连接的节点及制作方法266、一种填充减荷盒构件现浇钢筋混凝土板267、钢筋混凝土肋拱桥加固效果的评价方法268、一种使钢槽罐的钢筋混凝土基础顶板均匀受力的方法269、钢筋混凝土柱状建筑物的使用碳纤维的韧性增强改建方法270、大型现浇钢筋混凝土进水道及涡壳的施工方法271、一种填充减荷盒构件现浇钢筋混凝土板272、一种填充减荷盒构件现浇钢筋混凝土板273、周支承足尺钢筋混凝土双向板抗火试验装置及其实现方法274、柱支承足尺钢筋混凝土双向板抗火试验装置及其实现方法275、一种预应力钢筋混凝土双T板及其胎模和生产方法276、预应力钢筋混凝土碟形板下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!毕业论文致谢词我的毕业论文是在韦xx老师的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启迪,论文凝聚着他的血汗,他以严谨的治学态度和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心的谢意这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思维及专业技能的培养,他们在学业上的心细指导为我工作和继续学习打下了良好的基础,在这里我要像诸位老师深深的鞠上一躬!特别是我的班主任吴廷川老师,虽然他不是我的专业老师,但是在这三年来,在思想以及生活上给予我鼓舞与关怀让我走出了很多失落的时候,“明师之恩,诚为过于天地,重于父母”,对吴老师的感激之情我无法用语言来表达,在此向吴老师致以最崇高的敬意和最真诚的谢意!感谢这三年来我的朋友以及汽修0932班的四十多位同学对我的学习,生活和工作的支持和关心.三年来我们真心相待,和睦共处,不是兄弟胜是兄弟!正是一路上有你们我的求学生涯才不会感到孤独,马上就要各奔前程了,希望(,请保留此标记。
预制装配式混凝土检查井在市政排水工程中的应用分析摘要:为减少施工污染、提升劳动生产效率和质量安全水平、加快施工进度、促进行业进步多个地区开始推进预制装配式排水检查井使用。
本文主要根据《预制装配式钢筋混凝土排水检查井技术指引(试行)》中的预制装配式检查井的做法,针对各种尺寸的预制装配式检查井的不同井深、不同的接入检查井支管数量、不同的上下游管道衔接方式对预制装配式检查井的各种典型组合形式进行分析研究。
关键词:预制装配式检查井;管井连接;检查井井筒;检查井组合形式1、引言在设计及施工过程中,由于上下游接入检查井的管道有多条,接入管道的管径、标高有差别,设计、施工经验不足等原因。
导致装配式检查井组装时经常需要现场钻孔供上下游管道接入,出现检查井结构受损、管井衔接位置密封性较差、容易渗水等问题。
以上问题将对检查井施工质量及使用年限带来不利影响。
所以需进一步研究各种工况时装配式检查井的组合方式,以便更好的指导设计与施工。
2、预制装配式检查井简介图一预制装配式检查井构造图如图一所示,预制装配式检查井由井盖、井座、上部井室(包含井座及调节井筒)、中部井室(包含接管井筒及调节井筒)、下部井室(底部井筒)组成,一般用预制砼调节环调节井面与路面的高差。
其中,底部井筒由底板和连接管道的井筒构成,一般为整体预制,其常用高度及对应主管管径见表一。
表一不同管径对应的底部井筒高度接管井筒常用高度别对应接入的管道直径见表二。
表二不同管径对应的接管井筒高度不同直径的管道对应的检查井尺寸如表三所示。
表三不同管径对应的检查井尺寸调节井筒常用高度为100mm、200mm及500mm,也可根据用户需要定制其他规格调节井筒。
井座高度为200mm,井座以上至路面的高差用预制砼调节环调节,保证井盖与设计路面齐平。
3、预制装配式排水检查井组合形式分析排水检查井上下游管道衔接方式宜管顶平接或跌水连接,保证上游管内底标高不低于下游管内底标高。
上下游管道按管顶平接时,无论进出水管管径是否一致,进出水管均可在底部井筒位置接入检查井。
排水工程设计说明1设计依据相关规范(1)C室外给水设计规范》(GB5OO13 - 2006)(2)《室外排水设计规范》(GB50014 - 2006<2016年版》)(3)《城市供水水质标准》(O/T206 - 2005)(4)£城市给水工程规划规范》(GB5O282 - 2016)(5)女混凝土结构设计规范》(GB5OO1O-2O1O)(6)《给水排水管道工程施工及验收规范3(GB50268 - 2008)(7)《混凝上和钢筋混凝土排水管》GB/T11836 - 2009(8)《建筑基坑支护技术规程》(JGJ 120-2012)(9)£建筑地基处理技术规范》(JGJ 79-2012)(10)《建筑地把基础设计规范》(GB 50(X)7-2011)(11)《混凝上结构设计规范》<GB 50010-2015)(12)X建筑抗震设计规范》(GB 50011-2010)(13)名钢结构设计规范》(GB 50017-2003)(14)《给水排水工程构筑物结构设计规范9 (GB 50069-2016)(15)《地F工程防水技术规范》(GB 50108-2008)(16)£建筑结构荷载规范》(GB 50009-2012)(17)《建筑基坑工程监测技术规范3 (GB 5297-2009)(18《公路桥涵地基与基础设讨规范3 <JTGD63-2(X)7)(19)《广东省建筑基坑支护工程技术规程》(DBJ,T 15-20-97)(20)£城市工程管线综合规划规范》(GB50289-2016)(21)国家标准《检查井盖》GB/T23858 - 2009、EN124欧洲井盖标准(22)《市政公用工程设计文件编制深度规定》(2013年版)(住房和城乡建设部文件[建质【2013]57号])如以上规范进行修编或更新,以现行新的规范为准,相关指引、细那么(1)《广州市暴雨强度公式及计算图表为2011年(2)《广州市污水治理总体规划修编(2007-2020)》(3)《广州巾雨水系统总体规划(2007-2020)>(4)《广州市暴雨强度公式及计算困表》2011年(5)《广州市排水管理方法实施细那么3 (2013版)(6)广州市水务局£关于规范广州市排水检杳井井盖盖面标示的通知》(穗水排水(2009 ) 37号)(7)广州市城乡建设委员会《广州市道路设施检查井井委实施指引》《穗建督(2009J 1149号)(8)《关「增加污水管道CCTV验收要求说明》广州市污水治理有限责任公司文件穗污治[2008]19号(9)《广州市2020城市总体开展战略规划3(10)广州市中心城区排水(雨,水)防洪综合规划(2012~2030》一一白云区》(大坦沙、江高~石井片区)(送审稿2015年4月)(11)《白云创意产业集聚M控制性详细规划》(12)£广州白云区水务同关于〈云城西北沿线(白云三线.华快三期)道路I:程方案》的回复意见B广州市水务局(云水函[2015]71号)(13)广州巾关于进一步明确排水工程建设要求通知》广州内水务局(穗水规划[2017]79号)(14)£云城西北延线(白云三线•华快三期)工程初步设计技术评审会参会单位意见3 (2018年1月)(15)£广州市水务局关于推广使用预制装配式排水检查井及限制使用砂砌筑排水检查井的通知》(融水排水[2018]16号)(16)£预制装配式钢筋混凝土排水检查井标准图集(试行)》(2018年2月)(17)《预制装配式钢筋混凝土雨水口标准图集(试行)》(2018年2月)2初步设计评审专家意见回复(1)设计近期雨水溢流管径偏小,无法涓足设计流量要求,应复核调整。
附件:青岛市预制装配式混凝土检查井、雨水斗消耗量定额二〇一二年七月- 3 -编制说明本补充定额为一次性补充定额,依据《青岛市城市道路检查井技术导则》(试行)、《青岛市城市道路检查井通用图集》(试行)及《预制装配式检查井施工工法》,并结合李沧东部43号线(世园大道)工程实例进行测算编制。
一、统一说明1.本补充定额包括预制装配式钢筋混凝土检查井、预制混凝土装配式雨水斗共二节17个子目。
2.检查井与雨水斗均采用预制装配式钢筋砼结构,预制构件的吊装、座浆及就位均按人工配合机械施工考虑。
3.构件吊装机械按16t汽车式起重机考虑,施工方式及机械型号不同时不予调整。
4.材料及构件施工现场内运输距离均按150m综合取定。
预制构件均按场外预制加工考虑。
5.本补充定额不含土石方挖填及弃碴外运,发生时另计。
6.本补充定额包含检查井和雨水斗的坑底夯实,但未考虑地基达不到规定承载力要求时需采取的基础处理措施,发生时另计。
7.检查井和雨水斗井口处理道路基层均按人工拆除考虑,施- 4 -工方式及拆除量已综合取定,不再调整。
8.井(斗)底垫层砼、井(斗)室上部及周边回填砼、雨水斗连接管道插口处填塞砼均按商砼现浇考虑。
9.其他材料费以占材料费(不含主材)的1%计。
二、预制装配式钢筋混凝土检查井1.本节定额包括:φ1000圆形检查井、φ1500圆形检查井、1360×1360矩形检查井、1600×1600矩形检查井及“φ700井筒增减”,共9个子目。
2.本节定额按雨水井、污水井综合取定,使用时不区分雨、污水井,也不区分直通、三通及四通井,均按不同井深套用定额。
3.本节定额检查井“井深”是指井底底板顶至井盖顶的高度。
4.φ1000圆形检查井,当井深H<3.0m时,套用井深H=2.0m 定额,另套“φ700井筒增减”子目调整井深;当井深H≥3.0m 时,套用井深H=3.0m定额,另套“φ700井筒增减”子目调整井深。
1、现浇检查井的施工工艺:基坑验收→浇筑垫层砼→绑扎井室总体钢筋骨架→浇筑井室底板砼→支侧墙模板→浇筑砼→拆模砌筑流水槽→安装砼井盖板→抹八字灰→养护→安装井盖板→安装井筒。
〔1〕基底的验收和处理:目的主要是确保基底的高程和承载力。
首先根据设计图纸要求采用机械开挖检查井处基坑〔随沟槽开挖一起进展〕,基坑周边采用自然放坡,坡度与管道沟槽开挖坡度一样,基坑底部的宽度要同时满足支模板和操作的需要。
清底时采用人工进展,清完基底后,对高程进展复核,同时请勘察单位、监理、设计、业主单位对基底的承载力和土质进展验核,承载力采用钎探技术,验收基底的承载力,承载力要大于120Kpa。
假如不满足规X要求,按不良地基处理法处理,直至承载力合格。
〔2〕井底垫层浇筑:测量人员测放出井室的准确位置,然后支垫层模板,浇筑垫层混凝土,垫层混凝土的厚度为10cm,强度等级为C10。
〔3〕绑扎井室主体钢筋:在相关各干支管线以与支管的高程均已确定的情况下,即可进展井室钢筋的绑扎工作,应在绑扎井身钢筋网时连同管口位置一起确定,在浇注混凝土前将管身按要求插入钢筋网内就现状帮扎。
假如各管线已完成,应直接就现状绑扎。
伸入井室的管端应平整完好。
井室钢筋帮扎好后,再绑扎踏步,并与时检查踏步的上下,左右间距与外露尺寸,保证位置准确无误后浇注混凝土。
钢筋在场外加工,现场绑扎成型;钢筋的接头采用绑扎接头;钢筋的加工绑扎按有关钢筋混凝土施工技术规程进展。
为了加强井室的整体性,根据设计图纸要求,整个井室的钢筋网一次性绑扎完毕:井底和井墙的受力钢筋作为整根钢筋进展加工,首先给每一根钢筋进展编号,然后根据图纸设计计算出每一根钢筋的长度,在加工厂切断弯曲成设计形状,在井室基坑现场按照放样对照编号进展绑扎成型。
在管道进入井室入口处对竖向钢筋作切断处理,设置一环筋,竖向钢筋与环筋绑扎成一体。
〔4〕支底板模板,浇筑底板砼:采用钢模板,内刷脱模剂,浇注C25 S4砼,顶部沿井墙位置拉毛处理,井底厚度按图集06MS201执行。
河北省住房和城乡建设厅关于发布河北省工程建设标准和标准设计复审结果的通知
文章属性
•【制定机关】河北省住房和城乡建设厅
•【公布日期】2021.04.02
•【字号】冀建节科〔2021〕2号
•【施行日期】2021.04.02
•【效力等级】地方规范性文件
•【时效性】现行有效
•【主题分类】城乡建设综合规定
正文
河北省住房和城乡建设厅关于发布河北省工程建设标准和标
准设计复审结果的通知
各市(含定州、辛集市)住房和城乡建设局(建设局),雄安新区管委会建设和交通管理局:
根据住房城乡建设部《工程建设标准复审管理办法》(建标〔2006〕221号)规定,省住房城乡建设厅组织专家对我省现行97项工程建设标准和40项标准设计进行了复审。
经审查,并征求相关单位、企业意见,确定工程建设标准46项继续有效,33项予以修订,18项予以废止;标准设计10项继续有效,8项予以修订,22项予以废止。
现将有关事项通知如下:
一、确认为继续有效的工程建设标准和标准设计,继续延用。
二、确认为予以修订的工程建设标准和标准设计,原则上2年内完成修订工作;逾期未完成的我厅将予以废止。
三、确认为废止的工程建设标准和标准设计,自本通知发布之日起停止使用。
请各地住房城乡建设部门及时通知各有关单位,确保标准应用安全有效。
附件:1河北省工程建设标准复审结果明细表
2.河北省工程建设标准设计复审结果明细表
河北省住房和城乡建设厅
2021年4月2日附件1
河北省工程建设标准复审结果明细表
附件2
河北省工程建设标准设计复审结果明细表。
