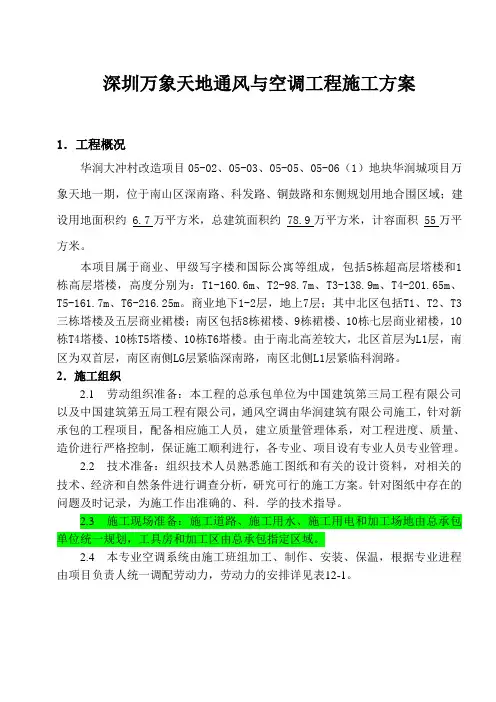

1.工程概况

华润大冲村改造项目05-02、05-03、05-05、05-06(1)地块华润城项目万象天地一期,位于南山区深南路、科发路、铜鼓路和东侧规划用地合围区域;建设用地面积约 6.7万平方米,总建筑面积约 78.9万平方米,计容面积 55万平方米。

本项目属于商业、甲级写字楼和国际公寓等组成,包括5栋超高层塔楼和1栋高层塔楼,高度分别为:T1-160.6m、T2-98.7m、T3-138.9m、T4-201.65m、T5-161.7m、T6-216.25m。商业地下1-2层,地上7层;其中北区包括T1、T2、T3三栋塔楼及五层商业裙楼;南区包括8栋裙楼、9栋裙楼、10栋七层商业裙楼,10栋T4塔楼、10栋T5塔楼、10栋T6塔楼。由于南北高差较大,北区首层为L1层,南区为双首层,南区南侧LG层紧临深南路,南区北侧L1层紧临科润路。

2.施工组织

2.1 劳动组织准备:本工程的总承包单位为中国建筑第三局工程有限公司以及中国建筑第五局工程有限公司,通风空调由华润建筑有限公司施工,针对新承包的工程项目,配备相应施工人员,建立质量管理体系,对工程进度、质量、造价进行严格控制,保证施工顺利进行,各专业、项目设有专业人员专业管理。

2.2 技术准备:组织技术人员熟悉施工图纸和有关的设计资料,对相关的技术、经济和自然条件进行调查分析,研究可行的施工方案。针对图纸中存在的问题及时记录,为施工作出准确的、科.学的技术指导。

2.3 施工现场准备:施工道路、施工用水、施工用电和加工场地由总承包单位统一规划,工具房和加工区由总承包指定区域。

2.4 本专业空调系统由施工班组加工、制作、安装、保温,根据专业进程由项目负责人统一调配劳动力,劳动力的安排详见表12-1。

表12-1 劳动力计划表

2.5 施工机具准备

具体施工用机具见表12-2。

表12-2 施工机具计划表

3.主要项目施工方法及要求

3.1 通风做法

3.1.1 施工技术人员要认真审图,分清不同用途管径采用不同壁厚的镀锌钢板制作风管,用料规格符合施工规范(GB50243-2002)及设计要求,板材厚度如表12-4(其他材质类风管见规范要求)。

表12-4 通风板材厚度表

检验翻边铆法兰刷漆打螺栓孔焊接钉孔铆打法兰下料成型风管拆方咬角制作剪切下料领料→→→??

?

???→→→→→→→→→

3.1.3 法兰制作本工程1200mm 以上的风管采用角钢法兰连接方式,1200mm 以下风管采用共板连接方式。风管使用法兰连接方式及用料如表12-5。

表12-5 矩形风管法兰用料表

3.2 通风管道及不见加工和连接

3.2.1 法兰焊接要求平整,不大于1mm ,边长不大于3mm ,铝铆钉孔应不大于130mm ,螺栓孔应不大于150mm ,以上数据都在允许偏差范围内,焊完法兰后先除去焊药再刷防锈漆。

3.2.2 风管交工板材剪切必须进行下料的复核,以免有误,而后按画线形状用机械剪和手工剪进行剪切,下料时应注意留出翻边量,本工程板材采取咬角方式有:联合咬口、立式咬口、咬口后要求平整,在咬口 后的板按画好的线在拆方机上进行拆方、合缝。

3.2.3 矩形风管的弯头采用内外弧制作,当边长大于500mm 时,应在管内设置导流片,导流片的迎风侧边缘应圆滑,其两端与管壁的固定应牢固,同一弯管内导流片的弧长应一致。

3.2.4 风管与法兰连接翻边量应控制6~8mm ,风管需要铆法兰时,先用固定画尺把翻边线画出,然后法兰套在画出的线位进行钻空铆接,在铆接前要注意风管及法兰的方正及角度。

3.2.5 风管大边长大于或等于630mm 和保温风管边长大于或等于800mm 时,其管段长于1.2mm 以上均采取加固措施,本工程将采用角钢或角钢框加固,加固部位应取风管长度的中心位置为加固位置。 3.3 风管加工质量要求

3.3.1 风管加工即用板材必须符合规范及设计要求,风管的规格尺寸必须符合设计要求,风管咬缝必须紧密,宽度均匀,无孔洞、半咬口和胀裂等缺陷。 3.3.2 风管外观平直,表面凹凸不大于5mm ,风管与法兰连接牢固,翻边平整。

3.3.3 成品保护:风管法兰加工好后应按分类码放整齐,露天放置应采取防雨雪措施,注意法兰的防腐,保护好风管的镀锌层。

3.4 风管及部件安装

3.4.1 工艺流程:

3.4.2 风管及部件分系统逐层安装,支架采用吊杆支架,标高必须根据图纸要求和土建基准线而确定,吊架安装时,先按风管的中心线找出吊杆敷设位置,做上记号,再将加工好的吊杆固定上去,吊杆与横担用螺母拧上,以便于日后调整。当风管较长时,需要安装一排支架时,可先将两端吊杆固定好,然后接线法找出中间吊架的位置,最后依次安装。吊杆间距按表12-6确定。

表12-6 风管吊杆间距表

3.4.3 为了保证法兰处的严密性,法兰之间垫料采用8501密封胶做密封料,螺栓穿行方向要求一致,拧紧时应注意松紧不均造成风管的扭曲。根据现场情况可以在地面连成一定长度,再整体吊装,或将风管放在支架台上逐节连接,安装时一般按先安干关,后安支管的顺序。需要防火阀或消声器安装时,应单设吊架。

3.5 安装质量要求

3.5.1 支吊托架、规格、间距必须符合设计要求,风口阀门等处不宜设置吊杆,风管吊杆必须牢固、位置标高及走向符合设计要求,部件安装要求方向正确,操作方便,防活阀检修必须便于操作。

3.5.2 本工程风管吊装好时,用打高风子密封严密。

3.5.3 风口安装位置正确,外露部分平整美观排列整齐一致。

3.5.4 风管及部件保温:

领料→→粘贴保温

钉→

→铺敷保温材料→保温、工整美观→板材下料

粘贴保温钉前应将风管壁上尘土、油污清除,将粘贴剂分别涂抹在风管和保温钉上,稍干后再将其粘上,保温钉粘贴密度12只/m2。

保温板下料及铺设:下料要准确,切割要平齐,搭接要严密、平整,散材不可外露,板材纵横缝错开。

3.6 风机盘管安装

3.6.1 工艺流程:施工准备→打压试验→单机试运→转吊杆制作→风机盘管安装→配管连接→接电源→单调试。

3.6.2 风机盘管整体向凝结水出口倾斜度为3°~5°,使水盘无积水现象,风机盘管两端与风管配管连接处加复合铝箔保温型软管,根据型号不同,口径不一情况下各种型号需加软管长度200mm,风机盘管、新风机组的送、回风管均加软管接头。

3.7 漏光及漏风量测试

3.7.1 漏光法检测应采用光线对小孔的强穿透力,对系统风管严密程度进行的检测方法,采用具有一定强度的安全光源。如低压灯100W带保护罩的低压照明灯,或者其他低压光源。低压风管每10m不应大于2处且100m接缝平均不应大于16处,中压系统每10m不应超1处,且100m接缝平均不应大于8处,都为合格漏光,检测中如发现条缝形漏光的及时进行密封处理。

3.7.2 漏风量测试应采用检验合格的专用测量仪表或采用符合现行国家标准(流量测量节流装置)规定的计量元件搭设的测量装置。漏风管测试装置可采甩风管式或风室式。风管式测试装置采用孔板作计量元件,风室式测试装置采用喷嘴作计量元件,最后测出的实测值与设计给定的数值偏差不应大于10%为合格。

3.8 空调冷却水系统

3.8.1 冷却水管采用焊接钢管连接。管道要求除锈刷防锈漆两道;管道采用

吊卡固定,穿墙及楼板加套管。管道安装完毕后,要进行水压试验和通水冲洗试验。

3.8.2 冷却塔安装前在基础上预埋钢板,最后由厂家配合一次吊装就位。冷却循环泵基础由土建砌筑,基础要加减振。水泵安装完成后进行试运转,合格后投人使用。

3.9 空调水系统管道制作、安装、保温要求

3.9.1 空调水系统设计为双管制,按南北分区,需从竖井外至各层的风机盘管,夏天供冷水,冬天供热水,空调水系统包括供水、回水、冷凝水、供回水管材质对DN>65mm的管采用无缝钢管焊接方式,对DN≤65mm的管采用镀锌钢管丝扣连接方式,冷凝水管采用镀锌管丝扣连接方式,其常规工艺为:预制加工→卡架安装→干管安装→立管安装→支管安装→试压→冲洗→防腐→调试→保温。

3.9.2 空调水系统有压管道均为3‰坡度,无压管道(冷凝水管)的坡度均为8‰,施工过程中严格控制焊口或丝扣的质量及坡度。

3.9.3 空调管道系统安装完毕后,必须进行严密性试验。水压试验水系统工作压力为0.7Mpa,试验压力为工作压大的1.25倍,在10分钟内降压不大于0.02Mpa 为合格。冷冻水管道在系统最高处便于操作部位设置排气阀,最低处应设置排露水阀,通过严密性试验合格后方可保温,冷凝水管做灌、通水试验。

3.9.4 制冷管道、管件阀门等保温材料必须具有产品合格证明及质量鉴定文件等有关资料,报监理方验收合格后,方可使用于本工程。

3.9.5 空调供、回水管,冷凝水管,冷冻站水管保温材料均采用PVC/NBR橡胶海绵板不燃材料,DN≤159×

4.5:S=20mm。D N≥159×4.5:S=15mm,DN<73×4:S=10mm,楼上空调水管保温材料用玻璃布棉保温管壳,DN≤159×4. 5:S=30mm,DN>219×6:S=40mm,做法详见华北标91SB6《通风与空调工程》。

3.10 空调设备安装

设备到场后,首先开箱、检验手续齐全,基础是否平整,减震器码放是否均匀,空调设备就位后看减震器受力是否均匀,使设备保持平稳状态,保证空调设备正确就位。

4.工程质量要求

4.1 认真贯彻公司质量方针,做到工程质量分级管理,严把质量关,不合格产品绝不放过,及时处理,严格按照操作规程及施工质量验收规范,在竣工验收时达到一次性交验合格。

4.2 加强现场施工质量检查,做到自检、互检、班组检和抽检相结合。明确质

检人员的职责,配备专职检查人员做好检查记录。

4.3 加强现场材料及设备的进场检验工作,做好记录,对设备、材料做到无合格证或无检验报告一律不许进人现场,坚持不合格产品不施工的原则。

4.4 凡是隐蔽工程者要经有关部门验收,并做好记录;凡是有关设计变更、洽商,必须要有明确具体交底,方可施工,必要时附图示。

5.安全文明施工要求

5.1 施工人员进人现场前必须经安全教育后方可参加施工,进人现场必须配带安全帽,高空作业要系紧安全带,不允许穿拖鞋进人现场。

5.2 电器设备的电源线要悬挂固定,不得拖拉在地,下班后要拉闸断电。高空作业脚手架必须牢固可靠,起吊时严禁管下站人。

5.3 空调机组、主机及风机运输时,必须制定有效的安全措施。5.4所有人员在作业前和作业中不得酗酒。

5.5 风管加工需咬口时,手不准放在咬口轨道口,工件要扶稳于距滚轴不小于50mm之间。5.6 动用电气焊时必须持证上岗,要有良好的防火措施。

5.7 水电分公司项目经理部建立本工程质量管理体系,有体系化程序文件,制定各种作业指导书并健全管理,加强对施工队伍的管理,保证文明安全施工。5.8 服从总承包单位的统一管理,协调好与监理、设计、建设等各方的关系,保证工程的顺利完成。

5.9 加强环境保护,减少粉尘、噪声污染,废料、渣土等废弃物要及时清理妥善处置,做到工完场清。

6.施工资料目标设计

6.1 技术管理要求

6.1.1 认真熟悉图纸,严格按照《建筑工程资料管理规程》(DBJ01—51-2003)编制、收集、整理本专业施工资料。

6.1.2 施工资料整编要及时、认真、清楚、填写正确项目齐全,签字完备。

6.1.3 各专业施工资料做到交圈,并与工程同步。

6.1.4 施工资料收集整理分工明确、责任到人。

6.1.5 验收与移交执行《建筑工程资料管理规程》(DBJ01—51—2003)相应规定。

6.2 施工资料编制人员:李慕双

6.2.1 专业技术负责人:刘红梅

6.2.2 专业施工资料整编负责人:岳哲雄

6.2.3 专业施工物资资料收集负责人:岳哲雄

华润建筑有限公司

2016年1月

华润中心“万象城”规划运营案例

华润中心“万象城”规划运营案例 华润中心“万象城”规划运营案例 在零售业中,ShoppingMall是一种高级的商业业态形式,译成中文为“超级购物中心”。在西方国家,ShoppingMall与百货店和超市一样是一种常见的业态形式,属于一种新兴的复合型商业零售业态,具有规模庞大、功能齐全的特征,ShoppingMall集购物、休闲、娱乐、饮食于一体,是包括主力百货店、大卖场以及众多专卖店、娱乐中心、连锁店、餐厅在内的超级商业中心。 ShoppingMall发端于20世纪50年代的美国,现已成为西方国家的主流零售业态,销售额已占据其社会消费品总额的一半左右。ShoppingMall进入中国时间不长,由于其本身需要投入巨大的资金和对经营有很高的要求,因此这一新兴的业态进入中国后出现了很多问题,一些地方出现一哄而上的局面,消费能力难以满足巨大的消费规模;某些超级购物中心项目则断裂于资金链条,出现资金漏洞,不得不中途搁浅或停建;还有一些超级购物中心即使勉强开业但却利用率很低,难以达到设计规模,造成了资源的巨大浪费。本期我们将关注华润集团的华润中心“万象城”项目的整体规划和运营模式,希望对国内方兴未艾的ShoppingMall市场带来新的思路。请看本期“华润中心‘万象城’规划运营模式案例”。 市场:

对区域购买力是一个真实的考验 ★ShoppingMall在中国市场的方兴未艾体现在各地纷纷上马超大型的购物中心,据了解北京、上海、广州、深圳、西安、青岛和武汉等城市都有不少已经建成、和正在规划中的ShoppingMall项目,例如已经建成的北京东方广场、上海正大广场、港汇中心、广州的天河城、深圳的中信城市广场等,正在建设当中的还包括深圳的华润中心“万象城”、北京的世纪金源时代购物中心、华贸中心购物广场、中关村国际商城、春天Mall和广州正佳广场等一大批超级购物中心。这些在建的ShoppingMall普遍的规模在50万平方米以上,有的甚至达到100万平方米,投资动辄几十亿元到上百亿元。 ★ShoppingMall在中国市场如何发展和规划,首先要看区域经济实力和商业环境,也就是说一个超大规模的购物中心的建设必须要充分考虑当地市场的消费能力和业态竞争状况,而且还要面对核心商圈的消费总量,因为它体现了核心商务圈的人口基数,也体现了核心商圈的消费能力,也包括了GDP的水准。例如在百货业发达的北京、上海,零售市场竞争已经非常激烈,仅仅两个城市建筑面积超过1万平方米的大型百货商场都超过了100家,政府已经明确不鼓励再建设大型的百货商场,而对于更大规模的ShoppingMall 而言,虽然其功能更多样化,业态形式更先进,但在这些几乎饱和的市场大规模建设无疑风险很大。 ★而深圳和广州则与北京、上海有很大的不同,这两个城市的消费能力

通风空调工程施工方案完整版本

目录 第一章工程概况 (2) 第二章工程特点 (2) 第1节综合性强、配合协调要求高 (2) 第2节质量要求高、工期要求严格 (2) 第三章工程难点 (2) 第四章工程重点 (3) 第五章工程主要内容 (3) 第六章施工部署 (3) 第七章施工流程 (4) 第八章主要施工方法及技术措施 (5) 第1节风管制作 (5) 第2节管的组合与安装 (5) 第3节系统的消声器等部件应进行保温 (6) 第4节风管部件的安装 (6) 第5节空调系统的设备安装 (6) 第6节风管检漏 (8) 第7节空调水系统安装 (8) 第8节防腐 (10)

工程概况 本工程的通风空调系统包括空调、通风、机械防烟、机械排风系统;本建筑物的空调面积为12450m2,采用校区供冷系统作为冷源,在首层室内设置单体建筑冷水管驳接口与校区管网连接,空调冷水系统设两供水立管,采用异程分流的形式供水,各层管道也用异层式。冷冻管道用无缝钢管、冷凝管道用涂塑镀锌钢管。空调方式:大空间用全空气低速空调系统,末端设备用空调吊柜或立式空调风柜,小空间房间用风机盘管加新风空调形式,数控网络中心、IP 电话机房用机房精密空调;空调风管:用复合玻璃棉风管,可以减低噪声;通风设备:卫生间、机房用豪华百叶排气扇、天花百叶换气扇,办公区用热回收式换气机;保温材料:空调水管用闭孔发泡保温管套;消防设施:防烟楼梯在屋面设正压送风机,八层演播室、录音室设排烟风机;空调自控:空调风柜采用电动积分比例调节阀及温控器、风机盘管采用电动二通阀及温控器。 工程特点 第一节综合性强、配合协调要求高 风、水、电、消防、弱电各系统安装工程基本上同时进行,各专业之间交叉作业,工作面重叠,且估计不可避免的设计变更修改,对各专业、各系统协调工作要求相当高,协调工作量十分大,各方须互相配合协作,方可确保工程顺利实施。 第一节质量要求高、工期要求严格 本工程质量按国家建筑安装工程现行施工验收规范及质量检验评定为标准,以设计图纸、施工说明书等技术文件为依据进行施工,保证工程质量达到优良工程质量标准。本工程的工期是硬性工期,只能提前,所以必须要对整个工程进度作出周密细致的安排,确保工程能提前完工。 工程难点 多专业,多工种在同一空间位置布管和布线,施工难度大,要花相当多精力与心血保证各专业工程的管线布置合理、有序、整齐。 系统的技术要求高,竣工资料和文件严格按照科学技术档案案卷构成的要求执行。 产品保护,由于工程规模大、层面多,各施工单位人员素质高低不同,要各施工单位的管理人员共同努力,花大力气教育和管理好全体现场施工人员,做好产品保护。

通风空调系统安装施工方案

通风空调系统安装施工方案 1、风管及部件制作与安装 (1)镀锌铁皮风管施工中,应注意保护镀锌层,不得在地面上拖拉铁皮,不得在铁皮表面放线出样板,以免破坏镀锌层。 (2)为了保证通风管道的严密性,要求板材拼接缝应用单平口咬口并打平,管径在500mm以上时,应采用转角咬口,或联合角咬口,不得采用按扣式咬口。在主风管法兰角部翻边处如遇缝隙则应用焊锡补牢。 (3)矩形风管边长大于630mm或保温风管边长大于800mm时,如管节长大于1200mm 应在其中间部位加设加强法兰。 (4)矩形风管翻边铆接应采用镀锌铆钉,铆钉孔中心距不得大于100mm,翻边宽度应为6-9mm,风管翻边不得过少或过大,以免影响连接紧密性。 (5)风管法兰在制作过程中要求进行校正,不得采用不直角角铁,法兰螺栓连接孔间距应小于120mm。 (6)在任何情况下,都不准在风管上烧法兰,以免焊渣飞溅,破坏表面层或影响母材材质。 (7)风管安装在同一中心线上,打吊码时先放线定位,并确定各吊杆长度,悬吊的风管适当位置加设防摆支架,支、吊、托架的形式、规格、位置间距及固定必须符合设计要求和规范规定。 (8)靠墙安装的风管,管外皮与墙面距离不小于150mm。 (9)水平安装的风管不水平度允许偏差每米不应大于3mm,总偏差不大于20mm。(10)垂直风管安装后的不垂直度的允许偏差每米不大于2mm,总偏差不大于20mm。 2、风口的安装:风口与风管的连接应严密、牢固,边框与建筑物装饰面贴实,外表表面应平整不变形,调节应灵活。风口水平安装,水平度的偏差不应大于3/1000。风口垂直安装,垂直度偏差不应大于2/1000。同一厅室、房间内的相同风口安装高度应一致,排列应整齐。 3、风管保温 (1)风管保温前必须将风管表面的油污、灰尘抹干净,检查保温材料规格及质量,先做好试验保温。

深圳万象城考察分析报告

万象城考察分析报告 一、万象城的概况 深圳万象城是华润中心的购物及娱乐中心,是目前深圳最大、最具示范效应的大型室内购物中心,总建筑面积达万平方米,拥有层商用楼面,多个大小不一、功能各异的独立店铺,集零售、餐饮、娱乐、休闲、文化、康体等诸多元素为一身,为消费者带来全新的消费概念和生活体验,是真正意义的“一站式”消费中心。它整合了百货公司、国际品牌旗舰店、时尚精品店、美食广场、奥运标准室内溜冰场、大型动感游乐天地、多厅电影院等元素,为深圳居民及游客提供一站式购物、休闲、餐饮、娱乐服务。 二、准确的选址 在美国,购物中心通常建在郊区,因为郊区地价低,用地面积通常也是在城市中心所不能获得的,此外还得益于家庭轿车的普及化,而购物中心通常也是作为一家大小到郊区欢度周末的场所而存在的。所以,把购物中心建在郊区是合适的。 但在中国,由于城市中心居住习惯的人文特性以及家庭轿车普及率低的现实,决定了大型购物中心普遍都选址于市中心的商业区,因为这里商业繁荣、人口集中、交通方便,从而可以吸引更多的客流。 万象城项目在选址的过程中,充分考虑到了大型购物中心地理位置和商圈的重要性。他们发现,万象城所在区域十五分钟步行范围内(即所谓的“第一商圈”),聚集了地王大厦、深圳发展银行大厦、深圳证券交易所、世界金融中心等高档写字楼,众多的高级酒店及文化设施遍布周边,是深圳最具消费力人群集中的区域。罗湖作为深圳最早发展起来的区域,作为城市心脏的地位在深圳人心中根深蒂固,其吸引人流的作用对万象城确立“目的地”的地位将起到积极的作用。 交通方面,万象城处于深南中路与滨河大道这两条城市主干道之间,主入口与深南大道直接相接;周边有条公交车经过,而已经投入使用的深圳地铁一号线大剧院站紧靠这个项目,为了更好的吸引人流,华润在政府的支持下将这个地铁站与万象城地下一层打通,这样大量的地铁客流就可以直接通过通道进入万象城内。 以上两点决定了万象城的地理位置优势,具备了成为城市级购物中心的区位要求。 三、精准的商业定位 华润(深圳)有限公司把万象城定位为:“完整及协同的体验,包括购物、

通风空调排烟工程施工方案

通风空调排烟工程 施工方案 XXXX建筑工程公司 年月日

1.1.工程内容: 本工程包括:通风系统、空调系统、防排烟系统等。 1.1.1通风系统 地下车库、库房及各类机房设置机械送排风系统,在地下二、三层车库同时设置诱导风机,对风量进行喷射引导。 公寓部分各卫生间、厨房设置变压式排气道,利用排气扇、油烟机等设备进行通风,厨房设置补风。 1.1. 2.空调系统 一至三层商场采用全空气调节系统,在每层设置空调机房,构成独立的全空气系统,并按新风补风量设置机械排风。 四层俱乐部和公寓采用风机盘管加新风系统,利用风机盘管机械温度调节,安装房间面积和使用功能设置新风机组,补充新风。写字楼部分设置风机盘管进行温度调节,利用自然通风补充新风。 1.1.3.防排烟系统 地下室设机械排烟系统,楼梯间、电梯前室、设正压送风。 1.2.施工方法 1.2.1管道工程 (一).施工准备 1.施工前认真熟悉图纸和相应的规范,进行图纸会审。 (1)仔细阅读并理解设计说明中关于空调水管道的所有内容,与图纸内容有无冲突之处,系统流程图与平面、剖面图有无不符之处,设计要求与现行的施工规范有无差别等。 (2)熟悉管道的分布、走向、坡度、标高,与结构、装饰、通风、给排水、电气专业核对空间使用情况,及时提出存在的问题并与其他专业技术人员协商解决,做好图纸会审记录。 2. 编制施工进度计划、材料进场计划。 3.对施工班组进行施工技术交底,使班组明确施工任务、工期、质量要求及操作工艺。 4.根据现场情况配置机械设备,计量器具及劳动力。 (二)预留、预埋 根据现场情况,主体施工完毕进入砌筑施工阶段,预留、预埋工作主要是在砖墙上

空调通风及消防排烟系统施工方案

空调通风及消防排烟系统施工方案 1、系统概况 1.2 塔楼空调风系统及空调方式 A, 酒店客房为适应全年性空调需要,夏季供冷、冬季供热泪盈眶。冷源由NO2 制冷机房500RT*2 台,单独供给;热源由锅炉房供应低温热水。 B, 公寓夏季供冷,冬季不供热,冷源由NO1制冷机房500RT*2 台单独供给。 C, 酒店和公寓空调采用暗装风机盘管加新风系统。 D 一区至三区空调采用卡式风机盘管加新风系统。E,为便于物业管理,对写 字楼考虑分层计量;公寓按单元计量;酒店总计量。 F,消防控制中心,电话机房设VRV 系统。G,一层大门分别设冷风幕机 组。 1.3 空调新风系统:每区每层设新风系统,新风从室外引进,设手动调节 阀。 1.4 排烟系统 1.4.1,楼梯间和前室的正压送风系统: A,裙房、公寓、酒店正压送风,楼梯间和前室分别设加压送风系统,风机 设置于设备层和顶层。 B,超高层33-40 层,楼梯间和前室设正压送风系统。C,楼梯间每隔二层 设一个自垂百叶风口,发生火灾时帝风口全部开启。 D,前室每层设一个常闭型可自动开启的多叶送风口,发生火灾时,只开启着 火层和上下邻近层的风口,由消防控制中心发出讯号或就地开启前室加压送 风口,接通加压送风机,风口与风机联锁,当烟气温度升至280 度时,多叶 送风口重新关闭,风机停止运转,输出关闭讯号。 1.4.2裙房、九区顶部证卷交易大厅排烟系统 A,证券交易大厅设四个竖向排烟系统,按中厅体积4 次/h 计算。 B,采光天窗顶部设四个排烟系统。 1.4.3 内走道排烟系统; A,公寓和酒店内走道超过20 米,设机械排烟系统。 B,公寓排风系统: C,酒店排风系统:

A混凝土方桩详细介绍

睢宁县万象天地工程 监理实施细则(A栋预制混凝土方桩) 内容提要: 专业工程特点 监理工作流程 监理工作控制目标及控制要点 监理工作方法及措施 项目监理机构(章): 专业监理工程师: 总监理工程师: 日期: 江苏省建设厅监制

目录 一、工程概况- - - - - - - - - - - - - - - - - - - - - - - - - - - - - - - - - - 1 二、工程特点- - - - - - - - - - - - - - - - - - - - - - - - - - - - - - - - - - 1 三、监理工作流程- - - - - - - - - - - - - - - - - - - - - - - - - - - - - - 1 四、锤击预应力管桩监理控制要点目标值- - - - - - - - - - - - - 2 五、预制混凝土方桩监理要点- - - - - - - - - - - - - - - - - - - - - - 3 六、监理工作方法及措施- - - - - - - - - - - - - - - - - - - - - - - - - - 4 (一)施工准备阶段- - - - - - - - - - - - - - - - - - - - - - - - - - - 4 (二)质量控制- - - - - - - - - - - - - - - - - - - - - - - - - - - - - - - 4 (三)进度控制- - - - - - - - - - - - - - - - - - - - - - - - - - - - - - - - 5 (四)安全文明施工控制- - - - - - - - - - - - - - - - - - - - - - - - - 5

空调通风系统施工方案和施工方法

空调通风系统施工方案和施工方法 (1)空调通风系统 空调通风系统分布较广,施工组织必须与土建工程和其他配套工程密切配合进行,根据每层建筑的工程进展来安排通风空调工程施工。具体实施方案为: 1)风管制作在测量准确的基础上,绘制风管加工草图。风管预制:采用全自动风管加工流水线加工,并配套预制风管支、托、吊架。风管、水管穿墙套管制作、预埋紧密配合土建工程同步进行; 2)设备安装利用施工电梯或自制吊篮将空调机逐台吊入各施工层面;冷冻机房的冷水机组、循环泵厂家运输至施工现场后,利用卷扬机拖至设备基础定位安装。施工过程中,结合现场实际情况,制定具体的运输方案,报建设单位与现场监理批准后实施。 3)制冷管道系统制冷管道施工先各大楼平行施工,然后进行机房、外管施工。具体按照各楼管道井→各楼楼层→机房→外管顺序施工。机房和外管的施工结合土建可及时调整其开工时间或顺序。4)施工作业要求空调通风系统安装充分考虑风管预制的生产顺序,紧密结合土建实际进度,按照从下至上的作业原则,与甲供设备到货情况相协调。施工分为四个专业作业层:通风空调设备安装;风管设备安装;水管系统安装;保温安装施工。多专业施工时,风管安装在前(风管设计中末标明标高的按基本靠近梁板留保温、操作位置布置),水管安装在后。所有管道定位执行三靠原则:靠顶,靠边,靠角,以保证其他专业的各类管线敷设井然有

(2)主要施工方法 1)空调通风系统设备运输安装地下层设备材料运输:用自制拖排将冷冻机房设备、空调机组、排风机组等大型设备从卸车地运至机房和设备基础旁。 楼层的设备、大规格的消声器、静压箱、消声管件、水管材料运输,利用施工电梯或自制吊篮逐台运至各施工层面。 2)设备安装 通风空调系统的设备安装均采用隔振处理:设备进出口接管应安装 软管接头,以尽可能减少噪声污染。冷冻机组、冷冻水泵、冷却水泵、空调器等均要求有严格的隔振措施,隔振后的振动传递率不应大于2%,设备安装应按设计要求及设备厂家的提供的技术要求施工。(A)冷水机组安装 A)开箱检查 在设备厂家服务人员到达后,会同建设单位或监理现场代表一道进行设备开箱,(进口设备开箱需商检部门参加),检查设备装箱清单说明书,合格证、设备图纸和其他技术文件,核对型号、规格以及全部零件、部件、附属材料和专用工具; 开箱检查后填写设备开箱记录,及时办理签证,设备应采取保护措施,防止设备受损。 B)设备电气、机械性能检测 设备开箱检查合格后,立即对设备进行电气、机械性能的必要检测,检测时,有关单位的相关人员均应参加,检测结果与设备提供的技术

通风空调工程施工方案

通风空调工程施工方案 1、通风系统管道支吊架安装 (1)、风管支、吊架位置应准确,方向一致,吊杆要求垂直,不得有扭曲现象,悬吊的风管与部件应设置防止摆动的固定点。 (2)、玻璃钢风管长度超过20m时,应加固定支架不得少于一个,玻璃钢风管长度超过20m时应按设计要求加伸缩节。 (3)、主风管吊架距支管之间的距离应不小于200mm。 (4)、空调风管吊装管道与支吊架间应加隔热木拖。 (5)、支吊架槽钢头及角钢的朝向,同一区域内应该只有两个朝向(横向和纵向)。且风管支吊架间距应统一,均匀,弯头两端均应加设支吊架。 (6)、吊杆距横担的端头30mm;吊杆距风管外边(保温风管指保温层外边)30mm。 (7)、安装期间,吊杆外留125px;安装、保温、打压等工作进行完,通过报验后,对吊杆进行切割,吊杆在螺帽外留2-3扣。(8)、吊杆刷漆应均匀,颜色一致。风管安装完后,补刷一遍防锈漆。 (9)、风管弯头处、三通处、阀门处、必须加吊架、管道长度超过15m,防晃支架不得少于一个。 2、风管制作安装 (1)、施工流程

(2)、材料要求 ①、板材:板材不得有波浪形缺陷、弯曲变形、凹凸不平的现象。 ②、型钢:无弯曲、变形现象。 (3)、主要机具 ①、机具:联合冲剪机、剪板机、螺旋卷管、折方机、按扣式咬口折边机、电动剪刀等。 ②、工具:工作台、台虎钳、电动剪、气焊、气割工具、管钳、手锤、手锯、活动板手、电锤等。 ③、其它:钢卷尺、水准仪、水平尺、线附、石笔、小线等。(4)、风管制作工艺 ①、画出加工草图:依据施工图纸绘制; ②、无法兰连接矩形风管制作:对于风管大边长在120~1250mm之间的矩形铁皮风管,选材应按照设计要求。 ③、焊接风管的制作:选择板材为2.0mm厚的冷轧钢板; (5)、风管安装流程 ①、风管安装前,先对安装好的支、吊、托架进一步检查其位置是否正确,是否牢固可靠。 ②、根据施工方案确定的吊装方法(整体吊装或一节一节吊装),按照先干管后支管的安装顺序进行吊装。

通风空调施工方案

1、通风空调工程施工方案 1.1通风空调工程施工流程 1.2通风空调系统材质的选用 通风空调系统采用材质如下表: 系统名称采用材料连接方式保温材料 空调冷热水管D≤50mm焊接钢管 螺纹或焊接、法兰 连接 闭泡橡塑保温D>50mm无缝钢管焊接、法兰连接闭泡橡塑保温 冷凝水管镀锌钢管螺纹连接闭泡橡塑保温 送风、排风、新风镀锌钢板及玻 璃钢 角钢法兰连接闭泡橡塑保温 1.3风管制作 1.3.1镀锌钢板风管的制作 风管和法兰的制作选料应符合设计图纸和施工规范的规定;各种材料在剪切下料前必须先进行图纸复核,确认无误后下料。 风管的规格尺寸必须符合设计要求和规范规定,当风管边长小于300mm时,边长误差应小于1mm。当风管边长大于300mm时,边长误差应小于2mm。对角线偏差不大于2mm,风管平整度控制在5mm以内。 镀锌层须防止划伤、受潮与腐蚀,以免安装后保温前的期间内受损而影响评定。 风管的咬缝必须紧密、宽度均匀,无孔洞、半咬口等缺陷,直管段纵向缝错开。 矩形风管边长大于630MM、保温风管边长大于800MM,管段长度大于1250MM或低压风管单边面积大于1.2平方米、应采取加固措施。加固应牢固可靠、整齐、间距适宜,均匀对称

风管与法兰采用铆接连接时,铆接应牢固、不应有脱铆和漏铆现象;翻边应平整、紧贴法兰,起宽度应一致,且不应小于6MM;咬缝与四角处不应有开裂与空洞。 制作好的法兰截面应垂直风管轴心线,法兰四角加工完后切成倒角;法兰螺栓孔径、孔距应一致、均匀,四角处应有螺栓。 制作好的风管应按系统编号,堆放整齐、轻拿轻放,防止风管的变形. 导流叶片的弧度应与弯管的角度相一致,导流叶片在弯管中的位置应符合设计要求。导流叶片的迎风侧边缘应圆滑,其两端与管壁的固定应牢固。同一弯管内导流叶片的弧长影一致。 加工前根据图纸及现场具体情况,绘制风管加工图,作出风管加工计划。 板材剪切必须进行下料的复核,以免有误,按划线形状用机械剪刀和手工剪刀进行剪切;剪切时,手严禁伸入机械压板空隙中,上刀架上不准放置工具等物品;调整板料时,脚不能放在踏板上;使用固定式震动剪时两手要扶稳钢板,手离刀口不得小于5cm,用力均匀适当。板材下料后在轧口之前,必须用倒角机或剪刀进行倒角工作。采用咬口连接的风管其咬口宽度和留量根据板材厚度而定,咬口宽度严格按标准要求执行。风管咬口均匀,平、无凸瘤和虚咬现象。 金属矩形风管法兰及螺栓规格见下表: 法兰螺栓孔在台钻上加工,螺栓孔间距不超过150mm,且具有互换性。法兰加工好后刷防锈漆、灰色磁化漆各二道; 风管法兰铆接采用平台套铆,法兰与风管轴线垂直,铆钉采用φ4×8或φ5×10镀锌铆钉,铆钉间距均匀且不超过150mm,法兰翻边平整,应为6~9mm,法兰与风管接触紧密,无孔洞及超皱现象。以免漏风。 矩形风管边长大于或等于630mm和保温风管边长大于或等于800mm时,其管段长度在1.2mm 以上均应采取加固措施,用楞线、楞筋、角钢加固。管内支撑与风管的固定应牢固,各支撑点之间与风管的边沿或法兰的间距应均匀,不应大于950mm。 圆形风管法兰采用机械煨制,煨制好后校核法兰的平整度和圆弧度,然后进行法兰的钻孔和铆接。

最新-通风空调施工组织设计方案

通风空调工程施工组织设计方案 目录 一、施工组织方案???????????????????02 1、工程概况??????????????????????02 2、施工总体布署计划??????????????????03 3、施工部署??????????????????????04 4、劳动力计划?????????????????????0 9 5、主要工程的施工方法?????????????????10 6、施工机具??????????????????????14 二、施工进度计划???????????????????1 6 三、主要技术组织措施?????????????????17 1、保证质量的技术组织措施???????????????17 2、保证进度的技术组织措施???????????????18 3、保证安全及文明施工的技术组织措施??????????21 4、环境污染防治的技术组织措施?????????????24 四、施工平面布置图??????????????????25 1、临时施工用水????????????????????25 2、临时用电??????????????????????25 3、主要施工机械设备一览表???????????????26 4、施工人员及其技术资格一览表?????????????27 5、拟派项目经理一览表?????????????????28 五、保修服务计划???????????????????30 1、售后服务中心简介??????????????????30 2、售后服务承诺????????????????????30 3、售后服务时间安排??????????????????30 4、售后服务收费标准??????????????????30 5、维修技术人员情况一览表???????????????30 一、施工组织方案

空调通风系统施工组织设计方案

最新资料,word文档,可以自由编辑!! 精 品 文 档 下 载 【本页是封面,下载后可以删除!】

施工组织设计 1、主要施工方法及工序安排 2、主要设备及人员构成 3、质量保证体系及措施 4、工期进度安排及保证措施 5、安全生产保证措施 6、文明施工保证措施

主要项目的施工顺序和施工方法 一、施工顺序: (1)空调配水管道的安装:测量定位—吊、支架制作安装—管道安装—水压试验—系统冲洗—保温—隐蔽检查—系统调试—竣工验收。 (2)空调设备安装:配合土建工程,搞好预留预埋工作,做好设备基础——测量定位——设备开箱检查——设备支架制作安装——设备就位找平、找正——单机试运转——负荷运转调试——系统移交。 (3)通风空调设备安装:配合土建工程,搞好预留预埋工作,做好设备基础——测量定位——设备开箱检查——设备支架制作安装——设备就位——找平找正——单机试运转——负荷运转调试——系统移交。 二、主要工序的施工方法: 1、空调水管道安装: 到现场的管材、管件须认真检查并经监理、业主验明材质,核对质保书、规格、型号等合格后放能入库,并分别作好标识。 管材和管件的内外壁应光滑平整,无气泡、裂纹、脱皮和明显的痕纹、凹陷,色泽应基本一致。管材的端面应垂直于管材的轴线。管件应完整、无缺损、无变形。管件和管材不应长期置于阳光下照射,为避免管子在储运时弯曲,堆放应平整。搬运管材和管件时,应小心轻放,避免油污,严禁剧烈撞击,与尖锐触碰和抛、摔、拖。施工现场与材料存放处温差较大时,应于安装前将管件和管材在现场放置一定时间,使其温度接近施工现场环境温度。 PPR管连接时采用熔接连接。胶接应保证在干燥的作业环境下进行,使用同一厂家的管件及附件,严防漏水。 管道连接采用手持式熔接器进行热熔连接。连接前,应先清除管道及附件上的灰尘及异物。当机器红灯亮起并稳定后,对准要连接的管道(件)DN〈50热熔深度为1-2CM,DN〈110热熔深度为2-4CM。连接时,无旋转地把管端插入加热套内,达到预定深度。同时,无旋转地把管件推到加热头上加热,达到加热时间后,立即把管子与管件从加热套与加热头上同时取下,迅速无旋转地、均匀用力插入到所要求的深度,使接头处形成均匀凸缘。在规定的加热时间内,刚熔接好的接头还可进行校正,但严禁旋转。管材和管件加热时,应防止加热过度,使厚度变薄。管材在管配件内变形。在热熔插管和校正时,严禁旋转。操作现场不得有明火,严禁对管材用明火烘弯。将加热后的管材和管件垂直对准推进时用力要轻,防止弯头弯曲。连接完毕,必须紧握管子与管件保持足够的冷却时间,冷却定程度后方可松手。

万象天地开荒应急预案

万象天地突发大规模开荒应急预案 一、目的: 为了及时高效的完成开荒任务,应对不时之需,我项目筹备根据现场施工实际情况综合考量,制定出《万象天地(北区)突发大规模开荒应急预案》为项目开荒保驾护航。 二、适用范围: 万象天地(北区)区域内突发大规模开荒作业 三、职责: 1、当我司接到筹备组通知后,我项目总指挥协同项目管理人员到场做查看 评估; 2、我项目总指挥根据情况评估,响应《万象天地(北区)突发大规模开荒 应急预案》; 3、我项目总指挥在2小时内组织应急会议,启动相应等级规模应急预案, 根据预案协调各组工作任务; 4、我项目总指挥根据各组负责人反馈信息分派任务,下达任务命令; 5、各组负责人在规定时间内完成任务,并把信息反馈; 6、根据开荒项目工作分组运作,人员调派组、工具提供组、设备调用组、 安全监督组、后勤保障组等应急组分别负责相应工作; 7、我项目总指挥现场组织、协调工作,各应急组长负责落实; 8、我方根据《万象天地(北区)突发大规模开荒应急预案》有序开展开 荒作业,杜绝现场混乱及发生人身、财产伤害事故!

四、程序 1、人员调派程序: ⑴200-399人调派,10人一小组(每8人配1名管理人员、1名后勤保障人员); ⑵400-599人调派,10人一小组(每8人配1名管理人员、1名后勤保障人员); ⑶600以上人调派,10人一小组(每8人配1名管理人员、1名后勤保障人员); ⑷每3个小组配一名品质、安全监督员,负责开荒成品保护,规范作业、监督 品质及安全防范; ⑸派遣人员组成比例:50%为外派劳务公司派遣临时工,20%为我司原项目保洁人员,30%为我司管理人员。 2、各组成员及分工: 现场总指挥:林总经理 现场机动总指挥:刘副总经理 现场落实:片区冯经理 安全、品质总督察:品质部刘经理 项目与甲方协调:谢经理 人员调派组:鲁经理 工具提供组:刘经理 设备调用组:于经理 安全监督组:占经理 后勤保障组:田经理 注:用工需求请提前告知,我司预设及时响应时间为6小时

深圳万象城成功开发经验

深圳万象城成功开发经验 如今国内城市综合体或真正超大型一站式的消费中心兴起,随着国家房地产新政的调整步伐,在商业地产领域与国内外具备雄厚实力的地产开发商、商业地产专营运营商、大型零售商的大力推动下,毫无疑问在我国即将迎来城市综合体或超大型一站式消费中心百花齐放的春天!但据笔者观察虽然各地城市综合体或超大型商业综合体数量激增,但正如商业地产专家杨宝民先生所言,国内却仍然缺少象日本等世界顶级的城市综合体精品! 国内城市综合体的领军人物万达集团,虽然目前已在国内已开发了约四十个左右的城市综合体的项目,由于万达集团的发展战略是通过规模连锁经营,笔者认为,这一点与咱们零售行业的连锁企业的发展如出一辙,那就是必须实行标准化,因为,只有标准化的东西才能复制,因此,万达这几年所做的努力就是标准化,从而要牺牲个性或特色包括开发时间等,一针见血地说万达其所开发的作品仍然是粗造的,最多只能算是标准化的合格产品,而非精品,精品是需要个性化的、更需要长时间来精雕细琢的,比如日本的世界级的城市综合体精品六本木新城,开发商森株式会社用了17年方开发建成,这样样漫长的开发周期是世界上任何一个开发商无法做到的! 基于于此,笔者便萌生了对国内难得的城市综合体或超大型购物中心的精品案例研究的冲动,虽然,深圳万象城也有不少行业的专家、学者从不同程度进行了解读,但却仍难阻止笔者对于国内超大型购物中心或城市综合体精品研究的兴趣。 华润“万象城”,顾名思议就是包罗万象之城,这就是华润的决策者意图将“万象城”打造成名副其实的“万象”之城。你能想象到的城市功能和消费,这里全都能得到满足。在这里你可以看到国内最好影音效果的电影,全球顶级的奢侈品这里都能买到,这里有国际标准的真冰滑冰场,超市、百货、餐饮……这些就更不用说了,在万象城呆上一整天,吃、喝、玩、乐,你或许会觉得时间不够用。 万象城由香港华润集团投资40亿元开发建设的城市综合体华润中心的商业建筑群,总建筑面积55万平方米。其中包括深圳君悦五星酒店400间客房、万象城购物中心、华润中心写字楼和幸福里高尚住宅。 集零售、餐饮、娱乐、办公、酒店、居住等诸多功能于一体的大规模、综合性、现代化、高品质的标志性城市商业综合体。 其在诞生之前就号称“深圳最大、华南最好、中国最具示范效应的超大型室内购物中心”。万象城总建筑面积18.8万平方米,拥有近300个独立店铺,集零售、餐饮、娱乐、休闲、文化、康体等于一身,是真正意义上的“一站式”消费中心。

通风与空调工程施工方案

通风与空调工程施工方案 1. 工程概况 该工程地上1?16层为研究、实验、办公部分,通风空调采用风机盘管加新风系统,每层设2台新风机组,B1层为设备部分,内设空调机房,采用大风道系统,南北各设轴流风机1台。 2. 施工组织 2.1劳动组织准备:本工程的总承包单位为北京XX建设工程有限责任公司第XX项月经理部,机电设备部分分包给北京XX公司水电分公司,在总承包单位统一领导下开展工作,针对新承包的工程项目,配备相应施工人员,建立质量管理体系,对工程进度、质量、造价进行严格控制,保证施工顺利进行,各专业、项目设有专业人员专业管理。 2.2技术准备:组织技术人员熟悉施工图纸和有关的设计资料,对相关的技术、经济和自然条件进行调查分析,研究可行的施工方案。针对图纸中存在的问题及时记录,为施工作出准确的、科?学的技术指导。 2.3施工现场准备:施工道路、施工用水、施工用电和加工场地由总承包单位统一规划,生产、办公、生活用房等临时用房由总承包单位提供。 2.4本专业空调系统由施工班组加工、制作、安装、保温,根据专业进程由项目负责人统一调配劳动力,劳动力的安排详见表12—1。 2.5施工机具准备 具体施工用机具见表12—2。 表12-2 施工机具计划表

3. 主要项目施工方法及要求 3.1预留预埋 3.1.1通风预埋、预留洞的工作跟随土建结构工程进行,主要工作为竖井穿楼板洞和穿墙洞,为便于拆除预留和预埋,采用木盒预埋方式,按风管规格尺寸四边各放大100mm,固定要稳固和方正,不影响合模,拆 模后应立即剔出木盒。 3.1.2空调水系统需要在楼板或墙体上用钢管预埋留洞,待土建打完混凝土达到一定强度时钢管松动,并在混凝土能上人的时候把钢管拔出,拔出后及时清理干净,然后刷上机油以备下次使用。预埋要求详见表 12-3。 3.1.3 本工程争创结构“长城杯”,因此预留、预埋部分需要有详细的控制方法。 例如:墙体上要求结构上弹控制标高线,顶板上弹控制轴线,预埋木盒、钢管基底要清理干净,用磨光机打磨,刷机油,保证不粘连混凝土,钢管应在打混凝土3?4h内拔出。 3.1.4 设备基础预埋:对于风机、水泵、水箱、机组,等设备待到货后核对好尺寸,放可作基础预埋,并按设计及施工规范要求施工。 3.1.5 由于空调水管和通风管道在穿楼板或穿墙体预留、预埋洞,需要由土建预留洞、暖通专业配合检验和报验,共同做好此部位预留。 3.2 通风做法 3.2.1 施工技术人员要认真审图,分清不同用途管径采用不同壁厚的镀锌钢板制作风管,用料规格符合施 工规范(GB50243-2002)及设计要求,板材厚度如表12-4(其他材质类风管见规范要求)。 表12-4 通风板材厚度表 3.2.2通风工程制作工艺流程: 领料」■下料T剪切T咬角制作T风管拆方T成型 |铆法亠」翻边」检验」安装领料T J法兰下料t打铆钉孔T 焊接T打螺栓孔T刷漆一T铆法兰T翻边T检验T女装

深圳湾一线城市南山豪宅悦府打造万象城高端景区房

春茧与春笋蕴含着“破茧成蝶,雨后春笋”的美好寓意。深圳湾片区作为深圳重点发展区域,已建立多维交通路网。以三纵四横的主干道及深圳湾口岸等,无缝接驳深港两地。 深圳湾悦府位于深圳湾超级总部基地的顶级豪宅,华润深圳湾分为南北两区,北区为纯高端住宅,即悦府一期;南区业态内容高端多元化,顶级豪宅公寓,另有高端奢华安达仕酒店、艺术中心、万家大厦。开放的展示区部分建在公共车库的屋顶上,属于公共用地;周边有永无遮挡一线海景、世界级跑步圣地深圳湾绿色滨海栈道、如同维多利亚港一样繁华的深圳湾城市夜景,在坐拥极致稀缺的多元化景观外,项目设计本身也非常具有国际性,现代感。

入口地面空间大面积使用长条地砖铺设,有序而冲突的线型,合理的界定出通行路线;斑驳的地面肌理,带来渐进的动感;点点喷泉,活跃了入口氛围。 深圳湾万象城结合了当地文化特色、开放式绿色空间以及各种休闲和娱乐设施。 建设一片现代化的生活方式导向型零售商业区,将城市特色与艺术、景观和文化要素相结合,创造商业体验。 万象城的建筑是很多“盒子建筑” 建筑各种“开放式盒子”星罗棋布在各色潮店周边,既能带来自然光和绿色景观,又能丰富访客与大自然的联系程度。

华润深圳湾的规划和国际视野的定位不是一蹴而就的,是经过前期长时间的锤炼和打磨而成的一处经典举世之作。是集合:人与自然、建筑与绿化、道路与生态相融合,相和谐的具有低碳、环保可持续发展的健康环境系统园区。未来深圳30年,华润深圳湾绝对是首屈一指的中央地段。亘古不变的是,稀缺物业,加上庞大的需求量,决定物业的高价值。 宜信行已成立12周年,结合新加坡,香港与国内的经营理念和经验为客户提供物业投资、房地产买卖、租赁等服务,代办各项物业产权相关手续,拥有专业豪宅个性化设计装修团队,同时具有最新最全的租售房源。业务范围以深圳顶级豪宅为主,辐射香港与新加坡等城市,高效整合资源,团队实现一对一专业服务,由资深房产律师审核交易流程,高度保密;秉持“以人为本”的核心价值理念为客户服务。 从上述的诸多创新实践,可以预见,深圳湾万象城将刷新外界对 于万象城品牌的固有印象,为该品牌注入全新的商业基因。北区-华润深圳湾·悦海大宅已于2017年底交付现房, 现成为最近高端客户热门追捧的豪宅. 更多详情了解请进入深圳宜信行物业顾问有限公 司企业 "https://www.doczj.com/doc/7f3258144.html,"

通风空调工程施工方案模板

通风空调工程施工 方案

目录 1、工程概况 ............................................................... 错误!未定义书签。 1.1、建筑基本概况.............................................. 错误!未定义书签。 1.2、通风空调系统概况 (2) 2、编制依据 ............................................................... 错误!未定义书签。 3、施工部署 ............................................................... 错误!未定义书签。 3.1、施工组织安排.............................................. 错误!未定义书签。 3.2、技术准备...................................................... 错误!未定义书签。 3.3、物资准备...................................................... 错误!未定义书签。 3.4、施工安排...................................................... 错误!未定义书签。 4、通风空调工程施工 ............................................... 错误!未定义书签。 4.1、主要系统施工工艺流程.............................. 错误!未定义书签。 4.2、风管制作与安装.......................................... 错误!未定义书签。 4.3、空调冷冻水管.............................................. 错误!未定义书签。 4.4、空调设备安装.............................................. 错误!未定义书签。 4.5通风空调系统调试.......................................... 错误!未定义书签。 5、安装工程质量控制措施....................................... 错误!未定义书签。 5.1、质量保证体系.............................................. 错误!未定义书签。

通风空调系统施工技术方案

通风空调系统施工技术方案 1、空调通风主要施工方案 空调通风系统分布较广,施工组织必须与土建工程和其他配套工程密切配合进行,根据每层建筑的工程进展来安排通风空调工程施工。具体实施方案为: 1)、风管制作 现场工程师在测量准确的基础上,绘制风管加工草图。 风管预制:采用全自动风管加工流水线加工;并配套按图结合现场情况制作风管支吊架。 风管、水管穿墙套管制作、预埋紧密配合土建工程同步进行;2)、设备安装 冷冻机等大型底下室设备从吊装预留孔以塔吊卸运至底下室或从车道运进地下室,楼层面的大型空调机组等设备采用塔吊因垂直运输到各层,重量较轻、体积较小的可采用施工升降机垂直运输到各施工层面。各层面的空调机组、风机盘管、柜式风机等可以手动叉车运输就位。 冷冻机组、水泵吊入地下室后,利用、拖排、卷扬机和叉车等拖运至设备基础定位安装。 3)、空调管道安装 空调管道安装根据业主要求的工程总体进度计划配合土建施工顺序同步进行,总体程序为先下面后上面的流水作业原则。楼层先平行施工主立管,然后进行机房及顶棚管道施工。 考虑到土建施工上升顺序、设备到货周期等因素,具体按照地下室水平管→楼面竖井立管→各楼楼层与楼层机房管道→楼顶屋面管道的顺序施工。楼层竖井与机房管道的施工应结合设备到货的实际情况及土建与业主要求及时调整开工时间或顺序。 空调及给排水竖井管道施工应与结构基本一致,采用逐步上升的

作业流程,采用倒装施工,既加快了工期,又降低了施工难度。 竖井管道倒装施工采用卷扬机或手动葫芦提升,见下图。 管道垂直运输采用在电梯井中安装升降机或制作专用吊笼,水平运输采用叉车和板车,以手动葫芦、升降平台等机具进行安装。4)、施工作业要求 空调通风系统安装充分考虑风管预制的生产顺序,紧密结合土建实际进度,按照从下至上的作业原则,与甲供设备到货情况相协调。施工分为多专业作业班:进行风管预制、通风空调设备安装、风管安装、水管系统安装、油漆保温施工。多专业施工时,风管安装在前(风管中设计末标明标高的按基本靠近梁板留保温、操作位置布置),水管安装在后。所有管道定位执行三靠原则:靠顶,靠边,靠角,以保证其它专业的各类管线敷设井然有序。

深圳华润中心万象城项目商业规划及业态组合方案-15DOC

深圳华润中心万象城项目商业规划及业态组合方案 第一部分项目基本情况 华润中心效果图华润中心实景图 项目概况 华润集团在深圳投 资开发的“华润中心”, 位于深圳市罗湖金融商 务中心区,是集零售、餐 饮、娱乐、办公、酒店、居住等诸多功能于一体的大规模、综合性、现代化、高品质的标志性商业建筑群,总建筑面积 55 万平方米,总投资逾 40 亿港币。首期项目于2002年10月破土动工,包括超大规模室内购物及娱乐中心“万象城”、国际标准 5A 甲级写字楼“华润大厦”,已于 2004 年 12 月竣工开业。二期项目包括君悦酒店、酒店式公寓、国际商业休闲广场和高尚住宅,预计投资逾22亿港元,已于2005年12月16日开工建设,将于2009年初落成

启用。 位置交通 深圳华润中心·万象城位于深圳市罗湖区——深圳金融商业核心区域,地处深圳市东西贯通的两条主干道深南大道和滨河大道之间,与"地王大厦"隔深南大道相望。交通便利,地铁一号线大剧院站有地下通道直接相连,周边共有巴士线路30多条。 ■华润中心位于深圳市罗湖区——深圳金融商业核心区域 ■地处深圳市东西贯通的两条主干道深南大道和滨河大道之间■与"地王大厦"隔深南大道相望 ■与地铁一号线大剧院站有地下通道直接相连 ■周边共有巴士线路30多条 ■距深圳火车站、罗湖口岸约1000米 ■距皇岗口岸约5分钟车程 ■距深圳宝安国际机场和香港国际机场仅30分钟车程

规划设计 华润中心由美国RTKL建筑设计公司担纲规划及建筑设计。 华润中心项目占地约8万平方米,总建筑面积约55万平方米,设计车位近3000个。 其中,一期万象城建筑面积达18.8万平方米,停车位1000个,华润大厦建筑面积共约4.2万平方米,停车位682个。 二期项目建筑面积为26万平方米 项目整体布局

相关主题
文本预览
相关文档 最新文档
