系统切换方案

2014年10月23日

工程名称:鲁山县中医院信息系统项目建设

建设单位:鲁山县中医院

承建单位:河南省新星科技有限公司

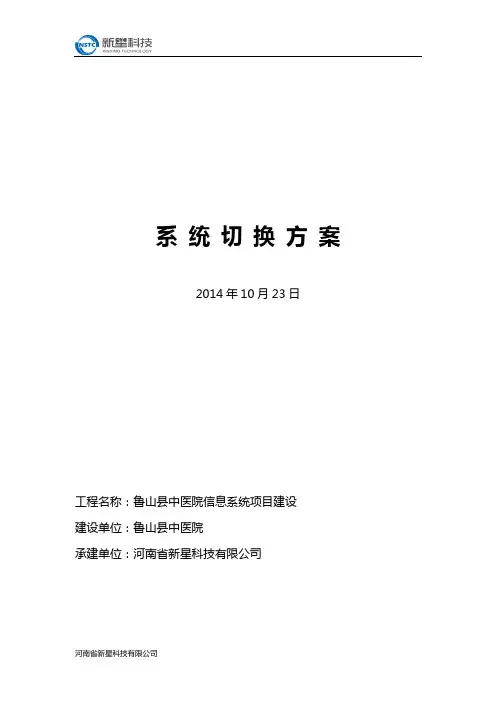

导读

经项目组与院方各位领导协商,系统正式切换时间拟定为2014年10月23日21时00分。为保证系统切换顺利进行,且医院正常业务不受影响,特将整个切换过程分为以下3个阶段:

●系统切换前准备阶段

●系统切换与数据迁移阶段

●系统切换后适应阶段

根据本项目的具体情况,结合以往项目实施经验,对本项目各阶段风险预测及对策体现在本方案第4部分:风险预测及控制。对本项目系统切换人力资源配备情况体现在本方案第5部分:系统切换人员分工安排。

1.系统切换方案准备阶段

1.1.工作任务

1.1.1.结合院方对旧系统下的数据迁移要求,通过跟踪工具,设计切换方案。完

成基础数据的部分迁移工作。节省切换时间,确保一次性数据迁移和系统切换成功。

1.1.

2.医院工作模式的确定,基础数据的维护核对(如药典、收费项目等)。

1.2.时间安排

2014年10月23日至2014年10月24日

1.3.注意事项

院方提供的各种基础数据必需准确及时,数据维护完后必需经院方签字确认。

1.4.各部门切换具体实施步骤及注意事项

1.4.1.门诊收费子系统

1.4.1.1.2014年10月23日21:00前,既老系统停止运行前,各收费员必须

做“日结算”,并将老系统中需要打印的报表打印保存。

1.4.1.

2.2014年10月23日21:00至2014年10月24日08:00期间,门

诊病人划价、交费暂时由手工处理,新系统切换成功后,将此期间的手

工数据录入电脑既可以。

1.4.1.3.2014年10月23日21:00至2014年10月24日08:00期间,门

诊收费更换两台划价机器。

1.4.1.4.系统切换之前对于病人在老系统中发生的费用退费问题,建议切换前理

清,切换后不再牵扯老系统中病人费用问题。

1.4.1.5.由医院对三级收费项目、四级明细收费项目、二级财务归类项目、门诊

科室名称、门诊医生名称审核并签字认可。

1.4.1.6.系统切换前新系统关于农合病人收费问题进行测试。

1.4.1.7.系统切换前新系统关于门诊发票打印、操作员日结报表、门诊收费报表

及其他报表进行测试打印。

1.4.1.8.2014年10月24日前,对导入历史数据进行核对。

1.4.

2.西药房子系统

1.4.

2.1.药房人员对药房的负库存及其他一些遗留问题进行规范化处理。

1.4.

2.2.在系统切换期间需要门诊发药时应做详细记录。以便在系统切换成功后

对库存进行适当调整。

1.4.

2.

3.2014年10月23日21:00前必须把待发药处方发完,于21:00停

止发药,各操作员必须做“日结算”。

1.4.

2.4.2014年10月23日21:00前所有操作员“日结算”后,进行“保存

结余”并打印盘点结余表。

1.4.

2.5.2014年10月23日21:00前把药房该补充的药品及时补充到位。

1.4.3.中药房

1.4.3.1.药房人员对药房的负库存及其他一些遗留问题进行规范化处理。

1.4.3.

2.在老系统停止前应将所有该发的药发放完毕,同时,应根据病区的要求

将在院病人第二天的用药先借给病区。以免耽误病人用药。

1.4.3.3.其他注意事项同“西药房”的要求。

1.4.4.住院收费

1.4.4.1.2014年10月23日21:00前,既老系统停止运行前,各收费员必须

做“日结算”,并将老系统中需要打印的报表打印保存。

1.4.4.

2.2014年10月23日21:00至2014年10月24日08:00期间,住院

病人交押金、记账、出院暂时由手工处理或者不处理,新系统切换成功

后,再办理这些手续。

1.4.4.3.2014年10月23日21:00至2014年10月24日21:00期间,准

备手工押金票,对于新入院的病人由手工处理,新系统切换成功后,再

办理到系统中并找病人更换手工押金票。

1.4.4.4.2014年10月23日21:00前,对住院收费日结算、出院病人医药费

结算表及其他报表进行测试打印,确定打印格式。

1.4.4.5.2014年10月23日21:00日前,对农合病人进行测试。

1.4.4.6.2014年10月23日21:00前,对导入历史数据进行核对。

1.4.4.7.提供一台临时机器连接老数据库,供打印出院病人汇总单。

1.4.5.病区护士站

1.4.5.1.2014年10月23日21:00前,病区需将所有待入科和待转科的病人

办理“入科”。

1.4.5.

2.2014年10月23日21:00前,要把病人的用药备齐(包括借药)。

1.4.5.3.2014年10月23日21:00前,护士长要确定本病区病人的费用是否

正确,如有需要退费的请在老程序尽快处理。

1.4.5.4.2014年10月23日21:00至2014年10月24日00:00期间,新

入院的病人在新系统切换后,补录到新系统中,并请护理人员补记一天

的固定记账项目。

1.4.5.5.如果病人在新系统运行第一天就办理了出院手续,请病区护士手工补记

一天的固定自动记帐项目,如:床位费、护理费、冷暖费等。

1.4.5.6.系统切换前确定临床科室系统使用站点数量及位置。

1.4.5.7.系统切换前调试病区日清单、输液单及相关报表打印,确定打印格式。

1.4.5.8.2014年10月24日、25日、26日上班的护士,必需是经过培训、考

核的护士,并由他们带领科室其他同事学习新系统。

1.4.5.9.2014年10月24日08:00点把在院病人的长期医嘱录入到新系统中。

1.4.5.10.在院病人日清单可以直接打印,对于出院病人日清单1个月内的可

以直接在新系统中进行打印,其他时间出院病人日清可在2014年10

月31日后进行打印。

1.4.6.药库

1.4.6.1.医院对当前药库的负库存、药品字典、药品别名进行整理,不要把这些

遗留问题带到新程序中

1.4.6.

2.2014年10月23日21:00前办理所有出入库操作,然后进行“保存

结余”并打印盘点结余表。

2.系统切换与数据迁移阶段

2.1.工作任务

培训结束,切换准备就绪后,先备份旧系统数据,然后将老系统所有的操作停止,更换各部门应用程序。数据切换结束,由院方指定人员对切换数据的准确性进行审核,并签字确认,并对正式启用软件前的数据再进行一次备份,另行存放;最后启用新系统,完成切换过渡。另外程序切换时双方必须有最权威领导指挥、决策。

2.2.时间安排

2014年10月23日21:00至2014年10月24日08:00

2.3.注意事项

系统切换对时间的要求性比较强,即必须在停机后指定的时间内完成。因此切换准备必须充分,考虑必须周全,人员安排必须到位,统筹合理。

老程序停止前,所有相关部门的操作员要进行结算,所有财务报表、病人费用信息、药品库存信息均需要打印出。

本次程序切换,第一批需要更换模块的科室有:门诊收费,门诊西药房,门诊中药房,住院收费,住院药房,护士工作站,手术室,药库。以上科室必须保证当天夜晚有人值守或房间的门可以打开。

3.系统切换后适应阶段

3.1.门诊收费

3.1.1.系统切换前对于病人在老系统中发生的费用退费问题,在老系统中直接退

费,其他的时间的到2014年10月31号后进行退费。

3.1.2.一些维护不完整或没有增加的收费项目如果发现就及时增加。

3.1.3.对退费、作废的票据向医院提供正确的查询及审核方式。

3.1.

4.收费时尽量输入正确的执行科室。

3.2.药房

3.2.1.对于门诊处方要及时要求门诊收费补录进新系统,然后冲减药房的库存。

3.2.2.对于病区在系统切换过程中产生的借药,新系统上线后,要及时协调护理

人员通过医嘱的方式进行还药。

3.2.3.如遇到特殊情况,比如病人抢救,护理人员来不及下医嘱,请药房人员先

借药给临床使用,然后通过医嘱的方式还药。

3.3.住院收费

3.3.1.系统切换后,及时将系统切换期间新入院的病人办理入院手续。

3.3.2.记账时尽量输入正确的执行科室。

3.3.3.记账时必须选择正确的医师号。

3.4.病区护士工作站

如果病人在新系统运行第一天就办理了出院手续,请病区护士手工补记一天的固定自动记帐项目,如:床位费、护理费、冷暖费等。

4.风险预测及控制

医院信息系统是一个大型的集成项目,涉及内容复杂,时间跨度长,合作部门多,在项目实施中可能会存在种种的潜在风险,需要医院有充分的认识并采取有效的措施对可能的或潜在的风险加以管理和控制。

4.1.可能存在的风险

4.1.1.院方组织新系统启用协调会。

4.1.2.软件测试定版、发布。

4.1.3.基础数据校验。

4.1.4.导入历史数据并校验业务数据

4.1.

5.门诊收费划价时,部分诊疗划不出来。

4.1.6.医保病人、优诊病人无法收费。

4.1.7.临床科室录入医嘱速度慢。

4.1.8.临床科室录入诊疗项目时部分划不出来。

4.2.相应的对策

针对提到的风险,我们做到以下几点:

4.2.1.公司安排根据项目需要,安排相应的专业人员,并组织一个强大的实施小

组,保证项目的成功实施和运行。

4.2.2.需要建立详尽的沟通和培训计划,对有关部门灌输系统集成的标准流程的

重要性。医院与公司做到配合到位,合作愉快,制定有效合理的时间表,并将项目实施流程及工作内容标准化、规范化。

4.2.3.对门诊收费、住院收费、临床科室的诊疗项目划价问题,项目把2014年

01月01号至今发生过业务的诊疗项目,全部核对并保能正常划价。4.2.4.关于新系统使用速度慢,2014年10月24日前,有硬件供应商进行调试

并保证网络畅通。

4.2.

5.新系统切换后,每个信息点保证有人指导。

5.系统切换人员分工安排

本次系统切换新星公司现场配备3人,医院信息科配备1人,共计4人。

其他人员详见《系统切换人员分工表》。

信息主管签字:

新星公司项目经理签字:

新星公司驻鲁山县中医院项目组

2014年10月23日

新老系统迁移和整合方案

1新老系统迁移及整合方案 本次总局综合业务系统是在原有系统的基础上开发完成,因此,新旧系统间 就存在着切换的问题。另外,新开发的系统还存在与其他一些应用系统,例如, 企业信用联网应用系统、企业登记子网站、外资登记子网站等系统进行整合使之 成为一个相互连通的系统。本章将针对新老系统迁移和整合提出解决方案。 1.1新老系统迁移及整合需求分析 系统迁移又称为系统切换,即新系统开发完成后将老系统切换到新系统上来。 系统切换得主要任务包括:数据资源整合、新旧系统迁移、新系统运行监控 过程。数据资源整合包含两个步骤:数据整理与数据转换。数据整理就是将原系 统数据整理为系统转换程序能够识别的数据:数据转换就是将整理完成后的数据 按照一定的转换规则转换成新系统要求的数据格式,数据的整合是整合系统切换 的关键:新旧系统迁移就是在数据正确转换的基础上,制定一个切实可行的计划,保证业务办理顺利、平稳过渡到新系统中进行;新系统运行监控就是在新系统正 常运转后,还需要监控整个新系统运行的有效性和正确性,以便及时对数据转换 过程中出现的问题进行纠正。 系统整合是针对新开发的系统与保留的老系统之间的整合,以保证新开发的 系统能与保留的老系统互动,保证业务的顺利开展。主要的任务是接口的开发。 1.1.1需要进行迁移的系统 1.1.2需要进行整合的系统 需要与保留系统整合的系统包括: 1、企业登记管理〈含信用分类〉,全国企业信用联网统计分析,不冠行政区划企业名称核准,大屏幕触摸屏系统与企业信用联网应用,企业登记子网站,属地 监管传输,网上业务受理之间的整合;

2、外资企业登记管理〈含信用分类),全国外资企业监测分析与属地监管传输,外资登记子网站,网上业务受理,大屏幕触摸屏系统之间的整合: 3、广告监管系统与广告监管子网站之间的整合: 4、12315数据统计分析与12315子网站之间的整合: 5、通用信息查询、统计系统与数据采集转换之间的整合: 1.1.3数据迁移和转换分析 根据招标文件广东省工商局新建系统的数据库基于SAP Sybase ASE 15.7, 而原有系统的数据库包括ORACLE,SQLServer,DB2。这种异构数据在总局主要存 在于两个方面,即部门内部的异构数据和上下级部门之间的异构数据。同时,系 统的技术构件有NET和J2EE两大类。 对于部门内部的异构数据的集成采用数据移植的方法,如:如果数据有基于DB2管理的,有ORACLE管理的,有SQLServer管理的,就根据新系统SAP Syb ase ASE 15.7的要求,把ORACLE的数据迁移到SAP Sybase ASE 15.7数据库中,把SQLServer的数据迁移到SAP Sybase ASE 15.7数据库中。 上下级工商系统之间的异构数据的集成利用数据交换系统来完成,重点在于 数据库存储标准、交换标准的制定和遵守,保证数据的共事,这部分工作由数据 中心完成。 1.2系统迁移和整合目标 一、系统切换的主要目标: ?保证系统正常运行 在数据转换过程中,由于原有的系统数据的复杂性,给数据转换工作带来了 很大的难度,为了在新系统启动后不影响原系统正常的业务,因此数据转换完成后,必须保证新系统的正常运行。 ?保证原有系统在新系统中的独立性 原有系统是独立运行的系统,数据在新系统中虽然是集中存放的,但是各个

4.4.01 系统上线切换方案

项目名称 系统上线切换方案 创建日期:单击此处输入日期。 最后修订日期:单击此处输入日期。 文控编号: 单击此处输入文字。

文档控制更改记录 审阅 审批

目录 文档控制 (2) 1.文档说明 (4) 1.1.概述 (4) 1.2.文档样式使用说明 (4) 2.切换模式 (5) 3.上线准备 (5) 3.1.静态数据准备 (5) 3.2.动态数据准备 (5) 3.3.业务截止时间 (6) 3.4.仓库盘点 (6) 3.5.数据备份 (6) 4.系统切换 (6) 4.1.静态数据切换 (6) 4.2.动态数据切换 (6) 4.3.切换检查 (6) 5.正式切换 (7) 5.1.系统上线时间表 (7) 5.2.切换步骤 (8) 5.3.上线支持体系 (8) 5.4.应急预案 (9) 5.4.1.应急预案一 (9) 5.4.2.应急预案二 (9) 5.5.注意事项及风险说明 (9) 5.5.1.系统并行原因 (9) 5.5.2.工作量影响 (9) 5.5.3.风险说明 (9) 5.5.4.综合说明 (10) 6.切换总结 (10)

1.文档说明 1.1.概述 该文档将包括以下几个部分: ? ? ? 1.2.文档样式使用说明 文档编辑时,可直接选择如下样式,以便快速、方便、标准的完成文档编写工作(此段文字可在正式编写文档时删除)。 一级标题:宋体,二号,加粗;样式:标题一。 二级标题:黑体,三号;样式:标题二。 三级标题:黑体,小四号;样式:标题三 正文:宋体,五号;样式:Smt正文一、Smt正文二(缩进四格)。 附录:宋体,三号;样式:Smt附录。

桥面连续体系转换施工方案(全)

目录 一、编制依据 (1) 二、工程概况 (1) 1、K**+***石笋村高架大桥 (1) 2、K**+***窑脑上锦江大桥 (1) 3、I匝道IK*+***分离式立交桥 (2) 4、主要材料 (2) 三、施工准备 (2) 四、施工进度计划: (3) 五、机械设备及劳动力安排 (3) 六、施工工艺及施工方案 (4) (一)施工工艺流程图 (4) (二)施工方案 (4) 1、临时支座的安设 (4) 2、预制T梁安装 (5) 3、湿接缝施工 (5) 4、墩顶负弯矩钢束张拉、压浆 (6) 5、体系转换施工 (7) 6、施工中应注意的问题及措施 (7) 七、质量保证措施 (8) 1、建立质量岗位责任制 (8) 2、健全质量保证措施 (8) 八、安全保证措施 (9)

1、组织保证措施 (9) 2、建立安全保证制度 (9) 九、文明施工 (10)

先简支后连续体系转换施工方案 一、编制依据 1、**高速公路两阶段施工图设计;40mT梁上部结构通用图,20mT梁上部结构通用图。 2、**高速公路B8合同段招投标文件。 3、《公路工程技术标准》(JTG B01-2014)。 4、《公路桥涵施工技术规范》(JTG/T F50-2011)。 5、《公路工程质量检验评定标准》(JTG F80/1-2004)。 6、《公路施工技术安全技术规程》(JTG F50-2015)。 7、施工现场踏勘及调查情况。 8、我单位现有的技术水平以及已经调进的施工队伍和机械设备及即将进入施工现场的施工机具。 9、我单位近年来在高速公路施工积累的施工经验、科研成果。 二、工程概况 1、K**+*****大桥 本桥上部采用40mT梁,上部结构采用(4×40+4×40+4×40+4×40+3×40+3×40)m预应力砼先简支后连续T梁,共设六联,全长889m。下部结构桥台采用柱式台、11#、12#桥墩采用桩柱一体墩,其余桥墩采用柱式墩,墩台采用桩基础。 本桥0#、22#桥台采用QMF-80型的伸缩缝,4#、8#、12#、16#、19#桥墩采用QMF-160伸缩缝。本桥平面分别位于圆曲线、缓和曲线和直线上,墩台径向布置。本桥桥面横坡从左幅-2%,右幅-2%渐变为左幅横坡2%,右幅横坡-2%。桥台搭板长6m,台后填土采用透水良好的材料。左右幅桥面宽度:0.5m(防撞墙)+10.9m(车行道)+0.5m(防撞墙)。 2、K**+*****大桥 本桥上部采用40mT梁,上部结构采用(4×40+4×40+4×40+4×40+3×40)m预应力砼先简支后连续T梁,共设五联,全长769m。下部结构采用柱式墩,墩台采用桩基础。 本桥0#、19#桥台采用QMF-80型的伸缩缝,4#、8#、12#、16#桥墩采用QMF-160

信息系统改造方案

XXXXX信息系统 基础设施建设和改造方案 (讨论稿) XXXXX科技有限公司 二○XX年XX月

目录 1概述 (3) 2基础设施现状分析 (4) 2.1 网络和数据设备现状 (4) 2.2 客户端现状 (4) 2.3 机房设备现状 (5) 2.4 结语 (5) 3基础设施更新和改造建议 (5) 3.1 网络更新和改造建议 (6) 3.2 数据设备更新和改造建议 (7) 3.2.1 数据库服务器 (7) 3.2.2 存储 (7) 3.3 客户端和信息点 (8) 3.4 机房设备更新和改造建议 (8) 3.4.1 机房地板 (8) 3.4.2 增加自动灭火装置 (8) 3.4.3 机房接地 (8) 3.4.4 机房设备供电 (9) 3.5 系统安全软件需求 (9) 3.5.1 上网行为管理软件 (9) 3.5.2 杀毒软件 (10) 4实施费用预算 (10) 4.1 总预算 (10) 4.2 分项预算 (13)

XXXXX网络改造方案 1概述 XXXXX为了贯彻党中央关于“科学发展,执政为民”的指导思想,决定大力加强信息系统建设,以满足以下五个方面的需求:一是满足服务社会公众和企事业单位的需求,如行政许可、行政处罚、政策法规、办事程序等政务信息公开,提供在线咨询、信息查询等服务,同时接受公众和企事业单位的监督,充分体现“执政为民”的指导思想; 二是满足国家、省、市对卫生监督越来越重视,提高卫生管理、监督、执法的科学性和提供量化信息的需求; 三是满足XXXXX领导和员工业务处理信息化和办公自动化,提高工作效率和业务管理水平的需求; 四是满足与上级部门和下属单位的网络互联和信息共享的需求,以及上级部门的检查和监督指导的需求; 五是满足上级领导和所领导科学决策需求,以充分贯彻党中央关于“科学发展”的精神。这是信息系统建设和应用的深层次需求。为此必须对系统建设和应用,尤其对数据库建设要有3—5年的长期规划,经过多年的数据积累,应用数据仓库、数据挖掘等技术,辅助领

XX集团NC项目系统上线切换方案

《系统上线切换方案》-用友咨询实施方法论 作者:用友咨询实施 时间:2014年度

版本修订: 确认记录:

1目的 (5) 2系统上线切换时间表 (5) 3财务供应链切换模式 (5) 3.1 财务供应链系统切换 (5) 3.2 财务供应链系统切换示意图 (5) 4上线支持体系 (6) 5注意事项及风险说明 (6) 5.1 系统并行原因 (6) 5.2 工作量影响 (6) 5.3 风险说明 (6) 5.4 综合说明 (7)

1目的 XX燃气NC项目系统上线切换方案:是一个对PMO和用户做系统切换具有指导意义的关键文档,在其中明确了系统切换的范围、目标、计划、职责安排和风险预案。 主要目的是确定上线切换的策略、确定系统切换的业务范围、切换的步骤、切换任务安排和职责、切换的方法、切换成功标准。 在10月份的系统切换前,项目组成员、PMO、用户对具体的切换工作缺乏了解,希望借助此方案来明确此次切换工作涉及的范围、目标、工作流程、时间安排以及具体的职责,同时要对潜在的切换风险要有应对方案。 2系统上线切换时间表 待确认问题: 1)港投下属子公司是否使用NC,报表采取何种合并方式(并表或并账),港燃投下属分公司的 财务核算,以及集团本部是否使用固定资产多账簿 3财务供应链切换模式 3.1财务供应链系统切换 为了保证本次项目上线成功(此处是指东永XX和汨罗XX的财务供应链),同时防止因上线出现问题导致各项业务无法正常开展,本次系统上线初期将采用双系统并行模式(依据不同子项目使用不同的切换或并行模式): 1)新系统ERP-NC,作为一套独立系统运行。 2)原业务系统正常作业。 以上两家JV的系统同时并行到十二月底,经检查核对12月底结账数据,若新上线数据及业务动作满足需要,则停止原业务系统的作业。 对于其他试点机构,则需要JV试点公司并行一个月即可正常切换到NC系统,但需要补录1月份至上线月份的财务数据。 3.2财务供应链系统切换示意图

方案施工管理体系

东方二期脱硫工程非标设备制作安装项目 项目部管理体系 1.项目部管理体系组建说明: 华能东方电厂二期2×350MW 扩建工程燃煤发电机组烟气脱硫非标设备制作安装工程,工程施工质量要求高,因此我公司将按照《项目法》施工的要求,进行全面质量管理,以创建优质工程为目标,进行严格管理。按《项目法》施工原则,选派具有丰富施工经验,且干过类似工程的、精干得力的人员组成合格的项目班子进驻现场,代表本企业全面履行承包合同,承担该工程的施工并全面服从业主、总包及监理单位的调度与管理。 项目管理人员配备原则: 年富力强,精力充沛,并具有吃苦耐劳精神; 工作扎实,专业精通,有较多技术和项目管理经验。 2.项目组织机构图 项 目 组 织 机 构 图 项目经理施工经理 安全员技 术员质检员材料员资料员

主要管理人员一览表 主要管理人员一览表 3.项目部主要成员及部门职责 3.1项目经理的职责和权限 项目经理在工程项目施工中处于中心地位,对工程项目负全面管理的责任,其主要职责和权限: 负责公司《管理手册》贯彻实施。 主管管理承诺:对建立、实施、保持项目部管理体系并持续改进其有效性作出承诺。 主管方针和目标:负责管理方针的宣贯,项目部质量、环境、职业健康安全目标指标的制定,并确保目标指标的实现。 主管以顾客为关注焦点:关注甲方、业主及相关方的要求,向项目部员工传达满足甲方、业主和法律法规要求的重要性,确保甲方、业主及员工的要求得到确认并予以满足。 主管管理体系策划:对项目部的管理负全面责任,组织建立项目部管理体系;主管职责和权限:负责项目部组织机构的设置和管理职能分配,并有权确定项目部与管理体系有关人员的职责、权限和相互关系 主管资源/提供:保证管理体系运行资源的提供; 主管人力资源提供:负责人调配、员工培训和考核、员工资格确认等人力资源管

08-系统切换方案电子教案

系统切换方案2014年10月23日

工程名称:鲁山县中医院信息系统项目建设建设单位:鲁山县中医院 承建单位:河南省新星科技有限公司

导读 经项目组与院方各位领导协商,系统正式切换时间拟定为2014年10月23日21时00分。为保证系统切换顺利进行,且医院正常业务不受影响,特将整个切换过程分为以下3个阶段: ●系统切换前准备阶段 ●系统切换与数据迁移阶段 ●系统切换后适应阶段 根据本项目的具体情况,结合以往项目实施经验,对本项目各阶段风险预测及对策体现在本方案第4部分:风险预测及控制。对本项目系统切换人力资源配备情况体现在本方案第5部分:系统切换人员分工安排。 1.系统切换方案准备阶段 1.1.工作任务 1.1.1.结合院方对旧系统下的数据迁移要求,通过跟踪工具,设计切换方案。完 成基础数据的部分迁移工作。节省切换时间,确保一次性数据迁移和系统切换成功。 1.1. 2.医院工作模式的确定,基础数据的维护核对(如药典、收费项目等)。

1.2.时间安排 2014年10月23日至2014年10月24日 1.3.注意事项 院方提供的各种基础数据必需准确及时,数据维护完后必需经院方签字确认。 1.4.各部门切换具体实施步骤及注意事项 1.4.1.门诊收费子系统 1.4.1.1.2014年10月23日21:00前,既老系统停止运行前,各收费员必须 做“日结算”,并将老系统中需要打印的报表打印保存。 1.4.1. 2.2014年10月23日21:00至2014年10月24日08:00期间,门 诊病人划价、交费暂时由手工处理,新系统切换成功后,将此期间的手 工数据录入电脑既可以。 1.4.1.3.2014年10月23日21:00至2014年10月24日08:00期间,门 诊收费更换两台划价机器。 1.4.1.4.系统切换之前对于病人在老系统中发生的费用退费问题,建议切换前理 清,切换后不再牵扯老系统中病人费用问题。 1.4.1.5.由医院对三级收费项目、四级明细收费项目、二级财务归类项目、门诊 科室名称、门诊医生名称审核并签字认可。 1.4.1.6.系统切换前新系统关于农合病人收费问题进行测试。

简支变连续施工方案

目录 一、编制依据 (2) 二、编制原则 (2) 三、工程概况 (3) 四、施工组织计划 (3) 五、工艺原理 (5) 六、施工工艺 (5) 七、质量保证体系和措施 (21) 八、安全保证体系和措施 (26) 九、文明施工、环境保护措施 (31) 十、节能减排 (33)

简支变连续体系转换施工方案 一、编制依据 本方案除根据施工现场实际情况外,依据下列文件、规范、规程进行编制: 1、滨海新区西外环高速公路工程Ⅲ标合同文件 2、滨海新区西外环高速公路工程Ⅲ标施工图纸 3、滨海新区西外环高速公路工程Ⅲ标施工图设计说明 4、滨海新区西外环高速公路工程标准化施工指南 5、《公路工程质量检验评定标准》JTGF80/1-2004 6、《建筑机械使用安全技术规程》JGJ33-2001 7、《施工现场临时用电安全技术规范》 JGJ46-2005 8、《公路桥涵施工技术规范》 JTG/TF50-2011 9、《补偿收缩混凝土应用技术规程》 JTJ/T178-2009 10、《施工现场安全生产体系》 DGJ08-903-2003 11、《建筑施工安全检查标准》 JGJ59-99 二、编制原则 总的原则是施工方案符合现场实际施工需要,确保工程安全、优质、按时完成。 1、服从业主、遵守设计、尊重监理的原则。 2、确保工期的原则。 3、质量第一的原则。 4、安全第一、预防为主的原则。

5、科学管理的原则。 6、文明施工的原则。 7、遵照设计、遵守标准、规范的原则。 三、工程概况 1、本标段(既西外环高速公路工程III标段)起点桩号为K4+491.951,终点 桩号为K8+900.00,全长4408.049m,含黄港水库南分离式立交一座,上部结构均采用预应力简支变连续小箱梁,每跨为10片预制小箱梁,跨径布置为4×30+3×30+4×30+3×30+4×30(m),共5联180片。主要工程数量见下表:表1 小箱梁主要工程数量表 1、施工工期:根据施工总体进度计划安排,确保不影响工期,本标段横隔梁和湿接缝工程计划安排在2011年10月10日~2011年11月15日。 2、施工部署:横隔梁和湿接缝工程由项目经理刘继先总体负责,谢尧为施工负责人,现场由崔洪彬负责,总工张卫强进行技术把关,工程质量检测为李杰等,实验室主任刘秀娟(附图1分项施工组织机构图)。 3、人、料、机投入计划 (1)主要人员安排计划 技术负责1人现场负责1人 测量员3人技术员2人 施工班长2人混凝土工6人

信息化售后服务方案

1.1 1.2 1.3售后服务方案 1.3.1 技术支持 1.3.1.1 系统维护和技术支持的目标 本公司拥有一支受过良好培训且富有经验的技术支持服务队伍,对系统运行中可能出现的技术问题完全有能力做好完整、及时、贴身的技术服务。 在售后服务和技术支持过程中,我公司、设备生产厂商与用户三者之间是一种相互配合的关系,我公司将在项目进行和售后服务过程中协调并努力解决各方面的问题,依托公司多年的网络运维经验及运维流程规范,为用户创造可靠的在线业务环境。 1.3.1.2 系统维护和技术支持的范围 所有与本项目有关的软件、硬件、网络都在售后服务和技术支持的范围内。 1.3.1.3 系统维护和技术支持的原则 我公司十分重视客户的需求,为客户切实解决问题。将在项目进行的任何一个阶段均会详细考虑用户的实际情况,保护用户的软硬件投资。为用户提供详实、周到的解决方案和全方位的技术支持,确保项目的硬件、软件系统在整个项目生命周期内所有的技术问题均可以得到我公司的帮助和支持。工程建设完成后,我公司将全面支持系统平稳运行,在系统维护中应坚持以下原则: 确保客户需求的满足; 确保系统的实用性; 确保故障过程中的快速响应;

确保用户投资的保护; 确保客户满意度为100%。 1.3.1.4 系统维护期 项目提交给用户方并进行试运行之日起,即进入了售后服务期。我公司会对项目所提供的所有硬件设备根据厂商提供的标准保修期限进行保修。对于在保修期内正常使用过程中出现的设备损坏,我们将会对设备提供免费的上门维修服务,对于由于非正常使用造成的设备损坏或保修期后的设备损坏,仅收取所损坏的零部件的更换或维修费用、相应的运输费用。 1.3.1.5 安全咨询、通告服务概况 我公司将尽可能从各种渠道收集全世界已经发布和未公开发布的安全漏洞,为用户提供尽量全面的安全知识、安全技术咨询服务,为用户解决安全问题,并为用户主动提供最新的安全技术动态信息,从人员安全技术提高的角度来解决安全问题。 安全动态、安全漏洞咨询服务。我公司将提供最新安全动态、安全新闻以及安全漏洞咨询服务,客户可以随时随地拨打技术支持热线进行相关信息的咨询; 安全产品咨询、通告服务。我公司提供安全相关产品的咨询服务,用户可以随时随地拨打技术支持热线咨询安全相关产品的安全体系、产品功能、产品更新信息以及安全服务等。 1.3.1.6 技术服务的内容 由于本项目的特殊性、重要性,对服务的要求从地域性、及时性等方面都非常高,必须做到服务能随叫随到,因此建立一个完善的全方位支持服务体系是为了保证本项目的顺利实施及安全使用,保障该项目的正常使用,及时得到设备维护和技术支持服务。建立此服务体系既是用户服务的需要,也是培养用户自己的网络管理维护人员的一个办法,通过用户网管人员参与该项目的实施及服务,与

(完整版)新老系统迁移及整合方案

1 新老系统迁移及整合方案 本次总局综合业务系统是在原有系统的基础上开发完成,因此,新旧系统间就存在着切换的问题。另外,新开发的系统还存在与其他一些应用系统,例如,企业信用联网应用系统、企业登记子网站、外资登记子网站等系统进行整合使之成为一个相互连通的系统。本章将针对新老系统迁移和整合提出解决方案。 1.1 新老系统迁移及整合需求分析 系统迁移又称为系统切换,即新系统开发完成后将老系统切换到新系统上来。 系统切换得主要任务包括:数据资源整合、新旧系统迁移、新系统运行监控过程。数据资源整合包含两个步骤:数据整理与数据转换。数据整理就是将原系统数据整理为系统转换程序能够识别的数据;数据转换就是将整理完成后的数据按照一定的转换规则转换成新系统要求的数据格式,数据的整合是整合系统切换的关键;新旧系统迁移就是在数据正确转换的基础上,制定一个切实可行的计划,保证业务办理顺利、平稳过渡到新系统中进行;新系统运行监控就是在新系统正常运转后,还需要监控整个新系统运行的有效性和正确性,以便及时对数据转换过程中出现的问题进行纠正。 系统整合是针对新开发的系统与保留的老系统之间的整合,以保证新开发的系统能与保留的老系统互动,保证业务的顺利开展。主要的任务是接口的开发。 1.1.1 需要进行迁移的系统 1.1.2 需要进行整合的系统 需要与保留系统整合的系统包括: 1、企业登记管理(含信用分类),全国企业信用联网统计分析,不冠行政区

划企业名称核准,大屏幕触摸屏系统与企业信用联网应用,企业登记子网站,属地监管传输,网上业务受理之间的整合; 2、外资企业登记管理(含信用分类),全国外资企业监测分析与属地监管传输,外资登记子网站,网上业务受理,大屏幕触摸屏系统之间的整合; 3、广告监管系统与广告监管子网站之间的整合; 4、12315数据统计分析与12315子网站之间的整合; 5、通用信息查询、统计系统与数据采集转换之间的整合; 1.1.3 数据迁移和转换分析 根据招标文件工商总局新建系统的数据库基于IBM DB2,而原有系统的数据库包括ORACLE,SQL Server,DB2。这种异构数据在总局主要存在于两个方面,即部门内部的异构数据和上下级部门之间的异构数据。同时,系统的技术构件有.NET和J2EE两大类。 对于部门内部的异构数据的集成采用数据移植的方法,如:如果数据有基于DB2管理的,有ORACLE管理的,有SQL Server管理的,就根据新系统DB2的要求,把ORACLE的数据迁移到DB2数据库中,把SQL Server的数据迁移到DB2数据库中。 上下级国工商局之间的异构数据的集成利用数据交换系统来完成,重点在于数据库存储标准、交换标准的制定和遵守,保证数据的共享,这部分工作由数据中心完成。 1.2 系统迁移和整合目标 一、系统切换的主要目标: ●保证系统正常运行 在数据转换过程中,由于原有的系统数据的复杂性,给数据转换工作带来了很大的难度,为了在新系统启动后不影响原系统正常的业务,因此数据转换完成后,必须保证新系统的正常运行。 ●保证原有系统在新系统中的独立性 原有系统是独立运行的系统,数据在新系统中虽然是集中存放的,但是各个

系统上线方案设计实用模板样本

海南省国家防汛抗旱指挥系统二期工程 信息采集系统 上 线 保 障 方 案 Prepared by 拟制Date 日期 Reviewed by 评审人Date 日期 Approved by 批准Date 日期

修订记录

目录 1引言..................................... 错误!未定义书签。 1.1 目的.................................. 错误!未定义书签。 1.2 背景.................................. 错误!未定义书签。 1.3 定义.................................. 错误!未定义书签。 1.4 参考资料.............................. 错误!未定义书签。2上线组织架构............................. 错误!未定义书签。3上线计划................................. 错误!未定义书签。4运行环境................................. 错误!未定义书签。 4.1 服务器的硬/软件配置................... 错误!未定义书签。 4.2 网络环境.............................. 错误!未定义书签。 4.3 备份要求.............................. 错误!未定义书签。5上线准备................................. 错误!未定义书签。 5.1 技术准备.............................. 错误!未定义书签。 5.2 业务准备.............................. 错误!未定义书签。 5.3 安全保障.............................. 错误!未定义书签。 5.4 其它准备.............................. 错误!未定义书签。6上线演练................................. 错误!未定义书签。 6.1 演练准备和计划........................ 错误!未定义书签。

信息网络系统升级方案

信息网络系统升级方案 根据国家和省委、省政府陕办发[20*]39号《关于加快推进电子政务网络和统一平台建设的意见》、《陕西省电子政务网络与信息安全暂行办法》、《陕西省电子政务总体框架》的通知精神,结合我局电子政务运行系统情况,按照“总体规划,分步实施;先急后缓,重点突破;效益驱动,务求实效”的原则。按照现在运行的网络系统,需要建立起一个快捷、可靠,能灵活地获取各类信息,方便地处理日常办公事务。充分的利用国际互联网技术,建立信息网络,设计专业的信息管理软件,实现信息、数据的快速传递,做到购、销、存数量及订货、需求等信息的在线显示。我们认为除在界面艺术创意和软、硬件网络平台搭建上进行一次更新和升级外,最为重要的是对站点内容方向的重新定位,依据盐务管理和运销市场现状分析,确定改版后站点的栏目内容定位和功能选择,提高盐务管理工作效率。按照现运行模式分内网和外网,以内网为办公自动化的平台扶助外网做好宣传盐务工作的格局。下面是一个初步构想。 一、网络设计的总体思路 根据国家“十一五”期间电子政务建设的目标、任务和要求,积极推行电子政务,按照全省电子政务网络和统一平台。用两年时间,实现省市两级电子政务网络的互联互通,业务和部门之间信息共享,发挥初步的职能作用。再用两年时间,全面开通省、市、县三级统一的电子政务网络,实现统一平台,统一管理,业务应用,视频会议等方面基础性的作用。结合现网络运行的情况,在考虑省局管理信息网的实际

情况,制订信息化的实施策略。一是总体规划与分步实施相结合。在全盘考虑全局的信息系统基础上,分阶段、分步骤进行。划分成“经营数字化”、“办公自动化”、“商务网络化”和“全省电子化”等几个大的阶段。二是整体推进与重点突破相结合。通过逐步调整,逐步重组,在对其原管理体制、业务流程改进、重组之后,优先开发实施,使其“短、平、快”地及早进入“角色”,实现前两年的目标。再实施“全省电子化”,实现全省盐业“管控一体化”的目标。三是管理机制创新与系统设计相结合。科学的管理体制、先进的管理方法、完善的规章制度、稳定的生产秩序是信息化的基础和前提。只要我们将信息化与单位管理创新结合起来,通过管理创新奠定信息化的基础,通过信息化思想为管理创新提供思路和方法,以信息化促进管理创新和各项工作的升级,就可以一箭双雕,事半功倍。四是系统先进性与实用性相结合。要遵循“先进、实用、简单、可行”和“循序渐进”的原则,反对脱离单位实际片面追求“大、洋、全”和“一步到位”的作法。软件的选择和硬件配置都十分重要。一是软件所体现的管理思想要最先进的;二是计算机和网络技术、设备要保证三年内不落后,五年内不被淘汰(管理软件一般五年为一个生命周期,到时需升级和维护)。 二、网络系统当前存在的主要问题 当前运销网络系统是20*年1月1日开始运行的,局里一直较重视信息化在行业的应用,并很早就给各单位配备了计算机,在财务、运销实现了电子业务化,取得了实效,提高了工作效率,走在全国盐行业的前列,创建了自己的网站,在信息时代建立了单位的电子窗口。但

m连续梁合拢段及体系转换施工技术方案

48+80+48m连续梁合拢段及体系转换施工技术方案1、编制说明 1.1编制范围 适用石家庄跨京广铁路特大桥跨101省道58#~61#墩1联48+80+48m悬臂浇筑预应力混凝土连续箱梁合拢段及体系转换施工。 1.2编制依据 《无砟轨道(48+80+48)m预应力混凝土连续梁》(双线)(通桥2008)(2368A-Ⅳ); 《客运专线铁路桥涵工程施工技术指南》TZ-213-2005; 《铁路混凝土结构耐久性设计暂行规定》铁建设(2005)157号; 《铁路混凝土工程施工技术指南》TZ-210-2005; 《铁路混凝土与砌体工程施工质量验收标准》TB 10424-2003 J283-2004; 《客运专线铁路桥涵工程施工质量验收暂行标准》铁建设(2005)160号; 《铁路混凝土工程施工质量验收补充标准》铁建设(2005)160号; 《客运专线铁路工程施工质量验收标准应用指南》; 《铁路桥涵工程施工质量验收标准》(TB10415-2003); 2、工程概况 石家庄跨京广铁路特大桥58#~61#墩为一联48+80+48m连

续梁,连续梁全长为177.5m(含两侧梁端至边支座中心各0.75m)。连续梁上跨101省道,101省道路面宽度9.5m,线路左线中线与101省道中线夹角为27°,桥下提供净空5.5m,净宽9.5m。 连续梁采用预应力混凝土连续箱梁结构,计算跨度为(48+80+48)m,中支点0#梁段高6.65m,跨中9m直线段及边跨13.25m直线段梁高为3.85m,梁底下缘按二次抛物线变化(抛物线方程:y=0.0024221x2),边支座中心线至两端0.75m。梁体为单箱单室、变高度变截面结构。箱梁顶宽12.0m,箱梁底宽6.7m,顶板厚度除梁端附近外均为40cm,底板厚度40至100cm,按直线线性变化,腹板厚48至60、60至90cm,按折线变化。全联在端支点、中跨中及中支点处共设5个横隔板,横隔板设有孔洞,供检查人员通过。 桥面宽度:防护墙内侧净宽8.8m,桥上人行道栏杆内侧净宽11.9m,桥面板宽12m,桥梁建筑总宽12.28m。 边跨支架现浇12#段为等高段,节段长7.75m,梁底宽6.7m,梁高4.05m,混凝土方量96.315m3,节段重250t。边跨合拢段11#段和中跨合拢11′段均为2.0m长,梁底宽6.7m,梁高4.05m,混凝土方量边跨合拢段11#段方量22.078 m3,重57.402t,中跨合拢段11′段方量34.11m3,重88.685t。 48+80+48m连续梁箱梁半立面图见下图1。 图1 1/2箱梁立面图

医院信息系统切换方案一

医院信息系统切换方案一 旧系统停止运行,新系统全部上线。具体操作如下: 1、门诊西药房盘点延用老药典信息将药品库存录入新系统,门诊收费及门诊药房全部运行新系统。 2、住院收费处将全部在院病人在旧系统中办理出院,在新系统中重新办理入院。 3、临床科室:原在院病人切换系统后病历、医嘱、处方需要手写,病人费用需护士手工划价记帐。 4、住院药房、中西药库盘点将药品库存录入新系统,住院药房、中药房全部运行新系统,原在院病人按医生手写处方划价、发药。 5、医报报销:所有在院病人产生两张发票(住院号相同)、两份费用清单,报销需要手工报销。 6、信息科负责将收费标准、科室信息、人员信息等基本信息录入新系统。 优点:系统切换后,药房、药库全部运行新系统,电脑库存 与实物库存相符。 缺点:原在院病人出院后报销需要手工报帐,医院必须提前与市合疗办及市医改办进行协调。

医院信息系统切换方案二 旧系统、新系统同时运行。具体操作如下: 1、门诊西药房盘点延用老药典信息将药品库存录入新系统,门诊收费及门诊药房全部运行新系统。 2、住院收费处新、旧系统同时运行,新入院病人在新系统中办理,原在院病人在旧系统中记帐直到病人出院。操作员应每天打印两份结帐单与财务科结帐。 3、临床科室新、旧系统同时运行,原在院病人操作不变,新入院病人在新系统进行操作。 4、住院药房、中药房新、旧系统同时运行。药房进行盘点将库存录入新系统,原在院病人发药操作不变,新入院病人在新系统中发药操作。 5、医报报销:医保科做两个接口,切换系统前出院病人用老接口报销,切换系统后出院病人用新接口报销,。 6、信息科负责将收费标准、科室信息、人员信息等基本信息录入新系统。 7、药房库存问题:新系统录入盘点库存,老系统以虚拟库存发药,实际库存以发药为准(备注:月底对帐老系统消耗多少为真实库存)。原在院病人全部出院后,药房再次盘点,校正药房库存。 优点:病人出院后报销电脑报帐不需要手工报帐。 缺点:1、住院收费处、住院药房、临床科室必须运行两套系统。

1-04 住院系统上线与切换方案

住院系统上线与切换方案 按照《医院信息系统升级改造项目(一期)实施计划》,新住院系统将于2015年02月01日零点正式上线,并与旧系统进行切换。经过前期的多方、多轮研讨,新系统上线并与旧系统切换的方案如下: 一、上线与切换的时间和方式 1.上线与切换时间:2015年02月01日零点; 2.上线与切换方式:采用并行切换方式,即启用新系统时旧系统继续运行,直到所有在院病人全部转入新系统后再停用旧系统。 二、上线的模块与涉及科室 本期上线的应用模块与所涉及的科室见下表:

三、新、旧系统业务的衔接 简单而言,2015年02月01日零点后新病人在新系统、老病人在旧系统进行各项业务。其中: (一)住院处:2015年02月01日零点后,新入院病人在新系统中办理入院登记;在院病人在旧系统中办理出院或周转,周转后的病人视为新入院病人,在新系统中重新办理入院登记。 (二)护士站:2015年02月01日零点后,在新系统中为新入院(含周转)病人分配床位,医生开出医嘱后,在新系统中执行医嘱。护理病历等其他操作从护理部规定。 (三)医生站:2015年02月01日零点后,在新系统中为新入院(含周转)病人指定主管医生;录入新入院(含周转)病人的医嘱,其中2015年XX月XX日的长期药物医嘱可以通过调整首日次数解决;新病人手工填写检验、检查申请单?;通知病人家属或单位在办理周转手续时携带住院押金凭条;电子病历等其他操作从医务科规定。 (四)住院药房:2015年02月01日。 (五)检验、检查科室:新系统手工接受检验、检查申请。 (六)病案室、统计室:2015年02月01日后继续使用同仁系统完成数据报表、上传工作。其中,出院病案首页中的32项费用数据将分别从新、旧两个系统导出、导入。

简支变连续桥梁体系转换施工工法

简支变连续桥梁体系转换施工工法 二、工法特点 先简支后连续桥梁的施工工艺与传统连续梁的施工工艺相比,具有如下特点: 1、梁体在预制场内采用集中预制,有利于工厂化生产,减少了临时施工用地,缩短了施工周期,便于管理,便于控制梁体的质量。 2、由于采用集中预制,现场架设,能够充分发挥机械性能,有效提高劳动效率,节约大量模板和支架,从而加快施工进度,减低了施工成本。 三、适用范围 先简支后连续桥梁这种结构上下部可以同时施工、进度快,上部结构采用的基本是简支梁的施工方法,得到的却是结构更优的连续梁。这种结构比其它装配式连续梁湿接缝数量少,不需要临时支架,特别适用与软土、深水、高墩等。在我国公路建设中,跨径为20~30m的连续梁桥大量采用了这种结构。根据这种结构的特点可知,随着跨径的增大,自重内力迅速增加,简支梁内力占去了连续梁内力的大部分而显得不合理。一般认为先简支后连续桥梁的适用跨径为50m以内。 四、工艺原理 把一联连续梁分成几段,每段长度约一孔,各段在预制场预制后经移运吊放到墩台顶的临时支座上,在完成湿接缝前的各项工序

后浇注湿接缝砼,在湿接缝砼达到设计或规范规定的强度后张拉负弯矩预应力束,拆除临时支座,使连续梁落到永久支座上,完成由简支到连续的体系转换。这种结构在体系转换前属简支梁,简支梁内力在体系转换中原封不动地带到连续梁,体系转换、二期恒载及活载等内力按连续梁计算。 五、施工工艺 (一)先简支后连续梁体系转换的施工工艺流程 先简支后连续桥梁的体系转换为将后张法预应力梁移运吊装至 桥上,吊装时先采用临时支座按简支梁安装就位后,在连续墩上预置永久橡胶支座,现浇湿接头砼,张拉克服负弯矩的预应力束,拆除临时支座,将体系转换为连续梁。其施工工艺流程见工艺流程图(附后)。 (二)施工方法 1、现浇连续横梁(湿接缝)的施工 (1)临时支座的选用 预制梁板安装在临时支座上,并调整好轴线与标高后即可进行湿接缝的施工。对于搁置梁板的临时支座其强度和刚度必须保证在梁板架设过程中不破损,基本上无沉降量。目前广泛使用的临时支座有硫磺砂浆性临时支座、活塞套筒式临时性支座、硬木框砂池式临时性支座等,根据使用情况看,硫磺砂浆性临时支座科技含量较高,能有效降低劳动强度,但易对盖梁造成污染。活塞套筒式临时支座一次性投入过大,但可重复利用,适合特大桥使用。

软件升级实施方案

软件升级实施方案 篇一:软件开发实施方案 1 软件开发实施方案 系统开发严格按照软件工程的方法进行组织,系统的开发过程按照需求分析、系统分析与 设计 要求、系统编码、系统测试几个过程有序推进。下表所示系统开发流程图,采用原型及迭 代方式开发,根据用户需求持续改进,直到最终用户确认满意。 1.1 开发流程总述 如下图示流程定义了我公司内部的软件开发过程,以指导和规范软件项目中开发过程的定义和相应的实施。 该过程可划分为一系列子过程,包括:软件需求分析、 设计 、编码、测试、验收、维护,每个子过程又由一系列任务和活动组成,如设计过程又可分为结构设计和详细设计。但是在实际开发项目中,情况仍然会是千变万化的,因此我们也并不是一成不变的死板执行一个僵化的工作流程,我们的原则是在一个规范流程的指导和约束下,根据具体工程项目的实际要求,为每一个项目评估并制定真正能够最好的满足该项目要求的开发流程。 图 1.1-1 软件开发流程总图 在应用系统软件开发项目中,我们仍将遵循这一思想,这一点将在随后的项目开发实施计 划部分有具体的体现,在这里和下面的相关章节中,我们仍将围绕着这个完整的开发流程 来分析说明,以此来阐明我们对项目开发的完整过程管理思想和相关实践。下面我们对这 个软件开发工作流程进行简要地分解说明。 1.2 软件需求分析 (1)概述 由于应用系统与众多相关应用软件需要进行交互,因此需要先对这些应用系统进行分别梳理,充分做好需求调研工作,编写经项目单位认可并评审通过的《系统需求规格说明书》。 软件需求分析是按照项目定义的软件开发过程,根据系统分配给软件的需求(见《系统需求规格说明书》),进行软件质量特性规格说明的过程。该过程包括进一步明确软件运行

桥梁施工方案及施工方法

桥梁施工方案及施工方法 1、总体施工方案 (1)桩基根据地质情况和桩基深度,保留采用小型松动爆破配合人工挖孔方案。 (2)明挖扩大基础土质基坑采用挖掘机配合人工开挖,石质基坑采用小型松动爆破配合挖掘机开挖,排水整平基底后,安装钢筋,支立侧模,浇筑砼。 (3)中低墩柱采用定型钢模一次浇筑成型,墩身系梁和墩帽采用抱箍承重支架现浇施工;桥台采用大平面钢模现浇施工。 (4)T梁在桥头预制场预制,采用自行拼装双导梁架桥机架设,结构连续T梁,在连续接头施工完毕后,拆除临时支座实现体系转换。 (5)桥梁砼集中拌和,砼罐车运到工地后,用输送泵输送。 2、施工方法 (一)基础施工 (1)扩大基础施工 土质基坑用挖掘机配合人工开挖,坑壁坡度根据地质情况确定,开挖过程中,须加强排水,开挖至距基底20cm时,由人工清理至设计标高。石质基坑采用挖掘机开挖,无法松动时,采用小型松动爆破配合开挖,挖至设计标高后,凿出新鲜岩面,用砂浆找平。开挖完成后,各项指标符合要求即可进行基础砼施工,如承载力达不到设计要求,应按监理工程师批复方案处理。

基础钢筋运到现场绑扎,并预埋墩台身联接钢筋。基础模板采用定型平面钢模,利用基坑壁对称支撑和对拉螺杆加固。砼由拌和站供应,砼罐车运送,输送泵输送入模,水平分层浇筑。 (2)桩基施工 ①桩基成孔 浅桩采用小型松动爆破配合人工挖孔,测量放样确定各桩基孔位后,按桩径做好孔口护围,并设置手摇绞车排渣。在开挖过程中,采用15cm厚C15砼护壁,每层护壁高度不得超过1.0m,地质变化段埋设连接钢筋增加护壁的整体性。岩层开挖采用爆破作业,炮眼布置根据岩层硬度和倾向而定,先试爆,确定间距及用药量,防止成孔过大或孔壁破坏。当桩底进入倾斜岩层时,桩底应凿成水平状。孔内经爆破后,应先通风排烟,经检查无毒气后,施工人员方可下井继续作业。 孔内有水时应做好排水工作,刚浇筑的护壁砼不得被水浸泡。 挖孔时,应注意施工安全。挖孔工人必须配有安全帽、安全绳,必要时应搭设掩体。提取土渣的吊桶、吊钩、钢丝绳、卷扬机等机具,应经常检查。井口围护应高出地面200㎜-300㎜,防止土、石、杂物落入孔内伤人。挖孔工作暂停时,孔口必须罩盖并派专人守护。如孔内的二氧化碳含量超过0.3%,或孔深超过10m时,应采用机械通风。 ②孔底清渣 挖孔桩爆破终了时,孔底应预留20-30cm,用人工、风镐凿除至设计标高,将松散石渣、淤泥等拢动软土层清理干净,如地质复杂,应用钢钎探明孔底以下地质情况,并报经监理工程师复查认可后方可灌注混凝土,以保证桩底嵌岩效果。

相关主题
文本预览
相关文档 最新文档
