隧道工程主要特性

1)隐蔽性大;

2)作业的循环性强;

3)作业空间有限;

4)作业的综合性;

5)施工是动态的,施工过程的力学状态是变化的,围岩的物理力学性质也是变化的;

6)作业环境恶劣;

7)作业的风险性大。

渝黔铁路隧道建设工程安全质量红线

质量:

1.结构物沉降评估达标:凡出现下列情况之一的,均记为红线范围问题:

(1)未按设计及标准要求制定结构物沉降实施方案的;

(2)监理单位未对实施方案进行审查的;

(3)未严格按结构物沉降实施方案进行实施(观测、记录、分析等)的;

(4)结构物沉降观测成果不符合设计及内控标准要求的;

(5)未对结构物沉降进行评估,沉降评估报告不符合要求的。

2.工序达标(上一道工序未验收签认不得进入下一道工序)。

凡出现下列情况之一的,均记为红线范围问题:

(1)未按设计文件、规定、验标及施工规范,制定工序质量内部控制标准的;

(2)未分工序制定作业指导书,或未做好技术交底工作的;

(3)未按工序和质量控制标准实施过程控制的;

(4)未严把施工工序质量验收关,上道工序未验收签认就进入下道工序施工的。

3.其他纳入质量红线范围管理的项目。

凡出现下列情况之一的,均记为红线范围问题:

(1)混凝土工程:①外加剂、骨料、粉煤灰等原材料不合格,未按规定进行检验;②未做配合比设计或配合比未经监理工程师签认,拌制前未做施工配合比;③工程实体强度、弹性模量不满足设计或标准要求。

隧道工程:①软弱围岩超前支护未按照设计要求施作到位;②仰拱施作未按规定报检,仰拱施作未使用弧形模板;仰拱混凝土和填充混凝土一起浇筑的;③超前地质预报、围岩监控量测未未按照设计和规范实施并有效指导隧道施工的;④防水工程未按《铁路隧道防水板铺设工艺技术规定》(建技〔2010〕13号)要求施作,防排水设施安装不规范,存在较为严重的质量问题的。

安全:

隧道安全步距及开挖方法达标:凡出现下列情况之一的,均记为红线范围问题:

(1)未严格执行铁道部有关隧道施工安全管理的要求和《关于进一步明确软弱围岩及不良地质铁路隧道设计施工有关技术规定的通知》(铁建设〔2010〕120 号)等文件对隧道安全步距的规定,安全步距超标的;

(2)擅自改变隧道施工方法、施工工艺,或变更设计审批手续不完善、不规范,安全防范措施不当的;

(3)未规范编制应急预案和配备报警、救援、逃生等设施,质预报设备,未认真实施超前地质预报工作的;

(5)隧道地质情况与设计不符而不及时提请设计变更继续进行施工的;

(6)没有制定围岩监控量测实施细则,未安排专业测量人员或规范实施监控量测工作的;

(7)未严格按设计和施组方案要求进行隧道施工的;

(8)软弱围岩超前支护未按照设计要求施作的;

(9)未对进(出)洞施工、不良地质、可能突泥涌水、瓦斯和初支侵限、二衬厚度不足等地段制定专项施工方案并按规定组织审查和审批的;

(10)隧道洞门工程不及时施做,洞门边仰坡存在安全隐患的。

隧道施工监理现场检查控制要点

(安全)

洞口开挖及防护

爆破作业

1、洞口及明洞石方开挖应采用预留光爆层法、预裂爆破法或定向爆破,控制飞石方向,减少飞石抛掷距离。严禁采用深眼大爆破或集中药包爆破开挖。

2、洞口邻近建(构)筑物时,开挖爆破应采用控制爆破技术,并监测振动速度,其值应符合国家标准的有关规定。洞口工程施工时应采取相应措施,加强对周围建(构)筑物、洞口附近交通道路的防护,在确认行人、车辆、设备撤离到安全距离外,鸣哨起爆。

3、爆破作业人员必须持证上岗,按《爆破安全规程》操作。

4、隧道进洞前必须完成洞口工程。

洞口地表及危石处理、天沟施作

洞口开挖及支护前,应先清理洞口上方及侧方可能滑坍的表土,灌木林及山坡危石等,疏通流水沟渠,排除积水。及时施作天沟,对土质天沟应随挖随砌,不使水冲刷坡面。

洞口边、仰坡土石方开挖

1、按已审批的《隧道进出洞专项施工方案》施工。

2、边仰坡开挖前进行清表、排危石、施做截水天沟等工作。

3、避开雨天施工,加强对山体稳定情况的监测、检查。必须按设计要求进行边、仰坡放线,自上而下分层开挖,分层支护,严禁掏底开挖或上下重叠开挖。

洞口土石方堆弃

洞口开挖的土石方应避免因弃渣堵塞造成排水不畅、过大土压引起山坡坍塌和对桥梁墩台的偏压,以及对其他建筑物的危害。

施工机具

挖掘机、风动钻机等常用施工机械及机具在操作或使用时,应检查和观察其安全性能和安全状态。

洞口模板及支架施工和作业平台

1、明洞的基础应设置在稳固的地基上,当地基承载力不能满足要求时,必须结合具体条件采取加固措施。

2、模板及支架的强度、刚度和稳定性必须进行检算。

3、衬砌端头挡板应安设牢固,支撑稳固,并有防止模板移动的措施。

4、模板及支架安装必须稳固牢靠,模板及支架与脚手架之间不得相互连接。

5、洞门施工的脚手架不应妨碍车辆通行。

6、脚手架和工作平台应搭设牢固,并设有扶手、栏杆。

7、衬砌钢筋安装时应设临时支撑搭设牢固,设扶手栏杆,应进行安全检算,洞口开挖作业区应设置防护栏标杆,防护网及人员专用上下通道。在高于2m的边坡上作业时必须符合国家现行《建筑施工高处作业安全技术规范》(JGJ80)的规定。

超前地质预报作业安全

突泥突水预防

1、在斜井和反坡地段施工,当处于富水区时,超前钻探应做好钻孔突涌水处治方案;

2、必须安装孔口安全装置,并将孔口固定牢固,装上控制闸阀,进行耐压试验,达到要求后方可钻进施工;

3、当地下水压大于一定数值时,应在孔口管上焊接法兰盘,并用锚杆将法兰盘固定在岩壁上;

4、对软弱破碎带地层,应设置止浆墙;

5、钻探过程中发现岩壁松软、掉块或钻孔中的水压、水量突然增大,以及有顶钻等异状时,必须停止钻进,立即上报处理,并派人监测水情;

6、当发现情况危急时,必须立即撤出人员,然后采取措施进行处理。

加深炮孔探

采用钻探法预报时,严禁在残孔内加深炮孔进行探测。

爆破法探测

1、采用地震波反射法预报时,使用的炸药量不得大于75g。

2、炸药和雷管必须由持有爆破证的专人领取和操作,非专业人员严禁从事爆破作业。

瓦斯监测

(1)工区内任何地点、任何时刻的瓦斯浓度不大于0.3%;

(2)任何地点瓦斯浓度达到0.4%时,应即刻报警,找出原因,及时处理;

(3)任何地点瓦斯浓度超过0.5%,应在前后20 m范围内立即停工,切断电气设备电源,查找原因并加强通风,观测浓度变化;

(4)开挖面瓦斯涌出,且浓度超过0.5%时,掌子面至二次模筑衬砌起点之间立即断电、停工撤人,如加强通风后浓度仍降不下来,则全工区停电撤人立即研究处理办法。

洞身开挖及爆破作业

1、按已审批的《爆破专项施工方案》施工。

2、调整爆破参数,控制循环进尺,减少爆破对围岩的扰动,且不应对初期支护、衬砌结构造成损伤。

3、严禁在残孔中继续钻孔;严禁装药与钻孔平行作业;装药时应使用木质炮棍装药,严禁火种;作业人员禁止穿戴化纤衣物;

4、使用电雷管时,装药前电灯及电线路应撤离开挖工作面,装药时应用投光灯、矿灯照明,开挖工作面不得有杂散电流。

5、装药作业完成后,必须及时清理现场、清点火工产品数量,剩余的炸药和雷管必须由领取炸药、雷管的人员退回库房。

6、洞内爆破作业前,施工单位必须确定指挥人员、警戒人员、起爆人员,并确保统一指挥;警戒人员负责警戒工作,设置警示标志;爆破时,爆破工应随身携带带有绝缘装置的手电筒,在确认所有人员、车辆、设备撤离到安全距离外,鸣哨起爆。

7、洞内爆破后必须经充分通风排烟,15min后安全检查人员方可进入开挖工作面,主要检查有无盲炮、有无残余炸药及雷管、顶板及两帮有无松动的岩块、支护有无变形或开裂等;当发现盲炮、残余炸药及雷管时,必须由原爆破人员按规定处理。

8、施工单位对爆破作业人员定期组织培训,特种作业人员必须持证上岗,按《爆破安全规程》操作。

开挖作业平台安全防护措施

开挖使用的作业台架应进行强度、刚度和稳定性检算,经验收合格后方可使用,台架四周必须设置安全防护栏杆。

现场开挖循环进尺、炸药用量

1、应控制一次同时起爆的炸药量,减少爆破振动对围岩的影响。

2、根据围岩条件,合理确定台阶(层)长度和高度。控制循环进尺,

隧道工程施工监理细则

隧道工程施工监理实施细则 1、工程概况 1.1全线设置枫香溪隧道(K8+460~K8+820)1座/360米,为单洞短隧道,该隧道为短隧道,隧道起讫桩号为K8+460~K8+820,全长360m,最大埋深约48m。隧道平面线形位于直线上,隧道建筑限界尺寸为:2×0.75米(人行道)+2×0.25米(侧向宽度)+2×3.5米(行车道),净宽9米。隧道纵坡坡度为-2.3%下坡。进口端隧道轴线与等高线坡面斜交,出口位于一凹槽中,受线形控制,边仰坡较高,进、出口洞门均采用端墙式洞门。 2、监理依据 2.1设计文件、设计施工图、岩土工程勘察报告等 2.2《锚杆喷射混凝土支护技术规范》(GB50086-2001) 2.3《建筑边坡工程技术规范》(GB50330-2002) 2.4《地下工程防水技术规范》(GB50108-2008) 2.5《公路隧道施工技术规范》(JTG F60-2009) 2.6《钢筋焊接及验收规范》(JGJ 18-96) 2.7《混凝土质量控制标准》(GB50164-92) 2.8《混凝土强度检验评定标准》(GBJ107-87) 2.9《混凝土结构工程施工质量验收标准》(GB 5024-2002) 2.10《公路工程地质勘查规范》(JTJ 064-98) 2.11《公路隧道施工技术规范》(JTG F60-2009) 2.12《混凝土外加剂应用技术规范》(GB 50119-2003) 2.13《公路隧道施工技术细则》(JTG F60-2009) 2.14《公路工程岩石试验规范》(JTG E41-2005)

2.15《公路工程地质勘察规范》(JTJ 064-98)2.16《建设工程施工合同》、《建设工程委托监理合同》3、隧道工程质量控制程序 3.1仰坡、边坡质量监理工作流程如图3-1所示

隧道施工安全监理检查要点

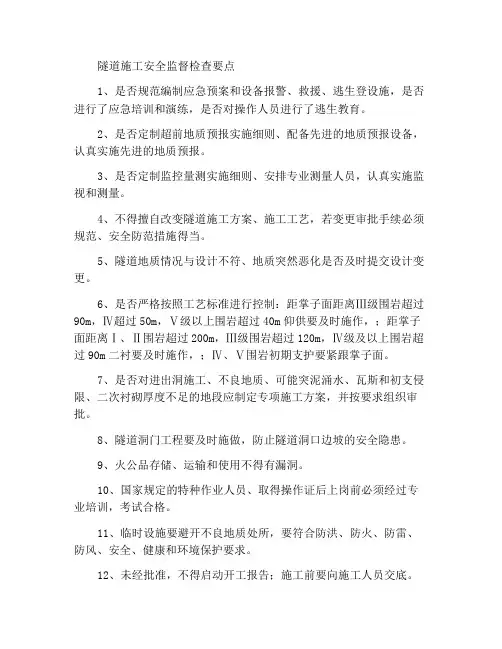

编号:SM-ZD-61187 隧道施工安全监理检查要 点 Through the process agreement to achieve a unified action policy for different people, so as to coordinate action, reduce blindness, and make the work orderly. 编制:____________________ 审核:____________________ 批准:____________________ 本文档下载后可任意修改

隧道施工安全监理检查要点 简介:该规程资料适用于公司或组织通过合理化地制定计划,达成上下级或不同的人员之间形成统一的行动方针,明确执行目标,工作内容,执行方式,执行进度,从而使整体计划目标统一,行动协调,过程有条不紊。文档可直接下载或修改,使用时请详细阅读内容。 1、是否规范编制应急预案和设备报警、救援、逃生登设施,是否开展应急培训和演练并对作业人员进行逃生教育。 2、是否定制超前地质预报实施细则、配备超前地质预报设备和认真实施超前地质预报。 3、是否定制监控量测实施细则、安排专业测量人员和认真实施监控量测。 4、不得擅自变更隧道施工方案、施工工艺,若变更审批手续必须规范、安全防范措施得当。 5、隧道地质情况与设计不符、地质突然变差是否及时提请设计变更。 6、是否严格按照工艺标准控制:距掌子面距离Ⅲ级围岩超过90m,Ⅳ超过50m,Ⅴ级以上围岩超过40m仰供要及时施作,;距掌子面距离Ⅰ、Ⅱ围岩超过200m,Ⅲ级围岩超过120m,Ⅳ级及以上围岩超过90m二衬要及时施作,;Ⅳ、

公路隧道施工技术及质量控制措施 季文华

公路隧道施工技术及质量控制措施季文华 发表时间:2019-04-16T11:45:30.613Z 来源:《建筑学研究前沿》2018年第35期作者:季文华 [导读] 通常来看,公路隧道的施工程序是极为繁琐和复杂的,鉴于其独特的施工环境,从而使其具体的施工过程通常会遇到诸多的困难龙泉市交通投资有限责任公司 摘要:通常来看,公路隧道的施工程序是极为繁琐和复杂的,鉴于其独特的施工环境,从而使其具体的施工过程通常会遇到诸多的困难。而这样既不利于工程质量的达成,同时也可能会留下诸多潜在的质量漏洞和技术难题。而如要解决以上出现的问题,就务必要透彻了解公路隧道的具体特点,并切实了解其中可能存在的问题和疏漏,并采取行之有效的应对举措,从而把隧道施工中可能出现的事故等级降到最低或根本杜绝,以助力施工企业获得长效和稳定的发展。 关键词:公路隧道;施工技术;质量控制 1公路隧道施工的特点 对于公路隧道施工来说,其主要包括以下几个方面的特点:1) 对地质条件的依赖性比较明显。因为隧道工程通常都是在地下的环境中施工,所以对于地质的具体情况务必要做到透彻的了解,并切实分析可能出现的地质问题和突发情况,以确保隧道工程能够稳定安全地进行。2) 公路隧道工程的差异性。对于公路隧道工程来说,工程项目的具体设计与正式施工是两个十分重要的环节。在施工过程中,由于隧道中的地质条件和施工环境比较复杂,因而导致很多设计内容需要根据围岩的实际情况来进行修改与调整,进而使得工程设计的内容与施工的实际状况存在巨大的偏差。3) 施工难度系数较大。通常整个隧道的施工都是在洞中进行,而洞内的不可知因素太多,且环境极为复杂,施工的空间极为有限,大型的设备也不能有效地展开,稍有不慎极易出现碎石甚至于塌陷的情况,这样就给隧道工程的整体推进造成了很多的干扰。 2公路隧道施工常见问题 2 .1开挖质量问题 在公路隧道的施工过程中,存在很多问题,其中开挖质量问题较为突出。例如,目前我国许多施工单位在开展公路隧道施工时并没有做好隧道拱部爆破的控制工作,导致爆破过程出现问题。很多施工人员对初喷的作用缺乏正确的认识,导致在此过程中由于操作不当而引发边墙质量问题,从而给开挖质量造成一定的影响。 2.2支护质量问题 在开挖过程中,应确保开挖全面、彻底,切忌出现部分开挖现象。较常用的一种开挖方式是台阶式开挖,但是这种开挖方式会使开挖纵向距离较大,时间久了会导致围岩与初期支护相脱离,并且经过长期的作用,如果地基支撑的稳固性不足,极易引发空洞问题,从而能导致拱角悬空。 2.3防水问题 在公路隧道施工中,还要特别注意防水问题。防水问题不但会对公路隧道的施工质量产生直接的影响,还会影响公路隧道的功能性与安全性,如防水卷材质量不合格、防水卷材的使用方法不当、防水卷材的黏结性能不好等。因此,在施工过程中,应对每一个环节进行严格的质量控制,避免这些问题的出现。 3公路隧道施工质量控制要点分析 3.1完善施工工艺 从现实的角度来讲,施工工艺控制是施工质量控制的重要内容之一,只有不断地完善公路隧道施工工艺才能够准确有效的保证隧道的质量,进而建设质量达标的隧道。为此,相关的施工人员在实际施工的过程当中必须要将一些新型的施工工艺应用到实际工作当中,并且不断的对施工工艺进行创新,保证施工工艺能够为质量控制工作提供必要的支持。公路隧道施工当中较为传统的施工工艺为先拱后墙,这种施工工艺主要适用于地质有断层且极为复杂的环境当中。但是随着人们对于隧道施工的要求不断提升,这种较为传统的施工工艺已经很难满足人们的施工需求,在这种情况下,人们逐渐的研究出了一种新型的施工工艺,该种施工工艺为台阶法施工,这种施工工艺是在先拱后墙施工工艺的基础上创新而得出的,有效的将这种施工工艺应用到实际工作当中不仅可以极大的提升施工的质量,在一定程度上还可以极大的降低成本支出。 3.2做好施工安全控制 从本质上来讲,安全控制是公路隧道施工质量控制的核心内容所在,它主要强调的是施工的安全性,只有在安全施工标准下才能够准确有效的完成质量控制目标。隧道安全控制的要点主要体现在以下几个方面当中: 其一为通风控制,通风控制主要指的就是依照施工人数以及呼吸所需的氧气情况,设置出不同数量的通风口,保证相关的施工人员能够正常的呼吸。其二为环境控制,这一控制主要指的就是相关的施工单位在实际施工之前必须要对地质环境进行勘测,了解施工环境当中的地质情况,并在此基础上预估出可能出现的风险以及施工难点,结合这些信息制定出完善的风险防范措施,同时还要对施工人员进行安全施工培训,提升他们的安全意识。其三为建立起完善的监督系统,在施工环境当中的各个关键部位设置一些摄像头等监督设备,保证监管人员能够全面的了解到整个工程的施工全过程,并且要做到及时有效的发现施工质量控制问题所在,并及时的制定出解决措施。 3.3完善开挖方法 通常情况下,在开挖隧道之前,应充分了解围岩的具体状况,从而保证开挖符合预期设定的标准。该文主要以Ⅴ级围岩为例,进而介绍了公路隧道的具体开挖方式。由于长久的风化和侵蚀的作用效果,进而使得Ⅴ级围岩中岩石的整体稳定性出现大幅度的下降,同时也会造成其传递荷载的能力严重下降。而为了处理这样的情况,就需要使用短台阶施工的方式实施开挖,以控制台阶的高度等各个方面的内容。通常台阶的高度应为 3 m 左右,而长应达到 5 m。此外,以下几个方面的问题也需要引起足够的重视:1) 科学控制进尺的大小程度。通常应把进尺设定为 1 m,而之所以这样做是开挖的便捷性的考虑。2) 在对台阶进行施工的时候,为了减少爆破的频率,应尽量使台阶能够在同一时间段施工。爆破频率的减少有助于确保岩石本身整体的稳定性和坚固性,另外也能推动工作效率的大幅度提升。3) 在完成开挖作

浅谈高速公路隧道施工监理要点 (1)

浅谈高速公路隧道施工质量监理要点 福建省交通建设工程监理咨询公司许永兴 摘要:本文结合福建省漳诏高速公路、漳龙高速公路、龙长高速公路、永武高速公路的隧道工程施工监理经验,依据国家和行业的有关标准、规范,提出高速公路隧道工程质量监理控制措施,供同行参考。 关键词:高速公路隧道施工质量监理 改革开放以来,我国公路交通事业发生了历史性的巨变,公路交通已成为拉动国民经济增长的支柱产业和带动地方经济发展的龙头。在山岭和丘陵地区乃至越江过河的公路建设中,隧道方案以能缩短行车里程,提高线型标准,保障运营安全,保护生态环境等优点,得到普遍应用,并且越修越长,规模越来越大。在坚持可持续发展,切实保护生态环境和有限土地资源的战略指导下,长大隧道的建设必然任务越来越重,技术要求越来越高。保质保量完成工程项目是每个参建者的共同目标,而质量是工程的生命,如何加强管理确保工程质量是工程监理的职责所在。现结合本人十年现场实际工作经验,浅谈高速公路隧道施工(土建部分)质量的监理要点。 一、隧道监控量测监理要点 隧道监控量测贯穿于隧道施工的整个过程,通过收集、分析其量测结果,可以掌握施工中围岩和支护的力学动态信息及稳定程度,并及时反馈,用以指导隧道现场实际施工,保证施工安全,是隧道施工中不可缺少的一个关键环节。监理工程师在监控量测中应做好以下工作: 1、在施工前对承包商进行控制点(导线点、水准点)的复测工作及成果进行审核,指导隧道进洞施工放样。严格按规范要求的精度进行洞口投点,加强隧道洞内测量监控。对于必测项目,如周边收敛、位移量测、拱顶下沉量测、锚杆内力抗拔、掌子面地质素描等,必须严格按技术规范和图纸要求的监测频率进行布点监测;对于选测项目,如地表下沉量测、围岩内部变形量测、围岩压力量测、支护及衬砌应力量测等,则应根据图纸要求和各隧道的具体情况给予布点监测。 2、施工过程中应严格审查承包商内、外业测量成果;检查测量仪器的使用状况及检核情况;定期或不定期检查水准点及控制点情况,并对其进行校核;检

隧道工程施工质量及安全控制要点[全面]

隧道工程施工质量及安全控制要点 1审核方案,检查“三通一平”和各种设备准备情况 重点审核隧道场地布置方案、地方料使用情况、交通运输状况、电力、通讯、供水、进场施工设备和检测设备; 1.1审核重点隧道施工场地总布置图方案 施工场地布置应结合工程规模、工期、地形特点、弃渣场和水源等情况,本着因地制宜、充分利用地形、合理布置、统筹安排的原则进行,并符合下列要求: (1)以洞口作业区为中心布置施工场地.施工场地应事先规划,分期安排,并减少与现有道路交叉和干扰. (2)长隧道洞外应有大型机械设备安装、维修和存放的场地. (3)机械设备、附属车间、加工场应相对集中.仓库应靠近公路,并设有专用线. (4)合理布置大堆材料(砂石料)、施工备品及回收材料堆放场地的位置. (5)生活服务设施应集中布置在宿舍、保健和办公室用房的附近,洞口段为不良地质时,不应在洞顶修建房屋高压水池和其他建筑. (6)运输便道、场区道路和临时排水设施等,应统一规划,做到合理布局、形成网络. (7)危险品库房按有关规定办理. (8)检查开工准备条件,审批开工报告. 1.2对地方料的使用进行审核 (1) 审查进场原材料质量证明文件.建设单位供应的原材料质量证明文件应齐全.施工单位自行采购的原材料,检查采购合同复印件、生产厂家资质证明等. (2) 通过外观检查、见证取样检测或平行检验等方式,按现行“验标”的规定对实物进行检查验收. (3) 检查原材料存放.要求施工单位对原材料进场时间、产地、数量、批次、品种、规格和检验情况分别作出明显标识. 1.3交通运输状况 对重点隧道洞口施工作业区的交通运输状况进行审核,重点审核运输方式、运输道路、运输路线、运输管理及运输设备满足施工需要,最大限度的减少施工中的相互干扰. 1.4电力

隧道工程各施工阶段质量控制要点

隧道工程各施工阶段质量控制要点施工质量控制要以设计为依据、以施工技术指南为规范、以验收标准为目标,将质量控制贯穿于施工全过程。 施工阶段是施工质量控制的关键。 施工过程中,工序质量直接影响工程项目的整体质量。 质量控制程序: 1.制定质量控制计划 2.选择质量控制点 3.确定控制点的质量要求 4.对控制点进行检测 5.产生质量问题的原因分析及控制措施 质量控制的一般做法: 每道工序完成后,施工单位先进行自检,自检合格后报请监理工程师检查,经监理工程师检查确认合格后,方可进入下道工序。 一、洞口工程施工质量控制 (一)质量控制目标 隧道洞口边、仰坡土石方开挖及防护工程施工应符合设计要求和环境保护、 水利保持有关规定。 (二)施工控制要点: 1.边、仰坡应自上往下分层开挖,不得采用洞室爆破,开挖后要及时进行 防护。 2.边、仰坡地质条件不良时开挖前要采取稳定加固措施。 3.边、仰坡周围的排水沟、截水沟应在边、仰坡开挖前修建完成。 4.洞口施工前,应先检查边、仰坡以后的山坡稳定情况,清除悬石、处理 危石。施工期间实施不间断监测和防护。 5.隧道洞门及洞口段衬砌应尽早施工以保证洞口边、仰坡稳定。 6.隧道洞门和缓冲结构的基础必须置于稳固的地基上。 7.隧道洞门两侧的混凝土浇筑与背后回填应对称进行,不得对拱、墙衬砌 产生偏压。 二、洞身开挖质量控制 (一)质量控制目标 不欠挖,少超挖,表面平顺,无明显凹凸现象。 允许超挖值(mm): 隧道允许欠挖值: 隧道开挖应严格控制欠挖,当围岩完整、石质坚硬时,允许岩石个别突出

部分侵入衬砌。 (二)超欠挖控制要点 1.开挖方法的选择 2.开挖轮廓线的定位 3.钻爆设计及优化 4.钻爆作业 5.光面爆破效果控制 钻爆设计: 1)合理确定炮眼(掏槽眼、辅助眼、周边眼)的间距、深度、斜率和 数目,钻爆器材、装药量和装药结构,起爆方法和爆破顺序,钻 眼机具和钻眼要求。 2)有效的控制超、欠挖,应从钻孔精度、爆破参数的选择及对地质 变化的适应性、爆破器材和装药结构的选择等方面不断改进,采 取一炮一分析制度,根据爆破效果,不断优化钻爆设计,把钻爆 设计与地址变化有机结合在一起。 钻爆作业控制: 1)钻爆作业必须按照钻爆设计进行钻眼、装药、网路接线和起爆。 2)炮眼的深度和斜率应符合钻爆设计: 掏槽眼眼口间距误差不大于3cm,眼底深度误差不得大于5cm;辅助眼眼口排距、行距误差均不得大于5cm;周边眼眼口 误差不得大于3cm,眼底不得超出开挖断面轮廓线3~5cm。 当采用凿岩机钻眼时,掏槽眼眼口间距误差和眼底深度误差不得大于5cm;辅助眼眼口排距、行距误差均不得大于10cm; 周边眼眼口位置误差不得大于5cm,眼底不得超出开挖断面轮廓 线15cm。 3)周边炮眼与辅助炮眼的眼底应在同一垂直面上,掏槽炮眼应加深 10~20cm,以保证掏槽效果和掌子面的平整。 4)每次开挖后均要用激光限界检测仪对开挖面尺寸进行检测,及时 检查出欠挖面并进行处理,保证隧道开挖断面不侵限。 光爆效果控制: 1)要合理确定周边眼间距与抵抗线的相对距离,通过减小周边眼间 距和抵抗线,提高光面爆破效果。 2)控制周边眼装药集中度和装药结构,集中度太大易造成超挖,太 小会造成欠挖;炮孔装药应均匀分布,眼底适当加强。 3)严格控制开挖轮廓线和炮眼布设精度。 (三)塌方产生的原因及控制措施 1.塌方主要原因: 1)地质条件的复杂多变,原有支护措施不当。 2)支护的不及时、暴露时间过长,导致围岩风化严重、变形失稳。 3)通过断层,突然遇到较高水压富水洞段,地下水向洞室内漏出, 淘空了断层构造带中破碎岩体和填充物。 4)由于岩层产状不利或因岩爆等诸多地质原因。 5)一般情况下造成塌方的主要原因是人为的因素。 2.控制掌子面塌方的措施

隧道施工监理控制要点

隧道施工监理控制要点 一、洞口施工 在洞口施工阶段要经常监督、检查承包人下列各项工作: 1、洞口施工是否按施工组织设计的顺序安排,按照图纸及规范的要求组织施工。洞口各项工程应通盘考虑,妥善安排,尽快完成,为洞口安全及洞身施工创造有利条件。 2、排水系统:洞外排水系统包括边坡、仰坡外的截水沟、排水沟、洞口排水涵管。所开挖和铺砌除按图纸要求施工外,还应符合砌体工程的各项要求。 1)边坡、仰坡外截水沟、排水沟应在洞口土石开挖前完成。截水沟、排水沟的上游进水口应与原地面衔接紧密,下游出水应妥善的引入路堑边沟。 2)边坡、仰坡以外的土方,不能存在坑洼积水,并不得用土填筑,以免流失堵塞排水系统,影响洞口安全。 3、当洞口因开挖可能引起地层滑坡、偏压、崩塌时,及时采取措施。根据不同情况采取地锚杆、喷射砼、护坡挡墙等措施。并实施进行监控量测工作,检查各项具体措施的可靠性。 4、开挖进洞时,钢支撑因紧贴开挖面,设计有管棚支护的,钢支撑与管棚连为整体,支撑作业应紧跟开挖面,确保安全进洞。 5、洞门:洞门应避开雨季,选择有利时机及早修筑。 1)洞门施工放样的平面位置、标高必须准确无误。 2)洞门基础必须置于稳定的地基上,并做好排水和清除杂物(废渣等)。 3)洞门端墙砌筑(浇筑)、两侧应同时进行,防止产生偏压,回填时必须分层夯实。 4)洞门装饰应符合图纸的要求,表面平整、美观,于自然景观相协调,隧道名牌要求美观醒目。

6、明洞 1)明洞断的施工,严格按已报批施工方案、作业程序、防护措施施行。 2)明洞的土石方开挖,要严格控制爆破药量,明洞开挖后要立即进行边坡防护。在松软的岩层开挖,宜随挖随支护。 3)明洞开挖前,同样做好洞顶防、排水措施,防止因开挖而导致边坡失稳,引起边、仰坡塌方、落石。明洞不宜雨季施工,如需在雨季施工时,必须有严密的施工方案和防护措施。对山坡的稳定性要进行监测,经常性的检查。 4)明洞基础应落在稳定基础上,如遇基础不稳定,应进行处理,当明洞结构基础一侧在基岩上,另一侧在土层上时,为防止不均匀沉降,土层区段的明洞基础、路基床均应挖成台阶形,再砌筑浆砌片石基础后,方可做明洞结构及路基基层。 5)明洞的基础、边墙、拱圈砼浇筑必须按技术规范和设计要求,中线及高程应准确无误,砼强度达到设计强度70%时方可拆模。 6)墙拱背回填必须按设计和技术规范要求进行,应分层、对称回填并保证夯实。使用机械回填时需先用工人回填夯实到拱顶以上后,才能使用机械回填。回填时拱圈砼应达到设计强度。 仰坡、边坡施工监理程序 洞门施工监理程序框图

隧道工程监理工作控制要点

隧道工程监理工作控制要点 1、隧道开挖应根据各种施工方法及地质情况制订相应得安全技术措施;洞内爆破必须统一指挥,严格遵守《爆破安全规程》,严格遵守作业程序与各种机械安全操作规程。 2、隧道通风、防尘、防毒、水电供应等应符合国家安全规定与标准。 3、不良地质隧道与特殊岩土地段隧道安全施工要符合安全施工标准与特殊隧道得施工规定。 4、检查交底记录;就是否公示;针对性及到位情况; 5、现场问询施工作业人员;施工日志就是否有施工安全状况得内容。 6、特殊工种就是否具有上岗证;就是否持证上岗;查验隐患排查记录、处置措施;就是否有针对预案;治理过程与验收情况。 7、现场检查掘进工艺就是符合设计要求; 8、就是否安按要求实施超前地质预报,检查安全资料就是否完整;有无弄虚作假得现象;资料保存归档情况;就是否留有影像资料。 9、控制测量得精度;控制测量三角网或导线,洞口投点、洞内导线精度、洞内导线测角、量距精度等与各种测量误差。 10、对业主提供或交桩图纸上得原始资料,无力清除错误

(差错)监理部应报业主纠正。 11、上下导坑中线引伸一段距离后,必须联测。 12、开挖前应在开挖面标出断面尺寸,开挖后应及时测量并绘制断面图。 13、衬砌立模前,应复核中线与高程,标出拱架顶,边墙底与起拱线高程,立模后必须检查校正无误。 14、供衬砌用得临时中线必须用经纬仪测定,间距应加密,并不应大于10m。 15、洞内水准线路应由洞口高程控制点向洞内布设,测点间距符合规范要求,在导坑内拱部、边墙应设临时水准点。 16、锚杆材料应就是满足设计要求。锚杆应在工地加工车 间加工制作,并整直、除锈与除油。锚杆孔位,深度、角度、孔径应符合设计要求,承包人必须进行施工设计并绘制施工图,以指导施工。钻孔完工后必须检查,作好记录,对不符合要求者应补孔:固杆砂浆配合比,强度应符合设计要求,应作标准试验、砂得粒径小于3mm确保灌浆孔满,粘结牢固,固杆可靠。锚杆要做抗拔力试验: 17、喷射砼:水泥、速凝剂、砂、石料得类型、规格、质 量性能应符合设计要求并就是合格产品。水砼使用前作强度复查试验。速凝剂,通过试验确定最佳加入量,并在使用时准确计量。砂细度模数不大于2、5。含水

高速公路隧道二衬质量控制措施

高速公路隧道二衬质量控制措施 王东 中铁航空港集团第二工程有限公司 摘要:随着国民经济持续、稳定、高速的发展,高速公路建设蓬勃向上,正处在一个前所未有的建设高潮中。同时,高速公路隧道工程对二次衬砌的质量提出了较以往更高的要求,尤其是隧道的防水等级必须达到国家标准《地下工程防水技术规范》(GB50108-2008)规定的一级防水等级标准,要求衬砌结构不允许渗水,表面无湿渍,二次衬砌混凝土必须具有强度高、耐久性好等性能。因此,隧道二次衬砌的施工质量控制尤为重要,且在高速公路建设中占据举足轻重的位置。本文结合望安高速公路上新寨隧道二次衬砌施工的实例与以往的经验,对高速公路隧道二次衬砌施工的质量控制要点进行探讨。 关键词:高速公路;隧道二衬;质量;控制措施 二、工程概况 上新寨隧道为分离式长隧道,左幅长度1640m,隧道进口段位于半径为2588m的圆曲线上,出口段位于半径为1900m的圆曲线上,纵坡坡度为-2.5%,最大埋深约为222m;右幅长度1603m。隧道进口段位于半径为2500m的圆曲线上,出口段位于半径为1800m的圆曲线上,纵坡坡度为-0.6457%,其余的纵坡坡度为-2.5%,最大埋深约为229m。 进口位于单斜破体中部,洞身段横穿山体,出口位于一缓坡中部。隧道前半段坡度较陡,基岩零星出露,植被较发育,后半段坡度较缓,覆盖层较厚,植被发育。属于构造侵蚀-剥蚀型低山地貌。场区属珠

江流域之北盘江水系,进口处无常年地表径流。出口处为深切冲沟,属雨源型山间溪流,流量受大气降水控制,雨季流量较大,低于隧道底边,对隧道无影响。 该隧道围岩类别分为V级围岩和Ⅳ级围岩,隧道洞身初期支护采用喷锚支护,二次衬砌采用C25防水钢筋混凝土结构,拱墙衬砌厚度设计为:IV级围岩40cm,V级围岩50cm。 三、影响二次衬砌施工质量的主要因素 (一)施工工艺或现场操作不规范 ①隧道开挖成型差,欠挖或初期支护侵入衬砌断面,造成衬砌混凝土厚度不均匀或局部厚度不足; ②隧道监控量测工作不到位,未能充分发挥其作用,二次衬砌的施作时间安排不够合理,造成二次衬砌荷载承受围岩压力较大,安全可靠性受到影响。 ③混凝土拌合时原材料计量误差较大,尤其外加剂的掺加不够准确,施工用水量未能准确根据砂、石料的实际含水率及时调整,造成混凝土水胶比增大。 ④在混凝土运输及泵送过程中加水现象时有存在,严重影响混凝土综合性能。 ⑤采用整体式钢模板衬砌台车施工时,台车变形或加固不到位,以及混凝土浇筑时局部不振捣或漏振等现象普遍存在,致使混凝土平整度、密实度、均质性差。 ⑥隧道局部衬砌混凝土背后存在脱空现象。

隧道施工监理监控要点

隧道施工监理监控要点 Company Document number:WTUT-WT88Y-W8BBGB-BWYTT-19998

隧道施工监理监控要点 隧道施工监理监控要点 一、施工准备阶段监理要点 1、熟悉设计文件,与建设单位、设计单位、施工单位现场核对施工图纸。 2、核对现场地形、地貌、水文、地质情况。 3、核对弃碴场位置选择是否便于施工、环保、安全,是否经环保部门审批。 4 参加设计技术交底。 5 复核交极复测资料。 6 审批施工组织设计或施工方案。 7检查进场原材料 ①审查进场原材料全部质量证明文件和试验报告。建设单位供应的原材料,质量证明文件应齐全。施工单位自行采购的原材料,监理工程师检查采购合同复印件、生产厂家资质证明等。 ②通过外观检查、见证取样检测或平行检验等方式,按现行验标规定对实物进行检查验收。未经验收合格的材料禁止用于工程。 ③检查原材料存放。要求施工单位对原材料进场时间、产地、数量、批次、品种、规格和检验状态分别作出明显标识。 8检查开工准备工作,审批开工申请。 9监督施工单位工地试验室按验标规定的频次取样;并按验标规定的频次见证平行试验。 二、洞口开挖、浇(砌)筑

(1) 审批开挖施工方案。 (2) 复核施工放样测量资料,核对隧道出入口里程、高程。 (3) 检查注浆材料、管棚、钢架、钢筋网、锚杆、锚固剂、混凝土原材料等全部质量证明文件和试验报告,对实物进行检查。 (4) 巡视检查开挖施工过程。督促施工单位按设计要求施工,发现影响洞内安全的问题及时向上级报告。 (5) 采用锚杆、钢筋网、喷射混凝土措施加固洞口边、仰坡或进洞前采用管棚、超前小导管注浆等超前支护措施时,监理工程师应对其进行检查验收。 (6) 对明洞边墙基础、洞门端墙、翼墙、挡土墙基坑进行隐蔽工程验收,检查基底以及地基承载力检测报告,见证检测。 (7) 隧道门边仰坡开挖范围及尺寸。 (8) 查隧道门排水沟、截水沟位置、深度、坡度。 三、隧道洞身和综合洞室开挖 (1) 审批开挖施工方案及安全措施。采用钻爆法开挖,应审批钻爆设计。督促施工单位认真检查爆破效果,不断提高爆破水平。 (2) 复核施工放样测量资料。中线及高程的实际贯通误差在未衬砌地段调整,该段的开挖及衬砌以调整后的中线、高程放样。 (3) 施工通风 ①审批施工通风设计。 ②检查通风监测人员在岗情况、通风监测系统运行情况及监测记录。要求施工单位安排专人监测隧道内空气质量,保持风机、风管等通风设备处于正常工作状态,保持洞内氧气含量、粉尘浓度。有害气体浓度、温度和噪声等指标符合国家关于劳动安全的有关规定。

隧道监理安全控制要点实用版

YF-ED-J4118 可按资料类型定义编号 隧道监理安全控制要点实 用版 In Order To Ensure The Effective And Safe Operation Of The Department Work Or Production, Relevant Personnel Shall Follow The Procedures In Handling Business Or Operating Equipment. (示范文稿) 二零XX年XX月XX日

隧道监理安全控制要点实用版 提示:该操作规程文档适合使用于工作中为保证本部门的工作或生产能够有效、安全、稳定地运转而制定的,相关人员在办理业务或操作设备时必须遵循的程序或步骤。下载后可以对文件进行定制修改,请根据实际需要调整使用。 1、洞口工程 1.1洞口的路基及边、仰坡断面应自上而下开挖,一次将土石方工程做完,开挖人员不得上下重叠作业。 1.2边、仰坡以上山坡松动危石应在开工前清除干净;施工中应经常检查,特别是在雪雨之后,发现松动危石必须立即清除。 1.3爆破后应在清除边仰坡上的松动石块后,方可继续施工。地质不良时,边、仰坡应采取加固措施。 1.4端墙处的土石方开挖后,对松动岩层应

进行支护。 2、隧道门及端墙工程施工 砌体工程脚手架、工作平台应搭设牢固,并设有扶手、栏杆。脚手架不得妨碍车辆通行。 起拱线以上的端墙施工应设安全网,防止人员、工具和材料坠落。 起吊材料时机下严禁车辆和人员通行。 3、开挖 3.1开挖方法应符合设计要求;预留的核心土不得任意挖除;开挖步距必须符合铁道部有关规定. 3.2隧道开挖应根据各种施工方法及地质情况制定相应安全技术措施。监理应进行严格审查。

隧道工程质量安全控制要点

隧道工程质量、安全控制要点 1审核方案,检查“三通一平”和各种设备准备情况 重点审核隧道场地布置方案、地方料使用情况、交通运输状况、电力、通讯、供水、进场施工设备和检测设备; 1.1审核重点隧道施工场地总布置图方案 施工场地布置应结合工程规模、工期、地形特点、弃渣场和水源等情况,本着因地制宜、充分利用地形、合理布置、统筹安排的原则进行,并符合下列要求: (1)以洞口作业区为中心布置施工场地。施工场地应事先规划,分期安排,并减少与现有道路交叉和干扰。 (2)长隧道洞外应有大型机械设备安装、维修和存放的场地。 (3)机械设备、附属车间、加工场应相对集中。仓库应靠近公路,并设有专用线。 (4)合理布置大堆材料(砂石料)、施工备品及回收材料堆放场地的位置。 (5)生活服务设施应集中布置在宿舍、保健和办公室用房的附近,洞口段为不良地质时,不应在洞顶修建房屋高压水池和其他建筑。 (6)运输便道、场区道路和临时排水设施等,应统一规划,做到合理布局、形成网络。 (7)危险品库房按有关规定办理。 (8)检查开工准备条件,审批开工报告。 1.2对地方料的使用进行审核 (1)审查进场原材料质量证明文件。建设单位供应的原材料质量证明文件应齐全。施工单位自行采购的原材料,检查采购合同复印件、生产厂家资质证明等。 (2)通过外观检查、见证取样检测或平行检验等方式,按现行“验标”的规定对实物进行检查验收。 (3)检查原材料存放。要求施工单位对原材料进场时间、产地、数量、批次、品种、规格和检验情况分别作出明显标识。 1.3交通运输状况 对重点隧道洞口施工作业区的交通运输状况进行审核,重点审核运输方式、运输道路、运输路线、运输管理及运输设备满足施工需要,最大限度的减少施工

隧道工程监理实施细则

隧道工程监理实施 细则

西柞高速公路 (第四驻地监理部) 隧道工程监理实施细则 安徽省高等级公路工程监理有限公司 二00四年二月 隧道工程监理实施细则

隧道工程包括隧道及明洞的洞门工程、洞身工程、洞内附属构筑物及运营通风设施,防排水,辅助坑道等。 (一)工程监理工作流程 隧道工程监理工作流程见图:隧道工程监理工作流程图 (二)隧道工程监理工作要点 1.监理工程师熟悉图纸后,会同承包人进行现场复查核对,发现影响大的问题,由承包人提出资料,监理工程师签认后及时报告业主。一般复查核正确内容是: 1)隧道洞口测量控制点、施工测量用的基准点及水准点的数据必须准确无误; 2)洞门位置、式样及衬砌类型,洞口排水系统设计及与桥梁、路基衔接工程是否符合现场实际,若设计与实际不符,须及时提出,以便处理; 3)图纸采用的施工方法和有关技术措施是否符合实际条件; 4)隧道开工前应督促承包人提前处理好与洞及洞身施工有干扰的有关工程; 5)隧道弃碴方案是否符合施工布置及环境保护的有关要求。 2.要求承包人将下列施工基础资料报监理工程师审查。 1)隧道工程所需水泥、砂、石集料的产地、产量和质量; 2)隧道施工场地布置(含各种工程材料、砂、石料堆放场地,卸碴场,加工厂,机械停放,炸药库等); 3)隧道施工运输便道方案;

4)隧道实施性施工组织设计。 3.开工前承包人必须提交砂浆、混凝土的配合比,水源和水质化验报告及强度试验资料报监理工程师。 4.检查进场的砂、石、水泥、钢筋等有关材料的质量及规格是否符合图纸及规范的要求。 5.复合式衬砌应做好监控量测计划和仪器准备。 6.隧道中线及高程,贯通误差,隧道建筑限界,允许超挖及各类衬砌的允许偏差等按规范有关规定予以控制。 7.监理工程师要督促、检查承包人根据图纸和规范要求组织施工,认真填写监理日记、抽检记录、并签认各种检验报表。 (三)隧道各工程组成内容的监理工作程序和要点 1.洞门工程 (1)洞门工程施工监理工作流程 洞门工程监理工作流程见图:隧道洞口工程监理工作流程图 (2)洞门工程监理要点 1)洞门施工前承包人应将山前危岩、浮石及滑塌表土清除干净,尔后自上而下逐段开挖。 2)洞口如有桥、涵,下挡结构等工程,为确保洞口结构及基础稳定,要求合理安排施工程序,按顺序进行,做到互不干扰。 3)洞门应尽早施工,在冬季、雨季前完工,以增强洞口稳定。 4)洞门基础完成开挖,经验收合格后,方可同意砌筑或灌混

隧道工程质量管理规定和管理措施

隧道工程质量管理规定 和管理措施 CKBOOD was revised in the early morning of December 17, 2020.

目录 一、编制依据---------------------------------------------------------1 二、施工范围---------------------------------------------------------1 三、质量目标---------------------------------------------------------1 四、组织机构保障-----------------------------------------------------1 五、工艺流程---------------------------------------------------------2 六、质量管理制度保障-------------------------------------------------8 七、施工过程中的质量控制措施-----------------------------------------12 八、质量奖优罚劣制度-------------------------------------------------13

隧道施工质量保证体系及质量控制措施 一、编制依据 1、渝利铁路隧道设计图纸; 2、铁路隧道工程施工质量验收标准; 3、新建客货共线铁路工程施工补充规定(暂行); 4、铁路混凝土工程施工质量验收补充标准; 5、施工组织设计。 二、施工范围 中铁隧道集团有限公司渝利铁路二分部隧道工程。 三、质量目标: 工程质量具体目标: 隧道开挖、初期支护、防水与排水、衬砌施工等工序、分项工程合格率100%,实现主体工程质量零缺陷。 质量创优计划:拟创部优工程(火车头奖)项目有胡家坡隧道、观音岩隧道、石缸坡隧道、方斗山隧道、南白洞隧道共5座隧道工程,其中方斗山隧道、南白洞隧道共2座隧道工程创国优工程(鲁班奖)。 四、组织机构保障: 为保证隧道工程施工质量目标的实现,分部工程质量由工程部负责,各工区成立以工区经理为组长、工区总工、分部派驻工区质检工程师为副组长的质量领导小组,成员包括工区副经理、技术室、安质室、物资机电室及工班班长等工作人员,组织隧道施工的质量管理工作,监督检验施工质量。 组织机构 质量保证体系小组:

公路隧道施工的质量控制措施分析

公路隧道施工的质量控制措施分析 分析了公路隧道的施工易出现的质量问题,并对其质量控制措施从四方面进行了探讨。 标签:公路;隧道施工;质量控制 在当前我国公路建设事业快速发展的过程中,广泛地应用了隧道施工建设,其规模不断扩大。隧道作为公路施工中的特殊构造物,其与路基、桥洞等其他公路施工有着较大的区别。而公路隧道的特点是断面大、附属设施多以及运营环境要求特别高等,这就提出了建设公路隧道的技术水平必须跟上现实的要求,那么探讨隧道施工质量控制措施就显得非常有必要。本文对这一问题简略进行探讨。 1 公路隧道的施工易出现的质量问题 仅仅对光面爆破在拱部通常有着比较好的控制,但不重视初喷的作用,边墙质量也不高。特别是进行台阶法开挖期间,就可能存在初期支护初喷的滞后问题,也有不作初喷的现象。没有控制好下半断面扩挖的开挖面的质量标准,遇到比较好的围岩则超欠挖就严重,存在当过去几个循环了初喷才进行的情状;当遇到比较差的围岩现象,过多地超挖边墙中部,大多时候就是先立钢拱架,尤其是进行分部开挖,在边墙脚有严重欠挖问题。尤其突出的是喷混凝土一次性开挖。当进行台阶或分部的开挖期间,在喷混凝土层内田加了片石,纵向距离则在扩挖下半断面时存在过大现象,全部用上了那些严重超挖区域的挡板和杂物,也就可能导致有初期支护与围岩脱离状态的出现,钢架拱脚虽然在稳定地基上接长了却没有相应的的支撑,产生空洞和悬空拱脚,这类质量问题很严重。再看施工的机具与台架方面,存在锚杆长度缺少,锚杆到拱部距离长而打不到的问题。缺少足够的砂浆饱满度,没有将锚杆垫板与表面紧贴。混凝土在二次衬砌拱背没有灌注满,拱顶的厚度由于仰拱施工未采用外模而不够振捣,混凝土不密实,在拱顶外层钢筋出现了严重裸露和脱空的现象。 2 公路隧道施工质量的控制措施 (1)隧道开挖质量控制措施。要切实控制好隧道开挖的质量,通常要从两个方面入手:其一是控制好开挖断面规整程度;其二是控制好断面尺寸及超欠挖。必须按照设计要求控制住隧道开挖断面的尺寸标准,遇到围岩松软与地压力比较大的问题,要变形那些比较大的围岩,就需要采取措施,避免产生那些净空不够的一系列问题。所采取的开挖方法和施工工艺必须针对围岩类型对断面进行来有效选择,通常比较惯常使用的钻爆法这一比较实用的施工方法。对硬岩就应采取光面爆破的方法,而预裂爆破可针对软岩运用。采取半断面开挖期间,就必须对半断面开挖厚度及其用药量从严掌握与控制,避免扰动和拱部围岩失稳情况出现。以目测方法来检验开挖轮廓面的规整度。对于隧道开挖的实际断面可以采用隧道激光断面仪进行快速精确地测定,同时可将其与设计断面一起放在同一极坐标之下比较其区别,从而将隧道超欠挖的详细资料获取到,来具体指导施工过程。

隧道工程施工监理办法经典版

安吉高铁大道(商合杭高铁安吉站至申嘉湖高速孝源互通)工程项目 监理实施细则 小回车岭隧道工程 编制: 审核: 批准: XXXX工程监理咨询有限公司 ⅩⅩⅩ项目监理办(总监办) 二零一七年十一月八

目录 5 隧道工程质量操纵程序

隧道工程施工监理实施细则 1、工程概况 1.1小回车岭隧道为双线分离式隧道,左线865m,右线860m,设计净 高5米,差不多宽度为14.75米,为本标段的重点操纵工程。隧道位

于圆曲线、缓和曲线、直线、缓和曲线、圆曲线、缓和曲线、直线上,曲线半径约为831m ,超高-3%-3% 。 1.2本标段隧道软岩比例较大,地质情况复杂,要紧岩性为中风化粉砂 岩、泥质粉砂岩,依照隧道工程岩性和地质构造,围岩等级要紧分布有Ⅲ级、Ⅳ级、Ⅴ级三个级不。小回车岭隧道开挖断面较大,隧道区地下水要紧为基岩裂隙水,总体水量贫乏,由大气降水补给,存在坍塌、危岩落石、局部涌水等不良地质所造成的安全隐患,依照不同围岩性质,其开挖方式采纳全断面法、台阶法和双侧壁导坑法施工。1.3暗挖隧道采纳复合式衬砌,明挖隧道采纳明洞式衬砌结构。Ⅲ~Ⅴ 级围岩的衬砌结构采纳曲墙带仰拱形式。隧道具体设计参见下表: 1.3.1围岩类不划分表

1.3.2明暗洞分界 1.3.3结构形式 隧道采纳复合式衬砌结构,要紧工程内容为洞口及洞门、明洞、洞身等主体结构、防水与排水、路面、洞口边、仰坡等工程。 2、监理依据 2.1设计文件、设计施工图、岩土工程勘察报告等 2.2《公路工程施工监理规范》 JTG G10-2016 2.3《公路隧道施工技术规范》(JTG F60-2009) 2.4《公路隧道施工技术细则》(JTG/T F60-2009) 2.5《公路工程质量检验评定标准》(JTGF801-2004) 2.6《混凝土质量操纵标准》(GB50164-2011) 2.7《混凝土强度检验评定标准》(GB/T50107-2010) 2.8《公路工程地质勘查规范》(JTG C20—2011) 2.9《建设工程施工合同》、《建设工程托付监理合同》 2.10其它有关工程建设治理的文件。 2.11国家、建设部、交通部颁发的监理法规及标准化指南。

隧道监理安全控制要点通用版

操作规程编号:YTO-FS-PD647 隧道监理安全控制要点通用版 In Order T o Standardize The Management Of Daily Behavior, The Activities And T asks Are Controlled By The Determined Terms, So As T o Achieve The Effect Of Safe Production And Reduce Hidden Dangers. 标准/ 权威/ 规范/ 实用 Authoritative And Practical Standards

隧道监理安全控制要点通用版 使用提示:本操作规程文件可用于工作中为规范日常行为与作业运行过程的管理,通过对确定的条款对活动和任务实施控制,使活动和任务在受控状态,从而达到安全生产和减少隐患的效果。文件下载后可定制修改,请根据实际需要进行调整和使用。 1、洞口工程 1.1洞口的路基及边、仰坡断面应自上而下开挖,一次将土石方工程做完,开挖人员不得上下重叠作业。 1.2边、仰坡以上山坡松动危石应在开工前清除干净;施工中应经常检查,特别是在雪雨之后,发现松动危石必须立即清除。 1.3爆破后应在清除边仰坡上的松动石块后,方可继续施工。地质不良时,边、仰坡应采取加固措施。 1.4端墙处的土石方开挖后,对松动岩层应进行支护。 2、隧道门及端墙工程施工 砌体工程脚手架、工作平台应搭设牢固,并设有扶手、栏杆。脚手架不得妨碍车辆通行。 起拱线以上的端墙施工应设安全网,防止人员、工具和材料坠落。 起吊材料时机下严禁车辆和人员通行。 3、开挖 3.1开挖方法应符合设计要求;预留的核心土不得任意挖

隧道施工安全质量控制要点

隧道施工安全质量控制要点 一、安全及环保要求 1、施工安全 (1)施工作业前必须认真检查和处理支护作业区的危石,施工机具应布置在安全地带。 (2)施工用作业台架应牢固可靠,并应设置安全栏杆。 (3)施工中应经常检查输料管、接头的磨损情况、击穿或松脱等现象时应及时处理。 (4)施工中检修机械或设备故障时,必须在断电、停风条件下进行,检修完毕向机械设备送电送风前必须事先通知有关人员。 (5)当采用加大风压处理堵管事故时,应先关机将输料管顺直,紧按喷嘴,喷嘴前方不准站人,疏通管道的工作风压不得超过0.5MPa。 (6)非施工人员不得进入正进行喷射的作业区,施工中喷嘴前严禁站人。 (7)喷射作业区应有良好的通风措施,作业区的粉尘浓

度不得大于l0mg/m3。作业人员应带防尘口罩、防护罩、防护帽、防护眼镜、防尘面具等防护用具,作业人员应避免直接接触碱性液体速凝剂,不慎接触后应立即用清水冲洗。 2、环境保护 (1)开始施工前,必须进行环境因素识别,确定重要环境因素,制定相应的管理方案。 (2)隧道弃渣场坡面应按设计进行复垦或绿化,渣顶整平满足施工图要求,坡脚进行防护,防止水土流失。 (3)施工场地布置时,在水源保护地区内不得取土、弃土、破坏植被等,不得设置搅拌站、洗车台、充电房等,并不得堆放任何含有害物质的材料或废弃物。 (4)施工废水、生活污水和生活垃圾不得随意丢弃,并在生活区、生产区及洞门口设置污水处理池,生活污水或生产及洞内废水必须经过污水处理池处理后排放或倒置指定地点。 二、质量控制及检验 工班在作业时,按照下列标准进行质量控制;每道工序

完成后,质检员按照下列要求进行检验。 18、质量控制及检验标准
