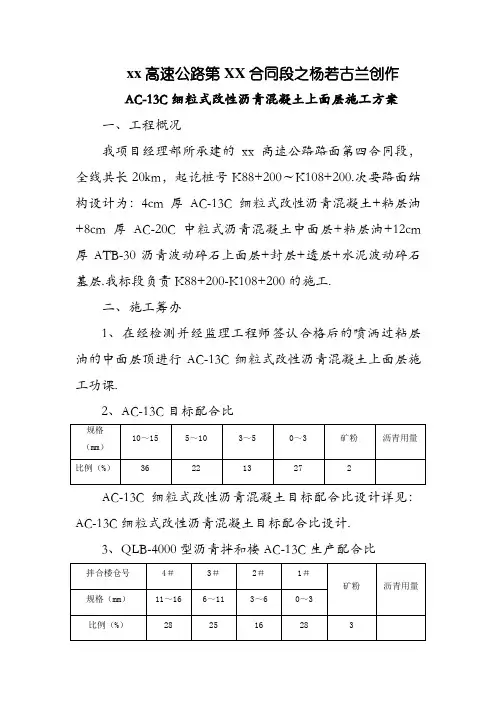

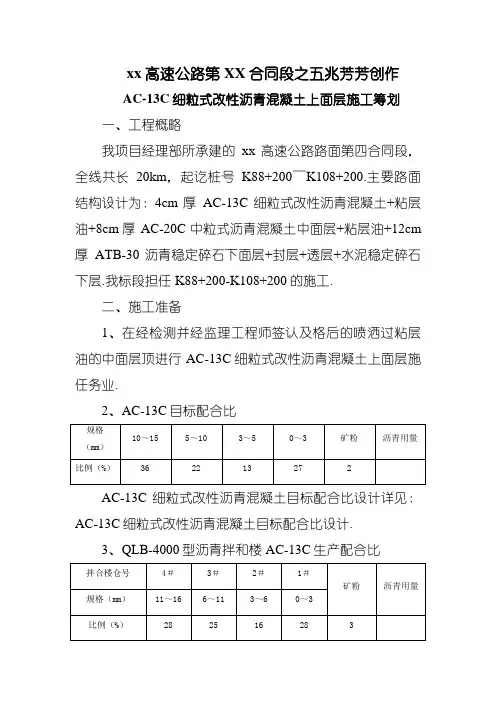

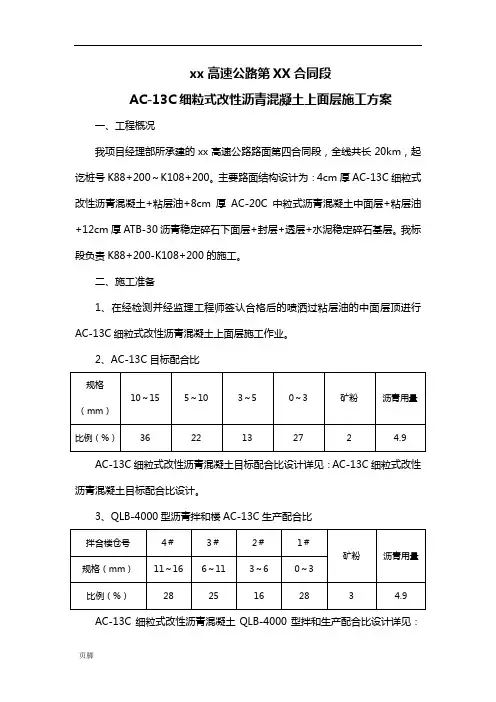

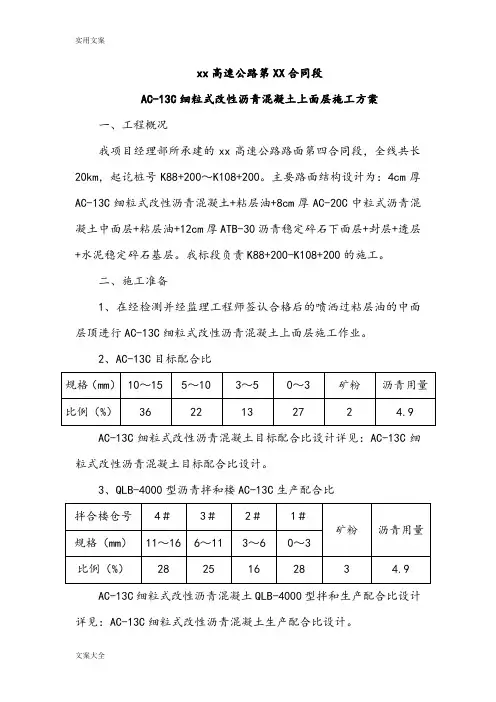

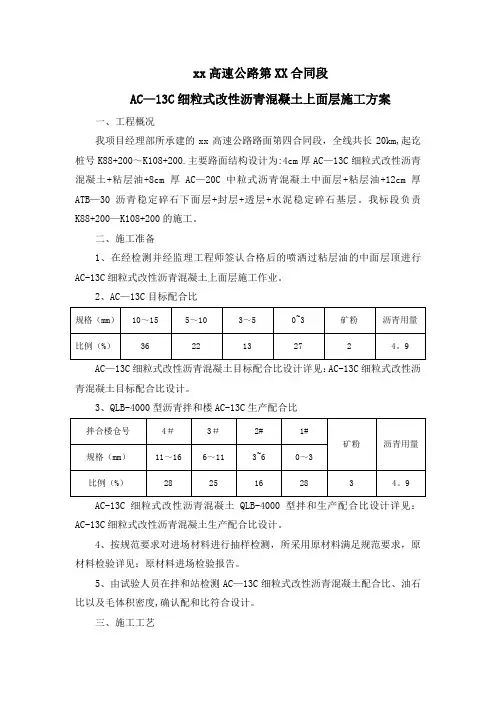

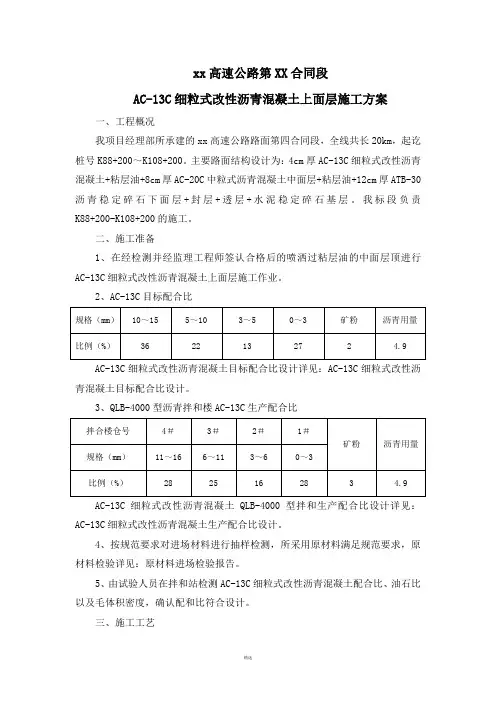

xx高速公路第XX合同段

AC-13C细粒式改性沥青混凝土上面层施工方案

一、工程概况

我项目经理部所承建的xx高速公路路面第四合同段,全线共长20km,起讫桩号K88+200~K108+200。主要路面结构设计为:4cm厚AC-13C细粒式改性沥青混凝土+粘层油+8cm厚AC-20C中粒式沥青混凝土中面层+粘层油+12cm厚ATB-30沥青稳定碎石下面层+封层+透层+水泥稳定碎石基层。我标段负责K88+200-K108+200的施工。

二、施工准备

1、在经检测并经监理工程师签认合格后的喷洒过粘层油的中面层顶进行AC-13C细粒式改性沥青混凝土上面层施工作业。

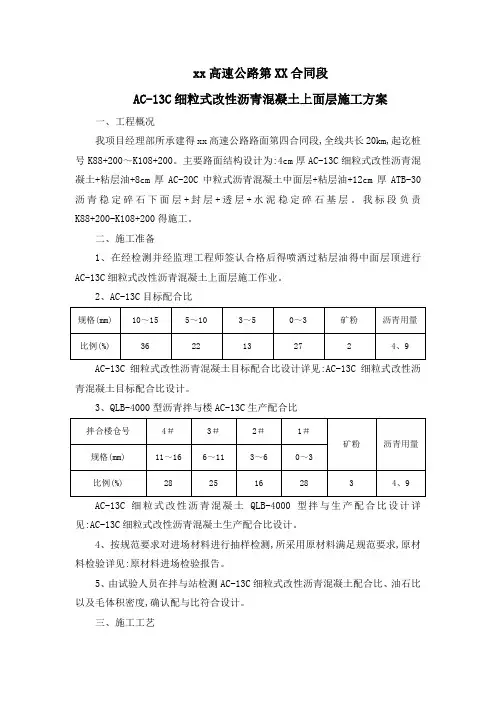

2、AC-13C目标配合比

AC-13C细粒式改性沥青混凝土目标配合比设计详见:AC-13C细粒式改性沥青混凝土目标配合比设计。

3、QLB-4000型沥青拌和楼AC-13C生产配合比

AC-13C细粒式改性沥青混凝土QLB-4000型拌和生产配合比设计详见:AC-13C细粒式改性沥青混凝土生产配合比设计。

4、按规范要求对进场材料进行抽样检测,所采用原材料满足规范要求,原材料检验详见:原材料进场检验报告。

5、由试验人员在拌和站检测AC-13C细粒式改性沥青混凝土配合比、油石比以及毛体积密度,确认配和比符合设计。

三、施工工艺

1、施工现场准备:

1)、铺筑前清除粘层上的SBS浮石子和杂物等,对局部污染较严重的地方进行冲洗,重新喷洒粘层油。

2)、在与沥青面层相接触的结构物面上均匀地刷涂一层乳化沥青,以保证与结构物的相互粘接。

3)、根据施工计划前后桩号多放样10~20m,利于数据采集和剩余料的铺筑。根据设计图正线铺筑面边框线即:离中线1.5m,13m。位置10m整桩号进行放点或有构造物相互连接地段进行复核,采用全站仪逐桩逐点进行放样。中面层采用平衡梁方式。

2、施工方案:

1)沥青混合料的拌和:

①沥青采用导热油加热,沥青温度稳定,具有一定的流动性,使沥青混合料拌和均匀,出厂温度符合要求,保证沥青能源源不断地从沥青罐输送到拌和机内。

②集料铲运方向与流动方向垂直,保证铲运材料均匀,避免集料离析。

③每天开工前检测原材料的含水量,以便调节冷料进料速度,

并确定集料加热时间和温度。如果集料含水量过大,不得使用。

④集料级配发生变化或换用新的材料时,应重新进行配合比设计,确保混合料质量符合要求。

⑤集料加热温度要达到使沥青混合料出厂温度满足要求。集料在送进拌锅时的含水量不应超过1%。烤干用的火焰调节适当,以免烤焦和熏黑集料。

⑥在拌和过程中,拌和楼操作手必须严格按操作规程进行操作,控制室使用的几种矿料和沥青的用量必须严格按试验室确定的配合比数据进行控制,不得随意更改。送入拌和机的集料温度和沥青温度、混合料出厂温度、摊铺和碾压温度相关控制见下表:

拌和楼生产及运输温度控制方案

※测量温度仪器为:红外测温仪

⑦拌和过程中,通过现场温度测量对计算机打印的温度进行检验,保证混合料摊铺温度和碾压温度适宜。

⑧如果在生产过程中出现热料仓溢料的情况,也只能适量调整

冷料仓的进料速度,并及时与试验室取得联系,分析是否有异常情况并做出最终处理方案。

⑨成品沥青混合料必须在保证成品仓内贮存达到80~100吨以后才开始放料,以便混合料能连续不停地运往摊铺现场,使摊铺能连续不间断地进行,临时贮存的混合料的温度不得低于150℃。

2)运输:

①运输车在运料之前都必须将货箱清理干净,不得有任何杂质,货箱后门必须关闭严密,不得漏料。

②在装料之前,货箱内必须均匀地涂一层洗衣粉和植物油的混合溶液,以防混合料粘结在车箱上,但不得有多余残液积留在车厢底部。装料前,车底板应排干积水,车轮上如有泥土,必须冲洗干净。

③放料过程中,必须分三次放料,运输车必须分前、后、中地移动车辆,沥青混合料分成三个料堆,以减少离析。

④运料车在运输过程中,采用双层帆布中间夹一层棉被覆盖,并绑扎牢固,以防表面混合料降温结成硬壳。汽车在摊铺机前10-30cm 停住,不得撞击摊铺机;卸料过程中运料车挂空档,靠摊铺机推动前进,以确保摊铺机平整度。施工过程中,必须保证等候车辆在不少于5车的情况下进行连续摊铺。

⑤混合料卸至运输车上的温度不低于150℃。

3)摊铺:

①摊铺施工采用两台ABG8820型摊铺机摊铺,在摊铺施工前,摊铺机熨平板预热温度不得低于100℃,根据气温情况在摊铺施工前

20分钟开始加热,低温时可适当提前。

②开始摊铺时,必须连续缓慢均匀地摊铺,不得随意变换速度或中途停顿,以提高平整度和减少离析。螺旋布料器在布料时控制布料速度,并调整进料口的高度,使混合料保持在布料器高度的2/3处,能减少混合料的离析现象。

③在摊铺过程中,摊铺机应保持匀速前进,并始终沿事先标定的行走线路前进,不得随意停顿和改变方向。注意对已摊铺完路面的厚度及温度进行检测并及时调整。正常施工时摊铺温度为145-155℃,不得超过165℃;低温施工时摊铺温度为150-160℃,不得超过170℃。当气温低于10℃时不允许进行沥青路面摊铺作业。

④摊铺后,对于有缺陷之处,人工进行局部修整,特别对于局部离析和边线不顺直的地方,要及时将其清除或补以新的沥青混合料。

⑤严格控制摊铺后的平整度并对平整度达不到要求的地方进行人工修整,直至其合格为止。

4)碾压:

①初压由2台双钢轮压路机成梯队型由低向高处碾压,每台压路机要压满全幅。

②复压由胶轮压路机碾压2遍。

③终压由三钢轮静碾压路机碾压2遍,共计6遍。

④压路机碾压必须从低处向高处碾压,相邻碾压带重叠宽度对于轮胎压路机应为1/3~1/2轮宽、对于双钢轮压路机应为10-20cm宽。

在碾压边缘时,应先空出30~40cm,待碾压完第一遍后,将压路机大部分重量位于已压实过的混合料面上再压边缘,以避免沥青混合料向外推移。

⑤当碾压完成后,不得过早开放交通,即应在已成型路面的温度已下降到50℃以下后才能开放交通。

5)施工缝的处理:

①纵接缝

沥青面层与结构物纵向接缝,摊铺机布料时均匀、饱满,路面工跟踪、检查补料和粗平。碾压按正常程序进行,死角地带用小压路机碾压。无侧石地段,用小压路机静压稳边。

摊铺机设置螺旋转速时熨平板搅笼端头必须有堆积料确保纵向接缝平整、饱满。碾压时纵缝必须经过全方位碾压。

钢轮压路机平行于缝线以每遍20cm的碾压面递增。直至全部进入松铺面为止最后用人工清理工作面碾压按正常程序进行。

②横接缝

除特殊情况,横接缝预留在正常段落和对接部位,在预留前200米时开始计划混合料。选择预留位置时注意横接缝上下错位20米以上和避开特殊地段。

横接缝预留前端1米处,先在下承层面上撒一层1米宽与横断面同长厚约2mm的石粉(屑)作隔离层。

碾压完后立即作端头接缝切除,先用3M直尺划出不合格最远点,垂直中线画线进行切除。切除后清除端头段。在清理过程中注意不要

破坏接缝面和清洗工作质量。

横接缝分为顺接缝和对接缝两种,顺接缝施工方法:首先测量接缝面厚度,计算出支垫高度。一般松铺系数比正常铺筑时略小,要根据施工经验进行确定。

接缝处铺筑有3米的松铺面后,用3米直尺检查松铺面平整度和已铺面与松铺面的间隙。如果合格,摊铺机继续正常铺筑,如果不合格,调整高程再摊铺直至合格。

在施工员的指挥下,路面工先进行接缝线的精平,直至理想为止,严禁在碾压过程中粘补。

用钢轮压路机平行于缝线(垂直于中线)以每一遍20cm的碾压面递增,直至全部进入松铺面为止,最后用人工清理工作面,碾压按正常程序进行。

对接缝施工方法:用钢丝引导法,在布设钢丝时,布设长度约25—30米(长度包括延伸的长度约5—10米)并在缝线处布设立杆,根据钢丝引导法布设钢丝顶面高程。此时顶面高程略低于正常布设时约2—3mm布设完后,用棉线检查接口缝线与绵线的间距是否正确,然后对钢丝顶面高程进行调整,比较前后钢丝顶面高程。

摊铺进入钢丝引导位后,应转移至钢丝引导法进行找平、摊铺速度夯锤频率振幅全部减半进行铺筑,即时检测松铺面与棉线间距,逐步调至合格间距(间距为10cm)

摊铺机进入对接缝位置时再次降低摊铺速度至0.5~0.8m/min,此时注意找平传标,防止滑落注意送料的数量,防止不足和过多,注

意摊铺机抬头,防止突抬头突下降。

摊铺完后,摊铺机立即驶离工作区按顺接缝的工法对接缝进行处理和精平检测,直至合格方可进行碾压。

碾压进入钢丝引导区后,暂停碾压。接缝精平完后用一台钢轮按顺接缝方法进行接缝碾压,然后初压一遍后剩余的20米松铺面按正常碾压程序进行。

施组方案—沥青混凝土施工组织设计

晋开百万吨总氨项目9号道路 施 工 组 织 设 计 编制:信鑫审批:蔡萌开封市天开市政园林工程有限公司编制日期:年月日

第一章工程概况 一、工程概况: 晋开百万吨总氨项目9号路位于开封县晋开集团总氨项目厂区,全长639.917m,宽9m。 结构形式为15cm石灰稳定土+18cm水泥稳定碎石+24cmC25混凝土路面。施工工期45天,并确保合格工程。 二、编制依据: 1、施工图纸及我公司对工程现场实际情况的考察 第二章管理目标 根据本工程的特点,结合公司施工能力,为了保证本工程保质保量按时完成,按照“科学管理、精心建造、质量一流、用户满意”的质量方针,计划投入精良设备,组织精干力量,应用先进的工艺,按照项目施工的管理模式,精心组织,科学管理,优质、安全、高效完成本工程的施工任务。确保如下管理目标实现。 1、工程质量 确保符合<市政工程施工质量验收规范>的标准,确保创造优良工程,力争精品工程。 2、施工工期 计划施工工期为45天。 3、安全目标 坚决杜绝死亡事故与重伤事故及各类轻伤事故的发生。 4、文明施工目标 按照开封市有关部门的规定和本公司文明施工管理的规定。 5、环境保护 确保文明施工,做到施工期间不扰民,不污染环境。

6、服务目标 我公司在本工程施工中,信守合同,接受业主和监理及开封市质量监督部门,对工程质量工期、安全及文明施工的监督与管理,认真协调各方面的关系 。 第三章施工准备措施 一、前期准备 施工队伍组织进场后,做好先期工程的准备工作。施工准备重点抓好临时房屋、施工便道、场地平整、拌和站建立、机械设备安装调试、接通生活生产用水、施工用电、程控电话的安装、组织物资材料进场、设计图纸复核、线路复测、测量放样等工作,为早日开工奠定基础。 二、临时生产、生活设施 根据本标段现场情况进行场地选择。施工场地、料场、各种临时设施,临时工程相对拟建工程的沿线位置布置。 (一)临时便道 本标段通往采料场、拌和站和生活区处设临时便道,将基础碾压后铺设30cm砂砾或选用其他可就近取材的透水性材料,路面做成2%的单向横坡。 (二)施工用水、用电、通讯 1、施工用水:本标段施工用水主要考虑使用料场的水源。 2、施工用电:沿线电力充足,可直接架设至生产区,经变压后输送到各生产生活区。个别电力供应不到位处,采用发电机自发电解决。同时备用发电机,以防突然断电之用。 3、通讯:项目部现场安装程控电话和无线移动电话以沟通项目指挥部和各施工队的联系,解决施工现场对外联系,各施工队配备移动电话和对讲机若干部。

沥青混凝土详细分类

沥青混凝土中文名称: 沥青混凝土英文名称: asphalt concrete定义1: 经过加热的骨料、填料和沥青、按适当的配合比所拌和成的均匀混合物,经压实后为沥青混凝土。定义2: 由沥青、填料和粗细骨料按适当比例配制而成。 拼音:liqing hunningtu英文:bituminous concrete沥青混凝土俗称沥青砼(tong)经人工选配具有一定级配组成的矿料(碎石或轧碎砾石、石屑或砂、矿粉等)与一定比例的路用沥青材料,在严格控制条件下拌制而成的混合料。分类 沥青混凝土按所用结合料不同,可分为石油沥青的和煤沥青的两大类;有些国家或地区亦有采用或掺用天然沥青拌制的。按所用集料品种不同,可分为碎石的、砾石的、砂质的、矿渣的数类,以碎石采用最为普遍。按混合料最大颗粒尺寸不同,可分为粗粒(35~40毫米以下)、中粒(20~25毫米以下)、细粒(10~15毫米以下)、砂粒(5~7毫米以下)等数类。按混合料的密实程度不同,可分为密级配、半开级配和开级配等数类,开级配混合料也称沥青碎石。其中热拌热铺的密级配碎石混合料经久耐用,强度高,整体性好,是修筑高级沥青路面的代表性材料,应用得最广。各国对沥青混凝土制订有不同的规范,中国制定的热拌热铺沥青混合料技术规范,以空隙率10%及以下者称为沥青混凝土,又细分为Ⅰ型和Ⅱ型,Ⅰ型的孔隙率为3(或2)~6%,属密级配型;Ⅱ型为6~10%,属半开级配型;空隙率10%以上者称为沥青碎石,属开级配型;混合料的物理力学指标有稳定度、流值和孔隙率等。 配料情况 沥青混合料的强度主要表现在两个方面。一是沥青与矿粉形成的胶结料的粘结力;另一是集料颗粒间的内摩阻力和锁结力。矿粉细颗粒(大多小于0.074毫米)的巨大表面积使沥青材料形成薄膜,从而提高了沥青材料的粘结强度和温度稳定性;而锁结力则主要在粗集料颗粒之间产生。选择沥青混凝土矿料级配时要兼顾两者,以达到加入适量沥青后混合料能形成密实、稳定、粗糙度适宜、经久耐用的路面。配合矿料有多种方法,可以用公式计算,也可以凭经验规定级配范围,中国目前采用经验曲线的级配范围。沥青混合料中的沥青适宜用量,应以试验室试验结果和工地实用情况来确定,一般在有关规范内均列有可资参考的沥青用量范围作为试配的指导。当矿料品种、级配范围、沥青稠度和种类、拌和设施、地区气候及交通特征较固定时,也可采用经验公式估算。 制备工艺 热拌的沥青混合料宜在集中地点用机械拌制。一般选用固定式热拌厂,在线路较长时宜选用移动式热拌机。冷拌的沥青混合料可以集中拌和,也可就地路拌。沥青拌和厂的主要设备包括:沥青加热锅、砂石贮存处、矿粉仓、加热滚筒、拌和机及称量设备、蒸汽锅炉、沥青泵及管道、除尘设施等,有些还有热集料的重新分筛和贮存设备(见沥青混合料拌和基地)。拌和机又可分为连续式和分批式两大类。在制备工艺上,过去多采用先将砂石料烘干加热后,再与热沥青和冷的矿粉拌和。近来,又发展一种先

沥青混凝土路面施工方案最新版

沥 青 路 面 施 工 方 案 指导老师:贾海艳 学院:建筑学院 组员:夏国峻、汪烁 刘龙、彭朗 日期:2013.6.8

目录 (一) 工程概况 1. 工程简介 (3) 2. 沿线地质情况 (3) 3. 交通、通讯 (3) 4. 路面工程技术标准 (3) 5. 主要工程量 (3) (二) 编制依据及原则 1. 编制依据 (3) 2. 编制原则 (3) (三) 总体施工组织计划 1. 施工原则 (4) 2. 施工组织机构设置 (4) 3. 工程进度目标 (4) 4. 施工总体安排 (4) 5. 施工准备工作 5 6. 目标实现的保证 (5) 7. 工程进度图7 (四) 水泥石灰砂砾土底基层施工 1. 材料 (7) 2. 土及白灰拌的摊铺 (8) 3. 摊铺水泥 (8) 4. 灰土拌和碾压 (8) (五) 水泥稳定碎石基层的施工 1. 水泥稳定碎石材料及配合比 (9) 2. 水泥稳定碎石的摊铺碾压 (9) (六)沥青砼路面施工 1. 材料 (10) 2. 混合料的拌和 (11) 3. 混合料的运送 (11) 4. 混合料的摊铺 (18) 5. 压实 (13) 6. 接缝 (15) (七)安全保证体系及保证措施 1. 安全生产管理体系 (21) 2. 保障施工安全的管理措施 (22)

(一) 工程概况 工程简介 武汉绕城高速公路,设计速度为100km/h,起点位于湖北省中意乡湖南村南,接已建成的郑武高速,设“互通式立交”,终点接已建立的另一条高速公路,设枢纽型“互通式立交”。该项目建设里程为52.052km。 1.沿线地质情况 该路段路堤填料为黏质土,预计路基干湿类型为中湿状态。 2.交通、通讯 路线相距较近的公路有两条高速公路和国道干线公路,还有一些县乡道乡村道路,公路交通方便。铁路运输也很方便。附近城市通信设施完备齐全,通信便利。 3.路面工程技术标准 路面宽度:主线路面宽度为26m,车道宽度2×7.5m,中间带宽度3.5m,右侧硬路肩宽度3m,路堤边坡度1:1.5。 主线路面结构形式:4cm细粒式沥青混凝土为上面层,6cm中粒式沥青混凝土为中面层,10cm的粗粒式的沥青混凝土为下面层,20cm水泥碎石作为基层材料,40cm水泥石灰砂砾土作为底基层材料。 4.主要工程量 上面层:4cm密级配细粒式沥青混凝土 中面层:6cm中粒式沥青混凝土 下面层:10cm的粗粒式的沥青混凝土 基层:20cm水泥碎石 底基层:40cm水泥石灰砂砾土 (二)编制依据及原则 1.编制依据 1)本标段的施工设计文件及图纸资料和设计技术交底。 2)交通部现行的《公路工程施工技术规范》、《公路工程质量检验评定标准》 JTGF80/1-2004、《公路工程施工安全技术规范》及相关国家行业标准、规则、规程;公路施工技术规范、验收标准及有关技术规程等。 3)现场踏勘调查、搜集的有关资料。 4)相关工程的技术总结、工法成果等。 5)本地区自然环境、气候条件和资源条件。 6)本标段现场调查的相关资料。 2.编制原则

-改性沥青混凝土路面施工工艺

改性沥青混凝土路面施工工艺 改性沥青混凝土路面由于其自身较普通沥青混凝土有更高的高温稳定性、更好的低温抗裂性和良好的耐久性,在沥青混凝土路面中,特别是路面上面层中得到广泛使用。 1 工艺特点 成套大型机械施工,循环往复式作业,质量容易得到保证。 2 适用范围 本工艺适用于高速公路、一级公路、城市主干道和机场跑道等改性沥青路面表面层施工。 3 工艺原理 将搅拌设备拌和的沥青混合料热料,经沥青混凝土摊铺机摊铺,并对其进行一定程度的预压实和整形,再由各种组合的压路机充分碾压,成为具有足够的力学性能和路用性能的路面结构。 4 工艺流程 施工工艺流程见图1。 5 操作要点 5.1 施工准备 1) 材料 沥青混合料应符合设计和施工规范的要求。 2) 作业条件 (1) 正式施工前应准备好需用的改性沥青混合料 生产、运输、摊铺、压实等设备,并进行必要的校验 调试工作。 (2) 铺筑改性沥青混合料前,应检查下承层的质 量,检查合格方可铺筑沥青混合料。路缘石与沥青混 合料接触面应涂刷粘结油。 (3) 在旧沥青路面或水泥混凝土路面上加铺改性 沥青面层时,应修补破损的路面、填补坑洞、封填裂 缝或失效的水泥路面接缝;松动的水泥混凝土板应清 除或进行稳定处理;表面应平整,摊铺前应清扫干净, 喷洒粘层油。 (4) 夜间施工时,必须有充足良好的照明条件。 (5) 施工前对各种施工机具做全面检查,经调试证明处于性能良好状态,机械设备数量应足够,施工能力应配套,关键设备宜有备用设备或应急方案。 (6) 当气温低于10℃时,不得进行改性沥青混合料路面施工。 3) 技术准备 (1) 对参与施工人员进行培训和技术交底。 (2) 提前对现场情况进行调查,并制定出详细的试验段摊铺、碾压方案、质量保证措施和预防措施。选定试验段进行施工,试验段长度宜为100~200m ,根据试验结果,确定合理的机械组合、 图1施工工艺流程图

中粒式细粒式沥青混凝土密度

中粒式细粒式沥青混凝 土密度 集团文件版本号:(M928-T898-M248-WU2669-I2896-DQ586-M1988)

1.多种材料混合结构,按压实混合料干密度计算。单位:t/m3 路面名称干密度 水泥稳定土基层水泥土 1.75 水泥砂 2.05 水泥砂砾 2.2 水泥碎石 2.1 水泥石屑 2.08 水泥石渣 2.1 水泥碎石土 2.15 水泥砂砾土 2.2 石灰稳定土基层石灰土 1.68 石灰砂砾 2.1 石灰碎石 2.05 石灰砂砾土 2.15 石灰稳定土基层石灰碎石土 2.1 石灰土砂砾 2.15 石灰土碎石 2.1 石灰、粉煤灰稳定土基层石灰粉煤灰 1.17 石灰粉煤灰土 1.45 石灰粉煤灰砂 1.65 石灰粉煤灰砂砾 1.95 石灰粉煤灰碎石 1.92 石灰粉煤灰矿渣 1.65 石灰粉煤灰煤矸石 1.7 石灰煤渣稳定土基层石灰煤渣1.28 石灰煤渣土 1.48 石灰、煤渣稳定土基层石灰煤渣碎石 1.8 石灰煤渣砂砾 1.8 石灰煤渣矿渣 1.6 石灰煤渣碎石土 1.8 水泥石灰稳定砂砾 2.1 碎(砾)石 2.1 土 1.7 土砂 1.94 粒料改善砂、粘土 1.9 砾石 2.1 嵌锁级配型基、面层级配碎石2.2 级配砾石 2.2

嵌锁级配型基、面层填隙碎石1.98 泥结碎(砾)石 2.15 磨耗层砂土 1.9 级配砂砾 2.2 煤渣 1.6 沥青碎石粗粒式 2.28 中粒式 2.27 细粒式 2.26 沥青混凝土粗粒式 2.37 中粒式 2.36 细粒式 2.35 砂粒式 2.35 摘自交公路发[1992]65号《公路工程预算定额》附录一。 石渣 1.5 砾石 1.55 砂砾 1.6 砂砾土 1.65 粘土 1.25 石粉 1.4 摘自交公路发[1992]65号《公路工程预算定额》附录一。 3.单一材料结构,按压实系数计算。 材料名称压实系数 砂 1.25 砂土 1.25 2.各种路面材料松方干密度如下:单位:t/m3 材料名称干密度 粉煤灰 0.75 煤渣 0.8 土 1.15 矿渣 1.4 煤矸石 1.4 砂 1.43 碎石 1.45 石屑 1.45 碎石土 1.5 砂砾 1.25 煤渣 1.65 矿渣 1.3

AC-13C细粒式改性沥青混凝土上面层施工方案

xx高速公路第XX合同段 AC-13C细粒式改性沥青混凝土上面层施工方案 一、工程概况 我项目经理部所承建的xx高速公路路面第四合同段,全线共长20km,起讫桩号K88+200~K108+200。主要路面结构设计为:4cm厚AC-13C细粒式改性沥青混凝土+粘层油+8cm厚AC-20C中粒式沥青混凝土中面层+粘层油+12cm厚ATB-30沥青稳定碎石下面层+封层+透层+水泥稳定碎石基层。我标段负责K88+200-K108+200的施工。 二、施工准备 1、在经检测并经监理工程师签认合格后的喷洒过粘层油的中面层顶进行AC-13C细粒式改性沥青混凝土上面层施工作业。 2、AC-13C目标配合比 AC-13C细粒式改性沥青混凝土目标配合比设计详见:AC-13C细粒式改性沥青混凝土目标配合比设计。 3、QLB-4000型沥青拌和楼AC-13C生产配合比 AC-13C细粒式改性沥青混凝土QLB-4000型拌和生产配合比设计详见:AC-13C细粒式改性沥青混凝土生产配合比设计。 4、按规范要求对进场材料进行抽样检测,所采用原材料满足规范要求,原材料检验详见:原材料进场检验报告。 5、由试验人员在拌和站检测AC-13C细粒式改性沥青混凝土配合比、油石比以及毛体积密度,确认配和比符合设计。 三、施工工艺

1、施工现场准备: 1)、铺筑前清除粘层上的SBS浮石子和杂物等,对局部污染较严重的地方进行冲洗,重新喷洒粘层油。 2)、在与沥青面层相接触的结构物面上均匀地刷涂一层乳化沥青,以保证与结构物的相互粘接。 3)、根据施工计划前后桩号多放样10~20m,利于数据采集和剩余料的铺筑。根据设计图正线铺筑面边框线即:离中线1.5m,13m。位置10m整桩号进行放点或有构造物相互连接地段进行复核,采用全站仪逐桩逐点进行放样。中面层采用平衡梁方式。 2、施工方案: 1)沥青混合料的拌和: ①沥青采用导热油加热,沥青温度稳定,具有一定的流动性,使沥青混合料拌和均匀,出厂温度符合要求,保证沥青能源源不断地从沥青罐输送到拌和机内。 ②集料铲运方向与流动方向垂直,保证铲运材料均匀,避免集料离析。 ③每天开工前检测原材料的含水量,以便调节冷料进料速度,并确定集料加热时间和温度。如果集料含水量过大,不得使用。 ④集料级配发生变化或换用新的材料时,应重新进行配合比设计,确保混合料质量符合要求。 ⑤集料加热温度要达到使沥青混合料出厂温度满足要求。集料在送进拌锅时的含水量不应超过1%。烤干用的火焰调节适当,以免烤焦和熏黑集料。 ⑥在拌和过程中,拌和楼操作手必须严格按操作规程进行操作,控制室使用的几种矿料和沥青的用量必须严格按试验室确定的配合比数据进行控制,不得随意更改。送入拌和机的集料温度和沥青温度、混合料出厂温度、摊铺和碾压温度相关控制见下表: 拌和楼生产及运输温度控制方案

沥青混凝土路面施工方案教程

工程 施 工 方 案 施工单位: 日期:年月日

目录 第一章工程概况 0 ● 1.1工程概况 0 ● 1.2材料组成及技术要求 0 ● 1.3沥青混合料 (1) ● 1.4路面结构设计 (1) 第二章编制依据 (1) 第三章施工准备、总体规划和作业段划分 (2) 3.1施工准备工作: (2) 3.2作业段划分 (3) 第四章施工方案 (3) 4.1施工段落 (3) 4.2主要施工工艺: (4) 4.2.1混合料的拌和 (4) 4.2.2混合料的运输 ............................................................................................................................ ..5 4.2.3混合料的摊铺 (6) 4.2.4混合料的压实 (6) 4.2.5接缝的处理 (8) 第五章施工进度计划及进度计划保证措施 (9) 5.1施工进度安排: (9) ● 5.2确保工期的措施: (9) 第六章工程质量、安全、环境保证措施 (10) ● 6.1确保工程质量的措施 (10) ● 6.2确保施工安全的措施: (11) ● 6.3确保环境保护的措施: (12) 第七章雨季、冬季施工措施 (13) ●7.1雨季施工措施: (13) ●7.2冬季施工措施 (16) 第八章劳动力、机械设备投入计划 (16)

第一章工程概况 1.1工程概况 1.2材料组成及技术要求 沥青路面不仅要考虑耐久性,而且要考虑抗车辙、抗裂、抗滑和防水渗等要求,路面用沥青、碎石、砂、矿粉等材料的质量应符合有关行业规范的技术要求。 (1)沥青 上、下面层沥青采用优质道路石油沥青,沥青茂名生产的标号为A级70号,其各项指标符合《城镇道路工程施工与质量验收规范》(CJJ 1-2014)的表8.1.7-1“道路石油沥青技术要求”。 (2)粗集料 粗集料的粒径规格符合《城镇道路工程施工与质量验收规范》(CJJ 1-2014)的表8.1.7-7中的要求。面层选用玄武岩,软石含量不大于3%,其各项指标符合《城镇道路工程施工与质量验收规范》(CJJ 1-2014)的表8.1.7-6中城市主干路粗集料的要求。 (3)细集料 沥青面层用细集料应洁净、干燥、无风化、无杂质,符合《城镇道路工程施工与质量验收规范》(CJJ 1-2014)的表8.1.7-8中城市主干路要求并应满足表8.1.7-9的要求。 (4)填料 填料采用石灰岩等憎水性石料经磨细得到的矿粉,其质量应符合《城镇道路工程施工与质量验收规范》(CJJ 1-2014)的表8.1.7-11的技术要求,回收粉尘不得再使用。

SBS改性沥青混凝土路面施工工法

SBS改性沥青混凝土路面施工工法 1前言 随着沥青混凝土路面施工技术的发展、施工设备性能的提高、施工技术规范和设计规范的修订,原工法(YJGF37-2004)有些条款已不适用现在施工的要求,需要对其进行修订。 本次工法的修订依托多个改性沥青路面工程项目,开展了《SBS 改性沥青混凝土路面施工技术与工艺研究》、《高速公路改扩建工程沥青路面拼接技术研究》等多项施工技术与工艺的研究,吸收了从混合料级配设计、拌和、运输、压实及离析控制等多项研究技术成果和专利,即将“贝雷法”纳入到改性沥青混合料矿料级配设计中,补充和完善了沥青混合料配合比设计方法;应用大功率摊铺机和对摊铺机布料槽进行了改进,有效地的解决了混合料纵向、横向、竖向离析和温度离析;提出了复压完成温度的控制范围,有效提高压实质量;针对低温环境提出了相适应的施工控制参数,有利指导低温施工;提出接缝处理采用热接缝技术,增强了接缝处抗渗能力等。四项实用型专利是“新旧沥青路面拼接预热装置”、“沥青拌合站回收粉尘排放装置”、“一种设置在冷料仓下料口处控制冷料供给量的挡板”和“粉煤燃烧系统”。所引用的新技术通过了中国公路学会的技术鉴定,总体上达到了国际先进水平。 本工法在我局下属各公司推广应用以来,所承建工程较多,不仅路面的施工质量较好,而且也取得了较好的经济效益和社会效益。其中获国家优质工程银奖3项,中囯土木工程詹天佑奖2项,交通部优质工程一等奖10项,交通部优质工程二等奖4项。 2工法特点 本工法最突出特点就是工艺的大改进,控制措施准确、到位,工艺控制参数选择恰当,能成功的解决了摊铺时混合料纵向、横向及竖向离析;同时也将温度离析控制在允许范围。加之,配合比和压实度的有效控制,施工质量大大堤高,施工组织更加科学、合理。 本工法不考虑改性沥青现场加工,而是使用成品SBS改性沥青,工法只涉及成品检测、试验与储存保管方法。 3工法的适用范围 本工法适用于高等级公路的新建、改扩建、城市干道、厂矿道路、机场跑道等热拌SBS改性沥青密级配面层的铺筑施工。 4工艺原理 把粗、细集料经冷料按目标配合比进行配料,通过充分烘干,加热到规定温度,进行二次筛分,存于各热料仓,然后按生产配合比供料,再加热至规定温度和规定比例的SBS改性沥青、一定比例的填料,一并进入搅拌机中强制拌和,搅拌均匀后,运输车运至现场,采用具有振动夯、自动找平系统的大功率摊铺机进行摊铺作业,压路机碾压成型,使结构层达到使用功能要求。

5cm中粒式沥青混凝土面层

八、5cm中粒式沥青混凝土 (一)、工程数量 本项目的为厚5cm中粒式沥青混凝土,17624m2。 (二)、设备配置 根据招标文件的要求及我单位的施工经验,我单位在本合同段的沥青混凝土路面的施工中,拟投入小型沥青砼拌和站1套,沥青混凝土摊铺机1台,胶轮压路机1台。 (三)、施工方法 为高质量的完成面层摊铺施工,必须做到以下几点: 1、严格掌握材料质量、碎石、石屑的质量标准,各项指标均要达到要求,实验室负责各项材料的检测工作,对不符和要求的坚决退回或废除,合格材料由监理工程师批准使用后再用于生产中。 2、本合同段使用的沥青,沥青的技术要求根据工程所在地的气候情况和图纸要求确定,并取得监理工程师的批准。 3、热拌沥青混合料配合比设计 (1)、一般规定 a、热拌沥青混合料的配合比设计包括目标配合比设计阶段、生产配合比设计阶段及生产配合比验证阶段。通过配合比设计决定沥青混合料的材料品种、矿料级配、沥青用量。 b、沥青混合料配合比设计的方法应遵守《公路工程沥青及沥青混合料试验规程》、《公路工程集料规程》。 c、热拌的沥青混合料的配合比设计采用马歇尔试验设计方法,并对设计的

沥青混合料进行浸水马歇尔试验,水稳定性检查及车辙试验能力检验。 d、配合比设计各阶段都必须进行马歇尔试验。 (2)、材料准备 a、按试验规程规定的取样方法,取足够量的具有代表性的沥青及矿料试样,并对各试样做检验。 b、对粗集料、细集料、填料进行筛分,得出各种矿料的筛分曲线。 c、测定粗集料、细集料、填料及沥青的相对密度。 (3)矿料配合比计算: a、按《公路沥青路面施工技术规范》(JTJ032-94)附录D表D.7确定矿料级配范围。 b、根据矿料的筛分曲线,用高斯法确定配合比例,使合成的矿料级配符合规范要求。 c、应使包括0.075㎜、2.36㎜、4.75㎜,筛孔在内的较多筛孔的通过量接近设计范围的中值。 d、合成的级配曲线应符合规范要求。 (4)、马歇尔试验 a、按沥青用量3%、3.5%、4%、4.5%、5%、5.5%配置混合料,用小型拌合机拌合,在规范规定的温度和击实次数成型马歇尔试件。测定试件密度,并计算空隙率、沥青饱和度、矿料间隙率等物理指标,进行体积组成分析。 b、进行马歇尔试验,测定马歇尔稳定度及1流值等物理学性质。 c、绘制马歇尔试验结果图,并从图中求取相应于密度最大值的沥青用量为a1,相应于稳定度最大值的沥青用量a2及相应于规定空隙率范围中值的沥青用

细粒式沥青混凝土路面上面层试铺总结

细粒式沥青混凝土路面上面层试铺总结

细粒式沥青混凝土上面层 试验段总结报告 一、试验段铺筑时间 2013年9月22日上午至2013年9月22日下午。 二、试验段地点(桩号) K344+480~K345+000(全幅),长度520米。三、参加人员 项目二分部经理:张小飞 项目总工:张仰文 技术负责人:桑小强 施工负责人:段建维 质检负责人:李三平 质检员:闫智慧 放线员:梁飞潘耀春 试验员:康利梓 四、施工机械

五、施工方案 1、下承层准备 我项目部在上面层开始施工前提前对下面层进行清扫,对于局部清扫不干净用钢丝刷刷清并用水冲洗,待干燥后进行粘层油的洒布,并封闭交通,对没有喷洒到的地方进行人工补洒。经监理工程师认可后进行上面层铺筑。 2、施工放样 在试铺路段进行施工放样,在左、右两侧按6m、5.5m宽度撒白灰线,摊铺机按白灰线行走。按照松铺系数1.38定出松铺厚度,摊铺机采用非接触式平衡梁进行摊铺。 3、混合料的拌和 <1>改性沥青混合料的拌和前会同监理工程师,根据配合比试验数据进行拌和,检验沥青用量和矿料级配全部符合设计及规范要求。 <2>拌和中已确定的进料速度不随意调整。 <3>拌和过程中,严格按照技术要求,控制矿料温度大于

185℃,改性沥青温度155~160℃,混合料出厂温度175~180℃,设专人检测并记录出厂温度,发现异常及时调整。 <4>拌和机的拌和时间为50s(其中干拌时间为5-10s),无花白料、无结团或块,无粗细料分离现象。 <5>检测温度见下表: <6>试验员对拌和混合料取样抽提、筛分检测矿料级配、油石比。 沥青混合料中矿料级配

沥青混凝土路面施工方案及方法

沥青混凝土路面施工方 案及方法 文件编码(008-TTIG-UTITD-GKBTT-PUUTI-WYTUI-8256)

沥青混凝土路面施工方案及方 法 一、沥青透层和粘层 1、施工方案 本合同段有沥青透层71839 m 2,粘层109654 m 2,采用一台4500L 的沥青洒布车施工。 2、施工方法 机械设备配置:沥青透层和粘层施工配备4500L 沥青洒布车1台、8000L 洒水车2台和YZ8G 压路机2台。 3、透层施工 透层宜紧接在水泥稳定碎石基层施工结束碾压成型表面稍变干燥,但尚未硬化的情况下浇洒。透层沥青选用PA-2慢裂洒布型乳化沥青,透层沥青的用量应根据基层的种类通过试洒确定,对水泥稳定碎石基层,用量为~m 2。如基层完工后时间较长,表面过分干燥,应对基层清扫,并在基层表面少量洒水湿润,等表面稍干后浇洒透层沥青。浇洒前应对路缘石、人工构造物进行保护,以防污染。透层沥青洒布后应不致流淌,要渗透入基层一定深度,并不得在表面形成油膜。在铺筑沥青面层前,若局部地方有多余的透层沥青,应予清除,有遗处则应用人工补洒。 4、粘层施工 待透层沥青晒干后,再用沥青洒布车进行粘层沥青(快裂的洒布型乳化沥青PC-3型)的浇洒,用量为~1000m 2。撒布石屑后,用8t 压路机静压2~3遍,当通行车辆时,应控制车速。在铺筑沥青面层前,如发现局部地方透层沥青剥落,应予修补,对多余的浮动石屑立即扫除。 如遇大风或即将降雨时,不得洒透层和粘层沥青。气温低于10℃时也不宜洒透层和粘层沥青。 二、沥青混凝土面层

1、施工方案 本合同段路面结构组合为4cm厚的AC-13C细粒式改性沥青砼+4cm厚的AC-16C中粒式沥青砼(各路段的行车道、主要平面交叉和桥头引道路面)、5cm厚的AC-13C细粒式沥青砼(各路段辅道和次要平面交叉)及4cm厚的AC-13C细粒 6cm厚的AC-16C中粒式沥青砼调平层(原老路路式改性SBS-C改性沥青砼+4cm ~ 面加铺路段)共计90308m2,拟采用1台QB300C强制间歇式沥青混合料搅拌设备(300t/h)进行拌和,1台ABG423混合料摊铺机(12m)进行摊铺。 2、机械设备配制 3、施工准备 参加前一工序的验收交接工作,下承层表面应平整坚实,其高程宽度、平整度、密实度均应符合设计要求,并有现场监理工程师工序验收的合格签认。下承层表面的卸陷应及时处理,施工前应对下承层做全面检查,建立严格的交接制度。 铺筑一段200m的试验路段,以此检验施工方案、沥青混合料配合比,测定松铺厚度及施工机械性能。并有针对性地收集松铺厚度、压实度与碾压遍数的关系等数据,试验路段结束后,编制试验路段总结报告,经监理工程师批准后,用以指导全面施工。

中细粒式沥青砼施工方案

2.3.7中细粒式沥青砼施工方案 中细粒式沥青砼采用厂拌法施工。 2.3.7.1材料要求: 1、沥青:中细粒式沥青混凝土所选用的中交通道路石油沥青技术指标应优于或等于AH-90或AH-100甲沥青,本次试验用沥青为盘锦AH-90粘稠石油沥青,经检测该沥青符合JTJ032-94中AH-90的要求。 2、矿料: 1)石料经检测,其筛分、表观相对密度、相对毛体积密度、压碎值、针片状含量等均符合标准要求。 2)砂经检测其筛分、表观相对密度、坚固性、含泥量均符合标准要求。 3)矿粉其筛分、表观相对密度等均符合标准要求。 3、表面层(AC—13I)的配合比,按照级配标准采用计算法计算,再经调整确定。 4、表面层(AC—13I)的油石比确定为5.0%。 2.3.7.2沥青混凝土施工 1、施工准备 沥青砼面层摊铺前将二灰碎石基层重新测量横、纵断面。在沥青砼施工前我标段正提前对中面层进行清扫,且待每日开始施工前,将工作面内的树叶、浮土等清扫干净,施工中由专人负责清扫工作,以保证摊铺工作面。 2、施工方法 1)沥青砼拌合 采用SPECO 3000型拌合机。该机为间歇式拌合机,具有逐盘打印沥青与各种矿料用量及拌合温度的自动装置,产量260t/h。 a、拌合前由试验员、操作员进行拌合比例的调试,使集料满足级配要求、沥青含量符合设计要求。 b、沥青熔化加热采用导热油锅炉。司炉工在操作过程中随时观察温度显示器,根据温度变化及时调整炉排运行速度。 c、各冷料仓均配备人员指挥装载机上料,监视下料情况,帮助料斗下料,防止出现卡堵现象。 d、拌合场配三名电工加强巡视对自动控制的执行机构,压力传感器、远红外线测温仪进行定期检修更换。 e、操作员在拌合过程随时观察烘干筒、热料仓,及沥青温度,并根据各部分温度变化情况及成品料抽检结果及时调整各冷料仓的给料速度及烘干筒的燃油压力以保证成品料的配合比和拌合温度。 f、拌合机回收粉尘用量严格控制在20-25%。 g、中心试验室配专职试验员盯岗,进行配比级配等指标控制发现异常及时调整。 2)沥青混合料的运输 采用足够数量自动翻斗车运输混合料到施工现场。 a、车厢内洁净,不允许有任何杂物、废料,并涂有1:3(柴油:水)的涂层。 b、拌合机向运料车上放料时,汽车要前后挪动,以减少混合料离析现象。 3)摊铺 a、摊铺前,先做试验段,确定虚铺系数,碾压温度,碾压工艺等施工参数。 b、摊铺行驶速度要和拌合能力相适应,最大限度保持匀速前进,摊铺不间

沥青混凝土施工方案99503

长春新区—中科大街道路与排水工程(规划路—长德乙五路) 沥青混凝土面层施工方案 2017年6月25日

目录 第一章工程概况 1 1.1工程概况 1 1.2材料组成及技术要求 2 1.3沥青混合料 5 第二章编制依据 7 第三章施工准备、总体规划和作业段划分 8 3.1施工准备工作 8 3.2作业段划分 8 第四章施工方案 10 4.1施工顺序 10 4.2主要施工工艺 10 4.2.1混合料的拌和 10 4.2.2混合料的运输 11 4.2.3混合料的摊铺 12 4.2.4混合料的压实 13 4.2.5接缝的处理 14 第五章施工进度计划及进度计划保证措施 16 5.1施工进度安排 16 5.2确保工期的措施 17 第六章工程质量、安全、环境保证措施 19 6.1确保工程质量的措施 19 6.2确保施工安全的措施 19 6.3确保环境保护的措施 20 第七章雨季施工措施 21

7.1雨季施工措施 21 第八章劳动力、机械设备投入计划 22

第一章 工程概况 1.1工程概况 本工程位于长春新区,规划为南北走向的城市快速路。本工程施工起点为规划路以北桩号为ZX6+240,终点为长德乙五路(德旺路)终点桩号为ZX6+580.251,施工总长度340.251m ,红线宽度114m ,新建机动车道22830.8㎡。 道路标准横断面为以下二种: 第一种,8m 人行道+12m 辅道+16m 主辅分隔带+19m 主线+4m 中央分隔带+19m 主线+16m 主辅分隔带+12m 辅道+8m 人行道=114m (适用于ZX6+240—ZX6+340); 中央分隔带主线 主线东 主辅分隔带辅路 路侧绿化带 非机动车道 人行 道 路侧绿化带 主辅分隔带辅路 非机动车道 人行道 西道路标准断面图(一)(适用于ZX 6+240-ZX 6+340) 1:1.5 1: 1.5 1:12.0%2.0% 2.0% 2.0% 2.0% 2.0% 2.0%2.0% 1.5% 1.5% 1.5% 1.5%1.5%1.5%路肩雨水 1.0% 32.5 2.5 32.5 新建污水管XF 中心线 道路中心线DF 中心线 1.51:.5 雨水 1.0% 第二种,8m 人行道+15m 辅道+17m 主辅分隔带+15m 主线+4m 中央分隔带+19m 主线+13m 主辅分隔带+15m 辅道+8m 人行道=114m (适用于ZX6+340—ZX6+580.251)。

SBS改性沥青面层施工

国道205线滨州黄河公路大桥 桥面铺装及防水层施工指南 国道205线滨州黄河公路大桥桥面铺装设计结构为SBS改性沥青防水层+7cmSBS沥青砼(AC-20Ⅰ)掺加聚丙烯纤维+4cmSBS沥青砼(SMA-13)掺加木质纤维。 一、原材料采用情况 本工程所需原材料均由试验室检验合格方可采用,使用前砂石料全部过筛,具体采用情况如下: 1、沥青:SBS(Ⅰ-D型)改性沥青 (技术指标见下表) 2、玄武岩:邹平玄武岩石料厂 3、石灰岩、矿粉:淄博黑旺石料厂 4、砂:潍坊石埠砂 5、聚丙烯纤维:深圳海川公司 6、木质纤维:北京垦特莱公司 SBS改性沥青(Ⅰ-D型)技术指标

二、调试厂拌设备 采用日工2000型间歇式拌合机拌合,在施工前先调试标定拌合机:第一,冷料(碎石、石屑、砂等),通过变频调速器调整给料转速来调整级配;第二,热料(热料仓出来的石料),根据设定的热料配比,输入程序后自动计量。 三、施工工艺 (一)SBS改性沥青防水层 1、清扫:首先对桥面进行凿毛,并进行全面严格检查,对不合格部位重新处理达到要求,然后由技术员率领民工用小型自行式机械钢刷清刷桥面2遍,对个别机械清刷不到的凹陷处,用人工拿钢刷刷干净,最后用两台空压机把浮土彻底清理干净。 2、洒布防水层: (1)洒布前对洒布车进行检查保养,彻底清理车罐和管道内原有沥青,清洗底盘,防止夹带杂物污染桥面。洒布前先进行试洒,确定洒布车的车速、泵速、喷管高度、洒布宽度等工作参数以及洒布量、洒布厚度,方可进行正常施工; (2)首先将SBS改性沥青均匀加热,升温至185℃以上,使用自行式沥青洒布车以每平方米1.1-1.3kg的数量喷洒SBS热态改性沥青;洒布前应对沥青泵和洒布管道充分预热并试喷(用槽子接住),当每一喷嘴

沥青混凝土公路施工方案

机动车道施工方案 一、施工组织及施工方法 1、技术准备: 组织有关人员结合施工段面对主要工序进行技术交底,组织测量人员对施工区内的高程进行测量和控制。试验员做好原材料的质量检查和沥青混合料配比设计各项试验工作。 2、设备准备: 对投入施工使用的运输车辆、摊铺压实机械、小型机具等进行检查、保养及试运转,确保机械设备性能完好。 3、沥青砼路面施工 沥青混凝土面层施工,遵照《公路沥青路面施工技术规范》的要求组织实施。 本工程选用重交道路石油沥青AH-70、沥青指标满足《公路沥青路面施工技术规范》(JTJ032-94),道路面层沥青砼选用橡胶改性沥青。 沥青混合料集中拌制,用汽车拖至现场摊铺,其工艺流程为: 清扫→铺设抗裂贴→粘层油→底层沥青砼摊铺→碾压→洒布粘层油→铺设玻璃纤维格栅→面层沥青砼摊铺→碾压成型。 具体方法: (1)摊铺前准备工作: 将现有基层清理干净,将尘土及杂物清除。 在沥青摊铺前,做好清理工作,然后喷洒粘层油,采用洒布车喷洒,喷洒量达到设计要求。对喷洒不到位的位置,用人工补刷。在摊铺过程中,

如发现粘层油有损坏的现象,应立即补洒,以保证喷洒质量. (2)摊铺时的质量控制 2·1温度检测与控制 施工中的温度检测与控制包括加热温度出厂温度、到场温度、摊铺温度、初压温度、复压温度和终压温度。下表是普通沥青混凝土施工时的温度控制表1,施工时应严格执行。 注:表中的“最大”表示超过者必须作废;表中“最小”表示低于者必须作废。(1)沥青混合料温度的测设:采用电子测温仪检测 (2)摊铺温度:混合料到场后,应及时量测每辆车上沥青混合料温度、做好记录。 2·2摊铺机操作时质量控制 (1)摊铺前摊铺机的烫平板及振捣装置的底部应加热,调整好烫平板的高度,将调平装置的传感器与导板控制尺接触好,以控制摊铺混合料的高程及厚度,并按设计规定的纵、横坡度进行摊铺。摊铺后应随时检查铺层的平整度、坡度及厚度。少量未达到要求的可适当用人工修整,但不允许在摊铺机后面用人工大量摊铺沥青混合料,修整时工人不准站在刚摊铺好的沥青混合料铺层表面上或上面行走。每条摊铺带至少应搭接10cm,以使接面紧密、防止漏铺。

改性沥青混凝土路面施工工艺标准

改性沥青混凝土路面施工工艺标准 1、适用范围 本工艺适用于高速公路、一级公路、城市主干道和机场跑道等改性沥青路面表面层工程。 2、施工准备 2.1材料 沥青混合料应符合设计和施工规范的要求。 2.2机具设备 2.2.1摊铺、碾压设备 改性沥青路面常用于高等级路面,质量标准高,要求的摊铺及碾压设备应具有性能优良、稳定的特点。 2.2.2其他设备 15t以上自卸汽车、浮动基准梁或非接触式平衡梁、空压机、装载机,水车,加油车,移动照明车。 2.2.3小型施工工具 手推车、铁锹、扫把、铁钎、耙子。 2.2.4检测、测量设备 平整度仪、水准仪、全站仪、钢卷尺、3m直尺、摆式摩擦仪、构造深度仪等。 2.3作业条件 2.3.1正式施工前应准备好需用的改性沥青混合料生产、运输、摊铺、压实等设备,并进行必要的校验调试工作。 2.3.2铺筑改性沥青混合料前,应检查下承层的质量,检验合格方可铺筑沥青混合料。路缘石与沥青混合料接触面应涂刷粘结油。 2.3.3在旧沥青路面或水泥混凝土路面上加铺改性沥青面层时,应修补破损的路面、填补坑洞、封填裂缝或失效的水泥路面接缝;松动的水泥混凝土板应清除或进行稳定处理;表面应整平,摊铺前应清扫干净,喷洒粘层油。 2.3.4夜间施工时,必须有充足良好的照明条件。 2.3.5施工前对各种施工机具做全面检查,经调试证明处于性能良好状态,

机械设备数量应足够,施工能力应配套,关键设备宜有备用设备或应急方案。 2.3.6当气温低于10℃时,不得进行改性沥青混合料路面施工。 2.4技术准备 2.4.1提前对现场情况进行调查,并制订出详细的试验路段摊铺、碾压方案、质量保证措施和预防措施,对参施人员技术交底,并做好试验段施工总结工作,为展开规模化施工奠定基础。 2.4.2对各种计量仪器、设备进行调试、标定。 2.4.3建立测量控制系统:按施工要求加密坐标点、水准点控制网,按照设计位置、宽度和高程测设出边线、桩位,调整好摊铺机熨 平板横坡、虚铺厚度。 3、操作工艺 3.1工艺流程 3.2操作方法 3.2.1粘层油施工 3.2.1.1粘层的沥青材料宜采用快裂的洒布型乳化沥青,也可采用快、中凝液体石油沥青,粘层沥青应符合《沥青路面施工及验收规范》(GB50092—96)附录C的规定。 3.2.1.2粘层沥青宜采用沥青洒布车喷洒,洒布时应保持稳定的速度和喷洒量。沥青洒布车在整个洒布宽度内必须喷洒均匀;粘层沥青也可采用人工喷洒方式,手工喷洒必须由具有熟练喷洒技术的工人操作,均匀洒布。 3.2.1.3在路缘石、雨水进水口、检查井等局部应用刷子人工涂刷。 3.2.1.4粘层沥青浇洒过量处应予刮除。 3.2.1.5路面有脏物尘土时应采用人工清扫或空压机吹扫的方式清除干净,必要时采用水车进行冲洗,并待表面干燥后进行浇洒作业。 3.2.2安装调试高程控制装置 3.2.2.1改性沥青混合料通常摊铺高程控制宜采用浮动基准梁或非接触式基准平衡梁。对于有些特殊要求的路段,施工可采用基准高程线导引方式,即固定

细粒式沥青混凝土施工方案及方法

细粒式沥青混凝土施工方案及方法 1、施工准备 沥青混凝土面层摊铺前将二灰碎石基层重新测量横、纵断面。在沥青混凝土施工前我标段正提前对中面层进行清扫,且待每日开始施工前,将工作面内的树叶、浮土等清扫干净,施工中由专人负责清扫工作,以保证摊铺工作面。 2、施工方法 1)沥青混凝土拌合 采用SPECO3000型拌合机。该机为间歇式拌合机,具有逐盘打印沥青与各种矿料用量及拌合温度的自动装置,产量260t/h。 a、拌合前由试验员、操作员进行拌合比例的调试,使集料满足级配要求、沥青含量符合设计要求。 b、沥青熔化加热采用导热油锅炉。司炉工在操作过程中随时观察温度显示器,根据温度变化及时调整炉排运行速度。 c、各冷料仓均配备人员指挥装载机上料,监视下料情况,帮助料斗下料,防止出现卡堵现象。 d、拌合场配三名电工加强巡视对自动控制的执行机构,压力传感器、远红外线测温仪进行定期检修更换。 e、操作员在拌合过程随时观察烘干筒、热料仓,及沥青温度,并根据各部分温度变化情况及成品料抽检结果及时调整各冷料仓的给料速度及烘干筒的燃油压力以保证成品料的配合比和拌合温度。 f、拌合机回收粉尘用量严格控制在20-25%。 g、中心试验室配专职试验员盯岗,进行配比级配等指标控制发现异常及时调整。 2)沥青混合料的运输 采用足够数量自动翻斗车运输混合料到施工现场。 a、车厢内洁净,不允许有任何杂物、废料,并涂有1:3(柴油:水)的涂层。 b、拌合机向运料车上放料时,汽车要前后挪动,以减少混合料离析现象。 3)摊铺 a、摊铺前,先做试验段,确定虚铺系数,碾压温度,碾压工艺等施工参数。 b、摊铺行驶速度要和拌合能力相适应,最大限度保持匀速前进,摊铺不间断。摊铺机行驶速度初定为4m/分钟,摊铺过程中根据拌合运输实际能力随时调整。 c、测量员要用水准仪随时检测标高横坡等几何尺寸以便及时发现问题。

中粒式改性沥青砼下面层(AC-20C)试验段施工方案总结

目录 一、试验段目的.............................................................................................. - 1 - 二、试验路段概况.......................................................................................... - 1 - 三、试验段准备情况...................................................................................... - 2 - 四、监理工程师批准的铺筑试验路段施工方案.......................................... - 5 - 五、施工过程 ................................................................................................. - 11 - 六、结论 ........................................................................................................ - 13 -

一、试验段目的 通过试验段检验施工组织的合理性,确定以下主要项目: 1、确定大面积施工的标准配合比,必要时对生产配合比进行适当调整。 2、确定分层施工时,每一层的合适厚度。 3、确定松铺厚度和松铺系数(摊铺机行走速度、振幅、频率)。 4、确定合理的施工机械配置,包括机械数量及组合方式。 5、确定标准施工方法 ⑴拌合机的拌合温度、拌合时间。 ⑵摊铺机的摊铺温度、摊铺速度、摊铺宽度、自动找平方式等; ⑶压路机的压实顺序、碾压温度、碾压组合方式及压实效果;明确具体的碾压时间,压实顺序,碾压温度,碾压速度,静压与振压最佳遍数,压路机类型组合,压路机型号与吨位,压路机振幅、频率与行走速度的组合等。 ⑷接缝方法。 ⑸拌合、运输、摊铺和碾压机械的协调和配合。 ⑹质量检查方法,初定每作业段的最小检查数量。 二、试验路段概况 1、监理工程师批准的地点 路基A2标K16+700~K16+900(左幅)。 2、试验路段铺筑时间 2012年6月11日 3、试验路段设计参数 施工宽度11.8米,中粒式改性沥青砼下面层(AC-20C)设计厚度为5.5cm,
