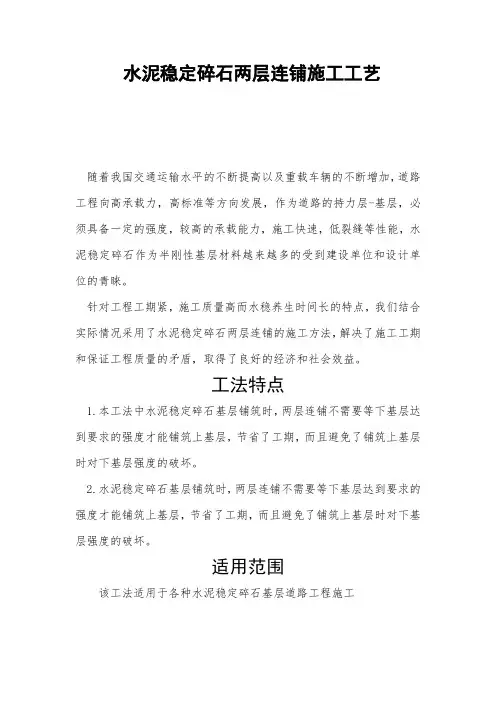

水泥稳定碎石基层两层连铺施工工艺

水泥稳定碎石基层两层连铺施工工艺
水泥稳定碎石基层两层连铺施工工艺

水泥稳定碎石基层两层连铺

施工工法

水泥稳定碎石基层两层连铺施工工法

施工工艺流程及操作要点

施工工艺流程:

材料选场试验、存放

水稳碎石配合比设计 下基层混合料拌和 下基层混合料运路槽验收合格 施工测量放样 下基层混合料摊铺 压实 接缝处理

上基层混合料摊铺 压实 跟踪检测压实度 养生

上基层混合料拌和 上基层混合料拌和 跟踪检测压实度

一、操作要点

1、施工放样

现场准备:下基层施工前,将老路面清扫干净后,在边线和中线处分别沿路线方向每隔10m钉设加工好的“+”字形钢筋支柱,按松铺厚度测定高程并做好标记。边线处挂钢丝绳,作为下基层摊铺厚度的参考线;中线处挂好施工线,将加工好的铝合金支架沿施工线每隔5m摆放,将6m 铝合金杆置于支架上,铝合金杆的顶面与施工线齐平,作为摊铺时的控制高程。混合料摊铺时设专人向前挪移铝合金杆,并保证相邻两个铝合金杆接头处平稳、无错台。上基层摊铺时边线及中线均用铝合金杆按上述方法控制高程。

2、混合料拌和及运输

由于采用两层连续摊铺施工,因此在拌和过程中要设专人分别对两台拌和站的计量设备进行经常性的检查,保证配料准确;根据各种材料的天然含水量并考虑运输过程中含水量的损失,及时调整配合比,使混合料的含水量略大于最佳含水量,保证混合料运到现场摊铺后碾压时的含水量不小于最佳值。由于两层混合料的配合比不同,因此在运输前将运输车辆分别做不同的标记,上、下基层的混合料分别用不同标识的车辆运输。

3、下基层摊铺

(1)正式摊铺前应进行全面试车,对整平板、电脑传感器、横披度仪等重点检查,发现问题及时解决。

(2)试车后将下基层的两台摊铺机前后相隔30m就位,待运料车辆达到6~8辆时,自卸车倒驶至摊铺机喂料斗卸料,同时开动运输料器,待两侧挡板之间料量充足时,即开动摊铺机均匀地进行摊铺

4、下基层碾压

下基层摊铺一定距离(约70m)后用CA25D振动压路机在全宽内进行碾压4~6遍,然后用YZ25胶轮压路机碾压至要求的密实度(≥97﹪)。碾压时,直线段由边侧向路中心碾压。每趟碾压时应重叠1/2轮宽;后轮必须超过两段的接缝处。后轮压完路面全宽时即为一遍。应在“水泥延迟时间”内碾压至要求的密实度,同时没有明显的轮迹。碾压过程中及时处理“弹簧”、“松散”、“起皮”等现象,严禁压路机在刚完成的和正在碾压的路段上调头和急刹车,以保证表面不受破坏。碾压后保证表面平整,无轮迹和隆起现象,且纵向顺适,路拱和超高符

合设计要求。碾压过程中,专人检测压实度,合格后用轮胎压路机碾压1~2遍,以消除轮迹。

5、上基层摊铺及碾压

下基层碾压完成经自检合格后立即进行上基层的摊铺,摊铺时两台摊铺机成梯队行进,摊铺速度与下基层一致。摊铺上基层时,运输车辆要提前调头慢慢倒向摊铺机,禁止在碾压完成的下基层上急刹车或调头,运输车辆卸完料后平稳的驶离下基层。上基层碾压过程同下基层碾压,碾压过程中,专人检测压实度(≥98﹪)。水泥稳定碎石基层表面在碾压过程中始终保持潮湿,如表面蒸发得太快,应及时补洒少量的清水

6、养生

完工后,养生不少于七天,拟采用透水土工布覆盖的办法养生,覆盖面要经常洒水,使基层表面始终处于潮湿状态。养生期间,除洒水车外封闭交通,并设专人进行看管。

7、接缝处理:接缝处理的好坏是稳定碎石基层质量的关键,尤其是两层

连续摊铺过程中更应注意。

(1)横向接缝的处理:摊铺机摊铺混合料时,尽量避免随意中断,摊铺机因故中断摊铺超过2h或当天工作段结束时要设置横缝,摊铺中断或每段工作结束时,摊铺机驶离摊铺的混合料末端,压实后碾压末端形成一个斜坡,摊铺新混合料之前,用3m直尺检测接缝处平整度,沿垂直于路中心线方向将不合格部分垂直切去,然后再摊铺新的混合料。接缝处的碾压应当作为重点,碾压时应先顺路方向碾压,再沿横缝方向碾压,保证接缝处的平整度。

(2)纵缝处理:摊铺时用两台摊铺机成梯队摊铺,保证中间不留纵缝,同时两台摊铺机接缝处着重检查平整度,遇不平处人工找平。

水泥稳定混合料在运输、摊铺、碾压过程中设专人指挥交通,尤其是指挥装有不同混合料的运输车到指定的摊铺机前卸料,并禁止任何车辆在摊铺完成的基层上面行使。

二、分部工程验收:

水泥稳定碎石基层,进行分部工程验收,合格后进行养护,然后施工沥青砼面层。

三、摊铺注意事项

1、上基层摊铺时一定要在下基层水泥初凝前完成,防止下基层水泥初凝后,上基层摊铺车辆及摊铺机、压路机对下基层的破坏。

2、严格控制上、下基层的摊铺时间间隔,使上、下基层达到最佳成型状态。

四、双层连铺的优点、特点

1、双层连铺可大大缩短工期,避免了分层还需养护7d才能施工上基层,加快了施工进度。

2、两层连续摊铺,节约了下基层洒水与覆盖的费用。

3、双层连铺大大节省了施工设备来回调度的费用。

4、双层连铺减少了施工间隔造成的层间污染,可形成良好的板体结构。

5、在工后裂缝调查中发现,双层连铺段与单层摊铺段相比裂缝大大减少。

裂缝减少与下基层的及时封层保水有关,萍乡地区夏季温度较高,基层施工时水分损失较大,极易产生干缩裂缝。该地区以往的施工实践也表明,下基层的干缩裂缝很严重。以往施工调查结果显示:双层连铺有助于裂缝的减少。

水泥的稳定碎石基层技术要求规范

水泥稳定碎石一般适用于基层或底基层,厚度一般在15~22cm,为保证其质量,规范施工过程,特制定了水泥碎石的施工技术交底。本技术交底仅是对JTJ034-2000《公路路面基层施工技术规范》、图纸、标书中《技术规范》、合同附件等中“水泥稳定土”一章的补充,请各单位一并执行。 1.0 材料 1. 1 路用的水泥、石子、砂等材料必须监理工程师批准。未经批准的不允许进场,更不准使用。 1. 2 水泥:选用终凝时间较长(宜在6小时以上),且宜用325#矿渣及普通硅酸盐水泥。快硬水泥、早强水泥以及受潮变质的水泥严禁使用。水泥品牌的选用应考虑其质量稳定性、生产数量、运距等各种因素。水泥每次进场前应有合格证书,每200T应对水泥的凝结时间、标号进行抽检。 1. 3 碎石:要求其压碎值不超过30%,最大粒径不大于30mm。碎石的颗粒组成应符合JTJ034---93中第 2.2.1.6中2#级配要求。为了施工方便,宜采用10--30mm的粗集料、5--10mm的中集料,0--5mm的石屑细集料三种粒料配合。其粗集料的压碎值、各种粒料的筛分(主要检查所进料的颗粒级配的偏差情况),0.5mm以下细土的塑性指数,小于0.075mm 的颗粒含量应符合JTJ034--93中的要求,上述材料进场后的试验项目每2000m3做2个样品试验。 1. 4 水:凡人或牲畜的饮用水均可用于水泥碎石的施工。 2.0 混合料的组成设计 2.1 组成设计原则:①粉料含量不宜过多.②在达到强度的前提下,采用最小水泥剂量,但不小于4.0%.③改善集料级配,减少水泥用量,使水泥用量不大于6%. 2.2 水泥剂量的配制可采用4%、4.5%、5%、5.5%、6%五种剂量。 2.3 每种剂量的试件制取9个(最小数量)。 2. 4 试件必须在规定的温度(20±2℃)保湿养生6天,浸水养生1天后进行无侧限抗压强度,并计算试验结果的平均值、偏差系数,并计算RX(1-1.645Cv)是否大于Rd(本工程设计强度为 3.5MPa)。设计剂量要选用满足强度的最小剂量,并不超过6%。 2. 5 根据设计剂量做延迟时间对混合料强度的影响试验,并通过试验确定应该控制的延迟时间。 2.6 工地实际采用的水泥剂量较设计剂量增加0.5%。 3.0 水泥稳定碎石的质量控制标准。

水泥稳定碎石施工方案设计

国道107线郑州境东移(一期)改建工程 G107DY-4标段 水泥稳定碎石施工技术方案

河南省路桥建设集团有限公司 国道107线郑州境东移(一期)改建工程 G107DY-4标段项目经理部 2017年06月12日 目录 第一章工程概况 (4) 一、工程概况 (4) 二、主要材料 (4) 三、技术标准 (5) 第二章编制依据 (5) 第三章施工准备、总体规划 (6) 一、施工准备工作: (6) 二、施工总体规划: (7) 第四章施工方案 (7) 一、试验段 (7)

二、主要施工工艺: (8) 第五章施工进度计划及进度计划保证措施 (12) 一、施工进度安排: (12) 二、确保工期的措施: (12) 第六章工程质量、安全、环境保证措施 (13) 一、确保工程质量的措施 (13) 二、确保施工安全的措施: (16) 三、确保环境保护的措施: (17) 第七章雨季、高温、冬季施工措施 (17) 一、雨季施工措施: (17) 二、高温季节施工措施 (19) 三、冬季施工措施 (19) 第八章人员、机械设备投入计划 (21) 一、人员安排计划 (21) 二、拟投入的主要机械表 (23)

第一章工程概况 一、工程概况 本工程项目为国道107线郑州境东移(一期)改建工程G107DY-4合同段路面结构层为:5cm厚中粒式改性沥青砼上面层+8cm厚粗粒式沥青砼下面层+18cm厚水泥稳定碎石基层+18cm厚水泥稳定碎石下基层+18cm厚水泥稳定碎石底基层。 二、主要材料 1、水泥:要符合国家技术标准要求,普通硅酸盐水泥、矿渣硅酸盐水泥或火山灰硅酸盐水泥均可采用,早强、快硬及受潮变质的水泥不应使用。水泥初凝时间应大于3h,终凝时间应大于6h且小于10h。宜采用强度等级较高的水泥,如42.5级水泥,水泥稳定碎石的水泥剂量按设计要求基层控制在5%,底基层控制在3%。 2、水:饮用水均可使用。 3、碎石 水泥稳定碎石集料级配碎石压碎值应不大于30%,最大粒径不大于31.5mm。见下表:

2、水泥稳定土基层施工工艺标准[详]

水泥稳定土基层施工 一.施工准备 (1).技术准备 1.设计施工图、设计说明及其他设计文件已经会审。 2. 施工方案审核、批准已完成。 3.施工技术书面交底已签认完成。 4.基层用料检验试验合格。 5. 恢复中线,直线段每20m设一中桩,平曲线段每10~15m测设一中桩,同时测放摊铺面宽度,并在摊铺面每侧200~500mm处安放测墩同时测设高程。摊铺应采用双基准线控制,基准线可采用钢丝绳或铝合金导梁,高程控制桩间直线段宜为20m,曲线段宜为10m。当采用钢丝绳作为基准线时,应注意紧度,200m长钢丝绳紧力不应小于1000N。 (2).材料要求 1.土:对土的一般要易于破碎,满足一定的级配,便于碾压成形。公路工程上用于水泥稳定层的土,通常按照土中组成颗粒(包括碎石、砾石和砂颗料,不包括土块或土团)的粒径大小和组成,将土分为下列三种: 细粒土:颗粒的最大粒径小于9.5mm,且其中小于2.36mm的颗粒含量不小于90%(如塑性指数不同的各种粘性土、粉性土、砂性土、砂和石屑等)。 中粒土:颗粒的最大粒径小于26.5mm,且其中小于19mm的颗粒含量不少于90%(如砂砾石、碎石土、级配砂砾、级配碎石等)。 粗粒土:颗粒的最大粒径小于37.5mm,且其中小于31.5mm的颗粒含量不小于90%(如砂砾石、碎石土、级配砂砾、级配碎石等)。 2.对于公路,水泥稳定土所用的粗粒土和中粒土应满足如下要求: ①.水泥稳定土用作底基层时,组成颗粒的最大粒径不应超过37.5mm。土的均匀系数应大于5。细粒土的液限不超过40%,塑性指数不应超过17。对于中粒土和粗粒土,如土中小于0.6mm的颗粒含量在3%以下,塑性指数可稍大。实际工作中,宜选用均匀系数大于10、塑性指教小于12的土。对于中粒土和粗粒土,其小于0.075mm的颗粒含量和塑性指数可不受限制。 ②. 水泥稳定土用作基层时,单个颗粒的最大粒径不应超过31.5mm。土的颗粒组成符合表1-8的规定。 ③.水泥稳定土中碎石或砾石的压碎值应符合下列要求: 土的颗粒组成围(表1-8)

水泥稳定碎石基层专项施工方案.

平昌县凤(凰)泥(龙)公路凤凰段改建工程 〈K0+000~K1+688.8〉 5%水泥稳定碎石基层 专项施工方案 施工单位:平昌县笔山建筑建材公司 编制日期:二○一五年一月十五日

水泥稳定碎石基层施工方案 一、编制依据 (一)、经工程实地测量和调查了解的情况;施工设计图纸、国家、行业颁布的相关法律、法规及技术规范、评定及验收标准。 (二)、施工规范 1、公路路基施工技术规范(JTGF10-2006) 2、公路桥涵施工技术规范(JTJ041-2000) 3、公路软土地基路堤设计与施工技术规范(JTJ017-96) 4、公路土工合成材料应用技术规范(JTJ/T019-98) 5、水泥混凝土路面施工及验收规范 (GBJ97-87) 6、混凝土外加剂应用技术规范(GB50119-2003) 7、公路水泥混凝土施工技术规范(JTGF30-2003) (三)、试验规程 1、公路土工试验规程(JTJ051-93) 2、公路工程石料试验规程(JTJ 054-94) 3、公路工程水泥及水泥混凝土试验规程(JTGE30-2005) 4、公路土工合成材料试验规程(JTGE50-2006) 5、公路工程集料试验规程(JTGE42-2005) 6、公路路基路面现场测试规程(JTJ059-95) 7、公路工程水质分析操作规程 (JTJ056-84) 8、钢筋焊接接头试验方法标准 (JGJ/T27-2001) 9、公路工程无机结合料稳定材料试验规程 (JTJ057-94)

10、普通混凝土力学性能试验方法标准 (GB/T50081-2002) 11、普通混凝土拌合性能试验方法标准 (GB/T50080-2002) 12、混凝土外加剂 (GB8076-1997) 13、混凝土外加剂匀质性试验方法 (GB/T8077-2002) 14、金属材料、弯曲试验方法 (GB/T232-1999) 15、金属材料、室温拉伸试验方法(GB/T228-2002)(四)、质量标准与安全规程: 1、公路工程质量检验评定标准 (JTGF80/1-2004) 2、公路工程施工安全技术规程(JTJ076-95) (五)、质量管理标准: 质量管理体系标准(GB/T19000-2000)、(GB/T19001-2000) (一)、遵守招标文件要求的原则 (二)、确保工期的原则 (三)、确保质量创优的原则 (四)、安全第一、预防为主的原则 (五)、科学管理的原则 (六)、文明施工的原则 (七)、降低工程成本的原则 (八)、环境保护的原则 (九)、建立高效的组织机构、加强施工现场管理的原则(十)、遵照执行设计标准和施工规范的原则 二、工程概述

水泥稳定碎石基层施工注意事项

水泥稳定碎石基层施工 本工程设计的路面基层为5%水泥稳定碎石基层,厚度为26cm。 (1)材料要求 水泥稳定层所用的材料必须满足规范或规程的要求。稳定层采用的碎石应洁净,坚硬,有菱角,级配连续。集料级配应满足《公路路面基层施工技术规范》中级配的规定。针、片状(≥ 1:3)颗粒含量小于20%。拌制稳定层的水泥含量为5%,不宜采用早强性水泥,在本工程中拟采用普通硅酸盐水泥。水泥剂量通过配合比试验确定。水泥稳定碎石层各材料需结合实际进场材料确定配合比。施工过程中要严格控制含水量,拌和时含水量要比试验时的含水量略高,具体资料要根据现场的试验确定,主要是抵消灰土在运输过程中的水量损失和摊铺过程中的蒸发损失。 (2)拌和、运输 我们采取集中拌和料用于施工,拌和时要严格控制配合比,熟料要求均匀一致,无夹生现象,运输采用5 吨自卸车运输,运输道路要求平整,时间短,避免离析、干料现象发生。 (3)摊铺和碾压 水泥稳定层在摊铺前要对基层的质量进行复验,符合分项工程质量要求后,方能进行水泥稳定层的摊铺。 ①摊铺采用机械摊铺,整幅摊铺成型,避免纵向接缝的产生。摊铺时,严禁用四齿耙,严禁抛撒,摊铺成型后,设一个三人小组跟在压路机后面,及时消除粗集料带或蜂窝,并及时补充细混合料,摊铺平整。 ②摊铺时抛高度要根据试验路段试验进行确定,严禁贴层施工,摊铺时应掌握“宁高勿低,宁铲勿补”的原则,严禁用齿耙拉平或抛撒。摊铺后的混合料必须在2 小时内碾压完毕,采用CA25 振动压路机压实,边缘及井周用小型震动碾或人工夯实。碾压时要先静后振,先边后中,轮迹应重叠三分之一轮宽以上。碾压遍数根据现场试验路段确定,严禁在刚压实或正在碾压的路段上进行压路机或送料车的转弯、调头、急刹车等,保证基层质量。混合料的碾压时间应掌握在接近最佳含水量时进行,天气炎热、蒸发快时,摊铺时间应避开中午时间。基层未铺封层时,禁止开放交通并保护表层不受污染和破坏。施工车辆应缓慢行驶,行驶速度不大于30km/h。 (4)养生 水泥稳定层碾压成型后,应注意早期养护,以利强度得到正常发展,特别是在施工后1 周内,灰土表面要保持湿润,拟采用覆盖麻袋湿冶养护方式,每天至少洒水2 次,不得使灰土表面发白。养生期间严禁一切车辆通行。 (5)质量控制措施 ①平整度可以通过两侧立模来保证,并在路中间位置每5m 打一高程桩,设立方格网,以利及时检测和发现偏差情况。 ②每层初压后用3m 铝合金直尺检查平整度,及时进行铲修、整平、低凹处应翻松后修整,翻修深度不得小于10 cm。 ③接缝处理 车行道采用半幅施工,要采用阶梯斜接接缝。上下层的接缝要错开。横向接缝亦采用垂直接缝形式,严禁斜接,垂直接缝的制作要严格按照规范执行。 ④在灰土基层施工养护期间出现的收缩、开裂及施工接缝,要采用400g/m2土工布进行处理,防止裂缝反射到沥青面层上。

水泥稳定碎石方案施工

水泥稳定碎石 施工方案 一、编制依据 1、xxxxxxx参考资料及图纸等。 2、国家部委颁布现行的《城镇道路工程施工与质量验收规范》CJJ1-2008。 3、现场调查、收集、咨询所获得的有关气象、地质资料等。 二、施工准备 1、施工范围 xxxx设计道路横坡为2%,上基层设计宽度为14.4m,实际施工宽度为14.4m,下基层设计宽度为15.72m,实际施工宽度为15.72m;xxxx设计横坡为1.5%,上基层设计宽度为17.4m,实际施工宽度为17.4m,下基层设计宽度为18.72m,实际施工宽度为18.72;xxxx设计横坡为1.5%,上基层设计宽度为10.4m,实际施工宽度为10.4m,下基层设计宽度为11.72m,实际施工宽度为11.72m。 2、准备下承层 (1)、水泥稳定碎石的下承层表面应平整、坚实,具有规定的路拱,下承层的平整度和压实度应符合规定要求。 (2)、清扫下承层面上的杂物、浮土,确保摊铺工作面清洁。 (3)、新旧路结合处做接头处理,与魏都路相接处下基层做25cm 台阶以利于二层接头密实;与七大街接头处向西清楚一米松动路面结构,下基层作30cm台阶以利于二层接头密实,并铺洒水泥浆。

(4)、用洒水车洒少量的水,保证水泥稳定碎石施工时下基层表面湿润且无积水。 (5)、摊铺上基层时需在下基层铺洒水泥浆,以利于层间连接。 3、施工测量 (1)、基层边缘以外30cm处,直线段每隔10m,平曲线段每隔5m钉铁桩。 (2)、在铁桩上设钢丝绳做为基准线。基准线的顶面高程与要铺筑的水泥稳定碎石基层的垂直距离为5cm。 (4)、基准线钢丝绳两端用紧绳器拉直绷紧,施工中做好桩、线的保护工作。 4、培槽 (1)、侧石内侧外36cm撒灰线,做土培。 (2)、压实土培应与第一层碎石齐平,齐边且顺直。 5、人员、机械 根据施工要求及我公司的技术情况,施工配备人员如下图: 职务名称职务名称职务名称 项目经理xxx 技术负责人xxx 质检员xxx 现场负责人xxx 安全员xxx 施工员xxx 施工员xxx 施工员xxx 测量员xxx 测量员xxx 试验员xxx 试验员xxx

道路水泥稳定层施工工艺

水泥稳定碎石基层施工方法 为慢车道为20cm厚水泥稳定碎石基层。我们采用机械铺设人工整平、重型压路机压实的作业方式施工。 1)水泥稳定碎石基层 基层为20cm厚水泥碎石。我们初步成立两个水泥、碎石基层施工队,采用厂拌法拌和,机械摊铺的作业方式。 (1)材料及配比 在材料投入使用前30天选定料源。碎石选用优质石灰岩集料,具有足够的强度和良好的颗粒形状。 施工前由中心实验室按规范或设计推荐的比例进行混合料配比方案试验,报监理和省质检中心批准。水泥稳定碎石7天抗压强度(行车道)不得低于4.0Mpa。配合比在正式施工前应经过监理工程师批准。 (2)试验路段 开工前14天提出试验段方案的书面说明送交监理工程师,采用监理工程师批准的实验配合比在通过验收的底基层上修筑单幅不小于100m的试验路段,以检验所采用的施工设备能否满足备料、拌和、摊铺和压实的施工方法、施工组织,以及一次施工长度的适应性等。试验路段拟采用不同的压实厚度,测定其干重、含水量及使混合料达到最佳含水量时的压实系数、压实遍数、压实程序的施工工艺。通过试验路段试拌得出保持级配稳定和混合料生产控制的方法与体制,通过试铺提出减少离析、易于摊铺、避免早期干缩裂缝、兼顾平整度与压实度要求的工艺配套措施。 (3)水泥稳定碎石拌和 本标段水泥碎石基层均采用集中厂拌法,拌和机为两台400t/h双卧轴强制式自动计量拌和机,以保证拌和质量及减少对环境的污染。拌和站具有足够的场地堆放可满足进度和提前备料的材料,拌和能力保证800t/h。 拌和前反复调试好机械,以使拌和机运转正常,拌和均匀。各成份拌和按比例掺配,并以重量比加水,对拌和时加水时间及加水量进行记录。拌和时水泥稳定碎石的含水量高于最佳含水量1%,以补偿后续工序的水分损失。为减少水泥

水泥稳定碎石基层施工技术交底

XX工程 水泥稳定碎石基层施工技术交底 XX公司 XX项目部 2016年12月1日

水泥稳定碎石基层施工技术交底 一、工程概况 XX项目的机动车道与非机动车道采用水泥稳定碎石为路面工程基层,其中路床为土基的路段机动车道采用20cm3%水泥稳定碎石+30cm5%水泥稳定碎石为基层,非机动车道采用15cm级配碎石+25cm5%水泥稳定碎石为基层;路床为岩石的路段机动车道采用30cm5%水泥稳定碎石为基层,非机动车道采用25cm5%水泥稳定碎石为基层。 二、施工方案 1.施工前满足的条件 ①最后两个月连续四次沉降观测,每次沉降值<5mm(每两周观测一次)。 ②路床顶弯沉值不大于200(1/100mm)、路床压实度≥95%(重型压实标准)。 ③施工应满足《公路路基施工技术规范》(JTG F10-2006)的有关规定。 2.原材料要求 ①水泥 水泥可以采用或级普通硅酸盐水泥,且宜选用初凝时间三小时以上,终凝时间较长(宜在六小时以上)的水泥,不得采用快硬水泥、早强水泥或者受潮变质的水泥。 ②集料 集料采用质地坚硬、耐久、洁净的碎石,其压碎值不大于30%,单个颗粒的最大粒径不大于,有机质含量不宜超过2%,塑性指数小于6%,液限指数小于28%,集料级配范围应符合下表的要求: 骨架密实型水稳碎石层的集料级配范围及技术指标

③水 ④水应洁净,不能含有害物质,来自可疑水源的水应该按照《公路工程分析操作规程》要求进行试验,一般可以采用饮用水。 ⑤水泥稳定碎石混合料的技术要求 5%水泥稳定碎石采用的水泥剂量为5%,基层压实度≥97%(重型压实标准),七天浸水(试件在20℃下保湿养生六天后,再浸水一天)的无侧限抗压强度的标准值不低于. 3%水泥稳定碎石采用的水泥剂量为 3%,基层压实度≥95%(重型压实标准),七天浸水(试件在 20℃条件下保湿养生六天后,再浸水一天)的无侧限抗压强度的标准值不低于。 3.配合比设计 根据施工技术规范及设计要求,取工地实际使用的水泥、集料委托有检测单位进行生产配合比设计,养生7天,强度等指标达到要求后,报监理工程师认可,并通过试验段确定材料配比设计的合理性,报监理工程师批准。 4.试验路段 在正式开工之前,进行100米试验段的试铺,根据成功的试铺结果确定出用于施工的集料配合比例、标准的施工方法、最佳的机械组合、最佳的碾压遍数、最佳的碾压程序、最佳的人员配备、合理的摊铺速度、材料的松铺系数、每一作业段的合适长度、一次铺筑的合适厚度。 5.测量放样 中线测量,根据中线和设计宽度测定出边缘位置,在底基层上每10米设一桩,进行水准标高测量放样,并据此标高在钢丝支架上挂上钢丝(钢丝要求用4mm钢丝,每根的长度不超过200m,而且在施工前一定要拉紧,挠度不大于,拉力应不小于800N),作为摊铺施工的一条基准线。 6.拌合混合料 混合料拌和均匀,配合比按经监理工程师同意的重量比掺配,在正式拌制水泥稳定碎石混合料之前,先调试所用的厂拌设备,使混合料的配合比、含水量、水泥剂量都达到规定的要求,且混合料拌和时的水泥剂量按试验确定的剂量增加%,并经监理工程师批准,如调整级配,须得到监理

水泥稳定碎石施工方案完整版

水泥稳定碎石施工方案 HEN system office room 【HEN16H-HENS2AHENS8Q8-HENH1688】

中国临沂国际商贸城基础设施建设工程 路基专项施工方案 天元建设集团有限公司第十工程公司 2017年11月14日 目录 中国临沂国际商贸城基础设施建设工程 水泥稳定碎石专项施工方案 一、工程概况 中国临沂国际商贸城基础设施建设工程位于临沂市西部新城片区,由双岭路、临西十一路、北中环路和西中环路围成,面积约。本次中国临沂国际商贸城基础设施建设工程共包括聚才六路、聚才八路、和临西十二路三条市政道路,路线总长约其中临西十二路作为商贸城内部南北向主要道路,连通整个市场区的南北交通;聚才六路和聚才八路为商贸城内两条东西向主要道路,保证市场区与周围区域的交通连通。

二、编制依据 1、中国临沂国际商贸城基础设施建设工程招标文件及工程量清单。 2、中国临沂国际商贸城基础设施建设工程施工图纸及说明资料。 3、国家现行施工技术规范及质量验收标准。 4、施工中严格按有关的技术规范和验收标准进行,主要遵循的规范标准有: (1)《城市道路工程设计规范》 CJJ37-2012(2016年版) (2)《城市道路路线设计规范》 CJJ193-2012 (3)《城市道路交叉口规划规范》 GB50647-2011 (4)《城市道路交叉口设计规程》 CJJ 152-2010 (5)《城市道路路基设计规范》 CJJ 194-2013 (6)《市政工程技术标准》 (7)《建筑地基基础工程施工质量验收规范》(GB50202-2013); (8)《建筑机械使用安全技术规程》(JGJ33-2015); (9)《市政工程施工安全技术规程》 5、交通部《市政工程国内招标文件范本》、建设部有关招标投标文件范本。 6、天元建设集团《质量手册》、《程序文件》 7、国家和交通建设部颁发的现行施工技术规范规程,验收标准及质量、安全技术规程。 8、通过现场实地踏勘调查所获得的自然因素影响,交通通行情况、材料及能源分布情况、沿线居民的分布情况等有关资料及报告文件。 9、我公司拥有的管理经验、设备、技术能力,以及长期从事公路和市政工程建设所积累的施工经验及公司汇编的施工技术手册。 三、施工准备

水泥稳定碎石施工工艺流程

在外侧路肩处打钢钎,由测量人员测出高程控制桩,控制桩每10m一根,超高时加密至5米一根,钢钎固定牢固,位置准确,基准线采用Φ3mm的钢铰线。在路肩内侧铺设塑料薄膜。 拌和与运输 各种集料的掺配量、加水量和拌和时间调试完毕,水泥剂量应考虑到施工离散性的影响,实际施工应比设计值增加0.5%的水泥剂量,拌和后混合料的含水量宜高于最佳含水量的1.0-2.0%,根据施工当天的天气决定,用以补偿后续施工的水份损失。拌和过程中水泥剂量,一旦发现异常情况,及时调整。确保出料质量,拌和后

的混合料应完全均匀,颜色一致,含水量适当,无粗细集料离析现象。 由自卸汽车负责混合料的运输,所有运输混合料的车辆,在运输过程中全部加以覆盖,以防水份蒸发。 摊铺和整型 根据试验段确定的施工参数,确定摊铺混合料的松铺系数。摊铺后及时用水准仪检测横坡度和标高,做到及时检测及时调整,保证整幅横坡度和标高合格。 摊铺机的行驶速度为1.5-2.0m,振动夯振幅为5mm,振动频率为20-22Hz,并保持在摊铺机前面始终有待卸料车,卸料时,运输车辆倒行到离摊铺机10-30cm处停住,不得撞击摊铺机,运料车挂空档,靠摊铺机推动前进,摊铺机收料斗应每车收斗一次,以防离析。 碾压 混合料经摊铺和整型50米以上后,要立即在全宽范围内按设计要求进行碾压,碾压过程中混合料的表面始终保持潮湿,碾压应遵循先轻后重、先慢后快的原则。 根据试验段的试验结果,确定采用碾压方式。 直线段由两侧向中心碾压,超高段,由内侧向外侧碾压,每道碾压与上一道以碾压重叠1/2轮宽,使每层整个厚度和宽度完全均匀地压实到规定的密实度为止。接缝碾压时,压路机要与接缝成45度角碾压。严禁压路机在已完成的或正在碾压的路段上“调头”或急刹车,以保证水泥稳定碎石表面不被破坏。 养生 碾压完成后及时进行洒水养生,保证其表面在养生期限内始终湿润,养生期不少于7天。养生期间封闭交通,洒水车辆不得在结构层上直接洒水和调头,当施工机械必须近距离通过结构层时,采取覆土或监理工程师同意的其他保护措施。 气温要求 工地最低气温低于5℃,不得进行水泥稳定碎石的施工,并在第一次重冰冻(-3℃~-5℃)到来之前1个月完成施工。 水泥稳定粒料底基层和基层实测项目

水泥稳定土类基层施工工艺标准(组长:张津)

路 面 施 工 技 术 组员:张津、张兴利、柯双阁曹镤、朱景尧、郭子豪

2.4水泥稳定土类基层施工工艺标准 1适用范围 本标准适用于新建和改建高速公路、一级公路城镇道路水泥稳定土铺筑的基层和底基层施工。水泥稳定土包括:水泥土、水泥砂、水泥石屑、水泥碎石、水泥砂砾等。 2 基本规定 《城镇道路工程施工与质量验收规范》(CJJ 1—2008) 3 施工准备 3.1 技术准备及要求 3.1.1 设计施工图、设计说明及其他设计文件已经会审。 3.1.2 施工方案审核、批准已完成。 3.1.3 施工技术书面交底已签认完成。 3.1.4 基层用料检验试验合格。 3.1.5 恢复中线,直线段每20m设一中桩,平曲线段每10~15m测设一中桩,同时测放摊铺面宽度,并在摊铺面每侧200~500mm处安放测墩同时测设高程。摊铺应采用双基准线控制,基准线可采用钢丝绳或铝合金导梁,高程控制桩间直线段宜为20m,曲线段宜为10m。当采用钢丝绳作为基准线时,应注意张紧度,200m长钢丝绳张紧力不应小于1000N。 4 施工工艺 4.1 工艺流程 图4-1水泥稳定土类基层施工工艺流程 4.2操作工艺 4.2.1 混合料配比设计 水泥稳定土的混合料组成设计的6d保湿养生及1d进水抗压强度应满足高速公路基层 3~5MPa;高速公路底基层1.5~2.5MPa,具体强度依设计要求,通过试验选取最适宜稳定的土、确定水泥剂量、最佳含水量和掺合料的比例。

4.2.2 原材料试验 4.2.2.l 土和集料:颗粒分析、液限和塑性指数、相对密度、重型击实试验、碎石或砾石的压碎值试验、有机质含量(必要时做)、硫酸盐含量(必要时做)。 4.2.2.2 改善级配的调整试验:对级配不良的碎石、碎石土、砂砾、砂砾土、砂等掺加某种土或集料改善其级配的调整试验。 4.2.2.3 水泥的强度等级、安定性、标准稠度用水量及初终凝时间试验结果应满足水泥稳定土对原材料的品质要求。 4.2.3 室内混合料配合比试验 4.2.3.1 制备同一种土样、不同水泥剂量的水泥稳定土混合料,以水泥重量占全部集料 和土的干重的百分比表示。 (1)做基层用:稳定中粒土和粗粒土:一般为3%、4%、5%、6%、7%;强度要求较高时为4%、5%、6%、7%、8%;稳定塑性指数小于12 的细粒土:5 %、7%、8%、9%、11%;稳定其他细粒土:8%、10%、12%、14%、16%。 (2)做底基层用:稳定中粒土和塑性土:3%、4%、5%、6%、7% ;稳定塑性指数小于12 的细粒土:4%、5%、6%、7%;稳定其他细粒土:6%、8%、10%、12%。 在能估计合适剂量的情况下,可以将五个不同剂量缩减到三或四个。 4.2.3.2 通过击实试验确定各种混合料的最佳含水量和最大干密度,至少应做三个不同 水泥剂量混合料的击实试验,即最小剂量、中间剂量和最大剂量。其他两个剂量混合料的最佳含水量和最大干密度可用内插法确定。 4.2.3.3 按工地预定达到的压实度,分别计算不同水泥剂里的无侧限抗压强度试件应有 的干密度,对于高速公路,现场要求压实度最低值分别是:稳定土基层为98%;稳定粗粒土和中粒土底基层为97%;稳定细粒土底基层为95%。 试件干密度=击实试验所得最大干密度*现场要求压实度。 4.2.3.4 按最佳含水量和计算所得的干密度制备强度试验的试件。试件的最少试验数量 应符合表3.2.3.4的规定,如试验结果的偏差系数大于表中规定的值,则应重做试验,并找出原因,以解决。如不能降低偏差系数,则应增加试验数量。 表4.2.3.4 最少的试件数量

5%水泥稳定碎石基层施工

1、工艺流程: 混合料配合比设计→原材料试验→室内混合料配合比试验→调试拌合机→测量放样→运混合料→摊铺碾压→复测→接缝→养生 2、操作工艺: (1)混合料配合比的组成设计6d保湿养生及1d浸水抗压强度应满足>3.0Mpa的要求,通过试验选取最适宜的水泥用量,最佳含水量和拌合料比例; (2)工地实际水泥剂量应略高于试验剂量0.5%-1.0%,因采用厂拌法施工,只增加0.5%; (3)调试拌合机:在正式拌合混合料之前,必须先调试所用的设备,通过筛分检查混合料的颗粒组成,并测定混合料含水量,使混合料颗粒组成及含水量达到规定的要求。若原集料的颗粒组成发生变化时,应重新调试设备。 (4)混合料拌和:配料应准确,拌和应均匀,应根据集料和混合料含水量的大小,及时调整加水量。拌和前反复调试好机械,以使拌和机运转正常,拌和均匀。各成分拌和按比例掺配,并以重量比加水,拌和时加水时间及加水量应进行记录。随时抽查混合料的级配及集料的级配。拌和时混合料的含水量宜大于最佳含水量1%-2%,并根据天气状况及运输距离的远近调整含水量,使混合料运到现场摊铺后碾压时的含水量大于最佳含水量,以补偿后续工序的水分损失;施工现场实际采用的水泥剂量比室内试验所确定的剂量适当增加,一般不少于0.5%,最多不超过1%。在拌和过程中随时采用EDTA曲线法抽测水泥剂量,拌和完成的混合料应无灰团、色泽均匀,无离析现象。 (5)运混合料:拌和好的混合料要尽快运到现场进行摊铺,从第一次在拌合机内加水拌和到现场压实成型的时间不得超过延迟时间。当运距较远时,车上的混合料应加以覆盖以防运输过程中水分蒸发,保持一定的装载高度以防离析。运输混和料的自卸车,应避免在未达到养生强度的铺筑层表面上通过,以减少车辙对已碾压成型的稳定层造成损坏。 (6)摊铺:a、确定松铺系数:根据不同的机械和材料,正式施工前应铺筑试验路段,确定松铺系数。通过试验路段检验所采用的施工设备能否满足上料、

水泥稳定碎石施工工艺

(二)、水泥稳定碎石底基层、基层施工 1、一般规定 碎石、水泥的技术要求必须满足设计要求,每层顶面的平整度、路拱横坡、路基宽度、高程、压实度、强度必须验收合格满足规范和设计要求。 水泥稳定碎石结构层宜在气温较高季节组织施工,气温低于5℃不得施工;雨季施工时,应防止混合料遭受雨淋,降雨时应停止施工,但已摊铺的混合料应尽快碾压密实,雨后重新开始施工时,应彻底排除下承层表面积水; 水泥稳定碎石底基层、基层施工均采用厂拌法施工。底基层与基层所需的水泥稳定土使用连续式拌和机集中拌和,大型运输车运送至现场。底基层使用平地机摊铺并以推土机辅助作业,基层采用水稳摊铺机摊铺;拌和设备应按比例配料,配料要准确,拌和要均匀,摊铺要均匀,通过试铺试压确定摊铺的松方厚度,严格控制高程,其路拱横坡应与面层一致;底基层与基层使用18-20t重型振动压路机、三轮压路机或轮胎压路机压实,压实度应达到设计要求,严禁用薄层贴补法找平。 底基层和基层均应使用塑料薄膜保湿养生。水泥稳定土结构层上未铺封层或面层时,除施工车辆外,禁止一切机动车通行。 混合料从拌和到碾压之间的延续时间应控制在3-4小时。根据实际情况,确定每一作业段的合理长度,同时应考虑水泥的终凝时间、施工季节和气候、延缓时间对混合料密度和抗压强度的影响、施工机

械的效率和数量、操作的熟练程度、尽量减少接缝等因素。 2、水泥稳定碎石底基层、基层施工 (1)、铺设试验路段 在底基层、基层正式开工之前,先进行试验路段(约400m)施工,试验路段施工前报监理工程师审批。通过试验路段主要确定施工的集料配合比;材料的松铺系数;每一作业段的合适长度;每一次铺筑的合适厚度以及标准的施工方法。同时验证所采用的机械设备能否满足备料、运输、摊铺、拌和和压实的要求和工作效率,以及施工组织和施工工艺的合理性和适应性。并且确认压实方法、压实机械类型、工序、压实系数、碾压遍数和合适压实厚度、最佳含水量等。因此试验路段是整个工程施工质量高、进度快、效益好的良好保证。如果试验路段质量不合格需清除重做,合格可作为主体工程的一部分,并且可进行大面积施工。 (2)、施工准备 对于交验的路基顶面的平整度、路拱横坡、路基宽度、高程、压实度、强度等进行验收检测,各项指标必须满足规范和设计要求,同时检查并保证路基顶面无任何松散材料和软弱地点。 (3)、施工放样 A、在底基层上恢复中线,直线段每20米设一桩,平曲线路段每10米设一桩,并在两侧路肩边缘设置指示桩。 B、进行水平测量,在两侧指示桩上用明显标记标出基层边缘设计高。打钢钎支架,并按标高值调整钢丝的高程,作为纵坡基线。

水泥稳定基层底基层施工方案

金湾航空城市政道路二期A区工程一标段施工专项方案 水泥稳定碎石基层、底基层施工专项方案目录 第一章工程概况 (1) 1.1机动车道路路面结构 (1) 1.2非机动车道 (1) 1.3人行道 (2) 第二章施工总体部署 (2) 2.1人员安排及组织 (2) 2.2测量、试验及监控仪器设备 (3) 2.3施工机械设备进场计划 (4) 2.4施工用电、用水 (4) 2.5材料供应 (4) 2.6稳定土搅拌站选址、场地布置 (5) 2.7稳定土的拌制 (5) 第三章施工进度计划 (5) 第四章水泥稳定碎石施工工艺 (5) 4.1下承层准备 (6) 4.2材料准备 (6) 4.3水泥稳定碎石拌合 (8) 4.4水泥稳定碎石运输 (8)

4.5水泥稳定碎石摊铺 (9) 4.6水泥稳定碎石碾压 (9) 4.7接缝处理 (10) 4.8养生...................................................................................................................................... (11) 4.9检测...................................................................................................................................... (11) 4.10结构层强度控制标准 (12) 4.11水泥稳定碎石底基层、基层施工工艺图 (12) 第五章质量保证措施 (15) 第六章安全文明施工保证措施 (16) 1广州市市政工程机械施工有限公司 金湾航空城市政道路二期A区工程一标段施工专项方案 水泥稳定碎石基层、底基层施工专项方案 第一章工程概况 本标段所承建的道路工程为四条路,其中迎河东路GK0+087-GK0+420段,道路全长332.3m,金山大道BK2+256.909-BK2+615.52段,道路全长358.611m。春晖路HK0+000-HK0+275段,道路长275m,依云路IK0+040-IK0+468.669段, IK0+563.669-IK0+964.281段,道路长829.281m,道路总长度为1795.2m。 迎河东路GK0+340~GK0+420段为管桩复合地基软基处理,GK0+087~GK0+340为真空联合堆(超)载预压处理,处理宽度和路基堆载(填筑)标准宽度53m;金山大道全路段为管桩复合地基软基处理,处理宽度和填筑标准宽度为48m;依云路全路段为管桩复合地基软基处理,处理宽度和路基堆载(填筑)宽度为36m。春晖路全路段为真空联合堆(超)载预压处理,处理宽度和路基堆载(填筑)标准宽度43m。 路面结构设计如下:

水泥稳定级配碎石施工方案

贵港市文化艺术中心基础施工 (水泥稳定碎石层方案) 经现场勘察发现,原施工单位施工的基坑开挖现已基本挖至基础承台底标高-14.25m,由于地下水位高,基坑底土方长期受水浸泡形成淤泥、浮土,不能作为持力层(基础承台部位另有做法),经业主、监理、设计、勘察、施工五方单位研究决定抗水板底部位采用水泥稳定碎石层进行换填处理。 为了确保施工安全、质量、进度,特制定以下方案: 1、基础施工工艺 工艺流程图: 在正式开展水泥稳定层筑前,砂砾石底基层必须由甲方现场工程师和监理工程师验收(包括标高、纵坡、横坡、平整度、宽度等),合格后方铺筑水泥稳定层。 2 、集料、其他原材料技术要求 合理的水泥稳定碎石组成必须达到强度要求,具有较小的温缩和干缩系数

(现场裂缝较少),施工和易性好(粗集料离析较小)。水泥剂量采用6%,水泥稳定碎石基层材料要求如下: (1)水泥 水泥应选择初凝时间3h以上和终凝时间较长(宜大于6h)的普通硅酸盐水泥,且各项指标满足要求的强度等级为32.5的水泥。不得使用快硬水泥、早强水泥及受潮变质的水泥。 (2)碎石 水泥稳定级配碎石粗集料应采用预先筛分的几组不同粒径碎石及石屑组配而成,水泥稳定级配碎石采用的集料应石质坚硬、清洁、不含风化颗粒,宜选用反击式破碎机扎制的碎石,碎石的最大粒径为31.5mm,宜按粒径 9.5 mm~ 31.5mm、4.5mm~9.5mm、2.36 mm~4.75mm和0~2.36mm四种规格备料。 碎石压碎值≤28%,粗集料针片状含量应不大于18%(宜不大于15%)、碎石中小于0.6mm的颗粒必须做液限和塑性指数试验,要求液限小于28%,塑性指数小于9。合成碎石的颗粒组成应符合规定。 细集料采用石料加工过程的细料部分及无污染的天然砂,含泥量不大于3%。其级配组成符合规定。 (3)水 应使用符合设计及规范要求的水源,由于现场采用地下水拌制,所以要注意水的清洁度,不能含泥沙。 3、铺筑前准备 (1)下承层准备 a、水泥稳定碎石的下承层表面应为坚实的原始地面

水泥稳定土基层施工工艺标准

水泥稳定土基层施工工 艺标准 IMB standardization office【IMB 5AB- IMBK 08- IMB 2C】

水泥稳定土基层施工 一.施工准备 (1).技术准备 1.设计施工图、设计说明及其他设计文件已经会审。 2.施工方案审核、批准已完成。 3.施工技术书面交底已签认完成。 4.基层用料检验试验合格。 5.恢复中线,直线段每20m设一中桩,平曲线段每10~15m测设一中桩,同时测放摊铺面宽度,并在摊铺面每侧200~500mm处安放测墩同时测设高程。摊铺应采用双基准线控制,基准线可采用钢丝绳或铝合金导梁,高程控制桩间直线段宜为20m,曲线段宜为10m。当采用钢丝绳作为基准线时,应注意张紧度,200m长钢丝绳张紧力不应小于1000N。 (2).材料要求 1.土:对土的一般要求是易于破碎,满足一定的级配,便于碾压成形。公路工程上用于水泥稳定层的土,通常按照土中组成颗粒(包括碎石、砾石和砂颗料,不包括土块或土团)的粒径大小和组成,将土分为下列三种: 细粒土:颗粒的最大粒径小于,且其中小于的颗粒含量不小于90%(如塑性指数不同的各种粘性土、粉性土、砂性土、砂和石屑等)。 中粒土:颗粒的最大粒径小于,且其中小于19mm的颗粒含量不少于90%(如砂砾石、碎石土、级配砂砾、级配碎石等)。 粗粒土:颗粒的最大粒径小于,且其中小于的颗粒含量不小于90%(如砂砾石、碎石土、级配砂砾、级配碎石等)。 2.对于公路,水泥稳定土所用的粗粒土和中粒土应满足如下要求: ①.水泥稳定土用作底基层时,组成颗粒的最大粒径不应超过。土的均匀系数应大于5。细粒土的液限不超过40%,塑性指数不应超过17。对于中粒土和粗粒土,如土中小于的颗粒含量在3%以下,塑性指数可稍大。实际工作中,宜选用均匀系数大于10、塑性指教小于12的土。对于中粒土和粗粒土,其小于的颗粒含量和塑性指数可不受限制。 ②.水泥稳定土用作基层时,单个颗粒的最大粒径不应超过。土的颗粒组成符合表1-8的规定。 ③.水泥稳定土中碎石或砾石的压碎值应符合下列要求: 土的颗粒组成范围(表1-8)

水泥稳定碎石施工方案27072

目录 第一章工程概况 (1) 一、工程概况 (1) 二、主要材料 (2) 三、技术标准 (2) 第二章编制依据 (3) 第三章施工准备、总体规划 (3) 一、施工准备工作: (3) 二、施工总体规划: (4) 第四章施工方案 (4) 一、试验段 (4) 二、主要施工工艺: (5) 第五章施工进度计划及进度计划保证措施 (9) 一、施工进度安排: (9) 二、确保工期的措施: (9) 第六章工程质量、安全、环境保证措施 (9) 一、确保工程质量的措施 (9) 二、确保施工安全的措施: (11) 三、确保环境保护的措施: (12) 第七章高温季节施工措施 (12) 高温季节施工措施 (12) 1、夏季施工,含水量蒸发较快,水稳在运输过程中采用油布覆盖。 (12) 2、水稳摊铺过程要快,经常测定集料含水量,含水率控制在最佳含水率的±2%范围内,及时进行辗压,辗压结束检测合格后,及时土工布覆盖养护。 (12) 3、水稳覆盖2小时后,可采用喷头为喷雾式洒水车洒水养生,每天洒水次数视气候而定,整个养生期间始终保持水泥稳定碎石层表面湿润。在7天内应保持基层处于湿润状态,28天内正常养护,在养生期间封闭交通。 (12) 4、夏季高温,食物易腐蚀变质,需放入冰箱冷藏保鲜,生食和熟食要分开存放。 (12) 5、现场提供适当的消暑饮品,如绿豆汤等。 (12) 第一章工程概况 一、工程概况 本项目为S595嘉峪关至新城公路改建工程项目,项目位于嘉峪关市

以北,是通往嘉峪关魏晋墓旅游基地的主要通道,项目主线起点位于机场路与北环路(裕新公路)十字,向东沿裕新公路(即X302线)布设,至观蒲村六组后转向北沿X253 线布设至野麻湾村,向南沿旧路布设,终点段家庄与机场路交叉口顺接。路线全长33.278km(主线长30.420km,支线长2.858km)。 本段主要技术标准:项目主线采用二级公路标准,设计行车速度60Km/h,路基宽度8.5m,支线采用二级公路标准,设计时速40km/h,路基宽度7.5m,双向行车道宽度3.5m。主线路面结构为4cm细粒式沥青混凝土AC-13上面层+5cm中粒式沥青混凝土AC-20下面层+热融改性沥青碎石封层+20cm水泥稳定碎石基层+18cm全深式冷再生基层;村镇路段结构层为:4cm细粒式沥青混凝土AC-13上面层+5cm中粒式沥青混凝土AC-20下面层+热融改性沥青碎石封层+20cm水泥稳定碎石基层+20cm水泥碎石底基层;支线路面结构为4cm 细粒式沥青混凝土AC-13上面层+5cm中粒式沥青混凝土AC-20下面层+热融改性沥青碎石封层+20cm水泥稳定碎石基层。设计车辆荷载:汽车—20级,设计供水频率涵洞1/50。 二、主要材料 1、水泥:要求使用低标号普通硅酸盐水泥,早强、快硬及受潮变质的水泥不应使用。水泥初凝时间应大于4小时,终凝时间宜大于6小时。散装水泥进场后存放时间不得小于7天且每罐车水泥经安定性检验合格方可使用,根据《无机结合料稳定材料配合比设计试验检测报告》水泥稳定碎石基层的施工水泥剂量为4.9%。 2、水:饮用水均可使用。 3、碎石 水泥稳定碎石集料级配碎石压碎值不得大于30%,最大粒径不大于31.5mm。见下表: 1、机动车道推荐配合比为水泥:碎石=4.5:100,采用骨架密实型,压

水泥稳定碎石基层实施细则

(一)材料 1、水泥 普通硅酸盐水泥、矿渣硅酸盐水泥和火山灰质硅酸盐水泥均适用于稳定土。但不得使用快硬水泥、早强水泥以及已受潮变质的水泥。宜采用强度等级不小于32.5级的水泥。 2、集料 水泥稳定碎石集料的最大粒径不应超过31.5mm,压碎值不大于30%。 (二)混合料组成设计 1、混合料的组成设计应符合《公路路面基层施工技术规范》(JTJ034-2000)的有关规定。 2、水泥稳定碎石基层材料组成设计,采用集料嵌挤设计方法,在满足施工和易性条件下提高粗集料用量,在满足强度标准的前提下尽量降低水泥用量,减少裂缝。粒径4.75mm以上的集料含量不得少于70%。 水泥稳定碎石混合料中碎石的级配范围 3、试验 (1)用于基层的原材料应进行标准试验。 (2)混合料按设计掺配后,应进行重型击实试验、承载比试验及抗压强度试验。 4、水泥稳定混合料的设计应考虑气候、水文条件等因素,按《公路工程无机结合料稳定材料试验规程》(JTH E51-2009)规定进行试验,通过试验选取最适宜于稳定的材料,确定最佳的水泥剂量和最佳含水量。工地实际采用的水泥剂量

可比室内试验确定的剂量适当增加,根据拌和方法不同,最多不超过0.5%~ 1.0%,并应取得监理工程师的批准。 5、水泥稳定碎石的7d浸水抗压强度≥3.5Mpa,且不得大于4.5MPa。 (三)基本要求 1、拌和与运输 (1)水泥稳定混合料的拌和应采用厂拌法。 (2)厂拌的设备及布置位置应在拌和以前提交监理工程师并取得批准,方可进行设备安装、检修与调试,使拌和的混合料颗粒组成和含水量达到规定要求。 (3)运输混合料的车辆应根据需要配置并装载均匀,及时将混合料运至现场。 (4)混合料在运输中应加覆盖以防水份蒸发。 2、摊铺和整型 (1)混合料的摊铺应采用监理工程师批准的机械进行,并使混合料按规定的松铺厚度,均匀地摊铺在要求的宽度上。在铺筑上层前应将下层顶面杂物清除干净,洒水湿润。 (2)摊铺时混合料的含水量宜高于最佳含水量0.5%~1.0%,以补偿摊铺及碾压过程中的水份损失。 (3)用摊铺机摊铺混合料时,如中断超过水泥延迟时间,应设置横向接缝。 (4)应尽量避免纵向接缝,必须分两幅摊铺时,宜采用两台同等型号的摊铺机一前一后相隔5~10m同步向前摊铺混合料,摊铺的速度、松铺系数、振动频率应保持一致,并一起进行碾压。 在不能避免纵向接缝的情况下,接缝时必须保证已施工的结构层截面垂直密实,并在该截面上刷一层水泥净浆,严禁斜接。 3、碾压
