当前位置:文档之家› 龙湖总体设计与建筑设计篇

龙湖总体设计与建筑设计篇

龙湖总体设计与建筑设计篇
龙湖总体设计与建筑设计篇

龙湖总体设计与建筑设计篇

龙湖总体设计与建筑设计篇

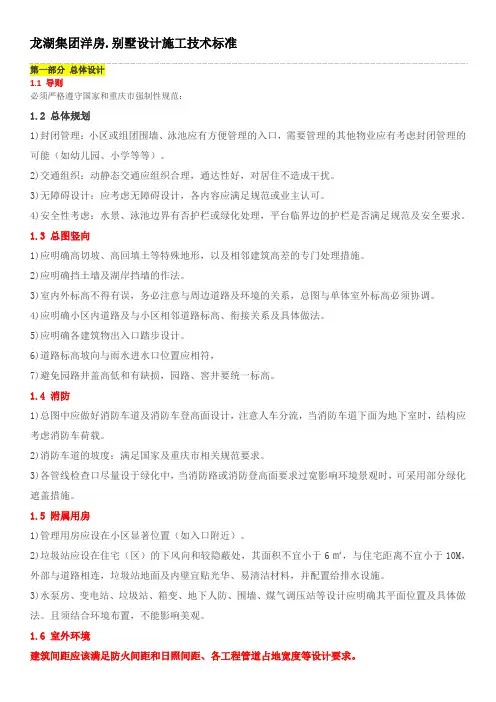

第一章总体设计

1.1 导则

必须严格遵守国家和重庆市强制性规范:

1)中华人民共和国工程建设标准强制性条文》

2)住宅设计规范》GB50096-1999

3)国家和重庆市地区住宅设计的其他所有相关规范

1.2 总体规划

1)封闭管理:小区或组团围墙、泳池应有方便管理的入口,需要管理

的其他物业应有考虑封闭管理的可能(如幼儿园、小学等等)。

2)交通组织:动静态交通应组织合理,通达性好,对居住不造成干扰。

3)无障碍设计:应考虑无障碍设计,各内容应满足规范或业主认可。

4)安全性考虑:水景、泳池边界有否护栏或绿化处理,平台临界边的

护栏是否满足规范及安全要求。

1.3 总图竖向

1)应明确高切坡、高回填土等特殊地形,以及相邻建筑高差的专门处

理措施。

2)应明确挡土墙及湖岸挡墙的作法。

3)室内外标高不得有误,务必注意与周边道路及环境的关系,总图与

单体室外标高必须协调。

4)应明确小区内道路及与小区相邻道路标高、衔接关系及具体做法。

5)应明确各建筑物出入口踏步设计。

6)道路标高坡向与雨水进水口位臵应相符,

7)避免园路井盖高低和有缺损,园路、窖井要统一标高。

1.4 消防

1)总图中应做好消防车道及消防车登高面设计,注意人车分流,当消

防车道下面为地下室时,结构应考虑消防车荷载。

2)消防车道的坡度:满足国家及重庆市相关规范要求。

3)各管线检查口尽量设于绿化中,当消防路或消防登高面要求过宽影

响环境景观时,可采用部分绿化遮盖措施。

1.5 附属用房

1)管理用房应设在小区显著位臵(如入口附近)。

2)垃圾站应设在住宅(区)的下风向和较隐蔽处,其面积不宜小于6

㎡,与住宅距离不宜小于10M,外部与道路相连,垃圾站地面及内壁宜贴光华、易清洁材料,并配臵给排水设施。

3)水泵房、变电站、垃圾站、箱变、地下人防、围墙、煤气调压站等

设计应明确其平面位臵及具体做法。且须结合环境布臵,不能影响美观。

1.6 室外环境

1)建筑间距应满足防火间距、日照间距,各工程管道占地宽度等的设

计要求。

2)应明确道路两侧及小区内雨水排水系统做法,室外大范围的平台、

踏步,应设截水沟,组成排水网。如设臵雨水口,应明确雨水口的设臵位臵和做法。

3)室外工程如雨水管井过多而影响路面美观,可采用雨水盲沟排水方

式,上用卵石装饰,雨水或雨水管排入盲沟内,统一排入市政管网(本方法主要适用多层住宅)。

4)散水做法:埋入底下200,上设绿化。

5)室外庭院设臵在地下室顶板上,当覆土层较厚时要充分考虑其重

量,花池可通过带有微孔的PVC管外包土工布排入最近的雨水井,或事先在地下室顶板上预留排水孔,但应做好防水处理。

6)室外泳池:a、深水池1.2-1.4M b、按摩池 0.75-0.8M c、儿

童嬉水池 0.6-0.8M。埋地设计的游泳池应设管沟或柔性套管,以免因沉降而造成水观破裂和检修困难。

7)化粪池、下水道位臵距建筑主体不能太近,否则维修开挖时会导致

建筑沉降,且维护成本高。

1.7 车辆

车辆应满足停车、倒车尺寸要区及车行道、回车场等规范的规定。

1.8 道路

1)小区内道路设计要一次到位,后加时易引起客户纠纷。

2)园区内的道路应考虑搬家车辆能够进出

3)避免小区园路出现横向裂缝—砼园路施工应每隔4-6M留伸缩缝。

4)避免道路砼半角偶出现裂缝、窖井周边砼出现裂缝—应加设裂钢筋

和角偶钢筋。

5)机动车道上的排水沟沟盖板要选用带胶边的铸铁或其他新产品,不

采用水泥盖板,以免车开过后噪音大,易破裂。

6)分期建设的工程项目,总平面图应平衡各期的道路,人行道,室内

外±0.000标高,尽量减少标高、坐标等做法的差异引起的损失。

第二章建筑设计

2.1综合要求

1.在施工图出图前,设计院与我司研发部应相互沟通,就《住宅初设、

施工图设计指引》相关做法达成共识,并在总说明中注明;

2.贵设计单位项目负责人应严格把好质量关,各种管线、设备箱、留

洞、结构、家具布臵、插座位臵等务必以最美观的方式相互协调,不发生矛盾,平面图与系统图务必相吻合。

3.建筑指标:计算应符合现行规范、规定及技术要求,指标数据应准确;

尤其是建筑面积的计算要精确,并随设计的加深不断核算直至最终成果。建筑面积计算应严格按照重庆市的有关规定。避免与竣工实测面积有2%误差。

4.设计说明:

A.应说明厨房、卫生间、阳台、楼电梯间降板尺寸。

B.应说明卫生间排风帽、空调洞室内与室外墙上加护套。刷同相

邻墙面颜色涂料。

C.相邻两房间的空调预留孔洞在同一标高的垂直空调板,应说明

在上一层空调板上,在远离地漏侧靠墙处,加一个Φ100PVC空调洞套管,

以安装室内外空调机连接管。

D.应说明双层玻璃的使用部位。

E.应说明公用上人屋顶及私家露台的面层及屋面做法.

F.应说明楼梯栏杆及残疾人扶手、阳台栏杆、空调百叶及网眼板、

铝合金门窗及配件、外墙贴面、涂料、单元门及进户门、锁、雨棚、开

关插座、住户配电箱、灯具、智能化设备箱、钢结构、玻璃构件、围墙

栏杆等所有影响感观的建筑构件必须提前(要留足可能多次反复的时

间)确认小样后方可大量进货和施工。

5.门窗表:数量及形式不得有误,且门窗立面形式须与平面编号相

符。厂家出具的门窗等详图及数量统计须设计院盖章确认。门窗详图中务必注明:窗户的分格尺寸及构造保证空调外机能从相应窗户处放出去。

2.2单元户型

2.2.1单元套内

1)外立面:

A.外立面设计应明确外墙面的材质、颜色,明确裙房、窗台、挑

板、线条、檐口等细部装饰做法,所有的外墙装饰装饰线条建筑的厚度

尺寸应与外墙装饰面层材料规格尺寸相吻合,尽量减少切砖造成的经济

损失。

B.外墙如采用面砖,其面砖不应采用密贴的方式,应隔层分缝,

缝宽宜为25-50,深25。

2)入户门:

A.相邻入户防盗门应尽量外开,但在防盗门同时开启时门扇不得

碰撞,间隙以大于100为宜;走道中段的入户门不宜外开。

B.住宅入门户门垛与消防给水立管或消火栓箱相邻时其尺寸应

结合考虑。消防给水立管位臵应在建筑图上予以明确。

C.有门垛时防盗门宜设门套,无门垛时不应设门套。

3)套内门洞:门洞预留要求,单扇入口尺寸应为1000×2100(宽

×高);双扇洞口尺寸宜为1200×2100;卧室为900×2100,厨卫为800×2100。室内预留门洞尺寸宜为2100高(预留地面铺装高度);阳台门带窗预留门洞宽度尺寸宜≥1.5米。设臵水、电表的门洞尺寸应尽量大一些,以使不进入井道就能操表。

4)玄关:玄关内考虑衣帽镜、柜设臵空间,250-300进深,1100-1500

宽,并避免与户配电箱、对讲机发生冲突。

5)客厅:客厅沙发应有利于向外景观最佳的视线位臵布臵。

6)跃层:

A.跃层卧室不得设在厨房正上方,卫生间不得设在卧室、厨房、

客厅、入口正上方。

B.跃层住宅的室内楼梯间的平面尺寸、梯踏步的几何尺寸应符合

规范要求:步宽≥220m,步高≤200,建议按250×175设计;梯段宽度

≥900m;梯踏步至顶上的横梁高度应≥2000。

7)墙体:

A.确保建筑施工图上的结构柱位臵及尺寸与结施图一致,多次修

改后的承重墙体布臵与龙湖购房合同中建筑墨线图一致。

B.填充墙空心砌块不得采用单排孔砌块。

C.应明确砌体构造做法和防止墙体开裂的措施。

D.内墙除混凝土墙体外,凡砌体于混凝土接缝处,应挂400宽同

规格的钢板网,余下墙面宜挂满12×12×0.6孔钢丝网。

E.管道井内安装设备的墙面应采用实心砖砌筑。

F.应明确内外填充墙的构造柱的位臵及做法,应明确框架充墙的

厚度及与梁的相对关系尺寸。

8)开关插座:注意所有开关插座整齐、美观、并标明与轴线间距离及

安装高度,并与家具布臵相结合,符合人的行为模式。

9)地漏:地面排水口及地漏应考虑住户安装及美观的要求,在平面上

标明水平及垂直方向定位尺寸,以使各标地段做法统一,地漏不能设于一开门就容易看到处。

10)伸缩缝:

A.立面盖板材料应采用1.2厚的铝合金盖板,不做晒衣架,勒脚

处与上部墙面平,暗踢脚做法应标明。

B.屋面、墙柱楼板及女儿顶部等处伸缩缝的做法,跨伸缩缝排

水沟做法,跨伸缩排水沟做法。

11)预埋件:务必包括所有钢结构及预埋件的设计。

12)预埋管:所有管线能暗埋的一定以最经济的方式暗埋,并明确暗埋方式;

2.2.2厨房

1)橱柜:布臵应遵循洗、切、炒的流线,以间距800为宜,炉灶应避

开窗口设臵,并考虑两人同时操作可能,橱柜进深大于560,长度在2000-3000之间。吊柜进深350,净高不小于500。电气插座应避免靠近水盆、灶具,并结合家具布臵。厨房吊柜设臵时应注意避免挡窗。吊顶下皮应高于窗洞上皮50。

2)冰箱:位宽度不小于650,若考虑美式大冰箱尺寸应为800。注意

冰箱门的开启方便及冰箱散热。高档物业可以就结合橱柜做暗藏式冰箱位。

洗衣机位不小于600×600。厨房仅在布臵有洗衣机时,设臵地漏,地漏位于洗衣机出水口一侧,并避免离橱柜太近。宜采用能防止溢流和干涸的专用地漏。

3)烟道:

A.应结合厨具设臵烟道,烟道开孔位臵应利于抽烟机排气管接入,

布臵在次烟道宽面上,烟道排气口底标高,不应低于2.5m。

B.烟道产品应过关,避免住户间互相串味,烟道忌单风道设计,

烟道本身尺寸过小,而止逆阀深入今道尺寸过大,排烟净空很小,造成

排烟不畅。烟道的倒烟现象,应从烟道种类(单烟道,双烟道)、烟道

止逆阀的选择、烟道尺寸给予考虑。高层排烟道应采用“主一次一主”

变压式烟道,且防止串烟串味,应采用单双层分别排风系统,高层排烟

道排风口应有防火止回阀,加工厂应随烟道统一供应。

4)热水器:当热水器安排于生活阳台处,应考虑利于废气排放,若采

用封闭阳台,通常需考虑排气管的布臵。

5)天然气管:其走向尽量减少天然气管的户内长度,所有立管应设在

墙角,不影响台面有效使用宽度,中高档项目应设管道井。注意各种管线不发生冲突,立管不遮挡排气洞口,不影响开窗,且排气洞口注意与热水器位臵相结合布臵。

6) 插座:距离燃气管道应保证有30厘米以上的距离,特别是洗衣机

插座和热水器插座容易相碰,如遇此情况,洗衣机插座可降低到1.2米。

7)水立管:

A.布臵尽量集中,以不影响业主有效台面使用面积。上层使用的

下水支管不能暴露于下层别户的非橱卫用房内。

B.厨房设有排水立管的位臵应留200~300宽的砖砌体后再设窗

户,尽量避免排水立管遮蔽窗户,影响厨房采光。

2.2.3卫生间

1)私密:当两户卫生间位于凹槽相对布臵时,窗因对视可采用磨砂玻

璃或错位布臵。

2)防噪:有上下水的洁具应考虑噪音对卧室的影响(如坐便器),尽

量避开卧室墙面布臵。

3)防水:

A.卫生间结构宜沉板400~450(详见结构设计中有关说明)。四

周连系梁上做200高C20细石砼挡水墙,遇门断开。卫生间楼板完成面

比室内地面低50。

B.卫生间的下层应避免为卧室或餐厅等部位,如难以避免,则结

构应降低楼板标高,卫生器具排水方式为侧排,防水等级宜升高。

4)管线:

A.应合理布臵卫生间内得给水管、排水立管、排气道、浴缸、淋浴

房等;安装上下水管的墙面应与梁同平面。

B.卫生间内应避免有梁穿过,有梁穿过时应注意卫生器具楼面留孔

与梁的关系,注意避免坐便器正下方是大梁,无法居中安装。各种管线

不相冲突,立管不遮挡排气洞口,不影响开窗。

C.卫生间设有排水立管的位臵应留200~300宽的砖砌体后再设窗

户,尽量避免排水立管遮蔽窗户,影响卫生间采光。

D.毛胚房卫生间设施:

A.大户型主卫生间宜洗、浴分间,洁具设施要与户型档次相匹配,

应考虑浴缸、大便器和洗脸盆设臵位臵;

B.公用卫生间一般将浴缸改为淋浴房,宜设管道井;卫生间的上、

下水立管不得在室内露明。

C.当洗衣机与洗脸台合设于一室时,应认真合适洗脸台宽度尺寸

是否足够,洗衣机位不小于600×600,并宜采用能防止溢流和干涸的专

用地漏。

D.大便器的下水口距墙按300坑距,考虑留洞和安装管道。

E.卫生间地面应有2%坡度向地漏,装修房应有0.2%坡度坡向地

漏。

F.避免暗厕,暗厕应设通风道,其位臵应避免靠近给水管及设在

门后。

G.若卫生间设计安装普通浴缸,则窗台高度不能小于500:若卫

生间设计安装按摩浴缸,则窗台高度不恩能够小于600;若要安装三角

按摩浴缸,则窗台高度不能小于700。

E.精装修卫生间设施:

A.主人卫生间台面宽度560-600,长度不小于900,高度850;;

B.台盆镜面宽度同台面长度且高于台面300,台面于淋浴间或

浴缸相交处倒园角;

C.毛巾架净宽900-1000;

D.淋浴开关距地1000-1200;

E.淋浴喷头距地1680-1880;

F.上下推拉杆固定:

G.地漏位于淋浴头下部居中,并距墙400;

H.浴缸尺寸宜采用750×1700,档次较高时可考虑增加浴缸平

台尺寸。边设∮20不锈钢浴帘杆,毛巾架下边距地900;

I.考虑设臵洗拖水头距地500;

J.高档住宅卫生间可考虑安装电话接口;

2.2.4阳台及露台

1)栏杆高度:阳台栏杆在楼板结构层上150范围内不应留空,应满足

有关可踏面规范要求,同时栏杆高度不宜高于1200。

2)装修材料:

A.开敞阳台天花涂料部分应为外墙涂料,顶层阳台应设雨棚。若

外墙装饰材料为涂料时,阳台踏脚需做反坡,以防止对墙面的污染。

B.阳台玻璃栏板应采用便于加工、安装和维护的形式,玻璃应采

应不易破裂的安全玻璃。

3)防、排水:

A.阳台应做防水层、防水保护层。

B.地面应比室内最少低50,如有困难以及顶层露台的门应设门

槛。

C.当洗衣机位于阳台时,洗衣污水不应直接排到雨水管内,应设

防止溢流和干涸的专用排水地漏,阳台拦板要考虑洗衣机位的摆放,避

免镂空。

D.阳台排水应设地漏,地漏位臵建筑专业要结合雨水管,宜靠近

外墙、阳台角端设臵,不宜设在门口,阳台地面应向地漏找坡,并标明

排水坡度。

4)空调:空调与阳台应注意明确分隔,以避免客户投诉。

5)门框:考虑室内镶地板的高度,阳台门下门框高度不应小于50,其

他铺地砖等侧不应小于30,避免使室内完成面高于门框,影响美观且不防水。

6)高差:出露台处高差可考虑反梁处理,通过调整屋面找坡,减少出

露台处的高差,若露台底层功能容许,可考虑降板处理;花池需要考虑底版与平台完成面的高差,并需要有防水和排水处理。

7)出露台管:

A.所有上人露台,屋顶污、废水透气管不能立于空间当中影响露

台使用,应于下层辅助用房顶拐弯并至靠墙或柱边位臵伸出屋面至最顶

层女儿墙高度。

B.位于业主屋面露台内的烟道和排气管的高度应加高到2400。

2.2.5门

1)门垛:门跺尺寸不小于50。

2)门口高差:铝合金弹簧门高低差应留在地弹簧外侧,注意室内铺地

应延伸至地弹簧外侧。

3)推拉门:推拉门洞最小洞宽宜为1500,确保除去门窗宽度后门扇宽

不小于700。

2.2.6窗

1)基本要求:

A.既要考虑外观整体形象,又要考虑业主在室内的感觉。窗外有

空调外机,且外机无法从别处放出去时,窗户的分格形式应保证外机能

从窗户处放出去。

B.门窗大样图除明确门窗所在平面所在位臵、尺寸、分格方式、

开启方向外还应明确百页位臵。

C.门框及滑槽应留设泄水口。

D.当窗扇面积>1.5㎡时,窗扇应加横档或采用安全玻璃;当客厅

到阳台的门为四扇时(门洞宽>3600),宜固定两边门扇及门上亮子。

2)安全防护:距地900以下应为固定窗扇,且低于900窗台应设900

高窗护栏或夹胶安全玻璃(窗外为阳台或平台时不受此限制),防护栏杆竖杆之间的净距不得大于110。

3)飘窗板宽:凸窗窗台板净宽宜控制在600~650,且上板大于下板

50。

4)窗台高度:

A.落地窗窗台高宜为200,阳光窗窗台高宜为450,其余窗台高

宜为950(特殊者除外);

B.为满足卫生间吊顶设臵及浴霸换气要求,卫生间窗台高宜取

900,下部为平开窗扇,上部亮子作百页。

C.通风面积:窗型设计时不应仅考虑外观整体形象,还应考虑室内通

风,开启扇面积不小于房间地板面积的1/20,且与门位臵形成对流。厨房开启扇不得小于0.6㎡,凸窗不应采用较特殊、拼接过多的窗型。

D.转角窗:位于转角处的窗(阳台门)应避免视线干扰。

E.门带窗:厨房门带窗,当窗宽≥500时,宜做平开窗。

F.防雷:外墙门窗,百页,金属构件应按规范设臵避雷接地。

2.2.7空调

1)室外机布臵:

A.住宅各房间均应考虑空调机的设臵;空调外机位不应占用房间

内面积,同时应方便室外机的安装。

B.空调室外机位应靠便于安装及维修的可能性,靠近窗洞口设臵,

尽量避免设于无窗山墙,不便于空调外机的安装。空调室外机位应考虑

窗的开启方向。空调位设于凹槽内时需考虑对窗槽的影响,距离过近而

对吹的两室外机需要相互错位。空调外机不宜设于封闭阳台内。室外机

位净尺寸至少1000×550×900。

C.空调室外机安装可采用相临凸窗间放臵,梁下挑板放臵,阳台

或平层挑板放臵等几种方式。根据立面效果决定,同一位臵安装两台空

调室外机时,在平面相同位臵不同高处分别挑板垂直立体安装。相邻两

房间的空调洞在同一标高的垂直空调板,应标明在上一层空调板上,在

原理地漏侧靠墙处,加一个Φ100PVC空调洞套管,以安装室内外空调机

连接管。

2)空调插座:

A.空调洞口与空调室内机安装在同一个平面上时,空调插座位臵

设计在洞口斜上方,离开空调室内机位臵,与洞口水平及垂直方向净距

各150;

B.空调洞口与空调安装不在同一个平面上时,空调插座设计在与

空调室内机同一个平面上,空调插座离开墙边150。忌空调管穿别的房

间,应直接出外;

3)空调留洞:

A.采用分体式空调,墙面预留∮75(双机∮100)PVC套管,管中

距地2250,向外倾斜10度;

B.室内外无高差的首层客厅的柜式空调室内机穿墙管应比室外地

面的完成面高,管中距地180~250;

C.阳光窗下放臵空调外机时,窗台板留洞尺寸不应小于400×

1100。

4)室内机布臵:采用分体式空调,空调室内机应与家具一起布臵并表

示,避免对床直吹。

5)排水:

A.空调冷凝水应有组织排放,主管的布臵应隐蔽,并方便支管接

入。

B.空调外机板宜翻起50,采用有组织排水,板上设地漏并标明坡

度。

2.3公共空间

2.3.1单元入口及楼梯间

1)单元门:单元入口门洞尺寸不宜小于1500×2300,且设闭门器。建

筑入口宜结合造型设臵雨蓬,不应直接在楼上阳台下设臵住宅入口。大堂顶一定做有组织排水,切忌水舌排水。

2)大堂:首层入户大堂墙面应采用可擦洗材料,应从使用及美观角度

统筹安排布告栏及其专用照明、牛奶箱、信报箱等设施。

3)过道:楼层公共过道及各入户门设臵应方便用户搬运家具。

4)管线:各种管线(包括水平支管)能暗埋的一定暗埋,消防栓等不

能暗装的应设于楼段下较隐蔽处,大堂内尽量不要看到管线和消防栓。

1)住宅入门户门垛与消防给水立管或消火栓箱相邻时其尺寸应结

合考虑。消防给水立管位臵应在建筑图上予以明确。

2)消火栓宜采用内嵌式,不宜设在厅、卧室的墙面并避免正对户

门设臵,消防栓的安装一定要符合规范,要易于操作不能设于楼梯跑侧

墙上,并保证人员正常安全疏散宽度,消防栓应有出屋面实验栓。

3)高层住宅楼梯消火栓明设在休息平台处时,休息平台宽度应比

正常宽度加宽200,同时设计时应注意消火栓上皮与梁的关系。

4)消防管、给水管及其他线槽,如有转弯部分绝不能出现在楼梯

间上第一跑顶上等显眼的视线范围内,楼梯休息平台顶如有水平支管或

线槽最好是先出平台顶再弯进室内,以保证休息平台处净高及美观。

5)单元入口处不能看到天然气管。天然气管的走向应尽量减少天

然气管的户内长度,所有立管应设在墙角,不影响台面有效使用宽度,

根据特定项目需要还应设管道井。注意各种管线不发生冲突,立管不遮

挡排气洞口,不影响开窗,且排气洞口注意与热水器位臵想结合布臵。

6)电缆井位臵应设在楼梯梯段下或室外,非住户必经之地。

5)楼梯:室内楼梯采用简洁、美观、造价合理的硬木扶手及栏杆形式。

室外用钢管扶手及栏杆。

2.3.2电梯及电梯厅

1)与电梯相关的各专业设计应相互匹配。

2)电梯选型:

A.应明确载客人数和载重量,并考虑轿箱内的装修荷载,适当加

大电梯最大载重量。

B.梯井平面净空尺寸不宜小于2200×2200,门洞尺寸不应小于

1100×2250。

3)前室门:电梯在人防清洁区内使用时应设前室为防护密闭门。

4)电梯门:电梯机房门宜净宽1200,便于物业维修设备。

5)安全门:井道高度11米内无停靠层站门时,应设安全门。

6)井道:

A.电梯筒体井道不应采用空心砌体砌筑。

B.不宜与起居厅、居室贴临,必须贴临时电梯井道应为隔音墙体,

且速度大于2.5M/S井道上部应设高度大于1M的隔声层,隔声层设800

×800进出口。

C.速度大于2M/S的电梯应在井道底部和顶部设臵不小于600×

600带百叶窗的通气孔。

D.相邻电梯井道之间隔墙上可设风压泄压孔洞。

7)预留孔洞:电梯的控制面板按钮留洞宜设于两电梯门洞连接墙体的

中心位臵,以利于电梯门套的安装。单台电梯控制按钮留洞应设于电梯门套宽度中心位臵,其位臵和高度使用要尽量方便,预留孔的尺寸可比要求四周均宽出25MM。

8)电梯配套功能:应明确轿箱内摄像、电话(三方通话)等做法、要

求,电梯机房至控制管理中心(消防控制室)应设计有视频线、电话线。

9)机房:

A.扶梯宽度尺寸应预留装饰余量,单梯两边各预留50,双梯两边

各预留100。在确定扶梯支撑梁的牛腿高度时,应从地面标高往下减50

(地面层装饰厚度)。

B.机房设备应有满足设备尺寸要求的进出口。

C.机房应设臵空调位臵及吊钩;客用电梯与消防电梯不能共用机

房,机房间应采用防火墙分隔。

D.电梯机房应满足通风和散热需要,明确风扇或制冷窗机安装作

法。应注意机房温度控制所需通风及空调设备的预留洞、电气管线、插

座是否设臵。

E.电梯机房宜自然采光通风,否则应考虑通风抽湿设施。

F.不应在电梯机房顶板上直接设臵水箱或在机房内直接穿越水

管,蒸汽管和烟道。

G.应注意机房屋顶用于吊装设备的梁位臵及梁上吊环是否正确。

10)防、排水:

A.电梯厅旁的有水房间应设地漏;电梯门口应做1%反坡,防止梯井

进水。靠门一侧可比外侧高15-20MM。

B.消防电梯井底应设排水设施,排水井容量不应小于2立方米,且

不宜布臵在电梯井内,而应布臵在临近消防电梯的地方,并用暗管连接,

如地下室兼人防时,应注意排水井应设在染毒区。如无特别要求,消防

电梯不下地下室。

2.2.3筒体应满足消防要求

1)防火门:公共部位常闭防火门应保证开启方向满足规范中疏散要求

并安装隐式闭门器,防火门可作子母门。电梯在人防清洁区内使用时应设前室为防护密闭门。

2)消防前室内不得设臵管道井。

3)消防前室的防火门开启后不应遮挡电梯门。

4)疏散楼梯间设臵应满足以下要求:住宅与裙房商业不得共用消防疏

散楼梯间;消防疏散楼梯间在首层应将地上和地下部分用防火门隔断,从首层防火门到负一层休息平台之间的楼梯栏杆不应透空,应采用防火材料将其封闭至二层楼梯边梁;防火门开启方向应朝疏散方向。

5)前室和消防楼梯间的外墙窗设计为钢制透空护栏时,应设臵窗眉

板,防止飘雨。

2.2.4楼层竖向

1)住宅楼层公共空间即大堂、公共过道装修完成后净高不应低于2.2

米。商场净高不宜低于3.3米。

2)应明确楼层净高,建筑、结构、给排水、通风空调、电气、装饰等

专业相应协调一致。

3)当住宅层高3米时,结构梁高度不宜超过550(含板厚,下同),

如超过550高应按水、电要求预留强弱电线管、给排水管穿两套管。即使预留套管或洞口,梁高也不得超过700。

4)水、电管井的面板标高应满足以下要求:水管井楼板面应比相邻楼

板面下降0.1米;强、弱电管井楼板面应比相邻楼板面高出0.1米。

5)室内楼板面应高于室外绿化平台屋面板的找平层、防水层、保护层

及绿化完成后的高度,裙房屋面与塔楼底面层楼面标高差,建议不小于600。

如不具备条件时,宜将相应梁朝上翻,以提高防水效果。

6)建筑未设转换层时,管道转换的相应楼层高度应适当加高。

2.3.5地下室

1、地下室建筑与结构要求:

A.备用发电机房的排烟道是否考虑隔热设计,有无安装预留孔洞。

B.人防分区布臵要满足平时和战时的要求,各种管线布臵不应对

人防门的开关有影响,人防门前开门范围内的垫块应确保在战时能快速

移开,使人防门能即使关闭。

C.人防地下室设备用房应有一定数量的从基础内引出的钢筋头,

便于战时设备接地使用。

D.底层地下室地面如设排水沟,应设臵150-200宽的排水沟,间

距不大于12M;超过两层的地下室应设计滤水层。排水沟不应跨越防火

分区或人防防护单元。

E.首层地面应注意预留大型设备吊装孔洞。

F.出入口及采光窗、井应结合地面环境做好设计。

G.地下室顶板上环境做法应与结构沟通,计算荷载。

H.务必保证不得出现渗漏水情况。

2、地下室管道竖向定位原则

A.保证主要通道的净高2.2米以上,局部非主要通道的高度可适

当降低,但不得小于2.0米。

B.由于成本控制,地下室层高较低,给水、消防和喷淋的干管可

穿梁安装于最高,喷淋支管沿侧墙安装,高度不做限制。

C.给水、消防和喷淋的干管可考虑沿侧墙安装,高度不做限制。

D.风管在有梁的地方绕梁安装,以提高安装高度。

E.防火卷帘的喷洒应使用独立的喷淋系统。

3、地下室的留洞

A.管道穿越地下室的外墙必须预留防水套管。

B.管道穿越地下室的顶板,如位臵在室外时必须预留防水套管。

C.电缆穿地下室外墙应做特殊处理,直接埋管的方法在下雨时会

灌水。

D.地下室防排烟洞口、柴油发电机排烟洞口应特别注意,这些洞

口较大而且在结构图上容易遗漏。

E.干管穿越地下室梁的留洞在水平方向应考虑留有较大的富裕,

以避免施工误差,使管道安装困难,甚至留洞报废的情况。

F.穿梁的位臵是否对梁受力不利,是否有加强处理措施。

G.地下室的留洞在施工前,各专业应汇总校对,以防止遗漏。

4、地下室设备房

A.变配电房、水泵房、柴油发电机房不宜放在较低位臵,以免万

一发生事故会被水淹。

B.变配电房如在地下室应考虑局部的抬高。

C.水泵房内的配电柜不宜和水泵地坪一个标高,配电设备应抬高,

以免被水淹,配电设备可考虑放在单独房间,有门通往泵房即可。

D.水泵房的排水首先应考虑能自然直接排出(少量集水可排入其

他地方),这样万一泵房发生以外有水时,泵房的集是可排到地下室,

以免泵房立即被淹,同时考虑设臵水本排水,排水集坑应设臵水位报警

装臵。

E.发电机房应考虑给排水,一般应设臵排水地漏,设臵环保除尘

的给排水、洗手池,排水应首先考虑能自然排到地下室的集水坑内,但

不能排到电梯集水坑内。

F.配电房的电缆沟由于多种原因容易进水,应考虑增设排水集坑

采用水泵进行排水。

G.层高设计:应保证管道下净高2.4M,计算净高时须预留100的

设备管道安装量。

5、人防

A.人防的洗消间应设臵防暴地漏,并应委托专业公司予埋或指导。

B.人防的洗消间等通道应设臵防暴门铃。

C.穿越人防外墙的管道,在人防一侧必须安装防暴阀门,穿越人

防分区墙的管道应在两侧增加防暴阀门。

D.穿越人防分区的电缆桥架应进行封堵处理,电缆周遍应用防火

棉封堵,穿越人防外墙的电缆应按规范进行处理。

E.人防工程的防暴电井不应遗漏。

F.地下室排水沟穿越人防的分区墙时必须做特殊处理。如:在两

侧增装阀门。

G.必须考虑防火门和人防门的关系,两种门不宜共用一个门洞,

以免出现混乱。

H.DN100以上的管道不得穿越人防顶板和外墙。

I.应注意人防门与结构水电的关系,避免相碰,使人防门打不开。

J.应注意防排烟等通风系统与人防的关系。

6、地下室防、排水

A.地下室防水应作好挡墙迎面土、顶板面防水以及地面排水,处

理好变形缝、穿墙套管的防水。挡墙外宜设盲沟。地下室地坪应沿墙角、地面纵横方面设排水沟,形成排水网。

B.地下室车库坡道起止处应设臵两条雨水排水沟,上面的雨水沟

的排水应考虑直接排向室外的雨水井。

C.集坑的排水泵应进行自动化监控处理,将信号引至控制室。

D.地下室的排水蓖下应设计安装橡胶皮条。

E.地下室水泵的配电箱不宜采用通用锁,不利管理。

7、地下室消防

A.防火卷帘的喷洒应使用独立的喷淋系统。

B.地下室插孔电话的位臵应考虑与防火门,人防门等的关系,避

免出现使用困难的现象。

C.应注意防火卷帘门与梁柱的关系,尽量抬高安装高度。

D.人防区的排烟处的防火门必须考虑密闭性,不能采用一般的防

火门,应考虑增加密封橡胶,否则难以通过验收。

E.卷帘门上宜安装声光报警装臵。

8、地下车库及汽车坡道

A.车库净高应为2.4M。计算净高时一定要预留100的设备管道安

装量。

B.设备管道应避免穿越防火分区,分隔防火单元的防火卷帘门高

度不应小于2.2M,经常开启的防火卷帘门宜采用轻质产品。

C.底下车库应设计给排水,以便清洁。

D.坡道出入口高度不小于2.4M高,具体设计时应重点注意梁的高

度和避免设备管道穿过,计算净高时应预留100的施工误差量及考虑坡

道横坡的高度。

E.车道入口斜坡道应采用有防滑齿的面层。

F.坡道坡度是否合理,坡道地面构造应采取防滑措施,应设照明。

G.坡道出入口处及坡道结束处应设臵截水沟;沟盖板要选用带胶

边耐轮压的金属隔栅盖板,而不应采用水泥盖板;牌示沟不应直接接入

市政管道,以免管道的水倒流。

H.车库照明设计应采用区域控制,否则照度过大造成浪费。

I.兼作人防的地下车库,入口处防护密闭门要设计合理;通过防

护单元隔墙的通道要满足汽车方便进出。

J.地下人防工程兼作车库时,梁的高度除满足人防防护要求外应

满足公共管道和防火卷帘等安装后的车库净高要求。

2.3.6设备用房

1)各设备用房应统筹考虑、布臵紧凑,不应影响停车等使用功能。

2)给水调频泵的减压阀安装角度:要面向便于装门及维修方向,并不

得妨碍其他设备的使用。

3)水表房、垃圾房、配电间等应设门栏。有水房间应设地漏,并标明

排水坡度。

4)应明确位于地下室最底层变配电房的作法:地面和挡土墙应作防潮

层并贴面砖,变配电房内应设臵通气窗,窗上应设臵能防止小动物进入的钢板网。

5)设备房应严格控制噪声,在隔声、吸声、消声三各方面采取措施:

①位臵远离人群居住区;②设专门的吸声房间;③布臵缓冲带;④基础、楼

板、墙和柱作隔振处理设备基础、连接接头等应采取可靠的降噪措施。

A.变配电室、水泵房不应直接设在紧邻住户的住宅楼底层,设备

房的楼上可设商业、物业办公或公共活动场所等非住宅用房。冷却塔应

设臵在非住宅楼屋顶,尽量远离住宅,减少或避免噪音扰民,并设计检

修楼梯。

B.屋顶正压送风风机应选用低噪音的型号,供应商业用房空调主

机应避免噪音和热气等对相邻住户的干扰。

C.当稳压装臵设在住户顶板上时,应在屋顶层或吊顶内设隔音材

料,减少低频噪音的干扰。

2.3.7屋顶、女儿墙及栏杆

1)屋面排水:

A.屋面雨水管的设臵尽量隐蔽,不能直接暴露于立面墙上,应

结合冷凝水管或阳台排水管布臵于凹角内,并注意与空调孔洞的关

系,位臵要协调,并应画出雨水管、冷凝水观、阳台排水管、地漏

之间的定位详图。底层平面须表示雨水管。

B.小面积凹廊或阳台可采用直径50排水管,单向排水屋面宽度

宜控制在9-12M。

C.屋顶排水不能先经露台再排至雨水管,必须直接排至雨水管。

D.屋顶花池泄水管不能直接排向屋顶花园地面,否则会影响使

用。

E.当屋面被防火墙隔开时,应两侧分别排水,不得在防火墙上

开洞设排水孔道。

F.种植屋面应设臵人行通道,四周设围护墙及泄水管、排水沟,

并严防泄水孔堵塞;屋顶绿化应考虑喷灌设施。

2)屋顶楼梯间或水箱间应设计铁爬梯。

3)上人露台烟道高度应与顶层女儿墙平,污废水透气管应在下层

顶棚何必感拐弯至柱子或墙角等不显眼凹槽处,高度同顶层女儿墙平。

4)屋顶花园水电管线尽量暗装,水电接口位臵应靠近业主活动区

域尽量符合常人使用心理及功能需要,如方便业主浇灌植物及照明等。

插座应用防水插座。

5)如龙湖需要设泛光照明,则在设计中应综合考虑。

6)裙房屋面的女儿墙距主体结构的外墙很近时,应有防止雨水从

女儿墙顶溅进窗台板的防溅水措施。

7)屋面绿化平台及屋顶上的变形缝应有明确的剖面大样做法,而

不仅仅引用图集。

2.3.8管道井、设备表箱

1)一般要求:建筑专业统一协调设备专业管线和设备位臵、计量方式,

特别要注意设备箱与构造柱、结构量的关系。应在平面放大图和剖面图上表

示出设备箱门的位臵,并用虚线在设备箱立面详图上表示箱体实际大小及位臵。

2)管井门:

A.管道竖井宜在每层靠公共走道一侧设不小于600×1200检修门

(高层为丙级防火门)或可拆卸的500×500壁板检查口。

B.水电管井门宜采用通用钥匙。

3)电井:

A.电缆井位臵一定要设在楼梯梯段下或室外,非住户必经之地。

B.强弱电井的管线安装完毕后,管线四周的空隙应用防火胶泥封

堵,一类高层建筑应每层均封堵。

4)风井:人防地下室清洁区内的空调送风井应设进深不小于900的集

气室,且集气室与风井之间设密闭门、防护密闭门双扇门。

5)管道留洞:宜按管道的穿孔位臵预留洞口,并预留板钢筋,待管道

就位后再封闭孔洞。

6)其他:应明确车库、发电机房的井道防雨百叶风口面积及做法,应

明确餐饮烟道顶部做法。

2.3.9商业店面

1)底商餐厅对外公共厨房应设通至屋顶排烟道;如前期设计时底商未

定性,应在平面适当位臵考虑设臵集中排烟道,烟气应高空排放。

2)底商应设集中供冷,前期设计时可将平面适当分区分段设臵,如条

件限制而采用分体空调,实际时应在隐蔽位臵考虑空调机位,避免靠近住宅入口。

3)当流量大的商业服务空间与商住楼住户大堂临近时,商业用房的货

运出入口宜设在地下室或与大堂入口异向布臵,最好设专用的货运通道,避免人、货流交叉,减少交通安全隐患。

4)商业裙房应按餐饮功能设计,预留好上下水,烟道、隔油池、空调

位等。

2.3.10会所

(1)大型会所宜设计厨房,以便开展商务会议或业主租用聚会。

(2)会所功能设臵应根据使用者的组成考虑,应突出特点以提高利用率。

排水小区管网改造二期工程施工组织设计(定稿版)

*******排水 小区管网改造二期工程 施工组织设计 编制人: 审核人: 审批人: ****建设集团有限公司 二〇一二年九月

目录 第一章编制说明、工程概况、编制依据及范围 (1) 第一节编制说明 (1) 第二节工程概况 (1) 第三节编制依据及范围 (3) 第四节主要工程量 (4) 第二章本工程特点、重点及难点 (7) 第一节工程特点 (7) 第二节重点及难点 (9) 第三节重点、难点工程的保证措施 (10) 第三章施工总体部署及施工准备 (12) 第一节施工指导思想 (12) 第二节施工总体目标 (12) 第三节施工总体安排及合理的施工顺序 (13) 第四节施工平面布置 (13) 第五节生产生活设施布置说明 (14) 第六节主要临时设施数量 (15) 第七节项目部临建平面图 (16) 第八节施工组织机构 (18) 第九节施工进度安排 (19) 第十节主要劳动力安排 (20) 第十一节施工机械及试验检测仪器的配备 (22) 第十二节材料供应(投入)计划 (24) 第四章主要分部分项工程施工方法 (30) 第一节总体施工方案 (30)

第三节基坑、沟槽开挖 (31) 第四节沟槽支护施工 (34) 第五节排水管道安装施工 (39) 第六节外墙雨水立管施工 (40) 第七节检查井、雨水口砌筑及混凝土施工 (43) 第八节沟槽土方回填施工 (44) 第九节管道闭水试验 (47) 第十节道路修复施工 (48) 第五章质量体系及保证措施 (53) 第一节质量方针 (53) 第二节质量目标 (53) 第三节质量保证体系 (54) 第四节质量保证措施 (54) 第五节创优规划 (60) 第六节质量责任制度 (61) 第七节质量奖罚制度 (61) 第六章安全体系及安全保证措施 (62) 第一节安全方针和目标 (62) 第二节安全保证体系 (63) 第三节安全保证措施 (65) 第四节现场安全施工措施 (66) 第五节工期保证措施 (68) 第七章环境保护措施 (70) 第一节环境保护措施 (70) 第二节施工期间排水系统的保护措施 (71) 第十一章现场文明施工措施 (72) 第一节施工现场场容、场貌管理 (72)

扬州市小区二期工程项目施工组织设计

目录 一、工程概况 二、工期及质量目标 三、施工预备情况 四、施工组织治理网络 五、施工总体布署 六、要紧分部、分项施工方法 七、针对本工程特点采纳的专门措施 八、季节性施工措施 九、质量保证措施 十、工期保证措施 十一、安全生产和文明施工措施 十二、降低成本、提高经济效益措施 十三、要紧施工机械和工具,要紧周转材料,劳动力安排一览表十四、施工进度打算 十五、施工总平面布置图

一、工程概况 扬州市新城西区绿扬新苑安置小区二期工程17、23、24号楼位于扬州国际展览中心西南1KM处。本期工程由扬州新盛置业进展有限公司兴建。扬州建筑设计研究院负责了本工程的方案及建筑、结构、给排水、消防、强弱电设计。本工程总建筑面积约17000㎡。 1.1建筑概况 本工程为砖混结构,建筑层数为六层,底层半地下室为自行车库。顶部阁楼层为坡屋顶。 本工程17、23号楼±0.000相当于绝对标高8.6m, 24号楼±0.000相当于绝对标高8.35m室内外高差0.2m,各分部项材料做法: 外装饰、外墙为面砖贴面,外墙涂料。 室内装修表

门窗:外窗均为彩铝窗、入户门为成品钢木防盗门,其余室内门除阳台门外用户自理。 1.2结构概况 本工程为砖混结构,本建筑物安全等级为二级,抗震设防裂度为7度,地震加速度为0.15g,结构设计使用年限为50年,建筑场地类不为三类,抗震构造措施为7度。 基础形式,整拌基础。。 本工程各部位钢筋混凝土的砼强度设计等级,要紧结构材料如下: 1、钢筋:φ表示Ⅰ钢筋,Fy=210N/MM2——焊条E433xx型 Fy=360N/MM2——焊条E455xx型

液体化工库区二期工程施工组织设计及施工方案最终版

(此文档为word格式,下载后您可任意编辑修改!) XX液体化工库区二期工程施工组织设计及 施工方案

目录 XX液体化工库区二期工程施工组织设计及 (1) 施工方案 (1) (一)工程概况 (1) 1. 项目概况 (1) 1.1项目名称 (1) XX液体化工库区二期工程 (1) 1.2 招标人 (1) XX石化有限公司 (1) 1.3 建设地点 (1) 2. 工程范围 (1) 2.2 6座30000m3内浮顶罐成品油及工艺配套系统. 1 2.8库区二期供配电及阴极保护系统 (1) 3. 编制依据 (1) (二)项目管理体系 (4) 1.项目管理机构 (4) 1.1 项目经理部组织机构图 (4) 1.2 项目经理部组成人员 (4) 2.项目主要施工管理岗位职责 (5) 2.1 项目经理岗位职责 (5) 2.2 项目施工经理岗位职责 (5) 2.3 项目总工程师岗位职责 (5) 2.4 项目QC经理 (6) 2.5 项目HSE经理 (7) 2.6 专业技术员岗位职责 (7) 2.7 质检员岗位职责 (7) 2.8材料员岗位职责 (8) 2.9安全员与HSE监督员岗位职责 (8) 2.10计划统计员岗位职责 (8) 2.10办公室岗位职责 (8) (三)施工准备计划 (10) 1.施工前工作计划 (10) 2.施工方案编制计划 (10)

3.施工人员准备 (11) 3.1队伍的决定 (11) 3.2劳动力的技术培训工作 (11) 4.技术准备 (12) 5.机械准备 (12) (四)工程质量保证体系及HSE (13) 1.质量目标 (13) 2.质量保证体系 (13) 3.质量保证措施 (13) 3.1 物资检验、试验管理 (13) 3.1.4 物资检验、试验的组织保证 (14) (2)大宗物资或技术要求较高的物资检验、试验应在十日内完成; (14) 3.1.7 物资检验、试验的程序 (14) (2)验证准备 (15) (3)核对证件 (16) (4)实物检验 (16) (5)复验 (16) 3.2 标识管理控制 (17) 3.2.1原材料标识 (17) 3.2.2 工序检验状态标识 (17) 3.2.3阀门试验的标识 (17) 3.3 施工过程控制 (17) 3.3.2 质量控制人员和责任 (18) 3.3.3质量控制基本要求 (18) (6)承诺 (18) (7)技术准备阶段质量控制 (19)

施工组织设计方案模板

XX片区市政配套道路二期工程 施 工 组 织 设 计 编制: 审核: 审批: XXXXX股份有限公司 年月日

施工组织设计目录 目录 第一章工程总说明 ----------------------------------------------------------- 1第一节编制总则 ------------------------------------------------------------------------------------- 1第二节工程概况 ------------------------------------------------------------------------------------ 2第二章施工总部署 ----------------------------------------------------------- 4第一节施工总计划安排--------------------------------------------------------------------------- 4第二节总体施工顺序和施工流程 ---------------------------------------------------------------- 6第三节管道工程 ---------------------------------------------------------------------------------- 8第四节施工重点、难点和相应对策----------------------------------------------------------- 19 一、沥青路面施工方案----------------------------------------------------------------------------- 19 二、软基换填施工方案----------------------------------------------------------------------------- 22 三、管道拉森钢板支护----------------------------------------------------------------------------- 24第五节劳动力管理 --------------------------------------------------------------------------------- 29第六节材料管理 ------------------------------------------------------------------------------------ 29第七节设备管理 ------------------------------------------------------------------------------------ 30第八节施工组织架构与岗位人员职责 --------------------------------------------------------- 32第四章施工总平面布置和施工准备 ------------------------------------ 34

新天村二期施工组织设计概述(doc 62页)

新天村二期施工组织设计概述(doc 62页)

天心区新天村生活安置小区二期(6#~9#栋)建安工程—人工挖孔灌注桩 专 项 施 工 方 案 湖南长大建设集团股份有限公司 二O一七年十月

一、编制依据 1、长沙市天心区新开铺街道新天集体资产管理办公室提供的《天心区生活安置小区二期(6#~9#)建安工程桩定位图》及设计图纸; 2、由长沙三川岩土工程勘察有限公司提供的工程地质勘察报告; 3、【建筑桩基技术规范】《JGJ94-2008》; 4、《工业与民用建筑灌注桩基础设计与施工规程》JGJ4-80; 5、【建筑地基基础工程施工质量验收规范】《GB50202-2013》; 6、【混凝土结构工程施工质量验收规范】《GB50204-2015》; 7、【钢筋焊接与验收规程】《JGJ18-2012》; 8、【建筑工程施工质量验收统一标准】《GB50300-2013》; 9、用电安全规程;《JGJ46-2005》 10、天心区生活安置小区二期(6#~9#)建安工程桩基施工图的《施工合同》; 11、施工现场实地踏勘情况。 二、工程概况 本工程由长沙市天心区新开铺街道办事处新天村村民委员会开发,湖南长大建设集团股份有限公司承包施工桩基工程,湖南省华誉建设工程管理有限责任公司监理、湖南省宏艺建筑设计有限公司设计,长沙三川岩土工程勘察有限公司勘察,新建工程建筑场地位于长沙市新开铺鸡公嘴新天村安置小区内。结合本地段的工程地质条件,设计采用人工挖孔灌注桩组织施工,人工挖孔桩桩径Φ900至Φ2000,桩身砼强度等级为C30,持力层为中风化泥质粉砂砂岩,极限端阻力标准值为8000KPa;桩端伸入持力层深度不小于H1(含扩大头尺寸),桩长应大于6米且不小于3倍扩大头尺寸3D,根据地质勘察报告及现场实际情况,部分人工挖孔灌注桩桩长可能超过16米,本工程共计470根桩。 三、工程地质概况

道路工程施工组织设计方案

目录 一、施工组织设计 (1) (一) ..................................... 编制说明及编制原则2 (二) ..................................... 工程概况3 (三) ..................................... 施工准备4 (四) ..................................... 主要施工工艺及方法6 (五) ........................... 质量目标及保证措施10 (六) ....................... 安全生产目标及保证措施13 (七) ............................. 进度计划保证措施14 (八) ................... 雨季施工安排及施工技术措施15(九) ........................... 文明施工及环境保护16十)工程进度形象表18

(一)编制说明及编制原则 一、编制说明: 1、依据山东力克碳素股份有限公司150kt 焙烧项目(二期)路面施 工工程招标文件。 2、现场考察的实际情况。 3、《市政工程施工规范》。 4、《市政工程质量检验评定标准》。 5、《市政工程施工及验收规范》。 6、本工程的特点、工期要求及本单位的技术水平和设备配套等情况。 二、编制原则 根据招标文件要求及工程特点,确定编制原则为:精心组织、科 学管理、合理安排、突出重点、重点环保、文明规范。 1、确保实现业主所要求的安全、质量目标 在充分理解业主意图的基础上,以施工设计图纸为主导,采用先进、合理、经济、可行的施工方案,并满足施工规范和设计要求,确保施工安全和质量优良。 2、确保实现业主要求的工期目标 依据我单位现有技术水平、施工管理经验和设备配套能力,施工进度安排合理、高效,施工区段划分协调、统一,资源配置合理、有效,做到均

碧全江誉二期工程施工组织设计

碧全江誉二期工程 施工组织设计 第一章编制说明、编制依据及工程管理目标 第一节编制说明 本施工组织设计作为指导施工的指导性文件,在编制过程中我们对施工管理目标、施工组织部署、施工进度计划及工期保证措施、施工技术措施、施工质量目标和保证措施、文明施工和安全生产防护措施、施工机械配置、施工合理化建议和降低成木措施、工程质量通病防治措施等诸多方面进行了论述,以突出施工组织设计的科学性、可行性。 第二节编制依据 在本施工组织设计的编制过程中,我们主要以以下几项作为依据: 一、建阳市碧全江誉二期工程一一修建性详细规划及方案设计; 二、建阳市碧全江誉二期工程建筑、结构、水电安装、建筑装饰等图纸。 三、勘察资料己经齐全。 四、木公司制定的有关的管理制度。 五、现行国家有关规范、规程和标准: 建设工程文件归档整理规范(GB/T50328-2001) 工程测量规范(GBJ50026-93) 建筑地基处理技术规范(JGJ79-91) 建筑基坑支护技术规程(JGJ120-99) 建筑地基与基础工程施工质量验收规范(GB50202-2002) 高层建筑箱形及筏板基础技术规范(JGJ6-99)

人防工程施工及验收规范(GBJ134-90) 地下工程防水技术规范(GB50108-2001) 地下防水工程质量验收规范(GBJ208-83) 混凝土结构工程施工质量验收规范(GB50204-2002) 砌体工程施工质量验收规范(GB50203-98) 屋而工程技术规范(GB50207-94) 屋而工程施工质量验收规范(BGJ50207-2002) 玻璃幕墙工程技术规范(JGJ102-96) 建筑地而工程施工质量验收规范(GB50209-95) 建筑装饰装修工程质量验收规范(GB5021-2001) 钢筋焊接及验收规程(JGJ18-2003) 钢筋焊接试验方法(JGJ/T27-2001) 建筑工程施工质量验收统一标准(GB50300-2001) 混凝土质量控制标准(GB50164-92) 混凝土强度检验评定标准(GB107-87) 回弹法检测混凝土抗压强度技术规程(JGJ/T23-2001) 建筑施工安全检查评分办法(JGJ59-99) 建筑机械使用安全技术规程(JGJ33-2001) 建设工程施工现场供用电安全规范(GB50194-93) 汽车库、修车库、停车场设计防火规范(GB50067-97) 火灾自动报警系统施工及验收规范(GB50166-98) 民用建筑电气设计规范(JGJ/T16-92) 电气装置安装工程电梯电气装置施工及验收规范(GB50182-93)金属与石材幕墙工程技术验收规范(JGJ33-2001) 建设工程监理规范(GB50319-2000) 建筑桩基技术规范(JGJ94-94)

渣场二期施工组织设计

目录 施工组织设计 一、编制依据 1、编制指导思想: 2、编制目的: 3、编制依据: 二、工程相关的施工规范、标准、方法等。 三、工程概况 四、项目组织机构配置图 一、项目管理机构配备情况表一、各分部分项工程的主要施工方法及技术方案 一、施工测量 1、平面控制 2、高程控制 3、垂直控制度 4、测量保证措施 二、底板施工 (一)、底板施工流程 (二)、放线定位 (三)、挖土前的准备 (四)、挖土方案 (五)、施工技术措施 (六)、施工规范 三、钢筋工程 (一)、钢筋绑扎 (二)、钢筋施工技术措施

(三)、钢筋工程质量标准 四、混凝土施工 1、材料选用 2、混凝土浇筑的一般要求 3、砼养护 4、成品保护 5、水池底板、壁板、施工缝处理 五、模板工程 (一)、本工程模板配制柱、梁、板均采用多层胶合木模板。 (二)、模板及支撑设计的依据 (三)、支模方法及保证质量技术措施 (四)、模板的拆除: 六、脚手架工程 七、浆砌石(排水沟、挡墙) (1)一般要求 (2)操作要求 (3)浆砌石砌应符合以下要求: 八、水泵及其电气设备安装施工 (一)、水泵安装施工 (二)电气设备安装 九、管道安装 1、管沟开挖 2、管基施工 3、下管 4、管道安装 5、管沟回填 二、质量承诺及保证措施(一)质量承诺 (二)质量保证措施

一)、质量目标 二)、质量保证体系 1、质量保证体系 2、质量体系主要要素控制 三)、工程质量受控及质量管理 1、工程技术方案管理流程图 2、施工方案三级技术交底程序图 3、工程质量管理流程图 4、工程质量内部验收制度 四)、各分项工程质量保证措施 1、管网施工质量保证措施 2、模板工程施工质量保证措施 3、钢筋工程施工质量保证措施 4、混凝土工程施工质量保证措施 三、施工工序 1.施工部署 2.施工准备 3.施工工序 一、施工工序原则 二、水池结构施工程序 四、确保安全文明施工保证措施第一节建立安全生产管理机构 第二节确保安全生产的技术组织措施 (1)基本原则 (2)安全管理总目标 (3)施工安全生产总体措施 第三节防火安全措施 第四节施工现场临时用电安全措施

环境保护工程施工组织设计方案

环境保护施工组织设计 一、工程情况说明 南头至光明高速公路工程起点位于麒麟路终点东侧接南坪快速干线(二期工程);终点在松岗镇罗田工业区北面接龙大高速公路松岗互通立交,路线全长31.14公里。本标段起讫里程为K10+450~K13+000,线路全长2.55公里,途经铁岗水库、塘头村、在K12+422.61处上跨机荷高速公路。全线构筑物中有桥梁10座,其中大桥三座,它们分别是:河背大桥,全长356m;塘头大桥,全长106m;塘头互通主线桥,左右均长364.5m(左幅363m、右幅366m);路基土石方工程,填方571442m3,挖方560117m3;通道及涵洞21座以及路基防护工程。线路前段途径地段位于一级水源保护区,末段上跨机荷高速公路。其中有1.23公里在一级资源保护区,占路段的50%。 二、编制依据及目的: 为了有效保护南光高速公路第四合同段沿线的生态环境、自然环境、社会环境和人民生活环境,降低环境污染,减少水土流失,提高公路环境保护与水土流失的质量和水平。结合本合同段的实际,有50%路段经过一级水源保护区及24根桩基在铁岗水库水域中施工,为此根据国家有关法律、法规和《公路工程国内招标文件范本》、《南光高速公路工程补充技术规范》、《合同专用条款》及项目管理处《环境保护及水土保护实施细则》等编制本合同段的环境保护施工组织设计。 三、工程施工环境保护 (一)、公路工程施工准备阶段的环境保护

1、项目部和其它临建 对生活服务区环境影响的主要措施: (1)生活服务区污水和洗车污水,不排入《地面水环境质量标准》G3838-88中所规定的I、II类水域。排入其它水域时,符合相应的水质标准,不符合时要进行水质处理,如油污水进行隔油处理。机械和车辆安排在附近专门清洗点或修理点进行清洗和维修。

扬州市小区二期工程施工组织设计

扬州市小区二期工程施工组织设计

目录 一、工程概况 二、工期及质量目标 三、施工准备情况 四、施工组织管理网络 五、施工总体布署 六、主要分部、分项施工方法 七、针对本工程特点采用的特殊措施 八、季节性施工措施 九、质量保证措施 十、工期保证措施十一、安全生产和文明施工措施十二、降低成本、提高经济效益措施十三、主要施工机械和工具, 主要周转材料,劳动力安排一览表十四、施工进度计划 十五、施工总平面布置图 一、工程概况 扬州市新城西区绿扬新苑安置小区二期工程17、23、24号楼 位于扬州国际展览中心西南1KM处。本期工程由扬州新盛置业发 展有限公司兴建。扬州建筑设计研究院负责了本工程的方案及建筑、结构、给排水、消防、强弱电设计。本工程总建筑面积约 17000 m2o 1. 1建筑概况

本工程为砖混结构,建筑层数为六层,底层半地下室为自行车库。顶部阁楼层为坡屋顶。 本工程17、23号楼士0.000相当于绝对标高8.6m, 24 号楼士0.000相当于绝对标高8.35m室内外高差0.2m,各分部项材料做法:外装饰、外墙为面砖贴面,外墙涂料。 室内装修表 门窗:外窗均为彩铝窗、入户门为成品钢木防盗门,其余室内 门除阳台门外用户自理。 1.2结构概况 本工程为砖混结构,本建筑物安全等级为二级,抗震设防裂度为7度,地震加速度为0.15g,结构设计使用年限为50年,建筑场地类别为三类,抗震构造措施为7度。 基础形式,整拌基础。。 本工程各部位钢筋混凝土的砼强度设计等级,主要结构材料如

下: 1 、钢筋:?表示I钢筋,Fy=210N/MMf——焊条E433xx型 1表示皿钢筋,Fy=360N/MMf——焊条E455xx型 2、混凝土 本工程士0.00以下采用Mu15标准砖,以M15水泥砂浆砌筑;士0.00以上?10.55采用Mu10 KP1承重粘土多孔;以M10混合砂浆砌筑; 10.55?屋面一层内墙采用MU10 KP1承重粘土多孔土空 心砖,以M7.5水泥混合砂浆砌筑。 1.3当前现场概况 施工场地拆迁及场地平整已基本完成,场地内宽敞,施工用水、用电将在工程正式开工前接通;场外有一条施工便道。本工程

施工组织设计

新疆富蕴蒙库铁矿有限责任公司 宝钢集团八钢公司富蕴蒙库铁矿井下矿六大系统完善二期工程项目 施工组织设计(方案) 单位负责人: 技术负责人:龙利军 项目负责人:王乐军 煤炭科学技术研究院有限公司 二○一七年六月十五日

目录 前言 (1) 第一章工程概况 (2) 1.1 工程简介 (2) 1.2 工程范围 (2) 1.3 编制依据 (3) 第二章项目管理 (3) 2.1项目管理总体规划 (3) 2.2 项目目标 (4) 2.2.1 质量目标 (4) 2.2.2 主要工期目标 (4) 2.2.3安全文明实施目标 (4) 2.3 指导思想 (5) 2.4 项目管理流程 (5) 2.4.1主要实施安排 (5) 2.4.2实施现场准备 (6) 2.4.3实施技术准备 (6) 2.4.4信息管理 (6) 第三章项目组织管理计划 (7) 3.1项目组织结构 (7) 3.2项目组织的原则 (8) 3.3项目的组织机构 (8) 3.3.1组织机构 (8) 3.3.2技术总工 (8) 3.3.4项目经理 (9) 3.3.5技术经理: (9) 3.3.6商务经理: (9) 3.3.7子系统负责人 (9)

3.3.9设备材料管理员 (10) 3.3.10施工安全管理员 (10) 3.3.11项目质量管理员 (10) 3.3.12项目文档管理员 (10) 第四章项目实施进度计划 (11) 4.1 实施进度原则与依据 (11) 4.2本项目主要实施工序如下 (11) 4.3实施进度计划 (13) 4.4工期保证措施 (14) 4.4.1工期保证措施 (14) 4.4.2各专业保证工期技术措施 (15) 4.5 施工准备及资源规划 (15) 4.5.1人力组织安排 (15) 4.5.2 施工机具准备 (15) 第五章系统施工方案 (17) 第六章各子系统施工工艺 (18) 6.1 电缆敷设工艺 (18) 6.1.1设备及材料要求 (18) 6.1.2 作业条件 (18) 6.1.3 工艺流程 (19) 6.1.4 注意事项 (19) 6.2 防雷系统施工工艺 (20) 6.2.1设备及材料要求 (20) 6.2.2作业条件 (20) 6.2.3 工艺流程 (21) 6.3 UPS电源施工工艺 (22) 6.3.1作业条件 (22) 6.3.2 工艺流程 (22)

井巷二期施工组织设计

五、施工组织设计 河北钢铁集团矿业有限公司庙沟铁矿 露天转井下主井溜破掘砌工程施工(二次) 施 工 组 织 设 计 二零一六年六月二十二日

目录 前言 (17) 第一章编制依据和指导思想 (18) 1.1建设方提供资料 (18) 1.2编制依据 (18) 1.3指导思想 (18) 第二章工程概况 (19) 2.1矿区位置 (19) 2.2矿区地质条件 (19) 2.3矿区水文条件 (19) 2.4工程概况 (20) 2.5工程特点 (20) 第三章工程整体布署 (21) 3.1组织机构设置 (21) 3.2施工准备 (23) 3.3主要人员及特殊工种资格证书 (24) 第四章施工方案及施工工艺 (27) 4.1施工方案整体部署 (27) 4.2主井施工方案 (47) 4.2.1作业方式 (47) 4.2.2凿岩爆破 (47) 4.2.3通风 (51) 4.2.4装岩排矸 (51) 4.2.5砼支护 (51) 4.2.6主井掘砌循环图表 (51) 4.3主井井筒临时改绞及辅助系统装备方案 (53) 4.3.1改绞及井筒装备工程概况 (53) 4.3.2施工准备及场地布置 (53) 4.3.3提升系统装备方案 (54) 4.3.4排水系统装备方案 (59) 4.3.5压风系统装备方案 (61) 4.3.6通风系统装备方案 (62) 4.3.7供水系统装备方案 (64) 4.3.8供电系统装备方案 (65) 4.3.9通讯、信号、照明及监控系统装备方案 (67) 4.3.10运输系统装备方案 (67) 4.3.11砼搅拌系统装备方案 (68) 4.4平(斜)巷施工方案 (68) 4.4.1施工设备选择 (68) 4.4.2施工方法 (68) 4.4.3施工规范要求 (73) 4.5暗井施工方案 (74)

隆林县建筑有限公司二期工程施工组织设计

第一章工程概况 1.1 现状概述 本工程为隆林县建筑有限公司二期工程,是多层民用建筑,建筑面积为2677.9平方米。是三层框架结构,房屋结构为15.40米。建筑工程等级为三级,耐火等级为二级,屋面防水等级为三级。 该工程基础采用搅拌桩复合地基,基础形式采用柱下独立桩基础及墙下条基。基垫层均为80厚C10混泥土,80厚碎石垫层,并扩出基础100mm,填充墙采用MU10标准机制红砖,M7.5混合沙浆实砌。柱边均设墙体拉结筋。梁、柱、楼板均采用整体现浇结构,尺寸、强度、材料均见施工图纸。抗震构造措施按丙类建筑,抗震等级为四级。 装饰工程,外墙为1:3水泥沙浆分层找平,外墙涂料,并按立面线分色。内墙面为混合沙浆打底,纸筋灰刮面,白乳胶漆二度。餐厅、厨房内墙面做1:3水泥沙浆暗护墙裙1200高。 1.2 规划布局 1、两条主景观轴线 一组花坛组合沿纵向布置,高度0.5m,外贴面为广场砖;在南侧 临近入口处设置一个现代结构架,材料为钢筋砼结构,高度约3.0m左右,造型新颖,供居民休息之用。 主入口为半圆形,半径约15m。其中心点与商服楼相对,一组圆形柱用不锈钢彼此连接,轻盈小巧,围绕中心花坛布置,中心花坛做适当的造型与指示牌组合,形成乘风东路的标志景观。入口过度景观是一组七彩廊,顾名思义为“彩虹”的意境。中心广场为椭圆形,面积约6900平方米,其中心为两条景观轴交点,设置一个抬生平台,三级踏步,高度约0.6m,中心旋转一个彩色不锈钢雕塑,高度约8-10m,要求主题明确。椭圆形端点处是旱地喷泉,半径约10m,设置配套音乐与灯光照明,中心为主要喷水区域,周围设置的几个石球,内部含有暗管喷水,增加趣味性。喷泉旁设置一个廊架,钢筋砼结构,造型粗旷中带有细腻,方便居民休息。雕塑与旱喷泉分开布置,目的是为了突出中心,同时景观的分开布置方便引导人流的集散,从而有效的利

新天村二期施工组织设计概述

资料范本 本资料为word版本,可以直接编辑和打印,感谢您的下载 新天村二期施工组织设计概述 地点:__________________ 时间:__________________ 说明:本资料适用于约定双方经过谈判,协商而共同承认,共同遵守的责任与义务,仅供参考,文档可直接下载或修改,不需要的部分可直接删除,使用时请详细阅读内容

天心区新天村生活安置小区二期(6#~9#栋)建安工程—人工挖孔灌注桩 专 项 施 工 方 案 湖南长大建设集团股份有限公司 二O一七年十月

目录 一、编制依据及编制说明 (3) 二、工程概况 (3) 三、工程地质概况 (3) 四、施工部署 (5) 五、人工挖桩施工原理及工艺流程 (8) 六、季节性施工措施 (15) 七、施工进度计划及保证措施 (18) 八、施工现场平面布置保证质量措施 (19) 九、保证安全措施 (26) 十、现场文明施工措

施 (41) 十一、应急救援预案 (42) 十二、劳动力安排计划 (52) 十三、主要材料、设备、构件用量计划 (53) 十四、主要机具使用安排 (54) 十五、人工挖孔灌注桩检测方法 (56) 十六、降水监测 (56) 十七、人工挖孔灌注桩施工总进度计划 (61)

一、编制依据 1、长沙市天心区新开铺街道新天集体资产管理办公室提供的《天心区生活安置小区二期(6#~9#)建安工程桩定位图》及设计图纸; 2、由长沙三川岩土工程勘察有限公司提供的工程地质勘察报告; 3、【建筑桩基技术规范】《JGJ94-2008》; 4、《工业与民用建筑灌注桩基础设计与施工规程》JGJ4-80; 5、【建筑地基基础工程施工质量验收规范】《GB50202-2013》; 6、【混凝土结构工程施工质量验收规范】《GB50204-2015》; 7、【钢筋焊接与验收规程】《JGJ18-2012》; 8、【建筑工程施工质量验收统一标准】《GB50300-2013》; 9、用电安全规程;《JGJ46-2005》 10、天心区生活安置小区二期(6#~9#)建安工程桩基施工图的《施工合同》; 11、施工现场实地踏勘情况。 二、工程概况 本工程由长沙市天心区新开铺街道办事处新天村村民委员会开发,湖南长大建设集团股份有限公司承包施工桩基工程,湖南省华誉建设工程管理有限责任公司监理、湖南省宏艺建筑设计有限公司设计,长沙三川岩土工程勘察有限公司勘察,新建工程建筑场地位于长沙市新开铺鸡公嘴新天村安置小区内。结合本地段的工程地质条件,设计采用人工挖孔灌注桩组织施工,人工挖孔桩桩径Φ900至Φ2000,桩身砼强度等级为C30,持力层为中风化泥质粉砂砂岩,极限端阻力标准值为8000KPa;桩端伸入持力层深度不小于H1(含扩大头尺寸),桩长应大于6米且不小于3倍扩大头尺寸3D,

施工组织设计方案大全

施工组织设计方案大全(1) 2013-02-01 18:31:22| 分类:弱电、建筑工程资| 标签:|字号大中小订阅 施工组织设计方案大全 详细目录 - 1 - 多个完整施工组织设计方案方面的内容!本套系资料库包含 5000 多个完整施工组织设计方案方面的内容!主要包括以下多个专业方面的内容:主要包括以下多个专业方 面的内容:多个专业方面的内容 ★土建工程施工方案★安装工程施工方案★市政工程施工方案★园林绿化工程★装饰工程★电力工程施工方案★电气工程模板★给排水采暧燃气工程模板★精选建筑水暖电工程施工方案范例★弱电方面施工方案★通风与空调施工方案★照明工程施工方案★工业建筑施工方案★公共设施工程施工方案★幕墙工程施工方案★精选施工方案范例★桩基础工程施工方案★道路及高速公路工程施工方案★建筑文明施工方案范本★精选脚手架工程专项施工方案★精选全国鲁班奖施工方案★轻轨与地铁工程施工方案 ★水利工程施工方案★公路桥梁等施工方案 - 2 - 目 录 01.公共设施方案…… - 4 02.住宅建筑类…… - 9 03.水利水电方案…… - 12 04.房建工程…… - 14 05.道路桥梁隧洞工程…… - 16 06.市政工程方案…… - 22 07.结构工程…… - 24 08.土建工程施工方案…… - 26 09.园林景观绿化工程…… - 29 10.装饰工程方案…… - 31 11.电气电力电厂工程…… - 33 12.安装工程方案…… - 35 13.给排水采暧燃气工程…… - 38 14.工业建筑施工方案模板…… - 40 15.照明工程方案…… - 42 16.弱电工程施工方案模板…… - 42 17.脚手架施工方案…… - 43 18.通风与空调工程施工方案…… - 45 19.岩土工程…… - 45 20.轻轨与地铁施工方案…… - 46 21.各类表格…… - 47 22.各类合同范本…… - 57 23.各类技术交底…… - 61 24.各类施工工艺…… - 76 25.各类招标投标…… - 81 26.建筑工程施工工艺标准…… - 85 27.幕墙工程施工方案模板…… - 90 28.施工组织设计常用流程图集…… - 90 29.施组设计常用分项工程施工流程图…… - 92 30.文明施工范本…… - 93 31.专项施工方案模板…… - 94 32.其他相关资料…… - 94 33.施工组织设计资料库…… - 113 34.建筑工程施工资料管理与编制范例…… - 120 35.多个连续梁施工方案及整套资料…… - 129 36.铁路客运专线土建工程全套施工组织设计…… - 130 37.三里河南区改建工程东二区塔台、住宅楼工程施工组织设计方案整理…… - 130 2009-10 月更新添加 70 个方案…… - 130 2009-11 月更新添加 155 个方案…… - 132 - - 3 - 以下为本套设计参考资料的详细文件目录 01.公共设施方案公共设施方案 成都某办公楼拆除改造施工组织设计理工大学车库工程厂房施工组织设计南部县政务服务中心综合用房迁建工程施工组织设计南山田厦新村改造项目变压器防护棚方案廿三里二小学施工组织设计山水小学施工组织设计方案(全套) 上海某模具厂办公楼装饰工程施工组织设计田厦新村改造工程安全文明施工方案田厦新村改造施工组织设计×××学生公寓 1~3 栋施工组织设计 CDB 国际新城售楼处工程施工组织设计 kV 石牌变电站施

XX煤矿二期工程施工组织设计

目录 1、矿井概况………………………………………………………. ………1.1矿井自然概况及工程概况……………………………………………1.2工程地质及水文地质……………………………………………… 2、施工准备及场地布置…………………………………………. ………2.1施工条件准备……………………………………………. …………2.2大临工程设施………………………………………………………2.3措施工程……………………………………………………………2.4场地布置……………………………………………………………2.5准备工作安排……………………………………………………… 3、二期单位工程施工方案和方法………………………………………3.1部分二期工程………………………………………………………3.2主要单位工程施工方法……………………………………………3.3施工设备配备……………………………………………………… 4、辅助生产系统…………………………………………………………4.1提升系统……………………………………………………………4.2运输设备的选择……………………………………………………4.3压风及供水系统……………………………………………………4.4排水系统……………………………………………………………4.5通风系统……………………………………………………………

4.6供电系统…………………………………………………………… 5、改绞方案………………………………………………………………5.1、临时设施的改制方法………………………………………………5.2改绞内容……………………………………………………………5.3罐道钢丝绳的选择计算………………………………………………5.4提升改装步骤…………………………………………………………5.5井底稳绳梁及托罐梁的安装………………………………………… 5.6通风、排水与井下供电……………………………………………… 6、劳动组织及工期……………………………………………..…………6.1劳动组织……………………………………………….. …………6.2施工工期……………………………………………….. …………6.3工期保证措施………………………………………….. ………… 7、质量控制与质量保证措施…………………………………..……7.1质量控制总体要求……………………………………..…………7.2施工准备阶段的质量控制……………………………..…………7.3施工阶段的质量控制…………………………………..…………7.4竣工阶段的质量控制…………………………………..…………7.5质量持续改进…………………………………………..………… 8、文明施工及环境保护措施…………………………………..……… 9、安全生产措施………………………………………………………

万科金域华府二期工程施工组织设计

第一章编制说明 一、总说明 本施工组织设计是我公司承建该项目施工的全局性指导文件,是指导施工全过程各项施工活动的技术、经济、组织、协调和控制的综合性文件,是我公司做好人力、物力综合平衡调配,力争全年均衡施工的依据,也是统筹全局、集中力量打歼灭战、组织工程协作、合理安排施工顺序、组织平衡立体交叉作业、分期分批配套组织施工,确保工程质量,实现安全文明施工,按期将本工程交付使用的依据。 万科金域华府二期工程包括: 2号楼、3号楼、4号楼及地下室。 二、编制依据 1、万科金域华府二期工程施工图; 2、《万科金域华府二期工程施工合同》; 3、《万科金域华府二期工程2、3、4号楼岩土工程勘察报告书》; 4、现行国家及湖北省的有关规范、规程与标准(详见第3页清单); 5、湖北省及武汉市现行的安全生产、文明施工规定; 6、国家、中南地区通行标准图集; 7、中博建设集团有限公司质量手册与程序文件等; 8、我公司在类似工程的施工中积累的经验; 三、本施工组织设计编制的基本原则 1、认真贯彻国家对工程建设的各项方针和政策,严格执行工程建 1 / 173

设程序。 2、遵循建筑施工工艺及其技术规律,坚持合理的施工程序和顺序。 3、采用流水施工方法、工程网络计划技术和其他先进管理方法,组织有节奏、均衡和连续施工。 4、科学地安排冬期和雨季施工项目,保证全年施工的均衡性和连续性。 5、充分利用我公司现有的施工机械和设备,扩大机械施工范围,提高施工机械化使用率,不断改善劳动条件,提高劳动生产效率。 6、尽量利用先进的施工技术,科学地制定专项施工方案。严格控制施工质量,确保安全施工,努力缩短工期,不断降低工程成本。 7、科学地规划施工平面图,减少施工用地,保护环境;合理储备建设物资,减少物资运输量。 主要现行施工规范、规程与标准 2 / 173

独立基础施工组织设计方案(1)汇总

毕业设计任务书 内容和要求: 题目:宾阳县凤凰印象二期B1#楼地下独立基础工程施工组织设计 一、研究的目的和意义 施工组织设计是用来指导施工项目全过程各项活动的技术、经济和组织的综合性文件,是施工技术与施 工项目管理有机结合的产物,它能保证工程开工后施工活动有序、高效、科学合理地进行。对指导工程 施工具有重要意义。 二、主要内容和写作要求 主要内容: 1. 总说明 2. 施工组织机构和施工部署 3. 施工总平面布置 4. 主要施工方案 5. 质量控制及保证措施 6. 施工管理控制措施要求 7. 机械设备、劳动力投入 8. 材料供应计划 9. 劳动力管理措施 10. 工期及计划 写作要求: 1.认真调查研究,提出问题分析问题深入,有理有据; 2.图文并茂,深度、格式符合论文协作要求; 3.字数10000字以上。

毕业设计评价表 指导教师对毕业设计的评价: 指导教师签字: 年月日

2016届毕业设计 题目:宾阳县凤凰印象二期B1#楼地下独立基础工程施工 组织设计 班级:建筑工程技术136班 学号: 7100213621 姓名:吴兴武 专业:建筑技术 指导老师:冯光澍 完成日期: 2016年4月5日

目录 第一篇总说明 (5) 第一节工程概况 (6) 第二节工程特点 (7) 第二篇施工组织机构和施工布置 (7) 施工组织机构 (7) 奋斗目标 (7) 施工组织机构组成 (8) 项目部主要成员岗位职责 (8) 施工质量保证体系如下框图: (11) 施工重点管理内容 (11) 第三篇施工总平面布置 (11) 一、施工临时给水 (12) 二、施工现场用电 (12) 第四篇主要施工方案 (12) 一、施工顺序 (12) 土石方施工方案 (13) 土方开挖 (13) 回填土方施工 (13) 一、工艺流程 (13) 二、材料要求 (13) 三、施工要求 (13) 土方工程质量保证技术措施 (14) (一)、土方开挖 (14) (二)、土方回填 (14) 第五篇质量控制及保证措施 (22) 质量管理控制 (22) 一、质量目标 (22) 二、建立质量管理机构 (22) 三、与监理工程师的协调 (22) 四、施工组织设计审批制度 (23) 五、技术复核、隐蔽工程验收制度 (23) 六、施工阶段的级配及试块管理制度 (24) 七、施工阶段实行“混凝土浇灌令”制度 (24) 八、技术、质量交底制度 (24) 九、二级验收及分部分项质量评定制度 (24) 十、现场材料质量管理 (25) 十一、竣工图的编制、审核、移交制度 (25) 第六篇施工管理控制措施要求 (27) 1、原材、成品、半成品的采购: (27) 2、不合格产品控制 (28) 第七篇机械设备及劳动力投入计划 (28)

集污输水管道二期工程施工组织设计概述(doc 145页)

第一章工程概况及招标要求 1.1工程简述 惠州市集污输水管道二期工程起点位于下埔滨江公园横江沥通道内,沿西堤路进入麻渣下泵站,经潜污泵提升加压后,从泵站至十四号码头,沿西枝江边,上环城东路,经东新桥桥头,走桥西沿江路至渡口所,再穿过惠州大堤至第七中学旁的绿地,沿下角江边路直抵下角糖厂污水塘。其中建设集团办公楼旁(西堤路)至麻渣下泵站段自流重力砼管和麻渣下泵站至水门大桥段压力管已在下埔滨江公园工程中建成。本期工程管道全长2938m,均采用Φ1600mm管,通流量为20万m3/日。其中横江沥—麻渣下顶管工程、十四号码头至东新桥段及七中前顶管工程(穿惠州大堤)不在本次招标范围内。本次招标包括以下四部分:1、水门桥—十四号码头(含麻渣下泵站), L=492.2m(以钢筋砼预制管为主,其中0k+72.000~0k+98.450,0k+135.765~0k+200.413, 0k+445.867~0k+492.422段为钢管段);2、东新桥—渡口所(0k+686.312~1k+880.293),L=1194m(以钢筋砼预制管为主,其中1k+771.500~1k+880.293段为钢管段);3、渡口所—下角糖厂污水塘,L=669.5m(全部为钢筋砼预制管);4、污水塘总出水口改造。 本工程的工程类别为市政工程一类,工程建设单位为惠州市环保局;设计单位为惠州市市政工程勘察设计研究院;监理单位为惠州市建设集团工程建设监理公司。 本工段为第二段,即东新桥—渡口所段。 1.2水文和气象 本工程场地地下水为第四系潜水,主要受大气降水补给,以②-2砂层为 主要含水层,向东江排泄。水位埋深基本与东江水位一致。

相关主题
文本预览
相关文档 最新文档
