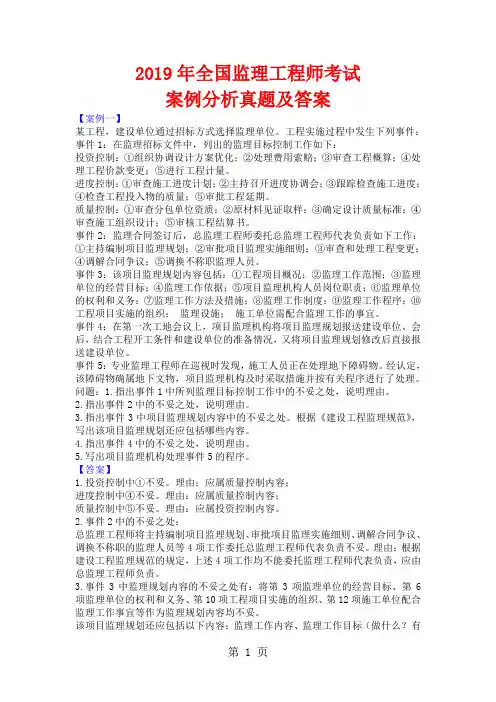

2019年全国监理工程师考试

案例分析真题及答案

【案例一】

某工程,建设单位通过招标方式选择监理单位。工程实施过程中发生下列事件:事件1:在监理招标文件中,列出的监理目标控制工作如下:

投资控制:①组织协调设计方案优化;②处理费用索赔;③审查工程概算;④处理工程价款变更;⑤进行工程计量。

进度控制:①审查施工进度计划;②主持召开进度协调会;③跟踪检查施工进度;

④检查工程投入物的质量;⑤审批工程延期。

质量控制:①审查分包单位资质:②原材料见证取样:③确定设计质量标准:④审查施工组织设计;⑤审核工程结算书。

事件2:监理合同签订后,总监理工程师委托总监理工程师代表负责如下工作:①主持编制项目监理规划;②审批项目监理实施细则;③审查和处理工程变更;

④调解合同争议;⑤调换不称职监理人员。

事件3:该项目监理规划内容包括:①工程项目概况;②监理工作范围;③监理单位的经营目标;④监理工作依据;⑤项目监理机构人员岗位职责;⑥监理单位的权利和义务;⑦监理工作方法及措施;⑧监理工作制度;⑨监理工作程序;⑩工程项目实施的组织;监理设施;施工单位需配合监理工作的事宜。

事件4:在第一次工地会议上,项目监理机构将项目监理规划报送建设单位。会后,结合工程开工条件和建设单位的准备情况,又将项目监理规划修改后直接报送建设单位。

事件5:专业监理工程师在巡视时发现,施工人员正在处理地下障碍物。经认定,该障碍物确属地下文物,项目监理机构及时采取措施并按有关程序进行了处理。问题:1.指出事件1中所列监理目标控制工作中的不妥之处,说明理由。

2.指出事件2中的不妥之处,说明理由。

3.指出事件3中项目监理规划内容中的不妥之处。根据《建设工程监理规范》,写出该项目监理规划还应包括哪些内容。

4.指出事件4中的不妥之处,说明理由。

5.写出项目监理机构处理事件5的程序。

【答案】

1.投资控制中①不妥。理由:应属质量控制内容;

进度控制中④不妥。理由:应属质量控制内容;

质量控制中⑤不妥。理由:应属投资控制内容。

2.事件2中的不妥之处:

总监理工程师将主持编制项目监理规划、审批项目监理实施细则、调解合同争议、调换不称职的监理人员等4项工作委托总监理工程师代表负责不妥。理由:根据建设工程监理规范的规定,上述4项工作均不能委托监理工程师代表负责,应由总监理工程师负责。

3.事件3中监理规划内容的不妥之处有:将第3项监理单位的经营目标、第6项监理单位的权利和义务、第10项工程项目实施的组织、第12项施工单位配合监理工作事宜等作为监理规划内容均不妥。

该项目监理规划还应包括以下内容:监理工作内容、监理工作目标(做什么?有

何目标?)、项目监理机构人员配备计划、监理机构组织形式(由谁做? 组织形式如何?)

4.(1)将项目监理规划在第一次工地会议上报送建设单位不妥,理由:建设工程监理规范规定,监理单位应在第一次工地会议前将项目监理规划报送建设单位。

(2)项目监理规划修改后不能直接报送建设单位。理由:监理规划编写完成后或修改后均必须要经监理单位技术负责人审核并签字批准,才可报建设单位。5.当施工现场发现埋藏文物时,项目监理机构的处理程序如下:

(1)由总监签发《工程暂停令》,停止相关地段的施工,并要求施工单位保护好现场;

(2)应于24小时内报告当地文物管理部门;

(3)督促文物保护方案、措施等的落实;

(4)处理本事件引起的工期、费用的补偿问题;

(5)复工条件具备后签发《工程复工令》。

【案例二】

某实施监理的工程,建设单位与甲施工单位签订施工合同,约定的承包范围包括A、B、C、D、E五个子项目,其中,子项目A包括拆除废弃建筑物和新建工程两部分,拆除废弃建筑物分包给具有相应资质的乙施工单位。

工程实施过程中发生下列事件:

事件1:由于拆除废弃建筑物的危险性较大,乙施工单位编制了专项施工方案,并组织召开了有甲施工单位与项目监理机构相关人员参加的专家论证会。会后,乙施工单位将该施工方案送交项目监理机构,要求总监理工程师审批。总监理工程师认为该方案已通过专家论证,便签字同意实施。

事件2:建设单位要求乙施工单位在废弃建筑物拆除前7日内,将资质等级证明与专项施工方案报送工程所在地建设行政主管部门。

事件3:受金融危机影响,建设单位于2019年1月20日正式通知甲施工单位与监理单位,缓建尚未施工的子项目D、E。而此前,甲施工单位已按照批准的计划订购了用于子项目D、E的设备,并支付定金300万元。鉴于无法确定复工时间,建设单位于2019年2月10日书面通知甲施工单位解除施工合同。

问题:

1.指出事件1中的不妥之处,写出正确做法。

2.指出事件2中建设单位的不妥之处,写出正确做法。

3.事件3中,建设单位是否可以解除施工合同?说明理由。如果甲施工单位不同意解除合同而继续子项目D、E的施工,项目监理机构应做哪些工作?

4.事件3中,若解除施工合同,根据《建设工程监理规范》,甲施工单位应得到哪些费用补偿?

【答案】

1.事件1有以下几处不妥之处:

(1)由乙施工单位编制专项施工方案不妥,专家论证会也不应由乙施工单位组织召开。正确做法:因为甲施工单位是施工总承包单位,专项方案应当由施工总承包单位组织编制,专家论证会也应由施工总承包单位组织召开。(依据见附注)附注:2009年部颁《危险性较大的分部分项工程安全管理办法》部分内容如下:第六条建筑工程实行施工总承包的,专项方案应当由施工总承包单位组织编制。其中,起重机械安装拆卸工程、深基坑工程、附着式升降脚手架等专业工程

实行分包的,其专项方案可由专业承包单位组织编制。

第九条超过一定规模的危险性较大的分部分项工程专项方案应当由施工单位组织召开专家论证会。实行施工总承包的,由施工总承包单位组织召开专家论证会。

(2)专家论证会的成员组成不够完整,除监理单位总监理工程师及相关人员、施工单位的相关人员外,还应包括专家组成员、建设单位、勘察、设计单位的技术负责人等相关人员。

(3)由乙分包单位报送项目监理机构不妥,应先报甲承包单位审核,经甲承包单位技术负责人审核批准后,由甲承包单位报送至项目监理机构。

(4)专项施工方案总监理工程师审批时不能因为已经过专家论证便签字同意实施。正确做法:总监理工程师应报建设单位,共同研究参与讨论后,签字以后方可同意实施。

2.建设单位要求施工单位在废弃建筑物拆除前7日内不正确,根据建筑工程安全生产管理条例规定,建设单位应当在拆除工程施工15日前,将施工单位资质等级证明及专项方案等报送工程所在地的县级以上地方人民政府建设行政主管部门或者其他有关部门备案。

3.不可以解除合同。理由:建设单位不能单方面解除合同,应与施工单位共同协商。

若甲承包单位不同意解除合同,项目监理机构应做的工作:

(1)及时与合同争议的双方进行磋商,做好协调工作,协调施工单位理解建设单位在金融危机背景下的难处,尽量争取双方协商一致解除合同。

(2)提出调解方案,由总监理工程师进行争议调解。

(3)当调解未能达成一致时,总监理工程师应在施工合同规定期限内提出处理该合同争议的意见。

(4)在合同争议的仲裁或诉讼过程中,当需要时,项目监理机构应公正地向仲裁机关或法院提供与争议有关的证据。

4.甲应得到的费用补偿包括:用于订购子项目D、E所需设备而支付的300万元;对承包单位撤离施工设备的费用和人员遣返费用按子项目D、E所应摊销的部分给予适当补偿;合理的利润补偿。

说明:在双方协商一致,且对甲施工单位的损失已经作了补偿的情况下,不宜再要求建设单位支付违约金,违约金和赔偿损失一般不同时适用。

【案例三】

某工程,建设单位委托监理单位承担施工招标代理和施工阶段监理工作,并采用无标底公开招标方式选定施工单位。工程实施过程中发生下列事件:

事件1:项目监理机构在组织评审A、B、C、D、E五家施工单位的投标文件时发现:A单位施工方案工艺落后,报价明显高于其他投标单位报价;B单位投标文件的关键内容字迹模糊、无法辨认;C单位投标文件符合招标文件要求;D单位的报价总额有误;E单位投标文件中某分部工程的报价有个别漏项。

事件2:为确保深基坑开挖工程的施工安全,施工项目经理亲自兼任施工现场的安全生产管理员。为赶工期,施工单位在报审深基坑开挖工程专项施工方案的同时即开始该基坑开挖。

事件3:施工单位对某分项工程的混凝土试块进行试验,试验数据表明混凝土质量不合格。于是委托经监理单位认可的有相应资质的检测单位对该分项工程混凝土实体进行检测,检测结果表明,混凝土强度达不到设计要求,须加固补强。

事件4:专业监理工程师巡视时发现,施工单位采购进场的一批钢材准备用于工程,但尚未报验。

问题:1.事件1中A、B、D、E四家单位的投标文件是否有效?分别说明理由。2.指出事件2中施工单位做法的不妥之处,写出正确做法。

3.根据《建设工程监理规范》,写出总监理工程师处理事件3的程序。

4.写出专业监理工程师处理事件4的程序。

【答案】

1.有效的投标文件包括A,D,E 单位。B单位无效,B单位文件中关键内容字迹模糊,无法辨认,为无效投标文件

2.不妥之处①施工项目经理不能兼任现场安全管理员;②深基坑开挖专项施工方案在报审的同时就开始开挖。

正确的做法:①施工现场应配备专职的安全生产管理员。②深基坑开挖专项施工方案应由施工单位组织论证,并由施工单位技术负责人审核签字后报监理单位审查,由监理方审核签认之后方可组织施工。

3. 需加固补强的质量事故处理程序:

(1)总监理工程师应责令承包单位报送质量事故调查报告和经设计单位等相关单位认可的处理方案;

(2)项目监理机构应对质量事故处理过程和处理结果进行跟踪检查和验收;(3)总监理工程师应及时向建设单位及本监理单位提交有关质量事故的书面报告,并应将完整的质量事故处理记录整理归档。

4.专业监理工程师对该事件的处理程序如下:

(1)对未经报验的钢材,应拒绝签认并要求施工单位不得使用;

(2)报告总监理工程师,并签发监理工程师通知单,书面通知承包单位予以整改,对钢材进行报验。

(3)要求承包单位在材料进场前应向项目监理机构提交《工程材料报审表》,同时附有产品出厂合格证、技术说明书以及由承包单位按规定要求进行检验的检验或试验报告,需要时,监理工程师可再行组织复检或见证取样试验,经监理工程师审查并确认其质量合格后,方准进场。

(4)凡没有出厂合格证明或检验不合格的,应限期清退出场。

【案例四】

某实施监理的工程,建设单位分别与甲、乙施工单位签订了土建工程施工合同和设备安装工程施工合同,与丙单位签订了设备采购合同。工程实施过程中发生下列事件:

事件1:甲施工单位按照施工合同约定的时间向项目监理机构提交了《工程开工报审表》,总监理工程师在审批施工组织设计文件后,组织专业监理工程师到现场检查时发现:施工机具已进场准备就位;施工测量人员正在进行测量控制桩和控制线的测设;拆迁工作正在进行,不会影响工程进度。为此,总监理工程师签署了同意开工的意见,并报告了建设单位。

事件2:专业监理工程师巡视时发现,甲施工单位现场施工人员准备将一种新型建筑材料用于工程。经询问,甲施工单位认为该新型建筑材料性能好、价格便宜,对工程质量有保证。项目监理机构要求其提供该新型建筑材料的有关资料,甲施工单位仅提供了使用说明书。

事件3:项目监理机构检查甲施工单位的某分项工程质量时,发现试验检测数据异常,便再次对甲施工单位试验室的资质等级及其试验范围、本工程试验项目及

监理工程师案例分析常用公式

监理工程师《案例分析》常用公式汇总 案例分析的公式汇总 1.拟建项目主厂房投资=工艺设备投资×(1+∑Ki) 2.拟建项目工程费与工程建设其他费=拟建项目主厂房投资 ×(1+∑Ki) 3.预备费=基本预备费+涨价预备费 4.基本预备费=工程费与工程建设其他费*基本预备费率 涨价预备费P=∑It[(1+f)t一1] (其中:It=静态投资 f=上涨率) 5.静态投资=工程费与工程建设其他费+基本预备费 6.投资方向调节税=(静态投资+涨价预备费)*投资方向调节税率 7.建设期贷款利息=∑(年初累计借款+本年新增借款/2)*贷款利率 8.固定资产总投资=建设投资+预备费+投资方向调节税+贷款利息 9.拟建项目总投资=固定资产投资+流动资产投资 10.流动资金用扩大指标估算法估算: 流动资金:拟建项目固定资产投资*固定资产投资资金率 11.实际利率=(1+名义利率/年计息次数)年计息次数-1 12.用分项详细估算法估算流动资金 流动资金=流动资产-流动负债其中:流动资产=应收(预付)帐款+现金+存货 应收帐款=产成品=年经营成本/年周转次数 现金=(年工资福利+年其他费)/年周转次数 存货=外购原材料燃料动力+在产品+产成品 流动负债=应付帐款=外购原材料燃料=外购原材料燃料动力费/年周转次数 在产品=(年工资福利费+年其它制造费+年外购原材料燃料费+年修理费)/年周转次数 13.销售税金及附加=销售收入*销售税金及附加税率 14.所得税:(销售收入-销售税金及附加-总成本)*所得税率 15.年折旧费=(固定资产原值-残值)÷折旧年限=(固定资产总额-无形资产)(1-残值率)÷使用年限 (固定资产总额应包括利息) 16.固定资产余值=年折旧费*(固定资产使用年限-营运期)+残值 17.动态投资回收期=(累计折现净现金流量出现正值的年份-1)+(出现正值年份累计折现净现金流量绝对值/出现正值年份当年折现净现金

2017年建设工程监理案例分析

[真题] 2017年建设工程监理案例分析 多项填空题 第一题 某施工,实施过程中发生如下事件: 事件1:监理合同签订后,监理单位按照下列步骤组建项目建立机构:①确定项目建立机构目标;②确定建立工作内容;③制定监理工作流程和信息流程; ④进行项目建立机构组织设计,根据项目特点,决定采用矩阵制组织形式组建项目监理机构。 事件2:总监理工程师对项目建立机构的部分工作安排如下: 造价控制组:①研究制定预防索赔错失;②审查确认分包单位资格;③审查施工组织设计与施工方案。 质量控制组:④检查成品保护措施;⑤审查分包单位资格;⑥审批工程延期事件3:为有效控制建设工程质量、进度、投资目标。项目监理机构拟采取下列措施开展工作: (1)明确施工单位及材料设备供应单位的权利和义务 (2)拟定合理的承发包模式和合同计价方式 (3)建立健全实施动态控制的监理工作制度 (4)审查施工组织设计 (5)对工程变更进行技术经济分析 (6)编制资金使用计划 (7)采用工程网络计划技术实施动态控制 (8)明确各级监理人员职责分工 (9)优化建设工程目标控制工作流程 (10)加强各单位(部门)之间的沟通协作 事件4:采用新技术的某专业分包工程开始施工后,专业监理工程师编制了相应的监理实施细则,总监理工程师审查了其中的监理工作方法和措施等主要内容 问题: 第1题: (1)指出事件1中项目监理机构组建步骤的不妥之处和采用矩阵组织形式的有点。 参考答案: (1)组建项目监理机构的步骤不妥,正确的步骤是①②③④,先④进行项目监理机构组织结构设计,然后再③制定工作流程和信息流程。(2)矩阵制组织形式是由纵横两套管理系统组成的矩阵组织结构,一套是纵向职能系统,另一套是横向子项目系统。这种组织形式的纵、横两套管理系统在监理工作中是相互融合关系。矩阵制组织形式的优点是加强了各职能部门的横向联系,具有较大的机动性和适应性,将上下左右集权与分权实行最忧结合,有利于解决复杂问题,有利于监理人员业务能力的培养。确点是纵横向协调工作量大,处理不当会造成扯皮现

监理工程师《案例分析》真题及答案

监理工程师《案例分析》真题及答案 第一题 某工程,实施过程中发生如下事件: 事件1:总监理工程师安排的部分监理职责分工如下:①总监理工程师代表组织审查(专项)施工方案;②专业监理工程师处理工程索赔;③专业监理工程师编制监理实施细则;④监理员检查进场工程材料、构配件和设备的质量;⑤监理员复核工程计量有关数据。 事件2:项目监理机构分析工程建设由可能出现的风险因素,f分别从风险回避、损失控制、风险转移和风险自留四种风险对策方面,向建设单位提出了应对措施建议,见表1-1。 表1-1 风险因素及应对措施表 事件3:工程开工后,监理单位变更了不称职的专业监理工程师,并口头告知建设单位。监理单位因工作需要调离原总监理工程师并任命新的总监理工程师后,书面通知建设单位。 事件4:工程竣工验收前,施工单位提交的工程质量保修书中确定的保修期限如下:①地基基础工程为5年;②屋面防水工程为2年;③供热系统为2个采暖期;④装修工程为2年。 问题: 1、针对事件1,逐项指出总监理工程师安排的监理职责分工是否妥当。

2、逐项指出表1-1中的风险应对措施分别属于哪一种风险对策。 3、事件3中,监理单位的做法有何不妥?写出正确的做法。 4、针对事件4,逐条指出施工单位确定的保修期限是否妥当,不妥之处说明理由。 第二题 某工程,实施工程中发生如下事件: 事件1:一批工程材料进场后,施工单位审查了材料供应商提供的质量证明文件,并按规定进行了检验,确认材料合格后,施工单位项目技术负责人在《工程材料、构配件、设备报审表》中签署意见后,连同质量证明文件一起报送项目监理机构审查。 事件2:工程开工后不久,施工项目经理与施工单位解除劳动合同后离职,致使施工现场的实际管理工作由项目副经理负责。 事件3:项目监理机构审查施工单位报送的分包单位资格报审材料时发现,其《分包单位资格报审表》附件仅附有分包单位的营业执照、安全生产许可证和类似工程业绩,随即要求施工单位补充报送分包单位的其他相关资格证明材料。 事件4:施工单位编制了高大模板工程地专项施工方案,并组织专家论证、审核后报送项目监理机构审批。总监理工程师审核签字后即交由施工单位实施。施工过程中,专业监理工程师巡视发现,施工单位未按专项施工方案组织施工,且存在安全事故隐患,便立刻报告了总监理工程师。总监理工程师随即与施工单位进行沟通,施工单位解释:为保证施工工期,调整了原专项施工方案中确定的施工顺序,保证不存在安全问题。总监理工程师现场察看后认可施工单位的解释,故未要求施工单位采取整改措施。结果,由上述隐患导致发生了安全事故。 问题: 1、指出事件1中施工单位的不妥之处,写出正确做法。 2、针对事件2,项目监理机构和建设单位应如何处置? 3、事件3中,施工单位还应补充报送分包单位的哪些资格证明材料? 4、指出事件4中的不妥之处,写出正确做法。第三题 某工程,实施过程中发生如下事件:

新版2019年监理工程师继续教育试卷及答案(精选)

2019年监理工程师继续教育延续注册 市政公用工程24学时试卷1及答案(72分) 1.单选题【本题型共60道题】 1.输送蒸汽的供热管道进行吹洗时采用的介质是(B)。 A.热水 B.蒸汽 C.冷水 2.石灰稳定土养生期应不少于(B)。 A.3天 B.7天 C.14天 D.28天 3.管道工程施工测量放线,如有两个以上的施工单位共同施工,其衔接处相邻设置的( C )应相互校测 ,调整偏差。

A.开挖断面 B.边坡支撑 C.水准点和控制桩 4.垃圾填埋场渗沥液导排层最常用的排水材料是(C)。 A.碎石 B.中粗砂 C.卵石 5.采用机械压实时,分层的最大松铺厚度,高速道路和一级道路不应超过(C)cm。 A.20 B.25 C.30 D.35 6.城市路基植被防护,气温低于(A)不宜喷播作业。 A.12℃

C.18℃ D.20℃ 7.给排水构筑物施工质量的控制,地基处理和基坑开挖是关键,其目的是防止(B)。 A.混凝土开裂 B.不均匀沉降 C.上浮现象 8.基底验槽合格后,及时完成垫层施工,对深基坑要分段浇筑垫层, 每挖出一段就浇筑一段,起到( C )的作用。基坑垫层完成后仍然会变形,因此要在设计规定时限内完 成车站底板结构,以平衡基坑的变形 。 A.加固 B.支撑 C.保护

9.顶管主要特点为(B)。 A.工期长,对环境影响小,综合费用低 B.工期短,对环境影响小,综合费用低 C.工期短,对环境影响大,综合费用低 D.工期短,对环境影响小,综合费用高 10.构造物回填应分层填筑,每层压实厚度不宜超过(D)cm,压实度应按相关规范和设计要求进行检测 ,当设计无要求时,应与路基顶面压实标准一致。 A.15 B.20 C.25 D.30 11.后张法有粘结预应力孔道灌浆的水泥浆强度应符合设计要求,设 计无要求时,应不低于( B )。

6监理工程师《案例分析》真题及答案

2006年监理工程师建设工程监理案例分析 一、某市政工程分为四个施工标段。某监理单位承担了该工程施工阶段的监理任务,一、二 标段工程先行开工,工程监理机构组织形式如图1.1所示。 二、图1-l二标段工程工程监理机构组织形式一、二标段工程开工半年后,三、四标段工程 相继准备开工,为适应整个工程监理工作 的需要,总监理工程师决定修改监理规划,调整工程监理机构组织形式,按四个标段分别设置监理组,增设投资控制部、进度控制部、质量控制部和合同经管部四个职能部门,以加强各职能部门的横向联系,使上下、左右集权与分权实行最优的结合。 总监理工程师调整了工程监理机构组织形式后,安排总监理工程师代表按新的组织形式调配相应的监理人员、主持修改工程监理规划、审批工程监理实施细则;又安排质量控制部签发一标段工程的质量评估报告;并安排专人主持整理工程的监理文件档案资料。 总监理工程师强调该工程监理文件档案资料十分重要,要求归档时应直接移交本监理单位和城建档案经管机构保存。 问题: 1.图l-l所示工程监理机构属何种组织形式?说明其主要优点。 2.调整后的工程监理机构属何种组织形式?画出该组织结构示意图,并说明其主要缺点。 3.指出总监理工程师调整工程监理机构组织形式后安排工作的不妥之处,写出正确做法。 4.指出总监理工程师提出监理文件档案资料归档要求的不妥之处,写出监理文件档案资料归档程序。 二、某工程,建设单位委托监理单位承担施工阶段的监理任务,总承包单位按照施工合同约 定选择了设备安装分包单位。在合同履行过程中发生如下事件: 事件1:工程开工前,总承包单位在编制施工组织设计时认为修改部分施工图设计可以使施工更方便、质量和安全更易保证,遂向工程监理机构提出了设计变更的要求。 事件2:专业监理工程师检查主体结构施工时,发现总承包单位在未向工程监理机构报审危险性较大的预制构件起重吊装专项方案的情况下已自行施工,且现场没有经管人员。于是,总监理工程师下达了《监理工程师通知单》。 事件3:专业监理工程师在现场巡视时,发现设备安装分包单位违章作业,有可能导致发生重大质量事故。总监理工程师口头要求总承包单位暂停分包单位施工,但总承包单位未予执行。总监理工程师随即向总承包单位下达了《工程暂停令》,总承包单位在向设备安装

2017年监理工程师《案例分析》真题及参考答案

2017年监理工程师案例分析真题及参考答案 本试卷为案例分析题( 共6题,每题20分),要求分析合理,结论正确;有计算要求的,应简要写出计算过程。 试题一 某施工,实施过程中发生如下事件: [ 事件1 ]:监理合同签订后,监理单位按照下列步骤组建项目建立机构: ①确定项目建立机构目标; ②确定建立工作内容; ③制定监理工作流程和信息流程; ④进行项目建立机构组织设计,根据项目特点,决定采用矩阵制组织形式组建项目监理机构。 [ 事件2 ]:总监理工程师对项目建立机构的部分工作安排如下: 造价控制组:①研究制定预防索赔措施; ②审查确认分包单位资格; ③审查施工组织设计与施工方案。 质量控制组:④检查成品保护措施; ⑤审查分包单位资格; ⑥审批工程延期 [ 事件3 ]:为有效控制建设工程质量、进度、投资目标。项目监理机构拟采取下列措施开展工作: (1)明确施工单位及材料设备供应单位的权利和义务; (2)拟定合理的承发包模式和合同计价方式; (3)建立健全实施动态控制的监理工作制度; (4)审查施工组织设计; (5)对工程变更进行技术经济分析; (6)编制资金使用计划; (7)采用工程网络计划技术实施动态控制; (8)明确各级监理人员职责分工; (9)优化建设工程目标控制工作流程; (10)加强各单位(部门)之间的沟通协作。 [ 事件4 ]:采用新技术的某专业分包工程开始施工后,专业监理工程师编制了相应的监理实施细则,总监理工程师审查了其中的监理工作方法和措施等主要内容 问题: 1、指出事件1中项目监理机构组建步骤的不妥之处和采用矩阵组织形式的特点。 2、逐项指出事件2中总监理工程师对造价控制组和质量控制组的工作安排是否妥当。 3、逐项指出事件3中各项措施分别属于组织措施、技术措施、经济措施和管理措施中的哪一项。 4、指出事件4中专业监理工程师做法的不妥之处,总监理工程师还应审查监理实施细则中的那些内容。 【答案解析】参考 问题1.事件1中,监理机构组建步骤的不妥之处和采用矩阵组织形式的特点如下: 1、(1)组建项目监理机构的步骤不妥之处;先是③制定工作流程和信息流程,然后再④进行项目监理机

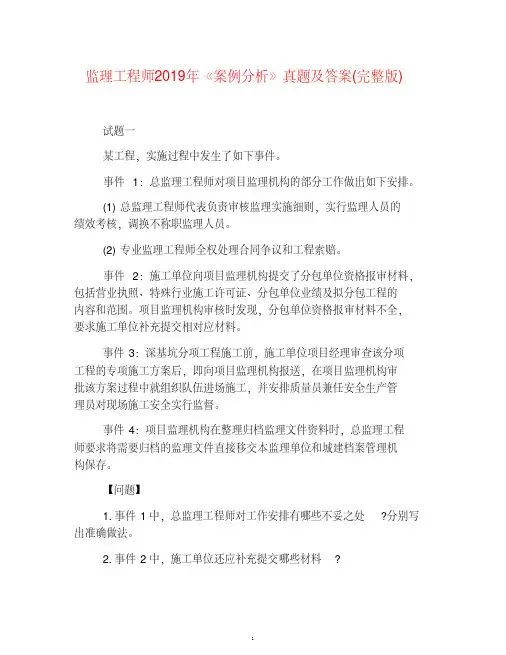

监理工程师2019年《案例分析》真题及答案(完整版)

监理工程师2019年《案例分析》真题及答案(完整版) 试题一 某工程,实施过程中发生了如下事件。 事件1:总监理工程师对项目监理机构的部分工作做出如下安排。 (1)总监理工程师代表负责审核监理实施细则,实行监理人员的 绩效考核,调换不称职监理人员。 (2)专业监理工程师全权处理合同争议和工程索赔。 事件2:施工单位向项目监理机构提交了分包单位资格报审材料,包括营业执照、特殊行业施工许可证、分包单位业绩及拟分包工程的 内容和范围。项目监理机构审核时发现,分包单位资格报审材料不全,要求施工单位补充提交相对应材料。 事件3:深基坑分项工程施工前,施工单位项目经理审查该分项 工程的专项施工方案后,即向项目监理机构报送,在项目监理机构审 批该方案过程中就组织队伍进场施工,并安排质量员兼任安全生产管 理员对现场施工安全实行监督。 事件4:项目监理机构在整理归档监理文件资料时,总监理工程 师要求将需要归档的监理文件直接移交本监理单位和城建档案管理机 构保存。 【问题】 1.事件1中,总监理工程师对工作安排有哪些不妥之处?分别写出准确做法。 2.事件2中,施工单位还应补充提交哪些材料?

3.事件3中,施工单位项目经理的做法有哪些不妥之处?分别写出准确做法。 4.事件4中,指出总监理工程师对监理文件归档要求的不妥之处,写出准确做法。 参考答案 1.事件1中,总监理工程师对工作安排的不妥之处及准确做法如下。 (1)不妥之处:总监理工程师代表负责审核监理实施细则。 准确做法:由总监理工程师负责审核监理实施细则。 (2)不妥之处:总监理工程师代表调换不称职监理人员。 准确做法:由总监理工程师实行监理人员的调配,调换不称职的 监理人员。 (3)不妥之处:专业监理工程师全权处理合同争议和工程索赔。 准确做法:由总监理工程师负责处理合同争议、处理索赔。 2.事件2中,施工单位还应补充提交的材料: (1)企业资质等级证书、国外(境外)企业在国内承包工程许可证; (2)专职管理人员和特种作业人员的资格证、上岗证。 3.事件3中,施工单位项目经理做法的不妥之处及准确做法如下。 (1)不妥之处:深基坑分项工程施工前,施工单位项目经理审查 该分项工程的专项施工方案后,即向项目监理机构报送。 准确做法:施工单位技术负责人审查该分项工程的专项施工方案,并附具安全验算结果,施工单位还理应组织专家对该分项工程的专项 施工方案实行论证、审查后,向项目监理机构报送。

监理工程师考试《案例分析》真题及答案

案例一: 某工程,实施过程中发生如下事件: 事件1:监理合同签订后,监理单位技术负责人组织编制了监理规划并报法定代表人审批,在第一次工地会议后,项目监理机构将监理规划报送建设单位。 事件2:总监理工程师委托总监理工程师代表完成下列工作:①组织召开监理例会;②、组织审查施工组织设计;③、组织审核分包单位资格;④组织审查工程变更;⑤签发工程款支付证书;⑥调解建设单位与施工单位的合同争议。 事件3:总监理工程师在巡视中发现,施工现场有一台起重机械安装后未经验收即投入使用,且存在严重安全事故隐患,总监理工程师随即向施工单位签发监理通知单要求整改,并及时报告建设单位。 事件4:工程完工经自检合格后,施工单位向项目监理机构报送了工程竣工验收报审表及竣工资料,申请工程竣工验收。申请工程竣工验收。总监理工程师组织各专业监理工程师审查了竣工资料,认为施工过程中已对所有分部分项工程进行验收且均合格,随即在工程竣工验收报审表中签署了预验收合格的意见。 问题: 1.指出事件1中的不妥之处,写出正确倣法。 2.逐条指出事件2中,总监理工程师可委托和不可委托总监理工程师代表完成的工作。 3.指出事件3中总监理工程师的做法不妥之处,说明理由。写出要求施工单位整改的内容。 4.根据《建设工程监理规范》,指出事件4中总监理工程师做法的不妥之处,写出总监理工程师在工程竣工预验收中还应组织完成的工作。 【参考答案】 问题1: 不妥1,监理合同签订后,监理单位技术负责人组织编制了监理规划; 正确做法:监理合同签订及收到图之后,总监理工程师组织编写监理规划; 不妥2,监理规划报法定代表人审批;

正确做法:监理规划经总监理工程师签字后由工程监理单位技术负责人审批。 不妥3,第一次工地会议后,项目监理机构将监理规划报送建设单位; 正确做法:项目监理机构应在召开第一次工地会议前七天报送建设单位。 问题2: ①、组织召开监理例会;可委托; ②、组织审查施工组织设计;不可委托; ③、组织审核分包单位资格;可委托; ④、组织审查工程变更;可委托; ⑤、签发工程款支付证书;不可委托; ⑥、调解建设单位与施工单位的合同争议。不可委托; 问题3: (1)总监理工程师随即向施工单位签发监理通知单要求整改。不妥 理由:因为存在严重安全事故隐患,总监理工程师应向施工单位签发《暂停令》,并及时通知建设单位。 (2)监理机构要求施工单位停止使用该起重机械。监理机构要求施工单位在使用施工起重机械前,组织有关单位进行验收;施工单位验收合格后,要求施工单位整理相关验收资料报送给监理机构。监理机构验收合格后,施工单位提出复工申请表,总监理工程师审查,经建设单位同意,签发复工申请。施工单位可以启用该施工机械。 问题4: (1)总监理工程师仅组织审查了竣工资料,即在工程竣工验收报审表中签署了预验收合格的意见。不妥; (2)项目监理机构应审查施工单位提交的单位工程竣工验收报审表及竣工资料,组织工程竣工预验收。存在问题的,应要求施工单位及时整改;合格的,总监理工程师应签认单位工程竣工验收报审表。 案例二: 某工程,实施过程中发生如下事件:

工程监理案例分析

监理案例 【背景】某房产公司开发一框架结构高层写字楼工程项目,在委托设计单位完成施工图设计后,通过招标方式选择监理单位和施工单位。 中标的施工单位在投标书中提岀了桩基础工程、防水工程等分包计划。在签订施工合同时业主考虑到过多分包可能会影响工期,只同意桩基础工程分包,而施工单位坚持都应分包。 在施工中房产公司根据预售客户的要求,对某楼层的使用功能进行调整(工程变更)。 在主体结构完工施工完成时,由于房产公司资金周转岀现问题,无法按施工合同支付施工单位的工程款。施工单位由于未得到房产公司的付款,故也没有按分包合同规定的时间内向分包单位付款。 【问题】 1.该房产公司应先选定监理单位还先选定施工单位?为什么? 2.房产公司不同意桩基础工程以外其他分包的做法有道理吗?为什么? 3.施工单位由于未得到房产公司的付款,从而也没有按分包合同规定的时间内向分包单位付款。妥当吗?为什么?【参考答案】 1.房产公司应先选择监理单位,因为: ①先选定监理单位,可协助业主进行招标,利于优选最佳施工单位。 ②根据《建设工程委托监理合同》示范文本和有关规定引申岀应先选定监理单位。 2.无理。投标书是要约,房产公司合法地向施工单位发岀中标通知书即为承诺,房产公司应根据投标书和中标通知书为依据签订施工合同。 3.施工单位由于未得到房产公司的付款,从而也没有按分包合同规定的时间内向分包单位付款的做法不妥。建设单位根据施工合同与施工单位进行结算,分包单位根据分包合同与施工单位进行结算,两者在付款上没有前因后果的关系,施工单位未得到房产公司的付款不能成为不向分包单位付款的理由。 【背景】某房产公司开发一框架结构高层写字楼工程项目,在委托设计单位完成施工图设计后,通过招标方式选择监理单位和施工单位。 由于该工程的钢筋砼工程比较多,项目监理部在总监理工程师的指导下,十分注重现场监理人员旁站监理工作的组织和实施,确保了工程质量和工期。 【问题】 旁站监理人员的主要职责有哪些? 【参考答案】 (1)检查施工企业现场质检人员到岗、特殊工种人员持证上岗以及施工机械、建筑材料准备情况。 (2)在现场跟班监督关键部位、关键工序的施工执行施工方案以及工程建设强制性标准情况。 (3)核查进场建筑材料、建筑构配件、设备和商品砭的质量检验报告等,并可在现场监督施工企业进行检验或者委托具有资格的第三方进行复验。 (4)做好旁站监理记录和监理日记,保存旁站监理原始资料。 【背景】某大型多层商埠,业主把施工阶段的监理任务委托给正大监理公司,总监工程师在开工前预备会上强调本工程是商业项目,如果按合同约定准时完成建设任务,就可给业主带来预定的投资效益,所以监理工程师一定要注意风险控制,尤其要注意安全的风险损失控制。 【问题】 总监提到的安全风险损失包括哪几部分? 【参考答案】 (1)受伤人员的医疗费用和补偿费; (2)财产损失,包括材料、设备等财产损毁或被盗. (3)因引起工期延误带来的损失. (4)为恢复建设工程正常实施所发生的费用

2019年监理工程师考试《案例分析》真题及答案

2019 年监理工程师考试《建设工程案例分析》已经考试完毕,下面是本科目2019 年考试真题。 一、暂缺 二、某工程,施工单位通过招标将桩基及土方开挖工程发包给某专业分包单位,并与项目混凝土 供应商签订了采购合同。实施过程中发生如下事件: 事件 1:桩基验收时,项目经理机构发现部分桩的混凝土强度未达到设计要求,经查是由于预拌 混凝土质量存在问题所致。在确定桩基处理方案后,专业分包单位提出因预拌混凝土由施工单位 采购,要求施工单位承担相应桩基处理费用。施工单位提出因建设单位也参与了预拌混凝土供应 商考察,要求建设单位共同承担相应桩基处理费用。 事件 2:专业分包单位编制了深基坑土方开挖专项施工方案,经专业分包单位技术负责人签字后,报送项目监理机构审查的同时开始了挖土作业,并安排施工现场技术负责人兼任转职安全管理人员负责现场监督。专业监理工程师发现上述情况后及时报告总监理工程师,并建议签发《工程暂 停令》。 事件 3:在土方开挖工程中遇到地下障碍物,专业分包单位对深基坑土方开挖专项施工方案做了 重大调整后继续施工。总监理工程师发现后,立即向专业分包单位签发了《工程暂停令》。因专 业分包单位拒不停止施工,总监理工程师报告给了建设单位,建设单位以工期紧为由要求总监理 工程师撤回《工程暂停令》。为此,总监理工程师向有关主管部门报告了相关情况。 问题: 1.针对事件1,分别指出专业分包单位和施工单位提出的要求是否妥当,并说明了理由。 2.针对事件2,专业分包单位的做法有什么不妥?写出正确做法。

3.针对事件2,专业监理工程师的做法是否正确?说明专业监理工程师建议签发《工程暂停令》 的理由。 4.针对事件3,分别指出专业分包单位、总监理工程师、建设单位达到做法有什么不妥,并写出 正确做法。 答案: 1.(1) 专业分包单位提出的要求妥当。 理由 :因为预拌混凝t 是由施工单位负责采购,应由施工单位对其质量 负责。 (2) 施工单位提出的 要求不妥当。 理由 :施工单位负责采购的原材料,应对其质量负责。施工单位不能因建设单位共同参与预拌混 凝供应商考察为由,减轻自己应承担的责任。建设单位不承担该材料不合格的责任。 2.不妥之处 (1) “经专业分包单位技术负责人签字后,报送项目监理机构审查”。 正确做法 :实行施工总承包的,专项施工方案应当由总承包施工单位技术负责人及相关专业分包 单位技术负责人签字。对于超过一定规模的危险性较大的分部分项工程专项方案应当组织召开专家论证会。 不妥之处 (2) “报送项目监理机构审查的同时开始了挖掘作业”。 正确做法 :达到 - 定规模的危险性较大的分部分项工程编制专项施工方案,并附具安全验算结果,经施工单位技术负责人、总监理工程师签字后实施。

监理工程师案例分析

一.某工程施工过程中,施工单位未经过监理工程师事先同意,订购了一批钢管,钢管运到现场后监理工程师进行了检验,检验中监理人员发现钢管质量存在以下问题:1.施工单位未能提交产品合格证,质量保证书和检测证明材料;2.实物外观粗糙,标识不清,且有锈斑。问题:监理工程师应如何处理上述问题? 答案:略 二.【背景】 业主与施工单位对某工程建设项目签订了施工合同,合同中规定,在施工过程中,如因业主原因造成窝工,则人工窝工费和机械的停工费可按工日费和台班费的50%结算支付。业主还与监理单位签订了施工阶段的监理合同,合同中规定监理工程师可直接签证、批准5天以内的工期延期和5000元人民币以内的单项费用索赔。工程按下列网络计划进行。其关键线路为A-E—H—I—J。在计划招待过程中,出现了下列一些情况,影响一些工作暂时停工。(同一工作由不同原因引起的停工时间都不在同一时间) 1. 因业主不能及时供应材料,使E延误3天,G延误2天,H延误3天。 2. 因机械发生故障检修,使E延误2天,G延误2天。 3. 因业主要求设计变更,使F延误3天。 4. 因公网停电,使F延误1天,I延误1天。 GJ ┌─────────→⑧━━━┓ │38∧33┃ AE│HI┃∨ [124] ┏━>②━━>④┉┉>⑥━━>⑦━━┛⑨ ┃1817↑29│27↑ ┃BDF││K│ ①─→③──→⑤───┘└──────┘ │513 ↑1125 │C│ └──────┘ 14 施工单位及时向监理工程师提交了一份索赔申请报告,并附有有关资料、证据和下列要求: 1. 工期顺延 E停工5天,F停工4天,G停工4天,H停工3天,I停工1天,总计要求工期顺延17天。 2. 经济损失索赔 (1) 机械设备窝工费 E工序吊车 (3+2)台班×240元/台班=1200元 F工序搅拌机 (3+1)台班×70元/台班=280元 G工序小型机械 (2+2)台班×55元/台班=220元 H工序搅拌机 3台班×70元/台班=210元 合计机械设备窝工费 1910元 (2) 人工窝工费 E工序 5天×30人×28元/工日=4200元

2019年监理工程师三控真题(试题)

二、多项选择题(共40题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分) 81.建设单位在工程开工前应负责向建设行政管理部门办理()等手续。 A.建设资金贷款 B.施工图文件报审 C.工程施工许可证 D.工程质量监督 E.大型施工机械进场许可 【解析】在工程开工前,建设单位应向建设行政管理部门办理三项手续,分别为:施工图文件报审、申办工程施工许可证、办理工程质量监督手续,有关建设单位在开工前、施工过程中、竣工时的质量责任的归纳,详见《轻松过关》第5页。 【答案】BCD 82.政府监督管理工程质量的职能主要体现在()。 A.建立和完善工程质量法规体系 B.建立和落实工程质量责任制度 C.建设活动主体资格及承发包管理 D.建筑企业质量体系认证 E.控制工程建设程序 【解析】质量认证是通过一个公正的第三方认证机构对产品或质量管理体系作出正确、可信的评价。质量认证不是政府行为,因此,D项是干扰项。 【答案】ABCE 83.设计准备阶段监理工程师进行质量控制的主要工作有()。 A.组建项目监理机构、编制监理规划 B.组织设计招标或方案竞赛 C.编制设计任务书,确定质量要求和标准 D.优选设计单位,配合业主签订设计合同 E.审核设计工作组织与任务分工 【解析】。E项是设计方内部的组织措施,是设计方(特别是设计总承包方)的工作内容,属监理方应“有所不为”的内容【答案】ABCD 84.应由监理工程师负责组织或主持的与设计质量控制有关的活动有()。 A.施工图审核 B.施工图会审 C.设计交底准备 D.设计交底会议 E.设计交底会议纪要整理

监理工程师-案例分析-高频考点40个

监理工程师《案例分析》高频考点 40 个 《建筑法》实施建筑工程前,建设单位应当将委托的工程监理单位、监理的内容及监理权限,书面通知被监 理的建筑施工企业。 《建设工程监理规范》实施建设工程监理前,建设单位应委托具有相应资质的工程监理工作的范围、内容、服务期限和酬金,以双方的义务、违约责任等相关条款。工程开工前,建设单位应将工程监理单位的名称、监理的范围、内容和权限及总监理工程师的姓名书面通知施工单位。 总监理工程师:由工程监理单位法定代表人书面任命,负责履行建设工程监理合同、主持项目监理机构工作 的注册监理工程师。 总监理工程师代表:经工程监理单位法定代表人同意,由总监理工程师书面授权,代表总监理工程师行使其部分职责和权利,具有工程类注册执行资格或具有中级及以上专业技术职称、3 年及以上工程实践经验并经监理业务培训的人员。 专业监理工程师:由总监理工程师授权,负责实施某一专业或某一岗位的监理工作,有相应监理文件签发权,具有工程类注册执业资格或具有中级及以上专业技术职称、2 年及以上工程实践经验并经监理业务培训的人员。 监理员:从事具体监理工作,具有中级及以上学历并经过监理业务培训的人员。级 配管理质量监控: 建设工程中,由于不同原材料的级配,配合及拌制后的产品对最终工程质量有重要的影响。因此,监理工程 师要做好相关的质量控制工作。 1.拌和原材料的质量控制 2.材料配合比的审查 根据设计要求,承包单位首先进行理论配合比设计,进行试配试验后,确认 2~3 个能满足要求的理论 配合比提交监理工程师审查。 监理工程师经审查后确认其符合设计及相关规范的要求后,予以批准。 3.现场作业的质量控制 (1)拌和设备状态及相关拌和料计量装置,称重衡器的检查; (2)投入使用的原材料(如水泥、砂、外加剂、水、粉煤灰、粗骨料)的现场检查。是否与批准的配合比一致;

建设工程监理案例分析(doc 9页)

建设工程监理案例分析(doc 9页)

2008年度全国监理工程师执业资格考试试卷(建设工程监理案例分析) 一、某工程,建设单位与甲施工单位签订了施工总承包合同,并委托一家监理单位实施施工阶段监理。经建设单位同意,甲施工单位将工程划分为A1、A2标段,并将A2标段分包给乙施工单位。根据监理工作需要,监理单位设立了投资控制组、进度控制组、质量控制组、安全管理组、合同管理组和信息管理组六个职能管理部门,同时设立了A1和A2两个标段的项目监理组,并按专业分别设置了若干专业监理小组,组成直线职

单位的合同争议,处理工程索赔; (3)进度控制组负责审查施工进度计划及其执行情况,并由该组负责入审批工程延期; (4)质量控制组负责入审批项目监理实施细则; (5)A1、A2两个标段项目监理组负责人分别组织、指导、检查和监督本标段监理人员的工作,及时调换不称职的监理,人员。 问题: 1.绘制监理单位设置的项目监理机构的组织机构图,说明其缺点。 2.指出总监理工程师工作中的不妥之处,写出正确做法。 3.指出项目监理人员职责分工中的不妥之处、写出正确做法, 二、某工程,建设单位委托具有相应资质的监理单位承担施工招标代理和施工阶段监理任务,拟通过公开招标方式分别选择建安工程施

工、装修工程设计和装修工程施工单位。 在工程实施过程中,发生如下事件: 事件1:监理单位编制建安工程施工招标文件时,建设单位提出投标人资格必须满足以下要求: (1)获得过国家级工程质量奖项; (2)在项目所在地行政辖区内进行了工商注册登记; (3)拥有国有股份; (4)取得安全生产许可证。 事件2:建安工程施工单位与建设单位按《建设工程施工合同(示范文本)》签订合同后,在施工中突遇合同中约定属不可抗力的事件,造成经济损失(见表2-1)和工地全面停工15天。由于合同双方均未投保,建安工程施工单位在合同约定的有效期内,向项目监理机构提出了费用补偿和工程延期申请。 表2-1经济损失表

2018年监理工程师《案例分析》真题与解析 - 副本

2018年监理工程师《案例分析》真题 本试卷为案例分析题(共6题,每题20分),要求分析合理,结论正确;有计算要求的,应简要写出计算过程。 试题一 事件1:监理合同签订后,监理单位技术负责人组织编制了监理规划并报法定代表人审批,在第一次工地会议后,项目监理机构将监理规划送建设单位。 事件2:总监理工程师委托总监理工程师代表完成下列工作:①组织召开监理例会;②组织审查施工组织设计;③组织审核分包单位资格;④组织审查工程变更;⑤签发工程款支付证书;④调解建设单位与施工单位的合同争议。 事件3:总监理工程师在巡视中发现,施工现场有一台起重机械安装后未经验收即投入使用,且存在严重安全事故隐患,总监理工程师随即向施工单位签发监通知单要求整改,并及时报告建设单位。 事件4:工程完工经自检合格后,施工单位向项目监理机构报送了工程竣工验收报审表及竣工资料,申请工程竣工验收(来源:建匠教育)。总监理工程师组织各专业监理工程师审查了竣工资料,认为施工过程中已对所有分部分项工程进行过验收且均合格,随即在工程竣工验收报审表中签署了预验收合格的意见。 问题: 1.指出事件1中的不妥之处,写出正确做法。 2.逐条指出事件2中,总监理工程师可委托和不可委托总监理工程师代表完成的工作。 3.指出事件3中总监理工程师的做法有哪些不妥,说明理由。写出要求施工单位整改的内容。 4.根据《建设工程监理规范》,指出事件4中总监理工程师做法的不妥之处,写出总监理工程师在工程竣工预验收中还应组织完成的工作。

试题二 某工程,实施过程中发生如下事件: 事件1:项目监理机构发现某分项工程混凝土强度未达到设计要求。经分析,造成该质量问题的主要原因为:①工人操作技能差;②砂石含泥量大;③养护效果差;④气温过低;⑤未进行施工交底;⑥搅拌机失修。 事件2:对于深基坑工程,施工项目经理将组织编写的专项施工方案直接报送项目监理机构审核的同时,即开始组织基坑开挖。 事件3:施工中发现地质情况与地质勘察报告不符,施工单位提出工程变更申请。项目监理机构审查后,认为该工程变更(来源:建匠教育)涉及设计文件修改,在提出审查意见后将工程变更申请报送建设单位。建设单位委托原设计单位修改了设计文件。项目监理机构收到修改的设计文件后,立即要求施工单位据此安排施工,并在施工前组织了设计交底。 事件4:建设单位收到某材料供应商的举报,称施工单位已用于工程的某批装饰材料为不合格产品。据此,建设单位立即指令施工单位暂停施工,指令项目监理机构见证施工单位对该批材料的取样检则。经检测,该批材料为合格产品。为此,施工单位向项目监理机构提交了暂停施工后的人员窝工和机械闲置的费用索赔申请。 问题: 1.针对事件1中的质量问题绘制包含人员、机械、材料、方法、环境五大因果分析图,并将①~⑥项原因分别归入五大要因之中。 2.指出事件2中的不妥之处,写出正确做法。 3.指出事件3中项目监理机构做法的不妥之处,写出正确的处理程序。 4.事件4中,建设单位的做法是否妥当?项目监理机构是否应批准施工单位提出的索赔申请?分别说明理由。 试题三 某工程,实施过程中发生如下事件: 事件1:为控制工程质量,项目监理机构确定的巡视内容包括;①施工单位是否按工程设计文件进行施工;②施工单位是否按批的施工组织设计、(专项)施工方案进行施工;③施工

2019年注册监理工程师《案例分析》考试题库

2019年注册监理工程师《案例分析》考试题库【背景材料】 某施工单位承建的某污水处理厂工程项目已批准。该工程建设规模为日处理能力41.5 万立方米二级处理,总造价约为2.9 亿元,其中土建工程约为1.8 亿元。工程资金来源为:35%自有资金、65%银行贷款。 现邀请合格的潜在的土建工程施工投标人参加本工程的投标。要求投标申请人须具备承担招标工程项目的能力和建设行政主管部门核发的市政公用工程施工总承包一级资质,地基与基础工程专业承包三级或以上资质的施工单位,并在近两年承担过 2 座以上(含 2 座)10 万立方米以上污水处理厂主体施工工程。同时作为联合体的桩基施工单位应具有三级或以上桩基施工资质,近两年相关工程业绩良好。 【问题】 1.建设工程招标的方式有哪几种?各有何特点? 2.哪些工程建设项目必须通过招标进行发包? 3.可以不进行招标,采用直接委托的方式发包的工程项目有哪些? 答案:1.建设工程招标的方式有公开招标和邀请招标两种。 公开招标的优点是:投标的承包商多、范围广、竞争激烈,业主有较大的选择余地,能获得有竞争性的报价,提高工程质量和缩短工期。其缺点是:由于申请投标人较多,一般要设置资格预审程序,而

且评标的工作量也较大,所需招标时间长、费用高。 邀请招标的优点是:不需要发布招标公告和设置资格预审程序,节约招标费用和节省时间;由于对投标人以往的业绩和履约能力比较了解,减小了合同履行过程中承包方违约的风险。为了体现公开竞争和便于招标人选择综合能力最强的投标人中标,仍要求在投标书内报送表明投标人资质能力的有关证明材料,作为评标时的评审内容之一(通常称为资格后审)。其缺点是:由于邀请范围较小、选择面窄,可能排斥了某些在技术或报价上有竞争实力的潜在投标人,因此投标竞争的激烈程度相对较差。 2.根据《招标投标法》第 3 条规定,在中华人民共和国境内进行下列工程建设项目包括项目的勘察、设计、施工、监理以及与工程建设有关的重要设备、材料等的采购,必须进行招标: (1)大型基础设施、公用事业等关系社会公共利益、公众安全的项目; (2)全部或者部分使用国有资金投资或者国家融资的项目; (3)使用国际组织或者外国政府贷款、援助资金的项目。 3.按照工程建设项目施工招标投标办法规定,属于下列情形之一的,可以不进行招标,采用直接委托的方式发包建设任务: (1)涉及国家安全、国家秘密或者抢险救灾而不适宜招标的; (2)属于利用扶贫资金实行以工代赈需要使用农民工的; (3)施工主要技术采用特定的专利或者专有技术的; (4)施工企业自建自用的工程,且该施工企业资质等级符合工程要

往年监理工程师考试案例分析真题及答案

往年监理工程师考试案例分析真题及答案本试卷均为案例分析题(共6 题。每题20 分),要求分析合理,结论正确;有计算要求的。应简要写出计算过程。 试题一(20 分) 某实施监理的工程,监理合同履行过程中发生以下事件。 事件1:监理规划中明确的部分工作如下: (1)论证工程项目总投资目标; (2)制订施工阶段资金使用计划; (3)编制由建设单位供应的材料和设备的进场计划; (4)审查确认施工分包单位; (5)检查施工单位试验室试验设备的计量检定证明; (6)协助建设单位确定招标控制价; (7)计量已完工程; (8)验收隐蔽工程; (9)审核工程索赔费用; (10)审核施工单位提交的工程结算书; (11)参与工程竣工验收; (12)办理工程竣工备案。 事件2:建设单位提出要求:总监理工程师应主持召开第一次工地会议、每周一次的工地例会以及所有专业性监理会议,负责编制各专业监理实施细则,负责工程计量,主持整理监理资料。 事件3:项目监理机构履行安全生产管理的监理职责,审查了施工单位报送的安全生产相 关资料。 事件4:专业监理工程师发现,施工单位使用的起重机械没有现场安装后的验收合格证明,随即向施工单位发出监理工程师通知单。 【问题】

1.针对事件1中所列的工作,分别指出哪些属于施工阶段投资控制工作,哪些属于施工阶段质量控制工作;对不属于施工阶段投资、质量控制工作的,分别说明理由。 2.指出事件2中建设单位所提要求的不妥之处,写出正确做法。 3.事件3中,根据《建设工程安全生产管理条例》,项目监理机构应审查施工单位报送资料 中的哪些内容? 4.事件4中,监理工程师通知单应对施工单位提出哪些要求? 试题二(20 分) 某实施监理的工程,建设单位与甲施工单位按《建设工程施工合同(示范文本)》签订了合同,合同工期2 年。经建设单位同意,甲施工单位将其中的专业工程分包给乙施工单位。工程实施过程中发生以下事件。 事件1:甲施工单位在基础工程施工时发现,现场条件与施工图不符,遂向项目监理机构提出变更申请。总监理工程师指令甲施工单位暂停施工后,立即与设计单位联系,设计单位同意变更,但同时表示无法及时提交变更后的施工图。总监理工程师将此事报告建设单位,建设单位随即要求总监理工程师修改施工图并签署变更文件,交甲施工单位执行。 事件2:专业监理工程师巡视时发现,乙施工单位未按审查后的施工方案施工,存在工程质量、安全事故隐患。总监理工程师分别向甲、乙施工单位发出整改通知,甲、乙施工单位既不整改也未回函答复。 事件3:工程竣工结算时,甲施工单位将事件1 中基础工程设计变更所增加的费用列入工程竣工结算申请,总监理工程师以甲施工单位未及时提出变更工程价款申请为由,拒绝变更基础工程价款。 事件4 :工程竣工验收前,项目监理机构根据《建设工程文件归档整理规范》 (GB/T50328--2001)的要求整理、归档资料,其中包括: (1)工程开工审批表; (2)图纸会审会议纪要; (3)分包单位资格材料; (4)工程质量事故报告及处理意见; (5)工程费用索赔报告。 【问题】

建设工程监理案例分析习题集

【背景材料】1 某大型商业建筑工程项目,主体建筑物10层。在主体工程进行到第二层时,该层的100根钢筋混凝土柱已浇注完成并拆模后,监理人员发现混凝土外观质量不良,表面疏松,怀疑其混凝土强度不够,设计要求混凝土抗压强度达到C18的等级,于是要求承包商出示有关混凝土质量的检验与试验资料和其他证明材料。承包商向监理单位出示其对9根柱施工时混凝土抽样检验和试验结果,表明混凝土抗压强度值(28天强度)全部达到或超过C18 的设计要求,其中最大值达到了C30即30 MPa. [问题] 1.你作为监理工程师应如何判断承包商这批混凝土结构施工质量是否达到了要求? 2.如果监理方组织复核性检验结果证明该批混凝土全部未达到C18的设计要求,其中最小值仅有8 MPa即仅达到C8,应采取什么处理决定? 3.如果承包商承认他所提交的混凝土检验和试验结果不是按照混凝土检验和试验规程及规定在现场抽取试样进行试验的,而是在试验室内,按照设计提出的最优配合比进行配制和制取试件后进行试验的结果。对于这起质量事故,监理单位应承担什么责任?(建设工程教育网信息)承包方应承担什么责任? 4.如果查明发生的混凝土质量事故主要是由于业主提供的水泥质量问题导致混凝土强度不足,而且在业主采购及向承包商提供这批水泥时,均未向监理方咨询和提供有关信息,协助监理方掌握材料质量和信息。虽然监理方与承包商都按规定对业主提供的材料进行了进货抽样检验,并根据检验结果确认其合格而接受。试问在这种情况下,业主及监理单位应当承担什么责任?

[参考答案] 1.作为监理工程师为了准确判断混凝土的质量是否合格,应当在有承包方在场的情况下组织自身检验力量或聘请有权威性的第三方检测机构,或是承包商在监理方的监督下,对第二层主体结构的钢筋混凝土柱,用钻取混凝土芯的方法,钻取试件再分别进行抗压强度试验,取得混凝土强度的数据,进行分析鉴定。 2.采取全部返工重做的处理决定,以保证主体结构的质量。承包方应承担为此所付出的全部费用。 3.承包方不按合同标准规范与设计要求进行施工和质量检验与试验,应承担工程质量责任,承担返工处理的一切有关费用和工期损失责任。监理单位未能按照建设部有关规定实行见证取样,认真、严格地对承包方的混凝土施工和检验工作进行监督、控制,使施工单位的施工质量得不到严格的、及时的控制和发现,以致出现严重的质量问题,造成重大经济损失和工期拖延,属于严重失误,监理单位应承担不可推卸的间接责任,并应按合同的约定课以罚金。 4.业主向承包商提供了质量不合格的水泥,导致出现严重的混凝土质量问题,业主应承担其质量责任,承担质量处理的一切费用并给承包商延长工期。监理单位及施工单位都按规定对水泥等材料质量和施工质量进行了抽样检验和试验,不承担质量责任。 背景材料2: 为了加强我国与国际上各国的政治、经济交往与合作,决定由政府投资在某市修建一个高标准、高质量、供国际高层人员集会活动的国际会议中心。该工程项目位于该市环境幽雅、风景优美的地区。该工程项目已通过招标确定由某承包公司A总承包并签订了施工合同,还与监理公司B签订了委托监理合同。监理机构在该工程项目实施中遇到了以下几种情况。 1、该地区地质情况不良,且极为复杂多变,施工可能十分困难,为了保证工程质量,总承包商决定将基础工程施工发包给一个专业基础工程公司C. 2、整个工程质量标准要求极高,建设单位要求监理机构要把住所使用的主要材料、设备进场的质量关。 3、建设单位还要求监理机构对于主要的工程施工,无论是钢筋混凝土主体结构,还是精美的装饰工程,都要求严格把好每一道工序施工质量关,要达到合同规定的高标准和高的质量保证率。 4、建设单位要求必须确保所使用的混凝土拌合料、砂浆材料和钢筋混凝土承重结构及承重焊缝的强度达到质量要求的标准。 5、在修建沟通该会议中心与该市市区和主干高速公路相衔接的高速公路支线的初期,监理工程师发现发包该路基工程的施工队填筑路基的质量没有达到规定的质量要求。监理工程师指令暂停施工,并要求返工重做。但是,承包方对此拖延,拒不进行返工,并通过有关方面“劝说”监理方同意不进行返工,双方坚持不下持续很久,影响了工程正常进展。 6、在进行某层钢筋混凝土楼板浇注混凝土施工过程中,土建监理工程师得悉该层楼板钢筋施工虽已经过监理工程师检查认可签证,但其中设计预埋的电气暗管却未通知电气监理工程师检查签证。此时混凝土已浇筑了全部工程量的五分之一。 问题: 1、监理工程师进行施工过程质量控制的手段主要有哪几方面? 2、针对上述几种情况,你认为监理工程师应当分别运用什么手段以保证质量?请逐次作出回答。 3、为了确保作业质量,在出现什么情况下,总监理工程师有权行使质量控制权、下达停工令,及时进行质量控制?
