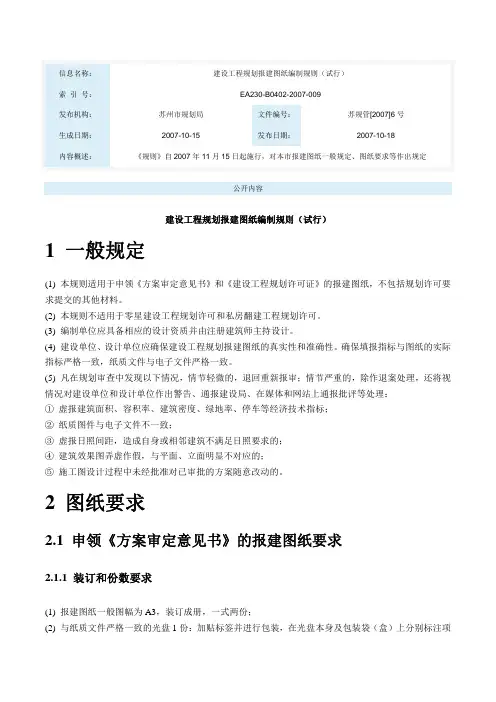

建设工程规划报建图纸编制规则(试行)

1 一般规定

(1) 本规则适用于申领《方案审定意见书》和《建设工程规划许可证》的报建图纸,

不包括规划许可要求提交的其他材料。

(2) 本规则不适用于零星建设工程规划许可和私房翻建工程规划许可。

(3) 编制单位应具备相应的设计资质并由注册建筑师主持设计。

(4) 建设单位、设计单位应确保建设工程规划报建图纸的真实性和准确性。确保填报

指标与图纸的实际指标严格一致,纸质文件与电子文件严格一致。

(5) 凡在规划审查中发现以下情况,情节轻微的,退回重新报审;情节严重的,除作退案处理,还将视情况对建设单位和设计单位作出警告、通报建设局、在媒体和网站上

通报批评等处理:

①虚报建筑面积、容积率、建筑密度、绿地率、停车等经济技术指标;

②纸质图件与电子文件不一致;

③虚报日照间距,造成自身或相邻建筑不满足日照要求的;

④建筑效果图弄虚作假,与平面、立面明显不对应的;

⑤施工图设计过程中未经批准对已审批的方案随意改动的。

2 图纸要求

2.1 申领《方案审定意见书》的报建图纸要求

2.1.1 装订和份数要求

(1) 报建图纸一般图幅为A3,装订成册,一式两份;

(2) 与纸质文件严格一致的光盘1份:加贴标签并进行包装,在光盘本身及包装袋(盒)

上分别标注项目名称、建设单位、建设地点、方案日期等;

(3) 工程总平面图一式五份(审查通过后返还四份,供建设单位报其他部门审批使用)。

2.1.2 印章要求

应在文本扉页中标明:

(1) 建设单位名称、盖建设单位的印章;

(2) 具备资质的设计单位名称、出图章和注册建筑师资格章;

(3) 其他顾问公司单位名称、印章。

2.1.3 设计说明及分析图

对于较大规模的建设工程,应进行设计分析及专项规划:

(1) 图纸为彩图,图幅为A3打印纸,图纸比例适中;

(2) 标明图纸要素:图名、指北针、比例尺、图例、图标等;

(3) 图纸应当清晰、完整反映下列内容:

①设计说明:包括方案特色构思、用地功能布局、建筑空间布局、环境景观设计、公

建项目布局等;

②区位分析;

③现状分析:包括现状地形、现状建筑、现状环境等;

④绿地系统规划:包括绿地总面积、绿地分类、绿地布局等;

⑤道路交通系统规划:包括路网结构、道路分级、停车场库布局、停车设置标准、规

划设置的停车泊位数等;

⑥竖向规划:竖向规划构思、室内外地坪标高设计、道路坡度、坡向、标高设计及地

面排水坡向设计等;

⑦分期实施规划。

2.1.4 彩色总平面图

(1) 图纸为彩图,图幅为A3打印纸,图纸比例适中;

(2) 标明图纸要素:图名、指北针、比例尺、图例、图标等;

(3) 图纸应当清晰、完整反映下列内容:

①建设用地红线、道路、绿地、广场、硬地、停车场、水体、体育运动场地、公共服

务设施和基础设施等;

②建筑物、构筑物的垂直投影外轮廓线,线条应当易于区别并符合建筑制图规范;

③保留和规划建筑物的功能性质、层数和编号,其中建筑物的层数和编号应当易于区

别,层数一般标注在建筑物的右上角;

④建筑物(包括首层建筑物)与建设用地红线、规划道路边线、规划河道和其他规划

控制线的距离、相邻建筑间距;

⑤配套公共服务和基础设施项目在建筑物的具体位置和楼层。

2.1.5 工程总平面图

(1) 图纸为白图,不得使用任何彩色线条或色块,折叠成A3或A4图幅;

(2) 标明图纸要素:图名、指北针、比例尺、图例、图标、图签等;

(3) 图纸比例为1/500,制图单位为米;

(4) 图纸应当清晰、完整反映下列内容:

①场地四界(用地红线)的坐标及各类规划控制线(规划道路红线、地下管线控制线、高压走廊控制线、城市绿地控制线、规划河道蓝线、风景区保护范围控制线、文物保护范围控制线等),必须表达规划外部条件的地形图;

②分期建设的应以图例和文字明确区分本期申报、已申报和后期申报的各部分内容;

③拟建建筑外廓线按建筑物的最外墙边线用粗实线绘制;建筑屋顶平面(含坡屋顶屋脊线和退层等)应当以细实线绘制;地下室外廓线应当以粗虚线表示;建筑基底外廓线

应当以细虚线表示(参照附图1);

④拟建建筑的角点坐标(最外墙边角点)、外包尺寸、名称(或编号)、层数(包括

架空层;有阁楼层的以N+1表示),设计标高;

⑤拟建建筑(地下室)最外墙边后退周边道路、相邻建筑、地物、名木古树及各类规

划控制线的间距;

⑥有日照间距计算要求的(须做日照分析的除外),应以加粗点划线注明遮挡建筑遮阳线(按照江苏省城市规划管理技术规定附录一的计算规则),并注明该遮阳线距相邻建筑的日照间距L1,应同时以数值和日照间距系数表示(参照附图1);

⑦道路:主要道路宽度、标高、中心线坐标,注明消防车道;

⑧停车场:应当标明停车位、停车数量、车道、行车路线、出入口位置及尺寸;

⑨广场、绿化布置示意等环境设计有关内容,用封闭多义线(Pline)勾绘出绿地计算范

围(植草砖按一半绿地面积计算);

⑩总平面图的图层和线型标准应符合附表4规定的标准;

⑾其他应当反映的图纸内容和要素应当符合《建筑工程设计文件编制深度规定》(2003

年版)等国家有关制图标准和规范的要求。

(5) 盖建设单位的印章、具备资质的设计单位的出图章和注册建筑师资格章。

2.1.6 管线综合规划图

(1) 图纸为白图,不得使用任何彩色线条或色块,折叠成A3或A4图幅;

(2) 标明图纸要素:图名、指北针、比例尺、图例、图标、图签等;

(3) 与相应阶段的总平面图一致;

(4) 图纸应当清晰、完整反映下列内容:

①现状电力、电信、供水、排水、燃气等市政管线情况(位置、规格),规划电力、电信、给水、排水、燃气等管线的平面布置规划图;规划管线应当用粗线表示,现状管

线与规划管线线条应当易于区分;

②变电房、开关房、电信设备用房、水泵房、化粪池、燃气等管线设施的位置、规模;

③管线规格、排水方向、坡度、主要控制节点的地面高程、管道高程及埋深;

④容量预测:计算方法、指标及计算成果;

⑤图层和线型标准应符合《苏州市控制性详细规划计算机辅助制图规范标准》。

2.1.7 经济技术指标:

(1) 综合技术经济指标一览表:包括总用地面积、总建筑面积、分期建筑面积、各类分项建筑面积、容积率、建筑密度、绿地率、停车数、停车比例等(参照附表1);居住区的综合技术经济指标还应当符合《城市居住区规划设计规范》的要求;

(2) 有多个单体的建设工程,应填报本期申报建筑明细表(参照附表2);

(3) 停车位汇总表(参照附表3);

2.1.8 彩色效果图

(1) 图纸为彩图,图幅为A3打印纸,图纸比例适中;

(2) 图纸应当与平面、立面严格对应,真实反映建筑造型、材质和色彩;

(3) 应尽可能反映真实的背景环境;

(4) 群体建筑应有鸟瞰效果图;

(5) 主要建筑应有单体效果图。

2.1.9 建筑单体设计图

2.1.9.1 平面图

(1) 图纸为白图,不得使用任何彩色线条或色块,图幅为A3打印纸;

(2) 标明图纸要素:图名、指北针(首层应当标注)、比例尺、图例、图标、图签等;

(3) 图纸比例一般为1/100、1/150、1/200、1/300等;

(4) 图纸应当清晰、完整反映下列内容:

①各层面积数据(分列计入容积率面积与不计入容积率面积),用封闭多义线(Pline)

勾绘出面积计算范围,图层和线型标准应符合附表4规定的标准;

②各部分平面功能名称;

③停车库应当标明车辆停放位置、停车数量、车道、行车路线、出入口位置及尺寸、

转弯半径和坡度等;

④有日照间距计算要求的(须做日照分析的除外),屋顶平面应以加粗点划线注明遮

挡建筑遮阳线及标高(按照江苏省城市规划管理技术规定附录一的计算规则);

⑤其他应当反映的图纸内容和要素应当符合《建筑工程设计文件编制深度规定》(2003

年版)等国家有关制图标准和规范的要求。

2.1.9.2 立面图

(1) 图纸为白图,不得使用任何彩色线条或色块,图幅为A3打印纸;

(2) 标明图纸要素:图名、比例尺、图例、图标、图签等,图纸比例一般为1/100、1/150、

1/200、1/300等;

(3) 建筑四周立面,图纸比例应当一致;

(4) 注明表面材质、色彩、檐口高度、建筑高度(坡屋面屋脊)、最高点高度(局部突

出部分);

(5) 图纸内容和要素应当按照国家有关制图标准和规范的要求清晰、完整反映;

2.1.9.3 剖面图

(1) 图纸为白图,不得使用任何彩色线条或色块,图幅为A3打印纸;

(2) 标明图纸要素:图名、比例尺、图例、图标、图签等;

(3) 图纸比例应当与立面图一致;

(4) 注明檐口高度、建筑高度(坡屋面屋脊)、最高点高度(局部突出部分);

(5) 有日照间距计算要求的(须做日照分析的除外),注明遮挡建筑遮阳点位置、标高

并以虚线画出日照控制线(参照江苏省城市规划管理技术规定附录二);

(6) 图纸内容和要素应当按照国家有关制图标准和规范的要求清晰、完整反映;2.2 申领《建设工程规划许可证》的报建图纸要求

2.2.1 装订和份数要求

(1) 报建图纸折叠成A4图幅,按幢装订,并保持装订后的平整,一式两份;

(2) 与纸质文件严格一致的光盘1份:加贴标签并进行包装,在光盘本身及包装袋(盒)

上分别标注项目名称、建设单位、建设地点、日期等;

(3) 提供此次申报图纸的总目录清单。

2.2.2 相比已批准的方案,施工图有下列情况者,需重新报方案审定

(1) 总体布局有明显改变的;

(2) 建筑造型有明显改变的;

(3) 经济技术指标有较大调整的;

(4) 影响日照分析和日照间距的。

2.2.3 设计说明及指标

(1) 与已批准的方案不同点的说明

(2) 经济技术指标:要求同申领《方案审定意见书》送审方案的要求。

2.2.4 建筑工程总平面图

(1) 图纸为蓝图,不得使用任何彩色线条或色块,折叠成A4图幅;

(2) 其余要求同申领《方案审定意见书》送审方案的要求。

(3) 应当反映的图纸内容和要素应当符合《总图制图标准》(GB/T50103-2001)等国

家有关制图标准和规范的要求。

2.2.5 彩色效果图

(1) 图纸应当与施工图的平面、立面严格对应;

(2) 其余要求同核发方案审定意见书送审方案的要求。

2.2.6 建筑单体施工图

(1) 包括平面、立面和剖面

(2) 应当反映的图纸内容和要素应当符合《建筑工程设计文件编制深度规定》(2003

年版)等国家有关制图标准和规范的要求。

备注: 1. 主体建筑面积指符合《规划设计意见书》规定的用地性质的主要建筑面积;

2. 公共服务建筑面积指《规划设计意见书》要求的公共服务设施建筑面积;

3.其它建筑面积包括应计入容积率的地上车库,门卫房等建筑面积;

4.不计容积率建筑面积应符合《苏州市城市规划管理指标核定规则》的规定。

5.单位数指《苏州市建设项目停车位配建标准》中规定的计算单位。

备注: 1. 主体建筑面积指符合《规划设计意见书》规定的用地性质的主要建筑面积;

2. 公共服务建筑面积指《规划设计意见书》要求的公共服务设施建筑面积;

3.其它建筑面积包括应计入容积率的地上车库,门卫房等建筑面积;

4.不计容积率建筑面积应符合《苏州市城市规划管理指标核定规则》;

5.建筑类型和单位数根据《苏州市建设项目停车位配建标准》中的规定;

6.有阁楼层的以N+1表示。

备注: 1.建筑类型、单位数和标准要求根据《苏州市建设项目停车位配建标准》中的

规定。

(完整版)规划报建审批流程

规划报建审批流程 一、选址意见书(5个工作日) 1、申报材料:1:1000用地红线图三份 2、办事流程:窗口受理(国土局、环保局由窗口代办)→科、局级领导审批→窗口发证 二、建设用地规划许可证(3个工作日) 1、申报材料:建设用地报建申请表;建设项目批文一份(发改委或外经贸局批复);1:1000用地红线图原件一份(选址意见书);土地拍卖成交中标通知书。 2、办事流程:窗口受理→科、局级领导审批→窗口发证 三、建设工程规划许可证(7个工作日) 1、申报材料:建设工程规划报建申请表;建设项目批文一份(发改委或外经贸局批复);建设用地规划许可证;消防审核意见书一份;施工图设计审查报告一份;建设用地许可证(国土局);总平面图、施工图(建施)、电子文件、已批准方案效果图、环保意见。 窗口受理→科、局级领导审批→测绘单位(放线)→窗口发证 四、建设工程规划验收合格证(7个工作日) 1、申报材料:昆山市建设工程竣工验收申请表;建设

用地规划许可证、建设工程规划许可证(副本)复印件各一份;建设工程竣工测量成果报告书(附电子文件);消防、绿化验收合格意见、土地证复印件 2、办事流程:窗口受理→验收小组(现场验收)→科、局级领导审批→窗口发证 五、户外广告、立面改造(3个工作日) 1、申报材料:户外广告登记申请表或立面改造申请表(一式四份);现场彩色效果图(一式四份) 2、办事流程:城管窗口领表→窗口受理→科、局级领导审批→窗口发证 六、道路开挖(5个工作日) 1、申报材料:开掘占用道路申请表(一式二份)、示意图; 2、办事流程:受理-审批-发证 七、城市排水许可申请表(5个工作日) 1、申报材料: a、排水许可申请表(一式两份); b、新建项目:立项批文、规划许可证、排水方案备案表; c、已建项目:房产产权证明、租房协议(指租房经营户); d、排水平面图;

城市规划设计规范指标大全

规划设计规范常用指标 居住区教育配套建筑指标: 居民量幼儿园小学中学 4000居民以上●● 8000居民● 配比数量40名/千人80名/千人80名/千人 最低面积配比(平方米) 幼儿园班数4班6班9班12班 用地面积1800 平方米2700 平方米3700 平方米4700 平方米建筑面积1200 平方米1800 平方米2500 平方米3200 平方米 小学班数12班18班24班30班用地面积9700 11800 13600 15700 建筑面积2900 4300 5100 6200 班数18班24班30班36班用地面积15500 18100 31700 37000 建筑面积6300 8200 9100 11700 居住区人口分区控制规模: 居住区小区组团 户数10000-15000 2000-4000 300-700 人数30000-50000 7000-15000 1000-3000

居住区用地平衡控制指标(%) 用地构成居住区小区组团 1 住宅用地(R01)50-60 55-65 70-80 2 公建用地(R02)15-25 12-22 6-12 3 道路用地(R03)10-18 9-17 7-15 4 公共绿地(R04)7.5-18 5-1 5 3- 6 居住区用地(R)100 100 100 停车位配置比例 名称单位自行车机动车公共中心车位/100㎡建筑面积7.5 0.3 商业中心车位/100㎡营业面积7.5 0.3 集贸市场车位/100㎡营业场地7.5 --- 饮食店车位/100㎡营业面积 3.6 1.7 医院、门诊所车位/100㎡建筑面积 1.5 0.2 居住区用地指标 项目平均每居民用地(平方米) 小区用地14.5-22.0 居住区级公共服务设施用地 1.5-2.0 居住区级道路用地 1.5-2.0 居住区级公共绿地 1.0-2.0 其它用地 1.0 合计19.5-29.0

规划报建图纸要求(2020年10月整理).pdf

规划报建图纸要求 图纸要求及项目图纸内容要求备注 1.区域位置图及现状图 1.表示该项目所在镇、区域的方位、标注指北针和基地 坐标 2.反映规划区的区域位置、用地范围、用地性质等基本 情况;反映周边地区的场地利用情况,; 3.反映上层次控制性详细规划或分区规划对该地区的各 项规划要求,包括各项强制性控制指标和指导性控制 指标,基础设施和公建配置与相邻地块相协调; 4.反映规划区内各类性质用地现状的范围和建筑的轮 廓线、用途、层数、质量等, 2.规划总平面图 综 合 术 指 标 1.面积指标:总建筑面积、计容积率面积、;不计容积 率面积;地下室面积; 2.容积率; 3.建筑占地面积; 4.建筑密度:裙房密度;塔楼密度 5.绿地面积; 6.绿地率; 7.道路广场面积; 8.停车位数量 标明各类控制线用地红线;建筑红线;其它各类控制线;各线之间的距离; 基地控制点坐标和标高。 注明与周边环境、道路关 系 1.周边道路名称、宽度、道路的去向;控制点的标高、 中心线与建筑红线距离; 2.开向周边道路的机动车出入口位置、宽度;道路中心 线控制坐标和标高;距城市道路交叉口距离; 3.与周边建筑间距。符合日照(仅对住宅)与消防的要 求 注明基地内各功能分区合理布置建筑、道路、绿化和停车停车位布置不应超过临城 市道路建筑红线注明基地内建筑注明规划区建筑功能、层数、和高度 注明基地各部分间距各建筑之间间距;建筑与建筑红线距离 3竖向规划图 1. 用标注法注明规划后的地形、地貌,包括道路控制 点的标高、公共活动场地、建筑室内外地坪标高;确 定道路、场地排水方向和坡度。 2.表明挡土墙、台阶、护坡等设施的位置、长度、宽度 和高度等尺寸(可选)。

限额设计指标与措施

“重机项目”设计阶段投资、进度控制内容与措施(初稿) 设计管理主要分为三大块:投资控制、质量控制和进度控制。成本控制是项目管理中的重要环节,而限额设计又是最重要的一环。 在“重机项目”的设计管理中应着重应注意以下几点: 一、设计阶段成本控制的必要性和重要性(态度上一定要重视) 项目的成本控制是建设单位项目管理的核心内容之一,经过我国多年来的项目开发实践表明,对项目成本影响最大的就是设计规划阶段,项目设计的时间占总开发的时间的三分之一,但是其对项目成本的影响却高达七成。在项目正式进入施工阶段后,就算现场控制措施再得力,施工技术再先进,也只能减少20%左右的成本。因此,在设计阶段就对成本控制是非常重要的,投资控制的成败,关键在于设计阶段。这就要求一个优秀的建筑设计师必须能够有效的控制工程造价,要改变以往重设计、轻经济的思想,片面的追求设计标准,不考虑经济性。实际上,当施工图完成之后,存在的技术问题、费用问题都很难解决,因此必须重视方案和施工图设计,以避免“先天不足”。 二、设计阶段应遵守的原则 1、首先是节约原则。成本的事前控制对于总体成本的控制影响最大,因此建设单位一定要重视事前控制,制定有关预防成本失控的技术、组织和经济措施,做到“防患于未然”,先天不足,后天弥补起来就困难了。 2、其次是全面性原则。在设计阶段,建设单位应该召集所有部门的相关人员碰头、讨论,让每个与项目相关的设计人员都参与到设计阶段的成本控制工作中去,充分调动员工的积极性,保证项目在整个建设周期内达到经济利益的最大化。 3、要做到各部门分工明确,权责结合。对于成本管理中各个相关部门,应按照责、权、利相结合的原则,严格贯彻执行经济责任制,使成本控制真正有效。项目总设计师要对项目的总体投资控制负责。各专业的专业负责人,对本专业的投资控制负责。 项目总设计师是项目投资控制第一责任人,要管控整个项目设计阶段的投资控制工作,定期组织各专业负责人制定各个设计阶段的投资控制计划以及限额设计指标。 管理公司应分阶段审核由设计院提交的投资分析材料和限额设计指标。应结合西安当地市场的价格对于有可能超出投资预算的分项应及时提醒建设方,对投资控制中出现的问题应进行分析和纠偏。 建设方对于已经确定而且无法更改,但是又很有可能超出预算支付的方案应形成文字材料及时上报上级主管部门,对于投资风险大、投资比例大的专项方案在必要时可以组织专家进行分析和评审。 4、最后还要遵循目标管理原则。项目的各项经济支出都要遵循目标成本,建设单位要在各个方面都做到支出合理,以获得最大利润。 三、项目设计阶段成本控制具体方法与措施 1、项目设总应组建一个好的设计团队,设计人员的搭配要合理。 在方案阶段,设计师应与造价师应采用“一对一”的配置。设计师应与造价师多交流,多沟通,确保限额设计的顺利实施。对于待定的方案不仅要进行技术分析,同时要进行经济分析。通过方案的不同分析比较,从中选择既符合政府的硬性指标(比如在建设规模、绿地率、容积率等经济指标),又能够充分的体现设计特色又能保证收益最大化的设计。 2、建立一个专业的投资决策队伍。前期投资决策是一项系统和专业的工作,要求设计院应建立一支具备丰富的行业经验和拥有深厚的专业知识的人员,在投资决策时利用该单位所有的有关资源,配合建设方制定出一个准确的投资决策,并下达限额设计指标。

规划设计方案中技术指标计算

参照国家有关建筑面积的计算规则和有关规范计算 (1)单层、多层及以上建筑物按建筑物外墙勒脚以上外围水平面积计算。 (2)地下室、半地下室等按其上口外墙(不包括采光井等)外围的水平面积计算。 (3)有柱雨篷按柱外围水平面积计算,独立柱的雨逢按顶盖的水平投影面积的一半计算。(4)有柱的车棚、货棚、站台等按柱外围水平面积计算。 R单排柱、独立柱的车棚、货棚、站台等按顶盖的水平投影面积的一半计算 (5)建筑物墙外有顶盖和柱的走廊、檐廊按柱的外边线水平面积计算,无柱的走廊、檐廊按其投影面积的一半计算。二层以上建筑物出挑形成走廊、檐廊的按上述原则计算,未形成的不计算。 (6)穿过建筑物的通道或两个建筑物间有顶盖的架空通廊,按其水平投影面积计算 (7)两个建筑物间无顶盖的架空通廊按其投影面积的一半计算 (8)有柱或有围护结构的门廊,按其柱或围护结构外围投影面积计算;突出墙外的门斗按围护结构外围水平面积计算。 (9)室外楼梯按其投影面积计算。 以下部分不计入建筑占地面积: (1)无顶盖的花架等建筑小品不计算。 (2)亭、独立烟囱、烟道、油罐、水塔、贮油(水)池、贮仓、圆库等建、构筑物不计算。 (3)城市公共通道不计算。 (4)骑楼不计算。 2、建筑面积计算: 按国家有关建筑面积的计算规划计算: (1)对高度为2.2m以下(含2.2m)的设备层不计算建筑面积。对设备层兼作避难层的,其高度可适当放宽,由福州市城市规划局核定 (2)根据福州市实际情况,参照国家有关建筑面积的计算规则,高度为2.5m以下(含2.5m)的架空层(作为停车库等用途的),可不计算建筑面积。 (3)封闭阳台、挑廊按其水平投影面积计算建筑面积;凹阳台、挑阳台按其水平投影面积的一半计算建筑面积。

苏州市建设工程规划报建图纸编制规则(试行)

信息名称:建设工程规划报建图纸编制规则(试行) 索引号:EA230-B0402-2007-009 发布机构:苏州市规划局文件编号:苏规管[2007]6号 生成日期:2007-10-15 发布日期:2007-10-18 内容概述:《规则》自2007年11月15日起施行,对本市报建图纸一般规定、图纸要求等作出规定 公开内容 建设工程规划报建图纸编制规则(试行) 1 一般规定 (1) 本规则适用于申领《方案审定意见书》和《建设工程规划许可证》的报建图纸,不包括规划许可要求提交的其他材料。 (2) 本规则不适用于零星建设工程规划许可和私房翻建工程规划许可。 (3) 编制单位应具备相应的设计资质并由注册建筑师主持设计。 (4) 建设单位、设计单位应确保建设工程规划报建图纸的真实性和准确性。确保填报指标与图纸的实际指标严格一致,纸质文件与电子文件严格一致。 (5) 凡在规划审查中发现以下情况,情节轻微的,退回重新报审;情节严重的,除作退案处理,还将视情况对建设单位和设计单位作出警告、通报建设局、在媒体和网站上通报批评等处理: ①虚报建筑面积、容积率、建筑密度、绿地率、停车等经济技术指标; ②纸质图件与电子文件不一致; ③虚报日照间距,造成自身或相邻建筑不满足日照要求的; ④建筑效果图弄虚作假,与平面、立面明显不对应的; ⑤施工图设计过程中未经批准对已审批的方案随意改动的。 2 图纸要求 2.1 申领《方案审定意见书》的报建图纸要求 2.1.1 装订和份数要求 (1) 报建图纸一般图幅为A3,装订成册,一式两份; (2) 与纸质文件严格一致的光盘1份:加贴标签并进行包装,在光盘本身及包装袋(盒)上分别标注项

规划设计方案中技术指标计算

规划设计方案中技术指标计算

1、建筑占地面积计算: 参照国家有关建筑面积的计算规则和有关规范计算 (1)单层、多层及以上建筑物按建筑物外墙勒脚以上外围水平面积计算。 (2)地下室、半地下室等按其上口外墙(不包括采光井等)外围的水平面积计算。 (3)有柱雨篷按柱外围水平面积计算,独立柱的雨逢按顶盖的水平投影面积的一半计算。 (4)有柱的车棚、货棚、站台等按柱外围水平面积计算。 R单排柱、独立柱的车棚、货棚、站台等按顶盖的水平投影面积的一半计算 (5)建筑物墙外有顶盖和柱的走廊、檐廊按柱的外边线水平面积计算,无柱的走廊、檐廊按其投影面积的一半计算。二层以上建筑物出挑形成走廊、檐廊的按上述原则计算,未形成的不计算。(6)穿过建筑物的通道或两个建筑物间有顶盖的架空通廊,按其水平投影面积计算 (7)两个建筑物间无顶盖的架空通廊按其投影面积的一半计算(8)有柱或有围护结构的门廊,按其柱或围护结构外围投影面积计算;突出墙外的门斗按围护结构外围水平面积计算。 (9)室外楼梯按其投影面积计算。 以下部分不计入建筑占地面积: (1)无顶盖的花架等建筑小品不计算。

(2)亭、独立烟囱、烟道、油罐、水塔、贮油(水)池、贮仓、圆库等建、构筑物不计算。 (3)城市公共通道不计算。 (4)骑楼不计算。 2、建筑面积计算: 按国家有关建筑面积的计算规划计算: (1)对高度为2.2m以下(含2.2m)的设备层不计算建筑面积。对设备层兼作避难层的,其高度可适当放宽,由福州市城市规划局核定 (2)根据福州市实际情况,参照国家有关建筑面积的计算规则,高度为2.5m以下(含2.5m)的架空层(作为停车库等用途的),可不计算建筑面积。 (3)封闭阳台、挑廊按其水平投影面积计算建筑面积;凹阳台、挑阳台按其水平投影面积的一半计算建筑面积。 3、建筑容积率计算: (1)在计算容积率时,地下室的建筑面积不计;但地下室作为商场或其它营业性公共场所的,应计算建筑面积,并计入容积率。屋面层建筑面积不超过标准层建筑面积1/8的不计;用作开放空间的建筑面积不计;半地下室在室外地面以上部分的高度不超过1m的不计。 (2)半地下室在室外地面以上部分的高度超过1m的,按下式计算建筑面积:

建设工程前期报建工作流程

工程前期报建细化说明 一、立项报批 根据管委会年度大建设计划,由鑫城公司负责立项。 二、地形图测绘 具体经办步骤:1、征地拆迁安置办公室委托测绘公司进行测绘;2、待该项目测绘蓝图完成后,我局去征地拆迁安置办公室,取地形图(蓝图)若干份用于办理前期相关报建手续。 三、可行性研究报告编制 具体经办步骤:1、我局委托有相应资质的单位编制可研报告,并提供如下资料①建设单位背景资料,包括:名称、注册资本、法人代表、所有制情况、近三年的主要经营业绩、获得的主要荣誉和证书等;②项目地理位置、地形图;③项目地质勘探资料(若有);④项目规划设计方案,包括:主要经济技术指标、总平面图、初步设计(若有);⑥拆迁安置等初步资料(我局去征地拆迁安置办公室,获取相关安置人群等相关初步资料);⑧资金筹措方案(我局会同鑫城公司融资部商讨);⑨其他资料,包括有关大配套设施供应的政府有关部门的承诺,享有的各项优惠政策,政府有关项目的要求文件等(若有)。注:以上资料是根据可研报告的编制时间来确定资料的详尽程度,按照国家相关规定可研报告必须在立项报批之前就应完成,但由于建设单位后期规划等内容调整的可能性较大,若按规定提前编制完成可研报告,则根据国家相关规定(初步设计提出的总概算超过可行性研究报告投资估算的±10%以上或其他主要指标有变动时),可研报告需重新报批。2、可研报告初本报我局、鑫城国资公司融资部审核。 四、可行性研究报告报批 具体经办步骤:1、定稿后的可研报告,由我局以鑫城公司的名义拟订可研报告

报批请示,报部门负责人、局领导阅(签字);2、再报鑫城公司,由鑫城公司负责出具报批请示的红头文件;3、相关资料(请示、可研报告等)报区经贸局审批;4、报批资料无问题后,区经贸局发可行性研究报告批复,我局取回。 五、选址意见书 具体经办步骤:1、准备如下资料:①项目预审表 或立项批复、②地形图、③用地批复(去征地拆迁安置办公室取);2、资料完备后,填写办证申请表,盖建设单位公章,报区建设局窗口登记;3、市规划局审批通过发证,去区建设局窗口取证。 六、规划设计条件 具体经办步骤:1、准备如下资料:①选址意见书、②用地批复、③项目预审表或立项批复、④地形图;2、资料完备后,填写办证申请表,盖建设单位公章,报区建设局窗口登记;3、市规划局审批通过后,去区建设局窗口取证。 七、规划方案审查(消防、规划) 具体经办步骤:1、准备总平面图报政务区消防窗口审查;2、准备如下资料报区建设局窗口:①项目预审表或立项批复、②选址意见书、③规划设计条件、④总平面图(含消防审批);3、资料完备后,填写办证申请表,盖建设单位公章,报区建设局窗口登记;4、市规划局审批通过后,去区建设局窗口取方案审查意见书和总平图原件。 八、单体楼消防设计报审 具体经办步骤:1、准备如下资料:①建设工程消防设计审核申报表(建设单位填写并盖公章)、并由设计单位配合提供相关资料。②建设单位的工商营业执照等合法身份证明文件、③建设工程规划许可证明文件(用地许可证)、④设计单位资质证明文件、⑤消防设计文件(由设计单位编写)、⑤总平面图(含消防审

报建规划图纸审查内容深度要求

报建规划图纸审查内容深度要求说明 一、规划图纸要求 1. 区域位置图及现状图要求 1.表示该项目所在镇、区域的方位、标注指北针和基地坐标 2.反映规划区的区域位置、用地范围、用地性质等基本情况;反映周边地区的场地利用情况,包括自然条件和建设情况、市政工程设施和工程管线分布,充分考虑规划区内外场地的联系; 3.反映上层次控制性详细规划或分区规划对该地区的各项规划要求,包括各项强制性控制指标和指导性控制指标,基础设施和公建配置与相邻地块相协调; 4.反映规划区内各类性质用地现状的范围和建筑的轮廓线、用途、层数、质量等,提出保留、改建、拆除的具体要求, 5.对规划区内现状场地可能出现的地质性灾害进行分析,并提出相应的工程措施;2. 规划总平面图技术要求 1. 居住区用地平衡:住宅用地;公建用地;公共绿地;道路用地; 2. 配套设施一览:《城市居住区规划设计规范》附表A.0.2和附表A.0.3; 3. 综合技术指标: (1) 面积指标:总建筑面积、计容积率面积、;不计容积率面积;地下室面积; (2) 容积率; (3) 建筑占地面积; (4) 建筑密度; (5) 绿地面积; (6) 绿地率; (7) 道路广场面积; (8) 停车位数量;

(9) 其它:医院应注明病床数;酒店应注明客房数;学校应注明学生数;电影院、体育馆、会议应注明座位数;交通枢纽工程应注明高峰日千旅客。 4. 标明各类控制线:用地红线;建筑红线;其它各类控制线;各线之间的距离;退缩河道距离;基地控制点坐标和标高。 5. 注明与周边环境、道路关系 (1) 周边道路名称、宽度、道路的去向;控制点的标高、中心线与建筑红线距离; (2) 开向周边道路的机动车出入口位置、宽度;道路中心线控制坐标和标高;距城市道路交叉口距离; (3) 与周边建筑间距。符合日照与消防的要求 6. 注明基地内各功能分区:合理布置建筑、道路、绿化和停车 7. 注明基地内建筑:注明规划区建筑功能、层数、和高度 8. 注明基地各部分间距:各建筑之间间距;建筑与建筑红线距离 图纸要求及项目图纸内容要求备注 3.竖向规划图 1. 用标注法注明规划后的地形、地貌,包括道路控制点的标高、公共活动场地、建筑室内外地坪标高;确定道路、场地排水方向和坡度。 2. 表明挡土墙、台阶、护坡等设施的位置、长度、宽度和高度等尺寸。 4.消防规划图 1. 道路宽度、控制点坐标、标高和纵向坡度; 2. 消防车道、宽度及其转弯半径、消防登高面; 3. 道路边距建筑距离; 4. 消防登高面处消防车道宽不应小于6米,其路边距建筑距离应大于5米,小于11米。消防车道坡度不应大于8% 消防车道宽6米,转弯半径不应小于9米;消防车道宽4米,转弯半径不应小于12米。尽端式消防车道回车场应不小于18X18M

规划报建手续流程

规划报建手续流程 IMB standardization office【IMB 5AB- IMBK 08- IMB 2C】

一、立项 二、环评、安评 三、委托设计院做平面方案 四、规划、消防窗口总平面方案审批 五、出蓝图 六、建设用地规划许可证 七、单体建筑物三个以上设计方案 八、设计方案审批 九、出施工图 十、建设工程规划许可证 十一、图纸审查 十二、建筑工程消防施工图审核 十三、建设工程招标 十四、安全监督手续 十五、质量监督手续 十六、施工许可证 十七、开工建设 十八、消防验收 十九、规划验收合格证 二十、质检竣工验收备案表 二十一、节能建筑验收

二十二、房屋建筑工程结算备案 二十三、工程竣工验收备案 二十四、房产测绘→派出所出具门牌号证明→房屋初始登记出让国有土地使用权设定登记 1)土地登记申请书 2)国有建设用地使用权出让合同及政府批复元件 3)建设用地规划许可证原件及复印件 4)建设用地使用权出让金及契税缴纳证明 5)营业执照及组织机构代码证原件及复印件 6)法定代表人及委托代理人身份证明原件及复印件 7)地籍测量的数据及图件 建设用地规划许可证 1)建设用地规划许可证申报表 2)建设项目的有效计划批准文件 3)已经批准的建设项目选址意见书和项目用地规范图 4)规划设计条件及附图 5)划拨土地证明或土地出让、转让合同 6)已批准的总平面图 建设工程规划许可证 1)建设工程规划许可证申请表 2)经办人身份证及复印件 3)计划批文

4)土地权属证明文件 5)施工图三套(含建设项目总施工图、建筑单体施工图、工程定位图及竖向设计、管线综合、绿化及做法施工图) 6)方线(测绘)资料 7)申报材料相应的电子文档光盘 施工图设计审查 1)施工图审查设计任务委托书、申请书 2)施工图图纸4套 3)建筑工程规划许可证 4)工程勘察报告技术审查任务委托书 建设工程安全监督 1)建筑施工企业安全生产许可证 2)建设工程施工合同 3)工程中标通知书 4)施工现场总平面布置图和临时设施规划方案 5)施工组织设计 6)工程项目负责人、安全管理人员安全生产考核合格证书 7)特种作业人员有效上岗证 8)建设单位安全监督人员和监理单位监理人员花名册 9)从业人员参加意外伤害保险证明 10)建筑工程安全报监书 11)市建设工程项目安全生产责任书

《北京市居住公共服务设施规划设计指标》

市规发〔2006〕384号 关于印发《北京市居住公共 服务设施规划设计指标》的通知 各相关单位: 为贯彻科学发展观,适应建设社会主义和谐社会的要求,经市政府同意,我委对《北京市人民政府关于印发本市新建改建居住区公共服务设施配套建设指标的通知》(京政发〔2002〕22号)中的指标进行修订,重新制定了《北京市居住公共服务设施规划设计指标》(以下简称《指标》)。 本《指标》是指导规划设计人员编制本市居住地区修建性详细规划或规划设计方案的技术规范,适用于北京历史文化保护区以外城镇地区新建改建居住地区的规划设计工作。 本《指标》已于2006年1月25日经市政府专题会讨论通过,现印发给你们,自2006年6月1日起执行。我委将依据有关规划设计管理的法律、法规,加强对居住地区规划设计中执行本《指标》情况的监督管理,并请有关部门按照本《指标》要求做好相关工作。

《北京市居住公共服务设施规划设计指标》 文本 1 总则 1.1为保证居住公共服务设施合理设置,提供适宜的居住生活环境,不断满足居民的生活需要,结合北京市的实际情况,制定本指标。 1.2本指标适用于北京历史文化保护区以外城镇地区新建改建居住地区公共服务设施的规划设计。特殊地区因地制宜,具体研究。 1.3居住公共服务设施的设置,应贯彻可持续发展和节约用地的原则。使用性质相近或可兼容的公共服务设施尽量综合设置。 1.4居住人口规模和用地范围,应依据城市规划确定。 本指标按居住人口规模(或建设规模)分四级。 每户平均居住人口计算值为2.8人,每户(套)住宅建筑面积按实际建筑面积标准计算。 1.5居住公共服务设施的设置水平应当与居住人口规模相对应。在符合规定的公共服务设施面积总指标的条件下,可根据城市规划,采取集中与分散相结合的方式统一安排、合理布置公共服务设施。 本指标是居住公共服务设施设置的最低基本标准。 1.6居住公共服务设施按性质分为教育、医疗卫生、文化体育、商业服务、社区管理服务、社会福利、交通和市政公用等八类。 1.7居住公共服务设施按照附表1、2、3、4设置。

工业项目报建手续流程

一、立项审批 1、项目立项申请报告书(原件一份) 2、项目建议书或项目可行性研究报告(一份) 3、建设用地的权属文件或建设项目用地预审意见书(一份) 4、项目建设投资概算(一份) 5、银信部门出示的资金证明(原件一份) 6、企业法人营业执照副本(复印件一份);(房地产项目需提供资质证明一份) 7、项目地形图(一份) 8、有关职能部门的意见。 二、规划设计 1、由市规划局根据城市总体规划和立项文件核发勘察设计红线,提供规划设计条件。 2、建筑设计分为三个阶段,即方案设计、初步设计和施工设计。 3、市城建局负责联系市有关部门对初步设计进行会审批复。 三、建设工程报建 (一)建设工程报建,首先要提供如下资料到建委办理登记手续。 1、计划部门核发的《固定资产投资许可证》或主管部门批准的计划任务书; 2、规划部门核发的《建设用地规划许可证》和《建设工程规划许可证》; 3、国土部门核发的《国有土地使用证》; 4、符合项目设计资格设计单位设计的施工图纸和施工图设计文件审查批准书; 5、人防办核发的《人民防空工程建设许可证》; 6、消防部门核发的《建筑工程消防设计审核意见书》; 7、防雷设施检测所核发的《防雷设施设计审核书》; 8、地震办公室核发的《抗震设防审核意见书》; 9、建设资金证明; 10、工程预算书和造价部门核发的《建设工程类别核定书》; 11、法律、法规规定的其他资料。 (二)公开招标的建设工程,要补充如下资料到招标办办理手续 1、建设单位法定代表人证明或法定代表人委托证明; 2、建设工程施工公开招标申请表; 3、建设工程监理公开招标申请表。 (三)邀请招标的建设工程,要补充如下资料到招标办办理手续

规划设计规范指标大全.doc

规划设计规范指标大全 中小学幼儿园: 每4000居民以上的住宅区应配小学及幼儿园,每8000居民应配中学。 每千人口按40名儿童配建幼儿园。每千人口按80名小学生配建小学。 每千人口按80名中学生配建中学。 幼托: 4班用地面积不低于 1800 平方米,建筑面积不低于 1200 平方米。 6班用地面积不低于 2700 平方米,建筑面积不低于 1800 平方米。 9班用地面积不低于 3700 平方米,建筑面积不低于 2500 平方米。 12班用地面积不低于 4700 平方米,建筑面积不低于 3200 平方米。 小学: 12班用地面积不低于 9700 平方米,建筑面积不低于 2900 平方米。 18班用地面积不低于11800 平方米,建筑面积不低于 4300 平方米。 24班用地面积不低于13600 平方米,建筑面积不低于 5100 平方米。 30班用地面积不低于15700 平方米,建筑面积不低于 6200 平方米。 中学: 18班用地面积不低于15500 平方米,建筑面积不低于 6300 平方米。 24班用地面积不低于18100 平方米,建筑面积不低于 8200 平方米。 30班用地面积不低于31700 平方米,建筑面积不低于 9100 平方米。 36班用地面积不低于37000 平方米,建筑面积不低于11700平方米。 居住区人口分区控制规模: ┏━━┳━━━━━━┳━━━━━┳━━━━━┓ ┃┃居住区┃小区┃组团┃ ┣━━╋━━━━━━╋━━━━━╋━━━━━┫ ┃户数┃10000-15000 ┃2000-4000 ┃ 300-700 ┃ ┣━━╋━━━━━━╋━━━━━╋━━━━━┫ ┃人数┃30000-5000 ┃7000-15000┃1000-3000 ┃ ┗━━┻━━━━━━┻━━━━━┻━━━━━┛ 停车位 ┏━━━━┯━━━━━━━━┯━━━┯━━━┓ ┃ 名称│单位│自行车│机动车┃ ┣━━━━┿━━━━━━━━┿━━━┿━━━┫ ┃公共中心│车位/100建筑面积│ 7.5 │ 0.3┃ ┠────┼────────┼───┼───┨ ┃商业中心│车位/100营业面积│7.5 │ 0.3┃

建设工程规划报建图纸编制规则---经济指标表格及相关电子图纸绘制要求请严格遵守

建设工程规划报建图纸编制规则(试行) 1 一般规定 (1)本规则适用于申领《方案审定意见书》和《建设工程规划许可证》的报建图纸,不包括规划 许可要求提交的其他材料。 (2)本规则不适用于零星建设工程规划许可和私房翻建工程规划许可。 (3)编制单位应具备相应的设计资质并由注册建筑师主持设计。 (4)建设单位、设计单位应确保建设工程规划报建图纸的真实性和准确性。确保填报 指标与图纸的实际指标严格一致,纸质文件与电子文件严格一致。 (5)凡在规划审查中发现以下情况,情节轻微的,退回重新报审;情节严重的,除作 退案处理,还将视情况对建设单位和设计单位作出警告、通报建设局、在媒体和网站上通报批评等 处理: ①虚报建筑面积、容积率、建筑密度、绿地率、停车等经济技术指标; ②纸质图件与电子文件不一致; ③虚报日照间距,造成自身或相邻建筑不满足日照要求的; ④建筑效果图弄虚作假,与平面、立面明显不对应的; ⑤施工图设计过程中未经批准对已审批的方案随意改动的。

2 图纸要求 2.1 申领《方案审定意见书》的报建图纸要求 2.1.1装订和份数要求 (1)报建图纸一般图幅为A3 ,装订成册,一式两份; (2)与纸质文件严格一致的光盘1 份:加贴标签并进行包装,在光盘本身及包装袋上分别 盒) 标注项目名称、建设单位、建设地点、方案日期等; (3)工程总平面图一式五份(审查通过后返还四份,供建设单位报其他部门审批使用) 2.1.2印章要求 应在文本扉页中标明: (1)建设单位名称、盖建设单位的印章; (2)具备资质的设计单位名称、出图章和注册建筑师资格章; (3)其他顾问公司单位名称、印章。 2.1.3设计说明及分析图 对于较大规模的建设工程,应进行设计分析及专项规划: (1)图纸为彩图,图幅为A3 打印纸,图纸比例适中; (2)标明图纸要素:图名、指北针、比例尺、图例、图标等; (3)图纸应当清晰、完整反映下列内容: ①设计说明:包括方案特色构思、用地功能布局、建筑空间布局、环境景观设计、公 建项目布局等;

建设工程报建流程及需要资料模板

建设工程报建流程及需要资料 一、初步设计审查(5个工作日) 1、申请书: 2、计委备案通知或立项批复(复印件); 3、规划批准方案总平面图(查验原件,复印件须盖建设单位公章); 4、勘察、设计合同(复印件); 5、初步设计文件:立面效果图小样两份、初设说明书一份、初步设计图一套(含总平面图1份、建初图1份、结初图1份、水初图1份、强电初设图1份、弱电初设图1份、暖通初设图1份等),另单备地下室平面图1份、给排水总初图1份、住宅项目电视广播系统初设图1份(无专门电视广播初设图,可用弱电初设图代替)、防雷图1份(建筑高度80m以上项目)、转输水箱(水池)所在楼层给水平面图、地勘报告1份。 6、初步设计文件电子文档一张,内容包括全套初设图纸、设计说明、效果图等; 7. 住宅项目应报户型统计表 二、建筑节能审查备案(5个工作日) 1、建筑节能审查备案表 2、建筑节能设计图 3、建筑热工设计计算书 三、施工图设计审查备案(3个工作日) (一)、行政审查 1、立项通知(复印件一份) 2、消防、规划、环保、广电等部门出具的行政审查意见(复印件各一份)。 3、设计合同、资质证明正本(复印件各一份)

4、勘察合同、资质证明正本(复印件各一份) (二)技术审查 1、《建筑工程施工图设计文件审查备案报告》原件3份 2、《审查合格书》原件一份、《施工图审查报告》原件1份 3、审查合同、资质证明正本(复印件各一份) 4、《建筑节能设计审查备案登记表》原件一份 5、建筑施工总平图一份(加盖审查机构章)(复印件一份) 四、招投标监督备案 (一)国家(政府)投资项目比选监督备案(即办) 1、有效的项目审批部门的项目批准文件(原件或加盖比选人鲜章) 2、施工图设计文件审查通知书(复印件) 3、比选委托代理合同原件(委托比选的提供) 4、工程量清单及参选控制价编制的委托合同(原件或加盖比选人鲜章) 5、比选公告或资格预审公告或参选邀请书(原件或加盖比选人鲜章) 6、资格预审报告完整一套(原件或加盖比选人鲜章) 7、资格预审暨参选邀请书或邀请参选书(原件或加盖比选人鲜章) 8、比选文件完整一套(原件或加盖比选人鲜章) 9、比选文件备案情况通知书(复印件) 10、评选报告完整一套(原件或加盖比选人鲜章) 11、中选候选人告示材料证明 12、中选通知书(另册)原件

限额设计指标

限额设计标准 项目定位:中高档设计标准 一、面积指标 二、前期费用 1、咨询调研费:计入营销费用 2、勘查设计费:以总建筑面积为计算基础,设计费用单价为60元/平米(建筑20元、结构 18元、景观8元、精装修交楼14元),设计费用共计276.626万元,预留晒图等零星费用8万元,由于前期项目定位过程中已经发生了344万元无效成本,因此民主路项目最终设计费用控制总额为628.626万元。 精装样板房设计费用计入样板房装修费用另外计算,室内交楼标准设计费不包含在其中。 3、前期及后期手续费:总额应控制在514万元以内,具体内容包括:档案摄像(档案服务 费)、环境影响分析报告、人口资料调查、土地勘丈定界、规划红线定界、土地评估费、土地测绘、界桩、拆除人防工程、补偿费人防工程结建费(异地建设316万元)、绿地补偿费、日照分析、防雷检测、地名费、绿化保证金、质监费、施工招标代理费、施工招标管理费、监理招标代理费、监理招标管理费、桩基招标管理费、晒图费、白蚁防治费、墙体材料专项用费、公共消防设施配套费、散装水泥专项资金、生活垃圾处理费、市政工程质量监督费、工程定额测定费、建筑合同鉴证费、教育配套费、专业劳务分包服务费、代收印花税、商品混凝土交易费、商品混凝土保证金、建筑意外伤害保险、建设施工安全技术服务费、城市道路占用费、城市道路挖掘修复费、建设用地调查勘丈服务费、1:500地籍图费、道路放线及提供道路坐标、红线定位与红线验线、抗震设计审查咨询费、深基坑设计审查咨询费、水土流失防治费。 4、前期工程费:总额应控制在132万元以内。内容包括临水、临电、临时道路围墙、费路、

绿化迁移、地盘开办费、场平及地障清除。根据集团关于前期工程费的参考数据,前期工程费应为30元/平米,计算依据为总建筑面积。即三通费用5元/平米、场地平整费用20元/平米,临建费用5元/平米。标杆企业参考标准为23.5万元/平米,目前民主路的制度标准为27.84元/平米。 5、前期及后期其他费:总额应控制在154万元以内。内容包括商品房面积预测、商品房面 积实测、城市综合开发行业管理费、公共维修基金、房屋产权初始登记备案费、房屋交易手续费。 三、建安工程费 1、高层(范围:一层及二层住宅门厅+三层及以上住宅) 1)、土方及基础处理工程:计入高层地下室工程中,此处费用为零。 2)、土建工程: A、基础形式:尽可能采用天然基础,费用控制在50元/平米,内容包含桩基工程 施工费用,桩基施工过程中的施工检测、地基处理等费用。 B、结构工程:(以实际施工面积作为计量基数)钢筋含量不超过40-48KG/平米, 砼含量不超过0.35-0.39M3/M2,砌体工程含量0.2 M3/M2; C、建筑初装修:地面找平做法厚度应控制为20厚;天棚结构面不做初装修,即 要求施工过程中严格把关地面天棚都应该达到精装修的平整度要求,由精 装修单位施工顶棚的二次装修;墙面由总包施工抹灰即可,精装修单位施 工腻子及内墙乳胶漆;防水工程施工厨卫、屋面部位、阳台施工管道周边, 外墙防水尽可能采用防水砂浆施工;屋面工程施工保温及防水+水泥砖或 普通地砖饰面; 3)、外立面装饰: A、保温工程:采用外墙外保温,做法采用30厚挤塑聚苯板(厨卫尽可能不做外保 温)。 B、门窗工程:窗地比(以可售面积作为标准)应控制在0.27以内,可以采用的铝 合金门窗标准为:铝型材表面处理工艺为粉末喷涂、小五金采用南海 “合和”或其他国产品牌;或者可以采用塑钢型材代替。单价500元/ 平米以内。 C、外墙饰面:外墙总施工面积墙地比(以可售面积作为标准,不包含内天井)应 控制在1.1以内,外墙饰面除开结构面找平及保温外,综合单价(包括施 工单价及损耗、分格缝等)需控制在100元/平米以内;内天井若改为开口 天井,饰面材料可采用普通外墙涂料,含量控制在25%以内。 D、屋面装饰性构架预留总价50万元。 4)、门类及小五金工程:乙级防火防盗入户门控制在1300元/樘。 5)、精装修工程: A、室内精装修:户内精装修以建筑面积作为计算基础,费用标准为1000元/平米, 内容包括户内基本装修成本、配套家具、洁具、电器及其他毛坯完成后增 加的设备或设施。不包含样板房装修。 B、电梯厅及公共走道装修:电梯厅及公共走道需装修的地毯面积应控制在高层住 宅总建筑面积的10%以内,地面墙面铺贴材料采用玻化砖,以凤凰城装修 标准作为参考指标,费用标准为1400元/平米。 C、大堂装修:按照大堂建筑面积4000元/平米标准控制,标准可参考凤凰城高层 住宅大堂装修。

项目报建流程

项目报建流程 项目报建必须取得“一书四证”,“一书”是指“选址规划意见书”,“四证”是指“用地规划许可证”和“工程规划许可证”、“建筑工程施工许可证”、“商品房预售许可证”。 一、新征划拨土地类《建设项目选址意见书》核发 报建部门:规划局? 报送资料:1、申请报告; 2、银川市建设项目规划选址申请表; 3、发改部门批准的立项文件; 4、建设单位上级主管部门用地选址的意见; 5、法人委托书(法人签名、单位盖章的原件); 6、其它与建设项目有关的附加说明材料; 7、平面位置示意图(八份)。 二、国有存量土地类《建设项目选址意见书》核发 报建部门:规划局 报送资料:1、申请报告; 2、银川市建设项目规划选址申请表; 3、原批准总平面规划图; 4、相关土地手续的复印件(核原件,有其中一样即可): ①土地使用证(附宗地图及界点坐标); ②土地批复; ③土地出让合同。

5、法人委托书(法人签名、单位盖章的原件); 6、平面位置示意图(八份); 7、发改部门立项文件(政府投资的固定资产项目); 8、根据项目情况需要提供的相关资料(会议纪要、承诺书、领导批示等)。?以上联办单位: 工业项目:环保、安监、房管、园林、文广、人防、水务、地震、建设、公安(交警) 住宅项目:环保、房管、园林、文广、人防、民政、城管、水务、地震、建设、公安(交警) 商业综合:环保、房管、园林、文广、人防、民政、城管、水务、地震、建设、公安(交警) 以上为新征划拨土地、国有存量土地类选址定点手续办理,其他手续与以下新征出让土地类办理程序一样。 三、新征出让土地类 第一阶段:总平面规划设计方案审查 报建部门:规划局 报送资料:1、总平面规划方案图纸(首次申报三个以上方案,1:500比例尺,用地过大时可采用1:1000比例尺); 2、设计院出具的设计说明文本(每一个方案须单独说明); 3、出让土地提供土地出让合同(核原件); 4、现状地形图 5、勘测定截图及勘测定截报告(原件); 6、鸟瞰图(不小于A2尺寸);

建设工程规划报建图纸编制规则(试行)(DOC)

建设工程规划报建图纸编制规则(试行) 1 一般规定 (1) 本规则适用于申领《方案审定意见书》和《建设工程规划许可证》的报建图 纸,不包括规划许可要求提交的其他材料。 (2) 本规则不适用于零星建设工程规划许可和私房翻建工程规划许可。 (3) 编制单位应具备相应的设计资质并由注册建筑师主持设计。 (4) 建设单位、设计单位应确保建设工程规划报建图纸的真实性和准确性。确保 填报指标与图纸的实际指标严格一致,纸质文件与电子文件严格一致。 (5) 凡在规划审查中发现以下情况,情节轻微的,退回重新报审;情节严重的, 除作退案处理,还将视情况对建设单位和设计单位作出警告、通报建设局、在媒体和网站上通报批评等处理: ①虚报建筑面积、容积率、建筑密度、绿地率、停车等经济技术指标; ②纸质图件与电子文件不一致; ③虚报日照间距,造成自身或相邻建筑不满足日照要求的; ④建筑效果图弄虚作假,与平面、立面明显不对应的; ⑤施工图设计过程中未经批准对已审批的方案随意改动的。 2 图纸要求 2.1 申领《方案审定意见书》的报建图纸要求 2.1.1 装订和份数要求 (1) 报建图纸一般图幅为A3,装订成册,一式两份; (2) 与纸质文件严格一致的光盘1份:加贴标签并进行包装,在光盘本身及包装袋 (盒)上分别标注项目名称、建设单位、建设地点、方案日期等; (3) 工程总平面图一式五份(审查通过后返还四份,供建设单位报其他部门审批使 用)。

2.1.2 印章要求 应在文本扉页中标明: (1) 建设单位名称、盖建设单位的印章; (2) 具备资质的设计单位名称、出图章和注册建筑师资格章; (3) 其他顾问公司单位名称、印章。 2.1.3 设计说明及分析图 对于较大规模的建设工程,应进行设计分析及专项规划: (1) 图纸为彩图,图幅为A3打印纸,图纸比例适中; (2) 标明图纸要素:图名、指北针、比例尺、图例、图标等; (3) 图纸应当清晰、完整反映下列内容: ①设计说明:包括方案特色构思、用地功能布局、建筑空间布局、环境景观设计、 公建项目布局等; ②区位分析; ③现状分析:包括现状地形、现状建筑、现状环境等; ④绿地系统规划:包括绿地总面积、绿地分类、绿地布局等; ⑤道路交通系统规划:包括路网结构、道路分级、停车场库布局、停车设置标准、 规划设置的停车泊位数等; ⑥竖向规划:竖向规划构思、室内外地坪标高设计、道路坡度、坡向、标高设计 及地面排水坡向设计等; ⑦分期实施规划。 2.1.4 彩色总平面图 (1) 图纸为彩图,图幅为A3打印纸,图纸比例适中; (2) 标明图纸要素:图名、指北针、比例尺、图例、图标等; (3) 图纸应当清晰、完整反映下列内容: ①建设用地红线、道路、绿地、广场、硬地、停车场、水体、体育运动场地、公 共服务设施和基础设施等; ②建筑物、构筑物的垂直投影外轮廓线,线条应当易于区别并符合建筑制图规范; ③保留和规划建筑物的功能性质、层数和编号,其中建筑物的层数和编号应当易 于区别,层数一般标注在建筑物的右上角; ④建筑物(包括首层建筑物)与建设用地红线、规划道路边线、规划河道和其他 规划控制线的距离、相邻建筑间距;
