电梯选型应考虑以下几方面因素:

1、适当的输送能力:可以满足3分钟高峰期的乘梯要求。

2、电梯到达门厅的时间:一般不应超过2-3分钟,简单的估算办法:电梯从底层直达顶层应不超过45-60s。

3、候梯时间与乘梯时间:候梯时间不超过30s,乘梯时间不超过90s。

4、电梯速度问题:高速电梯不一定会缩短乘梯时间,提高输送效率。实际上还要考虑楼房高度、停层站数及调度技术,对于不太高且停站数较多的建筑物,高速电梯一般只能在中、低速运行,而高速梯和中速梯停层的开关门时间及乘客出入时间无甚差别。

5、考虑到小区电梯使用率,人口密度等因素,根据电梯提升高度和楼层户数选择电梯速度和载重量。

几种电梯的比较分析

1、上海三菱电梯是合资电梯的第一品牌,住宅用途的GPS—CR,GPS 一ⅡⅢ糸例其电气控制系统设计合理,操作方便,性能稳定,机械部分简单明了,疲实耐用,寿命较长,故障率极低,电梯运行时启停平稳,运行中无抖动,无噪声。

该门机采用变频系统,门机开关门时加减速平稳,无噪声,无杂音,在维修保养中该型号电梯是最容易保养的,维修时无需专用工具,技术难度也较低,由于上海三菱电梯在国内年产量、市场占有率、销售额连续七年居同行业之首,所以市场上配件也较多,较容易买到,配件的价格也较合理,在全国物业采用三菱电梯居多,且售后服务较满意。

2、广州日立电梯是国产组装梯中较好的品牌,此次推荐型号为GVF-R 或VFMG、VFRM住宅电梯,广州日立电梯的电气控制系统设计合理、性能稳定,机械部分简单明了,疲实耐用、,寿命较长,故障率低,电梯运行时启停平稳,运行中无抖动,无噪声,该门机采用直流电机,门机开关门时加减速平稳、噪声小,在维修保养中该型号电梯是较容易保养的,维修的技术难度也较低,由于广州日立电梯较普遍,在用时间有八、九年,所以市场上配件也较多、较容易买到,配件的价格也较合理。

3、西子OTIS前身是电梯民族品牌,此次推荐型号XO-STAR, XO-21VF 西子厂于1998年生产该型号电梯,该型号电梯的电气控制系统中变频器采用日本安川,按钮国内组装,其余由OTIS提供配套,但门机系统改用了三菱门机系统,所以门机系统故障率降低了,该型号电梯运行时启停平稳,运行中无抖动,门机开关门时加减速平稳、噪声小;在维修保养中、西子OTIS电梯的维保难度中等,必需使用维修计算机检查故障。配件厂家准备充分,容易买到,配件的价格也较合理。

选型建议:

1、电梯宜选用性能稳定,价格适中,备件易于购买,维护方便的品牌。

2、考虑电梯使用率,层楼户数,人口密度,节能等因素,可选择载重量相应的电梯,建议多层和小高层住宅选用载重800Kg速度1.75m/s的电梯,高层住宅选用载重1000Kg速度1.75m/s-2.0m/s的电梯。

3、电梯轿内装饰选用透光较好供风装置在轿内中部,功率大,低噪

音,电梯不使用时有节能功能(轿内照明.风机不使用时有休眠功能)即可。

最后,建议电梯安装单位也尽可能使用电梯生产厂家或其指定安装单位,避免设备安装不规范,以至影响电梯正常运行和使用寿命。电梯机房及控制方式和相关设施的建议

1、电梯两台(或多台)同一机房时,建议采用群控方式,应取消自动返基站功能,可以节能,消防迫降应使所有电梯返基功能,消防电梯还应有消防员操纵功能。

2、若10KV双电源暂时无法实现,应考虑停电时,电梯关人解救问题。

3、电梯机房应有相应温度调节和通风设施。

4、机房内电梯的各种安全标示应书写规范,线槽管整齐排列。

5、机房内电梯曳引机上方应设安装及维修时用的承重2.5吨的吊钩,完工注明承重量。

6、机房总电源应装在机房入口附近距地面1.3—1.5米的墙上,各开关应有明显中文标识,便于发生故障时能够迅速切断电源,机房应设消防报警电话与消防控制中心直通。

7、各层门地坎应略高于地面5—10mm,并抹成1/100的过渡斜坡。

8、电梯内监控系统联接电缆应采用多股屏蔽软线,轿内救援对讲应与消防中心等值班室相联通实现三方通话(机房、轿厢、消防控制中心)并采用非消防电话,同时应有楼层显示。

9、若机房上方有水箱,要做好屋顶防漏措施,井道底坑做好防水,井道壁应防止渗漏。

10、在消防梯底坑应设水坑,安装自动控制的潜水泵。

电梯的选配时应注意经济性、装潢、节能与环保

1、经济性

经济性在电梯的选型配置中是业主比较关心的,主要涉及电梯的设备费用、土建费用、安装费用、运行费用、维保费用、关税及保险费用等。对于设备费用取决于电梯的类型、功能配置、技术水平、品牌、质量档次等,还有根据大楼交通分析选择的台数、额定速度、额定容量、操纵方式等;土建费用需考虑井道和机房的土建成本,节省的井道空间和机房空间等;安装费用需考虑设备运输费用、调试费(有些电梯为了满足现代建筑施工工期紧张的要求,在出厂前完成预组装和调试,并将电梯与建筑物结合部分减至最少)、新梯验收费用;运行费用需考虑节能指标和年检费用;维保费用需考虑保修的范围及期限,保修期后的维保费用,关键配件的寿命,有偿提供配件的价格等。

2、装潢

装潢主要包括轿厢的装潢、厅门的装潢、候梯厅的装潢、观光梯的井道装潢,以及自动扶梯的扶手栏杆和梯级的装潢。轿厢装潢包括轿壁、轿顶、轿顶照明灯具、地板的装潢。厅门装潢近年来应用了不锈钢蚀刻技术、电脑彩色喷绘技术。自动扶梯的扶手带有多种颜色供选择,梯级也出现了不锈钢梯级和彩色梯级。装潢要与电梯的内在质量和档次匹配,并与大楼格调相协调。

3、节能和绿色环保

新世纪人们都在呼唤“绿色电梯”,即要求电梯节能、减少油污染、

电磁兼容性强、噪声低、安全可靠、长寿命、与建筑物协调等。节能方面,良好的拖动控制系统(包括电机、传动机构和调速方式)能够节能,优良的群控可以节能,无人乘坐时电梯照明自动关闭和自动扶梯自动停止或低速运行也能节能。此外有人正在研究在大楼顶部的机房利用太阳能作补充能源。

选择节能电梯要点

节能电梯的大概需要具备的条件有如下八点:

1、必须电梯使用的电能节约30%以上。

2、控制系统必须是微机控制。

3、必须具备可扩展功能。

4、必须符合中国国家最新电梯标准GB7588-2003。

5、在停电情况下可以不用到机房就可以进行救援。

6、必须是小机房或无机房电梯,因为节能电梯本身节能外需要还包括土建成本的节约。而小机房电梯可以节省设计时间、节省土建时间以及土建费用。而无机房电梯能够节省更多。

7、节能电梯还需要维护费用低,维护方便。

8、节能电梯具有成熟的技术和知识产权。(目前国内一些品牌在仿制,从节能效果以及安全效果上还不能满足节能电梯需要)。

目前最好的节能电梯型号可以节约用电50%,所以在选择的时候可以更好地选择节能型产品。一般的节能电梯可以节能是30-40%。在今后几年无论是行业发展和采购趋势,节能电梯必将成为主流优势。

电梯远程监控系统

该系统是将控制柜中的信号处理计算机获得的电梯运行和故障信息通过公共电话网络或专用网络(都需要使用调制解调器)传输到远程的能够提供可视界面的专业电梯服务中心的计算机,以便那里的服务人员掌握电梯运行情况,特别是故障情况。该系统一般具有显示故障、分析故障、故障统计与预测等功能,还有的可实现远程调试与操作,便于维修人员迅速进行维修应答和采取维修措施。这样缩短了故障处理时间,简化了人工故障检查的劳动,保证了大楼电梯安全高效地运行。

开发商电梯选择与综合成本的考虑

在过去,设计院与开发商选择电梯有一个严重的误区,就是没有考虑综合成本和使用成本。

《所谓综合成本是指:电梯设计、土建、电梯设备、电梯安装、维修服务成本的总和》。

使用成本是指:电梯维保费用、电梯使用费(含电费等)、电梯年审费用。

目前许多电梯的选择时土建费用高,电梯设备成本高、维保成本高、电梯电费大成为了全国使用住宅电梯最大的问题。目前使用的VVVF电梯即使在综合成本上很大,而且使用费也很大。

我们按9层住宅选择名牌VVVF电梯计算一下:

土建需要混凝土井道和机房,土建成本应该在8-10万元,且由于申报建筑高度后,不能超高,所以还少建了一层楼。

电梯设备价格18-22万元,安装费2.5-3万元,再加运输费等总价应该在24-26万元左右。两项综合成本达到35万元左右。

电梯使用成本:电机功率15KW,即每小时使用需要15度电,加上照明及其他,使用一小时的耗电大约为20度。且住宅电梯计算电费一般按工业电费收费,价格在0.8-1.2元/度。

电梯维保:名牌电梯需要500元/台保养费、维修费6000-10000元/年。

大致开发商从没有仔细算这些帐,在售楼书上从没有电梯使用费这一项,为此许多住户都在支付物业管理费的时候就觉得电梯费太高,而物业公司也没有任何办法。

如果同样9层住宅我们选择无机房的电梯再算一本帐:

综合成本:土建不需要混凝土井道,只需要框架结构加砖墙,土建成本可以减少5万元左右;如果采用永磁同步无齿轮价格也只有20-22万。这样综合成本大约只有28-30万。

更重要的是使用费低很多,一般该种主机的耗电只有普通VVVF 的50%-65%,如果按9层1000KG。1.0M/S电梯计算,电机功率只需要6.7KW,电费只有名牌VVVF电梯的40%,使用费就大大降低;且无齿轮主机维保费也可以更节省。

特别在目前中国能源紧张的情况下,既选择更好的电梯,又能够节约能源,再加上开发成本降低,使用费减少。

住宅电梯的配置和选择

住宅电梯的配置和选择 JG/T 5010—92 中华人民共和国建设部1992—11—06批准1993—05—01实施本标准等效采用国际标准ISO 4190/6—1984(E)《电梯与服务梯第6部分:安装在住宅建筑中的乘客电梯的规划与选择》。 1 主题内容与适用范围 本标准规定了住宅电梯的配置和选择方法。 本标准适用于安装在住宅中的乘客电梯。在建筑设计阶段,按本标准即能确定电梯的数量和它的主要规格。 2 引用标准 GB 7024.1 电梯名词术语 GB 7025 电梯主参数及轿厢、井道、机房的型式与尺寸 GB J96 住宅建筑设计规范 JG 5009 电梯操作装置、信号及附件 3 术语 3.1 主楼层main floor 通常乘客可以从街道上直接进入的楼层。如果一台电梯有几个不同的楼层都通向街道,则通向街道的最低的楼层为主楼层。 3.2 电梯在主楼层的间隔时间interval at the main floor 单台电梯轿厢在一天内相邻两次离开主楼层的时间间隔的平均值。 3.3 输送能力handling capacity 在给定的时间周期内,单梯或群梯能够运送的乘客数占该住宅内总人口的百分比。3.4 理论运行时间theoretical time of travel 轿厢在两个端站之间全行程运行所需的理论时间(行程除以额定速度)。 3.5 上行高峰期up-peak 一天内电梯主要用作从主楼层向以上各楼层运送乘客的时期。 4 一般规定 4.1 电梯运行级别 根据每台电梯在主楼层上的最大间隔时间,为电梯运行规定了60s、80s、100s三个级别,标记如下: ——级别60; ——级别80; ——级别100; 4.2 电梯规格与数量 4.2.1 住宅设置电梯的最低层数和高度,一般应符合GB J96中3.1.6条的规定。对于有特殊要求的住宅,其最高住户入口层楼面距离主楼层的高度超过8m时,也允许设置电梯。4.2.2 如果只装一台电梯,电梯的额定载重量不得小于630kg,额定速度不得低于0.63m /s。 4.2.3 在每一梯群中,所有电梯的额定速度均不得低于1 m/s,而且至少有一台电梯的额定载重量应是1 000kg。 4.2.4 电梯的规格和数量应符合附录A~F中各图表的规定。这些图表是根据一天内上行高峰期的交通需要和4.2.2、4.2.3条及表1~3中规定的指标制成的。

高层住宅电梯设置标准选择依据标准 (转载)

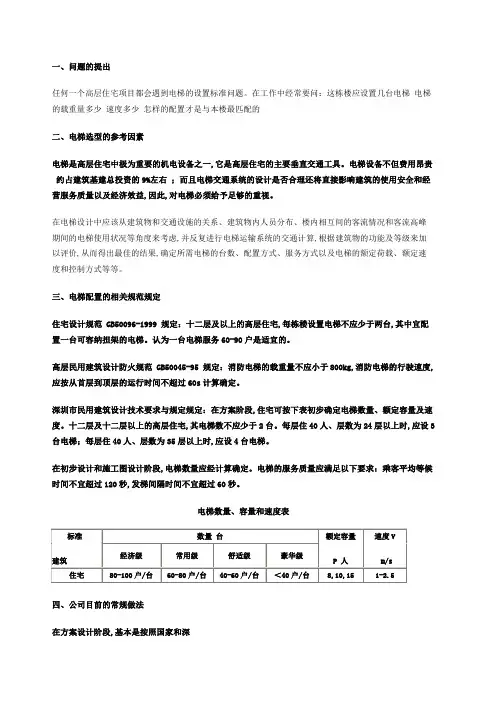

高层住宅电梯设置标准选择依据标准(转载) 老王书院收藏于2011-09-13 阅读数:公众公开原文来源 转藏到我的图书馆 郭丽平 一、问题的提出 任何一个高层住宅项目都会遇到电梯的设置标准问题。在工作中经常要问:这栋楼应设置几台电梯? 电梯的载重量多少?速度多少?怎样的配置才是与本楼最匹配的? 二、电梯选型的参考因素 电梯是高层住宅中极为重要的机电设备之一,它是高层住宅的主要垂直交通工具。电梯设备不但费用昂贵(约占建筑基建总投资的9%左右);而且电梯交通系统的设计是否合理还将直接影响建筑的使用安全和经营服务质量以及经济效益,因此,对电梯必须给予足够的重视。 在电梯设计中应该从建筑物和交通设施的关系、建筑物内人员分布、楼内相互间的客流情况和客流高峰期间的电梯使用状况等角度来考虑,并反复进行电梯运输系统的交通计算,根据建筑物的功能及等级来加以评价,从而得出最佳的结果,确定所需电梯的台数、配置方式、服务方式以及电梯的额定荷载、额定速度和控制方式等等。 三、电梯配置的相关规范规定 《住宅设计规范》(GB50096-1999)规定:十二层及以上的高层住宅,每栋楼设置电梯不应少于两台,其中宜配置一台可容纳担架的电梯。认为一台电梯服务60-90户是适宜的。 《高层民用建筑设计防火规范》(GB50045-95)规定:消防电梯的载重量不应小于800kg,消防电梯的行驶速度,应按从首层到顶层的运行时间不超过60s计算确定。 《深圳市民用建筑设计技术要求与规定》规定:在方案阶段,住宅可按下表初步确定电梯数量、额定容量及速度。十二层及十二层以上的高层住宅,其电梯数不应少于2台。每层住40人、层数为24层以上时,应设3台电梯;每层住40人、层数为35层以上时,应设4台电梯。 在初步设计和施工图设计阶段,电梯数量应经计算确定。电梯的服务质量应满足以下要求:乘客平

公司合理化建议书范文

公司合理化建议书范文 根据公司的发展和现状,并结合公司各个方面因素的考虑,给公司做出以下合理化的建议: 一、倡导全员营销的观念 二、提倡开源节流 企业发展大了以后,部门增多,人员增加相关成本也随之上升,尤其办公费用也将水涨船高,建议倡导大家要有节约的意识,不断 挖掘企业的开源节流点,节约也是为企业间接创造效益的一种方式。大钱的背后,都是用小钱积累起来的,节约就要从点滴做起,国家 也在倡导建设节约型社会。为此具体建议如下: 1、每位员工每月只发一支签字笔,用完后可以换笔芯,但不换笔;一支签字笔售价2.5元,一支笔芯0.7元,总部300多员工每月 按使用两支笔计算,每月可以节约用笔540元,一年可节约6480元。 2、提倡大家使用二次用纸,即日常书写过的纸张积攒起来要二 次利用,用于不重要文件的书写和日常办公之用。这样既环保,又 降低了办公费用。一箱纸5包90元,一包纸500张,每人每天使用 二次用纸10张,300人一天将节约3000张,合108元,一个月就 是3240元,一年就是节约38880元。 三、鼓励不断创新、持续改进 四、和谐发展、沟通无边界 只有养成良好的沟通习惯,大家的工作才会更加顺畅,只有不断的沟通,企业才会稳步发展。 2、各部门每周要定期召开会议,主要讨论日常工作的改进和相 关重点工作的安排与落实;

4、公司应该为员工建立一个良好的发展平台,对于各部门空缺 的岗位优先面向内部员工招聘,可以采取竞聘的形式,给每个员工 一个平等发展的机会,其次再面向社会招聘; 5、企业最好能够每年根据各部门职工人数给予一定的春游费用,以部门为单位选择合适的时间团体活动一下,促进同事间和领导的 交流,放松一下紧张的工作心情,增强本部门的凝聚力,锻炼大家 的能动性,培养对企业的向心力。 综上所述,就是我的一点建议,希望大家能够提提意见,把我们的公司建设得更好! xxx 日期 我来到公司已经两个月了,在此期间经历了辞退、恢复上岗、公司重组等很多大的变动,但我今天依然工作在公司综合行政事务工 作管理部的工作岗位上,并且以一颗热忱、认真负责的心为公司服务,即使再小的事情,也想去做到最好。 这段时间以来,我学习了公司的各项规章制度,也了解了自己所在岗位的职责与工作内容,更与公司的员工建立了良好的同事关系,在相互了解、相互信任的基础上,更好的熟悉和开展了综行部的工作。在此,我将对我所在部门和公司未来的发展提出几点个人的建 议和意见。 一、各部门与公司上级主管缺乏沟通 公司内部缺少主心骨,缺少团队精神。目前,作为公司的领导层与各部门人员缺乏沟通与交流,公司部门各管一摊,各司其职,部 门与部门之间不能及时了解工作内容,衔接力度不够,导致公司内 部管理象一盘散沙,没有凝聚力和向心力。每个部门存在的问题无 法及时向上级领导反映,自己又无力解决,导致问题越积越多,越 多越难以解决,一拖再拖,最后不了了之,但却给公司埋下了问题 隐患。

合理化建议书模板

合理化建议书模板 我公司总结以往项目管理中的一些经验,现提出以下几方面建议供参考: 一、对选择施工单位的建议 1、建设方、监理方应对投标施工单位的社会信誉、经济实力、管理体制等方面进行全面考察。 2、考察施工单位时,重点考察的是投标项目部的情况,要求投标项目部的项目经理、技术负责人等有类似工程的施工经验。 并对项目部的竣工项目、在建项目均进行实地考察。 考察内容有:工程进度情况、施工质量情况、建设方的评价。 3、选择施工单位项目部时,应避免临时挂靠。 施工单位项目部的挂靠会造成公司管理与工地现场管理脱节,公司从技术、资金方面不会全力支持项目部,挂靠项目部也不会顾及企业的社会信誉(临时挂靠是指今年挂靠甲公司,明年挂靠乙公司的项目部)。 4、招标阶段,应对施工单位的投标项目经理、技术负责人、安全员等主要管理人员进行面试;并核查人员证件、社会保险清单(二年以上)所示单位是否为招标项目的投标单位,做到人证相符。

为避免中标后主要管理人员不到位,在招标文件中要求施工单位中标后主要管理人员必须一一到位,除发生特殊情况外(生病等不能从事本职工作者)不得更换,如确需更换者必须经建设方面试合格方可更换,且资质不得低于投标所报人员。 经建设方认可的项目部主要管理人员职称证、岗位证应交给建设方留存,以避免施工单位再投报其他项目,有效避免企业挂靠现象。 5、要求施工方开设用于本工程的工程款专用账户,建设方支付的工程款汇入该账户,该专用账户由建设方的工地代表与施工方的项目经理共同控制,实行专款专用。 6、施工方需要适当垫资时,可要求施工方将部分垫资款汇到建设方指定账户中,由建设方与施工方共同控制该款的使用(如此可避免施工方投标时承诺垫资,实际施工时无资可垫的现象)。 二、保障民工工资发放的建议 1、建设方、监理方应对劳务队进行考察。 选择劳务队时,要从社会的信誉、技术水平、履约能力等方面做全面调查。 所有劳务队进驻现场前,必须与施工单位签订劳务分包合同,劳务队应交纳一定的履约保证金方可进驻施工现场。 2、要求施工单位严格按照建委要求交纳2%的民工工资

电梯的选型配置中的几个主要参数参考文本

电梯的选型配置中的几个主要参数参考文本 In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of Each Link To Achieve Risk Control And Planning 某某管理中心 XX年XX月

电梯的选型配置中的几个主要参数参考 文本 使用指引:此安全管理资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。 先介绍电梯配置时常用的2个概念: (1)输送能力。在1个时间周期内,单梯或群梯能够 运送的乘客人数。 (2)平均运行间隔时间。对于1台电梯,一个轿厢相 邻2次离开主楼层的时间间隔平均值;对n台群控电梯, 该时间应除以n。 电梯选型配置中的主要参数有以下几项。

(1)电梯台数。需根据建筑物的用途和内部人员流量来计算,用最少的投资来满足合理的垂直运输要求。有的按每百人需要的电梯台数来计算,有的按建筑物的人均面积来计算,科学的方法是进行交通计算。 (2)额定载重量。电梯台数和额定载重量是互相影响,应合理搭配。选用大额定载重量可以减少电梯台数,节省建筑面积和电梯成本,但是会导致停层概率增加,乘客出入轿厢的时间长,电梯平均运行间隔时间增加;选用小额定载重量则需要增加电梯台数,占用的建筑面积和电梯成本增大,但平均运转间隔时间减少。根据额定载荷可确定轿厢有效面积。 (3)额定速度。选择额定速度时应考虑电梯的提升高度和客流量等因素。当电梯停站间隔较短时,片面地提高

五星级酒店电梯速度的合理选择

五星级酒店电梯速度的合理选择 电梯是高层建筑中不可缺少的垂直交通运输设备,它是高楼层间人物流动的便捷之路,能否满足大楼客货流量的要求,决定着楼内电梯的选择正确与否。因此,应合理选择电梯的规格(包括速度、载重、控制方式等)、台数和调度方式,这是高层建筑电梯的重要课题。 本文重点对电梯速度的正确、合理选择进行分析和论证,从而得同合理电梯速度的确定方法。 一座高楼中的电梯,当最大行程h(m)、确定之后,在电梯额定载重标准化条件下,如果电梯额定速度vn(m/s)选得过低,一次运行时间t(s)就会过长,运输能力就会过小。为满足大楼内运输量的要求,必然就要多安装几台电梯,因而电梯井道数目增加,建筑基建费用增加,这是很不经济的方案。 如果电梯额定速度选得过高,则长距主升长的一次时间可以缩短,南昌市了运输能力;但在短距离升降时就无法达到额定速度,而是采用较高速电梯的造价很高,所以也是不经济的方案。因此电梯速度合理选择的实质,就是一个技术经济综合比较的结果,同时还要考虑建筑物的规模、性质、特点以及建造者某些特殊要求。 1 电梯额定速度的合理选择 1.1电梯速度选择的原则 电梯速度选择的原则:一是多方案技术经济综合比较,二是单台电梯技术经济比较。第1种方法受多种因素不影响较大,特别是人为因素,所以不易得出统一的简单的表达模式;而第2种方法涉及影响因素较少,易于获得简洁的表达关系式。故本文采用第2种方法,根据《电梯运动的最优参数》一文创立的用无因次参数分析、计算电梯运动参数,将电梯运动各段的运行距离、时间、一次运行时间、最大运行速度、电动机功率、电能消耗以及电动机的发热和温升等实际参数均化为速度系数α的函数,对速度系数最优化而得出α最优值范围。从电梯拖动电动机功率及电耗较小来确定电梯额定速度,称为经济速度,这时α=1.1~1.2,考虑到低、1.05~1.25。从电梯电动机发热是小和运行时间接近最短的观点来确定电梯短距离运行的分速度,这时α=1.5。 1.2电梯合理速度选择的计算依据 由《电梯运动是优参数》一文得出:在给定升降高度h(m)及设定平均加速度a(m/s2)的条件下,电梯速度v n(m/s)及一次运行时间t(s)与速度系数α的关系为 v n2=(a-1)·(ha)(1) t2=(a2/a-1)·(h/a)(2) 从⑴式可得出电梯标准额定速度的合理适用高度为 h=v2n/a·1/a-1 (3) 将⑴、⑵式联立求解,消去h,则得 t=v n/a·a/a-1 (4) 再将⑶、⑷式联立求解,消去α,则 t=v n/a·h/v n(5) 由公式⑶还可得出:在选定电梯额定速度vn和设定平均加速度a条件下,

员工合理化建议书

员工合理化建议书 关于员工合理化建议书范文 1、各个部门的沟通要流畅,保持高度的和谐。加强各门之间,各部门员工之间的感情的沟通,在不损坏各部门利益的基础之上要使各个部门的小利益同公司的大利益相互和谐,使几个目标和为一起,这样我们的工作才能取得更大更快的进步。对于些工作文件政策之类的书面规定,一定要全面的落实,特别是销售和财务部门要及时地联系。不要等到问题发生实在解决,那时不仅事倍功半,同时也会严重的影响积极性。 2、营销部和策划部可以说是我们公司的重要部门。关于营销部与策划部之间的衔接问题,当前的工作模式是营销部有了意向单,相关业务人员直接和与策划部做一个简单的口头介绍,这样的工作模式明显不太规范,所以我认为当营销部有了意向单后应由相关业务人员通过书面形式给策划部一个简要的交待(客户的相关信息、客户对活动的相关要求以及活动的总造价等)让我们做一个了解,有必要可再通过会议口头商讨。 3、关于如何提高工作效率。有些事情我们不能干一件说一件,好多事情是可以归结成一类的,要尽量归结成一个制度或是流程,避免重复。比如我们对一些代理商的政策,我们销售部门都执行好几个月了,财务竟让不知道该政策,弄得我们的信誉受到很大的打击,我们的一些政策要及时地下发给各个部门,别再让我们每次给代理商落实政策时都要经过好几个领导的签字,不仅代理商的积极性受到打击,我们也跟着倒霉,代理商对我们的信誉不再信任,我们对公司的一些争将不再积极了。这是很危险的,建议将公司的一些政策切实落实到各个部门避免此类情况再次发生。 5、关于工作模式方面的问题。公司平时需要相互传输的文件不多,所以一直使用QQ传输,当然,如果文件不大,用QQ传输还是

对公司的意见及建议书的范文

对公司的意见及建议书的范文 在日常生活中,我们一有合理化的建议,我们可以通过建议书把建议传递给想传递的人。下面是小编给大家带来的对公司的意见及建议,欢迎大家阅读参考,我们一起来看看吧! 作为一个企业,除了追求必然的利润外,其他层次的追求有: 对外而言:形象品牌健康,品质有保证,信誉度高,价格有优势,交期迅速,服务好,对客户反映较快; 对内而言:分工明细,职责清晰,权力明确,管理有力,制度健全; 部门之间协助与监管有序,有章可循,且能到达制约和权力的平衡。 企业与员工的规划科学合理,共同进步,以公司为家。 有创新的意识,有活力。 这是企业的生存之本,也是发展之本。这样的企业才会无往而不胜,到达企业与员工共同发展的境界。这也是众多的管理的最终的目的。当然要到达这样的目的,仅仅是纸上谈兵肯定不行,这需要公司上层领导和所有管理者一齐努力来实施。 就我国目前的民营企业来说,数量不断增多,规模扩大,且介入的行业也在逐渐深入和扩展。然而,它的发展终归受到一些隐性的制约和影响,诸如制度、政策、管理、品牌等方面有其先天之不足,与现有的国有企业、股份制企业都不能相提并论,惟有用心在内部控制、

价格、质量、成本、服务等方面下足工夫需求突破,才是制胜之道。而这些无不需要人才来推动、实现。 综观国内之大多数企业民营企业,或成功、或失败,人才几乎都起了决定性的作用。很多时候,关键性的人才就像是船上的舵手,操控全局,掌握方向,能够带领企业沿着正确的道路发展壮大,其价值远远不是金钱所能衡量。而其他具体到部门到岗位的人才也是所不可缺的,他们是本部门或本岗位的领军人物,是企业架构里务必引起重视的环节,是对企业的制度、方针、目标具体实施、执行的对象。 引进了人才,会用人才是根本。不会用人,不敢用人,职责不清,权力不能下放,分工混乱,一方面企业的管理成本无形中增加,另一方面企业运作过程中的效率不高,无法到达预期的效果。 针对本公司目前而言: 1、人才严重缺乏。就其具体而言,每个部门无独挡一面之人物,事无巨细均需要别人安排,居在岗位却无行事之潜力。其次缺少系统完整的操作体系和意识,本部门工作无法得到改善、完善和提高,仅仅提留在为做事而做事,而不知为何做事,如果做事,如何做好事之潜力。 2、分工不明,权力无法有力的下放,职责更不清晰,经常出现为他人做事,自我的事情却无法做好的状况,又或者出现问题无法追究,互相推委,害怕承担职责的状况。 3、部门之间配合较差,缺少有序的监管和控制。 4、有制度却无法真正有效的推行,没有构成重视,上上下下都

TSETA-0001-2019上海市住宅电梯配置和选型要求

ICS 91.140.90 078 团体标准 T/SETA 0001—2019 上海市住宅电梯配置和选型要求 Planning and selection of residential elevators in Shanghai 2019- 01 -30 发布2019- 02 -01 实施

目次 前言 (2) 引言 (3) 1范围 (4) 2规范性引用文件 (4) 3术语和定义 (4) 4住宅电梯配置和选型要求 (4) 5土建设计要求 (7) 附录A(资料性附录)住宅电梯基本选型图 (11) 参考文献 (12)

前言 本标准按照 GB/T 1.1-2009 给出的规则起草。 本标准由上海市电梯行业协会标准化技术委员会提出并归口。 本标准起草单位:上海市电梯行业协会技术专业委员会、上海市联合电梯安全技术促进中心、同济建筑设计研究院(集团)有限公司、华东建筑设计研究院、上海市特种设备监督检验技术研究院、上海交通大学电梯检测中心、上海三菱电梯有限公司、迅达(中国)电梯有限公司、通力电梯有限公司、蒂森电梯有限公司、日立电梯(上海)有限公司、永大电梯设备(中国)有限公司、东芝电梯(中国)有限公司、富士达电梯上海有限公司、上海爱登堡电梯股份有限公司。 本标准主要起草人:朱昌明、丁毅敏、车学娅、张伯仑、任昭霖、张鹏、黄文和、王捷、卜灵伟、沈毅君、陈远锋、黄文山、蔡晓宏、赵建兵、黄磊、刘文卿、潘阿锁。 本标准于 2019 年首次发布。

引言 住宅电梯关系到城市居民的日常出行,合理配置和选型住宅电梯并使其安全运行,是提高城市居民居住与出行质量的重要部分,也是关系人民群众生活安全的大事。 上海市电梯协会在上海市市场监管局的指导下,组织电梯行业、建筑界等方面的企业与专家起草了《上海市住宅电梯配置和选型要求》。本标准给出了住宅电梯配置、选型和土建设计的相关要求,是对相关单位在住宅建设时的电梯配置选型给予规范性指导,推动本市电梯安全水平持续提升。

员工合理化建议

员工合理化建议各位读友大家好,此文档由网络收集而来,欢迎您下载,谢谢员工合理化建议管理办法 员工合理化建议管理办法 一、目的 为调动员工参与公司管理的积极性,鼓励员工根据自身的实践经验进行总结思考,对公司的生产、运营多提合理化建议和意见提高管理水平,增强公司的凝聚力,制定本办法。 二、范围 1.适用范围:公司全体员工。 2.合理化建议受理范围:1)安全生产方面。2)工艺改进方面。 3)能源节约方面。4)设备运行管理方面5)人员培训方面。6)物流运行方面。7)财务管理方面。8)后勤管理方面。 3.以下范围的建议不予受理: 夸夸其谈而无实质内容的与事实或正在改善的内容相同已被采用或前已有

的重复建议在正常工作程序中被指令执行的针对个人及私生活的(6)对事务的怀疑和猜测而无依据的 三、管理职责 1.总务部是合理化建议的管理部门,负责建议和意见的收集、呈报、初审、组织评议、跟踪、反馈、总结、存档等,并对已采纳的合理化建议的实施情况进行记录及奖励的组织工作。 2.公司设立“合理化建议审核评议委员会”,对合理化建议进行正确评估、合理授奖。其成员由公司总经理和各部门部长组成,其工作职责如下:(1)提出和修订公司合理化建议活动的方针和规划;对重大事项进行评议,决定是否采纳;对已 采纳的建议实施过程跟踪,以防决策失误,并及时予以调整;对实施后的合理化建议理行效益评估;制定奖励政策,审核各项建议的奖励。 3.各部门主管均负责动员本部门员工积极参与公司的合理化建议活动,并

做好各项建议的传递审报工作。 四、管理程序 .合理化建议的申报 1.所有合理化建议均采用书面的形式提出,填写公司统一的《合理化建议申报表》 2.员工提出合理化建议可直接交总务部,也可交与部门主管后再转交总务部。 3.各部门主管可以直接收集员工的合理化建议,然后统一用书面形式交总务部。 4.各部门可以采用各种形式,组织各种活动小组来参与活动。 总务部受理与初审 1.总务部在接到书面建议书后,首先要进行初步审查把关,对没有实质意义的意见和建议,对提出者一个书面的答复;对有意义但内容不完整或表达不清,要找提出者进一步完善。 2.收到的建议书内容偏于批评,或不签具真实姓名,或无改进内容,不作为

合理化建议书

合理化建议书1 我公司总结以往项目管理中的一些经验,现提出以下几方面建议供参考: 一、对选择施工单位的建议 1、建设方、监理方应对投标施工单位的社会信誉、经济实力、管理体制等方面进行全面考察。 2、考察施工单位时,重点考察的是投标项目部的情况,要求投标项目部的项目经理、技术负责人等有类似工程的施工经验。并对项目部的竣工项目、在建项目均进行实地考察。考察内容有:工程进度情况、施工质量情况、建设方的评价。 3、选择施工单位项目部时,应避免临时挂靠。施工单位项目部的挂靠会造成公司管理与工地现场管理脱节,公司从技术、资金方面不会全力支持项目部,挂靠项目部也不会顾及企业的社会信誉(临时挂靠是指今年挂靠甲公司,明年挂靠乙公司的项目部)。 4、招标阶段,应对施工单位的投标项目经理、技术负责人、安全员等主要管理人员进行面试;并核查人员证件、社会保险清单(二年以上)所示单位是否为招标项目的投标单位,做到人证相符。为避免中标后主要管理人员不到位,在招标文件中要求施工单位中标后主要管理人员必须一一到位,除发生特殊情况外(生病等不能从事本职工作者)不得

更换,如确需更换者必须经建设方面试合格方可更换,且资质不得低于投标所报人员。经建设方认可的项目部主要管理人员职称证、岗位证应交给建设方留存,以避免施工单位再投报其他项目,有效避免企业挂靠现象。 5、要求施工方开设用于本工程的工程款专用账户,建设方支付的工程款汇入该账户,该专用账户由建设方的工地代表与施工方的项目经理共同控制,实行专款专用。 6、施工方需要适当垫资时,可要求施工方将部分垫资款汇到建设方指定账户中,由建设方与施工方共同控制该款的使用(如此可避免施工方投标时承诺垫资,实际施工时无资可垫的现象)。 二、保障民工工资发放的建议 1、建设方、监理方应对劳务队进行考察。选择劳务队时,要从社会的信誉、技术水平、履约能力等方面做全面调查。所有劳务队进驻现场前,必须与施工单位签订劳务分包合同,劳务队应交纳一定的履约保证金方可进驻施工现场。 2、要求施工单位严格按照建委要求交纳2%的民工工资保障金。 3、由建设方聘请专业保安对现场进行管理(保安可由甲方聘用,费用列入施工方的管理费中)。要求施工单位将劳务分包合同及进场人员名单及时报建设方、监理方,所有施工人员凭甲方发放的带有照片的胸卡进出工地。

浅谈电梯选型需要考虑的几点问题

浅谈电梯选型需要考虑的几点问题 发表时间:2016-03-22T14:44:57.867Z 来源:《基层建设》2015年20期供稿作者:杜静代宏伟杜豪[导读] 河南瑞讯电梯有限公司河南周口 466000 随着电梯用量的增长,使用电梯的人数也随之增长,电梯的安全问题也日益成为社会所关注的问题。 杜静代宏伟杜豪 河南瑞讯电梯有限公司河南周口 466000 摘要:随着我国建筑业的快速发展,高层现代智能化建筑的增多,电梯已成为人们不可缺少的交通工具。它的选型配置好坏关系到整个建筑的合理利用,选型配置优良的电梯可以使乘客和货物在大楼内快捷、便利、安全地流通,还可以增加建筑面积的利用率、节省设备和能源而降低成本。本文通过几个关键问题来介绍电梯的合理选型。 关键词:电梯选型;电梯交通流;轿厢容量 随着我国经济的快速发展,我国的电梯行业也正经历着一个快速发展的时期。目前,我国在电梯产量、电梯保有量等方面已经跃居世界前列。随着电梯用量的增长,使用电梯的人数也随之增长,电梯的安全问题也日益成为社会所关注的问题。面对近几年来电梯安全事故频发,《特种设备安全法》进一步明确了安全主体责任,企业越来越重视电梯安全问题。合理的电梯选型能够减少电梯安全事故的发生。电梯的优良的配置是载重适中,梯数较多,及拥有群控的功能。这样可以实现足够的运载能力,平均间隙时间和平均行程时间达到合理状态,从而使乘客等待时间不太长,运行起来既安全又经济。因此电梯配置选型时要注意以下几个问题。 一、建筑物的属性和电梯的属性相匹配 建筑物的属性包括建筑物类型。建筑物类型按用途分有:医院、住宅、办公、商场、旅馆、教学楼、厂房等;电梯的属性则包括电梯数量、电梯载重、运行速度、开门方式、开门尺寸、层站数、电梯功能等。电梯按用途分为乘客电梯、客货电梯、医用电梯、住宅电梯、杂物电梯、观光电梯、船用电梯、建筑施工电梯等。还有一些特殊用途的电梯如:防爆电梯、冷库电梯、家用电梯、残疾人电梯、矿井电梯、电站电梯、消防电梯等。每种类型的电梯都有其适用场合和功能配置要求,对电梯合理的选择是保证高层建筑高效交通的基础。因此,在建筑物规划期,就应该明确建筑物的用途,因为不同用途的建筑物使用电梯的类型不同。在确定建筑物用途后,应根据其建筑面积、层楼、人流量、电梯所处位置等因素作出客流分析,以便确定速度、载重量、所需台数、机房类型和曳引机型式等。 二、电梯交通流的关键指标 电梯交通流是指由电梯系统服务的乘客数、乘客出现周期及乘客的分布情况描述的状态量,反映了建筑物内部客流量的情况。交通流的表示方法很多,电梯交通流的关键指标包括:(1)5min载客率,它是衡量电梯输送能力的主要指标,它是指电梯在5min内输送乘客的人数和建筑物使用电梯的总人数的比。(2)平均间隙时间,它是指到达基站的电梯轿厢与上一次的时间间隔;(3)平均行程时间,平均行程时间反映的是乘客的乘梯时间,即从进入轿厢到达目的站所需要的时间。但是在交通流分析中用到的仅仅是能够充分表示电梯交通流特征的数据,通常包括单位时间内进入电梯门厅的人数和离开电梯门厅的人数,还包括单位时间内电梯交通总的客流量。这些指标作为选型与配置的主要依据。 三、轿厢容量和额定载重量 在传统的电梯交通分析计算中,使用的是轿厢容量而不是额定载重量。简单看来轿厢容量大输送能力就高,但实际上过大的轿厢容量会导致停层概率增加,乘客数量多而使出入轿厢的时间长,在没有客流高峰时设备运行费用大。因此轿厢容量应根据建筑物的用途、规模和客货流来进行选取。一般国内以13人(1000kg)为参考基准,结合具体情况可上下浮动。 在乘客电梯的设计时,往往是通过额定载重量来确定轿厢容量和轿厢有效面积。按GB7588-1995《电梯制造与安装安全规范》的表3结果取其中较小的数值。为了防止乘客过多或货物过重而引起超载,GB7588-1995第8.2条规定了额定载重量与轿厢最大有效面积的关系。由于装潢使得整个轿厢地板面积不能完全被乘客利用,于是在交通分析计算中常以80%的轿厢容量来计算。轿厢尺寸应参照GB/T7025-1997《电梯主参数及轿厢、井道、机房的型式与尺寸》确定。住宅电梯轿厢应考虑运送大件或重件物品如家俱、钢琴、担架。对于载货电梯额定载重量的选择应考虑大型单体物件的最大自重,以及小型物件一次运输的总重量。为了安全电梯可以安装超载报警装置。 四、电梯的土建结构要求 电梯与建筑物的联系主要涉及井道、机房、层门入口、导轨固定等,必须处理好这些与土建配合的细节。此外还应考虑建筑的抗地震设计;电梯噪声的隔离措施;超高层建筑的摆动和垂直度对电梯的影响,电梯起制动引起的晃动、倾斜、变形对建筑结构强度的影响等。比如根据建筑物摆动的参数算出的钢丝绳最大晃动值过大,就应采取晃动衰减措施。 电梯的井道和机房的型式与尺寸应符合GB/T7025-1997的有关规定。对于井道,井道壁为了防火需要应全部采用实体墙。为了提高建筑利用率,井道尺寸应在标准范围内尽可能小。顶层高度和轿厢顶部间隙要保证当对重处于完全压缩缓冲器位置时,轿顶仍有一定的安全高度。底坑的深度、底坑的承载、底坑的排水、井道开口、消防电梯的井道与机房的耐火极限、厅门牛腿的承载、井道顶板的隔声、井道永久性照明等应符合建筑标准和电梯标准的有关规定。对于机房,机房应有足够空间供维修人员安全、容易地接近所有部件。机房应防雨、通风;保证小动物不能进入机房;机房环境温度应保持在5~40℃之间;保证机房灭火设备的可靠性;机房的设备布置、通道宽度、机房承重、为搬运设备而在机房顶板或上横梁设置的吊钩应符合电梯标准要求;楼板的预留孔应符合所订电梯的需求。 电梯井道与机房的土建图应按专业电梯生产厂家提供的同类型的标准图纸,并结合建筑物电梯井道的不同结构(如砖结构、混凝土结构、砖混结构或钢骨结构)等绘制。 五、整体效率及全生命周期成本 作为垂直载人交通工具,不仅要考虑产品价格,运行中所消耗的电能,而维修保养等费用也是一笔不小的开支。因此,专家建议电梯购买过程中对电梯质量、安全性能及价格进行考量的同时,还需要对电梯全生命周期的内成本有所把控。要考虑整体效率和全生命周期成本。据了解,在电梯销售过程中,一些供应商为了达到成交的目的,采取低价策略,成交后抬高维保服务价格。从长远来看,并不利于节约采购成本。专家建议,在采购电梯过程中,应当把质保期过后的维保内容和维保价格也纳入购买考核体系,把产品和服务打包采购,这样既能反映企业的综合实力,也便于用户考核产品全生命周期的成本。

电梯合理选型方法

电梯合理选型方法 一、规范要求 1.《住宅设计规范》GB 50096-1999(2003年版) 规范正文: 4.1.7 十二层及以上的高层住宅,每栋楼设置电梯不应少于两台,其中宜配置一台可容纳担架的电梯(认为一台电梯服务60-90户是适宜的)。 2.《高层民用建筑设计防火规范》GB 50045-95(2005年版) 规范正文: 6.3.1 下列高层建筑应设消防电梯: 6.3.1.1 一类公共建筑。 6.3.1.2 塔式住宅。 6.3.1.3 十二层及十二层以上的单元式住宅和通廊式住宅。 6.3.1.4 高度超过32m的其它二类公共建筑。 6.3.2 高层建筑消防电梯的设置数量应符合下列规定: 6.3.2.1 当每层建筑面积不大于1500m2时,应设1台。 6.3.2.2 当大于1500m2但不大于4500m2时,应设2台。 6.3.2.3 当大于4500m2时,应设3台。 6.3.2.4 消防电梯可与客梯或工作电梯兼用,但应符合消防电梯的要求。 6.3.3.5 消防电梯的载重量不应小于800kg。 6.3.3.7 消防电梯的行驶速度,应按从首层到顶层的运行时间不超过60s计算确定。 6.3.3.10 消防电梯轿厢内应设专用电话;并应在首层设供消防队员专用的操作按钮。 二、电梯选型的步骤 1、计算建筑物交通规模。建筑物交通规模指建筑物内常有人数,对于办公大楼以每人占地面积(m2/人)来计算;对于住宅楼以每套居住人数(人/套)来计算。 2、初步确定电梯的型号和台数。我们依据建筑物的用途、高度、运输能力需求、周围环境等方面的因素,初步确定电梯的型号和数量。电梯的选型与配置选择需要有专业指导,品牌要精心挑选,还要兼顾运行效率与舒适程度。在台数估算时,根据类似工程的经验和运输能力的需求来定。 3、确定电梯服务方式。随着电梯技术的发展,现在的电梯运行方式多种多样,有集选、并联、群控等方式,还有分单双层、高低区服务方式,更发展到神经网络运行控制。合理地确定服务方式,有利于提高运行效率。例如满载直驶方式,可以节省无谓的开关门时间。 4、计算电梯运行周期。运用概率统计的方法,计算电梯运行一周时间。电梯在基站让乘客进入后,上、下运行服务完毕,又回到基层让乘客离去所经历的时间,称为往返一周时间。它包括了电梯实际运行时间、开关时间、乘客出入轿厢的时间和损失时间。 5、分析计算结果。分析计算出来的电梯输送能力是否符合建筑物中客流集中率的要求;平均运行间隔是否达到预定的服务质量要求。如果不符,应重新选定电梯的台数和规格,并再次进行计算和分析。 总之,电梯选型的总原则是经济、实用、可靠、先进。电梯造型与配置是技术与经济综合比较的结果,在具体选型与配置中应根据建筑物的实际用途、客流量、相关的安全技术参数、客户的资金状况等综合考虑。 三、电梯选型的方法

员工合理化建议书

员工合理化建议书 下面是员工合理化建议书范文三篇,由聘才网编辑提供,欢迎参考学习: 建议书一 一,改进工作质量,提高技术水平的建议: 主要探讨汽车维修的课题。 (一)个人方面 1、提高思想认识。一要认识到自身的修车水平还远远不够。二要树立起热爱自己企业的思想,学会感恩,这样,事业才容易成功,生活才会快乐!三要树立危机意识。 2、提升修车水平。一要学会跟着有经验的师傅学;同时,多动脑思考,并不忘汽修理论学习。二要学会和别人讨论,虚心听取别人的想法,进而激发自己的思维,最终解决问题。三可通过修车资料学习,或找一些好的修车视频看,或加入一些汽修讨论群等等。 (二)单位方面 首先,要推行人性化管理,要关心汽修工人的衣、食、住、行及思想活动、家庭困难等。其次,要为汽修工搭建一个较大的发展平台,如培训、定级、升职等。最后,尽量为他们提供一个舒适的工作环境。包括噪音、环境、空气等,

适当增加福利待遇,尽量做到同工同酬。 二、加强各层级之间沟通交流的好的方法和具体措施: 在每日的工作氛围中,不时地,不拘泥于形式地让员工清楚他们做的如何?你对他们的期望是什么?给予明晰的指导,并鼓励他们提出问题,以保证他们确实理解了工作的要义,等等。永远不要吝惜你的赞扬,如果他们做的确实不错,也不要隐瞒你的不满,如果他们确实有不足。要正视问题的存在,不要寄希望任何问题会随着时间自动被解决或者消失。更不要把你的不满累积两周之后,某天突然爆发,以对员工的呵斥代替了沟通。这种行为对工作环境中人与人之间关系的伤害是致命的,而且很难再恢复。 三、提高员工工作积极性方面的建议: 1、建立“好”的管理体制。它是“游戏规则”,能将“坏人”变成“好人”,也能够把“好人”变成“坏人”。 2、提升领导者的领导方式。管理骨干要抓紧时间学习,提高领导能力,对下属有要求、有标准、有理念。 3、培养员工对岗位的兴趣。“无利不起早”也是人之常情,只有让员工看到工作背后的价值,员工才能全力以赴。 4、搞好压力与能力的配比。一是要掌握下属的能力范畴,二是要重视人才的培训与辅导,不要发现人才往死了用。 5、工作就像五匹马拉车,车的速度不在于马的强壮,而是在于共同的方向与配合。上级要主动化解矛盾,完善文

电梯配置和选型的传统计算方法

附录A 电梯配置和选型的传统计算方法 (规范性附录) A.1电梯数量和轿厢容量的选择,应满足5min客流高峰期输送能力的要求。5min客流高峰期输送能力的要求([HC])可由建设单位提出,但应满足本标准第5.2条的要求。 A.25min客流高峰期一般应采用一天内最繁忙5min上行高峰期,也可按照实际情况,采用一天内最繁忙5min下行高峰期或其它有代表性的客流高峰期。 (式A-1) (式A-2) (式A-3) (式A-4) 式中: N l—计算电梯组中的电梯总数; P—客流高峰期电梯平均乘客人数,取由轿厢面积确定额定乘客人数的80%; N p—电梯设计服务总人数; RTT—电梯往返一次运行时间(s)。电梯伸至地下室时,可根据电梯运行级别,每一层地下室增加15~30s。式A-3给出的是上行高峰期的RTT计算公式,对于下行高峰期及其它设计工况应根据具体情况,进行RTT计算; H—电梯平均最高返回层,见表A.1; t v—理论层间运行时间(s); S—平均停站数,见表A.1; T—从电梯门开始关闭到下一停层电梯门打开到800mm的时间(s),T是一个代表电梯自身性能的时间参数,由电梯供应商提供,初步设计阶段也可根据电梯运行级别按8s~12s取值;t p—每个乘客进(出)轿厢的平均时间,一般可取2.0s; d f—主楼层到最高层的平均层高(m); v—电梯额定速度(m/s)。 A.3H和S可分别按式(A-5)和式(A-6)计算,部分额定乘客人数和楼层数对应的H和S 值可查表A.1。 (式A-5) (式A-6)

式中: N f—主楼层以上电梯服务总层数。 A.4电梯数量和轿厢容量的选择,应考虑电梯分组分层或建筑服务分区。

公司管理发展的合理化建议书范文

公司管理发展的合理化建议书范文 所谓公司管理制度是公司为了规范自身建设,加强企业成本控制、维护工作秩序、提高工作效率、增加公司利润、增强企业品牌影响力,通过一定的程序所制定出的管理公司的依据和准则。以下是为大家提供的公司管理建议书,供大家参考借鉴! 尊敬的陈总: 您好! 上次我们交流之后,我对公司的业务范围,以及财务状况,有了一个初步的了解,现就陈总提出的三个方面,谨慎的提出我的几点建议: 1、对内内控方面: 对内,我们除了项目预算之外,还需要建立健全完善的内部预算机制,对于管理费用,销售费用的控制,我们需要有年度财务预算,季度的,月度的,每个所属部门,都需要定期的上报本部门本月度的财务预算和资金计划,使得一切费用的发生,是在预算之内,特殊情况需要超出预算的,必须经过部门负责人和公司领导审查,通过之后,才可以发生。对于管理费用中的特定项,比如业务招待费,差旅费等等的发生,应当先申请,控制在在规定额度之内。 2、对外融资方面: 首先,我不是非常的了解公司当前的资产负债率,当然,如果传统的融资模式已经考虑过了,那么,我们现在可以考虑项目担保的融资模式,目前我接洽的并且关系非常亲近的融资机构有瑞桥担保,

新华信托,华夏银行加州支行等。对于反担保措施的考虑上,不是大的问题,我们最近才做了一个1000万的担保贷款,担保公司和银行的合作业务之中,我们可以利用担保公司的需求,借我们 的项目,去实现这个融资,比如,担保公司也需要从银行融资出去,他们的主要业务,就是对外放息,我们与担保公司合作,贷出的资金,各用一半或者是各用一部分,这就是担保公司的需求,在这样的合作模式之下,反担保措施,就会成为一个形式化的东西,当然,这样就要求项目必须可靠,对于还款的保障必须严格。目前,就我了解的公司状况来说,不必走信托渠道去融资,一个原因,是规模不能达到信托的要求,再者是信托融资成本过高。 3、内部团队建设: 内部一个完整的财务体系,需要设立这几个岗位:主办会计,主要负责公司内部全面的财务核算,根据既定的公司财务制度,审核所有成本费用,参与审核内部预算及项目预算,参与审定资金计划,编制公司全面经营的财务报告,定期提交公司总经理和董事长关于公司经营的财务成果报告;根据预算和资金计划,提出资金使用的预警报表,以及内部财务档案的管理;对外会计,主要负责纳税申报,融资报表的编制,配合会计师事务所完成公司的融资审计报告以及年度审计报告,参与内部预算和项目预算的核价工作;负责公司对外销售发票的开具等等;预算员,负责编制项目预算,和公司财务预算,一方面根据定额,但也要结合市场的实际情况,编制的预算,最大可能的贴合市场实际,参与材料的实际市场核价,并签署意见,出纳,主

员工合理化建议书

员工合理化建议书 在写合理化建议书的时候要注意建议的客观性及具体性,即要求建议人把现状真实地反映出来,以事实和数据说话。以下是小编给大家整理的员工合理化建议书,希望对大家有所帮助,欢迎阅读与借鉴。感兴趣的朋友可以了解一下。 员工合理化建议书1 对公司的意见和建议 一、首先针对绿城工地需增设一个办公室,便于管理人员协商解决问题。 二、从现场实际需要及个人利益,望公司对施工现场的广利人员配备对讲机。 三、就绿城现场而言,管理人员也参与做工,因此望公司配备所需的劳动工具。 四、为方便管理及严格控制物料,施工方与物料管理人员在每次收货时需共同清点并且签字确认。 五、分工不明,权力无法有力的下放,职责更不清晰,经常出现这个说帮那个做事,然而自己的事却无法做好,又或者出现问题无法追究,互相推诿,害怕承担责任的情况。

六、个部门配合较差,缺少有序的监管和控制。 七、有制度却无法有效推行,没有形成重视,上上下下都有其阻力。 八、为了公司的长远发展考虑,公司在用人方面可从以下方面着手突破: 1.人才的引进、留住及激励。 2.正确用人,大胆授权,分工到位,职责明确,用人不疑。 3.将制度进行到底,引起充分的重视,具体从以下三个方面来实施: (一)建立和完善公司的一系列规章制度,宣传推广,培养员工意识; (二)建立健全的企业文化,使员工真正能以公司为家,公司以员工为本,员工和企业共同成长。 (三)继续完善和贯彻本行业相关的标准和规范,从生产到质量的各方面环节加强控制和管理,培养质量意识,以降低成本,消除质量隐患,提高产品合格率,提高效率。 4.完善员工福利制度、工资制度,奖罚等一系列制度,从细节着手,为员工着想,将关怀落到实处。

合理化建议书范文

合理化建议书范文 合理化建议书范文1 为了促进企业生产经营发展,规范的合理化的工作,特制定本制度。公司合理化是贯彻全心全意依靠上级指导方针的具体体现,挖掘员工的智力潜能,发展经济的重大措施。 一个良好的公司代表的一个良好的形象,为了让员工更好的发展与学习,本公司制定了一些公司制度,虽然要求严格,可是能培养员工优良素质,希望大家遵守公司制度。 良好的行为、举止、素质以及文化不仅是要个人做到的,我们大家要注意,公司不是一个人的,是靠大家维护起来的,不管走到哪里你都代表公司的形象。 一 .我公司合理化建议的实施和管理规定。 1 .按时上下班,有特殊情况,要先请假。 2 .外出办事要向部门经理或主管请示,获得许可,才能外出。 3 .按照公司制度的作息时间为标准,不准迟到或早退。 4 .员工要按时打扫卫生,按照公司职员卫生表上的执行。 5 .注意节约公司材料,增效节资,充分利用公司材料,发挥员工的聪明才智。 6 .公司现在电脑数量充足,电量也加大了,杜绝不必要的资源浪费。

7.安全措施,在公司吸烟者要注意不要乱扔烟头,避免引发火灾事故。 8 .交通安全,快快乐乐上班,平平安安回家。 二 .我公司合理化运营。 1 .明确统一的经营理念,使其深入人心。提出独特的企业精神,培养员工良好精神面貌,从而产生强大的凝聚力。 2 .运用现代管理方法和管理技术,不断提高公司管理水平,提高企业经济效益。 3 .提高劳动生产率、优化网络,提高设备利用率、安全性、可靠性,全面提高网络运行维护质量,让客户更加满意。 4 .公司重大的设计项目实施方案,要经过集体讨论,上级批准。 建议人:XXX XXXX年XX月XX日 合理化建议书范文2尊敬的领导: 为了让公司快速发展,充分发挥广大职工的聪明才智,根据公司的要求先提合理化建议如下、 一、建议公司仓库发货时一人或一个地区用一个专用出库单或账本 二、建议公司出资给三义物流定做物流发货单(四联,无碳复写),公司专门定做出库单或 销售(三联,无碳复写),范本已发邮件。 三、与监督评审相关的仪器仪表准备检修入厂、送检,车间电路

相关主题
文本预览
相关文档 最新文档
