住宅工程质量通病控制标准

DGJ32/J 16-2005

J10687-2006

1 总则

1.0.1为提高住宅工程质量水平,控制住宅工程质量通病,依据国家有关法规和规范,结合江苏省实际情况,特制定本标准。

1.0.2本标准适用于江苏省住宅工程质量通病的控制,其他工程质量通病的控制可参照本标准规定执行。

1.0.3住宅工程质量通病的控制方法,措施和要求除执行本标准外,还应执行国家、省相关建筑工程标准、规范。

2 术语

2.0.1住宅工程

供人们居住使用的建筑.

2.0.2住宅工程质量通病

住宅工程完工后易发生的、常见的、影响安全和使用功能及外观质量的缺陷。

2.0.3住宅丁程质量通病控制

对住宅工程质量通病从设计、材料、施工、管理等方面进行的综合有效防治方法、措施和要求。

2.0.4裂缝

在开灯或自然光下,距检查面1m正视(天棚站立仰视),明显可见的裂纹。

2.0.5 划痕

表面未破坏,目测观察有明显且无法清洁掉的的痕迹。

3 基本规定

3.0.1建设单位是住宅工程质量通病控制的第一责任人,负责组织实施住宅工程质量通病控制,并不得随意压缩住宅工程建设的合理工期:在组织实施中应采取相关管理措施,保证本标准的执行.

3.0.2设计单位在住宅工程设计中,应按照本标准的规定采取控制质量通病的相应设计措施,并将通病控制的设计措施和技术要求向相关单位交底。

3.0.3施工单位应认真编写《住宅工程质量通病控制方案和施工措施》,由施工企业技术负责人核准后经监理单位审查、建设单位批准后实施。

3.0.4监理单位应审查施工单位提交的《住宅工程质量通病控制方案和施工措施》,根据工程具体情况提出要求和监控描施,并列入《监理规划》和《监理细则》。

3.0.5施工图设计文件审查机构应将住宅工程质量通病控制的设计措施列入审查内容,审查报告应该说明质量通病控制技术措施符合情况。

3.0.6成品住宅应符合下列要求:

1 装饰施工图宜在结构标高±0.00前完成。当装修涉及建筑主体和承重结构变动时,建设单位应在施工前委托原设计单位提出结构修改设计方案,并报审图机构审查合格后方可施工。

2 成品住宅工程应先施工样板套,样板套完成后,建设单位应组织各责任主体进行验收,验收合格并形成装修施工工艺及质量控制措施后方可展开施工。大面施工所用的主要材料、电气设备、卫生器具等应与样板套相一致,当有变更时,其品质不得低于样板套。

3 建设单位应组织总承包施工单位,装修施工单位和监理单位的相关管理人员,对已具备成品住宅装修的工程进行交接验收,并形成书面验收意见。未进行交接验收,不得进行装修施工。

4 装修施工过程中和交付前,应采用覆盖、包裹、贴膜等措施,对地面、门窗等容易污染或损害的成品、半成品进行保护。

3.0.7 住宅工程质量通病控制所发生的费用应列入招投标文件和工程概预算,施工过程中由于质量通病控制所发生的费用应列入工程竣工结算中。

3.0.8 本标准检查方法除有明确要求外,涉及建筑材料的要检查材料出厂合格证、检测报告,施工质量验收规范或本标准规定材料进场需复验的,应检查复验报告。

4 地基基础工程

4.1 沉降变形控制

4.1.1设汁应符合下列要求

1 地基基础设计应明确沉降控制值(沉降和差异沉降),对符合《建筑地基基础设计规范》GB50007第3.0.2条等规定的,必须进行变形验算,变形计算值不应大于表4.1.1的相应允许值。

注:t为相邻柱基的中心距离(mm);Hg为从室外地面算起的建筑物高度(m)。

2 同—结构单元不应采用多种类型的地基基础设计方案(如天然地基、地基处理、摩擦桩、端承桩等),当必须采用两种或两种以上地基基础方案时,应采取设置沉降缝等措施控制差异沉降。

3 建筑物地基基础采用桩基时,同一结构单元桩端应置于同—地基持力层上。

4 层数相差超过10层或平面布置复杂的建筑物,应设置沉降缝;确有困难的,必须设置沉降后浇带。后浇带应在主体结构封项或沉降速率达到稳定标准、预估沉降差异可满足设计要求,并经设计认可后方可封堵。

5 建筑物在施工和使用期间,应进行沉降观测。设计等级为甲级、地质条件复杂、设置沉降后浇带及软土地区的建筑物,测量精度应符合《建筑变形测量规范》JGJ8的要求,其精度不低于Ⅱ级。工程竣工验收时,沉降没有达到稳定标准的,沉降观测应继续进行。

4.1.2施工应符合下列要求:

1施工机械必须鉴定合格,计量设备应经计量标定且能保证正常工作,主要工种旋工人员应持证上岗。

2采用桩基和地基处理的,若缺乏地区经验时,必须在开工前进行施工工艺试验。设计等级为甲、乙级的

f应按规范根据静载荷试验确定。

建筑物,单桩竖向承蓑力特征值R a或地基处理后承载力特征值

spk

3桩基(地基处理)工程施工,应保证有效桩长和进入持力层深度。当以桩长控制时,应有计量措施保证:当以持力层控制时,预制桩、沉管灌注桩等应严格控制压力值(电流值、锤击数)来确保进入持力层和进入持力层深度,钻孔(人工挖孔)灌注桩应对持力层岩(土)性质进行鉴别验收,在清孔、孔底沉渣(虚土)厚度满足设计要求后,及时封底和浇筑混凝土。入岩桩的岩性判定应由勘察单位的专业人员对每个孔底岩样进行签字确认。

4桩基(地基处理)施工后,应有一定的休止期,挤土时砂土、黏性土、饱和软土分别不少于14d、21d、28d,保证桩身强度和桩周土体的超孔隙水压力的消散和被扰动土体强度的恢复。

5 桩基(地基处理)工程验收前,按规范和相关文件规定进行桩身质量(地基强度)、承载力检验.检验结果不符合要求的,在扩大检测和分析原因后,由设计单位核算认可或出具处理方案进行加固处理。

6 地下室及承台四周应及时回填土,回填前应清除积水、垃圾,按设计要求选择填料分层压实,压实系数不得小于0.94。地下室顶板覆土情况与设计工况一致。

4.2 桩身质量(地基处理强度)控制

4.2.1设计应符合下列要求

1 人工挖孔桩不应用于软土:或易发生流砂的场地。地下水位高的场地,应先降水后施工。在有砂卵石、卵石或流塑淤泥夹层的土层中,在没有可靠措施时,不宜采用挖孔桩。

2 水泥土搅拌法不应用于泥炭土、有机质土、塑性指数大于25的黏土、地下水具有腐蚀性的土、地下障碍物多的杂填土、欠固结的淤泥和淤泥质土的处理。无工程经验的地区,必须通过现场试验确定其适用性。

3 预应力混凝土管桩不应用于坡地、岸边、液化扩展地段承受较大水平荷载或较大拉应力的桩基工程。用作抗拔桩的管桩接头应采用相关规范及图集要求的机械连接,接头数量不超过1个,装神纵向钢筋应直接锚入承台内。

4 当桩尖位于基岩表面且岩层坡度大于10%时,桩端应有防滑描施。

4.2.2施工应符合下列要求:

1 桩基施工时应严格监测,垂直偏差应小于0.5%;采用沉管复打时,应保证两次沉管的垂直度一致;施工中遇大块石等障碍物导致桩身(管)倾斜时,应及时予以清除或处理。

2 预应力管桩进场检验时,对同一项目、同期施工的同一生产厂家、同一规格的产品,抽取数量不宜少于总节数的0.1%且不得少于1节,对管桩预应力钢筋的数量和直径,螺旋箍的直径、间距和加密区长度,钢筋保护层厚度等应进行破损检验和见证取样抗弯试验。

3 灌注桩混凝上浇筑

1) 浇筑顶面应高于桩顶设计标高0.5m以上;水下关注混凝土时,超灌高度不宜小于设计桩长的5%且不得小于1.5m;混凝土浇筑应测量桩顶标高,当混凝土充盈系数异常(小于1.0或大于1.3)时,应及时分析原因并采取措施进行处理。

2) 在有承压水的地区,应采用坍落度小、初凝时间短的混凝土,混凝土的浇筑标高应考虑承压水头的不利影响。

3) 钢筋笼应焊接牢固,并采用保护块(水下混凝土每2~3m设立一层,每层3~4块)、木棍、吊筋固定,以控制钢筋笼的位置。

4 沉管灌注桩应符合下列要求:

1) 预制桩尖的强度和配筋应符合要求,拔管之前,先测量孔内深度,以防预制桩尖进入桩管。

2) 严格控制拔管速度.一般土层1m/min,软土地区0.6~0.8m/min,在地质软硬层分界处,可采用停振反插工艺,对充溢系数小于1.0的桩应全程复打;

3) 复打桩应采取全长复打工艺,第一次混凝土应浇到地面,复打拔管后,应清除管壁泥土。

5 钻孔灌注桩应符合下列要求:

1) 护筒底部应安置在不透水层,并保证稳定。

2) 泥浆护壁钻孔桩在钻进过程中及清孔前,应测量顶部和孔底的泥浆性能,泥浆比重一般为1.1~1.3,在卵石、砂卵石或塌孔回填重钻孔时,应为1.3—1.5;钻进过程中应保证护筒内的水头高度高于地下水位

1~2m以上。

3) 成孔后应采用井径仪和沉渣仪分别测量孔径和沉渣厚度,数量均不少于总桩数的10%:挤扩桩成孔后,应采用井径仪全数检查扩径尺寸。

4) 泥浆护壁钻孔桩二次清孔后1h内(嵌入遇水软化、膨胀岩中的桩基0.5h内)必须浇筑混凝土,否则应重新清孔;混凝土浇筑前应对导管连接密封性进行水压试验,浇筑过程中导管埋深应控制在l~6m,每次拆除导管长度不应大于5m,在每次拔管和拆除导管前,应测量导管内外的混凝上标高。

6 人工挖孔桩

1) 采用砖砌护壁时,不应干码堆砌,砌体、砌筑质量及砂浆试块的留置应符合砌体验收规范的要求,砌体与土体之间必须用M5.0以上的砂浆填实。

2) 持力层为泥岩等遇水软化岩层时,验孔后应采用高于桩身强度一个等级或以上,且不低于C30的干硬混凝土封底。

3) 混凝土浇筑前,应对孔中积水排除干净。混凝土浇筑时,应采用串筒或溜槽,每次浇筑混凝土的厚度不大于振捣棒影响深度的1.5倍,当孔中积水或帮淋水较多时,必须采用水下混凝土浇筑。

7 水泥土搅拌桩应符合下列要求:

1) 施工前对局部泥炭土、有机质土、暗塘(浜)进行挖除换土,对松散填土区宜采取压实处理措施。

2) 计量(压力、灰浆泵入量、深度等)器具及搅拌深度自动记录仪应经计量部门标定合格。

3) 施工中保证供浆的连续性,控制水灰比、喷浆压力(0.4~0.6MPa)、喷浆提升速度(0.3~0.5m/min)和每米每次的喷浆量并专人记录;因故停浆时,应将搅拌头下沉至停浆点以下0.5m处,待恢复时提升喷浆。

4)在基础和水泥土桩之间应设置200~300mm厚的褥垫层,材料可选用中粗砂、级配砂石等,褥垫层的夯填度不应大于0.9。

8 桩基(地基处理)施工中,应合理安排机械行走路线,避免压坏(偏)已施工的桩基等,表层土应有足够的承载力保证机械行走过程中的稳定性:承载力不满足要求时,应在表层采取铺垫等压实处理措施。

5 地下防水工程

5.1 防水混凝土结构裂缝、渗水

5.1.1设计应符合下列要求:

1 地下工程迎水面主体结构应采用防水混凝土,并应根据防水等级的要求采取其他防水措施。

2 地下室墙板应采用变形钢筋,钢筋间距应≤150mm,分布宜均匀;设计应明确地下室墙板水平钢筋设置的位置。对水平断面较大变化处,宜增设抗裂钢筋。

3 结构设计时,应根据下面形状、荷载、地区变化等,合理设置后浇带和变形缝(诱导缝)。

4 地下工程的变形缝(诱导缝)、后浇带、施工缝、穿墙管(盒)、预埋件、预留通道接头、桩头等细部构造,应加强防水措施,设计文件中应有细部构造详图。

5.1.2 施工应符合下列要求:

1 浇筑混凝土前,应考虑混凝土内外温差的影响,采取适当的措施.

2 混凝土结构内部设置的各种钢筋或绑扎铁丝不得接触模板。用于固定模板的螺栓必须穿过混凝土结构时,可采用工具式螺栓或螺栓加堵头,螺栓上应加焊方形止水环。拆模后,将留下的凹槽用密封材料封堵密实,用聚合物水泥砂浆抹平,并在迎水面涂刷防水涂料。

3 混凝土在浇筑地点的坍落度,每工作台班至少检查两次,并做好记录。混凝土在运输后若出现离析,必须进行二次搅拌,坍落度损失不能满足施工要求,可加原水灰比的水泥浆或二次加减水剂,但混凝土二次搅拌时禁止加水。

4 混凝土采用分层连续浇筑,泵送混凝土每层厚度不宜大于500mm,板面应用平板振动器振捣,排除泌水,进行二次收浆压实。

5 防水混凝土终凝后应立即进行养护,养护时间不应少于14d。水平构件表面宜采用覆盖养护的方式;竖向构件混凝土带模养护时间不应少于7d,带模养护结束后继续养护宜采用喷涂养护液方式。

5.2 变形缝渗漏控制

5.2.1 用于伸缩的变形缝宜少设,优先采用后浇带、加强带、诱导缝措施。

5.2.2 变形缝处混凝土结构的厚度不应小于300mm。

5.2.3 施工应符合下列要求:

1 中埋式止水带应固定牢固,埋设位置应准确,其中间空心圆环应与变形缝的中心线重合。

2 严禁在止水带的中心圆环处穿孔,避免金属类的硬物划破或损伤止水带。

3 橡胶止水带接长时宜采用热压焊接方法。金属止水带接头应采用搭接焊,焊缝严密,拐角处应离

开拐角1m以外搭接。

5.3 施工缝渗漏控制

5.3.1防水混凝土应连续浇筑,宜少留施工缝。底板、顶板不宜留施工缝,墙体不宜留垂直施工缝。墙体水平施工缝不应留在剪力最大处或底板与侧墙交界处,应留在高出底板表面不小于300mm的墙体上。

5.3.2 模板支设前应将施工缝表面松散混凝土、浮浆凿除,并清除杂物,涂刷混凝土界面处理剂或水泥基渗透结晶型防水涂料。

5.3.3 防水混凝土浇筑前,应再次检查施工缝是否清理干净。水平施工缝处混凝土浇筑时应先铺设30~50mm厚的1:1水泥砂浆。

5.3.4 金属止水带宜折边,连接接头应采用搭接焊,焊缝严密,拐角处应离开拐角1m意外搭接。5.4 后浇带渗漏控制

5.4.1 设计应符合下列要求:

1 设计单位应根据具体情况选择下列后浇带构造措施,并设计构造详图:

1) 地下室基础底板(基础梁)后浇带下设置抗水压垫层,地下室外墙后浇带外侧设置附加保护层构造。

2) 后浇带需超前止水时,后浇带部位的混凝土局部加厚,并应增设外贴式或中埋式止水带。

2 设计文件应明确后浇带封闭条件。

5.4.2 后浇带应采用补偿收缩混凝土浇筑。混凝土强度等级应比两侧混凝土提高一级。

5.4.3 施工应符合下列规定:

1 后浇带两侧接缝应符合施工缝处理的相关规定。

2 后浇带混凝土施工前,后浇带部位应采取有效的保护措施吗,防止落入杂物和损伤外贴止水带。

3 后浇带混凝土养护时间不得少于28d。

5.5 柔性防水层空鼓、裂缝控制

5.5.1 设计应符合下列要求:

1 应选用耐久性和延伸性好的防水卷材或防水涂料作地下柔性防水层,且柔性防水层应设置在迎水面。

2 在转角处、施工缝、穿墙管等部位应设附加防水层。

3 柔性防水外侧应设置保护层。

5.5.2 施工应符合下列要求:

1 基层表面应平整、密实、洁净、干燥,如有污物、油渍等,应洗刷干净、晾干后方可施工。

2 柔性防水层施工期间,地下水位应降至垫层300mm以下。

3 防水卷材施工前,应先涂刷基层处理剂;若基面潮湿,应涂刷湿固化型胶粘剂或潮湿界面隔离剂。

4 地下室外墙采用外防外贴法的卷材及顶板部位的卷材,应采用满粘法施工;防水涂料应薄涂多遍成活。

4 地下室四周回填土施工过程不得损坏柔性防水层及保护层,回填土应按照本标准第4.1.2条第6款的要求施工。

6 砌体工程

6.1 砌体裂缝控制

6.1.1设计应符合下列规定:

1建筑物长度大于40m时,应设置变形缝;当采用蒸压灰砂砖、蒸压粉煤灰砖和混凝土砌块时,伸缩缝间距不大于32m;有保温隔热及构造措施的砌体房屋伸缩缝最大间距不应待遇50m。

2顶层和底层应设置通长现浇钢筋混凝土窗台梁,高度不宜小于120mm,混凝土强度等级不应小于C20,纵向配筋不少于4,10,箍筋中,6@200;其他层在窗台标高处,应设置通长现浇钢筋混凝土板带,板带的厚

度不小于60mm,混凝土强度等级不应小于C20,纵向配筋不宜少于3,8。

3顶层门窗洞口采用单独过梁时,过梁深入两端墙内每边不应小于600mm或锚入构造柱内。

4 顶层及女儿墙砌筑砂浆的强度等级不应小于M7.5。粉刷砂浆中宜掺入抗裂纤维或采用预拌砂浆。5屋面女儿墙不应采用轻质墙体材料砌筑。当采用砌体结构时,应设置间距不大于3m的构造柱和厚度不少于120mm的钢筋混凝土压顶。

6洞口宽度大于2m时,两边应设置构造柱。

7 砌体结构工程中,顶层圈梁、卧梁高度不宜超过300mm。外墙转角处构造柱的截面积不应大于240mmX240mm;与楼板同时浇筑的外墙圈梁,其截面高度不应大于300mm。

8 混凝土结构工程填充墙,当墙长大于5m时,应增设间距不大于3m的构造柱;砌体无约束的端部必须增设构造柱;除烧结普通砖、烧结多孔砖及烧结空心砖外,每层墙面高的中部应增设高度为120mm、与墙体同宽的混凝土腰梁,墙体的门窗洞口应采取钢筋混凝土框加强。但采用烧结普通砖、烧结多孔砖及烧结空心砖等砌体材料时,若预留的门窗洞口宽度大于1500mm,应采取钢筋混凝土框加强。

9 当使用石膏砌块作为内隔墙体时,内个墙体的抗震构造要求满足国家、航和及江苏省标准规范,墙体的抗裂措施(如构造柱、腰梁、表层抹面等)执行《石膏砌块内隔墙》04J114-2、《石膏砌块砌体技术规程》JGJ/T201和《石膏砌块内隔墙应用设计》苏J/T46。

10 除烧结普通砖、烧结多孔砖、烧结空心砖外的顶层填充墙,墙面粉刷应采取满铺增强网等措施。

6.1.2材料应符合下列规定:

1 砌筑砂浆应采用中、粗砂,严禁使用山砂、石(屑)粉和海沙。

2 砌筑砂浆宜优先适用预拌,预拌砂浆的性能应满足设计和现行标准相关规定。加气混凝土、混泥土小型空心砌块等砌筑砂浆宜使用专用砂浆。

3 蒸压灰砂砖、粉煤灰砖、加气混凝土砌块的出釜停放期不应小于28d,不宜小于45d:混凝土小型空心砌块的龄期小应小于28d。

4 石膏砌块在满足《石膏砌块》JC/T698的同时,还应满足下列要求:含水率不大于8%,软化系数不小于0.6,超市环境不小于0.90,断裂荷载不小于5.0kN。

6.1.3施工应符合下列规定:

1 填充墙砌至接近梁底、板底时,应留有—定的空隙,填充墙砌筑完并间隔14d以后,优先采用水平塞方方法将其塞紧嵌实。

2 框架柱问填充墙拉结筋应满足砖模数要求,不应折弯压入砖缝。

3 填充墙与框架柱或剪力墙边交接处的竖向灰缝两侧,砌筑时应用抽缝条勒出15~20mm深的槽口,在加贴网片前浇水湿润,再用1:2.5水泥砂浆嵌实。

4 通长现浇钢筋混凝土板带应一次浇筑完成。

5 砌体结构砌筑完成后宜60d后再抹灰,并不应少于30d。

6 每天砌筑高度宜控制在1.5m或一步脚手架高度内,并应采取严格的防风、防雨措施。

7 严禁在墙体上交叉埋设和开凿水平槽;竖向槽须在砂浆强度达到设计要求后用机械开凿,且在粉刷前加贴抗裂网片等抗裂材料。

8 宽度大于300mm的顸留洞口应设钢筋混凝土过梁,并且伸入每边墙体的长度应不小于250mm。

9 应严格控制砌筑时块体材料的含水率。

10 施工洞、脚手眼等洞口补砌时,应将接槎处表面清理干净,浇水湿润,并填实砂浆,外墙等防水墙面的洞口应采用防水微膨砂浆分次堵砌,迎水面表面采用1:3防水砂浆粉刷。孔洞填塞应由专人负责,及时进行隐蔽验收,并做好隐蔽工程验收记录。

6.2 砌筑标高、轴线等尺寸偏差控制

6.2.1门窗框安装前,应弹出门窗洞中心线,认真复核洞口尺寸,若有偏差,应及时处理。施工预留门窗洞时,应增加装饰面层厚度的尺寸。当门洞两侧地面有高低差时,应以高地面为计算高度。

6.2.2 装饰施工前,应弹出轴线、标高控制线,并对轴线、标高进行复核,发现超标应及时进行处理。

6.2.3 室内尺寸允许偏差应符合下列规定:

1净高度为±20mm。

2室内方正与垂直线偏差小于0.3%,且小于15mm。

3楼板水平度为5mm/2m。

7 混凝土结构工程

7.1 混凝土结构裂缝控制

7.1.1设计

1 住宅的建筑平面宜简单、规则,避免平面形状突变。当平面有凹口时,凹口周边钢筋混凝土现浇楼板(屋面)的配筋应适当加强;当现浇板平面形状不规则时,应调整平面形状或采取构造措施。

2 钢筋混凝土现浇楼(屋面)板的设计厚度不宜小于120mm,厨房、浴厕、阳台板不应小于90mm。

3 当阳台挑出长度L≥1.5m时,应采用梁式结构;当阳台挑出长度L<1.5m且采用悬挑板时,悬挑板根部板厚不应小于L/10且不小于120mm,板面受力钢筋直径不应小于10mm。高层建筑阳台的转角柱必须设计成钢筋混凝土构造柱。

4 建筑物两端端开间及变形缝两侧的现浇板应设置双层双向钢筋,钢筋直径不应小于8mm(630MPa 及以上带肋高强钢筋不应小于6mm),间距不应大于100mm,其他开间已设置双层双向钢筋。未设置双层

双向钢筋板块的阳角处应设置放射形钢筋,钢筋的数量不应少于7,10,长度应大于板跨的1/3,且不应小

于2000mm。

5 在现浇板的板宽急剧变化、大开洞削弱等易引起应力集中处,钢筋直径部应小于8mm,间距不应大于100mm,并应在板的上表面布置纵横两个方向的抗温度收缩钢筋,洞口削弱处应每边配置附加钢筋,

上、下层钢筋数量不宜少于2,12且不小于同向被切断纵向钢筋总面积的50%。

6 室外悬臂板挑出长度L≥400mm、宽度B≥3000mm时,应配抗裂分布钢筋,直径不应小于6mm,间距不应大于200mm,

7 粱腹板高度h w≥450mm时,应在梁两侧面设置腰筋,钢筋直径不应小于12mm,每侧腰筋配筋率

A S>bh w/1000,间距不大于200mm,如图7.1.1所示。

图7.1.1(h W≥450mm时在梁的两侧面设置腰筋示意)

8 钢筋混凝土现浇墙板长度超20m时,钢筋应采用细而密的布置方式,钢筋的间距宜≤150mm。

9 现浇板混凝土强度等级不宜大于C30。

7.1.2材料应符合下列规定:

1 混凝土应采用减水率高、分散性能好、对混凝土收缩影响较小的外加剂,其减水率小应低于12%。掺用矿物掺合料的质量应符合相关标准规定,掺量应根据试验确定。

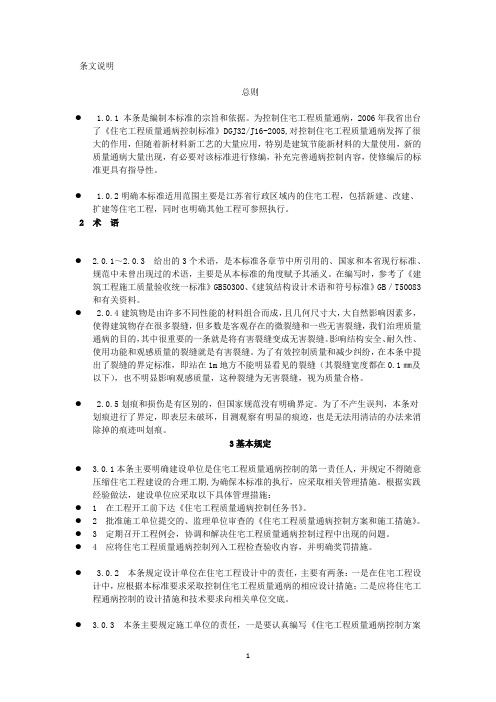

建设工程质量通病控制

住宅工程质量通病控制标准 目次 1总则 2术语 3基本规定 4地基基础工程 4.1沉降变形对上部建筑的影响 4.2桩身质量(地基处理强度)不符合要求 5地下防水工程 5.1防水混凝土结构裂缝、渗水 5.2柔性防水层空鼓、裂缝、渗漏水 6砌体工程 6.1砌体裂缝 6.2砌筑砂浆饱满度不符合规范要求 6.3砌体标高、轴线等几何尺寸偏差 7混凝土结构工程 7.1混凝土结构裂缝 7.2混凝土保护层偏差 7.3混凝土构件的轴线、标高等几何尺寸偏差8楼地面工程 8.1水泥楼地面起砂、空鼓、裂缝 8.2楼梯踏步阳角开裂或脱落、尺寸不一致

8.3厨、卫间楼地面渗漏水 8.4底层地面沉陷 9装饰装修工程 9.1外墙空鼓、开裂、渗漏 9.2顶棚裂缝、脱落 9.3门窗变形、渗漏、脱落 9.4栏杆高度不够、间距过大、连接固定不牢、耐久性差9.5玻璃安全度不够 10屋面工程 10.1找平层起砂、起皮 10.2屋面防水层渗漏 11给水排水及采暖工程 11.1给水排水及采暖管道系统渗漏 11.2消防隐患 11.3管道及支吊架锈蚀 11.4卫生器具不牢固和渗漏 11.5排水系统水封破坏,排水不畅 11.6保温绝热不严密,管道结露滴水 11.7采暖效果差 12电气工程 12.1防雷、等电位联结不可靠,接地故障保护不安全 12.2电导管引起墙面、楼地面裂缝,电导管线槽及导线损坏

12.3电气产品无安全保证,电气线路连接不可靠12.4照明系统未进行全负荷试验 13通风与排烟工程 13.1风管系统泄漏、系统风量和风口风量偏差大14电梯工程 14.1电梯导轨码架和地坎焊接不饱满 14.2电控操作和功能安全保护不可靠 15智能建筑工程 15.1系统故障,接地保护不可靠 15.2系统功能可靠性差,调试和检验偏差大 16建筑节能 16.1外墙外保温裂缝、保温效果差 16.2外窗隔热性能达不到要求 17质量通病控制专项验收 17.1工程资料 17.2住宅工程质量通病控制专项验收 附录A临空栏杆玻璃抗冲击性能检验方法 附录B住宅工程质量通病控制设计专项审查表附录C工程质量通病控制专项验收记录表 条文说明 1总则

住宅工程质量通病治理措施

住宅工程质量通病治理措施 一、楼板裂缝施工预控 1、建设单位不得明示和暗示设计单位降低设计标准。 2、建设单位应认真组织好施工图纸会审工作。对楼板配筋方案不合理、构造配筋设置不到位、楼板刚度过小的,应及时在图纸会审记录中予以调增。 3、总承包施工单位应制定详细的楼板裂缝防治专线施工方案。专项施工方案应当由施工单位技术负责人审批,总监理工程师审查通过后实施。静批准的专项施工方案,不得随意变动。 4、裂缝防治专项施工方案须包括一下内容: (1)预拌混凝土进场验收技术要求:; (2)向预拌混凝土生产企业预提交的技术参数,应包括初凝时间、终凝时间、坍落度、搀和料品种与掺量、外加剂品种以及其他现场施工需要的技术参数;预提交的技术参数应在预拌混凝土供货合同中明确; (3)模版体系承载力、刚度与稳定性计算和防治立杆传力应力集中的构造措施; (4)模版周转套数; (5)钢筋位置、保护层厚度控制; (6)电器线管未知、多层线管交叉控制; (7)板厚控制; (8)混凝土浇捣控制;

(9)混凝土初凝前找平与终凝前抹压时间控制; (10)混凝土养护方式与时间控制; (11)终凝后上人放线时间控制; (12)钢筋、模版吊装时间及防冲撞控制; (13)拆模时间控制; (14)其他必要的控制措施。 5、建立单位应制定现浇混凝土楼板施工旁站监理实施细则,明确裂缝防治监理要点。 6、施工单位应对各工种实施技术交底,并形成交底记录。 二、楼板裂缝施工过程控制 1、预拌混凝土进场验收 (1)预拌混凝土进场时,施工单位和监理单位应根据已提交的施工参数核查预拌混凝土配合比通知单内容,按规定对预拌混凝土坍落度及和易性、保水性、粘聚性等性能进行逐车检查,并做好检查记录。 (2)预拌混凝土生产企业应参加预拌混凝土进场验收,参与混凝土试块留置、坍落度测试等,并在有关记录上签字 (3)严禁在施工现场随意向预拌混凝土内加水和外加 2、模版体系施工 (1)模版支撑系统必须经过计算。模版材料的选取与支撑体系的支设。除满足设计计算工况和有关规定外,还应考虑施工中吊装荷

房屋建筑住宅工程质量验收标准1

质量标准及评价办法告知书 一、入户门检验 1.检验标准 (1)门表面应洁净,不得有划痕、碰伤; (2)门的割角、拼缝应严密平整; (3)门与墙体间缝隙的填嵌应饱满; (4)门制作的允许偏差:门框翘曲允许偏差为3mm,门扇翘曲允许偏差为2mm;门扇的表面平整度允许偏差为2mm;门框门扇对角线长度允许偏差为3mm; (5)门安装的留缝限值、允许偏差:门扇对口缝、门扇与门框立缝宽度为1.5~2.5mm; (6)毛坯房入户门与地面的留缝宽度不应小于3.5cm; (7)门框检查:门框安装是否牢固平整,门框与墙体连接是否密闭严实,门框表面有无异常毛刺、开裂、破损等情况; (8)门扇检查:门扇有无变形、开裂问题;面漆外观是否完好、表面是否平整;有无明显划伤、嗑撞,距离地面是否考虑预留地面装修做法; (9)门锁检查:门锁安装是否牢固,钥匙插拔是否平滑、锁芯转动是否自如,各方向锁舌伸缩是否平稳,锁孔位置是否正常; (10)开启检查:门开闭是否平稳,有无异常阻力及磨损,门锁紧

后是否有晃动; (11)门把手检查:安装是否牢固,旋转时有无异常的阻力,表面有无缺损、变形; (12)密封检查:门扇掩缝是否在2.5㎜以内。 释疑:一般业主关注比较多的问题是门的外观质量问题,轻微的如小刮花、碰伤等,严重的有面板开裂、深长的划痕等,可能是施工过程中对门造成了损坏,小问题的损坏可以通过现场修补和补油漆进行修复,严重的损坏可以将门返厂维修;入户门与地面的留缝宽度不满足要求(小于3.5cm)时可以要求返厂锯短处理;(注:关于返厂维修和锯短处理的确定一般尽量由物业现场说服业主,一般不随便允诺业主,可请地产工程部评判决定)门锁的问题一般会出现在装修使用期间和业主入住使用期间,如发现钥匙可以通用、锁打不开等问题,经过现场确认出现质量问题的可以要求更换。 二、塑钢窗检验标准 (1)塑钢窗成品质量:表面应洁净、平整、光滑,色泽一致,无锈蚀。大面应无划痕、碰伤; (2)塑钢窗安装的允许偏差:门窗框的正、侧面垂直度允许偏差为2.5mm;窗横框的水平度允许偏差为2mm;窗横框标高允许偏差为5mm;窗竖向偏离中心允许偏差为5mm; (3)塑钢窗框与墙体之间的缝隙应填嵌饱满,并用密封胶密封。密封胶表面应光滑、顺直、无裂纹; (4)塑钢窗扇的橡胶密封条应安装完好,不得脱槽;设置的排

住宅工程质量通病方案

张坝·渔子溪国际社区HR2、HR3区17-19#楼 质 量 通 病 防 治 措 施 方 案 施工单位:四川亚泰建设有限公司编制人: 审核人: 编制日期:

一、工程概况 (3) 二、管理措施 (3) 三、旋挖钻孔桩桩基础工程质量通病的防治措施 (3) 四、桩身质量不符合要求 (3) 五、墙体裂缝防治的技术措施 (3) 六、混凝土结构工程(钢筋混凝土现浇楼板裂缝防治)的技术措施 (4) 七、钢筋混凝土构造柱质量通病 (5) 八、楼地面渗漏防治的技术措施 (6) 九、外墙渗漏防治的技术措施 (6) 十、门窗渗漏防治的技术措施 (6) 十一、屋面渗漏防治的技术措施 (7) 十二、外墙外保温工程质量通病的治理措施 (7) 十三、建筑物临空防护栏杆质量通病防治措施 (8) 十四、电气工程质量通病的治理措施 (9) 十五、避雷工程质量通病的治理措施 (10)

一、工程概况 XXXXXX工程位于XXX市XXX,距XXXX市区5公里。本工程是集办公与商业为一体的超高层民用建筑,地上33层,地下室共4 层,一层二作平时民用车库,地下三、四层作为人防平战结合的地下车库。XXXXX工程总建筑面积为107000m2,其中四层地下室总建筑面积43203m2。XXXX建筑高度为105.75m,标准层层高为3.0m,地下室一至四层层高分别为4.1m、4.0 m、4.0m、和4.2m,无结构转换层。±0.00 相当于绝对标高273.1m,本工程由XXXXXXX设计,XXX投资兴建,XXXXX监理。 二、管理措施 1、认真编写《住宅工程质量通病防治方案和施工措施》,经监理单位审查、建设单位批准后实施。 2、做好原材料、构配件和工序质量的报验工作。在采用新材料时,除应有产品合格证、有效的新材料证书外,还应进行必要的检测。 3、记录、收集和整理通病防治的方案、施工措施、技术交底和隐蔽验收等相关资料。 4、根据经批准后的《住宅工程质量通病防治方案和施工措施》,对作业班组进行技术交底,样板引路。 5、工程完工后,总包单位应认真填写《住宅工程质量通病防治内容总结报告》。 三、旋挖钻孔桩桩基础工程质量通病的防治措施 1、施工机械必须鉴定合格,计量设备应经计量标定且能保证正常工作,主要工种施工人员应持证上岗。 2、施工中采用的钢材、水泥、砂子、石子、外加剂等材料应有出厂合格证,进场要进行外观等检查,需要进场检验的应按规定抽样检测,不符合要求的不得使用。 3、本桩基基础工程施工,应保证有效桩长和进入持力层深度。当以桩长控制时,应有计量措施保证,当以持力层控制时,应对持力层岩(土)性质进行鉴别验收,在清孔,孔底沉渣(虚土)厚度满足设计要求后,及时封底和浇筑混凝土。 4、桩基验收前,按规定和相关文件规定进行桩身质量。检验结构不符合要求的,在扩大检测和分析原因后,由设计单位核算出具处理方案进行加固处理。 四、桩身质量不符合要求 1、桩基础施工时应严格监测,垂直偏差应小于0.5%。 2、采用砖护壁时,不应干码堆砌、砌体、砌筑质量及砂浆试块的留置应符合砌体验收规范的要求,砌体与土体之间必须用M5.0以上的砂浆填实。 3、持力层为泥岩等遇水软化岩土层时,验孔后应采用高于桩身强度一个等级或以上,且不低于C30的干硬混凝土封底。 4、混凝土浇筑前应对孔中积水排除干净,混凝土浇筑时,应采用串筒或溜槽,每次浇筑混凝土的厚度不大于振捣棒影响深度的1.5倍,当孔中积水或帮淋水较多时,必须采用水下灌注。 5、桩基施工中,应合理安排机械行走路线,避免压坏(偏)已施工的桩基等;表层土应有足够的承载力保证机械行走过程中的稳定性;承载力不满足要求时,应在表层采取铺垫等压实处理措施。 五、墙体裂缝防治的技术措施 1、砌筑砂奖应采用中砂,洁净过筛。水泥应采用普通硅酸盐水泥或矿渣硅酸盐水泥,并按

建筑工程施工质量验收统一标准GB50300-2001

《建筑工程施工质量验收统一标准》 (GB50300-2001) 目录 关于发布国家《建筑工程施工质量验收统一标准》的通知 (2) 前言 (3) 1 总则 (4) 2 术语 (5) 3 基本规定 (7) 4 建筑工程质量验收的划分 (9) 5 建筑工程质量验收 (10) 6 建筑工程质量验收程序和组织 (14) 本标准用词说明 (32)

关于发布国家《建筑工程施工质量验收统一标准》的通知 建标[2001]157号 国务院各有关部门,各省、自治区建设厅,直辖市建委,计划单列市建委,新疆生产建设兵团,各有关协: 根据我部《关于印发一九九八年工程建设国家标准制订、修订计划(第二批)的通知》(建标[1998]244号)的要求,由建设部会同有关部门共同修订的《建筑工程施工质量验收统一标准》,经有关部门会审,批准为国家标准,编号为GB50300-2001,自2002年1月1日起施行。基中,3.03、5.04、5.07、6.0.3、6.0.4、6.0.7为强制性条文,必须严格执行。原《建筑安装工程质量检验评定统一标准》GBJ300-88同时废止。 本标准由建设部负责管理,中国建筑科学研究院负责具体解释工作,建设部标准定额研究所组织中国建筑工业出版社出版发行。 中华人民共和国建设部 2001年7月20日

前言 本标准是根据我部《关于印发一九九八年工程建设国家标准制订、修订计划(第二批)的通知》(建标[1998]244号)的通知,由中国建筑科学研究院会同中国建筑业协会工程建设质量监督分会等有关单位共同编制完成的。 本标准在编制过程中,编制组进行了广泛的调查研究,总结了我国建筑工程施工质量验收的实践经验,坚持了“验评分离、强化验收、完善手段、过程控制”的指导思想,并广泛征求了有关单位的意见,由我部于2000年10月进行审查定稿。 本标准的修订是将有关建筑工程的施工及验收规范和工程质量检验评定标准合并,组成新年的工程质量验收规范体系,以统一建筑工程施工质量的验收方法、质量标准和程序。本标准规定了建筑工程各专业工程施工验收规范编制的统一准则和单位工程验收质量标准、内容和程序等;增加了建筑工程施工现场质量管理和质量控制要求;提出了检验批质量检验的抽样方案要求;规定了建筑工程施工质量验收中子单位和子分部工程的划分、涉及建筑工程安全和主要使用功能的见证取样及抽样检测。建筑工程各专业工程施工质量验收规范必须与本标准配合使用。 本标准将来可能需要进行局部修订,有关局部修订的信息和条文内容将刊登在《工程建设标准化》杂志上。 本标准以黑体字标志的条文为强制性条文,必须严格执行。 为了提高标准质量,请各单位在执行本标准过程中,注意积累资料、总结经验,如发现需要修改和补充之处,请将意见和有关资料寄交中国建筑科学研究院国家建筑工程质量监督检验中心(北京市北三环东路30号邮政编码100013),以供今后修订时参考。 主编单位:中国建筑科学研究院 参加单位:中国建筑业协会工程建设质量监督分会 国家建筑工程质量监督检验中心 北京市建筑工程质量监督总结 北京市城建集团有限责任公司 天津市建筑工程质量监督管理总站 上海市建设工程质量监督总站 深圳市建设工程质量监督检验总站 四川省华西集团总公司 陕西省建筑工程总公司 中国人民解放军工程质量监督总站 主要起草人:吴松勤高小旺何星华白生翔徐有邻葛恒岳刘国琦王惠明 朱明德杨南方李子新张鸿勋刘俭 建设部

住宅工程质量通病防治

湖州爱家皇家花园二期工程 地下车库(非人防区) 住宅工程质量通病防治 专 项 方 案 主要编制人: 审核人员: 审批人: 上海德中建设集团有限公司 二零一二年九月二十八日

施工组织设计(专项施工方案)审批表 一、 1、工程地址:湖州市织里镇中华路

2、工程名称:湖州爱家皇家花园二期工程 3、建设单位:湖州爱家房地产有限公司 4、勘察单位:上海海洋地质勘查设计有限公司 5、设计单位:北方-汉沙杨建筑工程设计有限公司 6、施工单位:上海德中建设集团有限公司 7、监理单位:德清县建设监理有限公司 湖州爱家皇家花园二期工程,本标段由地下车库(非人防区)组成。地下车库(非人防区)为框架结构,地下一层,本工程建筑物结构设计使用年限为50年,结构安全等级为二级。 二、编制依据 1、工程施工图纸 2、《建筑工程质量通病防治手册》彭圣浩主编 3、按《湖州市住宅工程质量通病防治规定(暂行)》(湖建发2008-301号)的通知要求及施工质 量验收规范与强制性标准及施工现场实际进行编制。 三、住宅工程质量通病防治措施 (一)墙体裂缝防治的技术措施 1、砌筑砂浆应采用粗砂,严禁使用石粉。 2、混凝土多孔砖在砌筑时的产品龄期不应小于28d(宜为45d),存放时不得露天雨淋,且 上墙含水率宜为5%~8%。混凝土小型空心砌块的龄期不应小于28d,并不得在饱和状态下施工。 3、混凝土多孔砖应以水泥为胶结材料,以砂、石为主骨料,其线性干燥收缩率不应大于 0.045%。 4、框架填空墙砌至梁底150~200mm处即暂停砌筑,间隔10d以后,方可补砖;补砖时, 应注意砂浆饱满,并对其双侧竖缝用砂浆嵌填密实。 5、砌体结构坡屋顶卧梁下口的砌体应砌成踏步形。 6、砌体结构砌筑完成后应在30d 后抹灰。 7、内墙抹灰面及顶棚基层腻子应平顺、坚实、牢固。 8、通长现浇钢筋混凝土板带应一次浇筑完成。 9、框架柱间填充墙拉结筋应满足砖模数要求,不得折弯压入砖缝。 10、主体与混凝土阳台栏板之间的拉结筋优先采取予埋,也可采用化学植筋(需做拉拔检 测),位置、数量应正确。 (二)钢筋混凝土现浇板裂缝防治的技术措施 1、现浇板的混凝土应采用中粗砂,严禁使用石粉。 2、混凝土应采用减水率高、分散性好、对混凝土收缩影响较小的外加剂,其减水率 不得低于12%。严禁预拌混凝土出厂后加水或在施工现场加水。 3、预拌混凝土生产企业应提供使用外加剂各项性能的第三方案检测报告,报告的检 测项目应包括收缩比率的指标,出具报告的时间不超过6个月为有效。 4、预拌混凝土生产企业在满足混凝土的工作性能要求的前提下,应选用收缩率较小

住宅工程质量通病控制标准

住宅工程质量通病控制标准 11.1.1设计 1 室内给、热水及采暖系统采用工程塑料管时,其明敷和非直埋敷设的管道,应明确伸缩补偿装置及支承的结构形式、设置数量和座标位置。 2采暖、给水及热水供应系统应注明管材、部件的温度特性参数、连接方式及规格。 3采暖、给水及热水供应系统必须明确系统工作压力,排水系统应明确试验类别。 4热水、采暖系统的供回水干管宜选用热镀锌钢管等金属材料。 11。1。2 1生活给水系统的管材、管件、接口填充材料及胶粘剂,必须符合饮用水卫生标准的要求。 2给水、排水及采暖管道的管材、管件产品质保书上的规格、品牌、生产日期等内容与进场实物上的标注必须一致。 3管材、管件进场后,应按照产品标准的要求对其外观、管径、壁厚、配合公差进行现场检验,塑料排水管道与室外塑料雨水管道用材应区别检查、验收;同时,按照同批次不少于二个规格的要求进行见证取样,委托有资质的检测单位复试合格后方可使用。

4用于管道熔接的工艺参数(熔接温度、熔接时间)、施工方法及施工环境条件应能够满足管道工艺特性的要求。 5同品牌、同批次进场的阀门应对其强度和严密性能进行抽样检验,抽检数量为同批进场总数的10%,且每一个批次不少于二只。安装在主干管上起切断作用的闭路阀门,应逐个做强度和严密性检验,有异议时,应见证取样委托有资质的检测单位复试。 11.1.3施工 1给水管道系统施工时,应复核冷、热水管道的压力等级和类别:不同种类的塑料管道不得混装,安装时,管道标记应朝向易观察的方向。 2引入室内的埋地管其覆土深度,不得小于当地冻土线深度的要求。管沟开挖应平整,不得有突出的尖硬物体,塑料管道垫层和覆土层应采用细砂土。 3给排水管道穿越基础预留洞时,给水引入管管顶上部净空一般不100mm排水排出管管顶上部净空一般不于150mm 4室内给水系统管道宜采用明敷方式,不得在混凝土结构层内敷设。确需暗敷时,直埋在地坪面层内及墙体内的管道,不得有机械方式连接管件:塑料采暖管暗敷不应有接头。 5管道暗敷设时,管道固定应牢固,楼地面应有防裂措施,墙体管道保护层宜采用不小于墙体强度的材料填补实密实,管道保护层厚度不得小于15mm,在墙表面或地表面上应标

建筑工程施工质量验收统一标准

建筑工程施工质量验收统一标准 建标[2001]157号 颁布日期:20010720 实施日期:20020101 颁布单位:建设部 国务院各有关部门,各省、自治区建设厅,直辖市建委,计划单列市建委,新疆生产建设兵团,各有关协会: 根据我部《关于印发一九九八年工程建设国家标准制订、修订计划(第二批)的通知》(建标〔1998〕244号)的要求,由建设部会同有关部门共同修订的《建筑工程施工质量验收统一标准》,经有关部门会审,批准为国家标准,编号为GB50300-2001,自2002年1月1日起施行。其中,3.0.3、5.0.4、5.0.7、6.0.3、6.0.4、6.0.7为强制性条文,必须严格执行。原《建筑安装工程质量检验评定统一标准》GBJ300-88同时废止。 本标准由建设部负责管理,中国建筑科学研究院负责具体解释工作,建设部标准定额研究所组织中国建筑工业出版社出版发行。 建筑工程施工质量验收统一标准 (中华人民共和国建设部国家质量监督检验检疫总局2001年7月20日联合发布2002年1月1日起施行中华人民共和国国家标准GB50300-2001) 1总则 1.0.1为了加强建筑工程质量管理,统一建筑工程施工质量的验收,保证工程质量,制定本标准。 1.0.2本标准适用于建筑工程施工质量的验收,并作为建筑工程各专业工程施工质量验收规范编制的统一准则。 1.0.3本标准依据现行国家有关工程质量的法律、法规、管理标准和有关技术标准编制。建筑工程各专业工程施工质量验收规范必须与本标准配合使用。 2术语 2.0.1建筑工程buildingengineering 为新建、改建或扩建房屋建筑物和附属构筑物设施所进行的规划、勘察、设计和施工、竣工等各项技术工作和完成的工程实体。 2.0.2建筑工程质量qualityofbuildingengineering 反映建筑工程满足相关标准规定或合同约定的要求,包括其在安全、使用功能及其在耐久

建筑住宅工程质量通病防治方案

1.工程概况 1.1 工程名称:右玉紫玉苑小区 1.2建设地点:本项目位于山西省右玉县,地块位于规划行政中心西南,用地北侧 为公共建筑用地,西侧为学校建设用地,南侧临近现状河道。 1.3建设参建单位:建设单位:山西教场坪能源产业集团有限公司 设计单位:北京通程泛华建筑工程顾问有限公司 监理单位:山西煤炭建设监理咨询有限公司 施工单位:三北建筑安装工程有限公司 1.4建筑规划用地面积:137169.66平方米。建筑总面积191811.6平方米,其中上建筑面积130330.20平方米,其中住宅建筑面积122949.19平方米,地下建筑面积61481.46平方米。 1.5本标段子项目名称、建筑层数、高度、功能、面积统计表

1.6结构设计概况 2. 2.4结构设计概况

3.

2.编制依据 1)施工合同。 2)晟悦园施工图、现场调查情况。 3)施工组织设计。 4)《住宅工程质量通病控制标准》—DGJ32/J16—2005 5)有关施工规范、质量技术标准。 4.3、质量管理制度 3.1技术交底制度 分项工程开工前,主管工程师根据施工组织设计及施工方案编制技术交底,对特殊过程必须编写作业指导书。对关键工序必须编写施工方案,分项工程施工前必须向作业人员进行技术交底,讲清该分项工程的质量要求、技术标准,施工方法和注意事项等。 3.2工序交接检制度 工序交接检即:(1)工种之间交接检。(2)成品保护交接检。上道工序完成后,在进入下道工序前必须进行检验,并经监理签证。做到上道工序不合格,不准进入下道工序,确保各道工序的工程质量。坚持做到:“五不施工”即:未进行技术交底不施工;图纸及技术要求不清楚不施工;施工测量桩未经复核不施工;

DGJ32J16-2005《住宅工程质量通病控制标准》

江苏省工程建设标准DGJ J10687-2006 DGJ32/J 16-2005 住宅工程质量通病控制标准Standard for puality control of common failing of housing engineering 2005-12-31发布2006-04-01实施 江苏省建设厅审定发布

江苏省工程建设标准 住宅工程质量通病控制标准 Standard for puality control of common failing of housing engineering DGJ32/J 16-2005 J10687-2006 主编单位:江苏省建设工程质量监督总站 批准部门:江苏省建设厅 施行日期:2006年4月1日

关于发布《住宅工程质量通病控制标准》的通知 苏建科(2005)637号 各省辖市建设局(委),南京市建工局: 由江苏省建设工程质量监督总站组织编制的《住宅工程质量通病控制标准》,经审定为江苏省工程建设强制性标准,编号为DGJ32/J16-2005,自2006年4月1日起施行。 该标准由江苏省工程建设标准站组织发行。 江苏省建设厅 二〇〇五年十二月三十一日

目次 1 总则 (1) 2 术语 (1) 3 基本规定 (1) 4 基础与基础工程 (2) 4.1沉降变形对上部建筑的影响 4.2桩身质量(地基处理强度)不符合要求 5 地下防水工程 (3) 5.1防水混凝土结构裂缝、渗水 5.2柔性防水层空鼓、裂缝、渗漏水 5.3水泥砂浆防水层5.4卷材防水层 6 砌体工程 (3) 6.1砌体裂缝 6.2砌筑砂浆饱满度不符合规范要求 6.3砌体标高、轴线等几何偏差 7 混凝土结构工程 (8) 7.1混凝土结构裂缝 7.2混凝土保护层偏差 7.3混凝土构件的轴线、标高等几何尺寸偏差 8 楼地面工程 (10) 8.1楼水泥地面起砂、空鼓、裂缝 8.2楼梯踏步阳角开裂或脱落、尺寸不统一 8.3厨、卫间楼地面渗漏水 8.4底层地面渗漏水 9 装饰装修工程 (12) 9.1外墙空鼓、开裂、渗漏 9.2顶棚裂缝、脱落 9.3门窗变形、渗漏、脱落 9.4栏杆高度不够、间距过大、连接固定不牢、耐久性差 9.5玻璃安全度不够 10 屋面工程 (16) 10.1找平层起砂、起皮 10.2屋面防水层渗漏 11 给排水及采暖工程 (18) 11.1给排水及采暖管道系统渗漏 11.2消防隐患 11.3管道及支吊架锈蚀 11.4卫生器具不牢固和渗漏

住宅工程质量通病预防措施

住宅工程质量通病预防措施 一现浇混凝土板裂缝、板厚不足的预 防 1板面钢筋的支撑件应具有足够的强度和刚度 , 应优先选用长条马凳(如图一) 。搁置时按排连 续放置,排间距不大于800mm ,边排距端部边缘 不应大于200mm 。支撑件应置于板底钢筋以上, 不得直接 搁置于模板上。 长板马凳加工示意图 (图一) 2现浇板内电气及智能等线管应避免交叉和过 度集中布置,禁止三层及以上管线交错叠放,现 浇板中的线管必须布置在钢筋网片之间, 线管直 径小于1/3板厚。住宅工程楼板宜双层双向布置 钢筋,当采用板分离式配筋时,应在无上层钢筋 区域沿管线方向增设0 6.5@150,宽度不小于 450mm 的钢筋网片。 3在浇筑混凝土前应做好现浇板厚度的控制标 示,每1.5-2m 2范围内宜设置一处,浇筑过程应 进行插签检查厚度。 4端部无搁置的板面钢筋应设置横向搁置钢筋 (如图二)。 板横向搁置钢筋示意图 (图二) 二填充墙砌体裂缝的预防 1外围护砌体无约束的端部应增设构造柱或采 取其它可靠拉接措施。 2填充墙砌至梁底、板底时,应留一定的空隙, 砌筑完应至少隔14天后方可补砌挤紧,起头收 尾均应用预制混凝土块抵紧。 3空心砖填充墙与混凝土相交接处应用实心配 砖排头。 4暗埋管线开槽处,应先清理、补槽后,再增加 钢丝网 抹灰处理,单边不应小于 150mm 。 5门、窗洞边距框架柱、构造柱或墙小于 200mm 时,应设置现浇混凝土门、窗垛,且应按设计配 置构造钢筋,并不低于(图三)所示构造要求。 (图三) 三 楼地面起砂、空鼓、裂缝的预防 1禁止以结构层或水泥砂浆找平层进行初装饰 验收。找平层应采用水泥混凝土 (含细石混凝土) 铺设,强度不低于 C20,并留设试件。 2表面应进行压光收面或压实拉毛处理。 3楼地面平面变化处应设置分格缝。 4楼地面应及时进行养护,养护期不少于 3天。 四顶棚开裂、脱落的预防 1顶棚宜采用免抹灰工艺。 2在批腻子前应先进行基层处理,确保基层平 整、干 现浇门窗垛 !?. I 220

房屋建筑住宅工程质量验收标准

房屋建筑住宅工程质量验收标准

房屋建筑住宅工程质量验收标准 一、入户门检验 1.检验标准 (1)门表面应洁净,不得有划痕、碰伤; (2)门的割角、拼缝应严密平整; (3)门与墙体间缝隙的填嵌应饱满; (4)门制作的允许偏差:门框翘曲允许偏差为3mm,门扇翘曲允许偏差为2mm;门扇的表面平整度允许偏差为2mm;门框门扇对角线长度允许偏差为3mm; (5)门安装的留缝限值、允许偏差:门扇对口缝、门扇与门框立缝宽度为1.5~2.5mm; (6)毛坯房入户门与地面的留缝宽度不应小于3.5cm; 2.业主疑问及释疑:业主一般会针对入户门的以下方面进行检查: (1)门框检查:门框安装是否牢固平整,门框与墙体连接是否密闭严实,门框表面有无异常毛刺、开裂、破损等情况; (2)门扇检查:门扇有无变形、开裂问题;面漆外观是否完好、表面是否平整;有无明显划伤、嗑撞,距离地面是否考虑预留地面装修做法; (3) 门锁检查:门锁安装是否牢固,钥匙插拔是否平滑、锁芯转动是否自如,各方向锁舌伸缩是否平稳,锁孔位置是否正常;(4) 开启检查:门开闭是否平稳,有无异常阻力及磨损,门锁紧后

是否有晃动; (5) 门把手检查:安装是否牢固,旋转时有无异常的阻力,表面有无缺损、变形; (6) 密封检查:门扇掩缝是否在 2.5㎜以内。 二、塑钢窗检验: 1、检验标准 (1)成品质量:表面应洁净、平整、光滑,色泽一致,无锈蚀。大面应无划痕、碰伤; (2)安装的允许偏差:门窗框的正、侧面垂直度允许偏差为2.5mm;门窗横框的水平度允许偏差为2mm;门窗横框标高允许偏差为5mm;门窗竖向偏离中心允许偏差为5mm; (3)窗框与墙体之间的缝隙应填嵌饱满,并用密封胶密封。密封胶表面应光滑、顺直、无裂纹; (4)窗扇的橡胶密封条应安装完好,不得脱槽;设置的排水孔应通畅; (5)推拉门窗扇开关应力应不大于100N; (6)窗玻璃安装质量:玻璃表面应洁净,不得有腻子、密封胶、涂料等污渍。中空玻璃内外表面应洁净,玻璃中空层内不得有灰尘和水蒸气。 2.业主疑问及释疑:业主一般会针对塑钢门窗的以下方面进行检查: (1)窗框检查:窗框安装牢固端正;窗框是否有划痕、磕碰、变

住宅工程质量通病防治措施样本

住宅工程质量通病防治办法 为了认真贯彻贯彻《建设工程质量管理条理》,有效提高住宅工程质量,维护公众利益,依照市质监站和业重规定结合本工程实际状况,制定如下详细办法: 一、墙体裂缝防治 1、砌筑砂浆应采用中粗砂,禁止使用山砂和混合粉。 2、蒸压灰砂砖、粉煤灰砖、加气混凝土砌块出窑停放期宜为45d (不应不大于28d,并不得在饱和水状态下施工)。 3、填充墙砌至接近梁底、板底时应留有一定空隙,填充墙砌筑完并间隔15d后,方可将其补砌挤紧;补砌时对双侧竖缝用高标号水泥砂浆嵌填密实。 4、砌体构造砌筑完毕后宜60d后再抹灰,并不得少于30d。在粉刷前砼面先作界面解决,并洒水湿润,与剪力墙、框架柱、梁与砌体接缝处用400宽钢丝网片铺贴后再抹灰。 5、通长现浇钢筋混凝土板带应一次浇筑完毕。 6、填充墙拉结筋应满足砖模数规定,不得折弯压入砖缝。 7、采用粉煤灰砖、轻骨料混凝土小型空心砌块等填充墙与框架柱交接处,应用15mm×15mm木条预先留缝,在加贴网片前浇水湿润,再用1:3水泥砂浆嵌实。 二、钢筋混凝土现浇楼板裂缝防治 1、防止现浇板收缩裂缝,砼施工配合比应依照实验室配合比单

及施工现场砂(中粗)、石子天然含水量进行调节。严格控制混凝土水灰比及塌落度达到规定。混凝土遇冬季、雨季施工必要及时调节现场配合比,且做好保护办法。 2、严格控制现浇板厚度和现浇板中钢筋保护层厚度。阳台、雨蓬等悬挑现浇板负弯短钢筋下面,应设立不不不大于300mm钢筋保护层垫块,在浇筑混凝土前保证钢筋不位移。 3、现浇板中线管必要布置在钢筋网片之上(双层双向配筋时,布置在下层钢筋之上),交叉面线处应采用线盒,线管直径应不大于1/3楼板厚度,沿预埋管线方向应增设?6@150、宽度不不大于450钢筋网带。禁止水管水平埋设在现浇板中。 4、混凝土搅拌时间不不大于120S。混凝土浇注:应注意防止混凝土分层离析,浇注混凝土间隔时≯180min。 5、混凝土浇筑完毕后,凝固之前禁止上人踩踏,在必经之处搭铺脚手板。混凝土强度达到1.2Mpa时,方可进行后续施工。当混凝土强度达到10Mpa时,方可在现浇板上吊运、堆放重物。吊运、堆放重物时应减轻对现浇板冲击影响。 6、混凝土养护:温度高于5℃应在浇注后10—12h状态养护(浇水),养护时间不少于7天。对掺用缓凝剂混凝土,不得少于14天。 三、屋面、厕浴间渗漏治理 一是要把好防水施工人员技术素质关,操作人员要清晰防水施工基本规定,熟悉住宅厨房、卫生间、屋面防水施工中技术难点、重点。 二是严格把好进场防水材料质量关,要采用建设部推荐材料。

新版建筑工程施工质量验收标准规范

新版建筑工程施工质量验收标准规范 1、新版标准规范编制提出“验评分离,强化验收,完善手段,过程控制”的十六字方针。 2、为了加强建筑工程质量管理,统一建筑工程施工质量的验收,保证工程质量,制订了《建 筑工程施工质量验收统一标准》。 3、检验批:按同一的生产条件或规定的方式汇总起来供检验用的,由一定数量样本组成的检 验体。 4、主控项目:建筑工程中对安全、卫生、环境保护和公共利益起决定性作用的检验项目。 5、一般项目:除主控项目以外的检验项目。 6、抽样检查:按照规定的抽样检查,随机地从进场的材料、构配件、设备或建筑工程检验项 目中,按检验批取一定数量的样本所进行的检验。 7、抽样方案:根据检测项目的特性所确定的抽样数量和方法。 8、观感质量:通过观测和必要的测量所反映的工程外在质量。 9、施工现场质量管理应有相应的施工技术标准,健全的质量管理体系、施工质量检验制度和 综合施工质量水平评定考核制度。 10、涉及结构安全的试块、试件以及有关材料,应按规定进行见证取样检测。 11、工程的观感质量应由验收人员通过现场检测,并应共同确认。 12、检验批的质量检验,应根据检测项目的特点在下列抽样方案中进行选择:对重要的检测 项目当(尚)可采用简易快速的检测方法时,可选用全数检验方案。经实践检测的有效的抽 样方案。 13、建筑规模较大的单位工程,可将其能形成独立使用功能的部分分为一个单位工程。 14、分项工程应按主要工种、材料、施工工艺、设备类别等进行划分。 15、检验批可根据施工及质量控制和专业验收需要按楼层、施工段、变形缝等进行划分。 16、室外工程可根据专业类别和工程规模划分单位(子单位)工程。 17、检验批合格质量应符合下列规定:1、主控项目和一般项目的质量经抽样检验合格。2、具有完整的施工操作依据、质量检查记录。 18、分项工程质量验收应符合下列规定:1、分项工程所含的检验批均应符合合格质量的规定。 2、分项工程所含检验批质量验收记录应完整。 19、分部(子分部)工程质量验收合格应符合下列规定:1、分部(子分部)所包含的分项工 程的质量均应验收合格。2、质量控制资料完整。3、地基和基础、主体结构和设备安装等分 部工程有关安全及功能检验和抽样检测结果应符合有关规定。4、观感质量验收应符合要求。20、单位(子单位)工程质量验收合格应符合下列规定:1、单位(子单位)工程所含分部(子分部)工程的质量均应验收合格。2、质量控制资料应完整。3、单位(子单位)工程所包含 分部工程有关安全和功能的检测资料应完整。4、观感质量验收应符合要求。 21、当建筑工程质量不符合要求时,应按下列规定进行处理:1、经返工重做或更换器具、设 备的检验批,应重新进行验收。2、经由资质的检测单位检测鉴定能够达到设计要求的检验批, 应予以验收。3、经由资质的检测单位检测鉴定达不到设计要求,但经原设计单位核算认可能 够满足结构安全和使用功能的检验批,应予以验收。4、经返修或加固的分项、分部工程,虽 然改变外形尺寸但仍能够满足安全使用要求,可按技术处理方案和协商文件进行验收。 22、通过返修或加固处理仍不能满足安全使用要求的分部工程、单位(子单位)工程,严禁 验收。 23、当参加验收各方对工程质量验收意见不一致时,可请当地建设行政主管部门或工程质量 监督机构协调处理。

住宅工程质量通病防治实施细则

物华苑三期回迁安置房工程项目 住宅工程通病防治 实 施 细 则 建设单位:长丰县双墩镇人民政府 总包单位:安徽华晟建设投资有限公司 编制人: 审批人: 安徽南巽项目建设管理投资有限公司 二○一六年九月 一、工程项目概况 1.1工程名称:物华苑三期回迁安置房 1.2建设地点:长丰县双墩镇境内军港路与兴隆路交口东南角 1.3建设单位:长丰县双墩镇人民政府

1.4设计单位:济南市市政工程设计研究院(集团)有限责任公司 1.5开、竣工日期:(计划)2016年3月~2017年11月 1.6工程质量:合格 1.7合同工期要求: 600个日历天 1.8工程项目简述:共8栋高层(含人防地下室),其中1#、6#、7#楼为28层;2#、3#楼为33层;4#、5#、8#楼为24层。总建筑面积102950.72平方米,其中地上建筑面积8728 2.72平方米,地下建筑面积15668平方米。基础为桩基,结构类型为框架剪力墙结构。耐火等级为一级,抗震设防烈度为7度,防水等级一级,设计使用年限50年。 二、监理工作范围 根据监理合同约定对项目的工程施工阶段全过程安全工作进行现场监管。 第三章砌体裂缝防治的技术措施 设计 (一)住宅工程地基应按变形控制设计,并按《建筑地基基础设计规范》(GB50007-2011)的有关规定进行地基变形计算,沉降变形应满足设计规范规定的变形允许值。 (二)变形缝应严格按《混凝土结构设计规范》(GB50010-2010)要求进行设置,当有其它可靠措施时,可在规范范围内适当放宽。 (三)砌体工程的顶层和底层应设置通长现浇钢筋混凝土窗台梁,高度不宜小于120mm,纵筋不少于4φ10,箍筋不少于φ8@200;其它层在窗台标高处应设置通长现浇钢筋混凝土板带,板带的混凝土强度等级不应小于C20,纵向配筋不宜少于3φ8;房屋两端顶层砌体沿高度方向应设置间隔不大于500mm的配筋砌体。 (四)顶层砌筑砂浆的强度等级不应小于M7.5。 (五)主体与阳台栏板之间的拉结筋必须预埋。 门垛及窗间墙小于10mm必须采用混凝土浇筑。 墙体尽量设置在梁体中部,严禁直接布置于板上,确实免不了的要进行墙底部结构加强。 (八)在两种不同基体交接处,应采用钢板网抹灰或耐碱玻璃网布聚合物砂浆加强带进行处理,加强带与各基体的搭接宽度不应小于150mm。顶层粉刷砂浆中宜掺入抗裂纤维。 (九)外墙应采用合理可靠的保温措施。 (十)屋面应进行保温设计,其传热系数不得大于1.0 W /(平方米.K)。 (十一)女儿墙、跃层退台部位应有预防开裂的构造要求。 施工

住宅工程质量通病防控规范

住宅工程质量通病防控 1 总则 1.0.1 为提高住宅工程质量水平,防止住宅工程质量通病的发生,依据国家、省有关法规和规范,结合黑龙江省实际情况,特制定本规范。 1.0.2 本规范适用于黑龙江省住宅工程质量通病的防控,其它工程质量通病的防制可参照本规范规定执行。 1.0.3 本规范规定了住宅工程实体质量通病、管理质量通病、工艺质量通病防控的基本要求。当规范与国家和地方法律、法规相抵触时,应按国家和地方法律、法规的规定执行1.0.4 住宅工程质量通病的防控方法、措施和要求除应符合本规范外,尚应符合国家、省相关标准的规定。 2 术语 2.0.1 住宅工程 供家庭居住使用的建筑工程。 2.0.2 住宅工程实体质量通病 住宅工程施工中和完工后易发生的、常见的质量缺陷,通常也称为住宅工程实体质量通病。 2.0.3 住宅工程工艺质量通病 住宅工程施工中易发生的、常见的导致产生实体质量通病的工艺问题。 2.0.4 住宅工程管理质量通病 住宅工程施工中易发生的、常见的导致产生实体质量通病的管理问题。 2.0.5 住宅工程质量通病防控 对住宅工程质量通病从设计、材料、施工、工艺和管理等方面进行的综合有效的防止、控制方法和措施。

3 基本规定 3.0.1 建设单位是住宅工程质量通病防控的第一责任人,负责组织实施住宅工程质量通病控制工作,并应遵守以下规定: 1、采取严格管理措施,防止所建设住宅工程发生质量通病; 2、委托设计单位进行设计时,应要求设计单位在施工图设计文件中完善质量通病防控措施,并在设计交底时向施工、监理等相关单位提出明确要求; 3、委托施工图审查机构审查施工图时,应要求施工图审查机构将质量通病防控设计措施列入审查内容; 4、应将质量通病防控技术措施列入工程检查和验收内容,在开工前下达《住宅工程质量通病任务书》(见附录A),工程竣工验收时对质量通病防控措施实施情况和成效进行验收,明确验收结论; 5、施工期间定期检查质量通病防控措施落实情况,工程投入使用后进行质量回访,对出现的质量问题应及时解决。 3.0.2 设计单位防控住宅工程质量通病应确保设计深度符合《建筑工程设计文件编制深度规定》,并遵守以下规定: 1、采取控制质量通病的相应措施,绘制相应节点构造图,并将通病防控的设计要求向相关单位进行设计交底; 2、在工程质量检查报告中,应对质量通病防控的设计要求落实情况进行评价。 3.0.3施工图审查机构应对质量通病防控设计措施进行审查,审查报告应说明质量通病控制设计措施是否符合本规范要求。 3.0.4 施工单位是住宅工程质量通病防控的主要责任人,负责质量通病防控措施的具体落实,并遵守以下规定: 1、工程开工前,总包单位应编写《住宅工程质量通病防控措施和实施方案》,并报监理单位审查、建设单位批准后实施。分包单位应制定分包工程的质量通病防控措施,经总包单位审查、监理单位审批后实施; 2、质量通病防控措施包括实体质量通病、管理质量通病和工艺通病防控重点,材料、施工等方面防控措施,通病防控验收及落实责任要求等内容; 3、工程施工中,应严格按设计要求和《住宅工程质量通病防控措施和实施方案》进行施工;

房屋建筑住宅工程质量验收标准

房屋建筑住宅工程质量验收标准 一、入户门检验 1.检验标准 (1)门表面应洁净,不得有划痕、碰伤; (2)门的割角、拼缝应严密平整; (3)门与墙体间缝隙的填嵌应饱满; (4)门制作的允许偏差:门框翘曲允许偏差为3mm,门扇翘曲允许偏差为2mm;门扇的表面平整度允许偏差为2mm;门框门扇对角线长度允许偏差为3mm; (5)门安装的留缝限值、允许偏差:门扇对口缝、门扇与门框立缝宽度为1.5~2.5mm; (6)毛坯房入户门与地面的留缝宽度不应小于3.5cm; 2.业主疑问及释疑:业主一般会针对入户门的以下方面进行检查: (1)门框检查:门框安装是否牢固平整,门框与墙体连接是否密闭严实,门框表面有无异常毛刺、开裂、破损等情况; (2)门扇检查:门扇有无变形、开裂问题;面漆外观是否完好、表面是否平整;有无明显划伤、嗑撞,距离地面是否考虑预留地面装修做法; (3) 门锁检查:门锁安装是否牢固,钥匙插拔是否平滑、锁芯转动是否自如,各方向锁舌伸缩是否平稳,锁孔位置是否正常; (4) 开启检查:门开闭是否平稳,有无异常阻力及磨损,门锁紧后是否有晃动; (5) 门把手检查:安装是否牢固,旋转时有无异常的阻力,表面有无缺损、变形; (6) 密封检查:门扇掩缝是否在2.5㎜以内。 二、塑钢窗检验: 1、检验标准 (1)成品质量:表面应洁净、平整、光滑,色泽一致,无锈蚀。大面应无划痕、碰伤; (2)安装的允许偏差:门窗框的正、侧面垂直度允许偏差为2.5mm;门窗横框的水平度允许偏差为2mm;门窗横框标高允许偏差为5mm;门窗竖向偏离中心允许偏差为5mm; (3)窗框与墙体之间的缝隙应填嵌饱满,并用密封胶密封。密封胶表面应光滑、顺直、无裂纹; (4)窗扇的橡胶密封条应安装完好,不得脱槽;设置的排水孔应通畅; (5)推拉门窗扇开关应力应不大于100N; (6)窗玻璃安装质量:玻璃表面应洁净,不得有腻子、密封胶、涂料等污
