2010抗震加固定额总说明

一、《甘肃省建筑抗震加固工程预算定额》(以下简称本定额)是完成规定计量单位建筑抗震加固工程分部分项工程的人工、材料、机械台班消耗量标准,是编制全省建筑抗震加固工程地区单位估价表,编制施工图预算、招标控制价(最高限价)、投标报价和签订施工合同价款,办理竣工结算、调解处理工程造价纠纷及工程造价鉴定的依据。

二、本定额适用于一般工业与民用建筑工程的拆除及抗震加固,不适用于新建、扩建、整栋拆除的翻建工程及日常养护工程。

三、本定额依据现行的房屋建筑抗震加固维修工程施工设计规范、施工及验收规范、质量评定标准、安全操作规程,结合我省目前的施工工艺,以及正常的施工条件和社会平均消耗水平编制。并综合考虑了抗震加固工程现场狭小、零星分散、工程量小、连续作业差、手工操作多、机械利用率低、施工场地有障碍等因素,除各章节说明允许调整换算者外,其他不再调整。

四、本定额人工消耗量的确定:人工工日不分工种、技术等级,以综合工日表示,内容包括基本用工、超运距用工、辅助用工及人工幅度差。

五、本定额中的材料用量包括主要材料和辅助材料,对个别消耗量较小的零星材料,以其他材料费表示。定额中已包括材料从工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的运输损耗、施工损耗及现场堆放损耗。

六、本定额中施工机械的规格型号是按照工程对象的需要合理配置的。除各章节说明允许调整换算者外,其他不再调整换算。

七、本定额中混凝土、砌筑砂浆、抹灰砂浆、灰土、三合土等均按半成品用量以体积表示,其各种强度等级及配合比的材料用量应按《甘肃省建设工程混凝土砂浆材料消耗量定额》的规定确定。

八、凡单位价值在2000元以内,使用年限2年以内的、不构成固定资产的生产工具、用具等费用,未列入本定额,均包括在我省建筑安装工程费用定额中。

九、凡属本定额缺项,可采用我省现行建筑工程预算定额的抗震加固项目,按人工工日消耗量乘以1.10系数,材料消耗量乘以1.02系数,机械消耗量乘以1.05系数计算。

十、本定额中注有×××以内或以下者均包括本身;注有×××以外或以上者,则不包括本身。

第一章拆除工程

工程量计算规则及说明

一、拆除工程定额项目分整栋拆除和分项拆除两部分。整栋拆除按建筑面积计算;分项拆除按实拆工程量计算。

二、整栋拆除定额中不包括水、暖、电、机等安装设施的拆除,安装设施的拆除应另按安装工程相应定额项目计算。

三、包括拆除基础的整栋拆除定额,适用于带形基础、杯形基础及其它独立基础的建筑物;满堂基础、箱形及各种桩基础的建筑物整栋拆除,应按不包括拆除基础的整栋拆除定额另加拆除基础、地沟、地坪、散水、台阶等分项定额计算。

四、不包括拆除基础的整栋拆除定额,适用于以设计室内地坪为界,地坪以上建筑物的拆除,不包括设计室内地坪以下基础、台阶、散水、室内地沟、地坪等分项拆除。地坪以下还需拆除部分项目时另按分项拆除定额计算。

五、拆除基础、地沟、检查井、化粪池、水池等地下工程,均包括挖土方、清理污物及拆除后的槽坑回填。

六、拆除定额中均包括50m以内的拆除物水平搬运、归堆、分类码放等清理工作。

七、分项拆除定额中,拆除主体结构的定额内已包括拆除附着在主体上的装饰项目(如拆除砖墙包括墙面抹灰铺贴、拆楼板包括楼面及楼板下面平顶抹灰,拆门窗包括门窗贴脸,拆木天棚、木间壁包括压条、板条及抹灰等),不再重复计算。

八、现浇阳台栏板拆除执行现浇混凝土墙定额;拆除现浇阳台平板及雨篷执行相应的现浇板拆除定额。

九、本定额不适用于爆破拆除。

第二章土方工程

工程量计算规则及说明

一、挖土方定额是按不同土壤类别综合确定的,执行时不分土壤类别。

二、土方按实体积计算;土方运输按运距和运输方式综合取定,运输方式与定额不同时,不得调整。

三、挖桩孔遇水下挖淤泥、流砂、砂石时,其水下挖淤泥、流砂、砂石的部分,应将定额中的人工乘以1.2系数计算。

四、土方工程定额内,均未包括排水费。

五、挖桩孔遇水下挖淤泥、流砂、砂石深度超过4m;挖土方、地槽、地沟、地坑深度超过6m时,其超深部分挖方量,应增加垂直运输人工,并按垂直深度每超过1m 折合水平运输7m,套土方运输距离1000 m以内相应定额项目计算。

六、地槽、地沟底部宽度应按设计规定计算;设计无规定时,可按下列规定计算:

1.块石基础的地槽,可按块石基础底宽每边增加0.15m工作面计算。

2.砖基础的地槽,可按砖基础底宽每边增加0.20m工作面计算。

3.需要支模板的混凝土基础或垫层,可按基础或垫层底宽每边增加0.30m工作面计算。

4.基础需用卷材或防水砂浆做垂直防水或防潮层时,将基础有防水或防潮层的一侧增加0.80m工作面计算。

5.管沟的宽度可按下表计算:

七、挖土方、挖地槽、地沟、地坑的放坡,应按设计规定计算;设计无规定时,可按坡度比例1:0.42?(高:宽),放坡起点深度1.35m计算。

八、地槽(沟)底宽在3m以上及地坑底面积在20m2以上的挖土,均按挖土方计算。

九、土壤含水率均以天然湿度为准,若含水率达到或超过20%时,应将定额相应项目的人工工日乘以1.15系数计算。

十、回填土、原土夯实、回填砂石及夯填灰土定额是综合确定的,不分人工和机械夯实。

十一、回填土,按挖土体积扣除室外设计地坪以下的建筑物、构筑物、墙基、柱基,灰土、混凝土垫层及管道直径大于500mm以上的体积计算。每m长管道应减去土方的体积,可按下表规定计算:

第三章砌筑工程加固

工程量计算规则及说明

一、标准砖墙体的厚度,按下列规定计算:

二、基础与墙身(柱身、筒身)的划分:

1.房屋基础与墙(柱)身采用同一种材料时,以设计室内地坪为分界线(有地下室者,以地下室室内设计地坪为界),以下为基础,以上为墙(柱)身。

2.房屋基础与墙(柱)身采用不同材料时,不同材料的接合面和设计室内地坪的高差在±0.3m以内时,以不同材料为分界线,超过±0.3m时,以设计室内地坪为分界线。

3.烟囱基础与筒身采用砖砌时,以砖砌体扩大部分顶面为分界线,以下为基础,以上为筒身。基础与筒身采用不同材料时,以不同材料的接合面为分界线。

三、计算基础工程量时,通过基础的每个孔洞的面积小于0.3m2不扣除;每个孔洞的面积大于0.3m2应予扣除。

四、计算实砌砖墙工程量时,应扣除门窗洞口(框外围面积)、空圈及嵌入墙内的钢筋混凝土柱、梁、暖气壁龛等所占体积,不扣除梁头、板头、檩头、垫木、木楞头、沿椽、木砖、门窗走头、墙体内的加固钢筋、木筋、铁件、钢管及每个面积0.3m2以内孔洞所占体积。突出墙面的窗台、各种腰线(三皮砖以内)均不增加工程量。

五、附墙烟囱、通风道、垃圾道,按其外形体积计算,并入所附墙体内,不扣除面积在

0.1m2以内的孔洞体积,孔洞内的抹灰亦不增加。孔洞面积大于0.1m2者,应扣除孔洞所占体积,孔洞内抹灰也应另列项目计算。

六、空花墙按空花部分外形体积计算,其实砌部分按相应墙体定额计算。空心砖墙按体积计算,包括补槎实砌红砖在内。

七、砖柱不分柱身和柱基,均按相应砖柱计算。

八、零星砖砌体适用于厕所蹲台,小便槽,水槽支脚,煤箱、垃圾箱,台阶,台阶边墙,花台、花池,房上烟囱及砌块石墙的门窗口立边,窗台线,锅台、炉灶,排水沟等,均按实体积计算。炉门、炉条的材料费应另按铁件计算。

九、加气混凝土砌块按实砌体积计算,应扣除门窗洞口(框外围面积)、钢筋混凝土过梁、圈梁所占的体积。

十、补砌洞口,按洞口实体积计算;新开洞口,以设计规定洞口面积计

算。

十一、独立砖烟囱应按实体积计算,并扣除孔洞体积,孔内抹灰另行计算。

十二、墙面勾缝按垂直投影面积计算,应扣除墙裙和墙面抹灰面积,不扣除门窗套和腰线等零星抹灰及门窗洞口所占面积,但垛和门窗口侧面的勾缝面积亦不增加。

十三、砌体压力灌缝按裂缝长度以延长米计算。砌体裂缝压力灌浆如采用灌缝胶的,执行混凝土裂缝加固相应定额项目。

十四、机械钻孔以钻孔深度按m计算。

十五、砖和混凝土剔槽按槽长以延长米计算。

十六、人工凿洞分洞截面大小按个计算。

十七、剔除钢筋保护层和混凝土表面凿毛,按剔(凿)面积以m2计算。

十八、人工凿销键孔定额是按240mm×180mm×180mm考虑的,规格不同时可进行换算。

十九、压浆干砸砂浆锚杆定额中均未包括锚杆钢筋的制作、安装,实际发生时,应按本定额混凝土及钢筋混凝土工程的钢筋定额项目计算。

二十、压浆干砸砂浆钢筋锚杆定额以标准砖墙考虑,如遇空心砖墙时人工工日乘以系数1.2;钻孔深度≤180mm(双孔)压浆干砸砂浆锚杆是按双孔“∏”形筋考虑的,如为单孔单筋时定额乘以系数0.6。

第四章混凝土及钢筋混凝土工程加固

工程量计算规则及说明

一、混凝土

(一)混凝土项目除注明者外,均按实体积计算,不扣除钢筋、铁件及0.3m2以内的孔洞所占体积。

(二) 有梁板的柱高应自柱基上表面或楼板上表面算至上一层的楼板上面。无梁板的柱高自柱基上表面或楼板上表面算至柱帽下表面。

(三) 梁高为梁底至梁顶全高,主梁、次梁与柱连接时,梁长算至柱侧面,次梁与柱或主梁连接时,次梁长度算至柱或主梁侧面,伸入墙内的梁头应计算在梁长度内,主梁有捣制梁垫者,其体积并入梁内计算。

(四) 圈梁和过梁连接时,应执行圈梁项目。

(五)楼梯工程量(包括楼梯踏步,楼梯休息平台及楼梯与楼层连接梁。不包括楼梯井)按水平投影面积以m2计算。

(六)阳台、雨蓬板以及伸出墙外部分的牛腿,均以实体积并入与阳台板和雨蓬板相连接的板体积内计算。

(七)挑檐、天沟与屋面板或楼板连接时,应以外墙皮为界线,与圈梁或其他梁连接时,应以梁侧面为分界线。

(八)混凝土板应按下列规定分别以实体积计算。

1.有梁板是指梁(包括主、次梁)与板构成一体的板,其工程量按板和梁的体积之和计算,并应扣除柱身在板内所占体积。

2.无梁板是指不带梁直接用柱支承的板,其工程量按板与柱帽体积之和计算。

3.平板是指无柱、梁,直接由墙承重的板,按实体积计算。

4.有多种板连接时以墙的中心线为分界线。

(九)台阶、踏步按水平投影面积以m2计算。台阶与平台连接时,其分界线应以最上层踏步外沿加0.3m计算。

(十)砖墙洞口加过梁、加门框,砖墙加附壁柱、混凝土补砌墙,均按混凝土实体积计算。

(十一)楼板加梁、梁下加柱均包括与楼板或梁中钢筋焊接、打洞凿毛等工料,不再另行计算。

(十二)混凝土化粪池的池底、池壁、池盖等工程量合并计算。

二、钢筋

(一)钢筋工程量应按设计长度乘钢筋单位长度的理论重量以t计算。

(二)在计算钢筋工程量时,除定额规定的三种接头(电渣压力焊、直螺纹和套筒挤压)以及基础面和楼板面上的柱、墙按设计规定计算钢筋接头长度外,其他一律不再计算钢筋接头工程量。

三、特殊加固

(一)结构植钢筋、植螺栓,分钢筋、螺杆、直径按设计以根计算。

(二)直接法结构胶粘钢、后注法灌注胶法、后注法灌浆料法、粘贴碳纤维布加固,按设计图示钢材、碳纤维布的实贴面积以m2计算,不扣除孔眼的面积。

(三)裂缝封闭、裂缝灌缝加固按实际封闭、灌缝加固长度以延长米计算。

(四)特殊加固定额中的钢材用量与设计不同时,可进行换算,但人工、机械费不再调整。

(五)结构植钢筋、植螺杆如孔在上方朝上成孔时,定额人工工日及机械费乘以系数1.3计算。

(六)粘钢、后注法灌注胶法、后注法灌浆料法、粘贴碳纤维布、裂缝补缝、灌缝定额中已包括清理及剔除原混凝土结构面的费用,不再另行计算。

(七)铺钢丝网、铺钢丝绳网片按其外边尺寸以m2计算。

(八)特殊加固定额中的钢构件已包括轻锈、微锈的除锈及刷防锈漆一遍的费用,未包括中锈、重锈的除锈费用。

第五章木结构工程加固

工程量计算规则及说明

一、屋架和檩条按竣工木料体积计算,附属于其上的木夹板、垫木、风撑、挑檐木、三角条均按竣工木料体积并入屋架和檩条工程量内。檩托木、檩垫木已包括在定额内,不再计算。

二、单独挑檐木执行檩条定额项目。

三、圆木屋架上的挑檐木、风撑等设计规定为方木时,应将方木竣工木料体积乘以系数1.7折合成圆木并入圆木屋架工程量内。

四、简支檩木长度设计无规定时,按相邻屋架或山墙中距增加20cm接头计算,两端出山檩条算至搏风板,连续檩按设计长度增加5%的接头长度计算。

五、椽子、屋面板、挂瓦条、竹帘子、竹笆子按屋面斜面积计算,不扣除屋面烟囱人孔所占面积。

六、封檐板工程量按图示檐口外围长度以m计算。搏风板按斜长度计算,每个大刀头增加长度0.50m。

第六章金属结构工程加固

工程量计算规则及说明

一、金属结构构件制作、安装、运输工程量按设计图示尺寸以t计算,不扣除孔眼、切角重量;焊条、螺栓等重量,已包括在定额内不另计算。在计算不规则或多边形钢板重量时均以其最大对角线乘以最大宽度的矩形面积计算,型钢则以最大长度计算。

二、金属结构构件均包括刷一遍防锈漆的工料,不再另行计算。

三、金属结构构件安装是按履带式起重机、轮胎式起重机编制的。实际使用汽车式起重机时,将轮胎式起重机定额项目的人工、材料、机械用量应乘以系数1.05计算。

四、金属结构构件运输定额适用于由构件堆放场地或构件加工场至施工现场40km以内的运输。

第七章措施项目

工程量计算规则及说明

一、本定额措施项目适用于抗震加固及维修工程

二、现浇混凝土及钢筋混凝土模板

(一)现浇构件模板工程量除注明者外,其他均按模板与混凝土接触面积以m2计算。

(二)现浇混凝土墙及板上单孔面积在0.3 m2以内时,不扣除孔洞所占模板面积,孔洞侧壁模板也不增加;单孔面积在0.3 m2以外时,应扣除孔洞所占模板面积,孔洞侧壁模板应并入墙、板模板面积内计算。

(三)现浇混凝土楼梯模板按楼梯踏步及休息平台的水平投影面积(扣除楼梯井水平投影面积)以m2计算,以楼梯与楼层连接梁的梁外侧为分界线(包括楼层连接梁)。梁式楼梯的模板应扣除斜梁的水平投影面积,斜梁模板执行单梁定额项目。

(四)现浇混凝土悬挑板(阳台、雨篷)及台阶的模板工程量均按水平投影面积计算。雨篷、阳台下伸出墙外的牛腿梁及板边模板不再另行计算。台阶与平台连接时,其投影面积应以最上层踏步外沿加0.30m计算。

(五)构造柱模板按接触面积以m2计算,不扣除墙体马牙槎部分,并执行矩形柱模板定额项目。

(六)大钢模板工程量按墙长乘墙高以m2计算,,不扣除门窗洞口所占模板面积,侧壁也不增加。

(七)楼梯及阳台的扶手模板以延长m计算。

(八)地沟模板不分沟底、沟壁、沟顶均以模板与混凝土接触面积合并计算。

(九)无梁楼板的柱帽模板并入楼板模板内计算。

(十)现浇混凝土柱、梁、板、墙的支模高度(即室外地坪至板底或板面至板底之间的高度)以3.60m以内为准,超过3.60m时,应另列增加支撑的项目,其工程量按超高柱、梁、板、墙项目的模板面积计算。

(十一)混凝土散水及基础、地坪混凝土垫层的模板均按垫层模板计算。

(十二)墙模板定额项目中,若设计采用止水螺栓,可另行计算,并扣除定额中的拉杆螺栓含量。

三、脚手架工程

(一)外脚手架、吊栏脚手架按外墙外边线长度乘以室外地坪至加固维修顶面高度以m2计算,突出墙外宽度在24cm以内的墙垛,附墙烟囱等不计算脚手架工程量,超过24cm 的按图示尺寸展开计算,并入外脚手架工程量之内,不扣除门窗洞口,空圈等所占的面积。

(二)里脚手架按墙面垂直投影面积计算。

(三)独立柱脚手架按图示柱结构外围周长另加3.60m乘柱高度以m2计算,执行单排外脚手架定额项目。

(四)室内天棚装饰面距设计室内地坪在3.60m以上时,应计算满堂脚手架,计算满堂脚手架后,墙面装饰工程则不再计算脚手架。满堂脚手架工程量按室内净面积以m2计算,其高度在3.60~5.20m之间时,计算基本层,超过5.20m时,每增加1.20m按增加一层计算,不足0.60m的不计。计算式如下:

满堂脚手架增加层数=(室内净高度(m)-5.20(m))/1.20(m)

(五)悬空脚手架按搭设水平投影面积以m2计算。

(六)挑脚手架按搭设长度以延长米计算。

(七)同一建筑物高度不同时,应按不同高度分别计算。

(八)外脚手架单排、双排按以下规则取定:

1.砌筑高度在15m以下的按单排脚手架计算;

2. 砌筑高度在15m以上,或砌筑高度虽不足15m,但外墙门窗及维修面积超过外墙表面积60%以上时,按双排脚手架计算。

3.室外地沟墙高度超过1.2m时,按里里脚手架计算。

四、垂直运输

(一)垂直运输区分不同垂直运输高度,按直接工程费中的定额工日为基础计算。

(二)建筑物的垂直运输高度是指设计室外地坪至檐口的高度,突出主体建筑屋顶的电梯间、水箱间等不计入檐口高度。

(三)檐高3.6m以内的单层建筑,不计算垂直运输。

五、超高增加费

(一)建筑工程超高费是指建筑物檐高超过20m需要增加的人工降效、垂直运输机械降效、施工用水加压、脚手架使用期延长增加摊销量、脚手架超高加固、增设上人电梯、楼上楼下通讯联络等全部所需费用。

(二)建筑物超高费区分不同垂直运输高度以直接工程费中的人工费与机械费的总和乘以下表系数计算。

六、其他

(一)支挡土板的工程量以挡土板接触土壁的面积以m2计算。

(二)本定额中的挖桩孔孔内照明费适用于人工挖桩孔,工程量按挖桩孔的土方量以m3

计算。

2009维修定额总说明

总说明

一、《甘肃省建筑维修工程预算定额》(以下简称本定额)是完成规定计量单位建筑维修工程分部分项工程的人工、材料、机械台班消耗量标准,是编制全省建筑维修工程地区单位

估价表。编制施工图预算、招标控制价、投标报价和签订施工合同价款,办理竣工结算、调解处理工程造价纠纷及工程造价鉴定的依据。

二、本定额适用于一般工业与民用建筑工程的维修,不适用于新建、扩建、翻建及日常养

护工程。

三、本定额依据现行的房屋建筑维修工程施工设计规范、施工及验收规范、质量评定标准、安全操作规程,结合我省目前的施工工艺,以及正常的施工条件和社会平均消耗水平编制。并综合考虑了维修工程现场狭小、零星分散、工程量小、连续作业差、手工操作多、机械利用率低、施工场地有障碍等因素,除各章节说明允许调整换算者外,其他不再整。四、本定额人工消耗量的确定:人工工日不分工种、技术等级,以综合工日表示,内容包括基本用工、超运距用工、辅助用工及人工幅度差。

五、本定额中的材料用量包括主要材料和辅助材料,对个别消耗量较小的零星材料,以其他材料费表示。定额中已包括材料从工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的运输损耗、施工损耗及现场堆放损耗。

六、本定额中施工机械的规格型号是按照工程对象的需要合理配置的。除各章节说明允许调整换算者外,其他不再调整换算。

七、本定额中混凝土、砌筑砂浆、抹灰砂浆、灰土、三合土等均按半成品用量以体积表示,其各种强度等级及配合比的材料用量应按《甘肃省建设工程混凝土砂浆材料消耗量定额》的规定确定。

八、凡单位价值在2000元以内,使用年限2年以内的、不构成固定资产的生产工具、用具等费用,未列入本定额.均包括在我省建筑安装工程费用定额中。

九、凡属本定额缺项,可采用我省现行建筑工程预算定额及建筑装饰装修工程预算定额的项目,且人工工日消耗量乘以1.10系数,材料消耗量乘以1.02系数,机械消耗量乘以

1.05系数计算。

十、凡属建筑维修工程发生的拆除及措施项目,应执行我省现行建筑抗震加固工程预算定额的有关章节及项目。

十一、本定额中注有×××以内或以下者均包括本身;注有×××以外或以上者,则不包括本身

第一章楼地面工程

第一章楼地面工程

工程量计算规则及说明

一、地面垫层工程量按设计厚度以m3计算,扣除凸出地面的构筑物、设备基础、地沟等所占体积:不扣除柱、墙垛、间壁墙、附墙烟囱及面积在0.30m2以内孔洞所占体积。二、楼地面找平层、整体面层工程量以m2计算,扣除凸出地面的构筑物、设备基础及不做面层的地沟盖板所占面积,不扣除柱、垛、附墙烟囱及0.3 m2以内的孔洞所占的面积,门洞、空圈和暖气龛的开口部分亦不增加。

三、楼地面块料面层工程量按实铺面积以m2计算。

四、楼梯面层工程量(包括踏步、休息平台及楼梯连接梁,不包括楼梯井),按水平投影面积乘以1.1系数以m2计算。

五、楼地面整体面层踢脚板工程量按延长米计算,洞口及空圈长度不予扣除,洞口、空圈、墙垛等侧面长度亦不增加。

六、楼地面块料面层踢脚板工程量按实贴面积以m2计算;成品踢脚板工程量按实贴延长米计算。

七、台阶、防滑坡道面层工程量按最上层踏步外沿加0.30m水平投影面积计算(不包括翼墙、花池等)。

八、防滑条工程量按设计长度计算,设计未注明时按楼梯、台阶踏步及坡道两端距离减

0.30m以延长米计算。

九、点缀块料面层按个计算,楼地面块料面层计算中不扣除点缀所占的面积。

第二章屋面工程

第二章屋面工程

工程量计算规则及说明

一、屋面工程量均按实铺面积以m2计算,不扣除屋面上烟囱、风帽底座、屋面小气窗、斜沟等所占面积,屋面小气窗出檐与屋面重叠部分的面积亦不增加。

二、铁皮排水按图示尺寸展开面积计算。

三、铸铁落水管应区别不同直径按图示尺寸以延长米计算。雨水口、水斗、弯头、短管所占位置不扣除,另按个计算。

四、塑料落水管(PVC)应区别不同直径按图示尺寸以延长米计算。塑料雨水口(PVC)所占位置不扣除,另按个计算。

第三章保温、防腐及防水工程

第三章保温、防腐及防水工程

工程量计算规则及说明

一、保温隔热工程

1、保温隔热工程量除板材保温按不同厚度以m2计算外,其他均按实铺体积以m3计算。保温隔热层的厚度按隔热材料(不包括胶结材料)净厚度计算。

2、地坪隔热层工程量按实铺面积(不扣除柱、垛及单个面积在0.30 m2以内孔洞所占体积)乘设计厚度以m3计算。

3、墙面隔热层工程量,外墙按隔热层中心线,内墙按隔热层净长度乘图示高度及厚度以m3计算,扣除门窗口和0.30 m2以上的穿墙洞口所占的体积。门窗洞口侧壁周圈的隔热层工程量,应并入墙面工程量内计算。

4、柱包隔热层工程量按图示柱的隔热层中心线的展开长度乘以图示尺寸高度及厚度以m3计算

5、保温隔热砌体工程量,按实体积计算,独立墙体及混凝土板下铺贴隔热层,不扣除木框架及木龙骨的体积。

二、防腐工程

1、防腐工程面层工程量均按设计图示尺寸以m2计算,应扣除凸出地面的构筑物、设备基础及不做防腐面层部位所占的面积。砖垛等突出墙面部分,按展开面积计算,并人墙面防腐工程量内。

2、踢脚板工程量按实铺长度m2计算,应扣除门洞所占面积,并相应增加侧壁展开面积。

3、平面砌双层耐酸块料,按相应项目乘系数2计算。

4、防腐卷材接缝、附加层及收头工料已包括在定额中,不再另行计算。

5、金属结构(不分结构形式和构件大小)的涂料防腐,以其重量换算面积,按每吨折合58 m2计算。

三、防潮、防水工程

1、防潮、防水层工程量均按设计图示尺寸以m2计算。扣除凸出地面的构筑物、设备基础等所占的面积。不扣除柱、垛、附墙烟囱及单个面积在0.30 m2以内的孔洞所占面积。平面与立面连接处高在0.50m以内者按其展开面积计算,应并入相应平面定额项目工程量内,超过0.50m时,按相应立面定额项目计算。

2、防水卷材的附加层、接缝、收头等工料均已包括在定额项目内,不另计算。

四、变形缝

1、嵌缝工程量按不同材料的嵌缝体积以m3计算。

2、盖缝工程量按不同材料的盖缝定额项目计量单位分别计算。卷材、胶合板、铁皮、木板、橡胶板盖缝均按设计形式的展开面积以m2计算。

3、变形缝木压条以缝的中心线延长米计算。

五、各种胶泥、砂浆、混凝土配合比以及各种整体面层的厚度,如与设计不同时,可以换算。各种块料面层的结合层、胶结料厚度及灰缝宽度不再调整。

第四章天棚、墙柱面及其他工程

第四章天棚、墙柱面及其他工程

工程量计算规则及说明

一、天棚

(一)天棚抹灰工程量按实抹面积以m2计算,不扣除柱垛、附墙烟囱、检查孔和管道所占的面积。有梁的天棚,其梁的两侧的抹灰面积应展开并入天棚抹灰工程量内。楼梯底面抹灰面积按楼梯水平投影面积乘1.1系数计算。

(二)阳台、雨篷抹灰工程量按水平投影面积计算。定额中已包括上面底面、侧面及牛腿、挑梁的全部抹灰面积。

(三)天棚抹灰定额中只包括小圆角抹灰工料,如带有装饰线时,分别以三道线以内或五道线以内按延长米计算,线数以阳角的道数计算。

(四)密肋梁和井子梁天棚的井内抹灰面积在5 m2以内者,按混凝土天棚抹灰定额每100 m2增加人工4.8工日计算。

二、墙面

(一)墙面抹灰工程量按实抹面积以m2计算,不扣除0.3 m2以内孔洞和墙与构件交接处的面积, 洞口侧壁周圈、附墙柱、垛侧面抹灰应展开并入墙面抹灰工程量内。独立的柱,不论矩形、圆形均按梁柱面抹灰定额以实抹面积计算。

(二)挑檐、天沟、腰线、栏杆、栏板、扶手、门窗套、压顶、遮阳板等工程量按零星抹灰定额项目,以展开面积计算。

(三)墙、柱面块料面层工程量按实贴面积以m2计算,规格不同时,可进行换算。

(四)贴壁纸工程量按实贴面积以m2计算,如壁纸材料不同时,可进行换算。

三、其他

(一)抹灰面油漆、涂料工程量可利用相应抹灰工程量的面积以m2计算。

(二)木材面油漆工程量按投影面积以m2或延长米计算(单、双层门窗、壁橱等按其外围尺寸的投影面积计算)。

(三)金属面油漆工程量按m2或以t计算。

(四)间壁墙工程量按净长度乘净高度以m2计算,应扣除门窗洞口和大于0.30 m2孔洞所占的面积。半玻间壁墙的下部应另列项目按相应定额项目计算。

(五)木楼梯工程量按楼梯水平投影面积(不包括楼梯井)以m2计算。

(六)楼梯木扶手按其水平投影长度(不包括伸人墙内部分)乘以1.15系数计算。

(七)挂镜线工程量按长度以m计算。

(八)暖气罩工程量(包括支脚高度)按边框外围垂直投影面积以m2计算。

(九)各类装饰线条工程量均按延长米计算,并是以成品和墙面上直线安装编制的,实际施工不同时,按下列规定进行调整:

1、墙面安装圆形曲线装饰线条,其相应人工乘1.34的系数;材料乘1.10的系数。

2、天棚安装直线装饰线条,其相应人工乘1.34的系数。

3、天棚安装圆形曲线装饰线条,其相应人工乘1.60的系数;材料乘1.10的系数。

4、装饰线条拼做艺术图案,其相应人工乘1.80的系数;材料乘1.10的系数。

第五章门窗工程

第五章门窗工程

工程量计算规则及说明

(一)有框门、窗安装工程量均按门窗的洞口尺寸以m2计算,无框门窗及纱扇安装工程量按门窗扇外围面积以m2计算。

(二)门连窗的门和窗应分别计算工程量。窗的宽度应算至门框外边。

(三)门窗贴脸工程量按长度以m计算。

(四)窗台板、筒子板工程量按实铺面积以m2计算。

(五)窗帘盒,明式铝合金轨按设计长度以m计算,如设计图纸没有注明尺寸时,可按窗洞口尺寸加30cm计算,钢筋窗帘杆加60cm延长米计算。

(六)新作及修配门窗的一般小五金,均包括在定额内。特种五金,另列项目计算。

北京定额及计算规则

总说明 一、2012年《北京市建设工程计价依据-预算定额》(以下简称本定额)共分七部分二十四册,包括: 01 房屋建筑与装饰工程预算定额:房屋建筑与装饰工程共一册; 02 仿古建筑工程预算定额:仿古建筑工程共一册; 03 通用安装工程预算定额:机械设备安装工程,热力设备安装工程,静置设备 与工艺金属结构制作安装工程,电气设备安装工程,建筑智能化工程,自动化控制仪表安装工程,通风空调工程,工业管道工程,消防工程,给排水、采暖、燃气工程,通信设备及线路工程,刷油、防腐蚀、绝热工程共十二册; 04 市政工程预算定额:市政道路、桥梁工程,市政管道工程共两册; 05 园林绿化工程预算定额:庭园工程,绿化工程共两册; 06 构筑物工程预算定额:构筑物工程共一册; 07 城市轨道交通工程预算定额:土建工程,轨道工程,通信、信号工程,供电 工程,智能与控制、机电工程共五册。 及与之配套使用的《北京市建设工程和房屋修缮材料预算价格》、《北京市建设工程和房屋修缮机械台班费用定额》。 二、本定额是在全国和本市有关定额的基础上,结合多年来的执行情况,以及行 之有效的新技术、新工艺、新材料、新设备的应用,并根据正常的施工条件、国家颁发的施工及验收规范、质量评定标准和安全技术操作规程,施工现场文明安全施工及环境保护的要求,现行的标准图、通用图等为依据编制。 三、本定额是根据目前本市施工企业的装备设备水平、成熟的施工工艺、合理的 施工工艺、合理的劳动组织条件制定的,除各章另有说明外,均不得因上述因素的差异而对定额子目进行调整或换算。 四、本定额适用于北京市行政区域内的工业与民用建筑、市政、园林绿化、轨道 交通工程的新建、扩建;复建仿古工程;建筑整体更新改造;市政改建以及行道新辟栽植和旧园林栽植改造等工程。不适用于房屋修缮工程、临时性工

226429-09年内蒙定额土建部分说明及工程量计算规则

土建册说明 一、《内蒙古自治区建筑工程预算定额》(以下简称本定额)包括:土石方工程;降水措施项目;桩基础与垫层工程;砌筑工程;脚手架措施项目;砼及钢筋砼工程;模板措施项目;预制砼构件运输及安装措施项目;厂库房大门、特种门、木结构工程;金属结构工程;金属结构运输及安装措施项目;屋面及防水工程;防腐保温、隔热工程;大型机械进出场及安拆措施项目;垂运超高及其它措施项目共十五章内容。 二、本定额是按正常的施工条件,根据国家和内蒙古自治区颁发的建设工程施工及验收规范、质量评定标准和安全技术操作规程、标准图集、通用图集、工程量清单规范等为依据编制的。 三、本定额的砌筑砂浆标号,若设计与定额不同时,允许换算。 四、本定额现场搅拌的砼是按碎石编制的,若设计要求与定额不同时,允许换算。设计或发包方要求砼中掺加外加剂时,应另行计算并按产品说明书扣减水泥用量。商品砼的使用,应根据各盟市有关政策规定或发包方的要求确定。 五、预制钢筋砼构件运输及安装损耗率按下表规定计算: 另按规定计算建筑物超高费。 七、建筑物、构筑物檐高以设计室外地坪标高作为起算点: 1、平屋顶建筑,算至檐口滴水处标高; 2、有女儿墙的建筑,算至屋顶结构上皮标高; 3、坡屋顶或其它曲面屋顶算至墙的中心线与屋面板交点的高度; 4、阶梯式建筑物按最高层的建筑计算檐高; 5、构筑物算至构筑物本身顶端高度(不包括避雷针、航标指示灯); 6、突出屋面的水箱间、电梯间、亭台楼阁等均不计算檐高。 八、下列情况虽然不计算建筑面积,但应计取垂运及超高费。

1、建筑物内的技术层、设备管道夹层; 2、阳台维护结构充当建筑物外维护结构的封闭阳台,应按其水平投影面积计算。 九、下列情况虽然不计算建筑面积,但应计取二次搬运及完工清理费。 1、建筑物内的技术层、设备管道夹层、骑楼、过街楼底层; 2、阳台维护结构充当建筑物外维护结构的封闭阳台,应按其水平投影面积计算; 3、层高超过3.6m折层计算的面积,折层方法同脚手架的有关规定。 第一章土石方工程 说明 工程量计算规则 说明 一、人工土石方 1、土壤分类:详见“土壤及岩石(普氏)分类表”。 2、定额中的土方,均以天然密实的自然方计算,如遇大孔性土壤,应根据实验资料确定,另作补充。 3、人工土方定额中干湿土是综合考虑的,使用时不作换算。 4、本定额未包括地下水位以下施工的排水费用,发生时另行计算;挖土方时如有地表水需要排除时,亦应另行计算。 5、人工土方定额中遇有障碍物等所发生的费用按实结算。 6、人工挖土方、沟槽、基坑深度是按6m以内考虑的。开挖深度超过6m时,人工乘以系数1.09。 7、支挡土板定额分为密撑和疏撑。密撑是指满铺挡土板;疏撑是指间隔支挡土板。实际间隔不同时,定额不作调整。 8、人工挖孔桩,桩内垂直运输是按人工考虑的。如深度超过12m时,16m以内按12m 项目人工用量乘以系数1.3计算, 20m以内按12m项目人工用量乘以系数1.5计算;同一孔内土壤类别不同时,按定额加权计算;如遇有淤泥、流砂时另行处理。

广东2010建筑定额说明及计算规则

广东2010建筑定额说明及计算规则目录 A.1土石方工程 章筑工程 章说明 工程量计算规则 A.6 金属结构工程 章说明 工程量计算规则 A.9楼地面工程 章棚工程 章墙工程 章说明 工程量计算规则 A.16油漆涂料裱糊工程 章说明 工程量计算规则 A.19 石说明 工程量计算规则 A.21 模说明

工程量计算规则 A.23 垂直运输工程 章说明 工程量计算规则 A.26混凝土泵送增加费 章说明 工程量计算规则 A.1土石方工程 章 说明 一、一般规定 1、工程计量前,应了解以下事项: 1) 地下水位标高及排(降)水方法; 2) 土方、沟槽、基坑挖(填)起止标高、施工方法及运距; 3) 岩石开凿、爆破方法、石碴清运方法及运距; 4) 其他需了解的有关事项。 2、本章的土石方工程量除定额注明外,挖、运土石方按天然密实度体积计算,填方按压(夯)实后的体积计算,体积

折算按下表计算。 土方体积折算系数表 天然密实度体积 虚方体积 夯实后体积

2017定额说明书与计算规则

总说明 一、省建设工程计价依据《建筑与装饰工程定额》(以下简称本定额),是依据国家《建设工程工程量清单计价规》(GB 50500—2013)、《建设工程工程量清单计算规》(GB 50855—2013)、《房屋建筑与装饰工程消耗量定额》(TYOl一31—2015)及国家有关现行产品标准、设计规、施工及验收规、技术操作规程、质量评定标准、安全操作规程以及新技术、新材料、新工艺在施工中的应用编制的。 二、本定额的适用围:我省行政区域的国有投资或国有投资为主的新建、扩建、改建的工业与民用房屋建筑与装饰工程项目。 三、本定额的作用:是国有投资或国有投资为主的建设项目,编制工程量清单、招标控制价、施工图预算、工程竣工结算的依据;是评定投标报价合理性的依据;是调解处理工程造价争议和纠纷、审计和司法鉴定的依据;是编制投资估算指标、概算指标和概算定额的依据。非国有资金投资的建设工程使用本定额时,应遵循本定额的规定进行工程计价。 四、本定额是按正常施工条件,合理的施工机械配备、施工中常用的施工方法、施工工艺和劳动力组织以及合理的施工工期编制的。 五、本定额是在国家规、消耗量定额基础上结合我省实际,对项目设置、计量单位、计算规则进行了适当的补充和完善;一个定额项目就是一个清单项目。本定额是以综合单价的形式表现的,容包括人工费、材料费、机械费、管理费和利润。 六、本定额消耗量和价格的确定: (一) 人工工日: 1.本定额人工工日以综合工日表现,是按八小时工作制编制的,人工等级分普通工(简称普工)、技术工(简称技工)和高级技术工(简称高级工),消耗量包括基本用工、超运距用工、人工幅度差、辅助用工和生产班组组织者用工。 2.本定额人工工日单价分别为:普工85元,技工130元,高级工260元。 3.定额人工费,是指本定额项目综合单价中的人工费、按章节说明规定按系数调整的人工费以及定额中规定调整人工工日数量的人工费。按人工工日数量调整的人工费除章节有规定的工种外,均按普工工资标准调整人工费。 (二) 材料: 1.本定额采用的建筑材料、成品、半成品均按国家质量标准和相应的设计要求的合格产品考虑的;材料消耗量包括施工中消耗的主要材料、辅助材料、周转性材料和零星材料;定额中的材料消耗量包括净用量和损耗量,损耗量包括了施工操作损耗和场运输、堆放损耗,规(设计文件)规定的预留量、搭接量不包括在损耗率中;用量很少、占材料比重很小的零星材料合并为其他材料费,以“元”表示。 2.本定额材料的场搬运距离按300m考虑的;设备场搬运距离为150m。 3.本定额材料价格包括材料供应价(原价)、运杂费、运输损耗、采购保管费。本定额项目中的材料单价均为不含增值税的税前价格。 4.本定额中的周转性材料按不同施工方法、不同材质,计算出摊销量进入定额消耗量。 5.本定额的砂子用量,是按含水率为零的干砂计算的。 (三) 施工机械台班: 1.本定额施工机械台班消耗量是按正常合理的机械配备、机械施工功效确定的,并已考虑了机械幅度差因素。 2.本定额施工机械原值在2000元以、使用年限在一年以的不构成固定资产的小型机械,未列入本定额机械台班消耗量,其费用包括在省《建设工程费用标准》的工具用具使用费中,其燃料动力消耗量包括在相应定额项目的材料项目。 3.本定额加工机械、泵类机械、焊接机械及动力机械的操作人工均含在相应定额项目的人工消耗量中。4.本定额施工机械台班单价是按现行的《施工机械台班费用标准》确定的。

河北2012土建工程定额说明及计算规则

目录 第一部分、实体项目 (2) A.1 土、石方工程 (2) A.2 桩与地基基础工程 (12) A.3 砌筑工程 (19) A.4 混凝土及钢筋混凝土工程 (26) A.5 厂库房大门、特种门、木结构工程 (37) A.6 金属结构工程 (42) A.7 屋面及防水工程 (45) A.8 防保、隔热、温工程腐 (52) A.9 构件运输及安装工程 (57) A.10 厂区道路及排水工程 (61) 第二部分、措施项目 (66) 一、可竞争措施项目 (66) A.11 脚手架工程 (66) A.12 模板工程 (72) A.13 垂直运输工程 (78) A.14 建筑物超高费 (83) A.15 其他可竞争措施项目 (86) 二、不可竞争措施项目 (91) A.16 不可竞争措施项目 (91)

第一部分、实体项目A.1 土、石方工程

说明 一、土壤、岩石分类详见本章工程量计算规则中的“土壤及岩石(普氏)分列表。 二、土方项目是按刚吐编制的,干、湿土的划分一地质勘测资料为准,含水率≥25%时 为湿土。人工挖湿土时,乘以系数1.18;机械挖土时,人工、机械乘以系数1.15。 三、土石方工程有关项目的划分: 1.土方工程 平整场地:平整场地系指厚度在±30㎝以内的就地挖、填、找平;超出上述范围的土、 石方按挖土方和石方计算。 土方:挖土厚度在30㎝以上及坑底面积在20㎡以上的挖土为挖土方。 沟槽:槽底宽度在3m以内,且槽长大于槽宽三倍的为沟槽。 地坑:底面积在20㎡以内的挖土为挖地坑。 淤泥:是指在静水或缓慢的流水环境中沉积,并经生物化学作用形成的粘性土。 流砂:土方工程施工时,当土方挖到地下水位以下,有时地面和侧面的土形成流动状态,随着地下土一起涌出,这种现象就是流砂现象,这种砂称为流砂。 2.石方工程: 平基:沟槽底宽在3m以外,坑底面积在20㎡以外的为平基。 沟槽:沟槽底宽在3m以内,且槽长大于槽宽三倍的为沟槽。 基坑:底面积在20㎡以内的为基坑。 摊座:是指石方爆破后,设计要求对基底进行全面剔打,使之达到设计要求标高。 修整边坡:修整石方爆破的边坡,清理石渣。 四、挖沟槽、地坑、土方及挖流砂、淤泥项目中需要排水时,应另行计算。 五、人工石方、机械石方、爆破石方等工程,允许的超挖范围内的石方数量计算在释放 工程量内。允许超挖量:松石、次坚石为200㎜,普坚石、特坚石为150㎜。 六、人工土石方 1.人工挖土方、挖沟槽、地坑项目深度最深为6m,超过6m时,超过部分土方量套用6m 以内项目乘以系数1.25。 2.人工挖淤泥、流砂深度超过1.5m时,超过部分工程量按垂直深度每1m折合成水平运

2010定额计算规则-园林

总说明 一、《黑龙江省建设工程计价依据(园林绿化工程计价定额)》(以下简称本定额),是依据国家标准《建设工程工程量清单计价规范(GB50500-2008)》、《全国统一市政工程预算定额黑龙江省估价表(2000年)》、《黑龙江省市政及园林绿化消耗量定额(2004年)》及其他省市相关资料,并结合我省实际情况进行编制的。 二、本定额适用于我省行政区域内新建、扩建和改建的园林绿化工程。 三、本定额是按正常的施工条件、合理的施工工期及施工工艺、科学的管理和施工组织设计编制的,反映了社会平均消耗水平。 四、本定额是按规定的计量单位以人工、材料和机械台班的消耗数量及价格表现的,适用于工料单价法(施工图预结算)和综合单价法(工程量清单计价)计价方式。是招标工程编制标底的依据,为投标报价、确定中标价、约定合同造价、进行工程结算服务。 五、本定额共分三章:第一章“绿化工程”、第二章“园路、园桥、假山工程”、第三章“园林景观工程”。本定额所涉及的土石方挖填运及混凝土结构等按各章的规定执行。 六、本定额已包括材料、成品、半成品从工地仓库、现场集中堆放地点或现场加工地点至操作安装地点的水平和垂直运输所需要的人工和机械消耗量。 七、本定额材料单价是结合哈尔滨市2008年下半年、2009年上半年材料预算价格及市场价格信息,按照一定的综合比例取定的。机械台班单价是依据2010年《黑龙江省建设工程计价依据(施工机械台班费用定额)》,结合实际情况,按照一定的综合比例取定的。 八、本定额中的消耗量已计入了相应材料损耗(包括施工现场内运输损耗、施工操作损耗、施工现场 -总1- 堆放损耗等)和人工、机械幅度差(幅度差见下表)。采用综合单价法进行招投标时,材料损耗及人工、机械幅度差应参与市场竞争,企业可根据自身的经营管理水平进行调整。 九、本定额采用的建筑材料、成品、半成品均按符合国家质量标准和相应设计要求的合格产品考虑。材料价格包括供应价(包括材料原价、包装费、运杂费及出厂前产品的检验试验费)、采购及保管费(包括采购费、仓储费、工地保管费、仓储损耗),并扣除了包装品回收值。材料现场检验试验费未包括在材料价格中,按费用定额规定执行。 十、本定额未包括随工人班组配备并依班组产量计算的单位原值2000元以下的小型施工机械或工具使用费,价值2000元以下的小型施工机械或工具使用费已包含在生产工具用具使用费项下。 十一、本定额工作内容中已说明了主要的施工工序,次要工序虽未说明,均已考虑在定额内。 十二、本定额凡注有“以内”“以下”者均包括本身,而“以外”“以上”者,均不包括本身。 -总2- 第一章绿化工程

2018新定额说明与计算规则

A.1.1土石方工程 一、本章定额包括土方工程、石方工程、回填方及其他,共三节。 二、规定 1.土石方工程土壤及岩石类别的划分,依照工程勘测资料与《土壤分类表》、《岩石分类表》对照后确定。 2干土、湿土的划分:首先应以地质勘测资料为准,含水率<25%为干土,含水率≥25%且小于液限为湿土:或以地下常水位为准划分,地下常水位以上为

干土,以下为湿土,如采用降水措施的,应以降水后的水位为地下常水位,降水措施费用应另行计算。 3.平整场地、沟槽、基坑、一般土石方划分规定:场地厚度≤士30cm的就地挖、填运、找平为平整场地:底宽≤7m且底长>3倍底宽为沟槽,底长≤3倍底宽且底面积≤150m为基坑:超出上述范围则为一般土石方。 4.本章末包括现场障碍物清除、地下水位以下施工的排(降)水、地表水排除及边坡支护,发生时应另行计算 5.本章土石方运输子目适用于运距在30km以内的运输,运距超过30km(但不超过50km)部分按每增加1km相应定额子目乘以系数0.65计算,运超过50km 的按相关管理部门的规定计算。 6.本章土石方运输子目是按每天8小时的运輸作业时间综合考虑的,如各市对土石方场外运输有时间限制,作业时间不足8小时的可计算工效损失费,每减少1小时按土石方机械运输子目中的机具费乘以4.2%让算。 7.推土机土、推石渣,铲运机铲运土,重车上坡时,如果坡度大于5%,其运距按坡度区段斜长乘以下表系数计算 三、土方 1.土方定额子目是按干土编制的。人工挖湿土时,相应定额子目人工费乘以系数1.18,机械挖湿土时,相应定额子目人工费、机具费乘以系数1.10。 2.桩间土不扣除桩芯直径60cm以内或类似尺尺寸桩体所占体积。人工挖桩间土方,相应定额子目人工费乘以系数1.30:机械挖桩间土方,相应定额子目人

2001年《北京市建设工程预算定额》

2001年《北京市建设工程预算定额》 说明解释(第二号) 一、建筑工程 1.钢筋工程中预应力钢丝束、钢绞线有关规定。 (1)预应力钢丝束、钢绞线(包括有粘结和无粘结)的张拉费用包括在主材的材料预算价格中。 (2)定额子目8-16、8-17项目名称“预应力钢丝束、钢绞线张拉”应为“预应力钢丝束、钢绞线锚具安装”。 (3)工作内容不包括施工用马凳,应另行计算。 2.JS-复合防水涂料是指什么? 答:JS-复合防水涂料是聚合物水泥防水涂料的简称。华北标准图集88J1-X1工程做法T1-8水乳型聚合物水泥基复合防水涂料,应执行JS-复合防水涂料子目。 3.冬季施工混凝土外加剂费用是否包括在冬雨季施工费中? 答:定额中冬雨季施工费不包括冬季施工混凝土外加剂费用,如果发生应计算在混凝土预算价格中。 二、电气工程 1.木套箱制作安装子目的适用范围?

答:适用于现浇混凝土结构的暗装配电箱预留洞,不适用于砌体结构暗装配电箱预留洞。 2.管路保护的适用范围? 答:适用于管路在焦渣层内敷设及各种塑料管和金属软管在预制楼板上的敷设。 3.交纸电缆中间头制作安装定额的适用范围? 答:适用于交联电缆与纸绝缘电缆的对接。 4.防火堵洞定额子目如何执行? 答:应区分防火堵洞的部位以处计算工程量并执行相应定额子目。定额中未包括防火堵料[防火枕包、防火胶泥]、钢丝网、型钢支架的用量及价值,应根据设计的具体情况和规范要求,计算其数量,并将其价值列入工程预算中。 5.卫生间等电位联接定额子目如何执行? 答:卫生间等电位联接以处计算,定额中未包括跨接地线的敷设,应根据具体设计情况而定。若采用型钢作跨接地线,则执行接地母线敷设相应子目;若采用管内所穿导线作跨接地线,则执行第六章配管配线相应子目。 三、给排水、采暖、燃气工程 1.空调水系统调试费如何计取? 答:按采暖系统调试费计取。 2.模块式燃油(气)锅炉安装,当台数过多时如何执行定额? 答:模块在10台以内,按定额基价计算;如超过10台时,按定额基价乘以下列系数:

陕西省建筑工程2009定额章节说明及工程量计算规则

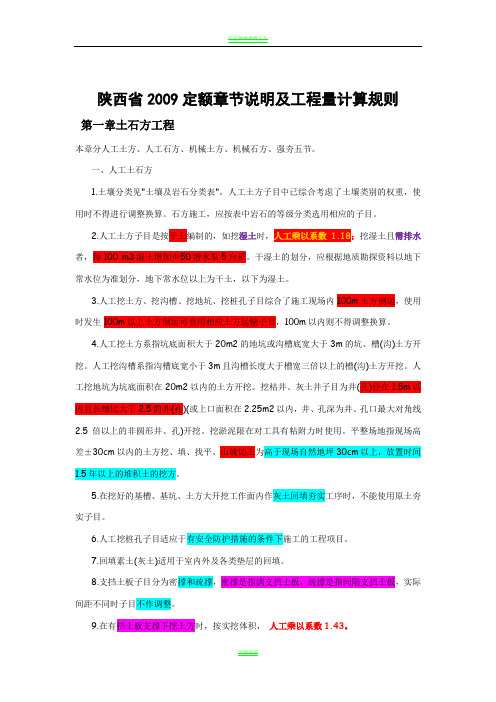

陕西省2009定额章节说明及工程量计算规则 第一章土石方工程 本章分人工土方、人工石方、机械土方、机械石方、强夯五节。 一、人工土石方 1.土壤分类见"土壤及岩石分类表"。人工土方子目中已综合考虑了土壤类别的权重,使用时不得进行调整换算。石方施工,应按表中岩石的等级分类选用相应的子目。 2.人工土方子目是按干土编制的,如挖湿土时,人工乘以系数1.18;挖湿土且需排水者,每100 m3湿土增加Ф50潜水泵5台班。干湿土的划分,应根据地质勘探资料以地下常水位为准划分,地下常水位以上为干土,以下为湿土。 3.人工挖土方、挖沟槽、挖地坑、挖桩孔子目综合了施工现场内100m土方倒运,使用时发生100m以上土方倒运可套用相应土方运输子目,100m以内则不得调整换算。 4.人工挖土方系指坑底面积大于20m2的地坑或沟槽底宽大于3m的坑、槽(沟)土方开挖。人工挖沟槽系指沟槽底宽小于3m且沟槽长度大于槽宽三倍以上的槽(沟)土方开挖。人工挖地坑为坑底面积在20m2以内的土方开挖。挖枯井、灰土井子目为井(孔)径在1.5m以内且长细比大于2.5的井(孔)(或上口面积在2.25m2以内,井、孔深为井、孔口最大对角线2.5倍以上的非圆形井、孔)开挖。挖淤泥限在对工具有粘附力时使用。平整场地指现场高差±30cm 以内的土方挖、填、找平。山坡切土为高于现场自然地坪30cm以上,放置时间1.5年以上的堆积土的挖方。 5.在挖好的基槽、基坑、土方大开挖工作面内作灰土回填夯实工序时,不能使用原土夯实子目。 6.人工挖桩孔子目适应于有安全防护措施的条件下施工的工程项目。 7.回填素土(灰土)适用于室内外及各类垫层的回填。 8.支挡土板子目分为密撑和疏撑,密撑是指满支挡土板,疏撑是指间隔支挡土板,实际间距不同时子目不作调整。 9.在有挡土板支撑下挖土方时,按实挖体积,人工乘以系数1.43。 10.挖桩间土方时,按实挖体积(扣除桩体积占用的体积)人工乘以系数1.5。 11.人工挖桩孔,孔内垂直运输方式按人工考虑。如深度超过12m时,16m以内按12m 子目人工用量乘以系数1.3;20m以内乘以系数1.5计算。 12.场地按竖向布置挖填土方及土方大开挖时(包括人工及机械处理)不再计算场地平整工程量。 13.石方爆破不分明炮、闷炮,但闷炮的覆盖材料应另行计算。 14.孤石爆破:在单块体积0.5m3以上的石块爆破时使用。 二、机械土石方 1.机械土方子目综合考虑了土壤类别的权重、施工机械的类型、规格,编制预算时不得换算。 2.人力车、汽车,其重车的上坡降效因素,已综合在相应的运输子目内,不得另行计算。 3.机械土方子目是按土壤天然含水率制定,若土壤含水率大于25%时,子目人工、机械乘以系数1.15。 4.砂石基础垫层(换土)机铺机压定额子目为级配砂石材料,若使用无级配砂石材料时,可按有级配子目换算材料(材料用量中已考虑了理论级配损耗及充盈系数),人工、机械均不得换算。 5.推土机、铲运机,推、铲未经压实的堆积土时,子目乘以系数0.73。

《浙江省建筑工程预算定额》【“2010版定额”与“2003版定额”的常用区别】

浙江省2010定额与2003定额常用计量计价规则的区别第一章土石方工程 1、采用井点降水等措施降低地下水位时,土方开挖应按照干土开挖;(03定 额并无此规定) 2、挖土方工程量应扣除直径800mm及以上的钻孔桩、人工挖孔桩等大口径级 空钻所形成的未经回填桩孔所占体积;(03定额并未扣除桩孔体积) 3、人工挖基础土方最大深度按3m计算,超过3m时,按机械挖土考虑;(03 定额最大深度是按4.5m计算) 4、基槽、坑底宽≤7m,底长>3倍底宽为沟槽;底长≤3倍底宽,底面积≤ 150m2为基坑,超出以上范围及平整场地挖土厚度在30cm以上的,均按一 般土方考虑;(03定额基槽、坑长边与短边之比小于3的为基坑,大于3 的为基槽,但单项土方沟槽底宽大于3m、坑底面积大于20m2及平整场地挖 土厚度在30cm以上的,均按平基土方套用定额) 5、机械挖土方,与地下室底板下翻构件,下翻部分工程量套用相应定额乘以 系数1.3,。如采用人工挖土,套用人工土方综合定额乘系数0.9,下翻开 挖深度从地下室底板垫层底开始计算。(03定额机械土方已经综合考虑下 翻构件的机械挖土与人工挖土) 6、挖掘机在有支撑的大型基坑内挖土,挖土深度在6m以内,相应定额乘以系 数1.2,;挖土深度在6m以上,相应系数乘1.4,土方翻运,不另行计算; (03定额无此说明) 7、地槽、坑挖土深度按槽坑底至交付施工场地标高确定,无交付施工场地标 高时,按自然地坪标高确定;(03定额规定挖土深度是按照槽坑底至设计 室外地坪标高) 8、地下构件设有砖模的,挖土工程量按砖模下设计垫层面积乘下翻深度,不 另增加工作面与放坡。(03定额综合解释中已说明过) 第二章桩基础与地基加固工程 1、压预制钢筋砼方桩,已包含场内必须的就位供桩,不再另行计算。现场制桩, 场内供运桩不论采用何种运输工程,均按照第四章相应定额执行,运距在500m 内,定额乘以系数0.5。(03定额预制钢筋砼方桩发生场内汽车运桩且在200m 内,按第四章相应定额执行) 2、管桩桩尖按预埋铁件执行(03定额无此说明) 3、打、压预应力空心方桩套用相应预应力管桩定额(03定额套用相应预应力方桩 定额) 4、灌注桩定额均已包括砼灌注充盈度,实际不同时不予调整(03定额并无此规 定,这里强制说明不作调整) 5、注浆管埋定额按桩底注浆考虑,如设计采用侧向注浆,人工与机械乘系数1.2 (03定额无说明) 6、沉管灌注砂、砂石桩空打部分按相应定额(扣除灌注部分的工、料)执行。

2013年新定额章节说明及计算规则

册说明 一、房屋建筑与装饰工程预算定额包括:土石方工程,地基处理与边坡支护工程,桩基工程,砌筑工程,混凝土及钢筋混凝土工程,金属结构工程,木结构工程,门窗工程,屋面及防水工程,保温、隔热、防腐工程,楼地面装饰工程,墙、柱面装饰与隔断、幕墙工程,天棚工程,油漆、涂料、裱糊工程,其他装饰工程,工程水电费,措施项目共十七章。 二、定额的工效是按建筑物檐高25m以下为准编制的,超过25m的高层建筑物,另按规定计算高层建筑超高费。 三、定额装饰工程章节中已综合了层高3.6m以下的简易脚手架,层高超过3.6m时,另执行第十七章措施项目相应定额子目。 四、定额中已综合了一般成品保护费用,不得另行计算。 五、定额中注明的材料的材质、型号、规格与设计要求不同时,材料价格可以换算。 六、预拌混凝土价格中不包括外加剂的费用,发生时另行计算。 七、地基处理与边坡支护工程、桩基工程、金属结构工程、施工排水、降水工程中综合了工程水、电费,其他章节的工程水电费执行第十六章工程水电费相应定额子目。 八、定额中凡注明厚度的子目,设计要求的厚度与定额不同时,执行增减厚度定额子目。 九、本定额已综合考虑了各种土质(山区及近山区除外),执行中不得调整。 十、金属构件、预制构件价格中包括了加工厂至安装地点的运输费用。 十一、镶贴石材、块料中的磨边、倒角费用已包含在材料价格中,不得另行计算。 十二、室外道路、停车场工程执行市政工程预算定额相应定额子目。 十三、室外管道工程执行通用安装工程预算定额相应定额子目。 十四、室外各种窨井、化粪池执行构筑物工程预算定额相应定额子目。 十五、建筑工程中设计有部分仿古项目的,执行仿古建筑工程定额相应子目。 十六、建筑物檐高的规定:建筑物檐高以室外设计地坪标高作为计算起点。 (一)平屋顶带挑檐者,算至挑檐板下皮标高; (二)平屋顶带女儿墙者,算至屋顶结构板上皮标高; (三)坡屋面或其他曲面屋顶均算至墙的中心线与屋面板交点的高度; (四)阶梯式建筑物按高层的建筑物计算檐高; (五)突出屋面的水箱间、电梯间、亭台楼阁等均不计算檐高。 十七、建筑物层高的规定:

2012北京定额编制说明(总说明、册说明、章节说明)

2012北京定额编制说明(总说明、册说明、章节说明)

2012年《北京市建设工程计价依据-预算定额》的编制说明 总说明 一、2012年《北京市建设工程计价依据-预算定额》(以下简称本定额)共分七部分二十四册,包括: 01 房屋建筑与装饰工程预算定额:房屋建筑与装饰工程共一册; 02 仿古建筑工程预算定额:仿古建筑工程共一册; 03 通用安装工程预算定额:机械设备安装工程,热力设备安装工程,静置设 备与工艺金属结构制作安装工程,电气设备安装工程,建筑智能化工程,自动化控制仪表安装工程,通风空调工程,工业管道工程,消防工程,给排水、采暖、燃气工程,通信设备及线路工程,刷油、防腐蚀、绝热工程共十二册; 04 市政工程预算定额:市政道路、桥梁工程,市政管道工程共两册; 05 园林绿化工程预算定额:庭园工程,绿化工程共两册; 06 构筑物工程预算定额:构筑物工程共一册; 07 城市轨道交通工程预算定额:土建工程,轨道工程,通信、信号工程,供 电工程,智能与控制、机电工程共五册。 及与之配套使用的《北京市建设工程和房屋修缮材料预算价格》、《北京市建设工程和房屋修缮机械台班费用定额》。 二、本定额是在全国和本事有关定额的基础上,结合多年来的执行情况,以及 行之有效的新技术、新工艺、新材料、新设备的应用,并根据正常的施工条件、国家颁发的施工及验收规范、质量评定标准和安全技术操作规程,施工现场文明安全施工及环境保护的要求,现行的标准图、通用图等为依据编制。 三、本定额是根据目前本市施工企业的装备设备水平、成熟的施工工艺、合理 的施工工艺、合理的劳动组织条件制定的,除各章另有说明外,均不得因上述因素的差异而对定额子目进行调整或换算。 四、本定额适用于北京市行政区域内的工业与民用建筑、市政、园林绿化、轨

内蒙2009定额说明及计算规则重点

内蒙2009定额说明及计算规则 册说明 四、本定额现场搅拌的砼是按碎石编制的,若设计要求与定额不同时,允许换算。设计或发包方要求砼中掺加外加剂时,应另行计算并按产品说明书扣减水泥用量。商品砼的使用,应根据各盟市有关政策规定或发包方的要求确定。 六、本定额的工效是按建筑物檐高20m以下为标准编制的,超过20m的建筑物,另按规定计算建筑物超高费。 七、建筑物、构筑物檐高以设计室外地坪标高作为起算点: 1、平屋顶建筑,算至檐口滴水处标高; 2、有女儿墙的建筑,算至屋顶结构上皮标高; 3、坡屋顶或其它曲面屋顶算至墙的中心线与屋面板交点的高度; 4、阶梯式建筑物按最高层的建筑计算檐高; 5、构筑物算至构筑物本身顶端高度(不包括避雷针、航标指示灯); 6、突出屋面的水箱间、电梯间、亭台楼阁等均不计算檐高。 八、下列情况虽然不计算建筑面积,但应计取垂运及超高费。 1、建筑物内的技术层、设备管道夹层; 2、阳台维护结构充当建筑物外维护结构的封闭阳台,应按其水平投影面积计算。 九、下列情况虽然不计算建筑面积,但应计取二次搬运及完工清理费。 1、建筑物内的技术层、设备管道夹层、骑楼、过街楼底层; 2、阳台维护结构充当建筑物外维护结构的封闭阳台,应按其水平投影面积计算; 3、层高超过3.6m折层计算的面积,折层方法同脚手架的有关规定。 第01章土石方工程 说明 4、本定额未包括地下水位以下施工的排水费用,发生时另行计算;挖土方时如有地表水需要排除时,亦应另行计算。 5、机械挖土方、沟槽,按机械挖土90%、人工挖土10%计算工程量,人工挖土部分按定额相应项目人工乘以系数2计算。

第05章脚手架措施项目 说明 三、斜道是按依附斜道编制的,独立斜道按依附斜道定额项目乘以系数1.8。 四、除专业专用工业厂房和构筑物外,一般工业与民用项目,均分别执行综合脚手架定额。工业锅炉房执行工业厂房综合脚手架,民用锅炉房执行民用综合脚手架定额。电厂主厂房执行单项脚手架。 五、综合脚手架定额是按金属脚手架编制的,使用时不作调整。 六、综合脚手架定额是按设计室外地坪以上,按3.6m以内和3.6m以上分别计算的,并综合了内外墙单、双排脚手架、上人斜道等。此外,单层工业厂房还考虑了厂房屋架、吊车梁安装用的挑架子。使用时,除下列情况外,均不作调整。 1.民用项目及多层工业厂房: (1)室内净高(除楼梯间外)超过3.6m者,按相应规则计算。 (2)地下室按综合脚手架定额乘1.2系数,同时可以计算基础部分的砼浇灌道架子。 (3)建筑物外墙以外、地坪以下,如需搭设脚手架时,可按单项脚手架的规定另行计算。 (4)高层建筑下部需双排双立杆者,按实际搭设墙面垂直投影面积计算,套用相应定额子目。 (5)冷库除执行综合脚手架和折层规定外,其外墙内侧可另增加双排脚手架。 (6)电梯井字架如发生时按规定另外计算;不扣除电梯井所占的面积。 9.砼筒仓按相应的定额子目执行。 工程量计算规则 1、综合脚手架面积包括建筑面积和折层面积。建筑面积按有关规定计算。折层面积计算按以下规定执行,底层如需折层计算脚手架面积时,高度应按设计室内地坪。 (1)层高超过3.6m的多层工业厂房、公共建筑,每3.6m高折合一层,余数超过1.8m 为一层,1.8m以内舍去不计。 (2)建筑物内的技术层、设备管道夹层、骑楼、过街楼底层,按一个折层面积计算。 4、独立砖柱,混凝土柱(包括围墙大门垛)按外围长度加3.6m乘实际高度计算,执行单排脚手架定

2010广东市政工程定额计算规则(完整版)

广东省市政工程综合定额 编 制 说 明 及 计 算 规 则 (2010年版)

《广东省市政工程综合定额(2010)》 总说明 一《广东省市政工程综合定额(2010)》(以下简称本综合定额)是在国家标准《建设工程工程量清单计价规范》(GB50500-2008)、《建设工程劳动定额》(LD/ T99.1-2008,LD/T99.4~8-2008,LD/T99.12-2008,LD/T99.13_2008)、《全国统一市政工程预算定额》(第一~七册)(GYD-301-1999~GYD-307-1999)和《广东省市政工程综合定额(2006)》的基础上,结合我省设计、施工、招投标的实际情况,根据现行国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程编制的,共分七册。 二本综合定额是编审设计概算、施工图预算、招标控制价、竣工结算,调解处理工程造价纠纷,鉴定工程造价的依据;是合理确定和有效控制工程造价及衡量投标报价合理性的基础;也作为投标报价,加强企业内部管理和核算的参考。 三本综合定额适用于全省行政区域内新建、扩建和改建的市政工程。 四本综合定额是完成单位工程量所需的人工、材料、机械、管理费和必要的施工措施费的计量标准,它反映了社会平均消耗水平。 五本综合定额的工作内容简单扼要说明主要的施工工序,次要的工序虽然没有具体说明,但已经综合考虑在内。 六本综合定额是按下列正常的施工条件以及目前我省企业的施工机械装备程度、合理的施工工期、施工工艺、劳动组织为基础综合确定的: 1.设备、材料、成品、半成品、构件完整无损,符合质量标准和设计要求,附有合格证书和试验记录。 2.各专业工程之间的交叉作业正常。 3.水、电供应均满足施工正常使用。 4.正常的气候、地理条件和施工环境。 七关于人工: 1.本综合定额的人工不分工种和技术等级,采用综合用工形式,工日数已包括基本用工、辅助用工、人工幅度差、现场运输及清理现场等用工。 2.本综合定额中的人工费为直接从事工程施工的生产工人开支的各项费用,内容包括: (1)基本工资:是指发放给生产工人的基本工资。 (2)工资性补贴:是指按规定标准发放的物价补贴,煤、燃气补贴,交通补贴,住房补贴,流动施工津贴等。 (3)生产工人辅助工资:是指生产工人年有效施工天数以外非作业天数的工资,包括职工学习、培训期间的工资,调动工作、探亲、休假期间的工资,因气候影响的停工工资,女工哺乳时间的工资,病假在六个月以内的工资及产、婚、丧假期的工资。 (4)职工福利费:是指按规定标准计提的职工福利费。 (5)生产工人劳动保护费:是指按规定标准发放的劳动保护用品的购置费及修理费,徒工服装补贴,防暑降温费,在有碍身体健康环境中施工的保健费用等。

河北12土建定额说明及计算规则

全国统一建筑工程消耗量定额总说明 一、 《全国统一建筑工程基础定额河北省消耗量定额》(以下简称本定额)是在《全国统一建筑工程基础定额》(土建工程)(GJD-101-95)的基础上,结合我省实际,按照合理的施工组织设计和正常的施工条件、目前多数企业具备的机械装备程度、施工中常用的施工方法、施工工艺和劳动组织以及合理工期进行编制的。 二、 本定额是依据国家、省有关现行工程建设标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程以及造价管理政策法规编制的。 三、 本规定适用于河北省行政区域内的一般工业与民用建筑的新建、扩建和接层工程。 四、 本定额中的消耗量(不含可竞争措施项目消耗量)是编制施工图预算、最高限价、标底的依据。本定额是工程量清单计价、投标报价、进行工程拨款、竣工结算、衡量投标报价合理性、编制企业定额和工程造价管理的基础或依据,是编制概算定额、概算指标和投资估算指标的主要资料。 五、 本定额分为实体项目、措施项目及附录三部分,其中措施项目分为可竞争措施项目和不可竞争措施项目。实体项目及不可竞措施项目消耗量不得调整;可竞争措施项目消耗量在编制最高限价、标底、报价时可以合理调整。 六、 本定额可竞争措施项目包括:脚手架工程、模板工程、垂直运输工程、建筑物超高费及其他可竞争措施项目,其中其他可竞争措施项目由支挡土板、打拔钢板桩、降水工程、冬季施工增加费、雨季施工增加费、夜间施工增加费、生产工具用具使用费、检验试验配合费、工程定位复测场地清理费、成品保护费、二次搬运费、临时停电停水费、土建工程施工与生产同时进行增加费、在有害身体健康环境中施工降效增加费组成;不可竞争措施项目包括安全生产、文明施工费。 七、 本定额适用于供料单价法,也可用于综合单价法。 八、 建筑工程应用于供料单价法计价方式时,在不同的计价阶段使用本定额应符合以下规定:1.在编制最高限价或标底时,人工单价按建设行政主管部门或造价管理机构发布的指导价调整;材料机械台班单价根据市场行情或造价信息调整;可竞争措施项目按照科学、合理的施工方法计算。 2.在报价时,人工单价根据市场行情调整,也可参照建设行政主管部门或造价管理机构发布

2012土建预算定额说明及计算规则第五章

说明及工程量计算规则 说明 (一)本章包括:现浇混凝土基础,现浇混凝土柱,现浇混凝土梁,现浇混凝土墙,现浇混凝土板,现浇混凝土楼梯,现浇混凝土其他构件,现浇混凝土后浇带,预制混凝土柱,预制混凝土梁,预制混凝土屋架,预制混凝土板,预制混凝土楼梯,其他预制构件,钢筋工程,铁件,现浇混凝土垫层,现场搅拌混凝土增加费18节共154个子目。 (二)现浇混凝土构件 1.现浇混凝土构件是按预拌混凝土编制的,采用现场搅拌时,执行相应的预拌混凝土子目,换算混凝土材料费,再执行现场搅拌混凝土调整费子目。 2.现浇混凝土定额子目中不包括外加剂费用,使用外加剂时其费用应并入混凝土价格中。 m时,执行小型构件相应定额子目;单 3.定额中未列出项目的构件以及单件体积≤0.13 m的构件,执行其他构件相应定额子目。 件体积>0.13 4.基础 (1)箱式基础分别执行满堂基础、柱、梁、墙的相应定额子目。 (2)有肋带型基础,肋的高度≤0.15m时,其工程量并入带型基础工程量中,执行带型基础相应定额子目;肋的高度>0.15m时,基础和肋分别执行带型基础和墙定额子目。 (3)梁板式满堂基础的反梁高度≤0.15m时,执行梁相应定额子目;反梁高度>0.15m 时,执行墙相应定额子目。 (4)带型桩承台,独立桩承台分别执行带型基础、独立柱基相应定额子目,综合工日乘以系数1.05. (5)框架式设备基础,分别执行独立柱基、柱、梁、墙、板相应定额子目。 (6)现浇混凝土基础不扣除伸入承台基础的桩头所占体积。 (7)杯形基础定额子目中已综合了杯口底部找平的工、料,不得另行计算。 5.钢筋混凝土结构中,梁、板、柱、墙分别计算,执行各自相应定额子目,和墙连在一起的暗梁、暗柱并入墙体工程量中,执行墙定额子目;突出墙或梁的装饰线,并入相应项目工程量内。 6.斜梁、折量执行拱形梁定额子目。 7.墙肢截面的最大长度与厚度之比≤6倍的剪力墙,执行短肢剪力墙定额子目;L、Y、T

浙江省建筑工程预算定额2010版(说明及计算规则)-第十章

第十章楼地面工程 说明 一、本章定额中凡砂浆、混凝土的厚度、种类、配合比及装饰材料的品种、型号、规格、间距设计与定额不同时,可按设计规定调整。 二、整体面层设计厚度与定额不同时,根据厚度每增减子目按比例调整。 三、整体面层、块料面层中的楼地面项目,均不包括找平层,发生时套用找平层相应子目。 四、块料面层粘结层厚度设计与定额不同时,按水泥砂浆找平层厚度每增减子目进行调整换算。 五、块料面层结合砂浆如采用干硬性水泥砂浆的,除材料单价换算外,人工乘以系数 0.85。 六、除整体面层(水泥砂浆、现浇水磨石)楼梯外,整体面层、块料买面层及底板面层等楼地面和楼梯子目不包括踢脚线。水泥砂浆、现浇水磨石及块料面层的楼梯均包括底面及侧面抹灰。 七、楼地面找平层上如单独找平扫毛,每平方米增加人工费0.04工日,其他材料费0.50元。 八、现浇水磨石项目已包括养护和酸洗打蜡等内容。 九、块料面层铺贴定额子目包括块料安装的切割,未包括块料磨边及弧形块的切割。如设计要求磨边者套用磨边相应子目,如设计弧形块铁面时,弧形切割费另行计算。 十、块料面层铺贴,设计有特殊要求的,可根据设计图纸调整定额损耗率。 十一、块料离缝铺贴灰缝宽度均按8mm计算,设计块料规格及灰缝大小与定额不同时,面砖及勾缝材料用量作相应调整。 十二、块料面层点缀适用于每个块料在0.05㎡以内的点缀项目。 十三、防静电地板、玻璃地面等定额均按成品考虑。 十四、广场砖铺贴定额中所指拼图案,指铺贴不同颜色或规格的广场砖形成环形、菱形等图案。分色线性铺装按部品图案定额套用。 十五、踢脚线高度超过30cm者,按墙、柱面工程相应定额执行。弧形踢脚线按相应项目人工乘以系数1.10,材料乘以系数1.20。 十六、螺旋形楼梯的装饰,按相应定额子目,人工与机械乘以系数1.1,块料面层材料用量乘以系数1.15,其他材料用量乘以系数1.05. 十七、木地板铺贴基层如采用毛底板的,套用细木工板基层定额,除材料单价换算外,人工含量乘以系数1.05。 十八、不锈钢踢脚线折边、铣槽费另计。 十九、扶手、栏板、栏杆的材料品种、规格、用量设计与定额规格不同时,按设计有关规定调整。铁艺栏杆、铜艺栏杆、铸铁栏杆、车花木栏杆等定额均按成品考虑。 二十、扶手、栏杆、栏板定额适用于楼梯、走廊、回廊及其他装饰性扶手、栏杆、栏板,定额已包括扶手弯头制作安装需增加的费用。但遇木扶手、大理石扶手有整体弯头时,弯头另行计算,扶手工程量计算时扣除整体弯头的长度,设计不明确者,每只整体弯头按400mm 扣除。 二十一、零星装饰项目适用于楼梯、台阶侧面装饰及0.5㎡以内少量分散的楼地面装修项目。

内蒙古2009预算定额计算规则及说明

- 内蒙古建筑工程预算定额(2009)总说明 2009届“内蒙古自治区建设工程计价依据”是按照《建设工程工程量清单计价规范》(GB50500-2008)和建设部《建筑工程施工发包与承包计价管理办法》(建设部令第107号)、《内蒙古自治区建筑市场管理条例》等政策法规,在全国统一《建筑工程基础定额》、《装饰工程基础定额》、《安装工程预算定额》、《市政工程预算定额》、《园林绿化工程预算定额》和2004届“内蒙古自治区建设工程计价依据”的基础上,结合内蒙古自治区近年来建筑市场变化情况,根据现行的建筑、装饰装修、安装、市政、园林绿化工程设计规范、施工验收技术规范、质量评定标准、安全生产操作规程等资料编制的。包括:《内蒙古自治区建筑工程预算定额》、《内蒙古自治区装饰装修工程预算定额》、《内蒙古自治区安装工程预算定额》\《内蒙古自治区市政工程预算定额》、《内蒙古自治区园林绿化工程预算定额》、《内蒙古自治区园林绿化养护工程预算定额》、《内蒙古自治区混凝土及砂浆配合比价格》、《内蒙古自治区施工机械台班费用定额》、《内蒙古自治区建设工程费用定额》及相关的编制说明(以下简称本计价依据),具体问题说明如下: 一、《内蒙古自治区建筑工程预算定额》适用于建筑工程计价。 二、本计价依据是内蒙古自治区建设工程计价活动的地方性标准,适用于内蒙古自治区行政区域内城市基础设施和一般工业与民用房屋建筑工程的新建、扩建工程。 三、本计价依据中的消耗量是在正常合理的施工组织设计和施工条件下,完成相应建筑合格产品所需的人工、材料、机械台班的社会平均水平。 四、本计价依据中人工包括基本用工、辅助用工、人工幅度差、超运距用工等,不分工种和技术等级以综合工日表示。人工单价是按国家有关政策和内蒙自治区建筑市场人工单价综合考虑确定的,包括基本工资、工资性津贴、生产工人辅助工资、劳动保护费、职工福利费、随身携带使用的工具补贴,不包括各类保险费用。 五、本计价依据中的主要材料按照标准合格产品考虑,分别列出名称规格及消耗量,并包括了正常的操作和场内运输损耗。周转性材料以摊销量表示,次要和零星材料以该子目材料费之和的百分比表示。定额基价中的材料价格是按照呼和浩特地区2008届材料预算价格计算的,定额执行过程中各盟市工程造价管理机构可根据工程施工期调整材料价差。 六、本计价依据中的机械分别列明名称、规格、型号及台班耗用量,并考虑了机械幅度差,零星机械以占

相关主题
文本预览
相关文档 最新文档
