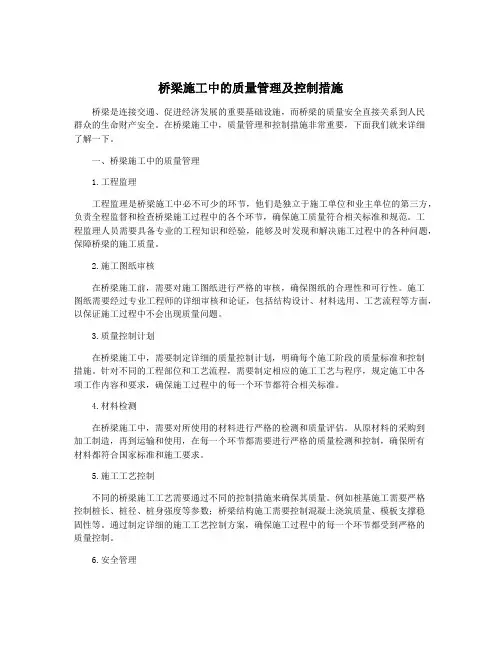

桥梁施工质量控制措施

桥梁施工质量控制措施
桥梁施工质量控制措施

桥梁施工质量控制措施

第一节下部工程(桩基础)

1、如何防治钻孔灌注桩发生偏斜?

1、质量问题及现象

1)成孔后不垂直,偏差值大于规定的L/100。

2)钢筋笼不能顺利入孔。

2、原因分析

1)钻机未处于水平位置,或施工场地未整平及压实,在钻进过程中发生不均匀沉降。

2)水上钻孔平台基底座不稳固、未处于水平状态,在钻孔过程中,钻机架发生不均匀变形。

3)钻杆弯曲,接头松动,致使钻头晃动范围较大。

4)在旧建筑物附近钻孔过程中遇到障碍物,把钻头挤向一侧。

5)土层软硬不均,致使钻头受力不均,或遇到孤石,探头石等。

3、预防措施

1)钻机就位前,应对施工现场进行整平和压实,并把钻机调整到水平状态,在钻进过程中,应经常检查使钻机始终处于水平状态工作。水上钻机平台在钻机就位前,必须进行安装验收,其平台要牢固、水平、钻机架要稳定。

2)应使钻机顶部的起重滑轮槽、钻杆的卡盘和护筒桩位的中心在同一垂直线上,并在钻进过程中防止钻机移位或出现过大的摆。

3)在旧建筑物附近施工时,应提前做好探测,如探测过程中发现障碍物,应采用冲击钻进行施工。

4)要经常对钻杆进行检查,对弯曲的钻杆要及时调整或废弃。

5)使用冲击钻施工时冲程不要过大,尽量采用二次成孔,以保证成孔的重直度。

4、处理措施

1)当遇到孤石等障碍物时,可采用冲击钻冲击成孔。

2)当钻孔偏斜超限时,应回填粘土,待沉积密实后再重新钻孔。

2、在钻孔过程中发生缩孔怎么办?

1、质量问题及现象

当使用探孔器检查成孔时,探孔器下放到某一部位时受阻,无法顺利检查到孔底。钻孔某一部位的直径小于设计要求,或从某一部位开始,孔径逐渐缩小。

2、原因分析

1)地质构造中含有软弱层,在钻孔通过该层中,软弱层在土压力的作用下,向孔内挤压形成缩孔。

2)地质构造中塑性土层,遇水膨胀,形成缩孔。

3)钻头磨损过快,未及时补焊,从而形成缩孔。

3、预防措施

1)根据地质钻探资料及钻井中的土质变化,若发现含有软弱层或塑性土时,要注意经常扫孔。

2)经常检查钻头,当出现磨损时要及时补焊,把磨损较多的钻头补焊后,再进行扩孔至设计桩径。

4、处理措施

当出现缩孔时,可用钻头反复扫孔,直到满足设计桩径为止。

3、在钻孔过程中发生坍孔如何处理?

1、质量问题及现象

在钻孔过程中或成孔后井壁坍塌。

2、原因分析

1)由于泥浆稠度小,护壁效果差,出现漏水;或护筒埋置较浅,或周围封堵不密实而出现漏水;或护筒底部的粘土层厚度不足,护筒底部漏水等原因,造成泥浆水头高度不够,对孔壁压力减少。

2)泥浆相对密度过小,致使水头对孔壁的压力较小。

3)在松软砂层中钻孔时进尺过快,泥浆护壁形成较慢,并壁渗水。

4)钻进时未连续作业,中途停钻时间较长,孔内水头未能保持在孔外水位或地下水位线以上2m,降低了水头对孔壁的压力。

5)操作不当,提升钻头或吊放钢筋笼时碰撞孔壁。

6)钻孔附近有大型设备作业,或有临是时通行便道,车辆通行时产生振动。

7)清孔后未及时浇注砼,放置时间过长。

3、预防措施

1)在钻孔附近,不要设临时通过便道,禁止有大型设备作业。

2)在陆地埋置护筒时,应在底部夯填50cm厚的粘土,在护筒周围也要夯填粘土,并注意夯实,护筒周围要均匀回填,保证护筒稳固和防止地面水的渗入。

3)水中振动沉入护筒时,应根据地质资料,将护筒沉穿於泥及透不层,护筒之间的接头要密封好,防止漏水。

4)应根据设计部门提供的地质勘探资料,根据地质情况的不同,选用适宜的泥浆比重、泥浆粘度有不同的钻进速度。如在砂层中钻孔时,应加大泥浆稠度,选用较好的造浆材料,提高泥浆的粘度以加强护壁,并适当降低进尺速度。

5)当汛期或潮汐地区水位变化较大时,应采取升高护筒,增加水头或用虹吸管等措施保证水头压力相对稳定。

6)钻孔时要连续作业,无特殊情况中途不得停钻。

7)提升钻头、下放钢筋笼时应保持垂直,尽量不要碰撞孔壁.

8)若浇筑准备工作不充分,暂时不要进行清孔,清孔合格后要及时浇筑砼。

9)供水时不得将水管直接冲射孔壁,孔口附近不得集聚地表水。

4、在钻孔过程中钻头被卡住怎么办?

1、质量问题及现象

钻头在钻孔内,无法继续运转。

2、原因分析

1)孔内出现梅花孔、探头石或缩孔。

2)下钻头时太猛,或钢丝绳松绳太长,使钻头倾倒卡在并壁上。

3)坍孔时落下的石块或落下较大的工具将钻头卡住。

4)出现缩孔后,补焊后的钻头尺寸加大,冲击太猛,冲锥被吸住。

5)使用冲击钻在粘土地层中进行钻孔时,冲程量过大,或泥浆太稠,冲锥被吸住。

3、预防措施

1)对于上下能活动的卡钻,可以采用上下轻微提动钻头,并辅以转动钢丝绳,使钻头转动,以便提起。

2)下钻时不可太猛。

3)对钻头进行补焊时,要保证尺寸与孔径配套。

4)使用冲击钻进行施工时冲程量不宜过大,以防锥头倾倒造成卡钻。

4、处理措施

1)当土质较好或在石质孔内卡钻时,可以采取小爆破振动使钻头松动,以便提起钻头。

2)钻头被卡住时,可上下左右试着进行轻提,将钻锥提起。

3)用千斤顶或滑轮组强提,但应注意孔口的牢固,以防孔口坍塌。

5、如何避免钻孔灌注桩护筒底部孔壁坍塌?

1、质量问题及现象

孔壁坍塌;钻机倾斜。

2、原因分析

1)护筒底部及周围未用粘土回填或夯实不足,在钻进过程中或灌注过程中泥浆护筒底掏空。

2)由于提供的地质钻探资料不祥,使护筒底产处于淤泥或砂层少。

3)护筒直径较小。

4)地表水渗入护筒外围填土中,造成填土松软。

3、预防措施

1)护筒底部应回填至少50cm厚的粘土,当土质为砂性土时护筒周围0.5-1.0m范围内也应用粘土回填并夯实。

2)根据设计部门提供的地质资料,护筒底部应穿过淤泥和砂层。

3)护筒直径应大于设计孔径20-30cm(有钻杆的正反循环钻)、30-40cm(无钻杆的潜水电钻或冲击钻)。

4)护筒出浆孔处应用粘土夯填,同时应保持出浆顺利,周围不得有积水,避免护筒周围泥土流失,造成坍孔。

4、处理措施

1)水中钻孔发生护筒底部坍塌时,应将护筒下沉穿过淤泥层或砂层。

2)护筒底部坍塌时,应先将钻机移位,然后拔出护筒,按要求回填粘土并夯实,重新下护筒并对护筒周围回填粘土夯实,必要时应加长护筒,然后才能重新钻孔。

6、如何防止钢筋笼在吊装就位过程中发生变形?

1、质量问题及现象

起吊后,钢筋笼发生过大的扭转或弯曲变形。

2、原因分析

1)当钢筋笼较长时,未加设临时固定杆。

2)吊点位置不对。

3)加劲箍筋间距大,或直径小刚度不够。

4)吊点处未设置加强筋。

3、预防措施

1)钢筋笼上每隔2-2.5m增设一道加劲箍筋,在吊点位置应设置加强筋。在加强筋上加做十字交叉钢筋来提高加强筋的刚度,以增强抗变形能力,在钢筋笼入井时,再将十字交叉筋割除。

2)钢筋笼尽量采用一次整体入孔,若钢筋笼较长不能一次整体入孔时,也尽量少分段,以减少入孔时间;分段的钢筋笼也要设临时固定杆,并备足焊接设备,尽量缩短焊接时间;两钢筋笼对接时,上下节中心线保持一致。若能整体入孔时,应在钢筋笼内侧设置临时固定杆整体入孔,入孔后再拆除临时固定杆件。

3)吊点位置应选好,钢筋笼较短时可采用一个吊点,较长时可采用二个吊点。

4、处理措施

若钢筋笼发生严重扭曲变形时,则必须将钢筋笼拆开重新制作。

7、钢筋骨架就位后,如何将钢筋骨架固定,使其不下沉,不偏位?

1、质量问题及现象

钢筋笼就位后突然下沉;钢筋笼中心偏位。

2、原因分析

1)钢筋笼固定不牢固或固定措施不得当。

2)测量定位出现误差或在灌注砼过程中,导管碰撞钢筋笼。

3)在施工过程中,桩位控制点未采取保护措施,出现人为移动。

3、预防措施

1)在钢筋笼定位后,将钢筋笼牢固固定在位于护筒之上的垫木上。垫木应该用20cm×20cm×300~400cm长方木根。2)护筒周围的回填土要夯实,防止护筒移位。

3)测量定位要准确,要用控制桩进行复测核,复核无误后方可进行水下砼灌注。

4、处理措施

对于下沉或偏心的钢筋笼,在浇筑砼前或未浇筑至钢筋笼时,可用吊车将其吊起进行复位。

8、如何保证钢筋笼下上浮?

1、质量问题及现象

1)在灌注砼地钢筋笼上浮。

2)在提升导管时,钢筋笼上浮。

2、原因分析

1)当灌注的砼接近钢筋笼底部时灌注速度过快,砼将钢筋笼托起;或提升导管速度过快,带动砼上升,导致钢筋笼上浮。

2)在提升导管时,导管挂在钢筋笼上,钢筋笼随同导管一同上升。

3、预防措施

1)当所灌注的砼接近钢筋笼时,要适当放慢砼的灌注速度,待导管底口提高至钢筋笼内至少2m以上时方可恢复正常的灌注速度。

2)在安放导管时,应使导管的中心与钻孔中心尽量重合,导管接头处应做好防挂措施,以防止提升导管时挂住钢筋笼,造成钢筋笼上浮。

4、处理措施

1)钢筋笼卡住导管后,可设法转动导管,使之脱离钢筋笼。

2)发现钢筋笼有上浮迹象时,可适当加压,以防止继续上浮。

9、灌注水下砼时如何防止断桩?

1、质量问题及现象

1)在灌注砼过程中,由于导管拔脱,泥浆进入导管内,致使孔内泥浆豁然迅速下降。

2)由于导管接头处密封不好,致使泥浆进入导管,若继续灌注,则会在砼中出现泥浆夹层。

3)由于导管埋置过深、当砼堵塞导管时处理时间过长、或灌注时间较长使先期灌注的砼凝固,导致导管不能提起。

4)在无破损检测中,桩的某一部位存在夹泥层。

2、原因分析

1)砼坍落度小、离析或石料粒径较小,在砼灌注过程中堵塞导管,且在砼初凝前未能疏通好,不得不提起导管时,从而形成断桩。

2)由于计算错误致使导管底口距孔底距离较大,致使首批灌注的砼不能埋住导管,从而形成断桩。

3)在导管提拔时,由于测量或计算错误,或盲目提拔导管使导管提拔过量,从而使导管底口拔出砼面,或使导管口处于泥浆层或泥浆与砼的混合层中,形成断桩。

4)在提拔导管时,钢筋笼卡住导管,在砼初凝前无法提起,造成砼灌注中断,形成断桩。

5)导管接口渗漏致使泥浆进入导管内,在砼内形成夹层,造成断桩。

6)导管埋置深度过深,无法提起导管或将导管拔断,造成断桩。

7)由于其他意外原因造成砼不能连续灌注,中断时间超过砼初凝时间,致使导管无法提升,形成断桩。

3、预防措施

1)导管使用前,要对导管进行检漏和抗拉力试验,以防导管渗漏。每节导管组装编号,导管安装完毕后要建立复核和检验制度。导管的直径应根据桩径和石料的最大粒径确定,尽量采用大直径导管。

2)下导管时,其底口距孔底的距离不大于40-50cm,同时要能保证首批砼灌注后能埋住导管至少1m。在随后的灌注过程中,导管的埋置深度一般控制在2-4m范围内。

3)砼的坍落度要控制在18-22cm、要求和易性好。若灌注时间较长时,可在砼中加入缓凝剂,以防止先期灌注砼初凝,堵塞导管。

4)在钢筋笼制作时,一般要采用对焊,以保证焊口平顺。当采用搭接焊时,要保证焊缝不要在钢筋内形成错台,以防钢筋笼卡住导管。

5)在提升导管时要通过测量砼的灌注深度及已拆下导管长度,认真计算提拔导管的长度,严禁不经测量和计算而盲目提拔导管,一般情况下一次只能拆除卸一节导管。

6)关键设备要有备用,材料要准备充足,以保证砼能够连续灌注。

7)当砼堵塞导管时,可采用拔插抖动导管,当所堵塞的导管长度较短时,也可用型钢插入导管内进行冲击来疏通导管,也可在导管上固定附着式振捣器进行振动来疏通导管内的砼。

8)当钢筋笼卡住导管后,可设法转动导管,使之脱离钢筋笼。

10、如何保证桩柱接头质量?凿桩头应注意哪些问题?

1、质量问题及现象

1)破桩头时间过早,砼受到扰动后影响强度的形成或使桩头砼产生裂缝。

2)把桩头凿除盆状,接柱前不易清除污染物,影响接柱质量。

3)擅自采用爆破法破桩头,且剂量控制不准,造成对桩头爆破过度,致使桩身上部出现碎裂。

2、原因分析

1)在砼强度未形成或未达到一定强度(70%)就进行凿除时,会对砼产生扰动,破坏砼强度形成,或使砼内部产生细小裂纹。

2)对设计桩顶的标高计算或测量不准,导致灌注砼提前结束,致使桩头标高低于设计标高。

3)在灌注水下砼时,未按《规范》要求进行超灌、超灌高度不足或无法进行超灌。

4)泥浆稠度大且回淤厚度大,造成砼与泥浆的混合层较厚。

5)清孔不彻底或回淤测量有误。

6)灌注砼完成后,立即掏浆至桩顶设计标高,可能使泥浆掺入砼内,同时减少了对桩头砼的压力,致使砼的强度有所下降。

3、预防措施

1)当砼灌至距桩头较近时,要提高漏斗口至少高出桩顶4m,也可搭一3m高的平台,在平台上进行灌注砼,以便砼在压力的作用下能够将泥浆顶起。

2)灌注砼时应比桩顶设计标高至少超灌80cm,以保证桩顶处砼在超灌部分自重作用下的密实,同时保证桩头处的砼中不含泥浆。

3)在砼灌注后必须达到一定强度(要求70%以上,平均气温在15℃以上时,一般龄期达到7d即可,气温较低时必须延长龄期)时才能丰破除桩头。严禁砼灌注完毕后随即进行掏浆。

4)凿桩头时当凿至距设计位置10cm左右时,应注意先对设计桩头标高处的四周进行凿除,然后再凿除中间部分,桩头破除后形状应呈平面或桩中略有凸起,以利接柱或浇筑系梁砼前冲洗桩头。

5)严禁使用爆破法进行破桩头。

4、处理措施

若因意外原因,在凿除桩头后砼中仍含有泥浆,则应继续向下凿除,直致砼中含泥浆且强度满足设计要求时为止。此时可支模板浇注砼,深度较大时,需先行接柱,若深度较浅时可在浇筑承台砼时同时浇筑。

11、钻孔桩发生中心偏位后如何处理?

1、质量问题及现象

破除桩头后,经测量放样检查钻孔桩中心与设计要求存在偏差。

2、原因分析

1)桩位定位存在误差。

2)护筒的形状不符合要求或埋设时出现偏差。

3)钢筋笼定位不准确。

3、预防措施

1)在桩位定位时要认真复核,做好骑马式控制桩并采取一定的保护措施,以便能够准确确定钻头中心及对钢筋笼进行准确定位。

2)护筒的形状要符合要求,埋设时其四周的回填要密实,防止在钻进过程中发生移动。

3)钢筋笼定位准确,固定要牢固,经复核无误后方可灌注砼。

12、如何保证挖孔桩砼的灌注质量?

1、质量问题及现象

砼出现离析;砼强度不足。

2、原因分析

1)砼原材料及配合比有问题,或搅拌时间不足。

2)灌注砼时未用串筒,或串筒口距砼面的距离过大,有时在孔口将砼直接倒入孔中,造成砂浆和骨料离析。

3)在孔内有水时,未抽干水就灌注砼。应该采用水下灌注砼时而采用了干浇法施工,造成桩身砼严重离析。

4)灌注砼时未能将护壁的漏水堵住,致使砼表面积水较多,而未清除积水就继续灌注砼,或采用水桶排水,结果连同水泥浆一同排出,造成砼胶结不良。

5)局部需排水挖孔时,在灌注某一桩身砼的同时或砼未初凝前,附近的桩孔挖孔工作未停止,继续挖孔抽水,且抽水量较大,结果地下水流将该孔桩身砼中水泥浆带走,严重昌砼呈散粒状态,只见石料不见水泥浆。

3、预防措施

1)必须使用合格的原材料,砼的配合比必须由具有相应资质的试验室配制或进行抗压试验,以保证砼的强度达到设计要求。

2)采用干浇法施工时,必须使用串筒,且串筒口距砼面的距离小于2m。

3)当孔内水位的上升速度超过1.5m/min时,可采用水下砼灌注法进行桩身砼的灌注。

4)当采用降水挖孔时,在灌注砼时或砼未初凝前,附近的挖孔施工应停止。

5)若桩身砼强度达不到设计要求时,可进行补桩。

下部工程(扩大基础)

13、土质基坑开挖到基底后被水浸泡?

1、质量问题及现象

基坑开挖后,基底土被水浸泡,土层变软,承载力降低。

2、原因分析

1)由于连续降雨,使基坑内积水。

2)地下水位较高,降水效果欠佳。

3)当采用坑内排水时,排水量小于出水量。

4)由于种种原因,在基坑开挖后未及时进行基础施工,基坑暴露时间过长,地表水流入基坑内,或泉水渗到基坑内。

3、预防措施

1)基坑开挖至基底30-50cm时,可根据天气情况来安排下一步工序,在天气晴朗时,将预留部分挖去,随即进行基坑检验,检验合格后马上进行基础的施工。

2)雨季施工时,为了防止水流进基坑,应在基坑四周0.5~1.0m外的地方挖排水沟或打土垄。

3)地下水位较高时,应当采用井点降水或在基坑四周开挖排水沟和集水井,随时排水以降低地下水位,排不沟和集水井的深度应比基坑深0.5m,并有坡度,集水井应比排水沟最低处深1-1.5m,具体尺寸视降水范围决定。

4)要备足排水设备,随挖随排水,以坑内不积水为准。

5)在靠近河沟、水渠的地方开挖基坑时,应在基坑外挖一条载水沟,载断流入基坑的水源,载水沟外侧距基坑的距离应大于3m。

6)接近基底标高20cm时停止开挖,待地下水位降至基底标高50cm以下时,方可进行清底工作。

4、处理措施

将被水浸泡的软土挖除,用砂砾、级配碎石或石灰土回填至设计标高。

14、地基为不均匀地质时,如何防止基础产生滑移或倾斜?

1、质量问题及现象

基础产生滑移或倾斜。

2、原因分析

1)基底的承载力不均匀,致使基础向承载力较小的一侧倾斜。

2)基础位于倾斜面上,基底为增填半挖,填筑部分不牢固,使基础向半填部分滑移或倾斜。

3)在山区施工时,基础持力层位于向斜层面上。

3、预防措施

1)若基础持力层处于倾斜岩石上,可对岩石开向内倾斜的台阶,以提高抗倾滑能力。

2)根据实际情况选择可行的方法进行地基加固,提高地基承载力。

3)更改设计,使基础全部处于开挖面上。

4)尽量使持力层避开向斜层岩石面,如无法避开,应采取有效措施对持力层进行锚固。

4、处理措施

当基础出现倾斜迹象时,可通过在基底钻孔注浆(水泥浆、化学制剂等加固剂)把原来松散的土固结为有一定强度和防渗性能的整体,或把岩石缝隙堵塞起来,从而达到提高地基承载力防止继续倾斜的目的。

下部工程(墩、台基础)

15、在承如施工时,如何保证大体积砼的浇筑质量?

1、质量问题

1)砼表面出现裂缝。

2)砼出现贯穿裂缝。

2、原因分析

1)地基变形引起的裂缝。由于地基不均匀沉降或水平方向位移,使结构产生附加应力,超出砼结构的抗拉能力,导致结构开裂。

2)由于温差变化产生的裂缝。在施工过程中,砼浇筑完毕后,由于水泥水化时产生大量热量,致使内部温度升高,内外温差过大。在温度应力的作用下,使砼表面出现裂缝。

3)砼收缩产生的裂缝。砼浇筑完毕后,塑性收缩和缩水收缩是砼表面产生裂缝的主要原因。

3、预防措施

1)当基底土质变化较大或承载力不均匀时,应按有关规定进行处理,使基底具有均匀的承载力。

2)根据实际情况,应选择水化热低水泥,限制水泥用量,降低骨料入模温度,并缓慢降温。

3)为减少砼塑性收缩,应严格控制砼的水灰比,振捣密实,避免过振。为避免出现缩水裂缝,在砼浇筑后应加强养生,保持砼表面温润,避免忽干忽湿。

4)对于刚刚出厂的水泥,要经过至少2周的熟化才能使用。

5)当承台的平载面过大时,不能在前层砼初凝或重塑前浇筑完成次层砼时,可分块进行浇筑。浇筑时应符合下列规定:

a.分块应合理布置,各分块平均面积不小于50m2。

b.分块高度不超过2m。

c.块与块间的竖向接缝面应与基础平截面短边平行,与平截面长边垂直。

d.上下邻层砼间的竖向接缝,应错开位置并做成企口,按施工缝处理。

6)在砼中掺加适量的膨胀剂,对砼的收缩进行补偿。

7)砼浇筑完毕后,为控制砼内外温差,可在砼顶面采用蓄水并覆盖塑料布进行养生,使砼的表面温度控制在一定范围内,降低砼内外温差。

8)在砼中可掺加外加剂、片石等方法减少水泥用量。

9)在高温季节施工时,应避免高温时段施工,尽力安排在气温较低时进行砼浇筑。同时对原材料进行降温,并用冷却水进行拌和,以降低砼浇筑后的内部温度。

10)当采取上述措施仍无法降低砼内外温差时,则必须在砼内部埋置铁管采用循环冷却系统进行内部散热,或采用薄层连续浇筑,以便加快散热。

4、处理措施

1)当裂缝较小时,可用碳纤维粘贴加固、环氧树脂灌注等方法进行处理。

2)当砼基础出现裂缝时,可用扒钉钉合或钢箍加固封闭裂缝。

16、如何保证桥墩砼的浇筑质量?

1、质量问题及现象

1)砼表面出现蜂窝、麻面。

2)钢筋的保护层偏薄。

3)分层印迹明显。

4)砼表面出现水纹。

2、原因分析

1)使用水泥品种不合适。

2)材料级配发生了变化,致使坍落度变化较大。

3)当桥墩的高度超过2m时,由于未设置串筒致使砼发生离析,振捣时漏振或过振。

4)钢筋保护层垫块设置不当。

5)两层浇筑时间间隔过长,或振捣时振捣棒未深入到下层砼中,致使两层砼未结合好。

3、预防措施

1)勿用矿渣水泥,因为使用矿渣水泥后,砼表面易出现水纹。

2)严格控制砼的坍落度,保证砼的和易性。

3)当桥墩的高度超过2m时,在浇筑砼时要设置串筒,或泵送砼接串筒至分层浇筑部位。

4)分层浇筑振捣的厚度一般每30cm一层,振捣时振捣棒应深入下层5cm左右,不可超厚,否则振捣效果不好。砼应该连续浇筑,两层之间的浇筑不可间隔时间过长。

5)钢筋保护层的垫块要沿钢筋笼四周均匀设置。

6)使用整体模板,尽量减少接缝,接缝时垫海绵条或橡胶条并紧固密封。

4、处理措施

当蜂窝面积较小时,可在拆模后及时用高标号砂浆进行处理。

17、如何防止墩柱顶部出现水平裂缝?

1、质量问题及现象

拆模后,在距顶面40cm左右范围内,有细小裂纹,有时会沿箍筋形成环状水平裂纹。

2、原因分析

1)墩柱顶部砼的压力小。

2)过振造成大石料下沉,柱顶部分骨料减少,易在最上层箍筋处形成环状水平裂缝。

3、预防措施

1)在砼初凝前进行二次振捣。采用二次振捣可以消除因塑性沉降而引起的内分层,改善骨料界面结构,提高砼强度和搞渗透能力。

2)拆除最上部的箍筋。

3)二次振捣完毕后,在墩柱顶上压砂袋,以增加对上部砼的压力。

4、处理措施

1)当裂缝未形成环状时,可用环氧树脂进行灌注不封闭裂缝。

2)当裂缝形成环状裂缝,且深度达到箍筋或超过箍筋时,应将裂缝以上部分凿除重新浇筑。当裂缝深度未达到箍筋位置时,可用环氧树脂进行灌注封闭裂缝。

18、在盖梁施工中,如何准确安装支座下的预埋钢板?

1、质量问题及现象

1)预埋钢板位置与设计位置不符,发生平面或高程误差。

2)预埋钢板下砼不密实。

2、原因分析

1)由于测量失误,导致预埋钢板位置不准确。

2)预埋钢板定位后,由于未与钢筋进行连接固定,在砼浇筑时发生移位。

3)由于钢板下钢筋较密,砼振捣困难。

3、预防措施

1)、在盖梁钢筋绑扎完毕后,要对预埋钢板的位置进行精心测量,定好预埋钢板位置。在钢板定位后要进行认真复测,保证其顶面高程与设计高程相符。

2)在预埋钢板定位后与钢筋骨架焊接在一起,保证在砼浇筑时不会发生位移。

3)在预埋钢板中心挖一小孔,在浇筑砼时直到振捣到孔中流出砂浆为止。

4)在采取先浇筑砼后再插放预埋钢板时,应使用水平仪进行全过程监测,以保证其顶面高程在允许误差范围内。

4、处理措施

当底板(钢板上未钻孔)脱空或平面位置、标高发生误差时,应拆除预埋钢板,可先在钢板上钻孔,然后在水平仪、经纬仪的控制下,重新安装预埋钢板并浇筑砼。

19、桥墩滑模施工时局产部坍塌或掉角怎么办?

1、质量问题及现象

桥墩局部出现坍塌或掉角。

2、原因分析

1)分段不当。

2)滑模提升过快。

3)千斤顶高差偏大。

4)角部振捣不好,砼强度较低。

3、预防措施

1)分段要适当。

2)滑模的提升速度要适宜,不可过快。

3)要经常观察并注意千斤顶的高差不要过大。

4)在砼的振捣时,不要漏振,保证振捣质量。

5)控制砼的坍落度,添加外加剂,提高砼的早期强度。

4、处理措施

1)局部坍塌或掉角可采用同标号细石砼进行整修。

2)如坍塌面积较大无法整修补救时则需凿除重新浇筑。

20、桥墩滑模施工时模板出现扭转及偏移时怎么办?

1、质量问题及现象

模板出现扭转及偏移。

2、原因分析

1)千斤顶爬升速度不一致。

2)操作平台上的荷载不均匀。

3)砼浇筑程序不合理。

4)风力及外力冲击等。

3、预防措施

1)千斤顶的爬升速度要一致。

2)要保持平台上荷载堆放均匀,经常检查。如发现荷载不均匀要及时纠正。

3)要分层浇筑砼,落差较大(如超过2m)时必须设串筒以减缓砼的冲击力,最好用泵送砼接串筒分层浇筑。

4、处理措施

1)当模板倾斜或偏移时,可加快模板较低一侧千斤顶的爬升速度。

2)若模板同时出现偏斜与扭转时,应先纠正偏斜,再纠正扭转。其方法是提高对角线上千斤顶的爬升速度,使模板造成有利的高差,调整到正确位置

21、桥墩滑模施工时出现贯穿裂缝如何处理?

1、质量问题及现象

砼出现贯穿裂缝。

2、原因分析

1)千斤顶发生倾斜。

2)模板的提升间隔时间太长。

3)模板变形。

3、预防措施

1)保持千斤顶处于水平状态。

2)发现模板变形或扭转时,要及时纠正。

3)加快砼的浇筑速度,尽量缩短模板的提升间隔时间。

4、处理措施

将出现贯穿裂缝的砼凿除,重析浇筑。

22、桥墩施工时如何防止模板偏位和漏浆?

1、质量问题及现象

顶面中心偏位,模板接缝处漏浆。

2、原因分析

1)模板定位后,四周拉杆的松紧程度不一,在浇筑砼过程中模板向拉杆较紧的一侧倾斜。

2)模板定位并固定好后,其中的某一根拉杆受到外力的冲击,导致模板移位。

3)立模板的基面不平整,导致模板倾斜。

4)模板变形导致接缝处的间隙较大,密封不好,在浇筑砼时出现漏浆。

5)模板底产部漏浆。

3、预防措施

1)使用整体钢模板,尽可能减少接缝。

2)模板定位后,四周的拉杆的松紧程度要一致,而且在浇筑砼前一定要进行复测,以保证桥墩的中心位置符合设计要求。

3)安装模板前要对模板进行认真检查,变形的模板要经整修才能使用,模板接缝要用海绵条或胶条进行密封。

4)支模前应对支撑面进行整修,使之处于水平状态。

5)模板底部要用砂浆进行密封,待砂浆达到一定强度后才能进行砼浇筑。

4、处理措施

拆模后,对漏浆部位用砂浆进行修补。

第二节上部结构

23、如何防止空心板梁顶预制过程中芯模上浮?

1、质量问题及现象

1)在浇筑腹板砼时,梁内模已开始上浮,使顶板砼减薄。

2)在浇筑顶板砼时,梁内模继续上浮,使已浇筑好的砼顶面抬高并有龟裂。

2、原因分析

内模定位措施不力。

3、预防措施

1)若采用胶囊做内模,浇筑砼时,为防止胶囊上浮和偏位,应用定位箍筋与主筋联系加以固定,并应对称平衡地进行浇筑。

2)当采用空心内模时,应与主筋相连或压重,防止上浮。

3)分两层浇筑,先浇筑底板砼。

4)避免两侧胶板过量强振。

24、采用满堂支架现浇梁体时,模板容易出现哪些问题?

1、质量问题及现象

支架变形、梁底不平、梁底下挠,梁侧模走动,拼缝漏浆,接缝错位,梁的线形不顺直,砼表面毛糙、污染或底板振动不实,出现蜂窝麻面,箱梁腹板与翼缘板接缝不整齐。

2、原因分析

1)支架设置在不稳定的地基上。

2)支架完成后,浇筑砼前未做预压,产生不均匀沉降。

3)梁底模板支撑格栅铺设不平整,不密实,底模与格栅不密贴,梁底模高程控制不准。

4)梁侧模的纵、横支撑刚度不够,未按侧模的受力状况布置对拉螺栓。

5)模板拼接不严密,嵌缝处理不好。

6)底模不清洁,污染、杂物,影响砼流动和密实。

3、预防措施

1)支架应设置在经过加固处理的具有足够强度的地基上,地基表面应平整,支架材料和杆件设置应有足够的刚度和强度,支架立杆下宜垫砼土板块,或浇筑砼地梁,以增加立柱与地基上的接触面,支架的布置应根据荷载状况进行设计计算,支架完成后要进行预压,以保证砼浇筑后支架不下沉、不变形。

2)在支架上铺设梁底模格栅要与支架梁密贴,底模要与格栅垫实,在底模铺设时要考虑预拱度。

3)梁侧模纵横向支撑,要根据砼的侧压力合理布置,并设置足够的对拉螺栓。

4)模板材料强度、刚度要符合要求。

5)底模必须光洁、涂机油。

6)两次浇筑的要保证翼板模板腋下不流浆。

25、当梁体采用悬臂现浇法施工时,模板容易出现哪些问题?

1、质量问题及现象

施工挂篮底模与模板的配置不当造成施工操作困难,箱梁逐节变化的底板接缝不平顺,底模架变形,侧模接缝不平整,梁体纵向线形不顺,挠度或顶面高程超出允许误差。

2、原因分析

1)悬臂浇筑一般采用挂篮施工,挂篮的底模架的平面尺寸未能满足模板施工的要求。

2)底模架的设置未按箱梁断面渐变的特点采取措施,使梁底接缝不平、漏浆、梁底段与段之间产生错台。

3)侧模的接缝不密贴,造成漏浆,侧面产生错台。

4)挂篮模板定位时,垂直向高程考虑不准,或挂篮前后吊带紧固受力不均。

5)挂篮模板未按桥梁纵轴线定位。

6)挂篮底模架的纵横梁连接失稳,几何尺寸变形。

3、预防措施

1)底模架应有足够的平面及截面尺寸,应满足模板安装时支撑和拆除以及浇筑砼时所需操作工作宽度和刚度。

2)底模架应考虑箱梁断面渐变和施工预拱度,在底模架的纵梁和横梁连续接处设置活动钢铰,以便适时调节底模架,使梁底接缝平顺。

3)底模架下的平行纵梁以及平行横梁之间,为防止底模架几何尺寸变形,庆用钢筋或型钢采取剪刀形布置,牢固连接纵横梁。

4)挂篮就位后,在校正底模架时,必须预留砼浇筑时的抛高量,模扳安装时应严格按测定位置核对标高,校正中线,模板和前一段的砼面应平整密贴。

5)挂篮就位后应将支点垫稳,收紧后吊带,固定后锚,再次测量梁端标高,在吊带收放时应均匀同步,吊带收紧后,应检查其受力是否均衡,否则就应重新调整。

26、钢筋焊接时应注意哪些问题?

1、质量问题及现象

焊缝长度不够,焊缝表面不平整,有较大的凹陷、焊瘤、焊缝有咬边现象,焊条不合格,焊皮未敲掉,两接合钢筋轴线不一致。

2、原因分析

1)焊工不熟练,没有取得焊工考试合格证书。

2)焊接完成后没有测量焊缝长度。

3)焊条不合格,或选用焊条规格不对。

4)焊接完成后,没有注意敲掉焊皮。

5)两根焊接的钢筋,其搭接端部没有预弯。

3、预防措施

1)钢筋焊接前,必须根据施工条件进行试焊,合格后方可正式施焊,焊工必须有考试合格证。

2)钢筋接头采用焊接或帮条电弧焊时,应尽量做成双面焊缝。

3)钢筋接头采用搭接电弧焊时,两钢筋搭接端部应预先折向一侧,使两接合钢筋轴线一致。

4)接头双面焊缝的长度不应小于5d,单面焊缝长度不应小于10d。

5)钢筋接头采用帮条电弧焊时,帮条应采用与主筋同级别的钢筋,其总截面面积不应小于被焊钢筋的截面积。帮条长度,如用双面焊缝不应小于5d,如用单面焊缝不应小于10d。

6)所采用的焊条,其性能应符合低碳钢和低合金钢电焊条标准的有关规定。

7)受力钢筋焊接应设置在内力较小处,并错开布置。

8)电弧焊接与钢筋弯曲处的距离不应小于10倍钢筋直径,也不宜位于构件的最大弯矩处。

9)焊接时,焊接场地应有适当的防风、雨、雪、严寒设施,环境温度在5℃~-20℃时,应采取技术措施;低于-20℃进,不宜施焊。

10)焊接完成后,应及时将焊皮敲掉。

27、如何防止同一截面钢筋接头数理超过规范规定数值?

1、质量问题及现象

在同一个截面受力钢筋接头超过规范所规定的数值,该截面成为薄弱环节。

2、原因分析

1)钢筋配料时忽略了钢筋接头错开。

2)原材料长度使得钢筋接头错不开。

3)分不清钢筋的接头处在受拉区还是受压区。

3、预防措施

1)配料时,将钢筋分号,特别注意每组钢筋的搭配。

2)分不清受拉或受压时,接头设置均按受拉区的规定设置。

3)绑扎或安装完钢筋骨架后才发现接头未错开,一般重要构件应拆除返工,如属一般构件,则可用加焊帮条的方法解决,或将绑扎搭接改为电弧焊搭接。

28、如何防止钢筋骨架变形?

1、质量问题及现象

钢筋骨架在装卸、运输和堆放过程中发生扭曲,外形尺寸或钢筋间距不符合要求。

2、原因分析

1)成型钢筋堆置过高,底层钢筋压弯变形。

2)搬运频繁。

3)运输工具不当。

3、预防措施

1)成型钢筋堆放要整齐,不宜过高,不应在钢筋骨架上操作。

2)起吊搬运要轻吊轻放,尽量减少搬运次数,在运输较长钢筋骨架时,应设置托架。

3)对已变形的钢筋骨架要进行整修,变形严重的钢筋应予以调换。

4)大型钢筋骨架存放时,层与层之间应设置木垫板。

29、如何避免砼浇筑过程中发生过振或漏振?

1、质量问题及现象

在砼浇筑时,由于振捣工人不能准确把握振捣的部位和振捣的时间,使某一部位的砼发生过振或漏振。发生过振时,砼产生离析,水泥浆和粗骨料分离。发生漏振时,砼产生松散,蜂窝、麻面。两种现象不仅影响砼外观,而且砼强度不符合要求,此部位必须采取措施进行处理。

2、原因分析

1)砼振捣工人责任心不明确,施工前未接受技术培训。

2)同一部位振捣时间过长。

3)某一部位漏振。

4)砼浇筑厚度过厚,没有分层。

5)振捣器功率小,振捣力不足,振捣器选择不合适。

6)浇筑砼过程中不连续振捣出现漏振。

7)附着式振捣器的布置间距不合理。

3、预防措施

1)对振捣工人要分工明确,责任到人,调动其生产积极性,将振捣质量与工资奖金挂钩。要选择工作认真,责任心强的工人专门进行振捣。

2)浇筑砼时,一般应采用振捣振实,避免人工捣实。大型构件宜用附着式振动器在侧模和底模上振动,用插入式振捣器辅助,中小型构件宜在振动台上振动。钢筋密集部位宜用插入式振捣棒捣实。

3)砼按一定厚度、顺序和方向分层浇筑振捣,上下层砼的振捣应叠,厚度一般不超过30cm。

4)使用插入式振捣棒时,移动间距不应超过振捣棒作用半径的1.5倍;与侧模应保持5~10cm的距离;插入下层砼5~10cm;每一部位振捣完成后应边振边徐徐提出振捣棒,应避免振捣棒碰撞模板、钢筋及其他预埋件。

5)使用平板振动器时,移位间距,应以使振动器平板能覆盖已振实部分10cm左右为宜。

6)附着式振器的布置距离,应根据构造物形状及振动器性能等情况通过试验确定。

7)对每一振捣部位,必须振捣到该部位的砼密实为止。密实的标志是砼停止下沉,不再冒出气泡,表面呈现平坦、泛浆。

8)砼浇筑过程中发生间断时,其间断时间应小于前层砼的初凝时间,并充分注意前后浇筑砼的连结密实。若间断时间直超出规定时间,一般按工作缝处理。

30、预应力张拉时,应注意哪些哪些问题?

1、质量问题及现象

预应力筋张拉时出现异常情况,如锚垫板变形、梁的起拱不正常、千斤项、油泵等声音异常,锚夹具滑出、千斤顶支架倾倒等。

2、原因分析

1)锚垫板承压面与孔道中心线不垂直,锚具孔与锚垫板未对正,由于张拉力过大造成锚垫板变形。

2)千斤顶回油过猛,产生较大的冲击振动,赞成滑丝。

3)千斤顶或油泵出现故障,声音出现异常。

4)预应力筋被拉断,出现异常声音和梁体起拱不正常。

5)千斤顶支架不牢固。

3、预防措施

1)锚垫板承压面与孔道中线不垂直时,应当在锚圈下垫薄钢板调整垂直度。将锚圈对正垫板并点焊,防止张拉时移动。2)千斤顶给油、回油工序要缓慢平稳进行。要避免回油过猛。

3)张拉操作要按规定进行,防止预应力筋受力超限发生拉断事故。

4)油泵运转出现异常情况时,要立即停车检查。在有压情况下,不得随意拧动油泵或千斤顶各部位的旋扭。

5)在测量伸长及拧螺母时,要停止开动千斤顶。

6)千斤顶支架必须与染端垫板接触良好,位置正直对称,以防止支架不稳或受力不均倾倒伤人。

7)张拉或退楔时,千斤顶后面禁止站人,以防预应力筋拉断或锚具、楔块弹出伤人。

31、预应力张拉时,对锚具、夹具有什么要求?

1、质量问题及现象

锚具、夹具不合格,在预应力张拉时会发生滑丝、断丝,锚固质量无法保证,预应力钢束的张拉力也就无法保障。

2、原因分析

锚具、夹具不合格的原因一是生产厂家原因,二是进场后没有检验。

3、预防措施

1)锚具和夹具的类型须符合设计规定和预应力钢束张拉的需要。

2)用预应力钢束与锚夹具组合件进行张拉试验时的锚固能力,不得低于预应力钢束标准抗拉强度的90%。

3)锚具、夹具须经过有资质的权威专业技术部门鉴定和产品鉴定,出厂前应由供方按规定进行检验,并提供质量证明书。

4)锚具、夹具进场时应分批进行外观检查,不得有裂纹、伤痕、锈蚀,尺寸不得超过允许偏差。

5)对锚夹具的强度、硬度、锚固能力等,应根据供货数量和使用情况确定是否复验。

32、预应力筋张拉时发生断丝、滑丝怎么办?

1、质量问题及现象

预应力筋在张拉与锚固时,由于各种原因,发生预应力筋的断丝和滑丝,使预应力钢束受力不均匀,造成构件不能达到所要求的预应力度。

2、原因分析

1)实际使用的预应力钢丝或预应力钢绞线直径偏大,锚具与夹片不密贴,张拉时易发生断丝或滑丝。

2)预应力束没有或未按规定要求梳理编束,使得钢束长短不一或发生交叉,张拉时易发生断丝或滑丝。

3)锚夹具的尺寸不准,夹片的误差大,夹片的硬度与预应力盘不配套,易屡丝和滑丝。

4)锚圈放置位置不准,支承垫块倾斜,千斤顶安装不正,会造成预应力钢束断线。

5)施工焊接时,把接地线接在预应力筋上,造成钢丝间短路,损伤钢丝,张拉时发生断丝。

6)把钢束穿入预留孔道内时间长,造成钢丝锈蚀,砼砂浆留在钢束上,又未清理干净,张拉时产生滑丝。

7)油压表失灵,造成张拉力过大,易产生断丝。

3、预防措施

1)穿束前,预应力钢束必须按规程进行梳理编束,并正确绑扎。

2)张拉预应力筋时,锚具、千斤顶安装要准确。

3)张拉预应力筋时,锚具、千斤顶安装要准确。

4)当预应力张拉达到一定吨位后,如发现油压回落,再加油时又回落,这时有可能发生断丝,如果发生断丝,应更换预应力钢束,重新进行预应力张拉。

5)焊接时严禁利用预应力筋作为接地线,不允许发生电焊烧伤波纹管与预应力筋。

6)张拉前必须对张拉端钢束进行清理,如发生锈蚀应重新调换。

7)张拉前要经权威部门准确检验标定千斤顶和油压表。

8)发生断丝后可以提高其它束的张拉力进行补偿;更换新束;利用备用孔增加预应力束。

33、浇筑砼过程中如何避免预应力孔道漏浆与堵塞?

1、质量问题及现象

在砼浇筑过程中,有时会发生预应力孔道漏浆,严重时导致孔道堵塞,这样就改变了孔道摩阻系数,使预应力张拉伸长值发生偏差,当孔道堵塞时预应力筋无法穿入。

2、原因分析

1)波汶管安装好后,在浇筑砼时,被振捣棒碰撞振破裂。

2)波纹管接头处套接不牢固或有孔洞。

3)焊接钢筋时,电焊火花烧坏波纹管的管壁。

3、预防措施

1)施工时,应防止砼振捣棒直接接触击波纹管。

2)进行钢筋焊接时,应防止电焊火花烧破波纹管的管壁。

3)管道中间接头、管道与锚垫板喇叭口的接头,必须做到密封、牢固、不易脱开和漏浆。

4)在砼浇筑完成后,在砼终凝前,用高压水冲洗管道,并用通孔器检查管道是否畅通。

5)先在波纹管内穿入稍细的硬塑料管,浇筑完成后再拔出,可预防波纹管堵塞。

34、如何保证预应力预留孔道位置准确?

1、质量问题及现象

在预应力砼梁板施工中,如果预应力预留孔道位置不准确而发生偏差,在进行预应力张拉时,实际张拉力及伸长值就会与设计发生偏差,造成张拉力不准,由于预应力筋位置变化,还会影响梁板强度甚至使用安全。

2、原因分析

1)在预留孔道时,未看清图纸或坐标计算错误,使孔道位置设置错误。

2)在浇筑砼时,由于波纹管或其它制孔道受到扰动,孔道位置发生变形。

3、预防措施

1)在预留孔道时,应认真阅读图纸,正确计算出孔道在每一断面上的坐标。

2)将制孔管包括波纹管、钢管、胶管等,准确牢固的定位,定位箍筋的位置、间距要合理。

3)在浇筑砼时,防止振捣棒碰撞制孔管,避免孔道上下左右浮动。

35、预应力孔道压浆不饱满对梁体有什么危害?

1、质量问题及现象

预应力孔道压浆不饱满,不能便预应力筋与梁体砼牢固粘结为整体,还会引起预应力筋锈蚀,从而影响预应力梁的寿命。

2、原因分析

1)压浆时锚具处预应力筋间隙漏浆。

2)压浆时,孔道未清净,有残留物或积水。

3)水泥浆泌水率太大。

4)水泥浆的膨胀率和稠度指标控制不好。

5)压浆时压力不够或封堵不严。

3、预防措施

1)锚具外面的预应力筋间隙应用环氧树脂胶浆或棉花、水泥浆填塞,以免冒浆而损失压浆压力。封锚时应留排气孔。2)孔道在压浆前应用压力水冲洗,以排除孔内粉渣杂物,保证孔道畅通。冲洗后用空压机吹去孔内积水,但要保持孔道湿润,使水泥浆与孔壁结合良好。在冲洗过程中,若发现有冒水、漏水现象,则应及时堵塞漏洞。当发现有串孔现象而不易处理时,应判明串孔数量,安排几个串孔同时压浆。或某一孔道压浆后,立刻对相邻孔道用高压水彻底冲洗。3)正确控制水泥浆的各项指标。泌水率最高不超过3%,水泥浆中可掺入适当铝粉等膨胀剂,铝粉的掺入量约为水泥用量的0.01%。水泥浆掺入膨胀剂后的自由膨胀应小于10%。

4)压浆应缓慢、均匀进行。一般每一孔道宜于两端先后各压浆一次。对泌水率较小的水泥浆,通过试验证明可达到孔道饱满时,可采取一次压浆的方法。

5)保证压浆压力。压浆应使用活塞式压浆泵,压浆的压力以保证压入孔内的水泥浆密实为准,开始压力要小,逐步增加,最大压力一般为0.5~0.7Mpa。当输浆管道较长或采用一次压浆时,应适当加大压力。梁体竖向预应力至最大压力控制在0.3~0.4Mpa。每个孔道压浆至最大压力后,应有一定的稳压时间,压浆应达到孔道另一端饱满和出浆,并应达到排气孔排出与规定稠度相同的水泥浆为止,然后才能关闭出浆阀门。

36、预应力筋张拉完成后如何掌握压浆和吊装时间?

1、质量问题及现象

压浆时间太晚,对预应力筋的安全不利。移运吊装时间过早,影响压浆强度。

2、原因分析

1)施工人员对压浆时间、移动吊装时间不明确。

2)施工工序组织安排不合理。

3)施工进压浆设备发生故障,不能在短期内修复,又没有备用设备。

4)急于底模周转,压浆强度未达到要求就移动预应力梁。

3)预防措施

1)使施工人员明确压浆和移运吊装的有关规定。

2)合理组织施工工序。

3)工地要有备用压浆设备。

4)压浆工作应在张拉完毕后尽早进行,一般预应力砼构件,在张拉完毕10h左右,观察预应力筋和锚具稳定后,即可压浆,最晚不宜超过14d。

5)预制构件在孔道水泥浆强度达到设计规定后,方可进行移动和吊装,设计未规定时,不应低于梁身砼设计标号的55%,

且不低于20MPa。

37、采用先张法施工时,张拉台座施工容易出现哪些问题?

1、质量问题及现象

台座是先张法施加预应力的主要设备之一,它承受预应力筋在构件制作时的全部张拉力。张拉台座的质量问题主要是支承架倾覆、移动,横梁、定位板变形。

2、原因分析

1)支承架强度不足或锚固力不够。

2)传递张拉力的横梁断面尺寸小,刚度不够。

3)预应力筋定位板强度、刚度不够。

3、预防措施

1)墩式台座施工时,要保证其足够锚固力,张拉时不致倾覆或发生位移。

2)槽式台座施工时,要保证其有足够的强度和刚度,张拉时保证支承槽不变形。

3)横梁和定位板的断面尺寸要合理,保证具有足够的强度和刚度。

38、先张法施工时,如何保证各预应力筋受力均匀?

1、质量问题及现象

当采用多根预应力筋同时张拉方法时,张拉完成后,各根预应力筋张拉应力不等。

2、原因分析

1)多根预应力筋同时张拉时,每根预应力筋的初始长度不一致。

2)多根预应力筋同时张拉时,两个千斤顶与预应力筋布置不对称,两个千斤顶顶进速度不同步。

3)横梁和定位板的变形也会使预应力筋受力不均匀。

3、预防措施

1)多根预应力筋同时张拉时,必须使它们的初始长度一致。可在预应力筋的一端选用螺丝杆锚具和横梁、千斤顶组成张拉端,另一端为固定端,这样可以利用螺丝端杆的螺帽调整各根预应力筋的初始长度,使每根预应力筋受力均匀。2)一端固定,一端多根张拉,千斤顶必须油路串通,同步顶进,保持横梁平行移动,使预应力筋均匀受力。

3)采用双向张拉方法,即将多根张拉固定端的镦粗夹具改为夹片锚具,用小型穿心式张拉千斤顶先单根施加部分预应力,同时使每根预应力筋均匀受力,然后在另一端多根张拉到位,这种方法张拉速度快、预应力筋拉力均匀。

4)保持横梁和定位钢板有足够的刚度。

39、先张法施工时,何进放张和割断梁板间预应力筋?

1、质量问题及现象

1)采用先张法预制梁板时,当浇筑砼强度未达到设计规定时,应在台座上放松受拉预应力筋,对预制梁施加预应力,造成预应力与砼的握裹力不够,砼达不到设计预应力要求,严重时影响梁体强度。

2)采用氧割法切断预应力筋,对预应力冲击很大,易产生裂缝和造成大批预应力损失。

2、原因分析

1)砼强度未达到设计规定就放张。

2)放张方法不合理。

3、预防措施

1)当砼强度达到设计规定时再放张。当设计无规定时,一般要在大于砼设计强度标准的75%时进行。

2)放张预应力筋时,速度不宜太快,宜采用砂箱放松法和千斤顶放松法,慢慢放松预应力筋。

3)放张后即可对预应力钢筋进行切割。长线台座上预应力筋的切割顺序,宜由放张端开始,逐次切向另一端。

40、对预应力梁预制场地及预制梁底座有何要求?

1、质量问题及现象

现场预制梁底座出现不均匀沉降,严重时使预制梁开裂。

2、原因分析

现场预制梁底座未予以加固,施加预应力后梁体拱起,梁端附近荷载集中容易引起地基不均匀沉降。

3、预防措施

1)施工前将预制场地整平,并碾压夯实,保证排水条件良好。2)预制梁底座范围内,浇筑不小于15cm厚、20MPa强度的砼。3)梁端附近底座范围内需用浆砌片石或砼加固。

4)制梁底模包括木材、钢板要坚固耐用、保证预制梁质量。

桥梁工程施工质量控制要点

山东省胶东地区引黄调水工程莱州明渠段及附属建筑物工程 桥梁工程施工质量控制要点 山东省水利工程建设监理公司 胶东地区引黄调水工程项目监理部编

二OO七年七月

桥梁工程施工质量监要点与监理要点 1、钢筋材料检查 1)承包人应按60T每批次的频率,对每批进场钢筋抽检。抽检的项目包括:强度、伸长量、冷弯、焊接试件等试验项目。抽检合格后,方可加工并用在工程上。 2)承包人应将钢筋表面的浮皮、鳞锈清除干净。 2、各种钢筋接头的检查 各种钢筋接头的搭接长度,如绑扎搭接及各种焊接接头有不同的搭接长度,应按规范要求的标准检查验收。 搭接电弧焊接头焊缝长度: 双面焊< 5d 单面焊<10d 帮条电弧焊接头焊缝长度: 双面焊< 5d 单面焊<10d 绑扎钢筋接头搭接长度应符合规范要求。 钢筋接头一般采用焊接方式,尤其是大于或等于①25的钢筋。搭接和帮条电焊弧接头应尽量做成双面焊。 2)检查接头位置。钢筋接头的位置应在下料前做好安排并满足以下条件: (1)接头应设置在内力较小部位,并错开布置。接头间距离不小于1.3 倍搭接长度。 (2)配置在搭接长度区段内的受力钢筋,接头的截面面积占总截面面积的百分率应符合下表的规定。在此应特别注意接头截面积占总截面面积百分率的检查,应

正确理解是在搭接长度段内的接头,而不是指单纯的同一截面内的接头。 接头长度区段内受力钢筋接头面积的最大百分率 注:a、焊接接头长度区段内是指35d长度范围内,但不得小于50cm绑扎接头长度区段是指1.3倍搭接长度(d为钢筋直径)。 B、在同一根钢筋上应尽量少设接头。 C、装配式构件连接处的受力钢筋焊接接头,可不受此限制 d、绑扎接头中钢筋的横向净距不应小于钢筋直且不应小于25mm (3)接头位置离钢筋弯曲处的距离不应小于10d。不宜在构件最大弯矩位置做接头。 3)接头焊接质量检查 (1)钢筋电弧焊所采用的焊条,其性能应符合低碳钢和低合金钢电焊条标准的有关规定,其牌号应符合设计要求,设计未做规定时,参照规范的规定使用。 (2)操作电焊工应经过岗位培训,具有岗位操作合格证。上岗前应检 查电焊工的焊接试件,试验合格后方可上岗操作。

桥梁盖梁施工质量控制要点复习进程

盖梁施工技术及质量控制要点 目前,我工区桥梁已转入下部结构盖梁施工,我工区盖梁采用无落地支架施工方法,模板采用定型组合钢模板,钢筋采用人工配合汽车吊进行安装,砼浇筑采用人工配合汽车吊进行浇筑。为确保盖梁施工各项指标满足规范及设计要求,规范盖梁施工工艺,现对我工区桥梁盖梁施工各工序技术及质量控制要求如下: 1、钢筋制作及安装技术、质量控制要点:桥梁结构主筋连接原则上采用焊接和机械接头连接两种型式,现场根据实际情况由作业队自行选择连接型式,要求满足桥涵施工规范要求,具体要求如下: (1)、盖梁主筋下料:要求准确、无误,确保主筋长度满足设计或现场实测要求,主筋的下料长度注意考虑弯曲增长量,主筋型号(直径)符合设计图纸要求;同时,主筋下料时要求进行科学搭配下料,确保主筋钢筋接头错开,错开间距满足规范要求(规范要求接头错 开间距不小于35d,注:L Φ22=77cm、L Φ25 =88cm、L Φ28 =98cm、L Φ32 =112cm),在同一截面 处主筋接头数量不应大于总主筋数量的50%。 (2)、盖梁主筋连接:盖梁主筋连接原则上采用焊接和机械接头连接两种型式,建议采用机械接头连接型式,接头要求满足桥涵施工规范要求,具体要求如下。 ○1.采用焊接方式要求焊接长度满足规范要求,单面焊长度不小于10d,双面焊长度不小于5d,我工区要求主筋采用双面搭接焊形式,搭接区域主筋应有适当的弯折角,以满足主筋中轴线在同一直线上。 钢筋焊接要求焊缝饱满、无夹渣,表面焊渣必须清除干净,焊条必须采用5字头焊条(502或506焊条),严禁使用4字头焊条(422焊条)。 ○2.采用机械连接要求:车丝连接段钢筋要求顺直,车丝段钢筋端面应锤平,与套筒连接完成后要求露丝不大于1.5丝,连接完成后要求采用管钳加力拧紧,以确保机械接头紧密、牢固,满足受力要求。 注:其它钢筋(箍筋、分部钢筋)加工及连接技术、质量要求参照主筋相关要求进行,要求加工制作规范、几何尺寸准确、接头错开(含搭接锚固接头和焊接接头两种形式)。 (3)、盖梁钢筋制作、安装:盖梁钢筋制作、安装较复杂,技术难度相对较大,对形式较复杂骨架筋要求在制作盖梁钢筋时,先作样板筋,检查合格后再进行批量加工、制作。 ○1.盖梁钢筋骨架制作要点:盖梁骨架钢筋制作相对较复杂,技术难度较大,在正式加工骨架钢筋前,要求先弯制、组装一榀骨架筋,在平整场地上连接、试拼,各部位尺寸

桥梁《施工工艺及质量控制要点》

平阳高速公路建设项目 路基、桥梁、涵洞、砌体工程施工工艺及质量控制要点 中公交通监理咨询河南有限公司

平阳高速路基四标监理部 2010年1月 路基施工工艺及质量控制要点 一、路基工程 所有路基工程施工必须严格按照设计和公路路基施工技术规范进行施工,严禁土石混填,各项指标满足设计和规范要求。路基开挖保证边坡的坡率及开挖坡面平整。路基表面平整,边坡直顺,曲线圆滑;路基边坡坡面平顺、稳定,不得亏坡,曲线圆滑;上边坡不得有松石;桥头无跳车。 1、原地面处理: ⑴路基用地范围内的树木、灌木丛等均必须在施工前砍伐或移植清理。必须将路基范围内的树根全部挖除并将填方路段坑穴填平夯实。 ⑵填方地段必须清除表面腐植土20~30cm,挖方的利用方同样需要清除表面腐植土。要求清表时填挖界线、沟槽分明,严禁混淆留下隐患,对于清除出的腐殖土应集中堆放,以利于后续绿化时使用。 ⑶对于梯田型路段,可采用击振力50t以上的振动压路机进行原地面碾压。对于压实机械无法到达的沟壑、

边角、死角地带采用夯锤击实6~8遍,直到达到规定压实度。 ⑷地面自然横坡缓于1:5时,可清除表面草皮、植被土并压实后直接填筑路基;若自然横坡陡于1:5时,原地面必须挖台阶(宽度不小于2.0米,向内倾斜2%~4%);当基岩斜坡上的覆盖层较薄时,必须将其挖除后挖台阶。 ⑸原地面清表、碾压、夯实应满足规范要求,经监理工程师签认后,方可进行路基填筑。 2、填石路堤 原地面处理完毕后,逐层水平填筑石块,摆放平稳,码砌边坡。填筑厚度及石块尺寸符合设计、规范和精品工程规定。填石空隙用石渣、石屑嵌压稳定。采用振动压路机分层碾压,压至填筑层顶面石块稳定,20t以上压路机振动两遍无明显标高差异(标高差≤2mm)。 (1)控制要点: ①石料强度不应小于20Mpa。 ②石料粒径≤20cm, 路床部分填料最大粒径不得超过8cm。 ③松铺厚度≤50cm(具体数值通过试验确定)。 ④标高差≤2mm,平整度路床以下≤25mm、路床部分≤15mm,其他项目符合规范和标准要求。 (2)控制措施

桥梁工程施工质量控制要点

铁路客运专线工程 桥梁施工质量控制要点 目录 第一章铁路客运专线桥梁工程的特点 第二章桥梁施工前的准备 第三章基础工程质量控制要点 第四章墩台施工质量控制要点 第五章桥梁预制质量控制要点 第六章桥位制梁质量控制要点 第七章高性能混凝土(耐久性混凝土) 第一章铁路客专桥梁工程的特点 2005年以来,我国开始大规模的铁路客运专线建设。京津城际铁路和合宁、石太、郑西、武广、甬台温等客运专线铁路已经建成运营;京沪、哈大、京石等多条线路正在建设;列入规划待开工的项目还有6000亿元投资。 根据2008年10月31日《中长期铁路网调整规划》,2020年全国铁路营业里程规划目标达到12万公里以上,其中客运专线由为1.6万公里,电化率达到60%。

在已经开工和列入规划的铁路客运专线中,桥梁工程占有很大比例,高架桥和长桥数量也多于普通铁路。 1.1 客运专线桥梁的特点 客运专线大量采用桥梁工程,保证了高速条件下安全性与舒适性,也注重了环境适应性的理念。桥梁工程设计与建造具有以下特点: (1)选择刚度大的结构 客运专线桥梁一般采用简支梁和连续梁,且选用双线整孔箱形截面。高架车站及道岔桥多采用刚架桥。 (2)桥梁结构以预应力混凝土梁为主 大部分为预应力混凝土梁,钢筋混凝土梁、钢-混结合梁也有少量使用。 (3)大跨度桥梁较少 考虑客运专线对线路平顺性的要求,选用大跨度桥梁较为慎重。在跨越道路、沟谷、较宽河流时,一般尽可能地采用悬灌法施工的预应力混凝土梁,很少采用其它结构和材料的桥梁。 (4)采取耐久性措施 在预定作用和预定的维修和使用条件下,客运专线主要承力结构应满足100年使用年限,故综合采取了一系列耐久性措施。主要包括采用整体密闭的桥面,使用高性能混凝土,加大保护层厚度(梁和墩台混凝土保护层均在3cm以上),并设置良好的防排水设施。 (5)桥面布置的特点 用挡碴墙(防撞墙)代替护轨,以便于线路维修养护;设置优质防排水系统;预留检查车及维修养护通道。

桥梁工程质量管理知识培训

桥梁工程质量管理知识培训 (一)钢筋施工 一、钢筋制作与加工 1、钢筋调直和清除污锈应符合下列要求: (1)钢筋的表面应洁净,使用前应将表面油渍、漆皮、鳞锈等清除干净。(2)钢筋应平直,无局部弯折,成盘的钢筋和弯曲的钢筋均应调直。 (3)采用冷拉方法调直钢筋时,I级钢筋的冷拉率不宜大于2%;HRB335、HRB400牌号钢筋的冷拉率不宜大于1%。 2、钢筋的弯制和末端的弯钩应符合设计要求,如设计无规定时,应符合表1的规定。 受力主钢筋制作和末端弯钩形状 弯曲部位弯曲 角度 形状图 钢筋 种类 弯曲直径D 平直部 分长度 备 注 末端弯钩180°Ⅰ≥2.5d ≥3d d 为 钢 筋 直 径135° HRB335 φ8~φ25≥4d ≥5d HRB400 φ28~φ40≥5d 90° HRB335 φ8~φ25≥4d ≥10d HRB400 φ28~φ40≥5d 中间弯钩90°以 下 各类≥20d 注:环氧树脂涂层钢筋当进行弯曲加工时,对直径d不大于20mm的钢筋,其弯曲直径不应小于4d,对直径d大于20m的钢筋,其弯曲直径不小于6d。 3、用I级钢筋制作的箍筋,其末端应做弯钩,弯钩的弯曲直径应大于受力主钢筋的直径,且不小于箍筋直径的2.5倍。弯钩平直部分的长度,一般结构不宜小于箍筋直径的5倍,有抗震要求的结构,不应小于箍筋直径的10倍。弯钩的形式,如设计无要求时,可按图1a)、b)加工;有抗震要求的结构,应按图1c)

加工。 图1箍筋弯钩的形式图 二、钢筋的连接 1、钢筋的焊接与绑扎接头 (1)轴心受拉和小偏心受拉杆件中的钢筋接头,不宜绑接。普通混凝土中直径大于25mm的钢筋,宜采用焊接。 (2)钢筋的纵向焊接应采用闪光对焊(HRB500钢筋必须采用闪光对焊)。当缺乏闪光对焊条件时,可采用电弧焊、电渣压力焊、气压焊。钢筋的交叉连接,无电阻点焊机时,可采用手工电弧焊。各种预埋件T形接头钢筋与钢板的焊接,也可采用预埋件钢筋埋弧压力焊。电渣压力焊只适用于竖向钢筋的连接,不能用作水平钢筋和斜筋的连接。钢筋焊接的接头型式、焊接方法、适用范围应符合现行《钢筋焊接及验收规程》(GB/T2651-2008)的规定。 (3)钢筋焊接前,必须根据施工条件进行试焊,合格后方可正式施焊。焊工必须持考试合格证上岗。 (4)钢筋接头采用搭接或帮条电弧焊时,宜采用双面焊缝,双面焊缝困难时,可采用单面焊缝。, (5)钢筋接头采用搭接电弧焊时,两钢筋搭接端部应预先折向一侧,使两接合钢筋轴线一致。接头双面焊缝的长度不应小于5d,单面焊缝的长度不应小于10d(d为钢筋直径)。 钢筋接头采用帮条电弧焊时,帮条应采用与主筋同级别的钢筋,其总截面面积不应小于被焊钢筋的截面积。帮条长度,如用双面焊缝不应小于5d,如用单面焊缝不应小于10d(d为钢筋直径)。 (6)凡施焊的各种钢筋、钢板均应有材质证明书或试验报告单。焊条、焊剂应有合格证,各种焊接材料的性能应符合现行《钢筋焊接及验收规程》(GB1499.2-2007)的规定。各种焊接材料应分类存放和妥善管理,并应采取防止腐蚀、受潮变质的措施。 (7)电渣压力焊、气压焊、预埋件钢筋埋弧压力焊的技术规定及电弧焊中的坡口焊、窄间隙焊、熔槽帮条焊和钢筋与钢板焊接的技术规定可参照现行《钢筋焊接及验收规程》(GB/T2651-2008)的规定执行。 (8)受力钢筋焊接或绑扎接头应设置在内力较小处,并错开布置,对于绑扎接

桥梁施工过程的质量控制与管理

桥梁施工过程的质量控制与管理 发表时间:2018-11-09T14:50:50.160Z 来源:《防护工程》2018年第17期作者:姚兴[导读] 我国的经济社会在近年来,不断地得到发展,国家对于道路建设的投资越来越大,道路桥梁得到不断兴建,特别建设与投资了一些道路工程。 身份证号码:52272519890811xxx7 贵州省都匀 558000 摘要:我国的经济社会在近年来,不断地得到发展,国家对于道路建设的投资越来越大,道路桥梁得到不断兴建,特别建设与投资了一些道路工程。在桥梁施工当中,预应力技术具有很好的作用,在道路桥梁工程中的应用十分广泛,可以提高桥梁力学的性能以及桥梁施工的安全系数,还可以提高行车的舒适度、节省材料。但是,现在前期的预应力技术可能会使前期工程建设的预应力桥梁出现裂变等危 害,因其还存在许多缺陷,尚未完善,存在着一些人们广泛关注的问题。这对道路桥梁的质量造成很大的影响。 关键词:桥梁工程;施工;质量控制;管理 1桥梁工程施工的现状 二十世纪七十年代以来,我国的桥梁建设速度较快,但工程质量管理跟不上其步伐,所以在很多的工程项目中出现了许多质量安全隐患,比如很多单位一味的追求工期,降低成本、偷工减料,有的工程甚至承包给没有专业工程经验的工程队,给工程的质量带来了很严重的安全问题,并且给后期的使用和维护也带来了极大地困难。 再者就是在进行建设的过程中,没有采取科学的管理模式。首先,对建筑材料质量的控制没有进行科学的监测和实验,现在市场上的钢材和水泥等都存在假冒伪劣产品,导致在进行施工的时候工程质量受到一定的影响。其次,在施工进行时,很多地方的技术指导不到位,在施工之前也没有制定相关的紧急预案,导致在问题出现的时候不能有效及时的进行处理。最后,在工程建成初期的维护与管理中,没有严格按照国家的要求和项目的施工要求进行,进而导致更为严重的质量事故发生。 2桥梁施工中的常见隐患 1、裂缝的形成 裂缝是工程中最普遍的病害之一。裂缝一旦出现,将逐步积累、扩大,形成危害性较大裂缝。它将降低混凝土强度,削弱承载力,在持续的荷载作用下,较大裂缝出现脆性破坏,其结果导致桥梁断裂,造成严重的经济损失。如果裂缝在允许的范围之内,一般不会影响桥梁的承载能力和耐久性,往往只影响结构外观。导致混凝土出现裂缝有如下几方面。(1)混凝土原材料质量差;(2)温度变化引起的裂缝。 2、局部蜂窝、麻面和气泡现象 蜂窝、麻面和气泡是指在施工时,不按照标准进行配料;在浇筑混凝土后,振捣不规范,不均衡,形成过振或漏振,使得混凝土结构局部疏松,不密实的现象。这种现象出现的结果,主要是使混凝土大大降低了结构的严密性,其疏松的结构强度几乎降低到最低点,在使用过程中其承受能力极大地减少,并且容易遭受腐蚀而造成重大的损伤,严重地降低了工程的承载力和耐用性。 3、混凝土的涨模现象 涨模是指在浇筑混凝土时,混凝土对模板下口的所产生的侧压力更大的现象。造成这种现象的原因主要有混凝土的自重,人为的操作不当等。混凝土的涨模现象,会使自重增加,增加经济成本,影响外观质量。 3影响桥梁施工质量的因素 1、设计上存在的质量问题,大多数桥梁都由建筑设计院设计,他们在很多方面都会对桥梁的外观造型、结构形式新颖等因素进行考虑,但考虑地区环境差异、施工条件限制和整改难度等因素很少,在施工过程中变更核定手续出具也较繁琐。 2、地质勘测上存在的问题,由于桥梁工程经常因为地质构造不清楚而难于施工或因为未搞清地质构造状况就盲目施工,以致造成不必要的损失。尤其是当破坏性的地震发生时,会给桥梁的结构带来很大的危害。因此,在桥梁工程开工前,必须查清该区域的地质构造条件,以便在施工中对不同地质构造地段采取相应的措施。 3、人为因素,由于现场管理人员责任意识不强、知识水平较低等因素,造成那些表面质量看上去不错的工程,实际还存在着混凝土强度不够、主筋位置的变化导致混凝土保护层发生变化、设备启动困难或耐久性差等问题。 4桥梁施工过程质量控制的管理措施 1、桥梁施工材料质量控制的管理 在桥梁施工过程中,桥梁施工材料是影响桥梁施工质量的重要因素,在我国的《建筑法》中明确规定:用于建筑工程的材料、设备、构配件等,都必须符合设计要求及产品质量标准。因此,施工企业在选取桥梁施工材料的过程中,要优选质量好的施工材料,同时加强对进货、验收、保管及施工等各个环节的监督和控制,如果出现有人员为了私利而放松验收关口,导致劣质材料进入施工现场的情况,施工企业应当严厉惩罚,以免再次发生类似的事情。对于进场材料的检查,同时还应当查看施工材料是否有质保书,如果施工材料的质保书项目显示不全,则应当坚决摒弃,不能够投入使用。对于发生经过检验后仍旧发生质量问题的施工材料,施工企业应当一追到底,并按照法律法规进行惩治,以确保施工材料质量符合桥梁施工要求。 2、加强现场施工质量控制的管理 现场施工影响施工质量的因素有很多,如机械设备、现场的施工环境、施工人员素质等,这些因素对于桥梁施工质量的影响举足轻重,对此,施工企业应当加强对这几个因素的管理和控制。对于机械设备管理,施工企业应当坚决淘汰那些功率低、能耗高、经济效益差而且污染严重的机械设备,对于性能好的机械设备则要注重维修和定期保养,以有效延长施工设备的使用年限,并提高使用效率。对于现场施工机械的分配应当保持合理性,根据机械设备的性能及特性进行施工,以免增加机械磨损,增加使用成本。对于现场施工环境,施工企业要设立鲜明的标志,同时施工企业应当尽量保证现场秩序井然,并为施工人员提供适于休息的地方,以尽量减少其不适感,提高其工作动力。对于施工人员,施工企业应当确保其持证上岗,并经过技术培训,以符合岗位需要,对于不能符合岗位需要的人员坚决不录用,以免造成人为施工质量问题。

桥梁施工工序质量控制要点

桥梁施工质量控制要点 一.桩基施工 1.工艺流程图

2.质量验收规范标准 钢筋笼质量验收标准(mm) 混凝土灌注桩质量验收标准(mm)

3.工序质量控制要点及要求 ①埋设护筒质量控制:埋设护筒时,护筒中心轴线对正测定的桩位中心,严格保持护筒的垂直度。护筒固定在正确位置后,护筒周边进行夯实,以保证其垂直度及防止泥浆流失及位移、掉落。护筒上口应绑扎木方对称吊紧,防止下窜。所用钢护筒大小要求至少比设计桩径大20cm才可进行施钻,冲击钻钢护筒至少比设计桩径大40cm,钢护筒偏差在10cm范围内才可钻进。 ②钻机就位质量控制:钻机就位前,须将路基垫平填实,钻机按指定位置就位,并须在技术人员指导下,调整钻杆的角度。钻机安装就位之后,应精心调平,确保施工中不发生倾斜、移位。 ③钻进成孔过程质量控制:在施工不同区段的第一根桩时,钻机要慢速运转,掌握地层对钻机的影响情况,以确定在该地层条件下的钻进参数。在钻进过程中,不可进尺太快,由于采取泥浆护壁,因此,要给一定的护壁时间。在钻进过程中,一定要保持泥浆面,不得低于护筒顶40cm。在提钻时,须及时向孔内补浆,以保证泥浆高度。在钻进过程中,要经常检查钻斗尺寸。(可根据试钻情况决定其大小)。施工过程中如发现地质情况与原钻探资料不符应立即通知技术部门及时处理。 泥浆池根据现场实际条件设置,此外自备两个用钢板焊制的40m3泥浆池,泥浆性能参数如下表: 注:施工时根据具体地层条件而定 钻孔深度比设计深度超深不小于5cm、桩基嵌岩深度和岩层必须符合设计图纸要求才可终孔。

④钢筋笼制作与安装质量控制:根据设计,计算好箍筋用料长度、主筋分布段长度,将盘条钢筋调直后再用圆盘制作螺旋箍筋。将支撑架按2~3m的间距摆放在同一水平面上对准中心线,然后将配好定长的主筋平直摆放在焊接支撑架上。将加强箍筋按设计要求套入主筋并保持与主筋垂直,进行焊接。加强箍筋与主筋焊好后,将螺旋箍筋按规定间距绕于其上并间隔点焊固定。制作好的钢筋笼稳固垫高放置在平整的地面上,防止变形。吊放钢筋笼入孔时应对准孔位,保持垂直,轻放、慢放入孔,不得左右旋转。若遇阻碍应停止下放,查明原因进行处理。严禁高提猛落和强制下入。下放钢筋笼时,要求有技术人员在场,记录好测护筒顶标高,准确计算吊筋长度,以控制钢筋笼的桩顶标高。钢筋笼制作和安装的质量严格按照设计图纸施作,主筋间距、箍筋间距、外径、保护层厚度、中心平面位置、顶端高程、底面高程应符合规范验收标准,钢筋接头搭接焊满足单面焊10d,双面焊5d,焊接要饱满、平顺、焊渣及时清理干净的要求。声测管安装位置和长度必须符合设计图纸要求,接头连接必须紧固,管内灌水必须采用清水。 ⑤下导管清孔灌注水下砼质量控制:成孔和清孔质量检验合格后,开始灌注混凝土。导管下入长度和实际孔深必须做严格丈量,使导管底口与孔底的距离能保持在0.3~0.5m左右。导管下入必须居中。灌注混凝土,首浇混凝土必须保证埋管深度不小于1米,由于在该工程中使用的漏斗容积不算大,在实际操作中,漏斗中放入锥塞,当砼灌满漏斗,立即拔起塞子,同时继续向漏斗补加砼,使砼连续浇注。在完成首浇后,灌注砼要连续从漏斗口边侧溜滑入导管内,不可一次放满,以避免产生气囊。拔管时,要准确测量砼灌注深度和计算导管埋深后,方可拔管。导管埋深不得大于6m,也不得小于2m。为确保桩顶质量,在桩顶设计标高以上加灌 1.0m。在灌注将近结束时,由于导管内砼柱高度减少,超压力降低。如出现砼顶升困难时,可适当减小导管埋深使灌注工作顺利进行,在拔出最后一节长导管时,拔管速度要慢,避免孔内上部泥浆压入桩中。钢护筒在灌注结束,砼初凝前拔出,起吊护筒时要保持其垂直性。当桩顶标高很低时,砼灌不到地面,砼初凝后,回填钻孔。

桥梁工程项目施工管理中的质量控制措施(新编版)

( 安全论文 ) 单位:_________________________ 姓名:_________________________ 日期:_________________________ 精品文档 / Word文档 / 文字可改 桥梁工程项目施工管理中的质量控制措施(新编版) Safety is inseparable from production and efficiency. Only when safety is good can we ensure better production. Pay attention to safety at all times.

桥梁工程项目施工管理中的质量控制措施 (新编版) 摘要:随着国家现代化建设的发展,基础设施建设如雨后春笋般的在全国范围内迅速展开,很多工程在关注进度的时候忽略了工程质量问题,出现了很多的工程质量问题导致的严重现象,如:桥梁垮塌、房屋倒毁、路基沉陷等。工程质量问题是整个工程的最终目标,关系到人们的生产生活和生命财产的安全,也关系到国家建设和社会的稳定。桥梁工程,具有其特殊性,施工难度较大使用年限较长,在交通和生产生活中起到至关重要的作用,本文将结合当前的质量控制现象和一些有效的控制措施进行简单的分析。 关键词:桥梁工程,施工管理,质量控制措施 我国桥梁建设的步伐以前所未有的规模迅速展开,但是由于我国的技术水平还不够成熟再加上在施工过程中没有得到合理的工程

质量管理,也出现了很多的质量与安全施工导致桥梁问题是人们的正常社会行为受到一定的影响,现已引起广泛的关注。为了使桥梁工程施工质量得到有效地提高加强施工过程中的安全控制,本文结合当前一些桥梁工程出现的质量问题和相关的防治措施,谈谈桥梁工程项目部如何做好桥梁施工的质量与安全控制。 桥梁工程项目施工管理措施的现状 我国的桥梁建设速度较快,但是工程质量管理跟不上其步伐,所以在很多的工程项目中出现了很多的质量安全隐患,比如很多单位一味的追求工期,降低成本、偷工减料,有的工程甚至承包给没有专业工程经验的工程队,给工程的质量带来了很严重的安全问题,并且给后期的使用和维护也带来了极大地困难。 另一方面就是在进行建设的过程中,没有采取科学的管理模式。首先,对建筑材料质量的控制没有进行科学的监测和实验,现在市场上的钢材和水泥等都存在假冒伪劣产品,导致在进行施工的时候工程质量受到一定的影响。其次,在施工进行时,很多地方的技术指导不到位,在施工之前也没有制定相关的紧急预案,导致在问题

桥梁施工质量控制培训考题试卷及答案

桥梁施工质量控制培训考核试卷 姓名:_ 得分:_ 一、选择题(每空3分,共计60分。每题只有一个答案最符合题意,多选、错选均不得分)。 1、关于强调质量过程控制说法正确的是()。 A、施工质量是过程中形成的,所以要全过程的进行质量控制。 B、客观的说,质量也是最终检验出来的,不经检验哪来的工程质量。 C、我们常说的按“事前、事中、事后”控制的说法是不正确的。 D、施工质量只是由工序质量决定的。 2、关于主控项目和一般项目说法正确的是() A、主控就是主要控制,一般项目不作主要控制。 B、主控项目中的允偏项目也可以有部分超差,只要满足合格要求就可以。 C、主控项目中的允偏项目决不可以有超差,必须100%满足要求。 D、一般项目中的允偏项目只要是有不超过20%的点超差就可以了。 3、关于单位工程划分说法正确的是()。 A、所谓单位工程,一个完整的桥就必须是一个单位工程,不管其有多长,不可能成为二个单位工程。 B、按一个完整工程或一个相当规模的施工范围来划分,是划分单位工程的共性原则。 C、不同承包单位施工完成的工程,应根据其规模大小、关联情况来看是否可以划分为一个单位工程。 D、挡护工程不管其有多大决不可以划分为一个单位工程,必须归到路基工程中去。 4、初凝时间不符合标准规定的,为______。 A、废品 B、不合格品 5、根据《建设工程质量管理条例》,( )在建设工程竣工验收后,应及时向建设行政主管部门或其他有关部门移交建设项目档案。 A、设计单位 B、施工单位 C、监理单位 D、建设单位 6、关于检验批的划分说法正确的是()。 A、检验批就是一个检验批次,不管针对原材还是工序都适用。

桥梁施工质量控制要点

桥梁施工质量控制要点 桥梁工程作为路桥工程项目,其特点是点多线长,施工工序比较复杂,现场的管理难度较大但是又极其重要,完善的桥梁工程施工质量控制一方面可以保证工桥梁工程在业主要求的工期内完成,另一方面可以保证工程的质量经得起检验,再投入使用中不会不断地翻修,影响工程的使用寿命。下面就各工序的施工质量控制要点做一简单讲解。 一、桩基施工 1、工艺流程图

2、质量验收规范标准 钢筋笼质量验收标准(mm) 混凝土灌注桩质量验收标准(mm) 3、工序质量控制要点及要求

①埋设护筒质量控制:埋设护筒时,护筒中心轴线对正测定的桩位中心,严格保持护筒的垂直度。护筒固定在正确位置后,护筒周边进行夯实,以保证其垂直度及防止泥浆流失及位移、掉落。护筒上口应绑扎木方对称吊紧,防止下窜。所用钢护筒大小要求至少比设计桩径大20cm才可进行施钻,冲击钻钢护筒至少比设计桩径大40cm,钢护筒偏差在10cm范围内才可钻进。 ②钻机就位质量控制:钻机就位前,须将路基垫平填实,钻机按指定位置就位,并须在技术人员指导下,调整钻杆的角度。钻机安装就位之后,应精心调平,确保施工中不发生倾斜、移位。 ③钻进成孔过程质量控制:在施工不同区段的第一根桩时,钻机要慢速运转,掌握地层对钻机的影响情况,以确定在该地层条件下的钻进参数。在钻进过程中,不可进尺太快,由于采取泥浆护壁,因此,要给一定的护壁时间。在钻进过程中,一定要保持泥浆面,不得低于护筒顶40cm。在提钻时,须及时向孔内补浆,以保证泥浆高度。在钻进过程中,要经常检查钻斗尺寸。(可根据试钻情况决定其大小)。施工过程中如发现地质情况与原钻探资料不符应立即通知技术部门及时处理。 泥浆池根据现场实际条件设置,泥浆性能参数如下表:

浅议市政桥梁工程施工质量控制

浅议市政桥梁工程施工质量控制 发表时间:2015-01-23T09:21:11.503Z 来源:《工程管理前沿》2015年第2期供稿作者:徐红强[导读] 本文结合工程实例,对市政桥梁下部构造工程施工监控,为施工安全和施工质量提供保障。徐红强 (扬州市市政工程有限公司江苏扬州 225002) 摘要:文中结合笔者多年市政桥梁施工实践经验,按照公路桥梁施工技术规范,详细阐述了市政建设的过程,对市政桥梁结构建设质量检测存在的问题和难点进行了探讨。 关键词:市政桥梁;下部构造工程;承台;施工技术;质量控制;试验 1.引言 近年来桥梁建设进入了空前发展的阶段,取得了巨大的成就,主要体现在预应力技术的发展和大跨度悬索支承桥梁的建设以及对超大跨度桥梁的探索,同时,由于大跨度和超大跨度桥梁施工工艺的复杂性,施工过程及竣工之后出现许多难以预料的因素可能导致桥梁某些部位的应力或变形过大,从而形成桥梁安全隐患,因此对桥梁结构质量状况监测的研究也迅速发展起来。桥梁下部构造工程质量监测的基本概念就是通过对桥梁结构状态的监控,为桥梁的维护、维修与管理决策提供依据和指导。本文结合工程实例,对市政桥梁下部构造工程施工监控,为施工安全和施工质量提供保障。 2.工程概况 本工程项目是改扩建桥梁的桩基及下部构造工程,该桥原为一跨16m 装配式钢筋混凝土 T 梁,桥宽 12m,钻孔灌注桩基础,桥下净空约 4m,此次道路改造的路基宽度为每边加宽13m,两侧共加宽26m,扩建新桥采用每边加宽13.25m,扩建后总桥宽38.54m,上部结构拟采用16m 装配式预应力混凝土简支空心板,下部结构为薄壁式桥台,桥台基础采用 12 根1,200mm 的C25 混凝土桩基,桩长分别为25m 和28m。 3.桥梁下部构造工程施工技术 1.承台的施工 由于在桩基的施工中为保证混凝土的浇筑质量,每根桩的混凝土多浇筑了 50~100cm,所以在系梁或承台施工前,先凿去桩基顶端的脆弱层至桩顶的设计标高+10cm,并报请测量监理工程师检验,合格后,按施工图纸进行墩柱的钢筋的焊接。同时对系梁或承台的基坑进行人工开挖,挖至承台或系梁底部标高以下 5~10cm 初平,然后用低标号的碎石混凝土进行基坑底部浇筑抹平至承台或系梁底部标高。桥台基坑的降排水措施必须做好,保证基坑处于无水状态作业,才能保证桥台下一道工序的施工质量。基坑开挖深度超过3 米,或地下水位较高的,应制定专项的基坑支护措施和降排水方案。桥台的模板安装非常重要。为了保证混凝土施工时模板不变形,在必要的模板外部支撑外,还采取了如下辅助措施: (1)在模板底部与基础连接处打入膨胀螺丝,将模板和基础连成整体;(2)模板内部用Φ12 设置横向拉杆,将相对受力的两侧模板固定,拉杆套上直径稍大一些的胶管,以便拆模板后能拉出拉杆;(3)模板上沿用两端开口的定型木撑固定,保证混凝土施工时模板上沿尺寸不变化。桥台的混凝土振捣工艺与基础混凝土浇筑基本相同,但由于桥台仅厚 60cm,3m 多高且桥台内有大量的钢筋,这样给混凝土施工带来了较大的难度,因此,混凝土施工前一定要给操作人员进行技术、安全交底强调质量意识,一方面要保证混凝土的充分振捣,另一方面要保证钢筋骨架不被扰动和破坏。为了保证混凝土的保护层厚度,在桥台钢筋两侧点焊上定位钢筋取代水泥垫块支撑在模板上,间距为 1×1m。支座处钢筋设置应符合设计尺寸要求及钢筋制作规范。 2.台帽的施工 为盖梁施工时模板架设的方便,在墩柱子施工时在距柱顶端500mm 处预埋二根钢管。钢管内填满砂子并封端。施工盖梁时将其掏空,并用Φ70 的钢棒插入其内,作为工字钢托架,钢棒两端头用工字钢斜撑,将两根工字钢纵梁架设固定其上,作为承力结构。两根工字钢之间用拉杆连接。在工字钢上,横铺 15×20cm 方木,间距0.2m,再在其上铺设底模,底模铺好后,进行调平并注意盖梁的底部标高,并报请测量监理工程师检查,合格后,进行钢筋的架设。先进行测量放出钢筋的位置,并按保护层的厚度支垫好混凝土垫块,然后将在工地现场制作好的钢筋骨架吊装到模板上,经监理工程师检查合格后,安装侧模。放线调整模板位置,在纵、横轴向及标高正确后,将其支撑牢固,浇筑混凝土。混凝土在现场用搅拌站制备,用人工配合吊车完成混凝土的运输、浇筑。并预留好锚栓钢筋和防振挡块钢筋。 4.支座垫石的施工 在盖梁混凝土的强度达到 70%时,可以开始施工支座垫石。先在盖梁上放出每个支座垫石的准确位置,用油漆做好记号,并报请监理工程师复核。合格后,将支座垫石位置处的混凝土凿毛,并用特制的定型组合钢模固定在支座垫石处,作浇筑模板。并在其内按设计要求安装好钢筋,并浇注混凝土,浇注完毕及时进行养生。 5.竣工验收 在桥梁建成后,一般需要经历通车前的竣工验收试验(包括静载试验和动载试验),其主要目的是为了检验桥梁结构的实际承载能力,了解桥梁结构在各种荷载作用下的实际受力状态和工作状态,评价结构的力学特征和在设计荷载作用下的工作性能,判别已建桥梁是否符合设计标准或能否满足使用要求。同时通过试验可以验证桥梁设计的假定,这是因为桥梁(特别是大跨度桥)结构的力学和结构特点以及所处的特定环境,使得在设计阶段完全掌握和预测其力学特性和行为特性是非常困难的,因此在设计时会有许多假定,通过试验,可以获得桥梁结构的动静力行为,从而达到检验桥梁的理论模型和计算假设的目的。 6.车辆荷载试验 桥梁车辆荷载试验主要是通过测试桥梁结构在设计车辆荷载作用下控制截面的应变、位移或裂缝情况,分析桥梁的承载能力。采用静载试验评定桥梁承载能力的方法是最成熟且传统的方法。 (1)现场普察及准备。桥梁结构的考察及试验准备是桥梁检测顺利进行的前提。在这个阶段,应根据试验的目的和要求,进行实地考察并收集设计与施工资料,进行必要的理论分析和计算,在此基础上制定周密合理的试验方案,同时开始作试验前的各项具体准备工作。在试验方案中,试验荷载工况的选择应反映桥梁结构的最不利受力状态;同时要合理布置测点,在满足试验目的的前提下,测点数目和布置必须是充足的和有代表性的,但是宜少不宜多,而且测点布置要方便和安全。

桥梁桩基础及墩台施工质量控制手册(修)..

桥梁桩基础及墩台施工质量控制手册 1 工程概况 哈大铁路客运专线纵贯东北三省,途经3个省会城市(哈尔滨、长春、沈阳)、1个计划单列市(大连)和6个地级市(营口、鞍山、辽阳、铁岭、四平、松原)。线路正线全长903.939公里,其中辽宁省553.503正线公里,吉林省269.685正线公里,黑龙江省81.151正线公里。 全线桥梁上部结构桥型、梁型种类多。中桥以上桥梁共179座,特大桥107座;大中桥72座。主要以56m、32m、24m、20m双线整孔简支箱梁作为常用跨度主导梁型,采用梁场预制,预制箱梁19467孔,同时还采用了一些其他类型的结构形式:32m+48m+32m、40m+64m+40m、45m+3×70m+45m、48m+80m+48m、40m+64m+40m、60m+100m+60m的连续梁、刚构连续梁、钢箱叠拱及钢混结合梁等。 全线桥梁下部结构墩台:常用跨度的桥梁(跨度小于等于40m),当桥墩全高小于27m时,旱桥选用矩形桥墩,不带顶帽托盘;河中桥梁选用圆端形桥墩,带顶帽托盘。墩身较低时采用直坡实体墩,墩身较高时采用带坡空心墩。桥梁基础多采用桩基础;基础主要为明挖基础、挖井基础、钻孔桩基础。钻孔桩基础分为陆上钻孔和水上钻孔。桩基主要采用Φ1.0m、Φ1.25m、Φ1.5m、Φ1.75m、Φ2.0m钻孔桩。 海湾地段的墩身、承台、桩基础均使用抗腐蚀混凝土,抗腐蚀环氧涂层钢筋,梁部涂装防腐涂料,承台及高潮位以上2m 以下部分桥墩身涂装混凝土保护剂。 全线桥梁沉降要求高、变形控制严。施工中必须采取严格的技术、工艺保证措施,控制墩台沉降和梁部收缩徐变引起的结构线型变化。 沿线经过地区地貌可分为低山、剥蚀丘陵区、滨海平原、冲洪积平原。沿线分布的特殊岩土主要有:软土、膨胀岩土、盐渍土和黄土等。 全线地下水一般埋藏深度为1.0~25.0m。大部分地段地表水和地下水水质良好,对圬工无侵蚀性。仅滨海平原地区及低山丘陵区的部分地下水和部分地表水,辽河局部阶地的地下水对混凝土具弱硫酸盐型侵蚀性。 沿线气候由南向北变化较大,在气温、湿度、雨量等方面由南向北都有过渡性,南段大连至鞍山一带属暖温带~温带、湿润~半湿润的季风气候。鞍山至沈阳段属温带、湿润~半湿润的季风气候。沈阳以北属中温带亚湿润季风气候。 沈阳以南年沿线平均气温8.9~10.9℃,最冷月平均气温-3.9~-11.3℃,极端最高气温35.0~36.7℃,极端最低气温-18.8~-33.1℃,年平均降水量591.5~674.7mm,年平均相对湿度56~64%,年平均蒸发量1506.9~1985.6mm,主要风向N、SSW,最大风速12.7~35.6m/s,土壤最大冻结深度0.93~1.48m。 沈阳以北沿线年平均气温 4.4~8.4℃,极端最高温度36.1~39.8℃,极端最低温度-39.9~-32.8℃,年平均降水量481.8~682.7mm,年平均蒸发量1226.0~1781.5mm,平均相对湿度62%~65%,年平均风速2.8~3.9m/s,最大定时风速12.0~34.0m/s,最大积雪厚度17~30cm,最大季节冻土深度1.37~2.05m,年平均八级以上大风日数4~40.5天,最大月平均日温差11.6℃~14.3℃,。 2 施工准备 2.1 施工单位组织有关人员对设计文件进行全面核对和研究,并经设计单位进行设计交底。 2.2 根据设计部门移交的测量控制点,设置施工控制网,并将控制水准点与国家水准点进行联测,依据满足规范精度要求的施工控制网进行施工放样。应先放出墩位中心线,再放各桩位中心线,并应设置护桩(护桩应设置在稳定的基础上)。 2.3开工报告申请开工必须具备以下条件: 2.3.1 实施性施组设计、施工工艺细则、安全质量措施已经审定。 2.3.2 施工用水、用电、道路及其它设施已经完备。

钢筋混凝土桥梁施工质量控制要点

钢筋混凝土桥梁施工质量控制要点 关键词:原材料、钢筋加工安装、混凝土浇筑、混凝土养生 桥梁是在路线经过特殊地理位置时如跨越江河、深沟、山堑时为道路跨越天然或人工障碍物而修建的建筑物。桥梁按结构体系可分为:梁桥、拱桥、刚架桥、斜拉桥、悬索桥五大类。桥梁的三个主要组成部分是:上部结构(上部结构由桥跨结构、支座系统组成),下部结构(下部结构由桥台、桥墩和基础几部分组成)和附属结构(附属构件,主要包括伸缩缝、灯光照明、桥面铺装、防排水系统、护栏等几部分。)。结合着我县桥梁建设现况,今天主要给大家简述的是钢筋混凝土梁桥的施工质量控制要点。 一、原材料 水泥、粗(细)集料、外加剂、水、是混凝土的重要组成部分,也是桥梁的主要施工原料,其质量是否符规范和设计文件的要求,将直接影响混凝土的强度、耐磨性、稳定性、耐久性。桥梁整体质量、功能和使用寿命,因此在桥梁的施工过程中,加强原材料的质量监管,把好原材料进场质量检测关,是混凝土工程质量保证的前提条件。下面讨论这几种原材料的控制方法。 1水泥质量控制

水泥品种较多,包括硅酸盐水泥、普通硅酸盐水泥、矿渣硅酸盐水泥、火山灰质硅酸盐水泥、粉煤硅酸盐水泥以及复合硅酸盐水泥。在使用水泥的时候必须区分水泥的品种及强度等级掌握其性能和使用方法,根据工程的具体情况合理选择与使用水泥,这样既可提高工程质量又能节约水泥。 1.1 水泥进货验收 3.生产厂家的资格、业绩及企业信用评价。 1.检查水泥的牌号、品种、强度、出厂日期等是否符合供货要求。 2.检查厂家的自检报告和合格证,报告应包括3d强度试验结果、化学成分分析、凝结时间、安定性、细度等指标。 4?生产厂家的质量证明书。质量证明书应包括生产单位名称、购货单位名称及水泥品种、规格、数量、主要技术质量指标、购货日期等。 1.2 水泥抽样检验 1抽样方法:按照《混凝土结构工程施工质量验收规范(2011 年版)》7.2.1 条款规定“同一生产厂家、同一等级、同一品种、同一批号且连续进场的水泥,袋装不超过200 为一批,,每批抽样不少于一次”执行。检测项目:凝结时间、安定性、强度等指标。 1.3 水泥储存质量控制 1运到工地的水泥,应按标明的品种、强度等级、生产厂家和出厂批号,分别储存到有明显标志的仓库中,不得混装。露天堆放应放在至少30cm 垫板上,水泥周围严密遮盖防水雨布;室内存放时,应保证室内通风良好,避免

桥梁施工质量控制及常见问题解决措施

桥梁施工质量控制及常见问题解决措施 发表时间:2015-03-17T10:05:05.383Z 来源:《工程管理前沿》2015年第4月供稿作者:黄国豪 [导读] 桥梁施工质量控制是桥梁质量、安全的重要保证,因此,应十分重视基于施工质量控制的桥梁施工技术问题。 黄国豪中铁大桥局集团湖北武汉430000 摘要:由于在实际的桥梁施工过程中,受多种因素的影响,包括很多不可预知的因素,施工往往达不到既定的目标状态,难免出现各种质量问题,施工质量控制由此产生。本文首先对桥梁施工质量控制做了概述,然后分析了桥梁施工常见的质量问题,最后详细阐述了桥梁施工质量控制及常见问题解决措施。 关键词:桥梁;质量控制;支座;混凝土;伸缩缝 一、桥梁施工质量控制概述 桥梁施工是被城市建设普遍使用的建筑物类型,施工单位建筑跨河流、海域、峡谷或者其他障碍的空间建筑物,给我国交通运输提供了很多方便。桥梁施工的工作内容复杂,需要工程师精心设计,其内容包括质量控制、应力控制、几何控制和安全控制等,其中最重要的是对桥梁整体的质量控制,必须抓好质量控制管理工作,消除桥梁施工在质量方面的安全隐患。 二、桥梁施工常见的质量问题 (一)支座的滑移、偏位严重 桥梁施工工程存在的问题很多,其中最重要的是桥梁施工工程具体操作时,对横隔板联接的疏忽。当对孔梁架设后,对横隔板没有进行及时的联接工作,致使支座严重地偏位和滑移。没有及时联接横隔板的同时没有仔细检查支座的位里,没有对支座与梁底的情况进行复查,也是导致支座偏位和滑移的因素。支座的偏位和滑移影响支座与梁底的密贴,加重支座的荷载能力,导致梁体不垂直。 (二)桥梁柱墩结构表面不光洁,外观不美 桥梁的外观美主要体现在桥梁的柱墩结构身上,柱式桥墩是指墩身由一个或几个立柱所组成的桥墩。目前,我国桥梁施工工程对桥梁柱墩结构的重视不够,经常出现柱墩结构表面不光洁,致使桥梁外观不美。桥梁施工工程管理人员可能思想意志薄弱,建设材料的经费自己吞掉,使用便宜的钢铁材料,也是使柱墩结构不美的原因之一。 (三)外观质量存在问题 桥梁除了桥墩结构不光洁外还有很多外观上的质量问题,比如说桥梁部分位置有马蜂窝和麻面,大面积用补丁修饰造成的分层明显等常见的外观问题。外观质量存在的问题原因有技术上的也有施工人员工作上的疏忽等等,其中混凝土的震动时间没有把握,没有选好良好的隔离剂是外观不美的主要原因。 (四)桥面伸缩缝不平整,有跳车现象 桥面伸缩缝是为适应材料胀缩变形对结构的影响,在两个相邻梁端之间、梁端与桥台背墙之间设置的间隙,它有使车辆平稳通过桥面的作用,不会出现跳车现象。目前,桥梁施工工程做的桥面伸缩缝不平整,没有建造平整的伸缩缝桥面,经常在桥梁上行驶的车辆跳车,对桥梁建筑物造成了安全隐患。 三、桥梁施工质量控制及常见问题解决措施 (一)桥梁施工质量控制 1、严把材料质量关 桥梁工程施工单位必须按照施工设计和施工方案的相关信息来采购施工材料,应用于施工阶段的各类材料要列出清单,还要对数量、规格、大小以及质量要求等重要信息进行标注,这样能够让材料采购人员更加明晰材料采购的实际要 求。 另外,在保证材料质量的前提下,材料采购不能盲目,要提前对建材市场进行咨询和统计调查,这样能够保证材料采购的经济性、合理性。尽量用最低成本购买到符合桥梁工程施工材料和质量要求的材料,这样既能保证工程质量不受材 料影响,同时也能提高施工单位的经济效益。同时,所有的材料在进入施工现场前都需要进行严格质量检查,要求出示材料产品的出厂合格证,还需要进行抽样调查,如有质量不达标的材料,要及时退回更换,杜绝一切不合格的材料进入施工现场。 2、提高施工技术水平 在施工过程中,要积极引进先进的技术和机械设备,不断更新施工企业施工工艺和施工技术。施工过程中,必须建立技术品牌理念,不断在工程实践中创新工艺技术,改善工艺流程和操作规范,促进桥梁施工技术的进步与发展,巩固和提高桥梁工程施工质量的水平。 3、完善桥梁工程质量管理控制体系 桥梁施工单位要健全工程质量管理控制体系,实施质量目标责任制,强化施工质量监督和管理,保证桥梁施工质量得到有效控制。施工单位要根据实际情况,对施工质量管理工作做出明细的说明,并制定严格的规章制度,以此来约束全体人员,使其能够提高质量控制意识,增强质量管理的责任心,对施工的每个环节,都要明确工程施工的质量标准和目标,在工程验收阶段进行严格的质量检测,避免不合格操作情况在后续施工中发生。 4、加强人员整体素质的培训力度 施工单位要定期对施工人员、管理人员、技术人员等参与工程建设的全体人员进行职业道德和专业知识技能培训,提高人员的职业道德品质和综合素质水平,同时巩固和提高人员的专业知识技能水平,并鼓励和支持全体人员创新和探 索新的施工技术、施工工艺以及施工质量管理的方法和手段,并在采用新技术、新工艺以及新材料设备过程中不断适应具体的操作流程和方法。 (二)桥梁施工常见问题的解决措施 1、做好混凝土的浇筑施工 桥梁工程施工环节的混凝土施工必须严格按照施工要求进行,在浇筑混凝土过程中,要派相关管理人员进行监督和管理,同时工程监理部门也要履行职责。保证混凝土浇筑的施工质量得到有效控制。施工单位要加强混凝土浇筑人员的技术培训,并在原有的技术水平上不
