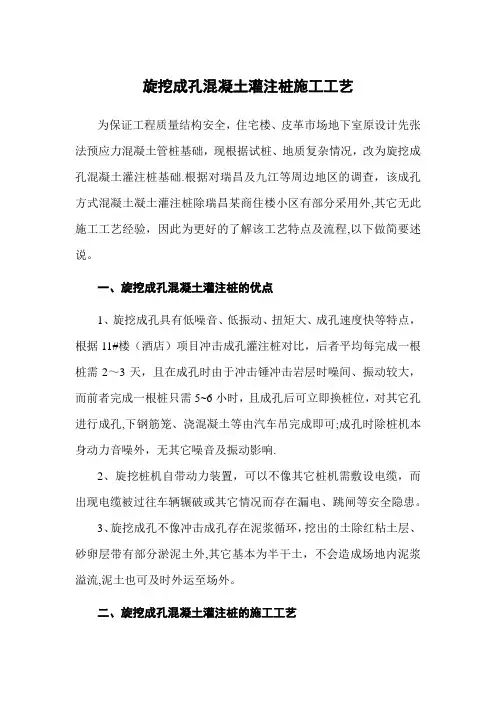

为保证工程质量结构安全,住宅楼、皮革市场地下室原设计先张法预应力混凝土管桩基础,现根据试桩、地质复杂情况,改为旋挖成孔混凝土灌注桩基础。根据对瑞昌及九江等周边地区的调查,该成孔方式混凝土凝土灌注桩除瑞昌某商住楼小区有部分采用外,其它无此施工工艺经验,因此为更好的了解该工艺特点及流程,以下做简要述说。

一、旋挖成孔混凝土灌注桩的优点

1、旋挖成孔具有低噪音、低振动、扭矩大、成孔速度快等特点,根据11#楼(酒店)项目冲击成孔灌注桩对比,后者平均每完成一根桩需2~3天,且在成孔时由于冲击锤冲击岩层时噪间、振动较大,而前者完成一根桩只需5~6小时,且成孔后可立即换桩位,对其它孔进行成孔,下钢筋笼、浇混凝土等由汽车吊完成即可;成孔时除桩机本身动力音噪外,无其它噪音及振动影响。

2、旋挖桩机自带动力装置,可以不像其它桩机需敷设电缆,而出现电缆被过往车辆辗破或其它情况而存在漏电、跳闸等安全隐患。

3、旋挖成孔不像冲击成孔存在泥浆循环,挖出的土除红粘土层、砂卵层带有部分淤泥土外,其它基本为半干土,不会造成场地内泥浆溢流,泥土也可及时外运至场外。

二、旋挖成孔混凝土灌注桩的施工工艺

1、旋挖成桩灌注桩施工工艺流程图。

2

,履盘座落的位置应平整,坡

度不大于3°,

安全事故。

3、拴桩:桩位置确定后,用两根互相垂直的直线相交于桩点,并定出十字控制点,做好标识并妥加保护。

4、对准桩位:首先调整旋挖钻机的桅杆,使之处于铅垂状态,让钻斗或螺旋钻头对正桩位。

5、埋设护筒:定出十字控制桩后,可采用钻机进行开孔钻进取土,钻至设

计深度,进行护筒埋设,

护筒宜采用10mm以上厚

钢板制作,护筒直径应大

于孔径200mm左右,护筒

的长度应视地层情况合

理选择。护筒顶部应高出

地面200mm左右,周围用

粘土填埋并夯实,护筒底

应座落在稳定的土层上,中心偏差不得大于50mm。测量孔深的水准点,用水准仪将高程引至护筒顶部,并做好记录。

6、泥浆制作:采用现场泥浆搅拌机制作,宜先加水并计算体积,在搅拌下加入规定的膨润土,纯碱以溶液的方式在搅拌下徐徐加入,搅拌时间一般不少于3min,必要时还可加入其他外加剂如增粘降失水剂、重晶石粉增大泥浆比重,锯末、棉子等防止漏浆。制备泥浆的性能指标如下表。

制备泥浆性能指标

项目性能指标检验方法

7、旋挖钻进成孔。

钻头着地,旋转,钻进。严格按照设备技术参数控制钻进深度和提升速度,尽量减少提升次数,提高钻进效率。

为保证孔壁稳定,应视表土松散层厚度,孔口下入长度适当的护筒,并保持泥浆液面高度,随泥浆损耗及孔深增加,应及时向孔内补充泥浆,以维持孔内压力平衡。同时参照本工程地勘报告的地质复杂情况及瑞昌市多溶洞的特点,对各土层制定相应措施:

A. 钻遇红粘性土层,应选用较长斗齿及齿间距较大的钻斗以免糊钻,提钻后应经常检查底部切削齿,及时清理齿间粘泥,更换已磨钝的斗齿。

B. 钻砂卵砾石层,为加固孔壁和便于取出砂卵砾石,可事先向孔内投入适量粘土球,采用双层底板捞砂钻斗,以防提钻过程中砂卵砾石从底部漏掉。

C. 在桩端持力层钻进时,可能会由于钻斗的提升引起持力层的松驰,因此在接近孔底标高时应注意减小钻斗的提升速度。

8、清孔:因旋挖钻用泥浆不循环,在保障泥浆稳定的情况下,清除孔底沉渣,一般用双层底捞砂钻斗,在不进尺的情况下,回转钻斗使沉渣尽可能地进入斗内,反转,封闭斗门,即可达到清孔的目的。

9、钢筋笼制作,按设计图纸及规范要求制作。

10、下钢筋笼:钢筋笼场内移运

可用人工抬运或

用平车加托架移运,不可使钢筋笼

产生永久性变形;钢筋笼起吊要采

用双点起吊,钢筋

笼大时要用两个

吊车同时多点起吊,对正孔位,徐徐下入,不准强行压入。

11、下导管:导管连接要密封、顺直,导管下口离孔底约3Ocm即可,导管平台应平整,夹板牢固可靠。

12、浇注混凝土:钢筋笼、导管下放完毕,作隐蔽检查,必要时进行二次清孔,验收合格后,立即浇注混凝土。

旋挖钻机成孔灌注桩专项施工方案

**************项目 旋挖钻机成孔灌注桩专项施工方案 编制:韦建勤 审核: 批准: 江西南昌**园林建筑有限公司 2013年11月15日

旋挖钻孔灌注桩专项施工方案 一、工程概况 拟建的**********项目位于昆明市沙朗白族乡***处,西北沙河 北面,北靠****,南为**头村,西侧紧邻昆明至****旅游专线。 拟建的*********建设项目,包括了***********组成。总建筑面 积******㎡。其中**栋,**栋,1栋观景塔原设计为人工挖孔桩,经 设计同意改为旋挖灌注桩。桩径,桩长,配筋等参数按 原设计,桩 数约176棵。 ; 二、施工工艺 2.1工艺流程

2.2场地平整 施工场地应三通一平,合理安排施工场地,确保施工道路畅通,以便施工材料到位,施工场地不能因积水影响施工,并使施工过程中产生的污水经沉淀、澄清后再利用。合理架设施工用电线路,确保施工安全。 2.3 桩位测量 依据设计桩位平面布置图及建立的现场测量控制网,放出桩位点并打入定位桩。若在桩间距比较小的情况下,应采取跳打方式,桩基在混凝土浇筑完毕12小时后方可施工临近工程桩。 2.4钻机就位 旋挖钻机要求施工场地平整,为保持钻机的垂直度,通过控制器可使钻杆前俯1000mm,后仰 600mm,左右摆 800mm。

在钻进过程中,如钻机倾斜率在0.3以内,可自行调节垂直度。 2.5埋设护筒 根据地质情况埋设护筒的长度可达4m,一般护筒长为2~4m。埋设护筒时用水平尺检查垂直度,护筒顶一般高于原地面0.3m,以便钻头定位及桩孔保护。 2.6泥浆 泥浆有保护孔壁和排渣的作用,根据不同的地质条件,制备泥浆的方法也不同,根据现场条件应采用用膨胀土进行造浆。泥浆循环系统应根据施工场地合理布置,施工中要及时清理挖出的渣土及排弃废浆,渣土和废弃泥浆及时运出场外或在场内进行晾晒后妥善处理。 2.7钻探成孔 根据岩土工程勘察报告钻探揭露,场地内地层自上而下为:回填土、强风化岩,中风化岩。场地内均为弱透水层,地下水不发育,仅在填土层含上层滞水。根据以上情况分析我们认为该场地适合干钻成孔工艺。 (1)干成孔钻(挖)成孔工艺流程: 放线定位→钻机对桩位→旋挖埋护筒→干钻旋挖成孔→旋挖清理孔底沉渣→成孔检收→吊装钢筋笼→安装导管→灌混凝土→测定桩顶标高→拔出导管→清理场地。 A、钻(挖)干成孔技术要求: a、埋设护筒时如果场地中杂填土较厚、松散必须将埋设的护筒底部填土进入粉质粘土层,以保证杂填土不坍塌落入孔

旋挖成孔灌注桩施工方案

榆中建投阡陌院一期项目 (四标段)工程 旋 挖 成 孔 灌 注 桩 施 工 方 案 编制人: 审核人: 审批人: 安徽湖滨建设集团有限公司 二0一七年三月十日

目录 一、编制依据错误!未指定书签。 二、工程概况错误!未指定书签。 三、地质概述错误!未指定书签。 四、施工部署错误!未指定书签。 1、施工准备错误!未指定书签。 2、施工人员配置错误!未指定书签。 3、主要材料安排错误!未指定书签。 4、施工设备配置错误!未指定书签。 5、施工工期计划错误!未指定书签。 五、施工方法、技术要求错误!未指定书签。 1、旋挖钻机施工工艺流程错误!未指定书签。 2、旋挖钻机施工操作步骤错误!未指定书签。 (1)钻机进场通道及钻机作业场地平整错误!未指定书签。 (2)钻孔定位错误!未指定书签。 (3)开孔错误!未指定书签。 (4)高程标注错误!未指定书签。 (5)旋挖钻进成孔错误!未指定书签。 (6)钻斗选择错误!未指定书签。 (7)钻进取土错误!未指定书签。 (8)终孔及清底错误!未指定书签。 3、桩端头验收错误!未指定书签。 4、钢筋笼制作及吊放错误!未指定书签。 5、钢筋笼钢筋焊接质量检查错误!未指定书签。 6、桩混凝土施工错误!未指定书签。 六、质量目标及保证措施错误!未指定书签。 1、质量目标错误!未指定书签。 2、质量保证措施错误!未指定书签。 七、成品保护错误!未指定书签。 八、应注意的质量问题错误!未指定书签。 九、质量记录错误!未指定书签。 十、施工安全保证措施错误!未指定书签。 十一、文明与环保施工措施错误!未指定书签。

一、编制依据 本工程地勘报告、设计图纸、文件及施工合同书。 业主及监理下发的相关要求。 对施工现场的实地调查情况。 《建筑地基处理技术规范》(79-2002) 《建筑地基基础工程质量验收规范》(50202-2002) 《建筑桩基技术规范》(94-2008) 《建筑桩基检测技术规程》(106-2003) 《钢筋焊接及验收规程》(18-2003) 《工程测量规范》(50026-2007) 《建筑工程施工安全检查标准》(592011) 《混凝土强度检验评定标准》(20183) 《建筑工程施工质量验收统一标准》(50300-2013) 国家、自治区、市行政主管部门出台的有关安全、文明施工管理的法律法规及管理条例。 二、工程概况 榆中建投阡陌院一期项目(四标段)工程包括15#住宅~24#住宅、C 段商业及其对应地下车库(总面积:49963.45m2,其中住宅面积28522.05m2,商业面积8565.79m2,幼儿园面积2620.72m2,地下车库面积10254.89m2),总投资约12990.497万元。 主楼基础采用钢筋混凝土桩筏基础,板底设100厚C20素混凝土垫层。每边扩出基础外缘100。持力层为角砾层。地基基础设计等级为乙级。桩的类型选用钻孔灌注桩,以角砾为桩端持力层。桩基要求穿透角砾层中较厚的粉土夹层,至于稳定的持力层中。 工程量见下表:

机械成孔旋挖桩施工合同

机械成孔旋挖桩施工合同 甲方:*****土建工程项目部 乙方: 为了顺利完成***项目土建工程旋挖桩基施工任务,经甲乙双方友好协商,甲方现将***机械成孔旋挖桩基础工程发包给乙方施工,根据《中华人民共和国合同法》的有关规定,并结合本工程的具体情况,为明确双方在桩基础施工过程中的权利、义务和经济责任,本着自愿、平等、公平和诚信的原则,签订合同如下,双方必须共同遵守: 第一条、工程名称:***** 第二条、工程地点:***** 第三条、承包范围:****等基础机械成孔旋挖桩 第四条、承包方式和承包单价约定 (一)、承包方式: 承包方式为:劳务承包,并按综合包干单价结算。以下综合包干单价含人工费(含高温补贴、农民工的养老保险和医疗保险及工伤意外保险等)、所有机械设备(旋挖机、吊车和挖机等)、劳动防护用品、二级箱以外的电线和配电箱、基础机械成孔旋挖桩及旋挖成孔沉管灌注工作所用的一切辅助材料及机具设备等费用(配电箱及机械设备必须满足JGJ59—2011标准)以下单价均不含税金。 (二)、承包范围: l、计价内容:包括机械设备进出场费、施工场地范围内乙方使用的材料转运及上下车、桩基成孔、岩芯取样、桩内杂物及垃圾的清理、场地初步平整等;按文明施工要求的额外用工、安全防护等;配合甲方完成规定的各项检测(含泥渣外运上车,但泥渣外运不在此合同内). 2、孔的直径为900mm~1000mm。 3、根据地勘资料及现场实际地质情况机械成孔旋挖桩综合包干单价: (1)、900—1000桩径按钻孔深度计算**** 元/m计算。 (2)、以上综合包干单价包括承包范围内的机械旋挖成孔(土石、淤泥、泥夹石、飘石、嵌入岩层、孔内塌方处理(塌孔处理所需的砂浆或砼回料由甲方负责)、洗孔、捞渣、岩心取样)、钢筋制作安装、混凝土浇筑、声测管安装、以及施工安全费、措施费、利润、施工管理费、防护费等一切全部费用.甲方提供钢材、声测管、商砼,并商砼送至料斗内。 4、工程量计算方式:从开钻地面至桩底以双方现场测量深度计算工程量,桩的钻孔深度按设计给出的深度为准,若乙方在施工过程中控制管理不严,造成钻孔桩超过设计深度,超出深度部分的全部费用由乙方承担,桩的直径按设计图纸为准. 第五条、付款方式 1、第一次工程付款时间:该工程浅圆仓桩基础全部完工,经验收合格后10日内支付已完浅圆仓桩基础工程总量的40%.该工程平房仓桩基础全部完工,经验收合格后10日内支付已完平房仓工程总量的40%.该工程其余桩基础全部完工,经验收合格后10日内支付已完其

钻孔灌注桩施工工艺

钻孔灌注桩施工工艺 第一节、工艺流程 (一)施工工艺流程 准备工作→放线定位→桩机就位→开挖到设计标高→人工开挖扩大头→清孔、验收→安放钢筋笼(注浆管随同安放)→下导管→混凝土灌注→后注浆施工→凿除桩头→桩身检验 (二)工艺流程图

第二节各工艺流程做法 (一)测量放线 在场地三通一平的基础上,依据建筑物测量控制网的资料和基础平面布置图,测定桩位轴线方格控制网和高程基准点。确定好桩位中心,以中点为圆心,以桩身半径加护壁厚度为半径画出上部(即第一步)的圆周。撒石灰线作为桩孔开挖尺寸线。当桩中心距小于3倍桩径且桩端净距小于1.0m(D>2.0米)或桩心距小于1.5D(D<2.0)米时,应采用间隔开挖,浇筑混凝土。 桩位线定好之后,必须先试挖桩,待试挖桩成功后经有关部门进行复查,办好预检手续后再进行全面开挖工程桩。施工时相邻两桩净距小于2.5米时应采用间隔开挖,相邻桩跳挖的最小施工净距不得小于4.5米。 待先批桩开挖完毕且混凝土浇筑完毕后方可再开挖另一批桩,以避免桩出现塌孔现象,确保施工安全。 (二)成孔 开挖桩孔垂直段采用螺旋钻施工,桩孔挖至孔底设计标高时,通知甲方会同勘察设计及有关人员共同鉴定,确定达到6层卵石层后方可扩底。当遇到施工区域受限时用洛阳铲配合人工开挖成孔。 钻机就位后,钻机下必须垫枕木,钻机就位必须平正、稳固,确保施工中不发生倾斜、移动。使钻机转盘中心线、天车中心、钻头中心及桩中心位于一条沿垂线上,经当班技术人员检查,验收签字后方可钻孔。

旋挖成孔首先是动力头转动底门镶嵌斗齿的桶式钻斗切削岩土,并将原状岩土装入钻斗内,然后再由钻机卷扬机和伸缩钻杆将钻斗提出孔外卸土,这样循环往复,不断地取土卸土,直至钻至设计深度。而对于松散易坍塌地层,或有地下水分布,孔壁不稳定,必须采用静态泥浆护壁钻进工艺,向孔内投入护壁泥浆或稳定液进行护壁。 成孔前必须检查钻头保径装置,钻头直径、钻头磨损情况,施工过程对钻头磨损超标的及时更换。 成孔中,按试施工确定的参数进行施工,设专职记录员记录成孔过程的各种参数,如钻进深度、地质特征、机械设备损坏、障碍物等情况。记录必须认真、及时、准确、清晰。 旋挖钻机配备电子控制系统显示并调整钻进时的垂直度,通过电子控制和人工观察两个方面来保证钻杆的垂直度,从而保证了成孔的垂直度。 钻孔过程中根据地质情况控制进尺速度:由硬地层钻到软地层时,可适当加快钻进速度;当软地层变为硬地层时,要减速慢进;在易缩径的地层中,应适当增加扫孔次数,防止缩径;对硬塑层采用快转速钻进,以提高钻进效率;砂层则采用慢转速慢钻进并适当增加泥浆比重和粘度。 旋挖钻机在钻进时,根据地层选用钻斗的同时,还要注意在钻进时进尺的控制。在使用旋挖斗时依据斗体的容量,一般在斗体三分之二为合适。进尺深度根据桩直径而定,也要根据地层的密度控制进尺深度。进尺过多,导致卸土困难,还会导致埋钻卡钻的事故发生。过少会延误施工进度与设备、能源的消耗,成本提高,降低了效益。 (三)人工扩底 挖扩底桩是人工下到孔内,将底部位的尺寸、形状自上而下削土扩充成设计图纸的要求。扩底桩土方利用提升设备运土,桩孔内人员要戴好安全帽,地面人员要拴好安全带。吊桶离开孔口上方1.5m时,推动活动安全盖板,掩蔽孔口,防止卸土的土块、石块等杂物坠落孔内伤人。吊桶在小推车内卸土后,再打开活

旋挖钻干成孔工程施工组织设计方案

亳州蒙城县双涧生物质发电35kV送出线路工程旋挖钻干成孔专项施工方案 施工单位(章) 年月日

批准:年月日审核:年月日编写:年月日 目录

一、工程概况 (5) 二、编制依据 (5) 1、参照《建筑桩基技术规》(JGJ 94-2008) (5) 2、参照《钻孔灌注桩施工规》(DG/08-202-2007) (5) 三、旋挖钻桩基成孔概述 (5) 四、施工工艺 (5) 1、钻机型号选择 (5) 2、施工工艺 (6) 五、质量保证措施 (10) 1、桩位控制 (10) 2、桩孔质量控制 (10) 3、桩深控制 (10) 4、倾斜度控制 (11) 5、人员、料具配备 (11) 六、质量事故防治 (11) 1、施工过程质量控制 (11) 2、施工过程中的检查落实 (12) 3、施工后的检查 (13) 4、质量检验主要容 (13) 5、旋挖钻孔灌注桩质量控制 (13) 七、安全环保措施 (20)

一、工程概况 建设工程项目位于省亳州市蒙城县双涧镇乐土路人工侧,场地南侧地势较高。边坡最高为4.3m,边坡坡顶较为平坦,为人工堆填,填筑时间约半年左右。根据总体规划资料,拟建场地南侧河沟使用挖机修筑一条施工道路,长度为700米。 本工程难点为:新回填土,未经过分层碾压或强夯等处理,在旋挖施工过程中会存在严重的塌方现象,存在严重的安全隐患,为了节约成本,故须在钻进回填土过程中每根桩设置5米深钢护筒 (施工方法见后) ,桩深5米以下发生塌孔现象,采用C30素混凝土回填,待砼达到一定强度后重新钻孔,形成砼护壁。 二、编制依据 1、参照《建筑桩基技术规》(JGJ 94-2008) 2、参照《钻孔灌注桩施工规》(DG/08-202-2007) 三、旋挖钻桩基成孔概述 旋挖钻机成孔施工具有低噪音、低振动、扭矩大、成孔速度快、无泥浆循环等优点;适用于回填土层、粘土层、粉土层、淤泥层、砂土层、泥岩、砂岩以及短螺旋不易钻进的含有部分卵石、碎石的地层。 四、施工工艺 1、钻机型号选择 根据地勘单位提供的地质资料和设计单位提供的设计图纸表明,拟建场地 出露地层有第四系全新统人工堆积层(Q4ml)、坡残积粉质粘土(Q4el+dl)和侏罗系中统沙溪庙组(J2S)岩层,场地主要岩性有素填土、粉质粘土,强风化泥岩和砂岩、中等风化泥岩和砂岩,且在桩基成孔围无明显地下水,适合采用旋挖钻机干法成孔施工方法,考虑到有效工期相当短的因素,选择机械设备详附表。 2、施工工艺

机械成孔(旋挖钻孔)灌注桩施工方案

清镇市东门桥棚户区(城中村)改造项目A1-1地块-物业管理房 桩基础机械成孔专项施工方案 (含封面共19页) 编制单位:贵州省黔西县建筑工程公司 编制: 审核: 项目经理: 编制日期:2013年4月7日

?目录 一、?工程概况4? 1.?工程概况 (4) 2.?工程地质条件 (4) 二、?编制依据4? 三、?设备选型4? 四、?施工方案 (5) 1.旋挖钻施工工艺及方法 (5) 2.钢筋笼制作与安放7? 3.水下砼灌注8? 4.?桩基检测及验收.............................................................................................. 9 五、工程质量保证措施10? 1.?工程质量保证制度 (10) 2.工程质量保证技术措施 (11) 六、工程安全、文明施工保证措施 (13) 1.?安全生产措施13? 2.文明施工措施15? 七、?工程进度保证措施 ........................................................................................ 16 1.进度计划 (16) 2.施工工期保证措施 .................................................................................. 16八、降噪、降污、防扬尘施工技术措施 .. (17) 1.减少扰民降低环境污染和噪音的措施 .................................................. 17 2.?地下管线及其他地下设施的加固措施...................................................... 17 3.应急措施 (17) 4.防扬尘施工措施……………………………………………………………………… 九、拟投入的主要施工机械设备表18? 附表:项目经理部主要施工管理人员

回旋钻孔灌注桩施工工艺过程

向孔壁,以加固护筒角。为防止冲击振动使邻孔坍塌或影响邻孔已灌注砼的凝固,必须等邻孔砼灌注完毕并达到一定的强度后方可开始钻孔。 冲击钻孔时宜用小冲程,当孔底在护筒脚下3-4m后,可根据实际情况适当加大冲程。在钻孔桩上部淤泥段,考虑采用冲抓钻:一方面可防止坍孔,另一方面可以适当加快施工进度。 B.钻机安装处事先整平夯实,以免在钻孔过程中钻机发生倾斜和下陷而影响成孔的质量。 钻机必须固定牢固,严禁在钻孔过程中钻机移位。钻孔时,随时察看钢丝绳的回弹情况,耳听钻锥的冲击声,以判别孔底情况,掌握勤松动,少量松绳的原则;孔内水泥浆水平面须高出护筒脚至少0.5m以上,以免泥浆面荡漾损坏护筒脚孔壁,但比护筒顶面低0.3m,防止泥浆溢出;冲击过程中勤抽碴,勤检查钢丝绳和钻头的磨损情况,预防安全质量事故的发生。 C.抽碴时应注意的几个问题 (1)及时向孔内补浆或补水,如向孔内投放粘土自行造浆,在抽碴后随着冲击投放粘土,不宜一次倒进很多,防止粘结。 (2)抽碴筒放到孔底后,要在孔底上、下提放几次,使用权其多进些钻碴,然后提出。 (3)钻头刃口在钻井中不断磨损,直径磨耗不得超过1.5cm,每班开钻前检查钻头直径、及时补焊,不宜中途修补,以免卡钻。准备备用钻头,轮换使用和修补。 2回转钻钻孔工艺 A.初钻 先启动泥浆泵和转盘,使之空转一段时间,待泥浆输进一定数量后,方可开始钻进。接、卸钻杆的动作要迅速、安全,争取在尽快时间内完成,以免停钻时间过长,增加孔底沉淀。 B.钻进时操作要点 a.开始钻进时,进尺应适当控制,在护筒刃脚处,应低档慢速钻进,使刃脚处有坚固的泥皮护壁。钻至刃脚下1m后,可按土质以正常速度钻

旋挖钻桩基成孔工艺

旋挖钻桩基成孔工艺

目录 一、旋挖钻机成孔工艺介绍 (1) 二、施工准备 (1) 三、钻孔施工工艺 (1) 四、清孔 (2) 五、钢筋笼入孔 (3) 六、水下砼灌注 (3) 七、注意事项 (5) 1、灌注砼测深方法 (5) 2、塌孔 (6) 3、堵管事故 (6) 4、浮笼 (6) 5、断桩、夹泥、夹心 (6) 八、结束语 (7)

一、旋挖钻机成孔工艺介绍 旋挖钻机成孔是通过底部带有活门的桶式钻头的回转,直接将土旋入钻头内,然后再由钻机提升装置和伸缩式钻杆将钻头提出孔外卸土,如此循环往复,直至成孔的过程。旋挖钻机适用于各种土质地层、砂性土、砂卵砾石层和中等硬度以下基岩的施工。工艺流程:钻机就位开孔→设置护筒并注入稳定液(泥浆)→旋挖钻进→清孔→下放钢筋笼→插入混凝土导管→二次清底→灌注混凝土成桩→拔出导管→拔出护筒 二、施工准备 1、钻孔前施放桩位点,放样后四周设护桩并复测,误差控制在5mm以内。 2、钻机就位应保持平稳,不发生倾斜、位移,钻头对准孔位后进行开孔。 3、设置护筒:根据桩位点设置护筒,护筒的内径应大于钻头直径100mm,护筒位置应埋设正确稳定,护筒中心和桩位中心偏差不得大于50mm,倾斜度的偏差不大于1%,护筒与坑壁之间应用粘土填实。护筒的埋设深度:在粘性土中不宜小于1m,在砂土中不宜小于1.5m。护筒应高出地面20~30cm。 4、泥浆制备:现场布设制浆池,及沉淀池,并用循环胶管连接。入孔泥浆性能指标,应按钻孔方法和地质情况确定并应符合下列规定: 1)黏度:一般地层16~22,松散易坍底层19~28s。 2)含砂率:新制泥浆不大于4%。 3)胶体率:不小于95%。 4)pH值:应大于6.5。 5、钢筋笼制作:因摩擦桩桩深交大,钢筋笼的制作应分节加工,现场分节入孔焊接。加工下料时必须按要求对接头进行错开。 三、钻孔施工工艺 1、护筒顶面、原地面标高进行测定,钻机的性能状态检查良好的基础上,钻机才能就位。钻机就位前,底架应垫平,保持稳定,不得产生位移和沉陷。钻杆中心与护筒中心偏差不得大于5cm。 2、开孔时,要保证钻头对准桩位,预防孔斜和桩位偏差,应使初成孔壁竖直、圆顺、坚实。起初,钻机要轻压慢转渐渐进入,待钻头全部进入地层后方可加速钻进。开孔及整个钻进过程中,始终保持孔内水位高于地下水位1.5~2.0m,高于护筒底脚0.5m以上并低于护筒顶0.2~0.3m,以保持足够的泥浆压力以维护孔壁稳定,不致泥

旋挖钻机成孔灌注桩完整版

旋挖钻机成孔灌注桩 HEN system office room 【HEN16H-HENS2AHENS8Q8-HENH1688】

旋挖钻机成孔灌注桩施工工序及注意事项 一、成孔工艺流程及施工要点 1、工艺流程 施工准备测量放样埋设护简护筒复测钻机就位钻进成孔清孔灌桩。(应提前通知钢筋厂制作钢筋笼) 2、施工要点 施工现场准备 “干挖法”,而不需造浆护壁。 测量放样 “十字线法”将桩位用护桩引出,同时对桩位、护桩进行加固、标识、保护。 埋设护简 护筒的埋设采用机械挖埋法。 钻机就位 钻进 泥浆比重控制在~,粘度控制在18~22s,含砂率≤4%。 检孔 施工队钻孔成孔时应及时通知现场技术员量测孔深,并用验孔器对孔径、孔深、孔的垂直度进行检查。 清孔 由于该钻机工作时将钻渣直接提倒至孔外,一般不需清孔。但在钢筋笼吊放后,灌注砼前,应检查孔底沉淀厚度,若超过规定,必需清孔,清孔采用换浆法,即由外往孔内注入清水或低浓度泥浆,并在孔底放置砂石泵往外抽吸,如此反复循环,至满足要求为止。 质量标准及检验方法 本工法采用交通部《公路工程质量检验评定标准》(JTG F80/1-2004)标准,具体标准及检验方法见下表。

1桩位(mm)群桩:100;单排桩:50;全站仪:每孔2孔深(mm)不小于设计测绳量:每孔3孔径(mm)不小于设计探孔器:每孔4倾斜率小于1/300探孔器:每孔5沉淀厚度(mm)按设计要求,不大于100 mm测绳:每孔钢筋骨架于钢筋加工棚内加工制作。 1、钢筋笼存放 做好标记,堆码整齐。运到现场的钢筋笼必须放在平整、干燥的场地上,且存 放时,要上盖下垫,严禁使钢筋笼受到污染。 2、钢筋笼吊装 起吊钢筋笼采用扁担起吊法,起吊点设在钢筋笼箍筋与主筋连接处,且吊点对 称并一次性起吊。吊放钢筋笼入孔时应对准孔位,保持垂直,轻放、慢放入孔,不 得左右旋转,若遇阻碍应停止下放,查明原因进行处理,严禁高提猛落和强制下入。下放钢筋笼时要求有技术人员在场,现场测护筒顶标高,准确计算吊筋长度, 以控制钢筋笼的桩顶标高及钢筋笼上浮等问题。 6 钢筋加工验收标准 钢筋骨架尺寸验收标准 钢筋笼加工尺寸必须满足设计及规范要求,检查项目及方法见《桩基钢筋骨架 允许偏差和检验方法表》。 桩基钢筋骨架允许偏差和检验方法表 检查项目允许偏差 主筋间距±10mm 箍筋间距±20mm 骨架外径±10mm 骨架倾斜度±% 骨架保护层厚度±20mm 骨架中心平面位置20mm 骨架顶端高程±20mm

旋挖钻孔灌注桩专项施工方案模板

旋挖钻孔灌注桩专项施工方案模板

目录 一、工程概况 (1) 二、地质概况 (1) 三、编制依据 (3) 四、施工准备 (3) 五、施工工艺 (5) 六、桩基检测及验收 (10) 七、质量措施 (10) 八、钻孔事故预防与处理 (11) 九、保证措施 (14) 十、应急救援预案 (18) 十一、工期安排 (27) 十二、安全文明施工 (27) 十三、附图 (28)

绿城颐景园住宅小区项目工程 桩基础施工方案 一、工程概况 (一)工程名称:绿城颐景园住宅小区项目工程 (二)工程地点:兰州市皋兰县西岔镇北侧,文曲路以北、创智西路以南、规划路以东、文曲西路以西。 (三)工程概况:兰州新区文曲湖景园住宅小区12#楼项目总建筑面积34306.76平方米。地下2层,地上34层。16#楼建筑面积15558.65平方米,地下2层,地上30层;17#楼建筑面积33406.76平方米,地下2层,地上34层;20#楼建筑面积12272.80平方米,地下2层,地上18层;3#车库建筑面积23461.25平方米,地下2层。本工程基础为桩筏板联合钢筋混凝土基础,地下室底板顶标高为-10.50m,基础筏板厚1.50m。基坑开挖深度约为8米。采用机械旋挖钻孔灌注桩,桩径全部为 800mm,本工程持力层为胶结砾石层,中风化砂岩层的饱和单轴抗压强度标准值为26Mpa。单桩承载力特征值为4650KN。(四)参建单位: 建设单位:兰州新区职业教育园区建设投资发展有限公司 设计单位:甘肃省建筑设计研究院 监理单位:甘肃西北信诚工程建设监理公司 施工单位:甘肃省建设投资(控股)集团总公司

10步学会旋挖钻孔灌注桩主要施工方法

10步学会旋挖钻孔灌注桩主要施工方法 、旋挖钻孔灌注桩施工特点 (1)自动化程度高、成孔速度快、质量高。该钻机为全液压驱动,电脑控制,能精确定位钻孔、自动校正钻孔垂直度和自动量测钻孔深度,最大限度地保证钻孔质量。工效是循环钻机的20倍,尤其工程的质量和进度得到了充分的保证。 (2)伸缩钻杆不仅向钻头传递回转力矩和轴向压力,而且利用本身的伸缩性实现钻头的快速升降,快速卸土,以缩短钻孔辅助作业的时间,提高钻进效率。 (3)环保特点突出,施工现场干净。这是由于旋挖钻机通过钻头旋挖取土,再通过凯式伸缩钻杆将钻头提出孔内再卸土。旋挖钻机使用泥浆仅仅用来护壁,而不用于排碴,成孔所用泥浆基本上等于孔的体积,且泥浆经过沉淀和除砂还可以多次反复使用。目前很多城市在施工中的排污费用明显提高,使用旋挖钻机可以有效降低排污费用,并提高文明施工的水平。 (4)履带底盘承载,接地压力小,适合于各种工况,在施工场地内行走移位方便,机动灵活,对桩孔的定位非常准确、方便。旋挖钻机的地层适应能力强,旋挖钻机可以适用于淤泥质土、粘土、砂土、卵石层等地层。在孔壁上形成较明显的螺旋线。有助于提高桩的的摩阻力。(5)吊放钢筋笼、灌注砼等施工场地较其他工艺容易布置。自带柴油动力,缓解施工现场电力不足的矛盾,并排除了动力电缆造成的安全隐患。

2、旋挖钻孔桩施工原理 主要是其成孔工艺与其它桩基不同,旋挖钻机的钻进工艺:旋挖钻机采用静态泥浆护壁钻斗取土的工艺,是一种无冲洗介质循环的钻进方法,但钻进时为保护孔壁稳定,孔内要注满优质泥浆(稳定液)。 旋挖钻机工作时能原地作整体回转运动。旋挖钻机钻孔取土时,依靠钻杆和钻头自重切入土层,斜向斗齿在钻斗回转时切下土块向斗内推进而完成钻取土;遇硬土时,自重力不足以使斗齿切入土层,此时可通过加压油缸对钻杆加压,强行将斗齿切入土中,完成钻孔取土。钻斗内装满土后,由起重机快速提升钻杆及钻斗至地面,拉动钻斗上的开关即打开底门,钻斗内的土依靠自重作用自动排出。钻杆向下放关好斗门,再回转到孔内进行下一斗的挖掘。旋挖钻机行走机动、灵活,终孔后能快速的移位或至下一桩位施工。 3、旋挖钻孔桩施工工艺 4、测量放线定桩位、标高 根据设计单位提供桩孔坐标,利用全站仪依次放出各桩位,并进行闭合校正。此法方便简捷,非常直观,而且具有可视化,我公司已在施工中多次应用,效率很高。 桩位经施工单位、监理单位、建设单位在开挖前检验合格,钉上木桩,并以桩上的铁钉作标记,放样完毕方可进行下一道工序。 (1)施工测量的准备 在进行测量放线前,首先必须熟悉施工图纸和施工方案,了解轴线柱网

机械旋挖桩成孔塌孔处理方案

机械旋挖桩成孔塌孔处理方案 一、本工程编制依据 (1)根据1#厂房工程设计图; (2)设计、施工所涉及的适用于本工程的标准、规范、规程以及国家、部委和重庆市有关安全、质量、工程验收等方面标准及法规文件;(3)现场踏勘所采集的资料; (4)《建筑桩基技术规范》(JGJ94-2008); (5)《建筑基桩检测技术规范》(JGJ106-2014) (6)《钢筋焊接及验收规范》(JGJ18-2012 ) (7)《地勘报告》及现场实际成孔的状况 二、工程概况 丰都牛肉深加工厂房及冻库建设项目(1#厂房、2#厂房、原料库、成品库、物料库、办公楼、检疫中心、地下污水池)位于重庆市丰都县水天坪工业园区内,北侧为已建横四路(H4路),场地位置优越,交通便利。建筑面积:约117059.7㎡,其中1#厂房36179.9㎡,2#厂房24187.7㎡,原料库13934.3㎡,成品库23452.1㎡,物料库11939.4㎡,办公楼4404.0㎡,其他辅助设施2962.3㎡。建筑层数:4层。基础形式为旋挖灌注桩基础,桩径为900mm,1200mm,1500mm 等,桩端持力层为中风化泥岩, 桩端全断面进入持力层不小于3d,中等风化泥岩单轴天然抗压强度标准值不小于 6.39MPa。根据地勘报告剖面16-16’所述,素填土:褐色,红褐色,结构松散,主要由可塑状粉质粘土、砂泥岩碎块石组成,块碎石粒径1-24cm不等,硬物质含量约为30%。为拟建工程近期平场时随意抛填,回填深度6—13.5米,石头较多,土少;岩石与岩石之间缝隙较大,不能形成有效的固定,无粘接力,地质特征较为复杂,施工时随钻头下挖时的振动出现回填土的松动及大面积的塌孔现象。 三、施工部署

旋挖钻孔桩施工方案(详细版)

目录 第一节工程概况 (3) 1. 机成孔灌注桩概况 (3) 2. 工程地质概况 (4) 3. 地下水位概况 (4) 4. 场地施工条件概况 (4) 第二节总体施工部署 (5) 1. 施工现场准备 (5) 2. 地勘资料准备 (5) 3. 施工进度和工期安排 (5) 4. 机械设备配置计划 (5) 5. 施工人员配备及计划 (6) 6. 材料供给计划 (6) 7. 施工平面布置及临时设施 (6) 8. 施工排水、排渣 (7) 第三节施工重点、难点分析 (7) 1. 定位放线 (7) 2. 塌孔处理 (7) 3. 孔位偏移控制 (7) 4. 持力层控制 (7) 5. 沉渣控制 (8) 6. 水下混凝土浇筑 (8) 第四节旋挖孔灌注桩施工工艺 (8) 1. 旋挖钻孔灌注桩施工工艺流程 (8) 2. 定桩位 (9) 3. 钢护筒的制作及埋设 (10)

4. 钻具安装准备 (10) 5. 钻机就位 (11) 6. 钻孔施工 (11) 7. 钻孔记录填写 (11) 8. 清孔 (11) 9. 成孔检查验收 (12) 10. 钢筋笼的制作和安装 (12) 11. 第二次淸孔 (14) 12. 导管安装 (14) 13. 混凝土浇筑 (14) 第五节施工难点处理方法或措施 (15) 1. 高回填区成孔措施 (15) 2. 泥浆护壁 (16) 3. 岩溶区孔桩偏位处理措施 (16) 4. 持力层厚度不足处理措施 (17) 第六节施工管理组织架构 (18) 第七节质量保证措施 (18) 1. 质量控制标准 (18) 2. 质量保证措施 (19) 第八节安全保护措施 (20) 第九节文明施工管理内容 (20) 1. 施工现场管理 (20) 2. 施工现场标准化管理 (21) 3. 现场安全保卫措施 (21) 4. 现场卫生管理 (21) 5. 周围环境保护 (21) 6. 噪音和振动控制 (21)

旋挖钻机成孔灌注桩施工工艺工法(干挖)

国道314线库车—阿克苏高速公路 旋挖钻机成孔 灌注桩施工作业指导书 中国交通建设 库车至阿克苏段高速公路联合建设指挥部二O一O年一月六日

旋挖钻机成孔灌注桩施工作业指导书(干挖) 1.适用范围 本作业指导书适用于库阿高速公路工程地质条件良好,且桩基深度内未见地下水的素填土层、亚粘土层、亚砂土层、亚粘土夹粉细砂层,强风化泥质粉砂岩层,弱风化泥质粉砂岩层、夹有卵石的砂砾地质土层等的桩基施工。 2.编制主要应用标准和规范 2.1 《公路桥涵设计通用规范》JTG D60-2004 2.2 《公路桥涵地基与基础设计规范》JTG D63-2007 2.3 《公路桥涵施工技术规范》JTJ 041-2000 2.4 《公路工程质量检验评定标准》JTG F80/1-2004 2.5 《公路工程施工安全技术规程》JTJ 076-95 3、施工准备 3.1、技术准备 3.1.1、熟悉和分析施工现场的地质、水文资料,由中交指挥部总工程师组织工程设计部、工程管理部、安全质量部等相关部门向各分指挥部总工就承包合同有关条款、设计图、设计文件、施工技术规范和质量要求、使用的施工方法和材质要求等进行交底。分指总工向分指各部门、现场负责人及技术员就以下内容进行交底。 ⑴合同中有关施工技术管理和监理办法,合同条款规定的法律、经济责任和工期。

⑵设计文件、施工图及说明要点等内容。 ⑶分部、分项工程的施工特点,质量要求。 ⑷施工技术方案。 ⑸工程合同技术规范、使用的工法或工艺操作规程。 ⑹材料的特性、技术要求及节约措施。 ⑺季节性施工措施。 ⑻各单位在施工中的协调配合、机械设备组合、交叉作业及注意事项。 ⑼试验工程项目的技术标准和采用的规程。 ⑽适应工程内容的科研项目、四新项目和先进技术、推广应用的技术要求。 ⑾、安全、文明、环保施工具体要求。 由现场主管技术员配合分指工程部向现场施工班组、施工人员进行技术、操作、安全、环保交底, 确保施工过程的工程质量和人身安全。 3.1.2、熟悉施工现场环境,排查清施工区域内的地下管线(管道、电缆)、地下构筑物、危险建筑等的分布情况。本工程危险源包括:高空坠落、物体打击、触电、机械伤害、坍塌、中毒、火灾、职业病等。 3.1.3、砼配合比设计及试验:按砼设计强度要求,分别做水下砼配合比及普通砼配合比的试验室配合比、施工配合比,满足钻孔桩灌注砼的要求。

旋挖钻孔灌注桩施工方案

旋挖钻孔灌注桩施工方案 编制: 审核: 审批: 二○一一年四月

目录 概况 (2) 二、人员、机械设备 (4) 三、施工准备 (5) 四、工序(工艺)流程 (5) 五、质量标准以及检测要求 (8) 六、成品保护 (10) 七、安全施工措施 (10) 八、文明施工措施 (11)

一、工程概况 (一)、桩基工程概况: 1、根据本工程设计图纸以及地质报告,本工程厂房钢架、抗风柱及站房基础桩拟采用旋挖钻孔灌注桩。桩端持力层为中风化泥岩层;基础桩端进入持力层深度不小于1m。施工桩 长不小于设计要求,施工前组织施工班组、项目部管理人员仔细查看地勘单位出具的地勘报 告,熟悉施工孔桩场地的填土、粘土、强风化泥岩、中风化泥岩以及其他水文地质状况。 2、旋挖钻成孔灌注桩具体情况见下表。 ①

3、孔桩砼标号为C30,桩身内钢筋保护层厚度不小于50mm,孔桩钢筋加工区设置在 J~K 轴间。钢筋连接:孔桩旋转箍筋采用绑扎搭接,搭接长度满足规范要求;主筋(螺纹钢筋d=14)接长时采用单面搭接焊,搭接长度为12d,也可采用双面搭接焊,焊缝长度为6d,每断面的焊接头数量不得多于桩身纵筋总数的二分之一。相邻焊接面之间的最小距离为 35d,且不得小于500mm,d 为桩纵筋直径。 4、钢筋运输、吊装和钢筋笼吊装采用汽车吊。 5、浇筑桩身混凝土必须经过溜槽,当高度超过3m时应采用串筒,串筒末端离孔底高度不宜大于2m,混凝土应分层捣实,当不能做到无水浇灌时,应设导管。严格按水下混凝土浇灌要求施工,混凝土灌注至桩顶设计标高时应超高200~300mm,每桩应有一组混凝土试块,不得少于3块。 (二)地基地质结构 根据钻探揭露,地基的岩土构成自上而下分为: 1、填土(Q4ml):杂色,主要由粘土和碎石组成,粘土含量占70--85%较密,稍湿--湿状,碎石颗粒粒径2-600mm含量占15--30。松散,稍湿。分布不连续,厚度变化较大,钻探揭露厚度在0.50~8.00m 之间,平均厚度3.01m。 2、粘土(Q4el):褐黄色,可塑状,含砂质。成因主要为残积。此层分布不连续,厚度

钻孔灌注桩的施工工艺

广州轨道交通五号线广州火车站钻(冲)孔桩、 三重管旋喷桩工程 施工组织设计 广东省地质工程公司 二OO五年五月十六日

广州轨道交通五号线广州火车站钻(冲)孔桩、 三重管旋喷桩工程 施工组织设计 编写:陈志贤 审核:梁斌 总工程师:甘展孜 总经理:陈政民 广东省地质工程公司 二OO五年五月十六日

目录 一、工程概况-----------------------------------------------------4 二、场地工程地质条件-----------------------------------------4 三、施工组织管理和计划安排--------------------------------4 四、分项工程方法和技术措施--------------------------------6 五、施工安全技术措施----------------------------------------14

一、工程概况 广州轨道交通五号线广州火车站四号活塞风亭设在车站东端的区间,位于国旅门前。风井基坑尺寸22.3×9米,深29.93 米。围护结构采用Φ1200mm钻(冲)孔灌注桩+内支撑形式,钻 (冲)孔桩长为31.7~33.2米,共49根,嵌固深度2~3.3m,桩间 距1350mm;基坑外侧桩间止水帷幕为Φ900旋喷桩(三重管), 共49根,与钻孔灌注桩咬合厚度不小于150mm,旋喷桩入全风化 层1米以上。 基坑周边的国旅与民航售票处距基坑3~7米,且为天然基础,所以在基坑围护结构和建筑物之间设置一道隔断墙。隔断墙 采用Φ900mm(三重管),共69根,咬合250mm,进入全风化层1米 以上。 一、场地工程地质条件 根据地质钻孔资料,主要地层从上往下依次为:(1)素填土 <1>,厚2.3m。(2)残积土<5-1>,厚6.7m。(3)全风化红砂岩层<6>, 厚8.5m。(4)中风化红砂岩层<8>,厚2.2m。(5)微风化红砂岩层 <9>,厚1.8m,(6)中风化红砂岩层<8>,厚0.9m(7)微风化红砂岩 层<9>,厚9.4m(8)中风化红砂岩层<8>,厚1.2m(9)微风化红砂 岩层<9>,厚2.3m。 二、施工组织管理和计划安排 (一)机械设备安排 根据本工程工程量及工期要求,我公司组织的机械设备见下表:

旋挖钻干成孔施工方案

旋挖钻干成孔施工方案 案场各岗位服务流程 销售大厅服务岗: 1、销售大厅服务岗岗位职责: 1)为来访客户提供全程的休息区域及饮品; 2)保持销售区域台面整洁; 3)及时补足销售大厅物资,如糖果或杂志等; 4)收集客户意见、建议及现场问题点; 2、销售大厅服务岗工作及服务流程 阶段工作及服务流程 班前阶段1)自检仪容仪表以饱满的精神面貌进入工作区域 2)检查使用工具及销售大厅物资情况,异常情况及时登记并报告上级。 班中工作程序服务 流程 行为 规范 迎接 指引 递阅 资料 上饮品 (糕点) 添加茶水 工作 要求 1)眼神关注客人,当客人距3米距离 时,应主动跨出自己的位置迎宾,然后 侯客迎询问客户送客户

注意事项 15度鞠躬微笑问候:“您好!欢迎光临!”2)在客人前方1-2米距离领位,指引请客人向休息区,在客人入座后问客人对座位是否满意:“您好!请问坐这儿可以吗?”得到同意后为客人拉椅入座“好的,请入座!” 3)若客人无置业顾问陪同,可询问:请问您有专属的置业顾问吗?,为客人取阅项目资料,并礼貌的告知请客人稍等,置业顾问会很快过来介绍,同时请置业顾问关注该客人; 4)问候的起始语应为“先生-小姐-女士早上好,这里是XX销售中心,这边请”5)问候时间段为8:30-11:30 早上好11:30-14:30 中午好 14:30-18:00下午好 6)关注客人物品,如物品较多,则主动询问是否需要帮助(如拾到物品须两名人员在场方能打开,提示客人注意贵重物品); 7)在满座位的情况下,须先向客人致歉,在请其到沙盘区进行观摩稍作等

待; 阶段工作及服务流程 班中工作程序工作 要求 注意 事项 饮料(糕点服务) 1)在所有饮料(糕点)服务中必须使用 托盘; 2)所有饮料服务均已“对不起,打扰一 下,请问您需要什么饮品”为起始; 3)服务方向:从客人的右面服务; 4)当客人的饮料杯中只剩三分之一时, 必须询问客人是否需要再添一杯,在二 次服务中特别注意瓶口绝对不可以与 客人使用的杯子接触; 5)在客人再次需要饮料时必须更换杯 子; 下班程 序1)检查使用的工具及销售案场物资情况,异常情况及时记录并报告上级领导; 2)填写物资领用申请表并整理客户意见;3)参加班后总结会; 4)积极配合销售人员的接待工作,如果下班时间已经到,必须待客人离开后下班;

机械成孔(旋挖钻孔)灌注桩施工方案

清镇市东门桥棚户区(城中村)改造项目A1-1地块-物业管理房 桩基础机械成孔 专项施工方案 (含封面共19页) 编制单位:贵州省黔西县建筑工程公司 编制: 审核: 项目经理: 编制日期:2013年4月7日

?目录 一、?工程概况 .............................................................................. 错误!未定义书签。 1.工程概况 ...................................................................... 错误!未定义书签。 2。工程地质条件 .............................................................. 错误!未定义书签。 二、?编制依据?错误!未定义书签。 三、设备选型?错误!未定义书签。 四、?施工方案 .............................................................................. 错误!未定义书签。 1。?旋挖钻施工工艺及方法.................................................. 错误!未定义书签。 2。?钢筋笼制作与安放?错误!未定义书签。 3。?水下砼灌注.................................................................... 错误!未定义书签。 4。?桩基检测及验收.............................................................. 错误!未定义书签。 五、?工程质量保证措施 .............................................................. 错误!未定义书签。 1.工程质量保证制度 ...................................................... 错误!未定义书签。 2.?工程质量保证技术措施?错误!未定义书签。 六、?工程安全、文明施工保证措施?错误!未定义书签。 1。?安全生产措施.................................................................. 错误!未定义书签。 2。?文明施工措施.................................................................. 错误!未定义书签。 七、工程进度保证措施?错误!未定义书签。 1.进度计划 ...................................................................... 错误!未定义书签。 2.?施工工期保证措施?错误!未定义书签。 八、?降噪、降污、防扬尘施工技术措施?错误!未定义书签。 1。减少扰民降低环境污染和噪音的措施 ...................... 错误!未定义书签。 2。地下管线及其他地下设施的加固措施 ...................... 错误!未定义书签。 3。应急措施?错误!未定义书签。 4. 防扬尘施工措施……………………………………………………………………… 九、?拟投入的主要施工机械设备表?错误!未定义书签。 附表:项目经理部主要施工管理人员

相关主题
文本预览
相关文档 最新文档
