9)在节能减排、绿色施工、工艺创新方面针对本工程有具体措施或企业自有创新技术

在节能减排、绿色施工、工艺创新方面针对本工程的具体措施

第一节、节能减排

1、组织管理

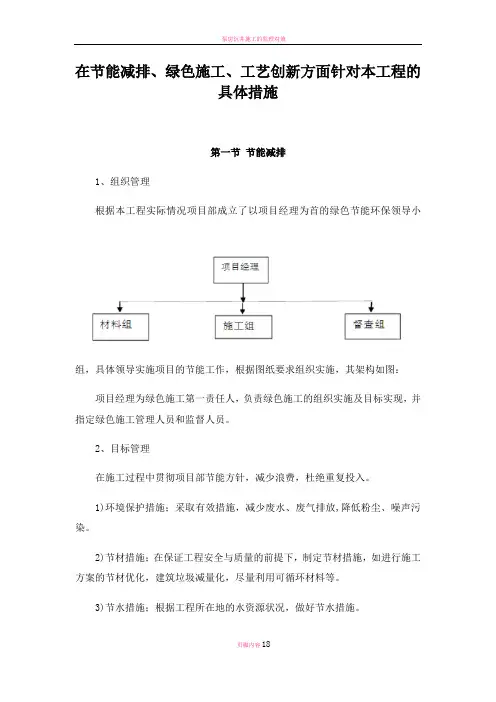

根据本工程实际情况项目部成立了以项目经理为首的绿色节能环保领导小组,具体领导实施项目的节能工作,根据图纸要求组织实施,其架构如图:

项目经理为绿色施工第一责任人,负责绿色施工的组织实施及目标实现,并指定绿色施工管理人员和监督人员。

2、目标管理

在施工过程中贯彻项目部节能方针,减少浪费,杜绝重复投入。

1)、环境保护措施;采取有效措施,减少废水、废气排放,降低粉尘、噪声污染。

2)、节材措施;在保证工程安全与质量的前提下,制定节材措施,如进行施工方案的节材优化,建筑垃圾减量化,尽量利用可循环材料等。

3)、节水措施;根据工程所在地的水资源状况,做好节水措施。

4)、节能措施;进行施工节能策划,确定目标,制定节能措施。

3、实施管理

1)、实施绿色施工对整个施工过程进行动态管理,加强对施工策划、施工准备、材料采购、现场施工、工程验收等各阶段的管理和监督。

2)、结合工程项目的特点,有针对性地对绿色施工作相应的宣传,通过宣传营造绿色施工的氛围。

3)、定期对职工进行绿色施工知识培训,增强职工绿色施工意识。

4、节材与材料资源利用节材措施

1)、图纸会审时,应审核节材与材料资源利用的相关内容,达到材料损耗率比定额损耗率降低30%。

2)、根据施工进度、库存情况等合理安排材料的采购、进场时间和批次,减少库存。

3)、现场材料堆放有序。储存环境适宜,措施得当。保管制度健全,责任落实。

4)、材料运输工具适宜,装卸方法得当,防止损坏和遗洒。根据现场平面布置情况就近卸载,避免和减少二次搬运。

5)、采取技术和管理措施提高模板、脚手架等的周转次数。

6)、优化安装工程的预留、预埋、管线路径等方案。

7)、应就地取材,施工现场500公里以内生产的建筑材料用量占建筑材料总重量的70%以上。

8)、现场办公和生活用房采用周转式活动房。现场围挡应最大限度地利用已有围墙,或采用装配式可重复使用围挡封闭。力争工地临房、临时围挡材料的可重复使用率达到70%。

5、节水与水资源利用

1)施工中采用先进的节水施工工艺。

2)施工现场供水管网应根据用水量设计布置,管径合理、管路简捷,采取有效措施减少管网和用水器具的漏损。

3)现场机具、设备、车辆冲洗用水必须设立循环用水装置。施工现场办公区、生活区的生活用水采用节水系统和节水器具,提高节水器具配置比率。项目临时用水应使用节水型产品,安装计量装置,采取针对性的节水措施。

4)施工现场建立可再利用水的收集处理系统,使水资源得到梯级循环利用。

5)施工现场分别对生活用水与工程用水确定用水定额指标,并分别计量管理。

6、节能与能源利用

1)节能措施

①制订合理施工能耗指标,提高施工能源利用率。

②优先使用国家、行业推荐的节能、高效、环保的施工设备和机具,如选用变频技术的节能施工设备等。

③施工现场分别设定生产、生活、办公和施工设备的用电控制指标,定期进行计量、核算、对比分析,并有预防与纠正措施。

④在施工中合理安排施工顺序、工作面,以减少作业区域的机具数量,相邻作业区充分利用共有的机具资源。安排施工工艺时,应优先考虑耗用电能的或其它能耗较少的施工工艺。避免设备额定功率远大于使用功率或超负荷使用设备的现象。

⑤根据当地气候和自然资源条件,充分利用可再生能源。

2)机械设备与机具

①建立施工机械设备管理制度,开展用电、用油计量,完善设备档案,及时做好维修保养工作,使机械设备保持低耗、高效的状态。

②选择功率与负载相匹配的施工机械设备,避免大功率施工机械设备低负载长时间运行。机电安装可采用节电型机械设备,如逆变式电焊机和能耗低、效率高的手持电动工具等,以利节电。机械设备宜使用节能型油料添加剂,在可能的情况下,考虑回收利用,节约油量。

③合理安排工序,提高各种机械的使用率和满载率,降低各种设备的单位耗能。

3)生产、生活及办公临时设施

①利用场地自然条件,合理设计生产、生活及办公临时设施的体形、朝向、间距和窗墙面积比,使其获得良好的日照、通风和采光。南方地区可根据需要在其外墙窗设遮阳设施。

②临时设施宜采用节能材料,墙体、屋面使用隔热性能好的的材料,减少夏天空调、冬天取暖设备的使用时间及耗能量。

③合理配置采暖、空调、风扇数量,规定使用时间,实行分段分时使用,节约用电。

第二节、绿色施工

一、绿色施工原则

1、绿色施工是建筑全寿命周期中的一个重要阶段。实施绿色施工,应进行总体方案优化。在规划、设计阶段,应充分考虑绿色施工的总体要求,为绿色施工提供基础条件。

2、实施绿色施工,应对施工策划、材料采购、现场施工、工程验收等各阶段进行控制,加强对整个施工过程的管理和监督。

绿色施工总体框架

绿色施工总体框架由施工管理、环境保护、节材与材料资源利用、节水与水资源利用、节能与能源利用、节地与施工用地保护六个方面组成。这六个方面涵盖了绿色施工的基本指标,同时包含了施工策划、材料采购、现场施工、工程验收等各阶段的指标的子集。

二、绿色施工管理

(一)组织管理

1、建立绿色施工管理体系,并制定相应的管理制度与目标。

2、项目经理为绿色施工第一责任人,负责绿色施工的组织实施及目标实现,并指定绿色施工管理人员和监督人员。

(二)规划管理

1、编制绿色施工方案。该方案应在施工组织设计中独立成章,并按有关规定进行审批。

2、绿色施工方案应包括以下内容:

(1)环境保护措施,制定环境管理计划及应急救援预案,采取有效措施,降低环境负荷,保护地下设施和文物等资源。

(2)节材措施,在保证工程安全与质量的前提下,制定节材措施。如进行施工方案的节材优化,建筑垃圾减量化,尽量利用可循环材料等。

(3)节水措施,根据工程所在地的水资源状况,制定节水措施。

(4)节能措施,进行施工节能策划,确定目标,制定节能措施。

(5)节地与施工用地保护措施,制定临时用地指标、施工总平面布置规划及临时用地节地措施等。

(三)实施管理

1、绿色施工应对整个施工过程实施动态管理,加强对施工策划、施工准备、材料采购、现场施工、工程验收等各阶段的管理和监督。

2、应结合工程项目的特点,有针对性地对绿色施工作相应的宣传,通过宣传营造绿色施工的氛围。

3、定期对职工进行绿色施工知识培训,增强职工绿色施工意识。

三、环境保护技术

(一)扬尘控制

1、运送土方、垃圾、设备及建筑材料等,不污损场外道路。运输容易散落、飞扬、流漏的物料的车辆,必须采取措施封闭严密,保证车辆清洁。施工现场出口应设置洗车槽。

2、土方作业阶段,采取洒水、覆盖等措施,达到作业区目测扬尘高度小于1.5m,不

扩散到场区外。

3、结构施工、安装装饰装修阶段,作业区目测扬尘高度小于0.5m。对易产生扬尘的堆放材料应采取覆盖措施;对粉末状材料应封闭存放;场区内可能引起扬尘的材料及建筑垃圾搬运应有降尘措施,如覆盖、洒水等;浇筑混凝土前清理灰尘和垃圾时尽量使用吸尘器,避免使用吹风器等易产生扬尘的设备;机械剔凿作业时可用局部遮挡、掩盖、水淋等防护措施;高层或多层建筑清理垃圾应搭设封闭性临时专用道或采用容器吊运。

4、施工现场非作业区达到目测无扬尘的要求。对现场易飞扬物质采取有效措施,如洒水、地面硬化、围档、密网覆盖、封闭等,防止扬尘产生

5、构筑物机械拆除前,做好扬尘控制计划。可采取清理积尘、拆除体洒水、设置隔档等措施。

6、构筑物爆破拆除前,做好扬尘控制计划。可采用清理积尘、淋湿地面、预湿墙体、屋面敷水袋、楼面蓄水、建筑外设高压喷雾状水系统、搭设防尘排栅和直升机投水弹等综合降尘。选择风力小的天气进行爆破作业。

7、在场界四周隔档高度位置测得的大气总悬浮颗粒物(TSP)月平均浓度与城市背景值的差值不大于0.08mg/m3。

(二)噪音与振动控制

1、现场噪音排放不得超过国家标准《建筑施工场界噪声限值》(GB12523-90)的规定。

2、在施工场界对噪音进行实时监测与控制。监测方法执行国家标准《建筑施工场界噪声测量方法》(GB12524-90)。

3、使用低噪音、低振动的机具,采取隔音与隔振措施,避免或减少施工噪音和振动。

(三)光污染控制

1、尽量避免或减少施工过程中的光污染。夜间室外照明灯加设灯罩,透光方向集中在施工范围。

2、电焊作业采取遮挡措施,避免电焊弧光外泄。

(四)水污染控制

1、施工现场污水排放应达到国家标准《污水综合排放标准》

(GB8978-1996)的要求。

2、在施工现场应针对不同的污水,设置相应的处理设施,如沉淀池、隔油池、化粪池等。

3、污水排放应委托有资质的单位进行废水水质检测,提供相应的污水检测报告。

4、保护地下水环境。采用隔水性能好的边坡支护技术。在缺水地区或地下水位持续下降的地区,基坑降水尽可能少地抽取地下水;当基坑开挖抽水量大于50万m3时,应进行地下水回灌,并避免地下水被污染。

5、对于化学品等有毒材料、油料的储存地,应有严格的隔水层设计,做好渗漏液收集和处理。

(五)土壤保护

1、保护地表环境,防止土壤侵蚀、流失。因施工造成的裸土,及时覆盖砂石或种植速生草种,以减少土壤侵蚀;因施工造成容易发生地表径流土壤流失的情况,应采取设置地表排水系统、稳定斜坡、植被覆盖等措施,减少土壤流失。

2、沉淀池、隔油池、化粪池等不发生堵塞、渗漏、溢出等现象。及时清掏各类池内沉淀物,并委托有资质的单位清运。

3、对于有毒有害废弃物如电池、墨盒、油漆、涂料等应回收后交有资质的单

位处理,不能作为建筑垃圾外运,避免污染土壤和地下水。

4、施工后应恢复施工活动破坏的植被(一般指临时占地内)。与当地园林、环保部门或当地植物研究机构进行合作,在先前开发地区种植当地或其他合适的植物,以恢复剩余空地地貌或科学绿化,补救施工活动中人为破坏植被和地貌造成的土壤侵蚀。

(六)建筑垃圾控制

1、制定建筑垃圾减量化计划,如住宅建筑,每万平方米的建筑垃圾不宜超过400吨。

2、加强建筑垃圾的回收再利用,力争建筑垃圾的再利用和回收率达到30%,建筑物拆除产生的废弃物的再利用和回收率大于40%。对于碎石类、土石方类建筑垃圾,可采用地基填埋、铺路等方式提高再利用率,力争再利用率大于50%。

3、施工现场生活区设置封闭式垃圾容器,施工场地生活垃圾实行袋装化,及时清运。对建筑垃圾进行分类,并收集到现场封闭式垃圾站,集中运出。

(七)地下设施、文物和资源保护

1、施工前应调查清楚地下各种设施,做好保护计划,保证施工场地周边的各类管道、管线、建筑物、构筑物的安全运行。

2、施工过程中一旦发现文物,立即停止施工,保护现场并通报文物部门并协助做好工作。

3、避让、保护施工场区及周边的古树名木。

第三节、工艺创新

1、砖砌体砌筑推广运用现行砌筑法施工。

2、针对工程实际情况,基础底板、基础梁侧模采用砖模,确保了基础底板、基础梁的截面,节省了材料,同时达到了设计要求基。

3、各楼层、梁、板、柱砼一次浇捣成型,避免了先浇柱,后浇梁板时的繁锁工艺,且减少了主体结构砼施工缝的留设,确保了砼的施工质量。

4、现浇砼踏步无须预埋件,待木工弹线确定正确位置后,一次电锤钻眼,将环氧树脂埋设金属立杆电焊栏杆成型,此工艺能确保工程质量。

5、选用水准仪、经纬仪控制标高与水平,提高计量精度。

6、砂浆抹面时砼表面应机械喷浆,提高砂浆与基层粘结强度。

7、采用清水砼施工工艺。

(十)新工艺、新技术、新设备、新材料的应用

第一节、新工艺应用

1、砖砌体砌筑推广运用现行砌筑法施工。

2、针对工程实际情况,基础底板、基础梁侧模采用砖模,确保了基础底板、基础梁的截面,节省了材料,同时达到了设计要求基。

3、各楼层、梁、板、柱砼一次浇捣成型,避免了先浇柱,后浇梁板时的繁锁工艺,且减少了主体结构砼施工缝的留设,确保了砼的施工质量。

4、现浇砼踏步无须预埋件,待木工弹线确定正确位置后,一次电锤钻眼,将环氧树脂埋设金属立杆电焊栏杆成型,此工艺能确保工程质量。

5、选用水准仪、经纬仪控制标高与水平,提高计量精度。

6、砂浆抹面时砼表面应机械喷浆,提高砂浆与基层粘结强度。

7、采用清水砼施工工艺。

第二节、新技术应用

1、柱子钢筋Φ14以上采用电渣压力焊连接,以节省钢筋用量,亦可采用机械连接技术。

2、利用电子计算机及先进的施工管理软件对工程的施工进度计划进行跟踪控制,均取得了良好的经济效益。

3、予埋铁件采用大磁铁查找,以避免找寻埋铁件时乱凿。

4、室外内电线套管优采用重量轻、能耗低、经济耐用的PVC管材,室外内排水管宜选用隔音标准不低于同类铸铁管的UPVC管材。

5、在砼中掺加一定的外加剂,以改善砼的和易性的和提高砼的耐久性,屋成现浇板采用胶合板,减少拼缝和漏浆,提高屋面自防水能力。

6、积极选用屋面防水新技术,做好节点处理。

7、在检查其它工序质量的同时,特别重视对屋面基层质量的检验与验收。

第三节、新设备、新材料应用

(一)、新生设备运用

1、设竖向电渣压力焊机2台。

2、设经纬仪、水准仪各一台。

3、采用十件装型工程质量监测工具。

(二)、新材料采用计划

1、排水管道使用UPVC管材,电线穿管采用PVC管材。

2、所在厨房房间、厕所地面,加做1.5mm厚聚氨酯涂膜二遍,能保证闭水试验合格后做装修面层。

3、窗台、楼梯梁滴水线建议使用按统一标准制作的GRC滴水条,既能确保施工质量,又减少了施工工序。

4、在砼及砂浆中采用掺加粉煤灰技术,可以减少水泥用量,增强砼的和易性,提高砼成型质量,水泥用量的减少可降低水化热的产生,减少砼内部及表面的裂缝产生,延长结构式的使用寿命。

(十一)、企业具备信息化管理平台,能够使工程管理者对

现场实时监控和数据处理

第一节、信息化管理

1、信息管理组织机构及人员安排

项目经理部设置管理信息中心,在其他职能部门设立部门及项目兼职信息员,兼职信息员受部门领导和管理信息中心主任双重领导。

2、项目信息管理系统解决方案

(1)组建办公局域网

项目部将统一规划组建计算机办公局域网,按建设单位统一标准进行网络配置,设置视频会议室。使用统一规划的工程管理系统,使用统一的信息平台及应用软件,以保证工程的施工数据采集和信息管理工作。与业主和监理工程师的联系按照业主的具体要求办理。

(2)建立远程施工工地信息管理系统

为更好的对施工工地进行管理。以建立动静皆管的立体管理机制为目标,以向建设单位提供项目有关信息的数据采集系统为核心建立远程施工工地信息管理系统。配备相应的终端硬件设备,纳入建设单位统一接口,统一管理;对重点位置进行监视,并可根据需要改变监控的角度和焦距,及时发现问题。

信息管理系统对现场施工信息和数据进行收集、整理、传送和存储,增强对各种工地的质量管理、安全管理、现场管理、进度管理、投资等方面的管理力度,实时提供视频图像。

3、建立现代化信息管理制度

(1)基本作业管理制度

定岗定责,按照建设单位有关要求,结合工程实际情况,制定本项目信息管理实施细则,实行信息管理标准化。

实事求是反映工程建设情况,严禁捏造信息,所有上报的信息必须由总工程师审核同意。及时提供工程最新信息,尤其出现突发险情和事故,在规定的时限内及时报告建设单位、监理。对动态信息及时进行更新,以保证信息的准确性。

(2)建立培训制度,提高信息管理水平

采取不间断培训计划,积极参加建设单位组织的管理系统培训,以适应信息知识的发展。并组织对项目部领导进行培训,主要侧重于建设信息管理系统的认识和现代项目管理的学习,以提高班子对信息管理的认识。对使用人员的培训,主要侧重于组织信息管理制度、计算机软硬件基础知识、系统操作的培训。

4、建立规范的信息管理流程

(1)信息的采集

信息采集内容:反映工程现场施工情况的数码照片、数码录像;施工图纸的电子化;工程施工方案图纸;设计变更图纸;电子文档签章;人力、材料、机械设备、资金等资源统计;进度、投资等统计报表;安全质量保证资料;天气气象资料;沉降观测数据分析;其他项目需要信息管理所需要的资料。采集手段和时效:采用绘制、填写、拍摄、扫描等手段,对工程项目信息进行收集,对于静态消息要及时进行上报存储,对于动态消息要及时收集上报,及时更新,保证信息的准确性和时效性。

(2)信息的加工整理及传递

对各方面收集到的数据和信息进行鉴别、选择、核对、合并、排序、更新、计算、汇总,生成不同形式的数据和信息,以提供给建设单位、监理及项目部各类管理人员。使用网络平台传输、共享数据,在项目部内部通过数据库、Intranet(局域网)实现数据的传送和共享;通过Internet与建设单位、监理进行数据和信息的交流和共享,并使用传真、电话等作为辅助手段。

(3)信息存储

处理后的项目信息按照统一编码、固定的格式进行存储,一般存储在服务器,使用移动硬盘和光盘(刻录)进行安全备份。

第二节、实施监控与数据处理

目前电子视频监控系统在工程项目施工现场的监控管理与应用方面现阶段主要表现在能直观的加强对项目的现场施工管理与应用,它的应用使领导和管理部门能随时、随地直观地视查现场的施工生产状况,促进并加强工程项目施工现场质量、安全与文明施工和环境卫生的管理,通过对工程项目施工现场重点环节和关键部位进行监控,特别是对施工现场操作状况与施工操作过程中的施工质量、安全与现场文明施工和环境卫生管理等方面起到了施工过程中

应有的监督及威慑作用。增强了公司领导和各有关部门对项目施工现场工程质量、安全方面的监管力度,能减少、防止和杜绝质量、安全事故的发生。下面仅以现场施工生产安全方面的监控与应用来加以说明电子视频监控系统用途:

1、在施工现场每日安全会议中的应用:

1)施工现场每天召开的管理人员参加的安全例会,视频监控系统的出现,使项目安全例会的内容更加丰富、更加有针对性,它记录了施工现场1d 的施工情况,通过对录像内容的整理,使安全例会的内容不再空洞,更加具有可操作性。

2)增加了安全监控的范围:

施工现场的安全主要依靠项目管理人员的监督及现场工人的自律,由于现场作业点多面广,经常出现安全隐患及违章行为不能及时消除的现象,从而造成或引起安全事故发生,通过视频监控系统对重点环节和关键部位进行监控,可有效增加监控面,能及时制止安全隐患及违章行为发生。

3)是安全奖罚的重要依据:

安全奖罚是目前安全管理的重要手段之一,在施工现场中,经常有因安全奖罚出现争执,而电子视频监控录像资料,可为安全生产的奖罚提供重要的依据。

4)班组安全活动中的应用:

班组安全活动是施工现场安全管理的一项重要内容,一般要求3d-5d 进行一次,主要由各施工班组对几天工作中的安全情况各做一小结,通过组织工人观看现场电子视频监控录像,可使班组安全活动更生动,对工人的安全教育更实在、更具威慑作用。

2、现场施工生产的日常监控与应用:

工程建设过程中,施工现场电子视频监控管理系统应用除能提供工程项目现场施工管理过程中的施工管理的直观情况,更能有效地对工程项目施工进行可视化管理。还可在现有的管理系统中整合视频管理元素,做到动静皆管的立体管理机制,并能借助现场视频监控管理系统来加强工程项目的施工生产进度管理。目前,工程项目楼层的建设栋数与建设规模和建筑面积越来越大,现场的环境复杂,施工作业人员多,对施工现场的生产调度与施工质量、安全方面的管理带来了一定的难度,施工现场不注意很容易发生施工质量、安全事故,现场的施工管理工作量很大。利用视频监控系统,监控人员可以直接对施

工现场情况进行实时监控,不仅能直观的监视和记录工作现场的施工质量、安全生产情况,而且能及时发现施工的质量、安全事故隐患,防患于未然。同时通过施工现场视频监控管理系统,建设单位、监理单位和施工单位领导与管理人员能够在办公室、家里、移动中随时看到工地施工情况,掌握工程项目施工进度,并能实现远程协调、指导工作,减轻建设单位现场监督检查的工作量,提高工作效率和管理水平,即加强了工程项目的施工管理,并能有效地节约施工管理费用。同时,由于视频管理源于安防监控,因此,在整合后的现场视频监控管理中,为工程项目施工现场管理系统增加安全保障能力,使新的视频监控管理系统具有更强的管理能力。因此,加强工程项目施工现场视频监控管理系统的建设,是公司走向全国建设市场后对如何加强公司对项目的监控与管理所面临也是必须要的要一个重点与难点问题。而《电子视频监控系统在建设工程施工现场的监控与运用》是现代建筑施工管理监控系统的重要组成部分,只有解决了《电子视频监控系统在建设工程施工现场的监控与运用》这个难题,才能解决公司走向全国建设市场后公司对项目监控与管理方面面临重点与难点问题。使公司的管理进一步趋向正规,向现代化管理向新的一步。下面对视频监控系统管理与应用进行初步探讨:

一、视频监控系统的功能和特色:

通过视频监控管理系统,公司机关和项目施工现场的管理者可以随时了解与掌握工程进展,远程协调、指挥工作,能够实现将施工现场的图像、语音等通过lntemet传输到任何能够上网的地点和地方,如办公室、家中、出差地等。如施工现场带宽不够或不具备良好的外部通讯时,可选择最为经济的通讯方法,如通过ADSL作为视频图像、语音和控制信息的传输媒体,在ADSL的线路环境下,可以实现与施工现场完全同步、实时的图像效果。通过安装与公司经理、工程主管部门计算机和项目经理与项目管理人员的计算机中的视频语音通讯客户端软件,管理者可以险胜时将指令或指示发送到第一现场,并能将现场的图像实时显示并存储下来,工地的项目经理可通过远程登录来检索现场的历史图像文件,也可在办公室电脑上对工地情况进行监视,通常安装在工地较高的装臵上,如塔吊、邻近高层建筑上对施工现场进行视频监控与监视,目前的电子视频监控系统已具有以下方面的功能与特色:

1、网络化监控。通过计算机网络,能做到在任何时间、从任何地点、对任何现场进行实时监控,

2、可实现网络化的存储,该系统可以实现本地或远程的录像存储及录像查询和回放。

3、具有可高可靠性与高图像的质量,目前视频监控系统的视频编码器与网络摄像机均为整机嵌入式系统,是工业化的生产设备,具有极高的可靠性,其视频图像编码器已融合了多种新型的专利技术。其图像与画面清晰、流畅,图像与画面的清晰度可达到录像带与VCD级的效果。

二、视频监控点系统可解决的问题:

通过lntemet与ADSL,使公司经理、机关主管部门与工程项目在任何时间与任何地点与任何地方,只要有接入互联网的地方,通过台式计算机或笔记本电脑等设备,就可随时、随地的访问施工现场的视频图像和声音了解工程的施工状况,有了工程施工现场视频监控系统可解决以下问题:

1、对公司领导或公司主管经理,可在办公室或出差在外也可随时随地地掌握与了解工程建设施工生产进度计划完成的实施状况,并能与工程项目经理与主管副经理及时沟通和解决项目施工生产中急需解决的问题。

2、对公司主管部门:

1)工程部:可通过登录工地项目的视频监控图像与语音录像系统,随时掌握与了解并及时解决项目日常施工生产中出现的问题:

(1).及时掌握与了解工地施工现场的工程施工生产进度和与工地项目副经理协调生产调度、调整与安排,以便更好地完成公司下达的施工生产计划;

(2).及时掌握与了解工地施工现场的工程项目施工质量与安全方面的情况及施工现场的环境卫生与文明施工状况,并及时地解决工程项目施工生产过程中的施工质量、安全方面的问题;

2)材料设备部:可通过登录工地项目的视频监控图像与语音录像系统,随时掌握与了解并及时解决项目日常施工生产中的材料、物资供应与机械设备的使用问题;

(1).及时掌握与了解工地施工现场的材料、物资供应与现场材料、物资的到货和使用情况,以保证工程项目施工现场材料、物资的供应与使用和协调工程材料、物资的到货与供应情况;

(2).及时掌握与了解工地施工现场工程项目大型施工机械安全使用与维修情况

3)财务部:可通过登录工地项目的视频监控图像与语音录像系统,随时掌握与了解并及时解决项目日常施工生产中的资金使用与生产急需资金的协调和生产资金报表的安排与使用情况及保证资金的及时高度与安排工作

3、对项目经理:通过登录工地视频监控图像与语音录像系统,随时掌握与了解并及时解决项目日常施工生产中的施工进度计划完成情况与项目施工质量、安全状况和工地的材料、物资与人员和资金使用与协调和调度。使工程项目的生产更加顺利。

4、对安全生产与重大危险源的监控:

1)重大危险源监控:

通过视频监控系统对工程项目施工中的重大危险源项目施工和使用情况进行重点监控,能及时掌握与了解危险性较大工程的施工进度和安全状态,对监控中发现的安全隐患或其他违规行为,可责令施工现场立即进行施工整改或停工检查。

2)施工现场安全防护情况监控:

(1).对大型施工用起重机械等具有危险性较大的大型工程机械的折装、加节、提升等施工和使用、防护等情况进行重点的实时监控;

(2).对高空危险作业人员不按要求使用安全带、施工现场人员未戴安全帽的,或未在施工现场入口处、施工起重机械、临时用电设施、脚手架、出入通道口、基坑边沿设臵明显的安全警示标志及施工现场乱接、乱拉或电线、电缆随意拖地等情况进行实时监控;

节能减排绿色施工、工艺创新

在节能减排、绿色施工、工艺创新方面针对本工程的措施 1.1工现场环境达标总目标 1.1.1控制粉尘排放;场界噪声达标; 1.1.2控制污水排放;有毒有害气体排放达标; 1.1.3控制固体废弃物;提倡节能降耗; 1.1.4不发生环境污染事故。 1.1.5职业安全健康与环境管理执行标准 1.1.5国家有关部、委、各级政府部门及其他有关机关颁发的有关安全生产工作的法令、法规、规定、制度。 1.2环境保护技术组织措施 搞好现场的环境卫生和企业CI形象,提高员工的环境意识纳入计划管理之中,制定切实可行的规定、措施,在该工程施工全过程中,树立正规部队形象。 1.2.1垃圾外运措施 1)建筑装饰垃圾含有大量地沙石颗粒等粉料,在运输过程中容易造成粉尘污染,为保证在装运过程中不造成粉尘污染以及路上散落造成二次污染,在运输装车前对砖、混凝土块垃圾进行适量洒水,使沙石颗粒略有湿度而不流淌,即可进行装车运输。 2)建筑装饰垃圾的弃置按照市政府的有关渣土处置文件进行处理。 3)在确定建筑垃圾弃置场地以后,根据现场到弃置场地的道路情况,确定运输行走路线,安排民工在弃置场地及进出口处对路面进行清洁维护,确保路面整洁。 1.2.2现场环境保护措施 1)要求作业班组工完场清,作业现场“三无”、“四有”。 2)员工使用永久性碗筷,严禁使用一次性方便饭盒,生活区设置剩饭收集桶,由固定人员按时收运出场。 3)在生活区和现场作业区(每层二个)设茶水桶、加盖上锁,派专人管理,并定期清洗。施工现场严禁吸烟,在施工现场红线外设吸烟亭。 4)在施工现场每个班组设置工具房,作为班组机具存放兼更衣室使用。 5)现场除规定值班人员和库管人员外,严禁他人留宿现场。全体员工一律住在场外公司统一规划的生活基地。 6)施工现场定期投放鼠药,适时喷洒灭蚊、蟑螂药水,消除四害。

(完整版)节能减排施工方案

节能减排施工方案

目录 1工程概况 2实施原则和目的 3实施方法 4节能减排措施 5施工中新技术、新设备、新材料与新工艺的推广应用

1工程概况 1.1总体概况 工程名称:万泰时代城华府3、5、7、10、11、18、19、20、21#楼 工程地址:范公路西侧,黄海路北侧 建设单位:万泰房地产盐城有限公司 设计单位:江苏省盐城规划市政设计院有限公司 监理单位:江苏伟业项目管理有限公司 施工单位:湖南省沙坪建设有限公司 1.2建筑概况 万泰时代城华府3、5、7、10、11、18、19、20、21#楼工程项目南至黄海路路,东至范公路,西至文港路,北至小洋河,交通便捷,配套服务设施齐全。 本项目总用地面积29858.64㎡,总建筑面积105748㎡,地上建筑面积82564㎡,其中住宅建筑面积73620㎡。3、5、7、10、11、18、19#楼分别为18、18、18、18、18、18、19层的高层住宅,地下建筑面积约23184㎡。 2实施原则和目的 根据公司文件精神,为大力推进公司的节能减排工作,提升项目部精细化管理水平,实施节能环保、降本增效目标,建立节能减排标准化工地,在工程实施过程中必须以降低能耗、促进环保、增加效益为核心,坚持效益为本、节约优先的原则;坚持技术为本、管理优先

的原则,以期达到节能减排的目的,实现公司利润、效益最大化。3实施方法 (1)健全组织体系:项目部应成立节能减排工作领导小组,负责项目节能减排的指导工作,指定专门的部门和人员具体负责节能减排工作。项目经理是节能减排第一责任人,对此项工作负总责。 (2)建立节能减排考核制度:定期组织人员对各节能减排项目进行考核,考核结果与绩效挂钩,以利提高参与人员的积极性。 (3)建立节能减排标准化工地公示制度:在施工现场的展示区建立节能减排公示牌,公布节能减排主要责任人、工作目标及指标、主要措施。 4节能减排措施 在保证质量、安全等基本要求的前提下,通过科学管理和技术进步,最大限度地节约资源与减少对环境负面影响的施工活动,实现四节一环保(节能、节地、节水、节材和环境保护)。同时积极采用新技术、新材料、新工艺和高能效设备,推行应用示范工程。 本工程节能减排工作包括以下内容: (1)环境保护措施,制定环境管理计划及应急救援预案,采取有效措施,降低环境负荷,保护地下设施和文物等资源。 (2)节材措施,在保证工程安全与质量的前提下,制定节材措施。(3)节水措施,根据工程所在地的水资源状况,制定节水措施。(4)节能措施,进行施工节能策划,确定目标,制定节能措施。(5)节地与施工用地保护措施,制定临时用地指标、施工总平面布

施工方法及主要技术措施

施工方法及主要技术措施 第一节、装饰装修施工技术方案及技术措施 1、无机预涂板吊顶施工方案及技术措施 1.1测量放线 (1)由于土建施工允许误差较大,风道、线路等设施繁杂,工程施工要求精度很高,因此必须经过详细测量,多方面考虑,确定基准线位置,并经设计方可认可。 (2)根据确定的基准线位置,用水准仪确定吊顶标高基准线,在墙面上弹出,误差不超过3mm,注意中间部位起拱要求为1/200高度。 (3)确定平面内每个单元基准线点,并做好标记。 (4)在放线时应控制并分配测量误差。按设计分格,统一放好基准线。 1.2吊杆安装 按放线确定的主龙骨位置标记,在墙面上打好吊杆安装孔,保证误差不超过±4mm,吊杆孔按900~1000mm间隔布置,主龙骨端头处300mm内必须装吊杆,靠近风管其它设施处必须增设吊杆,吊杆孔必须严格按有关要求,保证连接牢固。 1.3主龙骨安装 将主龙骨与吊杆连接件连接好,并进行调整和固定,必须保证标高偏差不大于2mm,相邻两根间隔不大于2mm的误差要求。调整时用水平仪使上下、左右、前后至要求范围,然后再进行固定。 1.4次龙骨安装 检查主龙骨安装是否准确,按照翻样图纸要求布置次龙骨,用主次龙骨连接件将次龙骨固定到主龙骨上,调整纵、横向尺寸控制在±2mm内及水平误差±1mm范围内,应按次序顺序进行调整、校正、固定,使其符合安装要求。 1.5石膏板安装 固定石膏板可用自攻螺丝直接用自攻螺丝枪将其与龙骨固定,钉头应嵌入板面0.5~1mm,钉头涂防锈漆后用腻子找平,石膏板应留3mm板缝,嵌腻子,贴玻纤带,再用腻子刮平顺。龙骨具备产品合格证书、性能检测报告、进场验收记录等资料。 石膏板不应有气泡、起皮、绉纹、缺角、污垢、扭曲、变形和等缺陷,表面

在节能减排、绿色施工、工艺创新方面针对本工程的具体措施

在节能减排、绿色施工、工艺创新方面针对本工程的具体措施 第一节节能减排 1、组织管理 根据本工程实际情况项目部成立了以项目经理为首的绿色节能环保领导小组,具体领导实施项目的节能工作,根据图纸要求组织实施,其架构如图: 项目经理为绿色施工第一责任人,负责绿色施工的组织实施及目标实现,并指定绿色 施工管理人员和监 督人员。 2、目标管理 在施工过程中贯 彻项目部节能方针, 减少浪费,杜绝重复 投入。 1)环境保护措施; 采取有效措施,减少废水、废气排放,降低粉尘、噪声污染。 2)节材措施;在保证工程安全与质量的前提下,制定节材措施,如进行施工方案的节材优化,建筑垃圾减量化,尽量利用可循环材料等。 3)节水措施;根据工程所在地的水资源状况,做好节水措施。 4)节能措施;进行施工节能策划,确定目标,制定节能措施。 3、实施管理 1)实施绿色施工对整个施工过程进行动态管理,加强对施工策划、施工准备、材料采购、现场施工、工程验收等各阶段的管理和监督。 2)结合工程项目的特点,有针对性地对绿色施工作相应的宣传,通过宣传营造绿色施工的氛围。 3)定期对职工进行绿色施工知识培训,增强职工绿色施工意识。 4、节材与材料资源利用节材措施 1)图纸会审时,应审核节材与材料资源利用的相关内容,达到材料损耗率比定额损耗率降低30%。 2)根据施工进度、库存情况等合理安排材料的采购、进场时间和批次,减少库存。 3)现场材料堆放有序。储存环境适宜,措施得当。保管制度健全,责任落实。

4)材料运输工具适宜,装卸方法得当,防止损坏和遗洒。根据现场平面布置情况就近卸载,避免和减少二次搬运。 5)采取技术和管理措施提高模板、脚手架等的周转次数。 6)优化安装工程的预留、预埋、管线路径等方案。 7)应就地取材,施工现场500公里以内生产的建筑材料用量占建筑材料总重量的70%以上。 8)现场办公和生活用房采用周转式活动房。现场围挡应最大限度地利用已有围墙,或采用装配式可重复使用围挡封闭。力争工地临房、临时围挡材料的可重复使用率达到70%。 5、节水与水资源利用 1)施工中采用先进的节水施工工艺。 2)施工现场供水管网应根据用水量设计布置,管径合理、管路简捷,采取有效措施减少管网和用水器具的漏损。 3)现场机具、设备、车辆冲洗用水必须设立循环用水装置。施工现场办公区、生活区的生活用水采用节水系统和节水器具,提高节水器具配置比率。项目临时用水应使用节水型产品,安装计量装置,采取针对性的节水措施。 4)施工现场建立可再利用水的收集处理系统,使水资源得到梯级循环利用。 5)施工现场分别对生活用水与工程用水确定用水定额指标,并分别计量管理。 6、节能与能源利用 1)节能措施 ①制订合理施工能耗指标,提高施工能源利用率。 ②优先使用国家、行业推荐的节能、高效、环保的施工设备和机具,如选用变频技术的节能施工设备等。 ③施工现场分别设定生产、生活、办公和施工设备的用电控制指标,定期进行计量、核算、对比分析,并有预防与纠正措施。 ④在施工中合理安排施工顺序、工作面,以减少作业区域的机具数量,相邻作业区充分利用共有的机具资源。安排施工工艺时,应优先考虑耗用电能的或其它能耗较少的施工工艺。避免设备额定功率远大于使用功率或超负荷使用设备的现象。 ⑤根据当地气候和自然资源条件,充分利用可再生能源。 2)机械设备与机具 ①建立施工机械设备管理制度,开展用电、用油计量,完善设备档案,及时做好维修保养工作,使机械设备保持低耗、高效的状态。 ②选择功率与负载相匹配的施工机械设备,避免大功率施工机械设备低负载长时间运行。机电安装可采用节电型机械设备,如逆变式电焊机和能耗低、效率高的手持电动工具等,以利节电。机械设备宜使用节能型油料添加剂,在可能的情况下,考虑回收

节能减排、绿色施工、四新的应用方案

节能减排、绿色施工、四新的应用 一、成立绿色施工、节能减排领导小组 小组职责:对工程的环境因素进行识别和评价,确定重要环境因素,报公司总工批准后加以控制。 组长职责:负责组织领导小组各成员对工程的环境因素进行识别和评价,经公司总工审批后组织实施。 副组长职责:具体负责组织对工程的环境因素的识别和评价,制定相应的控制措施。 组员职责:参与环境因素的识别和控制措施的制定,负责对所制定的环境因素控制措施进行落实和实施,对执行过程中的信息进行收集和反馈。 公司依据国家经贸委〔2001〕30 号《发布职业安全健康管理体系指导意见和职业安全健康管理体系审核规范》和《绿色施工、节能减排体系规范及使用指南》GB/T24001-1996idtISO14001建立了职业安全健康及绿色施工、节能减排体系,确保全体员工积极树立环保意识,自觉遵守环保法律法规。公司坚持安全、整洁文明施工,并督促供应商等关联方改进他们的环保行动,公司始终把环境质量、环境安全、环境意识和环境行为的改善放在前面,以符合本公司职业安全健康和环境方针的要求,并致力于环境因素的持续改进和污染预防,不断创造出精品工程。 公司通过职业安全健康及绿色施工、节能减排体系认证以来,在绿色施工、节能减排方面,继续贯彻执行“安全环保,以人为本,严守法规,文明施工”的职业安全健康及环境方针,将绿色施工、节能减排延伸到公司承担的每一个工程、每一个项目。公司每年按照程序规定进行内部职业安全健康及绿色施工、节能减排体系审核和职业安全健康及绿色施工、节能减排体系管理评审,及时发现和纠正公司在绿色施工、节能减排方面的不足和不符合项,使公司的职业安全健康及绿色施工、节能减排体系正常运转。

施工节能减排技术措施

第十二章节能减排技术措施 一、节能减排的原则与意义 1、最大限度地节约资源和能源,减少污染、保证施工安全,减少施工活动对环境造成的不利影响,实现与自然和社会的和谐发展,是我们的责任。 2、贯彻落实节地、节能、节水、节材和保护环境的技术经济政策,建设资源节约型、环境友好型社会,通过采用先进的技术措施和管理,最大程度地节约资源,提高能源利用率,减少施工活动对环境造成的不利影响。 3、施工企业建立节能减排施工管理,实施节能减排施工是贯彻落实科学发展观的具体体现;是建设可持续发展的重大战略性工作;是建设节约型社会、发展循环经济的必然要求,是实现节能减排目标的重要环节,对造福子孙后代具有长远的重要意义。 二、施工现场节能减排管理目标 1、严格执行国家、行业、地方关于禁止与限制落后淘汰技术、工艺、产品的现行有关规定;积极采用新技术、新材料、新工艺和新产品。 2、安全生产、工程质量、文明施工符合国家、行业、地方标准规范规定;工程项目按图施工,落实节能要求。 3、工程项目建立分区域能源、资源消耗原始记录和月度台账,对指标体系各项指标值的真实性负责;工程项目应完成从开工到竣工全过程节能降耗数据分析报告。 第一节节能减排的技术措施 一、资源节约 1、节约土地 施工现场的临时设施建设禁止使用粘土砖。土方开挖施工采取先进的技术措施,减少土方的开挖量,最大限度地减少对土地的扰动。 2、节能 优先使用国家、行业推荐的节能、高效、环保的施工设备和机具,如选用变频技术的节能施工设备等。 冬季寒冷,项目部采暖采用集中供暖,减少粉尘排放。冬季用塑料布将窗户密封减少屋内热量流失。室外照明采用强度气体放电灯。 施工现场机械设备管理应满足下列要求:

施工方案及技术措施(新版)

( 安全技术 ) 单位:_________________________ 姓名:_________________________ 日期:_________________________ 精品文档 / Word文档 / 文字可改 施工方案及技术措施(新版) Technical safety means that the pursuit of technology should also include ensuring that people make mistakes

施工方案及技术措施(新版) 1、施工准备 工程项目施工准备工作按其性质及内容通常包括技术准备、物资准备、劳动组织准备、施工现场准备和施工场外准备。 技术准备 技术准备是施工准备的核心。由于任何技术的差错或隐患都可能引起人身安全和质量事故,造成生命、财产和经济的巨大损失。因此必须认真地做好技术准备工作。 (1)熟悉、审查施工图纸和有关的设计资料 熟悉、审查设计图纸的目的,是为了能够按照设计图纸的要求顺利地进行施工,生产出符合设计要求的最终园林产品(建筑物、构筑物或绿化),创造出符合设计要求的景观景象。能够在拟建工程开工之前,使从事施工技术和经营管理的工程技术人员充分地了解和

掌握设计图纸的设计意图、结构与构造特点和技术要求,以及成景的关键部位与景观构成要素。 (2)熟悉、审查设计图纸的内容 审查设计图纸是否完整、齐全,以及设计图纸和资料是否符合国家有关工程建设的设计,施工方面的方针和政策。 审查设计图纸与说明书在内容上是否一致,以及设计图纸与其各组成部分之间有无矛盾和错误。审查设备安装图纸与其相配合的土建施工图纸的坐标、标高是否一致。审查设计图纸中的工程复杂、施工难度大小和管理水平能否满足工期和质量要求并采取可行的技术措施加以保证。 (3)熟悉、审查设计图纸的程序 熟悉、审查设计图纸的程序通常分为自审阶段、会审阶段和现场签证等三个阶段。 ①设计图纸自审阶段 施工单位收到拟建工程的设计图纸和有关技术文件后。应尽快地组织有关的工程技术人员熟悉和自审图纸,写出自审图纸的记录。

绿色施工节能减排措施

编号:SM-ZD-75488 绿色施工节能减排措施Through the process agreement to achieve a unified action policy for different people, so as to coordinate action, reduce blindness, and make the work orderly. 编制:____________________ 审核:____________________ 批准:____________________ 本文档下载后可任意修改

绿色施工节能减排措施 简介:该方案资料适用于公司或组织通过合理化地制定计划,达成上下级或不同的人员之间形成统一的行动方针,明确执行目标,工作内容,执行方式,执行进度,从而使整体计划目标统一,行动协调,过程有条不紊。文档可直接下载或修改,使用时请详细阅读内容。 5.1.1 组织管理 1、建立绿色施工管理体系,并制定相应的管理制度与目标。 2、项目经理为绿色施工第一责任人,负责绿色施工的组织实施及目标实现,并指定绿色施工管理人员和监督人员。 5.1.2 规划管理 1、编制绿色施工方案。该方案应在施工组织设计中独立成章,并按有关规定进行审批。 2、绿色施工方案应包括以下内容: (1)环境保护措施,制定环境管理计划及应急救援预案,采取有效措施,降低环境负荷,保护地下设施和文物等资源。 (2)节材措施,在保证工程安全与质量的前提下,制定节材措施。如进行施工方案的节材优化,建筑垃圾减量化,尽量利用可循环材料等。

(3)节水措施,根据工程所在地的水资源状况,制定节水措施。 (4)节能措施,进行施工节能策划,确定目标,制定节能措施。 (5)节地与施工用地保护措施,制定临时用地指标、施工总平面布置规划及临时用地节地措施等。 5.1.3实施管理 1、绿色施工应对整个施工过程实施动态管理,加强对施工策划、施工准备、材料采购、现场施工、工程验收等各阶段的管理和监督。 2、应结合工程项目的特点,有针对性地对绿色施工作相应的宣传,通过宣传营造绿色施工的氛围。 3、定期对职工进行绿色施工知识培训,增强职工绿色施工意识。 5.1.3 评价管理 1、对照本导则的指标体系,结合工程特点,对绿色施工的效果及采用的新技术、新设备、新材料与新工艺,进行自评估。

公路工程建设中的节能减排措施

https://www.doczj.com/doc/6e4895337.html,专业的论文在线写作平台 公路工程建设中的节能减排措施 摘要:公路工程建设中节能减排的目标就是要最大限度地避免对生态环境的负面影响,节约能源、降低排放.本文分析在公路工程建设中,从设计方案、材料利用和施工组织管理等主要方面入手,能够采取的一些节约土地、节能减排的有效措施。 关键词:公路建设;节约资源;节能减排 Energy-saving Emission Reduction of Highway Construction Abstract:Highway Construction in energy conservation goal is to maximize avoid the negative impact on the ecological environment, save energy and reduce emissions. This paper analyzes the construction of the highway from the main aspects of the design, materials use and construction organization and management and other aspects, be able to take some effective measures for land conservation, energy saving. Keywords:Road building; resource conservation; energy conservation 随着我国经济社会的不断发展和公路建设事业的进步,建设生态公路、环保公路、节能公路的理念不断深化。公路工程建设中节能减排的目标就是要最大限度地避免对生态环境的负面影响,以及通过生态工程、环保工程实现生态恢复和污染控制,节约能源、降低排放,达到公路建设与自然环境和谐相容。一般所说的公路工程的节能减排主要考虑施工机械耗能、燃料油以及其他能源方面的节约,而很少涉及到工程管理、方案

施工技术方案与措施

一、施工组织设计 1.投标人编制施工组织设计的要求:编制时应采用文字并结合图表形式说明施工方法; 拟投入本标段的主要施工设备情况、拟配备本标段的试验和检测仪器设备情况、劳 动力计划等;结合工程特点提出切实可行的工程质量、安全生产、文明施工、工程 进度、技术组织措施,同时应对关键工序、复杂环节重点提出相应技术措施,如冬 雨季施工技术、减少噪音、降低环境污染、地下管线及其他地上地下设施的保护加 固措施等。 2.施工组织设计除采用文字表述外可附下列图表,图表及格式要求附后。投标人根据其 施工组织设计的要求可自行把下列图表添加到相应的项目中。 附表一拟投入本标段的主要施工设备表附表二拟配备本标段的试验和检测仪器设备表附表三劳动力计划表 附表四计划开、竣工日期和施工进度网络图附表五施工总平面图附表六临时用地表施工方案与技术措施 一、编制原则 1、贯彻执行国家及地方对工程建设的各项方针政策,严格执行工程建设程序。 2、施组编制遵守合同文件、设计文件及施工规范的原则,确保工程质量和工期。建立健全各项组织机构和保证体系,确保施工生产科学、有序、高效。 3、采用“四新”技术。结合工程特点,积极推广使用新技术、新工艺、新材料、新设备,确保施工质量。结合实际,经济可靠。施组编制结合特点,充分调研,优化方案,降低成本;方案确定充分论证,确保采取方案的可靠性,满足施工的总体安排。 4、统筹安全,科学合理。根据现场勘察调查资料、合同文件资料工程特点,全面规划、统筹安排,突出重点难点及工期关键工序,采用科学合理的施工方法,确保施组编制满足合同要求。坚持实事求是的原则,根据我单位综合施工生产能力组织施工,坚持科学组织、合理安排,确保高速度、高效率、高质量完成工程建设。 二、编制依据 1、根据施工图设计、有关文件以及业主对本施工段施工总工期的要求。 2、我公司踏勘现场及调查咨询资料。 4、我公司拥有的科技成果、工法成果、机械设备、技术水平和施工能力,以及参加类似工程施工积累的施工经验。结合我公司施工实力、机械设备状况、专业技术力量及管理水平、综合施工生产能力。 三、工程概况 工程名称:蓬溪县西湖路污水管网工程工程地点:蓬溪县赤城镇西湖路 工程内容:开挖土石方12031立方米、填方11737立方米,聚乙烯塑钢缠绕管400毫米2337米,1000毫米污水检查井104座,人行道破损及恢复8748立方米、管道保护4674米。 四、项目班子配备(一)组织机构 1、施工项目经理部设臵原则,要保证工程项目实现优质、高效、低耗、按期、安全文明地完成目标,施工项目经理部设臵应坚持以下原则: ①与企业设计的项目管理、组织形式相适应。 ②与工程项目的规模、结构形式、复杂程度、专业特点相适应。③与弹性、一次性现场施工的特点相适应。④面向施工现场,人员精干、高效,。 施工项目经理部、职能部门的设臵必须面对现场,为现场服务,机构层次少,人员精干。 2、项目经理部组织机构结构框图 (二)项目班子配备 1、本工程推行实施项目经理责任制的技术质量型标段承包责任制管理模式,组建本工程施工项目经理部,由公司总经理选派一名懂技术、善管理的技术型人员担当项目经理;项目经

在节能减排、绿色施工、实用工艺创新方面针对本工程有具体要求措施或企业自有创新技术

9)在节能减排、绿色施工、工艺创新方面针对本工程有具体措施或企业自有创新技术 在节能减排、绿色施工、工艺创新方面针对本工程的具体措施 第一节、节能减排 1、组织管理 根据本工程实际情况项目部成立了以项目经理为首的绿色节能环保领导小组,具体领导实施项目的节能工作,根据图纸要求组织实施,其架构如图: 项目经理为绿色施工第一责任人,负责绿色施工的组织实施及目标实现,并指定绿色施工管理人员和监督人员。 2、目标管理 在施工过程中贯彻项目部节能方针,减少浪费,杜绝重复投入。 1)、环境保护措施;采取有效措施,减少废水、废气排放,降低粉尘、噪声污染。 2)、节材措施;在保证工程安全与质量的前提下,制定节材措施,如进行施工方案的节材优化,建筑垃圾减量化,尽量利用可循环材料等。 3)、节水措施;根据工程所在地的水资源状况,做好节水措施。 4)、节能措施;进行施工节能策划,确定目标,制定节能措施。 3、实施管理 1)、实施绿色施工对整个施工过程进行动态管理,加强对施工策划、施工准备、材料采购、现场施工、工程验收等各阶段的管理和监督。 2)、结合工程项目的特点,有针对性地对绿色施工作相应的宣传,通过宣传营造绿色施工的氛围。 3)、定期对职工进行绿色施工知识培训,增强职工绿色施工意识。 4、节材与材料资源利用节材措施 1)、图纸会审时,应审核节材与材料资源利用的相关内容,达到材料

损耗率比定额损耗率降低30%。 2)、根据施工进度、库存情况等合理安排材料的采购、进场时间和批次,减少库存。 3)、现场材料堆放有序。储存环境适宜,措施得当。保管制度健全,责任落实。 4)、材料运输工具适宜,装卸方法得当,防止损坏和遗洒。根据现场平面布置情况就近卸载,避免和减少二次搬运。 5)、采取技术和管理措施提高模板、脚手架等的周转次数。 6)、优化安装工程的预留、预埋、管线路径等方案。 7)、应就地取材,施工现场500公里以内生产的建筑材料用量占建筑材料总重量的70%以上。 8)、现场办公和生活用房采用周转式活动房。现场围挡应最大限度地利用已有围墙,或采用装配式可重复使用围挡封闭。力争工地临房、临时围挡材料的可重复使用率达到70%。 5、节水与水资源利用 1)施工中采用先进的节水施工工艺。 2)施工现场供水管网应根据用水量设计布置,管径合理、管路简捷,采取有效措施减少管网和用水器具的漏损。 3)现场机具、设备、车辆冲洗用水必须设立循环用水装置。施工现场办公区、生活区的生活用水采用节水系统和节水器具,提高节水器具配置比率。项目临时用水应使用节水型产品,安装计量装置,采取针对性的节水措施。 4)施工现场建立可再利用水的收集处理系统,使水资源得到梯级循环利用。 5)施工现场分别对生活用水与工程用水确定用水定额指标,并分别计量管理。 6、节能与能源利用 1)节能措施 ①制订合理施工能耗指标,提高施工能源利用率。 ②优先使用国家、行业推荐的节能、高效、环保的施工设备和机具,如选用变频技术的节能施工设备等。

施工节能减排措施

施工节能减排措施 1、建立施工组织体系 文明施工管理是企业施工生产经营的综合反映,应贯穿于施工管理的全过程,以便提高劳动生产率、降低物耗、消除污染、美化环境、提高工程质量、延长机械使用寿命,有效地防止火灾事故,减少安全隐患,保证社会效益和企业经济的稳步提高。 施工中严格按照市政府《整治》条例做到施工“标准化”、现场“景观化”,争创“节能减排示范工地”见节能减排施工管理体系图: 图1-1节能减排施工管理体系图 2、建筑节能施工材料的选择 为节约能源消耗,施工时需采用节能材料来保证节能。 1.地下室采用新型防水材料:SBS改性沥青防水卷材。 2.板凳铁采用高强冷拔丝。

3.±0.000以下砼为高性能砼。 4.钢筋采用HRB400E。 3、防止大气污染 1.严格执行新疆生产建设兵团第十二师建设局相关规定。 2.施工阶段,定时对道路进行淋水降尘,控制粉尘污染。 3.施工现场内的施工垃圾清运,采用搭设封闭式临时专用垃圾运输或采用容器吊运或袋装,严禁随意抛撒,施工垃圾应及时清运,并适量洒水,减少粉尘对空气的污染。 4.水泥和其他易飞扬、细颗粒散体材料,安排在库内存放或严密遮盖,运输时要防止遗洒、飞扬,卸运时采取措施,减少污染。 5.现场内所有交通路面和物料堆放地全部实现硬地化,硬化面采用碎石、素土夯实,面层浇筑C20砼,厚200。 6.在出场大门处设置车辆及挖掘土方设备清洗冲刷台,车辆经清洗后出场,严防车辆携带泥沙出场造成道路的污染,由1名专人负责。 2.2.生活区内设置的食堂和宿舍,由专人负责管理,确保卫生和安全符合规定。 8.认真落实“门前三包”责任制,保证施工场地周边以及出入口无垃圾、无污水等,做到施工现场周边安全、整洁、畅通。 9.严禁在施工现场焚烧废弃物,防止有毒、有害、恶臭尘烟和气体发生。 10.遇有四级风速以上的天气,停止土方施工。 11.施工现场应设置冲洗车辆、设备等设施和污水沉淀池、排水沟,保持排水系统良好,做到场内无积水。 4、防止水污染 1.现场设置砼砂浆搅拌沉淀池,废水经沉后,排入污水管内。施工现场的生产污水采用两级沉淀措施后,排出场外下水道。 2.现场存放油料的库房,必须进行防渗漏处理。储存和使用都要采取措施,

土方工程施工设计方案及技术措施

土方工程施工方案及技术措施 一、施工部署 1、现场准备 ⑴、召开由业主、监理、总承包方和其他相关单位共同参加的现场协调会,明确各方面要求及相互责任范围,确定施工期间协调方法; ⑵、熟悉了解现场情况及周围环境情况,落实现场临时占地,修建施工现场临时设施。 ⑶、了解现场行人及车辆情况,向业主及监理提交场区内和附近的行人、车辆导流保护方案。 2、施工准备工作 ⑴、现场车辆出入口放置钢筋网片,设置清洗池、沉淀池。 ⑵、出口搭设扫车、清土架子。 ⑶、平整场地,清除障碍。 ⑷、做好夜间照明准备。 ⑸、测量员放出基坑开挖边线。 ⑹、为保证夜间正常施工,夜间应有照明设备,同时安排专人负责交通疏导、调度指挥工作。测量员每日挖土前用白灰放出开挖线,保证作业面宽度与标高。 3、技术准备 ⑴、在接到施工图纸后,组织有关人员认真审图,在自审和预审的基础上,尽快组织技术交底。

⑵、组织召开施工与运营配合专题会,分项研究后,明确具体施工时间、施工方法及要求。 ⑶、及时编制各种材料计划,提前进行加工定货。 ⑷、备齐工程技术资料管理软件,各种试验设备和计量设备的资料齐全,检验合格。 4、物资准备 ⑴、开工前落实各项施工用料的计划,按照贯标程序要求选定合格厂家和产品,签订供货协议,并分期分批组织进场。 ⑵、对各种材料的进场时间,数量等要提前作好计划,按计划进场,认真组织,专人负责。 5、施工队伍准备 ⑴、选择有施工经验并有较强施工组织能力、工作效率高,拥有先进机械设备,且有良好信誉的队伍作为专业施工队伍,并签订专业施工责任合同。 ⑵、根据开工日期和进度计划安排,编制劳动力需用量计划,组织劳动力进场,并对进场人员进行入场教育。 ⑶、劳动力用量表 6、机械设备准备 土方开挖施工机械数量表

施工方案与技术措施

1、施工方案与技术措施 1.1 编制说明 1.1.1 本施工组织设计严格按照工程招标文件对施工组织设计的要求进行编制。在人员、机械、材料调配、质量要求、进度安排等方面统一部署的原则下,由建筑、安装及装饰等几大专业有机组成。 1.1.2 根据本工程的特点、功能要求,本着对业主资金合理利用,对工程质量的高度责任感,我们的编制原则是“经济、合理、优质、高效”。 1.1.3 本施工组织设计的编制,受到了我公司的高度重视和大力支持,公司专门成立该工程方案小组,采用“对比优化、博采众长”的编制思路,以使本方案重点突出,有较强针对性和可操作性。 1.2编制依据 1.2.1 长沙财经学校校舍外墙改造项目招标文件。

1.2.2 长沙财经学校校舍外墙改造项目招标工程量清单及图纸。 1.2.3 以往我公司同类、类似工程施工经验。 1.2.4 与本工程有关的国家、行业现行施工验收规范、标准。 1.3 工程概况 1.3.1项目名称:长沙财经学校校舍外墙改造项目。 1.3.2 建设地点:长沙财经学校校内。 1.3.3 建设规模:实训楼、办公楼外墙保温及外墙粉刷。 1.3.4 工程造价:6097055.04元。 1.3.5 工期要求:45日历天。 1.3.6 质量要求:符合现行国家有关工程施工验收规范和标准的要求合格。

1.3.7保修要求:按建设部2000年80号令相关规定保修。 1.3.8 招标范围:长沙财经学校办公楼及形体房、航空航海区、烹饪旅游区1栋、烹饪旅游区2栋、财经商贸区1栋、财经商贸区2栋、风雨走廊的外墙进行补修、变形缝盖板换新和油漆粉刷,报告厅的外墙进行修补、油漆粉刷。 1.3.9标段划分:一个标段。 1.4 施工准备 1.4.1 施工场地准备 查勘现场,摸清工程实地情况,包括周围环境,运输道路、水电供应情况等。按施工平面布置图(本章后附图),安装水电,并进行测试。做好雨季施工防水排污工作,修筑排水沟,保证场地不积水。 1.4.2 施工机具准备 根据施工组织设计、组织编制机械设备进场计划,做好其

绿色施工及节能减排措施

绿色施工及节能减排措施 1 绿色施工概述 绿色施工是指工程建设中,在保证质量、安全等基本要求的前提下,通过科学管理和技术进步,最大限度地节约资源与减少对环境负面影响的施工活动,实现四节一环保(节能、节地、节水、节材和环 境保护。 2 环境保护 1)扬尘控制 a、运送土方、垃圾、设备及建筑材料等,不污损场外道路。运 输容易散落、飞扬、流漏的物料的车辆,必须采取措施封闭严密,保证车辆清洁。施工现场出口应设置洗车槽。 b、土方作业阶段,采取洒水、覆盖等措施,达到作业区目测扬 尘高度小于1.5m,不扩散到场区外。 c、结构施工、安装装饰装修阶段,作业区目测扬尘高度小于0.5m。对易产生扬尘的堆放材料应采取覆盖措施;对粉末状材料应封闭存放;场区内可能引起扬尘的材料及建筑垃圾搬运应有降尘措施,如覆盖、洒水等;浇筑混凝土前清理灰尘和垃圾时尽量使用吸尘器,避免使用吹风器等易产生扬尘的设备;机械剔凿作业时可用局部遮挡、掩盖、水淋等防护措施;高层或多层建筑清理垃圾应搭设封闭性临时专用道或采用容器吊运。

d、施工现场非作业区达到目测无扬尘的要求。对现场易飞扬物质采取有效措施,如洒水、地面硬化、围档、密网覆盖、封闭等,防止扬尘产生。 e、构筑物机械拆除前,做好扬尘控制计划。可采取清理积尘、拆除体洒水、设置隔档等措施。 f、在场界四周隔档高度位置测得的大气总悬浮颗粒物(TSP)月平均浓度与城市背景值的差值不大于0.08mg/m3。 2)噪音与振动控制 a、现场噪音排放不得超过国家标准《建筑施工场界噪声限值》(GB12523-90)的规定。 b、在施工场界对噪音进行实时监测与控制。监测方法执行国家标准《建筑施工场界噪声测量方法》(GB12524-90)。 c、使用低噪音、低振动的机具,采取隔音与隔振措施,避免或减少施工噪音和振动。 3)光污染控制 a、尽量避免或减少施工过程中的光污染。夜间室外照明灯加设灯罩,透光方向集中在施工范围。 b、电焊作业采取遮挡措施,避免电焊弧光外泄。 4)水污染控制 a、施工现场污水排放应达到国家标准《污水综合排放标准》(GB8978-1996)的要求。

节能减排措施要求范本

整体解决方案系列 节能减排措施要求(标准、完整、实用、可修改)

编号:FS-QG-53031 节能减排措施要求 Requirements for energy saving and emission reduction measures 说明:为明确各负责人职责,充分调用工作积极性,使人员队伍与目标管理科学化、制度化、规范化,特此制定 一、施工原则 应对施工策划、材料采购、现场施工、工程验收等各阶段进行控制,加强对整个施工过程的管理和监督。 施工总体框架由施工管理、环境保护、节材与材料资源利用、节水与水资源利用、节能与能源利用五个方面组成。这五个方面涵盖了施工的基本指标,同时包含了施工策划、材料采购、现场施工、工程验收等各阶段的指标的子集。 二、施工要点 2.1组织管理 1、建立施工管理体系,并制定相应的管理制度与目标。 2、项目经理为施工第一责任人,负责施工的组织实施及目标实现,并指定施工管理人员和监督人员。 2.2规划管理

(1)环境保护措施,制定环境管理计划及应急救援预案,采取有效措施,降低环境负荷。 (2)节材措施,在保证工程安全与质量的前提下,制定节材措施。如进行施工方案的节材优化,建筑垃圾减量化,尽量利用可循环材料等。 (3)节水措施,根据工程所在地的水资源状况,制定节水措施。 (4)节能措施,进行施工节能策划,确定目标,制定节能措施。 2.3实施管理 1、施工应对整个施工过程实施动态管理,加强对施工策划、施工准备、材料采购、现场施工、工程验收等各阶段的管理和监督。 2、应结合工程项目的特点,有针对性地对施工作相应的宣传,通过宣传营造施工的氛围。 3、定期对职工进行施工知识培训,增强职工施工意识。 三、环境保护 3.1扬尘控制

涂刷施工工艺方案及安全技术措施

吴忠供电局 35kV-330kV线路杆塔双回色标涂刷施工方案及安全技术措施 批准: 审核: 编制:

吴忠供电局输电运检组 二〇一二年 35kV-330kV线路杆塔双回色标涂刷大修施工方案 及安全技术措施 1、概述 吴忠供电局所辖35-330kV部分线路由于运行时间长,双回色标掉漆、褪色严重,需对部分杆段进行杆塔双回色标涂刷大修。涂刷范围包括35-330kV输电线路双回杆塔。通过线路杆塔色标涂刷大修,提高杆塔运行安全性,增强线路标准化管理水平,防止检修作业人员误登杆塔,确保线路安全运行。 2 、计划施工时间 35-330kV线路杆塔双回色标涂刷施工共计划40天。 开工日期:2012年05月16日 验收日期:2012年06月25日 3 工程内容

3.1 工程具体内容 330kV侯水Ⅰ、Ⅱ线#80-#147段、220kV贺青甲线#60-#84、大青甲线#30-#44、大小乙、丙#1-#27段、110kV宁同Ⅰ、Ⅱ回#1-#17、侯韩Ⅰ、Ⅱ回#1-#7、35kV线路(共36条线路)变电所进出线同塔双回段。 共46条线路215基杆塔双回色标涂刷。具体施工杆段见附表: 附表:35-330kV线路色标涂刷大修统计表 序号线路名称电压等级 (kV) 说明 涂刷基数 (基) 色标 备 注 1 侯水Ⅰ回330 #80-#147 34 红色 2 侯水Ⅱ回330 #80-#147 34 蓝色 3 贺青甲线220#60-#8 4 2 5 红色 4 大青甲线220#30-#44 1 5 蓝色 5 大小乙线220 #1-#27 27 红色 6 大小丙线220 #1-#272 7 黄色 7 宁同Ⅰ回110#1-#1717 黄色 8 宁同Ⅱ回110 #1-#1717 蓝色 9 侯韩Ⅰ回110 #1-#7 7 黄色 10 侯韩Ⅱ回110 #1-#77 绿色 11 永丰变35 永坝线、永寨线、永 朝线 10 白色、红色、 蓝色 12 田老庄变35 窑田线、田下线、田 预线 11 绿色、黄色、 红色 13 河西变35 河立线、河坝线8 红色、蓝色 14 立新变35 立鸣线、河立线14 红色、绿色 15 大坝变35 永坝线、河坝线14 红色、蓝色 16 红寺堡变35 红新线、红崖线、红 南线 12 黄色、绿色、 红色 17 同心变35 同吴线、同龙线、同 田线、同兴线 26 黄色、绿色、 红色、蓝色 18 草台子变35 韩草线、余草线16 绿色、红色 19 树新变35树电I线、树电Ⅱ线30 红色、黄色

绿色施工节能减排措施范本

整体解决方案系列 绿色施工节能减排措施(标准、完整、实用、可修改)

编号:FS-QG-54207绿色施工节能减排措施 Energy saving and emission reduction measures for green construction 说明:为明确各负责人职责,充分调用工作积极性,使人员队伍与目标管理科学化、制度化、规范化,特此制定 5.1.1组织管理 1、建立绿色施工管理体系,并制定相应的管理制度与目标。 2、项目经理为绿色施工第一责任人,负责绿色施工的组织实施及目标实现,并指定绿色施工管理人员和监督人员。 5.1.2规划管理 1、编制绿色施工方案。该方案应在施工组织设计中独立成章,并按有关规定进行审批。 2、绿色施工方案应包括以下内容: (1)环境保护措施,制定环境管理计划及应急救援预案,采取有效措施,降低环境负荷,保护地下设施和文物等资源。 (2)节材措施,在保证工程安全与质量的前提下,制定节材措施。如进行施工方案的节材优化,建筑垃圾减量化,尽

量利用可循环材料等。 (3)节水措施,根据工程所在地的水资源状况,制定节水措施。 (4)节能措施,进行施工节能策划,确定目标,制定节能措施。 (5)节地与施工用地保护措施,制定临时用地指标、施工总平面布置规划及临时用地节地措施等。 5.1.3实施管理 1、绿色施工应对整个施工过程实施动态管理,加强对施工策划、施工准备、材料采购、现场施工、工程验收等各阶段的管理和监督。 2、应结合工程项目的特点,有针对性地对绿色施工作相应的宣传,通过宣传营造绿色施工的氛围。 3、定期对职工进行绿色施工知识培训,增强职工绿色施工意识。 5.1.3评价管理 1、对照本导则的指标体系,结合工程特点,对绿色施工的效果及采用的新技术、新设备、新材料与新工艺,进行自

施工方案与技术措施范文

施工方案与技术措 施

施工方案与技术措施 1、工程概况 工程名称: 本标段工程内容: 第五标段:硬化道路5.5公里(整合村村通、镇政府资金) 工期要求:60日历天/ 标段 质量要求:达到国家施工验收规范合格标准;材料设备符合国家有关行业标准 (1)本工程的招标文件,现行的国家、行业、地方颁布的施工技术规范、验收规范、法规等。(2)现场踏勘、调查所掌握的第一手资料。(3)我单位现有技术力量、队伍素质、机械装备、财务实力和组织协调能力及多年来在类似工程施工中积累的丰富施工经验。编制原则 (1)根据工程实际情况,合理安排施工方案与施工顺序。(2)制定切实可行的施工方案,采用新工艺、新材料、新技术、新设备,确保工程质量。 (3)合理布置施工平面,尽量减少工程损耗,降低生产成本。(4)采用流水平行作业法,运用网络计划技术控制施工进度,保证施工工期。 2、工程特点 (1)噪音污染和粉尘污染在本工程施工中应予以重视。施工

会给附近居民带来不便,在施工过程中,应主动与当地村委会联系,取得当地群众的支持和谅解。 (2)本场地施工区域地下设施施工前必须调查清楚,采取必要的防护措施。 (3)施工场地大,开挖、回填、砌筑、筑路等项目相互交叉施工。为便于施工组织管理,加快施工进度,保证工程顺利进行。 (4)对工期、质量、安全和文明施工的要求高,必须做到科学组织、科学施工、严格管理,保证该工程顺利按期完成。 3、分部工程的施工方法 路基施工 路基施工一般涉及挖方及填方;填方一般分为普通路基填筑,特殊路基换填。 1、施工准备工作 (1)测量放样施工恢复定线测量及施工放样是施工准备阶段的主要技术工作,我单位根据设计图纸、设计单位提供的各导线点坐标、固定桩及水准点标高进行复测,闭合后将复测资料交监理工程师审核。在需要挖方的部位,根据设计文件基层的宽度7.5米,实地划出白灰线;而且有挖方的同时进行水准测量,以保证路基的顶面标高符合规范。 (2)施工前的复查和试验做好所用填土材料的击实试验,小桥涵的砼配合比试验,并对旧路弹软翻浆情况,涵洞设置情况实地
