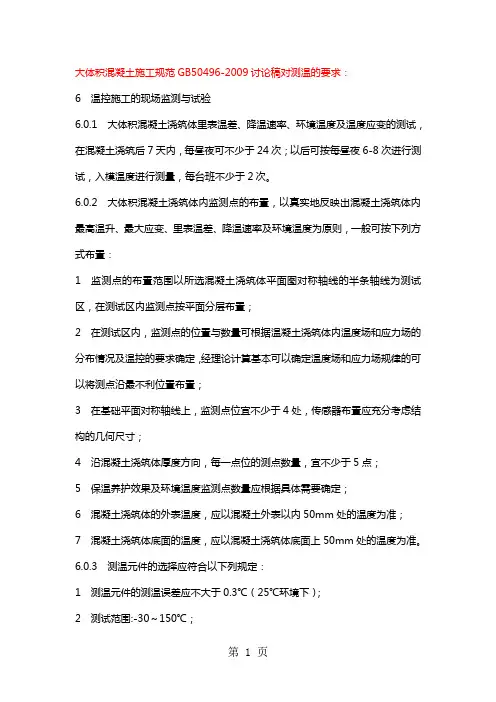

大体积混凝土施工规范GB50496-2009讨论稿对测温的要求:

6 温控施工的现场监测与试验

6.0.1 大体积混凝土浇筑体里表温差、降温速率、环境温度及温度应变的测试,在混凝土浇筑后7天内,每昼夜可不少于24次;以后可按每昼夜6-8次进行测试,入模温度进行测量,每台班不少于2次。

6.0.2 大体积混凝土浇筑体内监测点的布置,以真实地反映出混凝土浇筑体内最高温升、最大应变、里表温差、降温速率及环境温度为原则,一般可按下列方式布置:

1 监测点的布置范围以所选混凝土浇筑体平面图对称轴线的半条轴线为测试区,在测试区内监测点按平面分层布置;

2 在测试区内,监测点的位置与数量可根据温凝土浇筑体内温度场和应力场的分布情况及温控的要求确定,经理论计算基本可以确定温度场和应力场规律的可以将测点沿最不利位置布置;

3 在基础平面对称轴线上,监测点位宜不少于4处,传感器布置应充分考虑结构的几何尺寸;

4 沿混凝土浇筑体厚度方向,每一点位的测点数量,宜不少于5点;

5 保温养护效果及环境温度监测点数量应根据具体需要确定;

6 混凝土浇筑体的外表温度,应以混凝土外表以内50mm处的温度为准;

7 混凝土浇筑体底面的温度,应以混凝土浇筑体底面上50mm处的温度为准。6.0.3 测温元件的选择应符合以下列规定:

1 测温元件的测温误差应不大于0.3℃(25℃环境下);

2 测试范围:-30~150℃;

3 绝缘电阻大于500MΩ

6.0.4 应变测试元件的选择应符合以下列规定:

1 测试误差应不大于1.0με;

2 测试范围:-1000~1000με;

3 绝缘电阻大于500MΩ;

6.0.5 温度和应变测试元件的安装及保护符合下列规定:

1 测试元件安装前,必须在水下1m处经过浸泡24h不损坏;

2 测试元件接头安装位置应准确,固定牢固,并与结构钢筋及固定架金属体绝热;

3 测试元件的引出线宜集中布置,并加以保护;

4 测试元件周围应进行保护,混凝土浇筑过程中,下料时不得直接冲击测试测温元件及其引出线;振捣时,振捣器不得触及测温元件及引出线。

6.0.6 测试过程中宜及时描绘出各点的温度变化曲线和断面的温度分布曲线;

6.0.7 大体积混凝土进行应变测试时,应设置一定数量的零应力测点。

按照以前的规范,对大体积混凝土测温实际要求不是很细,中冶在主持编制新的大体积规范,不知道正式版批了没有。

按传统做法:埋设上中下三点,下点离板底100mm,中间点局厚度中间,上点板顶以下100mm(也有观点应该就是表面的),这是垂直步点原则。

另外,从平面来看,应该根据构件特点(代表性)确定测温点的布置,不用太近,当然也不能太远,主要根据构件特点,平板我一般大概10m左右方格。

测温点的埋设方法,最简单就是埋设竖直测温管(铁的或PVC),个人认为此做法可能偏差较大,因为中间一般温度最高,但是热通过对流可能造成孔口温度高

于混凝土温度;还有一种方式是埋设测温导线(热电耦),伸出三根导线(一般用根12钢筋竖直绑扎牢固),用配套手持电子测温仪测温,很方便。这仪器导线有便宜的也有贵的,便宜的一根导线几毛钱,仪器几百到千把块都有。最先进的还有一种无线测温的,适合于特别大的大体积混凝土,可能比较贵,没用过,但是很方便。

测温频率:

由于在养护开始阶段,混凝土温升比较快,在前15天,对混凝土每2个小时测温一次,以后对混凝土每4个小时测温一次。

中止测温条件:测温主要控制中心温度与表面温差,表面和大气温差不超过25度,(测量最高温度-最低气温),控制降温梯度一般每天不超3度,至表面温度和大气温度之差小于25度就可以撤除保温。

测温点布置原则:测点须具有代表性,能全面反映大体积砼内各部位的温度,从大体积混凝土高度断面考虑,应包括底面、中心和上表面,从平面考虑应包括中部和边角区。但首先考虑温度变化敏感区,这是规程里面要求的!但是在具体实施中还是有经验的元素,举例说明一下吧!

某高层住宅楼工程地上14层,局部15层,地下2层,剪力墙结构,总建筑面积27216.6m2。施工中采用大体积混凝土施工技术。

测温方案:测温点的布置——为保证测温点的代表性和可比性,混凝土测温孔按不大于25mm一个孔的原则布置,工程共布置56个中层测温点和56个表层测温点。

中层测温点处预埋600mm长测温管,测温管用DN20铁管制作,底部用铁板封死,埋入混凝土内550mm,上部外露50mm。表面测温点预埋200mm长测温管,埋入混凝土内50mm,外露50mm。待底板钢筋绑扎好后,将测温孔的铁管点焊在排架钢筋上,上部管口用塑料袋包住以防灌进混凝土。测温管口在测温和不测温时,都要用棉花堵紧,测温仪在测温孔停留时间应在大于3分钟时进行读数,并作好记录。注意:一个测温孔只能反映一个点的数据,不能采取通过沿孔洞高度变动测温探头的方法来测孔中不同高度位置的温度。

根据底板的高度测温点可分为表面测温点、中部测温点、底层测温点,每处距表皮不小于50mm。工程基层已设置滑移层,可以抵减大体积混凝土底板的内外约束,因此未考虑底层测温点。表面测温点的高度为底板顶标高下返50mm;中部测温点的高度为底板顶标高下返550mm板厚。

冬季混凝土施工如何测温?测温孔如何订?

PART 1:

混凝土搅拌测温记录(C2—6—12)

冬季混凝土施工时,应进行搅拌测温(包括现场搅拌、商品混凝土)并记录。混凝土冬施搅拌测温记录包括大气温度、原材料温度、出罐温度、人模温度等。测温的具体要求应有书面技术交底,执行人必须按照规定操作。原始记录签字完毕后交资料员归档。“现场搅拌或商品混凝土”字样填人“备注”栏。表格中各温度值需标注正负号。

13.混凝土养护测温记录(表C2—6—13)

(1)混凝土的冬期施工应符合国家现行标准《建筑工程冬期施工规程》 (JGJl04)和施工技术方案的规定。

(2)测温起止时间指室外日平均气温连续5d低于5~C时起,至室外日平均气温连续5d高于5~C冬施结束;掺加防冻剂的混凝土未达到抗冻临界强度(4MPa)之前每隔2h测量一次,达到抗冻临界强度(4MPa)且温度变化正常,测温间隔时间可由2h调整为6h。

(3)混凝土冬施养护测温应先绘制测温点布置图(标明具体部位名称),包括测温点的部位、深度等。测温记录应包括大气温度、各测温孔的实测温度、同一时间测得的各测温孔的平均温度和间隔时间等。此外还应进行成熟度计算(本次、累计)。表格中各温度值需标注正负号。

(4)关于测温的项目、测温次数和测温孔设置按要求执行现行有关标准规定。14.大体积混凝土养护测温记录

大体积混凝土施工应对人模时大气温度、各测温孔温度、内外温差和裂缝进行检查和记录。大体积混凝土养护测温应附测温点布置图,包括测温点的布置部位、深度等。表格中各温度值需标注正负号。

PART2:

5、冬期施工混凝土的测温工作

5.1 混凝土冬期施工测温

5.1.1 在离建筑物10m以外,距地面高度1.5m,通风条件较好的地方安装规格不小

于300*300*400的白色百叶箱。

5.1.2 测温孔位置的选择,选择在温度变化大、容易散失热量的部位、易于遭受冻结的部位,西北部或前阴的地方应多设置,测温孔的口不迎风设置,且临时封闭。

5.1.3 结构测孔的设置

(1)梁(包括简支撑与连接梁):梁上测温孔应垂直于梁的轴线,孔深为梁高的 1/3至1/2处。

(2)现浇钢筋混凝土构造柱:每根构造柱下端设一个测温孔。

(3)底板:底板测温孔布置按纵横方向不大于5m间距布置,每间房间面积不大于20m2对可设一个测温孔,测温孔垂直于板面,孔深为板厚的1/3至1/2。(4)现浇混凝土墙板:墙厚为20cm及20cm以内时,单面设置测温孔,孔深为墙厚的1/2;当墙厚大于20cm时,双面设置测温孔,孔深为墙厚的1/3,并不小于10cm

测温孔与板面成30度倾斜角。大面积墙面测温孔按纵横方向均不大于5m的间距

布置;每块墙面的面积小于20m2时,每面可设一个测温孔。

5.1.4 砼(商砼)拌合物测温:对于已搅拌好的砼,要经常检查砼出罐和入模温度(每班不少于4次)要求砼或砂浆出罐温度不低于10℃,入模温度不低于5℃。

5.1.5 新浇砼结构和构件的测温:

预埋测温管:砼浇筑完在未覆盖前,要预埋测温管,具体预埋的位置和数量,要事先绘出测温点布置图,每个测温点要做好编号。

测温次数控制:砼浇筑完及时测一次温度做为第一次测温,以后每2小时测一次,连测三天,三天后改为每4小时测一次(早8:00、晚8:00、夜2:00)至砼温度0℃为终结。

5.1.6 混凝土搅拌、养护测温记录

冬季混凝土施工时,应进行搅拌和养护测记录;

混凝土冬施搅拌测温记录应包括大气温度、原材料温度、出罐温度、入模温度等;混凝土冬施养护测温应先绘画制测温点布置图,包括测温点的部位、深度等。测温记录应包括大气温度、各测温孔雀实测温度、同一时间测得的各测温孔的平均温度和间隔时间等。

5.1.7 大体积混凝土养护测温记录

大体积混凝土施工应对入模时大气温度、各测温孔温度、内外温差和裂缝进行检查和记录。

大体积混凝土养护测温应附测温点布图,包括测温点的布置、深度等。

5.1.8 测温要求

(1)在测时,按测孔编号顺序进行,温度计插入测温孔后,堵塞住孔口,留置在

孔内3-5分钟后进行读数;

(2)混凝土出罐、浇注及入模温度每一工作班不应少于4次;

(3)当采用蓄热法养护时,其间每6小时测量一次;

(4)掺用防冻剂混凝土,在强度未达到4.0Mpa以前,每2小时测1次,以后每6小时测一次;

(5)冬期施工有室外大气测记录表;

(6)采用成熟度法预估混凝土强度。

大体积砼浇筑完毕,只是大体积砼施工的初步成功,如何防止浇筑后的砼在养护期间发生裂缝,尤其是深层裂缝,是大体积砼施工一个极为关键的问题。对浇筑后的砼进行测温监控,随时掌握砼的温度变化动态,并以此来指导砼的养护工作,使养护工作更加科学有效,即实行“信息化”施工。这是大体积砼施工所必不可少的手段。

(1) 测温目的

在施工以前进行必要的砼热工计算,对砼的内部最高温度、表面温度、温度收缩应力等进行计算,实际是否与其符合,且砼实际温度变化情况究竟如何、养护的效果如何等,只有经过现场测温,才能掌握。通过测温,将砼深度方向的温度梯度控制在规范允许范围以内,同时,通过测温,由于对砼内部温度,各关键部位温差等精确掌握,还可以根据实际情况,尽可能地缩短养护周期,使后续工序尽早开始,加快施工进度,并节约成本。

(2) 布点方案

根据工程平面形状,底板厚度尺寸布点,在中心点、角点等代表性部位布点,在保证能全面反映砼内部各点温度的情况下,做到尽量减少布点数量。

每布点柱顶部点距砼表面下10cm,底部点距底面上10cm。

五点柱之其余点匀距分布,三点柱亦按匀距分布。

(3) 使用设备

采用建筑施工用智能温度巡回控测系统,高精度热电阻温度传感器,精度0.2%。系统每6分钟采样一次,屏幕显示全部点温度;每一小时打印温度参数表,测试过程结束打印全过程主要柱温度梯度曲线。

(4) 布点及监测

①布点在砼浇筑前夕进行。当拟施工段钢筋绑扎完成,进行钢筋验收时,可开始进行布点施工。按施工方案确定的布点平面位置进行布点,用一φ14钢筋,其长度为浇筑层厚度+20cm,将温度传感器采用胶布固定于钢筋上的各不同位置处,然后小心将每根钢筋与底板钢筋网绑扎牢,布点结束后,检查各传感器是否完好,如有损坏,应更换。

②砼浇筑开始,即开始进行监测,专人值班。在浇筑完成后每天24小时值班,随时掌握砼温度动态,当温度梯度接近规范要求时,及时报警,以便立即采用措施,降低温度梯度。

③监测时间应根据砼温度降低情况,保证砼不会发生温度裂缝时才能结束。

(5) 注意事项

①砼浇筑时,应提醒操作人员,避开温度传感器位置,在砼振捣时,应距离传感器50cm以上,防止损坏传感器,对导线也要加以保护,防止拉断。

②注意天气变化,尤其注意寒潮、阵雨时监测。

四、大体积混凝土的温控措施

#1汽轮发电机基座底板混凝土浇筑时预计天气温度在30℃左右,由于#1汽轮发电机基座底板为大体积混凝土,针对大体积混凝土容易产生温差裂缝的问题,我们计划采取以下措施,在保证混凝土施工质量的前提下,减少混凝土内外温差,确保内外温差在25℃以内,进而防止混凝土温度裂缝的产生。

(一)、从混凝土的原材料、搅拌过程采取措施降低水化热

1、骨料使用前浇水冷却。

2、采用冷水配置混凝土。

3、尽可能降低水泥温度。在水泥罐外侧喷水降温。

4、混凝土中掺加缓凝泵送剂,尽可能的延缓混凝土的初凝时间。

5、水泥采用水化热较低的普通硅酸盐水泥。

6、砼浇灌时,从基础底板西北角开始,分段分层依次向前进行浇筑,根据砼搅拌楼的出料速度,现场控制好分段的长度及分层的厚度。段与段及层与层之间时

间间隔绝不可超过砼的终凝时间。基础底板砼应连续浇筑,一气呵成,不得留设施工缝。砼振捣人员应按规定振捣,不得漏振或过振,以砼表面泛出灰浆,不再排出气泡为止,振捣棒应做到快插慢拔。砼表面应测设标高、找平。

在满足规范要求的前提下,尽量减少混凝土的一次浇筑厚度,实行薄层浇筑,并及时使用振动棒引导混凝土,加快混凝土的流动,加快混凝土内部热量散发。当采用泵送混凝土时,混凝土的摊铺厚度最大宜不大于400mm。混凝土振捣时,振捣棒的插入间距不得大于振捣棒作用半径 1.25倍(振动棒的作用半径为300mm),振捣棒与模板之间的距离不得大于其作用半径,并应严禁振捣钢筋、模板和已终凝的混凝土,振捣棒插入下层混凝土内的深度应为 50mm~100mm,振捣棒的插入点应呈梅花布置。混凝土振捣时,要经常检查模板的变形和漏浆情况,发现异常情况要及时处理。混凝土振捣棒应直上直下、快插慢拔确保振捣密实,振捣时间以表面出现浮浆、不再出现气泡和混凝土面呈水平不再显著沉降为宜(一般每点振捣20s-30s)。振动棒的操作要做到“快插慢拔”,在振捣过程中宜将振动棒上下略为抽动,以使上下振捣均匀。为防止钢筋移位,严禁振捣棒冲击钢筋;浇混凝土时不得踩踏钢筋

7、在大体积混凝土浇筑过程中,由于混凝土表面泌水现象普遍存在,为保证混凝土的浇筑质量,要及时清除混凝土表面泌水,因为泵送混凝土的水灰比一般比较大,泌水现象也比较严重,不及时清除,将会降低结构混凝土的质量。考虑此因素,现场安置一个施工人员负责泌水的清理工作。另外泵送混凝土浇筑完毕后混凝土表面存有一层水泥浆时,混凝土凝结前在其表面撒一层干净的石子,用铁抹子压入混凝土内。以此消除拆模后混凝土外表出现水裂纹。

14@200的钢筋,深入混凝土300mm,露出300mm。8、当由于出现意外情况层面间间隔时间超过混凝土的初凝时间时,按施工缝处理接茬。在接茬处遍插

五、加强混凝土浇筑完毕后的养护

1、混凝土初凝前用铁板压光,以减少混凝土表面水分的蒸发,尽量避免混凝土表面龟裂。混凝土浇筑后4~6小时内可能在表面出现塑性裂缝,可采取二次压光处理。

2、加强混凝土的养护及测温工作,混凝土采用蓄水养护或混凝土表面覆盖塑料布和棉毡,以保持混凝土表面水分不蒸发,始终保持表面湿润养护,混凝土的内外温差应严格控制,不得超过25度。如混凝土内外温差超过25度且混凝土表面温度温度低于内部温度,应通过浇温水、提高混凝土表面温度的方法来降低内外温差。

3、在混凝土内部采取措施,防止混凝土内部温度过高,造成内外温差过大。措施如下:

在混凝土内部设置冷却水管,强制降低混凝土内部温度。通过现场温度的测量,及时了解混凝土内外温度的变化。如果发现混凝土内部温度过高,混凝土内外温

差加大,应及时采取冷却管强制降温的方法。在#1汽轮发电机基座底板内部设置3层冷却水管,通过水流及时降低混凝土内部温度(见冷却水管布置图)。同时,为便于及时掌握混凝土内部温度的变化,在混凝土内部设置温度探头。混凝土初凝后,立即进行测温工作(测温由专人负责。测温用建筑测温仪JDC-2型,将数据记入记录表格中。测温工作结束后,将所有数据交技术员汇总处理)。在#1汽轮发电机基座底板上设置6个测点,每个测点处设置3个温度探头(分别布置于混凝土的中部、表面、底部),及时测量混凝土内部温度,及时掌握混凝土内外温差,采取相应的措施,防止混凝土内外温差超过25℃。内部温度的测量设置专人负责,头7天每隔4小时进行一次测量,以后每天测两次,直至内部温度降至50℃左右(见测点布置图)。养护十天后方可拆模。

4、混凝土拆模后立即回填,试验表明,回填土是最佳的养护介质,是控制早期、中期开裂的有利因素。

下面是赠送的范文,不需要的朋友可以下载后编辑删除

2013党风建设心得体会范文

按照上级的统一部署,我们认真组织开展了党风廉政建设教育活动。通过学习,我

对活动的重要意义有了一个更高的认识,使我对开展党风廉政建设的重要性和必要性有

了更进一步的认识和了解。可以肯定地说,通过这次教育活动,使自己对相关内容在原

有的学习基础上有了更进一步的提高,在一些方面拓宽了思路,开阔了视野,增强了搞好工作的信心。现就学习情况谈一点粗浅的认识和看法。

一、加强党风廉政建设,干干净净履行职责

党风廉政建设关乎民心向背,关乎事业成败。党中央领导集体对加强党风廉政建设和反腐败斗争给予高度关注和重视,采取了强力措施,中纪委三次全会上提出了“四大纪律”、“八项要求”,中央连续出台了《党内监督条例》和《纪律处分条例》两个法规,充分显示了坚持不懈反腐倡廉的强大决心。对于廉洁自律问题,要把握好两条:一要干事,二要干净,也就是既勤又廉。不勤政无以立业,就没地位;不廉政无以立身,就栽跟头。要把这两条统一起来对待,经得起考验,树立好形象。

1、要警钟长鸣,筑牢防线。任何腐化、腐败行为都是从思想的蜕化开始的,都有一个思想演变的过程。因此,把牢思想这一关是最有效的预防,加强思想教育也是反腐倡廉的根本之策。我们一时一刻都不能放松世界观、人生观、价值观的改造。要认识到权力是一把双刃剑,用好了能为民造福,用不好也能为自己造“罪”。我虽然只是公安局一名普通民警,也应该倍加珍惜得来不易的工作,不要因一念之差给家庭、给亲人带来无以挽回的痛苦。

2、从严自律,管住自己。当前市场经济的趋利性逐步渗透到社会生活的方方面面,形形色色的价值观不断充斥人们的思想,我们现在各方面的条件也有了很大的改善。但越是在这种形势下,越要保持清醒的头脑,越要保持艰苦奋斗的作风,越要从方方面面严格要求自己。稍有不慎,就可能犯错误、栽跟头。“常在河边走,难得不湿鞋”,就是要时时刻刻谨小慎微。我们每一名党员干部都要正确行使手中的权力,在大事上一定要泾渭分明,小节上时刻从严把握,哪些事能做,哪些事不能做,脑子里要有明确的界限,自重、自省、自警、自励,清清白白从政,踏踏实实干事,堂堂正正做人。

3、自觉接受监督。失去监督的权力,必然滋生腐败;脱离监督的干部,往往会犯错误。我们每一名党员干部都要正确地对待监督。党组织和群众的监督是一面镜子,经常地照一照,检查一下自己的缺点和不足,及时加以改正和纠正,对自己的成长进步大有裨益。“良药苦口利于病,忠言逆耳利于行”,常被泼点冷水,常听点逆耳之言,可以使头脑保持清醒。党中央颁布实施的《中国共产党党内监督条例(试行)》和《中国共产党纪律处分条例》,这是落实党要管党、从严治党方针,发展党内民主、加强党内监督的十分重要的党内法规,使党内监督走上了有法可依的路子。我们广大民警都要认真学习,严格执行。

二、坚持求真务实,扎扎实实干好工作

做好党风廉政建设和反腐倡廉工作,就要坚决贯彻求真务实的要求,推进各项改革建设事业更快发展,就要大力弘扬求真务实的作风。我们要使求真务实成为行动的准则,贯穿和体现在各项工作的具体实践中去。

1、要有求真的精神。求真说到底是一种觉悟、一种境界、一种品德、一种精神,是分析问题、研究问题、解决问题的有力武器。从大的方面讲,是科学判断新形势,准确把握规律,探求办法措施。具体到我们普通民警来说,就是坚持把人民群众的利益放在首位,坚持把公安事业发展放在首位,客观分析存在的问题和差距,清醒地看到前进中的矛盾和困难,增强加快发展的压力感、紧迫感。同时,又要看到我们良好的工作基础、各方面的优势条件,坚定信心,抢抓机遇,推动公安事业不断向前发展,一年比一年快、一年比一年好。求真就要开动脑筋,勤于思考,学会用心,善于从普遍性问题中发现和找到规律性的东西,总结和提炼经验性的做法,用以解决发展中的矛盾、前进中的难题、工作中的症结。总的来说就是既要有加快发展的高度热情,又要有扎扎实实的工作态度;使我们的各项工作体现时代性、把握规律性、富有创造性。

2、要有务实的作风。

说老实话、办老实事、做实在人,既是处事为人的立身之本,也是创业为政的基本准则。一个人的能力有大小、职位有高低,但只要是踏下心来做事、实打实地做人,就能干出名堂,也能取得组织的信任,得到群众的赞誉。

3、要有实干的行动。实干,是共产党人的作风;认真,是共产党人的品格。我们要继续坚持“干”字当头、“实”字为先,遇到困难不缩手,干不成功不罢手,以实干求实绩,以实干求发展。科学的决策再加上实干的行动,我们的事业就能无往而不胜。

4、要有实际的效果。

衡量工作能力的标准,主要是看实绩。只要是领导布置的任务、安排的工作,都要按时、按质、按量完成。

三、抓好党风廉政建设,深入开展反腐败斗争

腐败现象的存在是我们不容回避的问题,这方面的问题最伤群众的感情,最损害党和人民群众的关系。我们要毫不松懈地抓好党风廉政建设,以实际成效取信于民。要学习贯彻“三个代表”重要思想,坚持立党为公、执政为民,必须坚决把反腐败斗争深入进行下去。要坚持标本兼治、综合治理的方针,加大治本的力度,把反腐倡廉工作寓于改革开放和经济建设的全过程,寓于各项政策措施之中,从源头上预防和治理腐败问题。要强化理想信念教育和廉洁从政教育,牢固构筑拒腐防变的思想道德防线。要时刻把党和人民的利益放在首位,自觉地以党纪政纪约束自己,用群众的满意程度鞭策自己,模范地遵守廉洁自律的各项规定,始终做到自重、自省、自警、自励,始终保持共产党人的蓬勃朝气、昂扬锐气和浩然正气,以自身的模范行动实践为民服务的根本宗旨。

党的十六届四中全会通过《中共中央关于加强党的执政能力建设的决定》中,明确提出了加强党风廉政建设,深入开展反腐败斗争是我党提高党的执政能力,巩固党的执政地位的一项重大政治任务。实践证明,党的作风关系党的形象,关系人心向背,关系党的事业全局,作为一名普通民警,我们应自觉自愿拥护党的领导,旗帜鲜明地维护党的形象,各负其责,支持和参与党风廉政建设和深入开展反腐败斗争,做到廉洁自律,

自觉纠正部门和行业不正之风,切实解决群众反映强烈的突出问题,加强自身业务学习,牢固树立正确的世界观、人生观、价值观,自觉增强廉政意识,增强纪律和法制观念,做遵纪守法、廉洁从政、勤政为民,切实转变作风、务实高效、开拓创新的模范。牢固树立“发展才是硬道理”的思想,牢牢把握发展经济这个中心,正确认识和处理好经济建设与党风廉政建设的辩证统一关系。与基层党组织从思想上、行动上保持一致,自觉抵制腐败,做到管住自己的口,管住自己的手,管住自己的腿,大力弘扬无私奉献精神和党员干部廉洁自律、严于律已的表率作用。

党风廉政建设和反腐败斗争是全党的一项重大政治任务,是一项社会性的系统工程。我们每一个人要从自己的工作性质、业务特点出发,彻底转变“反腐败是额外负担”“我们小民警不存在也不需要反腐倡廉”的错误想法,积极主动地承担起反腐倡廉职责,确保全局的党风廉政建设和反腐败斗争工作平衡发展。我作为公安局的一名普通民警,一是要认真学习党的路线方针、政策,学习专业知识,不断提高自身政治素质和业务素质,提高为人民服务的本领。二是要在实际工作中,严格遵守单位制定的各项规章制度,服从领导安排,遵纪守法,爱岗敬业,认真履职,完成领导安排的各项工作任务。做一名大公无私、廉洁奉公、吃苦在前、享受在后的好民警。三是要树立正确的世界观、人生观、价值观,自觉增强廉政意识,增强纪律和法制观念,做遵纪守法、廉洁从政、勤政为民,切实转变作风、务实高效、开拓创新的模范,以自己有限的力量把我局党风廉政建设工作推向一个新的高度。

中共中央总书记胡锦涛同志在中央纪律检查委员会,第七次全体会议上作了《全面加强新形势下的领导干部作风建设,把党风廉政建设和反腐败斗争引向深入》的全面讲话,此次讲话可以说拉开了我们党党风廉政建设新的篇章。把反腐倡廉工作融入经济建设、政治建设、文化建设、社会建设和党的建设之中,拓展从源头上防治腐败工作领域,坚定不移地把党风廉政建设和反腐败斗争推向深入。20XX年XX月XX日在中国共产党第十七届中央纪律检查委员会第三次全体会议上他强调,要充分认识反腐败斗争的长期性、复杂性、艰巨性,毫不动摇地加强党风廉政建设和反腐败斗争,坚持标本兼治、综合治理、惩防并举、注重预防的方针,以党风廉政建设和反腐败斗争的新成效取信于民,为改革发展稳定提供坚强保证。从这些讲话来看,我深深地感受到我们党之所以不断地兴旺发达,领导中国人民和政府一步一步地推进社会主义现代化进程事业的发展,促进和谐社会的构建,全面实现小康,其最根本的原因就是我们党在党风廉政建设中始终坚定不移,特别是把领导干部的作风建设始终放在党风廉政建设的重中之重。

一、反腐倡廉的艰巨性和长期性决定了党风廉政建设的艰巨性和长期性。反腐倡廉就是要促进各级党政机关和广大党员干部做到廉政,努力为人民办实事、办好事、谋幸福;就是要坚决纠正损害群众利益的不正之风,严厉查处腐败分子,更好地维护人民群众的诸多利益和政治文化权益。只有抓好这项工作,才能永葆我党的先进性和国家政权的人民性。

然而,当前反腐倡廉工作在我国具有长期性、复杂性和艰巨性,主要表现在:一是有些组织管党不得力,一些党员干部廉洁自律和拒腐防变的能力不强。二是当前经济类案件涉案金额越来越大,如2006年全国各级检察机关共立案侦查职务犯罪大案18241件,其中贪污、受贿百万元以上的案件就有623起。三是利用干部人事权,司法权和行政审批权违纪违法案件突出。四是窝案串案明显增多。五是领导干部与配偶子女串通进行腐败活动相当突出。六是作案手段隐藏性加强。七是一些领域中制度和体制还不完善。

从以上种种现象来看,当前反腐倡廉的斗争还非常艰巨,其斗争具有长期性和复杂性,这场斗争的成功与否直接关系到我们党的生死存亡,也直接关系到我党党风廉政建设的决心与勇气。因此,为了真正打好我们党的党风廉政建设这一生死战役,必须正确分析和判断反腐倡廉的形势,认真审视反腐倡廉的形势。所以,当前必须要做到的是:建立健全教育、制度、监督并重的惩治和预防腐败体系;要坚持标本兼治、综合治理、惩防并举、注重预防的方针;要加强对权力运行的制约和监督,确保权力的正确行使;加强反腐倡廉教育,筑牢拒腐防变的思想道德防线;进一步加强党风廉政建设,认真治理和纠正损害群众利益的不正之风;以改革统揽预防腐败的各项工作,从源头上防治腐败;正确处理好惩治和预防腐败的关系;充分发挥反腐倡廉领导体制和工作机制的作用,形成惩治和预防腐败的整体合力。

二、在党风廉政建设中一定要抓好领导干部的作风建设。加强领导干部作风建设是全面贯彻和落实科学发展观的必然要求。这是因为领导干部作风问题不解决好,科学发展观就很难落到实处,那种因循守旧不思进取的作法,那种违背规律,盲目蛮干的作法,以及那种只看眼前,不顾长远的做法和那种只热衷于做表面文章、喜欢搞花架子的做法都是与科学发展观的要求,科学发展的目标格格不入的。只有坚持不懈地抓好领导干部作风建设,不断教育和引导各级领导干部按照科学发展观的要求切实转变作风,自学纠正违背科学发展观的观念和做法,扎实解决好制约科学发展突出矛盾和问题,才能推动经济社会又好又快发展,不断开创科学发展的新局面。

与此同时,领导干部作风建设也关系到社会和谐稳定。我们知道,实现社会和谐,一个主要前提是政通人和,有好的政治风气和社会风气。我们党作为社会主义事业的领导核心,是整个社会的表率,党风对政风民风具有重要的带动和示范作用。领导干部是党和国家的骨干力量,他们的良好作风本身就是凝聚党心民心的巨大力量,就是促进社会和谐的重要因素。如果领导干部在坚持党的优良作风方面以身作则,做出表率,给群众做出好样子,群众就会密切团结在党的周围,为党和国家的事业而努力奋斗。反之,如果领导干部作风不好,就会使人民群众与党离心离德,就会动摇党的执政基础,削弱人民群众跟党走的信心。各级领导干部必须按照中央要求,坚持权为民所用、情为民所系、利为民所谋,认真解决群众最关心、最直接、最现实的利益问题,实现好、维护好、发展好最广大人民的根本利益,最大限度地调动和谐社会建设的积极力量,减少影响社会和谐的不利因素。党的执政能力和先进性,不仅体现在党的理论和路线方针政策上,而且体现在广大党员、干部尤其是领导干部的优良作风上。领导干部的作风状况,是衡

量一个政党是否具有较高执政能力、能否始终保持先进性的重要标志,也是人民群众评判一个政党是否值得依赖、能否执好政的重要依据。一个政党的领导班子作风好,其在人民群众中的凝聚力和号召力就强,其执政基础就稳固;一个政党的领导干部作风不好,就必然脱离人民群众、失去人民群众信任,其执政基础就会逐渐瓦解。只有坚持不懈地抓好领导干部作风建设,不断教育和引导各级领导干部自觉发扬党的光荣传统和优良作风,我们党才能更好地提高执政能力,才能永葆先进性。

三、把科学发展观贯彻到反腐倡廉建设中,以改革创新精神推进反腐倡廉建设。科学发展观是发展中国特色社会主义的重大战略思想。反腐倡廉建设必须以科学发展观为指导。反腐倡廉必须始终为促进发展服务。要紧紧围绕党中央关于科学发展的各项方针政策和重大决策部署,着力解决影响和干扰科学发展的突出问题,为实现经济社会又好又快发展提供坚强的政治保障。科学发展观的核心是以人为本。反腐倡廉工作要坚持以人为本,重视民意、关注民生、维护民权,坚决查处违纪案件。要全面贯彻标本兼治、综合治理、惩防并举、注重预防的方针,做到惩治和预防两手抓、两手都要硬。真正做到教育、制度、监督并重,使反腐倡廉建设与中国特色社会主义事业总体布局相适应。以改革创新精神推进党的建设是党的十七大提出的重要任务。作为党的建设的一个重要组成部分,反腐倡廉建设必须与时俱进、开拓创新。当前,反腐倡廉建设面临许多前所未有的新情况新问题,需要我们用新的眼光审视、判断和分析新形势,以改革创新精神加强反腐倡廉建设的各项工作。尤其是在促进权力阳光运行上要有新突破,在加强监督上有新举措,在查办案件上有新动作。在坚决惩治腐败的同时,要更加注重治本,更加注重预防,更加注重制度建设,实现体制、机制和制度的改革创新,找出从源头上防治腐败的对策和办法,不断取得反腐倡廉建设的新成果。

基础筏板大体积混凝土施工测温方案

一、混凝土浇筑施工方案 1、工程概况 福佳斯·南湖花园B-7#楼位于泰安市南关街与南湖大街交叉口东北侧。本工程地下2层储藏室,地上18层均为住宅,层高均为2.9m;东西长52.15m,南北宽18.20m;地上部分采用抗震缝分为两个结构单元。建筑总高度为52.65m,总建筑面积为15976.2㎡。 钢筋混凝土基础筏板全长55.05m,宽20.9m,厚1.2m,需浇注的混凝土量约计1260m3,强度等级为C35P6。 因筏板的厚度大,连续浇注的混凝土量大,按大体积混凝土组织施工。重点控制三项内容: 第一、混凝土浇注后的内外温差,防止裂缝产生。 第二、合理组织浇注顺序,防止产生冷缝。 第三、所用水泥品种、外加剂品种的选用与合理的配比,满足大体积防水混凝土的施工要求。 2、施工部署 (1)混凝土供应方法:全部使用商品混凝土,为防止出现意外和满足供应能力,与生产厂家协商两条生产线同时供应统一调配。 (2)浇注机械:采用两台(HTB-80)拖式泵浇注混凝土,浇注范围为筏板基础。 (3)浇注能力:拖式泵正常浇注能力30m3/h,共计42h。两台泵车,预计36小时完成。

(4)浇注顺序:整体自西向东浇注,以斜面分层形式向前推进,每层厚度≤500mm;保证“薄层浇注、一个坡度、一次到位”的十六字方针。 坍落度为140—160mm的混凝土最大斜面宽度约7m,混凝土量约80m3,可在3小时内完成,小于缓凝时间4—6小时,满足不出现冷缝的施工要求。(5)工艺流程 3、人员组织 在整个筏板浇注期间,分两班作业,每班12小时。 (1)成立临时协调小组:其中,总协调1人,组长1×2=2人,调度1×2=2人,要求小组人员有独立作业能力。 (2)主要作业人员:振捣手4×2=8人,找平、覆膜等6×2=12人。拖式泵管拆装6人,机械修理1×2=2人,泵车操作1×2=2人,电工1×2=2人,辅助作业人员若干。 4、操作方法: (1)根据每段混凝土泵送时自然的斜面,在浇注段的上、中、下分别布置三个振捣器,沿浇注方向平行推进,以保证混凝土内部的交接密实。 (2)振捣手操作振动器要做到“快插慢拔”,振动过程中应将振动棒上下略为抽动,使上下振动均匀,在振捣每一层混凝土时,应插入下层5cm左右,以消除两层之间的接缝,同时振捣上层混凝土时,应在下层混凝土初凝前进行。 (3)振捣手操作振动器插入要均匀排列,可采用“行列式”或“交错式”

大体积砼施工规范

大体积砼施工规范 大体积混凝土施工规范 2 术语、符号 2.1 术语 2.1.1 大体积混凝土mass concrete 混凝土结构物实体最小尺寸不小于1m的大体量混凝土,或预计会因混凝土中胶凝材料水化引起的温度变化和收缩而导致有害裂缝 产生的混凝土。 2.1.2 胶凝材料cementing material 用于配制混凝土的硅酸盐水泥与活性矿物掺合物的总称。 2.1.3 跳仓施工法alternative bay construction method 在大体积混凝土工程施工中,将超长的混凝土块体分为若干小块体间隔施工,经过短期的应力释放,再将若干小块体连成整体,依靠混凝土抗拉强度抵抗下一段的温度收缩应力的施工方案。 2.1.4 永久变形缝 permanent deformation seam 将建筑物(构筑物)垂直分割开来的永久留置的预留缝,包括伸缩缝和沉降缝。 2.1.5 竖向施工缝vertical construction seam 混凝土不能连续浇筑时,因混凝土浇筑停顿时间有可能超过混凝土的初凝时间,在适当位置留置的垂直方向的预留缝。 2.1.6 水平施工缝horizontal construction seam 混凝土不能连续浇筑时,因混凝土浇筑停顿时间有可能超过混凝土的初凝时间,在适当位置留置的水平方向的预留缝。 2.1.7 温度应力thermal stress

混凝土的温度变形受到约束时,混凝土温升峰值peak value of rising temperture 混凝土浇筑体内部的最高温升值。 2.1.10 里表温差temperature difference of coer and surface 混凝土浇筑体中心与混凝土浇筑体表层温度之差。 1 2.1.11 降温速率descending speed of temperture 散热条件下,混凝土浇筑体内部温度达到升温峰值后,单位时间内温度下降的值。 2.1.12 入模温度temperature of mixture placing to mold 混凝土拌合物浇筑入模时的温度。 2.1.13 有害裂缝harmful crack 影响结果安全或使用功能的裂缝。 2.1.14 贯穿性裂缝through crack 贯穿混凝土全截面的裂缝。 2.1.15 绝热温升adiabatic temperature rise 混凝土浇筑体处于绝热状态,内部某一时刻温升值。 2.1.16 胶浆量binder paste content 混凝土中胶凝材料浆体量占混凝土总量之比。 5 混凝土施工 5.2 施工技术准备

大体积混凝土施工方案完整版本

大体积混凝土专项施工方案 方远建设集团股份有限公司 二0一六年八月

大体积混凝土专项施工方案 编制: 审核: 批准: 方远建设集团股份有限公司 二0一六年八月

地下室工程施工方案 一、编制依据 《混凝土结构设计规范》GB50010-2010 《地下工程防水技术规范》GB50108-2008 《建筑地基基础工程施工质量验收规范》GB50202-2002 《混凝土结构工程施工质量验收规范》GB50204-2002 《大体积混凝土施工规范》GB50496-2009 《建筑工程质量验收统一标准》GB50300-2001 《混凝土强度检验评定标准》GB/T50107-2010 《地下防水工程质量验收规范》GB50208-2002 《钢筋机械连接通用技术规程》JGJ107-2003 《钢筋焊接及验收规程》JGJ18-2003 《混凝土泵送施工技术规程》JGJ10-95 《施工现场临时用电安全技术规范》JGJ46-2005 《砌体结构设计规范》GB50003-2011 建筑图集11G101-1 11G101-2 二、工程概况 台州市方远大饭店工程,位于台州市经济技术开发区西商务区。南邻市府大道,西接学院路,北侧为西商纬二路,东侧为西商经一路,本工程主楼地上13层,裙房地上3层,设2层地下室,。总建筑面积61832㎡,其中地上39221㎡,地下22611㎡,现浇钢筋混凝土框架-剪力墙结构。设计使用年限50年,结构安全等级为二级,地下室防水等级为

二级,地下室顶板和屋面绿化种植土部位防水等级为一级,人防等级为核六级,构件耐火等级为一级。 本工程±0.00相当于绝对标高4.3m(黄海标高)。 地下室底板标高为-10.7m,底板现浇砼厚800mm。 地下室剪力墙厚度为400mm。 地下室-2层顶板厚度人防部分200mm,其余150mm。 地下室-1层顶板厚度主楼部分180mm,其余250mm。 地下室按后浇带划分为9个区块,东西方向长度为124m,南北方向长度为94m,属大面积,超长地下室钢筋混凝土结构,电梯井最深处深度为4.2m,电梯井基础混凝土厚度为2m,地下室地板混凝土厚度为800mm,属于大体积混凝土,基础垫层砼强度为C15,基础承台、地梁、底板、地下室侧壁、砼强度等级为C35(地下室底、侧、顶抗渗等级为P8,掺HEA膨胀剂),根据本工程地下室钢筋混凝土结构超长,大面积的特点,在施工中要抓住以下几方面的关键技术:一是设计具有抗渗,抗裂性能的混凝土配合比,二是地下室结构的抗渗,抗裂的技术措施及质量控制,三是混凝土的搅拌、泵送、浇筑等质量控制,四是大体积混凝土浇捣时的内外温差的控制 三、混凝土工程 混凝土采用商品砼,搅拌车运输到现场,由混凝土泵泵送入模。施工时,应严格控制砼的配合比,泵送施工工艺及混凝土的养护,在前三车混凝土到达施工现场时间内,向搅拌站有关负责人索取水泥、砂石试验单,外加剂质量证明及配合比通知单,浇筑一个月内,搅拌站应提供其他混凝土技术资料(强度报告及合格证等)。

大体积混凝土测温方案

大体积混凝土测温方案 一、概述 大体积混凝土是指混凝土结构物实体最小尺寸不小于1m的大 体量混凝土,或预计会因混凝土中胶凝材料水化引起的温度变化和收缩而导致有害裂缝产生的混凝土。 随着我国建筑技术的不断提高,大体积混凝土结构的应用也越来越广泛。大体积混凝土的截面尺寸较大,由荷载引起裂缝的可能性较小,但由于温度产生的变形对大体积混凝土却极为不利。在混凝土硬化初期,水泥水化的同时释放出较多热量,而混凝土与周围环境的热交换较慢,所以混凝土内部的热量不断增加,使其内部温度不断升高,混凝土的体积膨胀变大。随着混凝土水化速度减慢,释放的热量也越来越少,积聚在混凝土中的热量由于热交换的进行逐渐减少,混凝土的温度降低,因而产生收缩。当此收缩受到约束时,混凝土内部产生拉应力(简称主温度应力),此时混凝土的强度较低,如不足抵抗拉应力时,混凝土内部就产生了裂缝。此外,混凝土的导热系数相对较小。其内部的热量不易散失,而表面热量易与周边环境进行热交换而减少,从而温度降低,就形成混凝土内外的温差。如温差较大,则混凝土表里收缩不一致,也使混凝土开裂。 因此,在大体积混凝土中,必须考虑温度应力和温差引起的不均匀收缩应力(简称温差应力)的影响。而温度应力和温差应力大小,又涉及到结构物的平面尺寸、结构厚度、约束条件、周边环境情况、

含筋率、混凝土各种组成材料和物理力学性能、施工工艺等许多因素影响。故为了保证大体积钢筋混凝土施工质量,国家建设部于2010 年颁布的《高层建筑混凝土结构技术规程》(JGJ 3-2010)中第13.9.6 条规定:“大体积混凝土浇筑后,应在12h 内采取保湿、控温措施。混凝土浇筑体的里表温差不宜大于25℃,混凝土浇筑体表面与大气温差不宜大于20℃”。中华人民共和国住房和城乡建设部颁发的《大体积混凝土施工规范》(GB 50496-2009)中第5.5.1 、5.5.3 、6.0.1 、6.0.2 、6.0.3 、6.0.6 条及《混凝土结构工程施工规范》(GB 50666-2011)中第8.5.2 、8.5.4 、8.5.6 、8.7.3 、8.7.4 、8.7.6 、8.7.7 条中都对大体积混凝土浇筑后的养护和测温作了明确的规定。 二、工程概况 吉地?澜花语三期工程项目由河南吉地置业有限公司开发、新浦集团公司承建。该项目位于郑东新区白沙镇文华路南、仁爱路西。基础为筏板基础,筏板厚度为1800mm,系大体积混凝土结构,混凝土设计强度等级为C40,抗渗等级为P6。钢筋混凝土基础筏板全长68.86m,宽13.8m,厚1.8m,需浇注的混凝土量约计2650m3,强度等级为C40,P6。因筏板的厚度大,连续浇注的混凝土量大,按大体积混凝土组织施工。重点控制三项内容: 第一、混凝土浇注后的内外温差,防止裂缝产生。 第二、合理组织浇注顺序,防止产生冷缝。 第三、所用水泥品种、外加剂品种的选用与合理的配比,满足

大体积混凝土测温方案

1、按照图纸要求,筏板厚度大于800mm长度大于6000mm的混凝土为大体积混凝土,一般要求最小断面尺寸大于2米以上混凝土结构构件视为大体积混凝土。按照此定义,主楼筏板和柱墩混凝土为大体积混凝土,必须采取相应的技术措施妥善处理温度差值,合理解决温度应力并控制裂缝开展的混凝土结构。 施工混凝土内部热量较难散发,外部表面热量散发较快,内部和外部热胀冷缩过程相应会在混凝土表面产生拉应力。温差大到一定程度,混凝土表面拉应力超过当时的混凝土极限抗拉强度时,在混凝土表面会产生有害裂缝,有时甚至贯穿裂缝。另外,混凝土硬化后随温度降低产生收缩,由于受到地基约束,会产生很大外约束力,当超过当时的混凝土极限抗拉强度时,也会产生裂缝。为了了解基础大体积混凝土内部由于水化热引起的温度升降规律,掌握基础混凝土中心与表面、表面与大气温度间的温度变化情况,以便采取必要的措施。 2、测温的方法: 采用采用温度计测温。具体操作如下: (1)、混凝土浇捣前测出大气温度及入模混凝土温度并作好记录。 (2)、自混凝土入模至浇捣完毕的四天期间内每隔二小时测温一次,以后每隔四小时测温一次。一般七天后可停止测温,或温度梯度<20度时,可停止测温。 (3)、每测温一次,应记录、计算每个测温点的升降值及温差值。 3、测温导管的具体埋设: 1)、测温导管的制作 测温导管采用薄壁钢管管制作而成,内径16㎜,上口用胶带封口,下口压扁并用胶带封堵,导管内尽可能不要进水。长度按照埋设位深度、位置而定。在同一测温点,按照测温深度上中下分别将三根测温导管插入混凝土(混凝土初凝前)。 2、测温点的布置 测温点的布置原则应在有代表性的整个基础底板最深处、底板四个角点及结构尺寸变化较大的地方。测温点的具体布置为:主楼每个柱墩设置一个测温点,主楼筏板按照距筏板边3米间距每6米设置一个测温点。详见测温点布置图,测温点分别设置在筏板的下部和中间位置,表面温度在砼面向下5-10㎝部位量取。 3、测温的时间 砼浇注完6至10小时开始测温。2d内,每2h测温一次; 龄期3-7d内,每4h测温一次,7天后一天测一次,14天后结束测温,每次测温

大体积混凝土的测温方法以及为什么要测温

大体积混凝土的测温方法以及为什么要测温 1、首先,我说一下为什么要测温? 施工混凝土内部热量较难散发,外部表面热量散发较快,内部和外部热胀冷缩过程相应会在混凝土表面产生拉应力。温差大到一定程度,混凝土表面拉应力超过当时的混凝土极限抗拉强度时,在混凝土表面会产生有害裂缝,有时甚至贯穿裂缝。另外,混凝土硬化后随温度降低产生收缩,由于受到地基约束,会产生很大外约束力,当超过当时的混凝土极限抗拉强度时,也会产生裂缝。为了了解基础大体积混凝土内部由于水化热引起的温度升降规律,掌握基础混凝土中心与表面、表面与大气温度间的温度变化情况,以便采取必要的措施。 2、其次,测温的方法: 比较常用的是:采用建筑电子测温仪(JDC-2)配合预埋测温导线进行测温。具体操作如下: (1)、混凝土浇捣前测出各测温探头的初始温度值,并作好记录。 (2)、混凝土浇捣前测出大气温度及入模混凝土温度并作好记录。 (3)、自混凝土入模至浇捣完毕的四天期间内每隔二小时测温一次,以后每隔四小时测温一次。一般十~十四天后可停止测温,或温度梯度<20度时,可停止测温。 (4)、每测温一次,应记录、计算每个测温点的升降值及温差值。 3、测温导线的具体埋设: 对于这个问题,仁者见仁,智者见智,我就不评说什么,我来说

一下我的具体操作。 竖向导线埋设,我采用的是1根20的钢筋做竖向支撑,记得是:3米的承台砼,竖向共埋设了4根导线(每处),用30mm*30mm*30mm 的小木方绑在钢筋上做隔离,然后安装测温导线上的探头,用电工用的相色带绑牢,4个探头的安装高度分别为:底板上部20 公分,砼中心处,砼表面下20公分 测温点布置原则:测点须具有代表性,能全面反映大体积砼内各部位的温度,从大体积混凝土高度断面考虑,应包括底面、中心和上表面,从平面考虑应包括中部和边角区。但首先考虑温度变化敏感区,这是规程里面要求的!但是在具体实施中还是有经验的元素,举例说明一下吧! 某高层住宅楼工程地上14层,局部15层,地下2层,剪力墙结构,总建筑面积27216.6m2。施工中采用大体积混凝土施工技术。测温方案:测温点的布置——为保证测温点的代表性和可比性,混凝土测温孔按不大于25mm一个孔的原则布置,工程共布置56个中层测温点和56个表层测温点。 中层测温点处预埋600mm长测温管,测温管用DN20铁管制作,底部用铁板封死,埋入混凝土内550mm,上部外露50mm。表面测温点预埋200mm长测温管,埋入混凝土内50mm,外露50mm。待底板钢筋绑扎好后,将测温孔的铁管点焊在排架钢筋上,上部管口用塑料袋包住以防灌进混凝土。测温管口在测温和不测温时,都要用棉花堵紧,测温仪在测温孔停留时间应在大于3分钟

大体积混凝土测温技术要求

大体积混凝土测温方案 ****工程,主楼部分采用预应力高强混凝土管桩基础,局部有三个大承台,高度已达1.3m左右,承台混凝土量为**** ,根据有关要求,此承台为大体积混凝土。为了保证工程质量,特对此承台进行测温工作。具体方案如下: 1、施工准备: 1.1测温工具:混凝土测温仪一台。混凝土预埋测温线18条, 室外温度计1个(混凝土表面测温用) 1.2测温点:每个承台设2个测温点,位置为中间1个。另一个距离承台边300㎜设1个,三个承台分别为东、西、南各1个。 1.3测温线头保护管:用塑料水管,长100㎜,保护管与砼表面一平,并与柱筋或Ф25的钢筋绑牢,保护管的上下口用绑线扣紧,保护露出的插头不被混凝土破坏。 2、施工工艺: 2.1每个测温点设3条测温线,捆成一束,分三个标高即:离底面400㎜处1根,离底面800㎜处1根,离承台顶300㎜处1根设置,用不同颜色来区分。 2.2在中间的测温点位置时,把一束测温线绑在柱插筋上,用绑线紧贴在钢筋固定牢固。防止打混凝土时移位,插头要露现砼表面100㎜。 2.3在承台边的测温点焊1根1.5mФ25钢筋,底部焊斜支撑钢筋加固后把测温线固定到钢筋上,方法同上。 2.4混凝土施工中。要注意保护测温插头不被破坏。 3、测温方法: 3.1混凝土施工完毕后,立即用塑料布覆盖进行养护。 3.2待强度达到1.2Mpa能上人的时候,开始测温。 3.3先掀开覆盖的塑料布,用室外温度计测混凝土表面的温度,记录下来。 3.4再用测温仪依次测量测温线,测量混凝土内各个标高内的温度。 3.5根据每次测量的温度进行比较,如果混凝土内的平均温度与表面的温差大于25℃时,对混凝土表面进行覆盖或掀开。 3.6每天测量6次,每隔两个小时测一次。

大体积混凝土施工规范GB50496

大体积混凝土施工规范GB50496

大体积混凝土施工规范GB50496—2009 3.0.4 温控指标宜符合下列规定: 1 混凝土浇筑体在入模温度基础上的温升值不宜大于50℃; 2 混凝土浇筑块体的里表温差(不含混凝土收缩的当量温度) 不宜大于25℃; 3 混凝土浇筑体的降温速率不宜大于2.0℃/d。 4 混凝土浇筑体表面与大气温差不宜大于20℃。 4.3 配合比设计 4.3.1 大体积混凝土配合比设计,除应符合现行国家现行标准《普通混凝土配合比设计规范》JGJ 55外,尚应符合下列规定: 1 采用混凝土60d或90d强度作为指标时,应将其作为混凝土配合比的设计依据。 2 所配制的混凝土拌合物,到浇筑工作面的坍落度不宜低于160mm。 3 拌和水用量不宜大于175kg/m3。 4 粉煤灰掺量不宜超过胶凝材料用量的40%;矿渣粉的掺量不宜超过胶凝材料用量的50%;粉煤灰和矿渣粉掺合料的总量不宜大于混凝土中胶凝材料用量的50%。 5 水胶比不宜大于0.55。 6 砂率宜为38~42%。

7 拌合物泌水量宜小于10L/m3。 4.3.2 在混凝土制备前,应进行常规配合比试验,并应进行水化热、泌水率、可泵性等对大体积混凝土控制裂缝所需的技术参数的试验;必要时其配合比设计应当通过试泵送。 4.3.3 在确定混凝土配合比时,应根据混凝土的绝热温升、温控施工方案的要求等,提出混凝土制备时粗细骨料和拌和用水及入模温度控制的技术措施。 5.1.1 大体积混凝土施工组织设计,应包括下列主要内容: 1 大体积混凝土浇筑体温度应力和收缩应力的计算,可按本规范附录B“计算; 2 施工阶段主要抗裂构造措施和温控指标的确定; 3 原材料优选、配合比设计、制备与运输; 4 混凝土主要施工设备和现场总平面布置; 5 温控监测设备和测试布置图; 6 混凝土浇筑运输顺序和施工进度计划; 7 混凝土保温和保湿养护方法,其中保温覆盖层的厚度可根据温控指标的要求按本规范附录C“计算; 8 主要应急保障措施; 9 特殊部位和特殊气侯条件下的施工措施。 5.1.2 大体积混凝土工程的施工宜采用整体分层连续浇筑施工(图5.1.2-1)或推移式连续浇筑施工(图5.1.2-2)。

大体积混凝土测温布置

大体积混泥土测温孔布置 1、首先,我说一下为什么要测温? 施工混凝土内部热量较难散发,外部表面热量散发较快,内部和外部热胀冷缩过程相应会在混凝土表面产生拉应力。温差大到一定程度,混凝土表面拉应力超过当时的混凝土极限抗拉强度时,在混凝土表面会产生有害裂缝,有时甚至贯穿裂缝。另外,混凝土硬化后随温度降低产生收缩,由于受到地基约束,会产生很大外约束力,当超过当时的混凝土极限抗拉强度时,也会产生裂缝。为了了解基础大体积混凝土内部由于水化热引起的温度升降规律,掌握基础混凝土中心与表面、表面与大气温度间的温度变化情况,以便采取必要的措施。 2、其次,测温的方法: 比较常用的是:采用建筑电子测温仪(JDC-2)配合预埋测温导线进行测温。具体操作如下: (1)、混凝土浇捣前测出各测温探头的初始温度值,并作好记录。 (2)、混凝土浇捣前测出大气温度及入模混凝土温度并作好记录。 (3)、自混凝土入模至浇捣完毕的四天期间内每隔二小时测温一次,以后每隔四小时测温一次。一般十~十四天后可停止测温,或温度梯度<20度时,可停止测温。 (4)、每测温一次,应记录、计算每个测温点的升降值及温差值。 3、测温导线的具体埋设: 对于这个问题,仁者见仁,智者见智,我就不评说什么,我来说一下我的具体操作。 竖向导线埋设,我采用的是1根20的钢筋做竖向支撑,记得是:3米的承台砼,竖向共埋设了4根导线(每处),用30mm*30mm*30mm的小木方绑在钢筋上做隔离,然后安装测温导线上的探头,用电工用的相色带绑牢,4个探头的安装高度分别为:底板上部20公分,砼中心处,砼表面下20公分,砼表面。。。。。。 电子测温比较贵也麻烦,还是埋设测温管的好。 1、测温管的制作 测温管采用PVC管制作而成,内径17㎜,长度按埋设位置的基础筏板厚度加工,下口塞入长600㎜的ф16紫铜管,外面用胶布裹坚实,紫铜管下端用胶布层层封住,PVC管上露20 0,管内灌入机油,浇筑砼前插入一根ф14的钢筋防止塑料管变形,塞紧管口后胶布密封。表面温度测量点直接用30㎝长镀锌管点焊在上层钢筋网片上。 2、测温点的布置 测温点的布置原则应在有代表性的整个基础底板最深处、底板四个角点及结构尺寸变化较大的地方。测温点的布置详见测温点布置图,测温点分别设置在筏板的下部和中间位置,表面温度在砼面向下5-10㎝部位量取。 3、测温的时间 砼浇注完6至10小时开始测温。2d内,每2h测温一次;

GB50496-2009大体积混凝土施工规范标准

GB50496-2009 大体积混凝土施工规范 1 总则 1.0.1为使大体积混凝土施工符合技术先进、经济合理、安全适用的原则,确保工程质量,制定本规范。 1.0.2本规范适用于工业与民用建筑混凝土结构工程中大体积混凝土工程施工,不适用于碾压混凝土和水工大体积混土工程施工。 1.0.3大体积混凝土施工除应遵守本规范外,尚应符合国家现行有关标准的规定。 2 术语符号 2.1 术语 2.1术语 2.1.1大体积混凝土mass concrete 混凝土结构物实体最小几何尺寸不小于1m的大体量混凝土,或预计会因混凝土中胶凝材料水化引起的温度变化和收缩而导致有害裂缝产生的混凝土。 2.1.2胶凝材料cementing material 用于配制混凝土的硅酸盐水泥与活性矿物掺合料的总称。 2.1.3跳仓施工法alternative bay construction method 在大体积混凝土混凝土工程施工中,将超长的混凝土块体分为若干小块体间隔施工,经过短期的应力释放,再将若干小块体连成整体,依靠混凝土抗拉强度抵抗下一段的温度收缩应力的施工方法。 2.1.4永久变形缝deformation seam 将建筑物(构筑物)垂直分割开来的永久留置的预留缝,包括伸缩缝和沉降缝。 2.1.5竖向施工缝vertical construction seam 混凝土不能连续浇筑时,因混凝土浇筑停顿时间有可能超过混凝土的初凝时间,在适当

位置留置的垂直方向的预留缝。 2.1.6水平施工缝horizontal construction seam 混凝土不能连续浇筑时,因混凝土浇筑停顿时间有可能超过混凝土的初凝时间,在适当位置留置的水平方向的预留缝。 2.1.7温度应力thermal stress 混凝土的温度变形受到约束时,混凝土内部所产生的应力。 2.1.8收缩应力shrinkage stress 混凝土的收缩变形受到约束时,混凝土内部所产生的应力。 2.1.9温升峰值the peak value of rising temperature 混凝土浇筑体内部的最高温升值。 2.1.10里表温差temperature difference of center and surface 混凝土浇筑体中心与混凝土浇筑体表层温度之差。 2.1.11降温速率the descending speed of temperature 散热条件下,混凝土浇筑体内部温度达到温升峰值后,单位时间内温度下降的值。2.1.12入模温度the temperature of mixture placing to mold 混凝土拌合物浇筑入模时的温度。 2.1.13有害裂缝harmful crack 影响结构安全或使用功能的裂缝。 2.1.14贯穿性裂缝transverse crack 贯穿混凝土全截面的裂缝。 2.1.15绝热温升adiabatic temperature rise

大体积混凝土测温方案完整版

大体积混凝土测温方案 HUA system office room 【HUA16H-TTMS2A-HUAS8Q8-HUAH1688】

(三)、测温点布置基础大体积砼内测温点的布置,应真实地反映出砼浇筑体内最高温升、里表温差、降温速率及环境温度。1、测温点位置该基础砼计划以后浇带为界分区段浇筑,各区段内混凝土一次浇注成型。因此,在平面上的温度测点为梅花形布置,间距10m,并综合考虑电梯井的位置(测温点布置平面图见附图)。由于底板混凝土最高温度多出现在厚度中部,故每个测温点按厚度方向沿厚度中部、混凝土表面和底部处布置三根测温线。2、注意事项(1)所有测温线的埋设,必须按测温点布置图进行编号,并在埋设前进行测试检验。(2)测温线必须在钢筋绑扎完毕和混凝土浇注前安好,测温线采用钢丝或胶布绑在一根Φ14的钢筋上,其感温头应处于测温点位置,不得与钢筋直接接触(测温点测温线布置示意图见图1)。图1测温点测温线布置示意图(3)测温线插头留在外面,并用塑料袋罩好,避免潮湿,保持清洁,留在外面的测温线长度应大于20cm,并按上中下顺序分别绑扎,每组测温线在线的上段做上标记,便于区分深度。(4)砼表面测温线感温头位置在砼外表以内5cm处,砼底部测温线感温头位置在砼底面上5cm处。三、测温(一)、测温要求1、一般在砼浇注完毕后10h开始测温,每班定时测定大气温度、砼内部温度,砼浇筑时,还应测砼的入模温度。2、测温工作不分昼夜24h连续进行,第1天至第5天,每2h测温一次;第6天至第10天,每4h测温一次;第11天至第28天,每8h测温一次。3、测温数据应认真仔细记录分析,及时汇报结果,以便对混凝土的温控实施更及时的养护措施。(二)、温控指标依据《YBJ224-91块体基础大体积施工技术规程》、《JGJ6-99高程建筑箱型与筏型基础技术规范》的有关规定:混凝土结构内部中心温度与混凝土表面温度的差值小于25℃,温度场中的断面各测点温度陡降控制在10℃以内;大气温度与混凝土表面温度之差应控制在30℃以内;大体积混凝土的降温速率一般不宜大于2℃/d。(三)、监测程序1、检查测温线及测温仪。 2、埋设测温线。 3、在浇注的过程中检查测温线的位置及情况,开始采集数据,进行监控。 4、整理数据并分析数据。 5、提供监测报告。在监测期间,每天提供各温度控制点的

大体积混凝土工程施工监理细则

建设项目 大体积混凝土浇筑监理实施细则 项目监理机构(章): 专业监理工程师: 总监理工程师: 日期:

目录 一、专业工程概况 (3) (一)工程概况 (3) (二)工程特点及设计要求 (3) 二、编制依据 (3) 三、监理工作流程 (4) 四、监理工作的控制目标值及控制要点 (5) 五、监理工作的方法及措施 (10)

一、工程概况 (一)工程概况: (二)专业工程特点及设计要求: 塔楼筏板厚度为1200~1300mm,设计图纸地下室底板混凝土标号C35,防渗等级p8,要求水泥强度不应低于42.5Mpa,水泥品种采用硅酸盐、普通硅酸盐水泥,泵送混凝土入泵塌落度为120mm~160mm之内,地下室大体积混凝土的施工,应符合《大体积混凝上施工规范GB50496-2009标准的要求,并采取以下措施: 1)、采用低热或中热水泥掺加粉煤灰、磨细矿渣粉等掺合料并掺入减水剂等外加剂; 2)、在炎热季节,采用降原材料温度、减少混凝土运输时吸收外界热量等降温措施; 3)对于厚板承台等构件,可在混凝土内部预埋管道进行水冷散热; 4)采取保温保湿养护。混凝土中心温度与表面温度差值不应大于25℃,混凝土表面温度与大气温度的差值不应大于25℃; 5)防水混凝土终凝后应立即进行养护,养护时间不得少于14天。 二、编制依据 1.《建筑工程监理规范》 GB50319-2015 2.《混凝土结构工程施工及验收规范》GB50204-2015 3.《混凝土强度检验评定标准》GBT 50107-2010 4.《普通砼配合比设计规》JGJ155-2011 5.《普通混凝土中所用碎石或卵石质量标准检验方法》JGJ53-92 6.《普通混凝土中用砂质量标准及检验方法》JGJ52-2006 7.《混凝土拌合用水标准》GBJ63-2006

大体积混凝土简易测温法[详细]

大体积混凝土简易测温法 大体积混凝土工程施工采取温控防裂措施十分重要,但测温时的工作量很大 ,测温所用的仪器及所采取的保证措施都比较复杂,所需的费用也很高,而且使用的热敏元件都是一次性的,造成一定的浪费.在部钢高炉基础大体积混凝土施工时,采用一种简易测温法进行温控,使用上海产的半导体点温计,其测温范围为0~l00℃,反映时间为6s.现将这种测温方法介绍如下: 第1章简易测温法的布点方法及要求 第1节布点方法 简易测温时,一般在基础平面的中心及边缘处各埋置1根垂直于基础底面的通长钢管,如果基础的尺寸较大 ,布点时可适当加密. 第2节布点要求 钢管为普通脚手架钢管,外径50米米. 钢管下口应密封不透水. 在浇灌混凝土之前,将钢管内注满饮用水,用木塞或其他方法将钢管上口封闭,以免浇灌混凝土时堵塞,影响测温. 钢管上口超出混凝土表面30厘米,下口距底面10厘米. 第3节施测方法 测温前将测温导线按要求标出尺寸,以便于测温时使用.测温仪表需经计量检定.在测温的触点处,用稍大于触头的钢管将其保护起来,同时可帮助其垂直下降. 在测量混凝土内部温度时,从混凝土上表面向下缓慢地将热敏触头放到混凝土内部的不同标高处,随时记录实测的温度值,不得从基础底面往上测量混凝土内部的温度 ,以免出现误差. 第2章简易测温仪与标准测温仪实测温度数据的比较 第1节测温点布置的位置 测温点按基础的高度布置数层,为了便于进行简易测温与标准测温的数据比较,从邯钢高炉基础温度实测的层数中,选出有代表性的三层作依据(图3-9-1). 第2节测温数据的整理 用简易测温法测量混凝土内部的温度 ,所利用的介质是钢管及水,而不是混凝土本身,标准测温法的热敏元件是直接与混凝土接触的 .从理论上讲,混凝土与钢管及水的比热和热传导系数都是不同的 ,且钢管内的水沿基础的高度方向也有一定的热交换在连续地进行.所以,用标

大体积混凝土施工标准

大体积混凝土施工标准 目录 1大体积混凝土定义 2大体积混凝土裂缝产生的原因、种类及措施 2.1裂缝产生原因 2.2裂缝种类 2.3防止裂缝措施 2.3.1控制混凝土浇捣温度的措施 2.3.1.1大体积混凝土内部温度的计算方法 2.3.1.2改善混凝土配比 2.3.1.3混凝土外加剂的使用 2.3.1.4利用混凝土的后期强度 2.3.1.5控制混凝土出机温度和浇筑温度 2.3.2延缓混凝土降温速率 2.3.3改善边界约束和构造设计 3大体积混凝土浇捣 3.1确定混凝土浇筑流程原则 3.2混凝土浇筑前的施工准备 3.3混凝土输送及泵送要求 3.4混凝土的浇捣要求 3.5混凝土二次振捣要求 3.6混凝土表面收头要求 3.7大体积混凝土的养护 3.8混凝土试块制作要求 4混凝土测温点的布置 5参考文献

1.大体积混凝土定义 所谓大体积混凝土,我国尚无严格规定,一般值的是工业与民用建筑中,最小边尺寸在1米以上的结构。美国混凝土学会(ACI)有过规定:“任何就地浇筑的大体积混凝土,其尺寸之大,必须要求采取措施解决水化热及随之引起的体积变形问题,以最大限度减少开裂”。 因为结构平面尺寸过大,基础约束强,基础的温度应力愈大,易产生裂缝。我国的混凝土设计规范中规定了允许设置伸缩缝的最大间距。 对于大体积混凝土,必须采取技术措施妥善处理温度差值、合理解决温度应力并控制裂缝开展。 2.大体积混凝土裂缝产生的原因、种类及措施 2.1裂缝产生原因 对于大体积混凝土,从施工角度主要是防止产生温度裂缝。大体积混凝土施工阶段产生温度裂缝,是其内部矛盾发展的结果。一方面是混凝土由于存在内外温差而产生的应力和应变,另一方面是结构物的外部约束和混凝土各质点间的约束,阻止这种应变,使其不能自由变形,而产生温度应力。一旦混凝土温度应力超过混凝土的抗拉强度,即出现裂缝。 产生温度裂缝的原因如下: 水泥在水化过程中产生的水化热。 混凝土外界气温变化的影响。当混凝土的内外温差越大,对防止大体积混凝土产生裂缝越不利。 大体积混凝土内部和外部的约束条件的影响。外部约束应力是占主导地位。减弱约束是防止大体积混凝土开裂的重要手段。 混凝土收缩变形的影响。混凝土内多余水分的蒸发会引起混凝土的体积收缩。混凝土的收缩变形如受到约束,则产生温度应力。 2.2裂缝种类 大体积混凝土裂缝大致可分为两种: 1)表面裂缝 大体积混凝土浇筑后,水泥水化产生大量水化热,使得混凝土温度上升,但混凝土由于内外散热条件不同,使得中心温度高,表面温度低,造成混凝土内部产生压应力,外部产生拉应力。当这个拉应力超过混凝土抗拉强度时,混凝土表面会产生裂缝。 2)贯穿裂缝 大体积混凝土浇筑后内部温度逐渐降低时,由于降温变形加上混凝土内多余的水份蒸发引起的混凝土体积收缩,受到地基和结构边界条件的约束时产生拉应力。当应力大于混凝土此时的抗拉强度时产生贯穿裂缝。 2.3防止裂缝措施 为了控制裂缝的开展,应着重从控制升温、延缓降温速率、减少混凝土的收缩、提高混凝土的极限拉伸、改善约束程度和设计构造等方面采取技术措施。这些措施相互联系、相互制约的,必须结合实际,全面考虑、合理采用,才能受到良好的效果。 2.3.1控制混凝土浇捣温度的措施 2.3.1.1大体积混凝土内部温度的计算方法

大体积混凝土施工规范测温要求

大体积混凝土施工规范GB50496-2009讨论稿对测温的要求: 6温控施工的现场监测与试验 6.0.1大体积混凝土浇筑体里表温差、降温速率、环境温度及温度应变的测试,在混凝土浇筑后7天内,每昼夜可不少于24次;以后可按每昼夜6-8次进行测试,入模温度进行测量,每台班不少于2次。 6.0.2大体积混凝土浇筑体内监测点的布置,以真实地反映出混凝土浇筑体内最高温升、最大应变、里表温差、降温速率及环境温度为原则,一般可按下列方式布置: 1监测点的布置范围以所选混凝土浇筑体平面图对称轴线的半条轴线为测试区,在测试区内监测点按平面分层布置; 2在测试区内,监测点的位置与数量可根据温凝土浇筑体内温度场和应力场的分布情况及温控的要求确定,经理论计算基本可以确定温度场和应力场规律的可以将测点沿最不利位置布置; 3在基础平面对称轴线上,监测点位宜不少于4处,传感器布置应充分考虑结构的几何尺寸; 4沿混凝土浇筑体厚度方向,每一点位的测点数量,宜不少于5点; 5保温养护效果及环境温度监测点数量应根据具体需要确定; 6混凝土浇筑体的外表温度,应以混凝土外表以内50mm处的温度为准; 7混凝土浇筑体底面的温度,应以混凝土浇筑体底面上50mm处的温度为准。6.0.3测温元件的选择应符合以下列规定: 1测温元件的测温误差应不大于0.3℃(25℃环境下); 2测试范围:-30~150℃; 3绝缘电阻大于500MΩ 6.0.4应变测试元件的选择应符合以下列规定: 1测试误差应不大于1.0με; 2测试范围:-1000~1000με; 3绝缘电阻大于500MΩ; 6.0.5温度和应变测试元件的安装及保护符合下列规定: 1测试元件安装前,必须在水下1m处经过浸泡24h不损坏; 2测试元件接头安装位置应准确,固定牢固,并与结构钢筋及固定架金属体绝热; 3测试元件的引出线宜集中布置,并加以保护; 4测试元件周围应进行保护,混凝土浇筑过程中,下料时不得直接冲击测试测温元件及其引出线;振捣时,振捣器不得触及测温元件及引出线。 6.0.6测试过程中宜及时描绘出各点的温度变化曲线和断面的温度分布曲线; 6.0.7大体积混凝土进行应变测试时,应设置一定数量的零应力测点。 按照以前的规范,对大体积混凝土测温实际要求不是很细,中冶在主持编制新的大体积规范,不知道正式版批了没有。 按传统做法:埋设上中下三点,下点离板底100mm,中间点局厚度中间,上点板顶以下100mm(也有观点应该就是表面的),这是垂直步点原则。 另外,从平面来看,应该根据构件特点(代表性)确定测温点的布置,不用太近,当然也不能太远,主要根据构件特点,平板我一般大概10m左右方格。 测温点的埋设方法,最简单就是埋设竖直测温管(铁的或PVC),个人认为此做法可能偏差较大,因为中间一般温度最高,但是热通过对流可能造成孔口温度高

大体积混凝土测温点布置原则

大体积混凝土测温点布 置原则 标准化管理处编码[BBX968T-XBB8968-NNJ668-MM9N]

大体积混凝土测温点布置原则: 一、大体积砼温度的控制不仅要控制内表温差(指砼中心最高温度与之相对应的砼表面 温度之间的温差)和表面温差(指砼中心最高温度相对应的表面温度与环境温度之间的温差),更要控制砼的综合降温差(指砼内部的平均降温差)和降温速率(指砼中心温度或表面温度每天的降温幅度)。 二、二、砼的任一降温差都可以分解为平均降温差及非均匀降温差,前者产生外约束应 力,是产生贯穿性裂缝的主要原因,后者引起自约束应力,主要引起表面裂缝。非均匀降温差主要是控制砼的内表温差。规范规定大体积砼的内表温差应控制在25摄氏度,该控制值是比较严格的,根据我们的工程实践,该值可根据工程实际情况适当放宽,这主要取决于砼的一些实际物理指标,如:不同龄期的弹性模量、松弛系数和抗拉强度。因此,在大体积砼施工前,对温度控制指标进行一些理论计算,对施工大有指导意义。 三、三、测温点的平面布置原则:1)平面形状中心;2)中心对应的侧边及容易散发热 量的拐角处。3)主风向部位。总之测温点的位置应选择在温度变化大,容易散热、受环境温度影响大,绝热温升最大和产生收缩拉应力最大的地方。 四、四、测温点的竖向布置:一般每个平面位置设置一组3个,分别布置在砼的上、 中、下位置,上下测点均位于砼表面10厘米处,另外在空气,保温层中各埋设1个测温点测量环境温度、保温层内的温度。 大体积混凝土养护一般不少于 7 d,并根据板中心混凝土温度变化及同条件养护的混凝土试块强度确定养护周期。

混凝土的养护应采用保温,保湿及缓慢降温的技术措施,一般在浇筑在厚度大于 3 m 时,要求考虑在大体积混凝土内部设置冷却水循环降温措施,设冷却水管,并通过温度检测控制混凝土中心与表面的温度或混凝土内部与冷却水的温度控制在 25℃以内。 降低水泥水化热和变形 (1)在厚大无筋的或少筋的大体积混凝土中,掺加总量不超过 20%的大石块,减少混凝土的用量,以达到降低水化热和节省水泥的目的。 (2)改善配筋。为了保证每个浇筑层上下均有温度筋,可建议设计人员将分布筋做适当调整。温度筋宜分布细密,一般用ф 8 钢筋,双向配筋,间距 15 cm.这样可以增强抵抗温度应力的能力。 其他方面 (1)改善约束条件,削减温度应力。采取分层或分块浇筑大体积混凝土,合理设置水平或垂直施工缝,或在适当的位置设置施工后浇带,以放松约束程度,减少每次浇筑长度的蓄热量,防止水化热的积聚,减少温度应力。对大体积混凝土基础与厚大的混凝土垫层之间设置滑动层,如采用平面浇沥青或铺卷材。在垂直面、键槽部位设置缓冲层,如铺设 30~50 mm 后沥青木丝板或聚苯乙烯泡沫塑料,以消除嵌固作用,释放约束应力。 (2)提高混凝土的极限拉伸强度。选择良好继配的粗骨料,严格控制含泥量,加强混凝土的振捣,提高混凝土密实度和抗拉强度,减小收缩变形,保证施工质量。采取二次投料法,二次振捣法,浇筑后及时排除表面积水,加强早期养护,提高混凝土早期或相应龄期的抗拉强度和弹性模量。在大体积混凝土的基础内设置必要的温度配筋,在截面变形和转折处,底、顶板与墙转折处,孔洞转角及周边,增加斜向构造配筋,以改善应力集中,防止裂缝出现。 3 、大体积混凝土的信息化施工 大体积混凝土施工应加强测温和温度控制,实行信息化控制,随时控制混凝土内的温度变化,以便及时调整保温及养护措施,使混凝土的温度梯度和湿度不至过大,以有效控制裂缝的出现。 温度监测

大体积混凝土测温点布置原则教程文件

大体积混凝土测温点 布置原则

大体积混凝土测温点布置原则: 一、大体积砼温度的控制不仅要控制内表温差(指砼中心最高温度与之相对应的砼表面温度之间的温差)和表面温差(指砼中心最高温度相对应的表面温度与环境温度之间的温差),更要控制砼的综合降温差(指砼内部的平均降温差)和降温速率(指砼中心温度或表面温度每天的降温幅度)。 二、二、砼的任一降温差都可以分解为平均降温差及非均匀降温差,前者产生外约束应力,是产生贯穿性裂缝的主要原因,后者引起自约束应力,主要引起表面裂缝。非均匀降温差主要是控制砼的内表温差。规范规定大体积砼的内表温差应控制在25摄氏度,该控制值是比较严格的,根据我们的工程实践,该值可根据工程实际情况适当放宽,这主要取决于砼的一些实际物理指标,如:不同龄期的弹性模量、松弛系数和抗拉强度。因此,在大体积砼施工前,对温度控制指标进行一些理论计算,对施工大有指导意义。

三、三、测温点的平面布置原则:1)平面形状中心;2)中心对应的侧边及容易散发热量的拐角处。3)主风向部位。总之测温点的位置应选择在温度变化大,容易散热、受环境温度影响大,绝热温升最大和产生收缩拉应力最大的地方。 四、四、测温点的竖向布置:一般每个平面位置设置一组3个,分别布置在砼的上、中、下位置,上下测点均位于砼表面10厘米处,另外在空气,保温层中各埋设1个测温点测量环境温度、保温层内的温度。 大体积混凝土养护一般不少于 7 d,并根据板中心混凝土温度变化及同条件养护的混凝土试块强度确定养护周期。 混凝土的养护应采用保温,保湿及缓慢降温的技术措施,一般在浇筑在厚度大于 3 m 时,要求考虑在大体积混凝土内部设置冷却水循环降温措施,设冷却水管,并通过温度检测控制混凝土中心与表面的
