木制品油漆的施工工艺提要:打磨砂纸:待腻子干透后用1#砂纸打磨平整,磨后用干布擦摸干净。在用同样的腻子满刮第二遍,同第一遍。刮后用同种腻子将钉眼和缺棱掉角处补刮腻子

木制品油漆的施工工艺

1、施工工艺流程:

基层处理--满刮腻子--打磨砂纸--油漆喷涂--饰面清理--成品保护

2、技术措施:

基层处理:施工前应清除表面的尘土和油污,并打磨砂纸,要求磨光、磨平,并清理干净。

满刮腻子:刮腻子要刮到、收净,不应漏刷。

打磨砂纸:待腻子干透后用1#砂纸打磨平整,磨后用干布擦摸干净。在用同样的腻子满刮第二遍,同第一遍。刮后用同种腻子将钉眼和缺棱掉角处补刮腻子,要求饱满平整。然后进行打磨砂纸,要求打磨平整,不得磨破棱角,磨光后清扫并用湿布擦净,晾干。

刷漆:采用硝基瓷器,大面积油漆采用喷涂,薄厚均匀,不流坠,小面采用涂刷,操作时要横平竖直,刷纹通顺,不许漏刷。干后用1#砂纸打磨,并用湿布擦净晾干。以后每道清漆间隔时间约6小时,干后用280#-320#砂纸打磨,要求磨光、磨平并清理干净。

成品保护措施:

涂刷前将相临面用纸胶带粘贴,五金部分保护好,防止污染。

涂刷前,将地面浮尘清扫干净。

油漆未干前,派人看管,防止人为污染

油漆成活后,严禁人为破坏。

金属漆施工工艺

金属漆施工工艺 金属漆施工工艺 一、施工准备: 1、主要的材料: F201封底漆柔性腻子X103(A/B) F231(A\B)中间漆柔性腻子X102(A/B) F551(A\B)面漆砂布、胶带 F552(A\B)罩面漆 2、主要机具: 简便水平器、线包、毛滚、刷子、开刀、空压机(金属 漆专用)等。 二、作业条件: 1、所有的成品门窗要提前保护。 2、活动吊蓝要符合国家安全规范要求。 三、操作工艺: 1.工艺流程: →→ 2、基层处理: 墙面瓷砖用角磨机打磨,要求釉面面积磨掉部分大于60%。 3、刮腻子、打磨 用专用刮板于基层上批刮腻子,首先用X103腻子填平瓷砖 间缝隙,干燥后批刮X103腻子2—3遍,每遍干燥1-2天,用砂纸打磨,批刮X102腻子1—2遍,打磨后用毛刷清理。 4、封底漆F201

在基层上涂刷富思特封底漆F201一道,要求涂刷均匀,无 漏刷。 5、弹线、分格、粘贴胶带 按照设计方案在分色部位分格定位、弹线、粘贴胶带。 6、涂刷弹性中间漆F231 按设计要求进行中间漆涂刷操作。 要求:涂刷均匀,无透底现象。 7、刷面漆F551A/B 上道工序充分干燥后,在施工现场按配比配臵富思特金属 漆F551A/B。在规定时间内,用专用喷枪连续喷涂,并随时搅拌金属漆料,以保证涂层均匀一致. 8、喷涂金属漆无色透明保护漆F552A/B 金属漆完全干燥后(至少12小时),进行该道工序。在施 工现场按标准配比配臵富思特金属漆专用腐蚀无色透明保护漆 F552A/B。在规定时间内,用专用喷枪连续喷涂。 要求;平整、厚度均匀,无漏喷。 9、检查施工质量,对局部质量问题进行修补。 四、质量标准: 1、保证项目:产品的品种、颜色、质量必须符合设计要求, 并按技术交底施工。 2、要求成品表面颜色一致,无接槎、漏涂、透底、流坠等现 象。 五、成品保护: 1、在施工中,将门窗及不施工部位遮挡保护。 2、严禁从下往上的施工顺序,以免造成颜色污染。

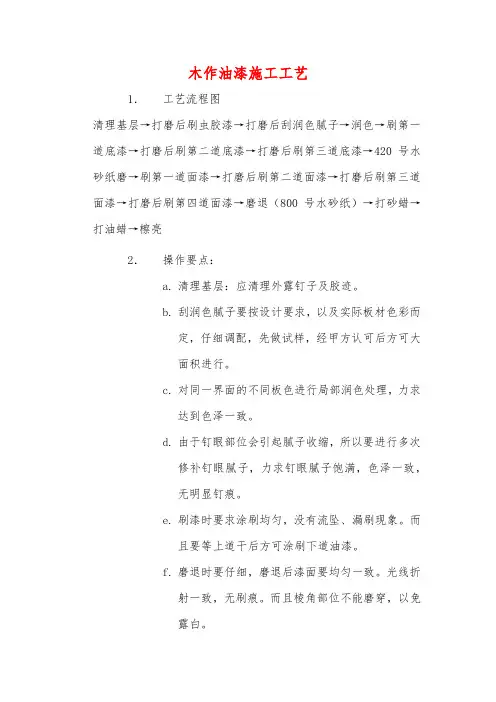

油漆施工工艺

油漆施工工艺: 1)油漆施工前,对需搭接部位其它材料表面做适当防污覆盖保护。对施工部位现场进行全面卫生清理,在空气对流部位,安装送排风装置,以确保达到规定的除尘排湿效果,木作表面油漆前彻底清除污染杂物,木料表面的缝隙.毛刺.掀岔和脂囊修整后,用腻子嵌实平整,用木砂纸磨平,节疤处点漆片2-3遍。 2)刷底漆:用稀漆片(干漆片:酒精=1:6- 8)或硝基清漆在木料表面涂刷遍。 3)刷第一遍硝基清漆.磨光:应顺木纹刷混,动作应轻快,不宜往返多刷,以免带起水粉,把木纹刷混,涂刷应均匀,防止漏刷或流坠。油漆时须小心涂抹至均匀薄膜,没有流动、松驰、蠕移等瑕疵,如无特别规定的表面处理,油漆时应尽量不显刷痕,油漆均匀,漆膜干透后用1号木砂纸顺木纹轻轻往返直擦,不得横磨.斜磨.和漏磨和磨破漆膜,磨后用湿布擦净待干。 5)复补腻子.磨光;表面有孔眼.缝隙等不平处,应复嵌腻子,用600号木砂纸磨光。 6)拼色:可用酒色或水色,面积小的,如腻子疤等,用酒色拼补;面积大,招木材颜色不一致等,用水色拼补。 7)刷第二遍硝基清漆.磨光:操作方法同刷第一遍清漆。 8)刷第三遍至第五遍硝基清漆.磨光:采用连刷工艺,在常温(15-20℃)时,2h左右可涂刷一次,3至5遍漆宜在2-3d时间内完成,连刷粘结牢固。在不流坠的前提下,漆膜应厚薄均匀,如木门卸下合页平放后涂刷, 流平性好,可把棕眼刷平。漆膜干透后用1号旧砂氏磨平,湿布擦净待干。 9)刷第六遍硝基清漆.磨光:漆膜干透后用800号水砂纸蘸肥皂水打磨,用力应均匀,磨平.磨细,棱角不得磨白.磨穿。打磨后用湿布擦净,不得留下横斜印痕。 10)刷第七遍罩面硝基清漆:宜用木把羊毛排笔涂刷,应涂刷均匀,不得横刷斜刷.漏刷和流坠。 磨退.打砂蜡.打油蜡.擦亮的操作方法如下: ①磨退:用经热水泡软后的800号水砂纸(打磨大面时可将水砂

金属面油漆的施工工艺

金属面油漆的施工工艺标准化管理处编码[BBX968T-XBB8968-NNJ668-MM9N]

金属面油漆的施工工艺 在油漆施工中,金属面一般是指钢门窗、钢屋架和一般金属制品,如楼梯踏步、栏杆、管子及黑白铁皮制品等。这些金属材料暴露在大气中会生锈,必须涂以防腐蚀涂料如防锈漆、沥青漆等加以保护。 金属面油漆的操作方法和一般油漆操作方法基本相同。操作程序不外乎底层除锈.刷防锈漆和面漆等。根据规范其主要工序见表7~3。现将金属面油漆的有关要点分述如下:一、底层除锈 底层除锈的有关知识可参阅第五章第二节金属基层涂漆前的处理部分。金属底层除锈一般采用手工方法,但最好采用机械喷砂除锈。喷砂法是指把以石英砂为主体的砂用高压空气向金属面喷射,靠它们的冲击和摩擦而去锈。而且在除锈的同时也除去了油的成分,所以也具有脱脂作用。这种方法除锈效果好,还能用于复杂形状的物件。 金属构件在工厂制成后应预先刷一遍防锈漆。运至工地后,如放置时间较长已有部分出现剥落生锈,则需再刷一遍防锈漆,如剥落生锈的情况不多时局部修补即可。 对于镀锌铁板或铝合金,虽难以生锈,但因表面有光泽时附着力差,因此除去脏物和附着物后,应涂刷底衬涂料,或置于室外1~2个月使锌面风化。 二、刷防锈漆? 刷防锈漆时金属表面必须非常干燥,如有水汽凝聚必须擦干后再涂刷。门窗及细小结构零件可用英寸或2英寸油刷涂刷,面积较大的可用英寸的油刷涂刷。防锈漆一定要刷满刷匀。小件金属制品花样复杂的可采取两人合作的办法操作,一人用棉纱蘸漆揩擦,一人用油刷理通。但要注意保持棉纱清洁。零碎的棉纱头不能沾在油漆过的物面上。

钢门窗高度超过4米以上的部分,要在脚手架未拆除时在架上进行油漆。高空作业时要系上安全带。 对于钢结构中不易刷到的缝隙处(如角钢相背拼合的屋架等),应在装配前将拼合的缝隙处除锈和涂漆,但铆钉孔内不可涂入油漆,以免铆接后钉眼中夹有渣滓。 防锈漆干后(约24小时)用石膏油腻子嵌补拼接不平处。嵌补面积较大时,可在腻子中加入适量厚漆或红丹粉,以增加腻子的干硬性。干后需再打磨清扫。 三、刷磷化底漆? 为使金属面的油漆能有较好的附着力,延长油漆的使用期和避免金属生锈腐蚀,在防锈漆上再涂一层磷化底漆。 磷化底漆由两部分组成,一部分是底漆,另一部分是磷化液。使用前将两部分混合均匀,其比例为每4份底漆加1份磷化液。磷化液不是溶剂,用量不能随意增减。 调配时首先要将底漆彻底搅和均匀,再将其倒入非金属容器内,一面搅拌,一面逐渐加入磷化液,加完搅匀后放置30分钟后使用,必须在12小时内用完,不宜放置时间过长,以免胶凝成冻造成浪费。 涂刷时以薄为宜,不能涂刷太厚。漆稠可以加稀,稀料可用3份乙醇(96%以上)与1份丁醇混合的稀释剂。乙醇、丁醇的含水量不能太大,否则漆膜易泛白,影响效果。 施工场所要求干燥,如湿度太高,漆膜易发白。 磷化底漆涂刷两小时后,就可以涂刷其它底漆和面漆。 磷化液的配比:工业磷酸70份,一般氧化锌5份,丁醇5份,乙醇10份,清水10份。

全程解析实木家具生产工艺流程

https://www.doczj.com/doc/6e14124124.html, 【家具百科】全程解析实木家具生产工艺流程 一:备料 1. 板材干燥,将木材的含水率控制在8%~10%,没有干燥过的木材一般含水率在50%以上,干燥过后的木材不容易出现爆裂变形等现象。 2. 平衡,把干燥过的木头自然放置几天,让木材恢复平衡。 3. 选料配料,木制品按其部位可分为外表用料、内部用料以及暗用料三种。外表用料露在外面,如写字台的面、橱柜的可视部分等;内部用料指用在制品内部,如内档、底版等;暗用料指在正常使用情况下看不到的零部件,如抽屉导轨、包镶板、内衬条等。选材时注意节疤、内裂、蓝变、朽木、端裂。 4. 粗刨,给毛料板材定厚。 5. 风剪,毛料板材修整长度。下料按所需长度加长20mm。 6. 修边,截去毛料板材上不能用的毛边。

https://www.doczj.com/doc/6e14124124.html, 7. 配板,木料配板选材分直纹、山纹,颜色搭配一致,配板宽度按所需宽度合理放余量。选料时要把内裂、端裂、节疤、蓝变、朽木部分取下。 8. 布胶,在木材之间均匀布胶,胶的配比:固化剂(10—15克)、拼板胶(100克)的比,每次调胶500克左右。 9. 拼板,使用拼板机将木材进行拼装,拼板注意高低差、长短差、色差、节疤。 10. 陈化,布胶完成的木材放置2小时左右,让胶水凝固。 11. 砂刨,刨去木材之间多余的胶水,使木材板面无多余胶水。 12. 锯切定宽,用单片锯给木材定宽。 13. 四面刨成型,根据需要的形状刨出木材。 14. 养生,将木材自然放置24小时左右。 二:木工

https://www.doczj.com/doc/6e14124124.html, 1. 宽砂定厚,按要求砂止符合加工要求的尺寸,机加完成后进行抛光砂,,粗砂一次砂0.2mm,抛光砂一次砂0.1mm。 2. 精切,给毛料定长,加工过程中做到无崩茬、发黑,长与宽加工误差不超过0.2mm,1米以下对角线≤0.5mm,1米以上板片对角线应≤1mm。 3. 成型,根据图纸将木材加工成型。加工时不允许有崩茬、毛刺、跳刀和 发黑现象,加工的部件表面应光滑、平整、线型流畅一致,加工前检查设备部件螺丝有无松动,模板是否安装规范,刀具是否装紧,加工过程中禁止顺刀进料,部件尺寸误差不超过0.2mm。 4. 钻孔,按图纸的工艺要求钻孔,加工过程中做到无崩口、无刺现象,孔 位加工误差不得超过0.2mm,产品要做到配套钻孔,常试装、勤检查,确保产品的品质。 5. 配件栓砂,砂光配件,砂光好的成品应平整、无砂痕、边角一致。检砂前应先了解部件的使用位置,先补土后砂光。 6. 小组立,组立不用在拆开的部件,组立前应先备料,把所有要组装部件按图纸加工的要求检查无误,部件无崩口、毛刺、发黑现象,首件装好后复尺与

油漆工程施工工艺标准模板

油漆工程 第一节一般规定 第3.1.1条本章适用于室内外涂刷混色油漆、清漆和美术油漆工程。 注: 涂刷大漆和硝基喷漆等, 应按有关规定执行。 第3.1.2条油漆工程的等级和材料的品种, 应符合设计要求。 第3.1.3条油漆工程基体或基层的含水率: 混凝土和抹灰不得大于8%; 木料制品应符合《木结构工程施工及验收规范》GBJ206—83) 第四 章的有关规定。 第3.1.4条油漆干燥前, 应防止尘土沾污和热空气的侵袭。 第 3.1.5条油漆工程涂抹的腻子, 应坚实牢固, 不得起皮和裂缝。 腻子干燥后, 应打磨平整光滑, 并清理干净。

第3.1.6条厨房、厕所、浴室等需油漆的部位和木地( 楼) 板表面油漆, 应使用具有防潮性能的腻子。 第3.1.7条油漆的工作粘度, 必须加以控制, 使其在涂刷时不流坠、不显刷纹为宜。涂刷过程中, 不得任意稀释。最后一遍油漆不宜加催 干剂。 第3.1.8条油漆时, 后一遍油漆必须在前一遍油漆干燥后进行。每遍油漆应涂刷均匀, 各层必须结合牢固。 第3.1.9条建筑物中的细木制品、金属构件和制品, 如为工厂制作组装, 其油漆应在生产制作阶段涂刷, 最后一遍油漆可在安装后涂刷; 如为现场制作组装, 组装前应先涂刷一遍底子油( 干性油、防锈漆) , 安装后再涂刷油漆。 第3.1.10条冬期施工室内油漆工程, 应在采暖条件下进行, 室温保持均衡, 不得突然变化。 第3.1.11条采用机械喷涂油漆时, 应将不油漆的部位遮盖, 以防沾污。

第二节材料质量要求 第3.1.12条油漆工程所用的涂料和半成品( 包括施工现场配制的) , 均应有成分、颜色、品种、制造时间和使用说明。 第3.2.2条油漆工程所用的腻子, 应具有塑性和易涂性, 干燥后应坚固, 并按基层、底漆和面漆的性质配套使用。腻子的配合比见附录三 。 第三节木料表面油漆 第3.3.1条木料表面涂刷混色油漆, 按质量要求分为普通、中级和高级三级, 主要工序见表3.3.1。 木料表面涂刷混色油漆的主要工序 表3.3.1

精编-金属面油漆的施工工艺详解

金属面油漆的施工工艺 在油漆施工中,金属面一般是指钢门窗、钢屋架和一般金属制品,如楼梯踏步、栏杆、管子及黑白铁皮制品等。这些金属材料暴露在大气中会生锈,必须涂以防腐蚀涂料如防锈漆、沥青漆等加以保护。 金属面油漆的操作方法和一般油漆操作方法基本相同。操作程序不外乎底层除锈.刷防锈漆和面漆等。根据规范其主要工序见表7~3。现将金属面油漆的有关要点分述如下: 一、底层除锈 底层除锈的有关知识可参阅第五章第二节金属基层涂漆前的处理部分。金属底层除锈一般采用手工方法,但最好采用机械喷砂除锈。喷砂法是指把以石英砂为主体的砂用高压空气向金属面喷射,靠它们的冲击和摩擦而去锈。而且在除锈的同时也除去了油的成分,所以也具有脱脂作用。这种方法除锈效果好,还能用于复杂形状的物件。 金属构件在工厂制成后应预先刷一遍防锈漆。运至工地后,如放置时间较长已有部分出现剥落生锈,则需再刷一遍防锈漆,如剥落生锈的情况不多时局部修补即可。 对于镀锌铁板或铝合金,虽难以生锈,但因表面有光泽时附着力差,因此除去脏物和附着物后,应涂刷底衬涂料,或置于室外1~2个月使锌面风化。 二、刷防锈漆 刷防锈漆时金属表面必须非常干燥,如有水汽凝聚必须擦干后再涂刷。门窗及细小结构零件可用1.5英寸或2英寸油刷涂刷,面积较大的可用0.5英寸的油刷涂刷。防锈漆一定要刷满刷匀。小件金属制品花样复杂的可采取两人合作的办法操作,一人用棉纱蘸漆揩擦,一人用油刷理通。但要注意保持棉纱清洁。零碎的棉纱头不能沾在油漆过的物面上。 钢门窗高度超过4米以上的部分,要在脚手架未拆除时在架上进行油漆。高空作业时要系上安全带。 对于钢结构中不易刷到的缝隙处(如角钢相背拼合的屋架等),应在装配前将拼合的缝隙处除锈和涂漆,但铆钉孔内不可涂入油漆,以免铆接后钉眼中夹有渣滓。 防锈漆干后(约24小时)用石膏油腻子嵌补拼接不平处。嵌补面积较大时,可在腻子中加入适量厚漆或红丹粉,以增加腻子的干硬性。干后需再打磨清扫。 三、刷磷化底漆 为使金属面的油漆能有较好的附着力,延长油漆的使用期和避免金属生锈腐蚀,在防锈漆上再涂一层磷化底漆。 磷化底漆由两部分组成,一部分是底漆,另一部分是磷化液。使用前将两部分混合均匀,其比例为每4份底漆加1份磷化液。磷化液不是溶剂,用量不能随意增减。 调配时首先要将底漆彻底搅和均匀,再将其倒入非金属容器内,一面搅拌,一面逐渐加入磷化液,加完搅匀后放置30分钟后使用,必须在12 小时内用完,不宜放置时间过长,以免胶凝成冻造成浪费。 涂刷时以薄为宜,不能涂刷太厚。漆稠可以加稀,稀料可用3

防腐油漆施工工艺

防腐、油漆施工工艺 1.1适用范围 本工艺适用于火力发电厂各设备、管道和炉架等金属表面的油漆施工。 1.2施工流程 施工流程图见图1-1。 图1-1 施工流程图 1.3工艺流程说明及主要质量控制要点 1.3.1施工准备 (1)设备、场地准备: 1)空压机、喷漆设备、电动砂轮机、钢刷、砂布、油刷等齐备。 (2)材料准备: 1)按照甲方提供的型号、颜色及调配的涂料和辅助材料使用,对于过期或不合格的一律不能在工程中使用。 2)涂料调配过程中要不断搅拌沉淀物,稀释剂、固化剂等辅助材料的配比应严格按照产品说明书中的有关规定使用。 3)调配的涂料应粘度适中,颜色符合标准样板及色差范围,色泽均匀一致。 1.3.2金属构件表面处理 (1)表面除污处理 1)清除设备及管道表面的油垢、油脂、油泥、灰尘及其它物质形成的玷污。 2)被漆物表面应洁白干净,无油点、污迹、麻点及灰尘。 (2)表面除锈处理 1)清除被漆物表面的锈浊、颗粒、毛刺、焊渣及起泡旧漆膜,并进行打磨清理。2)被漆物金属表面应光洁平整,无绣块、锈斑、氧化物颗粒及点浊,并露出金属光泽,1.3.3底漆涂刷 (1)底漆涂刷工艺 1)施工环境条件:雨天、雾天、大风沙或空气湿度大于85%的气候下,且环境温

度低于5℃不能进行油漆施工。 2)采用开、横、斜、理等基本操作方法:开漆距离不宜过宽,以免漆膜过薄;涂刷用力要均匀,以免刷痕明显或透底;须特别留意一些隙缝、棱角及边缘,以免漏刷,达到光滑平整的涂刷的效果。 3)工艺标准:涂刷均匀,覆盖严密,无透底及漏刷;每道漆膜厚度要求为30μm;层间结合严密,粘附良好,无分层、起毛、龟裂。 (2)表面嵌补处理 1)如设备及管道表面喷漆,则在防锈漆涂刷完及干燥后,需要嵌补设备及管道表面的凹陷、裂缝、孔眼及破损缺陷,并进行全面批刮处理。 2)根据技术要求和表面的完整程度,来决定是局部找补,还是满刮腻子;刮腻子可根据需要进行多次,但每次的厚度不的超过0.5mm。 3)嵌补处理后的设备表面应光洁平整,腻子无起壳、脱落,无刮刀痕迹,无残留腻子,略带光泽。 1.3.4面漆涂刷 (1)手工涂刷面漆 1)手工涂刷施工操作规范与底漆涂刷相同。 2)为了增加漆膜的光度或提高防腐性能,可在最后一道面漆里加入一定比例的清漆。 3)工艺标准:漆面光滑平整,色泽均匀一致,无透底、斑迹、脱落、皱纹、流痕、漆粒、起泡、浮膜及明显的刷痕;每道面漆干膜厚度要求为20~25μm;层间结合严密、粘附良好,无分层、起毛、龟裂。 (2)喷涂面漆 1)采用纵横交替法和纵行双重喷涂法等操作方法,可提高漆膜的厚度。 2)喷涂时要适当的控制空气压力、喷嘴的口径、漆料的粘度、喷嘴与漆面间的距离及喷嘴的移动速度。 3)喷嘴与喷面间的距离,以不产生大量的漆雾,又能喷覆最大的面积为宜。 4)喷嘴与喷面应保持垂直距离,上下或左右平均移动速度不宜过快或过慢,以免漏喷及流挂。 5)工艺标准:漆膜光滑平整、润滑,色泽及厚度均匀一致,光泽度高,丰满度好,无皱纹、泡、流挂、针孔及漏喷。 11.3.5质量验收 按照《火电施工质量检验及评定标准》(锅炉篇)炉13-2检查项目进行验收,主要检查项目如下: (1)金属面清理油垢、灰尘、铁锈清理干净。 (2)底层(防锈漆)涂刷均匀、无透底、漏刷。 (3)漆层色调均匀一致,无透底、斑迹、脱落、皱纹、流痕、浮膜、漆粒及明显

墙面施工涂漆流程图

1. 主要施工工艺清扫基层→填补腻子,局部刮腻子,磨平→第一遍满刮腻子,磨平→第二遍满刮腻子,磨平→涂刷封固底漆→涂刷第一遍涂料→复补腻子,磨平→涂刷第二遍涂料→磨光交活。 2. 施工要点基层处理是保证施工质量的关键环节,其中保证墙体完全干透是最基本条件,一般应放置10天以上。墙面必须平整,最少应满刮两遍腻子,至满足标准要求。乳胶漆涂刷的施工方法可以采用手刷、滚涂和喷涂。涂刷时应连续迅速操作,一次刷完。涂刷乳胶漆时应均匀,不能有漏刷、流附等现象。涂刷一遍,打磨一遍。一般应两遍以上。 3.注意事项(1)腻子应与涂料性能配套,坚实牢固,不得粉化、起皮、裂纹。卫生间等潮湿处使用耐水腻子。(2)涂液要充分搅匀,粘度太大可适当加不,粘度小可加增稠剂。 (3)施工温度高于10摄氏度。室不能有大量灰尘。最好避开雨天。 墙面漆施工工艺一.基材处理 1.新建墙面——养护3-4周,确保墙体PH值≤10。清除墙体表面的油污,浮尘及疏松颗粒,若墙 体碱性过强,可用5%的稀盐酸清洗墙面,然后用清水冲洗干净,充分干燥。用封闭底漆(可适当兑稀)涂满墙体一遍,外墙干燥24小时以上,墙干燥4-6小时以上。 2.旧墙体——用钢丝刷或其他工具铲除旧漆层或疏松层面。用洗涤剂除去旧墙表面的油污,霉菌、苔藓等杂物。用封闭底漆(可适当兑稀)涂满墙体一遍,外墙干燥24小时以上,墙干燥4-6小时以上。 二.涂刮腻子 1.用腻子涂刮墙面,填平所有的孔洞、裂缝和粗糙边面等较大缺陷. 2.用砂纸打磨凹凸及粗糙表面,使墙面平整,并清除表面浮尘。 三.打磨 腻子层完整干燥后,用封闭底漆涂刮墙体2遍,施工方式建议采用喷涂、刷涂或辊涂,重涂时间为6-8小时,底漆在干透后应作到完全遮盖墙体,无发花现象。

外墙涂料施工工艺流程(上报)

外墙涂料施工工艺 一、施工工艺流程 外墙涂料施工原则是由上而下、先墙面后线条。 1、基层处理(修补、清扫)→ 2、填补腻子、局部刮腻子、磨平、满刮腻子、磨平→ 3、底漆施工→5、第一遍面漆施工→6、第二遍面漆施工。 外墙漆颜色比较多,要严格按照分色图施工。 二、主要施工方法 本工程外墙建筑涂料涂装体系分为三层,即底漆、第一遍面漆、第二遍面漆。 1、底漆: 产的:上海品牌:嘉宝莉牌 底漆封闭墙面碱性,提高面漆附着力,对面涂性能及表面效果有较大影响。如不使用底漆,漆膜附着力会大大削弱,墙面碱性对面漆性能的影响很大,尤其使用腻子的底面,可能造成漆膜粉化、泛黄、渗碱等问题,破坏面漆性能,严重者漆膜脱落,影响漆膜的使用寿命。 2、第一遍面漆: 产的:上海品牌:嘉宝莉牌 第一遍面漆主要作用是提高附着力和遮盖力,增加丰满度,并相应减少面漆用量。 3、第二遍面漆: 产的:上海品牌:嘉宝莉牌 第二遍面漆是体系中最后涂层,具装饰功能,抗拒环境侵害。 外墙涂料施工具体操作方法如下: ⑴、修补: 施涂前对于基体的缺棱掉角处、孔洞等缺陷采用1:3 水泥砂浆(或聚合物水泥砂浆)修补。下面为具体做法: 空鼓-- 如为大面积(大于10cm2)空鼓,将空鼓部位全部铲除,清理干净,重新做基层,若为局部空鼓(小于10cm2),可以用注射低粘度的粘结砂浆进行修补。 缝隙-- 细小裂缝采用腻子进行修补(修补时要求薄批而不宜厚刷),干后用砂纸打平;对于大的裂缝,可将裂缝部位凿成“V”字形缝隙,清扫干净后做一层防水层,再嵌填1:2.5 水泥砂浆,干后用水泥砂纸打磨平整。 孔洞-- 基层表面以下3mm 以下的孔洞,采用聚合物水泥腻子进行找平,大于3mm的孔洞采用水泥砂浆进行修补待干后磨平。 ⑵、清扫: 尘土、粉末→可使用扫帚、毛刷、高压水冲洗,油脂→使用中性洗涤剂清洗;灰浆→用铲、刮刀等除去。 ⑶、满刮腻子两遍: 腻子的要求除了易批易打磨外,还应具备较好的强度和持久性,在进行填补、局部刮腻子施工时要求,宜薄批而不宜厚刷。 刮腻子时的施工技术: ①掌握好刮涂时工具的倾斜度,用力均匀,以保证腻子饱满。

板式家具生产工艺流程

板式家具生产工艺流程 一个完整意义上的板式家具生产工艺流程要从原材料的准备,经过木工制作、油漆涂饰到最后产品包装入库等诸多环节和步骤组成。因为油漆工序在上两期《深圳家具》上已有一些专业人士详尽论述过,所以本次板式生产工艺重点针对木工工序。提到板式家具生产工艺在很多人看来十分简单,三步一体的开料、封边、打孔,所用的设备也无外乎开料锯、封边机、排钻。结构要点无非是32系列拆装连接件等,其实实际上的板式家具生产工艺要远比这些复杂得多,同样是一块板件,有些只要一两道工序就可以完成,而有些则十数道甚至数十道工序才能够完成。如抽屉底板,只要开料就可以,而如一块较复杂的地柜面板其结构是蜂窝空心,面木皮,边实木封边且有边型,上面还要镶嵌玻璃。单一面板的加工就要二十几道工序才能完成,所以说板式工艺的复杂程度同产品的外观设计、产品结构、用料以及生产线上产品品种的种类数量等诸多因素息息相关,涉及的要素越多就越复杂。板式生产工艺的主要构成要素:原材料、工艺文件、机器设备、操作工人以及相应的品质和生产管理系统。其中原材料准时到位是整个工艺流程的前提和基础,而工艺文件则是整个加工流程和管理活动的行动依据,工艺文件要全面细致。板式家具工艺文件大概有:效果图、三视图、零部件分解图、零部件加工图、五金配件清单、包装方案、安装示意图、原材料明细表(BOM)、零部件加工工艺流程表、产品使用说明书。其中零部件加工图要与零部件加工工艺流程表结合使用并与生产线上的零部件产品同步运行效果最佳。零部件加工流程表里面的主要内容要涵盖名称、规格、数量、用料、批次、加工注意事项、特殊检验标准、工时、工序及序列号等基本内容。

油漆施工工艺流程

油漆施工工艺流程 1.主要施工工艺 (1)清漆施工工艺: 清理木器表面r磨砂纸打光r上润泊粉r打磨砂纸r满刮第一遍腻子,砂纸磨光r满刮 第二遍腻子,细砂纸磨光r涂刷油色r刷第一遍清漆r拼找颜色,复补腻子,细砂纸磨光 r刷第二遍清漆,细砂纸磨光r刷第三遍清漆、磨光r水砂纸打磨退光,打蜡,擦亮。 (2)混色油漆施工工艺: 首先清扫基层表面的灰尘,修补基层用磨砂纸打平节疤处打漆片r打底刮腻子r 涂干性油第一遍满刮腻子r磨光r涂刷底层涂料r底层涂料干硬r涂刷面层r复补腻 子进行修补磨光擦净第三遍面漆涂刷第二遍涂料r磨光r第三遍面漆r抛光打蜡。 2.施工要点 清油涂刷的施工规范 打磨基层是涂刷清漆的重要工序,应首先将木器表面的尘灰、油污等杂质清除干净。 上润油粉也是清漆涂刷的重要工序,施工时用棉丝蘸油粉涂抹在木器的表面上,用手来 回揉擦,将油粉擦入到木材的察眼内。 涂刷清油时,手握油刷要轻松自然,手指轻轻用力,以移动时不松动、不掉刷为准。 涂刷时要按照蘸次要多、每次少蘸油、操作时勤,顺刷的要求,依照先上后下、先难后 易、先左后右、先里后外的顺序和横刷竖顺的操作方法施工。 .木质表面混油的施工规范 基层处理时,除清理基层的杂物外,还应进行局部的腻子嵌补,打砂纸时应顺着木纹打 磨。在涂刷面层前,应用漆片(虫胶漆)对有较大色差和木脂的节疤处进行封底。应在基层涂干性油或清泊,涂刷干性油层要所有部位均匀刷遍,不能漏刷。 底子油干透后,满刮第一遍腻子,干后以手工砂纸打磨,然后补高强度腻子,腻子以挑丝不倒为准。涂刷面层油漆时,应先用细砂纸打磨。 3.注意事项 (1)基层处理要按要求施工,以保证表面油漆涂刷不会失败。 (2)清理周围环境,防止尘土飞扬。 (3)因为油漆都有一定毒性,对呼吸道有较强的刺激作用,施工中一定要注意做好通风。 4.颜色均匀:选料拼接是关键 “色”字诀,是指装饰品表面颜色一致。要做到这一点,首先要注重选材。比如实木线条安装时不够长度需要拼接,饰面板的拼接等,就要选择颜色、花纹一致的同类材料,断面接口处需断面45°斜接口,尽量做到令人不易察觉。另外,您在选择墙、地砖石材时也要注意,尽量减少色差。 木质材料做到表面颜色一致的关键,在于清油之前的施工工艺。不论用水色还是油色,使用前要调匀,刷色时有规律不重复。尤其是窗台板等被阳光直射部分,板拼接时还要注意木质本身的俄顺茬儿,以免油漆凝固反射光线不同造成视觉色差。

金属漆施工方案

金属漆施工方案集团标准化小组:[VVOPPT-JOPP28-JPPTL98-LOPPNN]

外墙水性金属漆施工工艺: 基层刮外墙防水保温砂浆满刮两遍(中间挂塑料网格部)→找平细腻子一遍→镜面光面腻子一遍(进行滑爽、抛光工艺)→水性金属漆专用底漆一道→涂金属漆中涂一道→金属漆面漆二道→防污透明面漆一道。 重点:金属漆由于是平涂工艺,并具有金属光泽,所以对基面平整度要求非常高,是金属漆成败的关键所在,所以在保温环节就应按高标准进行平整度要求,再采用本文基面处理工艺,能充分保证表面效果。 金属漆施工方案 基面处理施工工艺 1、背景 由于北方气候条件特殊,考虑建筑物外立面开裂问题较严重,基面需要进行特殊处理后方可开始施工,以达到最佳效果。 2、挂网工艺 为了防止基面处理的砂浆过厚导致墙面发生裂纹,决定采用挂网的工艺,先批刮保温砂浆一遍,厚度2MM。当批刮完成后15分钟内挂塑料网格部,之后在进行24小时完全干燥。再次按照上面的工艺进行1次批刮,批刮厚度也在2MM左右。养护24小时进行下一道程序。如果局部比较差的地方则进行加固处理,采用两遍挂网,三遍批刮砂浆的工艺。 检验标准:2米靠尺,水平垂直达到1MM以内。 3、防裂找平腻子工艺 在进行上面的操作后,用较细底腻子进行防裂和找平,检验标准:2米靠尺,水平垂直达到0.5MM以内。

4、滑爽、抛光工艺 为了使完工的效果具有金属质感,同时光泽度保持一致,所以采用镜面光面腻子进行滑爽、抛光工艺。。在用360目以上的砂纸进行打磨处理后,会保持极高的硬度,并且在光泽度上保持一致。因此它本身就具备了滑爽和找光二合一的功能,批刮的遍数,每次不超过1MM。直到表面的平整度达到检验标准。 检验标准:2米靠尺,水平垂直达到0.5MM以内,表面具有一定的硬度。在进行以上的操作后采用金属漆标准工艺: (1)涂底漆:为防止基面吸收率不均,以提高基面的表面强度,增强对 各种基面的附着性为目地而涂此底漆。 1 用无气喷枪或空气喷枪,均一地进行喷涂。当吸入率太大时,需再次 喷涂,以使基面的表面质量均一。 2底漆喷涂后与下一道工序的间隔时间为4-8小时以上到7天以内(20°C,65%RH时)。 (2)涂中涂: 中涂材是以遮掩基面、为基面着色、增强面漆粘附力为目的。故需涂装至基面被颜色均匀地遮掩住为止。 1 用无气或空气喷枪进行均匀涂装。平涂工艺时,注意不要使材料流淌。 2 涂装后与下道工序施工的间隔时间为1-4小时。 (3)涂金属漆面漆:

漆工施工规范及工艺完整版

漆工施工规范 1、老墙面施工 1.1 老墙面消除杂物、油渍、灰尘。 1.2 墙面出现涂料、油渍必须严格铲除,禁止在石灰面上。 1.3 墙面出现空鼓,必须铲除,龟裂处用弹性腻子修补。 1.4 基层面必须干燥,且不能太光滑,光滑处,拉毛处理。 1.5 点防锈漆必须用毛笔刷。 1.6 网带备缝,用干胶,必须盖股缝隙处3----4cm。 1.7 墙面不平,孔眼,必须用石灰水泥修补。 1.8 批嵌厚度一般为1----2mm,超过3mm必须分次批。 1.9 基层腻子干燥后,进行打磨,打磨必须用鸡毛掸,把灰尘清理干净。 1.10 上涂料时,必须将门窗关闭,防止起风扬尘,污染墙面;无条件的必须把基层打扫干净。 1.11 多次施工,相隔时间必须在一天。 1.12 及时清除地面乳胶漆。 1.13 在任何层面漆施工前,基层必须先进行打磨清理。

2、木作油漆施工 2.1 工艺流程 清理基层→打磨后刷虫胶漆→打磨后刮润色腻子→润色→刷第一道底漆→打磨后刷第二道底漆→打磨后刷第三道底漆→420号水砂纸磨→刷第一道面漆→打磨后刷第二道面漆→打磨后刷第三道面漆→打磨后刷第四道面漆→磨退(800号水砂纸)→打砂蜡→打油蜡→檫亮 2.2 操作要点: (1)清理基层:应清理外露钉子及胶迹。 (2)刮润色腻子要按设计要求,以及实际板材色彩而定,仔细调配,先做试样,经甲方认可后方可大面积进行。 (3)对同一界面的不同板色进行局部润色处理,力求达到色泽一致。 (4)由于钉眼部位会引起腻子收缩,所以要进行多次修补钉眼腻子,力求钉眼腻子饱满,色泽一致,无明显钉痕。 (5)刷漆时要求涂刷均匀,没有流坠、漏刷现象。而且要等上道干后方可涂刷下道油漆。 (6)磨退时要仔细,磨退后漆面要均匀一致。光线折射一致,无刷痕。而且棱角部位不能磨穿,以免露白。 (7)每道油漆涂刷后经检查合格后都要进行砂纸打磨。

油漆施工工艺及流程

油漆施工工艺及流程-标准化文件发布号:(9556-EUATWK-MWUB-WUNN-INNUL-DDQTY-KII

一、表面处理在施工中正确地选择涂料品种是十分重要的,关系到涂料对钢铁结构的保护效果的使用寿命。但是在涂料品种确定之后,更为重要的是钢板的表面处理和施工工艺是否符合不同涂料品种的各自要求。因为任何油漆不可能在处理不良的表面上发挥最佳的功效。在锈蚀、油渍等杂质沾污的表面上涂装油漆,任何油漆都将在短期内失效。为了保证所用的重防腐涂料能发挥最佳的保护性能,对钢板的表面处理是极其重要的,不能在丝毫的疏忽。 1、钢材表面的预处理除去附着于钢板表面的杂质,用稀释剂或清洗剂除去油脂等污垢。如有硫酸盐或腐蚀性盐类,应以清水洗净,以压缩空气吹干。在钢材预处理流水线上,以抛丸或喷砂除锈方式将氧化皮、铁锈及其他杂质清除干净,然后用真空吸尘器或经净化的压缩空气将钢材表面清除干净。对于预处理的钢材在除锈质量达到要求后,必须立即涂装一道车间底漆,以防在储存、装配涂装过程中钢材生锈,并为涂装后道防锈漆保护好钢板的表面。抛丸或喷砂处理后的钢材需要除锈质量至少达到级。采用分段抛丸或喷砂除锈时,在整个分段的除锈质量达到要求后,可直接涂装第一道防锈漆,而不需要涂装车间底漆。 2、涂有车间底漆的钢板表面处理(即二次除锈)将车间底漆表面的水、湿气、油腻、锈、锌盐及用粉笔或油漆画下的记号和其他污垢,用清水洗净后再以溶剂擦试干净。如果车间底漆的漆膜因储存、运输、操作、滚轧、切割、焊接等过程中受到损坏并锈蚀时,应以风动钢丝或圆盘砂轮打磨机等清理损坏和锈蚀部分,在达到除锈质量的要求后,即可涂装第一道防锈漆。 3、表面处理的标准和要求为了控制钢板表面的除锈质量,以符合不同类型涂料的要求,很多国家都制订了钢铁等金属材料的除锈标准。目前国际上最普遍采用的是瑞典腐蚀学会(Swdish Corrosion Institute)出版的“涂料钢板表面处理标准图解”(Prctorial Surface preparation Standard for Painting Steel Surface)SIS55900-1967标准。我国在1988年颁布了其等效的GBB8923-88《涂装前钢材表面锈蚀等级和除锈等级》国家标准。不同的车间底漆或重防腐涂料的除锈等级我们分别在产品说明书中作了要求。抛丸或喷砂除锈钢材表面形成了一定的

金属漆施工工艺

亚士超耐久FM金属漆施工工艺 工艺流程 吊篮搭设-检查墙面基面-切割空鼓及较大裂缝-水泥砂浆找平及填补被切割的裂缝 -批刮亚士纸皮石填补料腻子(先用平整型,再用光面型)-薄刮亚士金属漆专用基层光面浆-滚涂金属漆专用封底底漆-喷涂金属漆面漆-养护-施工现场清理-竣工验收 二、施工工艺 1、基层清理 ①、首先检查老的基层是否有空鼓部位,如有空鼓,一定要将其凿除;然后用高压水枪对基层进行清洗,目的是去除表层积灰,局部有油污的墙面,要用钢丝刷和清洁剂将其清洗干净;再用高压水枪清洗,还可以冲掉基层局部不牢的部分,以达到清洁坚实基层。 ②、基层必须干燥,含水率10%以下,PH值10以下; ③、验收标准:基层清洁、坚实、无空鼓。 2、批刮纸皮石填补料腻子(光面型和平整型): ①、基层平整材料采用亚士纸皮石填补料,是一种阳离子型双组分与碱进行功能性交联的高附着力填补料。特别可用于各种瓷砖、釉面砖、马赛克等旧基层。由骨料(粉末状)和固化剂(液态)组成,使用方便,和易性好。此品分平整型和光面型两种,对比来讲,平整型材质较粗,在腻子和墙面直接连接层处,确保连接更加牢固,平整性很好,为下一道工序提供优良的基层,起到承上启下的作用。而光面型的材质较细,它不仅能加强腻子层的平整度,还能使整个基层更加光滑,细腻,减少砂眼、刮痕。②、先将适量的水放入空桶中,再将固化剂倒入水中并搅拌均匀,然后把骨料慢慢倒入固化剂和水的混合物中,用电动搅拌机搅拌,搅拌均匀,不得有结块,稠度合适,用铝合金大刮板(长度根据墙面而定,一般不超过两米)和亚士专用批板(神仙批板)批刮墙面,一般批6-8 遍(实际是对平整度

的要求),直至同一分隔线内平整度要高于高级抹灰要求,但不同分隔线间可能稍有差别,待其干后用砂纸打磨光洁; ③、此腻子一遍一遍施工,时间间隔根据当地天气的气温而定,至少上遍完全干燥,下道工序是金属漆专用基层光面浆料批灰,也是水性,间隔时间同上。 ④、亚士纸皮石填补料批刮次数:平整型2 遍,光面型1-2 遍; ⑤、参考用量:平整型2.5 kg/卅(视基层情况不同有差别);光面型o.2 kg/卅。 ⑥、验收标准:平整,同一分割线内(块)平整度要高于块与块间平整度,用相应长的铝合金靠尺检查,平整度在1mm以内;阴阳角顺直。 3、薄刮亚士金属漆专用基层光面浆: ①、此品是专为提升金属漆平面装饰效果的专家配套产品。纸皮石填补料腻子的材质较粗,而金属漆专用基层光面浆材质非常细腻,能充分弥补纸皮石腻子层的刮痕和砂眼(是刮腻子工序的通病,是无可避免的)的弊病,待其干后用水砂打磨,此中层料打磨时要带水打磨,使基层更加平整光滑,同一分隔线内的部分达到镜面效果,手感光滑,确保金属漆的外观效果。 ②、等完全干燥方可进行下道工序施工。通常(25E)需要两天时间,因为下道工序是金属漆专用封底漆,是油性。 ③、参考用量:0.20 kg/ m2 薄刮,要2-3 遍才能达到要求,主要起到加强平整度的作用。 ④、验收标准:基层光滑、细腻;阴阳角棱角分明。 4、滚涂亚士金属漆封底底漆: ①、采用亚士金属封底底漆,材料是双组分,由主漆和固化剂组成。使用时先把固化剂倒入主漆中搅拌均匀,再倒入适量的亚士ES稀释剂充分搅拌即可使用。 ②、用短的羊毛滚筒滚涂, 此涂层涂膜坚硬,不得有流坠,如有就要用刀片将其刮掉,再用毛刷点补。整个底漆涂层要完全封闭基层,不得漏刷。 ③、滚涂两遍,每遍之间间隔时间大于8H,与下一工序间隔时间大于1天。 ④、参考用量:0.18 kg/ m。一组一般可施工100平方米左右。 ⑤、验收标准:不得漏刷,涂膜光滑,不得有颗粒物夹杂在涂层中

家具油漆工工作流程细节

家具油漆工工作流程细节 家具上漆是一道很关键的步骤,上漆是决定家具最后品质的一道工序,所以下面介绍一下家具的上漆过程,让大家有所了解。 一〉、家具制作工艺流程 木工检砂→油工检砂→检修→擦色→检修→底油涂装→油磨包装←面油涂装←检修←修色←检修 二〉、家具油漆工艺指导 一、家具检砂 检砂是整个油漆品质的前奏,检砂质量的好坏直接的影响着整件产品的后期质量问题。也是油漆车间不可缺少的工序之一,对产品检砂之前需对产品的上道工序进行检验,对有质量问题存在但不能处理的要及时通知车间主管或QC,有他们对产品进行反馈。对纹理比较深、有小缺角或局部有小掉皮的地方需要进行刮灰处理。然后用平板砂光机对有平面的产品用24 0#砂纸进行研磨,有些产品局部不能、用机器操作的可用手或自制工具进行研磨。研磨完毕后再用40 0#的进行二次研磨,直到达到符合本工序的质量验收标准为止。 注意事项: 1.喷油组管理员对于木工组装所交付的产品首先检查有无质量问题,是否漏件,产品是否与订单要求相符,再将产品按指定位置摆放。 2.管理人员将当天工作分配落实到各生产台位 3.各员工清理自己台位,戴上口罩 4按管理人员分配的工作,领换所需砂纸后,将产品搬到自己台位。 5.补灰时调灰色彩要和木材相一致,打磨时必须顺木纹方向,不能将边、角等部位磨变形。 6.集中精力,眼直视打磨产品,砂纸一定要用尽。

7.打磨好的产品,必须仔细检查,合格产品堆放整齐,并且要配套、配序、以防漏件现象。 8.产品线条平直流畅,划痕的打磨处理不允许打穿,板面、角线平整,扣手光滑,砂纸痕迹不能太明显。 9.平面或其它部位不能有波浪现象 10.边角不能有割手或缺角现象研磨区域需光滑手摸无障碍感。 11.补灰:将产品吹干净后才补灰,如有钉突出现象需打入木头内,用力将灰补入木边、线条、钉眼及板材交接处等部位,不易打磨的地方需用灰刀平刮干净; 12.光身打磨:灰干后方可进行打磨(约20—30分钟),对于平板面一般是用机磨,所用砂带是240#,打磨时一定要顺木纹,完工产品要打磨平整、光滑,面上的灰疤、花印、胶痕、砂印要磨掉,用力要均匀,将线、线槽里外顺木纹仔细打磨。 二、家具擦色 擦色的目的是为了更好的显示出材质的纹理质感,能够适当的纠正材质的色差,提高修色效率。擦色的过程中需要操作工能够准确的分辨出不同的色差,如有大的色差需要从新上色或调色,直到颜色相匹配为止。但要注意的是每件产品在擦色的过程中必须要彻底的把浮色擦拭干净,以免引起产品与产品之间的色差。 1.擦色前检查实木家具产品是否按符合质量要求,不合格品要求退还实木或打磨小组,重新加工,合格后产品再擦色 2.擦色必须一致,不允许擦花现象,用抹布擦净浮色。 3.确认家具产品颜色后进行喷色、试喷,确保和样板相符,经班长确认后生产,所有外露部位必须一致,无漏色现象。 4.点色线条边角必须同颜色一样,线条平直、颜色均匀。

油漆施工方案

工程概况:(见图纸) 1 .建筑钢结构工程防腐材料的选用应符合设计要求。防腐蚀材料有底漆、面漆和稀料等。建筑钢结构工程防腐底漆有红丹油性防锈漆、钼铬红环氧酯防锈漆等;建筑钢结构防腐面漆有各色醇酸磁漆和各色醇酸调合漆等。各种防腐材料应符合国家有关技术指标的规定,还应有产品出厂合格证。 2.主要机具: 喷砂枪、气泵、回收装置、喷漆枪、喷漆气泵、胶管、铲刀、手砂轮、砂布、钢丝刷、棉丝、小压缩机、油漆小桶、刷子、酸洗槽和附件等。 3. 油漆工施工作业应有特殊工种作业操作证。 4. 防腐涂装工程前钢结构工程已检查验收,并符合设计要求。 5. 防腐涂装作业场地应有安全防护措施,有防火和通风措施,防止发生火灾和人员中毒事故。 》 6. 露天防腐施工作业应选择适当的天气,大风、遇雨、严寒等均不应作业。 操作工艺 7 工艺流程: 基面清理→ 底漆涂装→ 面漆涂装→ 检查验收 8 基面清理: 建筑钢结构工程的油漆涂装应在钢结构安装验收合格后进行。油漆涂刷前,应将需涂装部位的铁锈、焊缝药皮、焊接飞溅物、油污、尘土等杂物清理干净。 基面清理除锈质量的好坏,直接关系到涂层质量的好坏,烟囱脱硫防腐。因此涂装工艺的基面除锈质量分为一级和二级,见表5-25的规定。

钢结构除锈质量等级 ~ 等级质量标准除锈方法 1 钢材表面露出金属色泽喷砂、抛丸、酸洗 2 钢材表面允许存留干净的轧制表皮一般工具(钢丝刷、砂布) 清除 为了保证涂装质量,根据不同需要可以分别选用以下除锈工艺。 喷砂除锈,它是利用压缩空气的压力,连续不断地用石英砂或铁砂冲击钢构件的表面,把钢材表面的铁锈、油污等杂物清理干净,露出金属钢材本色的一种除锈方法。这种方法效率高,除锈彻底,是比较先进的除锈工艺。 酸洗除锈,它是把需涂装的钢构件浸放在酸池内,用酸除去构件表面的油污和铁锈。采用酸洗工艺效率也高,除锈比较彻底,但是酸洗以后必须用热水或清水冲洗构件,如果有残酸存在,构件的锈蚀会更加厉害。 人工除锈,是由人工用一些比较简单的工具,如刮刀、砂轮、砂布、钢丝刷等工具,防腐公司,清除钢构件上的铁锈。这种方法工作效率低,劳动条件差,除锈也不彻底。 9.底漆涂装: ! 调合红丹防锈漆,控制油漆的粘度、稠度、稀度,兑制时应充分的搅拌,使油漆色泽、粘度均匀一致。 刷第一层底漆时涂刷方向应该一致,接槎整齐。 刷漆时应采用勤沾、短刷的原则,防止刷子带漆太多而流坠。 待第一遍刷完后,烟囱新建维修,应保持一定的时间间隙,烟囱新建维修,防止第一遍未干就上第二遍,这样会使漆液流坠发皱,质量下降。

金属油漆施工工艺

金属油漆施工工艺 金属油漆施工工艺 一、金属油漆施工工艺流程 吊篮搭设→检查墙面基面→切割空鼓及较大裂缝→水泥砂浆找平及填补被切割的裂缝→批刮亚士纸皮石填补料腻子(先用平整型,再用光面型)→薄刮亚士金属漆专用基层光面浆→滚涂金属漆专用封底底漆→喷涂金属漆面漆→养护→施工现场清理→竣工验收 二、金属油漆施工工艺 1、基层清理 ①、首先检查老的基层是否有空鼓部位,如有空鼓,一定要将其凿除;然后用高压水枪对基层进行清洗,目的是去除表层积灰,局部有油污的墙面,要用钢丝刷和清洁剂将其清洗干净;再用高压水枪清洗,还可以冲掉基层局部不牢的部分,以达到清洁坚实基层。 ②、基层必须干燥,含水率10%以下,PH值10以下; ③、验收标准:基层清洁、坚实、无空鼓。 2、批刮纸皮石填补料腻子(光面型和平整型): ①、基层平整材料采用亚士纸皮石填补料,是一种阳离子型双组分与碱进行功能性交联的高附着力填补料。特别可用于各种瓷砖、釉面砖、马赛克等旧基层。由骨料(粉末状)和固化剂(液态)组成,使用方便,和易性好。此品分平整型和光面型两种,对比来讲,平整型材质较粗,在腻子和墙面直接连接层处,确保连接更加牢固,平整性很好,

为下一道工序提供优良的基层,起到承上启下的作用。而光面型的材质较细,它不仅能加强腻子层的平整度,还能使整个基层更加光滑,细腻,减少砂眼、刮痕。 ②、先将适量的水放入空桶中,再将固化剂倒入水中并搅拌均匀,然后把骨料慢慢倒入固化剂和水的混合物中,用电动搅拌机搅拌,搅拌均匀,不得有结块,稠度合适,用铝合金大刮板(长度根据墙面而定,一般不超过两米)和亚士专用批板(神仙批板)批刮墙面,一般批6-8遍(实际是对平整度的要求),直至同一分隔线内平整度要高于高级抹灰要求,但不同分隔线间可能稍有差别,待其干后用砂纸打磨光洁; ③、此腻子一遍一遍施工,时间间隔根据当地天气的气温而定,至少上遍完全干燥,下道工序是金属漆专用基层光面浆料批灰,也是水性,间隔时间同上。 ④、亚士纸皮石填补料批刮次数:平整型2遍,光面型1-2遍; ⑤、参考用量:平整型2.5kg/㎡(视基层情况不同有差别);光面型 0.2kg/㎡。 ⑥、验收标准:平整,同一分割线内(块)平整度要高于块与块间平整度,用相应长的铝合金靠尺检查,平整度在1mm以内;阴阳角顺直。 3、薄刮亚士金属漆专用基层光面浆: ①、此品是专为提升金属漆平面装饰效果的专家配套产品。纸皮石填补料腻子的材质较粗,而金属漆专用基层光面浆材质非常细腻,能充分弥补纸皮石腻子层的刮痕和砂眼(是刮腻子工序的通病,是无可避
