工程计量报验单

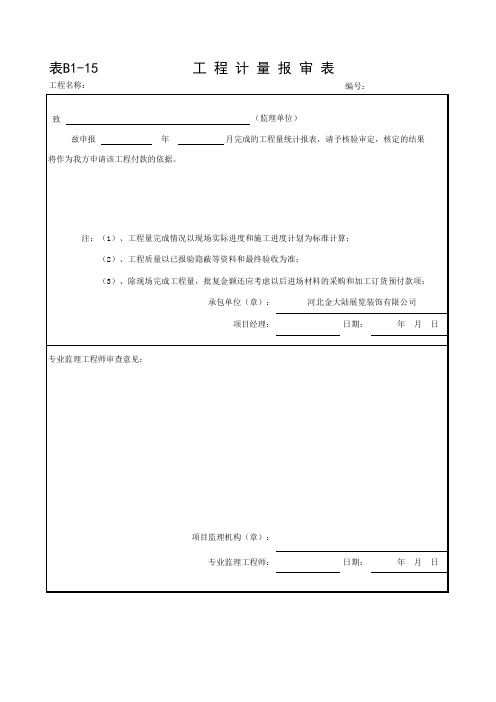

编号:

本表由承包单位填报,项目承担单位或其委托的项目实施单位、监理单位、承包单位各存一份。

工程量统计表

工程数量计算表

工程量计算的基本原则

工程量计算的基本原则 工程量是指按照事先约定的工程量计算规则计算所得的、以物理计量单位或自然计量单位所表示的建筑工程各个分部分项工程或结构构件的数量。(物理计量单位是指以度量表示的长度、面积、体积和重量等单位;自然计量单位是指以客观存在的自然实体表示的个、套、樘、块、组等单位。工程计量单位有基本计量单位和扩大计量单位,基本计量单位如m、m2、m3、kg、个等,扩大计量单位如10m、100m2、1000m3、10个等。工程量清单一般采用基本计量单位,预算定额常采用扩大计量单位,应用时一定要注意单位换算) 工程量计算力求准确,它是编制工程量清单、确定建筑工程直接费、编制施工组织设计、编制材料供应计划、进行统计工作和实现经济核算的重要依据。 二、工程计量的内容: 工程计量是工程量清单编制的主要工作内容之一,同时也是工程计价的基本数据和主要依据。计量正确与否,直接影响到清单编制的质量和工程造价的正确性。工程计量包括以下三个方面的内容: (1)工程量清单项目的工程计量 清单项目的工程计量是依据《计价规则》中的计算规则,对清单项目确定其工程数量和单位的过程。是招标文件的组成部分,由招标人或招标代理机构编制。 (2)预算定额项目的工程计量

预算定额项目的工程计量是编制施工图预算的基础,也是清单计价模式下综合单价组价的基础。(主要是企业定额还没有形成,暂且用预算定额充当) (3)建筑面积计算 三、工程量计算的一般要求 1、必须按图纸计算 工程量计算时,应严格按照图纸所标注的尺寸进行计算,不得任意加大或缩小、任意增加或减少,以免影响工程量计算的准确性。图纸中的项目要认真反复清查,不得漏项和重复计算。 2、必须按工程量计算规则进行计算 工程量计算规则是计算和确定各项消耗指标的基本依据,也是工程量计算的准绳。例如;1.5砖墙的厚度,无论图纸怎么标注或称呼,都应以计算规则规定的365mm进行计算(见《计价规则》P51 说明2)。 3、必须口径一致 施工图列出的工程项目(工程项目所包括的内容和范围)必须与计量规则中规定的相应工程项目相一致。计算工程量除必须熟悉施工图纸外,还必须熟悉计量规则中每个工程项目所包括的内容和范围。 4、必须列出计算式 在列计算式时,必须部位清楚,详细列项标出计算式,注明计算结构构件的所处部位和轴线,保留计算书,作为复查的依据。工程量的计算式应按一定的格式排列,如面积=长宽、体积=长宽高。 5、必须计算准确

工程量计算清单表

花架工程量清单表

花架工程量计算:0.2307 1.平整场地: S=园路长×宽=34.5×3=103.5m2; 2.混凝土柱基开挖地坑土方量: V=长×宽×高×10=0.9×0.9×0.45×10=3.645m3; 3.基柱混凝土垫层: V=长×宽×厚×10=0.9×0.9×0.04×10=0.3240m3; 4.混凝土基础: V=长×宽×厚×10=0.716×0.716×0.67×10=3.4348m3;5.回填土: V=V挖土方量-V埋入地下混凝土柱基-V柱基混凝土垫层=3.645-2.307-0.2501=1.088m3; 6.花架横梁: 花架横梁总工程量V=一个花架横梁体积×花架横梁个数=长×宽×高×17=3.6×0.08×0.2×17=0.9792m3; 7.花架纵梁: 花架纵梁总工程量V=一个花架纵梁体积×花架纵梁个数=长×宽×高×2=15.75×0.1×0.25×2=0.3938m3;

8.花架檩: 花架檩条总工程量V=一个花架檩体积×花架檩个数=长×宽×高×5=15.75×0.08×0.2×5=1.26m3; 9.花架柱: 花架柱总工程量V=一个花架柱体积×花架柱个数=长×宽×高×10=0.5×0.5×2.280×10=0.7m3; 10.粗磨石花岗岩凳面: 粗磨石花岗岩凳面总工程量V=一个粗磨石花岗岩凳面×粗磨石花岗岩凳面个数=长×宽×厚×8=3×0.4×0.08×8=0.768m3; 11.粗磨石花岗岩凳柱: 粗磨石花岗岩凳柱总工程量V=一个粗磨石花岗岩凳柱×粗磨石花岗岩凳柱个数=长×宽×高×16=0.3×0.15×0.32×16=0.2304m3; 12.梁柱饰面油漆: 横梁的总表面积=(3.6×0.2+3.6×0.08+0.08×0.2)×2×17=34.816m2; 纵梁的总表面积=(15.75×0.1+15.75×0.25+0.1×0.25)×2×2=22.15m2; 柱的总表面积=2.28×0.5×4×10=45.6m2; 梁柱饰面油漆总工程量S=横梁的总表面积+纵梁的总表面积+柱的总表面积=34.816+22.15+45.6=102.566m2;

工程量计量原则(最终)

工程量计量原则 根据一分部与各架子队合同段内承包形式及分包单价边界条件的界定,工程量签证过程中为避免在同一施工项目上对某施工工序重复计量,特下发南广铁路项目部一分部工程量计量原则,工程量签证按本计量原则执行,请相关工作人员在日常工作中细心斟酌、领会、掌握。保证分部在签证、计量中无多计、重复计等情况。 工程量计量依据施工图纸、技术交底、现场测量资料,由双方现场核实确定,并需分部现场技术员、工区主任、工区主管质量、工程科、安质科、测量队和施工队负责人共同签字认可,并且符合质量要求的,分部做为结算的工程量。 工程量计量原则分章说明 附件1、路基工程量计量规则 附件2、隧道工程量计量规则 附件3、涵洞工程量计量规则 附件4、桥梁工程量计量规则 附件5、其他工程量计量规则 中国水电集团路桥公司南广铁路NGZQ-5项目部一分部 2010年11月1日

附件1 路基工程量计量原则 一、路基土石方(m3) 包括路基区间土石方开挖、路堑矩形双侧排水沟开挖、路堤路槽开挖、片石砼挡墙开挖、桩板墙开挖(1公里以内),如有超运距,标明超运距的距离;路堑天沟开挖、路堤排水沟开挖已在单价中考虑,不单独计量。 有图纸设计量的以图纸设计量结算。设计图纸以外的土石方开挖(塌方及设计变更等开挖),必须附测量收方及断面图; 二、路堤挖台阶(m2) 台阶开挖方量单计,不含在路基区间土石方开挖里,以平米计量; 三、填方(土石方回填、借土填方、填渗水土、填改良土)(m3) 严格按照设计图纸量控制填方量,有图纸设计量的以图纸设计量结算。设计图纸以外的,必须附测量收方及断面图; 四、骨架护坡(m3) 包括清刷、平整坡面,沟槽开挖,如有空洞应回填夯实或采用M7.5浆砌片石嵌补、挂线、选修片石及洗刷、拌制砂浆、铺浆、安砌及填缝找平、C15拦水带砼浇筑、模板安拆、整理及养护、勾缝等所有工序;沟槽开挖、模板及C15拦水带砼量等与施工有关的项目及材料费均包含在单价中不单独计量,工程量以浆砌石圬工方计量,且路堑一、二、三级边坡及路堤边坡分别签量;石料自购,并提供购买石料的正规发票; 五、片石砼挡墙(圬工方)

工程计量-第三节-工程量计算规则与方法(三)

表5.3.8工程量计算表 二、地基处理与边坡支护工程(编号:0102)

地基处理与边坡支护工程包括地基处理、基坑与边坡支护。对项目特征中“地层情况”的描述按表5.3.2和表5.3.6的土石划分,并根据岩土工程勘察报告按单位工程各地层所占比例(包括范围值)进行描述或分别列项;对无法准确描述的地层情况,可注明由投标人根据岩土工程勘察报告自行决定报价。项目特征中的“桩长”应包括桩尖,空桩长度=孔深-桩长,孔深为自然地面至设计桩底的深度。(一)地基处理(编号:010201) 如图5.3.4所示。在图5.3.4(a)中每个点位所代表的处理范围为A×B(矩形面积),共20个点位,所以处理范围面积为20×A×B;在图5.3.4(b)中,每个点位所代表的处理范围为A×B(菱形面积),共14个点位,所以处理范围面积为14×A×B。 预压地基是指在地基上进行堆载预压或真空预压,或联合使用堆载和真空预压,形成固结压密后的地基。堆载预压是地基上堆加荷载使地基土固结压密的地基处理方法。真空预压是通过对覆盖于竖井地基表面的封闭薄膜内抽真空排水使地基土固结压密的地基处理方法。

强夯地基属于夯实地基,即反复将夯锤提到高处使其自由落下,给地基以冲击和振动能量,将地基土密实处理或置换形成密实墩体的地基。 振冲密实是利用振动和压力水使砂层液化,砂颗粒相互挤密,重新排列,空隙减少,提高砂层的承载能力和抗液化能力,又称振冲挤密砂石桩,可分为不加填料和加填料两种。 褥垫层是CFG复合地基中解决地基不均匀的一种方法。如建筑物一边在岩石地基上,一边在黏土地基上时,采用在岩石地基上加褥垫层(级配砂石)来解决。

最新版土建工程量计算表格_(实用版)

工程名称:上海浦东新区张江高科园区XXXX工程 序号定额编号分部分项工程数量单位计算式计算结果位置建筑面积#######m2 #NAME?0#NAME? 一、土石方工程 1平整场地#######m2 #NAME?0#NAME? 0.000#NAME? 2机械土方#######m3 #NAME?0#NAME? #NAME?0#NAME? #NAME?0#NAME? #NAME?0#NAME? #NAME?0#NAME? #NAME?0#NAME? #NAME?0#NAME? 3机械土方人工修边坡,三类土#######m3 #NAME?0#NAME? #NAME?0#NAME? #NAME?0#NAME? #NAME?0#NAME? #NAME?0#NAME? #NAME?0#NAME? #NAME?0#NAME? #NAME?0#NAME? 4基坑回填土m3 #NAME?0#NAME? 5基坑排水m2 #NAME?0#NAME? 6人工挖地槽,深1.5m以内m3 #NAME?0#NAME?

工程名称:上海浦东新区张江高科园区XXXX工程 序号定额编号分部分项工程数量单位计算式计算结果位置1砖基础#######m3 #NAME?0#NAME? 2200厚砼空心砌块外墙m2 #NAME?0#NAME? 3200厚砼空心全外墙m2 #NAME?0#NAME? 4300厚砼空心外墙m2 #NAME?0#NAME? 5200厚加气砼内墙m2 #NAME?0#NAME? 6100厚加气砼内墙m2 #NAME?0#NAME? 8砖砌女儿墙m2 #NAME?0#NAME? 9零星砌体m3 #NAME?0#NAME? 三、混泥土及钢筋混泥土 1C25独立基础#######m3 J1#NAME?1*1*0.3*34#NAME? J2#NAME? 1.2*1.2*0.3*17#NAME? J3#NAME? 1.4*1.4*0.3*7#NAME? J4#NAME? 1.6*1.6*0.4*8#NAME? J5#NAME? 1.8*1.8*(0.3+0.1)#NAME? J6#NAME?2*2*(0.3+0.1)*14#NAME? J7#NAME? 2.2*2.2*(0.3+0.1)*2#NAME? J8#NAME? 2.4*2.4*(0.3+0.1)*23#NAME? J9#NAME? 2.6*2.6*(0.3+0.1)*8#NAME? J10#NAME? 2.8*2.8*(0.3+0.1)*7#NAME? J11#NAME?3*3*(0.3+0.1)*9#NAME?

公路工程工程量计量规则及计量与支付

公路工程 工程量计量规则及计量与支付技术规范中的计量与支付说明详细地对清单工程量的计量原则和支付范围进行了说明,该说明实际上是工程量清单中的计量支付说明部分,将它作为技术规范的一部分就是要求我们在计量支付工作必须按此执行。这点对计量支付工作来说很重要。 在公路工程建设过程中,工程量计量、计价一直是建设项目业主和承包人关注的焦点问题。由于在现行工程量清单计价计量规定中,工程子目的计算规则比较笼统,附属工程的计量规定也比较模糊,且计量图形和计算公式没有给出,以致在工程项目结算中业主和承包人往往在工程计量上理解有偏差,由此造成建设资金存在不合理支付现象。针对这些问题,根据《公路工程标准施工招标文件(2009年版)》(以下简称“09范本”)、《公路工程工程量清单计量规范》(云南省地方行业标准,2010年7月1日起执行)(以下简称“云南规范”),结合最新的《公路工程工程量清单计量指南》重点讲述工程量清单计价规则中常见项目的计量与支付说明及相应的计量规则,当然《09范本》与《云南规范》在计量规则中有差别的项目也是我讲述的重点。 第一部分计量方式及计量总原则 一、工程量计量方式 我们知道,公路工程项目工程量计量方式有三种,即监理人独立计量、承包人单独计量和监理人与承包人联合计量。这三种计量方式各有特点,

但无论何种方式,计量都必须符合合同的要求,并且计量结果需由监理人确认。 1、监理人独立计量 计量工作由监理人单独承担,然后将计量的记录送承包人。此种计量方式可以由监理人完全控制被计量的部位,质量不合格的工程肯定不会被计量,也很少出现多计的情况,能够确保计量结果的准确性,但其程序复杂,占用了监理人大量的时间。这是因为,承包人如果对监理人的计量有异议,他可按合同条件的要求,在14天内以书面形式提出申请,这里监理人需对承包人提出的质疑进行复核,并将复议的结果通知承包人,因此,这种方式不仅加大了监理人的工作量,还容易因产生争议而拖延时间。 2、承包人单独计量 计量工作是由承包人对已完成的工程进行计量,然后将计量的记录及有关资料报监理人核实确认。此种方式可以减轻监理人的工作量,使其有时间进行计量分析的计量管理,但由于是承包人自行计量,往往会出现多计和冒计的现象,有时计量细节和计量方法及计算也有差错,并且一些质量不合格的工程也会被计量,在这种情况下,监理人要对计量结果的准确性和测量方法及计算规则进行严格审查。 3、监理人与承包人联合计量 计量工作是由监理人与承包人共同承担。在进行计量前,由监理人通知承包人计量时间与部位,然后由承包人派人同监理人共同计量,计量后双方签字认可。若承包人在收到监理人的计量通知后,不参加或未派人参加计量工作,根据合同通用条款第17条的规则,由监理人派出人员单方面进行工程计量后,经监理人批准的计量应认为是正确的工程计量,可以作

工程量计算规则解释(电气)

工程量计算规则解释(电气)

————————————————————————————————作者:————————————————————————————————日期:

工程量清单计价的工程量计算 (1)工程数量的计算 工程数量的计算应按规范中规定的工程量计算规则进行。 工程量计算规则是指对清单项目工程量的计算规定。除另有说明外,所有清单项目的工程量应以实体工程量为准,并以完成后的净值计算;投标人投标报价时,应在单价中考虑施工中的各种损耗和需要增加的工程量。 电力电缆:按设计图示尺寸以长度计算(含预留长度及附加长度); 桥架:按设计图示尺寸以长度计算; 配线:按设计图示尺寸以长度以单线长度计算(含预留长度); 配管:按设计图示尺寸以长度计算;

定额工程量计算 电气配管工程量计算 定额说明: 1、各种配管应区别不同敷设方式、敷设位置、管材材质、规格,以“延长米”为计量单位,不扣除管路中间的接线箱(盒)、灯头盒、开关盒所占长度。 2、配管工程中未包括钢索架设及拉紧装置、接线箱、盒、支架的制作安装,其工程量应另行计算。 一、配管工程量计算 配管工程以所配管的材质、敷设方式以及按管的规格划分定额子目。 (一)计算规则及其要领: 1、计算规则:各种配管工程量以管材质、规格和敷设方式不同,按“延长米”计量,不扣除接线盒(箱)、灯头盒、开关盒所占长度。 2、计算要领:从配电箱起按各个回路进行计算,或按建筑物自然层划分计算,或按建筑平面形状特点及系统图的组成特点分片划块计算,然后汇总。千万不要“跳算”,防止混乱,影响工程量计算的正确性。 (二)计算方法:计算配管的工程量,分两步走,先算水平配管,再算垂直配管。 1、水平方向敷设的管,以施工平面布置图的管线走向和敷设部位为依据,并借用建筑物平面图所标墙、柱轴线尺寸进行线管长度的计算, 2、垂直方向敷设的管(沿墙、柱引上或引下),其工程量计算与楼层高度及与箱、柜、盘、板、开关等设备安装高度有关。 3、当埋地配管时(FC),水平方向的配管按墙、柱轴线尺寸及设备定位尺寸进行计算。穿出地面向设备或向墙上电气开关配管时,按埋的深度和引向墙、柱的高度进行计算 (三)配管工程量计算时应注意的问题 1.不论明配还是暗配管,其工程量均以管子轴线为理论长度计算。水平管长度可按平面图所示标注尺寸或用比例尺量取,垂直管长度可根据层高和安装高度计算。 2.在计算配管工程量时要重点考虑管路两端、中间的连接件: ①两端应该预留的要计入工程量(如进、出户管端); ②中间应该扣除的必须扣除(如配电箱等所占长度)。 3.明配管工程量计算时,要考虑管轴线距墙的距离,如在设计无要求时,一般可以墙皮作为量取计算的基准;设备、用电器具作为管路的连接终端时,可依其中心作为量取计算的基准。 4.暗配管工程量计算时,可依墙体轴线作为量取计算的基准:如设备和用电器具作为管路的连

计量器具检验计划

监视和测量装置控制程序 目的:为确保本公司所使用之测量和监视设备的精确性,保证测量结果准确有效,使产品符合规定标准。 范围:本程序适用于本公司内部监视测量设备的管理。 职责 工程部负责全公司监视测量设备的归口管理; 各部门负责保管使用本部门的监视和测量设备; 质控部负责制定《计量器具周期检定计划》,并遵照执行; 生产部负责本部门检验、监视、测量和试验设备的日常维护和保养; 生产部按《计量器具周期检定计划》,将检验、监视、测量和试验设备送品质部检定,或由品质部送具有资格的计量检定机构检定。 内容 1. 检验、监视、测量和试验设备的配备 1.1使用部门根据经营、生产和质量控制的需要,需购置检验、监视、测量和试验设备时,应填写《计量器具申购单》,报品质部审核,经总经理批准后采购。 1.2检验、测量和试验设备采购进厂后,先送品质部进行检定和校准,无权检定的送有资格的计量检定机构检定,检定合格的由品质部负责将其登入《计量器具台帐》。 1.3新进检验、测量和试验设备经检定合格后,由品质部对其进行标识,以确定其校准状态。 2.检验、测量和试验设备的校准 2.1品质部每年年终按国家强制检定规程规定及其它相关规定的检定周期编制《计量器具周期检定计划》,经总经理批准后按《文件控制程序》要求发至各有关部门。 2.2对于影响产品质量的检验、测量和试验设备,均应按规定的检定周期进行检定和校准,未经校准的检验、测量和试验设备不得投入使用 2.3品质部每月根据《计量器具周期检定计划》,下达《计量器具送检通知单》给各计量器具使用部门,通知使用部门将到期的检验、测量和试验设备送品质部检定,并按送检情况编制《计量器具周检统计表》。

医用强制检定计量器具统计表

医用强制检定计量器具统计表 机构名称:×××医院统计日期: 在用受检合格序号强检项目名称计量器具名称台件台件台件 1 医用直线加速器 602 Co治疗机 3 后装治疗机 4 χ、γ刀治疗机 5 深度X射线治疗仪 6 医用CT机 7 正电子发射CT(SPECT) 8 医用辐射源单光子发射CT(ECT) 9 医用DSA 系统 10 医用CR、DR系统(数字X光机) 11 乳腺机 12 诊断X射线辐射源(普通X 光机) 13 数字胃肠机 14 模拟胃肠机 15 骨密度仪 16 超声多普勒胎儿监护仪超声源 17 医用超声诊断仪超声源 18 医用超声治疗机超声源医用超声源 19 超声多普勒胎心仪超声源 20 医用彩色多普勒诊断仪超声源 21 骨密度仪(超声法) 22 医用激光源医用激光治疗装置 23 场强计医用磁共振系统(MRI) 24 血压表(计) 25 血压计和血压表数字式电子血压计 26 血压监护仪 27 心电图机 28 脑电图机心脑电测量仪器 29 脑电地形图仪 30 心电监护仪 31 PH计血液气体酸碱分析仪32 火焰光度计电解质分析仪 33 体温计红外温度计 34 听力计听力计 35 分光光度计分光光度计 36 生化分析仪 37 尿液分析仪 38 酶标仪 39 血细胞分析仪 40 血球计数器电子血球计数器41 血红蛋白仪 42 氧气表氧气吸入器 43 眼压计压陷式眼压计 44 屈光度计、验光仪屈光度计、验光仪 45 验光镜片组验光镜片组 酸度计、血压计、体 46 血液透析机温计 血压计、压力表、流 47 医用输液泵、医用注射泵、肺功能仪量计 压力表、流量计、氧 48 医用呼吸机、麻醉机气表 体温计、压力表、声 49 婴儿培养箱级计、流量计 血压计、血压表、心 50 多参数监护仪脑电图机

工程量计量表格doc

工程量计量书 工程名称:环翠区桥头镇石家河河道治理工程(第三标段) 施工单位名称 威海水利工程集团有限公司 分部工程 拦水坝二(图纸桩号K4+450) 计量内容(附断面图): 坝长36.4m 坝前石方挖运 2.4*0.5*36.4=4 3.68 m3 砼浇筑 1.8*0.5*36.4=3 2.76 m3 坝前干砌乱石 1.8*0.5*36.4=3 2.76 m3 ] 坝体基础石方挖运 「: 2.8*1.15*36.4=117.21 m3 I 坝体浆砌石 基础 0.6*2.5*36.4=54.6 m3 墙体整砌乱石(1+2.5)*2.7/2*36.4=172 m3 坝体砼压顶 1*0.1*36.4=3.64 m3 坝后石方开挖 > 5.3*0.3*36.4=57.876 m3 宫 坝后钢筋砼浇筑 5*0.3*36.4=54.6 m3 坝后干砌乱石 5*0.3*36.4=54.6 m3 闸门房平均高1.2m 长3.7m 宽2.45 m 闸门浆砌石 2.45*3.7*1.2=10.88 m3 闸门房内外抹面 £80 ■530 为600球墨铸铁管(6m )、法兰片两片,蝶阀一套,预制、运输、安装钢筋混凝土井盖: 0.10*1.00*1.00=0.10m3 勾缝面积(3.3-0.6) *36.4*2=196.56 m2 汇总 石方挖运 32.76+117.21+57.876=207.85 n3 次坚石 43.68+117.21+57.876=218.766m 3 砼浇筑 32.76+54.6=87.36 m3 干砌乱石 32.76+56.4=89.16 m3 浆砌石 54.6+10.88=65.48 m3 整砌乱石172 m3 施工单位签字: 监理单位签字: 建设单位签字: 审计单位签字: 370

工程量计算规则_工程量计算规则一览表

工程量计算规则(P88) (一) 砖基础按设计图示尺寸以体积计算。包括附墙垛基础宽出部分体积,扣除混凝土地梁(圈梁) 、构造柱所占体积,不扣除基础大放脚T 形接头处的重叠部分及嵌入基础内的钢筋、铁件、管道、基础砂浆防潮层和单个面积0.3m2以内的孔洞所占体积,靠墙暖气沟的挑檐不增加。基础长度外墙按中心线,内墙按净长线计算。 界定 砖基础与墙身的划分以首层设计室内地坪为界,设计室内地坪以下为基础,以上为墙身。如墙身与基础为两种不同材质时,按材质不同处为分界线。 实心砖墙、空心砖墙及石墙均按设计图示尺寸以体积计算。扣除门窗洞口、过人洞、空圈、嵌入墙内的钢筋混凝土柱、梁、圈梁、挑梁、过梁及凹进墙内的壁龛、管槽、暖气槽、消火栓箱所占体积。不扣除梁头、板头、檩头、垫木、木楞头、沿缘木、木砖、门窗走头、砖墙内加固钢筋、木筋、铁件、钢管及单个面积0.3m2以内的孔洞所占体积。凸出墙面的腰线、挑檐、压顶、窗台线、虎头砖、门窗套的体积亦不增加,凸出墙面的砖垛并入墙体体积内。 附墙烟囱(包括附墙通风道、垃圾道) 按其外形体积计算,并入所依附的墙体体积内。砌地下室墙不分基础和墙身,其工程量合并计算,按砌墙基价执行。

(1)墙长度外墙按中心线,内墙按净长计算。 (2)墙高度外墙、内墙 ①外墙斜(坡) 屋面无檐口天棚者算至屋面板底; 有屋架且室内外均有天棚者算至屋架下弦底另加200mm; 无天棚者算至屋架下弦底另加300mm ,出檐宽度超过600mm 时按实砌高度计算; 平屋面算至钢筋混凝土板底。②内墙位于屋架下弦者,算至屋架下弦底; 无屋架者算至天棚底另加100mm; 有钢筋混凝土楼板隔层者算至楼板顶; 有框架梁时算至梁底。③女儿墙从屋面板上表面算至女儿墙顶面(如有混凝土压顶时算至压顶下表面) 。④内、外山墙按其平均高度计算。 ⑤围墙高度算至压顶下表面(如有混凝土压顶时算至压顶下表面) 围墙柱并入围墙体积 内。 计价时注意(P86) 计算实心砖墙工程量时,墙内砖平碹、砖拱碹、砖过梁的体积不扣除,应包括在实心砖墙价格内。

计算工程量应遵循的原则

计算工程量应遵循的原则 ①、工程量计算所用原始数据必须和设计图纸相一致 工程量是按每一分项工程,根据设计图纸进行计算的,计算时所采用的原始数据都必须以施工图纸所表示的尺寸或施工图纸能读出的尺寸为准进行计算,不得任意加大或缩小各部位尺寸。特别对工程量有重大影响的尺寸(如建筑物的外包尺寸、轴线尺寸等)以及价值较大的分项工程(如钢筋混凝土工程等)的尺寸,其数据的取定,均应根据图纸所注尺寸线及尺寸数字,通过计算确定。 ②、计算口径必须与预算定额相一致 计算工程量时,根据施工图纸列出的工程子目的口径(指工程子目所包括的工作内容),必须与定额中相应的工程子目的口径相一致。不能将定额于目中已包含了的工作内容拿出来另列于目计算。例如,定额中的某些工程子目已包括了刷素水泥浆,计算工程量时就不应将其另列于目重复计算。 ③、计算单位必须与预算定额相一致 计算工程量时,所计算工程子目的工程量单位必须与定额中相应子目的单位相一致。例如预算定额是以立方米作单位的,所计算的工程量也必须以立方米作单位。定额中许多用扩大定额(按计量单位的倍数)的方法来计量,如“10米”,“100平方米”等。因此,在计算时应注意分清,务必使工程子项的计量单位与定额一致,不能随意决定工程量的单位,以免由于计量单位搞错而影响工程量的正确性。 ④、工程量计算规则必须与定额一致 工程量计算必须与定额中规定的工程量计算规则(或计算方法)相一致,才符合定额的要求。预算定额中对分项工程的工程量计算规则和计算方法都作了具体规定,计算时必须严格按规定执行。 ⑤、工程量计算的准确度 工程量的数字计算要准确,一般应精确到小数点后三位,汇总时,其准确度取值要达到: a、一般取两位小数; b、吨(t)以下取三位小数; c、千克(Kg)、件等取整数。 ⑥、按图纸,结合建筑物的具体情况进行计算。 一般应做到主体结构分层计算;内装修按分层分房间计算;外装修分立面计算;或按施工方案的要求分段计算。由几种结构类型组成的建筑,要按不同结构类型分别计算;比较大的由几段组成的组合体建筑,应分段进行计算。 怎样快速计算工程量? (一)重点看图 预算编制前的看图与组织施工或图纸自审、会审的看图有所不同。它的方法是: (1)修正图纸 首先按图纸会审纪录的内容和设计变更通知单的内容修改、订正全套施工图。施工图的修正走在前头,可避免事后改变图纸,而改变已计工程量计算数据等大量的重复劳动。 (2)粗略看图 这种看图方法亦可称“浏览”整套施工图,要达到以下目的: a、了解工程的基本概况。如建筑物的层数、高度、基础深度、结构型式和大概建筑面积等。 b、一般了解工程的材料和做法。如楼地面层是水泥砂浆还是水磨石,外墙面是水刷石还是干粘石,屋面是柔性防水还是刚性防水,门窗是钢制还是木制等等。 C、了解图中有没有“灯具表”、和“门窗统计表”。若有的话,要对照施工图进行详细核对,检查是否有误。一经核对,在计算相应工程量时就可直接利用。

土建工程量计算公式大全

土建全套工程量计箅 砌筑砂浆采用你说M强度等级,抹灰砂浆设计都是直接注明采用**:**:**,比如1:1:6在混合砂浆。就不拿你说在M20说事了,这么高在强度等级在砌筑砂浆人还没有用过,比如就水泥砂浆1:3,1斤水泥三斤砂,一方约2.25吨,面积乘以厚度就得到了,根据比例一算就可以了。 计算砂浆的体积,比如你这里是2CM厚,4038.34平方,那么体积就是: 4038.34*2/100=80.8立方米。 那么需要砂的数量就是80.8立方米。 如果按重量算,就是80.8*1.4=113吨。 水泥是用来填充砂子的空隙的,不必计算体积。20M砂浆中,水泥:砂=1:5 可以算的。 1M3砌体砂浆的净用量(标准砖)=1-0.24x0.115x0.053x标准砖的净用量 1M3标准砖的净用量=1/[砌体厚X(标准砖长+灰缝厚)X(标准砖厚+灰缝厚)]x2x 砌体厚度的砖数。 砌体厚半砖取0.11M 一砖取0.24M 一砖半取0.365M。 砌体厚度的砖数半砖取0.5 一砖取1 一砖半取1.5。 灰缝厚度一般取0.01M。 砂浆有水灰比,可以根据这个比例算出沙子和水泥的用量,再根据工程量计算出要使用多少砂浆即可。 基础部分工程量计算 一、平整场地:建筑物场地厚度在&plus mn;30cm以内的挖、填、运、找平。 1、平整场地计算规则 (1)清单规则:按设计图示尺寸以建筑物首层面积计算。 (2)定额规则:按设计图示尺寸以建筑物外墙外边线每边各加2米以平方米面积计算。2、平整场地计算公式 S=(A+4)×(B+4)=S底+2L外+16 式中:S―――平整场地工程量;A―――建筑物长度方向外墙外边线长度;B―――建筑物宽度方向外墙外边线长度;S底―――建筑物底层建筑面积;L外―――建筑物外墙外边线周长。

工程量计算的基本原则

工程量计算的基本原则 —、工程量的含义: 工程量是指按照事先约定的工程量计算规则计算所得的、以物理计量单位或自然计量单位所表示的 建筑工程各个分部分项工程或结构构件的数量。 工程量包括两个方面的含义: 计量单位和工程数量 计量单位:计量单位有 物理计量单位 和自然计量单位,①物理计量单位是指以度量表示的长度、面积、 体积和重量等单位;②自然计量单位是指以客观存在的自然实体表示的个、套、樘、块、组等单位。 计量单位还有基本计量单位和扩大计量单位,①基本计量单位如 单位如 10m 、100m2、1000m3、10 个等。 工程量清单一般采用基本计量单位,预算定额常采用扩大计量单位, 实物工程量:应该注意的是,工程量工实物量。实物量是实际完成的工程数量,而 工程量是按照工 程量计算规则计算所得的工程数量 。为了简化工程量的计算,在工程量计算规则中,往往对某些零星的实物 量作出扣除或不扣除、增加或不增加的规定。 工程量计算力求准确,它是编制工程量清单、确定建筑工程直 接费、编制施工组织设计、编制材料供应计划、进行统计工作和实现经济核算的重要依据。 工程计量是工程量清单编制的主要工作内容之一,同时也是工程计价的基本数据和主要依据。计量 正确与否,直接影响到清单编制的质量和工程造价的正确性。工程计量包括以下三个方面的内容: 清单项目的工程计量是依据《计价规则》中的计算规则,对清单 招标文件的 组成部分,由招标人或招标代理机构编制。 预算定额项目的工程计量是编制施工图预算的基础,也是清单计 价模式下综合单价组价的基础。 (主要是企业定额还没有形成,暂且用预算定额充当) (3)建筑面积计算 三、工程量计算的依据和步骤 1、工程量计算的依据(资料): 1) 施工图纸及设计说明、标准图集、图纸答疑、设计变更 2) 施工组织设计或施工方案 3) 招标文件的商务条款 4) 《计价规则》、《消耗量定额》中的“工程量计算规则” 2、工程量计算的步骤: m 、m2、m3、kg 、个等;②扩大计量 应用时一定要注意单位换算 、工程计量的内容: (1)工程量清单项目的工程计量 项目确定其工程数量和单位的过程。是 (2)预算定额项目的工程计量

工程量计算的基本原则

一、工程量的含义: 工程量是指按照事先约定的工程量计算规则计算所得的、以物理计量单位或自然计量单位所表示的建筑工程各个分部分项工程或结构构件的数量。 工程量包括两个方面的含义:计量单位和工程数量 计量单位:计量单位有物理计量单位和自然计量单位,①物理计量单位是指以度量表示的长度、面积、体积和重量等单位;②自然计量单位是指以客观存在的自然实体表示的个、套、樘、块、组等单位。 计量单位还有基本计量单位和扩大计量单位,①基本计量单位如m、m2、m3、kg、个等;②扩大计量单位如10m、100m2、1000m3、10个等。 工程量清单一般采用基本计量单位,预算定额常采用扩大计量单位,应用时一定要注意单位换算 实物工程量:应该注意的是,工程量≠实物量。实物量是实际完成的工程数量,而工程量是按照工程量计算规则计算所得的工程数量。为了简化工程量的计算,在工程量计算规则中,往往对某些零星的实物量作出扣除或不扣除、增加或不增加的规定。工程量计算力求准确,它是编制工程量清单、确定建筑工程直接费、编制施工组织设计、编制材料供应计划、进行统计工作和实现经济核算的重要依据。 二、工程计量的内容: 工程计量是工程量清单编制的主要工作内容之一,同时也是工程计价的基本数据和主要依据。计量正确与否,直接影响到清单编制的质量和工程造价的正确性。工程计量包括以下三个方面的内容: (1)工程量清单项目的工程计量清单项目的工程计量是依据《计价规则》中的计算规则,对清单项目确定其工程数量和单位的过程。是招标文件的组成部分,由招标人或招标代理机构编制。 (2)预算定额项目的工程计量预算定额项目的工程计量是编制施工图预算的基础,也是清单计价模式下综合单价组价的基础。(主要是企业定额还没有形成,暂且用预算定额充当) (3)建筑面积计算 三、工程量计算的依据和步骤 1、工程量计算的依据(资料): 1)施工图纸及设计说明、标准图集、图纸答疑、设计变更 2)施工组织设计或施工方案 3)招标文件的商务条款 4)《计价规则》、《消耗量定额》中的“工程量计算规则” 2、工程量计算的步骤: 1)熟悉图纸:工程量计算必须根据招标文件和施工图纸所规定的工程范围和内容计算,既不能漏项,也不能重复。

土建工程量计算表格(实用版)

工程名称:怡众置业3#房 序号定额编号分部分项工程数量单位计算式计算结果位置建筑面积#######m2 #NAME?0#NAME? 一、土石方工程 1平整场地#######m2 #NAME?0#NAME? 0.000#NAME? 2机械土方#######m3 #NAME?0#NAME? #NAME?0#NAME? #NAME?0#NAME? #NAME?0#NAME? #NAME?0#NAME? #NAME?0#NAME? #NAME?0#NAME? 3机械土方人工修边坡,三类土#######m3 #NAME?0#NAME? #NAME?0#NAME? #NAME?0#NAME? #NAME?0#NAME? #NAME?0#NAME? #NAME?0#NAME? #NAME?0#NAME? #NAME?0#NAME? 4基坑回填土m3 #NAME?0#NAME? 5基坑排水m2 #NAME?0#NAME? 6人工挖地槽,深1.5m以内m3 #NAME?0#NAME?

工程名称:怡众置业3#房 序号定额编号分部分项工程数量单位计算式计算结果位置1砖基础#######m3 #NAME?0#NAME? 2200厚砼空心砌块外墙m2 #NAME?0#NAME? 3200厚砼空心全外墙m2 #NAME?0#NAME? 4300厚砼空心外墙m2 #NAME?0#NAME? 5200厚加气砼内墙m2 #NAME?0#NAME? 6100厚加气砼内墙m2 #NAME?0#NAME? 8砖砌女儿墙m2 #NAME?0#NAME? 9零星砌体m3 #NAME?0#NAME? 三、混泥土及钢筋混泥土 1C25独立基础#######m3 J1#NAME?1*1*0.3*34#NAME? J2#NAME? 1.2*1.2*0.3*17#NAME? J3#NAME? 1.4*1.4*0.3*7#NAME? J4#NAME? 1.6*1.6*0.4*8#NAME? J5#NAME? 1.8*1.8*(0.3+0.1)#NAME? J6#NAME?2*2*(0.3+0.1)*14#NAME? J7#NAME? 2.2*2.2*(0.3+0.1)*2#NAME? J8#NAME? 2.4*2.4*(0.3+0.1)*23#NAME? J9#NAME? 2.6*2.6*(0.3+0.1)*8#NAME? J10#NAME? 2.8*2.8*(0.3+0.1)*7#NAME? J11#NAME?3*3*(0.3+0.1)*9#NAME?

工程量计算的基本原则

工程量计算的基本原则 一、工程量的含义: 工程量是指按照事先约定的工程量计算规则计算所得的、以物理计量单位或自然计量单位所表示的建筑工程各个分部分项工程或结构构件的数量。 工程量包括两个方面的含义:计量单位和工程数量 计量单位:计量单位有物理计量单位和自然计量单位,①物理计量单位是指以度量表示的长度、面积、体积和重量等单位;②自然计量单位是指以客观存在的自然实体表示的个、套、樘、块、组等单位。 计量单位还有基本计量单位和扩大计量单位,①基本计量单位如m、m2、m3、kg、个等;②扩大计量单位如10m、100m2、 1000m3、 10个等。 工程量清单一般采用基本计量单位,预算定额常采用扩大计量单位,应用时一定要注意单位换算实物工程量:应该注意的是,工程量≠实物量。实物量是实际完成的工程数量,而工程量是按照工程量计算规则计算所得的工程数量。为了简化工程量的计算,在工程量计算规则中,往往对某些零星的实物量作出扣除或不扣除、增加或不增加的规定。工程量计算力求准确,它是编制工程量清单、确定建筑工程直接费、编制施工组织设计、编制材料供应计划、进行统计工作和实现经济核算的重要依据。 二、工程计量的内容: 工程计量是工程量清单编制的主要工作内容之一,同时也是工程计价的基本数据和主要依据。计量正确与否,直接影响到清单编制的质量和工程造价的正确性。工程计量包括以下三个方面的内容:(1)工程量清单项目的工程计量清单项目的工程计量是依据《计价规则》中的计算规则,对清单项目确定其工程数量和单位的过程。是招标文件的组成部分,由招标人或招标代理机构编制。 (2)预算定额项目的工程计量预算定额项目的工程计量是编制施工图预算的基础,也是清单计价模式下综合单价组价的基础。(主要是企业定额还没有形成,暂且用预算定额充当) (3)建筑面积计算 三、工程量计算的依据和步骤 1、工程量计算的依据(资料): 1)施工图纸及设计说明、标准图集、图纸答疑、设计变更 2)施工组织设计或施工方案 3)招标文件的商务条款 4)《计价规则》、《消耗量定额》中的“工程量计算规则” 2、工程量计算的步骤: 1)熟悉图纸:工程量计算必须根据招标文件和施工图纸所规定的工程范围和内容计算,既不能漏项,也不能重复。 2)划分项目(列出须计算工程量的分部分项工程名称):工程量清单和消耗量定额项目划分有区别3)确定分项工程计算的顺序 4)根据工程量计算规则列出计算式 5)汇总工程量 四、工程量计算的一般要求 1、必须按图纸计算 工程量计算时,应严格按照图纸所标注的尺寸进行计算,不得任意加大或缩小、任意增加或减少,以免影响工程量计算的准确性。图纸中的项目要认真反复清查,不得漏项和重复计算。 2、必须按工程量计算规则进行计算 工程量计算规则是计算和确定各项消耗指标的基本依据,也是工程量计算的准绳。例如;1.5砖墙的厚度,无论图纸怎么标注或称呼,都应以计算规则规定的365mm进行计算(见《计价规则》 P67 说明2)。 3、必须口径一致 施工图列出的工程项目(工程项目所包括的内容和范围)必须与计量规则中规定的相应工程项目相一致。计算工程量除必须熟悉施工图纸外,还必须熟悉计量规则中每个工程项目所包括的内容和范围。

工程量计算表

道路工程量计算 序号项目名称单位计算公式计算工程量一道路土方 1 挖方体积m3867.636 867.636 2 填方体积m37957.327 7957.327 3 缺方内运m37957.327×1.15 9150.926 二侧平石计算 4 150×300×1000 C25预制侧石 m 984.218-161.54 822.678 5 300×130×750 C30预制平石 m 39.27+39.27+83 161.54 6 150×370×1000 C25预制侧石 m 161.54 161.54 7 100×150×1000 C25预制平缘石 m 984.218 984.218 三水泥混凝土路面 8 水泥混凝土路面 长度 m 417 417 9 道路整形㎡7898.3087898.308 10 400mm塘渣层㎡7710.4657710.465 11 100mm碎石基层㎡7455.412 7455.412 12 200mm水泥稳定 粒料基层 ㎡7257.7817257.781 13 200mm水泥混凝 土面层 ㎡7061.7287061.728 14 水泥混凝土路面 顶层养护 ㎡7061.7287061.728 15 水泥混凝土模板㎡417×3×0.2+16×0.2 253.4

16 构造钢筋重量t 0.617×(436.8*1.42+72*2.82+216*2.82)/1000 1.92 17 锯缝机锯缝m 102×16+2×417 2466 18 沥青玛蹄脂填缝料 (伸缝) m272*0.04 2.88 19 沥青玛蹄脂填缝料 (缩缝) ㎡0.05*216+417*0.04+0.05*2466 150.78 四沥青混凝土路面 20 沥青混凝土道路面 积 ㎡2528.8462528.846 21 沥青混凝土路面整 形 ㎡2583.8242583.824 22 600mm塘渣垫层㎡2572.0432572.043 23 300mm水泥稳定碎 石 ㎡2554.3712554.371 24 10mm乳化沥青 透油层 ㎡2528.8462528.846 25 AC-25 ㎡2528.8462528.846 26 AC-13 ㎡2528.8462528.846五人行道 27 人行道长度m 984.218984.218 28 人行道路面整形碾 压 ㎡3885.3543885.354 29 30cm塘渣垫层㎡3885.354-0.15*984.218 3737.721 30 15cm水泥稳定碎石 基层 ㎡ 2.3*984.218+0.2*0.05*984.218/0.152329.316 31 2cmM10水泥砂浆㎡ 2.3*984.218 2263.701 32 普通彩色人行 道板铺装 ㎡ 2.55*984.218 2509.756 六树池砌筑 33 树池砌筑个71*2 142 34 100×150×1000 C20预制侧石安砌 m 1.1*4*142 628.4

工程量计量计算表

工程量计量计算表 合同名称:山东省利用亚行贷款病险水库除险加固项目潍坊市临朐县嵩山水库除险加固工程土建工程第一包合同编号:SSHSK/YHXM-SG201001

泄槽边墙断面图

合同名称:山东省利用亚行贷款病险水库除险加固项目潍坊市临朐县嵩山水库除险加固工程土建工程第一包合同编号:SSHSK/YHXM-SG201001

合同名称:山东省利用亚行贷款病险水库除险加固项目潍坊市临朐县嵩山水库除险加固工程土建工程第一包合同编号:SSHSK/YHXM-SG201001

备注说明,非正文,实际使用可删除如下部分。本内容仅给予阅读编辑指点: 1、本文件由微软OFFICE办公软件编辑而成,同时支持WPS。 2、文件可重新编辑整理。 3、建议结合本公司和个人的实际情况进行修正编辑。 4、因编辑原因,部分文件文字有些微错误的,请自行修正,并不影响本文阅读。 Note: it is not the text. The following parts can be deleted for actual use. This content only gives reading and editing instructions: 1. This document is edited by Microsoft office office software and supports WPS. 2. The files can be edited and reorganized. 3. It is suggested to revise and edit according to the actual situation of the company and individuals. 4. Due to editing reasons, some minor errors in the text of some documents should be corrected by yourself, which does not affect the reading of this article.
