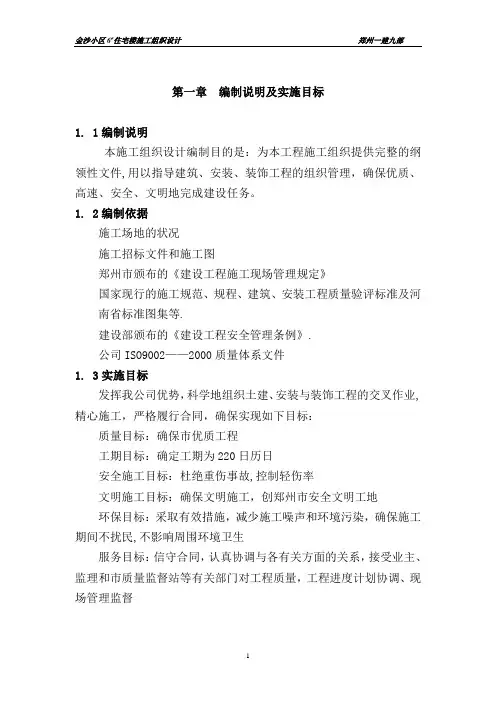

第一章编制说明及实施目标

1. 1编制说明

本施工组织设计编制目的是:为本工程施工组织提供完整的纲领性文件,用以指导建筑、安装、装饰工程的组织管理,确保优质、高速、安全、文明地完成建设任务。

1. 2编制依据

施工场地的状况

施工招标文件和施工图

郑州市颁布的《建设工程施工现场管理规定》

国家现行的施工规范、规程、建筑、安装工程质量验评标准及河南省标准图集等。

建设部颁布的《建设工程安全管理条例》。

公司ISO9002——2000质量体系文件

1. 3实施目标

发挥我公司优势,科学地组织土建、安装与装饰工程的交叉作业,精心施工,严格履行合同,确保实现如下目标:

质量目标:确保市优质工程

工期目标:确定工期为220日历日

安全施工目标:杜绝重伤事故,控制轻伤率

文明施工目标:确保文明施工,创郑州市安全文明工地

环保目标:采取有效措施,减少施工噪声和环境污染,确保施工期间不扰民,不影响周围环境卫生

服务目标:信守合同,认真协调与各有关方面的关系,接受业主、监理和市质量监督站等有关部门对工程质量,工程进度计划协调、现场管理监督

第二章工程概况及工程特点

金沙小区6#住宅楼工程为为郑州市第一建筑工程公司职工集资住宅楼位于金水路49号。

本工程设计为地上六层,半地下一层。砖混结构,总建筑面积4656m2。地下室为私家车库和储藏室,一层和标准层为每单元为两室两厅和三室两厅设置。总高度为20.1m室内外高差1. 2m。

基础形式:钢筋混凝土条形基础。

本工程抗震设防烈度为7度。

内墙为普通混合砂浆墙面,卫生间为釉面砖,外墙为面砖外墙和涂料外墙。外墙内保温采用30厚石膏珍珠岩保温砂浆,其余内墙为。

楼地面主要为地砖面层。

2.1工程建设概况

工程建设概况:

2.2工程建筑设计概况

工程建筑设计概况:

2. 3工程结构设计概况

工程结构设计概况:

第三章现场组织机构及施工准备

为保证工程顺利进行,如期交付业主使用,我项目部将按照ISO-9002国际标准,以我公司《质量手册》为依据。选派技术素质高,管理科学的优秀管理人员,建立质量保证体系与安全保证体系,运用过程控制程序,确保施工质量,实现优良工程的目标。

3. 1现场组织机构设置

本工程按项目法施工的要求成立以项目经理为主的施工项目经理部,项目管理组织机构设置以项目经理为核心的各职能部门,在项目经理的直接领导下,配备具有丰富施工经验的管理人员和专业技术人员,严格按照ISO-9002国际质量标准对工程实施全方位、全过程的监控,对工程的工期、质量、安全、成本等综合效益进行行之有效的组织与管理。为达到圆满完成本工程的各项施工生产任务,实现各项管理目标,项目内部明确分工、统一协调、按谁主管谁负责的原则,层层分解,环环把关。制定项目工作安排,保证施工前有方案,施工中有措施,施工后有总结。坚持现场例会制度,落实当天工作完成情况,使施工全过程处于受控状态。项目经理对工程质量、进度、安全、文明施工、经济效益等全面负责。大型机具设备由设备科统一提供,劳力及一般施工机具由项目部统一调配。

项目经理部下设以下专业组:

施工管理部:负责组织安排生产、计划调查;技术部:负责生产技术指挥;财务核算部:负责财务及预决算;技术安全部:负责质量检查检测安全管理;材料设备部:负责物资采购、设备供给;政工后勤部:负责思想教育和现场保卫工作。

项目管理组织机构图:

3. 2主要人员职责

项目经理:对所承包工程质量和服务负全面责任;建立施工项目的质量保证体系,明确项目经理部质量职能分工;负责组织本项目经理部质量计划编制实施工作;负责签订分包合同,并对分包方施工质量监控。

技术负责人:对工程技术质量管理全面负责;负责编制本工程质量计划;负责制定成品保护措施;负责QC小组工作开展;负责工程测量复核,对工程几何尺寸的准确度负责;参加图纸会审填报技术核定单;做好各分项工程施工技术交底。

3. 3施工准备

3.3.1技术准备

组织施工人员认真熟悉图纸领会设计意图,做好图纸会审。

调查了解建设场地地形,工程地质和水文地质,使工程地点和地下障碍物状况,周围建筑及居民状况。

编制施工图预算和施工预算。

编制施工组织设计。

3.3.2物质准备

编制建筑材料需用量及进场计划(详见附表)。

构件和半成品的需要量计划(详见附表)。

施工机具需用量计划(详见附表)。

3.3.3劳动组织准备

建立施工项目领导机构,见前项目管理组织机构表。

组织精干的施工作业队。在我公司合格劳务分承包方名录中,选区技术素质高、内部管理严格、劳动力有保障的劳务分承包队。

农忙、节假日劳动组织。提前做好农忙、节假日的劳动力组织工作,尽量选用节假日农忙不离场的作业队伍。

做好劳动力培训工作。根据劳动力需用量计划,组织劳动力进场,然后,按工作队组编制组织岗前培训,培训主要内容包括,规章制度安全施工操作技术和精神文明教育四个方面。

3.3.4施工现场准备

做好施工现场“三通一平”工作,设置足够消防设施。

根据永久性坐标和高程按总平面图要求进行施工现场控制网测量、设置永久性控制测量标桩。

根据施工现场平面图要求进行现场办公室临时宿舍食堂、厕所、材料库、设备库、钢筋、木工加工棚的搭设。

及时组织工程所需施工机具进场。

按材料计划组织材料进场。

做好季节性施工设施、用具准备,如冬雨季施工用具设备的准备工作。

3.3.5 临时用电

施工现场临时用电由建设单位提供并保证现场使用,现场按使用需要设置配电箱,配电箱的设置详见施工现场临时用平面布置图。

施工现场用电量包括动力用电和照明用电两种,在计算用电量时按施工最高峰阶段同时用电的机械设备最高数量为准进行计算,其中照明用电出于所占的比重较动力用电量要少得多,所以在估算总用电量时按施工机械及动力设备用电量的10%计总用电量为:100KVA。

3.3.6 工地临时用水

1、施工生产用水量

本工程主要施工用水工种为砼浇筑和砖砌及粉刷施工,依据工程情况进度每天考虑完成60m3,砖砌体每天完成60m3,则用水量为:5.24l/s。

第四章施工布署及主要施工方法

4.1施工部署

4.1.1施工程序

本工程的施工程序确定如下:先地下后地上,先主体后装饰,先土建后设备安装。其中水电暖通前期配合随土建进度进行。

4.1.2施工顺序

依据工程特点,在本工程中,拟采用以砖砌体施工为先导的程序,

实行平面分区分段。立体分层同步流水的施工方法。砌体结构及室内抹灰。粗装修工程从下自上立体跟进,室内外装修及安装工程采取分段从上至下复式跟进的方法,当主体施工完一层时,及时插入装饰及安装工程施工,形成各主要分部分项工程在时间和空间上的多层搭接,从而保证工期按时完成。

4.1.3资源配置

一、建筑材料

按材料计划,从我公司合格分供方中选取供应方,经考察合格后,按计划进入施工现场。

二、机械设备

垂直运输采用两部物料提升机作为主要垂直运输机械,其余设备按设备计划按时进入施工现场。

三、劳力配备

基础阶段,配备1个钢筋班,共20人;2个砼班共40人;1个木工班,共20人,其余配合工种按需配备。

主体阶段,配备1个钢筋班,共25人;2个砼班,约30人;两个木工班共30人;,构件安装30人;砌筑工程高峰期需劳动力80人。

装修阶段,配备泥工60人,油工10人,其余配合工种按时需及时调配。

4.1.4工期划分

基础及地下室工程:30天

主体结构工程:80天

装修工程:110天

水电安装:全程配合

4. 2主体结构工程流水段划分

为使流水段划分合理,参照以下指标平衡量流水段划分:

工艺周期安排是否合理。

提高工时利用率,即在保证合理工序前提下施工面越大,工时利用率越高,因为不论施工面大小,准备工作耗费的工时是相同的,在劳动组织相同情况下,施工面越大,主要工序的台班产量越高,工时利用率也就越高。

从施工工艺、建筑平面布置和结构形式、等情况考虑:为使每天完成的数量大体相等,又能保持均衡生产,按连续流水作业的分段原则宜划分为两个流水工作段,以伸缩缝为自然分界线两边各为一个施工段,A段和B段。

4.3主要施工方案及工艺流程

4.3.1定位放线

根据建设单位提供到施工现场的坐标,采用高精度经纬仪或测距仪对工程进行精确定位。定位后,按规定申报,邀请政府规划部门来现场对工程定位进行审核,确认无误后,办理签证手续。

4.3.2土方开挖

4.3.2.1首先对建筑物的定位进行测量复核,并作好定位复核记录。并将甲方提供的水准点移至现场合理的位置后,并做好保护,将轴线桩引出三米以外并做好保护。在确认各项数据符合设计要求后,再进行土方开挖。

4.3.2.2选择土方开挖机械:采用挖掘机挖土,自卸汽车运土,并采用大开挖的方式进行开挖。(因挖土比较深,放坡后中间土无法

留住)。

4.3.2.3在机械开挖过程中,应按规范的规定进行放坡开挖,以保证施工安全。严格控制水平标高和平面位置,指派专人负责测量,为避免机械开挖时扰动原土,应在基础底标高以上留200—300mm为人工开挖。

4.3.2.4基槽开挖好后,应及时对基槽进行验收,邀请勘察设计单位和各参建方对基槽进行验收。如果基槽原土符合设计要求,现场做好基槽验收会签,准备下道工序施工;如果不符合设计要求,应有勘察设计单位用书面形式,做出具体的处理意见。待处理好后重新复验而后再进行下道工序施工。

土方开挖工程质量检验标准

4.3.3土方回填

4.3.3.1土方回填前应清除基底的垃圾和杂物,排除基槽内的积水、淤泥,并对基础进行验收后方可进行回填。

4.3.3.2使用的土质必须符合规范要求,不得含有建筑垃圾和任何杂物。

4.3.3.3土方回填应分层夯实、碾压。严格控制含水率,每层回填厚度:人工夯实每层厚度为<200mm;机械打夯每层厚度为200-250mm。在进行上层回填前,必须按规定的数量取土样进行化验。检验数量,每单位工程不应少于3点,每1000m2以上工程每100m2至少应有1点,3000m2以上的工程,每300m2,至少应有1点。每一独立基础下至少应有1点,基槽每20延米应有1点。

4.3.4钢筋工程

4.3.4.1材料控制:所有进场钢筋都应有出厂质量证明书,或材质实验报告,钢筋表面和每件钢筋均应有明显的标志。进场时应按炉号、批号及直径分批进行检验,检验的内容包括查对标志,外观检查。并按国家现行有关标准的规定抽取试样,送交具有相应资质的检测单位进行力学性能检验。各项指标均达到合格后方可使用。

4.3.4.2钢筋在运输和储藏时,不得损坏标志,并按批分类堆放整齐,作到下垫上盖、明码标识,而且在标牌上应注明产地、批号、规格、数量和使用部位。

4.3.4.3钢筋加工:准备在施工现场搭设钢筋加工棚现场加工,配备钢筋调直机、切断机、弯曲机等施工机械。

(1)钢筋调直:使用调直机和卷扬机带动滑轮组的机械式冷拉工艺进行钢筋调直,在冷拉过程中严格控制钢筋的冷拉率,对HPB235级钢筋的冷拉率不宜大于4%,HRB335级、RRB400级钢筋的冷拉率不宜大于1%。

(2)钢筋下料:有工地技术员负责按照图纸设计要求,对每个构件的钢筋进行配置下料单。并交项目技术负责人审核后再交给钢筋施工组组长,按料单进行下料。在下料中,首先要按照钢筋的定尺长度和下料长度进行计算,避免造成料头过多而浪费材料。

(3)钢筋成型后的形状、尺寸必须符合设计要求。钢筋应平直无局部弯曲。

(4)钢筋的弯钩和弯折:I级钢筋末端做1800弯钩,其弯心D>2.5d,弯钩的平直长度≥3d,Ⅱ、Ⅲ级钢筋末端做900或1350弯折时,Ⅱ级钢筋的d>4d,而且平直部分按设计要求。箍筋两头的弯钩按抗震要求必须达到平直段长度为大于10d

(5)加工成型后的钢筋必须按构件分类堆放,并明码标识。

4.3.4.4钢筋绑扎:受力钢筋的品种、级别、规格和数量必须符合设计要求。

1、基础钢筋绑扎

基础钢筋在绑扎前应首先弹好基础钢筋的分档线和钢筋的位置线及模板的外边线,构造柱的定位线。并按设计要求的规格摆放下层钢筋。

2、构造柱钢筋绑扎

(1)先将两根竖向受力钢筋平放在绑扎架上,并在钢筋上画出

箍筋间距。

(2)根据画线位置,将箍筋套在受力筋上逐个绑扎,要预留出

搭接部位的长度。为防止骨架变形,宜采用十字扣或套扣

绑扎。箍筋应与受力钢筋保持垂直;箍筋弯钩叠合处,应

沿受力钢筋方向错开放置。

(3)绑扎另外两根受力钢筋,并与箍筋绑扎牢固,箍筋端头平

直长度不小于10d,弯钩角度不小于1350。

(4)在柱顶、柱脚与圈梁钢筋交接的部位,应按设计要求加密

柱的钢筋,加密范围一般在圈梁上下不应小于六分之一层

高或45cm。箍筋间距不宜大于10cm。

(5)修整底层伸出的构造柱搭接筋:根据已放好的构造柱位置

线,检查搭接筋位置及搭接长度是否符合设计和规范的要

求。底层构造柱竖筋与基础圈梁锚固。

(6)安装构造柱骨架:先在搭接处钢筋上套上箍筋,然后再将预制构造柱骨架立起来,对正伸出的搭接筋,搭接倍数应

满足规范要求,对好标高线,钢筋搭接部位绑扎不少于3

道扎丝。骨架调整后,可以绑扎根部加密区箍筋。(7)绑扎搭接部位钢筋:

a. 构造柱的钢筋必须与各层纵横墙的圈梁钢筋绑扎连接,

形成一个封闭框架。

b. 在砌砖墙留马牙槎时,沿墙高每50cm埋设两根φ6的水

平拉结筋,与构造柱绑扎连接,锚拉筋入柱200mm,伸

入墙内应满足设计和规范要求。

c. 砌完砖墙后,应对构造柱钢筋进行整修,以保证钢筋位

置及间距正确,并清理构造柱底部及马牙槎上灰浆。

3. 圈梁钢筋的绑扎:

(1) 支完圈梁模板并做完预检,即可绑扎圈梁钢筋。如果采

用预制骨架时,可将骨架按编号吊装就位进行组装。放箍

筋后穿受力钢筋。箍筋搭接处应沿受力钢筋互相错开。

(2) 圈梁与构造柱钢筋交叉处,圈梁钢筋宜放在构造柱钢筋

内侧,圈梁钢筋在构造柱部位搭接时,其搭接倍数或锚入

柱内长度要符合设计要求。

(3) 圈梁钢筋的搭接长度要符合《混凝土结构工程施工质量

验收规范》GB50204-2002对钢筋搭接的有关要求。(4) 梁钢筋应互相交圈,在内墙交接处、墙大角转角处

的锚固长度,均要符合设计要求。

(5) 楼梯间及洞口等部位的圈梁钢筋被切断时,应进行搭接或

连接,构造方法应符合要求,标高不同的圈梁钢筋,应按

设计要求搭接或连接。

(6)圈梁钢筋绑完后,应加水泥砂浆垫块,以控制受力钢筋的保

护层。

4、板缝钢筋绑扎

(1)支完板缝模板并做完预检,将预制圆孔板外露预应

力筋弯成弧形,两块板的预应力外露筋互相交叉,

然后绑通长φ6水平构造筋各竖向拉结筋。

(2)构造柱、圈梁、板缝钢筋绑完之后均要求做隐蔽工

程检查。

钢筋加工允许偏差

4.3.4.5钢筋的绑扎接头

(1)钢筋的接头宜设在受力较小处。同一纵向受力钢筋不宜设置两个以上的接头。接头末端弯起点的距离不应小于钢筋直径的10倍。

(2)同一构件中相邻纵向受力钢筋的绑扎搭接接头应互相错开。搭接接头中钢筋的横向净距不应小于钢筋直径,且不小于25mm。每一接头内应用扎丝绑扎不少于3道,在此区段内箍筋的间距不得大于较小受力筋直径的5倍,且不得大于100mm。

(3)钢筋绑扎搭接接头连接区段的长度为1.3L L(L1为搭接长度),凡搭接接头中点位于该连接区段内的搭接接头均属于同一连接区段。该区段搭接接头面积的百分率为:梁、板、墙类的构件不应大于25%,柱不应大于50%。

(4)当柱中纵向受力筋直径大于25mm时,应在搭接接头两端面外100mm范围内各设置两个箍筋,其间距为50mm。

钢筋安装位置的允许偏差和检验方法

4.3.4.6成品保护

(1)在钢筋绑扎过程中和钢筋绑好后,不得在已绑好的钢筋上行人、堆放物料,特别是防止踩踏阳台、雨棚、挑檐等悬挑构件的钢筋,以免影响结构强度和使用安全。(2)安装电线管、暖卫管和其他线管埋设时,严禁任意切断钢筋。

(3)在混凝土浇筑时,钢筋工必须派专人看管,负责整修。

4.3.4.7安全措施

(1)钢筋加工机械的操作人员,必须经过一定的操作技术培训,掌握机械性能和操作规程,并获得上岗证后,方能进行机械操作。

(2)钢筋加工机械的电气设备,应有良好的绝缘并可靠的接地。必须一机一闸一保护。机械转动的外露部分必须设置防护罩,在停止工作前,必须断开电源。

(2)钢筋冷拉时,场地两端严禁站人,不得在正在冷拉的钢筋旁行走。

(3)使用钢筋弯曲机时,操作人员应站在钢筋活动端的相反方向。弯曲500mm以内的短钢筋时,要设置防钢筋弹出措施。粗钢筋切断时应在切断机两侧机座上安装两个挡板,防止钢筋摆动。

(4)焊机操作间周围,不得放置易燃品。

(5)现场施工的照明电线和设备线路不准直接悬挂在钢筋上。

4.3.5模板工程

4.3.

5.1模板选用:构造柱、板、梁的模板采用竹木模板,圈梁和其它采用钢模板。

4.3.

5.2模板的安装:模板安装前,首先清除模板上的杂物,涂刷隔离剂。

(1)梁模板安装

弹线→支立柱→调整标高→安装梁底模→绑扎钢筋→安装梁侧模→自检→复检

a、圈梁模板可采用木模板或定型组合钢模板上口弹线找平。

b、圈梁模板采用落地支撑时,下面应垫方木,当用木方支撑

时,下面用木楔楔紧。用钢管支撑时,高度应调整合适。

c、钢筋绑扎完以后,模板上口宽度进行校正,并用木撑进行

定位,用铁钉临时固定。如采用组合钢模板,上口应用卡

具卡牢,保证圈梁的尺寸。

d、砖混结构的外墙圈梁,用横带扁担穿墙,平面位置距墙两

端24cm开始留洞,间距50cm左右。

(2)安装柱模板

弹定位线→安装柱模板→安装固定模板的拉接螺栓→安装钢管和蝴蝶卡具→自检→复检

a、砖混结构的构造柱模板,可采用木模板或定型组合钢模板。可用一般的支模方法。为防止浇筑砼时模板膨胀,影响外墙平整,用木模或组合钢模贴在外墙面上,并每隔1m以内设两根拉条,拉条与内墙拉结,拉条直径不应小于Ф16。拉条穿过砖墙的洞要预留,留洞位置要求距地面30cm开始,每隔1m以内留一道,洞的平面位置在构造柱大马牙槎以外一丁头砖处。

(3)安装楼梯模板

地面夯实→支立柱→安装大小龙骨→铺模板→校正标高→安装水平拉杆→安装踏步侧模→检查校正→自检→复检

(4)板缝模板:

a、板缝宽度为4cm,可采用50mm×50mm方木或角钢作底模。

大于4cm者应当用木板作底模,宜伸入板底5~10mm留出

凹槽,便于拆模后顶棚抹砂浆找平。

b、板缝模板宜采用木支撑或钢管支撑,或采用吊杆方法。

c、支模下面应当采用木板和木楔垫牢,不准用砖垫。

公路施工组织设计说明书范本

公路工程施工准备 一、施工现场准备 施工单位接到中标通知书后,与业主进行合同签订的同时,开始施工现场准备工作,施工现场准备工作主要应做好以下几项工作: (一)复查和了解现场 复查和了解现场的地形、地质、文化、气象、水源、电源、料源或料场、交通运输、通信联络以及城镇建设规划、农田水利设施、环境保护等有关情况。 对于扩(改)建工程,应将拟保留的原有通信、供电、供水、供暖、供油、排水沟管等地下设施复查清楚,在施工中要采取保护措施,防止损坏。 (二)确定工地范围。施工单位应根据施工图纸和施工临时需要确定工地范围,及在此范围内有多少土地,哪些是永久占地、哪些是临时占地,并与地方有关人员到现场一一核实(是荒地或是良田、果园等)、绘出地界、设立标志。 (三)清除现场障碍。施工现场范围内的障碍如建筑物、坟墓、暗穴、水井、各种管线、道路、灌溉渠道、民房等必须拆除或改建,以利施工的全面展开。 (四)办妥有关手续。上述占地、移民和障碍物的拆迁等都必须事先与有关部门协商,办妥一切手续后方可进行。 (五)作好现场规划。施工单位按照施工总平面图搭设工棚、仓库、加工厂和预制厂;安装供水管线、架设供电和通信线路;设置料场、车场、搅拌站;修筑临时道路和临时排水设施等。在有洪水威胁的地区,防洪设施应在汛期前完成。 (六)道路安全畅通。道路施工需要许多大型的车辆机械和设备,原有道路及桥涵能否承受此种重载,需要进行调查、验算,不合要求的应作加宽或加固处理,保证道路安全畅通。 二、劳力、机具设备和材料准备 (一)劳力 道路施工需要大量劳动力,而且时间相对集中,因此,开工前落实劳力来源,按计划适时组织进(退)场,是顺利开展施工、按期完成任务、避免停工或窝工浪费的重要条件之一。 目前公路工程施工劳力多为民工,组织民工队伍时做好以下工作: (1)要注重素质。民工素质直接影响工程质量,民工队伍素质审查要严把“四关”,即政治素质、道德纪律、身体条件和技术水平四个方面。政治素质:主要看参加施工的动机,要有为社会主义建设作贡献、尽义务的意识,一切朝钱看的施工队伍是难以圆满完成任务的;道德纪律:主要看民工队伍的精神面貌、组织纪律性,要求是一支能吃苦耐劳、有组织、守纪律、过得硬、有领导的队伍;身体条件:道路工程施工劳动强度很大,作业时间长,有时要发扬连续作战的精神,没有健康的体格是难以完成任务的,故要选身强力壮以中青年为主的队伍;技术水平:应选择参加过公路工程施工的队伍,他们中有相对稳定的作业手、泥瓦工、木工、电工等技术工人,具有一定的独立施工能力。 (2)要注重教育。教育是先导,只有适时耐心的教育,才能使民工队伍的素质不断提高。教育内容要有针对性,包括:改革开放政策与形势教育、法制教育、作风纪律教育、文化技术教育等。特别是在开工前,对进场民工要进行集中教育。要把工程建设的意义、任务情况、质量要求、效益情况交待给大家,使大

地下室工程施工方案[新]

地下室专项施工方案 第一节施工准备 施工前我们将做好前期的技术准备工作:施工前认真组织图纸会审及设计交底工作,做好变更记录;并在此基础上做好施工组织设计的深化设计,编制各工序、工种的作业设计并落实到施工的工长和作业队伍及班组。掌握水准点标高,轴线控制点等资料。 第二节工程测量 (一)制定测量方案的基本原则。 以业主提交的测量控制点为依据建立适合本工程的测量体系,保证建筑物定位准确,保证轴线、标高正确。 1、施工平面控制网的测点 2、根据业主提供的测量控制点在场区内引测3~4个控制点桩位,用经纬仪定出 主控制轴线,(15/OC)轴、(1/OC)轴、(28/T)轴、(29/A)轴为主控轴线,并根据主控轴线弹出其他轴线位置。 地下室施工完毕后,在±0.000结构面进行一次轴线闭合检查。 主楼轴线控制用激光经纬仪向上传递,控制点设置于地下室内,平面分别位于主控制线两端处,并在其他各楼层控制点相应位置预留200×200小方孔向上传递。 2、标高控制 (1)在首层平面易于向上传递标高的位置布设基本传递高程点,用DS2水准仪往返测,测设合格后,用红色油漆标记“▼”并在旁边注建筑标高,以红“▼”上顶线为标高基准,同一区域、同一层平面内红“▼”不得少于三个,间距分布均匀并要满足结构施工的需要,且红“▼”需设在同一水平高度,其误差控制在±3mm以内则认为合格,在施测各层标高时,应后视其中的两个红“▼”上顶线以作校核。

(2)±0.000以上各层的标高传递均利用首层红“▼”上顶线为标高基准,用检定合格的钢尺向上引测,并在投测层标记红“▼”,复检核合格后,方可在该层施测。 (3)在结构施工到一定高度后,应重新引测相应的结构标高,以保证拟建筑物的质量要求。 (二)高程基准点的测设对水准点的检测及要求 (1)对场内设的水准点,每月定时联测一次,以作相互检校。仪器采用DS2精密水准仪,精度按二等水准技术指标执行。 (2)对检测后的数据须采用微机电算,电算成果须作一分析,以保证水准点使用的准确性。 (三)控制点的保护 控制桩按测量规程规定的标准进行埋设,一般埋设在坚固地方,桩顶周围砌筑20cm高的保护台。 ·第三节土方开挖 一、基坑特点 本工程为南长区外包服务基地项目,基坑西临南湖大道,北临居民围护河道,南临扬名工业路大道,地下管线均已拆除。主要以杂填土、砂土、粉砂土为主。地下水位高,建筑物及地下室车库边线靠近河道,开挖深度在5.95米、6.45米、局部在8.75米,土方开挖量大,需在基坑周边做围护结构(详见上海市岩土工程勘察设计院编制的基坑围护工程专项施工组织设计)。 二、基坑土方开挖施工 1、施工前准备 为了便于施工及有利于基坑边坡稳定,土方开挖前先做好定位放线工作,及时配合基坑围护单位做好边坡及井点降水设备的布设,各级井点先预抽水3—4天,待坑内水位下降至作业面标高下1米后开始挖土。按基坑围护图纸要求,沿基坑开挖面放好开挖边线,临基坑围护线放坡,放坡系数具体各断面详见基坑围护图,基坑边工作面放800宽,沿工作面周边做300×300排水沟,在沉降后浇带端头处做1000×1000×1000集水井。 2、基坑开挖顺序

地下室工程施工组织设计方案

地下室工程施工组织设计 一、工程概况及施工特点: 1.1工程概况 凤凰花园商住楼是一座集商场、住宅为一体的高层建筑。占地面积约1700m2,总建筑面积32463m2。设有地下室一层,为平战结合六级人防,平时停车,战时六级人防。地下室开挖深度为5.0M。 本工程为框剪结构,基本柱网7.4m×7.4m。墙、柱、楼板、屋面均采用现浇砼。基础底板面积约1700m2,砼体积近1500m3。砼强度等级为C30。底板厚度450mm,单桩承台大部分高为1.0m,部分高为1.2m,群桩承台高为1.8m。地下室外墙厚度为400mm,内墙厚度为300mm。砼强度等级C40。框架柱截面主要有1100×1100mm,1000×1000mm,950×950mm,500×500mm,800×800mm等,砼强度等级为C40。 1.2施工特点 1.3功能多,车道、水池将是施工中的难点。 1.4地下室底板砼数量大,浇筑时间长,应确定好浇筑顺序,避 免出现施工缝。 1.5电梯井承台面积大(11.2m×10.8m),高度1.8m。属大体积砼, 应采取措施减少砼的水化热,控制砼内外温差≤26。 C,避免产 生表面裂缝或贯穿性裂缝。 1.6外墙厚度大、标号高,且为结构自防水。施工中应防止出现

裂缝而引起外墙渗水。 二、施工工艺: 3.1 基坑内土方开挖: 本工程在施工工程桩前,已进行了基坑大开挖,地下室施工时的土方开挖主要是基础梁、承台、集水井处的土方,开挖的最大深度为1.5m,最浅0.3m,土方施工穿插在验桩期间进行,采用人工施工。土方的外运采用井架吊送至运土车上。在土层部分应夯实后再施工垫层。 本工程开挖的承台、地梁、集水井几何尺寸小,精度要求多,故开挖前首先根据测定的轴线控制网初步放线,并在围护桩边加钉轴线控制木桩,依次放出开挖边线。 3.2砖胎模施工: 砖胎模施工前,一定要进行基槽边框尺寸的复核,保证承台、边梁

施工组织设计书样本

建筑施工组织课程设计任务书 姓名 smile 班级 16.15 学号 8888888 指导教师王新征 土木建筑工程学院 9月

一工程概况 1、建设项目特点: 建设项目特点是对拟建工程项目的主要特征进行描述。主要内容包括: 工程性质, 建设地点、建设总规模、总工期、总占地面积、总建筑面积、分期分批投入使用的项目和工期、总投资额、主要工种工程量、设备安装及吨数、建筑安装工程量、生产流程和工艺特点、建筑结构类型、新技术、新材料、新工艺的复杂程度和应用情况、建筑总平面图和各项单位工程设计交图日期及已定的设计方案等。 2、建设项目的建设、勘察设计、承包单位和建设监理单位: 主要说明项目的勘察、设计、总承包和分包单位以及建设单位名称及监理班子组织情况。 3、建设地区自然条件状况: 主要说明气象及变化情况、工程地形和工程地质及其变化情况、工程水文地质及其变化情况, 以及地震级别及其危害程度。

4、建设地区技术经济状况: 主要说明地方建筑生产企业及其产品供应状况, 主要材料和生产工艺设备供应状况, 地方建筑材料品种及其供应状况, 地方交通运输方式及其服务能力状况, 地方供水、供电、供热和电讯服务能力状况, 社会劳动力和生活服务设施状况, 以及承包单位信誉、能力、素质和经济效益状况。 二施工方案 主要是确定各部分分项工程的施工顺序、施工方法和选择适用的施工机械, 制定主要技术组织措施。根据本工程的概况和施工组织设计的编制依据确定施工方案, 设计施工方案时着重解决好以下几个方面: 1、施工程序。确定展开程序、施工顺序与施工合同, 应遵守”先地下后地上, 先土建后设备, 先主体后围护, 先结构后装修”的原则。 2、施工段的划分: 根据工程的特点, 为了有利于结构的整体性, 而要尽量利用建筑缝作为划分主体结构流水施工段的界限。 3、拟定施工方法和施工机械的选择: 在拟定施工方法时, 应突出重点。凡新技术新工艺和对本工程质量起关键作用的分部分项工程以及工人的操作上还不够熟悉的分项工程, 应详细而具体;

地下室专项施工方案

村民安置房工程 地 下 室 施 工 专 项 方 案

目录 第一节、地下室工程概况 (1) 第二节、地下室施工工艺和流程 (1) 第三节、地下室钢筋工程 (2) 第四节、地下室混凝土施工 (4) 第五节、模板工程 (8) 第六节、后浇带施工 (14) 第七节、泵送混凝土对模板和钢筋的要求 (16) 第八节、地下室外墙模板及止水带施工 (20) 第九节、支撑拆除 (23) 第十节、计算书 (24) 附图: 1、剪力墙模板示意图 2、梁模支架详图 3、板模板支架示意图

第一节地下室工程概况 1、基础采用桩承台、地梁、底板相结合基础。地梁截面为300×650、300×700、300×800、350×1000、400×900、400×950、450×1000mm等,承台底标高为-6.0m和-6.2m,承台厚为1100、1300mm。底板面标高为-4.9m,板厚为400mm。 2、地下室结构柱截面为450×450、500×500mm,剪力墙厚为350mm。梁截面为300×600、300×800、350×700、350×1000、350×900、450×950mm等,室外标高为-0.8米,顶板厚为200mm。 3、地下室底板和梁砼强度为C35,抗渗等级为S8,地下室剪力墙、柱、顶板砼强度为C30,抗渗等级为S8。标高-0.05以上梁板砼强度等级为C20。底板、外墙均为抗渗砼。砼施工必须采取可靠的措施确保混凝土连续浇筑,防止产生“冷缝”,控制温差和收缩应力,防止深层贯穿裂缝。 第二节地下室施工工艺和流程 地下室工程程序:基坑挖运土→基底周边设置排水井及排水沟→碎石垫层及素混凝土垫层→电梯井、承台、地梁人工修土→碎石垫层及素混凝土垫层→弹线→承台、地梁砌砖胎膜及内粉刷→垫层面防水层→细石混凝土保护层→电梯井、承台、地梁及底板扎筋→管线预埋预留及外壁墙内钢板止水带安装及焊接→分段后浇带、支挡模及内模→基底浇注混凝土(有中间向四周分段浇注)→地下室剪力墙钢筋的绑扎→地下室管线预买预留及止水钢板带安装和焊接→弹线→模板安装→地下室混凝土的分节浇注→地下室顶板支模、扎筋→顶板的混

地下室施工组织设计

地下室施工组织设计 The Standardization Office was revised on the afternoon of December 13, 2020

编号:创案字2001-011 清华科技园创新中心工程 地下室施工组织设计 中建一局集团 清华科技园创新中心工程项目经理部 二零零一年五月

目录 地下室施工组织设计调整变更索引表 (5) 编制依据 (6) 第一章工程慨述 (8) 工程简介 (8) 设计特点 (11)

第二章工程目标 (10) 第三章施工部署 (11) 施工现场组织机构 (11) 施工力量配备 (11) 施工流水段的划分 (12) 施工进度计划 (17) 第四章资源配置计划 (19) 劳动力投入计划 (19) 材料投入计划 (19) 机械投入计划 (20) 第五章现场平面布置 (22) 现场总平面布置 (22) 现场总平面布置说明 (22) 第六章土建工程主要分项工程施工方法 (24) 测量工程 (24) 基坑降水施工方案 (28) 基坑支护设计方案 (30) 降水、护坡施工 (36) 土方施工 (44) 钢筋工程 (48) 模板工程 (63) 混凝土工程 (69) 脚手架工程 (80) 1.施工现场组织机构 (11)

2.施工力量配备 (11) 1.施工现场组织机构 (11) 2.施工力量配备 (11) 1.施工现场组织机构 (11) 2.施工力量配备 (11) 1.施工现场组织机构 (11) 2.施工力量配备 (11) 1.施工现场组织机构 (11) 2.施工力量配备 (11) 1.施工现场组织机构 (11) 2.施工力量配备 (11)

施工组织设计毕业设计任务书

武汉科技大学土木系建筑工程专业2007级 施工组织毕业设计指导书 一、目的和要求 1、目的 毕业设计是建筑工程专业的一个重要教学环节,建筑工程专业毕业设计的教学过程,是实现培养目标要求的重要的实践教学环节。毕业设计是学生在毕业前的最后学习和深层训练阶段,是深化拓宽知识的重要过程,是学生学习与实践成果的全面总结,是学生完成在校全部基础和专业课程以后,所进行的最后学习和实践性综合训练阶段。其目的是通过毕业设计巩固、深化和扩展所学知识,培养和锻炼学生综合运用所学技术基础课、专业课知识和相应技术,解决工程实际问题的能力,使学生理论分析、工程实践等综合能力等方面得到锻炼和提高。 随着现代化工程建设项目规模的不断扩大,施工技术难度与质量要求在不断的提高,建设领域施工管理的复杂程度和难度也越来越高。施工组织设计是指导工程施工准备和施工全过程的技术经济文件。本设计是通过一个具体的单位工程施工组织设计,使学生在科学组织与管理工程施工生产过程、对工程施工的施工方案、质量、进度、安全和成本控制等方面,有一个全面的了解和掌握,锻炼学生独立思考的工作作风,增强学生的工程实践意识和创新能力,为今后从事本专业工作打下坚实的基础。 2、要求 1)选题要求 学生的毕业设计题目,可以是直接来自工程项目、研究项目,也可以是明确工程背景和实际意义的模拟课题,不论哪种课题,都应以土木工程设计、施工、管理为结合点,综合运用所学知识解决工程实际,进一步提高工程实践技能,使学生获取新知识,提高分析解决问题的能力,并尽可能充分发挥学生的创造性。因此要求学生以严谨、勤奋、求实、创

新的良好学风完成毕业设计工作。参加毕业设计的学生可根据自己所从事或拟从事的工作性质和学习情况进行题目的选择,要求一人一题,设计的内容不得雷同。毕业设计任务书由指导教师填写。设计题目一旦确定,不能任意变动。 2)选题原则 毕业设计选题应当根据培养目标的要求,题目要具有工程实用意义,切忌脱离实际,要具有一定的理论与工程现实意义,应体现一定的学术价值和工程指导意义,设计内容难度要适宜,工作量要适当,保证有适当的阶段性成果。题目类型要多样化,选题要有一定的深度和专业知识面。 单位工程施工组织设计需要一个单位工程的整套建筑施工图,由参加毕业设计的学生结合生产单位的实际工程自己准备。所选工程可以是以下类型的建筑工程: 1、全框架、全现浇钢筋混凝土多层民用建筑(不得小于六层,建筑面积不小于6000m2); 2、框架、框剪、筒体等各类高层民用建筑; 二、设计内容 设计内容及要求,根据所选择的工程不同而有所区别,以下设计内容及要求可作参考,并由设计指导教师根据学生所选题目提出具体的要求和作出具体的指导。 1.选择某工程建筑施工图一套,应含有标准层建筑施工图,结构施工图、建筑立面图或剖面图、基础图等。 2.编写工程概况 工程概况是对拟建工程的建筑结构特点、建设地点自然条件、施工条件及施工难易程度作简要介绍。要求说明拟建工程的工程名称、性质、规模、地点特征、建筑面积、建筑及结构特点,施工工期、自然条件、施工条件等。 3.确定施工方案 (1)选择土方工程施工方案

地下室防水施工专项施工方案

地下室防水施工专项施工方案 一、工程概况 工程名称:安康黄沟经济适用房一期2#、4#住宅楼 建设单位:重庆振兴房地产开发有限公司 勘察单位:陕西地矿第二工程勘测院 设计单位:北京市京旅建筑设计有限责任公司 监理单位:陕西大成建设投资管理有限责任公司 二、防水设计:本工程地下室防水等级为二级,为二道设防,底板及外 墙为一道S8混凝土自防水,二道3MM厚SBS卷材防水。底板防水保护层为满铺200克油毡保护层及50厚C20细石混凝土保护层。地下室侧墙保护层为50厚聚苯板保护层,地下室外墙竖向施工缝采用钢板止水带。穿墙采用防水套管。水平施工缝采用膨胀止水钢板。地下室外墙模板采用止水螺杆,底板防水层和电梯井、侧墙交接的防水采用砌砖胎模的方法,使卷材防水闭合。 三、底板及外墙防水层施工 1配套材料: 1. 1 氯丁橡胶沥青胶粘剂:由氯丁橡胶加入沥青及溶剂等配制而成,为黑色液体。 1. 2 . 橡胶沥青嵌缝膏:即密封膏,用于细部嵌固边缝。 1. 3 保护层料:底板40厚细石混凝土,侧墙40厚聚苯板。 2. 主要机具: 2.1 电动搅拌器、高压吹风机、自动热风焊接机。 2.2 喷灯或可燃气体焰炬、铁抹子、滚动刷、长把滚动刷、钢卷尺、剪刀、

笤帚、小线等。 3. 作业条件: 3.1 施工前首先对原材及配套材料进行见证取样送检合格后方可进行施工。施工前先进行技术交底;地下室防水必须由专业队施工,持证上岗。 3.2 铺贴防水层的基层表面,应将尘土、杂物彻底清除干净。 3.3 基层坡度应符合设计要求,表面应顺平,阴阳角处应做成圆弧形,基层表面必须干燥,含水率应不大于9%。 3.4 卷材及配套材料必须符合设计及规范要求,存放易燃材料应避开火源。 4、操作工艺 4.1 工艺流程(热熔法施工): → 4.2 清理基层:施工前将验收合格的基层表面尘土、杂物清理干净。 4.3 涂刷基层处理剂:高聚物改性沥青卷材施工,按产品说明书配套使用,基层处理剂是将氯丁橡胶沥青胶粘剂加人工业汽油稀释,搅拌均匀,用长把滚刷均匀涂刷于基层表面上,常温经过4h后,开始铺贴卷材。

二期半地下室施工方案(确定版)

半地下室施工方案 一、工程概况: 1、周边环境: 本工程位于宁乡绿地·中央花园小区内,东为中轴商业;南为12#楼及13#楼;西为15#楼;北为小区道路及21#22#楼。自然地坪平均标高为64.135(黄海)。 2、建筑概况: 外形尺寸:宽75.35米,长193.24米,为长方形体;内含16#楼及17#楼的地下室自行车库,其余的均为汽车库。共有建筑平面14560.63平方米。 标高:±0.000伟68.300(黄海),为16#、17#楼的底层标高。汽车库顶面标高相对±0.000下降1.4000m,车库地坪标高为-6.100m,相对于黄海标高62.200m,室内外高差0.300m车库顶回填土方种植绿化;车库外有汽车坡道,位于A轴外的14~27轴为上顶坡道,入库口位于东侧27轴轴;北面L轴/12~13轴有一通道口及4#地下车库连通,共有双层停车位379个,单层停车位28个。 3、结构概况: 本工程基础为人工挖孔桩基础加桩承台及承台之间的地梁组成。 人工挖孔桩共有桩507根,其中16#楼为118根,17#楼为166根桩;单桩承台均为1200×1200×1000(H),承台面及地梁面标高为-6.200,桩顶标高为-7.100;16#及17#楼承台面标高为-8.600,桩顶标高为-9.600,承台1100,比车库深2.400m。施工时应先做深基础(主题基础),先做高-2.400m再做车库基础接通施工。

地梁大部均为300×800,内配上下各4根16,四周外围为上部4根16,底部为4根18,箍筋均为Φ8@200(2),局部短跨地梁为300×600,配筋也为上下各4根16. 仅L轴挡土墙1为到顶板的剪力墙厚度为350,竖向配筋为16@100,水平筋为14@150;还一种不到顶的挡土墙,厚度为200,室内外高差大于500的挡土墙配筋均为14@150。 柱分为三种:1柱为600×600,竖向配筋为1220;2柱为600×600,竖向配筋为1225;3柱为500×500,竖向配筋为1220;箍筋均为四股箍,均为Φ10@100/200. 16#及17#楼地下部分由各种形状的暗柱和剪力墙Q1组成,剪力墙Q1的配筋均为Φ8@150(水平垂直)。 半地下室车库不设现浇底板,地下室顶板由框架井字梁及结构板组成。框架主梁截面为550×1000,集中标注钢筋均为425,原位标注为17~23根不等。底排筋分为2排或3排梁上部为425统长钢筋,增加的为支座负筋,分两排安装。每间中间的井字框支梁集中标注为422,原位标注有5-6根,主梁支座处增设若干根负筋分两排安装;车库部分顶板厚为250,配筋均为12@150的双层双向布置,位于梁处均增设支座负筋,配筋均为10@300。16#及17#楼一层结构板的厚度均为150,板内配筋均为8@130双层双向布置。跨度较大的增设负筋,配筋均为8@260。 混凝土强度:桩的混凝土强度为C30,地下室混凝土强度均为C35P6的商品混凝土。

地下室施工组织设计

第一章编制依据 一、编制说明 本地下车库施工组织设计是依据北京世纪千府国际工程设计有限公司设计的“株洲新芦淞产业发展集团有限公司道田安置房3#、4#栋建筑、安装工程施工总承包合同文件的要求编制的施工组织设计,其主要内容包括主要施工方案及施工组织设计,确保工程质量的措 施以及质量体系和技术支持、确保施工进度计划的措施以及施工进度计划网络图、横道图,劳动力及机具计划安排、资金需用计划及主要材料构配件计划、施工总平面布置、确保安全生产及文明施工的措施、采用新工艺、新技术、新材料和合理化建议等部分。二、编制依据 (一)、株洲新芦淞产业发展集团有限公司道田安置房3#、4#栋建筑、安装工程施工总承包合同文件。 (二)、株洲新芦淞产业发展集团有限公司道田安置房3#、4#栋建筑、结构、给排水、暖通、电气工程施工图。 (三)、国家现行建筑安装施工规范、规程和技术标准。 (四)、施工现场勘察情况。 (五)我公司按照IS09001建立的质量管理体系文件。 (六)、我公司承建过的同类型、同地质、同气候特征的工程施工经验。 (七)、我公司的技术力量及机械设备情况。

第二章工程概况 1、工程概况 道田安置房3#、4#楼位于株洲市芦淞区,3#、4#楼地下室为一层,负一层底板标高为-5.7m (相对标高55.50m),顶板面标高为-1.6m (相对标高59.6m),层高为4.1m。地下室总建筑面积为5 1 8 1 . 6 7平方米。地下车库在西南角设一个出入口,地下车库内设四座楼梯作为垂直交通通道。 本地下室为I 类地下汽车车库;耐火等级;地上建筑为二级,地下建筑为一级;安全等级为二级;防水等级为二级;建筑设计使用年限为50年。本工程± 0.000相当于黄海绝 对标高61.2 米。 1.1地下车库建筑概况 1.1.1楼地面工程;车库地面为无尘渗透剂混凝土固化剂地面, 其它房间地面为水泥砂浆地面;墙面装饰工程;地下室侧壁内墙面做法;900高度以下喷涂灰色油性漆二遍, 900 高度以上喷涂白色油性漆二遍。除地下车库外其余房间内墙面采用水泥砂浆粉刷并做白色仿瓷涂料二遍。天棚装饰;地下车库(含设备用房)顶棚水泥砂浆压光。 1.1.2本工程采用铝合金窗,门采用防火门、防火卷帘门。防火门、防火卷帘门均由专业公司制作安装。 1.1.3地下室防水 地下室地面按1%的排水坡度放坡,排至排水沟,排水沟起点沟深100,按0.5%排水 坡度排向集水坑。排水沟详见98ZJ512-1/31;铸铁盖板详见98ZJ512-4/31。 地下室顶板防水构造从下至上依次为:钢筋砼顶板一20厚1:3水泥砂浆找平一刷基层处理剂一遍-2层2厚CPS-CL反应粘结型高分子湿铺防水卷材一4厚SBS改性沥青耐根穿刺防水卷材一点粘纸胎油毡或聚乙烯薄膜一层一70厚C20细石砼保护,内配?4钢筋、双向、中距150-种植土厚度1500。 地下室底板防水构造从下至上依次为:素土夯实—100厚C15砼—20厚1: 3水泥砂 浆找平层一刷基层处理剂一遍一2层2厚CPS-CL反应粘结型高分子湿铺防水卷材一点粘纸胎油毡或聚乙烯薄膜一层—50 厚C20 细石砼保护层—防水混凝土厚度详结施,设计抗渗等级P6—无尘渗透剂混凝土固化剂地面。 地下室墙板防水构造从内至外依次为:防水混凝土厚度详结施, 设计抗渗等级P6—20 厚1:3水泥砂浆找平层一刷基层处理剂一遍一2层2厚CPS-CL反应粘结型高分子湿铺防 水卷材-30厚挤塑聚苯乙烯泡沫塑料板,用建筑胶粘结一黏土或二八灰土,分层夯实。

施工组织设计书模板

施工组织设计书

施工组织设计

一、编制依据 二、项目概况 三、施工平面布置 四、质量保证体系及措施 五、关键部位或特殊要求的施工工艺方案/措施 六、施工力量计划及布置 七、保证安全措施 八、文明施工的措施 九、工程进度计划及保证工期措施 十、主要设备、材料、用量计划

一、编制依据 1、二台镇东滩村等5村土地整治工程政府采购招标文件。 2、二台镇土地整治项目第三标段( 二牛村B区) 工程量清单。 3、现场实际踏勘情况。 4、质量、安全保证体系文件。 5、国家现行相关工程建设法规和当地政府有关地方性法规和规定。 6、行业技术标准: 本工程遵循、参照的主要规范、标准( 包括但不限于) 如下: 《水工混凝土施工规范》( DL/T5144- ) ; 《水工混凝土试验规程》( SL352- ) ; 《砼结构工程施工及验收规范》( GB50204- ) ; 《土地开发整理项目验收规程》( TD/T1013~ ) ; 《土地开发整理标准》( TD/T1011—1013— ) ;

《农田排水工程技术规范》(SL/T4~199); 《节水灌溉技术规范》( SL207~98) ; 二、项目概况 本项目位于张北县北部, 所在地隶属于二台镇二牛村, 工程内容主要有土地平整、田间道的整修与新建、新建生产路、路边沟、过路涵及行道树的栽植。 工期要求: 30天。 三、施工平面布置 1.布置原则及依据 1. 1布置原则 遵循”建优质工程, 创环保现场”的原则, 把安全生产和文明施工同步, 工程建设和绿色环保并取。形成文明的、绿色的、科学的施工现场。 遵守国家现行法律、法规的原则。在施工现场布置中充分体现出符合生产、生活、安全、消防、环保、卫生、劳动保障等国家有关规章和法规。 以尊重业主、用户满意为原则, 业主同意、指定的范围内布置本合同工程所需的临建设施;

地下室模板专项施工方案

第一章编制依据 1、湖南悍马建设工程有限公司的“星辰·青年城”施工蓝图。 2、我单位有关总承包管理、质量、安全、文明施工管理、环境保护管理的规定。 3、主要国家及地方标准、规范: 4、《建筑施工手册》 2003年第二版 5、《建筑施工扣式钢管脚手架安全技术规程》JGJ130-2011 6、《建筑工程模板施工技术规范》JGJ162-2008 第二章工程概况及特点 1、工程概况

2、工程特点 本工程整体建筑面积较大,质量要求高:本工程为高层住宅楼,工程质量关系到用户及及企业在长沙县的形象,需用科学的现代化管理手段使工程质量达到优良标准。

本工程高层住宅为钢筋混凝土剪力墙结构,结构造型复杂,柱、墙类型比较多,剪力墙、管道井、洞口、电梯井等构件段面尺寸不一,增加了模板工程工作量和难度。本工程模板支撑体系多样化,增加了本模板工程的多样性及复杂程度,故要求施工过程中加强模板支撑及截面尺寸的控制,以确保本工程创优。 第三章施工部署 1、按设计院施工蓝图及本着合理原则将本工程上部结构进行划分分工负责,流水作业。各木工班平行流水作业,统一协调组织模板工程的施工。 2、模板的种类: a、框架柱、剪力墙、梁板模板采用散拼模板,为有利钢筋穿插施工,采用先浇捣柱砼后再安装顶板模板和钢筋浇捣砼。采用18厚木模板,背楞采用50×700mm木方,采用?48*3.0钢管进行支撑或加固; b、电梯井采用预拼装定型大模板,拆模后直接往上层顶升施工,模板采用18厚木模板,背楞采用50×700mm木方,采用?48*3.0钢管进行加固,M12对拉杆按纵横向间距500*500进行回固,对拉杆内穿?14PVC管一次性投入,重复利用对拉杆,; 3、施工工艺: a、电梯井、剪力墙支模:墙模放线→门洞口安装→墙顶撑焊接、梁窝安装、予留洞口安装→墙模安装、加固→墙浇砼→墙模拆除→模板往上层顶升;

最新多层车库半地下室方案

多层车库半地下室方 案

龙溪保养场——多层车库半地下室施工方案 一、工程概况 龙溪保养场——多层车库建筑规模建筑面积为15486m2,全框架,层次:二层局部三层,由两处汽车坡道,在自然地坪位置一是下半地下室,二是上地上一层循环走道,半地下室总长85.2m,宽34m,底标高为-2.8m。底板座落在基础梁上,基础梁座落在承台上,承台座落在钻孔灌注桩上。 半地下室地基情况:此部位地基是整个龙溪保养场工程范围内最偏底部位。常年下雨都集中到此地,根据地质报告,地层多为弱透水层,为松散土层孔隙水和基岩裂隙水,静止水位为0.2m-0.45m,所以地下水位按理不会偏高,但是有可能基坑开挖后,地表水从四面往基坑内大量涌水,开挖前必须采取排水准备措施。 二、施工布署 1、基础放线前应考虑基坑四周各加2m宽放线开挖,跟随开挖深度遇水时在四周做明排水沟,同时布置集水井排水。 2、基础开挖时,有可能地表水在基坑中涌出,因基础水平面积较大,所以在基础底面中间纵向设置一道排水砖砌盲沟,同时在横向设置三道排水砖砌盲沟与纵向相交,相交处设置降水井,砖砌盲沟设置在基础梁底标高下600mm,降水井深比砖砌盲沟底标高低500mm,用潜水泵抽出排入地表面贮水过滤沉淀池,流入排水系统。 3、对于承台基坑按现场开挖后实际情况而定,如果出现涌水,同样采取降水井办法来排除到排水系统。 4、在原场地地面四周设置明排水沟,流入或排入沉淀水池再往下水系统排出。因施工期正在雨季,根据今年趋势雨水量较多,常下大、中、小雨,必须事先做好地表面四周排水措施,千万不能忽视。 5、钻孔灌注桩量见施工方案,已施工、验收、检测完毕。 6、半地下室防水另编施工方案,选用专业防水队,由三方考察定局。

框剪结构地下室人防工程施工组织设计

地下室人防工程 施工组织设计 一、编制依据 (一)XXXXXX工程施工合同中所规定的承包施工范围、工期、质量标准等。 (二)XXXXXX设计院设计图纸。 (三)XXXXXX工程勘察报告。 (四)现场现有施工环境、条件及甲方已明确的现场条件。 (五)现行的国家标准、规范和地方及青岛市有关法规和规定。 (六)我公司施工质量保证体系及安全保证体系的相关文件要求和经验资料。(七)我公司现有的劳动力资源,材料供应能力,机械设备配置及工程技术能力和施工经验。 (八)我公司类似的工程施工经验。 二、工程概况 1、本工程位XXXXXXXXXXXXX 2、本工程由人防地下车库(地下一层)、商业网点(2层)、十栋单体工程(11-20层)组成,其中4#、6#、8#楼位于整体地下室,带管道夹层,10#楼有单独地下室其余建筑单体均无地下室。 3、工程占地面积45065.4m2,总建筑面积135956.15m2。其中人防地下室建筑面积:14716m2 4、本工程建筑结构安全等级为二级,设计基准期为50年;结构设计使用年限:3类,50年。所在地的抗震设防烈度:6度;设计地震分组:第二组; 5、本工程基础形式:筏形基础、独立基础;地基基础设计等级:乙级;人防抗力等级为核6级,常6级。 6、人防地下室结构形式:框架-剪力墙结构。 7、本工程人防地下室防水采用北京卓宝“贴必定”自粘聚合物沥青防水卷材。 三、施工进度计划 根据XXXXXXX工程施工合同和工程设计图纸,结合我司施工能力,地下室人防工程总施工时间XXXX年X月X日~XXXX年X月XX日。具体安排详见附图:地下室施工进度计划。

四、施工平面布置 地下室阶段先布置入为1#、2#、3#、4#台塔吊,解决材料的水平运输和垂直运输问题。三个钢筋加工车间均能制作地下室所需钢筋。三个木工加工车间均能为地下室模板工程配料。浇砼以西面配备的2台混凝土输送砼解决混凝土的水平运输。必要时,辅以南面的混凝土输送泵。其他平面布置详见附图:施工总平面布置图。 五、基坑降排水 根据本工程地质勘察报告,采用集水坑结合明排水沟排水即可满足基坑工程的施工要求。 1、集水坑: 沿基底周边环形布置(详见平面布置图),集水坑边长1.0m,深度1.2m。坑壁砖砌筑240厚,坑底铺300mm厚碎石,坑壁不抹灰。 2、排水沟 沿基坑底周边设置环行排水沟,排水沟宽300mm,深300mm,沟壁砖砌筑120厚,沟底铺100 mm厚碎石,沟壁不抹灰。

施工组织设计书

第一章编制依据 本工程施工组织设计,主要依据目前国家对建设工程质量、工期、安全生产、文明施工、降低噪声、保护环境等一系列的具体化要求,依照《中华人民共和国建筑法》、《建设工程质量管理条例》、《国家现行建筑工程施工与验收技术规范》、《建筑安装工程质量检验评定标准》、《住宅楼招标文件》、《施工招标评定标办法》,《住宅施工图》、《答疑会纪要》以及根据政府建设行政主管部门制定的现行工程等有关配套文件,结合本工程实际,进行了全面而细致的编制。 本工程施工组织设计,是按照建设单位招标会通知精神和内容要求,经公司专题会议研究后,进行了认真而详细的编制,未提之处均按照施工图纸设计、国家现 第二章工程概况 2.1建筑物概况 本工程为某单位住宅楼工程,位于成都市文化路,总建筑面积3709m2,6层。平面形式呈为“一”字型,总长47.64m,总宽12.9m,总高20.2m。 该工程主体结构为砖混结构,基础为砖砌大放脚条形基础,埋置深度为1.5m。砖基础上部设钢筋混凝土地圈梁。实心砖墙承重,层层设现浇钢筋混凝土圈梁;内外墙交接处、外墙转角处、楼梯间设抗震构造柱;卫生间、厨房、大梁及楼梯采用现浇钢筋混凝土,其余楼盖和层面采用预应力空心板。

外墙采用干粘石;室内楼地面为水泥砂浆楼地面;天棚及内墙装修采用混合砂浆抹灰,仿瓷涂料罩面。屋面工程采用加气混凝土块保温层,SBS改性沥青卷材防水,上铺架空隔热层。 设备安装及水、电、暖工程等配合土建施工。 2.2地质及环境条件 本工程所处位置地形平坦,地下水位在基底以下1m,地下水对建筑物无侵蚀作用,场地内地基承载力为87KN/m2,本地区土壤最大冻结深度为28cm,雨季为7、8、9三个月,冬季为12月份到第二年的2月份。施工期间主导风向偏南。 建筑施工场地较为狭窄,南面及西面为已建建筑,东面和北面为围墙,中心绿地可以作为施工场地占用。 2.3施工工期 自2014年3月1日开工,可适当考虑工程开工准备(3天)和验收(5天)时间。 2.4施工技术经济条件 2.4.1 施工中需要的电、水均从城市供电供水网中引入。 2.4.2 预应力空心楼板由工厂预制后汽车运至现场,门窗由工厂加工制作,然后由汽车运至现场。 2.4.3 各种施工机械、运输机具、劳动力供应均可根据工程情况调配,满足施工要求。第三章项目组织机构

地下室专项施工方案(公司)

一、.................................................. 编制依据 2 二、.................................................. 工程概况 2 三、.................................................. 工程特点 3 四、.................................................. 施工准备 4 五、.................................................. 施工部署 5 六、.............................................. 主要施工方法7 七、.............................................. 质量保证措施 32 八、.................................................. 安全措施 34 九、.............................................. 文明工地建设 35 地下室施工方案 一、编制依据 1、高科?绿水东城A标段工程总承包合同及施工组织设计 2、高科?绿水东城A标段工程施工图纸 3、国家及行业的各种规范及图集 4、企业标准:中天集团施工工艺标准、企业管理办法二、工程概况

该工程住于西安市纺织城灞瑞一路与灞瑞二路之间,由西安高科东城置业有限公司开发、中联西北设计院设计、中天建设集团第五建设公司承建、西安高新监理有限责任公司监理,质量安全监理单位为纺织城地区综合发展办公室。 本标段分为三幢高层,1#、3#、8#楼及2幢2层商业用房以及地下车库组成。建筑面积共96000 〃,其中:1#、8#楼地下1层,地上33 层;3#楼地下1层,地上30层均为剪力墙结构,地下车库仅1层,框剪结构,抗震设防为8度。地基基础设计等级为甲级。结构设计使用年限为50年。防空地下室抗力等级:核6级、常6级。场地类别为H类。 主楼基础为筏板基础,车库基础为独立基础和条形基础。 1#、3#、8#楼地基采用素混凝土桩,地下室筏板厚度650mm,基础梁高1600mm,且为上翻;剪力墙厚度为200mm、250mm不等,顶板厚度为 250mm, 1#、8#楼地下室层高为4000mm, 3#楼地下室层高 为3500mm,地下车库层高为5100mm。基础底板、基础梁混凝土强度等级为P6C40,设备基础为C20,顶板及外墙混凝土强度等级为P6C35,抗渗等级为0.6Mpa。楼基础底板为300厚砂石褥垫层和160 厚素混凝土垫层及防水层;外墙防水为 1.5厚SBC高分子防水卷材,120厚M5砂浆砌MU10砖;地下室顶板防水为1.5厚SBC自粘防水卷材二道,70厚细石混凝土保护层。 车库基础由柱下独立基础、墙下条基及构造底板组成,基础底板厚度 250mm,剪力墙厚300mm,顶板厚250mm,框架柱截面尺寸为600

淮阴区淮海中学教学楼半地下车库工程高压灌注防水堵漏施工方案

淮阴区淮海中学教学楼半地下车库工程高压灌注防水堵漏施工方案—、工程概况: 淮阴区淮海中学教学楼半地下车库基础为地下混凝土框架结构,共计地下占地面积为六百 平方左右。楼房为半地下结构地下至地面上高为1。5米,砖墙体厚度为50—70公分。现地 下室墙角与底板存在大面积渗水,现我公司的工程技术人员经过现场看察,特制定出一套切实可靠的施工方案。 二、渗水原因 淮阴区淮海中学教学楼半地下车库地下室面积为六百平方左右,地下室大面积严重渗水原因: 1?、由于年久,原有的防水材料失去防水性能所致; 2?、由于地下结构体的变化致使防水层被破坏所致; 3、由于各种原因如温差变化、地表水上升等等原因致使地下室墙角与底板出现裂缝所致; 三、运用技术:高压灌注防水堵漏新技术 1、高压灌浆防水堵漏新技术简述 高压灌浆堵漏就是利用机械的高压动力,将水溶性聚氨酯化学灌浆材料注入混凝土 裂缝中,当浆液遇到混凝土裂缝中的水分会迅速分散、乳化、膨胀、固结,这样固结的弹性体填充混凝土所有裂缝,将水流完全地堵塞在混凝土结构体之外,以达到止水堵漏的目的。 高压灌浆堵漏技术是具有国际先进水平的高压无气灌注防水新技术,是发达国家水溶性灌浆 材料使用的新型工艺。 2、高压灌浆堵漏原理: 水溶性聚氨酯化学灌浆材料是由过量的多元异氰酸酯和多羟基化合物预先制成含有游离异氰酸基团的低聚的氨基甲酸预聚体。 常用的多异氰酸酯有TDI、MDI、PAPI等3种。多羟基化合物采用聚醚,它的官能团和分子量可以有好几种。浆液灌入混凝土裂缝后,与渗漏水相遇发生化学反应,放出二氧化碳,并形成脲的衍生物。从而达到防渗堵漏的目的。 水溶性聚氨酯化学灌浆材料是一种底黏度,单组份合成高分子聚氨酯材料,形态为 浆体,它有遇水产生交联反应,发泡生成多元网状封闭弹性体的特征。当它被高压注入到混 凝土裂缝结构延展直至将所有缝隙(包括肉眼难以觉察的)填满,遇水后(注水)伴随交联反应,释放大量二氧化碳气体,产生二次渗压,高压推力与二次渗压将弹性体压入并充满所

北京某大学地下室装修施工组织设计方案

目录 第一章 XXXX大学施组 (2) 第1节综合说明 (2) 第2节工程概况 (3) 第3节编制依据 (4) 第4节施工布署 (5) 第5节施工准备 (9) 第6节主要项目施工方案 (11) 第二章工程管理体系表 ....................................... 错误!未定义书签。第三章施工现场组织机构 ..................................... 错误!未定义书签。第四章质量保证体系 ......................................... 错误!未定义书签。第五章主要材料明细表 ....................................... 错误!未定义书签。第六章主要机具计划表 ....................................... 错误!未定义书签。第七章主要劳动力计划表 ..................................... 错误!未定义书签。

XXXX大学施组 综合说明 1、编制说明 真诚感谢贵校对我公司的充分信任,能够给予我公司参加料料大学人防地下室改造装修工程的投标机会!我们深知本工程的特殊和重要性,公司从上到下表现出了高度的重视,十分珍惜此次难得的机会 1.1在接到招标文件和设计图纸后,公司多次组织工程技术人员对招标文件和图纸进行仔细认真的研究、反复阅看,并组织和召开了各个专题会针对该装修改造工程的特点、重点、难点进行反复研究和方案论证比较,并认真准备了该改造工程投标笞疑会的笞疑文件,其目的是使施工组织设计更科学、合理、详尽、具有很强的可操作性和针对性。 1.2我公司承建过许多类似工程的装修改造项目,积累了一套成熟先进的施工技术和管理经验,为本工程的圆满完成奠定了坚实基础。 1.3本施工组织设计为我公司参加投标所做.本施工组织设计是对“***大学人防地下室改造装修工程”(以下简称本工程)在劳动力组织、材料设备供应、施工工艺、进度计划、质量安全措施、质量保证体系、施工环保措施等方面做详细而周全的规划。使本工程在改造装饰施工的全过程中,各个环节始终处于受控状态。达到高质量、高标准,使贵校称心满意,工程管理更加合理、科学有效。如果我公司中标我公司将根据实际情况对本施工组织设计进行完善和补充,保证施工组织设计能够切实可行的指导本工程的施工。 2、工程项目管理的主要目标 根据贵校招标文件的要求和本工程的特殊重要性,我公司确定该工程项目管理的综合目标如下: 2.1质量目标 确保质量等级“合格”,实现“过程优良”。各项质量达到Is()9000规范要求。 2.2开工日期: 2005年6月10日,竣工日期2()(]5年8月10日。总工期在保证招标文件60日历天的基础上,提前10天,计划总工期50天。 2.3安全目标: 杜绝危险及重伤事故的发生,轻伤发生率控制在干分之五以内。 2.4文明施工目标:
