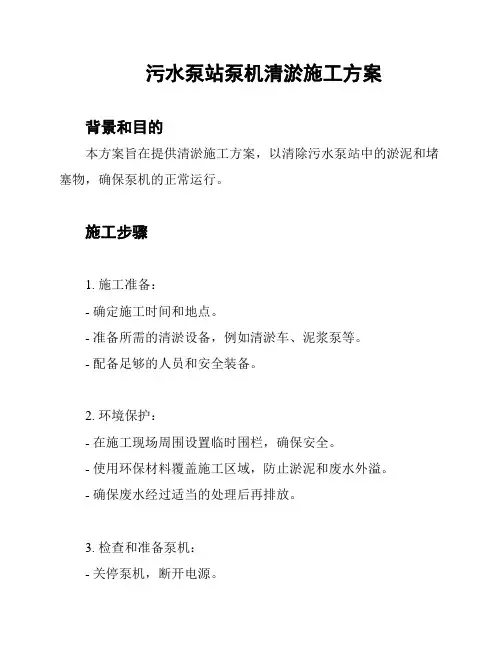

污水泵站泵室清淤施工方案

污水的流动带来大量的污物、污泥及其它杂质流入污水泵室内,造成污物淤积严重,影响污水泵的正常运行。为了确保污水管道畅通流入泵室,使得污水泵正常有序的工作,组织半年一次的泵室清淤工作。清淤方案如下:一、施工前的人员组织清淤人员组织共9人,进入施工现场戴好安全帽,下井人员戴好安全带和其他防护用具。

1、指挥:1人,领导负责现场组织人员分工、调配、施工安全;

2、安全员:1人,负责硫化氢有毒有害气体的井下现场测试及下井作业人员的安全监护;

3、行车起重:1人,负责行车起吊作业;

4、井下作业:3人,负责井下污物、污泥的清理、装载,1人下井作业1小时后上来休息,3人轮转工作;

5、污物装袋清运:2人;

6、现场电工:1人,负责现场临时用电接线及安全用电监护;

7、工作中必须听从指挥,有序工作,做到井然有序。

二、施工前的清淤器具、设备准备:

1、泵室排空污水,并备移动潜水泵1台,泵室抽水时备用。

2、现场施工围栏:用红白带标示工作区域。

3、安全绳60米、通风机1台,下井前必须通风20分钟以上,并进行硫化氢检测,合格后方可下井作业。

4、起吊污物的行车起重机现场安装经指挥验收合格后方可投入使用。

5、装载工具:铁锹3把。

6、临时用电:三相拖线盘1个,单相照明灯2盏,单相拖线盘1个,现场电工检查安全后方可使用。

三、作业前的安全教育、安全验收合格后方可作业

1、施工前开会布置工作任务,明确作业中的安全注意事项。

2、检查、戴好安全帽、安全带及其它劳防用品。

3、检测井下作业环境的有毒有害气体浓度,并加强通风。

4、检查用电设备的安全运行情况。

5、检查红白带标示划分的工作区域合理后方可作业。

四、作业中的安全防护

1、下井作业人员需要有专人进行监护,监护人员不得擅离职守。

2、起吊作业须专人负责,并有专人现场指挥,确保安全。

3、监护人员专职监护,不得从事其他工作。

五、清淤工作结束后的现场清理

1、清点人数是否到齐。

2、清点器材设备是否有遗漏缺少。

3、清理现场,不留污物,切断电源。

4、报有关领导,清淤结束。

污水处理厂施工组织设计

污水处理厂施工组织设 计 Company number:【WTUT-WT88Y-W8BBGB-BWYTT-19998】

XX市XX镇污水处理工程 施 工 组 织 设 计 有限公司 二0一0年十一月九日 目录

一、工程概况 本工程为XXX镇污水处理工程建设项目(包括方案设计、施工、调试、运行、交付使用等总承包)。设计规模为污水处理能力2000立方米/日。该工程要求出水水质达到《城镇污水处理厂污染物排放标准》GB18918-2002中一级标准中的B标准。 1、主要工作内容 工艺设备安装 主要有格栅、闸门、潜水搅拌器、曝气机、污泥泵、潜水泵、罗茨鼓风机等。 2、工程特点 1)本工程水处理设备和建筑物布置采用半地下式,施工现场狭长,给施工管理带来一定的难度。 2)本工程属小型污水处理系统工程,机、电设备类型比较多,安装精度要求高,因此,土建施工时,在工序繁多的情况下,必须精心组织、精心施工、确保机、电设备按要求顺利安装,确保建成后的污水处理能力满足要求。 3)本工程设备安装预留预埋工作量大,施工面分布广,交叉作业多,预留预埋精度要求高,对设备调试工作要求高。 4)本工程场地状况,虽然设计容积率很低,但单体工程多,地下工程量大,多工种、多工序交叉作业是影响工程进度的关键,合理的施工组织是保证工程进度的关键。

二、工程目标 1 、质量目标: 按国家规定的施工规范和质量标准施工,工程质量必须符合工程设计和现行施工验收规范要求,确保达到国家建筑安装工程施工质量验收标准的合格标准。 2、工期目标: 确保在工期65天内完成合同内容的施工任务,交付业主使用。 3 、安全目标 杜绝死亡事故发生,避免重任,减少轻伤。 4、文明施工目标: 争创市施工现场综合考评样板工地。 5 、成本目标: 科学管理,提高作业队伍素质,减少人力、物力的浪费,充分利用公司现有资源和社会生产力要素市场,严格把关,把工程成本牢牢控制在投标价以内。

一体化提升泵站施工方案

一体化提升泵站施工方案 工程名称: 宜宾县工业园区高捷园污水处理厂配套管网(一期)建设单位: 宜宾开源建设投资有限公司 监理单位: 四川省城市建设工程监理有限公司 施工单位: 四川鲁工建设工程有限公司 编制人: 审核人: 二O—六年七月二十日

目录 一、编制依据 (1) 二、工程概况 (1) 三、主要施工方法及施工工艺 (2) 1、工艺流程图: (2) 2、泵坑开挖 (3) 3、垫层和水泥底板 (3) 4、泵站的放置和吊装 (5) 5、安装井筒 (7) 6、管道接口连接 (9) 7、回填 (9) 8、液位计安装 (11) 9、水泵安装 (11) 10、粉碎性格栅机安装 (11) 四、质量保证措施 (12) 五、工期保证措施 (13) 六、安全措施 (15) 七、环保措施 (16) 、编制依据 1、施工图纸; 2、工程勘察报告; 3、《给水排水管道工程施工及验收规范》GB502068-2008

4、《给水排水构筑物工程施工及验收规范》GB50141-2008 5、《泵站施工规范》SL234-1999 6、《水利水电工程施工测量规范》SL52-93 7、《水工建筑物岩石基础开挖工程施工技术规范》SL47-94 8、《泵站安装及验收规范》SL 317-2004 9、《现场设备、工业管道焊接工程施工及验收规范》 (GB50236-98) 二、工程概况 1 、该污水提升泵站内设置潜污泵:Q=160m3/h,H=20m,N=15kW^ 3台, 2 用1备;粉碎性格栅:B=0.8m,e=20mm,N=3.7KW,台。进水管管中心标高为293.3m, 停泵液位为291.00m,第一台泵启泵液位292.5m,第二台泵启泵液位293.36m.溢流管管径为DN600管中心标高为296.26m。 2 、工期要求:2个月(拟自2016年9月15日至2016年11月13日)。 3 、质量要求:合格。 4 、本工程基础持力层选用中风化砂岩,地基承载力特征值fak >560kpa。

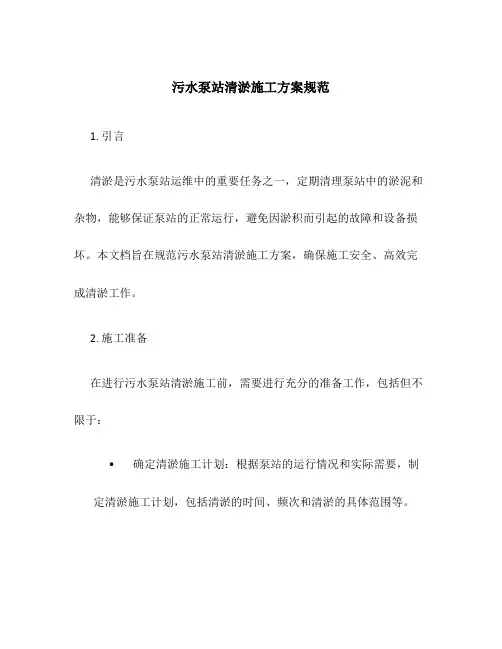

清淤施工方案00

场平施工方案 一、场地高程设计 本工程厂区现状多为鱼塘和藕塘,地面高程约为17.5~18.5m,平均标高约18.0m。北湖规划最高控制水位18.80m、北湖实际常水位18.00m,考虑到厂区周围的八吉府路等现状道路高程为20.9m~21.0m,为了保证厂区在雨季时的安全,综合确定污水处理厂厂区的最终地面高程为21.50m。经核实2016年汛期武汉特大暴雨期间,北湖最高水位20.15m,且目前该区域也正在启动大型雨水排涝泵站建设工程。 为了减少污水处理厂的实施难度,为确保工程经济,减少土方重复开挖及转运,同时减少基坑开挖深度,本工程场平工程分两期实施:一次场平标高:主厂区为19.0m,主厂区西侧为21.5m,污泥区为21.5m 与20.0m,首先按要求清除塘底淤泥后回填至一次场平标高,进行厂区各处理构筑物的地基处理、桩基施工,以及埋深较大的管道施工。 二次场平标高:二次场平标高按最终地面高程按21.50m进行控制。 本次施工范围为一次场平。 二、场平施工要求 鱼塘区域:清除表层约1.0m淤泥,然后分层碾压回填至19.0m;田埂区域:清除至17.0m标高,然后分层碾压回填至19.0m;沟渠区域:清除表层约2.0m淤泥,然后分层碾压回填至19.0m;主厂区西侧清除表层1.0m耕土,然后然后分层碾压回填至21.5m;污泥区鱼塘区域,清除表层清除表层约1.0m淤泥,然后分层碾压回填至20.0m;污泥区其他清除表层1.0m耕土,然后分层碾压回填至21.5m;南北向横穿厂区现状车行便道,清除表层约1.0m杂填土,然后平整至19.0m;回填土压实系数不小于0.92,回填时,应无积水,不得回填淤泥、腐质土及大块状物,分层回填厚度不大于0.3m。

污水处理工程施工设计方案

项目名称:茅台酒股份2011年2000吨茅台王子酒制酒技改工程及配套设施项目—污水处理工程 投标文件 投标文件容:技术标

目录 一、施工方案与技术措施 二、质量保证措施 三、施工总进度及保证措施 四、施工安全措施 五、文明施工措施 六、施工场地治安保卫管理 七、施工环保措施 八、施工现场总平面布置 九、现场组织管理机构 十、与发包人、监理及设计单位、专业分包工程的配合

一、施工方案与技术措施 1.1.工程概况 1.1.1.工程名称:茅台酒股份2011年2000吨茅台王子酒制酒技改工程及配套设施项目—污水处理工程 1.1. 2.设计单位:省建筑设计研究院 1.2.编制依据 a.茅台酒股份2011年2000吨茅台王子酒制酒技改工程及配套设施项目—污水处理工程招标文件; b. 茅台酒股份2011年2000吨茅台王子酒制酒技改工程及配套设施项目—污水处理工程施工图; c.现行国家有关工程施工规、规程及技术标准; d.省有关政策和文件规定; e.现场踏勘情况; f.我单位ISO9001质量管理体系文件; g.我单位施工类似工程施工经验等。 1.2.施工方案与技术措施 1.2.1.人工挖孔桩施工 本工程采用人工挖孔端承灌注桩,采用中风化铁质粉砂岩作为地基持力层,f K=1200Kpa,地质情况复杂。 人工挖孔桩施工前,应作好现场排水措施,按照施工总进度计划要求,安排足够的劳动力与机械。 1.2.1.1.机具准备

提升机具:1T卷扬机配三木塔、橡胶吊桶。 挖孔工具:短柄铁锹、镐、锤、钎、风镐等。 混凝土浇注机具:混凝土搅拌机、小直径插入式振捣器、串筒等。 其它机具及设备:钢筋加工机具、支护模板、支撑架、36V低压变压器及外照明设施等。 1.2.1.2.施工准备 1.2.1.2.1.认真研究阅读地质勘察报告及施工图纸,正确掌握桩基设计要求。首先,应对挖孔作业的整体可行性做出正确判断,然后对挖孔作业可能会出现的诸如流砂、涌水、涌泥等现象,以及抽水可能引起的环境影响作一次经验性评估,并且针对性地制定有效的技术和安全防措施。 1.2.1.2.2.组织施工图纸会审,在开工前将问题进行消化。 1.2.1.2.3.测量放线与开孔测量放线按前面的放线方法进行,本工程的孔桩桩心与柱心重合,故大部分处于与轴线偏心的位置,在定位时,一定要查清上部柱的截面尺寸及偏心情况。本场地硬化状况良好,在场地上直接用红油漆将孔尺寸加工作面作为开挖区域,同时将孔桩的正交轴线在距桩心1.5~2米的围用红油漆标注清楚,便于以后复核。 1.2.1.2.4.搞清楚各桩基技术参数:桩身尺寸(桩径、扩底、桩长、桩底及桩顶标高),钢筋笼的要求。 1.2.1.2.5.掌握桩基持力层岩体要求。 1.2.1.2.6.弄清楚地勘单位提出的在施工过程中可能遇到的问题

污水泵站专项施工方案---专家论证

施工组织设计(方案)审批表 年月日 浙建监A2 。

施工组织设计(专项方案)报审表 工程名称:椒江区(洪家、东山、栅浦)一二级污水管线及泵站工程(沙王污水泵站施工总

本表一式三份,建设单位、监理单位、承包单位各存一份。 、 椒江区(洪家、东山、栅浦)一二级污水管线及泵站工程(沙王污水泵站施工总承包) 泵 池 沉 井 施 、 工 组 织 设 计 编制:

审核: 审批: ` 浙江恒越建设工程有限公司 二0一三年二月二十八日 目录 第一章、编制依据 (1) 第二章、工程概况 (2) 设计概况 (2) : 各方主体概况 (4) 第三章、施工条件及特点分析 (5) 、施工现场条件 (5) 、工程特点分析 (5) 第四章、人员及设备组织 (6) 、组织机构设置 (6) 、劳动力安排计划 (6) 机械设备计划 (7) - 第五章、现场施工总平面布置 (8) 、总平面布置位置安排 (8) 、施工用水方案 (9)

第六章、主要施工方案及技术措施 (15) 、测量控制方案 (15) 、水泥搅拌桩施工方案 (16) 、沉井制作施工方案 (18) } 、泵池沉井分节高度确定 (19) 、顶管施工方案 (19) 、模板工程技术措施 (30) 、钢筋制作安装 (31) 、预留孔施工方案 (32) 、混凝土施工方案 (32) 、沉井挖土下沉 (35) 、沉井下沉监测方案 (38) ; 、下沉到位后沉井封底 (38) 、沉井防偏斜、超沉、底涌措施 (39) 、水池满水管道闭水试验方案 (39) 、附房围墙砌体工程施工方案 (40) 、建筑装修工程施工方案.…………………………………………………….,,,,,.42 、脚手架工程施工方案 (46) 、安装工程施工方案 (48) 、绿化工程施工方案 (58) ~

桂林市八里街工业园区三号园区污水提升泵站工程施工组织设计方案

桂林市八里街工业园区三号园区污水提升泵站工程施工组织设计 第一章总体概述 第一节总体概况 1、编制依据 1.1、国家现行建筑安装工程施工及验收规范、规程、建筑工程预算定额及建筑施工手册。 1.2、本施工组织设计是根据建设单位发给的本工程设计图纸、图纸答疑。 1.3、本公司《程序文件》及《质量手册》。 1.4、本公司第三层次文件《施工组织设计编制与贯彻执行办法》。 2、编制原则 2.1、坚持质量第一,用户至上的宗旨,严格按照GB/T19001-2000—ISO9001:2000国际标准要求进行施工管理,切实贯彻执行国家施工及验收规范、操作规程和制度,确保工程质量和安全。 2.2、严格执行基建程序,发挥我公司技术优势,利用先进的施工技术,科学管理,加快施工进度,确保业主投资尽快产生效益。 2.3、充分发挥我公司整体实力,大量使用先进的机械设备,减轻劳动强度,提高劳动生产率,加快施工进度。 2.4、加强工程进度的科学性、计划性的管理,合理安排机械、材料、劳动力的进退场,确保现场文明整洁。 2.5、遵循国家及市政府有关环保文件精神,采取有效措施,减少环境污染,降低噪音。 2.6、严格遵守国家及市政府有关消防要求,做好消防工作。 3、本工程采用的技术规范 3.1、施工期间,我公司将认真贯彻执行现行建筑施工规范要求。对分项、分部及单位工程的质量评定严格按《建筑工程施工质量验收统一标准》(GB50300-2001)进行,确保工程合格。 3.2、应用于本工程的土建施工主要技术规范: 《建筑结构荷载规范》(GB50009-2012) 《建筑地基础基础设计规范》(GB50007-2011) 《建筑结构可靠度设计统一标准》(GB50068-2001) 《建筑地基处理技术规范》(JGJ79-2002) 《建筑桩基技术规范》(JGJ94-2008) 《混凝土结构设计规范》(GB50010-2010)

污水处理工程施工组织设计方案

调节池、污泥池施工技术方案 施工技术方案: 1、施工程序:定位放线土方开挖地基处理混凝土垫层池底及池壁混凝土浇池底及池壁混凝土养护池壁模板拆除池顶模池顶钢筋绑扎池顶混凝土养护蓄水试验外抹灰基坑回填土 交工验收 2、土方开挖 根据总图进行污水污泥池的定位放线,放线后进行土方开挖,由于处在填方区,基坑按1∶0.7进行放坡,并在基坑东面修筑一条材料运输通道按1:1.25进行放坡,保证底边宽度为4米。基坑开挖时采用一台WY60挖沟机和一台装载机配合,装载机将挖沟机挖出的土方运至离施工现场100米远处,设一临时堆土场堆土,减少基坑边缘所承受的静载,防止基坑塌方,基坑回填时再运回进行回填。. 基坑挖至设计标高后,由业主、监理检查验收合格后方可进行下道工序,并作好隐蔽记录。 基坑回填时,先清除坑杂物,分层回填。 (1)钢筋在工棚中集中下料预制成型,钢筋接头和钢筋配制必须认真计算,合理搭配,统一编号。 (2)钢筋绑扎:先绑扎池底板钢筋及池壁钢筋,待池底板和池壁混凝土浇筑完后,再绑扎池顶板钢筋。 池底板钢筋绑扎前,用墨线弹出池底板边线及池壁线等,并做出明显标记,然后根据标记放置钢筋,底板钢筋交叉点全部绑扎。钢筋接头采用绑扎搭接及部分双面焊接,钢筋接头应错开,同一截面的钢筋接头不得超过绑扎:25%,焊接:50%。为保证上层钢筋的位置,上层钢筋采用Φ12的钢筋做成铁马镫支起,铁马镫纵横间距0.9m呈梅花形布置。 池壁钢筋绑扎时,按照标注在垫层上的墨线开始绑扎,绑扎时采取临时加固措施,池壁的上中部用横筋加固,侧部用Φ12的钢筋做成斜撑固定,保护层用水泥砂浆垫块控制,纵横间距1.0m 池顶板钢筋绑扎时,先在池顶板的底模板上弹出钢筋间距的墨线,按照弹出的墨线绑扎池顶板钢筋。为保证上层钢筋的位置,上层钢筋采用Φ12的钢筋做

一体化污水泵站施工组织设计

一体化污水泵站施工方案 工程名称:团结西路污水临时排放工程 建设单位:宁浦房地产开发责任有限公司 施工单位:嘉盛建设集团有限公司 编制人: 审核人: 二○一八年十一月

目录 一、编制依据 (1) 二、工程概况 (1) 三、主要施工方法及施工工艺 (2) 1、工艺流程图: (2) 2、基坑围护 (2) 3、泵坑开挖 (4) 4、垫层和混凝土底板 (4) 5、泵站的放置和吊装 (6) 6、安装井筒 (9) 7、管道接口连接 (10) 8、回填 (10) 9、液位计安装 (12) 10、水泵安装 (12) 11、粉碎性格栅机安装 (13) 四、质量保证措施 (13) 五、工期保证措施 (15) 六、安全措施 (17) 七、环保措施 (19)

一、编制依据 1、施工图纸; 2、《给水排水管道工程施工及验收规》GB502068-2008 3、《给水排水构筑物工程施工及验收规》GB50141-2008 4、《泵站施工规》SL234-1999 5、《市政排水管道工程及附属设施》(06MS201) 6、《泵站安装及验收规》SL 317-2004 7、《现场设备、工业管道焊接工程施工及验收规》(GB50236-98) 二、工程概况 1、本工程为巩固3、4、6号地块临时污水排放施工图,其中3、4号地块污水接入原团结西路d400现状污水管,设计在浦云路西侧新增一体化污水泵站,将污水提升后,通过DN250压力管道过浦云路,接入团结西路下游d400污水管。在团结西路下游污水管道新增一体化泵站,将污水抽排至芝麻河东侧现状d51500污水主管,过河管道采用DN300钢管。 2、工期要求:18天(拟自2018年11月12日至2018年11月30日)。 3、质量要求:合格。

体化污水提升泵站施工方案及注意事项

一体化污水提升泵站施工方案及注意事项 一体化污水提升泵站安装前,必须预先准备好基坑开挖施工及支护方案,地质条件需符合一体化污水提升泵站安装要求,现场需具备安装一体化污水提升泵站所需的工具设备和电源。? 一体化污水提升泵站泵坑开挖方案:按设计要求开挖,开挖时必须密切关注基坑安全,坑底必须是无积水的,如有水需进行排水措施,采取合适的基坑维护方案,防止坍塌。坑底要挖平夯实。 通常挖掘计划的制定必须指派结构工程师。? 水泥基础方案:水泥基础必须按照图纸要求施工,水泥底板平面必须是水平的,预埋件一定要先于泵站放置,预埋地脚螺丝在一圈内一定要均匀分布,数量达到4个以上。? 泵站罐体安装? 一体化污水提升泵站泵站的安装施工需考虑现场的施工条件。? 罐体验收检查? 1、检查是否有运输损坏。? 2、发货清单是否符合定货清单? 3、配件位置和尺寸? 4、检查和拧紧所有螺栓,以防运输时发生松动。? 5、其他设备?

运输和起吊? 一体化污水提升泵站泵站罐体运输必须水平放置,而且必须有固定和防护措施。 在安装和起吊至垂直位置之前,必须去掉罐体运输时固定的连接附件。? 在施工区域,客户必须自行提供起吊设施。? 罐体的运输及起吊请严格按照以下步骤:? 用吊带水平移动泵站,将泵站移动至地面。此时禁止使用吊耳,禁止使用钢丝绳或链条来提升罐体,用吊带把罐体从水平位置起吊到竖直位置。竖直起吊的时候,使用吊耳,并且要把重量均匀分配到所有吊耳上。? 安装管路前,必须检查并确保泵站内所有连接处已经紧固(运输途中会松动)进出口管按如下项检查, 1、管路和密封圈必须清洁? 2、进出水管必须通过补偿器对准连接? 3、密封条件(确保密封严实)? 4、对准管(无压力)? 5、对称均匀紧固? 其它附件? 其他附件,比如通风管是散装提供和发货的,在现场进行安装。? 安装常见的错误?

污水处理厂施工方案

目录 一、编制依据 (1) 二、工程概况 (2) 三、工程计划 (3) 四、开工前准备 (3) 五、施工方案 (4) (一)土方工程 (4) (二)工艺设备安装工程 (7) 六、保证工期措施 (17) (一)技术措施 (17) (二)管理措施 (18) 七、保证质量措施 (19) (一)质量管理措施 (19) (二)质量保证组织措施 (20) 八、人员配备 (22) (一)项目管理机构配备情况表 (22) (二)人员配备枝状表 (23) 九、主要措施 (24) (一)安全保证措施 (24) (二)成品保护及经济工作措施 (26) (三)文明施工保证措施 (27) (四)雨季施工措施 (29) (七)保证工期措施 (31) 附表 (33)

污水厂改造工程施工方案 —— 一、编制依据 1.建筑施工安全检查标准(JGJ59-99) 2.建筑机械使用安全技术规程(JGJ33-2001) 3.施工现场临时用电安全技术规程(JGJ46-2005) 4.建筑工程施工现场供电安全规范(GB50194-93) 5.施工现场临时用电安全技术规程(JGJ46-88) 6.《城市污水处理厂运行、维护及其安全技术规程》CJJ60-9 7.《给水排水管道工程施工及验收规范》GB50268-97 8.《给水排水构筑物及验收规范》(GBJ141-90) 9.《砌体工程施工及验收规范》(GB50203-2002) 10.《建筑给排水及采暖工程施工质量验收规范》(GB50242-202) 11.《全国通用给水排水标准图集》(S128) 12.《通风及空调工程施工及验收规范》(GB50243-2002) 13.《自动喷水灭火系统施工及验收规范》(GB50261-2003) 14.《建筑给水排水设计规范》(GB50015-2003) 15.《钢筋焊接及验收规程》(JGJ108-2003)

污水泵站工程施工组织设计方案

东营西郊服务区W1污水泵站工程 施 工 组 织 设 计 金茂建设集团 第三分公司

东营西郊服务区W1污水泵站工程施工组织设计 编制人: 年月日审核人: 年月日监理单位代表:(公章) 年月日 建设单位代表:(公章) 年月日

目录第一章开竣工日期 第二章工程质量等级 第三章施工方案 第一节施工方案措施 第二节工期计划、工期保证措施 第三节工序衔接措施 第四节冬、雨季施工技术保证措施 第五节现场总平面布置图 第六节机械、设备安排计划 第七节主要管理人员及劳动力安排 第八节质量、安全、环保保证体系

第一章计划开竣工日期 计划本工程开工日期为:2014年3月10日,竣工日期为2014年5月15日,总工期日75历天。 第二章工程质量等级 本工程质量标准为合格。

第三章施工方案 第一节施工方案措施 一、土建施工 1.施工准备 1.1技术准备 1)组织公司有关技术人员熟悉设计图纸,参加技术交底,进一步明确施工技术要求和质量标准,提出有利于施工或更合理的建议。 2)组织现场管理人员进一步勘察现场、学习熟悉图纸、向施工班组进行施工技术、验收标准交底。 3)和业主办理好交桩手续,在现场建立符合精度要求的高程控制网和平面控制网,设置临时水准点和轴线控制桩。 4)编制分部、分项工程施工方案,划分施工任务,明确施工质量目标。 5)进一步深化施工技术方案,使方案更可行,更具有操作性,更节省成本,提高功效。 6)进一步制定施工工序,编制出详细的施工进度计划,以满足总进度规定的节点工期,确保关键工序安排达到总进度工期的要求。 2.施工物资和机械设备准备 2.1 施工物资准备 1)施工用常规物资,如搭建临设用各种建材,临时办公室、办公椅、各类施工工具,测量定位仪器、消防器材等,均提前3天进场,合理分类,派专人看护。 2)施工用建筑材料视施工阶段进展情况,计划材料进场,并均保证

泥浆泵清淤施工方案

5.1施工方案选择 排水沟开挖拟采用水力冲挖为主,人工开挖相结合的方案进行。水力冲挖机组由高压泵、立式泥浆泵和配电系统三部分组成,设备质量轻,组装简单,人工即可完成装拆及搬运。水力冲挖施工原理是模拟自然界的水流冲刷现象,借水力的作用来完成土方工程的施工作业。水流由高压泵产生压力,经输水软管输送,通过水枪喷射出密集的高压、高速柱状水流,对要开挖的土体进行切割、粉碎,使之湿化、崩解,形成泥浆和泥块的混合液,再由泥浆泵及其输泥管输送到弃土区进行沉积,从而完成了土方工程挖、装、运、卸的各道施工工序。 每条排水沟开挖从下游开始,按照图纸标注的尺寸进行。 5.2开挖机械设备配备计算 为保证按期、按质、按量完成工程任务,应根据土方工程量、土质、弃土运距、工期等状况,合理确定施工机组的数量。 水力冲挖机组主要由三部分组成:立式泥浆输泥系统(包括立式泥浆泵、浮体、场内输泥硬管和橡胶管);清水冲泥系统(包括清水泵、输水管、冲水枪);

配电箱系统(包括配电箱、防水电缆)等。每套水力冲挖机组由1台泥浆泵、1台高压清水泵和2把高压水枪组成。 每套水力冲挖机组每小时可以开挖土方30m3,每天的工作时间为11个小时(1台机组配备9人,二班制作业),每天可以开挖土方30×11=330m3。 施工设备配置: 5.4水源供给 水力冲挖机组开挖1m3 土,一般需用水2.5-3m3。水源的供给应按各地段的水源情况和施工进程,采取不同的方式方法。 (1)沿河道纵向将工程逐步以作业坝合理截割分成冲挖段和贮水段,一段开挖、另一段供水,轮番施工。 (2)将弃土区的排水引入开挖水沟的贮水段,进行重复利用。 (3)从就近的水沟外提引水源进行施工。 5.5电源供给 施工电源采用自发电,每套水力冲挖机组配置1台50kw柴油发电机组。5.7排水沟开挖

污水处理厂工程施工组织方案

目录 第一章编制说明 (2) 第二章施工部署 (7) 第三章进度、机械、劳动力及材料计划 (10) 第四章主要部位施工 (17) 第五章施工保证措施 (28)

第一章编制说明 第一节编制依据 1、省xx科技工程提供的生活污水处理厂的1000吨 /日某污水处理厂工程施工设计图、省xx科技工程提供的石材废水处理厂的10000吨/日某污水处理厂工程施工设计图。 2.岩土工程勘察提供的岩土工程勘察报告。 3.工程现场踏勘及业主介绍的情况。 4.土建、市政工程有关施工技术验收标准。 5.本公司ISO9002质量体系系列文件及近年来已承建过类似工程的施工经验。

第二节编制原则 1.按施工文件中的各项条款要求进行编制。 2.按“项目法”的施工原则进行管理和施工,严格执行有关的施工规和验收标准,按图施工。 3.制定创优目标,严格执行各项施工保证措施,确保工程质量创“钱江杯”。 4.保证重点,兼顾一般,统筹安排,科学合理地安排进度计划。 5.采用先进的施工方案和技术管理措施,确保施工实施方案的可行性和合理性。 6.制定施工所需的劳动力、材料及施工机具的计划投入确保工程施工最合理的平面布置方案。 7.实行经济核实,推广增产节约,努力降低生产、材料成本,提高经济效益的措施。

第三节工程概况 一、工程简介 污水处理厂位于市西部,省市的重点工程。污水处理厂总设计规模分别为生活污水处理厂的1000吨/日污水处理厂工程和石材废水处理厂的10000吨/日污水处理厂工程。他的建成将进一步完善生活污水和石材废水处理功能,改善某的投资环境和市金牛区人民的生活环境,是一项功在当代、利在千秋的造福实事工程。 本次新建工程共分2个标段,本工程生活污水工程容有格栅调节池、清水池、出水渠、污泥池各一座;石材废水工程容有沉淀池、混凝反应池、集水池、污泥浓缩池、加药池各一座,全部采用现浇钢筋砼结构。 工程质量国家现行的有关工程施工规及质量检验评定标准进行验收。 工期要求:在2012年8月主体完成,2012年9月全部完工。 工程承包形式:工程用商品混凝土、钢材有业主提供到现场,承包商负责验收、保管,其他材料由承包商采用。 资金来源:银行贷款、企业自筹。 二、工程结构简介:

污水泵站施工方案1

目录 第一章工程概况 (1) 一、工程项目综合概述 (1) 二、工程特点 (1) 第二章确保工程质量保证体系及技术组织措施 (1) 一、项目质量目标 (1) 二、工程质量保证体系 (2) (一)施工质量管理体系 (2) (二)施工质量控制体系 (2) (三)施工质量控制手段 (5) 三、工程质量组织保证措施 (9) 四、主要分部分项工程质量的技术保证措施 (10) (一)工程检测试验手段及措施 (10) (二)原材料质量保证措施 (11) (三)对隐蔽工程的质量保证措施 (12) (四)测量工程 (12) (五)土方工程 (13) (六)沉井工程 (14) (七)电气工程 (18) (八)管道工程 (19) (九)泵房及附属工程 (21) (十)设备安装工程 (24) (十一)各专业及设备电气安装施工配合管理措施 (25) 第三章施工组织部署、确保安全生产文明施工技术组织措施;突发事件应急措施 (28) 一、施工组织部署 (28) (一)施工阶段部署 (28) (二)项目施工管理机构 (29) (三)施工总平面布置 (30) 二、确保安全生产、文明施工的措施组织措施 (31) (一)确保安全生产的技术组织措施 (31) (二)确保文明施工的技术组织措施 (35) 三、突发事件应急措施 (36) (一)应急准备 (36) (二)突发事件应急措施 (37) 第四章投标工期,施工网络进度总体规划,施工顺序流程,形象进度控制及确保工期技术保证及管理的组织措施等 (38) 一、投标工期 (38) 二、施工网络进度总体规划 (38) 三、施工顺序流程 (39) 四、形象进度控制 (39) 五、确保工期技术保证及管理的组织措施等 (40) (一)工期保证体系 (40) 第五章工程投入的施工机械设备情况、主要施工机械进场计划 (43) 一、工程投入的施工机械设备情况 (43)

一体化污水泵站施工方案

崇明体育中心训练基地项目 预制式一体化污水提升泵站安装 施 工 方 案 2016年10月9日 第一节、工程概况 本项目位于上海市崇明区体育中心训练基地内,项目范围为预制式一体化提升泵站的设备采购及配套的土建施工。 预制式一体化污水泵站为成套供应产品,泵站主体由井筒、潜水泵、提升链、管道、阀门、提篮格栅、液位传感器、控制系统、通风系统、泵站进出水口系统等部件组成,并承担运输、安装、运行前整体调试和售后服务。所有部件在工厂内整体装配调试完成后整体交付至现场。 泵站设计流量320m3/h、设计扬程12m,地面绝对标高4.9m,出水管管径200mm,水泵参数Q=120m3/d,H=12m,功率=17Kw/台,水泵台数和运行方式4台(3用1备) 第二节、主要项目的施工方法 一、施工程序 根据泵站工程的施工特点,结合现场实际施工条件,为加强现场施工管理,确保工程顺利进行,

我们拟按以下程序进行,精心组织专业施工队伍进行泵站的土建和设备安装施工。 预降水—→基坑围护—→基坑挖土—→底板施工—→回填—→平整场地 二、工期及进度计划 1、泵房基础测量定位、开挖样槽需用2个工作日; 2、预降水需用7个工作日; 3、拉森桩进厂打桩施工需用2个工作日; 4、井内挖土、支撑加固5个工作日; 5、底板制作2个工作日; 6、设备安装、调试3个工作日; 7、平整场地1个工作日; 8、竣工验收、队伍退场3个工作日。 在工期计划和安排中,合理搭配工序、有效配置资源,根据实际需要既可进行流水作业,也可进行交叉作业。既要保证质量也要确保人员安全。 三、施工技术方案 (一)、施工准备 1、生产准备 平整好施工区域场地,布置搭建料场、工棚、看守房等现场临用设施,做好工作区域、基坑、料场、路口的封闭及围护,设置明显的警示、警告牌、夜间警示灯等安全警示标志(牌),做到安全先行、确保文明施工。 2、技术准备 在公司总工程师的主持下,组织施工技术人员,质量管理人员熟悉图纸,结合有关施工规范和技术操作规程,在充分了解施工图纸和设计意图的基础上,编制详尽的施工技术专项方案并呈报公司技术负责人,经审核后报监理部门审批。 3、材料、设备准备 根据图纸中构筑物、设备的设计尺寸及数量表,编制详尽的材料计划表,和设备采购计划。并将材料、设备购置费预算按月报公司经营部。 (二)、预降水 本工程预降水采用轻型井点降水, 1、施工操作工艺 (1).井点布置根据基坑平面形状与大小、地质和水文情况、工程性质、降水深度等而定。当基坑(槽)宽度小于6m,且降水深度不超过6m时,可采用单排井点,设在地下水上游一侧;当基坑(槽)宽度大于6m或土质不良、渗透系数较大时,宜采用双排井点,设在基坑(槽)的两侧;

清淤工程施工方案1

第一章:编制依据和原则 一、编制依据: 1.建设单位提供的成都市武候区水管网改造施工图。 2.给水排水管道工程施工及验收规范(GB50268—50268)。 3. 城市道路排水管渠工程检验评定标准(CJJ3-2008)。 4.《建筑地基基础工程施工质量验收规范》(GB50202-2002)。 5.《砌体工程施工质量验收规范》(GB50203-2002)。 6.《混凝土结构工程施工质量验收规范》(GB50204-2002)。 7、我司对项目区周边、沟渠、道路、配电线路的现状调研。 8、现场场地情况,周围环境情况及三通一平情况。 二、编制原则: 1、安全第一的原则: 在安全措施落实到位、确保万无一失的前提下组织施工。 2、确保工期的原则: 根据工期要求,编制科学的、合理的、周密的施工方案,合理安排进度,确保实现工期目标,满足工期要求。 第二章:工程概况 一、基本情况: 1、工程名称:成都市污水管网改造工程 2、工程地点:成都市武侯区三河片区 3、建设单位:成都市武侯区统筹城乡工作局 4、设计单位:四川省建设工程设计有限公司 5、计划工期:45日历天 二、工程简介: 本工程为成都市武侯区污水管网改造工程;污水管网改造涉及三河片区约2.4平反公里范围,主要包括原渠道清淤、新建渠道、改建

渠道。其中,东围机沟上游段,采用渠道清淤、改建渠道等措施;东围机沟下游段,采用渠道清淤、改建渠道等措施;栏杆堰沿河段,采用渠道清淤、改建渠道等措施,对沿河道的污水直排口进行拦截,使污水进入三河污水处理站,经处理后,再排入栏杆堰;由于缺乏准确的地形资料,本工程采用相对高程,相对坐标系;控制基点假定高程为496.33,单位以米计;控制基点坐标假定为(A=3000.00,B=2000.00),单位以米计;本工程中新增改造渠堤部分采用砖砌挡墙和素混凝土挡墙。防洪标准:20年一遇;堤防级别:4级。除图纸标明外,本工程砼强度等级为C25,砌体砂浆强度等级M7.5。 第三章:施工方法 一、施工主要内容 1、P01-P02段,渠道清淤,再加盖板。 2、P01-P03段,疏通原有堵塞渠道,再加盖板。 3、P03-P07段,渠道清淤,再加盖板。 4、P03-P05段,改建旧渠道,再加盖板。 5、P23-P06段,改建旧渠道,再加盖板。 6、P03-P04段,渠道清淤,再加盖板。 7、P20-P09段,疏通原有堵塞渠道,再加盖。 8、P09-P10段,改建旧渠道,再加盖。 9、P11-P19段,改建旧渠道,再加盖。 10、P18-P12段,渠道清淤,再加盖。 11、P13-P14段,渠道清淤,再加盖。 12、P08-P13段,改建旧渠道,再加盖。 13、化粪池型号Z1-2S,详见标准图集07S906-III-34。 14、水泥沙浆圆形砖砌检查井,检查井采用Ф700mm井径,检查 井:D800采用Ф1250mm井径,D300采用Ф700mm井径。盖及 支座(含车行道下)均为Ф700(ZQ)重型球墨铸铁井盖及支

污水处理工程施工方案

目录 第一章编制依据与工程概况 (5) 一、编制依据 (5) 二、工程概况 (5) 第二章工程实施目标及施工总体设想 (9) 一、工程实施目标 (9) 二、施工总体设想 (10) 第三章施工现场总平面布置 (14) 一、施工临建布置策划 (14) 二、临时设施布置方案 (15) 三、施工用水、用电配置方案 (18) 四、施工机械设备的布置方案 (20) 第四章施工进度计划和各阶段进度的保证措施 (21) 一、工期目标 (21) 二、工期节点控制 (21) 三、施工进度计划组织安排 (22) 四、各阶段工期保障措施 (22) 五、其它影响工期的保障措施 (25) 第五章各分部分项工程的施工方案 (27) 一、工程测量施工方案 (27) 二、桩基施工 (30) 三、土方工程 (32)

四、桩头处理 (33) 五、砼池体底板施工 (34) 六、砼池体池壁、顶板施工 (37) 七、砼泵送技术 (39) 八、框架结构工程 (41) 九、砌筑工程 (43) 十、屋面工程 (44) 十一、装修工程 (49) 十二、脚手架工程 (52) 十三、道路施工 (54) 十四、满水试验 (56) 十五、钢吊车梁施工 (58) 十六、预留、预埋施工 (58) 十七、工艺管道部分 (60) 十八、电气安装 (86) 十九、自控仪表工程 (106) 第六章质量保证措施 (115) 一、工程质量目标 (115) 二、质量管理体系 (115) 三、技术措施保证 (124) 四、工程测量责任和资料管理 (125) 五、成品保护措施 (125) 六、质量通病防治措施 (129)

七、工程创优的措施 (143) 第七章安全文明施工及环境保护措施 (147) 一、安全文明施工管理目标及管理措施 (147) 二、文明施工及保证措施 (152) 三、环境保护措施 (155) 第八章项目管理班子的人员配备、素质及管理经验 (158) 一、项目管理班子的人员配备 (158) 二、项目主要管理人员的岗位职责 (159) 第九章劳动力、机械设备和材料投入计划 (164) 一、主要劳动力投入计划 (164) 二、主要机械设备投入计划 (164) 三、主要材料投入 (166) 第十章池体抗渗漏、裂缝控制及屋面防水控制 (167) 一、池体抗渗漏控制 (167) 二、池体抗开裂控制 (170) 三、池体橡胶止水带施工控制 (170) 四、屋面防渗漏控制 (176) 第十一章关键部位施工技术及工艺 (178) 一、深基坑施工技术 (178) 二、大体积砼施工技术 (180) 三、高架支模施工技术 (182) 四、特殊工程关键施工技术 (187) 五、搅拌机安装 (189)

污水提升泵站混凝土施工方案

污水提升泵站混凝土施工方案

目录 1、编制依据 (3) 1.1编制目的 (3) 1.2编制依据 (3) 2、工程概况 (3) 3、施工重难点 (4) 4、施工部署 (5) 4.1工期要求 (5) 4.2施工安排原则 (5) 4.3施工流水段划分 (5) 5、施工准备 (6) 5.1施工人员组织 (6) 5.2材料、机具准备 (7) 5.3技术准备 (7) 5.4混凝土供应方式及技术要求 (7) 6、主要施工工艺和方法 (9) 6.1工艺流程 (9) 6.2混凝土浇筑前的要求 (10) 6.3混凝土运输 (10) 6.4浇筑方式 (10) 6.5浇筑顺序 (11) 6.6浇筑 (12) 6.7混凝土养护 (13) 7、质量要求 (14) 7.1混凝土浇筑前质量保证措施 (14) 7.2混凝土现浇质量验收标准 (14) 8、混凝土质量通病及预防技术措施 (16) 9、安全、消防、环保措施 (18) 9.1安全要求 (18) 9.2消防措施 (18) 9.3环境保护措施 (19)

1、编制依据 1.1编制目的 混凝土工程质量是主体结构内在质量中的最关键要素,为有效控制混凝土施工中搅拌、运输、浇筑、振捣、养护各环节,确保混凝土密实、表面平整光滑、线条顺直,色泽一致,感观精美,使混凝土工程质量达到规范、设计质量要求,特编制本方案。 1.2编制依据 (1)施工图纸 (2)施工组织总设计 (3)主要规范、规程 1)《混凝土结构工程施工质量验收规范》(GB50204-2015) 2)《混凝土结构工程施工规范》(GB_50666-2011) 3)《地下防水工程施工质量验收规范》GB50208-2002 4)《混凝土泵送技术规程》GB50203-2002 5)《混凝土外加剂应用技术规范》GB50119-2003 6)《混凝土质量控制标准》GB50164-92 其他相关规范、规程及标准 2、工程概况 4#污水提升泵站位于阳逻开发区柴泊大桥以南、领港城以北、平江路以东,为阳逻开发区2015年度建设计划中的续建项目。 本项目占地红线面积约1626.86平方米。本工程主要是修建一座设备运行为1.0m3/s的中途污水提升泵站。 本工程全部采用预拌混凝土。预拌混凝土供应商将选用资信等级高且具有相应生产规模、技术实力和具有可靠质量保证能力且能提供良好服务的混凝土供应商二家,选二备一,保证混凝土连续浇筑。根据施工现场拟浇筑混凝土部位特点、天气状况及施工方法,在合同中明确混凝土初凝时间落实供货速度、运输方式及其他技术、安全、环保要求。 场内构筑物统计表

污水处理工程施工技术方案94068

目录 一、工程概况 (1) 二、施工部署 (1) 三、主要分部分项工程的施工方法 (2) 四、施工机械、设备计划表 (6) 五、劳动力计划及平衡表 (6) 六、施工组织机构 (6) 七、质量保证体系及质量保证措施 (7) 八、安全保证体系及安全保证措施 (9) 九、工期保证措施 (10) 十、雨季施工措施........................................................ (10) 十一、进度计划表 (13)

一、工程概况 (一)、工程内容 本工程为郑家坡铁矿污水池工程,位于郑家坡铁矿主厂区西南侧,西侧紧邻充填站,东侧、南侧为施工单位临建。由邯郸中冶建设公司承建。本工程占地面积为176 m2。主要施工内容为单一封闭式污水池,污水池池底厚250mm,池壁厚200mm,池壁高3.16m,顶板厚130mm,基底深4.71m,整个污水池在±0.000地面下。本工程为钢筋砼结构,所有水池主体砼强度等级均为C30抗渗砼,抗渗等级为S6。水池内、外表面均用1:2防水砂浆抹面20mm厚。 本工程质量标准为合格,有效施工工期为45天。 二、施工部署 (一)、施工准备 1、场地、水、电的准备: 本工程水池位于厂区南侧,在基坑开挖前应先拆除部分临建。做好自然地坪方格网的测绘及水池测量定位等工作。由甲方指定现场施工场地,水、电由甲方指定地点引入。 2、降水准备: 由于基槽开挖深达5m,当地地下水位平均在4m左右,因此施工前应先编制降水方案,准备好降水用的水泵等设备,具体另编制降水方案。 3、材料准备:结合工程实际拟采用搅拌站输送泵(15m3/h)浇注施工。施工前先考察砂、石、水泥等原材料,合格后方可使用,并按规范要求的批次进行后续检验,以保证施工质量。 4、施工机械的准备:本工程拟使用设备有1.5m3液压反铲挖掘机、8T自卸卡车、50型装载机、蛙式打夯机、三马车、灰斗车等设备,提前落实,并确保施工机械的完好。

污水提升泵站施工方案(详细)

污水提升泵站施工方案 一、编制依据 1、施工图纸; 2、工程勘察报告; 3、《给水排水管道工程施工及验收规范》 4、《工业金属管道工程施工及验收规范》 5、《混凝土结构工程施工质量验收规范》 二、工程概况 1、该污水提升泵站为地埋式泵站,设有2台潜污泵,一用一备,单台流量50米3/h,扬程H=12.5米. 2、工期要求:2个月(拟自2012年2月15日至2012年4月15日). 3、质量要求:合格. 4、本工程基础持力层选用②层粘土层,地基承载力特征值fak=220kpa. 三、施工流程 准备工作→基坑开挖→基坑降水→垫层浇筑→泵房底板浇筑(至15.500高程,墙浇30厘米,内置钢板止水)→一次墙体浇筑(15.500~18.000,钢套管预埋)→土方填筑(至18.000)→水泵基础及格栅基础混凝土浇筑→二次墙体(18.000~20.550,钢套管预埋)及15厘米梁板浇筑→土方填筑(至18.85)→出水控制间混凝土浇筑. 四、施工准备

1、技术准备 1.1、熟悉和审查施工图纸; 1.2、准备与本工程有关的规范、图集; 1.3、测量人员根据建设单位提供的水准高程及坐标位置,做好工程控制网桩的测量定位,同时做好定位桩的闭合复测工作,并做好标识加以保护. 2、现场准备 按设计范围及泵站外地面高程进行场地平整.施工用水、用电参见胜利东路施工组织设计. 五、主要项目施工方法 5.1测量方案 1、编制依据 (1)施工图纸及招标文件. (2)《工程测量规范》GB50026-2007. 2、人员组织 测量放样控制是贯穿工程施工全过程的关键的工作,为此项目部成立专门测量小组,根据工程各部位特点由专职测量队员实施,并及时做好有关工程记录.人员配备:测量员2人. 3、测量器具配备表 表5—1 测量器具配备表

泥浆泵清淤外运专项施工方案

泥浆泵清淤、外运专项施工方案 一、编制依据 1. 国家现行施工验收规范、标准及有关施工规定。 2、根据工程特点、施工现场实际情况、施工环境、施工条件和自然条件的分析。 3、本企业现有的劳动力、技术、机械设备能力和施工管理经验。 二、工程概况 1、本项目名称:铜鉴湖大道配套工程。 2、本方案的主要适用范围:铜鉴湖大道配套工程原有池塘以及湖区水系开挖中出现淤泥部位开挖的挖掘机连翻、及转运。 三、工程地质条件 开挖区内土质有大量淤泥,部分区域有强分化岩。(详见浙江省地矿勘测院(二O一八年六月)《铜鉴湖大道配套工程(EPC)铜鉴湖建筑改造工程地质勘察报告》 四、施工机械 本工程原有池塘以及湖区水系开挖中出现淤泥部位等清淤,开挖、转运、挖掘机连续翻运、转堆等工作基本为淤泥部位上作业,因此根据现场实际情况准备3-6台200挖掘机(1立方挖斗)。由于淤泥部位上挖掘机属于特种作业施工。

五、主要施工方法 1.泥浆泵冲泥 ①引水及排水 堆土区的迎河侧开挖排水沟一条,深0.8m-1.0m,底宽 0.5m-1.0m 出废水排出、引入冲泥区重复利用。 ②根据施工分段,在冲泥工作面上安装高压水泵及泥浆泵,敷设排泥橡胶锦纶管,抽引清水供应高压泵用水,待泥浆泵输泥后,回归水可供利用。 ③启动高压泵以水枪冲泥浆处地面,使形成水潭,放下泥浆泵抽吸泥浆,送到排泥区,再通过泥浆车清运淤泥。 ④在泥浆泵冲挖时在河底、河坡保留保护层0.3m。在河道冲挖结束后,用人工整修河底、河坡,使开挖轮廓准确,底面、坡面平整。 ⑤水力冲挖施工注意事项和冲挖质量予控: a、统筹安排施工,调度好冲挖排泥区分仓轮流作业,提高设备利用率; b、输泥管应平顺,避免死弯; c、出泥口应伸出排泥场一定距离,并应高出排泥面50cm; d、输泥管接头紧固严密,整个管线和接头不得漏水,一旦发现应及时修补或更换 e、输泥管支架必须牢固,布置尽量避免破坏其他设施; f、加强冲泥区和排泥区的巡回检查,注意按放样桩进行冲挖, 掌握管道工作状况、排泥区堆填情况和泥浆的沉积情况,防止河道超挖和围堤倒塌、泥浆漫出。 2、绞吸式挖泥施工 (一)、施工测量、技术要求 a、在进场做好临时设施建设的同时,即进行施工测量放样工作。
