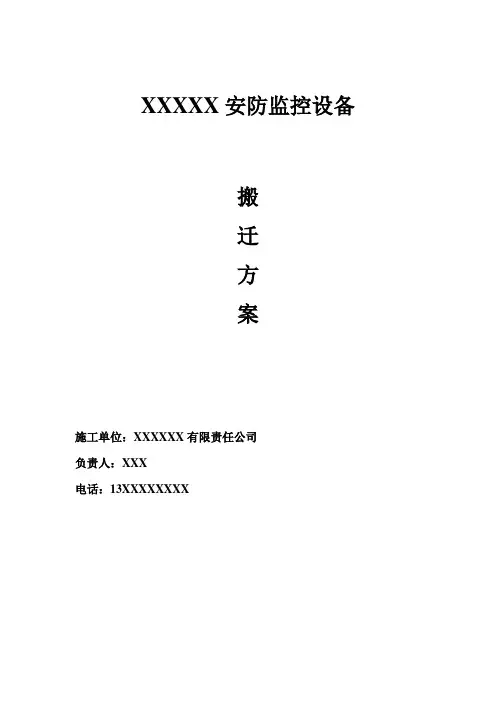

最新安防监控设备搬迁方案

最新安防监控设备搬迁方案
最新安防监控设备搬迁方案

安防监控设备搬迁方案

XXXXX XXXX年XX月

安防监控设备搬迁方案

1.项目概述..................................................................... 错误!未定义书签。

1.1系统当前现状 (4)

1.2监控系统现状结构图 (5)

1.3振动光缆系统现状结构图 (5)

1.4 X区设备箱与主要管线图 (5)

1.5 X区设备箱与主要管线图 (5)

2.需求分析 (5)

3.搬迁范围 (6)

4.实施环境需求 (6)

5.搬迁实施方案 (7)

5.1 搬迁安排 (7)

5.2 搬迁准备 (8)

5.3搬迁操作流程 (9)

5.4系统调试 (11)

6.搬迁后的培训计划 (12)

6.1 培训概述 (12)

6.2培训目标 (12)

6.3培训材料 (12)

6.4培训时间 (12)

6.5培训方式 (13)

6.6培训地点 (13)

6.7培训内容 (13)

7.搬迁后的移交和验收 (14)

8.搬迁费用估算 (14)

安防监控设备搬迁方案

XXXXX视频监控系统于XXX年开始建设,XXXX年建成并全面投入使用,此期采用当时主流的模拟视频监控技术.经过三年的使用,随着安防形势变化和XX公司对生活基地安防治理的要求不断提高,在XX年和XX年内经过两次改造,将原安防系统进行修理及数字化,同时在院区四周增加周界智能分析及振动光缆报警系统,最后通过数字监控平台进行统一管理,实现重点防区发生入侵时,进行入侵防区的视频图像弹屏和抓拍图片,并且实时监控视频录像功能,系统当前已提升XXXX的安全防范能力.

1.1系统当前现状

XX安防监控系统由视频监控系统和振动光缆系统两部分组成.视频监控系统摄像机点位主要安装在小区四周周界及园区内主要通道处,XXX周界和园区内摄像机共计X台,视频存储时间不小于X,周界X个台(其中包括X台数字球机),园区内X台;振动光缆系统每个小区X个防区,共计X个防区,每个小区周界安置有X个室外设备箱,共计X个室外设备箱,每个小区周界摄像机和振动光缆的线路汇聚到附近的室外设备箱;由各小区的室外设备箱将数据汇聚到各小区的门卫室机柜的交换机,最后两交换机汇聚到X区的物业办公楼的机房,进行统一管理.

系统当前设备有X台服务器和X台显示终端计算机进行安防监控系统的管理和显示.X台显示终端分别为;X区视频图像轮巡显示、X区视频图像轮巡显示,XX区报警视频弹屏显示、XX区振动光缆报警显示.

本院区的安防监控系统报警分为两种:智能分析报警和振动光缆报警,对XX区周界进行面与线的安全防范,当有报警发生时,两道防线进行互补式报警触发,方便值班人员对院区进行监控值班,并且监控值班室配备了对讲机,有情况发生可以呼叫巡逻人员进行处理.

1.2监控系统现状结构图

1.3振动光缆系统现状结构图

1.4 X区设备箱与主要管线图

1.5 X区设备箱与主要管线图

2.需求分析

通过视频监控资源及报警信息共享,提升广安小区安全防范,根据紧密的实现人防和技防相结合的功能,现将XX监控中心的安防监控系统显示客户

端计算机,搬迁至XXXXXXX监控中心,实现与原系统相同的安防监控及报警功能.

3.搬迁范围

在不影响原系统架构及系统机房内的后端设备的情况下,将XXX监控中心的安防监控系统显示客户端计算机,搬迁至XXXX监控中心,实现与原系统相同的安防监控及报警功能,搬迁设备包括4套显示终端计算机和配套的线缆.搬迁设备清单如下:

4.实施环境需求

为了保障系统搬迁后能够正常运行及日常操作和维护,需求业主方协调搬迁后所需要的实施环境和条件,具体内容和要求如下:

1.必须提供一条从XX机房到XX监控中心千兆网络专线链路.(一端到XX区二层机房核心交换机那边,另一端到XX监控中心安装交换机的位置.) 2.现场安装搬迁设备的详细位置,需要满足设备安装要求,并且干净清洁.

3、搬迁后的设备供电方式,UPS供电.现场环境需要满足UPS取电,接入搬迁设备;UPS供电时间达到业主使用需求.

4、搬迁后新增交换机安装位置,需要放到机柜中.

5.搬迁实施方案

根据现场实际情况和使用方需求,方便值班人员对安防监控系统进行监控值班,搬迁的显示器的安装与布署,需要定制相应尺寸的电视墙支架,并且高度与颜色,尽量和原有电视墙保持匹配,保证安全、美观和实用.客户端计算机的安装,放置在治安办监控中心原有控制台下方闲置区域,保证合理性与安全性.

网络链路情况,需要在新定制的电视墙机柜下方新增加1台网络交换机,作为传输XXX机房安防监控系统的数据,重新铺设4条连接交换机与客户端计算机的网线,使网络链路达到系统需要.

UPS配电情况,考虑搬迁设备和新增加设备接入原有UPS配电系统,不能满足负载供电要求,需要新增加1套UPS配电系统.UPS主机头大小10KVA,供电要求满足1小时,包括电池、电池箱、输入输出配电箱(400*500*200),UPS 输出为3路.新增加UPS取电方式:从XXX监控中心配电箱直接引入.

5.1 搬迁安排

1、我方人员安排

2、车辆安排

5.2 搬迁准备

1、现场标记

现场核定设备数量,并且对不同的设备做不同的标记,记录相应的IP地址,对连接设备的电源线及线缆做好线标,并记录在本上.

2、双方工作划分

?甲方准备工作:

对设备进行分类统计并帮助协调相关资源.

其中的设备包括DELL客户端、三星显示器等,我们对于监控中心目前涉及的设备统计,在搬迁之前给出相应的表格记录文档,确定相关的辅助设备配件等,同样需要有详细的记录文档.

?乙方准备工作:

1)准备搬迁过程所需要的设备和工具;

2)人员到位,确定人员及分配任务;

3)核对搬迁设备;

4)确认设备的布局和连接情况;

5)确定设备的搬迁负责人以及负责人的联系方式,保证在搬迁的过程中

统一指挥管理;

6)确定设备的数量,设备的型号,服务器的配置等,这是一个非常必要

的工作,并且在搬动设备之前必需有详细的表格记录;

7)确定相关的辅助设备配件;

8)确定各客户端的IP情况.

?双方合作准备工作:

1)全系统联调(需甲方配合),双方合作共同完成整体搬迁后的全系统的

联调及显示;

2)技术方案落实,核实技术方案,明确分工;

3)应急预案落实,做好应急预案准备,包括备品、备件,数据备份等;

4)项目搬迁验收,根据合同中规定的验收标准,完成项目的验收工作.

5.3搬迁操作流程

1、搬迁环境现场检查

首先要保证有XX机房到XX监控中心的网络链路,链路必须是千兆的链路;其次落实搬迁设备摆放位置是否合适,设备放置的尺寸.

2、设备标记

在设备关机之前对设备进行标记,包括客户端显示器的设备信息、、设备名称、IP地址、应用名称,设备电源线、网线、HDMI线等信息用标签进行标记,保证搬迁后设备的正确连接,提高设备安装效率.

3、设备健康检查

对客户端、显示器等设备和线路进行设备健康检查.

4、备品确认

客户端、显示器等监控室内的设备提前备件,如果在设备搬迁某个环节,设备出现问题时,随时有备件可以更换上,不妨碍系统正常运行.

5、设备停机

设备的关机顺序:客户端—显示器;设备的开机顺序:显示器—客户端.正常停止客户端的应用软件,确认完成后,关闭操作系统;正常显示器的电源,确认关闭.

6、设备重启

确认客户端系统及应用软件可以正常启动,显示器可以正常启动.

7、设备下电

客户端及显示器设备按顺序下电、关机、拔下电源线缆.

8、连接线缆整理

拔下客户端主机与显示器的连接线缆,将同型号的客户端连接线缆进行捆绑,整理.

9、设备下架

在设备关闭后,首先确认所有设备和连接线是否标记;根据设备情况确认是否需要下架,在下架过程中,要轻拿轻放,保证设备不倾斜,不倒置,避免由于设备下架而导致设备硬件损坏;对设备导轨进行标记;整理好导轨、电源线、HDMI线、网线等设备配件,并做好记录文档.

10、设备保护

由搬运人员对设备进行专业包装保护,确保设备搬运过程的安全

11、设备搬运

设备搬运由专业搬运人员负责;搬运人员必须使用合理的搬运工具对设备进行搬迁,在搬迁过程中,工程师和搬运人员要规划好搬迁路线,避免设备磕碰,零件脱落等影响设备运行的情况发生,保证设备安全到达目标监控室;在整个搬运过程中,必须指派至少一位专业工程师对搬运过程进行监督、指导,如发生紧急情况,工程师应急时处理,并及时汇报给项目经理.

12、设备上架安装连接

每台设备抵达目的监控室后,对设备进行检查和安装,保证搬迁速度和效率;检查设备外观是否完好,是否具备安装条件;根据监控室规划安装设备滑轨,保证设备位置的正确性;按照设备自身情况,将设备上架,上架过程中,要轻拿轻放,避免设备损伤;按照事先规划,进行设备连接,包括网线、HDMI 线、电源线等,整个过程要有两名工程师协作进行,一人操作,一人监督,一定确保所有设备的连接正确,并符合相关规范、标准.

13、设备加电

设备完成安装后,确认监控室UPS符合设备电源要求后,进行设备上电操作,完成后进行硬件健康检查;设备加电的过程,要按开机顺序一步步开启每一个设备的电源.

14、设备开机和工作站操作系统启动

设备加电自检完成后,启动设备的操作系统,待正常启动结束进行操作系统检查,系统如果有问题,及时解决 .

5.4系统调试

搬迁设备和新增设备安装完成,客户端与显示器正常运行后,检查各客

户端操作系统正常启动,启动安防监控系统和振动光缆报警系统,对搬迁的各设备系统进行整体联调,检查各设备系统运行情况,系统全部节点正常上线,如果有问题,及时解决处理,并形成调试运行记录文档.

6.搬迁后的培训计划

6.1 培训概述

整体系统按照两类用户进行培训,第一类为系统维护管理操作培训,主是对系统管理员进行使用、维护、保养及简单故障应急处理方面的培训;第二类为普通操作人员培训,主要是值班人员的日常操做培训.

6.2培训目标

通过本次培训使系统管理人员和值班人员,达到日常工作范围所需的基本操作和管理.

6.3培训材料

根据项目需求,培训分值班人员培训文档和系统管理平台软件操作文档,分为PPT材料和DOC格式的材料.

6.4培训时间

为保证业主能够很好的顺利的使用这套系统,培训主要针对系统的简单管理和值班使用进行培训,具体时间和培训人员数量根据业主实际情况而定.

6.5培训方式

采用集中培训,先讲解后演示方式.先介绍系统的结构及基本组成原理,后结合设备分解系统操作流程和各方面的设置,以及设备的简单检测及维护.

6.6培训地点

XXXX安防监控中心.

6.7培训内容

为了保障培训内容达到培训的目标,整体项目培训按理论和操作两部分进行现场培训.

?理论培训

1.系统结构;

2.系统组成;

3.系统故障处理;

?操作培训

1.系统安装部署;

2.系统用户权限设置;

3.系统功能模块操作;

4.系统功能模块配置;

5.系统故障排除;

6.系统日常维护;

7.紧急情况处理.

7.搬迁后的移交和验收

1、移交

搬迁后的系统实现与原系统相同的安防监控及报警功能,满足值班人员监控值班的需要,并对搬迁安装调试过程中,形成的文档资料一并移交给业主使用方,我方留存一份.

2、验收

配合业主使用方一起对项目搬迁进行验收,双方人员签写验收报告,对项目进行交接,上交相关文档资料.

8.搬迁费用估算

详细看附件
