第三章项目组织管理机构及劳动力安排

1.现场组织机构设置原则

本工程具有现场环境复杂、影响施工因素较多、对外协调管理难度较大、工程建设标准高等特点。我公司将为本项目组建强有力的项目经理部,代表公司全面履行施工合同。

1.1项目经理部遵循以下原则设置:

(1)管理能力强、专业素质高

从项目领导层项目经理、现场副经理、总工程师、总经济师、总会计师,到项目中间管理层的各专业工程技术人员,均参与过我公司类似工程施工建设,具有管理能力强、专业素质高、工作积极、认真负责、施工经验丰富的特点,从而组建一个总包管理能力强、专业素质高的总承包项目管理组织机构。

我公司把本工程列为公司重点工程,指派公司副总经理亲自指挥,调动公司各方面资源,对项目顺利实施提供可靠保障。在项目组织人员配备中,派遣具有国家一级建造师资质,同时具有高级工程师职称,施工经验丰富的同志,担任本工程项目经理部的项目经理;由具有高级工程师职称,长期担任类似工程建设项目技术负责人的同志,担任总承包项目部的总工程师。其他管理人员选派业务素质高并具有丰富施工经验的工程技术管理人员,组建技术实力强、总承包管理经验丰富的施工总承包项目经理部,全面实施项目管理,在施工过程中,深刻领会设计标准和要求,加强与甲方、设计师、监理工程师的沟通,确保各项管理目标的实现,实现对甲方的承诺。

(2)分层管理、分工明确

组织机构分为企业保障层、总承包项目管理层、施工作业层。企业保障层是工程顺利实施保障的后盾,总承包项目管理层是工程顺利实施的主体,施工作业层是工程顺利实施的执行层,是具体实施操作层,各层次之间职责分明,任务明确。总承包项目经理部根据工作职责、任务要求,下设职能部室,各职能部室之间职责分工明确,相互协作,共同推动本项目按计划实施。

(3)加强对外协调协调与联络

导改手续审批是否及时,导改进度能否保障,对外联络十分重要。我单位将挖掘企业内部潜力,精心挑选“头脑灵活、善于交际、懂技术、会管理、办事效率高”的精兵强将担任项目经理部外协联络负责人,使项目经理部分部在最短的时间内与相关产权单位、管理部门建立起良好的协作关系,为导改工程顺利实施提供强有力的保障。

(4)建立健全总包职能

本工程涉及面广、对外协调联络工作量大,因此做好项目部的总承包管理工作是本工程顺利实施的关键,本项目组织机构按照矩阵模式设置,在项目经理的领导下进行总承包管理工作,从全局出发统一协调、统一管理。

我公司将对本项目将实施总承包管理模式,项目经理为公司法人代表在项目的委托代理人,全权负责项目的生产、安全、质量、进度等工作。总包

项目经理部除了组织好自行施工范围内的施工外,还要做好本工程各分包单位的总包管理工作,配合业主对各分包项目进行专业招标,确定合格的专业分包商;根据总体施工组织设计组织、协调各分包商编制分项施工组织设计;根据项目总体施工进度计划,全面组织、协调各分包商依次进场,按照总体工期目标,完成各专业分包的施工内容。

1.2公司总部与现场组织机构的关系

将本工程列为公司重点工程和直管项目,对工程质量、安全以及成本等方面负领导责任。为了确保工程各项目标的顺利实现,公司总部将在质量、进度、安全文明施工、成本控制等方面对项目进行监控,重点抓好以下工作:(1)按照预审文件承诺,选派企业内最优秀的人才组建项目经理部,调动全公司范围内的人、财、物等资源为项目服务,并对项目经理部授权。

(2)质量总监和安全总监由公司直接选派,并直接对公司负责,具有一票否决权。

(3)指导项目经理部建立施工现场质量保证体系、环境和职业安全健康管理体系,制定各项规章制度和保证措施,保障各体系的正常运行。

(4)公司将在各个职能方面对项目进行监督,加强过程控制。公司各职能部门定期对现场进行综合检查,发现问题及时解决,确保项目顺利推进。

(5)公司在工程大宗材料采购,主要分包商选择,以及涉及质量及安全等方面具有最终决策权。

1.3公司总部对项目经理的授权范围

项目经理部作为公司在现场的代表机构,在法人授权下具体负责项目的实施,对履行公司与业主签订的施工总承包合同负全面责任。为了确保项目经理部责任的落实,公司总部将对项目经理部进行以下方面授权:(1)参与企业进行的施工项目投标和签订施工合同。

(2)确定项目经理部的组织结构,选择、聘任管理人员。确定管理人员的职责,并定期进行考核、评价和奖惩。

(3)在企业财务制度规定范围内,根据企业法定代表人授权的施工项目管理的需要,决定资金的投入和使用,决定计酬办法。

(4)在授权范围内,按公司物资采购管理规定采购物资。

(5)根据企业法定代表人授权或按照企业的规定选择、使用作业队伍。

(6)制定施工项目的各项管理制度。

(7)根据企业法定代表人授权,协调和处理与施工项目管理有关的内部与外部事务。

1.4项目组织机构的设置

本项目组织机构分为企业保障层、总承包项目管理层、施工作业层。

企业保障层由公司一名副总经理主抓本项目,协调公司各项资源,保证工程管理目标的实现,公司各职能部室对工程项目进行监督检查指导,并提供专项服务;专家顾问组对工程施工过程中的重点、难点进行把关,对重点项目进行专家论证。

总承包项目管理层由项目经理领导下的项目班子及其各部室成员组成,具体人员设置包括:项目经理一名、总工程师一名、现场副经理四名、总经济师一名、总会计师一名。业务部门设置九部一室,即:工程部、对外协调联络部、技术部、质量部、安全部、经营部、设备部、材料部、试验室和财务部,各部室配备负责人及各专业工程师。

为切实落实施工现场安全文明施工与环境保护工作,实现绿色施工的承诺,现场设行政副经理一名,由项目部党支部书记兼任,具体负责项目部的廉政监督、行政保卫以及安全文明施工。

施工作业层由具备相应资质、在我公司注册、常年跟随我单位施工的专业施工队组成,要求他们必须具备纪律严明、业绩良好、施工经验丰富、人员相对固定的条件,其中技术工人的比例不少于60%。

根据标段工程项目及工期,安排道路工程作业队、桩基工程作业队、雨污水工程作业队、钢梁工程作业队、电力工程作业队、结构工程作业队、基坑支护作业队、箱涵工程作业队等多个专业化施工队共同完成施工任务,做到分工明确,施工操作标准化、专业化。

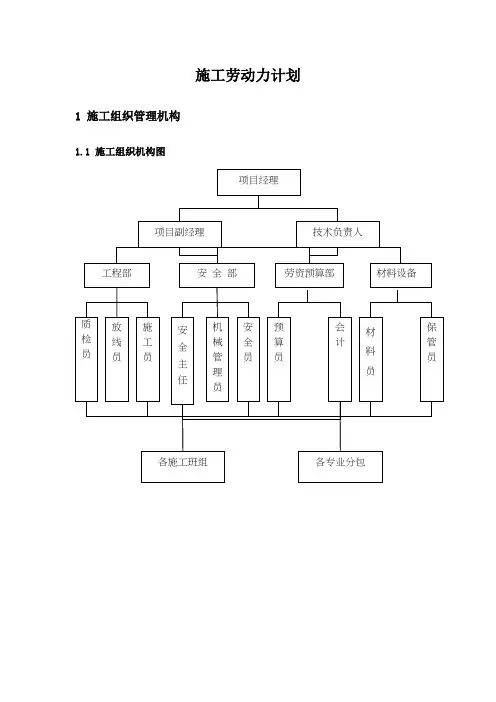

项目经理部组织机构图

1.5项目部主要管理人员职责

(1)项目经理

①负责领导和管理项目经理部开展工作,主持编制项目管理方案,确定项目管理的组织与方针,对工程的质量、安全、进度、成本、文明施工及环境保护等全权负责,全面满足合同的各项要求。

②确定项目经理部组织管理机构人员构成,制定项目经理部规章制度,明确相关人员的职责,全面组织结构工程、机电安装、道路工程等各项工作的开展和协调工作。

③接受业主、监理、上级、社会各方面的指导与检查,并全面负责。

④与业主及监理单位保持密切的联系,随时解决施工过程中出现的各种问题,加快施工进度,确保工程按期或提前完工,确保业主的利益。

⑤积极主动与项目部所在地政府部门处理好关系,维护当地政府部门的利益,促进项目成为当地文明安全工地。

⑥领导项目经理部的生产经理、总工程师、总经济师和各部门开展日常业务工作,对项目经理部的建立、完善、实施具有决策权及责任。

(2)现场副经理

①在项目经理的领导下,全面组织现场施工生产,负责工程总体部署,总体计划的管理,协调各部门的关系,合理组织施工生产。

②参与制定贯彻项目经理部的质量方针和目标,并组织实施质量管理体系。

③负责本工程的组织、管理、生产,符合施工方案实施的要求,做好与邻近标段界面接口的协调工作。

④负责工程的合同管理、物资管理、设备管理和分供方的评审工作。

⑤负责项目经理部的安全生产活动,加强对职工的环保意识教育,负责建立项目部的安全生产和环境保护的管理组织体系。

⑥负责施工现场的标准化管理,负责调控项目经理部的计划进度、实际进度,确保工程如期完工。

⑦负责最终交付后的服务管理工作。

(3)项目总工程师

①在项目经理的领导下,负责建立项目质量管理保证体系,并进行质量职能分配,落实质量责任制,对工程质量管理负全面技术责任。

②负责制定、审批施工组织设计、特殊技术施工方案及不合格品的处置,监督纠正和预防措施的执行。

③负责本项目关键技术难题的科研攻关工作,积极进行新工艺、新术的研究和实施,不断提高工程质量。

④与业主、设计、监理、监测单位保持密切的联系,进行有关工程信息的沟通,施工中贯彻落实业主、设计、监理、监测的要求与指令。

⑤负责对特殊工种岗位培训及考核工作。

⑥负责竣工验收、竣工资料的审查上报和保修期的施工服务。

(4)项目总经济师

①在项目经理的领导下,主持本项目工程的合同评审工作。

②在进行经营决策和经营计划时,对项目经理部经营效益负责。

③保证经济效益,加强财务管理和经济核算,严格项目资金管理和使用。

④开展成本管理,组织落实项目质量管理中的质量成本制度。

⑤负责工程计量报量审核工作。

(5)质检工程师

①负责进场的各种材料的取样、送检和现场试验工作,做好记录并保存;

②负责本项目的质量评定和施工过程的监督、检验试验及记录和标识工作;

③对工序过程质量负责,保证不合格品不转入下道工序;当工序、部位质量需要监理人员验收时,质检员及时提交报告请监理人员复核;对不符合要求的施工作业,行使警告、整改、停工职权,发放不合格通知单;对存在质量隐患及不合格的部位、工序实施质量否决权,向施工队下达《工程质量问题、隐患通知单》、《停工令》、《质量罚款单》并通知生产副经理;负责督促和落实“三检”制度工作;

④保存本工程项目的原始质量评定记录,参与不合格品的评审、跟踪检查、纠正和预防措施,检查产品标识和检验状态标识工作。

⑤试验工程师:负责见证试验送样及配合监理工程师抽检,对进场料进行试验,并负责监督检查各类原材料试验。

(6)专职安全员

①监督检查本项目经理部贯彻执行国家有关安全生产的方针、政策、法规及上级部门颁发的规定、制度、管理办法等的情况,组织开展安全生产活动等工作。

②负责制定本工程安全生产管理办法、安全操作细则、安全措施,并监督检查落实执行情况。监督检查和配合有关部门进行“三级安全教育”。

③制止违章指挥、违章作业,对检查出的问题以书面通知的形式通报。

④参加安全生产会议,参加安全事故的调查分析,提出整改措施和要求。负责伤亡事故报告和事故统计工作。

2.劳动力使用计划

2.1劳动力构成分析

本项目以钢筋混凝土结构物现浇施工为主,同时兼有市政管线及道路工程,项目较为综合,因而劳动力构成较为复杂。

根据本项目工程量、工期要求及我单位的施工保障能力,预计各主要施工阶段投入劳动力如下表所示。高峰用工阶段为桥梁主体结构施工阶段,预计高峰用工约930人,出现在2015年1月至2015年3月。

2.2劳动力计划

本项目各阶段劳动力投入计划如下表所示:

劳动力计划表

2.3劳动力管理及保障措施

1、劳动力管理与保证措施

(1)施工队伍的选择。我公司将择优选取常年合作、成建制、拥有丰富施工经验、雄厚技术实力和良好业绩的专业施工队伍承担本项目施工,并选择备份施工队伍作为应急后备力量。

(2)公司在与劳务队伍签订合同时,将对劳动力素质、劳动力数量的保障做出明确的约定,同时选择有经验、有水平的劳务队伍管理人员进行现场劳务管理。

(3)同劳务分包承包人依法签订分包合同,并按照合同约定履行义务。合同中明确约定支付分包工程款时间、结算方式以及保证按期支付的相应措

施,确保分包工程款支付。

(4)与劳务分包队伍订立分包合同后7个工作日内,到建委进行备案。

(5)如在施工过程中原约定的工程范围、建设工期、工程造价、拨款和结算等内容发生重大变更的,立即进行合同变更,并在变更后7个工作日内,向市建委备案。

2、劳动力的调配

合理调配劳动力是提高劳动效率的关键。项目经理部将根据总体进度计划和现场实际情况对所需劳动力进行统一调配,保证每个作业面劳动力配备及时、合理,避免出现施工关键阶段因特殊原因造成现场劳动力短缺的情况,以保障关键工序的顺利完成。

3、劳动力的现场管理

(1)参加本工程的施工管理、作业人员具有省级建设行政主管部门核发的《职业资格证书》,并且已按有关规定办理了合法务工手续。

(2)加强劳务分包企业与其劳动者签订劳动合同的监督,对未与劳务企业签订劳动合同的劳动者禁止在施工现场从事施工活动。

(3)项目部设置2名专职管理人员负责劳务管理。建立施工管理作业人员劳务档案,记录人员身份证号、职业资格证书号、劳动合同编号以及业绩和信用等情况。

(4)施工作业人员必须持有职业资格证书才能上岗作业。对不合格人员不得从事相应施工活动。

(5)所有入场的施工作业人员必须接受我公司组织的专业知识和安全考核,合格后方可上岗作业。我公司将对所有施工作业人员建立考核登记档案和安全学习记录。

(6)为调动现场劳动力的积极性,我公司在进场时将与劳动队伍签订现场施工奖罚协议书,从工期、质量、安全、文明施工等各个方面制定相应的奖罚措施,作到现场管理“有法可依”。

(7)施工期间,现场技术人员对关键工序进行旁站式监督,劳动队伍的管理人员保证施工期间不离现场。如需夜间施工期间,将安排现场值班表,保证现场24小时有管理人员在现场。

4、生活管理与保障措施

(1)建立联合工会。联合工会将进一步拉近公司和作业层之间的距离,及时为困难职工群体办实事,帮助他们排忧解难,安心工作,从而保证现场劳动力充足。

(2)支持和推动贯彻落实社会保障政策,联合工会将加强对劳务分包的监督管理,定期检查分包商工程款的发放状况。

(3)在工人的安全健康方面,坚持“安全第一、预防为主、群防群治、依法监督”的原则,联合工会将开展多种形式的安全生产监督检查活动,积极推动劳动安全卫生监督检查体系的建立健全,确保职工的劳动安全,保证现场劳动力资源。

(4)联合工会成立后要加强组织建设工作。让部分思想先进,能够代表大多数工人想法的职工加入工会组织,出现不能解决或解决起来困难的问题时,及时在联合工会内部反映。

(5)联合工会的成立扩大原有单一工会的工作范围,凡是涉及工人切身利益的事情,工会就有责任有义务代表工人出面解决。包括拖欠工资、出现工伤事故、劳动保护等,以保护工人的合法权益。

(6)通过联合工会组织,积极开展宣传、普及劳动法活动,教育工人懂得依法维权。

5、劳务人员工资保障措施

(1)在同劳务分包的合同中明确约定劳务工程款的支付时间、结算方式以及保证按期支付的相应措施,确保劳动者工资支付。此外,接到中标通知进场前,我公司将调配资金,设立工人工资备用金账户,作为工人工资支付的保障。

(2)付款额度公开。每月支付工程款时,本公司及时将付款的额度通知劳务公司作业班组长,让工人了解本公司的付款情况,稳定工人的情绪,保护劳务人员的知情权,从而一定程度上制约和避免劳务公司挪用工资款项。工程款支付后,加强对劳务公司资金流向的监督,督促其及时支付工人工资,防止劳务公司将工程款挪作他用。

(3)设置预留帐户。在支付劳务公司工程款时,将工程款的20%预留,划入预留帐户,防止劳务公司在出现管理问题时,仍有资金支付工人的工资。在双方的双重监督下,此帐户中的款项专门用于支付劳务人员工资,该帐户资金由双方共管,任何一方不得私自挪用,并由联合工会进行日常监督。工程完工,全部劳务人员工资足额发放后,双方协商取消该帐户。

(4)所有施工队伍必须为工人建立工资卡,工人工资不得低于山西省最低生活标准,工资发放实行月结季清,凡没按月结季清执行的,在联合工会的监督下,由本公司统一代发。

(5)为了保障工人的正常生活,联合工会除了实行月结季清外,在每月不能足额发放工资的情况下,必须发放最低标准工资,其余的工资在本季度全部结清。

(6)公司按照劳动合同约定的日期支付劳动者工资,不以工程款拖欠、结算纠纷、垫资施工等理由随意克扣或者无故拖欠。工程停工、窝工期间劳动者工资的支付,按照分包工程合同和劳动合同的约定办理。

(7)与分包工程承包人在工程施工过程中解除分包合同的,及时付清分包工程款。劳务分包企业每月将支付劳务工程款情况和向劳动者支付工资情况,按月如实填报在信息管理系统中。

项目组织管理机构及人员配备

项目组织管理机构及人 员配备 Document number【AA80KGB-AA98YT-AAT8CB-2A6UT-A18GG】

项目组织管理机构及人员配备 第一节项目组织管理机构 1.项目管理模式 项目管理是一个全过程、全方位的规划、组织、控制与协调工作,其目的是使项目顺利实现所要求的质量、所规定的时限、所批准的费用预算,因此,对于一个施工项目来说,采取具有程序性、全面性、科学性的项目管理方法,做到“三控制、二管理、一协调”(即进度控制、质量控制、费用控制、合同管理、信息管理、组织协调),是顺利完成施工任务、实现施工工程目标的保证。 本工程由我公司选派最优秀且具备相应资质与业绩要求的项目经理负责组建本工程项目经理部,负责本工程的具体施工管理。同时根据《建设工程项目管理规范》及《珠规建建[2010]48号》的要求,将严格按照“项目法”施工管理模式进行项目管理,项目管理机构实行项目经理负责制,设项目技术负责人、项目副经理,下设施工、质量、安全、造价等管理部门,项目经理对质量、工期、安全、成本及文明施工全面负责。各施工管理职能部门在项目经理的直接指导下做到有计划的组织施工,确保工程质量、工期、安全等方面达到目标要求。施工期间,我公司的骨干力量(项目经理、项目副经理、技术负责人、专业施工员)保持稳定。 由于本工程的重要性和地理位置的特殊性,该工程被列为本公司重点工程,专门设立后方保障部门,从人员、机具、施工物资上为该工程提供充分保证,组织好本工程的计划协调,公司各部门也在各自业务管理范围内制订为本工程提供服务的保证措施,确保工程优质按期完工,及早交付并投入使用。 2.项目组织机构 组织强有力的工程承包项目经理部,根据本工程的特点,项目管理机构由 四个层次组成。 (1)决策层——工程指挥部核心层 工程总指挥部是项目施工决策和保护机构,在公司整个范围内,对项目施 工所需要的人员、机械、材料、资金等进行统一协调和调配,为项目提供可靠 的保障。 (2)指导层——工程指挥部

建筑工程公司的组织机构结构图

房地产开XXXX 发有限公司组织架构图

房地产开发有限公司各部门职能说明书 一、董事会职能 1、执行总公司的诀议。 2、决定公司的经营计划和投资方案。 3、审订公司的年度财务预算方案、决算方案。 4、审订公司的利润分配方案和弥补亏损方案。 5、审订公司增加或者减少注册资本的方案以及发行公司债券的方案。 6、拟订公司合并、分立、解散清算的方案。 7、聘任或解聘项目公司总经理,根据总经理的提名,聘任或者解聘项目公司副总经理、 财务负责人,决定其报酬事项。 8、审定公司的基本管理制度。 9、负责对公司运营的监督管理。 二、总经办职能 1、拟订项目公司的总体发展规划及其实施方案、项目的基本建设计划及执行工作(政 策)。 2、负责总体发展规划及实施、管理 3、向董事会提出经营预算和费用预算。 4、领导项目公司的经营活动,实现经董事会批准的预算利利润指标。 5、保证项目公司能提供符合标准的服务 6、收集客户的反映,研究市场的需求,不断调整项目公司的经营方向,项目公司不断 得到发展塑造本项目公司形象。 7、决定广告基调,指导广告战略。 8、代表本项目公司对外开展公关活动。 10、按既定模式管理公司。 11、建立和完善公司的工作程序和规章制度。 13、向董事会提出组织系统表,人员编制和工资总额计划。 14、决定本项目公司主管层(含主管层)以上人员的任免职奖惩

15、向董事会提出营业状况和财务状况报告,接受质询,将决议事出有因项转达所属人 员,并执行该项决议。 16、审核人事行政部所制定的各项人事制度,包括员工手册、公司CI形象、规章制度、 福利薪金、各岗位责任制等的审订。 17、负责督导行政部、财务部的各项工作和事务。 18、亲临现场处理本项目公司紧急事件,确保企业正常运作。 19、支持协调会议,仲裁及防止各部门之间的冲突。 20、发现并消除公司的安全隐患,为大规模的改造向董事会提出预算外开支汁划。 21、保证员工和客人在公司内的安全。 22、抓好企业文化建设。 三、营销策划部职能 1、根据公司有关经营发展战略,制订年度、季度、月度推广方案,呈报总经理。 2、负责根据销售部各时期的租售计划,制订相应的推广策划方案,配合销售部招商工 作的开展。 3、根据公司有关推广工作的要求,实施各项推广方案及措施。 4、深入了解项目的经营特色和经营情况,定期收集房地产信息,不断推出各种促销手 段和措施。 6、负责项目外部公共场地公关活动的组织、策划、实施工作。 7、负责项目的服务管理工作,制订相关服务措施及相应的管理制度。 四、工程管理部 1、参与工程项目投资策划、项目可行性研究工作,联络设计单位对总体规划设计、单 体工程各专业施工图纸设计并审核,参与工程预结算书编制,负责工程施工管理到竣工验收全过程操作。 2、根据公司各项目建设的实际情况,编制并实施完成工程计划,按时上报工作情况, 及时跟进落实各项工作计划及资金计划。 3、参与工程施工招、投标工作,编写工程施工合同,并进行审批、签订。 4、加强质量控制,保证工程施工按有关规定要求进行。

项目组织管理机构59043

第十章项目组织管理机构 一、管理形式 根据业主要求,结合本工程特点,为加强项目总承包管理力量,我公司将对本工程设立项目经理部,代表单位履行总承包合同义务,对本工程进行统一管理、统一协调,确保各项目标的实现,直接对业主和监理负责。 设六个施工班组。分别为瓦工施工班组、钢筋施工班组、木工施工班组、水电施工班组、脚手架施工班组、装饰装修施工班组。 二、组织管理机构 2.1现场组织机构的设置原则 项目经理部肩负实施项目管理、履行总包合同的重任,是企业为实现本工程各项管理目标而设置的施工现场管理组织,因此,现场组织机构是工程能否顺利进行的基础和重要保证,为保证施工现场组织机构能够胜任本工程的组织管理工作,我们在设置组织机构时,将严格遵守下列原则: 精干、高效的原则 从项目经理、技术负责人到各类专业人员,我们都将选派具有类似工程施工经验、具有拼搏、奉献和敬业精神的人员。 层次分明、职责明确的原则 组织机构分为企业保障层、项目管理层、施工作业层,企业保障是后盾,项目管理是主体,施工作业是基础,各层次间职责划分明确。 发挥团队精神的原则 项目的最终成功要依靠项目团队的努力,组织机构的设置和人员配备要有利于大家充分发挥团队精神。

项目管理框架图

2.2 组织机构的特点和保障作用 1、设置项目经理部 在总结以往项目管理和施工总承包管理经验的基础上,设置了项目经理部,负责整个工程的综合管理和协调工作,在项目经理的直接领导下,行使施工总承包管理职能,有效地解决了以前施工总承包管理中存在的管理和协调力度不大的问题。 2、部门设置齐全,合理配备人员 在项目经理部设置过程中,我们充分考虑了所承担任务的范围和目标要求,因此,在部门设置和人员配备方面,都给予了高度重视,做到部门设置齐全、人员配置合理 三、专业人员配备

工程建设组织机构及职责

公司总部 项目策划 委任项目经理、组建项目部 办公室形象策划项目策划合同管理信息管理资料存档 前期工程部 办理前期手续 项目勘察、设 计、方案评审 概、预算编制审 查 工程管理部 工程监理 施工管理 质量鉴定 竣工验收 后评价 招标采购部 招投标代理 采购管理 投资咨询部 规划咨询 融资咨询 编制项目建议书 编制项目可研报 告 计划财务部 专项帐户 用款计划 资金拨付 财务审计

项目部各职能部门职责: 办公室:根据项目策划的工程目标,编写、谈判、签订合同,检查合同履行情况并及时统计、整理各项指标完成情况;施工过程中汇总整理施工单位、设计单位、监理单位等部门的资料并存档,竣工之后整理竣工资料对建设工程进行竣工备案。 前期工程部: 1、办理前期手续:立项报批、根据可行性研究报告进行规划设计:办理《建设项目选址意见书》、办理《建设用地规划许可证》、办理《建设工程设计规划要求通知书》、办理《建设工程规划许可证》、《临时建设用地规划许可证》、《临时建设工程规划许可证》并办理征地、青苗补偿、拆迁安置等手续。进行地勘工作。 2、初步设计阶段:初步设计、到消防部门办理消防手续、初步设计文本审查。 3、施工图设计阶段:○1施工图设计。通过招标、比选等方式择优选择设计单位进行施工图设计。施工图设计的主要内容是根据批准的初步设计,绘制出正确、完整和尽可能详尽的建筑安装图纸。其设计深度应满足、设备材料的安排和非标设备的制作;建筑工程施工要求等。 ○2施工图设计文件的审查备案。施工图文件完成后,应将施工图报有资质的设计审查机构审查,并报行业主管部门备案。 ○3编制施工图预算。聘请有预算资质的单位编制施工图预算。并对预算结果进行审查。 4、施工建设准备阶段:○1编制项目投资计划书。并按现行的建设项目审批权限进行报批。○2建设工程项目报建备案。

项目组织管理机构及人员配备

项目组织管理机构及人员配备 第一节项目组织管理机构 1.项目管理模式 项目管理是一个全过程、全方位的规划、组织、控制与协调工作,其目的是使项目顺利实现所要求的质量、所规定的时限、所批准的费用预算,因此,对于一个施工项目来说,采取具有程序性、全面性、科学性的项目管理方法,做到“三控制、二管理、一协调”(即进度控制、质量控制、费用控制、合同管理、信息管理、组织协调),是顺利完成施工任务、实现施工工程目标的保证。 本工程由我公司选派最优秀且具备相应资质与业绩要求的项目经理负责组建本工程项目 经理部,负责本工程的具体施工管理。同时根据《建设工程项目管理规范》及《珠规建建[2010]48号》的要求,将严格按照“项目法”施工管理模式进行项目管理,项目管理机构实行项目经理负责制,设项目技术负责人、项目副经理,下设施工、质量、安全、造价等管理部门,项目经理对质量、工期、安全、成本及文明施工全面负责。各施工管理职能部门在项目经理的直接指导下做到有计划的组织施工,确保工程质量、工期、安全等方面达到目标要求。施工期间,我公司的骨干力量(项目经理、项目副经理、技术负责人、专业施工员)保持稳定。 由于本工程的重要性和地理位置的特殊性,该工程被列为本公司重点工程,专门设立后方保障部门,从人员、机具、施工物资上为该工程提供充分保证,组织好本工程的计划协调,公司各部门也在各自业务管理范围内制订为本工程提供服务的保证措施,确保工程优质按期完工,及早交付并投入使用。 2.项目组织机构 组织强有力的工程承包项目经理部,根据本工程的特点,项目管理机构由四个层次组成。 (1)决策层——工程指挥部核心层 工程总指挥部是项目施工决策和保护机构,在公司整个范围内,对项目施工所需要的人员、机械、材料、资金等进行统一协调和调配,为项目提供可靠的保障。 (2)指导层——工程指挥部 由公司相关职能部门组成,对工程施工中涉及的各方面对口进行指导、协助和协调,为项目施工提供全方位的服务。 (3)项目管理层——工程承包项目经理部 按照“项目法施工”组成的项目经理部,对工程进度、质量、安全、文明施工、合同履约全面负责,并协调各专业分包之间的工序搭接和进度、场地、交叉作业的相互配合。确保工程按照既定质量、进度目标交付使用。项目经理部由项目经理、技术负责人、施工员、质检员、

施工项目管理组织机构

施工项目管理组织机构 施工项目管理组织机构与企业管理组织机构是局部与整体的关系。组织机构设置的目的是为了进一步充分发挥项目管理功能,提高项目整体管理效率,以达到项目管理的最终目标。因此,企业在推行项目管理中合理设置项目管理组织机构是一个至关重要的问题。高效率的组织体系和组织机构的建立是施工项目管理成功的组织保证。(一)组织的概念 组织有两种含义。组织的第一种含义是作为名词出现的,指组织机构。组织机构是按一定领导体制、部门设置、层次划分、职责分工、规章制度和信息系统等构成的有机整体,是社会人的结合形式,可以完成一定的任务,并为此而处理人和人、人和事、人和物的关系。组织的第二种含义是作为动词出现的,指组织行为(活动),即通过一定权力,和影响力,为达到一定目标,对所需资源进行合理配置,处理人和人、人和事、人和物关系的行为(活动)。管理职能是通过两种含义的有机结合而产生和起作用的。 施工项目管理组织,是指为进行施工项目管理、实现组织职能而进行组织系统的设计与建立、组织运行和组织调整三个方面。组织系统的设计与建立,是指经过筹划、设计,建成一个可以完成施工项目管理任务的组织机构,建立必要的规章制度,划分并明确岗位、层次、部门的责任和权力,建立和形成管理信息系统及责任分担系统,并通过

一定岗位和部门内人员的规范化的活动和信息流通实现组织目标。 (二)组织的职能 组织职能是项目管理基本职能之一,其目的是通过合理设计和职权关系结构来使各方面的工作协同一致。项目管理的组织职能包括五个方面: (1)组织设计。包括选定一个合理的组织系统,划分各部门的权限和职责,确立各种基本的规章制度。包括生产指挥系统组织设计、职能部门组织设计等等。 (2)组织联系。就是规定组织机构中各部门的相互关系,明确信息流通和信息反馈的渠道,以及它们之间的协调原则和方法。 (3)组织运行。就是按分担的责任完成各自的工作,规定各组织体的工作顺序和业务管理活动的运行过程。组织运行要抓好三个关键性问题,一是人员配置;二是业务交圈;三是信息反馈。 (4)组织行为。就是指应用行为科学、社会学及社会心理学原理来研究、理解和影响组织中人们的行为、言语、组织过程、管理风格以及组织变更等。 (5)组织调整。组织调整是指根据工作的需要,环境的变化,分析原有的项目组织系统的缺陷、适应性和效率性,对原组织系统进行调整和重新组合,包括组织形式的变化、人员的变动、规章制度的修订或废止、责任系统的调整以及信息流通系统的调整等。 (三)施工项目管理组织机构的作用 1·组织机构是施工项目管理的组织保证

工程部组织架构及流程.doc

工程部管理制度及措施 一、工程部的组织机构设置 (一)工程部组织机构的设置原则: 1、精干高效的原则 2、灵活弹性的原则 (二)工程部组织机构设置 1、工程部的编制 2、工程部的岗位设置 根据工程内容不同,以后每增加一个项目相应增加2-4个岗位:项目经理一个,各专业管理人员各一个,养护组长一个(同上)。 项目竣工移交后工程部项目管理岗位随之撤消,养护组跟进,根据工程部实际情况和项目人员的表现情况进行工程部岗位重新调整安排。 (三)工程部组织机构图 二、工程部部门及岗位职责 (一)工程部部门职责:

1、配合审核部、资源拓展部、设计等部门进行项目前期运作,主要指招投标工作。 2、工程部全面负责工程开工前的准备及审查工作。 3、负责工程项目的劳务队伍筛选工作。 4、协调建设单位、监理、设计及相关单位之间的关系。 5、负责对项目部及单项工程分包商的管理工作。 6、负责工程施工过程中质量、进度、现场及成本的控制管理。 7、负责工程竣工验收及移交工作。 8、对工程管理过程中的文件、资料进行管理。 (二)工程部经理岗位职责: 1、负责工程部的日常管理工作。 2、负责对苗圃的人员管理,包括人员的调配、考核、奖惩等方面的管理。 3、负责对养护的人员管理,人员的调配、考核、奖惩等。 4、负责工程部内部各部门之间的衔接及公司内部各部门之间的协调工作。 5、配合审核部、资源拓展部、设计等部门进行项目前期运作,提出合理化建议。 6、负责组织工程的招投标工作。 (1)参与合同谈判与合同的签定。 (2)对各个施工班组队伍进行考察、评价。 (3)组织编制招投标文件。 (4)组织项目经理及施工班组进行现场踏勘,进行图纸会审,结合现场问题准备答疑文件。 7、负责项目管理。 (1)负责项目的人员管理。包括人员的调配、考核、奖惩等方面的管理。 (2)项目的目标管理:对项目的整体目标进行明确下达,并将目标进行分解,做到责任到位,并对目标完成情况进行监督检查和调整。 (3)对项目施工准备、施工进度、质量、现场管理、投资控制进行审核、监督检查。 (4)对施工过程中出现的重大问题进行决策和处理。 (5)负责审核施工材料的选用和对材料供应商的评价。 (6)对重点工程的《施工组织设计/方案》进行审核。 (7)监督检查工程和项目文件资料的管理。 (8)负责各项目之间的资源调配,与工程管理相关各部门、单位进行沟通平衡。8、负责整个施工过程中各相关单位的协调。 工程部门管理流程

建筑工程施工项目管理组织机构

建筑工程施工项目管理组织机构 一、施工项目管理组织机构的职能和作用 施工项目管理组织机构与企业管理组织机构是局部与整体的关系。组织机构设置的目的是为了进一步充分发挥项目管理功能,提高项目整体管理效率,以达到项目管理的最终目标。因此,企业在推行项目管理中合理设置项目管理组织机构是一个至关重要的问题。高效率的组织体系和组织机构的建立是施工项目管理成功的组织保证。 (一)组织的概念 “组织”有两种含义。组织的第一种含义是作为名词出现的,指组织机构。组织机构是按一定领导体制、部门设置、层次划分、职责分工、规章制度和信息系统等构成的有机整体,是社会人的结合形式,可以完成一定的任务,并为此而处理人和人、人和事、人和物的关系。组织的第二种含义是作为动词出现的,指组织行为(活动),即通过一定权力,和影响力,为达到一定目标,对所需资源进行合理配置,处理人和人、人和事、人和物关系的行为(活动)。管理职能是通过两种含义的有机结合而产生和起作用的。 施工项目管理组织,是指为进行施工项目管理、实现组织职能而进行组织系统的设计与建立、组织运行和组织调整三个方面。组织系统的设计与建立,是指经过筹划、设计,建成一个可以完成施工项目管理任务的组织机构,建立必要的规章制度,划分并明确岗位、层次、部门的责任和权力,建立和形成管理信息系统及责任分担系统,并通过一定岗位和部门内人员的规范化的活动和信息流通实现组织目标。 (二)组织的职能 组织职能是项目管理基本职能之一,其目的是通过合理设计和职权关系结构来使各方面的工作协同一致。项目管理的组织职能包括五个方面: (1)组织设计。包括选定一个合理的组织系统,划分各部门的权限和职责,确立各种基本的规章制度。包括生产指挥系统组织设计、职能部门组织设计等等。 (2)组织联系。就是规定组织机构中各部门的相互关系,明确信息流通和信息反馈的渠道,以及它们之间的协调原则和方法。 (3)组织运行。就是按分担的责任完成各自的工作,规定各组织体的工作顺序和业务管理活动的运行过程。组织运行要抓好三个关键性问题,一是人员配置;二是业务交圈;三是信息反馈。 (4)组织行为。就是指应用行为科学、社会学及社会心理学原理来研究、理解和影响组织中人们的行为、言语、组织过程、管理风格以及组织变更等。 (5)组织调整。组织调整是指根据工作的需要,环境的变化,分析原有的项目组织系统的缺陷、适应性和效率性,对原组织系统进行调整和重新组合,包括组织形式的变化、人员的变动、规章制度的修订或废止、责任系统的调整以及信息流通系统的调整等。 (三)施工项目管理组织机构的作用 1、组织机构是施工项目管理的组织保证 项目经理在启动项目实施之前,首先要做组织准备,建立一个能完成管理任务、令项目经理指挥灵便、运转自如、效率很高的项目组织机构---项目经理部,其目的就是为了提供进行施工项目管理的组织保证。一个好的组织机构,可以有效地完成施工项目管理目标,有效地应付环境的变化,有效地供给组织成员生理、心理和社会需要,形成组织力,使组织系统正常运转,产生集体思想和集体意识,完成项目管理任务。 2、形成一定的权力系统以便进行集中统一指挥

工程项目组织管理机构

工程项目组织管理机构 第一节项目管理设想 根据工程所处位置及现场踏勘情况,结合本工程特点,提出项目管理的总设想和方案为以务实创新、争创一流的精神,交付完美产品为目标,严格履行合同的承诺,铸造用户满意工程。 我们将以ISO9001质量保证体系;OHSA18001职业健康安全管理体 系;ISO14001环境管理体系为标准,将本工程列入我公司的重点创优工程,实施项目法管理,成立项目经理部,负责本项目的具体运作,公司参与本工程项目重大问题的决策,切实做好重点调配、重点管理、重点实施、重点保证。 第二节项目管理模式 本工程采用项目法管理,项目经理作为整个工程的直接责任者。为确保工程的按时、优质、高效的完成,我们公司将选派有类似工程管理经验,由多次创出优质工程的项目经理为首,挑选最优秀的管理干部和专业工程技术人员在现场成立工程项目经理部,全权组织施工生产及日常工作,对工程项目的工期、质量、安全、成本等综合效益进行高效率有计划地组织协调和管理,项目经理部配备生产、技术、质量、安全、预算、材料、财务等职能人员负责从施工准备、技术管理、生产组织、质安监控、文明施工、材料供应到竣工验收和工程结算等方面全

过程管理,并对建设单位全面负责。 为规范本项目的管理工作,项目经理部将执行公司颁布的《项目管理手册》《质量保证手册》和《CI 工作手册》。 我们公司有信心通过完整的管理体系,忠于职守的工作态度,充足完善的后勤保障,在保证质量与安全的前提下确保按期完成,铸造用户满意工程。 第三节项目管理机构 由于本工程工程量大,根据本工程特点专设项目副经理一人,其直接在项目经理和总工程师的领导下开展工作。本工程设项目经理一人,设项目总工程师一人,设项目土建、安装副经理各一人,其下设技术员、施工员、质量员、安全员、资料员、材料员、设备员、统计员、核算员、预算员等各个岗位。 第四节项目部主要成员岗位职责 1、项目经理 (1)认真贯彻执行国家有关法律、法规、政策和企业各项规章制度。 1)根据签订的工程项目承包合同,组织制定各项经济技术指标及保证措施,

2工程项目管理机构及人员组成

工程项目管理机构及人员组成 为了保证工程质量和工期,为能高速、优质、安全、文明、低耗地完成该工程,选择具有丰富管理经验的一级项目经理负责该工程的全面施工管理。公司将在财力、物力上予以全力支持,并集结具有多个类似工程管理经验的精兵强将,本着“以人为本”的思想,在各方面挖掘潜力,充分调动和发挥一切积极因素,做到各司其职,群策群力,团结实干,各工种紧密配合,最大限度地满足业主关于建设本工程的各项要求。 在工程施工中,严格按项目法施工管理的原理,组织项目的施工与管理,建立以项目经理为核心的项目班子,实行项目经理负责制,项目班子在公司的直接监督与控制下,履行工程承包的权利和义务。 2.1 项目组织机构 项目管理机构由专业管理层和劳务层组成。项目经理部设钢结构项目经理一名、专业技术负责人一名,技术员两名,材料员、安全员、质量员、施工员、资 料员组成项目专业管理层。项目组织机构图见下图。 2.2 管理人员岗位职责 1、项目经理岗位职责 ⑴ 负责本项目工程合同的经济技术的履约要求。组织协调本项目内外业务关系。 ⑵ 负责本项目质量、工期、成本、安全、产值各项指标的完成,并组织好全过程的预防、预控制性各职能分工。健全质量保证体系,参与过程检验、评定工作。 ⑶ 组织或参与编写施工组织设计,组织编写施工过程动态方案及生产计划,负责标后预算成本计划编制及结算工作。 ⑷ 负责组织落实施工组织设计,负责组织编写施工过程的劳动力、机具、材料计划,并实施动态管理。 ⑸ 负责质量计划的实施和落实质量责任制。把好材料进场检验和使用质量关,杜绝使用不合格材料。

负责落实安全责任制,负责安全文明施工及实现安全文明工地要求和目标。 (7) 负责工程质量评定,组织工程竣工交验。 负责分公司对本项目所签定的各项经济技术指标的完成落实。 2、项目工程师岗位职责 执行国家与地方有关工程建设的技术标准、规范、规程。 组织有关人员认真熟习施工图纸,参与图纸会审,综合提出质疑问题。编制施工组织设计及质量计划。 ⑶负责施工工艺管理,确定项目关键工序并组织编制技术措施,进行技术

投标人施工技术力量及项目组织管理机构

1、投标人施工技术力量及项目组织管理机构 为确保本标段工程按期保质保量地完成,并且做到安全生产、文明施工、高质高效、树立良好的企业形象,结合本工程的规模大小和重要性及工程所在地点的具体情况,我公司将抽调一批懂技术、善经营、会管理、敢负责、实力强的施工技术人员,组成项目部。并选调优秀二级以上水利项目经理负责对该工程进行组织管理施工,实行项目经理负责、全员管理、指标承包、确保上交、超额奖励的复合性指标考核责任制。 项目经理具有二级建造师证和安全培训合格证,取得中级职称有工程师证,技术负责人取得职称有高级工程师证,质检科长、施工科长、试验科长等有岗位证,安全科长具有中级职称且有专职安全员证,财务科长有会计师证,资料人员有资料员证,测量技术人员有测量员证或者是至少取得初级职称的人员,其他关键岗位作业人员必须取得有关部门颁发的上岗证。项目经理、技术负责人和部门负责人等主要骨干人员都多次参加过类似工程的施工,具有丰富的施工实践经验,他们是完成本工程的保证力量。 项目组织管理机构 我公司将在本工程中全面执行项目法施工,根据本工程特点,组建精干的项目经理部来负责施工管理。项目经理部主要成员有:项目经理1人,技术负责人1人,项目部下设生产技术科、质量检验科、安全生产科、质检科、财务科、后勤科、实验室、土方队等。 以上各科室、班组明确专人负责,实行岗位责任制,统一领导,统一部署,相互之间密切配合,协调一致,各司其职,各负其责,做到安全生产、文明施工,树企业良好形象,创一流工程。 项目部组织机构框图如下:

项目经理:项目经理是企业法人授权的该项目负责人,全权负责与该工程有关的合同谈判、签订、施工组织管理及外部关系协调等一切事务,项目经理是该工程项目的第一责任人。企业是利润的中心,项目是成本的中心,以项目成本责任制来落实项目经理的考核目标。项目经理每月住工地时间不少于25天。 项目副经理:协助项目经理工作,参与工程施工期间各种重大决策的制订、实施以及施工期对外关系的协调,协助项目经理对工程的质量、安全和进度实施控制,协调项目部各职能部门的关系。项目经理不在现场时,受项目经理委托代理行使项目经理的职责。 技术负责人:技术负责人对该工程的施工技术负总责,全面负责工程施工期间的各种技术方案的制定以及重大技术问题的决策,协助项目经理搞好施工组织设计,制定施工方案与进度计划,解决施工中的技术疑难问题,把好技术质量关。技术负责人每月住工地时间不少于25天。

建设工程项目组织管理机构责任(附图)

项目组织管理机构 第一节项目管理人员简介一、“项目法”管理模式如下图: 二、现场管理人员名单

第二节管理机构职责划分 一、项目经理岗位责任制 1.遵照国家施工规范、工程质量和安全生产检验评定标准,以及安徽省有关规定和制度,负责本工程总的组织和领导,并做好协调工作。 2.对本工程的质量、安全生产、劳动保护、经济效益、工期承担全面责任。 3.认真执行公司的质量、安全、工期、管理目标,确保质量、安全生产目标的实现。 4.负责组织和健全本工程质量保证体系,安全生产体系和防火体系,确保和支持质安人员履行责任范围内的各项工作。 5.坚持质量和安全第一,处理好质安与施工矛盾,领导开展质检评比活动,提倡文明施工,确保环境卫生,创建施工现场标准化管理。 6.服从接受上级主管部门对质量、安全、财务、卫生的监督检查和业务指导,负责落实整改事项,贯彻公司制定的各项管理制度和规定。 7.负责对本工地业务技术骨干的管理和使用,监督检查他们的工作质量和效率,组织对业务技术骨干和工人的培训和教育,不断提高队伍的思想觉悟、职业道德、安全意识、技术素质和管理水平。 8.负责经济分配,提倡集体研究,增强透明度,做到正确处理国家、集体、个人三者之间的利益,对职工分配贯彻“按劳取酬”的原则,并与质量、安全紧密挂钩,关心职工生活和劳动保护,做到不断改进职工生活和劳动条件。 9.负责领导并做好ISO9001系列质量体系的工作。 10.负责领导并做好IS014001/18001系列环境/安全体系贯标的有关工作。 二、技术负责人岗位责任制

1.根据本项目部创优指标,负责制订具体单位工程的创优措施和实施计划。 2.遵照国家和安徽省颁发的规范、标准、规定,以及设计要求,结合工地现场和实际条件,负责编制单位工程的施工组织设计(施工方案),经审批后,贯彻实施。 3.对负责施工的工程质量、安全生产、劳动保护、工期等负有技术责任。 4.负责组织各要素、工种熟悉图纸,统一归纳问题,做好图纸会审前的准备工作,以及会审纪要的整理签认工作。 5.在整个施工过程中,负责贯彻各项专业技术标准,严格执行施工验收规范和质量检验评定标准以及有关规定。 6.负责单位工程,分部分项工程的技术交底和安全生产技术交底,负责对采用的新技术、新材料、新工艺应用的技术攻关和技术交底及安全技术教育,组织职工开展技术操作竞赛活动。 7.负责对工程材料、构件等的数量、规格、型号、质量方面的检查和检验工作,以及砼、砂浆等的试配工作。 8.负责单位工程的测量定位,找平、放线工作,负责技术复核,组织隐蔽工程验收,分部分项质量内评。负责整理和向资料员提供施工技术资料、施工总结及竣工图。 9.参加质量检查活动和技术会议,以及各阶段工程验收工作,负责处理质量事故,对重大质量事故做到及时上报,协同有关部门及时处理。 10.协助做好ISO9001系列质量体系的有关工作。 11.协助做好IS014001/18001系列环境/安全体系贯标的有关工作。 三、安全员岗位责任制 1.严格遵照国家和安徽省颁发的安全生产方针、政策、法规、标准,以及劳动保护规定办事;按照建设部及安徽省有关标准、规定做好现场及资料工作。 2.对本工地安全生产有监督保障责任,并以身作则,模范遵守有关安全生产的制度和规定。 3.负责对职工进行定期和不定期安全教育,做好公司、工地、班组(或工种)三级教育,记录和登记签证工作。 4.参加审查施工组织设计(施工方案)中有关安全生产的部分,并提出改

公司工程项目组织管理机构

公司工程项目组织管理机构 第一节项目管理设想 根据工程所处位置及现场踏勘情况,结合本工程特点,提出项目管理的总设想和方案为以务实创新、争创一流的精神,交付完美产品为目标,严格履行合同的承诺,铸造用户满意工程。 我们将以ISO9001质量保证体系;OHSA18001职业健康安全管理体 系;ISO14001环境管理体系为标准,将本工程列入我公司的重点创优工程,实施项目法管理,成立项目经理部,负责本项目的具体运作,公司参与本工程项目重大问题的决策,切实做好重点调配、重点管理、重点实施、重点保证。 第二节项目管理模式 本工程采用项目法管理,项目经理作为整个工程的直接责任者。为确保工程的按时、优质、高效的完成,我们公司将选派有类似工程管理经验,由多次创出优质工程的项目经理为首,挑选最优秀的管理干部和专业工程技术人员在现场成立工程项目经理部,全权组织施工生产及日常工作,对工程项目的工期、质量、安全、成本等综合效益进行高效率有计划地组织协调和管理,项目经理部配备生产、技术、质量、安全、预算、材料、财务等职能人员负责从施工准备、技术管理、生产组织、质安监控、文明施工、材料供应到竣工验收和工程结算等方面全

过程管理,并对建设单位全面负责。 为规范本项目的管理工作,项目经理部将执行公司颁布的《项目管理手册》《质量保证手册》和《CI 工作手册》。 我们公司有信心通过完整的管理体系,忠于职守的工作态度,充足完善的后勤保障,在保证质量与安全的前提下确保按期完成,铸造用户满意工程。 第三节项目管理机构 由于本工程工程量大,根据本工程特点专设项目副经理一人,其直接在项目经理和总工程师的领导下开展工作。本工程设项目经理一人,设项目总工程师一人,设项目土建、安装副经理各一人,其下设技术员、施工员、质量员、安全员、资料员、材料员、设备员、统计员、核算员、预算员等各个岗位。 第四节项目部主要成员岗位职责 1、项目经理 (1)认真贯彻执行国家有关法律、法规、政策和企业各项规章制度。 1)根据签订的工程项目承包合同,组织制定各项经济技术指标及保证措施,

工程总承包项目组织机构及其运作

工程总承包项目组织机构及其运作 工程总承包项目合同签定后将组建项目部,任命项目经理,实行项目经理负责制。项目部在项目经理的领导开展工程承包建设工作。项目组织机构的形式虽然多样,但基本组成相似,主要由项目经理、现场经理、设计经理、商务经理、施工经理、控制经理、安全经理等职位(部门)构成。 一、EPC典型组织结构 见附图 二、项目关键人员的职责分工 1.项目经理 项目经理的职责

?项目经理是EPC工程项目合同中的授权代表,代表总承包商在项目实施过程中承担合同项目中所规定的总承包商的权利和义务。 ?项目经理负责按照项目合同所规定的工作范围、工作内容以及约定的项目工作周期、质量标准、投资限额等合同要求全面完成合同项目任务,为顾客 提供满意服务。 ?项目经理按照总包公司的有关规定和授权,全面组织、主持项目组的工作。根据总承包商法定代表人授权的范围、时间和内容,对开工项目自开工准备 至竣工验收,实施全过程、全面管理。 项目经理的主要工作任务 ?建立质量管理体系和安全管理体系并组织实施。 ?在授权范围内负责与承包商各职能部门、各项目干系单位、雇主和雇主工程师、分包商和供货商等的协调,解决项目中出现的问题。

?建立项目工作组,并对项目组的管理人员进行考核、评估。 ?负责项目的策划,确定项目实施的基本方法、程序,组织编制项目执行计划,明确项目的总目标和阶段目标,并将目标分解给各分包商和各管理部门, 使项目按照总目标的要求协调进行。 ?负责项目的决策工作,领导制订项目组各部门的工作目标,审批各部分的工作标准和工作程序,指导项目的设计、采购、施工、开车以及项目的质量管理、财务管理、进度管理、投资管理、行政管理等各项工作,对项目合同规定的工作任务和工作质量负责,并及时采取措施处理项目出现的问题。 ?定期向公司的项目上级主管部门报告项目的进展情况及项目实施中的重大问题,并负责请求公司主管和有关部门协调及解决项目实施中的重大问 题。 ?负责合同规定的工程交接、试车、竣工验收、工程结算、财务结算,组织编制项目总结、文件资料的整理归档和项目的完工报告。

劳务公司组织机构示意图

海门市金新建筑劳务有限公司组织架构示意图 总经理 总工程师:副总经理:劳务管理部:工程管理部: 经项项项 营目目目 部一一 一 -— —二 三— —三 部部部 企业管理部: 第1页共7页

海门市金新建筑劳务有限公司 一、董事会职能 1、执行总公司的诀议。 2、决定公司的经营计划和投资方案。 3、审订公司的年度财务预算方案、决算方案。 4、审订公司的利润分配方案和弥补亏损方案。 5、审订公司增加或者减少注册资本的方案以及发行公司债券的方案。 6、拟订公司合并、分立、解散清算的方案。 7、聘任或解聘项目公司总经理,根据总经理的提名,聘任或者解聘项目公司副总经理、财 务负责人,决定其报酬事项。 8审定公司的基本管理制度。 9、负责对公司运营的监督管理。 二、副总经理职能 1、拟订项目公司的总体发展规划及其实施方案、项目的基本建设计划及执行工作 (政策)。 2、负责总体发展规划及实施、管理 3、向董事会提出经营预算和费用预算。 4、领导项目公司的经营活动,实现经董事会批准的预算利利润指标。 5、保证项目公司能提供符合标准的服务 6、收集客户的反映,研究市场的需求,不断调整项目公司的经营方向,项目公司不断得到 发展塑造本项目公司形象。 7、决定广告基调,指导广告战略。 8 代表本项目公司对外开展公关活动。 10、按既定模式管理公司。 11、建立和完善公司的工作程序和规章制度。 13、向董事会提出组织系统表,人员编制和工资总额计划。 14、决定本项目公司主管层(含主管层)以上人员的任免职奖惩 15、向董事会提出营业状况和财务状况报告,接受质询,将决议事出有因项转达所属人 员,并执行该项决议。 16、审核人事行政部所制定的各项人事制度,包括员工手册、公司Cl形象、规章制 度、福利薪金、各岗位责任制等的审订。 17、负责督导行政部、财务部的各项工作和事务。 18、亲临现场处理本项目公司紧急事件,确保企业正常运作。 19、支持协调会议,仲裁及防止各部门之间的冲突。 20、发现并消除公司的安全隐患,为大规模的改造向董事会提出预算外开支汁划。 21、保证员工和客人在公司内的安全。 22、抓好企业文化建设。 三、营销策划部职能 1、根据公司有关经营发展战略,制订年度、季度、月度推广方案,呈报总经理。

项目管理组织机构图和职责

编辑单位:广东开平建安集团有限公司编辑日期:2012年12月1日

目录 一、项目管理组织机构 (2) 1、具体管理组织机构如下图所示: (2) 2、主要岗位人员如下: (2) 二、各岗位主要职责 (3) 1、项目经理 (3) 2、项目副经理 (4) 3、项目技术负责人 (5) 4、施工员 (5) 5、质检员 (6) 6、试验员 (6) 7、材料主管、材料员 (7) 8、安全员 (7) 9、后勤部 (7)

一、项目管理组织机构 针对本工程的特点,我公司组建了一套管理精干和具有先进施工经验的项目管理班子,并实行项目经理责任制,由项目经理、项目技术负责人、各专业施工员、专职质检员、试验员、安全员等组成管理班子。 1、具体管理组织机构如下图所示: 2、主要岗位人员如下: 项目经理:谢柱满

项目技术负责人:司徒文欣 项目副经理:余振威 质检员:周俊豪 安全员:方永坚 材料员:林朝辉 测量员:黄建勋 计划统计:苏家贤 总务员:林震阳 二、各岗位主要职责 1、项目经理 (1)、全面负责组织工程项目的施工,主管工程技术部、安全质量部、计划财务部、综合办公室、中心试验室,对项目全权负责。 (2)、制定项目管理目标和创优规划,建立完整的管理体系,保证既定目标的实现。 (3)、组建精干高效的项目管理班子和施工项目队,搞好项目机构的设置、人员选调及职责分工。 (4)、建立严格的经济责任制,强化管理、推动科技进

步,搞好成本控制,提高综合经济效益。 (5)、沟通项目内外联系渠道,及时妥善处理好内外关。 (6)、接受建设单位、监理单位及上级业务部门的监督指导,及时向建设单位汇报工作。 2、项目副经理 (1)、配合项目经理,具体组织工程项目的施工,主管工程管理部、安全质量部、物资设备部、对项目经理负责。 (2)、协助项目经理协调与建设、设计、监理的关系,保证工程进度、质量、安全、成本控制目标的实现。 (3)、负责协调组织工程项目施工,保证施工正常进行。 (4)、科学组织施工,及时组织编制进度计划安排及资源调配方案,组织参与提出合理化建议与设计变更等重要决策。 (5)、负责组织推广应用新技术、新工艺、新设备、新材料,保证工程进度,节约工程成本。 (6)、负责组织有关部门制定项目环保规划、措施,定期环保工作检查,确保环保工作落到实处。 (7)、负责施工现场环境保护、文明施工、综合治理等工作,严格执行当地建筑施工方面的有关规章制度。

施工单位项目部组织机构

项目组织管理机构 一、项目部组织机构 科学合理的管理体制、统一有效的工程指挥系统是顺利施工的重要保证,为此,我司在本工程的施工组织上,按照“项目法施工”的模式,组建一个技术力量强、科学管理、重视工程质量的工程项目管理班子。 项目管理层将代表我司全权组织施工生产诸要素,将运用科学的管理手段,执行GB/T19001- 2000质量体系标准,按“质量、安全、工期、文明、效益、服务”六个第一流的要求建设本工程。实现我司“质量为本、科学管理、精益求精、竭诚服务”的质量方针。 项目决策层由项目经理及副经理和技术负责人组成,负责工程施工的组织、协调和控制;在项目经理领导下,由质安组、施工组、材设组、资料组、后勤组和技术组等六个职能部门组成项目管理层,对工程施工的全过程实施动态管理。 项目作业层由具有一定操作技术和经验的工人组成施工班组,以经济承包的形式,从施工质量、安全、进度、文明施工、材料节约和服务态度等方面进行考核、选择。(项目组织机构如图) 各部门建立岗位责任制,分工协作。 现场以项目经理部为核心,以施工部为龙头,24小时现场值班,责权同步,充分调动各方面的积极性和责任心。

二、主要管理人员组成 项目管理班子一缆表 三、主要部门人员配备及工作范围 1、目经理职责: (1)建立和保持质量管理体系的有效运行,建立项目经理部组织结构,设置有关管理组,配备管理人员,明确和落实管理人员岗位职责,组织编制并实施施工组织设计和项目质量计划,确保项目质量目标的实现。 (2)将特定产品、项目或合同的要求及时传递给职能部门; (3)督促管理人员履行岗位职责,对施工全过程实行有效的控制,确保工程项目施工过程均处于有效受控状态。 (4)保持与顾客的密切沟通,顾客的要求及时传递给职能部门,并解决他们之间的接口。 (5)贯彻执行国家关于建筑施工管理的法律、法规以及上级有关部门关于质量、安全和文明施工管理的制度和规定,贯彻执行国家、行

工程施工管理组织机构

工程施工管理组织机构 因本工程的施工特点是质量标准要求高,任务重,且本标段施工场地紧张施工条件比较困难,施工工艺也较复杂;为了保证工程各部位、各分项、各工序能按编制的总的施工进度计划,按施工顺序组织各施工项目进行平行或交叉作业,合理地安排劳动力,调度机械设备,部署后勤建筑材料的保障供应,有条不紊地掌握施工进度,及时统计月报表,并且适当地根据工程变更设计实际情况、气候、材料供应等特殊变化进行修改计划,确保总工期能按业主下达的指令,顺利地完成任务,做到精心施工、优质高效、安全生产、文明施工、争创优质工程。为此,我总公司专门组建广州东南西环高速公路W D3—2标段项目经理部,构成部门控制式项目组织。项目经理与总工程师由总公司总经理直接委派,把项目委托组织管理,构成由领导、职能专业组、基层施工队三梯级的工程管理体系。管理机构的运作程序是工程项目经理部的决策、指令,根据业主的指示精神及监理工程师的意见,视情况各异通过两条渠道下达至施工队作业层。一是由有关职能专业组下达;二是直接下达。而作业层的有关信息则通过相应的渠道反馈到项目经理部。

项目经理的工作职责是: 1、接受总经理的直接领导,全面负责本标段所有工程项目的施工质量、安全生产、工期控制、文明施工等工作,熟悉计划统计、劳动力调配、周转料具供应、工程预算及经济洽商签证等。 2、制订有效的管理制度,从决策到贯彻实施,从检测控制到信息反馈进行全过程的监控、检查、考核、评比和严格管理。 3、主持现场碰头会,收集基层情况汇报,掌握施工进度,检查存在问题、安排每阶段施工计划,参加有关施工协调会。 4、重视公共关系,要经常密切与业主、设计、质监、监理等部门取得联系,争取支持和帮助,为工程项目服务。 项目总工程师的工作职责是: 1、全权负责本标段的技术管理工作,协助项目经理处理日常事务。

施工总承包项目管理部组织机构图

施工总承包项目管理部组织机构图

主要管理人员名单

项目管理机构配备情况辅助说明资料 项目管理组织机构分工: 项目经理部设项目经理1名、项目副理1名、项目总工程师1名、下设四部一室,即:工程技术部、质安部、材料设备部、计划财务部、办公室,详见:施工管理组织机构图。 项目经理:负责按照已确定的工期、质量、成本控制、安全文明施工等各项管理目标,按照ISO9001质量体系的要求,组织全过程的具体实施。 项目副理:协助项目经理以上的工作。 项目总工程师:协助项目经理工作,主管施工技术、质量监测、指导制定详细的施工方案,处理各种技术问题,检查项目经理部各部门按各自工作职能规定工作的落实情况,重点监控施工进度情况。主持工程技术会议,组织工程、质量检测工作,最终实现工程质量管理目标。负责对前期工程(基坑支护)交接和后期管理。 工程技术部:负责项目全过程实施的具体技术管理工作,负责施工现场调度、技术管理、施工测量、检验试验及环保文明施工管理。负责各专业施工单位施工组织设计和作业指导书的审核;检查各专业施工单位施工技术工作,指导各专业施工单位做好现场施工技术交底;负责解决图纸中的问题,并组织好图纸会审工作;负责图纸和有关的技术文件的收发及存档工作;做好交工资料收集整理工作;负责新技术、新工艺、新材料的应用和推广;负责QC小组活动。 负责贯彻执行安全文明施工的各项规定,督促检查现场安全技术标准、规范、安全技术措施的实施情况,对安全隐患提出整改意见,认真执行《施工现场安全生产管理奖罚办法》,定期组织现场安全、文明的检查、评比,参加工伤事故的调查、处理;负责现场安全文明施工及安全管理资料的整理工作;负责各专业施工单位的安全教育;负责现场CI布置及管理。 质安部:负责项目全过程实施的质量安全管理工作。
