当前位置:文档之家› 钢管脚手架专项施工方案

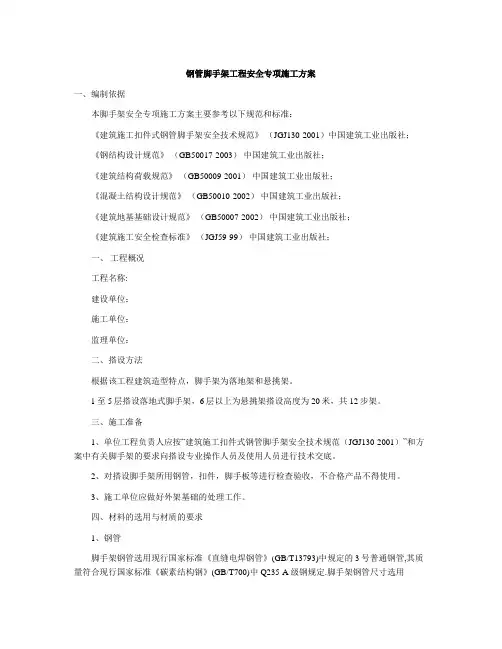

钢管脚手架专项施工方案

钢管脚手架专项施工方案
钢管脚手架专项施工方案

脚手架工程专项施工方案

最新资料,WORD文档,可下载编辑!

1、编制依据

1.1施工图纸

1.2主要规范、规程

1.3宣城市职业教育中心(II标段)工程施工组织设计

1.4参考手册

2、施工部署

2.1安全防护领导小组

安全生产、文明施工是企业生存与发展的前提条件,是达到无重大伤亡事故的必然保障,也是我项目部创建“文明现场”、“样板工地”的根本要求。为此经理部成立以生产副经理为组长的安全防护领导小组,其机构组成、人员编制及责任分工如下:

组长:姜玮(项目经理)——负责协调工作

副组长:周香明(项目现场负责人)——现场施工总指挥

组员:韦能武(技术负责人)——方案编制、技术交底

周祥(施工员)——现场施工协调

邹建新(安全员)——现场施工指挥、质量检查

2.2设计总体思路

结合本工程结构形式、实际施工特点,建筑物四周搭设落地式、全高全封闭的扣件式双排钢管脚手架。此架为一架三用,既用于结构施工和装修施工,同时兼作安全防护。荷载按培育修荷载考虑,要求三层同时作业。根据设计单位提供的顶板承载极限值(活荷载5kN/m2、恒荷载6kN/m2)要进行顶板承载验算,若不满足要求,则须在地下1~2层的相应部位设回撑用的碗扣式钢管脚手架支撑。脚手架搭设采用双排双立杆。立杆距结构外沿0.35m,排距9横距)为1.1m、柱距为1.55m,大横杆步距为1.80m。

3、构造要求及技术措施

3.1扣件式钢管脚手架的构造要求及技术措施

3.1.1地基处理

基槽回填土采用2:8灰土分层夯实,密实度采用环刀取样进行试验,表面用C10砼进行硬化,厚度为10cm。四周外脚手架以硬化的回填土作为基础,所有的基础必须平整。基础上、底座下设置槽钢,布设必须平稳,不得悬空。并在四周距脚手架外立杆50cm,处设一浅排水沟。

3.1.2 立杆

全楼脚手架采用双排双立杆,立杆顶端高出结构檐口上皮1.5m,双立杆应采双管底座。立杆接头采用对接扣件连接,立杆与大横杆采用直角扣件连接。接头交错布置,两个相邻立柱接头避免出现在同步同跨内,并在高度方向错开的距离不小于50cm;各接头中心距主节点的距离不大于60cm。

3.1.3 大横杆

大横杆置于小横杆之下,在立柱的内侧,用直角扣件与立柱扣紧;其长度大于3跨、不小于6m,同一步大横杆四周要交圈。大横杆采用对接扣件连接,其接头交错布置,不在同步、同跨内。相邻接头水平距离不小于50cm,各接头距立柱的距离不大于50cm。

3.1.4 小横杆

每一立杆与大横杆相交处(即主节点),都必须设置一根小横杆,并采用直角扣件扣紧在大横杆上,该杆轴线偏离主节点的距离不大于15cm。小横杆间距应与立杆柱距相同,且根据作业层脚手板搭设的需要,可在两立柱之间在等间距设置增设1~2根小横杆,其最大间距不大于75cm。小横杆伸出外排大横杆边缘距离不小于10cm;伸出里排大横杆距结构外边缘15cm,且长度不大于44cm。上、下层小横杆应在立杆处错开布置,同层的相临小横杆在立柱处相向布置。

3.1.5 纵、横向扫地杆

纵向扫地杆采用直角扣件固定在距底座下皮20cm处的立柱上,横向扫地杆则用直角扣件固定在紧靠纵向扫地杆下方的立柱上。北侧裙房顶板存在

较大高差,则将高处的纵向扫地杆向低处延长两跨与立柱固定。靠边坡的立柱轴线到边坡的距离不小于50cm,并对此立杆:采取双向斜拉加固措施。

3.1.6 剪刀撑

本脚手架采用剪刀撑与横向斜撑相结合的方式,随立柱、纵横向水平杆同步搭设,用通长剪刀撑沿架高连续布置。双立杆部位采用双杆通长剪刀撑,单立杆部位则采用单杆通长剪刀撑。剪刀撑每6步4跨设置一道,斜杆与地面的夹角在45°~60°之间。斜杆相交点处于同一条直线上,并沿架高连续布置。剪刀撑的一根斜杆扣在立柱上,另一根斜杆扣在小横杆伸出的端头上,两端分别用旋转扣件固定,在其中间增加2至4个扣结点。所有固定点距主节点距离不大于15cm。最下部的斜杆与立杆的连接点距地面的高度控制在30cm内。剪刀撑的杆件连接采用搭接,其搭接长度≥100cm,并用不少于2个旋转扣件固定,端部扣件盖板的边缘至杆端的距离≥10cm。横向斜撑搭设在主楼脚手架部位,在同节内、由底至顶层呈“之”字型、在里、外排立柱之间上下连续布置,斜杆应采用旋转扣件固定在与之相交的立柱或横向水平杆的伸出端上。除拐角处设横向斜撑外,中间应每隔6跨设置一道。

3.1.7 脚手板

脚手板采用松木、厚5cm、宽35~45cm、长度不少于3.5m的硬木板。在作业层下部架设一道水平兜网,随作业层上升,同时作业不超过两层。首层满铺一层脚手板,以上每隔六层也要满铺一层脚手板,并设置安全网及防护栏杆。脚手板设置在三根横向水平杆上,并在两端8cm处用直径1.2mm 的镀锌铁丝箍绕2~3圈固定。当脚手板长度小于2m时,可采用两根小横杆,并将板两端与其可靠固定,以防倾翻。脚手板应平铺、满铺、铺稳,接缝中设两根小横杆,各杆距接缝的距离均不大于15cm。靠墙一侧的脚手板离墙的距离不应大于15cm。拐角处两个方向的脚手板应重叠放置,避免出现探头及空挡现象。

3.1.8 连墙件

连接件采用刚性连执着,垂直间距为3.60m、水平间距为4.05m。连墙杆用Φ48×3.5的钢管,它与脚手架、建筑物的连接采用直角扣件。在结构每一外框架柱处设一组双杆箍柱式拉杆与框架柱拉结。在顶板上丙框架柱间中点处,距结构处皮1.5m处预理II25钢筋(加工尺寸与悬挑架预埋件相同),用Φ48×3.5的钢管与脚手架可靠的转角处,于框架柱上双向设置上述箍柱式拉杆。在建筑物的首层置两道连墙件。连墙件横竖向顺序排列、无匀布置、与架体和结构立面垂直,并尽量靠近主节点(距主节点的距离不大于30cm)。连墙杆伸出扣件的距离应大于10cm。底部第一根大横杆就开始布置连墙杆,靠近框架柱的小横杆可直接作连墙杆用。

3.1.9防护设施

脚手架要满挂全封闭式的密目安全网。密目网采用1.8×6.0m的规格,用风绳绑扎在模杆外立杆里侧。作业层网应高于平台1.2m,产基作业层下步架处设一道水平兜。在架内高度3.6m处设首层平网,往上每隔五步呀设隔层平网,施工层应设随层网。作业层脚手架立杆于0.6m扼要1.2m处设有两道防护栏杆,底部侧面设18cm高的挡脚板。

3.2 卸料平台

从经济、实用的角度考虑,卸料平台设计为县挑式型钢平台,两楼各制2个,规格为5.0m×4.5m×1.5m(长×宽×高)悬挑长度为3.0m。平台上要设有限定荷载标牌,本工程卸料平台限重为1.5t。主梁、次梁分别采用I10工字钢,10槽钢,所有构件均为螺栓连拦,即为铰接。防护栏采用Φ48×3.5钢管,分别在高75cm、150cm处设立两道,并与四周工字钢焊接。四周工字钢外侧面及防护栏均刷红白相间的油漆标识,并满布密目安全网。平台每侧两根6×19、Φ20.0钢丝绳,每根绳设夹具不少于三个。钢丝绳与卸料平台钢管架接触处垫像胶胶皮,以缓冲钢丝绳的拉力。钢丝绳通过梁上侧模对拉螺栓孔拉接,但两根钢丝绳不得拉结于同一个对拉螺栓孔,并且预留的梁上预留的孔洞要保证能让上述钢丝绳穿过,平台底面设5cm厚的脚手板,满

铺、铺牢、两端用8号镀锌铁丝捆紧,并在四周设18cm高的踢脚板。卸料平台自第2层至4层每层设一个。

3.3 脚手架出入口的构造

该出入口设在⑨ ~⑩轴之间,挑空两根立杆、跨越三步三跨,大小为4.5m×5.4m(宽×高)。出入口处再搭设6.0m×4.5m×6.0m(宽×高)的防护棚,上铺5cm厚的双层脚手板。在出入口两侧的内、外排单位杆处分别增设一辅立杆,并高于门洞口1~2步,立柱用短斜撑相互联系。上方悬倾家荡产立柱处增加两根斜杆,斜杆与各主节点相交处用扣件固定,洞口上方增设两道横向支撑,应伸出斜腹杆的端部,以保证立柱悬空处的整体性。门洞两侧分别增加两根余腹杆,当斜腹杆在1跨内跨越2个步距时,应在相交的大横杆处增设一根小横杆,将斜腹杆固定在其伸出端上,斜腹杆宜采用通长杆件,必须接长时间对接扣件连接。

4、安全防护措施

4.1电梯井洞口防护措施

电梯井口设置不低于1.2m高的开启式防护门,用Φ12的螺纹钢筋、按水平间距30cm、竖向间距40cm焊制而成,并在防护门上要刷漆、上锁、挂牌。电梯井筒内每隔一层在入口处设置一个用Φ25钢筋、钢管及木板搭设的平台,中间一层用钢筋支托安全网一道,网上及平台以均不得存有杂物。电梯井内不准做垂直运输通道或拉圾通道。

4.2结构临边的防护措施

在结构四周边线内50cm处设置全封闭式护身栏,使用材料均采用Φ48×3.5钢管。其高度不低于1.2m、立杆间距不大于2.5m 、竖向每隔0.6m

设一道通长大横杆、每隔一根立杆设一道三脚架。

洞钢管长度方向刷红白间隔的油漆、挂醒目标志牌;护身栏杆四周满挂密目安全网、白天设警示牌、夜间设红色标志灯;临边四周1m范围内不准堆料、停放机具。

4.3楼梯间防护措施

楼梯的侧边利用脚手架做安全防护,架子立管从梯井内搭设,侧边沿楼梯坡度方向做一道1.2m高的护身栏,侧边底部设18cm高的挡脚板。

4.4防雷避电措施

采用避雷针与大横杆连通、连地线与整幢建筑物楼层内避雷系统连成一体的措施。避雷针共设置4根避雷针,避雷针采用Φ12镀锌钢筋制作,高度不小于1m,设置在脚手架四角立杆上,并将所有最上层的大横杆全部连通,形成避雷网络。接地线采用40×4的镀锌扁钢,将立杆与整幢建筑物楼层内雷系统连成一体。接地线的连接于10cm2,并将表面油漆及氧化层清除,露出金属珧泽并涂以中性凡士林。接地线与建筑物楼层内避雷系统的设置按脚手架的长度不超过50m设置1个,位置不得选在人们经常走到的地方以避免跨免跨步电压的然害,防止拉地线遭机械伤害。两者的连执着采用焊接,焊接长度应大于2倍的扁钢宽度,焊完后再用接地阻测试仪测定电阻,要求冲击电阻不大于10Ω。同时应注意检查与其它金属物或埋地电缆之间的安全距离(一般不小于3m)以免发生击穿事故。

5.脚手架的搭设及拆除施工工艺

5.1落地式钢管脚手架塔设施工工艺

落地脚手架搭设的工艺流程为:场地平整、夯实基础承载实难、材料配备定位设置通长脚手板、钢底座纵向扫地杆立杆横向扫地杆

小横杆大横杆(搁栅)剪刀撑连墙杆铺脚手板扎防护栏杆扎安全网……。

定距定位。根据构造要求在建筑物四角用尺量出内、外立杆离墙距离,并作好标记。用钢卷尺拉直,分出立杆位置,并用小竹征点出立杆标记。垫板、底座应准确地放在定位线上,垫板必须铺放平稳,不得悬空;双管柱应采用双管底座,底座下垫枕木,并垂直于墙面设置。在搭设首层脚手架的过程中,沿四周每框架格内设一道斜支撑,拐角处双向增设,待该部位脚手架与主体结构的连墙件可靠拉结后方可拆除。当脚手架操作层高出连墙件两步时,应采取临时稳定措施,直

到连墙搭设完毕后方可拆除。双排架宜先立里排立杆,后立处排立杆。每排立杆宜先立两头的,再立中间的一根,互相看齐后,立中间部分各立杆,双排架内、外排两立杆的连线要与墙面垂直,立杆接长时,宜先立外排,后立内排。其余组件的搭设要求参见构造要求。

5.2卸料平台的施工工艺

卸料平台加工制作完毕经验收后格后方可吊装。吊装时,先挂好四角的吊钩,传发初次信号,但只能稍稍提升平台,放松斜拉钢丝绳,方可正式吊装,吊钩的四条引绳应等长,保证平台在起吊过程中平稳。吊装至预定位置后,先将平台工字钢与预埋件固定后,再将钢丝绳固定,紧固螺母及钢丝绳卡子,完毕后方可松塔吊吊钩,卸料平台安装毕后经验收合格后方可使用,卸料平台的限重牌应挂在该平台附近的明显位置。要求提升一次验收一次。

5.3脚手架的拆除施工工艺

拆架程序应遵守由上而下,先搭后拆的原则,即先拆拉杆、脚手板、剪刀撑、斜撑,而后拆小横杆、大横杆、立杆等(一般的拆除顺序为安全网栏杆脚手板剪刀撑小横杆

大横杆立杆)。不准分立面拆架或在上下两步同时进行拆架。做到一步一清、一杆一清。拆立杆时,要先抱住立杆再拆开最后两个扣。拆除大横杆、斜撑、剪刀撑时,应先拆中间扣件,然后托住中间,再解端头扣。所有连墙杆必须随脚手架拆除同步下降,严禁先瘵连墙件整层或数层拆除后再除脚手架,分段拆除高差不应大于2步,如高差大于2步,应增设连墙连加固。拆除后架体的稳定性不被破坏,如附墙杆被拆除前,应加设临时支撑防止变形,拆除各标准节时,应防止失稳。当脚手架拆至下部最后一根长钢管的高度(约6.5m)时,应先在适当位置搭临时势撑加固,后拆连墙件。

6、劳动力及材料、机具配备

6.1劳动力配备

6.2材料配备

7

7.1构配件允许偏差

9.1材质及其使用的安全技术措施

9.1.1扣件的紧固程度应在40~50N·m,并不大于65N·m,对接扣件的抗拉承载力为3kn。扣件上螺栓保持适当的拧紧程度。对接扣件安装时其开口应向内,以防时雨,直角扣件安装时开口不得向下,以保证安全。

9.1.2各杆件端头伸出扣件盖板边缘的长度不应小于100mm。

9.1.3钢管有严重锈蚀、压扁或裂纹的不得使用。禁止使用有脆裂、变形、滑丝等现象的扣件。

9.1.4外脚手架严禁钢竹、钢木混搭,禁止扣件、绳索、铁丝、竹篾、塑料混用。

9.2脚手架搭设的安全技术措施

9.2.1脚手架的基础必须经过硬化处理满足承载力要求,做到不积水,沉陷,顶板基础的混凝土必须达到设计强度的75%以上才能施工。

9.2.2搭设过程中划出工作标志区,禁止行人进入,统一指挥、上下呼应、动作协调,亚禁在无人指挥下作业。当解开与另一人有关的扣件时必先告诉对方,并得到允许,以防附落伤人。

9.2.3开始搭设立杆时,应每隔6跨设置一根抛撑,直至连墙件安装稳定后,方可根据情况拆除。

9.2.4脚手架及时与结构拉结或采用临时支顶,以保证搭设过程安全,未完成脚手架在每日收工疽定要确保架子稳定。

9.2.5脚手架必须配合施工进度搭设,一次搭设高度不得超过相邻连墙件以上两步。

9.2.6在搭设过程中应由安全员、架子班长等进行检查,验收和签证。每两步验收一次,达到设计施工要求后挂合格牌一块。

9.2.7外脚手架的卸荷严格采用Φ15.5的钢丝绳通过梁上对拉螺栓孔与脚手架连接,严禁私自拆改。

9.3脚手架上施工作业的安全技术措施

9.3.1结构外脚手架每支搭一层,支搭完毕后,经项目部安全员验收合格后方可使用。任何班组长和个人,未经同意不得任意拆除脚手架部件。

9.3.2严格控制施工荷载,脚手板不得集中堆料施荷,施工荷载不得大于 3kN/m2,确保较大安全储备。

9.3.3结构施工时不允许多层同时作业,装修施工时同时作业层数不超过两层,临地性用的悬挑架的同时作业层数不超过1层。

9.3.4当作业层高出其下连墙件3.6m以上、且其上尚无连墙件时,应采取适当的临时撑拉措施。

9.3.5各作业层之间设置可靠的防护栏,防止坠落物体伤人。

9.3.6定期检查脚手架,发现问题和隐患,在施工作业前及时维修加固,以达到坚固稳定,确保施工安全。

9.4脚手架拆除的安全技术措施

9.4.1拆架前,全面检查待拆脚手架,根据检查结果,拟订出作业计划,报请批准,进行技术交底后才准工作。

9.4.2架体拆除前,必须察看施工现场环境,包括架空线路、外脚手架、地面的设施等各类障碍物、地锚、缆风绳、连墙杆及被拆架体各吊点、附件、电气装置情况山庄能提前拆除的尽量拆除掉。

9.4.3拆架时应划分作业区,周围设绳绑围栏或竖立警戒樗,地面应设专人指挥,禁非作业人员进入。

9.4.4拆除时要统一指挥,上下呼应,动作协调,当解开与另一人有关的结扣时,应选通知对方,以防坠落。

9.4.5在拆架时,不得中途换人,如必须换人,应将拆除情况交代清楚后方可离开。

9.4.6每天拆架下班时,不应留下隐患部位。

9.4.7拆架时严禁碰撞脚手架附近电源线、以防触电事故。

9.4.8所有杆件和扣件在拆除时应分离,不准在杆件上附着扣件或两杆连着送到地面。

9.4.9所有的脚手板,应自外向里竖立搬运,以防脚手板和垃圾物从高处坠落伤人。

拆下的零配件要装入容器内,用吊篮吊下,拆下的钢管要绑扎牢固,双点起吊,严禁从高空抛掷。

10、文明施工要求

根据脚手架工的特殊性,结合职业安全卫生的惯标精神,要求施工时作到如下:

10.1进入施工现场的人员戴好安全帽,高空作业系好安全带,穿好防滑鞋等,现场严禁吸烟。

10.2进入施工现场的人员要有护场内的各种绿化设施和标示牌,不得践踏草坪、损坏花草树木、随意拆除和移动标示牌。

10.3严禁酗酒人员上架作业,施工操作时要求精力集中、禁止开玩笔和打闹。

10.4脚手架搭设人员必须是经考试合格的专业架子工,上岗人员定期体检,体检合格者方可发上岗证,凡患有高血压、贫血病、心脏病及其他不适于高空作业者,一律不得上脚手架操作。

10.5上架子作业人员上下均应走人行梯道,不准攀爬架子。

10.6护身栏、脚手板、挡脚板、密目安全网等影响作业斑组支模时,如需折改时,应由架子工业完成,任何人不得任意拆改。

10.7脚手架验收合格后任何人不得擅自拆改,如需做局部拆改时,须经技术部同意后在架子工操作。

10.8不准利用脚手架吊运重物;作业人员不准攀登架子上下作业面;不准推车在架子上跑动;塔吊起吊物体时不能碰撞和拖动脚手架。

10.9不得将模板支撑、缆风绳、泵送混凝土及砂浆的输送管等固定在脚手架上,严禁任意县持起重设备。

10.10在架子上的作业人员不得随意拆动脚手架的所有拉接点和脚手板,以及扣件绑扎扣等所有架子部件。

10.11拆除架子而使用电焊气割时,派专职人员做好防火工作,配备料斗,防止火星和切割物溅落。

10.12脚手架使用时间较长,因此在使用过程中需要进行检查,发现基础下沉、杆件变形严重、防护不全、拉接松动问题要及时解愉。

10.13在保证脚手架体的整体性,不得与井架、升降机一并拉结,不得截断架体。

10.14施工人员严禁凌空投掷杆件、物料、扣件及其它物品,材料、工具用滑轮和绳索运输,不得乱扔。

10.15使用的工具要放在工具袋内,防止掉落伤人;登高要空防滑鞋,袖口及裤口要扎紧。

10.16脚手架堆放场做到整洁、摆放合理、专人保管,并建立严格领退料手续。

10.17施工人员做到活完料净脚下清,确保脚手架施工材料不浪费。

10.18运至地面的材料应按指定地点随拆随运,分类堆放,当天拆当天清,拆下的中件和铁丝要集中回收处理。应随时整理、检查,按品种、分规格堆放整齐,妥善保管。

10.19六级以上大风、大雪、大雾、大雨天气停止脚手架作业。在冬季、雨季要经常检查脚手板、斜道板、跳板上有无积雪、积水等物。若有则应随时清扫,并要采取防滑措施。

11、脚手架计算书

一、参数信息:

1.脚手架参数

双排脚手架搭设高度为 20 米,立杆采用单立管;

搭设尺寸为:立杆的纵距为 1.5米,立杆的横距为1.05米,大小横杆的步距为1.8 米;

内排架距离墙长度为0.30米;

大横杆在上,搭接在小横杆上的大横杆根数为 2 根;

脚手架沿墙纵向长度为 150 米;

采用的钢管类型为Φ48×3.5;

横杆与立杆连接方式为单扣件;取扣件抗滑承载力系数为 0.80;

连墙件采用两步三跨,竖向间距 3.6 米,水平间距4.5 米,采用扣件连接;

连墙件连接方式为双扣件;

2.活荷载参数

施工均布活荷载标准值:2.000 kN/m2;脚手架用途:装修脚手架;

同时施工层数:2 层;

3.风荷载参数

本工程地处安徽省宣城市,基本风压为0.35 kN/m2;

风荷载高度变化系数μz 为1.00,风荷载体型系数μs 为0.65;

脚手架计算中考虑风荷载作用

4.静荷载参数

每米立杆承受的结构自重标准值(kN/m2):0.1248;

脚手板自重标准值(kN/m2):0.300;栏杆挡脚板自重标准值(kN/m):0.150;

安全设施与安全网(kN/m2):0.005;脚手板铺设层数:4;

脚手板类别:竹笆片脚手板;栏杆挡板类别:栏杆、竹笆片脚手板挡板;

每米脚手架钢管自重标准值(kN/m2):0.038;

5.地基参数

地基土类型:素填土;地基承载力标准值(kpa):160.00;

立杆基础底面面积(m2):0.25;地基承载力调整系数:0.50。

二、大横杆的计算:

按照《扣件式钢管脚手架安全技术规范》(JGJ130-2001)第5.2.4条规定,大横杆按照三跨连续梁进行强度和挠度计算,大横杆在小横杆的上面。将大横杆上面的脚手板自重和施工活荷载作为均布荷载计算大横杆的最大弯矩和变形。

1.均布荷载值计算

大横杆的自重标准值:P1=0.038 kN/m ;

脚手板的自重标准值:P2=0.3×1.05/(2+1)=0.105 kN/m ;

活荷载标准值: Q=2×1.05/(2+1)=0.7 kN/m;

=1.2×0.038+1.2×0.105=0.172 kN/m;

静荷载的设计值: q

1

=1.4×0.7=0.98 kN/m;

活荷载的设计值: q

2

图1 大横杆设计荷载组合简图(跨中最大弯矩和跨中最大挠度)

图2 大横杆设计荷载组合简图(支座最大弯矩)

2.强度验算

跨中和支座最大弯距分别按图1、图2组合。

跨中最大弯距计算公式如下:

跨中最大弯距为M1max=0.08×0.172×1.52+0.10×0.98×1.52 =0.251 kN.m;

支座最大弯距计算公式如下:

支座最大弯距为 M2max= -0.10×0.172×1.52-0.117×0.98×1.52 =-0.297 kN.m;

选择支座弯矩和跨中弯矩的最大值进行强度验算:

σ=Max(0.251×106,0.297×106)/5080=58.465 N/mm2;

大横杆的最大弯曲应力为σ= 58.465 N/mm2小于大横杆的抗压强度设计值

[f]=205 N/mm2,满足要求!

3.挠度验算:

最大挠度考虑为三跨连续梁均布荷载作用下的挠度。

计算公式如下:

其中:

静荷载标准值: q

= P1+P2=0.038+0.105=0.143 kN/m;

1

= Q =0.7 kN/m;

活荷载标准值: q

2

最大挠度计算值为:

V= 0.677×0.143×15004/(100×2.06×105×121900)+0.990×0.7×

15004/(100×2.06×105×121900) = 1.593 mm;

大横杆的最大挠度 1.593 mm 小于大横杆的最大容许挠度 1500/150 mm与

10 mm,满足要求!

三、小横杆的计算:

根据JGJ130-2001第5.2.4条规定,小横杆按照简支梁进行强度和挠度计算,大横杆在小横杆的上面。用大横杆支座的最大反力计算值作为小横杆集中荷载,在最不利荷载布置下计算小横杆的最大弯矩和变形。

1.荷载值计算

大横杆的自重标准值:p

= 0.038×1.5 = 0.058 kN;

1

=0.3×1.05×1.5/(2+1)=0.158 kN;

脚手板的自重标准值:P

2

活荷载标准值:Q=2×1.05×1.5/(2+1) =1.050 kN;

集中荷载的设计值: P=1.2×(0.058+0.158)+1.4 ×1.05 = 1.728 kN;

小横杆计算简图

2.强度验算

最大弯矩考虑为小横杆自重均布荷载与大横杆传递荷载的标准值最不利分配

的弯矩和均布荷载最大弯矩计算公式如下:

Mqmax = 1.2×0.038×1.052/8 = 0.006 kN.m;

集中荷载最大弯矩计算公式如下:

Mpmax = 1.728×1.05/3 = 0.605 kN.m ;

最大弯矩 M= Mqmax + Mpmax = 0.611 kN.m;

最大应力计算值σ = M / W = 0.611×106/5080=120.313 N/mm2;

小横杆的最大弯曲应力σ =120.313 N/mm2小于小横杆的抗压强度设计值205 N/mm2,满足要求!

3.挠度验算

最大挠度考虑为小横杆自重均布荷载与大横杆传递荷载的设计值最不利分配

的挠度和小横杆自重均布荷载引起的最大挠度计算公式如下:

Vqmax=5×0.038×10504/(384×2.06×105×121900) = 0.024 mm ;

大横杆传递荷载 P = p1 + p2 + Q = 0.058+0.158+1.05 = 1.265 kN;

集中荷载标准值最不利分配引起的最大挠度计算公式如下:

Vpmax = 1265.1×1050×(3×10502-4×10502/9 ) /(72×2.06×105×121900) = 2.07 mm;

最大挠度和 V = Vqmax + Vpmax = 0.024+2.07 = 2.094 mm;

小横杆的最大挠度为 2.094 mm 小于小横杆的最大容许挠度 1050/150=7与

10 mm,满足要求!

四、扣件抗滑力的计算:

按规范表5.1.7,直角、旋转单扣件承载力取值为8.00kN,按照扣件抗滑承载力系数0.80,该工程实际的旋转单扣件承载力取值为6.40kN。

纵向或横向水平杆与立杆连接时,扣件的抗滑承载力按照下式计算(规范

R ≤ Rc

其中 Rc -- 扣件抗滑承载力设计值,取6.40 kN;

R -- 纵向或横向水平杆传给立杆的竖向作用力设计值;

大横杆的自重标准值: P1 = 0.038×1.5×2/2=0.058 kN;

小横杆的自重标准值: P2 = 0.038×1.05/2=0.02 kN;

脚手板的自重标准值: P3 = 0.3×1.05×1.5/2=0.236 kN;

活荷载标准值: Q = 2×1.05×1.5 /2 = 1.575 kN;

荷载的设计值: R=1.2×(0.058+0.02+0.236)+1.4×1.575=2.582 kN;

R < 6.40 kN,单扣件抗滑承载力的设计计算满足要求!

五、脚手架立杆荷载计算:

作用于脚手架的荷载包括静荷载、活荷载和风荷载。静荷载标准值包括以下内容:

(1)每米立杆承受的结构自重标准值(kN),为0.1248

NG1 = [0.1248+(1.50×2/2)×0.038/1.80]×25.00 = 3.920;

(2)脚手板的自重标准值(kN/m2);采用竹笆片脚手板,标准值为0.3

NG2= 0.3×4×1.5×(1.05+0.3)/2 = 1.215 kN;

(3)栏杆与挡脚手板自重标准值(kN/m);采用栏杆、竹笆片脚手板挡板,标准值为0.15

NG3 = 0.15×4×1.5/2 = 0.45 kN;

(4)吊挂的安全设施荷载,包括安全网(kN/m2);0.005

NG4 = 0.005×1.5×25 = 0.188 kN;

经计算得到,静荷载标准值

NG =NG1+NG2+NG3+NG4 = 5.772 kN;

活荷载为施工荷载标准值产生的轴向力总和,内、外立杆按一纵距内施工荷载总和的1/2取值。

经计算得到,活荷载标准值

NQ= 2×1.05×1.5×2/2 = 3.15 kN;

风荷载标准值按照以下公式计算

其中 Wo -- 基本风压(kN/m2),按照《建筑结构荷载规范》(GB50009-2001)的规定采用:

Wo = 0.35 kN/m2;

Uz -- 风荷载高度变化系数,按照《建筑结构荷载规范》(GB50009-2001)的规定采用:

Uz= 1 ;

Us -- 风荷载体型系数:取值为0.645;

经计算得到,风荷载标准值

Wk = 0.7 ×0.35×1×0.645 = 0.158 kN/m2;

不考虑风荷载时,立杆的轴向压力设计值计算公式

N = 1.2NG+1.4NQ= 1.2×5.772+ 1.4×3.15= 11.337 kN;

考虑风荷载时,立杆的轴向压力设计值为

N = 1.2 NG+0.85×1.4NQ = 1.2×5.772+ 0.85×1.4×3.15= 10.676 kN;

风荷载设计值产生的立杆段弯矩 MW 为

Mw = 0.85 ×1.4WkLah2/10 =0.850 ×1.4×0.158×1.5×

1.82/10 = 0.091 kN.m;

六、立杆的稳定性计算:

不考虑风荷载时,立杆的稳定性计算公式为:

立杆的轴向压力设计值:N = 11.337 kN;

计算立杆的截面回转半径:i = 1.58 cm;

计算长度附加系数参照《扣件式规范》表5.3.3得:k = 1.155 ;当验算杆件长细比时,取块1.0;

计算长度系数参照《扣件式规范》表5.3.3得:μ = 1.5 ;

计算长度 ,由公式 lo = k×μ×h 确定:l0 = 3.118 m;

长细比 Lo/i = 197 ;

轴心受压立杆的稳定系数φ,由长细比 lo/i 的计算结果查表得到:φ= 0.186 ;

立杆净截面面积: A = 4.89 cm2;

立杆净截面模量(抵抗矩) :W = 5.08 cm3;

钢管立杆抗压强度设计值:[f] =205 N/mm2;

σ = 11337/(0.186×489)=124.645 N/mm2;

立杆稳定性计算σ = 124.645 N/mm2 小于立杆的抗压强度设计值 [f] = 205 N/mm2,满足要求!

考虑风荷载时,立杆的稳定性计算公式

立杆的轴心压力设计值:N = 10.676 kN;

计算立杆的截面回转半径:i = 1.58 cm;

计算长度附加系数参照《扣件式规范》表5.3.3得: k = 1.155 ;

计算长度系数参照《扣件式规范》表5.3.3得:μ = 1.5 ;

计算长度 ,由公式 l0 = kuh 确定:l0 = 3.118 m;

长细比: L0/i = 197 ;

轴心受压立杆的稳定系数φ,由长细比 lo/i 的结果查表得到:φ= 0.186立杆净截面面积: A = 4.89 cm2;

立杆净截面模量(抵抗矩) :W = 5.08 cm3;

钢管立杆抗压强度设计值:[f] =205 N/mm2;

σ = 10675.5/(0.186×489)+91392.178/5080 = 135.363 N/mm2;

立杆稳定性计算σ = 135.363 N/mm2小于立杆的抗压强度设计值 [f] = 205 N/mm2,满足要求!

七、最大搭设高度的计算:

按《规范》5.3.6条不考虑风荷载时,采用单立管的敞开式、全封闭和半封闭的脚手架可搭设高度按照下式计算:

构配件自重标准值产生的轴向力 NG2K(kN)计算公式为:

NG2K = NG2+NG3+NG4 = 1.852 kN;

活荷载标准值:NQ = 3.15 kN;

每米立杆承受的结构自重标准值:Gk = 0.125 kN/m;

Hs =[0.186×4.89×10-4×205×103-(1.2×1.852

+1.4×3.15)]/(1.2×0.125)=80.212 m;

按《规范》5.3.6条脚手架搭设高度 Hs等于或大于26米,按照下式调整且不超过50米:

[H] = 80.212 /(1+0.001×80.212)=74.256 m;

[H]= 74.256 和 50 比较取较小值。经计算得到,脚手架搭设高度限值 [H] =50 m。

脚手架单立杆搭设高度为20m,小于[H],满足要求!

按《规范》5.3.6条考虑风荷载时,采用单立管的敞开式、全封闭和半封闭的脚手架可搭设高度按照下式计算:

构配件自重标准值产生的轴向力 NG2K(kN)计算公式为:

NG2K = NG2+NG3+NG4 = 1.852 kN;

活荷载标准值:NQ = 3.15 kN;

每米立杆承受的结构自重标准值:Gk = 0.125 kN/m;

计算立杆段由风荷载标准值产生的弯矩: Mwk=Mw / (1.4×0.85) = 0.091 /(1.4 × 0.85) = 0.077 kN.m;

Hs =( 0.186×4.89×10-4×205×103-(1.2×1.852+0.85×1.4×

(3.15+0.186×4.89×100×0.077/5.08)))/(1.2×0.125)=73.703 m;

按《规范》5.3.6条脚手架搭设高度 Hs等于或大于26米,按照下式调整且不超过50米:

[H] = 73.703 /(1+0.001×73.703)=68.644 m;

[H]= 68.644 和 50 比较取较小值。经计算得到,脚手架搭设高度限值 [H] =50 m。

脚手架单立杆搭设高度为20m,小于[H],满足要求!

八、连墙件的计算:

连墙件的轴向力设计值应按照下式计算:

Nl = Nlw + N0

房屋建筑工程脚手架施工方案

房屋建筑工程脚手架施工方案 1

新疆阜康抽水蓄能电站EPC总承包 西北水电公司施工项目 上、下库承包商营地房屋建筑 落地式脚手架安拆专项施工方案 编制: 审核: 批准: 新疆阜康抽水蓄能电站EPC总承包 西北水电公司施工项目部 4月10日 1 编制说明及依据

1.1 编制说明 为保证本项目脚手架在搭设、使用、拆除过程中符合有关安全技术规范要求,特编制本专项施工方案,作为落地式脚手架工程施工的作业性指导文件。 1.2 编制依据 (1)总承包单位提供的施工图纸; (2)<建筑施工高处作业安全技术规范>JGJ80-1991; (3)<建筑施工安全检查标准>JGJ59-1999; (4)<建筑施工扣件式钢管脚手架安全技术规范>JGJ130- ; (5)<建筑施工门式钢管脚手架安全技术规范>JGJ128- ; (6)<钢管脚手架扣件>JGJ22-1985; (7)<密目式安全立网>GB16909-1997; (8)连墙杆材质符合现形国家标准GB/T700Q235-A级钢规范; (9)现场实际环境和条件。 2 工程概况 2.1 上、下库承包商营地房屋建筑概况 下库承包商营地布置在下库坝址下游右岸 2.1km处,靠对外道路布置,地势较平缓,地面高程1575m~1580m,下库承包商营地用地面积113113m2,含总包方办公楼1栋、总包方宿舍楼2栋、总包方食堂1栋、分包单位办公楼1栋、分包单位宿舍楼1栋、分包单位食堂1栋、民技工宿舍楼7栋、民技工食堂6栋、门房2栋、公厕1栋、锅 2

炉房1栋、垃圾转运站1个、保温车库1栋,建筑总面积27186m2。 上库承包商营地布置在白杨沟右侧。地面高程2025~2050m,与上、下库连接道路之间以支线道路相接,上库承包商营地用地面积26000m2,含分包单位办公宿舍楼、综合食堂、锅炉房、公厕、门房、宿舍等建筑,建筑面积共计9685m2,具体结构形式及建筑高度见表2-1所示: 表2-1 承包商营地建筑结构类型统计表 3

外脚手架专项施工方案2

外脚手架专项施工方案 一.工程概况 梦溪苑小区1#.2#.3#商住楼位于呼和浩特市回民区成吉思汗大街,最高9层29.7M .最低7层23.7M.地下一层车库5.1M。 二.搭设参数 立杆纵距L1.5m,立杆横距B=1M,步距高H=1.8M内立杆离建筑物外边线B=0.25M.外立杆里侧设置1.2m高的防护栏和300mm高的踢脚杆,两者中间加一道,,设计挑架高度H=18m,须计算脚手架的稳定性及杆件抗弯强度。三.脚手架的构造与搭设要求 1.基本要求 用扣件式钢管搭设的脚手架是施工临时结构,他承受施工过程中各垂直和水平的荷载能力刚度和稳定性,在施工过程中不产生失稳.倒塌并不超过允许强度.变形.倾斜.摇晃或扭曲现象以确保安全。 2.受荷情况 本工程外架主要作安全保护作用,除人员走动及少量材料临时堆放外基本上不考虑脚手架堆载。因此,除操作层外其余各层外架上什物如木模,少量钢筋砼碎屑等均要及时清理,不准长期堆放。 3.脚手架的构造与搭设要求 本工程采用中48x3.5钢管和扣件等构成脚手架.立杆.大横杆.小横杆主要受力杆件和剪刀撑,斜撑构件均采用钢管搭设。连墙按两步三跨3.6X4.5进行刚性连接。

(1)脚手架立杆采用对接扣件连接,相邻两立杆接头应相互错开,不应设置在同步内,同步内隔一根立杆的两个相邻接头在高度方向错开的距离不小500mm,各接头中心中点至主节点的距离不应大于步距的1/3;立杆顶端易高出檐口1.5m,纵向水平杆易对接,上下相邻两根纵向水平杆接头错开不小于2m,同一步内外两根纵向水平杆也应错开,并不在同一跨内。 (2)横杆伸出外立杆100~150mm.内立杆离外墙250mm。 (3)脚手架纵向两端和转角处起,在脚手架外面用斜撑杆成剪刀撑,自上而下循序连续设置,斜杆材质必须无变形无损伤,斜杆用旋转扣件与立杆和纵向水平杆扣牢,每道剪刀撑宽度不应小于4跨,且不应小于6m,斜杆与地面的倾角易在45度~60度之间;剪刀撑斜杆的接长应采用搭接,搭接长度不应小于1m;剪刀撑斜杆应用旋转扣件固定在与之相交的横向水平杆的伸出端或立杆上,旋转扣件中心线至主节点的距离不易大于150mm;剪刀撑与横向斜撑搭设应随立杆,纵向和横向水平杆等同步搭设。 (4)脚手架每隔3步,应在里立杆与墙面之间设通长安全平网,安全平网应搭设牢固,封闭严密,并及时清除网上杂物;脚手架外立杆内侧应采用密目式安全网封闭。 (5)脚手架与主体结构必须采用刚性连接【钢管用扣件一端同主体结构预埋钢管连接,另一端用扣件同外外架立杆扣牢】,不允许采用一顶一拉的柔性连接,钢筋连墙件与框架连接时,砼强度不低于c15才能使用

室内脚手架专项施工方案

室内脚手架专项施工方案 一、编制依据 (1)丁香家园社区服务楼及幼儿园室内装修工程施工组织总设计 (2)《建筑施工扣件式钢管脚手架安全技术规范》(GBJ130— 2001) (3)《建筑施工高处作业安全技术规范》( DBJ80— 91) (4)《建筑工程施工安全操作规程》( DBJ01—62— 2002) (5)《建筑施工脚手架实用手册(含垂直运输设施)》中国建筑工业出版 社 (6)本工程施工图纸 二、工程概况 本工程位于合肥市蜀山区丁香家园社区,总建筑面积 5608.28 平米,室内精装修面积约为 5000 平米,其中办公楼 6 层,幼儿园 3 层。建筑高度 21.3 米,耐火等级为1 级,为二类建筑。 本工程进行室内装饰装修阶段时,必须搭设脚手架施工平台。 本工程室内脚手架搭设的总体布置是:高度低于 3.5m 采用移动式移动式脚手架平台,高度大于 3.5m 采用立杆横向间距 1.5m,步距 1.8m 的脚手架,操作层满 铺 50 厚、 250 宽、 3m长冲压钢脚手板,脚手板侧满铺大眼安全网。 室内脚手架见下图: 脚手架立面示意图 三、施工准备 3.1材料准备 φ48× 3.5 钢管、直角扣件、旋转扣件、对接扣件、 50 厚冲压钢脚手板、密目安全网、大眼安全网等。

3.2材料质量要求 钢管:脚手架钢管应采用现行国家标准《直缝电焊钢管》( GB/T13793)或《低压流体输送用焊接钢管》( GB/T3092)中规定的 3 号普通钢管,其质量应符合现行国家标准《碳素结构钢》( GB/T700)中 Q235-A级钢的规定,钢管上严禁打孔。 扣件:扣件式钢管脚手架应采用可锻可铸铁制作的扣件,其材质应符合现行国家标准《钢管脚手架扣件》( GB/15831)的规定。扣件在螺栓拧紧扭矩达 65N.m 时不得发生破坏。 脚手板:脚手板采用冲压钢脚手板,每块质量不宜大于25kg。 安全网:密目安全网及大眼安全网符合相关要求。 四、室内脚手架施工 4.1施工部署 本工程进入室内墙体砌筑、墙面抹灰、装饰装修阶段,采用立杆间距 1.5m,步距 1.8m,操作层满铺 50 厚冲压钢脚手板。操作层脚手架平台搭设不低于 1.2m 临边防护和一道 180 高挡脚板且内侧满挂密目安全网。 4.2脚手架构造要求 1、采用单立杆,立杆横距、纵距均为 1.50m, 立杆距墙 300mm。相邻立杆的接头 位置应错开 , 布置在不同的步距内 , 不同步或不同跨两个相邻接头在水平方向错开 的距离不应小于 500mm,各接头中心至最近主结点的距离不宜大于立杆间距的 1/3 。 2、立杆与水平杆必须用直角扣件扣紧(水平杆对立杆起约束作用,对确保立 杆承载能力关系很大),不得隔步设置或遗漏。 3、水平杆步距为1.5m, 上下水平杆接长位置应错开布置在不同的立杆间距中, 与相近立杆的距离不大于纵距的1/3 。同一排水平杆的水平偏差不大于5cm。相临步距的水平杆接头应错开布置在立杆的里侧和外侧,以减少立杆偏心受载情况。 4、剪刀撑联系 6 根立杆,与地面夹角为 45~60 度。剪刀撑应沿架高连续布置。剪刀撑的斜杆除两端用旋转扣件与脚手架的立杆或水平杆扣紧外,在其中应增加2~4 个扣接点。将一根斜杆扣在立杆上,另一根斜杆扣在横杆的伸出部分上, 避免两根斜杆相交时把钢管别弯。斜杆两端扣件与立杆结点(即立杆与横杆的交点)的距离不大于 20mm,最下面的斜杆与立杆的连接点离地面不宜大于 50cm,以保证架子稳定性。 5、在铺脚手板的操作层上必须设护栏,护栏高 1.2m。

最新外墙钢管脚手架搭设施工方案

外墙钢管脚手架搭设 施工方案

外墙钢管脚手架搭设施工方案 本工程为------------项目,建筑地点位于------------。本工程----幢,总建筑----------平方米(包括地下室车库面积),建筑层数---层(多层),框架结构。 为了满足施工需要,确保施工作业人员安全和保障作业人员能够按规范操作,以保证施工质量,特编制本方案。 一、脚手架的选择: 脚手架在建筑施工中,占有特别重要的位置。脚手架选择与使用的合适与否,不但直接影响施工作业的顺利和安全进行,而且也关系到施工进度和企业经济效益的提高。为做到文明施工,保证本工程施工安全、顺利,结合本工程特点,该工程采用钢管双排脚手架,四周满挂安全网,做到减少施工灰尘外扬及美化施工环境作业。 二、脚手架钢管材质和立杆基本要求: 1、脚手架钢管的材质符合国际3号钢的技术条件,外径为48mm,壁厚3.2mm,禁止使用有严重腐蚀、弯曲变形或有裂纹的钢管,钢管全部采用锌灰油性防锈漆刷一遍。起到防腐、防锈作用,也力求钢管的颜色美观。 2、建筑物外墙四周土方回填找平、夯实,脚手架基底自下而上做法为250mm厚矿渣回填夯实,石子垫层100mm厚、面用c15细石混凝土浇捣50mm厚拍实找平,(3%放坡)立杆基础外侧设置截面20cm×30cm的排水沟(见图一所示)。并在外侧设80cm宽以上混凝土路面。 三、脚手架的搭设要求及规格尺寸: 1、基本要求: 横平竖直、整齐清晰、图形一致、平竖通顺、连接牢固、不变形、不摇晃、受荷安全,并有操作空间。 2、立杆间距: 钢管脚手架纵距是按建筑物每一面的总长分均匀来确定数据,一般在1.8m以内,不得超过2m,里立杆离墙净距200mm,横向净距俩立杆中对中1.20m,脚手架封顶,里立杆应低于檐口0.5m,外立杆高出檐口平屋面1m,斜屋面高出檐口1.5m(前后墙)。两面山墙立杆搭设高度超过檐口1.5m,脚手架立杆排设必须按照跟随建筑物平面形状搭设,建筑物挑出的窗、阳台,不到1.5m,立杆柱子应跳过。超过1.5米的阳台立杆立在阳台面上。 3、大、小横杆: 钢管脚手架底排大横杆步距中对中2m,自第二排起其余大横杆步距中对中1.8m。设在立杆内侧压在小横杆上,内外横杆之间再设二根纵向杆,因脚手片使用(0.90×1.2m),以增加脚手片承载力。大、小横杆用扣件固定时,外伸钢管头0. 1m。并尽量保持一致。小横杆设置在立杆与大横杆交点处,两端固定在立杆上,确保安全受力。 4、杆件搭接:

脚手架工程施工方案1

脚手架工程施工方案 广州军区司令部机关安居工程地下室连通地面D、E二幢,总高度93.3米,一幢16层,总高度57米。本工程采用扣件式钢管混合结构脚手架。主要部分用钢管上扣,其它用大篙竹,胶笏绑扎混合构成。根据本工程的平面布置建筑高度及土建施工要求。制定本施工方案,再严格实施执行。 一、材料选定及要求 1、立柱,林横杆(对龙)小横杆(托底),剪刀撑,挑柱 小平斜撑,均使用(直径48-51)钢管。 2、水平杆,(牵竹)付柱(针、陈竹)吊担、吊针,均用大篙竹。尾径不小于(直径)25mm。 3、钢管连接彩钢扣件。竹与竹,竹与钢管连接采用胶笏绑扎。 4、拉杆锚固用(直径)6钢管。(回头顶用钢管) 5、卸荷吊杆用(直径)16钢管予埋,悬吊用(直径)12-16钢绳。 二、脚手架构造 1、手架立柱支承于砼地面上,离地面5-10公分用钢管锁脚。不能支承于砼地面的脚手架必须做成悬排式脚手架,可用槽钢式钢管悬挂。再加钢丝绳悬吊。(详见附图) 2、上下两对龙搭设两道牵竹(水平横杆)步距离为60-70cm。 3、脚手轲内柱与外墙边净距离为18-25公分,不大于30公分,不小于10公分。 4、钢管驳接采用双驳加驳心管接驳扣件。接口错开1.50M。竹与

竹驳接长度要满足施工规范要求,不小于1.5M,且要绑扎牢固。 三、斜撑的设置 斜撑在脚手架外侧面每17M做一对,接驳到天面或女儿墙顶。 斜撑以对标为宜(45度),撑头顶在坚实有力可靠的位置,不得滑动,不得松动。斜撑用对驳接扣顶驳,也可用搭接驳,但搭接长度应不少于100cm,掌头撑尾与转折处要靠近,突出柱角边不少于100cm,不长于30cm。 四、斜挡板的设置 斜挡板每面层设一道。每15-25公分对扎一条篙竹,面挂安全网。吊针对铁线的吊位根据脚手架立柱间距而定。托底吊针均用大篙竹头。首层斜挡板最好用密竹封闭再加安全网。 五、平附着及卸荷设置 1、脚手架水平附着(拦杆)采用(直径)6钢管在每一层的外梁边予埋至梁钢管勾平,每3M设一道,附着点每隔一个应用钢管装回头顶。各层同样做法。 2、附着要与立柱接结牢固,拉结后不得随意拆除。 3、脚手架的卸荷办法,在楼面预埋(直径)16钢管环用(直径)12-16钢缆在两头挂好卸荷用花蓝收紧,锁好。每四层卸荷一次。从第三层开始,第一次卸荷钢管环间距1.5米,上部可为2.5-3米。 六、内面脚架(即井口通风道、电梯井等) 内面脚手架每隔5层用钢管横担,横担放进两边钢筋混凝土楼板面上。

内脚手架工程施工方案设计

新建至铁路站房及相关工程GGZF-1标段榕江站脚手架施工方案 编制: 审核: 批准: 二〇一四年一月

目录 一、编制依据: (2) 二、工程概况 (2) 三、施工准备 (2) 四、构造要求 (3) 五、验收管理 (6) 六、使用管理 (7) 七、拆除管理 (7) 八、计算书: (8) (一)现浇板验算 (8) (二)梁的验算 (18) 九、文明施工及环保措施 (37) 十、模板施工安全管理制度 (38) 十一、应急预案 (39)

一、编制依据: 1、《建筑施工扣件式钢管脚手架安全技术规》(JGJ130-2011) 2、《建筑施工模板安全技术规》(JGJ162-2008) 3、《建筑施工扣件式钢管模板支架技术规程》(DB33/1035-2006) 4、《建筑结构荷载规》(GB50009-2012) 5、《直缝电焊钢管》(GB/T13793、《低压流体输送甲焊接钢管》(GB/T3092)、《碳素结构钢》(GB/T700) 6、《钢管脚手架扣件》(GB/5831-2006) 7、《混凝土结构工程施工质量验收规》(GB50204-2011)、《钢结构工程施工质量验收规》(GB50205-2001) 8、《新建至铁路施工图设计榕江站站房》(结构分册) 9、《新建至铁路施工图设计榕江站站房》(建筑分册) 二、工程概况 榕江站位于省榕江县,东邻黎平县、从江县,西与雷山县,三都县接壤,北界剑河县,南接荔波县,站中心里程DK142+220,站房3000㎡、雨棚7200㎡,站场总规模2台4线;站房形式为“线侧下”式。建筑层数地下室局部一层,主体一层,局部两层。 三、施工准备 1钢管、扣件 (1)材质:引用了国家行业标准《建筑施工扣件式钢管脚手架安 全技术规》(JGJ130)的相关规定 (2)验收与检测,采购、租赁的钢管、扣件必须有产品合格证和

外墙钢管脚手架施工方案

卓远重工2# 3#厂房 脚手架施工方案 第一节 工程概况与编制依据 本项目是由卓远重工 2#3#厂房组成,建筑面积约9884m2, 屋顶标高为13.00m,19.35m 。 、编制依据与参考书籍 1、 《建筑施工扣件式钢管脚手架安全技术规范》 (JGJ130-2001); 2、 《建筑施工安全检查标准》 (JGJ-99); 3、 《建筑施工高处作业安全技术规范》 (JGJ80-91); 第二节 施工准备工作 一、 技术准备工作 为了保证该工程外脚手架的搭设及拆除方法切实可行,贯彻“安全、适用、可行、经济”的原 则,做好各种材料机械加工的技术资料准备和使用计划安排。做好安全技术交底工作,操作工人考 核培训。 二、 物质准备工作 外脚手架材料采用 48x 3.5mm 优质钢管、直角扣件、对接扣件、旋转扣件。 “竹福”牌密目式安 全网,竹脚手板,该工程需要外架材料量大,由预算部作好各种资源用量及进场计划,保证材料按 时进场,按时施工。 三、 劳动力准备工作 1、在项目经理及项目管理机构直接领导,配备技术人员以满足该工程施工技术管理的各项需 工程概况 工程位于庄河市临港经济区高屯村,

要。 2、选择技术素质高,有上岗资格证的架子班组,按生产进度计划组织劳动力进场,进行安全、消防、文明施工等各方面教育,并做到上岗人员上岗前体检,体检合格者方可上岗。根据该工程外架工程量及工期要求,准备30个合格的专业架子工进场施工。 第三节一般规定 1、凡是有高血压,严重心脏病、癫痫病,以及其他不适于高空作业的人员,均不得从事架子工 作业。凡参加高空作业人员,必须定期进行身体检查。 2、处于2米以上的高空作业时,必须配戴安全带,作业时戴安全帽、安全带必须系在牢固可靠 的地方。 3、高处作业时,衣着要灵便。禁止赤脚、穿拖鞋、硬底鞋和带钉易滑鞋。严禁酒后作业。 4、严禁向下抛物体和工具;严禁作业人员在脚手架上下;严禁在四周没有安全网而以不系安全 带的危险场所作业。 5、强风、雷雨天、大雾天的环境,不准进行高处作业;夜间停止施工。 6、操作时,精神集中,禁止打闹和开玩笑。工间休息时应下到地面。 7、脚手架其负荷量每平方米不得超过二百公斤。 8、架子上原则上禁止堆料。如必要时,堆料不能过于集中。凡不符合规定的,架子工有权制止。 9、脚手架应固定于建筑物的牢固部位上,不应固定在管道及其他不牢靠的结构上。 10、施工场所的脚手架经过大风、大雨后,要进行检查,发现问题及时处理。 11、架子搭设完毕,应汇同项目部安全员验收签证后方可交付使用。 12、脚手架的安装与拆卸,应按施工方案程序进行。施工区应设围栏或专人看守 第四节外墙脚手架搭设范围及有关要求 一、搭设范围 本工程由于配备足够钢管、竹脚手板、木板、安全网、密目网等,所以1-5层建筑外围及大堂内部均采用落地式双排钢管脚手架搭设。

脚手架工程施工方案及技术措施

编号:SM-ZD-50247 脚手架工程施工方案及技 术措施 Through the process agreement to achieve a unified action policy for different people, so as to coordinate action, reduce blindness, and make the work orderly. 编制:____________________ 审核:____________________ 批准:____________________ 本文档下载后可任意修改

脚手架工程施工方案及技术措施 简介:该方案资料适用于公司或组织通过合理化地制定计划,达成上下级或不同的人员之间形成统一的行动方针,明确执行目标,工作内容,执行方式,执行进度,从而使整体计划目标统一,行动协调,过程有条不紊。文档可直接下载或修改,使用时请详细阅读内容。 一、脚手架的选用: 为保证工期,达到快速、优质、安全和经济适用,本工程在主体结构施工阶段内脚手架采用满堂钢木脚手方案,在砌筑时里脚手架采用钢管架,铺木脚手板。在装修施工阶段根据施工部位分别采用满堂架及木凳式里脚手架。 二、外脚手架的搭设、组合方案。 本工程采用双排外脚手架,总高度9.2m。 (1)组合形式:立杆间距1.2m,横杆间距1.5m,步距1.5m,立杆距墙面1.65m,斜撑杆的网格为2.4×3.6连接在脚手架的节点上。每三步三跨设置连墙。 (2)搭设准备:脚手架搭设前,应逐级对搭设人员作技术交底。确定脚手架平面,立面布置、按照、杆解清单对进场的杆件进行检查验收;清除脚手架搭设场地的杂物,并使排水通畅。

外脚手架施工方案最新版

中惠·金士柏山31-32号楼土建工程 脚手架工程专项 施工方案 施工单位:中建三局第二建设工程有限责任公司 编制: 审核:

外脚手架施工方案 一、外脚手架概述: 根据建筑物设计高度、结构特点施工需要,对本工程外脚手架做如下安排:采用双排扣件式钢管脚手架,沿建筑物外沿满搭。

二、施工工艺流程: 搭设作业顺序:放置纵向扫地杆→自角部起依次向两边竖立底立杆,底端与纵向扫地杆扣接固定后、装设横向扫地杆并也与立杆固定(固定前吊线确保立杆垂直),每边竖起3~4根立杆后,随即装设第一步纵向水平杆(与立杆扣接固定)和水平横杆(小横杆靠近立杆与横杆固定)校正立杆垂直和平杆水平使其符合要求后,按40~60N·M力矩拧紧扣件螺栓,形成构架的起始段→按上述要求向前延伸搭设直至第一步架交圈完成。交圈后全面检查构架质量,确保设计要求→设置连墙件→按第一步架的作业程序和要求搭设第二步、第三步…→按搭设进程及时设置连墙件和剪刀撑→铺设脚手板、档脚板,挂封闭安全网。 二、双排扣件式钢管脚手架施工: 1、一般规定: (1)架子工必须具备国家标准《特种作业人员安全技术考核管理规则》的条件,经过培训、考核、取得安全操作证并经体检合格后方可从事脚手架安装、拆除作业。 (2)脚手架安装前,架子工应熟悉图纸,熟悉现场具体情况,了解技术交底意图和施工操作方法,并将符合要求的钢管、扣件等材料运至现场,分类存放,搭设前清除障碍物,搭设范围内基础土方必须分层夯实平整,并作好排水沟。 (3)脚手架拆除前,脚手架上的材料、杂物等应清理干净,拆除前下通知单,架子工应了解拆除技术交底意图和操作方法,拆除范围内的护栏和警示牌应设置完备。 (4)架子工作业时,必须佩带好安全帽、系好安全带,严禁穿高跟鞋、拖鞋或硬底带钉易滑鞋作业,工具及零件应放在工具包内,服从指挥,集中思想、相互配合,拆除下来的材料不乱抛、乱扔。脚手架作业下方不准站人,架子工不准在脚手架上打闹、嬉笑。 (5)凡遭遇六级以上大风或下雨天气时,不得进行作业,雨后作业应待脚手架上雨水吹干后进行,防止滑落。 (6)在靠近电源处拆除脚手架时,必须将电源先切断或严密防护,必要时变更位置后方可进行作业,不允许将电源线拉在脚手架上,以防止漏电伤人。 (7)不在脚手架上附装机械设备,悬挑平台拉揽风绳及搭(接)卸料槽(斗)等。

脚手架专项施工方案(1)

施工组织设计(方案)报审表一工程概况: 1、该工程位于青岛市开发区齐长城路以南,五台山路路以北,西邻昆仑山庄,东邻山大医院。由青岛秀兰房地产开发有限公司投资开发,青岛市建筑设计研究院集团股份有限公司设计,山东琴岗工程建设监理有限责任公司监理(非人防),青岛信达工程管理有限公司监理(人防),江苏南通三建集团有限公司承建。 2、该工程建筑物占地基本为四方形,建筑总面积约为13.1万平方米。工程为地下二层,其中负二层为人防部分负一层为非人防部分;地上由10#~14#、17#楼六栋住宅楼和两层商业网点组成,其中13#楼为18层,其余均为33层。人防部分基础绝对标高为37.059~32.515m,地下二层层高为4.95m,地下一层层高为3.95m,各楼座建筑高度分别为:10#楼95.85m、11#楼95.85m、12#楼96m、13#楼54.1m、14#楼98.30m、17#楼96.00m。 二、安全和文明施工目标 1.安全目标: 全面贯彻国家“安全第一、预防为主”的安全方针,加强安全教育,确保安全生产。杜绝重大人员伤亡事故,机械及火灾事故,一般事故频率控制在0.5‰以内。 2.文明施工目标: 切实做到施工现场的安全文明施工的要求,切实开展”两型,五化”.创青岛市标准化示范工地。 3.环境保护目标 贯彻ISO14001环境管理体系要求,树立全员环保意识,最大限度的减少人为环境污染。 三、脚手架施工方案:本工程脚手架搭设形式分为两种:落地式脚手架和型钢悬挑式脚手架。落地式脚手架主要应用于地下室、网点及部分主楼,型钢悬挑式脚手架主要应用于主楼。 1、地下室落地脚手架搭设: 1.1、地下室脚手架设置双排立杆,搭设宽度0.9m;架体内侧立杆与地下室外墙外皮之间的距离为0.3m(要保证结构施工和地下室外墙卷材防水的施工);立杆纵向间距1.5m,步距1.8m。连墙件设置利用基坑侧边支护锚杆与小横杆焊接设置,二步三跨设置连墙件,水平间距不超过4.5米,上下梅花形设置。 1.2、地下室脚手架连续设置纵向剪刀撑,剪刀撑设置在架体内侧立杆上(因外侧随基坑面搭设不规则,无法设置剪刀撑)。 2、网点落地式脚手架搭设: 2.1、脚手架在网点周围自然土上垫木道板及钢底座直接搭设,脚手架搭设高度为+8m。 2.2、架体搭设宽度0.9米,立杆纵距1.5米,架体步距为1.8米;架体内侧立杆距离外墙面的距离为0.25米。每步架铺设竹芭标高处,架体内增设两根大横杆,间距300mm。每步架在外侧立杆处设置两根护身栏杆,间距为600mm。 2.3、连墙件竖向间距 3.6米,水平向间距不超过 4.5米;在边缘梁砼内予埋短钢管,与架体扣件连接。 2.4、外侧纵向剪刀撑连续布置。 3、主楼落地式脚手架搭设:10#、11#、12#、17#主楼落地式脚手架搭至地下室顶板砼浇注完成后,再在地下室顶板上继续搭设主楼落地式脚手架。连墙件的设置,脚手架立杆纵距、步距、剪刀撑的设置同网点落地式脚手架。13#、14#主楼落地式脚手架搭设在地下室落地式脚手架上,连墙件的设置为二步三跨,脚手架立杆纵距、步距、剪刀撑的设置同网点落地式脚手架。10#、11#、12#、14#、17#楼落地脚手架搭设至3层顶,搭设高度为8.7m,其中14#楼搭设高度为14.7m;13#楼落地脚手架搭设至6层顶,搭设高度为22.4m。 4、主楼悬挑脚手架搭设: 4.1主楼悬挑脚手架采用型钢悬挑,型钢型号为16#工字钢。分层次悬挑。悬挑层次如下:10#、11#、12#、14#、17#楼分别在4层、10层、16层、22层、28层进行悬挑,共悬挑五次;13#楼在7层、13层进行悬挑,共悬挑二次,每次悬挑不超过7层高度为20米。本工程主楼层高为2.9米,根据规范要求主楼每6层一悬挑,悬挑脚手架搭设高度为17.4米。 4.2、脚手架搭设数据:立杆纵距1.5米(当排布不符合1.5米模数时,以小于1.5米为原则进行排布);架体搭设宽度0.9米;架体与墙体之间的缝隙为0.25米(外墙外模拆除后,将该缝隙用小块模板或平网层层进行封闭至小于0.15米标准);架体步距1.8米。 4.3、工字钢悬挑长度1.6米,楼板上搁置长度不小于2米;工字钢在立杆安放处事先焊接φ20以上的钢筋(长度大于100mm),防止立杆滑移。 4.4、工字钢铺设原则:在外窗洞口处直接安放与楼板上,当遇上翻≤200mm的梁时,工字钢必须放置于上翻梁上部;当遇上翻≥200mm梁时,工字钢可从上翻梁内穿过,但是千万不能把梁主筋切断。工字钢穿剪力墙处,浇注墙体砼时预埋工字钢洞口(洞口高度250mm,宽度150mm)。 4.5、外墙在转角处设置斜向工字钢,该工字钢采用预埋铁件焊接固定。 4.6、工字钢在楼板上搁置段至少设置两根刚性锚固点,锚固点采用φ16圆钢预埋在楼板上。端部锚固点距离工字钢端部距离为200mm,另一道锚固点距离外墙内侧面距离为300mm。 4.7、工字钢斜拉卸荷采用φ14钢丝绳进行。每根工字钢至少设置一根卸荷钢丝绳。钢丝绳在工字钢端部斜拉点采用φ16以上钢筋焊接防脱绳卡,长度50~100mm;钢丝绳在建筑物上的拉结点采用预埋φ16钢筋环(预埋于工字钢上一层),钢丝绳扣于锚环上,每端至少三个绳卡扣紧扣牢。 4.8、连墙件设置:二步三跨设置连墙件,横向距离不超过4.5米,上下呈梅花型布置。连墙件采用短钢管与事先预埋在边缘洞口上的短钢管扣件连接。4.9、剪刀撑设置:单面架体立杆根数大于3根的连续设置纵向剪刀撑;单面架体立杆根数少于3根的设置“之”字形剪刀撑。剪刀撑搭接长度不小于1米,采用至少三个转向扣件连接;剪刀撑必须与所有相交立杆采用转向扣件连接。 4.10、脚手架搭设严格按照脚手架搭设相关规范及青岛市建筑工程脚手架及模板管理暂行规定要求施工。 5、脚手架搭设材料要求: 5.1、采用Φ48×3.5的钢管;扣件:用可缎铸铁材质的接卡、十字卡、转卡等三种管卡; 5.2、悬挑梁:采用热轧16号工字钢,悬挑长度为1.6m;斜拉索:采用Φ14钢丝绳;脚手板:选用成品竹笆;档脚板:选用12mm厚的竹胶板,高度180mm,刷彩色警示条纹。围护:选用安监站准用的

钢管脚手架施工方案

施工组织设计(施工方案)报审表

霞浦县渗滤液处理二期工 程(EPC项目) 钢管脚手架施工方案 编制: 审核: 审批: 编制单位: 福建省融旗建设工程有限公司 编制日期: 2018年4月

目录 第一章工程概况 (1) 第二章计算依据 (1) 第三章施工方案 (1) 一、材料质量 (1) 二、搭设方案 (2) 三、搭设顺序 (2) 四、施工方法 (3) 1、立杆搭设 (3) 2、大横杆搭设 (3) 3、小横杆搭设 (4) 4、连墙杆拉接点预埋件 (4) 5、剪刀撑设置 (4) 6、竹笆片铺设 (5) 7、栏杆设置 (5) 8、安全网挂设 (5) 9、基础设置 (5) 五、安全注意事项 (5) 六、脚手架使用 (6) 七、脚手架拆除 (6) 第四章钢管脚手架计算 (7)

第一章工程概况 本工程为霞浦县渗滤液处理站二期工程(EPC项目),建设单位:霞浦县环境卫生管理处,设计单位:福州市规划设计研究院,监理单位:福建省锦华工程管理有限公司,由福建省融旗建设工程有限公司承建,施工内容包括给排水构筑物、设备安装等工程。 本工程项目位于宁德市霞浦县崇儒畲族乡江西岭,场地距离X961县道200米,。拟建的建筑物为地上一层,综合机房高度5.5米,综合生化池高度4.5米,总建筑面积1036.84平方米。建筑结构形式为现浇钢筋混凝土(框架)结构体系,建筑物耐火等级为一级,建筑合理使用年限50年,安全等级二级。 第二章计算依据 扣件式钢管落地脚手架的计算依据《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)、《建筑地基基础设计规范》(GB 50007-2002)、《建筑结构荷载规范》(GB 50009-2001)、《钢结构设计规范》(GB 50017-2003)等编制。 第三章施工方案 一、材料质量 1、选用直径48mm、壁厚3.5mm的国标钢管和锻铸国标扣件,搭设前材料需进行严格挑选,钢管应为合格管材,凡弯曲、裂缝、变形或损伤和尺寸不符的管材一律不得使用。

单排脚手架工程施工方案(新)

表A17-1 施工组织设计封面 脚手架施工方案 工程名称:xx(二期)27#楼 施工单位(章):xx省建工集团有限责任公司技术负责人 项目经理: 项目技术负责人: 编制人: 审核人: 编制时间:xxxx年x月xx日 18

脚手架工程施工方案 1、工程概况: xxxx二期27#楼。建筑面积为6299.48㎡(其中地下室1821.66㎡),檐口高度为13.8m。层高为地下室层高4.8m、一层层高4.8 m、二层层高4.8m、三层层高4.2m。结构形式为框架结构。外墙围护采用炉渣混凝土空心砖砌块,90mm苯板板外保温。 针对本工程特点,主体工程外脚手架拟采用单排扣件式钢管脚手架。 2、脚手架所用的材料 本工程脚手架采用单排扣件式钢管脚手架全封闭安全立网(1.5m×6m)防护。 脚手架选用的所有材料均应符合国家标准。根据JGT59-99规范标准要求拟采用钢管为Ф48×3.5、维护网为密目防火阻燃网、搭设跳板为55㎜厚白松板。搭设人员要持证上岗,确保脚手工程使用安全可靠。 2.1钢管:采用外径48㎜,壁厚 3.5㎜的Q235焊接钢管,材质符合《碳素结构钢》(GB700-88)的相应规定。 2.2扣件:十字扣、一字扣、回转扣符合《可锻铸铁分类及技术条件》(GB978-67)的可锻铸铁,附件材料应符合《碳素结构钢》(GB700-88)中Q235钢的规定。 18

2.3白松木板,板宽250㎜,板厚55㎜。两端使用10-14号镀锌钢丝捆紧。禁止使用有扭纹,破裂和横透疖的木板。 2.4安全网:必须是经国家指定监督检验部门监督允许生产的厂家产品。水平网为大眼锦纶网,立网为密目网。 2.5、单排脚手架构造要求: 为了确保单排脚手架的稳定承载力和使用安全,在构造上一定符合以下要求: 连接点的设置数量不得少于三步三跨一点,且连接点宜采用具有抗拉压作用的刚性连接。 杆件的对接接头应尽量靠近杆件的节点。 2.6、连墙构造 2.6.1、外脚手架由于其上部的荷载较小,连墙件的主要作用是抵抗倾覆,即承受水平力的轴拉和轴压作用,而下部的荷载较大,连墙件的作用是脚手架的抗失稳能力。根据本工程特点,全部采用刚性连墙件构造,刚性连墙件系指即能承受拉力和压力作用,又有一定的抗弯和抗扭能力的刚性较好的连墙构造,即它一方面能抵抗脚手架相对于墙体的里倒和外张变形,同时也能对立杆的纵向弯曲变形有一定的约束作用,从而提高脚手架的抗失稳能力。在一层每1.5m设置一个斜杆与一层顶挑出的小横杆、大横杆和立杆连接。应力集中部位适当加密斜杆间距。 2.6.2、连墙构造形式采用直埋式短钢管埋件,即在每层梁中预埋适长的短钢管,钢管长度以能与立杆或大横杆可靠连接为度。拆除时需用气焊从楼层平面处割开。连墙件构造设置时注意如下事项:确保杆件间 18

外脚手架专项施工方案(标准)

目录 1、编制说明 (3) 1.1编制目的 (3) 1.2编制依据 (3) 2、工程概况 (3) 2.1工程概况 (3) 2.2外脚手架重点和难点 (3) 3、施工准备 (3) 3.1技术准备 (3) 3.2劳动力准备 (4) 3.3材料准备 (4) 4、外脚手架 (6) 4.1外脚手架搭设 (6) 4.1.1搭设方法 (7)

4.1.2注意事项 (8) 4.1.3细部做法 (10) 5、质量要求 (12) 6、脚手架验收和保养 (12) 6.1验收程序 (12) 6.2验收内容 (12) 6.3架体保养 (13) 7、外架的拆除 (13) 8、安全与文明施工 (13) 8.1安全施工措施 (14) 8.2安全使用措施 (14) 8.3安全管理措施 (14) 9、落地式外脚手架计算书 (14)

1、编制说明 1.1编制目的 本施工方案旨在为兴文二中光明校区建设项目一期工程的外脚手架施工提供较完整的技术指导文件,便于外架施工的安全控制,能优质、快速、高效地完成外脚手架的施工任务,并为监理、业主对工程的施工方法、质量、工程进度等各方面的详细了解提供依据。 1.2编制依据 1、兴文宇绘建筑设计有限公司设计的本工程施工图纸 2、《建筑结构荷载规范》(GB 50009-2001) 3、《钢管脚手架扣件标准》(GB15831) 4、《建筑结构静力计算手册》 5、《钢结构设计规范》(GB 50017-2003) 6、《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2001【2002版】 7、《建筑施工高处作业安全技术规范》JGJ80-99 8、《建筑施工安全检查标准》JGJ59-99 9、《建筑结构荷载规范》GB50009-2001 10、其他国家现行有关技术标准、施工验收规范,工程检验及评定标准 2、工程概况 2.1工程概况 本工程位兴文县光明坝,建设单位为兴文县城市建设投资有限责任公司,设计单位为兴文宇绘建筑设计有限公司;地勘单位为四川同舟建筑勘

组合脚手架专项施工方案

门式脚手架专项 施 工 方 案 编制人: 审核人: 审批人: 日期:

一、编制依据 1、《钢结构设计规范》GB50017-2003 2、《建筑结构荷载规范》GB50009-2001 3、《建筑地基基础设计规范》GB50007-2002; 4、《建筑施工门式钢管脚手架安全技术规范》JGJ128-2000 5、《建筑施工安全检查标准》JGJ59-99 二、工程概况 本工程为徐州科技广场幕墙工程,包括1#茶吧、2#茶吧、特色餐厅玻璃幕墙及铝塑板、石材幕墙安装。 1#休闲茶吧屋面采用4mm35丝铝塑板,间隔不规则穿插150mm宽不锈钢板装饰,龙骨选用160*65*3铝型材。墙面选用6+9A+6钢化中空Low-e玻璃、3mm厚灰色铝塑板,竖挺选用150*100*4镀锌钢管,横梁选用80*60*4镀锌钢管。 2#休闲茶吧选用8+9A+8钢化中空Low-e玻璃,竖挺选用150*100*4镀锌钢管,横梁选用80*60*4镀锌钢管。 特色餐厅墙面选用6+9A+6钢化中空Low-e玻璃、4mm50丝铝塑板、30mm厚花岗岩石材,竖挺选用150*100*4镀锌钢管,横梁选用80*60*4镀锌钢管,铝塑板选用76*50*2铝方管附龙骨。 三、脚手架方案选择 本工程考虑到施工工期、质量和安全要求,故在选择方案时,充分考虑以下几点: 1、架体的结构设计,力求做到结构安全可靠,造价经济合理; 2、在规定的条件下和规定使用期限内,能够充分满足预期的安全性和耐久性及便于施工; 3、选用材料时,力求做到常见通用、可周转利用,便于保养维修; 4、结构选型时,力求做到受力明确,构造措施到位,升降搭拆方便,便于检查验收;

钢管脚手架搭设施工方案

钢管脚手架搭拆施工方案 建设单位: 工程名称: 施工单位: 审批人: 编制人: 编制日期:

钢管脚手架搭拆施工方案 工程概况: 本工程为 脚手架搭拆方案施工综合说明: 1、本工程根据国家建设部JGJ30-2001建设施工扣件钢管脚手架安全技术规定制定。 2、本方案必须符合国家现行的有关强制性条文标准的规定。 3、本钢管脚手架搭设方案仅作施工维护和装饰装修使用。 4、本钢管脚手架为全长和全高封闭式脚手架。 5、本工程建筑为六层,脚手架搭设采用单立杆。 1.选材: 1.1脚手架钢管采用现行国家标准《直缝电焊钢管》(GB/13793)或《低压流体输送用焊接钢管》(GB/T3092)中规定的3号普通钢管,其质量应符合现行国家标准《碳素结构钢》(GB/T700)中Q235-2螺纹钢的规定。 1.2脚手架钢管的尺寸必须符合国家规范的规定,每根钢管的重量不应大于25KG,本工程采用φ48*35的钢管。 1.3扣件式钢管脚手架应采用可锻铸铁制作的扣件,其材质必须符合现行国家标准《钢管脚手架扣件》(GB15831)的规定。 1.4钢管脚手架采用的扣件,在螺栓拧紧扭力矩达到65p.m时,不得发生破坏。 2.钢管脚手架基础:

2.1钢管脚手架地基与基础的施工,必须根据脚手架搭设高度,搭设场地土质的情况与现行国家标准《地基与基础工程施工与验收规范》(GBT2002)的有关规定进行施工。 2.2该脚手架基础必须浇筑砼,采用C20浇制好硬地坪,四周做好了排水处理。 3.钢管脚手架搭设: 3.1该钢管脚手架搭设的立杆横距为1.0m,步距为1.80m,立杆纵距为1.50m,连墙体设置为二步三跨。 3.2脚手架立杆(内外)均采用单立杆。 3.3纵向水平杆宜设置在立杆内侧,其长度不宜小于3跨。 3.4纵向水平杆的对接扣件应交错布置,两根相邻纵向水平杆的接头不宜设置在同步或同跨内,不同步或不同跨的两个相邻接头在水平方向错开距离不宜小于500mm,各接头中心至最近主节点的距离不宜大于纵距的1/3。 3.5搭设长度不宜小于1.0m,应等间距设置3个旋转扣件固定,端部扣件盖板边缘至搭接纵向水平杆杆端的距离不宜小于100mm。 3.6纵向水平杆的构造,主节点处必须设置一根横向水平杆,用直角扣件扣紧且严禁拆除,主节点处两个直角扣件的中心距离不应大于150mm,在双排脚手架中,靠墙的一端外伸长度不应大于0.4L,且不应大于500mm。 3.7作业层脚手板应满铺、稳铺,离开墙面120~150mm。 3.8每根立杆底部应设置底座。 3.9脚手架必须设置中、横向扫地杆。 3.10脚手架地层步距不应大于2.0m。 3.11立杆必须用连墙与建筑物可靠连接。

4、脚手架工程施工方案

安全资料三施工组织设计[四] 脚手架工程施工方案成都市第二建筑工程公司项目经理部

脚手架工程施工方案 工程名称:置信柳城谊苑A区7#楼 建设单位:四川省大华实业有限责任公司 监理单位:核工业西南物理研究院工程建设监理公司施工单位:成都市第二建筑工程公司

一、工程总概况 本工程为置信柳城谊苑A区7#楼工程,本工程为二层,框架结构。 二、脚手架支撑工程 根据本工程特点,基础施工完毕后开始搭设外脚手架,采用三步三跨落地式外脚手架,搭设高度为11米。架宽1.2m,大横杆步距1.2~1.35m,立杆间距1.8m。 本方案主要对外脚手架支撑系统加以说明。 1、钢管的材质和规格 钢管一般使用A3或AY3,并要符合YB242—63标准,每批钢管购进时,应具有生产厂家的检验合格证,承重杆件的钢材,还应满足抗拉强度、伸长率、屈服点和硫、磷含量的要求。 钢管的规格应采用外径48mm,壁厚3.5mm焊接钢管。用于立杆、大横杆和斜杆的钢管长度以4~4.5m为好,用于小横杆的钢管长度以2.1m~2.3m为宜,以便适应脚手架的宽度变化。 2、扣件用材 扣件一般应采用GB978—67《可锻铸铁分类及技术条件》的规定,用机械性能不低于KT338的可锻铸铁制造,而扣件的附件所采用的材料符合GB700—79《普通碳素结构钢技术条件》中A3的规定。扣件不应有裂纹、气孔,也不应有硫松、砂眼或其影响使用性能的铸造缺陷。扣件与钢管的贴合面要接触良好,扣件夹紧钢管时,开口处的最小距离要小于5mm,扣件的活动部位应使其转动灵活,旋转扣件的两旋转面间隙要小于1mm。 3、施工要点 ①地基处理和底座安装 搭设场地应平整夯实,确保立杆有稳固可靠的基地,然后按

外脚手架拆除专项安全施工方案

编号:SM-ZD-50500 外脚手架拆除专项安全施 工方案 Through the process agreement to achieve a unified action policy for different people, so as to coordinate action, reduce blindness, and make the work orderly. 编制:____________________ 审核:____________________ 批准:____________________ 本文档下载后可任意修改

外脚手架拆除专项安全施工方案 简介:该方案资料适用于公司或组织通过合理化地制定计划,达成上下级或不同的人员之间形成统一的行动方针,明确执行目标,工作内容,执行方式,执行进度,从而使整体计划目标统一,行动协调,过程有条不紊。文档可直接下载或修改,使用时请详细阅读内容。 一、工程概况 (一)建筑概况 乐至县丛林春天二期高层商住楼工程位于四川省资阳市乐至县帅乡广场旁,建筑用地较为规则,其所在地理位置交通条件较为方便。施工场地较为狭窄,施工平面布置要求较高。 1、结构形式:钢筋砼; 2、结构体系:框支剪力墙结构; 3、主体总高:94.6m; 4、建筑层数:地下1层,地上28层,局部4层; 5、建筑抗震设防类别:丙类 6、建筑结构安全等级:二级; 7、地基基础设计等级:乙级; 8、建筑物耐火等级:二级。

9、钢筋砼结构抗震等级:二级。 本工程平面形状为L形,(2—6)轴至(3—25)轴为二十八层高层商住楼,(1—1)轴至(2—5)轴为四层商业用房,(2—6)至(3—25)轴线高层14.7m标高处为结构转换层。该工程平面及结构形式不复杂。 (二)结构概况 本工程采用人工挖孔桩基础加地下室抗水底板,桩端持力层为中风化泥岩。桩身砼强度等级为C30,护壁砼强度等级为C20,垫层砼强度等级为C15,承台基 础、抗水底板、侧墙砼强度等级为C30,负一层至三层墙、柱砼强度等级为C55,四层至六层墙、柱砼强度等级为C50,七层至九层墙、柱砼强度等级为C45,十层至十二层墙、柱砼强度等级为C40,十三层至十五层墙、柱砼强度等级为C35,十六层至屋面墙、柱砼强度等级为C30,负一层至屋面梁板砼强度等级均为C30,其中四层转换层梁板砼强度等级为C55。 (三)拆除时概况 根据设计及实际情况,一至五层考虑采用落地脚手架。

相关主题
文本预览
相关文档 最新文档
