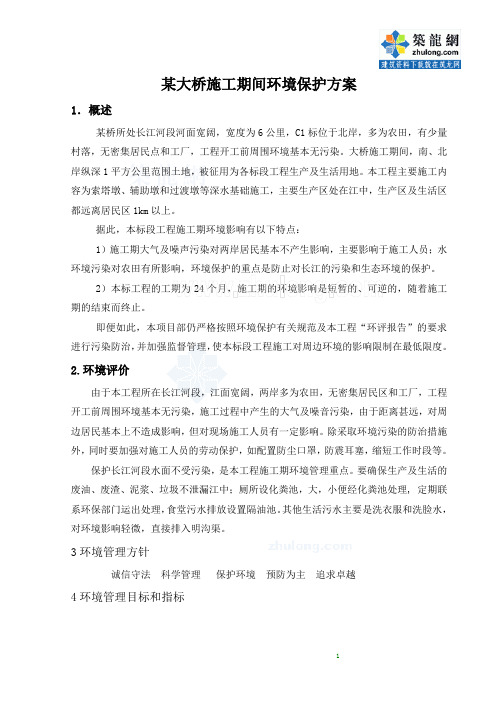

Xxxxx大桥环境保护方案

1. 工程概述

1)桥位概况

本桥为跨越xxxxx而设,水库宽约110m,测时水位为,最深处水深约;水库水坝位于线路的左侧约400m处。坝顶标高约为。水库小里程侧有一个砖厂,线路从砖厂的旁边穿过;水库大里程侧为一山头,山上植被茂盛,以松树和灌木为主。

2)桥梁设计

xxxxx1#大桥座落在xxxxx蒸湘区岳屏镇xxxxx处。该桥中心里程为:DK18+,全长。桥跨布置:5-简支整孔箱梁。桥墩采用圆端形实体墩,桥台采用双线矩形空心桥台;桩基础按摩擦桩设计,按柱桩配筋,直径均为φ;梁部采用简支整孔箱梁,梁场预制,架桥机架设。

3)主要技术标准

铁路等级:Ⅰ级;正线数:双线;设计使用年限:100年;设计速度:200~250km/h;线间距:;设计荷载:中-活载、ZK标准荷载

4)线路资料

线路纵断面:DK18+=DK18+,短链。

竖曲线半径:R=0m R=0m R=20000m

轨面标高:

⑴、线路纵坡:

5.800

1599.89

6.000

1800

DK16+700DK18+300DK20+100

⑵、线路平面:本桥为直线桥。

5)主要工程数量

基础部分:基坑挖土;基坑抽水m3;基坑回填;拉森Ⅲ型钢板桩围堰;桩基56根和承台6个,共计HRB335钢筋,HPB235钢筋,共计C30混凝土m3;水上钻孔平台;钢护筒制作;泥浆外运(运距3000m)m3。

墩台身部分:4个墩身(帽)和2个桥台(帽),共计HRB335钢筋,HPB235钢筋,HPB235钢料(防移落梁措施),共计C30(T2环境)混凝土m3;C35(T2、H1环境)混凝土;C50混凝土;ML及焊接瓷环(防移落梁措施)600套。

梁部及桥面系:桥面系延长米;刚栏杆(单侧)延长米;围栏吊篮(两侧)4套;伸缩缝6套;接地端子51个。

附属工程:C20混凝土m3;M10水泥砂浆砌片石m3;级配碎石m3;干砌片石;防水层m2;弃土方m3;施工栈桥。

2、主要施工方案

1)桩基施工

xxxxx1#大桥共有桩基56根,设计均为φ的桩径;桩总长为,其中陆地桩基、水中桩基,超过一半桩基在水中。

本桥桩基的主要施工方法有陆地施工和水上施工两种:

陆地桩基在修通施工便道后,采用建渣填筑钻孔平台,采用冲击钻机成孔,人工配合吊车安装钢筋笼,采用导管法灌注水下混凝土。

陆地浅水区域的桩基在修通施工便道后,采用筑岛法形成钻孔平台,采用冲击钻机成孔,人工配合吊车安装钢筋笼,导管法灌注水下混凝土。

水中桩基采用钢管桩打入河床,以钢管桩为基础,工字钢作为纵横梁,2cm 厚的花纹钢板为面层铺装搭设施工平台。钢筋笼在钢筋加工场统一加工,采用运输车运送到施工部位,再利用吊车进行安装焊接;混凝土采用泵送。

施工准备

水中栈桥及钻孔平台施工、陆地平整施工场地、

放样 检查孔深、孔位、沉淀厚度

终孔、清孔

钻孔

埋置钢护筒

制作钢护筒

制备泥浆

设立泥浆泵

设置泥浆池及沉淀池

钻孔桩施工工艺框图

2) 承台

xxxxx1#大桥共有承台基础6个,按平面尺寸分有:1020×950cm 、510×1020 cm 二种。本工程的承台基础大部分为水中承台基础,只有2个桥台的承台基础为陆地承台基础。

本工程承台基础的主要施工方法如下: 陆地承台

采用人工配合挖掘机进行承台基坑开挖,必要时采取井点降水、钢板桩或砼搅拌桩护壁的方式辅助,组合大块钢模立模,吊车配合料斗通过溜槽入模,人工捣固。

水中承台

采用双层钢板桩围堰隔水,浇筑封底混凝土,组合大块钢模立模,混

钻孔桩施工完毕

下钢筋笼、导管 灌注水下混凝土

除去桩顶浮碴

检查28天后砼强度

采取补救措施

钢筋笼制作

凝土采用泵送,人工捣固。

承台施工工艺框图

3) 墩(台)身(帽)

xxxxx1#大桥共有水上实体墩4个、陆地空心桥台2个。墩柱最大高度为。

本工程墩(台)身(帽)施工方法为:

采用定制的定型钢模,一次浇筑成型;钢筋在加工场内加工,运至现

场绑扎成型,混凝土由项目部拌合站提供,混凝土运输车运输至墩位处,陆地空心桥台采用泵车或吊车配合料斗入模,水中实体墩采用混凝土输送泵泵送入模。

3.环境影响因素

1) 环境因素调查

根据xxxxx所处的周围环境,工程的活动点,分部位、分工序、分时态、分状态的主要对固体废弃物、废气、废水、噪声、植被破坏等进行影响环境因素的调查,确定了影响环境的因素,具体见下表1,环境管理体系职能分配表见表2:

墩(台)身(帽)施工工艺流程框图

承台顶面凿毛清洗

绑扎墩身钢筋

测量放线

合格

灌注墩身砼

模型安装就位

养护

砼生产、运输

制作砼试件

钢筋检验制作

模型制作、试拼检查

报监理工程师验收

拆模

环境因素调查表表1

序号环境因素活动点/工序/部位环境影响时态/状态管理方式

1打桩机噪声排放桥梁/钻桩/桩基影响居民现在/正常运行控制程序、环境管理方案

2施工生产废水排放桥梁/基坑施工污染水体现在/正常运行控制程序、环境管理方案

3桥梁钻孔桩泥浆排放桥梁/钻孔/桩基污染水体、土壤现在/正常运行控制程序、环境管理方案

4生活废水、洗涤污水及

厕所污水

驻地污染水体现在/正常

运行控制程序、

环境管理方案

5施工机具、运输车辆废

气排放

桥/钻桩等污染大气现在/正常

运行控制程序、

环境管理方案

6施工产生废材料施工现场污染水体、土壤现在/正常运行控制程序、环境管理方案

7废机具、设备施工现场污染水体、土壤现在/正常运行控制程序、环境管理方案

8生产、生活垃圾驻地污染土壤、水体现在/正常运行控制程序、环境管理方案

9水源桥梁施工整个过程污染河流、水渠现在/正常运行控制程序、环境管理方案

10运输遗撒混凝土罐车、生活垃圾、原

材料运输

污染路面、造成

扬尘、污染大气

现在/正常

运行控制程序、

环境管理方案

xxxxx铁路工程指挥部第一项目部环境管理体系职能分配表表2

序号标准名称

生产

副经

工程

安质部机物部试验室

1总要求★

2环境方针★△△▲△

4环境因素★△▲△△5法律与其它要求★△▲△△△6目标和指标★☆☆△▲

7环境管理方案☆★△▲

8实施与运行★△

9组织结构和职责★△▲△

10培训、意识和能

★△▲

11信息交流★△▲△△△

12环境管理体系文

★△△▲

13文件控制★△▲△

14运行控制★△△▲△

15应急准备和响应☆★▲△

16检查和纠正措施★▲△17监测和测量★☆△△△△

18不符合、纠正与

预防措施

★☆△△△△△

19记录★△△▲△△

20环境管理体系审

★△△▲△△

21管理评审★△△▲△△

注:★表示主管领导☆表示协管领导▲表示要素主办部门△表示要素协办部门2).本桥工程具体施工期环境影响特点

施工期大气及噪声污染对水库周围居民基本不产生影响,主要影响于施工人员;水环境污染对水库周边植被有所影响,环境保护的重点是防止对水库的污染和生态环境的保护。

本桥梁工程的工期计划96工日,施工期的环境影响是短暂的、

可逆的,随着施工期的结束而终止。

即便如此,本项目部仍严格按照《中华人民共和国环境保护法》及地方法规和行业、企业要求及本标段的“环评报告”的要求进行污染防治,并加强监督管理,使xxxxx施工对周边环境的影响限制在最低限度。

3) 施工期间主要污染源分析

大气环境污染源及污染物

岸上运输汽车的二次扬尘;机动车尾气污染;

机械(钻机)产生的烟尘;

水环境污染源及污染物

施工区域:钻孔灌注桩施工过程中的钻渣、泥浆;施工机械(如钻机、空压机等)的废油料及润滑油;水上施工材料坠落水库中;施工人员粪便污水,一次性塑料餐具使用可能造成的白色污染等。

材料加工区、生活区:生活污水及粪便污水;冲洗运输机械的油污水;砂石料及道路的洒水,冲洗污水等。

噪声污染源

施工机械设备,钻机施工噪声,混凝土施工振动泵,钢筋加工设备,发电机组;流动源有运输车辆、装载机、砼运输车等。

固体废弃物

施工中固体废弃物主要为施工弃土弃渣(钻渣等),施工人员日常生活垃圾(瓜果皮、菜渣、剩饭、金属、塑料、废纸等)。

4. 环境保护措施

1) 组织机构

成立xxxxx环保工作小组,配置环保专职人员,切实贯彻环保法规,该机构由一名工程队长任组长。桥梁班组派人参加,将环保责任和义务落实到人。

组长:

副组长:

组员:

组长职责:

①对环境管理的管理活动负全责;

②为环境管理的有效运行提供必要的资源;

③负责批准环境管理的目标、指标和管理方案;

④确保本桥梁施工范围内环境管理的有效运行。

副组长职责:

①负责环境管理的实施和运行;

②负责主持施工现场环保工作;

③负责组织环境管理实施与运行的检查和纠正措施工作;

④负责主持环境事故及事件、纠正与预防措施的实施。

⑤在职责范围内确保环境管理有效运行。

组员职责:

①负责贯砌执行环境方针、管理目标和指标;

②负责在组长及副组长的领导下组建环境管理体系;

③负责制定环境管理文件并确保其有效实施;

④负责环境因素的识别与控制,制定环境管理方案并督促、检查和指导其实施;

⑤参与制定、实施应急预案和响应工作;

2) 大气污染的防治措施

防治大气污染的重点是控制机动车尾气污染以及控制扬尘污染。控制扬尘污染

对易产生扬尘的砂石料等材料,进行遮盖或适当洒水,淘汰落后工艺,降低粉尘排放。

施工现场道路要定期洒水降尘。对末铺装的施工便道在无雨日、大风条件下极易起尘,指定一台洒水车在早、中、晚来回洒水,缩短扬尘污染的时段和污染范围,最大限度地减少起尘量。同时对施工便道进行定期养护、清扫,保证其良好的路况。

水泥等散装物料运输和临时存放,应采取防风遮挡措施,以减少起尘量。

根据施工场地整体规划,不得破坏周边植被等。

控制机动车尾气污染

选用符合国家卫生防护标准的施工机械设备和运输工具,确保其废气排放符合国家有关标准,保证上路行驶的机动车尾气完全达标。施工运输避开交通高峰时段,大件或突击运输选择夜间进行,减少污染。

施工过程中受大气污染最为严重的是施工人员,对于施工人员,我们采取防护和劳动保护措施,减轻其危害。

3) 水污染的防治措施

填筑施工便道

施工准备期间,根据施工方案决定从水库中填筑施工便道,便于施工。在填筑便道过程中会产生土体污染水库水质的情况,针对这一情况,我部积极采取措施,在填筑过程控制填筑速度,以减少填料对水库水质的一次性污染,把污染减少到最低限度。

水域施工区

陆地浅水区域的桩基在修通施工便道后,采用筑岛法形成钻孔平台,采用冲击钻机成孔,人工配合吊车安装钢筋笼,导管法灌注水下混凝土。桩基础采用筑岛法搭设平台,后采用冲击钻进行钻孔施工,产生的泥浆不得流入水库当中,如发生泥浆外泄将用船舶立即进行清理,或者直接采用抽水设备将泄漏的泥浆抽入岸上的泥浆池。

钻孔桩施工所产生的钻渣和废弃泥浆在施工现场设置泥浆池,并在泥浆池底垫上塑料薄膜,防止泥浆外泄,达到一定量时,及时抽出,及时运出弃掉。

在浇筑过程中应将孔内溢出的泥浆引流至泥浆沉淀池内处理。根据实际情况及时采用泥浆运输车将费泥浆运送的指定地方弃放,防止污染环境。

水中承台采用双层钢板桩围堰隔水,浇筑封底混凝土,模板加固支撑牢固,防止模板跑模混凝土溢出污染水质。

水中墩施工时候特别注意是否隔水等是否符合要求,一定将模板加固牢靠,产生的混凝土浆液不得外泄到水库里面,特别是墩台身的

养护水必须设置专门的沟槽引出,不得将养护水直接排入水库当中。

现场浇筑混凝土过程中产生的混凝土渣不得乱弃,必须及时清理干净,罐车浇筑后清洗的水不得直接排放在水库里面。应经过水沟引出排放或者采用其他抽水设备进行抽出排放。

现场水泥等材料,应安全堆放,妥善遮盖,必须按照上盖下垫的要求进行,垫高一般在20~30cm,垛高不超过米,堆放时防止水泥灰尘污染水库水质。

水上施工产生的废水集中排放在设置的污水坑或其他地方。经沉淀处理后进行排放或集中运出处理。

在水上施工区域,禁止在水上施工场地产生粪便。如要产生粪便,需必须集中堆放,定期收集运至岸上统一处理。

禁止使用一次性塑料餐具,防止白色污染。施工机械产生的废油料及润滑油等,必须集中收集运至岸上指定的弃土场或其他堆放废弃物场所深埋。

生产用油料必须严格保管,防止泄漏,污染水质。

水上施工人员的生活污水,定期由运至岸上,集中处理。不得往水库里排放。

4) 岸上生产区和办公生活区

施工机械运转中产生的油污水,采取隔油池等措施处理,不得超标排放。

岸上施工产生污水,须进行过滤沉淀后排放,不得直接排放入水中。

产生的粪便不得直接排入水库中,如有必要,必须修建临时厕所并设化粪池,厕所污水及其他生活污水必须定期运出。

生活垃圾分类集中收集,对可降解废弃物集中掩埋在指定地点;对不可降解的废弃物如塑料袋等集中收集,运往指定垃圾场统一妥善处理;确保垃圾无人为随地抛洒的现象发生。

5) 噪声污染的防治措施

合理安排施工,尽可能减少机械作业过程中产生的机械噪音。

该桥梁施工地段居民较少,植被丰富,可利用植被作为天然隔离屏障。

对于固体振动产生的噪声,尽量采取不同时使用以减弱噪声。

施工用运输车辆,采取禁(限)鸣措施,减少噪声污染。

钢模板、脚手架拆装时,尽量避免大锤砸击,防止因野蛮装卸而产生的噪声。

6) 固体、废弃物的处置措施

建立严格的固体、废弃物管理制度,废弃物设专用场地堆放,集中管理。

在水上施工区设置若干垃圾桶,集中贮放生活垃圾,定期由运至指定的垃圾场处理或进行深埋。

施工过程中的废弃物、边角料、包装袋等及时收集、清理,运至垃圾场掩埋。

对机械设备废弃物的管理,加强废弃物的回收管理制度。在维修或保养机械的过程中严格执行废弃物回收制度,对维修或保养机械过程

中产生的废机油、废手套、废棉纱等废弃物,指定专人负责回收,并设立收集废弃物的专门容器。

施工期能源控制

减少自然资源浪费,杜绝长流水,长明灯,加强材料的管理。对施工工地进行严格节约用水、用电管理,并派专人负责。

7) 生态环境的保护

加强水上施工区域的照明管理工作,最大限度地减少对水生生态环境的污染。

施工期间,要加强水面巡视,如发现有异常,应及时报告渔政部门处理。

加强生态环境及生物多样性保护的宣教和管理力度,使我项目部施工人员充分认识到水生野生保护动物、渔业资源保护的重要性,加大对《野生动物保护法》、《渔业法》等法律法规的宣传力度。

确保大桥工程方案影响范围内的河流水质不受到油污染。加强大桥施工区域管理工作,严防油污等危险物品溢油事故。

5. 施工期环境保护的保证体系

在本标段工程项目部,专门设置“安全质量环保部”,配置专职环保员,专职检查、管理环境保护措施的实及处理环保有关事宜。环境保护保障体系如下图。

环环环环环环环环

环环环环环环

环环环环环环

环环环环环环

环环环环环环

环环环环环环环环环环

环环环环环

环环环环环环环

环环环环环环环环环环环环环环环环环环环环

I S O 14000环环环环环环

环环环环

环环环环环环环环环环环环环环

环环环环环环环环环环环环环环环环环

环环

环环环环

环环环环

环环

环环环环环环环

环环环环

环环环环

环环环环环环

环环

6.环境保护奖罚办法 1)奖励规定

(1)凡在施工过程中对当地生态环境保护得力而被业主、当地政府嘉奖的,经理部给予年终一次奖励2000元。

(2)凡在施工过程中对当地生态环境保护得力而未被媒体曝光或当地政府居民投诉的,经理部给予年终一次奖励1000元。

(3)对个人奖励

凡有下列成绩之一者,按照成绩大小,由项目部定期或不定期给予精神鼓励和物质奖励。

认真执行党和国家环境保护、水土保持方针政策法规,受到当地县以上单位表彰者;

发现施工影响环保、水土保持采取坚决措施,防止污染,有突出贡献者;

2)处罚规定

(1)凡在施工过程对生态环境保护不利,乱干蛮干而被媒体曝光或当地政府居民投诉,情节较轻,罚责任区领导1000元,责任人500元;情节较重,罚责任区领导5000元,责任人3000元。情节严重,将责任区领导撤职,责任人调离原岗位。

(2)有下列情形之一者将对责任人处于1000~100元罚款。

临近河道施工未按施组计划设备防护,土石滚落河道造成河道淤塞;

向河流和设计范围外的场地弃土、弃碴;

弃碴场未按设计要求设置防护;

施工及生活污水未经处理直接排放;

乱排、乱倒污水;

未经许可乱砍乱伐树木和其它经济植物;

有害物质(如燃料、废料、垃圾等)未经处理直接排放;

在运输水泥等易飞扬物料时对环境造成污染;

汽车运输便道未及时洒水,尘土飞扬,粉尘浓度超标的;

人员、机械界外行驶,造成植被破坏的;

机械设备未进行认真维护保养,油品跑、冒、滴、漏的。

7.环境污染应急措施

为建立健全环境污染和生态破坏事故应急机制,快速、科学地进行环境污染和生态破坏事故应急处置,依据《中华人民共和国环境保护法》及相关法律法规和规章,结合我部的实际,制定本应急预案。

1)指导思想和原则

按照事故的严重性和紧急程度,环境污染和生态破坏事故分为一般、重大两级。

一般环境事故。

因环境污染引起一般群体性影响。

重大环境事故。

发生水质污染,人员中毒、死亡。

因环境污染使当地经济、社会活动受到影响。

2)组织指挥体系及职责

应急领导小组。

组长:

副组长:

成员组成:

下设办公室安全质量环保部,负责日常工作。

领导小组职责。

环境污染和生态破坏事故发生后,组长或组长委托副组长立即赶

赴事故现场进行现场组织指挥,成立现场指挥部;批准现场救援方案,组织现场抢救及处置;组织项目部环境污染和生态破坏事故应急演练,监督检查各成员单位的应急准备工作。

3)预警及措施

预警级别。

按照事故的严重性、紧急程度和可能波及的范围,环境污染和生态破坏事故的预警分为四级,预警级别由低到高,颜色依次为蓝色、黄色、橙色、红色。根据事态的发展情况和采取措施的效果,预警颜色可以升级、降级或解除。

预警发布

项目经理部根据接报信息,实地了解情况后,逐级报请上级同意,发布预警信号。

预警内容。

预警信息的内容包括事故名称、预警级别、预警区域或场所、预警期起止时间、影响估计及应对措施、发布机关等。预警信息发布后,需要变更预警内容的,应当及时发布变更公告。法律、法规对突发事件预警级别和发布另有明确规定的,从其规定。

采取措施。

立即启动相关应急预案。

发布预警公告。

转移、撤离或疏散可能受到危害的人员,并进行妥善安置。

指令应急救援队伍进入应急状态,随时掌握并报告事态进展情

建筑施工中的桥梁施工安全环保保证措施(通用版)

Safety is the goal, prevention is the means, and achieving or realizing the goal of safety is the basic connotation of safety prevention. (安全管理) 单位:___________________ 姓名:___________________ 日期:___________________ 建筑施工中的桥梁施工安全环保 保证措施(通用版)

建筑施工中的桥梁施工安全环保保证措施 (通用版) 导语:做好准备和保护,以应付攻击或者避免受害,从而使被保护对象处于没有危险、不受侵害、不出现事故的安全状态。显而易见,安全是目的,防范是手段,通过防范的手段达到或实现安全的目的,就是安全防范的基本内涵。 一、安全生产保证措施 1.1安全生产方针 安全第一,预防为主,综合治理。 1.2安全生产原则 1.管生产必须管安全,谁主管谁负责原则; 2.先防护,后生产,无防护不生产的原则; 3.发生事故“四不放过”的原则。 1.3安全管理目标 1、杜绝重大施工安全责任事故; 2、杜绝重大人身伤亡事故; 1.4现场安全管理制度 1.4.1落实安全生产责任制 严格遵照施工组织设计和施工技术措施规定的有关安全措施组织

施工。建立、健全各级各部门的安全生产责任制,责任落实到人。 1.4.2坚持安全教育制度 坚持新进工地队伍的安全教育制度;项目安全员要经常检查工区(作业队),认真做好分部分项工程安全技术书面交底工作,交底人和被交底人双方签字画押。 1.4.3严格执行设备进场检验制,加强日常维修养护 大型施工设备进场检验、安装和日常操作要严格加以控制与监督,设备性能不符合安全要求的一律不准使用。 1.4.4施工工地必须有安全生产标志警示牌。 在主要施工部位、作业点、危险区、主要通道口都必须设置有安全警示牌或安全警告牌,设置后拍照存档。防护设施的变动必须经安全部门与项目安全员的批准,变动后要有相应的防护措施,作业后完全恢复,书面资料由安全员保管。 1.4.5坚持安全检查制度 坚持项目、工区及现场管理人员安全巡查制度,施工现场周围的围护设置要有专人负责。强化安全监督检查,项目、工区安全员认真做好施工安全日记。坚持作业队(班组)的安全检查考评;对作业队(班组)的安全活动制定考核措施。

主要工程施工方案环境保护措施

主要工程施工方案环境保护措施 (1)施工准备 ①、施工场地、弃渣场尽量占用荒山、荒地,不占、少占良田。 ②、禁止砍伐施工界限外的植被,确有必要时应取得所有者的许可。明确保护目标和范围,最大程度的避免对周围植被和土地的破坏。 ③、对影响范围内所有珍稀植物提出有保护性的保护措施,并做好记录。 ④、为保护周围农田、林地、地表植被,对施工范围进行划定,禁止机械车辆随意穿行。 ⑤、环保宣传的内容包括生物多样性的科普知识、相关法律法规。 (2)总体施工方案环保措施 ①、现场施工临时用地规划、布置应充分考虑环保的要求,合理规划先向本项目环境监理等各级部门申报方案,以取得本项目环保环境监理等单位的审批。 ②、合理选择弃渣场,弃渣场的专项环保方案先向环境监理申报审批,审批后严格按照批准的方案进行施工,按照规范要求进行弃渣。 ③、做好施工便道和施工场地的环保防护工作,防止水土流失,保护生态环境。 ④、加强施工管理,尽最大努力不破坏红线外的地表植被和沿线生态环境。 (3)环保质量标准 ①、环境空气质量标准(GB3095) ②、地表水环境质量标准(GB3838) ③、污水排放标准(GB8978) ④、建筑施工场界噪声标准限值(GB12523)

⑤、农田灌溉水质标准(GB5084) 表:环境空气质量标准(单位:mg/m3) 表:地表水环境质量标准(GB3838-2002)(单位:mg/L) 表:污水排放标准(GB8978)单位:mg/L 表:建筑施工场界噪声标准限值(GB12523)单位:dB(A)

对于前期路基施工清表、开挖产生的土方要集中堆放,防止水土流失及养分流失,为以后的绿化土做好储备。 (5)桥梁工程环保措施 1)、噪音及扬尘的控制措施 对工程机械和运输车辆加强保养并安装消声器,降低噪音;机械车辆途径居住场所时减速慢行,不鸣喇叭;合理安排施工作业时间,尽量降低夜间车辆出入频率,夜间不安排噪音很大的机械施工,减小噪音污染。材料运输及施工引起的扬尘对当地居民干扰大,须配备洒水车辆并安排专人负责洒水以减少扬尘,运输水泥、砂石料等用篷布将材料覆盖严密,并装量适中,不得超限运输。有效减少扬尘对沿线周围环境的污染。 2)、水污染控制措施 ①.当靠近生活水源施工时,设置同生活水源隔离措施,避免污染生活水源。 ②.施工废水、生活废水按有关要求进行处理,避免直接排入农田、河流和渠道。 ③.施工机械的废油废水,采用隔油池等有效措施加以处理,避免超标和随意排放。 3)、生态环境保护控制措施 ①.保护植被,对施工界外的植被、树木等尽量维持原状。如因施工需要砍除树木和其它经济作物时,事先征得环境保护和水土保持部门、所有者和业主的

环保及绿色施工措施方案

环境保护及绿色施工措施 1、引言 自然环境是人类社会赖以生存发展的基础,保护环境就是保护人的生存和发展环境。而作为大量消耗资源、影响环境的建筑业,应全面实施绿色施工,承担起可持续发展的社会责任。 绿色施工是指工程建设中,在保证质量、安全等基本要求的前提下,通过科学管理和技术进步,最大限度地节约资源与减少对环境负面影响的施工活动,实现四节一环保(节能、节地、节水、节材和环境保护)。 因此,保护环境以及绿色施工,是建筑过程中的一项不可忽视的内容,是构建和谐社会和保持可持续发展的重要内容。 本章主要内容包括: (1)环境保护措施 a.环境目标分析 b.环境安全 c.周边地下管线及建筑物、绿化带保护措施 d.污染控制(大气污染控制、水污染控制、噪音污染控制、光污染控制) e.防扰民及民扰措施。 (2)绿色施工措施 a.节约用地、合理安排材料堆场 b.废弃物的处理 c.节电、节水措施 d.降低材料消耗措施

e.积极运用“四新”技术 f.大力推广工具式、定型化产品等。 2、环境保护措施 2.1 环境目标分析 2.2 环境保护措施 认真学习环境保护法和执行当地环境保护部门的有关规定,并充分发挥公司的总承包管理作用,会同有关部门组织环境监测、调查和掌握环境状态,敦促全体职工做好环保工作,并认真接受业主和环保部门的监督指导,同时建立相应的管理体系。 2.3 环境安全

2.4 周边地下管线及建筑物、绿化带保护措施 2.5 污染控制 2.5.1 大气污染控制

2.5.2水污染控制 2.5.3噪音污染控制

2.5.4光污染控制 2.6防扰民及民扰措施 严格执行和落实防止扰民的措施,最大限度的减少对其日常生活的影响,有效地减少民扰,为了防止民扰事件的发生,在落实防止扰民措施的前提下,制定如下措施: 2.7渣土垃圾的整治处置

环境保护专项施工方案2

荥阳市中医院急救综合楼工程 环 境 保 护 施 工 方 案 编制人: 审核人: 河南省第五建筑安装工程(集团)有限公司 2011年1月11日

目录 一、工程概况: (2) 二、编制依据: (2) 三、主要参见单位: (2) 四、环境保护相关内容: (2) 五、环境保护管理体系: (3) 六、环境保护具体措施 (4) 1、施工期间噪声的防治措施: (4) 2、施工期间烟尘(扬尘)的污染防治措施 (5) 3、施工期间振动污染的防治措施 (6) 4、施工期间水污染(废水)的防治措施 6 5、施工期间固体废物的防治措施 7 6、其他环保的防治措施 (7)

环境保护施工方案 一、工程概况: 荥阳市中医院急救综合楼工程位于河南省荥阳市郑上路以北荥阳 市中医院老院区,建设单位为荥阳市中医院。本工程层数为地下一层, 地上九层,结构形式为框架结构,占地面积1658.50㎡,总建筑面积为14322.34㎡,其中地上面积为12663.84㎡,地下面积为1658.50㎡, 建筑高度为36.60m。屋面防水等级为二级,主体结构设计使用年限为 50年,工程等级为二级。抗震设防烈度为7度(加速度0.15g),建筑 装饰主要做法:窗户采用断热铝合金普通中空玻璃(6+12A+6)。 二、编制依据: (1)荥阳市中医院急救综合楼工程设计图纸 (2)《河南省工程建设标准设计图集》05系列 (3)《建筑装饰装修工程质量验收规范》(GB50210-2001) 三、主要参见单位: 建设单位:荥阳市中医院 监理单位:河南省万安工程监理建设有限公司 设计单位:厦门陆院建筑设计院 施工单位:河南省第五建筑安装工程(集团)有限公司 四、环境保护相关内容: 1、“可持续发展和环境保护”是21世纪的主题,建筑企业必须明确这一点,从施工产生的污染源头开始,减少和消除施工污染,实现绿色施工。坚持以人为本就必须保护好环境,任何以破坏环境为代价的发展都是不可取

桥梁施工环境污染保护措施

东海道进港三路桥梁施工现场 环境污染预防保护措施 工程概况 东海道进港三路桥梁位于深圳市盐田河出海口50m南靠大鹏湾,东靠西山吓鱼港居民区,西接经三路,北靠盐平铁路,桥面166*19-21.75 米。 原为渔轮避风港湾。 本工程环境污染预防保护主要有:减少钻孔桩施工过程中高浊度的污水漫流或直接流入海中;开挖的土石方减少泥砂入海。 二、环境污染预防保护措施 1、减轻施工期水域环境污染措施 减少施工过程中泥砂入海的措施:钻孔桩施工抽排水经沉淀池进行沉淀处理,防止高浊度的污水漫流或直接流入海中;开挖的土石方用于桥台台背回填、桥台右侧挡土墙墙背回填用u型通道墙背回填。加强水土保持,减少泥砂入海。 2、减少施工期对渔业资源影响的措施 减少施工泥砂入海,从而减小施工期水域水质SPMI增量的影响范围,减小悬浮物对水生物活动的影响和泥砂沉积作用对水生物生存环境的破坏。 通过施工方案的比选,最大限度的减轻施工噪声和冲击波、震动对鱼类生活环境的影响。 钻孔桩泥浆排放不得溢流入海,设泥浆回收池和泥浆收集船,沉淀后进行钻碴晾干,运送弃土场处理。 车辆在栈桥上时禁止鸣笛,遵守对交通噪声的管理规定。

3、施工期大气污染防治措施 采取洒水防尘、夯实或硬化施工便道等办法,控制施工现场及道路扬尘,路基施工时及时分层压实,并洒水降尘;料场设在距居民区150 m以外,进场道路经常洒水,减少粉尘污染。 车辆进行土石方和水泥建材、弃土运输时,设置挡板、加盖篱席,并不得装载过满,避免撒落及因风起尘,现场设置洗车台,运输车辆离开施工现场前必须清洗后方可离场。 4、施工期噪声污染防治措施 严格控制施工期噪声排放量,施工现场严格执行GB12523-9《建筑施工场界噪声限值》,并遵照环境噪声管制相关办法执行。 噪声敏感区段采取时间控制措施。 主要施工场地构筑围墙,以隔噪声,减少施工机械作业对外界的噪声污染;相对固定的施工机械,选择的声屏障和地方安置,尽量远离噪声敏感目标。 选用高效低噪声的施工机械,加强机械设备的日常维护,保证施工机械设备在良好的状态下运行。

工程施工环境保护措施方案

南京地质调查中心 对地光谱探测重点实验室 施 工 环 境 保 护 措 施 方 案 江苏苏兴建设工程有限公司 二零一七年十二月七日

施工环境保护措施方案 一、施工现场总体规划 1、施工现场总体规划必须满足施工生产和环保需求,考虑对周围相关方的影响及消防安全的需要,并满足南京市的规定,以及考虑成本方面的要求。 2、项目部按施工、办公等功能将施工现场划分为施工区、办公区。地面进行硬化处理,以保证交通畅通现场文明卫生。 二、土方作业环保措施 (一)施工机械使用时的环保措施 使用推土机、装载机、挖掘机、压路机、打夯机等施工机械时,应注意其粉尘、尾气的排放,以免污染大气。 应注意机械油箱是否是否有跑、冒、滴、漏油现象,以免流入土壤,造成土壤污染。 3. 机械噪音量应控制在范围之内,以免对社区造成噪音污染。 4. 机械用油应节约使用,节约能源。 5. 机械冲洗时应节约用水,节约水资源。 6. 带油机械冲洗水应合理排放,以免污染市政管道。 7. 带油棉纱、手套应做处理后弃置垃圾堆,以免污染土壤

(二)土方运输、渣土堆放、消纳时的环保措施 1. 渣土应分类,有利于垃圾处置,渣土沉坑深层填埋,以节约土地资源。 2. 渣土中有用固体废弃物应回收利用,以节约资源,减少污染。 3. 有害渣土应处理排放,以免污染土壤及社区。 4. 清运渣土应注意粉尘排放问题,以免污染大气。 5. 土方运输车在从土源出场时将松土拍实、整形,并加以覆盖;现场存土点用绿色密目网覆盖。 土方外运时应注意避免遗撒及粉尘污染路面及大气。施工道路每天安排洒水车进行洒水降尘。注意运输土料、渣土过程中的遗撒问题,避免影响污染市容。 (三)施工机械作业时的环保措施 1.为避免重型机械对周围居民的影响,防止周边建筑物被震裂,在采用较大几吨位压实机械静压的同时,在路基与居民区及建筑物间挖防震沟。 2.依据《工业企业噪声卫生标准》,工作人员应轮流操作筑路机械,减少接触高噪声的时间,或穿插安排高噪声和低噪声的工作。对距噪声源较近的施工人员,除采取戴防护耳塞或头盔等劳保措施外,还应适当缩短其劳动时间。

环境保护与绿色施工方案

环境保护与绿色施工方案 为响应环保和绿色施工的要求,增强员工绿色施工、文明施工意识,项目部根据相关法律法规及北京市地标,针对本工程具体情况,特制订本方案。 1编制依据 1.1 《中华人民共和国建筑法》 1.2 《中华人民共和国安全生产法》 1.3 《中华人民共和国环境保护法》 1.4 《绿色施工管理规程》DB11/513-2008 2环保与绿色施工专项措施 2.1防尘、防噪、防遗洒管理制度 2.1.1成立由项目部为首的“环境保护管理领导小组”,全面贯彻执行有关环保工作的文件精神。组织领导施工现场的环境保护管理工作。定期召开“项目环境保护管理领导小组”工作例会,总结前一阶段的施工现场环境保护情况,布置下一阶段的项目环境保护工作。 环境保护管理组织机构体系图如下。 2.1.2现场成立“安全消防环保纠察组”,按照有关要求对现场环境保护措施的实施进行监督检查,对检查中所发现的问题,开出“隐患问题通知单”,根据具体情况,定时间、定人、定措施予以解决,并检查落实情况。 2.1.3技术负责人在工程开工前编制切实可行的环境保护方案及环保管理规定,明确管理人员职责,并依照管理规定定期进行检查、整改。发现有不符合环保管理规定的现象,应立即进行制止,进行纠正。 2.1.4在项目开工前,项目部组织对施工过程中的环境保护情况

提出评估报告,就施工过程中建筑材料、施工工艺、施工环境、施工人员生活等各个方面对环境的影响进行评估、降低影响应采取的对策,提出建设性方案,指导今后整个工程建设,并在实施过程中不断改进,提高环保水平。 2.1.5在项目实施过程中,实行“环保一票否决制”,对施工方案的会签、施工材料的选择、施工合同的签订、施工工艺的制定等所有项目建设的环节中,增加环保审查程序,凡对环保有不利影响或有潜在的隐患的,坚决予以拒绝,不得使用或采纳。 2.1.6所有参加施工的单位,在开始工作前开展学习、宣传环保意识,通过目前的环保重大事项,提高作业人员的环保意识,宣传项目采取的环保方案、措施,提高环保意识。 2.2防尘、防噪、防遗洒专项措施 2.2.1防尘措施 1、施工现场设立专门的废弃物临时贮存场地,废弃物应分类存放,对有可能造成二次污染的废弃物必须单独贮存、设置安全防范措施且有醒目标识。所有废弃物将被送到许可的再生工厂。施工垃圾搭设封闭式垃圾道或采用容器吊运到地面,杜绝将施工垃圾随意凌空抛撒。在垃圾道出口处搭设挡板,现场不得堆积垃圾,垃圾要及时清运,清运时要洒水,防止扬尘。 2、施工现场设环形混凝土路面,出口处要与已有道路衔接;路面设专人维护,保持清洁。基础及雨季施工期间,在施工现场出口处设车辆清洗冲刷台,车辆清理和冲洗干净后方可出现场,运输车驶出要保持车身清洁,混凝土罐车每次出场前应清洗下料斗。清扫施工现场时,要先将路面、地面进行喷洒湿润后再进行清扫,以免清扫时扬尘。当风力超过三级以上时,每天早、中、晚至少各洒水一次,洒水降尘

施工环境保护专项方案完整版

施工环境保护专项方案 HEN system office room 【HEN16H-HENS2AHENS8Q8-HENH1688】

目录

1 工程概况 2 编制目的 为了有效保护工程沿线的的生态、自然、社会和人民生活环境,防止因工程建设引发新的水土流失,切实改善项目影响区的生态环境,为工程管理、项目运行创造良好的条件,确保正常施工、组织有序、管理规范;切实加强环境保护和水土保持,减少大气排放、水体排放、噪声排放、固体废物管理等环境污染和环境风险,结合本项目实际,制定本实施方案。 3 编制依据 (1)《中华人民共和国环境保护法》 (2)《中华人民共和国水污染防治法》 (3)《中华人民共和国大气污染防治法》 (4)《中华人民共和国固体废弃物污染环境防治法》 (5)《中华人民共和国水土保持法》 (6)《中华人民共和国水土保持实施条例》 (7)《交通建设项目环境保护管理办法》 (8)《环境空气质量标准》 (9)《污水综合排放标准》 (10)《地表水环境质量标准》 (11)《工业企业噪声卫生标准》 4 环境保护和水土保持总目标 环保目标:实现最大限度的保护、最小程度的破坏和最强力度的恢复。 水保目标:预防和控制项目建设新增的水土流失,并在工程顺利建设和安全的前提下,保护并合理利用水土资源,提高土地生产力,重建新的更好生态环境。 5 环境保护和水土保持管理机构及保证体系 项目环境保护和水土保持管理机构

成立环境保护和水土保持领导小组,专人专岗专职负责有关环境保护和水土保持施工管理制度的落实。 环境保护和水土保护领导小组见表1,项目环境保护和水土保持组织机构框图见附图1。 表1 环境保护和水土保持领导小组成员分工 环境保护和水土保持保证体 本合同段环境保护与水土保持保证体系见附图2。 6 环境保护管理办法 (1)项目部各部门、各施工作业班组等部门都应按本方案规定将环境保护工作纳入本部门工作任务。 (2)项目部环境保护部门,应协助监理及业主单位完成以下各项工作:? 1)落实环境影响评价工作;? 2)监督检查施工中与环境保护有关的设施落实情况; 3)监督检查施工项目施工中、施工后的环境保护设施运转情况和环境质量常规监测工作;? 4)定期报告有关工作情况。? (3)项目部在编制实施性环保方案时,应邀请项目所在地的地方政府部门环境保护部门参与环境保护篇章的审查。 (4)项目部环保工作人员必须熟悉各施工项目的生产工艺、污染物排放及治理技术,并具备工程分析能力。

桥梁施工环保专项方案35886

省道104楚家洼至堌城段改建工程 第3A合同标段 桥梁施工专项方案 省道104楚家洼至堌城段改建工程 第3A合同标段项目部 二0一四年一月十日

桥梁施工专项方案 一、桥梁工程概况 黄金屯互通立交位于省道104与国道327的交叉处,主要实现本项目与国道327的连接。省道104改造采用双向四车道一级公路标准,全线路基采用整体式断面,设计时速80公里/小时,设计洪水频率1/100,路基宽24.5米。主线桥梁起点里程K152+859,终点里程K153+761.85,全长902.85m。全桥共计8联,其中第4联属于本标段,均为高2m的预制小箱梁,先简支后连续,桥梁斜交15度,单幅桥面宽11.75m。主线桥预制小箱梁桥跨下部结构采用双柱框架式桥墩,盖梁为钢筋混凝土结构,一柱一桩,桩径为1.8m,柱径为1.6m。 二、环境影响概述 本标段工程施工期环境影响有以下特点: 1、本标段离居民区较远,施工期大气及噪声污染居民基本不产生影响,主要影响于施工人员;水环境污染对农田有所影响,环境保护的重点是防止对农田生态环境的保护。 2、本标工程的工期约为11个月,施工期的环境影响是短暂的、可逆的,随着施工期的结束而终止。 即便如此,本单位仍严格按照按照《中华人民共和国环境保护法》及地方法规和行业、企业要求及本工程“环评报告”的要求进行污染防治,并加强监督管理,使本标段工程施工对周边环境的影响限制在最低限度。 三、施工期间主要污染源分析 1、大气环境污染源及污染物 ①生产区砂石料场扬尘;运输汽车的二次扬尘;机动车

尾气污染; ②生活区小锅炉烟尘;工地食堂燃煤烟尘(SO2)。 2 、水环境污染源及污染物 ①施工区域:钻孔灌注桩施工过程中的土方、泥浆;砼拌和站的废水;施工机械(如钻机、空压机等)的废油料及润滑油;施工人员粪便污水,一次性塑料餐具使用可能造成的白色污染等。 ②材料加工区、办公生活区:生活污水及粪便污水;冲洗运输机械的油污水;砂石料及道路的洒水,冲洗污水等。 3、噪声污染源 施工机械设备,混凝土搅拌楼,钢结构加工设备,空压机和柴油发电机组;流动源有运输车辆、推土机、装载机、砼运输车等。 4 、固体废弃物 施工中固体废弃物主要为施工弃土弃渣(砂石渣、建筑垃圾、钻渣等),施工人员日常生活垃圾。 四、环境保护措施 1、施工期环境保护的组织管理 ①在本标段工程项目部,专门成立环境水土保持领导小组,设置“环保部”管理环境保护措施的落实及处理环保有关事宜,环保部在业务上接受当地环保站的领导。配置专职环保人员,切实贯彻环保法律、法规。该机构由一名副经理任组长。由项目部和各工区、各施工队专职环保员层层签订环保工作责任制,将环境保护工作真正落实到每个人。 ②加强宣传教育提高员工环保意识,做到人人参与预防为主、防治结合、综合治理。 2、大气污染的防治措施 防治大气污染的重点是控制煤烟污染、控制机动车尾气污染以及控制扬尘污染。 1.1 控制煤烟污染 ①严格执行《低硫优质煤及制品》标准,强推广使用低硫低灰优质煤。加强对民工租住房屋的燃煤管理,推广使用气体燃料。 ②发展液体燃料。采用轻柴油替代小煤炉、分散锅炉的生产和生活用煤。 ③积极利用电、太阳能等清洁能源,热水、采暖尽量使用电器设备。

施工现场环境保护方案

环境保护管理方案 审定人: 审核人: 编制人:

一.编制依据: (1) 二.工程概况: 本工程位于北京市海淀区圆明园路2#中国农业大学西校区院内,占地面积1.25公顷,其为筏板基础短肢剪力墙结构,其地下一层,层高3.2M,地上六层,层高3.2M,建筑总高度20.6M(女儿墙),总建筑面积为32426.19m2,建筑使用年限50年。 为了保证本工程达到“结构长城杯”质量目标,为了保证施工现场能够实现安全生产,为了保证本工程达到“北京市文明安全施工现场”,特制定本环境保护方案。 本工程主要职能单位如下: 建设单位: 设计单位: 监理单位: 监督单位: 施工单位: 工程开工日期: 工程竣工日期: 三.施工现场环保工作计划: (1)认真学习和贯彻国家、北京市及公司的有关环保的法令、法规、和条理,并达到北京市市级文明施工现场的要求。 (2)积极全面开展环保工作,成立环保领导小组,并保持运行。 (3)加强环保宣传工作,提高全员环保意识。 (4)现场采取图片、表扬、评优、奖励等多种形式进行环保宣传,将环保知识落实到每个施工人员身上。

(5)上岗人员均通过环保考试。 (6)对环保做的不周之处及时提出整改方案,积极改进并完善环保措施。 (7)每月进行三次环保噪声检测,发现问题及时解决。 (8)实行奖法制、暴光制。 (9)严格按施组中环保措施开展环保工作。 四.施工环境保护管理及措施: (一)环境保护管理方针及目标: 方针:以人为本,营造绿色建筑;保护环境,追求持续改进。 目标: (1)噪音排放达标:结构施工,昼间<70dB,夜间<55dB 装修施工,昼间<65dB,夜间<55dB (2)防大气污染达标:施工现场扬尘、生活用锅炉烟尘的排放符合要求(扬尘达到国家二级排放规定,烟尘排放浓度<400mg/Nm3。)(3)生活及生产污水达标:污水排放符合《北京市水污染物排放标准》。 (4)防止光污染:夜间照明不影响周围社区。 (5)确保施工人员的身体健康,防止疫病蔓延。 (6)施工垃圾分类处理,尽量回收利用。 (二)环境保护管理组织机构、职责: (1)环境保护管理领导小组:成立以项目经理为组长,执行项目经理、副经理、项目总工、安全负责人为副组长,区域责任工程师、质量负责人、材料员、各专业工长、专业施工队伍等各方面的管理人员为组员的施工现场环境保护领导小组。 组长:

绿色施工节能减排措施

编号:SM-ZD-75488 绿色施工节能减排措施Through the process agreement to achieve a unified action policy for different people, so as to coordinate action, reduce blindness, and make the work orderly. 编制:____________________ 审核:____________________ 批准:____________________ 本文档下载后可任意修改

绿色施工节能减排措施 简介:该方案资料适用于公司或组织通过合理化地制定计划,达成上下级或不同的人员之间形成统一的行动方针,明确执行目标,工作内容,执行方式,执行进度,从而使整体计划目标统一,行动协调,过程有条不紊。文档可直接下载或修改,使用时请详细阅读内容。 5.1.1 组织管理 1、建立绿色施工管理体系,并制定相应的管理制度与目标。 2、项目经理为绿色施工第一责任人,负责绿色施工的组织实施及目标实现,并指定绿色施工管理人员和监督人员。 5.1.2 规划管理 1、编制绿色施工方案。该方案应在施工组织设计中独立成章,并按有关规定进行审批。 2、绿色施工方案应包括以下内容: (1)环境保护措施,制定环境管理计划及应急救援预案,采取有效措施,降低环境负荷,保护地下设施和文物等资源。 (2)节材措施,在保证工程安全与质量的前提下,制定节材措施。如进行施工方案的节材优化,建筑垃圾减量化,尽量利用可循环材料等。

(3)节水措施,根据工程所在地的水资源状况,制定节水措施。 (4)节能措施,进行施工节能策划,确定目标,制定节能措施。 (5)节地与施工用地保护措施,制定临时用地指标、施工总平面布置规划及临时用地节地措施等。 5.1.3实施管理 1、绿色施工应对整个施工过程实施动态管理,加强对施工策划、施工准备、材料采购、现场施工、工程验收等各阶段的管理和监督。 2、应结合工程项目的特点,有针对性地对绿色施工作相应的宣传,通过宣传营造绿色施工的氛围。 3、定期对职工进行绿色施工知识培训,增强职工绿色施工意识。 5.1.3 评价管理 1、对照本导则的指标体系,结合工程特点,对绿色施工的效果及采用的新技术、新设备、新材料与新工艺,进行自评估。

环保专项施工方案

目录 一、工程概况 二、编制目的 三、编制依据 四、环境保护和水土保持总目标 五、环境保护和水土保持管理机构及保证体系 六、环境保护管理办法 七、各部门环保职责 八、环保工作制度 九、主要环境污染及破坏因素 十、环保专项实施方案 十一、施工环境保护和水土保持措施 附图1:项目环境保护和水土保持组织机构框图附图2:环境保护和水土保

一、工程概况 二、编制目的 为了有效保护xx市xx沿线的生态、自然、社会和人民生活环境,防止因施工建设引发新的环境污染,切实改善项目影响区的生态环境,,为工程管理、项目运行创造良好的条件,确保正常施工、组织有序、管理规范;切实加强环境保护和水土保持,减少大气排放、水体排放、噪声排放、固体废物管理等环境污染和环境风险,结合本项目实际,制定本实施方案。 三、编制依据 (一)《中华人民共和国环境保护法》 (二)《中华人民共和国水污染防治法》 (三)《中华人民共和国大气污染防治法》 (四)《中华人民共和国固体废弃物污染环境防治法》 (五)《中华人民共和国水土保持法》 (六)《中华人民共和国水土保持实施条例》 (七)《交通建设项目环境保护管理办法》 (八)《环境空气质量标准》 (九)《污水综合排放标准》 (十)《地表水环境质量标准》 (十一)《工业企业噪声卫生标准》 四、环境保护和水土保持总目标 环保目标:实现最大限度的保护、最小程度的破坏和最强力度的恢复。 水保目标:预防和控制项目建设新增的水土流失,并在工程顺利建设和安全的前提下,保护并合理利用水土资源,提高土地生产力,重建新的更好生态环境。 五、环境保护和水土保持管理机构及保证体系 1、项目环境保护和水土保持管理机构 成立环境保护和水土保持领导小组,专人专岗专职负责有关环境保护和水土保持

桥梁施工环保专项方案

人民路店子河桥改建工程 环 保 专 项 方 案 人民路店子河桥改建工程 二0一七年十月三十日

环保专项方案 一、桥梁工程概况 店子河桥位于人民路南端,开发区与定陶区交界处。结构形式为3-13米,桥梁全长44米。原桥全宽25.8米,建成后全宽64米。主要工程量:钻孔灌注桩40棵,立柱40棵,盖梁8道,先张预应力空心板108片。 二、环境影响概述 本标段工程施工期环境影响有以下特点: 1、本标段离居民区较远,施工期大气及噪声污染居民基本不产生影响,主要影响于施工人员;水环境污染对农田有所影响,环境保护的重点是防止对农田生态环境的保护。 2、本标工程的工期较短,施工期的环境影响是短暂的、可逆的,随着施工期的结束而终止。 即便如此,本单位仍严格按照按照《中华人民共和国环境保护法》及地方法规和行业、企业要求及本工程“环评报告”的要求进行污染防治,并加强监督管理,使本桥施工对周边环境的影响限制在最低限度。 三、施工期间主要污染源分析 1、大气环境污染源及污染物 ①生产区砂石料场扬尘;运输汽车的二次扬尘;机动车尾气污染; ②生活区小锅炉烟尘;工地食堂燃煤烟尘(SO2)。

2 、水环境污染源及污染物 ①施工区域:钻孔灌注桩施工过程中的土方、泥浆;砼拌和站的废水;施工机械(如钻机、空压机等)的废油料及润滑油;施工人员粪便污水,一次性塑料餐具使用可能造成的白色污染等。 ②材料加工区、办公生活区:生活污水及粪便污水;冲洗运输机械的油污水;砂石料及道路的洒水,冲洗污水等。 3、噪声污染源 施工机械设备,混凝土搅拌楼,钢结构加工设备,空压机和柴油发电机组;流动源有运输车辆、推土机、装载机、砼运输车等。 4 、固体废弃物 施工中固体废弃物主要为施工弃土弃渣(砂石渣、建筑垃圾、钻渣等),施工人员日常生活垃圾。 四、环境保护措施 1、施工期环境保护的组织管理 ①在本标段工程项目部,专门成立环境水土保持领导小组,设置“环保部”管理环境保护措施的落实及处理环保有关事宜,环保部在业务上接受当地环保站的领导。配置专职环保人员,切实贯彻环保法律、法规。该机构由一名副经理任组长。由项目部和各工区、各施工队专职环保员层层签订环保工作责任制,将环境保护工作真正落实到每个人。 ②加强宣传教育提高员工环保意识,做到人人参与预防为主、防治结合、综合治理。 2、大气污染的防治措施 防治大气污染的重点是控制煤烟污染、控制机动车尾气污染以及控制扬尘污染。 1.1 控制煤烟污染

第六章-环境保护管理体系与措施(绿色施工方案)

第六章环境保护管理体系与措施 第一节文明环保施工目标与保证体系 一、文明环保施工管理工作方针及目标 在施工过程中我们将按照GB/T28001、GB/T24001标准进行系统化、规范化文明施工,坚持主管负责、人人参与、系统把关、严格检查、建章建制、责任到人、奖惩严明,天天做到“市文明安全工地”,实现施工现场成为“花园式工地”。 (1)文明、环保管理要做到坚持“创建绿色文明现场、建设绿色文明工程”的方针。 (2)施工中达到《北京市建设工程施工现场环境保护标准》及《关于在全市建设工程推行绿色施工的通知》京建施[2008]651号的要求;工程竣工后室内环境质量达到《民用建筑工程室内环境污染控制规范》的要求。确保达到北京市文明安全工地要求。 二、文明环保施工保证体系与管理职责 1、文明施工保证体系

根据公司文明、环保管理程序,项目经理部形成“本工程文明、环保管理小组”领导,施工管理部和各相关部室负责,公司专职环保员和施工队环保员管理,“现场清洁队”执行的四级管理。文明、环保管理小组主要负责人与各施工队各班组负责人签订文明、环保生产责任状,使文明、环保工作责任到人,层层负责。 组成由项目生产副经理为组长;工程管理组负责人为副组长;各分包单位负责人为组员的“本工程文明、环保施工管理小组”,组织领导施工现场的文明、环保管理工作。 公司设立专职文明环保员2名。施工队各设立文明环保员2名。 由各施工队各班组清洁员成立“现场清洁队”,各班组设立清洁员2名。“现场清洁队”队员每人佩戴我公司项目经理部统一印制的“现场清洁队”臂章,开展日常现场清洁工作。 2、文明施工管理职责 2.1现场管理划分

施工现场环境保护方案

君辉置业2018-2号地块建设项目1#、7#、8#、10#、11#、S1 环境保护专项方案 编制:_________ 审核:_________ 批准:_________ 中兴建设 2018年8月1日

一.编制依据: 1、国家法律、法规 2、《中华人民国环境保护法》 3、《建筑施工场界噪声测定方法》GB12524-90 4、《建筑施工场季界噪声限值》GB12523-90 二.工程概况: 本工程位于市棠镇府前路东、纺织路南、经四路西、绿建路北,建筑面积40000平方,其为筏板基础、桩基础、剪力墙结构,其地下一层,层高2.82M,地上六层、地上十一层、地上二十一层高2.9M,总建筑面积为40000m2,建筑使用年限50年。 为了保证本工程达到质量目标,为了保证施工现场能够实现安全生产,为了保证本工程达到“市文明安全施工现场”,特制定本环境保护方案。 本工程主要职能单位如下: 建设单位:君辉置业 设计单位:久鼎嘉和工程设计咨询 监理单位:市五星建设项目管理 监督单位:市质量监督站 施工单位:中兴建设 工程开工日期: 工程竣工日期: 三.施工现场环保工作计划: (1)认真学习和贯彻国家、市及公司的有关环保的法令、法规、和条理,并达到市安全文明施工现场的要求。 (2)积极全面开展环保工作,成立环保领导小组,并保持运行。

(3)加强环保宣传工作,提高全员环保意识。 (4)现场采取图片、表扬、评优、奖励等多种形式进行环保宣传,将环保知识落实到每个施工人员身上。 (5)上岗人员均通过环保考试。 (6)对环保做的不周之处及时提出整改方案,积极改进并完善环保措施。 (7)每月进行三次环保噪声检测,发现问题及时解决。 (8)实行奖法制、暴光制。 (9)严格按施组中环保措施开展环保工作。 四.施工环境保护管理及措施: (一)环境保护管理方针及目标: 方针:以人为本,营造绿色建筑;保护环境,追求持续改进。 目标: (1)噪音排放达标:结构施工,昼间<70dB,夜间<55dB 装修施工,昼间<65dB,夜间<55dB (2)防大气污染达标:施工现场扬尘、生活用锅炉烟尘的排放符合要求(扬尘达到国家二级排放规定,烟尘排放浓度<400mg/Nm3。)(3)生活及生产污水达标:污水排放符合《市水污染物排放标准》。 (4)防止光污染:夜间照明不影响周围社区。 (5)确保施工人员的身体健康,防止疫病蔓延。 (6)施工垃圾分类处理,尽量回收利用。 (二)环境保护管理组织机构、职责: (1)环境保护管理领导小组:成立以项目经理为组长,执行项目经理、副经理、项目总工、安全负责人为副组长,区域责任工程师、

桥梁桩基施工环保方案简易版

A Specific Measure To Solve A Certain Problem, The Process Includes Determining The Problem Object And Influence Scope, Analyzing The Problem, Cost Planning, And Finally Implementing. 编订:XXXXXXXX 20XX年XX月XX日 桥梁桩基施工环保方案简 易版

桥梁桩基施工环保方案简易版 温馨提示:本解决方案文件应用在对某一问题,或行业提出的一个解决问题的具体措施,过程包含确定问题对象和影响范围,分析问题,提出解决问题的办法和建议,成本规划和可行性分析,最后执行。文档下载完成后可以直接编辑,请根据自己的需求进行套用。 一、工程概况 本合同段路线起点位于小鸡冲,起点桩号 LK17+300,向东布线经吊岩塘,穿五里墩隧道 至施秉县东南面的老鸭坡,终点桩号 LK24+976,路线全长7.672公里。区域地形地 貌大致分三大类:溶蚀山原、溶蚀丘峰和构造 盆地形,气候属中亚热带季风湿润气候区,四 季分明,气候温和,降水丰沛,冬无严寒,夏 无酷暑。年平均气温在13.6℃~16.2℃之间, 最热是7月份,平均气温为24.5℃。年平均降 雨量1240毫米,多集中于4-10月份,每年6 份出现暴雨机率最大。

项目按高速公路等级设计,设计时速为 80Km/h,整体式路基宽21.5m,分离式路基宽11.25m。土石方数量为246.6万立方米,大桥1310.8 m /3座(吊岩塘大桥、干龙孔大桥及小河大桥),隧道1107.5m/1座(五里墩隧道),涵洞通道708.8m/14座,总工期为17个月。 二、编制依据 1、交通部《公路工程施工安全技术规范》(JTJ076-95); 2、项目办《安全管理手册》; 3、项目办[2010]25号文件的要求; 4、九江长江公路大桥B3合同段项目环保管理办法。 三、环保保证体系

公路工程施工环保方案设计

公路工程施工环保专项方案 一、项目概况 本项目为崇州市北部十万亩粮经旅综合示范区基础设施配套建设项目【锦江段】,锦江乡环线道路路线起点:起点桩号K0+630顺接环线道路崇平镇段,锦江乡、崇平镇交界处,锦江乡环线道路路线止点:止点桩号K8+300顺接环线道路观胜镇段,锦江乡、观胜镇交界处。锦江乡支线路线起点:起点桩号K0+000与环线道路锦江乡段K4+572.988平面交叉,锦江乡锦江支线路线止点:止点桩号K1+032.143与华怀路平面交叉,现状华怀路为一级公路,路基宽度37m。均为新建或改建工程,标准段路基宽度6.5m,路面宽度6m,沥青混凝土路面。 二、实施原则和目的 根据项目办传达的相关文件精神,为大力推进项目运营的环保工作,提升项目部精细化管理水平,实现节能环保、降本增效目标,建立节能减排标准化工地,在工程实施过程中必须以促进环保、降低能耗、增加效益为核心,坚持效益为本、节约优先的原则,以期达到环保施工的目的。 三、主控目标及分析总结 环保施工的两大主控目标:“三废”处理及节能减排。 1、根据现场施工进度的实际情况,按照施工阶段的不同,采用的工艺及施工设备不同。现场产生的三废(废水、固体废弃物、噪声)源头不同,三废侧重点也有所不同。分析各阶段三废产生源头及控制

重点如下表所示: 施工现场三废产生源头分析 通过分析总结,施工现场三废管理的主要阶段在桩基施工阶段,

而承台、墩柱等施工阶段的噪声控制,也是三废管理的重点。 项目部驻地由于居住人员较多,生活废水和生活垃圾的量大,而对周边环境的噪声影响相对较小,对项目部驻地及生活区的三废源头分析如下: 项目驻地三废产生源头分析 2、节能减排工作的开展应深入、全面。从施工现场到办公场所(包括生活区的用电、用水)。 (1)健全组织体系:项目部应成立环保工作领导小组,负责项目环保指导工作,制定专门的部门和人员具体负责环保工作。项目经理是环第一负责人,对此项工作负总责。 (2)建立节能减排考核制度:定期组织人员对环保项目进行考核,考核结果与绩效挂钩,以利提高参与人员的积极性。 全面完善环保措施:从项目运营的各个方面、各个环节制定行之有效的具体环保措施。 四、国家关于环保施工的控制标准 项目部环保施工控制标准严格按照有关国家法规及标准执行,主

绿色施工环境保护方案

绿色施工环境保护方案 TYYGROUP system office room 【TYYUA16H-TYY-TYYYUA8Q8-

绿色环保施工方案 工程概况 工程名称:新福地广场 建设单位:江苏农垦新福地投资发展有限公司 设计单位:南通市建筑设计研究院有限公司 监理单位:江苏诚嘉工程监理咨询有限公司 监督单位:苏通科技产业园区规划建设环保局 施工单位:南通十建集团有限公司 地理位置:南通市苏通科技产业园区江安路西侧、苏四河东侧 第一节扬尘控制 1、在运送土方、垃圾、设备及建筑材料等物质时,不污损场外道路。运输容易散落、飞扬、流漏的物料的车辆,必须采取措施封闭严密,保证车辆清洁。施工现场出口设置洗车槽,及时清洗车辆上的泥土,防止泥土外带。 2、土方作业阶段,采取洒水、覆盖等措施,达到作业区目测扬尘高度小于1.5m,不扩散到场区外。 3、路基阶段,作业区目测扬尘高度小于0.5m。对易产生扬尘的堆放材料应采取密目网覆盖措施;对粉末状材料应封闭存放;场区内可能引起扬尘的材料及建筑垃圾搬运应有降尘措施,如覆盖、洒水等;浇筑混凝土前清理灰尘和垃圾时利用吸尘器清理,机械剔凿作业时可用局部遮挡、掩盖、水淋等防护措施;高层或多层建筑清理垃圾应搭设封闭性临时专用道或采用容器吊运。 施工现场非作业区达到目测无扬尘的要求。对现场易飞扬物质采取有效措施,如洒水、地面硬化、围档、密网覆盖、封闭等,防止扬尘产生。 4、现场具体措施: (1)施工现场扬尘控制 1)商品混凝土供应商的选择:所有混凝土均采用商品混凝土,由总包牵头,组织业主、监理考察选定综合实力强的全封闭花园式搅拌站。 2)场地的封闭及绿化:现场内所有的场地均采用C20的混凝土浇注,车道范围200mm 厚,其余150mm厚。难以利用的空地做成花池,种花美化。

环境保护专项施工方案63673

渝宜高速巫山服务区一期工程环境保护专项施工方案 审核: 编制: 重庆通力高速公路养护工程有限公司 渝宜高速巫山服务区一期工程项目经理部 2018年4月2日

目录 1、编制依据 (3) 2、工程概况 (3) 3、项目区概况 .................................................................... (4) 4、主要污染源分析 .....................................................................4-5. 5、环境保护管理办法 (5) 6、环境保护施工方案 ................................................................ 5-8 7、环境保护防范要点............................................................... ..8-10.. 8、环境保护目标及保证体系.....................................................10-13 9、环境保护应急预案...... ............ ... ............... . ....... ....... .......13-14

1、编制依据 1、《安全生产法》、《环境保护法》、《环境影响评价法》、《建设项目环境保护管理条例》等国家法律、法规。 2、环保相关的标准规范及地方法规、规章。 3、业主下发的施工相关文件及施工设计图纸,项目部编制的施工组织设计,项目部组织的施工现场勘察等。 2、工程概况 重庆渝宜高速巫山服务区一期工程项目位于重庆市巫山县境内,靠近重庆与湖北交界处的小三峡主线收费站,距重庆奉节服务区约57公里,距湖北巴东服务区约55公里。项目建设业主为重庆高速公路集团东北营运分公司。设计方为招商局重庆交通科研设计院有限公司,监理方为:重庆交通监理咨询有限公司。 G50渝宜高速公路巫山服务区(一期)工程建设项目主要包含高速公路加减速车道、服务区进出口匝道,服务区南北侧连接道,服务区综合服务楼。 项目路基挖方88006.52m3,填方84735m3,弃方3271.11m3。 房建工程建筑面积5624.95㎡。 桥梁:大桥(总长246m/座),中桥(总长42m/座) 路面工程:沥青混凝土面层50488.48㎡.混凝土面层6676.78㎡ 挡土墙:片石混凝土挡土墙4561.80m3 3、项目区概况
