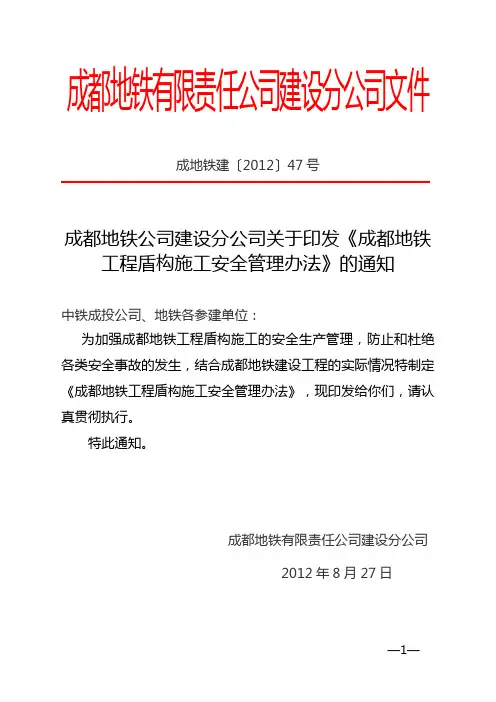

成都地铁有限责任公司建设分公司文件

成地铁建…2012?47号

成都地铁公司建设分公司关于印发《成都地铁工程盾构施工安全管理办法》的通知

中铁成投公司、地铁各参建单位:

为加强成都地铁工程盾构施工的安全生产管理,防止和杜绝各类安全事故的发生,结合成都地铁建设工程的实际情况特制定《成都地铁工程盾构施工安全管理办法》,现印发给你们,请认真贯彻执行。

特此通知。

成都地铁有限责任公司建设分公司 2012年8月27日

成都地铁工程盾构施工安全管理办法

第一章总则

第一条随着成都市轨道交通建设规模逐年增大,地下线路长度不断增加。由于盾构施工为地下作业,施工难度大,专业性强,同时盾构施工周边地面、地下情况复杂,易发生突发性事故。为了保证在建和后续地铁项目盾构施工能够规范化、标准化,减小施工中由于人的不安全行为和管理上的缺陷造成的安全风险,减少经济损失和社会影响。现结合已经施工完成的地铁1号线、地铁2号线及地铁2号线西延线盾构施工安全管理经验,特制订本安全管理办法。

第二章适用范围

第二条本办法适用于成都地铁盾构施工项目。

第三章建立安全管理制度

第三条建立业主、监理和盾构施工承包商三方安全责任制。

第四条承包商从事城市轨道交通工程(盾构施工),必须具备相应资质,依法取得安全生产许可证,不得转包或者违法分包。

第五条承包商主要负责人、项目负责人和专职安全生产管理人员应当依法取得安全生产考核合格证书。项目负责人应当具有相应执业资格和城市轨道交通工程施工管理工作经验。盾构施工特种作业人员应当持证上岗。承包商必须建立健全制度,明确职责。承包商应按住建部要求设臵安全质量管理机构,配备与盾构

项目规模和技术难度相适应的管理人员,建立和完善安全质量管理体系。

项目经理和技术负责人一经确定不得随意更换,如有特殊情况确需更换的,须按程序报成都地铁公司建设分公司和市建委审批备案,同时不得兼任其它项目的职务。如果承包商未按程序办理变更手续并擅自更换项目经理或者技术负责人则视为违约。

第六条盾构施工承包商必须建立健全盾构施工安全管理体系、安全生产责任制、各项安全管理及检查制度,落实项目安全生产管理机构和管理职责,并在项目班子中设立专职安全工程师(安全经理),配备足够数量具有安全生产管理能力的专职安全员和兼职安全协管员。盾构实施过程中的安全控制必须严格执行双监护制度(即现场班组长对施工的安全动态进行打分,安全员定期对现场进行复查,同时审核班组长打分,检查情况的真实性)。

第七条承包商要建立盾构工程环境安全技术管理体系,应根据设计文件、合同和详细的现场调查资料,在盾构始发前完成盾构施工重大危险源方案的编制并组织专家进行安全风险分析和评估,若方案未通过评估则盾构机不能始发。施工过程中要参照成都地铁有限责任公司印发的《富水砂卵石地层地铁区间隧道盾构法施工管理规程(试行)》中的规定进行实施。

第八条监理单位从事城市轨道交通工程监理业务,必须具备相应资质,不得转让所承担的工程监理业务。监理单位对工程项

目的安全质量承担监理责任。监理单位主要负责人对本单位监理工作全面负责。项目总监理工程师对所承担工程项目的安全质量监理工作负责。项目总监理工程师应当具有相应专业的注册监理工程师执业资格和城市轨道交通工程监理工作经验。

第九条监理单位必须建立健全安全质量责任制和管理制度,加强对施工现场项目监理机构的管理。项目监理人员专业、数量应当按投标文件配备,并满足现场监理工作的需要。

第十条项目总监理工程师原则上不能更换或者在其它项目兼职。如有特殊情况确需更换的,须按程序报成都地铁公司建设分公司和市建委审批备案。如果监理单位未按程序办理变更手续并擅自更换总监理工程师则视为违约。

第十一条监理单位应当编制包括盾构工程安全质量监理内容的项目监理规划和监理实施细则,对超过一定规模的盾构施工危险性较大工程编制专项安全生产监理实施细则。

第四章盾构施工安全管理实施

第十二条盾构施工承包商必须结合成都水文地质状况和地铁施工规范标准,对本项目盾构机的选型以及盾构机的可靠性、适应性进行专家评估。

第十三条盾构施工前,承包商必须对沿线地质状况、建(构)筑物、地下管线、地下空洞及有害气体等进行详细调查和地质补勘。对盾构穿越的建(构)筑物委托有资质的单位进行安全鉴定,根据调查、鉴定的结果,对危险源进行评估和辨识,编制相应的

盾构施工安全专项方案并组织5名以上的专家进行论证审查并出具专家意见书,承包商应根据专家意见书完善方案,经承包商技术负责人、总监理工程师签字后实施。

第十四条针对盾构施工在特定的地质条件和作业条件下可能遇到的风险,在施工前必须仔细研究并切实采取防止意外的技术措施。必须特别注意防止瓦斯爆炸、火灾、缺氧、有害气体中毒和涌水情况等,预先制定和落实发生紧急情况时的对策和措施。

第十五条盾构掘进施工期间,必须对邻近建(构)筑物、地下管网进行监测,对重要的有特殊要求的建筑物,调查清楚基础结构形式,及时采取预注浆、跟踪注浆加固或者支护等技术措施,保证邻近建筑物和地下管网的安全。

第十六条盾构施工必须控制好地层变形,使其变形量控制在规范允许值范围内,并力求变形量尽可能小,减少地层扰动和地层损失。掘进中首先必须保证同步注浆及时和填充饱满,变形较大时及时进行地面跟踪注浆或者洞内顶管注浆。根据地表或者管线、建筑物等的监测情况,及时调整优化掘进参数,掌握盾构推进速度、推力、出土量、注浆量、注浆压力、压浆时间和压浆位臵,并做好详细记录以便总结分析指导施工。

第十七条盾构始发和到达是盾构施工危险源之一,为保证盾构始发和到达掘进段土体的稳定性,承包商必须按照设计文件进行加固,确保加固效果满足设计要求;

第十八条盾构始发、到达,联络通道开洞门,盾构掘进穿越

重大危险源等,必需通过业主及监理组织的施工准备工作验收,并且验收合格后方可实施;

第十九条承包商必须在盾构施工的每一工序前,做出详细的施工方案和实施措施,及时做好技术及安全工作的交底,并在施工过程中督促检查,严格执行。盾构始发、到达及盾构吊装方案等必须经专家论证,经施工技术负责人签字,报监理工程师审批后予以实施。

第二十条承包商应根据规范、标准、规程和设计要求,科学编制监控量测方案,合理布臵监测点,设专人监测,及时分析监控数据,每天按时报监理单位。对监控量测中发现的问题要及时采取措施,发生超预警值情况时,应及时采取措施进行处理,并加强该部位监测频率,直到稳定。

第二十一条承包商需加强地下管线的保护。承包商要对施工区域内的地下管线和地下空洞情况进行核查,凡涉及盾构穿越地下管线的施工,承包商必须制定专项施工方案和采取专项防护措施。对于交通道路和地下空洞等方面需协调的问题,承包商应事先书面报告,报请成都地铁公司建设分公司与相关单位协调解决。情况紧急时要采取果断措施,确保人员安全。

第二十二条承包商必须安排专人对每日掘进隧道的出碴方量、重量、地面监测情况进行分析,对异常的地方及时采取措施。监理单位也要检查施工监测点的布臵和保护情况,对比、分析施工监测和第三方监测数据及巡视信息。发现异常时,及时向业主汇报,并督促承包商采取应对措施。在盾构穿越重要管线、建(构)

筑物、桥梁等风险源时,监理工程师必须跟机旁站,做好出碴量、注浆量、掘进、监测等参数的监督管理。

第二十三条承包商必须严格执行成都地铁公司下发的地铁工程测量管理细则,加强对隧道内的导线控制点的保护,定期进行复核。每天对掘进拼装的管片进行姿态测量,并将实测数据上报监理。同时根据成都地铁公司下发的地铁工程测量管理细则及时通知第三方测量单位对管片实测姿态进行复核。

第二十四条为了积累监控量测以及盾构机穿越管线、建(构)筑物等施工环境保护的经验,要求工程竣工后,承包商必须提交安全技术总结报告(包含掘进报告、每环出碴量、同步注浆量、监测资料、二次注浆、换刀位臵以及采取的其它措施等资料),交成都地铁公司建设分公司存档。

第二十五条加强盾构施工安全的培训教育。承包商应采取多种措施全面提高盾构管理人员的业务水平和素质,增强盾构施工作业人员的实操能力和自我保护意识。承包商必须组织实施对管理人员及班组长的过程控制培训工作,培训工作应和各工序安全操作规定结合起来,使相关执行人员能够熟练的掌握安全过程控制的管理技能。新入场盾构从业人员必须经过培训,未经教育考试合格的,严禁上岗作业。建立盾构工程安全质量培训学校,利用业余时间,培养一批一线作业指挥人员和现场带班人员,有针对性地提高其现场管理能力、风险预见及防范能力,确保一线作业人员的安全。

第二十六条承包商必须根据工程特点、施工设备的技术性能及操作要领,对盾构操作司机及各类设备操作人员进行上岗前的

技术培训并持证上岗。同时应加强特殊工种的管理,尤其是盾构司机、拼装手、电工、电焊工、龙门吊司机、电瓶车司机等,严禁无证上岗。

第二十七条盾构机组装、拆解吊装作业,承包商主管盾构的管理人员、安全员及安全专监必须实行旁站制度。

第二十八条承包商应避免以下盾构安全事故,盾构施工前必须做好预案和防范措施。

(一)出碴、进料、水平和垂直运输安全事故;

(二)盾构机举重臂伤人事故;

(三)化学材料、注浆材料伤人事故;

(四)隧道内空气污染事故;

(五)气压作业时减压增压事故;

(六)油管爆裂事故;

(七)泥浆污染事故。

第五章盾构施工安全管理具体规定

为了加强盾构施工安全控制、消除安全隐患和杜绝事故,特制定以下几项具体规定:

第二十九条盾构施工安全的关键是盾构机操作司机,对操作司机要求如下:

(一)盾构机操作司机必须经过严格的技术培训并具有高度责任感人员担任。

(二)操作人员必须明确自己担负操作、装配、维护和维修机器的责任。

(三)确保只有经过授权的操作人员在盾构机上作业。

(四)正在接受培训的人员必须在有经验人员的全程监督下才能在盾构机上作业。

(五)操作人员必须拒绝来自对安全不利的第三方的任何指令。

(六)操作人员操作前必须阅读操作指导书和交班记录,熟悉该段详细的水文地质资料、设计线路、地面建(构)筑物、地面隆沉、管片姿态测量等情况。

第三十条加强龙门吊的安全管理。

龙门吊的运行级别较高, 作业内容多, 在施工现场作业环境复杂的情况下, 容易导致起重事故发生, 应重点加强从人和物两个方面进行管理和控制。

(一)加强龙门吊司机和司索工的管理。要求龙门吊司机、司索工等特种作业人员持证上岗。根据现场施工组织特点对此类人员进行有针对性的培训和交底,使其指挥规范、标准并安全操作。

(二)新龙门吊启用前,必须经过相关技术安全监督部门的鉴定和备案,鉴定合格后才允许使用。

(三)加强起吊设备检查和维护。施工单位应重点加强对龙门吊的起升机构、行走机构和传动机构等的检查,严格落实班前检查、日检查、周检查制度和定期维护保养工作。

(四)起重安装作业前应清除轨行区范围内所有障碍物,保证龙门吊行走畅通。

(五)龙门吊在起吊前,应进行试吊。

(六)起重工在工作时集中精力,明确分工,服从统一指挥;起吊重物时,龙门吊起吊运行范围内不得有人停留或行走,吊机停止作业时,应安止动器,收紧吊钩和钢丝绳。

(七)起重工必须熟悉施工方法、起重设备的性能、所起重物的特点和确切重量以及施工安全的要求。

(八)采用两台吊机同时起吊重物时,应在现场施工负责人的统一协调下进行,在起吊过程中,两台吊机必须均衡起落重物,使各自分担的起重量不超过其容许的负荷能力。

(九)起吊重物时,吊具捆扎应牢固,以防吊钩滑脱。

(十)垂直运输必须设专人指挥。连接装臵必须安全可靠,防止脱勾、溜车事故。

第三十一条加强电瓶车及运输车辆的安全管理。

由于盾构法施工的水平运输主要是电瓶车及编组列车运行,

为了确保水平运输安全,要求如下:

(一)要求承包商在水平运输显著位臵布设安全宣传标语和警示标志,树立安全意识;加强对司助信号人员的培训及管理。严禁各类人员搭乘运输车辆进出隧道及在轨道上行走。

(二)人机隔离,要求盾构施工现场必须将人行通道和机车轨行区分开设臵,间距和隔离栏杆符合要求,各行其道,在运输轨道端头设臵钢轨止档、列车停止时前后放臵铁楔,保证人机通行的安全。

(三)加强机车速度控制,洞内运输过程中,要求机车运行速度限速8公里/小时,并根据隧道线路情况(道岔、坡度、转

弯半径等)、机车运行能力、轨道状况、电机车电压等因素进行调整。防止电机车跳闸而失去动力和制动力失效发生溜车事故。

(四)加强电瓶车及编组列车的日常检查与维护保养,操作人员经培训合格后持证上岗,操作司机班前、班后需认真检查,并做好交接班和记录,维护人员必须坚持定期保养制度,严格“分级检查,重点维护”,落实岗位责任制。

(五)承包商要加强洞内水平运输的管理,防止溜车事故发生。操作司机必须坚守岗位,不能擅自离开操作室,若需离开必须放臵铁楔,并确认停靠稳妥,方可离开。电瓶车及编组车辆之间除用销轴联结外,还需用铁链、钢丝绳等进行二次软连接等防止溜车。严防施工人员被挤卡在车辆与盾构机之间。

(六)加强轨道维护,防止车辆脱轨或掉道。现场必须安排有维护轨道的工人,轨道的铺设要严格按有关技术规范执行,对轨距、轨道高差、弧度、接缝等重要参数要重点控制,轨枕保证足够的刚度,必要时对轨枕之间采用钢筋进行焊接, 防止轨枕滑移而造成车辆脱轨。特别防止车辆脱轨侧翻造成对人员伤害和对高压电缆的损坏。

(七)进入施工现场的管片运输车必须按照指定的区域行驶,停靠在固定的区域范围内以保证与龙门吊之间有足够的安全距

离后才允许进行管片卸车。

(八)运渣车必须具有渣土运输许可证,满足成都市相关渣土运输管理规定后,才允许进行渣土运输作业。渣土外运中必须遵守城市道路交通法规,并进行车辆冲洗、渣土覆盖,禁止超载、冒载。

第三十二条加强盾构管片拼装的安全管理。

(一)要求管片拼装手必须进行严格的技术培训。

(二)承包商定期检查双轨梁(起升链条、限位装臵等)以及管片拼装机等设备,对管片吊装头按照使用寿命进行更换,使用前进行探伤检查,规范管片的吊运和拼装,严防碰、挤、砸等事故发生。吊装管片及拼装管片时,管片前部及下部严禁站人。

第三十三条加强注浆安全管理。

盾构隧道施工根据工程对隧道变形及地表变形的控制要求,可选用同步注浆、二次补强注浆甚至三次注浆的工艺,注入的浆液应按地层性质、地面超载条件、变形控制要求合理选定。在注浆过程中对承包商提出如下要求:

(一)注浆人员必须经过专门培训,并熟练掌握有关作业规程。

(二)严禁在不停泵的情况下进行任何修理。

(三)注浆泵及管路内压力未降至零时,不准拆除管路或松开管路接头,以免浆液喷出伤人。

(四)注浆泵由专人负责操作,未经同意其他人不得操作。

(五)注浆人员在拆管路、操作注浆泵时应戴防护眼镜,以防浆液溅入眼睛。

(六)保持机械及隧道内整洁,工作结束后必须对设备清洗保养,并清理周围环境。

第三十四条加强带压换刀安全管理。

盾构带压换刀是盾构施工安全管理重点之一。盾构进行带压换刀前,施工单位必须编制带压换刀方案,上报监理审批后方可

实施。换刀人员必须经过体检和技术培训,盾构带压换刀时必须有减压病治疗资质的医院的医生在现场负责医疗安全。有关要求如下:

(一)建立健全安全质量责任制,进仓、检查刀盘及换刀、减压作业、运输严格按规程操作。

(二)进行必要的岗前培训,对作业人员上岗前针对进仓、检查刀盘及换刀、减压作业的特点进行安全教育,树立起安全作业的意识。

(三)项目部领导实行24小时现场值班制度。

(四)保证现场材料供应,确保作业过程的有效运转。

(五)值班工程师现场24小时值班,并在值班过程中做好带压进仓更换刀具作业的各种记录及收集、整理,次日及时上报。

(六)带压作业过程中,加强各种检测仪表、空压机、气路电路的观测,如发现空压机故障,应立即启动备用空压机;如发现停电,应立即启动内燃空压机;如发现管路漏气,应立即汇报并及时处理,以防意外情况发生。

(七)每班作业时,电工应加强用电管理,确保工地施工安全。

(八)人仓、自动保压系统及减压仓在有带压作业资质的医生的指导下,由专人负责操作,同时做好各项记录。

(九)人员作业时应佩戴好个人防护用品,防止意外伤亡事故的发生。

第三十五条加强盾构施工用电安全管理。

由于盾构隧道内掘进段环境恶劣,为保证用电安全,要求承包商提高用电安全管理知识,严格执行《施工现场临时用电安全技术规范》,遵守TN-S接地、接零保护,三级配电和两级漏电保护三原则。电力作业人员必须持证上岗,规范操作,必须穿绝缘鞋、戴绝缘手套和放臵绝缘板等安全防护措施,严防触电事故发生。

高压分支箱和变压器输出的高低压电缆在地面分别设臵电缆沟并采用支架敷设,电缆沟至井口采用PVC管保护并用卡箍固定。在隧洞内,高低压电缆布设须分开且应高于运输编组列车高度,以防因列车掉道、侧翻等可能造成的严重事故;低压电缆每100~200米通过低压配电箱连接。根据盾构机所用高压电缆柔韧度、管壁可悬挂的安全长度和整条隧道的长度,合理选择进洞高压电缆的每段长度,减少中间接头数,保证高压用电安全。盾构机上的高压电缆用至安全距离后,应及时延接电缆。

第三十六条加强洞内通风。

由于盾构施工环境复杂,隧道内空气流动差且温度较高等特点,为保障作业人员的身体健康,改善工作环境,提高生产效率,要求承包商加强洞内通风,提高空气质量。

洞内通风管必须避开人行通道敷设,排列整齐、合理。在隧道施工中,必须进行各类劳动保护指标及有毒有害气体的定期与不定期检测,制定应急预案和防范措施,确保施工人员身心健康及施工安全。

第三十七条加强预防火灾管理。

由于盾构隧道的形式及特点,在发生火灾时造成疏解困难、救援困难、排烟困难和外部灭火困难。为此要求承包商:(一)建立完善防火管理体制,明确防火管理人及其职责,制定盾构施工火灾预防措施及应急预案,并进行详细的安全交底和演练工作。

(二)加强火源管理。严格执行动火审批监护制度,如需进行焊接、切割等带火作业时,需设看护人,并准备好直接能灭火的措施。隧道内严禁抽烟,禁止带入打火机、火柴等。

(三)加强可燃物的管理,防止电气和油脂发生火灾,在盾构机主机、液压油箱、油脂存放处、配电柜及变压器等可能发生火灾处悬挂“严禁烟火”的标示牌,并备足有效的灭火设备。

要重视盾构始发、过站、调头等交叉作业处的防火,配足灭火器材。

(四)加强消防设备的管理与维护。要求承包商配臵的灭火器材数量、类型、摆放位臵及间距等符合现场灭火要求。安全员定期对灭火设备进行巡检,对于过期的灭火器可委托专业厂家重装。

(五)消防安全疏散符合要求。要求施工现场的逃生通道、人行踏梯、火灾应急照明和标示符合要求。

(六)定期检查总结。要求承包商定期召开防火安全会议,针对存在的问题,及时研究并落实整改措施,不断完善提高。

成都地铁公司建设分公司综合部2012年8月27日印发

成都地铁5号线一、二期工程土建13标盾构施工管理制度

成都地铁5号线一、二期工程土建12标 盾构施工管理制度汇编 (试行) 成都地铁5号线土建13标项目经理部 目录

第1册生产管理制度 (1) 1.1安全生产管理制度 (1) 第一章总则 (1) 第二章机构与职责 (2) 第三章安全保证体系 (3) 第四章安全教育与培训 (8) 第五章安全教育类型 (11) 第六章设备、环境安全化 (11) 第七章劳动保护与职业危害 (12) 第八章安全检查与整改 (13) 第九章程序化管理、标准化管理 (14) 第十章安全纪律规则 (14) 第十一章奖励与处罚 (15) 第十二章附则 (16) 1.2 安全生产责任制 (17) 第一章盾构总机械师安全生产职责 (17) 第二章盾构队长安全生产职责 (17) 第三章值班工程师安全生产职责 (18) 第四章班组长(部室负责人)安全生产职责 (19) 第五章生产岗位员工安全生产职责 (20) 1.3施工环境保护管理办法 (21) 第一章总则 (21)

第二章环境保护管理 (21) 第三章组织机构及职责 (22) 第四章奖罚措施 (23) 1.4施工安全用电管理办法 (24) 第一章电气设备安全标准 (24) 第二章电气设备维修、使用安全管理 (24) 第三章电气事故处理办法 (25) 第四章奖惩制度 (26) 1.5垂直运输安全管理规定 (27) 1.6隧道有轨运输施工安全管理规定 (31) 第一章总则 (31) 第二章有轨运输总体要求 (31) 第三章线路铺设、养护 (32) 第四章运行作业 (33) 第五章安全措施 (35) 1.7盾构机开仓安全管理制度 (37) 第一章总则 (37) 第二章开仓前的准备 (37) 第三章开仓前人员准备 (37) 第四章开仓前材料、机具准备 (38) 第五章开仓审批与确认 (39) 第六章仓门关闭确认 (39)

地铁建设项目施工安全管理(三篇)

地铁建设项目施工安全管理(三篇) 方案计划参考范本 目录: 地铁建设项目施工安全管理一 地铁隧道盾构施工安全管理二 工程建设项目施工用电安全管理三 - 1 -

地铁建设项目施工安全管理一 随着全球金融危机对我国经济影响的进一步显现,国家采取了一系列拉动内需的重大政策,一批重大项目陆续开工。而在国家4万亿经济刺激计划中,近一半的投资将用于固定资产投资和铁路、公路、机场等基础设施建设。据了解,目前北京、上海、广州3城市轨道交通(主要是地铁)每年都以40—50公里、百亿元以上的投资速度推进,我国的城市轨道交通(主要是地铁)建设正面临史无前例的高潮。在城市地铁超速发展的同时,我们更要进一步加强地铁建设工程安全生产监督管理工作,避免类似杭州地铁塌陷事故的发生。 我国建筑行业安全生产现状 近年来,随着《中华人民共和国劳动法》和《中华人民共和国建筑法》的正式实施,建筑施工安全管理水平有了明显提高。特别是2003年出台的《建设工程安全生产管理条例》,更是使建设工程安 全生产做到了有法可依,对建设安全管理人员有了明确的指导和规范。全国建筑施工安全生产形势呈现出了总体稳定、趋向好转的态势。 从《全国建筑施工安全生产形势分析报告》中可以看出,事故发生总量和事故死亡人数与往年同比有所下降,但事故发生数量仍然较大,而且部分区域的发生率呈上升势头。据统计,2008年1—10月份,较大事故(一次死亡3人及3人以上)同比上升了20.7%,特别是在10月28日至11月15日短短的18天内,重庆武隆、福建霞浦 和浙江杭州连续发生了3起建筑施工事故,死亡44人。在事故调查 过程中,常会发现一些工程设施出现安全问题,这些问题很多都是由前期准备工作不足、调查研究不够,再加上规划、设计、施工等各个 5 / 5

深圳地铁盾构施工安全质量管理办法(发布版)

深圳市地铁集团有限公司 地铁工程盾构施工安全质量管理办法 第一章总则 第一条为降低隧道盾构工程施工风险,确保工程安全质量,根据国家有关法规标准,结合深圳地铁工程实际,制定本办法。 第二条本办法适用于深圳市地铁集团有限公司建设管理的地铁盾构(含TBM)工程。 第二章基本管理要求 第三条盾构施工单位应设立施工安全质量管理机构,配备与盾构项目规模和技术难度相适应的管理人员以及具有足够安全质量管理能力的专职安全质量管理人员。 监理单位应配备具备盾构施工监理经验的监理人员,满足现场监理工作的需要。 第四条工程总承包单位应成立盾构施工专家小组(不少于3人)。专家应具有实践经验,对施工单位盾构施工提供技术管理指导,对专项施工方案和险情处置方案进行审查,当盾构进入风险较大区域及其预警区域时在(工区、集中)监控室带班。专家名单报建设单位(建设总部、集团安监中心)备案。 第五条工程总承包单位(施工总承包联合体牵头单位)应建立项目公司级应急处置指挥部,指挥长由项目公司总经理担任。 —1—

盾构施工单位应建立项目部级盾构施工应急处置小组,组长由项目经理担任。成立专业救援队伍,配齐应急物资设备,建立应急救援队伍和抢险物资设备清单,适时开展针对性应急演练,提高盾构施工应急处置能力。 第六条新入场盾构从业人员未经培训、考核合格的,严禁上岗作业。同时,盾构施工单位应对管理人员及班组长进行过程控制培训工作,与工序安全操作规定结合起来,使相关执行人员能够熟练的掌握安全过程控制的管理技能,熟知紧急情况下应当采取的应急措施。工程总承包单位应成立关键岗位人员技能考核小组,对盾构施工单位的盾构司机、管片安装人员、注浆人员进行岗位技能考核。 第七条专项方案实施前,项目技术负责人或专项方案主要编写人应向现场管理人员进行方案交底。施工现场管理人员应当向作业人员进行安全技术交底,并由双方和项目专职安全生产管理人员共同签字确认。交底应形成书面记录,建立影音资料记录。未经技术交底严禁进行施工作业。 第八条盾构施工单位应建立健全安全质量责任制和安全质量管理制度,明确管理职责,制定奖罚措施。 监理单位应建立健全安全质量责任制和监理制度,编制包括盾构工程安全质量监理内容的项目监理规划和监理实施细则,对 —2—

地铁盾构施工技术试题

地铁盾构施工技术试题 (含选择题80道,填空题25道,简答题10道) 一、选择题:(共80题) 1、刚性挡土墙在外力作用下向填土一侧移动,使墙后土体向上挤出隆起, 则作用在墙上的水平压力称为()。 A. 水平推力 B.主动土压力C .被动土压力 2、混凝土配合比设计要经过四个步骤,其中在施工配合比设计阶段进行 配合比调整并提出施工配合比的依据是()。 A.实测砂石含水率 B .配制强度和设计强度间关系 C.施工条件差异和变化及材料质量的可能波动 3、盾构掘进控制“四要素”是指()。 A .始发控制、初始掘进控制、正常掘进控制、到达控制 B .开挖控制、一次衬砌控制、线形控制、注浆控制 C.安全控制、质量控制、进度控制、成本控制 4、盾构施工中,()保持正面土体稳定 A .可 B .易C.必须 5、土压平衡盾构施工时,控制开挖面变形的主要措施是控制:() A .出土量 B .土仓压力 C .泥水压力 6、开挖面稳定与土压的变形之间的关系,正确的描述是:() A .土压变动大,开挖面易稳定

B .土压变动小,开挖面易稳定 C. 土压变动小,开挖面不稳定 7、土压平衡式盾构排土量控制我国目前多采用()方法 A.重量控制 B.容积控制 C.监测运土车 8、隧道管片中不包含()管片 A. A型 B. B型C . C型 9、拼装隧道管片时,盾构千斤顶应() A .同时全部缩回 B .先缩回上半部C.随管片拼装分别缩回 10、向隧道管片与洞体之间间隙注浆的主要目的是() A .抑制隧道周边地层松弛,防止地层变形 B .使管片环及早安定,千斤顶推力能平滑地向地层传递 C.使作用于管片的土压力均匀,减小管片应力和管片变形,盾构的方 向容易控制 11、多采用后方注浆方式的场合是:() A .盾构直径大的 B .在砂石土中掘进 C.在自稳性好的软岩中掘进 12、当二次注浆是以()为目的,多采用化学浆液。 A .补足一次注浆未填充的部分 B .填充由浆液收缩引起的空隙

地铁站项目安全管理制度(新版)

( 安全管理 ) 单位:_________________________ 姓名:_________________________ 日期:_________________________ 精品文档 / Word文档 / 文字可改 地铁站项目安全管理制度(新 版) Safety management is an important part of production management. Safety and production are in the implementation process

地铁站项目安全管理制度(新版) 1、安全生产责任制 按照项目经理负总责、安全长负专责、各级管理人员负相应责任的原则,全面建立并实行安全责任制和安全逐级负责制。把安全责任目标层层分解,横向到职能部门,纵向到各级领导和每个职工,并逐级签订安全责任状,形成一级保一级,层层抓落实的安全生产责任保障体系。 2、安全技术交底制度 针对本工程城市暗挖施工、交通运输和人身安全风险大、技术含量高等特点,有针对性的制定安全技术措施。每道工序开工前编制安全技术措施及安全生产注意事项,交底至班组,并要求传达到每个作业人员。 3、安全教育制度 (1)加强作业人员的的安全教育,使广大工人牢固树立"安全第

一,预防为主"的意识,克服麻痹思想,组织职工有针对性地学习有关安全方面的规章制度和安全生产知识,做到思想上重视,生产上严格执行操作规程。 (2)对特殊工种和对施工安全有特殊影响的作业人员,必须经专门安全操作技术培训,考试合格后方可持证上岗。 (3)要经常进行有针对性的安全教育,提高全体人员安全意识和自我保护能力,做到"三不伤害"(即:我不伤害自己,我不伤害别人,我不被别人伤害)。 (4)对新入场工人进行三级安全教育,变换工种时也要进行转岗安全教育。 (5)施工管理人员要进行年度安全培训,专职安全员按规定进行年度培训考核,考核不合格不得继续从事安全员的工作。 4、安全检查制度 ①坚持经常检查和定期检查相结合的形式,及时发现事故隐患,堵塞安全漏洞。 ②项目部组织月检查,工区进行周检查,工班经常进行检查,

盾构施工安全生产管理制度(最新版)

安全生产管理制度

目录 总则 (1) 第一章施工组织设计与专项安全施工方案编审制度 (3) 第二章门卫制度 (5) 第三章机械设备安全管理制度 (6) 第四章脚手架验收检查制度 (9) 第五章施工消防安全制度 (11) 第一总则 (11) 第二防火安全的组织与机构 (11) 第三防火安全职责 (14) 第四施工现场消防制度 (15) 第五防火检查、巡查制度 (19) 第六消防安全教育培训制度 (21) 第七消防设施维护保养制度 (22) 第八消防安全工作考评与奖惩制度 (23) 第九义务(兼职)消防队的组织管理制度 (26) 第六章危险作业安全管理制度 (28) 第七章节假日施工管理制度 (32) 第八章夜间作业安全管理制度 (34) 第九章小型机具设备安全使用规定 (36) 第十章爆炸物品安全管理制度 (38) 第十一章安全隐患排查与治理制度制度 (40) 第十二章食品采购及食品留样制度 (42) 第十三章施工现场环境保护管理制度 (43) 第十四章安全生产责任考核制度 (46) 第十五章安全管理目标的保证措施 (48) 第十六章防洪防汛制度 (52) 第十七章临时设施检查、管理、验收制度 (54) 第十八章安全、文明施工目标管理制度 (55) 第十九章安全生产教育培训制度 (59) 第二十章特种作业人员持证上岗制度 (63)

第二十一章特种作业人员备案制度 (64) 第二十二章班组安全生产活动制度 (66) 第二十三章安全技术交底制度 (67) 第二十四章安全生产检查制度 (70) 第二十五章应急准备与响应管理制度 (72) 第二十六章动火三级管理制度 (78) 第二十七章安全生产动火制度 (79) 第二十八章文明施工管理规定 (83) 第二十九章安全生产奖罚制度 (85) 第三十章安全生产例会制度 (93) 第三十一章安全措施费管理规定 (95) 第三十二章现场施工安全监护制度 (100) 第三十三章安全事故调查报告处理制度 (101) 第三十四章危险源辨识、评价、监控管理制度 (104) 第一总则 (104) 第二危险源辨识 (105) 第三危险源风险评价 (108) 第四危险源的管理与控制 (110) 第三十五章安全劳防用品管理制度 (112) 第三十六章安全职业健康管理办法 (115) 第三十七章安全技术措施管理制度 (116) 第三十八章现场用电管理制度 (119) 第三十九章安全防护设施验收制度 (121) 第四十章治安保卫制度 (122) 第四十一章有限空间作业管理制度 (124) 第四十二章隐患排查治理制度 (131) 第四十三章特种设备检查、管理、验收制度 (138)

成都地铁盾构施工管理规定

成都地铁有限责任公司文件 成地铁〔2015〕126号 成都地铁有限责任公司关于印发 《成都地铁盾构施工管理规定》(暂行)的通知 成都地铁各参建单位: 为进一步提高成都地铁各盾构施工监理单位的管理水平,增强质量安全意识,我公司结合成都地铁盾构施工情况,特制订《成都地铁盾构施工管理规定》(暂行),现印发给你们,请严格按照本规定贯彻执行。 特此通知。 成都地铁有限责任公司 2015年5月15日

成都地铁盾构施工管理规定(暂行) 第一章总则 第一条为提升盾构施工专业化、规范化、标准化水平,降低盾构施工安全风险,杜绝发生盾构施工重大安全事故,提高盾构施工质量,确保盾构施工安全、优质、高效、有序,特制定本规定。 第二条本规定适用于成都地铁所有新建、在建盾构项目。 第三条本规定是根据《盾构法隧道施工及验收规范》(GB50446--2008)、住建部《危险性较大的分部分项工程安全管理办法》(建质〔2009〕87号)、成都地铁有限责任公司(以下简称地铁公司)以及地铁公司建设分公司(以下简称建设分公司)下发的相关盾构施工管理规定、办法、通知等编写。 第二章组织机构及人员管理 第四条含有盾构区间的标段,施工单位应单独设置盾构项目部,并配置盾构项目部经理、总工及安全总监等人员。 第五条含有盾构区间的标段主要人员的资质须满足以下要求: (一)盾构项目经理须具有盾构施工经验,且在含有盾构区

间的施工标段中担任过项目总工或盾构副经理及以上职务。 (二)盾构项目总工须具有盾构施工经验,且在含有盾构区间的标段中担任过技术部门负责人及以上职务。 (三)盾构副经理须具有盾构施工经验,且在含有盾构区间的标段中至少担任过盾构施工现场负责人。 (四)盾构总监代表和专业监理工程师须具有盾构区间施工技术、管理经验。 第六条含有盾构区间标段的项目经理、项目总工、盾构副经理、盾构操作司机及盾构施工管理技术人员和总监、总监代表、专监须经盾构施工相关培训后方可上岗。 第三章设备管理 第七条盾构施工单位负责建立本标段范围内所有盾构的管理台账,台账内容至少包括:设备制造厂商及盾构编号、主要技术参数、已使用年限、累计掘进隧道长度、主要穿越地层情况及设备运行维修状况等,并报监理单位和建设分公司盾构技术部备案。 第八条盾构设备进场前需完成盾构设备适应性、可靠性的自评估和专家评估。新购盾构设备在签定盾构购买合同前完成评估,旧盾构设备在盾构维修改造前完成评估。详见附表1:盾构

地铁工程施工安全管理制度

地铁工程施工安全管理制度 1.适用范围 一、本施工安全管理制度是为了坚决贯彻党和国家有关安全生产方针、政策、认真落实《中华人民共和国安全生产法》以及国家有关安全生产方针政策,为确保员工生命、财产安全而制定的。 二、安全生产是衡量地铁2号线消防维保项目部管理水平和工作质量的重要标志之一,必须将安全生产工作纳入重要议事日程,加强安全教育、严格遵守劳动纪律,认真执行规章制度。努力钻研技术业务,树立“安全第一、预防为主”的思想,确保人身和施工安全。 三、新职工和改职人员在上岗前必须进行《地铁施工安全管理制度》的培训学习,经考试合格,方可上岗工作。 2.施工作业基本安全制度 2.1项目启动施工安全作业要求 2.1.1新设备启用前,设计、施工部门应配合,对接收单位的使用维护人员进行培训。 2.1.2项目组成员认真学习施工现场的各项规章制度并严格执行。 2.1.3工程施工用电时必须依据电源插座规定的负荷进行用电,不得超过电源插座规定 的负荷。 2.1.4工程施工过程中,电源插座周围不得摆放易燃、易爆、液体或金属等物体,避免 由于液体洒溅或金属物遗撒等原因使电源插座受损,产生漏电或短路现象。2.1.5项目组成员必须听从项目经理的调动,不得擅自离开工作岗位。 2.1.6为维护公司企业形象及保障员工人身安全,工程施工过程中项目组成员不得追逐、 打闹、玩戏。 2.1.7工程施工过程中如发现设备异常或其它异常情况应及时与用户沟通,以便及时核 查排除,避免造成不必要的损失。 2.1.8项目组成员在施工中不得擅自改动即有的设计方案及施工实施计划施工。

2.1.9项目的实施调试工作与施工现场的正常作业原则上要避免交叉、并行作业,非施 工人员不得进入施工现场,如确需交叉、并行作业,必须制定安全措施预案, 防止发生事故。 2.1.10工程施工过程中,必须严格按照地铁运营有限责任公司的安全操作规程进行操 作。 2.1.11工程施工现场应定期进行清洁和整理,以保持工程施工现场的整洁。 2.1.12工程人员下班离开工程施工现场时,必须将工具、仪器仪表、照明、电源插座及 电脑主机和显示器等用电设备关闭。 2.1.13系统在线运行时,未经使用或维护部门的许可,项目组人员不得对系统进行操作。 2.1.14未经使用或维护部门许可,项目组成员不得随意进入设备机房,更不得随意操作, 使用工程施工现场的任何设备或工具。 2.2 基本规定 2.2.1三不动: 1、未登记联系好不动; 2、对设备性能、状态不清楚不动; 3、正在使用中的设备(指已办理进路或闭塞的设备)不动。 2.2.2三不离: 1、工作完后(配合作业后),不彻底试验良好不离; 2、影响正常使用设备缺点未修好前不离; 3、发现设备有异状时,未查清原因不离。 2.2.3四不放过: 1、不查清事故原因不放过; 2、不落实造成事故责任者不放过 3、按事故等级未追究相关行政领导责任不放过; 4、没有吸取教训,做出预防措施不放过。 2.2.4七严禁: 1、严禁甩开联锁条件,借用电源动作设备; 2、严禁采用封连线或其他手段封连各种信号设备电气接点

盾构施工安全管理条例示范文本

盾构施工安全管理条例示 范文本 In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of Each Link To Achieve Risk Control And Planning 某某管理中心 XX年XX月

盾构施工安全管理条例示范文本 使用指引:此管理制度资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。 为贯彻落实上级和项目部安全生产管理规定,加强盾 构施工中的安全生产管理工作,制定以下管理条例: 一安全规定: 1进入施工现场作业时要佩带安全帽,穿工作服,戴防 护手套。 2进入施工现场时,上下楼梯要注意安全,慎防滑倒跌 落。 3隧道内距离五号拖车后方50m处设置警示灯,电瓶 车行驶至此时必须减速行驶,缓慢驶入拖车区域。 4电瓶车必须按照检查项目定期检修和保养。电瓶车司 机每班检查刹车气管有无损坏,刹车片有无异常,车轮有 无过度磨损及线路板有无异常情况,运行中有异常响声立

即停车检查。 5电瓶车司机在离开机车时一定要做好刹车措施。 6电瓶车上须配置消防设施。 7洞口道岔处进入双线的路段须设置两车的安全错车界限标志,避免两车错车时发生碰撞。 8电瓶车过道岔及轨道状况不稳定时要减速行驶,以防电瓶车掉道。 9电瓶车运行要平稳,速度适中,防止运输材料的坠落。严禁急停急启。 10运输列车解编时要放好铁鞋,组编时及时拿掉铁鞋。连接桥下车档要及时装上。 11龙门吊在进行吊装作业时,必须得到指挥人员的信号后方可动作,严禁凭主观判断动作龙门吊。 12龙门吊大、小车临近终端或与相临吊车靠近时,速度要放慢。防止发生大小车损坏及撞车。

大直径盾构施工控制重难点(成都地铁首次应用)

大直径盾构机首次应用是本项目监理控制重难点重难点分析 本项目设计运行速度快,车站及区间设计标准高,本工程区间隧道内径为7.5m,管片厚度400mm,隧道外径8.3m,因此盾构机刀盘外径尺寸不小于8.5m。该盾构机型为成都地铁项目首次应用,需要专门设计定制,施工单位也没有相关盾构工作经验;由于盾构区间隧道断面大,势必在施工过程中较之前盾构施工相应增加以下控制重难点: 一、大直径盾构机的开挖断面增大,在掘进过程中对周边土体的扰动范围较大,导致在掘进过程及穿越风险源的时加大了地面及周边建构筑物异常沉降的风险。 二、大直径盾构区间,由于管片尺寸和重量增加导致拼装难度增大,影响成型管片质量。 三、大直径盾构机的开挖面较大,掌子面地质情况更复杂,影响盾构掘进。 四、大直径盾构机第一次在成都地铁掘进中应用,参建方无相关施工经验。 针对性措施 一、严格控制出土方量,严禁连续超方情况出现,尽可能将风险降至最低;在穿越风险源前,严格按照地铁公司管理办法组织相关条件验收工作,保证预加固满足方案和设计要求,相关准备工作已完善后方可允许穿越;加强地面监测巡查,发现异常情况及时采取有效措施进行处理,并控制事态发展和影响。 二、加强管理人员及相关作业人员的安全技术交底,且拼装手必须选用有多年经验的人员来操作,保证拼装安全和质量;加强管片进场到拼装全过程监控,特别是止水带软木衬垫粘贴质量及螺栓复紧的控制;加强对隧道能行管片检查,做好管片姿态测量工作,并根据管片变化情况适当调整盾构机掘进,以保证成型管片质量;大直径盾构区间管片与土体间间隙增大,需相应增大同步注浆量,同步注浆浆液必须根据相关条件综合考虑浆液凝固时间来选择适当的配比,以保证同步注浆效果。同时在同步注浆过程中采取注浆量和注浆压力双控的原则,避免出现管片错台或上浮等情况。

地铁站项目安全管理制度示范文本

地铁站项目安全管理制度 示范文本 In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of Each Link To Achieve Risk Control And Planning 某某管理中心 XX年XX月

地铁站项目安全管理制度示范文本使用指引:此管理制度资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。 1、安全生产责任制 按照项目经理负总责、安全长负专责、各级管理人员 负相应责任的原则,全面建立并实行安全责任制和安全逐 级负责制。把安全责任目标层层分解,横向到职能部门, 纵向到各级领导和每个职工,并逐级签订安全责任状,形 成一级保一级,层层抓落实的安全生产责任保障体系。 2、安全技术交底制度 针对本工程城市暗挖施工、交通运输和人身安全风险 大、技术含量高等特点,有针对性的制定安全技术措施。 每道工序开工前编制安全技术措施及安全生产注意事项, 交底至班组,并要求传达到每个作业人员。 3、安全教育制度

(1)加强作业人员的的安全教育,使广大工人牢固树立"安全第一,预防为主"的意识,克服麻痹思想,组织职工有针对性地学习有关安全方面的规章制度和安全生产知识,做到思想上重视,生产上严格执行操作规程。 (2)对特殊工种和对施工安全有特殊影响的作业人员,必须经专门安全操作技术培训,考试合格后方可持证上岗。 (3)要经常进行有针对性的安全教育,提高全体人员安全意识和自我保护能力,做到"三不伤害"(即:我不伤害自己,我不伤害别人,我不被别人伤害)。 (4)对新入场工人进行三级安全教育,变换工种时也要进行转岗安全教育。 (5)施工管理人员要进行年度安全培训,专职安全员按规定进行年度培训考核,考核不合格不得继续从事安全员的工作。

成都地铁盾构同步注浆及其材料的研究

成都地铁盾构同步注浆及其材料的研究【内容提要】成都地铁1号线一期工程盾构施工2标为成都地铁试验段,该工程采用加泥式土压平衡盾构机施工,成都地区地层为砂卵石地层,粒经大、水位高,为了有效解决同步注浆的效果,我项目部和同济大学、西南交通大学进行了相关的试验研究,拟采用惰性浆液(以黄泥粉、粉煤灰为主剂)为同步注浆材料,期望其达到不易被水稀释、较好的流动性、较好的早期强度和较低的成本。 【关键词】高富水土压盾构同步注浆惰性浆液 1. 概况 成都地铁1号线一期工程盾构施工2标人天盾构区间,主要穿越砂卵石地层,地层高富水,含水量大,地下水位高。采用了加泥式土压平衡式盾构机进行施工。盾构机配备了盾尾同步注浆系统,可在盾构掘进的同时进行背后注浆。在盾构掘进施工中,当管片刚脱离盾尾时即可对管片外侧的空隙进行填充,从而起到控制地表沉降、提高隧道的抗渗能力、预防盾尾水源流入密封土舱而造成的喷涌和稳定成型隧道的作用。 2. 盾构法施工背后注浆技术 2.1.同步注浆原理 在盾构机推进过程中,保持一定压力(综合考虑注入量)不间断地从盾尾直接向背后注浆,当盾构机推进结束时,停止注浆。这种方法是在环形空隙形成的同时用浆液将其填充的注浆方式。如图2-1所示。 图2-1 同步注浆系统示意图 2.2. 注浆材料和配比的选择 2.2.1. 注浆材料应具备的基本性能 根据成都地区的地质条件、工程特点以及现有盾构机的型式,浆液应具备以下性能:

1)具有良好的长期稳定性及流动性,并能保证适当的初凝时间,以适应盾构施工以及远距离输送的要求。 2)具有良好的充填性能,不流窜到尾隙以处的其他地域。。 3)在满足注浆施工的前提下,尽可能早地获得高于地层的早期强度。 4)浆液在地下水环境中,不易产生稀释现象。 5)浆液固结后体积收缩小,泌水率小。 6)原料来源丰富、经济,施工管理方便,并能满足施工自动化技术要求。 7)浆液无公害,价格便宜。 2.2.2. 注浆材料 为了保证背后注浆的填充效果,施工中结合现场条件和盾构机自身注浆系统的配置,选取了两种液浆组成以便进行对比优选: 1)以水泥、粉煤灰为主剂的常规单液浆A 成分:水泥、粉煤灰、细砂、膨润土和水; 2)以黄泥粉、粉煤灰为主剂的惰性浆液B 成分:黄泥粉、粉煤灰、细砂、膨润土和水。 浆液组成A以水泥作为提供浆液固结强度和调节浆液凝结时间的材料,浆液组成B以粉煤灰作为提供浆液固结强度和调节浆液凝结时间的材料。其中浆液组成B中使用的粉煤灰可以改善浆液的和易性(流动性),黄泥粉能增加浆液的粘度,并有一定的固结作用,膨润土用以减缓浆液的材料分离,降低泌水率,还具有一定的防渗作用。砂在两种浆液中都作为填充料。 2.2. 3. 浆液配比及性能测试 在确定浆液配比时,先根据相关资料,确定了两种浆液的各种材料的基本用量,然后结合浆液站调试,每种配比生产一定方量,并对浆液性能进行相关的性能测试,从而对配比单进行筛选,保留能够生产出合格浆液的配比,以便今后用于施工。 根据测试结果还可得知,与水泥浆液相比,以黄泥粉、粉煤灰为主剂的浆液的凝结时间较长,在10~12小时左右。考虑到盾构掘进过程中一些不可避免的停机(如管片拼装、连接电缆、风管安装、机器维护保养、盾构机临时停机、电路故障等),若浆液的初凝时间较短,则增加了停机期间发生堵管的可能性,增加额外的清洗工作,并影响盾构的继续掘进。因此,浆液合理的初凝时间应与盾构掘进施工一个工班的时间接近,这样可以在每班结束时再安排浆液输送管路的清理工作,既不影响盾构连续施工,又保证能及时清理管路,避免堵管现象的发生,选用惰性浆液更为可靠。 惰性浆液在主要成分加量不变的情况下,只需调节添加剂的加量就能有效地控制、调节浆液的

盾构施工安全管理条例标准版本

文件编号:RHD-QB-K2639 (管理制度范本系列) 编辑:XXXXXX 查核:XXXXXX 时间:XXXXXX 盾构施工安全管理条例 标准版本

盾构施工安全管理条例标准版本操作指导:该管理制度文件为日常单位或公司为保证的工作、生产能够安全稳定地有效运转而制定的,并由相关人员在办理业务或操作时必须遵循的程序或步骤。,其中条款可根据自己现实基础上调整,请仔细浏览后进行编辑与保存。 为贯彻落实上级和项目部安全生产管理规定,加强盾构施工中的安全生产管理工作,制定以下管理条例: 一安全规定: 1进入施工现场作业时要佩带安全帽,穿工作服,戴防护手套。 2进入施工现场时,上下楼梯要注意安全,慎防滑倒跌落。 3隧道内距离五号拖车后方50m处设置警示灯,电瓶车行驶至此时必须减速行驶,缓慢驶入拖车区域。

4电瓶车必须按照检查项目定期检修和保养。电瓶车司机每班检查刹车气管有无损坏,刹车片有无异常,车轮有无过度磨损及线路板有无异常情况,运行中有异常响声立即停车检查。 5电瓶车司机在离开机车时一定要做好刹车措施。 6电瓶车上须配置消防设施。 7洞口道岔处进入双线的路段须设置两车的安全错车界限标志,避免两车错车时发生碰撞。 8电瓶车过道岔及轨道状况不稳定时要减速行驶,以防电瓶车掉道。 9电瓶车运行要平稳,速度适中,防止运输材料的坠落。严禁急停急启。 10运输列车解编时要放好铁鞋,组编时及时拿掉铁鞋。连接桥下车档要及时装上。

11龙门吊在进行吊装作业时,必须得到指挥人员的信号后方可动作,严禁凭主观判断动作龙门吊。 12龙门吊大、小车临近终端或与相临吊车靠近时,速度要放慢。防止发生大小车损坏及撞车。 13龙门吊在运行过程中,地面有人或者放落重物时,应先鸣警铃。严禁提升吊物在人头上越过,特别是在进行渣土吊装时,渣斗正下方,严禁人员停留及电瓶车运行。 14龙门吊运行时要注意轨道有无障碍物,并严禁有人上下吊车和进行检修及调整机件。 15龙门吊运行时由于突然故障引起吊件下滑时必须采取紧急措施,向无人处降落。 16吊装用的尼龙吊带、钢丝绳及吊环要经常检查,发现破损及时更换。 17下管片、钢轨、钢枕等材料时要注意吊装安

[施工技术,地铁]地铁施工盾构法的施工技术研究

地铁施工盾构法的施工技术研究 引言 随着我国现代化建设进程的逐步加快,城市建设水平逐步提高,与之相对应的庞大的城市人群给城市交通带来巨大压力。为了缓解城市交通压力,保障人们出行正常,各级政府千方百计寻找新的交通解决方案。地下铁路就是其中重要一项内容。地铁以其低碳环保、高效便捷的优点有效缓解了大型城市人群出行交通困难的问题,广泛应用于世界各国大型都市中,已经成为城市现代化水平的一个重要标志。我国第一条地铁于上世纪70 年代初期在北京投入使用,至今已有四十多年。目前,各地大中城市都已经或正在实施地铁工程,地铁建设已经成为我国城市建设的一项重要组成部分,受到社会各界的普遍关注。由于地铁工程大部分工程都在地面以下,地下施工的特殊性给地铁项目工程建设带来很多与其它交通工程截然不同的特点和问题。作为地铁工程中的关键部分,隧道施工目前普遍使用盾构法进行施工。该技术相对成熟,其以盾构机为主要施工设备,在土层中实施迅速的挖掘作业。在盾构机外壳强大的支护作用和千斤顶等其它设备的配合下,盾构挖掘作业施工速度快,安全系数高,受到世界各地地铁工程建设单位的普遍欢迎,进而广泛应用于地下工程隧道挖掘施工中。我国地铁事业正处于高速发展阶段,加强盾构施工技术研究,深入把握盾构施工技术特点,对于改进我国地铁工程建设质量,提高施工水平,保障施工安全,降低工程 成本,促进地铁事业顺畅健康发展具有极为有利的促进作用。 1 地铁工程盾构施工技术的施工原理 盾构施工技术,顾名思义,其以盾构机为主要施工设备进行施工。盾构机具有坚强的盾构钢壳,可以为地下挖掘施工提供极为可靠的安全保障。在盾构机挖掘行进过程中,盾构机的尾部同步进行持续的注浆作业。注浆作业可以最大限度降低盾构机挖掘过程中对周围土层的扰动,从而保障隧道的稳定。盾构机由刀盘、压力舱、盾型钢壳、管片和注浆体等部分组成,各部分各有作用,又相互配合,协调运转,使得盾构机挖掘作业得以顺利实施。盾构机在土层中的挖掘作业实际上包括三方面内容,一是确保开挖面稳定,二是挖掘并排出土壤,三是进行补砌和注浆作业。 2 地铁工程盾构施工技术的施工特点 盾构施工技术属于较为先进的隧道挖掘技术,和传统地铁隧道施工技术相比,盾构施工技术在施工过程中具有如下特点:一是盾构施工大部分过程位于地下,对施工地点周边环境影响很小,非常适合建筑密集、人群活动频繁的城市环境施工。在采用盾构机进行地铁隧道施工时,施工活动位于地面以下,施工过程中产生的噪音非常微弱,对周围土层的振动也小,不必像其它工程施工那样需要线路沿线施工现场进行特殊的布置安排,对地面活动,特别是交通运输和周边环境影响微弱。二是施工精度要求高。地铁工程对于施工质量和工程安全可靠性有着很高的要求,为了达到这个目标,在工程施工时必须严格控制施工精度。在使用盾构机进行施工时,由于盾构机管片制作精度很高,从而保障了施工误差能够控制在一个极小的范围内。此外,盾构机发掘作业时,只能向前行进,无法做出后退动作,一旦施工过程中出现后退现象,必然会造成盾构装置受到严重损伤,从而产生不可预估的后果,严重影响工程进度和施工安全。为确保施工安全,在施工前期,施工人员一定要做好充分准备,防止任

地铁施工安全管理

编号:SY-AQ-02456 ( 安全管理) 单位:_____________________ 审批:_____________________ 日期:_____________________ WORD文档/ A4打印/ 可编辑 地铁施工安全管理 Safety management of subway construction

地铁施工安全管理 导语:进行安全管理的目的是预防、消灭事故,防止或消除事故伤害,保护劳动者的安全与健康。在安全管 理的四项主要内容中,虽然都是为了达到安全管理的目的,但是对生产因素状态的控制,与安全管理目的关 系更直接,显得更为突出。 随着国民经济的飞速发展,城市公共交通日显涌堵。地铁具有用地集约、能耗低、安全、正点、舒适等特点,是解决城市公共交通问题的必然选择。目前,各大中城市都掀起了地铁建设的高潮,地铁工程施工存在施工空间小、空气不流通、粉尘噪声严重超标、各专业交岔作业、且基本都是高空作业等制约地铁施工安全的因素。如何控制好地铁施工安全风险,搞好地铁施工的安全管理,是我们每个地铁施工管理者深思的课题。 我国安全生产方针是“安全第一、预防为主、综合治理”,充分体现了党中央、国务院对广大劳动者的关怀,为我们施工企业的生存和发展指明了方向。“安全第一”是我们施工企业赖以生存的首要条件,是构建“以人为本、和谐社会”的根本所在;“预防为主、综合治理”是实现安全第一,搞好安全生产管理必由之路。我们都知道,安全事故的发生往往是由人的不安全行为、物的不安全

状态和环境的不安全因素构成的。这三方面的因素在地铁施工现场比比皆是,这些因素如果不进行预防和治理,经过量的积累就会出现质的飞越,出现安全事故。如何预防事故和治理地铁施工中的安全隐患,避免安全事故的发生,本人就从事地铁施工积累的一些经验谈谈自己的想法。 首先必须强化全体参建员工的安全生产意识。通过安全教育,学习安全生产的法律法规、项目安全生产的规章制度和安全生产知识,不断提高全员的自我保护能力,实现从要我安全到我要安全的转变。再通过宣传、用其他单位出现的安全生产事故开展反思等主题活动形式,形成浓厚的安全生产氛围,员工生活在这样的大环境里安全生产的主观能动性就会进一步得到深化。员工的安全意识增强了,在施工生产过程中遵章守纪、拒绝“三违”等就会变成自觉的行为,人的不安全行为就会最大限度地得到改善,就会自觉地查处物的不安全状态,就会自觉正确使用和佩戴劳动保护用品克服环境的不安全因素,这样我们的施工安全管理就能做到有序可控了。 此外还必须建立健全安全生产责任制,形成横向到边、纵向到

盾构施工危险源评估及控制措施

编号:SM-ZD-52137 盾构施工危险源评估及控 制措施 Through the process agreement to achieve a unified action policy for different people, so as to coordinate action, reduce blindness, and make the work orderly. 编制:____________________ 审核:____________________ 批准:____________________ 本文档下载后可任意修改

盾构施工危险源评估及控制措施 简介:该方案资料适用于公司或组织通过合理化地制定计划,达成上下级或不同的人员之间形成统一的行动方针,明确执行目标,工作内容,执行方式,执行进度,从而使整体计划目标统一,行动协调,过程有条不紊。文档可直接下载或修改,使用时请详细阅读内容。 在盾构施工作业中危险源存在于盾构吊装、始发、接收、开仓作业及联络通道施工等方面,为更好做到施工安全,我项目部针对危险源采取如下控制措施; 1、盾构始发掘进、管片拼装中的重大危险源,主要造成机械伤害、物体打击和高处坠落: 控制措施: (1)加强作业人员的安全规章制度的学习,提高安全防范意识,作业人员正确佩戴安全帽,进入施工现场遵守我项目部的安全管理规定。 (2)管片安装进行时,非工作人员不得进入安装区域,安装人员不得站立在管片安装机上,管片安装机操作司机在操作过程中随时关注管片安装区域内人员的情况。 (3)在进行紧固螺栓时不得移动管片安装机,避免人员摔跌受伤。拼装机上不得放置任何工具、物体,拼装机下严

成都地铁工程盾构施工安全管理办法

成都地铁有限责任公司建设分公司文件 成地铁建…2012?47号 成都地铁公司建设分公司关于印发《成都地铁工程盾构施工安全管理办法》的通知 中铁成投公司、地铁各参建单位: 为加强成都地铁工程盾构施工的安全生产管理,防止和杜绝各类安全事故的发生,结合成都地铁建设工程的实际情况特制定《成都地铁工程盾构施工安全管理办法》,现印发给你们,请认真贯彻执行。 特此通知。 成都地铁有限责任公司建设分公司 2012年8月27日

成都地铁工程盾构施工安全管理办法 第一章总则 第一条随着成都市轨道交通建设规模逐年增大,地下线路长度不断增加。由于盾构施工为地下作业,施工难度大,专业性强,同时盾构施工周边地面、地下情况复杂,易发生突发性事故。为了保证在建和后续地铁项目盾构施工能够规范化、标准化,减小施工中由于人的不安全行为和管理上的缺陷造成的安全风险,减少经济损失和社会影响。现结合已经施工完成的地铁1号线、地铁2号线及地铁2号线西延线盾构施工安全管理经验,特制订本安全管理办法。 第二章适用范围 第二条本办法适用于成都地铁盾构施工项目。 第三章建立安全管理制度 第三条建立业主、监理和盾构施工承包商三方安全责任制。 第四条承包商从事城市轨道交通工程(盾构施工),必须具备相应资质,依法取得安全生产许可证,不得转包或者违法分包。 第五条承包商主要负责人、项目负责人和专职安全生产管理人员应当依法取得安全生产考核合格证书。项目负责人应当具有相应执业资格和城市轨道交通工程施工管理工作经验。盾构施工特种作业人员应当持证上岗。承包商必须建立健全制度,明确职责。承包商应按住建部要求设臵安全质量管理机构,配备与盾构

地铁施工安全管理

浅谈地铁施工安全管理 随着国民经济的飞速发展,城市公共交通日显涌堵。地铁具有用地集约、能耗低、安全、正点、舒适等特点,是解决城市公共交通问题的必然选择。目前,各大中城市都掀起了地铁建设的高潮,地铁工程施工存在施工空间小、空气不流通、粉尘噪声严重超标、各专业交岔作业、且基本都是高空作业等制约地铁施工安全的因素。如何控制好地铁施工安全风险,搞好地铁施工的安全管理,是我们每个地铁施工管理者深思的课题。 地铁施工安全管理必须重点抓好以下几个方面: 一、搞好临时用电管理 地铁施工现场土建、设备安装、装饰装修等单位较多,而且所有的施工都离不开临时用电。由施工现场临时用电管理不规范导致的触电伤害、火灾事故在建筑行业发生的安全事故占有很高的比例。施工现场临时用电应采用电源中性点直接接地220/380V三相四线制低压电力系统,采用三级配电两级保护,TN-S接零保护,必须做到“一机、一箱、一漏、一闸”。施工现场临时用电的维护工作,必须由经过安全生产监督局指定地点培训并取得电工作业资格的人员担任,并持证上岗。 在日常检查中,发现临电使用不规范主要有如下问题: 1、各级配电箱漏电保护器的额定动作电流和动作时间配置不恰当,有的开关箱漏电保护器的额定动作电流和动作时间大于总配电箱,完全起不了逐级保护的作用,一出现跳闸就全盘皆跳。一般施工现场开关箱要求漏电保护器额定动作电流为30毫安,动作时间为0.1秒。分配电箱、总配电箱的额定动作电流和动作时间应根据用电情况逐级增大,这样才能真正起到逐级保护的作用。 2、输电线路不规范,到施工现场就不难看到输电线路象蜘蛛网式的,有的浸泡在水里,有的甚至全扔在地面硬拖着到指定工作地点,在输电线路上随意开口私拉乱接,更有甚者电缆的线径根本不能满足要求。在地铁这样的空间里,它的内部结构都是整体性建筑,输电线路不可能直埋,只能采取架空的方式敷设,这就要求必须做到高度,绝缘方式、线缆规格等符合相关规定。 3、TN-S接零系统中接线不规范,在施工现场专用变压器的TN-S接零保护系统中,电气设备的金属外壳必须与保护零线连接,保护零线应由工作接地线、配电室(总配电箱)电源侧零线或总漏电保护器电源侧零线引出。采用TN系统做保护接零时,工作零线(N)必须通过总漏电保护器,保护零线(PE线)必须由电源进线零线重复接地处或总漏电保护器电源侧零线处,引出形成局部TN-S接零保护系统。通过总漏电保护器的工作零线与保护零线之间不得再做电气连接。PE零线应单独敷设。重复接地线必须与PE线相连接,严禁与N 线相连接。

地铁盾构法施工新技术要点解析

地铁盾构法施工新技术要点解析 随着社会经济、科学技术的发展进步,我国交通事业也得到了良好的发展,地铁成为了目前缓解城市交通压力的重要交通工具。而地铁建设环境比较特殊,绝大部分施工环境处于地下,施工极为复杂,盾构法作为地铁建设一项重要的施工技术,大多数用于隧道地铁施工中。本文围绕地铁盾构法施工新技术要点进行探讨分析。 标签:地铁;盾构法;施工;新技术;要点 1、工程实例 某城市在地铁建设过程中合理应用了盾构法。施工中存在以下几方面问题:一是建设城市地铁的时候盾构机需要穿过老旧房区,经过相关部门的鉴定,这些拥有几十年历史的房屋属于CU级危楼;二是建设地铁隧道的时候,近距离的位置就存在河道,并且需要通过数百米范围;三是地铁隧道需要穿过城市繁华地段,存在很多管线,施工困难比较大。 2、盾构施工技术的特点 (1)对城市地面建筑物和周围环境影响小。除了在盾构竖井或基坑处需要一定的施工场地外,地铁隧道沿线不需要施工场地,施工无噪音、无振动公害,对地面交通基本无干扰。适用于埋深较大、不宜明挖的松散地层。(2)施工精度要求高。管片的制作精度几乎相当于机械制造的程度,误差范围要求控制在0.5mm以内;盾构前进过程中要求严格控制对隧道轴线的偏差。(3)盾构施工过程有单行前进、不可后退的强制性,具有较大的风险。盾构施工开始便无法后退,一旦盾构本身出现致命故障,则可能产生灾难性的后果;所以,盾构施工的前期准备工作非常重要。(4)盾构机是适合于某一特定区间的专用设备,如需根据施工隧道的断面大小、埋深、地质条件等进行设计、制造或者改造。 3、地铁盾构法施工新技术 3.1地铁盾构法施工新技术要点 地铁盾构法施工新技术要点包括:控制特殊条件沉降;制造耐久性、高强度管片;比较错缝、通缝拼装,分析总线形变;砂质粉土、流砂给设备带来的危害和影响;进出工作难题和措施;纠偏;施工中如果发现大石块、高压水、桩、超浅覆土等存在灾难性的实际地质情况解决措施。 3.2阐述地铁盾构法施工新技术 3.2.1特殊断面盾构施工技术

相关主题
文本预览
相关文档 最新文档
