堤防工程格宾网笼护坡施工方案

1 工程概况

1.1概况

黄河内蒙古段二期防洪工程分为堤防工程和河道整治工程两部分。堤防工程包括堤防加高培厚;防渗工程;反压平台;背水侧平台;迎水侧工程护坡工程,植被护坡工程;顺堤河治理工程;堤顶工程;防浪林、护堤林工程;穿堤建筑物工程等。河道整治工程是根据拟定的河道治理方案,结合内蒙古段河道整治工程建设现状,安排新建、续建及改建河道工程,进一步稳定河势、控制河水河槽,提高河道防洪、防凌能力。

本标段堤防护坡工程为迎水侧宾格石笼护坡,位于黄河堤坝迎流顶冲段、冰凌撞击严重段、和堤身挡水高度大于2m的沙土堤段。总长度为5000m,部位桩号406+000~411+000。

1.2设计参数及要求

(1)护坡设计:格宾石笼护坡厚度0.40m,护坡顶高程高出设计洪水位0.5m(具体高程详见附表《宾格石笼堤防工程设计指示表》),设计边坡1:3.0,下设0.15m砂砾石垫层,垫层下铺设复合土工膜。坡脚设格宾石笼固脚,固脚埋深度1.5m,宽度1.0m。

(2)护坡格宾石笼规格为3.0m×1.0m×0.4m(长×宽×厚),护坡基础石笼规格为3.0m×1.0m ×1.5m(长×宽×厚);护坡及护坡基础沿长度方向每隔1m设1道隔板。格宾材料选用锌-5%铝-稀土合金镀层+低碳钢丝,格宾网片网孔必须均匀,不得扭曲变形。网丝直径选用2.7mm,边丝直径3.4mm,绑扎丝直径2.2mm。网面抗拉强度不小于50KN/m。网面裁剪后末端与边端钢丝的联接处是整个结构的薄弱环节,为加强网面端与边端钢丝的连接强度,需将网面钢丝缠绕在边端钢丝上≥2.5圈

(3)复合土工膜:复合土工膜质量标准符合国家《土工合成材料非织造布复合土工膜》GB/T17642-2008的规定。复合土工膜采用两布一膜,标称断裂强度14KN/m,要求CBR顶破强力≥2.5KN,纵横向断裂伸长率30%~100%;纵横向断裂强力≥14KN/m,纵横向撕破强力≥0.48KN,耐静水压力0.6Mpa,纵横向剥离强度≥6N/cm。

(4)格宾箱体石料:护坡格宾石笼选用块石作为填充材料。填充料应具有耐久性好、不易碎、无风化迹象,块石饱和抗压强度大于50Mpa,比重大于2.6,冻融损失率小于1%。本次设计格宾石笼网孔直径采用80mm×100mm,石料粒径必须大于网孔孔径,填料的中值粒径宜介于1.5D~2.0D 之间,不在外表面的填料可有15%的超出范围,填充后生态格网结构的孔隙率应小于30%。

1.3主要工程项目工程量

2 编制依据

(1)《碳素结构钢》GB/T700-2006

(2)《一般用途低碳钢丝》YB/T5294-2009

(3)《砌体工程施工质量验收规范》(GB50203-2002)

(4)《堤防工程施工规范》SL 260-2014

(5)《水电水利基本建设工程单元质量等级评定标准》 DL/T5113.1-2305

(6)《建筑地基基础工程施工质量验收规范》GB50202-2002

(7)六局《质量手册》及程序文件

3 施工布置

3.1施工道路

内蒙古河段沿河包头市各旗、县之间均有公路相通,各市、旗县、村镇与黄河大堤之间一般也都有简易公路相通,黄河大堤可以通行汽车。在护坡坡脚齿槽外侧修建一条施工便道,作为材料运输、土方运输其他施工机械设备运行施工道路。便道两侧连接附近上堤坡道,或在施工区域外修建上堤坡道。

3.2水电配置

3.2.1施工用电

施工供电从附近电网牵引低压输电线路,并在施工现场每100m位置等设置接线的封闭配电盘以供现场施工之用。对部分离现有电网较远的工程,可采用自备柴油发电机供电。

3.2.2施工用水

黄河水引用方便,只是含沙量大,需经沉淀澄清之后使用。对于远离河槽的项目,考虑采用引黄灌溉用水或打井取水。

3.3施工弃渣

施工过程中清理出的废弃土石方由自卸汽车运送到指定弃渣场。

4 施工材料

4.1施工土料

黄河大堤两侧均有宽阔的滩区,可作填筑土料,储量丰富。基础开挖的有用土料可作为基础回填土料使用。

4.2施工石料

多年来黄河治理和工程抢险加固都形成了较为固定的石料场,能够满足工程建设所用。美岱召砂砾石料场位于美岱召协力气村附近,运距70公里左右;哈拉沟块石料场位于哈拉沟,运距40公里左右。

4.3格宾石笼材料

二、施工方案

格宾石笼材料选用锌-5%铝-稀土合金镀层+低碳钢丝,编织而成六边形网孔的钢丝网片。石笼网片在合格厂家选购,并运送至物资仓库备存待用。

4.4施工所用其他材料

工程所用其他材料,如水泥、钢材、油料等均可就近从沿线各大城市或县城采购。

5施工程序及准备

5.1施工程序

清坡清基施工测量施工放样坡脚齿槽开挖复合土工膜铺设坡脚齿墙格宾石笼砌筑护坡砂砾石垫层格宾石笼护坡砌筑齿墙及护坡格宾石笼验收坡脚土方回填找平。

5.2堤防护坡结构断面示意图

5.3施工准备

(1) 首先熟悉施工图纸,进行图纸会审,搞清结构物、基础平面布置,图纸相互间有无错误和冲突,核对平面尺寸和坡脚标高,确定开挖深度和坡度,掌握设计内容及各项技术要求。

(2) 熟悉工程规模、结构形式、特点、工程量和质量要求。

(3) 了解地质情况和地下水位情况,包括施工场地地形、地貌、地质水文、河流、气象资料。

(4) 对施工现场进行查勘,收集施工所需要的各种资料,地面上施工范围内的障碍物和堆积物,弃渣场位置。

(5) 做好施工前四通一平施工前准备工作。施工道路、供水、供电、通讯情况,防洪排水系统等。

(6) 确定施工区域、做好区段划分;施工顺序、施工范围;以及可利用土方堆放地点。

(7) 施工设备机械、施工工具、材料型号、规格、技术性能应根据工程施工进度和强度合理安排与调配。

(8) 根据水文气象资料和工地实际情况,合理安排施工计划,包括进度、材料进场及质量控制等计划。

(9) 根据工程施工进度应及时组织材料进场,并应事先对原材料和半成品的质量进行检验,检验合格后,方可使用。

(10) 做好施工程序,明确各工序间的配合关系、施工工期要求;并向参加施工人员层层进行技术交底。

(11) 清除影响工程质量的软弱土层、淤泥、腐殖土、垃圾、树根、草皮以及不宜作填土和回填的土料。

(12) 施工范围内的障碍物拆除或进行搬迁、改建、改线,不能拆除的采取有效地防护加固措施。

(13) 根据设计给定的基准点和水准点,按设计结构要求,引测到现场。在工程施工区域设置测量控制网,包括控制基线、轴线和水平基准点;做好轴线控制的测量和原始地形校核工作。

6 施工过程

6.1施工工艺流程图

堤防护坡宾格石笼施工程序图

6.2清坡及齿槽基础开挖

6.2.1施工程序见框图

土方开挖施工程序图

6.2.2施工测量

开挖采用分块分区开挖,以50-200米为一个分区断面。各区开挖前,首先进行原始地形测量,原始地形测量断面间距根据现场实际情况确定,原则是满足现场地形的精确度。原始地形测量成果经测量监理签字确认后上报监理部备案。开挖施工前需进行测量放样,标识出开挖边线和位置,并用白灰或木桩标示出开挖边线。开挖面展开后,测量放样建基面标高,采用标杆标示,清坡修坡开挖利用坡度尺随时控制边坡坡度,有效控制坡面平整度,坡底坡脚线平行坝轴线,尽量顺直。

修整边坡控制方法:制作一个与设计边坡相同坡比的角尺,削坡时,用角尺检查边坡的超欠

情况,边检查边整修。在修整过程中,用测量仪器进行检查校核一次修坡情况,直至形成达到设计要求的坡度和平整度为止。在清基修坡开挖施工过程中,根据施工需要,经常检测边坡设计控制点、线和高程,以指导施工,并在边坡地质条件较差部位设置变形观测点,定时观测边坡变形情况。

6.2.3清基土方开挖

待测量放样标示出开挖区域后,进行护坡覆盖层清基土方开挖,覆盖层开挖采用人工清理开挖区域内的杂草杂物,清理范围延伸至开挖线外侧至少0.5m的距离。然后进行30cm厚的清基土方开挖,清基土方开挖采用反铲配合人工进行,清基土方的有用土料堆置到临时堆放区集中堆放。杂草、垃圾、表层不合格土等采用人工配合推土机清理推至开挖区外,并由ZL50型装载机装车,20t自卸汽车运至弃渣场。

6.2.4施工排水系统

清基土方施工完毕后,即开始坡脚齿槽开挖施工,由于河床地下水位较高,开挖施工过程中需进行临时性截排水及降水施工,以保证坡脚齿槽施工在干地进行。

在开挖过程中,如出现地下水位过高现象,齿槽基坑内将出现地下水,影响齿槽基坑边坡稳定及齿槽宾格石笼砌筑施工。须在齿槽基坑外侧设置集水井,将齿槽基坑附近沿线地下水收集后使用污水泵进行抽排。集水井个数及间隔距离根据现场实际情况进行布置。

在地势较低的凹地进行开挖时,在开挖区周围通过袋装土设置挡水堤和开挖周边截水沟,进行截水和降水,通过集水坑进行抽排,阻止场外水流进入场地,并有效排除积水。

截水沟根据现场实际情况进行设置。截水沟设置应在开挖边线1.5m以外,地面截水系统施工始终要超前于齿槽开挖工作面,防止开挖过程中,地面水流入已开挖好的结构面上造成齿槽基坑边坡失稳。

6.2.5齿槽基础开挖

护脚齿槽位于堤防护坡底部,从坡底坡脚线开始向外1m,开挖尺寸1.5m*1.0m(高*宽),测量放样后利用白灰标出开挖边线。

开挖作业采用液压挖掘机分区分段进行施工,每施工区段布置一台挖掘机,区段布置满足现场宾格石笼网箱砌筑需要。开挖时留有修坡余量,开挖过程中形成两侧稳定边坡,机械开挖完成后利用人工进行清理修整,保证齿槽基坑底部宽度不能小于1.0m,基坑底面须平整,两侧边坡须稳定顺直。齿槽基坑形成并经现场监理验收合格后,尽快进行宾格石笼网箱砌筑施工,避免其他部位施工扰动,破坏基坑稳定。

其他部位如有土方填筑施工的部位,齿槽开挖土料利用20t自卸汽车装运直接上堤运送至填筑部位进行填筑施工。无法直接上堤的在施工区域附近就近堆存,作为齿槽回填备用土。堆存时严禁在开挖边坡上,如必须在边坡上部堆置时要确保开挖边坡的稳定。

6.3复合土工膜铺设

护坡坡面清基及坡脚齿槽开挖隐蔽工程验收合格后,首先进行护坡坡面及齿槽基坑内的土工膜铺设施工。所用复合土工膜必须合符质量要求,并经检验合格后使用。复合土工膜的运输采用自卸汽车运输至施工区域内,土工膜在运输过程中注意避免物理损坏,若有损坏需进行修补,损坏严重的不得使用。

复合土工膜铺设施工主要包括铺设、拼接等工序。采用人工由堤顶向下坡面进行滚铺,滚铺施工中对土工布的一端进行锚固,然后将卷材顺坡面放下以保证土工膜保持拉紧的状态。铺设时应平顺,松弛适度,留有余幅。为防止大风吹损,在铺设期间应采用砂袋或软性重物将复合土工膜材料压住,当天铺的复合土工膜材料应在当天拼接完成。铺设时和铺设后,施工人员不能在上面攀爬。铺设时施工人员应穿软底鞋,不能穿有凸钉的鞋施工。复合土工膜铺设好后不能裸露时间过长,以防变形硬化等。齿槽内土工膜铺设需小心进行,防止齿槽两侧边坡失稳塌落。复合土工膜的上边与下边边缘需挖槽埋入土中。

复合土工膜的拼接方式及搭接长度应满足施工图纸的要求,并遵守应遵守GB/T17642-2008 和GB/T17638-1998的相关规定。对施工过程中遭受损坏的复合土工膜材料,应及时修理,对受损的

复合土工膜材料,应外铺一层复合土工膜材料,其各边长度应大于破损部位1.0m以上,并将两者进行拼接处理。

复合土工膜采用采用热熔焊接进行拼接、对土工膜的焊接按设计要求进行,复合土工膜的搭接宽度不小于50cm,尽量选用宽幅的土工合成材料,若幅宽较窄,应在现场工作棚内拼接成宽幅,在施工过程中,若气温低于0℃,必须对焊接面进行加热处理。焊接强度必须符合施工图纸的要求。

复合土工膜在施工中应按如下要求进行:

(1)铺设土工膜前应对基层表面进行检查和处理,按设计要求修整岸坡;坡面修整后,应无任何杂物及尖状物质,坡面凹凸不平整度小于5cm。

(2)铺设复合土工膜时,在顺坡方向应尽量减少拼接。

(3)复合土工膜上、下端预留2m以上长度,分别埋入锚固沟内或采用其它可靠方式固定。

(4)坡面上复合土工膜铺设时不得过分强拉,以铺平为原则,力求平顺,松紧适度,土工膜应与土面密贴,不留空隙。土工膜铺设后,应避免受日光直接照射,及时覆盖上部结构物或采取保护措施。

(5)施工过程中应尽量避免施工机械或人为破坏,一旦发现土工膜被破坏,应立即更换破损部分或进行修补。

6.4护脚齿墙宾格石笼砌筑施工

护脚宾格石笼齿墙底部与两侧须铺设复合土工膜。齿槽土工膜施工验收合格后,进行坡脚齿墙宾格石笼砌筑施工,宾格石笼网片规格按3m*1m*1.5m(长*宽*高)结构尺寸现场组装成型,3m 为一组,沿长度方向每隔1米设1道隔板。宾格石笼按区段安放到开挖好的齿槽内加以连接固定。砌筑所需石料由20t自卸汽车运至施工作业面沿线堆放,反铲配合人工进行宾格石笼块石砌筑施工。宾格石笼齿墙砌筑施工需满足以下要求:

(1)每组格宾空格须同时均匀投料以保证格宾方正不变形。

(2)每个石笼分层填料,每次填1/3高度,填充石料应均匀投料,保证格宾石笼形状完整。

(3)填充应密实、表面应平整。每次填充后,分别在1/3和2/3高度处每300mm加向内拉筋一根。

(4)填充石料以机械或人工排列或整平,空隙率要求要求不超过30%,石料应高出金属网格25mm。

(5)封盖前须将顶部石料铺砌平整。

(6)顶盖采用整体式网片封盖,利用封盖夹先行固定角端与相邻结点,并行绑扎。所有绑扎方式都须单股绑扎并绞紧。连接材料绑扎线应与格宾网相同材质的钢丝。

6.5砂砾石垫层施工

护坡砂砾石垫层铺设在坡面复合土工膜上部,铺设厚度为15cm。砂砾石垫层料采用天然级配的中、粗、砾砂,不含草根、垃圾等杂质,且耐风化、水稳定性好,含泥量不大于5%,压碎值不大于30%,最大粒径不大于30mm。砂砾石料由石料场购买,利用20t自卸汽车运至施工现场。

施工中采用液压反铲对砂砾石进行初步摊铺,摊铺过程中有专人进行指挥,避免损坏铺设好的土工膜。反铲初步摊铺完成后采用人工进行精细摊铺、整平至设计要求。砂砾石垫层施工需在每段复合土工膜铺设完成后及时进行施工,以保证施工的连续性及复合土工膜的施工质量。

6.6护坡宾格石笼施工

6.6.1布置结构

宾格石笼规格为3m*1m*0.4m(长*宽*厚),3m为一组,每隔1米设1道隔板。宾格石笼沿长度方向顺坡布置,上端位于设计洪水位上0.5m处,下端与护脚齿墙相接。

6.6.2施工材料

格宾石笼材料选用锌-5%铝-稀土合金镀层+低碳钢丝,编织而成六边形网孔的钢丝网片,宾格网材采取向具有资质的专业生产厂家进行购买,每批次宾格网材料须附有厂家出具的产品合格证与权威检测机构检测报告书。并邀请厂家专业人员现场指导的方式进行施工,其材质各项要求均需符合如下要求:

(1)钢丝要求

低碳钢丝的网丝直径选用2.7mm ,钢丝的尺寸、外形、重量及允许偏差应符合GB/T700-2006《碳素结构钢》规定;钢丝力学性能应符合 YB/T5294-2009《一般用途低碳钢丝》规定。钢丝抗拉强度应≥350MPa,钢丝伸长率应≥10%。钢丝丝径和延伸率的测量应该在每批钢丝编织前任意抽取样品检测。钢丝镀层应符合GB/T20492-2006《锌-5%铝-混合稀土合金镀层钢丝、钢绞线》规定,具有均匀、连续、表面光滑,无裂纹和漏镀的外观;镀层重量及厚度要求见下表。钢丝五绞绞合长度≥45mm,钢丝的尺寸、外形、重量及允许偏差应符合国家《一般用途低碳钢丝》YB/T5294-2009标准之相关规定。

格宾石笼网片的网孔尺寸选用 80×100mm,格宾网片网孔必须均匀,不得扭曲变形。网丝直径选用 2.7mm,边丝直径 3.4mm,绑扎丝直径 2.2mm。网面抗拉强度不小于 50KN/m。网面裁剪后末端与边端钢丝的联接处是整个结构的薄弱环节,为加强网面与边端钢丝的连接强度,需将网面钢丝缠绕在边端钢丝上≥2.5 圈。绑扎钢丝必须采用与网面钢丝一样材质的钢丝,为保证联接强度需严格按照间隔 10~15cm 单圈-双圈连续交替绞合。

(3)填充材料

选用块石作为填充材料。填充料采用马溜沟石料场的石质坚硬,抗冲性强,耐腐蚀,抗风化的新鲜岩石,且不溶于水,块石饱和抗压强度大于50MPa,软化系数大于0.75,比重大于26KN/m2,冻融损失率小于1 %。石料粒径必须大于网孔孔径100mm,填料的中值粒径宜介于1.5D~2.0D 之间,石料最小粒径大于15cm,同时最大粒径一般不超过40cm。

6.6.3宾格石笼施工方法

(1)进行宾格网笼摆放操作前,先检验坡比是否符合设计要求,根据设计给出的宾格石笼护坡面顶部高程施工参数(具体见附表《宾格石笼堤防工程设计指数表》),利用测量放样确定出宾格网笼摆放的位置,对坡面顶部顺直度进行控制,可采用模板或脚手架钢管固定。

(2)宾格石笼网片及填充石料采用自卸汽车运输至施工作业面。

(3)从捆扎包中把折叠的宾格网片取出并放置在坚固和平整的地面上,然后展开并压平成原形状。四周边板应该翻开至垂直坝坡位置完成一个敞开的盒子形状。所有的间隔板都要固定在网笼的前、后端板上。宾格网笼在组装后,侧面,头尾部和间隔都应竖立垂直于坡面,并确保所有的折痕都在正确的位置,每个边的顶部都水平。最后用绞合钢丝把格宾网笼的边连接。组装好的格宾网笼外轮廓线应整齐排列,紧密靠拢。

(4)将组装好的格宾网笼放到测量定位好的设计位置,为保证构成完整的结构,把所有相邻的空网笼沿其接触面的边用钢丝联接。相邻网笼组的上下四角各绑扎一道;上下框线或折线,必须每间隔 25cm 绑扎一道;相邻网片结合面则每平方米绑扎 2 处。

(5)格宾石笼按设计要求与测量放线在施工作业面人工安装就位,石笼周边块石人工填充,中间部位采用液压反铲机械填充。为了减小网箱变形,应将其前、后网片之间用水平拉丝连接,拉丝呈“8”字形向内拉紧固定,保证网片与笼中块石相对稳定,石笼施工表面平整美观。

(6)填料施工时,从坡底往坡顶方向进行装填。逐格往坡顶方向装填,避免由于没装填满露出隔板而造成隔板弯曲,同时为了避免单边装填所引起的顺坡方向的边板往两边弯曲变形,边板的两边的石头同时进行装填。同时均匀地向同层的多个箱体内投料,不可向单个箱体内一次性投满;考虑到石头的沉降,填充料石顶面高出结构体2-5厘米,且密实,调整箱体外形,尽量减少孔隙率,并确保表面平整。外侧的填充石料,表面人工或机械砌垒平整,石料间相互错缝搭接。

(7)进行封盖施工之前,需对装填时造成弯曲的隔板进行校正,对已装填的石头进行平整。最终确保所有横向、纵向边缘在同一直线上、坡面平整美观、不存在凹陷、凸起现象。用2m靠尺检验,高差不大于5 cm。

(8)将盖板铺上,把盖板和即将被连接的边拉近,使用封盖夹固定每端相邻结点后,再加以绑扎。护垫盖和所有的边、尾端和间隔板紧紧地绞合在一起。采用与网面钢丝相同材质的钢丝做为绞边钢丝,按照间隔10~15cm单圈-双圈交替绞合。

(9)其他未尽事宜参照《生态格网结构技术规程》的相关规定。

6.6.4质量要求

6.6.4.1 一般规定

(1)工程质量检测应符合《水利水电工程施工质量检验评定规程》(SL176-2007)规定。

(2)应保证检测成果、材料检验资料的真实性,严禁伪造或任意舍充成果和资料;质量检测记录应妥善保存,严禁涂改或自行销毁。

(3)质量检查实行三检制,每道工序进行自检、抽查合格后,方可继续下道工序。

(4)质量检测部位应有代表性,且应均匀分布,不得随意挑选。

(5)隐蔽工程验收应会同业主、监理一起检验,验收合格后进行下道工序。

6.6.4.2 材料质量控制

(1)格宾网的规格质量应重点检查下列内容:格宾网的材料的化学性能,力学指标符合设计要求;网孔孔径是否符合设计要求。

(2)填充料的质量及规格应重点检查下列内容:填充料的质量、填充料的粒径满足设计及规范要求。

6.6.4.3 格宾笼施工质量控制

(1)检验格宾笼基面、高程、位置是否符合设计要求。

(2)检查网箱组拼装工艺、拼装程序是否符合相关规范规定。

(3)抽查网箱组几何尺寸是否符合设计要求

(4)检查填充石料施工工艺,程序是否符合相关规范规定。

6.6.4.4 砌石质量要求砌筑质量应达到以下要求:

(1)平整:同一层面应大致砌平,相邻砌石高差应小于 20~50mm。

(2)稳定:石块安置必须自身稳定,大面朝下,适当摇动或敲击,使其平稳。

(3)密实:严禁石块间有大的缝隙,应用小的块石夹垫。

(4)错缝:同一砌筑层内,相邻石块应错缝砌筑,不得存在顺流向通缝,上下相邻砌筑的石块,也应错缝搭接,避免竖向通缝。

6.7坡脚齿墙及石笼护坡顶部土方回填

6.7.1坡脚齿墙回填

坡脚宾格石笼齿墙石方砌筑验收合格后,需将齿墙两侧空隙采用原开挖土料回填,回填施工采用液压反铲配合人工进行,土方回填至齿墙顶高程平齐,回填部位需用反铲拍击密实。

6.7.2石笼护坡顶部土方回填

宾格石笼护坡石方填筑验收合格后,在原坝体坡面与护坡石笼砌筑体交接处形成空凹,此处需采用土方填筑平整(见附图《堤防护坡结构断面示意图》),填筑施工采用人工进行,土料采用自卸车运至坝顶,由坝顶运送至填筑面。

7施工进度计划

堤防护坡工程计划2016年6月15日开工,至2017年11月30日完工。避开黄河伏汛和凌汛期,可利用的施工日期229个工期,视施工情况合理利用工期。

8资源配置

(1)建立完善的质量管理体系,责任落实到人。

(2)配备专职质检人员现场旁站,对各项不符合质量要求及规范的施工行为及施工方法及时制止,并要求返工。

(3)对进场的原材料进行检查,对于不合格的材料进行退场处理,不得使用在本工程中。

(4)技术人员必须认真熟悉图纸,编写合理的施工措施并作好技术交底工作。

(5)施工前对施工人员进行技术培训,掌握施工操作要领和各项质量要求。

(6)质量部配置经验丰富、责任心强的专职人员负责砌体工程施工质量检查。

(7)质检人员要掌握相关的施工规范、技术要求和质量控制要点,作好质量控制工作,严禁违章操作。

(8)质检人员现场值班,作好施工过程质量控制。验收严格执行三检制,把好每一道工序质量关。严格把好原材料质量关,各种材料必须有产品质量合格证且经检测试验合格后再使用。

10 环境、职业健康文明施工措施

(1)建立健全安全生产文明施工责任制,以“三个代表”的重要思想为指导,全面贯彻落实《安全生产法》,提高全员安全管理工作意识,使环境、职业健康和安全体系在项目部内有效运行。

(2)建立三级安全检查制度,设专职安全员负责现场环境、职业健康安全检查工作,做到不安全因素及时发现,处理得当,做到以预防为主。

(3)根据施工现场情况,做好安全技术交底和环境、职业健康安全教育工作。

(4)施工期,因为环境卫生相对较差,可能存在供水不正常及施工人员相对集中等情况极易造成传染性等疾病的产生和暴发,将加强施工人员人群健康的保护。

(5)施工过程中的弃渣(土)按同技术条款的有关规定和监理工程师的指示做好施工弃渣(土)的处理,严格按指定的渣场弃渣,并采取分层填渣、挡护等措施进行处理,不得沿途、沿河及沿沟随意倾倒,防止和减少水土流失。

(6)文明施工方案:

A 保持施工机械设备完好率,车容、车貌整洁干净,采取有效的降低噪声和尾气排放污染措施。各种设备的传动部分都安设防护装置,标明起重设备起重吨位、行程限位器、缓冲器和自动控制装置。凡是起重设备都规定统一指挥信号。

B 施工生产所使用的电气设备、线路和绝缘性能满足供电要求。妥善处理裸露的带电导体,将其置于碰不到的位置或设置安全遮拦和设明显的警告标志。

C 电气设备设有可熔保险或自动开关。电气设备的金属外壳,可能因绝缘损坏而带电的,根据技术条件,采取保护性接地或者接零的措施。施工中使用的电动工具使用前采取接地保护措施。对于发生大量蒸汽和粉尘的作业场所,使用密闭式电气设备,对于有爆炸危险的气体或者粉尘的作业场所,使用防爆型电气设备。

D 特种作业中的电气焊作业,电焊机采用一机一闸;氧气瓶、乙炔瓶保证安全距离。严防油脂污染并且不能和可燃气体同放一处。

E 散放易燃、易爆及有毒物质的场所严禁烟火。有毒、危险物品分别储存在专设处所,并严格管理。

F 坚持个人防护用品的发放和使用,项目部全体职工上班时间,一律穿统一发放的工作服,

工作服根据工作性质和从事作业的工种而定,分色着装(或配戴上岗证)。进入施工现场佩戴安全帽。

11安全施工措施

(1)所有进场施工人员必须接受进场安全教育,特殊工种必须具有相应的行业资格证书,无证人员不得上岗。

(2)施工人员必须佩带齐全劳保用品,因靠近水源作业,因此还需配备救生衣、救生圈等必要的救生设备。

(3)定期检查施工机械、车辆的完好程度,保证施工机械、车辆的使用率。

(4)车辆驾驶人员需持证上岗,严格遵守交通规则,避免交通事故发生。严禁醉酒驾驶车辆。严禁疲劳驾驶。进入施工区域需谨慎驾驶确保安全。

(5)如夜间施工,则必须配备足够的施工照明设施。

(6)尽量避开炎热天气施工,避免施工人员中暑。

(7)施工机械现场施工需配备安全指挥人员,避免视线盲区造成安全事故。反铲施工时,其旋转半径范围内严禁站人。起重设备作业范围内严禁站人。

(8)施工期间做好防洪度汛工作,及时收听或收集天气预报和水文预报,遇有险情时迅速撤离。

(9)施工区域内严禁搭设临时居住房屋。

12宾格石笼堤防工程设计指示表

基坑护坡工程施工方案

四、基坑护坡工程施工方案   拟建北京×工程,位于北京市××区,东临××路,南临××。本工程A、B、E座地上××层,C1、C2、C3座地上×层,全现浇剪力墙结构。4层框架结构综合楼,均设2层地下室。自然地面标高为36.30米,±0.00标高为37.50米,基础埋深约6.00米。 ’ 因施工现场狭窄,为保证周边建(构)筑物的安全和基础施工的顺利进行,须对基坑进行有效支护。 本场地工程地质性质详见《工程地质勘察报告》 2、基坑护坡设计方案 2.1 设计依据 1、北京市××勘察院提供的本场区《工程地质勘察报告》 2、体重度统一取为r=20kN/m3。 3、地面超载按一般情况,考虑为q:20kN/m3。 4、设计与计算遵循国家及北京市有关规范,主要有: 《建筑地基基础设计规范》(GB50007—2002)  《混凝土结构设计规范》(GB50010—2002) 《建筑基坑支护技术规程》(Jql20—99) 2.2 设计方案   根据我公司在北京地区施工经验,结合类似工程实际情况,综合考虑技术安全和经济合理,采用锚喷土钉墙方案。东侧、南侧作斜坡,共4排土钉,从上至下长度依次为5米、6米、5米、4米,锚筋1Ф16,四排锚筋1Ф18,间距依次为1.4米、1.3米、1.3米、1.4米,水平间距1.4米;西侧、北侧、东南角按1:0.5放坡,共4排土钉,从上至下长度依次为5米、5米、5米、4米,锚筋1Ф16,间距依次为1.4米、3米、3米、1.4米,水平间距1.4米。

以上设计土钉倾角均为5°~10°。横压筋2014通长,竖压筋20 14L200,与横压筋在土钉墙端部井字架型焊接。土钉成孔直径100 mm钢筋网片06@200×200,现场绑扎或焊接而成;面层喷射混 凝 土C20,厚度60—80mm。   本工程采取信息法施工,各段土钉的排数、长度、间距应根据实际情 况由现场技术负责人作出凋整。 A座西侧化粪池采用护坡桩,桩数14根,桩长12米,桩径600mm, 砼强度C20,桩间距1米,桩顶梁600mm×400mm,桩间挂钢板网 喷砼。化粪池底作一排预应力锚杆,锚杆长8米,水平间距1米,外设 槽钢,螺栓连接。护坡桩施工采用于成孔作业,施工前先降低地下水位, 共布降水井4眼,井深17米,管井直径600mm,滤管直径400mm ,滤料0.5~1.0cm。 ’ 2.3 施工准备 2.3.1 组织结构(见下图) 2.3.2 劳动力计划 工种电工电焊工钢筋工机械工力工 人数124430 2.4施工程序 现场三通一平 测放开挖上口线 地方按要求步挖 定孔位土钉施工 修坡铺挂钢筋 喷射混凝土 下步开挖护坡。 本工程土方与护坡相互配合是关键,土方按护坡挖土技术交底开 挖并修坡,应保证坡面平整,达到设计的开挖位置。土方第一步开挖2 米,以下一般分段1~1.5米一步,开挖时视土质情况由现场技术人 员决下。机械挖土应正对坡面进行,凸凹角严格按总包放线尺寸开挖, 我方派专人指挥挖土,土方操作手要听从指挥。沿基坑边线向内10米

浆砌片石护坡施工组织设计

浆砌片石护坡施工组织设计 一、施工基本情况 铁贺线(K4+650~K5+050)路基护坡工程均采用7.5号浆砌片石砌筑,迎坡面铺筑10CM厚碎石垫层,施工时砌体每10米设置一条2CM沥青麻絮沉降缝,泄水孔位置设在常水位以上0.3米处,具体的工程位置及工程数量见后施工图表。 二、施工方案 (一)定位及放样 工程开工前,根据设计图纸提供的位置进行现场放样,对防护工程位置的原地面进行复测,以核实图纸上结构物尺寸、形状及基础标高是否符合实际,复测结果作详细记录,经监理工程批准后方可进行施工。 防护工程范围内,清除所有树根及其它杂物,按设计标高及坡度修整坡面,依据图纸尺寸及形状放样并挂线施工。 (二)材料要求 本项目所用的片石、砂浆及碎石垫层等材料均符合图纸和施工规范要求,所用材料均经试验室抽检合格方投入使用,填缝材料均按要求进行采购。 石料:片石的厚度不应小于150MM,在片石表面不得含有妨碍砂浆的正常粘结或有损于外露面外观的污泥,油质或其它有害物质。

砂浆:砂浆中砂宜用中粗砂,砂的最大粒径不大于5MM,砂浆均采用机械搅拌。 碎石垫层:粒径不大于50MM,含泥量不超过5%,含砂量不超过40%。 (三)基坑 基坑按设计图纸要求设置在地基承载力达到标准的地基上,基础的开挖及基底检验和回填均应符合施工规范要求,如地基承载力不够,根据图纸要求或工程师同意的材料和方法进行地基处理,处理完毕,经监理工程师批准后,方可进行砌筑;在基坑开挖之前或开挖后,如有受水浸泡,准备专用的临时排水设施,保证坑内在施工期间无积水现象。 (四)片石砌体的工艺要求 砌筑之前将基面和坡面夯实平整后,方可开始砌筑;在砌筑前每一石块之前应用净水清洗干净并使其彻底饱和,垫层应保持湿润;所有石块均应座于新拌砂浆之上,在砂浆凝固前,所有缝应满浆,石块固定就位;砌体外露面的坡顶、边口选用较平整的石块并加以修整后方可进行砌筑;所有砌体均自下而上逐层砌筑,直至墙顶,当砌体较长时,应分为几段,砌筑时相邻段高差不大于1.2米,各段水平砌缝应一致;先铺砌角隅石及镶面石,然后铺砌帮衬石,最后铺砌腹石,角隅石或镶面石与帮衬石互相锁合;砌体在完工后,视水泥种类及气候条件,在7~14天内加强养生;护坡坡脚挖槽,使基础嵌入槽内,基础埋置深度均按图纸要求或监理工

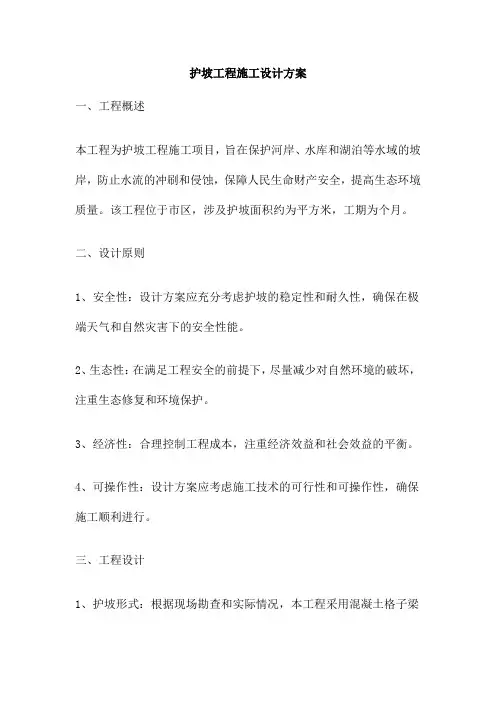

护坡工程施工方案

目录 一、工程概况......................... - 2 - 二、编制依据......................... - 2 - 三、施工前准备工作................... - 4 - 四、施工方案及施工....... 错误!未定义书签。 五、质量保证措施..................... - 8 - 六、安全保障措施......... 错误!未定义书签。 七、环境保护及防治传染病措施…………………………… - 13 - 附件:1、施工进度计划横道图 2、施工技术交底书 3、施工安全交底书

防护工程施工方案 一、工程概况 江华瑶族自治县涔天河水库库区防护工程及浸没处理工程属涔天河水库配套及改造项目,主要工作内容为库区抬填及防护,第三标段清塘片抬填区抬填面积98.63亩,设计排水沟728m,防护工程主要为预制六角块护坡和浆砌片石护脚。 二、编制依据 1、施工项目施工招标文件; 2、施工合同协议书; 3、施工设计图; 4、水利水电工程施工技术规范; 4、益阳水利水电建设有限公司《工程管理办法》、《质量管理办法》和《安全管理办法》等,以及本单位的技术水平、装备能力、管理水平及类似工程的施工经验。 5、中标后深入了解和研究设计文件以及施工现场的具体情况。 6、总体实施性施工组织设计。 三、施工前准备工作 (1)技术准备 1、认真审阅设计图纸和设计技术资料,学习招标文件和监理程序,熟悉合同文件和技术规范。 2、现场核对设计资料,组织有关人员对线路走向、位置、地形地貌、道路交通、地质水文状况等进行全面的调查核对。

3、施工前进行导线点、水准点进行复核和加密。复测场地地貌,包括取弃土场等具体位置的复核,对设计红线进行放样。打桩标明后报监理工程师检查。 4、根据实施性施工组织计划,将各分项工程施工任务及质量检验责任落实到人,并将各分项工程所需设备进行组合。 (2)人员、机械准备 A、人员配置情况详见下表; B、根据浆砌片石矩形边沟施工特点和本工程实际情况,拟投入主要施工机械为: ①、挖掘机2台; ②、砂浆搅拌机1台; ③、载货汽车2台; 人员配置计划表

护坡施工方案

堤防工程格宾网笼护坡施工方案 1 工程概况 1.1概况 黄河内蒙古段二期防洪工程分为堤防工程和河道整治工程两部分。堤防工程包括堤防加高培厚;防渗工程;反压平台;背水侧平台;迎水侧工程护坡工程,植被护坡工程;顺堤河治理工程;堤顶工程;防浪林、护堤林工程;穿堤建筑物工程等。河道整治工程是根据拟定的河道治理方案,结合内蒙古段河道整治工程建设现状,安排新建、续建及改建河道工程,进一步稳定河势、控制河水河槽,提高河道防洪、防凌能力。 本标段堤防护坡工程为迎水侧宾格石笼护坡,位于黄河堤坝迎流顶冲段、冰凌撞击严重段、和堤身挡水高度大于2m的沙土堤段。总长度为5000m,部位桩号406+000~411+000。 1.2设计参数及要求 (1)护坡设计:格宾石笼护坡厚度0.40m,护坡顶高程高出设计洪水位0.5m(具体高程详见附表《宾格石笼堤防工程设计指示表》),设计边坡1:3.0,下设0.15m砂砾石垫层,垫层下铺设复合土工膜。坡脚设格宾石笼固脚,固脚埋深度1.5m,宽度1.0m。 (2)护坡格宾石笼规格为3.0m×1.0m×0.4m(长×宽×厚),护坡基础石笼规格为3.0m×1.0m×1.5m(长×宽×厚);护坡及护坡基础沿长度方向每隔1m设1道隔板。格宾材料选用锌-5%铝-稀土合金镀层+低碳钢丝,格宾网片网孔必须均匀,不得扭曲变形。网丝直径选用2.7mm,边丝直径3.4mm,绑扎丝直径2.2mm。网面抗拉强度不小于50KN/m。网面裁剪后末端与边端钢丝的联接处是整个结构的薄弱环节,为加强网面端与边端钢丝的连接强度,需将网面钢丝缠绕在边端钢丝上≥2.5圈 (3)复合土工膜:复合土工膜质量标准符合国家《土工合成材料非织造布复合土工膜》GB/T17642-2008的规定。复合土工膜采用两布一膜,标称断裂强度14KN/m,要求CBR顶破强力≥2.5KN,纵横向断裂伸长率30%~100%;纵横向断裂强力≥14KN/m,纵横向撕破强力≥0.48KN,耐静水压力0.6Mpa,纵横向剥离强度≥6N/cm。 (4)格宾箱体石料:护坡格宾石笼选用块石作为填充材料。填充料应具有耐久性好、不易碎、无风化迹象,块石饱和抗压强度大于50Mpa,比重大于2.6,冻融损失率小于1%。本次设计格宾石笼网孔直径采用80mm×100mm,石料粒径必须大于网孔孔径,填料的中值粒径宜介于1.5D~2.0D 之间,不在外表面的填料可有15%的超出范围,填充后生态格网结构的孔隙率应小于30%。 1.3主要工程项目工程量

浆砌石护坡施工方案(最后)

北区封怀珍砂石厂水毁维修及护坡工程 施工方案 编制:封宣 审核:封怀珍 批准:李佳楠 编制单位:庆阳容丰建筑安装工程有限责任公司 2015年6月10日

目录 第一章编制依据 (2) 第二章工程概况 (3) 第三章施工计划 (3) 第四章施工准备 (4) 4.1技术准备 (4) 4.2机械准备 (5) 4.3生产准备 (5) 4.4现场准备 (5) 第五章浆砌石护坡施工方案 (3) 5.1基土清理 (3) 5.2基土碾压 (3) 5.3基座施工 (5) 5.4格宾箱笼施工 (6) 5.5砌石施工 (8) 5.6水泥砂浆勾缝 (11) 第六章施工机械及劳动力配备 (12) 6.1施工机械配备 (12) 6.2劳动力配备 (12)

第一章编制依据 岩土工程勘察规范、建筑边坡工程技术规范、岩土工程勘察设计与施工、建筑工程施工质量验收规范、施工图、施工合同。 第二章工程概况 白马河是胶南市主要河流之一,总流域面积565.4k㎡,分为白马河和吉利河两大支流,其中白马河支流发源于胶南市铁橛山、藏马山及胶诸边界的鲁山等山脉,跨市美、大村、大场、泊里等乡镇,流域面积265.3 k㎡,河道长度44.2km;吉利河支流发源地胶南市和诸城市间的鲁山西麓及诸城市的磊山、黄牛山等山脉,跨理务关、大场、海青等乡镇,流域面积300.1 k㎡,河道长度39.85km。流域上呈扇形分布,上游宽阔,下游狭窄。上游为山区,中游为丘陵区,下游为平原区,河道坡降1/300-1/2000。 本工程为青岛市白马河治理三期工程,位于胶南市泊里镇及大场镇之间。主要工程内容包括: (一) 主河槽清淤疏浚工程 1、334省道下游1.6km-白马、吉利河汇合口段 对334省道下游1.6km-汇合口(白马河桩口1+600-4+840)段主河槽进行清淤疏浚,主槽底宽不足150m的拓宽至150m,宽于150m的保持现状不变,汇合口处设计河底高程为1.00m,按纵比降0.914‰,向上游进行清淤,主槽边坡不陡于1:3.0. 2、白马、吉利河会合口-204国道段 自204国道处(桩号1+176)起,按纵比降0.281‰向上游进行清淤,清淤长度1.176km,拦河闸上、下游附近若遇到基岩,挖掘机无法开挖的则予以保留。 (二)主槽护岸工程 护砌范围: 对河道弯道段凹岸,跨河建筑物上游30m、下游50m,滩地宽度少于30m的河段进行护砌。护岸总长度3596.7米,其中左岸2179.1m,右岸1417.6m。

护坡施工方案

目录 一、工程概况 (1) 二、编制依据 (1) 三、施工准备 (1) 四、施工部署 (2) 五、施工工艺 (5) (一)、施工工艺流程 (5) (二)、河堤施工方案 (5) (三)路基边坡拱形骨架防护施工工艺 (12) 六、质量保证措施 (15) 七、工期保证措施 (19) 八、季节性施工措施 (20) 九、安全文明施工措施 (21) (一)土石方施工安全技术措施 (21) (二)、安全文明施工管理 (24) 十、环境保护措施 (30) 十一、成品保护措施 (31)

施工方案 一、工程概况 中落输油管道自1990年建成投入使用,使用至今已21年,中洛管道241#桩与引黄入温水渠交叉处(岳村乡五里村),通过涵洞桥穿越水渠,两侧护坡由于年久失修,特别是西侧护坡由于地势较低,长年雨水冲刷,现在已面临垮塌的危险,如图: 二、编制依据 1、工程施工设计图及有关设计文件 2、《堤防工程施工质量评定与验收规程》SL239-1999 3、《建筑工程施工质量验收统一标准》GB50300-2001 4、《市政道路工程质量检验评定标准》CJJ01-90 5、《市政排水管渠工程质量检验评定标准》CJJ03-90 6、《建筑地基基础工程施工质量验收规范》GB50502-2002 7、《砌体工程施工质量验收规范》GB50203-2002 三、施工准备 1、认真复核施工图纸,并做好复核记录,对图纸中的问题及时与监理、设计及建设单位取得联系,尽快处理。 2、进行中线测量及断面测量、计算、复核工程数量。 3、根据设计图纸及施工组织进行测量放样,埋置好各标石、标架。

4、由试验室负责进行料场材料试验,检测材料的各项物理指标。由试验室、材料室以及技术人员对料场储量进行核实,确定开采及调运方案,要求料场储量(包括借料场)超过填料量的1.5倍。 5、根据工程特点组织人员、机械进场,联系好用水,用电等事宜,做好开工前准备工作。 6、选择具有代表性的填料(砂砾及外购土可以分次完成),在试验段中选择两个相邻的试验小块,铺填材料(土质)、天然含水量、厚度均相同的填料,并在另两个试验小块中铺填材料(土质)、厚度相同,含水量分别较天然含水量较高及较低的填料,铺筑厚度为30cm。 7、按照规范的施工操作要求,碾压一定遍数后,相应的在每个小块上取样,做密度试验,取样方法采用环刀法或灌水、灌砂法。 8、机械准备 四、施工部署 1、施工组织机构 本工程为防护工程,该工程的质量、进度和工程的使用年限都是非常重要的。为此,我公司将选择最优秀的施工管理人员和职工、最有经验的技术人员来完成任务。在现场组成项目部,对工程进行直接指挥,公司各职能部门定期深入

护坡施工方案__已改

晋中供电公司110kV安南线、安弓线、安仁线 防护坡大修施工三措 山西华禧电力工程有限公司 2013年12月10日

目录 一、工程概况 ................................................ 错误!未定义书签。 二、组织措施 ................................................ 错误!未定义书签。 三、施工准备 ................................................ 错误!未定义书签。 四、施工部署 ................................................ 错误!未定义书签。 五、施工工艺 ................................................ 错误!未定义书签。 1、施工工艺流程.......................................... 错误!未定义书签。 2、砂、石回填............................................ 错误!未定义书签。 3、灌砌块石.............................................. 错误!未定义书签。 六、质量保证措施 ............................................ 错误!未定义书签。 七、工期保证措施 ............................................ 错误!未定义书签。 八、季节性施工措施 .......................................... 错误!未定义书签。 九、安全文明施工措施......................................... 错误!未定义书签。 一、安全文明施工管理..................................... 错误!未定义书签。 二、现场文明施工管理..................................... 错误!未定义书签。 三、成品保护措施......................................... 错误!未定义书签。 十、平面示意图 .............................................. 错误!未定义书签。

护坡工程施工设计方案

目录 1.慨况 (1) 2.预制块护坡 (2) 2.1. 预制块制作 (2) 2.2. 预制块铺设 (2) 3.抛石护岸 (3) 3.1. 施工程序 (3) 3.2. 施工测量 (4) 3.3. 材料准备 (4) 3.4. 抛投试验 (4) 3.5. 水下护岸抛石 (5) 3.6. 水上护岸抛石 (6) 4.砌石工程 (7) 4.1. 浆砌石施工方法 (7) 4.2. 干砌石施工方法 (8) 5.植草皮 (8) 5.1. 草块移植铺张法施工 (9) 5.2. 播种法施工 (10) 6.泥灰结石路面 (10) 7.沥青表面处治 (13) 8.质量保证措施 (14)

8.1. 原材料质量保证措施 (14) 8.2. 预制混凝土质量保证措施 (15) 8.3. 砌石、抛石质量检保证措施 (15) 8.4. 泥结石路面质量保证措施 (16) 9.施工安全措施 (17) 9.1. 施工现场安全措施 (17) 9.2. 用电安全措施 (18) 10.单元工程划分 (19) 11.计划投入的人员及设备 (20) 11.1. 施工人员投入计划 (20) 11.2. 施工设备投入计划 (20) 12.施工进度计划 (21)

护坡工程施工方案 1.慨况 护坡工程包括砼预制块、抛石护岸、砌石、植草皮、泥灰结石、沥青表面处治。 砼预制块包括预制块护坡、路肩石。砼预制块护坡为六角块护坡,施工桩号为36+800~41+500和43+512~44+750,六角块厚度120mm,单块混凝土量为0.0281 m3,单块重约67kg,总预制量约62.73万块。混凝土预制路肩主要布置在堤顶公路、上堤路及跨堤公路。预制块为城门洞形,路肩每块长度50cm,单块混凝土量为0.328m3,单块重约79kg,总数量3万块。 抛石护岸约10.05万 m3,主要包括模袋混凝土以下抛石9.4万 m3和挡墙基础(鱼塘)抛石0.64万m3。 砌石工程项目包括排水渠道、道路、排水沟等建筑物的浆砌石挡墙及浆(干)砌石护坡等。砌体工程约6.56万m3,其中MU80M7.5浆砌石挡墙及排水沟3.16万m3;MU80M7.5浆砌石护坡、步级3.34万m3;干砌石100m3;截水沟浆砌石413m3。还包括碎、卵石反滤料1.97万m3;粗砂垫层1.97万m3。 植草皮包括堤内坡脚30m内地面植草皮27.85万m2,以外地面播草籽30.21万m2。 泥灰结石是指堤顶和防汛路泥灰结石,工程量为11996 m3。 沥青表面处治是指堤顶路和防汛路表面沥青处治,工程量为2999 m3。

浆砌石护坡施工方案

目录 第一章编制依据 (1) 第二章工程概况 (1) 第三章施工计划 (1) 第四章施工准备 (1) 4.1技术准备 (1) 4.2机械准备 (2) 4.3生产准备 (2) 4.4现场准备 (2) 第五章浆砌石护坡施工方案 (3) 5.1施工工艺流程 (3) 5.2施工要求 (3) 5.3施工方法 (3) 5.4施工质量保证措施 (4) 第六章施工机械及劳动力配备 (5) 6.1施工机械配备 (5) 6.2劳动力配备 (5) 第七章安全文明施工措施 (5) 7.1环境保护 (5) 7.2保护环境目标 (6) 7.3文明施工实施方案 (6)

1 编制依据 1.《岩土工程勘察规范》GB50021-2009 2.《建筑边坡工程技术规范》GB50330-2013 3.《岩土工程勘察设计与施工》(地质出版社) 4.《市政基础设施工程质量控制与验收》 5.《人工河大桥工程施工图》 6.《工程施工组织设计》 2 工程概况 人工河项目是新城第一个生态环境建设项目,计划在小青龙河和西河之间开挖一条长7.5公里、宽170米的人工运河。该人工运河是城市与农田景观的过渡带和进入新城的第一道风景。而目前正在修建的滦曹公路需跨越人工河,拟在人工河上修建一座桥梁。唐山湾生态城人工河大桥护坡位于桥0#、9#墩左右幅桥台搭板后,材料为M7.5浆砌片石。 3 施工计划 根据本标段工程内容,结合工程量和施工特点,为实现合同工期目标,我方计划于2014年9月1日至9月29日期间进行浆砌乱石护坡工程的施工,总工期29天。浆砌石护坡施工期间主要受雨季排洪及拦河闸外海水涨潮等不稳定的因素影响。本工程主要Ⅰ、Ⅱ类土,先进行边坡土方清理然后砌石基座施工等工序交叉施工以确保工程进度按期完成。 4 施工准备 施工准备工作内容包括技术准备、材料机具准备、生产准备、施工现场准备几个方面,要求做到施工场地五通(水通、电通、道路通、电话通、排水通),一平(场地平整),五落实(技术、劳动组织、材料、机具、现场设施落实)。为此部署做好以下几方面工作: 4.1技术准备 4.1.1复核施工图纸

石砌护坡施工方案

石砌护坡施工方案

一、施工准备 1、试验准备:开工前实验人员根据《公路工程集料试验规程》对各种原料进行了试化验工作,做好配合比设计,确保工程质量。 2、机械进场:根据工程量和总工期要求,合理配备工程机械,并对所有工程机械在使用前进行检修和保养,以保证机械的完好率和使用率,确保工程的进度和质量。 二、人工、机械夯打小圆木桩 桩的材料必须用松木,因为松木中含有大量的松脂,可以很好地防止地下水和细菌的侵蚀。压松木桩前,使基础顶面大致平整。松木桩间距50cm,为了在打桩时能顺利贯入地基,减少阻力,保护桩头,将松木桩尾部削成尖锥状。 用液压挖掘机打桩时需两人扶桩就位,将挖斗倒过来扣压木桩,将木桩压入地基一定深度自稳,然后让扶桩人走开,由挖掘机将松木桩压下去,一般每3~5min即可打一条桩,工效较高。为了使挤密效果好,提高地基承载力,打桩时必须由基底四周往内圈施打。桩的布置以梅花形为好,桩间距离不宜小于3倍桩径。打桩完毕后应按设计高程锯平桩头,使每根桩的桩顶基本保持在同一水平面。 三、整修边坡 1、施工布署 回填土为素土,采取振动碾或打夯机夯实,局部无法进行机

械夯实采用人工使用木桩夯实。 2、主要施工方法及施工要点 2.1材料要求 2.1.1土料要求与含水量控制 填方土料采用含水量符合压实要求的素土(粉质砂土),不得含有草根、垃圾等有机杂物。土方回填前应必须将现场土洒水后覆盖,在回填时保持最优含水率。土料含水量一般以手握成团,落地开花为适宜。当含水量过大,应采取翻松、晾干、风干、换土回填、掺入干土或其他吸水性材料等措施;如土料过干,则应预先洒水润湿。土的最优含水量和最大密实度数值待土工击实试验后确定。土料施工含水量与最优含水量之差可控制在-6%~+2%范围内。 2.1.2 土的过筛、搅拌及运输 回填土在边坡 6m外进行过筛,剔除、砸碎大粒径土块,清除杂物,干砂土须洒水润湿,潮湿土须翻松、晾干,使土质干燥、松散,以保证土样最佳含水率。 2.2填土方法 勾机铺土,铺填土区段,长度不宜小于20m。铺土应分层进行,每次铺土厚度250mm。 2.3 夯填操作工艺 工艺流程:坡底清理→分层铺土、耙平→碾压夯打密实→检验密实度→修整、找平、验收。

格构护坡施工方案

绵阳城市园艺片区上马、新庙区域道路基础设施项目一标段边坡整治工程 编制单位: 编制日期:二O一三年十一月

一、工程概况 本标段边坡整治工程位于上马区域二号路南侧,绵阳市就业技能培训和社会保障服务中心建筑物东侧,格构护坡设计长度112m,坡率为1:1-1.55(坡度依据设计上下边坡线及高程控制),0+045- 0+112段护坡中设2米马道。格构梁断面0.4mx0.4m,每隔20m设置一道伸缩缝,缝宽2cm。锚杆为Φ18压力注浆锚杆,入射角均为30°,锚杆长4m,间距为4.0mx3.5m。护顶无截水沟,护脚为 0.5m*0.3m排水沟。格构梁和骨架埋深0.3m, 其中种植土厚度为 10cm,方格内为植草护坡。 二、编制依据 (1)四川正基岩土工程有限公司《绵阳城市园艺片区上马、新庙区域道路基础设施项目一标段边坡整治工程》施工设计图; (2)《建筑边坡工程技术规范》(GB50330-2002); (3)《锚杆喷射混凝土支护技术规范》(GB50086-2001); (4)《岩土锚杆(索)技术规程》(CECS22:2005); (5)《施工图会审及设计交底》 (6)《施工补充合同》 三、施工准备 3.1、现场调查: 3.1.1、开工前根据设计图纸和招标文件资料进行沿线踏勘和调查,将现场情况和问题逐一列出,集中研究处理方案。 3.1.2、确定水准点标高、位置,以便施工放样时设置临时标志。对于施工范围内的测量标志,必须采取措施妥善保护,以免施工时由于不慎而受损。 3.1.3、提前做好石灰、砂、石、水泥等材料供货单位的落实和砼配合比的试验及确定,确保工程的顺利实施。 3.1.4、做好进场设备的维护保养,力争做到相应配套、性能完好,应用方便、器具齐全。 3.2、交底:

一般护坡施工方案

护坡施工方案 一、基土清理 基面清理范围包括坡面及阶面,顶部其边界应在设计基面边线外30cm~50cm。避免对已清理的基土造成人为破坏,堤基表层不合格土、杂物等必须清除,堤基范围内的坑、槽、沟等,应按堤身填筑要求进行回填处理。 基面清理平整后,应及时报验。基面验收后应抓紧施工,若不能立即施工时,应做好基面保护,复工前应再检验,必要时须重新清理。 二、基土碾压 应该护坡放坡度为75度,无法采用平面碾压设备进行施工,拟采用平面振捣设备进行表面振捣。发现局部“弹簧土” 、层间光面、层间中空、松土层或剪切破坏等质量问题时,应及时进行处理,并经检验合格后,方准铺填新土。 三、基座施工 基槽开挖截面为36002500,地基承载力检验后装模并报验,浇筑C15混凝土,养生,冬季施工混凝土出机温度不得小于5度,为防冻害,应采取保温措施。基座施工按《水工混凝土施工规范》施工和进行质量控制。混凝土在搅拌站搅拌后用溜槽送至施工面。采用插入式振捣设备进行振捣。 四、砌石施工 原材料 1) 砌石体的石料均现场验收,砌石材质应坚实新鲜,无风化剥落层或裂

纹。石材表面无污垢,水锈等杂质,用于表面的石材,应色泽均匀。石料密度应大于25kN/m3,抗压强度应大于60MPa。石料外形规格,毛石应呈块状,最小重量不应小于25kg。规格小于要求的毛石,可以用于塞缝,但其用量不得超过该处砌体重量的10%。料石应棱角分明,各面平整,其长度应大于30cm,最小边厚度应大于20cm,料石外露面应修凿加工,砌面高差应小于5mm。 2) 砂:砂料现场验收。质量要求料径为0.15~5mm,细度模数2.5~3.0,砌筑毛石砂浆的砂,其最大粒径不大于5mm,砌砌料石砂浆的砂,最大粒径不大于2.5mm。 3) 水泥和水:水泥品种和强度等级符合规定,到货的水泥应按品种、强度等级、出厂日期分别堆存,受潮结块的水泥,禁止使用。用水标准为适宜饮用的水均可使用,不应影响混凝土、砂浆强度的增长,水的pH 值不熔物,可熔物,氯化物等含量符合规范要求。 4) 砂浆 1) 砂浆的用量必须满足施工图纸规定的强度和施工和易性要求,用量必须通过试验确定。施工中需要改变胶凝材料的用量时,应重新试验。 2) 拌制砂浆,应严格按照试验确定的配料单进行配料,配料的称量允许误差应符合下列规定:水泥为±2%,砂为±3%,外加剂为±1%。 3) 拌合时间:机械拌合不少于2~3min。 4) 胶凝材料应随拌随用,胶凝材料的允许间歇时间应通过试验确定或参照下表选定。在运输或储存中发生离析或泌水时,砌筑前应重新拌合,已初凝的砂浆不得使用。 5)当冬期日平均气温低于3~5℃时,不宜进行砌筑,当气温不低于0℃而进行砌筑时,水泥砂浆强度等级适当提高,并保持熟料的砌筑温度不低于5℃,为防冻

浆砌片石护坡施工方案

浆砌片石护坡施工方案 1、施工工艺流程 测量放线→坡面修整→基础开挖→基础、坡面浆砌→勾缝→养生。 2、施工要求 单个片石石料厚度不小于30cm,镶面材料应选择尺寸稍大并具有较平整表面,且稍加粗凿。在角隅处应使用较大石料,大致粗凿方正。 石料砌筑时应清洗干净,表面湿润,砂浆应捣实饱满。砂浆应采用小型拌和设备随拌随用,严禁人工就地拌和。 所有石料应分层砌筑,当分段施工时,相邻段砌筑高度不大于1.2m。 砌筑的平缝应交错锁结,不得贯穿,接缝用瓜米砂浆填实,所有外露缝应砂浆勾缝。 每个工作日结束后,做好湿水养生工作,下一工作日开始时应凿除表面松散的砂浆,并湿水用砂浆满铺后进行砌筑。 3、施工方法 3.1 边坡修整与护坡放样 路基填筑成型后,开始边坡的修整,并对坡面进行人工整平。在确保路基边坡坡度准确,坡面平整,即可进行护坡的放样,放样严格按照设计图纸几何尺寸进行。 3.2 护坡基础开挖 护坡开挖采用人工与机械进行开挖,并严格按照图纸设计尺寸进行开挖。 3.3 浆砌片石砌筑 (1) 原材料采用 水泥:采用进场合格的P.O32.5R水泥,并且保证使用中水泥存放符合要求。 砂子:采用级配良好、质地坚硬、颗粒洁净的中砂。 片石:用于浆砌工程的片石强度不得低于30MPa,片石砌筑前必须浇水湿润,并将表面灰尘、泥土冲洗干净。 (2) 砌筑 ①施工时须挂线砌筑,并经常对其复核,以保证线型平顺、砌体平整。 ②砌体与坡面紧密结合,砌筑片石咬口紧密、错缝砂浆饱满,不得有通缝、叠砌、贴砌和浮塞,砌体勾缝要牢固美观。 ③根据设计图纸位置设置伸缩缝和沉降缝的尺寸,伸缩缝间距10-20米,充填沥青麻絮,按设计分段砌筑。 ④砌缝宽度、错缝距离应符合规定,勾缝坚固、整齐,深度和型式符合要求。 3.4水泥砂浆勾缝 1) 勾缝砂浆应采用细砂和较小的水灰比,水灰比控制在1:1~1:2 之间。 2) 清缝应在砌筑24h 后进行,缝宽不小于砌缝宽度,缝深不小于缝宽的2 倍,勾缝前必须将槽缝冲洗干净,不得残留灰渣和积水,并保持缝面湿润。

护坡专项施工方案

护坡专项施工案 第一章工程概况 上城上和园7#、8#住宅项目位于市青山区地段。该项目建设单位为市弘润房地产开发有限责任公司,监理单位为嘉和建设项目管理有限责任公司,设计单位为第一军工建筑有限责任公司,施工单位为市第四建筑有限责任公司。建筑结构为剪力墙结构,建筑设计使用年限为50年,耐火等级地上为二级,地下为一级,抗震设防烈度为8度,7#楼建筑层数为地上十八层,地下一层,建筑高度为52.50m,建筑面积为8261.46㎡;8#楼建筑层数为地上十一层,地下一层,建筑高度为32.05m,建筑面积为5842.85㎡。 第二章基坑支护案 一、设计依据 1、本工程《岩土工程勘察报告》及设计图纸; 2、《建筑基坑支护术规程》 3、《建筑地基与基础设计规》 二、基坑支护案的设计 本工程基坑支护采用素喷或挂网喷浆施工案。 根据本工程的各层岩土的工程性质,1.湿陷性粉土层2.粗砂层3.粉土层4.粗砂层5.粉砂层6.粉砂层7.粉质黏土层8.粉土层

基坑采用1:0.75(素填土段)的放坡,素填土坡面采用厚度7cm机织护坡钢板网喷射砼,原状土边坡采用厚度5cm素喷砼,其喷射压力为0.3~0.5mPa,砼标号为C25,配比为水泥:砂:粉为1:2.5:2.5,且细不大于15mm。 (1)坡顶钉钉入长度1.0mΦ16@2000地锚,以增加钢板网的稳定性,采用锤击式击入坡顶土中。Φ16钢筋一端加工呈锥状,便于锤入土中。 (2)钢板网铺设 钢板网采用200mm*200mm的铁丝网片,人工顺坡面铺制。宜以40cm长Φ14@1000钢筋锤入土中作为固定筋,先喷2cm厚垫层,上口用Φ16地锚钢筋固结,再将钢板网片顺铺且与固定筋绑牢,保证喷射砼时钢板网不得晃动。 (3) 局部夹杂淤泥质粘土层部位以木桩(长1.2m—1.5m,间距0.3m)夯压加固处理,具体由相关单位现场商定。 (4)排水管 在喷射砼坡面设置直径为Φ50mm的PVC排水管泄水,视具体情况一般于素填土或渗水处布置,间距2000mm*2000mm。安装时先用钻机成,泄水埋设的端头用棉纱或废纸塞堵后安入,入土长度500mm,结构面外露50mm,埋设角度5~8度,然后注浆固定。 三、基坑支护施工 A、施工工艺

雷诺护坡施工方案

雷诺护坡工程施工

目录 1 总则 (1) 2 施工准备 (2) 2.1 一般规定 (2) 2.2 施工测量 (2) 2.3 机械、设备及材料准备 (2) 3 施工材料 (3) 3.1 雷诺护垫 (3) 3.2 填石料准备 (3) 4 雷诺护坡施工 (4) 4.1 一般规定 (4) 4.2 组装雷诺护垫 (4) 4.3 安装雷诺护垫 (5) 4.4 填充石料施工 (6) 4.5 雷诺护垫封盖施工 (6) 5 质量控制 (7) 5.1 一般规定 (7) 5.2 材料质量控制 (7) 5.3 雷诺护坡施工质量控制 (8) 6 工程验收 (8) 附录-雷诺护坡单元工程分项质量检查检测表 (9)

1 总则 1.1雷诺护坡作为国内近年来迅速兴起的一项新型护坡技术,在防冲刷、生态河道等工程领域得到非常广泛的应用,其施工方法不同于传统的浆砌片石、预制混凝土块等护坡方法,其技术新颖而工艺要求严格。虽然在欧美、日本等发达国家已有成熟的施工工艺标准,但国内至今仍未有相关的“规范”、“导则”以指导雷诺护坡的施工。马克菲尔(长沙)新型支档科技开发有限公司在总结近一个世纪来的宝贵经验的基础上,结合中国国情,总结出《雷诺护坡施工技术指南》,以规范国内雷诺护坡的施工,确保工程施工质量,达到预期的工程与生态环境有机结合的效果。 1.2本指南依据《堤防工程施工规范》(SL260-98)制订。雷诺护垫以及相关的堤防工程施工,除应按照本指南执行外,尚应遵守《堤防工程施工规范》(SL260-98)的规定和国家及水利部颁发的有关规范和标准。 1.3 雷诺护坡的施工,须在产品供应商的专业施工技术人员的指导下进行。

护坡施工专项方案

护坡专项施工方案 一、施工简介 本河道一标项目铰接式护坡约16000m2,连锁式护坡500m2。主要铺设在 3.0-5.0m及5.0-6.5m标高范围,护坡坡度缓为1:2。设计景观水位7.5m,设计护坡砖抗压强度等级》Cc30;抗折》3.5MPa。铰接式护坡砖尺寸为450X450X150mn孔L 大小为25mm镀锌钢绞线直径8mm连锁式护坡尺寸为 150*450*120mm 二、方案组织 本护坡工程工作量大,时间紧,考虑到现场实际状况,拟组织50人的施工队伍,铰接式护坡按照2om/人?天、连锁式护坡按照25吊/人?天的进度要求施工,确保汛期来临之前完成护坡项目。 三、施工方案 1、护坡设计布置图 较接却墩 3驱/『土工布一层 5 0mm 4 幸石找平 石块尺寸不小于 河底:5U 09 2、护坡铺设步骤: ①按照设计边坡坡度要求,进行边坡地基处理,清除杂草、树根、突出物, 用适当的材料填充空洞并振实,使边坡表面平整、密实,并符合设计边坡要求; ②在已完成的基础面上铺设土工布或级配碎石; ③挖掘边沿基坑,坑底填以适当的材料并振实,砌筑下沿趾墙,用混凝土或毛 石混凝土将剩余部分的趾墙联同锚固入趾墙的联锁砖一起砌筑,使趾墙符合设

计要求的尺寸; ④从下边沿开始联锁铺设三行联锁式护坡砖,砖的长度方向沿着水流反向铺 设,下沿第一行砖有一半砌入趾墙中,与毛石或混凝土趾墙相锚固,下沿的第二行联锁砖的下边沿与趾墙墙面相交; ⑤从左(或右)下角铺设其他护坡砖,铺设方向与趾墙平行,不得垂直趾墙方向铺设,以防产生累计误差,影响铺设质量; ⑥钢绞线从底部向上穿,每相邻两块为一组,在上部用锁扣锁死。 ⑦将联锁砖铺设至上沿挡墙内,砌筑上沿挡墙,使上沿部分联锁砖与上沿挡墙锚固;如需进行联锁砖面层色彩处理时,清除联锁砖表面浮灰及其它杂物、污染,如需水洗时,可用水冲洗,待水干后即可进行色彩处理; ⑧用干砂、碎石或土填充砖孔和接缝; ⑨为形成转角或直边,可用无齿锯切割护坡砖以得到相应的规格和角度。 ⑩检查坡面平整度,对不符合的局部地区进行二次处理,直至达到设计标准。?正常水面以上块体表面可以摊铺一层天然土然后种植适合当地气候环境的花草。四、安全文明施工 1、严格执行项目经理部安全保证体系的有关规定。 2、护坡施工前,安保部对现场工作人员进行安全技术交底。 3、材料就近堆放,并安排专人管理。 4、钢绞线穿插时,注意将端头包裹,避免伤人,确保施工安全。 5、施工人员必须配戴安全帽。 6、施工现场要整齐规范,各种警示牌和施工铭牌树立齐全。

土袋护坡施工方案

土袋护坡 施 工 方 案 工程名称:延安能源化工子长综合利用节能示范工程 项目部:陕西建工第三建设集团有限公司 延安能源化工子长综合利用节能示范工程项目部编制人: 审核人: 编制日期: 2017 年 8 月 8 日

土袋护坡施工方案 1、编制依据 (1)图纸设计文件,甲方现场要求。 (2)我单位对该段工程现场踏勘及调查了解。 (3)参考07MR403城市道路护坡现行标准技术规范、参考GB/T50290-2014土工合成材料应用技术规范等相关要求。 (4)我单位现有技术装备、人员素质、管理模式、施工经验、科技进步和施工能力等施工要素情况。 2、编制范围 本施工方案的编制范围为:1#台地北段护坡(具体位置见下图) 1#台地护坡位置示意图 3、编制原则 (1)满足1#台地北段护坡场平设计要求为目的,合理配置施工队伍、机械设备、工程材料等资源。 (2)统筹安排,保证重点,科学合理地安排施工,组织连续均衡施工生产,做好工序衔接,确保按工期完成工程建设任务。 (3)采用切实可行的安全保证措施,确保生产安全,做到文明施工。

(4)严格执行现行的《规范》、《验标》和《施工技术手册》,运用现 代科学技术优化施工方案、施工工艺和施工方法。积极推广增产节约,努 力降低成本,提高经济效益。 一、工程概况: 根据地勘单位资料显示,1#台地北段底部为岩石层,1#台地场地大面积为粉质粘土,局部存在湿陷性黄土,场地北段有一条东西方向平行贯穿的河道,施工区域无任何构筑物,施工现场东西邻近山坡,无其他毗邻建筑物。 二、主要工程数量: 1、主要工程量统计表 2、各平台宽度及高度统计表

护坡施工方案

浆砌毛石护坡施工方案一、工程概况: 只有摆渡才能到达的湖心岛,占地3万平方米高9米。岛上种植有观赏和经济价值的果木。岛下湖水设计水深3米,养殖有保健功能的鱼类。它已成为周边项目给力卖点之一。为防止湖心岛水土流失,拟在其周边浆砌毛石护坡。 二、编制依据: 岩土工程勘察规范、建筑地基基础设计规范、锚杆喷射混凝土支护技术规范、建筑边坡工程技术规范、岩土工程勘察设计与施工、建筑工程施工质量验收规范、施工图、施工合同。 三、工艺流程: 根据现场实际情况,按先护脚后护坡,再封顶的原则施工。本工程护坡分为两个施工段,每一施工段按以下流程施工:边坡土方清理、基座施工、砌石(埋管做反滤包)、勾缝、表面清理、伸缩缝填嵌、养护。 四、施工方法: 1、基土清理 基面清理范围包括坡面和基面,顶部边界应在设计基面边线外。避免对已清理的基土造成人为破坏,堤基表面不合格土、杂物等必须清除,堤基范围内的坑、槽、沟等,应按堤身填筑要求进行回填处理。 2、基土碾压 护坡坡面部分,无法采用平面碾压设备进行施工,拟采用平面振捣设备进行表面振捣。发现局部“弹簧土”、层间光滑、层间中空、松土层或剪切破坏

等质量问题时,应及时进行处理,并经检验合格后,方准铺填新土。 3、砌石施工 原材料 石料现场验收。砌石材质应坚实新鲜,无风化剥落层或裂纹。石材表面无污垢、水锈等杂质。用于表面的石材,应色泽均匀。石料密度应大于25KN/m3,抗压强度应大于60MPa。石料外形规格,毛石应呈块状,最小重量不应小于25kg。规格小于要求的毛石,可以用于塞缝,但其用量不得超过该处砌体重量的10%。料石应棱角分明,各面平整。其长度应大于30cm,最小边厚度应大于20cm,料石外露面应修凿加工,砌面高差应小于5mm。 砂料现场验收。质量要求料径为—5mm,细度模数—。砌筑毛石砂浆的砂,其最大粒径不大于5mm,砌料石砂浆的砂,最大粒径不大于。 水泥现场验收。水泥品种和强度等级符合规定,到货的水泥应按品种、强度等级、出厂日期分别堆存,受潮结块的水泥禁止使用。用水标准为适宜饮用的水均可使用,不影响混凝土、砂浆强度的增长,水的pH值不溶物、可溶物、氯化物等含量符合规范要求。 砂浆。①用量必须满足施工图规定的强度及施工和易性要求,用量必须通过试验确定。施工中需要改变胶凝材料的用量时,应重新试验。②拌制砂浆应严格按照试验确定的配料单进行配料,配料的称重允许误差应符合下列规定:水泥为±2%,砂为±3%,外加剂为±1%。③拌合时间:机械拌合不少于2—3min。④胶凝材料应随拌随用,允许间歇时间应通过试验确定。储运发生离析或泌水时,砌筑前应重新拌合,已初凝的砂浆不得使用。⑤冬季日平均气温低于3--5℃时不宜进行砌筑。不低于0℃砌筑时,水泥砂浆强度等

浆砌石护坡工程施工设计方案

二、浆砌石护坡施工方案工程 1、基土清理 基面清理范围包括坡面及阶面,顶部其边界应在设计基面边线外30cm~50cm。避免对已清理的基土造成人为破坏,堤基表层不合格土、杂物等必须清除,堤基范围内的坑、槽、沟等,应按堤身填筑要求进行回填处理。 基面清理平整后,应及时报验。基面验收后应抓紧施工,若不能立即施工时,应做好基面保护,复工前应再检验,必要时须重新清理。 2、基土碾压 应该护坡放坡度为75度,无法采用平面碾压设备进行施工,拟采用平面振捣设备进行表面振捣。发现局部“弹簧土”、层间光面、层间中空、松土层或剪切破坏等质量问题时,应及时进行处理,并经检验合格后,方准铺填新土。 3、基座施工 基槽开挖截面为36002500,地基承载力检验后装模并报验,浇筑C15混凝土,养生,冬季施工混凝土出机温度不得小于5度,为防冻害,应采取保温措施。基座施工按《水工混凝土施工规范》施工和进行质量控制。混凝土在搅拌站搅拌后用溜槽送至施工面。采用插入式振捣设备进行振捣。 4、砌石施工 1)原材料:砌石体的石料均现场验收,砌石材质应坚实新鲜,无风化剥落层或裂纹。石材表面无污垢,水锈等杂质,用于表面的石材,应色泽均匀。石料密度应大于25kN/m3,抗压强度应大于60MPa。石料外形规格,毛石应呈块状,最小重量不应小于25kg。规格小于要求的毛石,可以用于塞缝,但其用量不得超过该处砌体重量的10%。料石应棱角分明,各面平整,其长度应大于30cm,

最小边厚度应大于20cm,料石外露面应修凿加工,砌面高差应小于5mm。 2)砂:砂料现场验收。质量要求料径为0.15~5mm,细度模数2.5~3.0,砌筑毛石砂浆的砂,其最大粒径不大于5mm,砌砌料石砂浆的砂,最大粒径不大于 2.5mm。 3)水泥和水:水泥品种和强度等级符合规定,到货的水泥应按品种、强度等级、出厂日期分别堆存,受潮结块的水泥,禁止使用。用水标准为适宜饮用的水均可使用,不应影响混凝土、砂浆强度的增长,水的pH 值不熔物,可熔物,氯化物等含量符合规范要求。 4) 砂浆 (1) 砂浆的用量必须满足施工图纸规定的强度和施工和易性要求,用量必须通过试验确定。施工中需要改变胶凝材料的用量时,应重新试验。 (2) 拌制砂浆,应严格按照试验确定的配料单进行配料,配料的称量允许误差应符合下列规定:水泥为±2%,砂为±3%,外加剂为±1%。 (3) 拌合时间:机械拌合不少于2~3min。 (4) 胶凝材料应随拌随用,胶凝材料的允许间歇时间应通过试验确定或参照下表选定。在运输或储存中发生离析或泌水时,砌筑前应重新拌合,已初凝的砂浆不得使用。 (5)当冬期日平均气温低于3~5℃时,不宜进行砌筑,当气温不低于0℃而进行砌筑时,水泥砂浆强度等级适当提高,并保持熟料的砌筑温度不低于5℃,为防冻害,应采取保温措施。 5、浆砌石砌筑 (1) 一般要求
