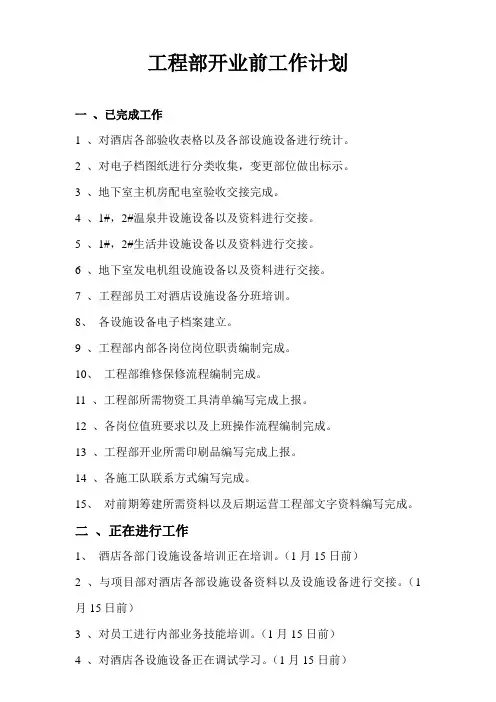

工程部开业前工作计划

一、已完成工作

1 、对酒店各部验收表格以及各部设施设备进行统计。

2 、对电子档图纸进行分类收集,变更部位做出标示。

3 、地下室主机房配电室验收交接完成。

4 、1#,2#温泉井设施设备以及资料进行交接。

5 、1#,2#生活井设施设备以及资料进行交接。

6 、地下室发电机组设施设备以及资料进行交接。

7 、工程部员工对酒店设施设备分班培训。

8、各设施设备电子档案建立。

9 、工程部内部各岗位岗位职责编制完成。

10、工程部维修保修流程编制完成。

11 、工程部所需物资工具清单编写完成上报。

12 、各岗位值班要求以及上班操作流程编制完成。

13 、工程部开业所需印刷品编写完成上报。

14 、各施工队联系方式编写完成。

15、对前期筹建所需资料以及后期运营工程部文字资料编写完成。

二、正在进行工作

1、酒店各部门设施设备培训正在培训。(1月15日前)

2 、与项目部对酒店各部设施设备资料以及设施设备进行交接。(1月15日前)

3 、对员工进行内部业务技能培训。(1月15日前)

4 、对酒店各设施设备正在调试学习。(1月15日前)

5 、与项目部沟通对所发现问题进行追踪改进。(1月10日前)

6 、建立酒店设施设备电子档档案,逐步对交接的设施设备进行归档。(1月15日前)

7、汇总各部门反馈问题,与项目部进行沟通改进。(1月10日前)

8 、与技术部沟通,对现场变更位置以及项目作出书面交接。(1月20日前)

9 、与项目部对需要交接设施设备进行验收以及资料汇总。(1月15日前)

10 、对酒店现有施工项目进行跟踪,与图纸进行对比。(1月5日前)

三、未完成工作

1 、酒店各部设施设备交接未交接完成。(公司项目部)1月20日前

2 、酒店各部门设施设备电子档资料以及纸质图纸未交接。(公司项目部以及技术部)1月20日前

3 、工程部开业前所需库存材料。(采购部)1月10日前

4、工程部开业前所需各种工具。(采购部)1月10日前

5、对各部门用电安全培训以及报修流程,节能降耗意识培训。(酒店各部门)1月15日前

四、工程部需要人员结构以及人数

工程部人员计划

早班:

地下室机房值班(配电房、空调、锅炉、热水、水处理)1人

后园区机房值班(源水机房、水处理机房、生活水机房、泡池区)1人楼层维修3人

中班:

地下室机房值班(配电房、空调、锅炉、热水、水处理)1人

后园区机房值班(源水机房、水处理机房、生活水机房、泡池区)1人楼层维修3人

夜班:

地下室机房值班(配电房、空调、锅炉、热水、水处理)1人

后园区机房值班(源水机房、水处理机房、生活水机房、泡池区)1人楼层维修1人

备注:另经理1名、文员1名

合计:15人

现有实际人员:9人

五、工程部培训计划情况

已完成培训:

1 、对酒店各部设施设备操作培训。

2 、酒店情况以及各机房设备情况培训。

3 、工程部内部专业技能培训。

4 、专业知识培训。(进行中)

未完成培训:

1 、酒店员工手册培训

2 、酒店规章制度培训

3 、工程部内部交接班以及值班制度培训。

六、工程部考核

1、对于工程部专业知识性较强,考核实行理论考核加设施设备操作考核等组成。

2 、针对对客服务,进行现场维修模拟考核。

工程部考核由以上几方面组成,最终以总成绩为员工排名,确定最终考核成绩。

开业前工作计划

洪发园生态休闲园开业前工作计划(建议稿) 第一个月的工作项目——2011年 6月 ●建立酒店档案处理系统与办公室管理制度 ●完善酒店工程档案系统及图纸管理制度 ●完成酒店各职位员工职务说明书 ●完成酒店招工计划及预算 ●完成酒店开业前员工培训计划与预算 ●完成酒店员工住宿计划与预算 ●洽购或租用员工宿舍场地与装修事宜 ●监督生态园工程施工、装修的进度及质量 ●完成酒店开业前后员工膳食计划与预算 ●完成园区定位与经营策略 ●完成园区各营业点营运特色概念 ●与室内设计师共同构思各营业点装修装璜具体概念 ●完善休闲园各机电系统之设计布局 ●完善休闲园的外型灯光之设计布局 ●选定各营业点的家具、地毯、布料与灯具 ●协助监督休闲园工程施工进度及质量 ●落实休闲园工地安全及防水防潮措施 ●完成休闲园各部门组织架构与人力预算 ●完成休闲园工资结构与预算 ●完成休闲园员工福利计划与预算 ●完成休闲园各类员工劳动合同书及向有关部门备案 ●完成休闲园员工手册及向相关部门备案 ●完成休闲园经营财务预算初稿 ●完成会计制度、报销制度、采购制度、验货制度及仓管制度 ●完成休闲园公章及各种专用章之制作及向有关部门备案 第二个月的工作项目——2011 年7月 ●制定并刊登招聘广告、面试及选聘园区管理人员及服务员 ●建立人事档案系统 ●厨房负责人的招聘及出品定位 ●完成休闲园各餐厅厨房与酒吧布局及设备预算 ●完成园区灯光、音响设计及预算 ●完成休闲园各类客房布局及套房设施设备清单与预算 ●落实订购厨房与酒吧设备 ●落实订购休闲园所有餐饮用具及厨具 ●落实订购电脑系统及收银机 ●完成休闲园员工制服设计及制作预算 ●完成休闲园电话系统选购及预算 ●落实预订电话系统 ●验收样板房、施行样板房管理制度 ●完成后勤地方布局及室内设计

房地产公司工程部工作计划(二篇)

方案计划参考范本 房地产公司工程部工作计划(二篇)目录: 房地产公司工程部工作计划一 房地产公司年度工作计划范文二

房地产公司工程部工作计划一 工程部技术人员的日常管理,工作区域的划分。万能工的合理使用,能源消耗的合理控制,各个部门维修费用成本的降底,设备的维修保养等等均是工程部经理、总监的日常工作。总之,应做到:事业为本、人才为重,事人相宜搭建工程部骨干员工架构。 管理是一个组织的整体活动,是一个有效的控制过程。概况的讲就是利用组织内有限的资源,去实现一个特定的目标。在这个过程中通过一定的手段对现有资源有效合理的配置和控制。它涉及的主要内容包括人员、设备设施、材料、方法、环节。 管理是一门科学也是一门艺术。我们常对一个管理好的企业赞扬说;他们有一套行之有效的科学的管理体系,领导成员具有很高的领导艺术。 管理作为人类的一项实践活动,广泛地存在于现实社会中,它对于任何性质任何类型的组织都具有普遍意义。人们在各类的社会活动中将成功的经验分类的进行总结归纳,并以理性的思维进行科学的提炼使之条理化、系统化、程序化,从而出现了管理体系。 1、要求对系统有很深的了解,(高压供电方式,几路供电,上级供电站名称,联系电话联系人姓名,变压器容量、大厦内供电方式、发电机供电方式,主配电柜的安装部位、容量、生产厂家、对所有一二级配电柜的开关供电区域进行核实并粘贴标签。等) 2、掌握大厦供电系统中各主要设备设施的工作情况与运行参数(变压器容量、变电战各主要开关的参数、40系列、20系列、44系列、电容补偿控制器、直流操作控制柜、等设施) 3、正常电源与紧急电源的切换方式

4、变电站防事故的方案。 5、操作证上墙 6、大厦要害机房安全管理规程 7、工程重要机房巡视检查要求 8、重要机房巡视签到表重要机房来访登记表 9、变电站安全管理制度 10、变电站交接班制度 11、变电站运行规程 12、变电站倒闸操作制度 13、变电站倒闸操作票 14、事故处理规程 15、变电站门卫制度 16、变电站工具仪表管理制度 17、变电站工具档案表 18、工程部工具外借登记本 19、变电站巡视检查制度 20、变电站电气消防防火措施 21、变电站岗位责任制 22、市政电路检修及外电源故障停电启动发电机程序 23、电站事故停电检修修复程序 24、柴油发电机试车操作程序 25、柴油发电机试车记录表 26、柴油发电机供电运行记录表 27、配电室运行记录表 28、配电室交接记录

工程部年度工作计划

2018年工程部工作计划 时光荏苒,2018年已经向我们走来,在这新年伊始,我们对过往的一年做深刻的总结。本着回顾过去,总结经验,找出不足,进而丰富和改善自己的原则,遵照集团公司“不忘初心”宗旨,2018是我们顶诚装饰的学习年,提升的关键年月,让每个员工建立终生学习的思想,激发积极学习的自觉性。为此,我们就工程部2018年的工作计划作以下安排。 一、提高管理人员的工作素质和劳务施工班组的施工技术 1、公司内部制定学习日,学习建筑装饰装修施工手册、质量验收规范、施工规范,质量通病的分析,具体学习安排如下: 3月吊顶工程,轻质隔墙和隔断工程 4月饰面板(砖)工程,涂饰工程 5月裱糊、软包和硬包工程,细部工程 6月地面工程,水电工程 7月装饰工程防火及安全生产,装饰装修绿色施工 8月住宅装饰装修工程施工规范 9月建筑装饰装修工程施工质量验收规范 10月装饰质量通病的分析 11月装饰质量通病的分析 12月装饰质量通病的分析 2、培养优秀的施工班组 选择优秀的施工团队进行公司项目管理同步培养和扶持,并建立丰富的劳务施工班组信息库,大家收集的优秀装修资料分享信息库平台,资源共享。对施

工过程中原材料节约和质量进度,现场安全文明施工表现突出的班组给予资金奖励和通报表扬的精神鼓励。对班组长进行月制度学习和经验交流,克服、避免质量通病。 二、加强工程部人员的精细化管理 1、质量管理:严格按图纸、合同及规范进行工序验收,施工之前方案先行,对各个分项工程进行技术交底。“百年大计,质量第一”,认识到工程质量的监控是我们工作的“生命”,为使工程质量实现预期目标,必须把握好工程质量的事前预控、事中监控、事后控制。装修材料必须出具出厂证明、产品合格证。 2、进度管理:工程开工前必须制定详细的施工进度计划,严格按照进度计划施工,把握好工期中的关键线路,协调好各个工种的交叉施工,对无理由滞后工期的队伍进行考核。 3、成本管理:树立成本经济概念,发挥利润中心作用,健全并按照能源,物料,修旧利废办法,控制降低物耗,能耗成本,加强修旧利废,争取更进一步降低工程支出费用。认真学习合同内容,对图纸、合同以外的增项做好签证记录。选择优秀的施工班组,项目承包价由部门负责人上报总经理核算。认真熟悉施工图纸、工程预算书及工程任务书,会同设计师审图,实测主材用量,三日内准确无误地向材料部提出工程中普通材料计划,单项材料进货不得超过二次,单项工程退、换、补一共不得超过五次,控制材料的运输费、管理费。 三、企业文化、礼仪服务学习 什么样的文化,决定什么样的企业,企业没有文化如同人没有精神,没有灵魂,工程部针对项目部要建立在公司总体框架内的文化,进行延伸到项目部。 1、文化是核心竞争力的关键所在:项目管理的文化做成企业文化的一部分,

工程部下半年工作计划

工程部下半年工作计划 导读:本文是关于工程部下半年工作计划,希望能帮助到您! 工程部下半年工作计划篇一 (一)公共设备设施维修保养及管理 1、加大对施工单位的协调力度,争取在2月底完成对西区柴油发电机故障的维修(柴油机控制电脑主板维修、更换乳化的润滑机油)。 2、跟进公共设备设施保修遗留问题,提出解决方案及建议,协调相关施工单位继续维修整改。 3、对生活水池水位控制和报警的改良,加大安全系数,消除安全隐患,保障财产安全。 4、联系施工单位检修水泵监控系统,并对保安部值班人员和工程部人员进行水泵监控系统操作培训。 5、对公司接管物业项目的供电、空调、给排水、消防、电梯、弱电系统及建筑装修项目进行检验和资料核实。 6、理清施工单位对L4区公共设备设施的保修期限,明确保修责任。 7、制定公共设备设施外委保养资金预算上报公司审核,提出外委保养方案。 8、建立详尽的设备台账、设备清单。 9、编制详细的设备、设施维修保养计划、保养项目、保养标准,要求部门员工严格按计划按标准执行设备保养,使设备运行安全、可靠,延长其使用寿命,达到保值、增值的目的。 (二)营销工作的配合

积极的配合销售部门的工作,保障各样板房、售楼大厅及各相关配套设施的正常运作,给营销工作创造良好氛围与环境。 (三)户内维修服务 1、首先重点抓公共设施设备巡查、保养、维修工作,确保设备处于良好的运行状态,同时重视户内维修服务工作,做到 "两手抓,两手都要硬"。结合目前人力不足的情况,每天日班、中班各安排1名户内维修技工向业主提供维修服务,主要解决影响业主正常生活的报修项目。 2、协调客服部理清装修单位、施工单位对户内装修保修范围,属保修范围的,由客服部协调相关责任单位解决,减轻户内维修压力; 3、建议公司确定几家特约维修单位,当接到超出工程部业务范围或服务能力范围的项目,如业主要求,可向业主提供特约维修单位的相关信息,由业主联系上门服务维修。 (四)制度建设 1、根据小区设备状况和服务特点,制定物业管理ISO程序文件、工作规范、质量手册,完善工程部的规章制度。 2、应用ISO文件健全园区的公共设施、设备系统的运行管理规定和安全操作规程,科学管理设备设施,确保所辖系统设备的安全运行。 (五)规范管理 1、用物业管理ISO程序文件、工作规范、质量手册和各类记录表格,规范管理,提高物业管理水平。 2、组织本部员工学习公司的规章制度,认真贯彻落实岗位责任制,督导下属员工严格执行操作规程和员工守则,认真执行物业管理法规和公司规章制度。 3、组织下属员工配合客服部做好业户服务工作,不定期与客户服务部

商业项目筹备开业前后整体运营工作节点计划

商业项目筹备开业前后整体运营工作节点计划 工程节点 运营节点 工作重点 备注:所有的方案节点依据均以商业项目工程竣工验收交房时间为标准,如不能按时交房,所有方案节点工作将会顺延。 运营规划期 开业前14个月 竣工交房 运营筹建期 1、商业装修管理制度及流程 2、行政管理制度及流程汇编 3、商场营业管理制度及流程 4、物业管理制度及流程 5、统一收银制度及流程 6、售后服务管控制度 7、应急管控体系 1、商家入场装修审核及办理 2、装修现场监控管理 3、商场开荒清洁及开业氛围布置 正常运营期 1、开业活动现场监控管理 2、商场设备运行监控 3、竞品卖场调查分析 4、经营数据统计分析 开业前一个月 试营业 主体封顶 开业前8个月 运营规划 正式开业 正负零 运营筹建 开业前4个月 运营启动 入场装修期 1、岗位设置及人力资源配备方案 2、员工管理手册 3、各部门岗位职责 4、入职培训及岗位培训 5、物业、消防专业上岗培训 建筑规划 景观规划 设备规划 策略规划 1、商业动线规划方案 2、楼层平面商铺划分方案 3、商场内外装修设计建议 1、商场广告位、LED 设计建议 2、场内灯光、小品设置建议 3、场地绿化、氛围包装设计建议 4、VI 系统设计要求 1、中央空调设计规划 2、安防、消防、弱电系统设计建议 3、银企合作方案及统一收银规划方案 1、运营市场定位报告 2、运营策略服务方案 3、运营组织架构规划 4、费用体系构成评估报告 5、运营成本及收益测算 6、后期运营推广方案 7、电商平台建设方案 8、广告位租赁管理方案 团队筹建 制度筹建 1、部门组织构架方案 2、各部门工作管理手册 3、绩效考核方案 体系搭建 1、导购手册设计 2、工装设计及采购方案 3、经营物料准备 4、物业物料准备 5、推广物料准备 物料准备 物业实施 活动实施 1、商家入驻证照办理 2、商场员工开业培训 3、商家营业员业务培训 4、试运营检测 1、开业庆典活动方案 2、开业组织筹备方案 3、开业活动彩排 4、活动物料准备 经营实施 环节实施

工程部工作计划怎么写

工程部工作计划怎么写 工程是科学和数学的某种应用,通过这一应用,使自然界的物质和能源的特性能 够通过各种结构、机器、产品、系统和过程,是以最短的时间和最少的人力、物力做 出高效、可靠且对人类有用的东西。将自然科学的理论应用到具体工农业生产部门中 形成的各学科的总称。工程部的工作计划怎么写? 酒店工程部工作计划 一、人员安排 按照运作模式及岗位管理的要求,工程部的人员维持目前的的人数,保证水电系 统的运行。为保证应急事件得以及时有效的处理,在现有人员编制中,夜间实行听班 制度。 二、工作计划 (1)加强工程部的服务意识。目前在服务上,工程部需进一步提高服务水平,特别 是在方式和质量上,更需进一步提高。本部门将定期和不定期的开展服务意识和方式 的培训,提高部门人员的服务质量和服务效率。 (2)完善制度,明确责任,保障部门良性运作。为发挥工程部作为物业和商家之间 发展的良好沟心的纽带作用,针对服务的形态,完善和改进工作制度,从而更适合目 前工作的开展。从设备管理和人员安排制度,真正实现工作有章可循,制度规范工作。通过落实制度,明确责任,保证了部门工作的良性开展。 (3)加强设备的监管、加强成本意识。工程部负责所有的设施设备的维护管理,直 接关系物业成本的控制。熟悉设备运行、性能,保证设备的正常运行,按照规范操作 时监管的重力区,工程部将按照相关工作的需要进行落实,做到有设备,有维护,出 成效;并将设施设备维护侧重点规划到具体个人。 (4)开展培训,强化学习,提高技能水平。就目前工程部服务的范围,还比较有限,特别是局限于自身知识的结构,为进一步提高工作技能,适当开展理论学习,取长补短,提高整体队伍的服务水平。 (5)针对设施设备维护保养的特点,拟定相应的维护保养计划,将工作目标细化。 三、做好能源控制管理 能耗成本通常占物业公司日常成本的很大比例,节能降耗是提高公司效益的有效 手段。能源管理的关键是:

2020年工程部下半年工作计划范文

2020年工程部下半年工作计划范文 导读:工程部全体同事经过20xx年一年的努力,圆满完成了各项工作任务,受到了公司领导的肯定。荣誉来之不易,而剩余工作量却很繁重,20xx年又是“保通车”的关键之年。20xx年工程部的中心任务就是保永蓝高速公路年底顺利通车,在保通车抓进度的同时,要抓工程质量和安全不放松,以抓质量和安全促工程进度。为坚决贯彻执行集团公司关于永蓝高速公路必须于20xx年底建成通车的重大决策,现在结合工程部的实际情况,制定本年度工作计划如下: 一、加强团队建设,提高服务水平。 1、加强内部互相沟通和交流,提升部门战斗力 一支好的团队首先是一支纪律性强、执行力强的队伍,按时完成既定任务不放松。20xx年是永蓝高速通车年,要提高部门人心的凝聚力,多开展文娱和体育等集体活动,要力抓部门团队建设,力求更人性化管理,部门经理、副经理要及时了解工程师的思想动态和困难,多与工程师沟通、多体贴工程师的难处,及时要做好大家的思想工作,坚持原则,防止人浮于事的现象。 分工合作,加强内部沟通、营造良好工作氛围,鼓励和提倡发表不同看法,发扬团结协作精神,明确部门目标和个人工作目标,有计划、有条理的开展工作,能够以公司目标为导向,妥善处理好部门工作和岗位工作中的矛盾。

2、发扬团结协作精神,强化服务思想,提高服务水平。 工程部要树立永蓝高速所有建设者是“一家人”的思想,要加强与公司其他部门、施工单位(各个层次)、监理单位、地方政府以及部门内部的沟通和交流,发挥工程师的人格魅力,熟悉同事的特点、能力和适应性,经常与同事沟通交流,创造良好的工作氛围。要求大家树立全局观念,树立服务于施工的思想,强调敬业精神和吃苦耐劳精神,把整个永蓝高速公路建设看成是一个大团队作战,统一思想、统一认识、统一目标、统一行动。 二、强化积极主动的工作作风,提高工作效率。 管段工程师要围绕“保通车”的大目标,继续以服务施工的思想,在工地处理问题及时,不拖拉。涉及到其他部门、需要我们牵头的要积极配合,把工作做到前面。 在20xx年要继续强化每一位工程师严格管理、热情服务的意识,避免等、靠、拖的消极工作态度,视工程为已任,加强自我认知,严格要求自我,追求完美,以身作则,树立良好的职业形象;保持良好的工作心态和服务意识,工作认真细致、敬业务实,敢于承担责任。 积极主动,认真负责,优质高效地完成上级交给的工作任务,遇到问题及时请示汇报,发现问题及时反馈改进,工作落实跟踪及时、到位,上传下达迅速、准确。积极跟踪落实各自的工作任务并及时反馈,强化责任感、事业心,发挥每个人的能力,最大限度地体现各自的人生价值。

开业前期工作计划

开业前期工作计划 一、时间节点 1、11月30日部分工程验收(主要是二楼经销商) 2、12月3日主体工程完成(个别木门样板没到) 3、12月5~12月6 包括木门以内的剩余经销商基本可以接受验收 4、12月5日商场试运转 二、经销商工作进度(12月28日) 1、工程及验收进度

2、经销商开业准备工作~是否完成以(是/否)标注 ●小区宣传(11月29日、30日)(是/否) ●开业活动DM单验收(12月3日) (是/否) ●X展架(12月3日) (是/否) ●开业专卖店内场内宣传物料布置(5日) (是/否) ●价格签、销售单、预定单审核(是/否) ●开业采访新闻稿件准备(是/否) ●开业参加人数(含厂家经理)申报(12月3日)(是/否)●工程验收(结合工程表)(是/否) ●防火责任签订、商户负责人签订(12月5日)(是/否)●员工登记(12月5日) (是/否) ●各家电力重新核算(验收)(是/否) ●导购员集中受训(12月1日)(是/否) ●导购员工装发放 1、商场外部场地布置 ●物品采购(地毯、饮品、糖果)(是/否) ●临时停车位选址(是/否)

●开业期间假设彩虹门方式、地点、及文字内容(是/否) ●开业倒计时彩虹门文字及地点(是/否) ●落实开业当天使用车辆及人员(是/否) ●舞台及两块大型展板喷绘,商家揭牌喷绘,商场揭牌方式(是/否)●设置贵宾接待台、进店前128位排号卡及排号卡领取地点 三、媒体对接 1、电视台(是/否) ●采访人员接待(车辆、时间) ●播放时间表 2、广天传媒稿件更换(是/否) 3、鲲鹏广告电子屏稿件更换(是/否) 4、七台河日报 ●采访人员接待(车辆、时间)(是/否) ●DM单夹报数量(是/否) ●文字素材提供 5、互众传媒素材提供(是/否) 6、开业各领导发言稿(是/否) 7、开业期间主持人稿件敲定及节目单敲定(是/否) 五、培训内容 1、心态培训

工程部年度工作计划

工程部年度工作计划 (一)工程部新一年工作思路 在去年一年的工程管理中,我总结了一些自己的经验和看法,今 年的工程即将开始,如果我还做工程部长,我有以下几点意见和想法: 1、安全放在第一位,这是工程施工中最重要的一个因素,是保证 工程完工的先决条件,应该做到安全生产保障有利,杜绝隐患,安全 生产主要是火电和高空作业及人员流动方面。但是我们的施工现场在 对戴安全帽、安全带情况应该视具体情况来实施。 2、材料的供应应做到及时、准确,用最少的资金购买最合适的材料,在节省资金同时也保障了材料供应,为保质、保量完成工程任务 打好基础,现场需要的一些小材料现场的管理人员应该有权自行购买,免去公司用车来回送,造成不必要的开销。 3、在工地的施工管理中,工人除了关心工资外,最能影响工人 情绪的就是伙食问题,如果在伙食方面能调节好,相信工人会有更大 的干劲,主要是食堂管理人员和伙食费。 4、整个工程计划在实际施工中做为工程部长来说,应该有自我调 度的过程,就是工程保证按时完成,但具体时间安排根据实际情况由 工程部长与实际计划人员、管理人员沟通以后再定,如果公司要到现场,由调度人员提前最少一天与现场管理人员打好招呼,调动人员由 现场管理人员定。 5、在施工中以总工期为目标,以阶段控制计划为保证,采取动态 管理,施工组织科学化、合理化,确保阶段计划按期或提前完成。 (二)工程部年度工作计划范文 过去的一年,是非比寻常的一年。我们新龙第十二工程部认真落 实公司工作部署,克服困难、迎接挑战,在上半年恶劣气候,人员流 动平常,下半年高温酷暑,工作任务重等不利情况下,全面完成了公 司确定的各项工作任务。

酒店开业筹建总体工作计划

酒店开业筹建筹备总体工作计划 一、筹备工作的主要阶段和任务 1、前期准备及专业设计阶段 2、系统设计安装阶段 3、装修装饰阶段 4、开业前筹备阶段 二、酒店筹建处组织架构 1、组织架构 2、筹建处人员编制 3、筹建处人员分工 4、建立筹建处各项管理制度 1 / 1

三、酒店筹建筹备工作总体计划表 酒店筹建筹备工作是一项极其繁杂、细致和专业性的工作,涉及专业设计、系统安装、装修装饰、设施设备诸过程;涉及消防、安全、卫生、环保、工商、物价等现行的国家有关法规和标准;涉及业主、物业协调等各个环节。其筹建计划的周密性、总体设计的前瞻性、功能设置的特色性、区域布局的合理性、现场管理的科学性,是决定避免投资浪费,酒店工程质量优良,未来资源闲置最小化的关键所在。为创建一个最具特色、有个性化、有文化内涵、有高品位的高星级酒店。因此,特提出以下方案和建议: 四、酒店筹建筹备工作的主要阶段和任务: 酒店筹建筹备工作的主要阶段为: 1、前期准备阶段 2、专业设计阶段 3、系统安装及装修装饰阶段 4、设施设备选型购买进场阶段 1 / 1

5、开业前筹备阶段。 1、前期准备及专业设计阶段: 主要任务: (1)、项目可行性报告及初步预算报告; (2)、设计单位邀请; (3)、平面设计方案审定; (4)、建设项目总平面图设计方案; (5)、确定装修工程方案及设计总图; (6)、项目投资评估概算; (7)、组建筹建班子及确定办公场所; 1 / 1

(8)、筹建筹备费用报告。 2、系统设计安装阶段: 主要任务: (1)、各系统设计及施工; (2)、工程项目消防设计及施工; (3)、建设项目环境影响报告; (4)、建设工程消防验收; (5)、环保竣工验收; (6)、市政工程设施和园林绿化工程竣工验收; (7)、建设项目档案专项验收; 1 / 1

2020年度工程部工作计划

1. 工程部筹建办公室的设立(包括办公用品、设备及秘书的招聘并入职); 2. 与业主及酒店施工单位负责人联系,索取整个酒店的所有设计图纸(包括土建、每层平面设计、装修、各机电设备系统安装); 3. 根据施工单位提供的图纸,到酒店施工现场进行实地察看,并按每个系统有规律地记录实际施工与图纸的差异,实际酒店的需求与图纸的差异,向有关方面反映; 4. 制定本部门的组织架构图及人员编制提交总经理; 5. 征求各部门总监对酒店施工与原设计以及实际经营所需的差距提出建议,并整理成正规文件上报总经理及有关部门; 6. 复制各部门所有的平面设计图给每个部门总监,并按酒店的运作规律,各部门的要求,设计、安排酒店各后勤用地的位置(如办公室、仓库等); 7. 根据施工工程进度,可提前招聘各系统工程师,并放置于工地。实际了解本系统设备安装线路等。并绘下线路图,以便接收酒店后的使用、维修、保养; 8. 跟催、督促业主或施工单位按开业后的标准装修样板房,待业主、管理、总经理等确认后所有客房才能装修施工; 9. 制定本部门开业所需之物品及维修工具的采购清单、工程部所需印刷品之印刷计划送财务部汇总; 10. 制定工程部筹建期间的规章制度及开业后各系统、各级别员工的职能、工作描述及整个工程部工作政策与程序; 11. 制定培训员工的培训计划及课程安排; 12. 制定招聘员工的计划:包括职位、人数、标准、初试、复试的试题、录取程序等; 13. 跟催各机电系统的设备安装情况,及时向酒店有关领导及部门总监汇报工程进度; 14. 实施员工招聘,但除系统工程师外,所有工程人员可在开业前二个月才入职; 15. 制定酒店开业后一年内工程部总的费用预算(包括全酒店每月用水、电、煤气、维修费用、员工工资等); 16. 制定接收整个酒店的验收检查表(分每个部门、每个系统等); 17. 与各部门总监讨论开业后工程部与各部门的工作配合问题; 18. 根据施工进度及酒店开业时间逐步验收下列机电设备:

工程部半年工作计划简易版

When The Goal Is Established, It Analyzes The Internal And External Conditions Of Organization, And Puts Forward The Organizational Goals To Be Achieved And The Ways To Achieve Them. 编订:XXXXXXXX 20XX年XX月XX日 工程部半年工作计划简易 版

工程部半年工作计划简易版 温馨提示:本计划文件应用在目标确立时,根据对组织外部环境与内部条件的分析,提出在未来一定时期内要达到的组织目标以及实现目标的方案途径。文档下载完成后可以直接编辑,请根据自己的需求进行套用。 一、人员安排 按照运作模式及岗位管理的要求,工程部 的人员维持目前的的人数,保证水电系统的运 行。为保证应急事件得以及时有效的处理,在 现有人员编制中,夜间实行听班制度。 二、工作计划 (1)加强工程部的服务意识。目前在服务 上,工程部需进一步提高服务水平,特别是在 方式和质量上,更需进一步提高。本部门将定 期和不定期的开展服务意识和方式的培训,提 高部门人员的服务质量和服务效率。 (2)完善制度,明确责任,保障部门良性运

作。为发挥工程部作为物业和商家之间发展的良好沟通关心的纽带作用,针对服务的形态,完善和改进工作制度,从而更适合目前工作的开展。从设备管理和人员安排制度,真正实现工作有章可循,制度规范工作。通过落实制度,明确责任,保证了部门工作的良性开展。 (3)加强设备的监管、加强成本意识。工程部负责所有的设施设备的维护管理,直接关系物业成本的控制。熟悉设备运行、性能,保证设备的正常运行,按照规范操作时监管的重力区,工程部将按照相关工作的需要进行落实,做到有设备,有维护,出成效;并将设施设备维护侧重点规划到具体个人。 (4)开展培训,强化学习,提高技能水平。就目前工程部服务的范围,还比较有限,特别

工程部工作计划

工程部工作计划 导读:本文是关于工程部工作计划的文章,如果觉得很不错,欢迎点评和分享! 【篇一:工程部2014年工作计划】 过去的一年,是非比寻常的一年。我们新龙第十二工程部认真落实公司工作部署,克服困难、迎接挑战,在上半年恶劣气候,人员流动平常,下半年高温酷暑,工作任务重等不利情况下,全面完成了公司确定的各项工作任务。 XX年,是我们实现公司发展再上新台阶的关键一年,也将是我们面临生产任务重压力、迎接严峻挑战的攻坚之年。并结合公司实际提出了XX年工作的总体目标和生产任务,制定出科学合理的工作计划。 一、安全生产 安全是电力生产的首要要求,也是公司发展的基础。安全是电力企业永恒的主题,要始终坚持“安全第一,预防为主”的方针,认真落实安全生产责任制。按时召开班组安全周会,大力开展宣传教育,使员工从生命安全的高度认识安全的重要性,自觉的去关爱生命、关爱家庭、关爱企业,做到警钟常鸣,提高防范意识。认真学习国网公司,建德局,新龙公司的各类文件,结合“三不发生”,“九个务必”狠抓安全工作,始终确保在安全的前提下完成工作任务。 二、两票三制

严格执行“两票”工作制度,不管任务繁简,工作两大小,必需持票作业。第一,做好工作前的现场勘查,找出危险点,不安全因数,始终要让工作现场处在“可控,能控,在控”的状态中。第二,认真严肃的开好每次班前会,“三交三查”清楚,仔细。交底时每位员工必需清楚自己的工作任务,危险点,防范措施。第三,事后总结,总结工作中的不足,安全隐患。 三、材料及资料管理 制定一名认真负责任的材料管理员,必需了解每天进出材料,仓库必需有清楚的台账,进出材料清单,合理的上报各类材料。在项目结束后,马上盘存仓库及废旧材料的登记上缴局仓库。绝不虚报,假报材料。 在项目开始前拿到设计书及三措一按,仔仔细细的进行学习,每月排出工作计划,合理安排好每天的工作任务。在项目结束后及时上缴各类有关资料并留存根。 四、加强沟通,服务于民 加强与供电营业所,配电工区等主业的交流,沟通。在其范围内的改造,施工。停电必需提前出具停电联系单,做到事先提前通知,提前准备。 施工中,科学合理安排走线,支架的安装,避免不必要的麻烦,不与用户发生口角,耐心,仔细的解释给用户听,必需做到百分之一百的优质服务。 五、关爱员工,认真工作

工程部2020年度工作计划(新版)

编号:YB-JH-0938 ( 工作计划) 部门:_____________________ 姓名:_____________________ 日期:_____________________ WORD文档/ A4打印/ 可编辑 工程部2020年度工作计划(新 版) Frequently formulating work plans can make people’s life, work and study more regular, and develop good habits, which is a habit necessary for success in doing things

工程部2020年度工作计划(新版) 摘要:经常制订工作计划,可以使人的生活、工作和学习比较有规律性,养成良好的习惯,因为习惯了制订工作计划,于是让人变得不拖拉、不懒惰、不推诿、不依赖,养成一种做事成功必须具备的习惯。本内容可以放心修改调整或直接使用。 过去的一年,是非比寻常的一年。我们新龙第十二工程部认真 落实公司工作部署,克服困难、迎接挑战,在上半年恶劣气候,人 员流动平常,下半年高温酷暑,工作任务重等不利情况下,全面完 成了公司确定的各项工作任务。 XX年,是我们实现公司发展再上新台阶的关键一年,也将是我 们面临生产任务重压力、迎接严峻挑战的攻坚之年。并结合公司实 际提出了XX年工作的总体目标和生产任务,制定出科学合理的工作 计划。 一、安全生产 安全是电力生产的首要要求,也是公司发展的基础。安全是电 力企业永恒的主题,要始终坚持“安全第一,预防为主”的方针, 认真落实安全生产责任制。按时召开班组安全周会,大力开展宣传 教育,使员工从生命安全的高度认识安全的重要性,自觉的去关爱

餐厅开业前期筹备工作计划

餐厅开业前期筹备工作计划 餐厅开业前期筹备工作计划 一、餐厅开业前期的工作计划纲领 1、确定餐厅各区域主要功能及布局。 根据酒楼总体建筑布置和市场定位,对营业区域要进行详细的功能定位。在进行区域分布时,要合理考虑餐厅各项管理流程;如送餐线路;服务流程的合理性;厨房工作流程的合理性;餐具收拾和洗涤的流程;足够的仓储场所和备餐间;尤其是多功能宴会厅要留有充足的餐桌的场地。 2、设计餐厅组织机构要科学、合理地设计组织机构,餐厅经理要综合考虑各种相关因素,如:饭店的规模、档次、建筑布局、设施设备、市场定位、经营方针和管理目标等。 3、制定物品采购清单饭店开业前事务繁多,经营物品的采购是一项非常耗费精力的工作,仅靠采购部去完成此项任务难度很大,各经营部门应协助其共同完成。无论是采购部还是餐厅部,在制定餐厅采购清单时,都应考虑到以下一些问题: (1)、本餐厅的建筑特点。采购的物品种类和数量与建筑的特点有着密切的关系。 (2)、行业标准和市场定位。 (3)、本餐厅的设计标准及目标市场定位。餐挺总经理应从本饭店的实际出发,根据设计的档次标准,同时还应根据本饭店的

目标市场定位情况,考虑目标客源市场对餐饮用品的配备需求。如高档宴会的布置需要;婚宴市场的产品。 (4)、行业发展趋势。餐厅总经理应密切关注本行业的发展趋势,在物品配备方面应有一定的超前意识,不能过于传统和保守。 (5)、其它情况。在制定物资采购清单时,有关部门和人员还应考虑其它相关因素,如:餐厅上座率、餐厅的资金状况等。采购清单的设计必须规范,通常应包括下列栏目:部门、编号、物品名称、规格、单位、数量、参考供货单位、备注等。此外,餐厅在制定采购清单的同时,就需确定有关物品的配备标准。 4、协助采购这项工作对餐厅的开业及开业后的运营工作影响较大,餐厅总经理应密切关注并适当参与采购工作。这不仅可以减轻采购部经理的负担,而且还能在很大程度上确保所购物品符合要求。餐厅总经理要定期对照采购清单,检查各项物品的到位情况,而且检查的频率,应随着开业的临近而逐渐增高。 5、参与制服的设计与制作餐厅的岗位较多,而且风格各异,中餐厅分为零点餐厅、宴会厅、包厢、风味餐厅等;为营造较好的服务氛围,在制服的款式、面料要加以区分。 6、编写部门运转手册《管理实务》运转手册,是部门的丁作指南,也是部门员工培训和考核的依据。一般来说,运转手册可包括岗位职责、工作程序、规章制度及运转表格等部分。

工程部工作计划通用版

工程部工作计划 (文章一):2xx年工程部工作计划2xx年工程部年度工作计划工程部全体同事经过2xx年一年的努力,完成了各项工作任务,而接下来的工作量却很繁重,2xx年是“保验收”的关键之年。2xx年工程部的中心任务就通过工程管理确保园区年底顺利通过验收,在保验收抓进度的同时,要抓工程质量和安全不放松,以抓质量和安全促工程进度。为坚决贯彻执行公司关于福果山生命纪念园必须于2xx年底建成通过验收的重大决策,现在结合工程部的实际情况,制定本年度工作计划如下: (一)、加强团队建设,提高服务水平。 (1)、工程部人力配置及持续发展工程部的组织构架即要做到精简,又要适应工程项目建设的需求。目前人员配置为工程部主管1人,土建工程师1人,这样的人员配置,应对目前公司的工程,是合理的。但这不符合公司的工程开工建设需要,还应注入新鲜血液,增加和培养管理人员,建议招聘水电工程师1人,预算员1人,内业资料员1人,共3人。 (2)、加强内部互相沟通和交流,提升部门战斗力一支好的团队首先是一支纪律性强、执行力强的队伍,按时完成既定任务不放松。2xx 年是园区建设通过验收年,要提高部门人心的凝聚力,要力抓部门团队建设,力求更人性化管理,公司领导要及时了解工程师的思想动态和困难,多与工程师沟通、多体贴工程师的难处,及时要做好大家

的思想工作。分工合作,加强内部沟通、营造良好工作氛围,鼓励和提倡发表不同看法,发扬团结协作精神,明确部门目标和个人工作目标,有计划、有条理的开展工作,能够以公司目标为导向,妥善处理好部门工作和岗位工作中的矛盾。 (3)、发扬团结协作精神,强化服务思想,提高服务水平。工程部要树立园区建设所有建设者是“一家人”的思想,要加强与公司其他部门、施工单位(各个层次)、监理单位、地方政府以及部门内部的沟通和交流,发挥工程师的人格力,熟悉同事的特点、能力和适应性,经常与同事沟通交流,创造良好的工作氛围。要求大家树立全局观念,树立服务于施工的思想,强调敬业精神和吃苦耐劳精神,把整个园区建设看成是一个大团队作战,统一思想、统一认识、统一目标、统一行动。 (二)、强化积极主动的工作作风,提高工作效率。工程师要围绕“保验收”的大目标,以服务施工的思想,工作上处理问题要及时,不拖拉。涉及到其他部门、需要我们牵头的要积极配合,把工作做到前面。在2xx年要继续强化每一位工程师严格管理、热情服务的意识,避免等、靠、拖的消极工作态度,视工程为己任,加强自我认知,严格要求自我,追求完美,以身作则,树立良好的职业形象;保持良好的工作心态和服务意识,工作认真细致、敬业务实,敢于承担责任。积极主动,认真负责,优质高效地完成上级交给的工作任务,遇到问题及时请示汇报,发现问题及时反馈改进,工作落实跟踪及时、到位,上传下达迅速、准确。积极跟踪落实各自的工作任务并及时反馈,强

2018年工程部年度工作计划

2018年工程部年度工作计划; (一)工程部新一年工作思路 在去年一年的工程管理中,我总结了一些自己的经验和看法,今年的工程即将开始,如果我还做工程部长,我有以下几点意见和想法: 1、安全放在第一位,这是工程施工中最重要的一个因素,是保证工程完工的先决条件,应该做到安全生产保障有利,杜绝隐患,安全生产主要是火电和高空作业及人员流动方面。但是我们的施工现场在对戴安全帽、安全带情况应该视具体情况来实施。 2、材料的供应应做到及时、准确,用最少的资金购买最合适的材料,在节省资金同时也保障了材料供应,为保质、保量完成工程任务打好基础,现场需要的一些小材料现场的管理人员应该有权自行购买,免去公司用车来回送,造成不必要的开销。 3、在工地的施工管理中,工人除了关心工资外,最能影响工人情绪的就是伙食问题,如果在伙食方面能调节好,相信工人会有更大的干劲,主要是食堂管理人员和伙食费。 4、整个工程计划在实际施工中做为工程部长来说,应该有自我调度的过程,就是工程保证按时完成,但具体时间安排根据实际情况由工程部长与实际计划人员、管理人员沟通以后再定,如果公司要到现场,由调度人员提前最少一天与现场管理人员打好招呼,调动人员由现场管理人员定。 5、在施工中以总工期为目标,以阶段控制计划为保证,采取动

态管理,施工组织科学化、合理化,确保阶段计划按期或提前完成。 (二)工程部年度工作计划范文 过去的一年,是非比寻常的一年。我们新龙第十二工程部认真落实公司工作部署,克服困难、迎接挑战,在上半年恶劣气候,人员流动平常,下半年高温酷暑,工作任务重等不利情况下,全面完成了公司确定的各项工作任务。 20xx年,是我们实现公司发展再上新台阶的关键一年,也将是我们面临生产任务重压力、迎接严峻挑战的攻坚之年。并结合公司实际提出了20xx年工作的总体目标和生产任务,制定出科学合理的工作计划。 一、安全生产; 安全是电力生产的首要要求,也是公司发展的基础。安全是电力企业永恒的主题,要始终坚持“安全第一,预防为主”的方针,认真落实安全生产责任制。按时召开班组安全周会,大力开展宣传教育,使员工从生命安全的高度认识安全的重要性,自觉的去关爱生命、关爱家庭、关爱企业,做到警钟常鸣,提高防范意识。认真学习国网公司,建德局,新龙公司的各类文件,结合“三不发生”,“九个务必”狠抓安全工作,始终确保在安全的前提下完成工作任务。 二、两票三制; 严格执行“两票”工作制度,不管任务繁简,工作两大小,必需持票作业。第一,做好工作前的现场勘查,找出危险点,不安全因数,始终要让工作现场处在“可控,能控,在控”的状态中。第二,认真

酒店开业工作计划书范本

Clear objectives, matters, methods and record progress, so as to make planning direction consistent, action coordinated and orderly. 姓名:___________________ 单位:___________________ 时间:___________________ 酒店开业工作计划书

编号:FS-DY-45029 酒店开业工作计划书 做好酒店开业前的准备工作,对酒店开业及开业后的工作具有非常重要的意义;对从事酒店管理工作的专业人士来说也是一个挑战。我采用倒计时的手法,将酒店开业筹备工作作为一个项目来运作,实践证明可操作性极强。 一、酒店开业筹备的任务与要求 酒店开业前的准备工作,主要是建立部门运营系统,并为开业及开业后的运营在人、财、物等各方面做好充分的准备,具体包括: (一)确定酒店各部门的管辖区域及责任范围 各部门经理到岗后,首先要熟悉酒店的平面布局,最好能实地察看。然后根据实际情况,确定酒店的管辖区域及各部门的主要责任范围,以书面的形式将具体的建议和设想呈报总经理。酒店最高管理层将召集有关部门对此进行讨论并做出决定。在进行区域及责任划分时,各部门管理人员应从

大局出发,要有良好的服务意识。按专业化的分工要求,酒店的清洁工作最好归口管理。这有利于标准的统一、效率的提高、设备投入的减少、设备的维护和保养及人员的管理。职责的划分要明确,最好以书面的形式加以确定。 (二)设计酒店各部门组织机构 要科学、合理地设计组织机构,酒店各部门经理要综合考虑各种相关因素,如:饭店的规模、档次、建筑布局、设施设备、市场定位、经营方针和管理目标等。 (三)制定物品采购清单 饭店开业前事务繁多,经营物品的采购是一项非常耗费精力的工作,仅靠采购部去完成此项任务难度很大,各经营部门应协助其共同完成。无论是采购部还是酒店各部门,在制定酒店各部门采购清单时,都应考虑到以下一些问题: 1.本酒店的建筑特点。 采购的物品种类和数量与建筑的特点有着密切的关系。例如,客房楼层通常需配置工作车,但对于某些别墅式建筑的客房楼层,工作车就无法发挥作用;再者,某些清洁设备的配置数量,与楼层的客房数量直接相关,对于每层楼有

公司工程部八月工作计划书

公司工程部八月工作计划书 新的八月工作计划书将从以下几点出发:一、深入开展学习和实践科学发展观活动。按照县委科学发展观办公室的统一布置和安排,深入细致开展学习和实践科学发展观教育第三阶段活动。 二、项目的综合管理方面 1、完成2020年政府投资重点项目立项审批工作。 2、着手准备2020年政府投资项目的编排工作,到8月底形成上报项目初步汇总稿。

3、做好2020年省公共建设资金和中央预算内资金争取工作。 4、着手准备投资项目培训会议的各项准备工作。 5、制定出台嵊泗县政府投资重点项目前期工作管理办法。 6、做好1—6月份的政府重点实事项目的进度分析,并对进度缓慢的项目加强跟踪管理,促使政府重点实事项目顺利推进。 7、着手做好全县重大项目联席会议制度和政府投资重点项目推进工作分析例会。

8、做好嵊泗中心渔港(新港区)扩建工程可研报告的报批工作。 9、做好小洋北侧围垦项目与浙江能源集团相关洽谈工作。 10、做好浙江交通投资有限公司和浙江能源集团关于绿华成品油储备项目的前期工作。 三、经济运行监控方面 1、组织召开全县上半年经济分析例会,完成上半年经济运行情况分析报告。

2、完成上半年国民经济和社会发展计划执行情况及下步工作打算。 3、完成东部地区一体化发展情况汇报材料。 4、完成金融危机对嵊泗经济影响后续跟踪调研报告。 四、规划编制方面 1、提出“十一五”中期评估工作方案,组建工作班子,着手开展中期评估工作。

2、开展“十二五”规划前期调研工作,提出课题调研思路,报省、市发改委。 3、赴普陀、岱山兄弟县区就“十一五”中期评估开展情况及“十二五”前期工作开展情况进行考察。 4、完成洋山产业发展规划评审及《嵊泗东部区域(嵊山—枸杞)发展规划》、《嵊泗港口岸线利用总体规划》编制前期意见征求工作。 五、招投标管理方面 1、进一步完善招投标投诉处理机制,会同监察部门制订招投标投诉联席会议制度。

工程部年度工作计划

工程部年度工作计划 在去年一年的工程管理中,我总结了一些自己的经验和看法,今年的工程即将开始,如果我还做工程部长,我有以下几点意见和想法: 1、安全放在第一位,这是工程施工中最重要的一个因素,是保证工程完工的先决条件,应该做到安全生产保障有利,杜绝隐患,安全生产主要是火电和高空作业及人员流动方面。但是我们的施工现场在对戴安全帽、安全带情况应该视具体情况来实施。 2、材料的供应应做到及时、准确,用最少的资金购买最合适的材料,在节省资金同时也保障了材料供应,为保质、保量完成工程任务打好基础,现场需要的一些小材料现场的管理人员应该有权自行购买,免去公司用车来回送,造成不必要的开销。 3、在工地的施工管理中,工人除了关心工资外,最能影响工人情 绪的就是伙食问题,如果在伙食方面能调节好,相信工人会有更大的干劲,主要是食堂管理人员和伙食费。 4、整个工程计划在实际施工中做为工程部长来说,应该有自我调 度的过程,就是工程保证按时完成,但具体时间安排根据实际情况由工程部长与实际计划人员、管理人员沟通以后再定,如果公司要到现场,由调度人员提前最少一天与现场管理人员打好招呼,调动人员由 现场管理人员定。

5、在施工中以总工期为目标,以阶段控制计划为保证,采取动态 管理,施工组织科学化、合理化,确保阶段计划按期或提前完成。 我十月中旬刚接触***电话销售业务,由于我在 思想上急于求成,在行动上蛮干莽撞导致十月工作成绩毫无起色。但在领导和同事们的悉心帮助下,我很快认识到了我的症结所在。在下月的工作中注意求成不能自乱阵脚,要做到从容不迫;工作不能蛮干,要实干、精干、巧干;同时在销售方法和技巧上也一如既往的向领导、同事们学习。总结上月的得失,在十一月应做好以下几方面的工作: 一、客户关系的维系。 1、对于老客户要保持联系、熟络关系、争做朋友、满足需求,最 终达到销售签单的目的,最好能挖掘二次需求。 2、对于新客户要使其理解产品、认同产品;相信公司、信任我。 然后,推销产品,并不断开发新客户。 二、工作细节的处理。 1、下月要更加熟悉工作流程,熟悉业务内容。注意下月在客户拜访上多下功夫,提高说服力,多观察、多倾听、多尝试;对号段和各种增值业务的价位必须熟记。 2、电话交流方式要灵活多样。针对客户的行业、年龄、语气等开 展灵活多样的交流模式,提高电话约访率。 3、不断学习,与团队共成长。学习业务知识的同时要广泛了解其他方面的知识,便于与客户多方位交流;与领导、同事之间要有良好的沟通,多交
