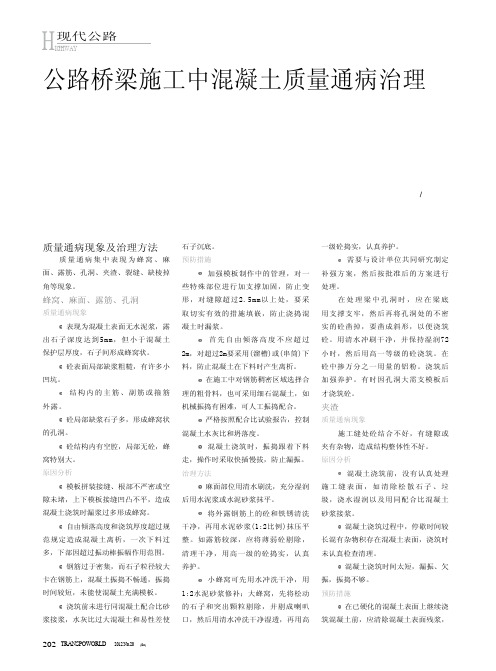

根据大交质监[2010]119号《关于做好迎接省厅检查组对我州在建二级公路桥梁、隧道工程进行质量抽检的通知》以及跃龙指发[2010]105号《大理州跃龙公路指挥部关于对桥梁、隧道工程开展质量自检自查的通知》的指示精神,切实做好跃龙公路的桥梁、隧道结构混凝土工程的原材料、关键工艺、关键工序、关键部位的混凝土通病防治工作,我总监办现将各项混凝土工程质量通病治理情况总结如下:

一、工作开展所采取的主要措施

1、加强领导,明确职责

为切实加强组织领导,跃龙公路工程第二总监办成立了混凝土质量通病防治活动组织领导小组,领导小组负责制定混凝土质量通病治理活动实施方案,明确工作目标、内容和责任,建立有效激励机制,完善质量管理制度,及时总结经验和技术工法,推广典型示范工程先进经验,以点带面,形成长效机制。

领导小组:

组长:田建辉

副组长:刘成道

成员:郭青、吴细宝、高勇、刘夫、陈更海、赵志永

2、强化体系,执行到位

统一协调,形成质量通病治理工作联动机制,与建设、设计、试验检测及施工等单位密切配合,团结协作,及时组织完成工程项目混凝土质量通病调查、分析研究等各项工作,科学制定和部署专项质量措施。实施过程中与其他单位加强信息沟通,整合管理、技术资料,群策群力,保证各项混凝土工程质量通病治理工作有序、有效进行。

3、科学组织,精细管理

一是层层落实责任人,认真落实质量保证体系,严格“自检、互检、交接检”三检制度,上道工序未检验或经监理检验不合格的,坚决不得进入下道工序施工,确保不留质量隐患。二是要求施工单位严格采用集中拌和、工厂化预制,按标准化流程进行施工。三是施工技术人员要熟悉设计图纸和施工技术规范,细化施工

组织设计,在施工组织设计中采取有针对性措施治理质量通病并层层进行详细的技术交底,提高具体实施人员治理质量通病的意识和技能。四是加强对现场原材料、模板制作安装及混凝土拌和、运输、振捣、养护等环节的精细化管理。五是重视混凝土施工动态控制,加强试验检测及数据分析,对发生变异的数据应重点分析,查找原因,及时整改。六是开展文明工地建设达标活动,重点加强混凝土拌和场地和混凝土浇筑现场的规范化管理。七是开展工地试验室管理达标活动,规范开展各项混凝土质量技术指标检测。

4、精益求精,重在落实

(1)确保原材料质量

原材料质量是工程实体质量的基础,物资、试验部门要切实加强对钢材、水泥、集料、锚夹具、连接器、外加剂、波纹管等进场检验,预应力筋、锚具、夹具和连接器在产品进场验收方面,除外观检查和硬度检验外,会同建设单位、检测单位对同一厂家的产品原则上按批次各进行一次静载锚固性能试验,以保证材料质量。所有材料检验合格后方可使用,坚决杜绝边检验边使用以及未检验就使用的违规现象,检验合格的材料严格按照有关规定存放、保管和使用。严禁使用锈蚀严重的钢材,发现不合格的原材料必须立即清退出场并做好记录。

(2)慎重选用外加剂

选用混凝土外加剂要熟悉其产品性能,所用外加剂必须是附有检验合格证明的产品,会同现场监理组织对每批产品进行抽检,经检验确认符合施工要求后方可使用,严禁使用对工程质量和耐久性有不利影响的外加剂。同时,要做好外加剂材料的物理防护工作,应按规定在使用前复检并通过试验确定其惨量,对于失效产品坚决不准使用。

(3)严格控制配合比

严格按照设计要求和规范要求进行配合比设计,雨天施工应增加对骨料含水率的测定次数并据以调整骨料和水的用量。混凝土施工过程中根据施工工艺、施工条件、材料、混凝土质量波动的变化情况,及时进行配合比调整、报批。加强混凝土拌和管理,确保计量准确、搅拌均匀,防止离析。

(4)确保施工工艺规范

模板制作质量符合要求,安装必须牢固,对于支架支撑浇筑混凝土期间,应

设专人按时检查支架、模板有无变形和位移,并认真填写检查记录;钢筋加工与安装要规范,严格控制钢筋位置和保护层厚度;混凝土振捣要规范,合理控制浇筑厚度,避免过振松顶和漏振;混凝土保湿养护要加强,养护时间必须达到规范要求。加强钢筋保护层质量控制,垫块的材料和形状科学合理,易于施工控制;视结构部位特点合理布置保护层垫块,变截面部位和主筋布置适当加密,采取有效措施保证在砼浇筑、振捣过程中不发生较大变位。

加强对预应力筋张拉机具、张拉、孔道压浆等施工环节的质量控制,张拉机具按有关规定定期标定,使用超过规定次数要重新校验,由专人管理,仔细记录使用台账,张拉机具与锚具配套使用。穿束前认真检查垫板和孔道,孔道内要通畅、无水分和杂物。预应力筋张拉坚持“双控”工艺和龄期控制,张拉及放松时填写施工记录备查,必要时对锚具和孔道摩阻损失进行测定,对在张拉过程中出现的异常现象,暂停张拉,查明原因及时处理后方可继续。孔道压浆工作要及时进行,对压浆采用的水泥浆重要技术指标(强度、水灰比、泌水率、膨胀率、稠度等)进行检验,孔道压浆要缓慢、均匀进行,不得中断,压浆后从检查孔中抽查压浆密实情况,压浆过程要填写施工记录。

(5)重点加强大体积混凝土和冬季、高温、雨期混凝土现场施工质量管理混凝土浇注前作好周密安排,保证混凝土浇筑的连续性。大体积混凝土浇筑要加强混凝土内外温差的控制。冬季、高温、雨期混凝土现场施工要密切关注施工环境,做好环境条件下养护,检查试件强度以指导施工。在重视大型结构物施工的同时,不忽视小型预制构件制作,做到精益求精,提升整体质量水平。

(6)及时开展实体工程质量检测

加强混凝土强度指标的无损检测,在每一混凝土构件到达龄期后进行回弹法强度简易普查,尤其要注重加强对现浇结构混凝土构件强度检测,发现异常认真核查处理到位,并做好相应检测记录,使整体混凝土构件强度得到保证。要加强外购成品梁板和商品混凝土的质量检查管理工作,要求施工单位的外购成品梁板书面报监理以及建设单位同意。对于大于C40等级商品混凝土,必须加强浇筑正品构件的强度无损检测,强度检测值低于规定值必须及时调整施工配合比。

(7)加强现场作业人员培训和施工技术交底

深入落实层层施工技术交底制度,把通病治理的责任明确落实到施工一线。

同时,加强一线作业人员的针对性岗位业务培训,要让一线工程人员了解质量通病的名称、危害、产生原因和表现形式,掌握施工工艺的关键环节,充分发挥一线人员的智慧,调动一线人员的积极性,进一步提高一线作业人员的技术素质和管理能力,务实通病治理基础工作。同时依托典型示范工程,探索和总结质量管理经验,组织交流与推广,以点带面,推进质量通病治理工作上台阶,使通病治理工作取得更好的成效。

二、质量通病整治成果

1、砼裂缝控制

裂缝控制措施

A、温度裂缝控制

尽量选用低热或中热水泥,改善骨料级配,减少水泥用量,降低水灰比。在

混凝土中掺加一定量的具有减水、增塑、缓凝等作用的外加剂,改善混凝土拌合物的流动性、保水性,降低水化热。改善混凝土的搅拌加工工艺,降低混凝土的浇筑温度。加强混凝土养护,混凝土浇筑后,注意洒水养护,适当延长养护时间,保证混凝土表面缓慢冷却。

B、收缩裂缝控制

合理设计混凝土的配合比,控制水灰比,避免过长时间的搅拌,下料不宜太快,振捣要密实,竖向变截面处宜分层浇筑,提高砼抗裂度。掺加高效减水剂来增加混凝土的塌落度和和易性。混凝土浇筑将模板浇水均匀湿透,浇筑后及时覆盖,终凝后尽早进行养护,适当延长养护时间。

C、施工工艺质量产生的裂缝控制

合理设计混凝土配合比,采用带电子计量的拌和设备,改善水灰比,减少砂率,增加骨料用量,严格控制坍落度,混凝土凝固时间不宜过短,下料不宜过快,高温季节注意采取缓凝措施,避免水份剧烈蒸发。改善现场混凝土的施工工艺,混凝土浇筑时,振捣捧要快插慢拔,根据坍落度正确掌握振捣时间,避免过振或漏振,采用二次振捣、二次抹面技术,以排除泌水、混凝土内部的水分和气泡。夏季昼夜温差较大,应注意混凝土的浇筑温度,安排尽量避开高温阶段,避免在雨中或大风中浇灌混凝土。混凝土浇筑完毕后及时进行覆盖和浇水养护。施工中充分考虑水泥水化热问题,在顶板浇筑时每隔一定距离预留一个通气孔,以保证T梁混凝土通风散热,减少内外温差。严格控制拆模时间,避免使梁体过早受力。当混凝土强度达到设计张拉强度时就及时张拉压浆。

D、施工材料质量引起的裂缝控制

选用材质坚硬,干净的中粗砂,粗骨料的最大粒径,级配,强度、含泥量等各项指标均要满足规范和设计的要求。选用水化热较低的硅酸盐水泥,水泥进场必须有出厂合格证,并对其抽样试验,以满足其抗压,抗折强度及安定性要求。

2、砼外观质量通病防治

砼外观质量通病,按其产生的原因,基本可分为两类:一种是由于砼浇铺振捣工艺不妥产生的外观质量问题;另一种是由于模板、钢筋和砼等综合因素引起的外观质量问题。

2.1、蜂窝

2.1.1 产生的原因

(1)混凝土配合比不当或砂、石予、水泥材料加水量计量不准,造成砂浆少、石子多;

(2)混凝土搅拌时间不够,未拌合均匀,和易性差,振捣不密实;

(3)下料不当或下料过高,未设串通使石子集中,造成石子砂浆离析;

(4)混凝土未分层下料,振捣不实,或漏振,或振捣时间不够;

(5)模板缝隙未堵严,水泥浆流失;

(6)钢筋较密,使用的石子粒径过大或坍落度过小;

2.1.2 防治的措施。

认真设计、严格控制混凝土配合比,经常检查,做到计量准确,混凝土拌合均匀,坍落度适合;混凝土下料高度超过过2m应设串筒或溜槽:浇灌应分层下料,分层振捣,防止漏振:模板缝应堵塞严密,浇灌中,应随时检查模板支撑情况防止漏浆。

2.2、麻面

2.2.1 产生的原因

(1)模板表面粗糙或粘附水泥浆渣等杂物未清理于净,拆模时混凝土表面被粘坏;

(2)模板未浇水湿润或湿润不够,构件表面混凝土的水分被吸去,使混凝土失水过多出现麻面;

(3)摸板拼缝不严,局部漏浆;

(4)模扳隔离刑涂刷不匀,或局部漏刷或失效。混凝土表面与模板粘结造成麻面;

(5)混凝土振捣不实,气泡未悱出,停在模板表面形成麻点。

2.2.2防治的措施

模板表面清理干净,不得粘有干硬水泥砂浆等杂物,浇灌混凝土前,模板应

浇水充分湿润,模板缝隙,应用油毡纸、腻子等堵严,模扳隔离剂应选用长效的,涂刷均匀,不得漏刷;混凝土应分层均匀振捣密实,至排除气泡为止;

2.3、孔洞

2.3.1 产生的原因

(1)在钢筋较密的部位或预留孔洞和埋件处,混凝上下料被搁住,未振捣就继续浇筑上层混凝土;

(2)混凝上离析,砂浆分离,石子成堆,严重跑浆,又未进行振捣。

(3)混凝土一次下料过多,过厚,下料过高,振捣器振动不到,形成松散孔洞;

(4)混凝土内掉入具、木块、泥块等杂物,混凝土被卡住。

2.3.2 防治的措施

在钢筋密集处及复杂部位,采用细石混凝土浇灌,在模扳内充满,认真分层振捣密实,预留孔洞,应两侧同时下料,侧面加开浇灌门,严防漏振,砂石中混有粘土块、模板工具等杂物掉入混疑土内,应及时清除干净;

2.4、露筋

2.4.1 产生的原因

(1)灌筑混凝土时,钢筋保护层垫块位移或垫块太少或漏放,致使钢筋紧贴模板外露;

(2)结构构件截面小,钢筋过密,石子卡在钢筋上,使水泥砂浆不能充满钢筋周围,造成露筋;

(3)混凝土配合比不当,产生离折,靠模板部位缺浆或模板漏浆。

(4)混凝土保护层太小或保护层处混凝土振或振捣不实;或振捣棒撞击钢筋或踩踏钢筋,使钢筋位移,造成露筋;

(5)木模扳未浇水湿润。吸水粘结或脱模过早,拆模时缺棱、掉角,导致漏筋

2.4.2 防治的措施

(1)浇灌混凝土,应保证钢筋位置和保护层厚度正确,并加强检验查,钢筋密集时,应选用适当粒径的石子,保证混凝土配合比准确和良好的和易性;浇灌高度超过2m,应用串筒、或溜槽进行下料,以防止离析;模板应充分湿润并认真堵好缝隙;混凝土振捣严禁撞击钢筋,操作时,避免踩踏钢筋,如有踩弯或脱扣等及时调整直正;保护层混凝土要振捣密实;正确掌握脱模时间,防止过早拆模,碰坏棱角。

(2)表面漏筋,刷洗净后,在表面抹1:2或1:2.5水泥砂浆,将允满漏

混凝土质量通病总结

大中修改建工程混凝土质量通病治理活动总结 为适应交通运输事业发展的新形势、新要求,促进大中修改建工程建设的安全、优质。根据交通运输委《关于开展公路工程质量通病集中治理活动的通知》要求,结合公路大中修工程的实际情况,市公路局对在建的大中修改建工程项目积极开展公路工程混凝土质量通病治理活动,全面提高混凝土结构工程的耐久性、安全性,保证其在设计使用年限内安全、可靠。活动实施的主要做法和成效总结如下: 一、混凝土质量通病治理的主要内容 (一)治理范围 2011年度至2012年度大中修改建项目桥涵构水泥混凝土造物工程。 (二)主要内容 1、施工工艺通病 (1)钢筋加工、制作和安装不规范,焊接不标准,间距控制不严。 (2)混凝土浇筑、养护不规范,浇筑过程中混凝土分层厚度过大,钢筋密集区振捣不到位,养护未覆盖或覆盖不到位,养护时间不足。特殊气候条件施工时混凝土生产、浇筑、养护质量控制措施不力。 (3)预应力构件施工不精细,张拉机具未及时标定,工序安排不合理,张拉龄期控制不规范,孔道压浆不及时、不密

实。 (4)新旧混凝土接触面凿毛处理不到位,接茬效果不好。 (5)支模工艺简单粗糙,模板接缝处理不当,模板支撑数量不够、强度不足。 (6)梁板预制底模处理简单,浇注混凝土前清理不干净,预拱度设置不够,脱模后底板平整度和光洁度不够。预应力芯模上浮,造成孔内混凝土钢筋保护层和混凝土结构断面不足、。 (7)梁板预制张拉后放置时间太长,梁板起拱度增大,造成桥面铺装厚度不足。 (8)保护层垫块强度不足、间距太大或绑扎不紧;钢筋绑扎不紧或焊接不好,造成保护层厚度不足。 (9)板底沟缝不饱满、不密实,易脱落。 3、实体质量通病 (1)质量技术指标合格率低,混凝土强度离散性大,钢筋间距偏差大;混凝土保护层厚度不满足要求,预埋件偏差大,小型预制构件外形尺寸控制不严等。 (2)混凝土外观质量存在缺陷,裂缝超限,蜂窝、麻面、露筋、色差较大。 (3)原材料质量得不到保证,砂、石材料混堆,钢筋、钢绞线、水泥等的存放保管措施不到位,造成钢材锈蚀、水泥变质。 二、混凝土质量通病治理的主要方法

混凝土工程质量通病及防治措施

混凝土工程质量通病及防治措施: 一、 1)、名称及现象: 蜂窝(混凝土结构局部出现酥松、砂浆少、石子多、石子之间形成空隙类似蜂窝状的窟窿) 2)、产生的原因: 1、混凝土配合比不当或砂、石子、水泥材料加水量不准,造成沙浆少、石子多 2、混凝土搅拌时间不够,未拌和均匀,和易性差,振捣不密实 3、下料不当或下料过高,未设串筒使石子集中,造成石子砂浆离析 4、混凝土未分层下料,振捣不实,或漏振,或振捣时间不够 5、模板分隙未堵严,水泥浆流失 6、钢筋较密,使用的石子粒径过大或坍落度过小 7、基础、柱、墙根部末梢加间歇就继续灌上层混凝土 3)、防治措施: 认真设计,严格控制混凝土配合比,经常检查,做到计量准确;混凝土拌和均匀,坍落度适合;混凝土下料高度超过2m应设串筒和溜槽;浇灌引应分层下料,分层捣固,防止漏振;模板缝应堵塞严密,浇灌中,应随时检查模板支撑情况防止漏浆;基础、柱、墙根部应在下部浇完间歇1~1.5h,沉实后再浇上部混凝土,避免出现“烂脖子”。 小蜂窝:洗刷干净后,用1:2或1:2.5水泥砂浆抹平压实;较大蜂窝:凿去蜂窝处薄弱松散颗粒,刷洗干净,支模用高一级细石混凝土仔细填塞捣实;较深蜂窝:如清除困难,可埋压浆管、排气管、表面抹沙浆或灌注混凝土封闭后进行水泥压浆处理。 二、 1)、名称及现象: 麻面(混凝土局部表面出现缺浆和许多小凹坑、麻点,形成粗糙面,但无钢筋外漏现象) 2)、产生原因: 1、模板表面粗糙或沾附水泥浆渣等杂物未清理干净,拆模时混凝土表面被沾坏

2、模板未浇水湿润或湿润不够,构件表面混凝土的水分被吸去,使混凝土失水过多出现麻面 3、模板拼缝不严,局部漏浆 4、模板隔离剂涂刷不均,或局部漏刷或失效,混凝土表面与模板沾接造成麻面 5、混凝土振捣不实,气泡未排除,停在模板表面形成麻面 3)、防治措施: 模板表面清理干净,不得沾有干硬水泥砂浆等杂物:浇灌混凝土前,模板应浇水充分湿润,模板缝隙,应用油毡纸、腻子等堵严;模板隔离剂应选用长效的,涂刷均匀,不得漏刷;混凝土应分层均匀振捣密实,至排除气泡为止 表面作粉刷的,可不处理,表面无粉刷的,应在麻面部位浇水充分湿润后用原混凝土配合比去石子砂浆,将麻面抹平压光 三、 1)、孔洞(混凝土结构内部有尺寸较大的空隙,局部没有混凝土或蜂窝特别大,钢筋局部裸露或全部裸露) 1、在钢筋较密的部位或预留孔洞和埋设件处,混凝土下料被搁住,未振捣就继续浇筑上层混凝土 2、混凝土离析,砂浆分离,石子成堆,严重跑浆,有未进行振捣 3、混凝土一次下料过多、过厚、下料过高,振捣器振动不到,形成松散孔洞 4、混凝土内掉入工具、木块、泥块等杂物,混凝土被卡住 2)、预防措施: 在钢筋密集处及复杂部位,采用细石子混凝土浇灌,在模板内充满,认真分层振捣密实或配人工捣固;预留孔洞,应两侧同时下料,侧面加开浇灌口,严防漏振;砂石中混有粘土块、模板工具等杂物掉入混凝土内,应及时清除干净 将孔洞周围的松散混凝土和软弱浆膜凿除,用压力水冲洗,支设带托盒的模板,撒水充分湿润后用高强度等级细石混凝土仔细浇灌捣实 四、

混凝土质量通病防治的措施

混凝土质量通病防治的措施 第一章概述 混凝土工程施工过程中,经常发生一些质量通病,影响结构的安全,如何最大限度的消除质量通病,保证工程结构安全,是工程管理人员急需掌握的,本文就结合工作实际,对混凝土工程的质量通病的产生和防治进行探讨。 第二章蜂窝 (一)现象 混凝土结构局部出现酥松、砂浆少、石子多、石子之间形成空隙类似蜂窝状的窟窿。 (二)产生的原因 (1)混凝土配合比不当或砂、石予、水泥材料加水量计量不准,造成砂浆少、石 于多; (2)混凝土搅拌时间不够,未拌合均匀,和易性差,振捣不密实; (3)下料不当或下料过高,未设串通使石子集中,造成石子砂浆离析, (4)混凝土未分层下料,振捣不实,或漏振,或振捣时间不够; (5)模板缝隙未堵严,水泥浆流失; (6)钢筋较密,使用的石子粒径过大或坍落度过小; (7)基础、柱、墙根部未稍加间歇就继续灌上层混凝土。 (三)防治的措施。

(1)认真设计、严格控制混凝土配合比,经常检查,做到计量准确,混凝土拌合均匀,坍落度适合;混凝土下料高度超过过2m应设串筒或溜槽:浇灌应分层下料,分层振捣,防止漏振:模板缝应堵塞严密,浇灌中,应随时检查模板支撑情况防止漏浆;基础、柱、墙根部应在下部浇完间歇1~1.5h,沉实后再浇上部混凝土,避免出现“烂脖子”。 (2)小蜂窝:洗刷干净后,用1:2或1:2.5水泥砂浆抹平压实;较大蜂窝,凿去蜂窝处薄弱松散颗粒,刷洗净后,支模用高一级细石混凝土仔细填塞捣实,较深蜂窝,如清除困难,可埋压浆管、排气管,表面抹砂浆或灌筑混凝土封闭后,进行水泥压浆处理, 第三章麻面 (一)现象 混凝土局部表面出现缺浆和许多小凹坑、麻点,形成租糙面,但无钢筋外露现象。 (二)产生的原因 (1)模板表面粗糙或粘附水泥浆渣等杂物未清理于净,拆模时混凝土表面被粘坏; (2)模板未浇水湿润或湿润不够,构件表面混凝土的水分被吸去,使混凝土失水过多出现麻面; (3)摸板拼缝不严,局部漏浆; (4)模扳隔离刑涂刷不匀,或局部漏刷或失效.混凝土表面与模板粘结造成麻面

质量通病防治措施方案(最完整)

恩施州怡嘉苑经济适用住房小区工程 工程质量通病防治措施方案 编制单位:重庆市万州清江建筑工程有限公司(A栋) 恩施州翔宇建设工程有限公司(B栋) 恩施州宏城建设工程有限公司(C栋) 恩施州兴州建设工程有限公司(D栋) 恩施州兴州建设工程有限公司(E栋) 编制组人员:

审核单位: 编制日期:二0一0年十一月三日 目录 一、施工概况··2 1.1.工程项目名称和参建单位名称··2 1.2.工程概况及说明··2 二、质量通病防治保证管理体系·3 三、编制依据··4 四、防质量通病实施目标·5 五、工程质量通病各项防治措施方案·5 (一)外墙渗漏防治措施··5 (二)变形缝渗漏防治措施··13 (三)钢筋混凝土现浇楼板开裂控制与防治措施··16 (四)墙体裂缝控制与防治技术措施··26 (五)给排水工程质量通病防治技术措施··32 (六)电气工程质量通病防治方案··37 (七)室内标高与几何尺寸控制质量通病防治方案··41 (八)屋面渗漏防治措施··43 (九)楼地面渗漏防治措施··50 六、质量通病防治管理措施·54

一、工程概况 1.1.工程项目名称和参建单位名称 项目名称:恩施州经济适用住房小区工程 建设单位:恩施州蓝盾城市综合开发有限责任公司 监理单位:恩施州同欣监理有限公司 广东天衡工程建设咨询监理有限公司 设计单位:北京威斯顿建筑设计有限公司 恩施州天工建筑勘察设计有限责任公司 勘察单位:中南勘察设计院 恩施州天工建筑勘察设计有限责任公司 参建单位:重庆市万州清江建筑工程有限公司(A栋) 恩施州翔宇建设工程有限公司(B栋) 恩施州宏城建设工程有限公司(C栋) 恩施州兴州建设工程有限公司(D栋) 恩施州兴州建设工程有限公司(E栋) 1.2.工程概况及说明 恩施怡嘉苑经济适用住房小区工程位于恩施市学院二巷,地势平坦。整个小区包括有5幢建筑物,拟建小区规划总用地面积约15161.70㎡,其中建筑总占地面积约为3200.00㎡,总建筑面积约为59100.00㎡,地下面积约3500㎡。

工程质量通病治理活动总结

中铁十八局集团有限公司厦门东通道(翔安隧道) 工程A2标项目部关于厦门东通道(翔安隧道) 工程质量通病治理工作总结 百年大计,质量第一。翔安隧道作为国内第一条海底隧道,其质量要求高,使用期限长。中铁十八局担负的是A2标的施工任务,上场伊始,即确定了“确保优良,争创鲁班奖”的施工质量目标,在施工中,建立了完善的质量管理和自检体系,遵照“严格管理,严格工艺,严格纪律”的三严标准,加强对工程材料和施工工艺的控制。二〇〇七年二月,为进一步提高工程质量,根据福建省交通质监站下发的“福建省交通质监站关于开展全省公路工程质量通病治理工作的通知”,我标段制定了质量通病治理工作方案并保证了实施。 一、准备阶段: 时间: 2007年3月5日至2007年4月30日 工作内容: 1、成立了质量通病治理小组 建立了以项目经理为组长、项目总工程师、副经理、质检部长为副组长的质量通病控制小组,在项目经理的领导下,由各工序施工负责人和技术人员组成小组负责质量通病控制管理工作。质量通病控制小组组织机构框图见下图。 正洞开挖及初支二次衬砌试验测量斜井段开挖及初支在施工过程中,由于人员调动及工作岗位的调换,质量通病控制小组的人员也相应地进行了调整。

调整后的质量通病控制小组人员如下: 2、组织学习,加强质量意识教育,提高全员质量意识 从07年3月份开始至08年12月,项目部共组织相关人员学习了31次,平均每个月进行了1.4次质量教育。 3、制定了实施细则及奖惩细则 项目部根据海底隧道施工特点,制定了一系列质量保证措施及相应规章制度。 二、实施阶段: 时间: 2007年5月1日至2008年10月31日 工作内容: (一)、开挖施工质量通病控制措施 开挖施工中常见的质量通病为开挖尺寸控制不好,及因此而引起的初期支护、二衬厚度不足。控制措施为: 1、 质量通病:隧道光爆效果不佳,超欠挖严重 控制及防止措施:准确确定围岩光面爆破技术参数。坚持每循环放样,准确测设开挖轮廓线,技术干部从炮眼位置、倾角、炮眼深度、装药到起爆各个环节全过程监控。准确布置炮眼位置,严格控制装药量。并根据围岩变化情况,及时修正爆破参数。 开挖及初支 二次衬砌 试验 测量

混凝土质量通病及防治措施

一、前言 随着建筑施工工艺改革和建筑工业化的发展,框架结构、大模板、滑升模板等建筑体系得到普遍应用,建筑工程中现浇混凝土占的比重越来越大,因此保证混凝土工程质量,防治现浇混凝土质量通病,成为提高建筑工程质量的重要一环。以下就笔者在施工管理过程中所发现的几个典型事例进行分析,并就此提出笔者的预防措施和处理方法。 二、常见的质量通病和防治措施 (一)混凝土蜂窝、麻面、孔洞 1、产生原因:(1)模板表面粗糙并粘有干混凝土,浇灌混凝土前浇水湿润不够,或模板缝没有堵严,浇捣时,与模板接触部分的混凝土失水过多或滑浆,混凝土呈干硬状态,使混凝土表面形成许多小凹点。(2)混凝土搅拌时间短,加水量不准,混凝土和易性差,混凝土浇筑后有的地方砂浆少石子多,形成蜂窝。(3)混凝土浇灌没有分层浇灌,下料不当,造成混凝土离析,因而出现蜂窝麻面。(4)混凝土浇入后振捣质量差或漏振,造成蜂窝麻面。 2、预防措施:(1)浇灌混凝土前认真检查模板的牢固性及缝隙是否堵好,模板应清洗干净并用清水湿润,不留积水,并使模板缝隙膨胀严密。(2)混凝土搅拌时间要适宜,一般应为1-2分钟。(3)混凝土浇筑高度超过2米时,要采取措施,如用串筒、溜管或振动溜管进行下料。(4)混凝土入模后,必须掌握振捣时间,一般每点振捣时间约20-30秒。合适的振捣时间可由下列现象来判断:混凝土不再显著下沉,不再出现气泡,混凝土表面出浆且呈水平状态,混凝土将模板边角部分填满充实。 3、处理方法:麻面主要影响美观,应加以修补,即将麻面部分湿润后用水泥浆或水泥砂浆抹平。如果是小蜂窝,可先用水洗刷干净后,用1:2或2:5水泥砂浆修补;如果是大蜂窝则先将松动石子剔掉,用水冲刷干净湿透,再用提高一级标号的细石混凝土捣实,加强养护。如果是孔洞,要经过有关人员研究,制定补强方案,方可处理。 (二)露筋 1、产生原因:(1)混凝土振捣时钢筋垫块移位,或垫块太少,钢筋紧贴模板,致使拆模后露筋。(2)钢筋混凝土构件断面小,钢筋过密,如遇大石子卡在钢筋上水泥浆不能充满钢筋周围,使钢筋密集处产生露筋。(3)混凝土振捣时,振捣棒撞击钢筋,将钢筋振散发生移位,因而造成露筋。 2、预防措施:(1)钢筋混凝土施工时,注意垫足垫块,保证厚度,固定好。(2)钢筋混凝土结构钢筋较密集时,要选配适当石子,以免石子过大卡在钢筋处,普通混凝土难以浇灌时,可采用细石混凝土。(3)混凝土振捣时严禁振动钢筋,防止钢筋变形位移,在钢筋密集处,可采用带刀片的振捣棒进行振捣。 3、处理方法:首先将外露钢筋上的混凝土渣子和铁锈清理干净,然后用水冲洗湿润,用1:2或1:2.5水泥砂浆抹压平整;如露筋较深,应将薄弱混凝土全部凿掉,冲刷干净润湿,用提高一级标号的细石混凝土捣实,认真养护。 (三)混凝土强度偏高或偏低

质量通病防治总结

南天豪庭商住楼08?11座工程 质量通病防治总结 一、工程概况 韶关市南天豪庭商住楼08?11 座工程是由韶关市逸升置业有限公司兴建的商住小区,位于韶关市粤北工业区,韶南大道东侧,原韶关市军粮供应中心,总建筑面积约为25192m2,由08, 09, 10, 11四座楼组成,08、11座地下一层,层高3.75m, 地上16层,首层为车库高3.8m,标准层层高均为3.0m,建筑檐口高为48.8m,机房楼梯间高 4.8m, 09、10座地下一层,层高3.75m,地上11.5层,首层为车库高3.8m, 标准层层高均为3.0m,建筑檐口高为36.8m,机房楼梯间高4.8m,结构使用年限为50 年,结构体系现浇钢筋砼框剪结构,抗震设防烈度 6 度。 混凝土全部采用商品混凝土。施工项目中有些质量问题,如“渗、漏、泛、堵、壳、裂、砂、锈”等,由于经常发生,犹如“多发病”、“常见病”一样,而成为质量通病。 质量通病,面大量广,危害极大;消除质量通病,是提高施工项目质量的关键环节。产生质量通病的原因虽多,涉及面亦广,但究其主要原因,是参与项目施工的组织者、指挥者和操作者缺乏质量意识,不讲“认真”二字。其实,消除质量通病,并不是什么高不可攀的要求,办不到的事。只要真正在思想上重视质量,牢固树立“质量第一”的观念,认真遵守施工程序和操作规程;认真贯彻执行技术责任制;认真坚持质量标准、严格检查,实行层层把关;认真总结产生质量通病的经验教训,采取有效的预防措施;要消除质量通病,是完全可以办到的。 南天豪庭商住楼08?11 座工程质量通病的原因分析及防治措施、对质量通病的防治,同样在调查的基础上分析其原因,达到“对症下药,药到病除”的目的。在通过对管理人员及现场施工班组的质量知识教育, 提高其质量意识的基础上, 本工程对质量通病的防治工作取得了较好的效果。 二、施工过程中常见的质量通病及防治措施 在现代建设中, 建筑施工是一项复杂的系统工程, 做好施工准备、施工组织调配、方案制定及施工技术对质量控制和处理等方面需要广泛、综合地运用现代化科手段,对施工各方面进行有效的控制和管理是防治出现施工质量通病产生原因的关键。

浅谈混凝土质量通病的防治及处理

浅谈混凝土质量通病的防治及处理 一、混凝土表面蜂窝现象 指混凝土结构局部出现酥松、砂浆少、石子多、石子之间形成空隙类似蜂窝状的窟窿。 1、产生的原因 1.1 混凝土配合比不当或砂、石子、水泥材料加水量计量不准,造成砂浆少、石子多; 1.2 混凝土搅拌时间不够,未拌和均匀,和易性差,振捣不密实; 1.3 下料不当或下料过高,未设串通使石子集中,造成石子砂浆离析; 1.4 混凝土未分层下料,振捣不实,或漏振,或振捣时间不够; 1.5 模板缝隙未堵严,水泥浆流失; 1.6 钢筋较密,使用的石子粒径过大或坍落度过小; 1.7 基础、柱、墙根部未稍加间歇就继续灌上层混凝土。 2、防治的措施 2.1 认真设计、严格控制混凝土配合比,经常检查,做到计量准确,混凝土拌和均匀,坍落度适合;混凝土下料高度超过过2m 应设串筒或溜槽:浇灌应分层下料,分层振捣,防止漏振:模板缝应堵塞严密,浇灌中,应随时检查模板支撑情况防止漏浆;基础、柱、墙体根部应在下部浇完间歇1-1.5h,沉实后再 浇上部混凝土,避免出现“烂脖子”。 2.2 小蜂窝:洗刷干净后,用1:2或1:2.5 水泥砂浆抹平压实;较大蜂窝,凿去蜂窝处薄弱松散颗粒,刷洗净后,支模用高一级细石混凝土仔细填塞捣实,较深蜂窝,如清除困难,可埋压浆管、排气管,表面抹砂浆或灌筑混凝土封闭后,进行水泥压浆处理。 二、混凝土表面麻面现象

指混凝土局部表面出现缺浆和许多小凹坑、麻点,形成粗糙面,但无钢筋外露现象。1、产生的原因 1.1 模板表面粗糙或粘附水泥浆渣等杂物未清理干净,拆模时混凝土表面被粘坏; 1.2 模板未浇水湿润或湿润不够,构件表面混凝土的水分被吸去,使混凝土失水过多出现麻面; 1.3 摸板拼缝不严,局部漏浆; 1.4 模板隔离剂涂刷不匀,或局部漏刷或失效.混凝土表面与模板粘结造成麻面; 1.5 混凝土振捣不实,气泡未排出,停留在模板表面形成麻点。 2、防治的措施 2.1 模板表面清理干净,不得粘有干硬水泥砂浆等杂物,浇灌混凝土前,模板应浇水充分湿润,模板缝隙,应用油毡纸、腻子等堵严,模板隔离剂应选用长效的,涂刷均匀,不得漏刷;混凝土应分层均匀振捣密实,至排除气泡为止; 2.2 表面作粉刷的,可不处理,表面无粉刷的,应在麻面部位浇水充分湿润后,用原混凝土配合比去石子砂浆,将麻面抹平压光。

混凝土工程质量通病与防治措施

混凝土工程质量通病及防治措施 混凝土工程质量通病及防治措施: 一、 1)、名称及现象: 蜂窝(混凝土结构局部出现酥松、砂浆少、石子多、石子之间形成空隙类似蜂窝状的窟窿) 2)、产生的原因: 1、混凝土配合比不当或砂、石子、水泥材料加水量不准,造成 沙浆少、石子多 2、混凝土搅拌时间不够,未拌和均匀,和易性差,振捣不密实 3、下料不当或下料过高,未设串筒使石子集中,造成石子砂浆 离析 4、混凝土未分层下料,振捣不实,或漏振,或振捣时间不够 5、模板分隙未堵严,水泥浆流失 6、钢筋较密,使用的石子粒径过大或坍落度过小 7、基础、柱、墙根部末梢加间歇就继续灌上层混凝土 3)、防治措施: 认真设计,严格控制混凝土配合比,经常检查,做到计量准确;混凝土拌和均匀,坍落度适合;混凝土下料高度超过2m应设串筒和溜槽;浇灌引应分层下料,分层捣固,防止漏振;模板缝应堵塞严密,浇灌中,应随时检查模板支撑情况防止漏浆;基础、柱、墙根部应在下部浇完间歇1~1.5h,沉实后再浇上部混凝土,避免出现“烂脖子”。 小蜂窝:洗刷干净后,用1:2或1:2.5水泥砂浆抹平压实;较大蜂窝:凿去蜂窝处薄弱松散颗粒,刷洗干净,支模用高一级细石混凝土仔细填塞捣实;较深蜂窝:如清除困难,可埋压浆管、排气管、表面抹沙浆或灌注混凝土封闭后进行水泥压浆处理。 二、 1)、名称及现象: 麻面(混凝土局部表面出现缺浆和许多小凹坑、麻点,形成粗糙面,但无钢筋外漏现象) 2)、产生原因: 1、模板表面粗糙或沾附水泥浆渣等杂物未清理干净,拆模时混凝 土表面被沾坏 2、模板未浇水湿润或湿润不够,构件表面混凝土的水分被吸去,

使混凝土失水过多出现麻面 3、模板拼缝不严,局部漏浆 4、模板隔离剂涂刷不均,或局部漏刷或失效,混凝土表面与模板 沾接造成麻面 5、混凝土振捣不实,气泡未排除,停在模板表面形成麻面 3)、防治措施: 模板表面清理干净,不得沾有干硬水泥砂浆等杂物:浇灌混凝土前,模板应浇水充分湿润,模板缝隙,应用油毡纸、腻子等堵严;模板隔离剂应选用长效的,涂刷均匀,不得漏刷;混凝土应分层均匀振捣密实,至排除气泡为止 表面作粉刷的,可不处理,表面无粉刷的,应在麻面部位浇水充分湿润后用原混凝土配合比去石子砂浆,将麻面抹平压光 三、 1)、孔洞(混凝土结构内部有尺寸较大的空隙,局部没有混凝土或蜂窝特别大,钢筋局部裸露或全部裸露) 1、在钢筋较密的部位或预留孔洞和埋设件处,混凝土下料被搁 住,未振捣就继续浇筑上层混凝土 2、混凝土离析,砂浆分离,石子成堆,严重跑浆,有未进行振捣 3、混凝土一次下料过多、过厚、下料过高,振捣器振动不到,形 成松散孔洞 4、混凝土内掉入工具、木块、泥块等杂物,混凝土被卡住 2)、预防措施: 在钢筋密集处及复杂部位,采用细石子混凝土浇灌,在模板内充满,认真分层振捣密实或配人工捣固;预留孔洞,应两侧同时下料,侧面加开浇灌口,严防漏振;砂石中混有粘土块、模板工具等杂物掉入混凝土内,应及时清除干净 将孔洞周围的松散混凝土和软弱浆膜凿除,用压力水冲洗,支设带托盒的模板,撒水充分湿润后用高强度等级细石混凝土仔细浇灌捣实 四、 1)、名称及现象: 漏筋(混凝土内部主筋、副筋或箍筋局部裸露在结构构件表面)2)、产生原因: 1、灌筑混凝土时,钢筋保护层垫块位移,或垫块太少或漏放,致 使钢筋紧贴模板外漏 2、结构构件截面小,钢筋过密,石子卡在钢筋上,使水泥砂浆不

最新工程质量通病专项治理书

工程质量通病专项治 理书

一、卫生间局部等电位联结做法不规范 二、卫生间局部等电位联结做法不规范一般表现形式为:等电位联结做法不正 确或局部漏做,不能起到等电位保护作用。 三、治理主要措施: 四、1、设计单位应明确住宅卫生间局部等电位联结所选用的标准图集。 五、2、楼板内钢筋网应与等电位联结线连通,墙体为混凝土墙时,墙内钢筋 网宜与等电位联结线连通。 六、3、下列部位应进行等电位联结:金属陶瓷浴盆及金属管道;淋浴供水用 的金属管道;洗脸盆下与金属排水管道相连的金属有水弯;金属给排水立管。 七、4、散热器的支管为金属材料时,支管应进行局部等电位联结;散热器的 支管为非金属材料时,散热器应进行局部等电位联结。 八、5、洗脸盆金属支托架固定与混凝土墙内钢筋相连时,金属支托架应进行 局部等电位联结。 九、6、卫生间、浴室内无PE线,浴室内的局部等电位联结不得与浴室外的 PE线相连;如浴室内有PE线,浴室内的局部等电位联结必须与该PE线相连。 十、7、等电位联结线应采用截面积不小于 4mm2铜芯软导线,导线压接应采用 接线端子并搪锡处理,压接螺丝应为热镀锌材料,弹簧垫圈、平垫圈应齐全,并压接牢固。 十一、8、等电位箱内端子板材质及规格应满足设计要求,表面应进行搪锡处理。

十二、9、卫生间等局部等电位联结施工完成后,应全数做导通测试并形成记录。 十三、电气暗配管不通,管内穿线“死线” ,金属线管有毛刺。 十四、通病表现形式:电线导管出现扁折、断开、不通,金属线管断口处有毛刺导致无法穿线或穿线困难,造成导线绝缘层损坏,造成电气不通或跳闸。 十五、治理主要措施: 十六、1、塑料管及配件的壁厚和外观质量应符合《建筑用绝缘电工套管及配件》JG3050的要求。 十七、2、导管敷设后引出地面部位、转弯部位应及时采取防止导管扁、折、断开的措施,配管接口部位应增加防止断裂的加固措施。 十八、3、焊接钢管敷设前应对焊接钢管内壁进行防腐处理。 十九、4、金属导管煨弯使用的弯管器或模具应与导管管径及其弯曲半径相匹配,并应由熟练的技术工人操作。 二十、5、导管敷设后在管口端用拉动法检查铁丝引线应灵活,否则应整改或返工。 二十一、6、金属导管禁止对口焊接,镀锌和壁厚小于2mm的钢管不得套管焊接。应根据不同的钢管、不同敷设方式,采用管接头连接、套管连接等。 二十二、7、金属导管末端的管口及中间连接的管口均应打磨光滑,较大管径的管口应打喇叭口或磨光。

住宅工程质量通病控制工作总结报告

住宅工程质量通病控制工作总结报告

五乡北路南侧1号居住地块(宁波华茂东大道1号工程Ⅱ标段) 住 宅 工 程 质 量 通 病 控 制 工 作 总 结 报 告 宁波建工股份有限公司 2013年11月

一、工程概况: 1、工程名称:五乡北路南侧1号居住地块(宁波华茂东大道1号工程Ⅱ标段) 2、建筑总面积:地下室面积32842.67㎡; 多层3#、5#、7#、8#楼2585.83㎡,1#、2#楼1571.3㎡,6#、9#楼3174.86㎡; 高层16#楼6497.88㎡,17#楼5571.68㎡,20#楼6557.41㎡,21#楼12751.96㎡。 3、建筑层数:多层3#、5#、7#、8#楼5层,1#、2#、6#、9#楼6层; 高层16#、17#、20#楼18层,21#楼17层。 4、建筑高度;多层3#、5#、7#、8#楼16.85米,1#、2#、6#、9#楼19.95米; 高层16#、17#、20#楼53.75米,21#楼50.85米。 建设单位:浙江华茂置业发展有限公司 设计单位:宁波市建筑设计研究院有限公司 监理单位:湖北天慧工程咨询有限公司

施工单位:宁波建工股份有限公司 勘察单位:宁波市岩土工程有限公司 本工程在施工之初和施工过程中制定了多项管理制度和专项方案,并根据本工程之特点、施工工艺和材料,编制了质量通病防治措施,本工程主要采取以下几种控制措施: 一、地下室基坑回填土沉陷 地下室周边回填采用粘土回填,压实系数设计要求为94%。回填时专人进行监督禁止建筑垃圾、塘渣、淤泥、腐殖土、耕植土及含有机物大于8%的土进行施工现场。分层夯实每层厚度为200mm,经检测符合设计要求。 二、混凝土后浇带施工缝渗漏 后浇带施工缝浇筑混凝土前,先凿除松散混凝土,并将其表面浮浆和杂物清除。浇筑混凝土时,先浇水湿润,排除积水后及时浇灌混凝土并振捣密实。后浇带混凝土保湿养护14d。 三、对楼板裂缝施工过程控制。

混凝土质量通病

4、混凝土质量通病防治及处理 4.1麻面 4.1.1现象 混凝土局部表面出现缺浆和许多小凹坑、麻点,形成租糙面,但无钢筋外露现象。 4.1.2产生的原因 (1)模板表面粗糙或粘附水泥浆渣等杂物未清理于净,拆模时混凝土表面被粘坏; (2)模板未浇水湿润或湿润不够,构件表面混凝土的水分被吸去,使混凝土失水过多出现麻面; (3)摸板拼缝不严,局部漏浆; (4)模扳隔离剂涂刷不匀,或局部漏刷或失效.混凝土表面与模板粘结造成麻面; (5)混凝土振捣不实,气泡未排出,停在模板表面形成麻点。 4.1.3处理方法 ①、将该处脱模剂油点或污点用洗刷干净,于修补前用水湿透。 ②、修补用的水泥品种必须与原混凝土一致,砂子为细纱,粒径最大不宜超过0.5mm。 ③、水泥砂浆的配比为1:2或1:2.5,由于数量不多,可用人工在小桶中拌匀,随拌随用。必要时掺拌白水泥调色。 ④、按照漆工刮腻子的方法,将砂浆用刮刀大力压入麻点,随即刮平。 ⑤、修补完成后,用毛毡进行保湿养护。 起砂和掉皮的处理方法同上。 4.1.4预防措施 ①、振捣遵循紧插慢拔原则,振动棒插入到拔出时间控制在20S为佳,插入下层5-10CM,振捣至混凝土表面平坦泛浆、不冒气泡、不显著下沉为止;插振捣棒确有困难时,采用附着式振捣器或人工插捣的方法振实。 ②、新拌混凝土必须按水泥或外加剂的性质,在初凝前振捣,混凝土结块比较严重时,严禁使用。 ③、浇注混凝土时,无论那种模型,均需撒水湿润。但不得积水;浇注前检查模板拼缝,对可能漏浆的缝设法封堵。 ④、模板表面清理干净,隔离剂涂刷均匀。严格控制混凝土的拆模时间,未经允许不得拆模。 4.2蜂窝 4.2.1现象 混凝土结构局部出现酥松、砂浆少、石子多、石子之间形成空隙类似蜂窝的窟窿。

山东省住宅工程质量通病专项治理技术措施

各市住房和城乡建委(建设局),建管局(处、办),房管(开发)局(处、办): 多年来,全省上下高度重视建设工程质量管理工作。从1997年开始,我省先后开展了治理工程质量通病、创建无质量通病住宅和创建“质量诚信、用户满意”工程活动,各级建设部门和广大工程参建单位不断强化建筑工程质量监管,完善内部质量保证体系,狠抓质量通病的治理,取得了明显成效。近年来,随着经济社会发展和人们生活水平的提高,人民群众对住宅工程质量有了更高的期望。同时,大量新技术新材料新工艺的推广应用和精装修成品房的逐步涌现,在施工队伍素质和施工过程控制方面的矛盾逐渐扩大,出现了一些新的质量通病,个别原已消除的质量通病也有所反弹,影响了工程使用功能,群众对此有些意见。为巩固近年来住宅工程质量管理工作成果,从更高标准推动全省住宅工程质量整体水平的提高,让人民群众住上满意房、放心房,省住房和城乡建设厅、省建筑工程管理局决定在全省深入开展住宅工程质量通病专项治理活动(以下简称专项治理活动),现将有关事项通知如下: 一、充分认识开展专项治理活动的重要意义 住宅工程的质量,涉及到人民群众的公共安全和切身利益,事关党和政府的形象和社会稳定的大局。开展专项治理活动,是对前些年治理质量通病工作的深化和提高,也是进一步贯彻落实科学发展观,落实以人为本,建设和谐社会的具体体现,更是我们党和政府密切与人民群众血肉联系,维护广大人民群众根本利益,为群众办实事的重要标志。各级住房和城乡建设行政主管部门要站在讲政治的高度,充分认识专项治理活动的重要意义,增强工作责任感和紧迫感,统筹规划,突出重点,强化措施,积极引导工程参建各方加强管理,健全质量保证体系,严格监督工程建设标准的实施,扎扎实实开展专项治理活动。要加强舆论引导,积极通过各种宣传工具,广泛深入地开展宣传发动,号召社会广泛参与,营造良好舆论氛围。要积极通过培训教育等形式强化引导,使参建各方统一行动,明确目标要求,自觉强化质量管理工作,推动专项治理活动深入开展。 二、明确专项治理活动的指导思想、主要内容和工作目标 指导思想:全面贯彻落实科学发展观要求,坚持工程建设“百年大计、质量第一”方针,从解决涉及群众切身利益的热点、难点问题出发,强化工程参建各方主体责任,强化各项法律法规和强制性建设标准的落实,强化工程质量监管机制,强化工程质量的过程控制,在巩固住宅工程主体结构质量的基础上确保使用功能质量,推动全省住宅工程质量总体水平再上新台阶。 主要内容:从现在开始,利用三年时间对当前影响住宅工程主要使用功能的渗漏、裂缝、电气、水暖四大类十二项突出工程质量通病进行专项治理。

混凝土质量通病防治措施

我国混凝土质量通病防治措施 一、均匀沉降裂缝 (一)原因分析 裂缝多属贯穿性的,走向与沉降情况有关,一般与地面呈45°~90°方向发展,裂缝宽度与荷载大小有较大关系,而且与不均匀沉降值成比例。产生不均匀沉降裂缝的原因是由于结构和结构下面的地基未经夯实和没有进行必要的加固处理,或地基受到破坏,使浇筑后地基产生不均匀沉降,另外由于模板支撑没有固定牢固以及过早地拆模,也会引起不均匀沉降裂缝。 (二)预防措施 1、对软硬地基、松软土、填土地基应进行必要的夯实与加固。 2、避免在较深的松软土或回填土上预制构件,如预制应压实加固。 3、构件预制场地不应设在冻土上,周围应做好排水措施。 (三)治理方法 1、模板表面应清理干净,不得有杂物;隔离剂涂刷均匀,不得漏刷;浇筑混凝土前模板应浇水充分湿润,模板缝隙应严密;混凝土应分层均匀振捣密实,直到排出气泡为止。 2、表面做粉刷的,可不处理,表面不粉刷的,应在麻面部位浇水充分湿润后,用原混凝土配合比无石子砂浆,将麻面抹平压光。 二、蜂窝 混凝土结构局部出现酥松、砂浆少、石子多、石子之间形成空隙类似蜂窝状的窟窿。 (一)产生的原因 1、混凝土配合比不当或砂、石予、水泥材料加水量计量不准,造成砂浆少、石于多;

2、混凝土搅拌时间不够,未拌合均匀,和易性差,振捣不密实; 3、未按操作规程浇注砼,下料不当,使碎石集中,造成砼离析。 4、砼一次下料过多,没有分段、分层灌注,振捣不实或下料与振捣配合不好,未允分振捣又下料。 5、模板孔隙未堵好,或模板稳定性不足,振捣砼时模板移位,造成严重漏浆。 (二)防治的措施 1、认真设计、严格控制混凝土配合比,经常检查,做到计量准确,混凝土拌合均匀,坍落度适合;混凝土下料高度超过过2m应设串筒或溜槽:浇灌应分层下料,分层振捣,防止漏振:模板缝应堵塞严密,浇灌中,应随时检查模板支撑情况防止漏浆;基础、柱、墙根部应在下部浇完间歇1~1.5h,沉实后再浇上部混凝土,避免出现“烂脖子”。 2、小蜂窝:洗刷干净后,用1:2或1:2.5水泥砂浆抹平压实;较大蜂窝,凿去蜂窝处薄弱松散颗粒,刷洗净后,支模用高一级细石混凝土仔细填塞捣实,较深蜂窝,如清除困难,可埋压浆管、排气管,表面抹砂浆或灌筑混凝土封闭后,进行水泥压浆处理。 三、露筋: (一)现象。混凝土内部主筋、副筋或箍筋裸露在结构构件表面。 (二)产生的原因: 1、砼浇注振捣时,钢筋垫块移位或垫块太少甚至漏放,钢筋紧贴模板。 2、钢筋砼结构断面较小,钢筋过密,如遇粒径大碎石卡在钢筋上,砼水泥浆不能充满钢筋周围。 3、因配合比不当砼产生离析,或模板严重漏浆。 4、砼振捣时,振捣棒撞击钢筋,使钢筋移位。 5、砼保护层振捣不密实,或木模板湿润不够,砼表面失水过多,或拆模过早等,拆模时砼缺棱掉角。

工程质量通病质量工作总结知识分享

工程质量通病治理工作总结 福州路信交通建设监理有限公司泉三高速公路SMJ1总监办,根据三明泉三高速公路公司明泉路工[2007]16号文及福建省公路工程质量通病治理工作方案的要求,自2007年3月起,我办就开始进行工程质量通病治理工作队宣传、动员,组织实施工资,历时10个月至2007年12月结束,圆满地完成了工程质量通病治理工资,现将具体工作情况总结如下: 一、编制治理工作实施方案和实施细则,成立领导小组。 根据三明泉三高速公路有限公司《转发省质监站关于开展全省公路工程质量通病治理工作的通知》福建省交通质监站《福建省公路工程质量通病治理工作方案》及我办编制的《工程质量通病、工艺通病、管理通病的预防措施》,结合相关的施工技术规范,福建省高指标准化施工指南等文件,编制了工程质量通病治理工作方案、实施细则。并组织各专业监理工程师结合监理经验进行了学习、讨论,确定了质量通病治理工作方案和实施细则,并下发至各驻地监理组。工作方案明确了治理工作的目标、组织结构、管理制度及治理工作的相关管理措施、技术措施、奖罚措施等。 为了加强队工程质量通病治理工作的领导,SMJ1总监办成立了由总监理工程师为组长,副总监理工程师,工程部,中心试验室等为成员及各驻地监理组长为治理工作的具体责任人的领导小组,使工程质量通病治理工作的实施方案、细则能及时、全面、准确有效的开展实施。 二、开展分阶段实施工程质量通病治理工作。 对于工程质量通病治理工作,主要分三各阶段进行实施: ㈠准备阶段工作: 2007年3~4月为工程质量通病治理工作的准备阶段。 1、编制实施细则:SMJ1总监办工程部结合本监理合同段的特点,有针对性的制定切实可行的质量通病治理实施方案和实施细则,明确质量通病治理标准及措施,认真审查施工单位提交的质量通病治理实施方案。 2、做好宣传、动员工作:3月召开了工程质量通病治理工作动员会,通过召开动员会将质量通病整治的目的、重要性和具体的治理措施传达到每一个监理人员,并将责任落实到具体的人员,制定了奖罚措施。同时下发工程质量通病治理工作的通知。专门召开由项目部工程技术负责人、总工、工程部长参加的通病治理工作开展动员会,要求各项目部认真按三明泉三高速公路公司和福建省质监站《福建省公路工程质量通

混凝土质量通病整改方案

混凝土质量通病整改方案 2015年9月8日拆模发现,1#楼地下室局部墙柱混凝土振捣不密实,存在的混凝土质量通病,13-17轴交H-G轴楼梯间墙、柱出现不密实和露筋现象,我公司项目部高度重视积极整改,其整改方案如下: 一、质量通病原因分析: 1、员工思想认识不足、未按技术操作规程及技术交底要求进行作业,对泵送混凝土塌落度较大容易振捣估计过高。 2、操作工人振捣不到位,振捣不及时,有漏振现象,二次振捣不足。 3、振捣前未对模板内的振动棒插点进行探测和试插,导致混凝土灌入后振动棒插入不畅,振捣不到位。 4、模板湿润不充分,入模混凝土水分偿失,导致混凝土流动性变差。 5、混凝土分次灌入间隔时间较长,流动性减小,导致振捣难度加大。 6、局部混凝土有振捣过度现象,导致细骨料拌合物流失,形成漏浆、夹渣现象。 7、项目管理人员混凝土调配计量不及时,不准确,过程监督不力。 二、质量通病处理措施: (一)、表面夹渣处理措施: 1、夹渣深度2㎝以内,将夹渣面吹洗干净,浇水润湿,刷水泥浆,采用1:2水泥砂浆补抹。 2、夹渣深度2㎝以上,将松散石子清理干净至混凝土密实层,将界面凿毛、吹洗干净,浇水润湿,刷水泥浆,采用1:2水泥砂浆分层补抹压实,补抹厚度35㎝以上除分层补抹压实而外,在层间界面增设钢丝网进行加固处理,防止开裂。 3、采用草袋捆绑围护浇水覆盖养护。 (二)、内部夹渣处理措施:

1、清理:将松散混凝土全部清理干净至密实层,适当加宽洞口,方便浇筑混凝土和保证浇筑质量,界面平整凿毛,避免形成死角,吹洗、冲洗干净。 2、润湿构件:支模浇筑前提前2天,将界面周边构件捆绑草袋浇水覆盖养护,保持原构件的湿润,以保证新浇筑混凝土内部正常的水化反应。 3、支模:利用洞口上下构件作为支撑面支模,模板与构件搭接长度大于20㎝,选择钢筋较少、容易灌注、振捣混凝土一侧设置楔形溜槽。溜槽进料洞口高度大于20㎝,溜槽宽度大于30㎝,溜槽上口距洞口界面大于20㎝,利用混凝土灌入振动形成自重压力,以保证洞口上口界面密实度。(附件:支模附图) 4、混凝土浇筑:1)、提前浇水润湿模板、钢筋、界面,刷水泥浆;2)、采用商混站提供C40微膨胀混凝土(原墙柱混凝土强度等级为C35),运至浇筑地点调匀改善和易性灌入,灌入同时采用单相振动棒振捣,直至模板周边漏浆判定其振捣到位,灌入高度至溜槽上口(即超出界面口20㎝)。 5、剔打:待混凝土浇筑完成养护7天后,对溜槽形成的牛腿混凝土进行剔打,采用细凿、轻修成自然蜂包,以免影响新浇内部结构。 6、剔打后的牛腿自然蜂包表面,表面不作抹灰处理。 7、混凝土浇筑完成初凝后,采用草袋捆绑围护浇水覆盖养护。 三、质量通病防范措施: 1、项目部组织技术管理人员和相关班组,召开施工质量现场会,分析原因并总结经验教训,按“四不放过”原则进行处理。 2、项目部重新组织施工作业人员进行培训、教育,重点加强员工的质量意识,加强技术交底教育和质量通病防范措施。 3、对本次事件责任班组处以罚款3000元,材料损失另行计算,栋号工长处罚款200元,下不为例。 4、对责任班组人员经项目部教育培训合格,签订质量承诺书后,再上岗作业;对培训不合格人员、班组进行辞退或解除劳务合同处理。 5、加强现场管理人员对施工作业过程的督促管理,将质量隐患消除在萌芽状态。

混凝土质量通病及防治措施

混凝土质量通病及防治措施 摘要 混凝土工程施工过程中,经常发生蜂窝、麻面等质量通病。如何最大限度地消除质量通病,保证工程结构安全,是工程质量管理部门最关注的问题。近几年,很多房地产公司、建筑公司在工程建设中混凝土工程量越来越大,结合工作实践,对混凝土工程质量通病的产生和防治进行探讨。 关键词:裂缝、分析、防治 1.1砼实体裂缝 原因:1、水灰比过大、干燥裂缝;2、砼保护层偏小,位置放置不当;3、收光时间及收光次数掌握不当;4、过早拆除及承受外部荷载;5、支撑强度不够,使模板产生扰度、沉降不均匀;6、温度变化以及砼收缩变形大于极限拉升变形导致砼裂缝;7、配筋不合理;8、结构跨度过大,未留置后浇带或后浇带留置不合理。 防治措施:1、尽量减小砼坍落度,在最后一次抹光结束后立即进行覆盖养护;2、浇筑前应检查保护层垫块位置和厚度,并在初凝前进行二次复振;3、砼浇筑后至终凝至少收光三次,最后一次需控制在初凝后终凝前;4、根据同养试块的抗压强度合理选择拆模时间和加荷时间;5、浇筑砼前检查排架各节点锚固是否到位,地基和排架垫木是否硬实;6、确保大体积砼内外温差小于25℃,温度梯度每米小于15℃;7、合理配置钢筋,特别是墙板水平筋和柱、梁交接处加强筋的配置;8、合理留置后浇带。 1.2砼凝结时间异常 原因:1、外加剂计量不准确(过量);2、FA等掺合料是否掺错;3、现场人为随意添加外加剂;4、外加剂本身缓凝成分超量。 防治措施:1、定期对计量系统进行校验,出现异常立即整改;2、查看库存原材料;3、现场添加外加剂必须由技术人员旁站指导监督;4、及时通知外加剂生产厂家根据季节变化调整配比。 1.3现场砼养试块强度不合格 原因:1、配合比设计富余不足;2、取样不规范;3、制作不规范;4、冬季砼强度增长缓慢,且未按要求送检;5、冬季砼受到早期冻害,影响砼强度增长;6、现场随意加水。 防治措施:1、严格按JGJ55-2011设计配合比;2、应在同一车卸料过程中卸料量的1/4至3/4之间取样;3、由专人负责,并严格按照规范制作;4、加强工地砼养试块的管理,记录温度,按规范要求养护及送检;5、当日平均气温低于-5℃时,必须添加防冻剂,并做好保温措施;6、禁止现场加水。 1.4砼坍落度损失较大 原因:1、外加剂保塑性能差;2、现场浇筑缓慢,砼在现场等待时间过长;3、配合比设计不当;4、现场施工人员较少,工地停电,胀模等。 防治措施:1、根据季节变化要求厂商合理调整外加剂中的缓凝成分;2、调整配合比,根据运距控制出厂砼坍落度,合理掺用外加剂;4、施工方应做好施工组织设计,确保浇筑砼人数。 1.5砼蜂窝、麻面、孔洞 原因1、模板表面粗糙,脱模剂涂抹不均匀或品种不当,砼浇筑前未用水湿润;2、对浇筑有一定高度的砼下料不当,造成砼离析;3、砼浇筑后振捣质量差或漏振;4、模板拼缝不严,或是砼浇筑时模板变形导致漏浆。 防治措施:1、模板表面应平整,无粘附物,脱模剂涂抹要均匀,浇筑前应用清水湿润,并不留积水;2、砼浇筑高度不宜大于2米,必要时采取串筒、溜槽进行下料;3、合理掌握振捣时间和振捣间距,振捣均匀,不过振、漏振;4、模板拼装应丝严缝合,并加固牢固。

质量通病治理活动总结

箭滩河大桥项目 质量通病治理活动总结 通过半年的治理行动,我项目完善了质量管理体系,质量通病得到有效控制,有效防范质量事故发生,全面提高员工质量意识,同时深入推进质量管理标准化工作,不断创建优质工程,创新质量管理思路,全面提高我项目工程质量管理水平;虽然工作中还存在许多不足,但工程质量得到了有效控制,员工的质量意识亦得到了提高,现将半年来质量通病治理活动开展情况总结如下: 一、基本情况 1、活动目标 (一)杜绝使用不合格原材料,钢筋、水泥、支座、锚夹具等材料抽检合格率达到100%。 (二)杜绝强度不达标混凝土产品,有效控制混凝土强度离散性。混凝土强度必须大于设计强度且严格控制在设计强度的 1.15~1.5倍之间。 (三)混凝土外观质量通病应得到有效治理,蜂窝麻面、裂缝、错台、露筋等现象与治理前相比应明显减少,混凝土外观质量综合评分有明显提高。 (四)混凝土的保护层厚度合格率达到90%以上。 (五)预应力孔道压浆无不密实等现象。

(八)路基填方“弹簧”及不均匀沉降、台背回填不密实、排水设施不畅通等现象须得到有效控制。 2、质量方针 坚持“诚信守法,科学管理,精心施工,业主满意;以人为本,预防为主,保护环境,追求卓越。”的质量方针。 3、指导思想和基本思路 以科学发展观为指导,坚持预防为主,全员参与。通过对工程质量要素进行排查、分析总结,针对存在的质量通病,制定相应有效的措施并持续改进,狠抓落实和检查,常抓不懈。制定关键工序控制流程和控制措施,明确责任人。通过“首件工程制”和“三检制度”实施,有效预防质量通病的发生,在以后的工程建设中,为实现施工标准化管理奠定基础。 二、主要工作 此次“质量通病治理”活动开展以后,项目部领导积极组织召开“质量通病防治”活动宣贯会,对各部门、各工区人员进行广泛宣传,让全体员工认识到活动的重要性和必要性,将活动的方针、目标、思想深入人心。 (1)建立质量通病防治组织 建立以项目负责人为首的质量通病治理组织,领导全员开展质量通病防治工作,总结在治理质量通病方面的经验和教训,借鉴吸收其
