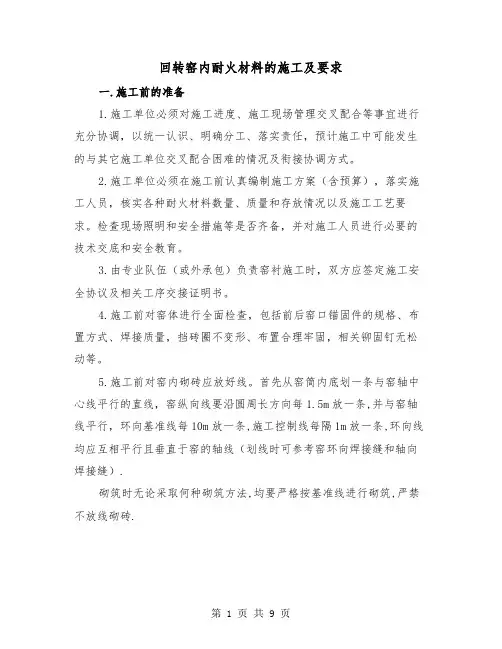

一. 施工前的准备

1. 施工单位必须对施工进度、施工现场管理交叉配合等事宜进行充分协调,以统一认识、明确分工、落实责任,预计施工中可能发生的与其它施工单位交叉配合困难的情况及衔接协调方式。

2. 施工单位必须在施工前认真编制施工方案(含预算),落实施工人员,核实各种耐火材料数量、质量和存放情况以及施工工艺要求。检查现场照明和安全措施等是否齐备,并对施工人员进行必要的技术交底和安全教育。

3. 由专业队伍(或外承包)负责窑衬施工时,双方应签定施工安全协议及相关工序交接证明书。

4. 施工前对窑体进行全面检查,包括前后窑口锚

固件的规格、布置方式、焊接质量,挡砖圈不变形、布置合理牢固,相关铆固钉无松动等。

5. 施工前对窑内砌砖应放好线。首先从窑筒内底划一条与窑轴中心线平行的直线,窑纵向线要沿圆周长方向每1.5m放一条,并与窑轴线平行,环向基准线每10m放一条,施工控制线每隔1m放一条,环向线均应互相平行且垂直于窑的轴线(划线时可参考窑环向焊接缝和轴向焊接缝).

砌筑时无论采取何种砌筑方法,均要严格按基准线进行砌筑,严禁不放线砌砖.

6. 施工用工器具准备齐全充分并达到有效使用状态,窑空转试车良好,且保证在施工过程中窑能转动(在浇注前后窑口浇注料时必须保证窑能转动以备必要的转动)。

7. 砖砌筑施工方法有顶杠支撑法和拱架支撑法(含砌砖机)。有条件尽力采用砌砖机砌筑,这样更能保证砌筑质量。

8. 检查耐火砖。对砖的外形、规格和质量是否符

合要求及受潮情况,应由工艺部确认是否采用。砖在外观上有裂纹、立边角及大头有碎裂或崩落禁止使用。

确认锁口砖的形式,尽力采用一次成型的锁口砖,禁止采用现场手工凿成的锁口砖。

9.制备好耐火泥。湿砌法采用耐火泥填充砖缝,在砌筑前按施工工艺要求制备好化学组成与砌筑用砖相匹配的耐火泥或与砖厂家匹配的专用耐火泥。干砌法不采用耐火泥,但必须预留耐火砖膨胀缝(采用砖型为B型)

10.窑内浇注料施工准备好支模用辅助材料和必要的支撑工具和振捣设备。

二.窑衬施工

1.施工方向按从窑头到窑尾(低端到高端)渐进施工,砖缝布置按横向环砌法。

2.砌筑从窑底部开始,沿圆周方向同时均匀地向两边进行砌筑,当砌筑到超过半圈3~4(水平直径方向1~2层)块时架设砌砖机或支撑顶杠。长度方向以4~8m一段为宜(砌砖机可达10m以上)。且原则上

顶杠砌筑时一种砖品种砌筑完成后再进行下一品种。

3.砌筑基本要求:砖衬紧贴壳体,砖与砖靠严,砖缝直,交圈准、锁砖牢、不错位、不下垂脱空。做到横平竖直,不扭曲,

4.砌筑尺寸要求:环砌时环缝偏差每米≤2mm,全环长度偏差≤6mm,扭曲偏差每米≤3mm,在同一砌筑段全长内≤15mm.砌体砖缝泥浆饱满度>90%.窑筒内壁与砖间隙≤3mm,且饱满度>95%,并必须以浓泥浆填实;砖与砖之间灰缝<2mm,泥浆略稀。

5.锁砖要求:新购产品每环均配有相应锁砖,在每环砖砌筑还剩5~6块时开始砌筑锁砖,并尽力采用锁砖,薄型锁砖不能连续使用,必须间隔使用. 相邻环错开1~2块砖位。每环最后一块锁砖确实不能采用时,再使用机加工砖,砖的厚度大于原砖的2/3.全窑或一段内最后一块锁砖要精细加工,并在最后三块时预加工,使最后一块砖位空间上下口齐宽,砖尺寸上下口齐平。且最后1~2块锁砖灰缝可以不用火泥。严禁用浇注料或火泥单独锁砖。

6.锁口及紧固用铁板:每环(段)砌筑完后在锁砖处及附近要用铁板紧固,铁板尺寸为160×180×2mm ,要求平整、不卷边、不扭曲、无毛刺。同一砖缝最多一块,在环向上间隔使用。不得出现搭桥、探空现象。铁板控制尽量少用或不用。禁止采用窄钢板。

7.膨胀缝:砖型设计时在轴线方向上预留有2mm 厚纸板作轴向膨胀缝,环行膨胀缝不考虑(在砖型设计上巳考虑),砌筑时砖有纸板一面在同一侧,每环均一样。

8.挡砖圈处异形砖砌筑:挡砖圈必须与窑体中心线垂直,其偏斜量≤1.5mm, 挡砖圈处砖的砌筑需用异形砖时,根据挡砖圈结构加工相应尺寸砖型.目前此窑不用加工异形砖.

9.窑内浇注料施工:架设好模板,并保证模板有足够强度、刚性好、不走形、不移位、不漏浆。浇注料用溶剂(水或其它)的加入量应严格按施工工艺要求控制,不得超过限量.在保证施工性能的前提下,溶剂量宜少为好.窑内浇注料施工一般在前后窑口,浇注时

从下半圈开始浇注,达一定强度后(一般4h)再转窑依次支模浇注,每次浇注连接部位需留膨胀缝,材料为矿渣棉。浇注过程中需用振捣器振实,浇注完后根据材料施工工艺要求再养护(水或空气等)。达拆模要求后再拆除模板。

10.砌筑耐火砖衬里时应力求避免以下通病:

(1)环缝错位:环缝不在一条直线上;

(2)环缝倾斜:环缝与轴线不垂直;

(3)灰缝不均:砌筑火泥不均,砖未贴实;

(4)爬坡:大小头灰缝不平;

(5)离中:环向灰缝不在直径线上;

(6)张口:灰缝内小外(工作面)大;

(7)脱空:砖与壳体未接触而脱离;

(8)蛇形弯:环缝弯曲严重;

(9)砌体鼓包;底灰(砖与壳体接触面)太多;或壳体变形;或焊缝突出严重等;

(10)抽签:砖严重脱落出来(发生在上侧部)

(11)混浆:不同砌筑胶泥混用。

11.砖衬砌筑方法

11.1顶撑法砌筑:

顶撑法砌筑采用十字顶撑法,一般适用于干、湿汉砌筑。砌筑施工程序如下:

(1)从铺底开始向两侧砌筑到超过半圈3~4块时准备架设;

(2)将垫木撑在过直径的砖面上,架设顶杠,垫木上下两侧砖上加放小楔木两组,然后旋紧顶杠。

(3)将窑慢转90°,使顶杠处于垂直偏前的位置;

(4)继续砌砖,从一边将砖砌至过直径后2层砖处;

(5)重复顶杠程序,支撑好第二组顶砖撑。原则上两组撑呈十字形;

(6)将窑再转90°, 使第二组顶杠处于垂直偏前的位置;

(7)继续砌砖,将砖砌至锁砖口;

(8)继续转窑,使锁砖口中心线与窑轴心约成50°;

(9)锁砖至全段完毕;

(10)重复前段工序,进行第二个砌筑段的施工,直到砌砖区间完毕.

11.2 砌砖机法

此方法一般适用于干法砌筑。其施工程序如下:(1)从铺底开始向两侧砌筑到超过半圈砖衬;

(2)安装移动式平台,将单个液压缸固定就位,根据砖型尺寸调整好相关位置;

(3)将砖放置夹紧装置上由液压缸将砖顶紧在窑体上,直至砌筑到锁砖位置;

(4)准备好锁砖,按锁砖要求砌筑;

(5)每环完毕后,再移动平台至下一环砖位置继续砌筑;

(6)当砌筑完一段控制砌筑段后,再接着砌筑下一控制段直至全段最后锁砖;

请在这里输入公司或组织的名字

耐火材料施工技术要求

耐火材料施工技术要求

1.本《技术要求》适用于我公司各类加热炉和热处理炉的耐火材料施工技术要求,含保温材料。 2.本《技术要求》与图纸、资料有出入时,应以后者为准。 二开工前应具备条件 1.耐火材料的砌筑工作,必须由合格的专业公司进行。 2.炉子砌筑工程应于炉子基础、炉体钢结构、管道和有关设备安装等工序告一阶段、经检查合 格并签订工序交接证明书后,方可进行施工。 3.开工前先复查中心线、标高(与基准点相对照),外壳平直度及各种门孔、炉底立柱穿孔、烧 嘴开孔、高温计开孔、压力计接口、摄像镜头等开孔尺寸。管道、烟道需作内保温者,这类管道 都应已交付并验收合格。 4.工序交接证明书应包括下列内容:○1炉子中心线和控制标高的测量记录;○2隐蔽工程的验收记录;○3炉内水冷构件、管道的试压记录及焊接严密性记录;○4钢结构和炉内滑轨等安装位置的主要尺寸的复测记录;○5炉底可动部分或炉体可动部分的试运转记录;○6炉内锚固件的位置、尺寸及焊接质量的检查记录;○7炉皮开孔位置。 5.工业炉砌筑工程施工的安全技术、劳动保护,应符合国家发布的现行的有关标准的规定。 6.砌筑工程开始前厂房应封顶,现场道路通畅,危险部位应有围栏或盖板保护好,现场使用水、电、气保证24小时连续供应,如遇特殊情况应提前通知。 7.施工单位应该备有:必要的模板、异型模板、模具、拱胎和脚手架;与砌筑工程相适应的各 种必需的设备:如砌砖用的各种个人用工具(泥浆槽、大铲、橡皮锤、塞尺、墨斗、托线板和线 锤等)、切砖机;浇注料施工用的搅拌机和振动棒;可塑料施工用的捣打用气锤;预留涨缝的黄 纸板;以及储水的水箱以及必要的运输工具等。 8.在工作面应设置必要的安全防护措施:上部工作区应有牢固的平台以便人员通行和砌筑前临 时存放材料;地面如有开孔应设置栏杆或盖板避免发生意外事故。 9.现场设置材料堆放场地以及仓库,材料堆放场地必须防雨。 10.检查全部图纸,确认拟使用的施工图纸是有效的。 三材料 (一)材料基本要求 1.到场材料必须符合图纸、规范要求。 2.到场材料名称、标识必须清楚,包装必须规范,所有材料包装应有防雨装置,定型耐火材料 应有固定包装,散装耐火材料不应超25kg/袋。 3.运至现场耐火材料必须有产品出厂合格证,散装耐火材料还应有使用说明,说明使用方法及

耐火材料施工技术标准

耐火材料施工技术标准 1. 所有耐火材料拆除完毕后,用碳弧气刨将锚固件拆除,进行 清根,并用磨光机打磨,以保证新浇耐火材料与金属体连接牢固。 2. 进场的耐火材料及制品应具有质量证明书,并符合设计标 准。 3. 现场设置耐火材料库,采取防雨、防潮措施,运输与使用时, 均应轻拿轻放,减少破损。 4. 耐火材料应按名牌号、砖号和砌筑顺序合理堆放并做出明显 标志,对有时效性的不定形耐火材料,根据不同的保管要求采取措施,妥善保管,并标明其名牌、牌号和生产时间。5. 调制泥浆应采用生活用水,不得使用含有害杂质或油污的工 业水。 6. 调制泥浆时,配比必须准确,搅拌均匀。不得任意添加水和 结合剂。 7. 不同品种、牌号的泥浆不得乱用、混用、错用。 8. 砌砖前,应根据中心线和标高、检查、规划砌体的各部尺寸 和相对标高。 9. 砌体应错缝砌筑,泥浆饱满。不得在砌体二次凿砌,找正应 使用木槌或橡胶锤,泥浆干固后,不得敲打砌体。 10. 砌砖中断或反工拆除时,应将接茬做成阶梯型。 11. 组合砖砌筑前应进行予组检查,其内径、尺寸和标高符合

后,“对号入座”进行砌筑。 12. 浇筑料的一次搅拌量应以在30min内完毕为批量,浇注厚 度不应超过振动棒作用长度的1.25倍,浇筑料应连续施工,在前一层浇筑初凝前,将下一层浇筑料完毕。 13. 首先根据窑内已放好的控制线,进行砌筑按砖的型号就位, 其砌筑时,将以搅拌好的座泥,砌筑泥浆一定要抹平、抹均,使其灰浆饱满,并保证预制砖上埋件贴在窑体上,以便于焊接。 14. 焊接小组随着砌筑的结束,开始焊接,焊接必须保证焊接 质量,严格按规范设计要求执行。保证预制砖及锚固钉的焊接质量一次合格。 15. 预制砖、锚固钉焊接合格后,即可进行浇筑料的施工。浇 筑料的搅拌必须按设计规范施工。浇筑时,必须采用平板振动器和插入式振捣器配合使用,使浇筑料的振捣密实度达到要求,严禁漏振和不震,搅拌的浇筑料必须30分钟内用完,达到初凝的搅拌料不得在使用。。 16. 喷涂料的施工,按设计厚度必须连续喷涂完成,不得中断 分层喷涂。 17. 纤维毡在铺设时,接缝处内外层应错缝100mm以上,搭 接长度以100mm以上,搭接长度以100mm为宜,搭接方向应顺气流方向,不得逆向,搭接处用粘接粘牢。

耐火材料生产安全规程

耐火材料生产安全规程 耐火材料生产安全规程 AQ 2023-2008 Safety regulations for refractory material 目次 、, 、- 前言 1 范围 2 规范性引用文件 3 术语和定义 4 总则 5 基本规定 6 厂址选择、厂区布置及厂房 7 生产工艺 8 动力供应与管线 9 工业卫生 、八 前言 本标准是依据国家有关法律法规的要求,在充分考虑耐火材料生产工艺的特点(除存在通常的机械、电气、运输、起重等方面的危害因素外,还存在易燃易爆和有毒有害气体、高温热源、尘毒、放射源等方面的危害和有害因素)的基础上编制而成的。 本标准对耐火材料安全生产作出了规定。 本标准由国家安全生产监督管理总局提出。 本标准由全国安全生产标准化技术委员会非煤矿山安全分技术委员会归口。

本标准起草单位:中钢集团武汉安全环保研究院、中冶焦耐工程技术有限公司、中钢集团洛阳耐火材料研究院、中钢集团耐火材料有限公司。 本标准主要起草人:李晓飞、高士林、赵丹力、梁占超、王瑞、李慎虑、胡东涛、熊建华、左大武、崔远海、陈强。 耐火材料生产安全规程 1 范围 本标准规定了耐火材料安全生产的技术要求。 本标准适用于耐火材料厂(或车间)的设计、设备制造、施工安装、验收以及生产和检修。 2 规范性引用文件 下列文件中的条款通过本标准的引用而成为本标准的条款。凡是注明日期的引用文件,其随后所有的修改单(不包括勘误的内容)或修订版均不适用于本标准,然而,鼓励根据本标准达成协议的各方研究是否可使用这些文件的最新版本。凡是不注日期的引用文件,其最新版本适用于本标准。 GB2894 安全标志 GB4053.3 固定式工业防护栏杆安全技术条件 GB4053.4 固定式工业钢平台 GB4387 工业企业厂内铁路、道路运输安全规程 GB5082 起重吊运指挥信号 GB6067 起重机械安全规程 GB6222 工业企业煤气安全规程 GB7231 工业管道的基本识别色、识别符号和安全标识 GB8703 辐射防护规定

耐火材料施工的相关技术问题

与耐火材料施工相关的技术研究随着新型干法窑的快速发展,窑型越来越多样化,窑的规格及能力也越来越大,同时伴随着原料燃越来越紧张,用在窑上的原燃材料也越来越多样化,这些条件的变化,都会引起对窑衬的影响。作为一名技术人员,我们不仅仅对砌筑要有不断的创新,同时对耐火材料的性能、发展,及使用要有一个全方面的研究。 一、耐火砖的砌筑 1、膨胀缝的重要性 膨胀缝的留设是为了减少因砖的热膨胀和窑筒体椭 圆度造成的应力。 我国水泥窑的耐火材料使用及砌筑方法,主要有受 两个大公司的影响,一是雷法公司,一是悟而发公 司。这两家公司在碱性砖的径向缝中用1mm厚的钢 板或纸板,或用火泥。许多公司由于膨胀缝的留设 不当,对点火升温后再冷却的窑衬往往造成不当的 影响,主要表现在挡砖圈部位,因为砖缝留的过大, 窑筒体的膨胀量一定,在窑冷却时往往出现问题。 2008年在厄瓜多尔,此公司的配砖是烧成带用36米 的镁铝尖晶石砖,该设计也是在36米的尖晶石砖后 是第二档挡砖圈,但由于砌筑时业主坚持不把环向 面的纸板取掉,结果在点火生产10天后大修,进入 窑内检查时发现36米镁铝尖晶石砖到挡砖圈有一宽

40mm的收缩缝。原因很简单,就是36米砖有180环, 每环当中有一个厚度为1.5mm的纸板,纸板同火泥 不同,在点火升温后纸板被烧掉,砖与砖之间就有 了大的间隙,当窑冷却时砖随着冷却收缩,砖之间 的缝大于筒体的收缩,就有了大的无砖地带——大 的收缩缝。解决办法,只能是拆掉4到5环,把收缩 缝去除掉。这就提醒工艺人员,在配砖时不仅仅要 考虑各带的用砖情况,还要想到砌筑时所配砖的长 度,要与窑筒体的膨胀量相近。 2、挡砖圈的位置 回转窑是斜度为3——4%的旋转钢筒,包括窑皮在 内的沉重窑衬在窑中形成向前窑口的巨大推力。窑 口护铁一方面是保护窑口,另一方面就是护住耐火 材料不掉下来。仅仅依靠窑口护铁不足以承受沉重 窑衬的巨大推力,再加上为更换砖方便所以设置几 道挡砖圈。在设置挡砖圈时,也要注意几点,一在 烧成带和过渡带不要设挡圈。因为在此区设置时不 利于窑皮的稳定。二,低温区内有挡砖圈时,要注 意挡砖圈与最近的轮带或是大传动齿圈中心线至少 保持5米距离,以防内外应力的影响,使该区的砖过 早的受应力而被损坏。三,挡砖圈的形状。不是任 意来焊一道圈就行,朱砖圈的结构也很重要。首先

耐火材料施工管理规定

耐火材料管理制度 一、目的 为加强耐火材料管理,确保耐火材料施工质量,特制定本规程。 二、范围 回转窑、预热器、篦冷机、燃烧器、分解炉五大热工设备检修作业。 三、依据 《水泥回转窑耐火材料使用规程(试用)》 四、内容 1、系统检查 (1)停机后要对系统的耐火材料状况进行全面检查,检查时要注意安全,严格按安全操作规程进行。窑内耐火砖检查时一般5米间隔测一个点,对重点高温部位1米间隔测一个点,并记录报告给分厂领导。 (2)窑内耐火砖的更换以砖厚及运行中胴体温度为依据,由分厂分管领导根据耐火材料状况及下周期运行目标确定具体换砖部位及长度,并报经理部审批: 对于5000t/d生产线,烧成带耐火砖厚度低于120mm,过渡带砖厚度低于130mm,国产抗剥落砖厚度低于80mm,即可以考虑更换; 对于8000t/d生产线,烧成带过渡带耐火砖厚度低于130mm,国产抗剥落砖厚度低于100mm,即需要更换。 (3)窑内耐火砖的平整度需作重点检查,对于单环砖,砖损面小于1/4可以考虑挖补,如砖损面大于1/4,应对整环砖进行更换。 (4)系统各处的浇注料主要以使用周期为依据进行大面积更换,其它以修补为主。窑头罩、三次风管等易损部位的浇注料必须重点检查,运行中出现的高温部位应进行浇注料更换。 2、施工准备 (1)施工前,首先熟悉施工图纸和技术资料,根据设计要求

决定施工方案或操作方法。 (2)施工单位必须在施工前编制施工方案,落实施工人员,核实各种耐火材料的用量、质量和存放情况。准备施工机具,检查现场照明和安全措施等是否齐备。并对施工人员进行必要技术交底和安全教育。 (3)班组接受任务后,根据工程的特点,结合班组具体情况进行合理分工,严密劳动组织。 3、耐火砖砌筑的一般规定 (1)砌筑时要用木锤或橡皮锤,严禁使用铁锤。 (2)耐火砖衬里用水泥砌筑时,耐火砖灰缝在2mm以内,隔热砖灰缝在3mm以内,不动设备衬里的灰缝中火泥要饱满且上下层内的砖缝应错开。根据砖缝大小及操作精细程度划分为四类:Ⅰ类:≤0.5mm;Ⅱ类:≤1mm;Ⅲ类:≤2mm;Ⅳ类:≤3mm; (3)调制耐火泥应遵照以下原则 ●严格按规范要求和使用说明书调制火泥。 ●调制不同质泥浆要用不同的器具,并及时清洗。 ●火泥用洁净水,计量准确,调和均匀,随调随用。已经调制好的水硬性和气硬性泥浆不得任意加水使用,已初凝的泥浆不得继续使用。 ●磷酸盐结合泥浆时要保证规定的困料时间,随调随用,已调制好的泥浆不得任意加水稀释,这种泥浆因具腐蚀性故不得与金属壳体直接接触。 (4)拱顶和圆筒衬里宜采用环缝砌筑,直墙和斜墙宜采用错缝砌筑。砌筑时应力求砖缝平直,弧面圆滑,砌体密实。对于回转窑的耐火衬里还必须确保砖环与筒体同心,故应保证砖面与筒体完全贴紧,砖间应是面接触且结合牢固,砌筑不动设备的砖衬时,火泥浆饱满度要求达到95%以上,表面砖缝要用原浆勾缝,并及时刮除砖表面多于的泥浆。 (5)基础或托砖板表面不平时,在5mm以内可用耐火泥找平,在10mm以内时用浇注料找平,砌筑一般采用挤浆、沾浆、刮浆的方法。 (6)耐火砖衬中的膨胀缝,必须按设计要求留设,不得遗漏。

耐火砖施工规程

耐火砖施工规程

耐火砖施工规程 一、存储及搬运: 耐火砖应保存在木质托盘中,放置于干燥通风的环境中,防止雨雪以及水渍淋湿而损坏材料。在使用前不要打开托盘以免受潮和砖块散落。在运送砖的过程中请注意保护砖角。 二、耐火砖砌筑的通用要求: 1、火泥的使用: 1.1、不同耐火砖使用相对应的火泥,不得混用。 1.2、搅拌好的火泥应立即使用,硬化的火泥不能再用。 1.3、拌好后的火泥应在4小时之内用完。火泥需具备合适的粘稠度和流动性,以便砖与砖之间的缝隙尽可能的小(甚至小于1mm)。耐火砖上的火泥应打满整个面,便于形成饱满的膨胀缝。 2、火泥的调配: 2.1、为了使火泥具备适当的粘结性及较好的使用性能,水和高温粘结剂应按规定精确称量添加。水玻璃的波美度为:38° Be (≥1.35g/cm3). 在特定搅拌容器里拌好后,再加水直至得到适当的粘稠度。高温粘结剂和各种火泥的详细配比如下所示: 耐火砖名称比率(干粉∶水玻璃,kg) a.碱性砖 100∶~35(只跟水玻璃混合使用) b.高铝砖 100∶~30 c.耐碱砖 100∶15~30 d.隔热板 100∶40 2.2、调制磷酸盐结合泥浆时要保证规定的困料时间,随用随调,已经调制好

的泥浆不得任意加水稀释。这种泥浆因具腐蚀性,不得与金属壳体直接接触。 3、砌筑的通用要求: 3.1、耐火砖衬按砖缝大小及操作精细程度划分为四类。其类别和砖缝大小分别为:Ⅰ类,≤0.5mm;Ⅱ类,≤1mm;Ⅲ类,≤2mm;Ⅳ类,≤3mm。回转窑系统耐火衬里用火泥砌筑,其灰缝应在2mm以内,施工时应从严掌握。不动设备衬里的灰缝中火泥应饱满,且上下层内外层的砖缝应错开。 3.2、耐火砖的品种和布局依据设计方案砌筑。 砌筑时应力求砖缝平直,弧面圆滑,砌体密实。对于窑筒耐火衬里还必须确保砖环与窑筒可靠地同心,故应保证砖面与窑筒体完全帖紧,砖间应是面接触且结合牢固。砌筑不动设备的砖衬时,火泥浆饱满度要求达到95%以上,表面砖缝要用原浆勾缝,但要及时刮除砖衬表面多余的泥浆。 3.3、砌砖时要使用木锤、橡皮锤或硬塑料锤等柔性工具,不得使用钢锤。 3.4、砌筑耐火隔热衬里时应力求避免下列通病: a、错位:即在层与层、块与块之间的不平整; b、倾斜:即在水平方向上不平; c、灰缝不均:即灰缝宽度大小不一,可通过适当选砖来调整; d、爬坡:即在环向墙面表面上有规则地不平整的现象,应控制只错开1mm以内; e、离中:即在弧形砌体中砖环与壳体不同心; f、重缝:即上下层灰缝相叠合,两层间只允许有一条灰缝; g、通缝:即内外水平层灰缝相合,甚至露出金属壳体,是不允许的; h、张口:即在弧形砌体中灰缝内小外大;

耐火材料施工标准

水泥回转窑用耐火材料使用规程 窑衬的施 、窑衬的施工是要把设计中企图实现的窑衬方案,通过正 确选择并恰当地配用耐火材料, 选择相应的施工方法, 转化成现 实的,能达到规定使用寿命的窑衬过程。 二 、窑衬施工前准备工作的一个重要内容是做好与设计和与 设备安装间的衔接工作。建设单位、窑衬施工单位、设备安装单 位与设计单位应密切配合, 进行设计文件的交底和会审, 使窑衬设计完全 切合施工实际, 才有可能得到完善的贯彻。 同时 对施工进度、 施工现场管理交叉配合等事项进行充分协调, 从而 统一认识,明确分工,落实责任。施工中如发生设计无法贯彻或 与安装单位交叉配合困难时,还必须再度会商,做好衔接工作。 三、施工单位必须在窑衬施工前认真编制施工预算和施工方 案。落实施工人员, 核实各种耐火材料的数量、 质量和存放情况, 准备施工机具, 检查现场照明和安全措施等是否齐备, 并对施工 人员进行必要的技术交底和安全教育。 四、由专业队伍分别负责设备安装和窑衬施工时,双方应在 签定工序交接证明书后方可进行窑衬施工。 工序交接证明书应具 以下基本内容: 2、 转换阀和窑尾密封装置等隐蔽工程和装置的验收记 这才能 1、 窑炉中心线和控制标高的测量记录;

录; 3、窑筒体、机组壳体和管道等的安装记录和有关测试记 录以及焊接质量试验记录; 4、窑筒、冷却机等可动装置或装置可动部位的试运转记 录; 5、机组内托砖板、锚固件、挡砖圈、挡料圈、膨胀节等 的位置、尺寸及焊接质量试验记录;某些锚固件等也 可经设备安装和窑衬施工双方协商处理; 6、机组内预留温度、压力、流量等的测定装置以及取样、 捅料、送风、送水、摄像、观察、人孔、检修孔等孔 洞的位置和尺寸的检查记录; 7、其他有关事项。

耐火材料标准

耐火材料标准 一、粘土质、高铝质耐火砖 主要用于砌筑治金建材、陶瓷、机械、化工等行业的一般工业窑炉。 主要产品:T-3、T-38、T-39、T-19、T-20、T-4、T-106、T-54、T-61、T-52、0.5A、0.5B、1.25A、1.5A、4A、5A、6A、4B、5B、6B、7B、8B、10B、12B、14B、16B。 二、浇注用耐火砖系列 主要用于浇铸各种钢(包括不锈钢、各种合金钢)的钢锭。 主要产品:漏斗砖、铸管砖、中心砖、三通流钢砖、二通流钢砖、流钢尾砖、单孔、双孔流钢砖、流钢弯砖、钢锭模模底砖、保温帽等。各种产品的形状和尺寸可按国标生产或由需方确定。

三、盛钢桶用高铝质耐火砖系列 主要产品:塞头砖、铸口砖、袖砖、座砖等。各种砖的形状尺寸可以由需方确定。 四、盛钢桶用衬砖系列 主要产品:各种规格衬衬砖、弧形衬砖、保险砖或根据需方的要求确定。 主要理化指标 五、轻质粘土砖系列 主要用作隔热层和不受高温熔融物料及侵蚀性气体作用的窑炉内衬。 六、不定形耐火材料系列 主要产品:铝镁浇注料、矾土尖晶石浇注料、粘土质及高铝质可塑料、耐火混凝土及预制块等。

七、骨料、耐火泥系列 八、滑动铸口砖 窑炉中应用十分广泛,适用于各工业窑炉中最严酷的部位。冶金高炉炉腹内衬、送风支管内衬、铁口框填充;冶金加热炉均热炉烧嘴、墙基;大型电炉顶内衬;热电旋风炉沸腾炉炉腔内衬;硫化床燃烧室内衬、旋风筒、水冷壁;大型化工化肥炉内衬,化工催化裂解装置高耐磨层;大型水泥窑前窑口、喷煤管等部位;大型铝厂回转窑烧成段内衬、出料口、烧嘴;

产品特点纯度高,强度高,耐磨性好,抵抗硅、一氧化碳、氢等腐蚀气氛能力强。 使用部位化肥厂耐磨内衬、石化炼油催化裂解装置高耐磨层;冶金高炉送风支管内衬、铁口框填充、加热炉均热炉烧嘴、墙基、电炉顶内衬;热电旋风炉炉腔内衬、硫化床燃烧室内衬、烧嘴、旋风筒、水冷壁、沸腾炉等需耐磨耐高温部位;大型水泥窑前窑口、喷煤管等部位;大型铝厂回转窑烧成段内衬、出料口、烧嘴;垃圾焚烧炉烧成段内衬、烧嘴及其 性能特点热态强度高,抗高频振动性好,适应频繁的急冷急热场合 使用部位70吨超高功率电炉炉盖大型水泥窑前窑口、喷煤管等部位及其它工业窑炉内衬大型铝厂回转窑烧成段内衬、出料口、烧嘴;垃圾焚烧炉烧成段内衬、烧嘴及其它工业窑炉内衬。炉外精练LF炉炉盖 2 高铝质低水泥高耐磨浇注料系列高耐磨浇注料有碳化硅-刚玉耐磨浇注料、莫来石质浇注料、低水泥结合高铝质浇注料和高铝质钢纤维耐火浇注料等一系列产品,是工业窑炉中使用面最广,用量最大的材料。适用于作冶金加热炉均热炉炉墙、炉顶、炉底、炉口内衬材料;电力热力锅炉燃烧室墙体、炉顶、炉拱内衬、耐热筒、水冷壁、水冷管包扎,锅炉尾部机箱耐磨部位;水泥窑、铝厂、垃圾焚烧炉、碳素加热炉窑体炉体内衬,高温烧嘴砖等需耐磨耐高温部位。

耐火材料施工规范

耐火材料施工规范 1.目的 为规范新型干法水泥生产线耐火材料施工过程,延长耐火材料的使用寿命,降低能源和耐火材料的消耗量,保护工艺设备安全,降低生产成本,提高公司生产效益,特制订本施工规范。 2.适用范围 本规范适用于新型干法水泥生产线耐火材料的施工。 3.引用标准 3.1《水泥回转窑用耐火材料使用规程》; 3.2《新型干法水泥生产线耐火材料砌筑使用手册》。 4.术语 4.1 干砌 不使用火泥砌筑耐火砖的施工方法称为干砌。 4.2 湿砌 使用火泥砌筑耐火砖的施工方法称为湿砌。 5.技术要求 5.1 耐火材料施工按材料分类分为耐火砖的砌筑和浇注料的施工。 5.2 耐火砖的砌筑的一般规定 5.2.1 耐火砖按砖缝大小及操作及精细程度划分为四类,其类别和砖缝大小分别为:Ⅰ类,≤0.5mm;Ⅱ类≤1.0mm;Ⅲ类,≤2mm;Ⅳ类,≤3mm。

5.2.2 当耐火砖使用火泥“湿砌”时,其灰缝设计应在2mm以内。或按耐火砖具体要求进行施工。不动设备衬里的灰缝中火泥应饱满,且上下层内外层的砖缝应错开。 5.2.3 调制砌砖用耐火泥浆应遵循的原则;砌砖前应对各种泥浆进行预试验,确定不同泥浆的粘结时间、初凝时间、稠度及用水量;调制不同的泥浆要用不同的器具,并及时清洗;调制泥浆时要用清洁水,水量要称量准确,调和要均匀,随调随用。已经调好的水硬性和气硬性泥浆不得任意再加水使用,已经初凝的泥浆不得继续使用。 5.2.4 拱顶和圆桶衬里宜采用环缝砌筑,直墙和斜面宜采用错缝砌筑。砌筑时应力求砖缝平直,弧面圆滑,砌体密实。砌筑不动设备的衬砖时,火泥浆饱满度要求达到95%以上,表面砖缝要用原浆勾缝,但要及时刮除衬砖表面多余的泥浆。 5.2.5 砌砖时要使用木锤或橡皮锤,严禁使用铁锤。 5.2.6 砌筑不动设备的耐火隔热复合层衬里,要分层分段砌筑,严禁混层混浆砌筑。砌筑隔热衬里同样要求满浆满缝,遇到孔洞和锚焊件时要加工砖或板,缝隙处用泥浆填实。禁止任意铺砌,到处留空隙或不用泥浆的做法。在隔热层中,凡处于锚固砖下和拱脚砖后、孔洞周围以及接触膨胀缝的地方,均应改用耐火砖砌筑。 5.2.7 耐火砖中的膨胀缝,必须按设计预留,不得遗漏。膨胀缝的宽度不宜出现负公差,缝内不得留有硬块杂物,并用耐火纤维将缝填满,要避免外满内空的现象,隔热层中一般可不设膨胀缝。 5.2.8 重要部位和外型复杂部位的衬里应先进行预砌筑对结构及其

耐火材料施工方案.

耐火材料通用施工方案 不定性材料施工方案 一、耐火材料配置方案 C1-C4预热器旋风筒及风管高强耐碱抗剥落浇注料C5预热器旋风筒及风管高强抗结皮碳化硅浇注料分解炉高铝质耐磨浇注料 分解炉下部、上升烟道、下料坡高强抗结皮碳化硅浇注料后窑口(窑尾)钢纤维高铝高强浇注料前窑口窑口用抗剥落浇注料 窑门罩窑口用抗剥落浇注料 喷煤管燃烧器专用浇注料 篦冷机喉部钢纤维耐磨浇注料 篦冷机耐磨墩钢纤维高铝质耐磨浇注料篦冷机热端侧墙高强低水泥防爆浇注料篦冷机冷端侧墙高强耐碱浇注料 三次风管弯头、挡风阀钢纤维高铝质耐磨浇注料三次风管其余部位高铝高强浇注料 二、通用施工规范 1.施工现场环境要求 a.施工场地平整。 b.施工搅拌场地无泥沙、石灰、熟料矿渣等杂物

c.正常施工环境温度在5~40℃ d.施工用水的PH值在6.5~7.5为佳 e.储存和处理水的设备应干净无杂物 2.温度控制措施 a.温度高于40℃时,应采取遮光处理措施 b.温度低于5℃时,可选择采取以下措施: 用40℃左右的热水搅拌耐火浇注料(在保证耐火材料初凝正常的情况下调整热水的温度);添加促凝剂控制初凝时间;并利用高功率的电灯或类似的热源在耐火材料初凝阶段维持其温度。直到耐火材料已经硬化(至少要求24小时),才可允许降低温度。 3.安装前检查 a.检查观察孔、测温孔、测压孔等是否布置焊接到位 b.对钢构架的总体尺寸进行检查 c.托砖板、加强板的安装进行检查 d.对回转窑的筒体、护铁、挡砖圈等的安装情况进行复检 4.锚固件的安装 a.对即将使用的锚固件的种类、材质、布置位置、布置方式、焊接要求、技术要求进行明确 b.对配套使用的电焊条的种类进行明确 c.单一锚固件应做到满焊 d.组合锚固件底座应满焊,V型钉和底座点焊以振捣时不分离为佳 5.锚固件的焊接

耐火浇注料施工方案及技术要求

耐火浇注料施工方案及技术要求 随着全国水泥熟料生产线的不断增加,对耐火浇注料的施工及使用要求越来越高。为更好的使用耐火浇注料,降低浇注料的消耗,锦诚公司结合多年对浇注料的施工及对浇注料的研究,总结、摸索出了一套浇注料施工方案,现按施工流程分别予以简述。一、施工方案: 1(浇注料应存放在有顶盖的库房内,不得淋雨、受潮,保质期为五个月。 2(浇注料施工前,应检查锚固钉是否焊牢。锚固钉材质1Gr18Ni9Ti,窑口和喷煤管等高温区为0Gr25Ni20 。锚固钉采用“Y”型或“V”型,直径为8~16mm,锚固钉布置成梅花状,锚固钉间距为180~200mm(通常根据衬里厚度确定)。锚固钉下端应做成L型,长度不小于25mm,锚固钉在焊接时要求两侧满焊,焊接牢固。 3(锚固钉表面以及埋在浇注料内的金属构件应涂以沥青漆,头部应套塑料帽,以缓冲受热后的膨胀应力。 4(在施工浇注料时膨胀缝留设应严格按照规范控制,按照膨胀缝系数规定。在与浇注料接触的砖面用油毡纸或岩棉留设膨胀缝。 5(支模施工时所用的模板应做防水处理。模板表面应光滑,为防止粘模,模板安装前应将其表面用适量机油均匀涂擦,以不流淌为宜。模板接缝处应对齐封严,以防止衬里出现阶梯和漏浆。 6(施工场地要求清洁,不得有泥沙、石灰、硅酸盐水泥等其他杂物混入浇注料中,并要求与浇注料接触的所有工具和设备不得粘有上述物质。 7(在施工时,应采用强制搅拌机搅料,不可采用人工铁锹搅拌。严禁不同牌号的浇注料混合使用。 8(使用时将整袋内的物料(包括大袋骨料和小袋粉料)全部倒入搅拌机内,不能有剩留,也不能取出部分使用。

9(适宜的施工环境温度为10度~30度。夏季施工时,严禁将浇注料置于露天爆晒,应放在阴凉处,施工部位应作遮阳处理,拌合水温不高于20度;冬季施工时,当环境温度低于5度时,应采用温水(40度~60度)搅拌,施工后,采取适当的保温措施,保持环境温度在5度以上,并且脱模时间不少于48H。当施工环境温度低于-5度时,严禁施工。 10(搅拌时先干拌均匀后再加水,施工所用的水应是新鲜、干净的饮用水,其P,值应控制在7~7.5之间。 11(加水应按照不同产品加水量进行加水,不能超过加水量的最大限量。 12(加水后搅拌时间2~3分钟,应搅拌均匀,不得有干料夹带和结团现象。拌 好的料在30分钟内用完,凝结后的料块不能再加水搅拌使用,应扔掉。 13(模板内一次装料高度不得超过300mm。料装入模板后应均匀摊开,振捣棒应直插、快插慢拔,插入深度至下一层衬里100mm,以保证上下层衬里衔接,插棒间距150~200mm,每次振捣时间以材料表面返浆为宜。(一般20~40秒) 14(浇注完毕24小时后脱模,脱模后自然养护24小时。 二、分部施工方案: (一)、预热器施工方案: 1(在预热器施工时有部分地方的浇注料与耐火砖砖面接触的地方应留设膨胀缝,采用油毡纸或岩棉膨胀缝填充。 2(在施工预热器顶部时,一般施工是锚固件焊接在顶部钢板下表面,由下方支模、并在顶部钢板上割孔(一平方米2个),振动棒由孔插入进行振动密实。所以在进行施工时应 注意:a.振动棒由孔插入进行振动时,当振动间距过大、不易操作时,应尽量 振匀,特别是在新老浇注料结合部,不要出现孔洞;b操作者在施工时,不要将浇

回转窑内耐火材料的施工及要求

编号:SM-ZD-48880 回转窑内耐火材料的施工 及要求 Through the process agreement to achieve a unified action policy for different people, so as to coordinate action, reduce blindness, and make the work orderly. 编制:____________________ 审核:____________________ 批准:____________________ 本文档下载后可任意修改

回转窑内耐火材料的施工及要求 简介:该规程资料适用于公司或组织通过合理化地制定计划,达成上下级或不同的人员之间形成统一的行动方针,明确执行目标,工作内容,执行方式,执行进度,从而使整体计划目标统一,行动协调,过程有条不紊。文档可直接下载或修改,使用时请详细阅读内容。 一. 施工前的准备 1. 施工单位必须对施工进度、施工现场管理交叉配合等事宜进行充分协调,以统一认识、明确分工、落实责任,预计施工中可能发生的与其它施工单位交叉配合困难的情况及衔接协调方式。 2. 施工单位必须在施工前认真编制施工方案(含预算),落实施工人员,核实各种耐火材料数量、质量和存放情况以及施工工艺要求。检查现场照明和安全措施等是否齐备,并对施工人员进行必要的技术交底和安全教育。 3. 由专业队伍(或外承包)负责窑衬施工时,双方应签定施工安全协议及相关工序交接证明书。 4. 施工前对窑体进行全面检查,包括前后窑口锚固件的规格、布置方式、焊接质量,挡砖圈不变形、布置合理牢固,相关铆固钉无松动等。

热风炉系统管道耐材砌筑施工方案

梅宝公司一期热风炉更新改造工程 热风炉耐材砌筑专项施工方案 审批: 审核: 编制: 编制单位:上海梅山工业民用工程设计研究院有限公司编制时间:二0一五年元月二十日

目录 一、编制依据 (3) 二、工程概况 (3) 三、施工部署 (3) 3.1指导思想: (3) 3.2项目管理机构 (3) 3.3项目部管理人员安排 (4) 四、主要施工条件 (4) 五工程进度计划及劳动力组织 (5) 5.1工程进度计划 (5) 5.2工种计划 (5) 六主要施工内容和施工方法 (5) 6.1喷涂设施布置 (5) 6.2 耐火材料的运输及保管 (6) 6.3 耐材作业技术要求 (6) 6.4 喷涂料试喷涂实验 (6) 6.5热风主管内部耐材砌筑 (8) 6.6热风支管内部耐材砌筑 (8) 6.7热风竖管内部耐材砌筑 (9) 6.8倒流休风管内部耐材砌筑 (12) 6.9烟道内衬施工 (15) 6.10热风围管耐材砌筑 (15) 七施工网络进度计划 (19) 八主要施工机械、机具使用计划表 (20) 九工程质量管理 (21) 9.1质量管理目标 (21) 9.2质量保证体系 (21) 9.3质量管理措施 (21) 9.4砌砖质量检查方法 (22) 9.5砌砖注意事项 (23)

9.6质量保证措施 (24) 十安全控制措施 (25) 10.1安全保证体系 (25) 10.2 安全保证措施 (26) 十一文明施工 (27) 11.1 文明施工目标及管理体系 (27) 11.2 文明施工管理措施 (27) 10.6 治安保卫、消防措施 (27) 十二环境保护措施 (28) 12.1环境保护管理体系 (28) 12.2现场环境管理措施 (29) 12.3 卫生防疫管理措施 (29) 十三.冬雨季施工措施 (30) 11.1 雨季施工措施 (30) 11.2 冬季施工措施 (30)

耐火材料生产安全规程审批稿

耐火材料生产安全规程 YKK standardization office【 YKK5AB- YKK08- YKK2C- YKK18】

耐火材料生产安全规程 AQ 2023-2008 Safety regulations for refractory material 目次 前言 1范围 2规范性引用文件 3术语和定义 4总则 5基本规定 6厂址选择、厂区布置及厂房 7生产工艺 8动力供应与管线 9工业卫生 前言 本标准是依据国家有关法律法规的要求,在充分考虑耐火材料生产工艺的特点(除存在通常的机械、电气、运输、起重等方面的危害因素外,还存在易燃易爆和有毒有害气体、高温热源、尘毒、放射源等方面的危害和有害因素)的基础上编制而成的。 本标准对耐火材料安全生产作出了规定。 本标准由国家安全生产监督管理总局提出。 本标准由全国安全生产标准化技术委员会非煤矿山安全分技术委员会归口。

本标准起草单位:中钢集团武汉安全环保研究院、中冶焦耐工程技术有限公司、中钢集团洛阳耐火材料研究院、中钢集团耐火材料有限公司。 本标准主要起草人:李晓飞、高士林、赵丹力、梁占超、王瑞、李慎虑、胡东涛、熊建华、左大武、崔远海、陈强。 耐火材料生产安全规程 1范围 本标准规定了耐火材料安全生产的技术要求。 本标准适用于耐火材料厂(或车间)的设计、设备制造、施工安装、验收以及生产和检修。 2规范性引用文件 下列文件中的条款通过本标准的引用而成为本标准的条款。凡是注明日期的引用文件,其随后所有的修改单(不包括勘误的内容)或修订版均不适用于本标准,然而,鼓励根据本标准达成协议的各方研究是否可使用这些文件的最新版本。凡是不注日期的引用文件,其最新版本适用于本标准。 GB2894 安全标志 固定式工业防护栏杆安全技术条件 固定式工业钢平台 GB4387 工业企业厂内铁路、道路运输安全规程 GB5082 起重吊运指挥信号 GB6067 起重机械安全规程 GB6222 工业企业煤气安全规程 GB7231 工业管道的基本识别色、识别符号和安全标识

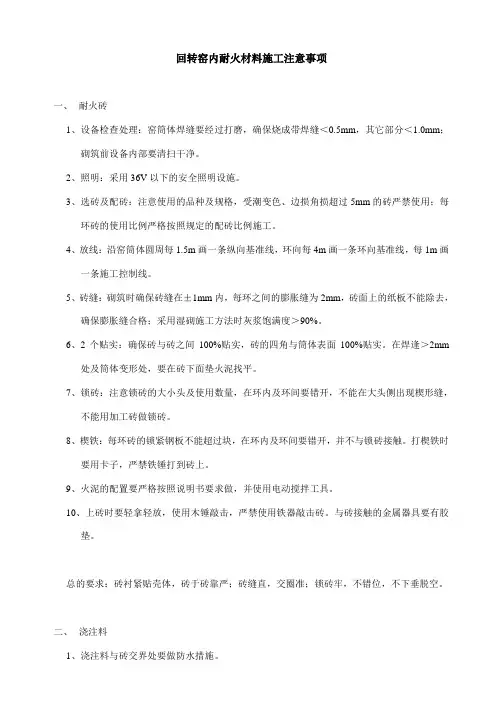

耐火材料施工注意事项

耐火材料的施工注意事项 一耐火材料的定义和分类 耐火材料是指耐火度高于1580℃的无机非金属材料。耐火度指耐火材料锥形体试样在没有荷重情况下,抵抗高温作用而不软化熔倒的摄氏温度。耐火材料种类繁多,通常按耐火度高低分为普通耐火材料(1580~1770℃)、高级耐火材料(1770~2000℃)和特级耐火材料(2000℃以上);按化学特性分为酸性耐火材料、中性耐火材料和碱性耐火材料。此外,还有用于特殊场合的耐火材料,以及一些不定型耐火材料。 二耐火材料的成分,性能 酸性耐火材料以氧化硅为主要成分,常用的有硅莫砖和粘土砖等。中性耐火材料以氧化铝、氧化铬或碳为主要成分。像高铝水泥浇注料。碱性耐火材料以氧化镁、氧化钙为主要成分,常用的是镁砖。含氧化镁80%~85%以上的镁砖,对碱性渣和铁渣有很好的抵抗性,耐火度比粘土砖和硅砖高。窑内耐火材料承受的应力主要有热应力、机械和热机械应力、化学腐蚀三个方面 1 热应力 衬料表面温度随窑的回转而发生周期性波动,其温差可达200 ℃以上,在窑皮脱落或停窑时冷却急剧等情况下,会使衬料表面温度发生变化,内部产生热应力;另外衬料本身热面和冷面亦存在温差,其温差大小视材质的导热系数等因素而定,由于温度梯度的存在,便产生温差应力。这些是造成衬料损坏的原因之一。 2 热机械和机械应力 窑内衬料受到煅烧物料的磨擦及气流中尘粒的冲刷、剥蚀,窑的金属筒体,特别是烧成带筒体,由于温度较高,失去刚性,发生变形,从而在衬料内产生压应力、拉应力和剪切应力,致使衬砖间发生相对运动,出现应力高峰,造成衬料裂缝、剥落和脱开掉下。 2 化学腐蚀 窑衬受到化学腐蚀,主要来自煅烧物料和燃烧气流两个方面。煅烧物料的组分以熔融状态扩散或渗入衬料内部,从而引起化学和矿物的变化;另外,热气流中的碱、氯、硫等挥发物在窑尾或预热器等低温部分富化,形成硫化碱、氯化碱等熔体,渗入耐火材料内部,引起“碱裂”破坏。 三施工前准备 1.1施工前,首先熟悉施工图纸和技术资料,根据设计要求决定施工方案或操作方法; 1.2施工单位必须在施工前编制施工方案,落实施工人员,核实各种耐火材料的用量、质量、理化指标和存放情况。准备施工机具,检查现场照明和安全措施等是否齐备。并对施工人员进行必要技术交底和安全教育; 1.3班组接受任务后,根据工程的特点,结合班组具体情况进行合理分工,严密 劳动组织 1.4工具准备撬棍、风镐、照明灯、电缆盘、电锤. 木锤或橡皮锤等确保完好.

耐火材料标准

耐火材料标准精选(最新) G2273《GB/T 2273-2007 烧结镁砂》 G2608《GB/T 2608-2012 硅砖》 G2992.1《GB/T 2992.1-2011 耐火砖形状尺寸 第1部分:通用砖》 G2992.2《GB/T 2992.2-2014 耐火砖形状尺寸 第2部分:耐火砖砖形及砌体术语》 G2994《GB/T 2994-2008 高铝质耐火泥浆》 G2997〈GB/T2997-2000 致密定形耐火制品体积密度,显气孔率〉 G2998〈GB/T2998-2001 定形隔热耐火制品体积密度和真气孔率试验方法〉 G2999《GB/T2999-2002 耐火材料颗粒体积密度试验方法》 G3000〈GB/T3000-1999 致密定形耐火制品透气度试验方法〉 G3001《GB/T 3001-2007 耐火材料 常温抗折强度试验方法》 G3002《GB/T3002-2004 耐火材料 高温抗折强度试验方法》 G3003《GB/T 3003-2006 耐火材料 陶瓷纤维及制品》 G3007《GB/T 3007-2006 耐火材料 含水量试验方法》 G3994《GB/T 3994-2013 粘土质隔热耐火砖》 G3995《GB/T 3995-2014 高铝质隔热耐火砖》 G3997.1《GB/T3997.-1998 定形隔热耐火制品重烧线变化试验方法》 G3997.2《GB/T3997.2-1998 定形隔热耐火制品常温耐压强度试验方法》 G4513《GB/T4513-2000 不定形耐火材料分类》 G4984《GB/T 4984-2007 含锆耐火材料化学分析方法》 G5069《GB/T 5069-2007 镁铝系耐火材料化学分析方法》 G5070《GB/T 5070-2007 含铬耐火材料化学分析方法》 G5071《GB/T 5071-2013 耐火材料 真密度试验方法》 G5072《GB/T 5072-2008 耐火材料 常温耐压强度试验方法》 G5073《GB/T5073-2005 耐火材料 压蠕变试验方法》 G5988《GB/T 5988-2007 耐火材料 加热永久线变化试验方法》 G5989《GB/T 5989-2008 耐火材料 荷重软化温度试验方法 示差升温法》 G5990《GB/T 5990-2006 耐火材料 导热系数试验方法(热线法)》 G6646《GB/T 6646-2008 温石棉试验方法》 G6900《GB/T 6900-2006 铝硅系耐火材料化学分析方法》 G6901《GB/T 6901-2008 硅质耐火材料化学分析方法》 G6901.10《GB/T6901.10-2004 硅质耐火材料化学分析方法:火焰原子吸收光谱法测定氧化锰量》 G6901.11《GB/T6901.11-2004 硅质耐火材料化学分析方法:钼蓝光度法测定五氧化二磷量》 G7320《GB/T 7320-2008 耐火材料 热膨胀试验方法》 G7321《GB/T7321-2004定形耐火制品试样制备方法》 G7322《GB/T 7322-2007 耐火材料 耐火度试验方法》 G8071《GB/T 8071-2008 温石棉》 G8931《GB/T 8931-2007 耐火材料 抗渣性试验方法》 G10325《GB/T 10325-2012 定形耐火制品验收抽样检验规则》 G10326《GB/T10326-2001 定形耐火制品尺寸、外观及断面的检查方法》

耐火材料生产安全规程

耐火材料生产安全规程 AQ 2023-2008 Safety regulations for refractory material 目次 前言 1范围 2规范性引用文件 3术语和定义 4总则 5基本规定 6厂址选择、厂区布置及厂房 7生产工艺 8动力供应与管线 9工业卫生 前言 本标准是依据国家有关法律法规的要求,在充分考虑耐火材料生产工艺的特点(除存在通常的机械、电气、运输、起重等方面的危害因素外,还存在易燃易爆和有毒有害气体、高温热源、尘毒、放射源等方面的危害和有害因素)的基础上编制而成的。 本标准对耐火材料安全生产作出了规定。 本标准由国家安全生产监督管理总局提出。 本标准由全国安全生产标准化技术委员会非煤矿山安全分技术委员会归口。

本标准起草单位:中钢集团武汉安全环保研究院、中冶焦耐工程技术有限公司、中钢集团洛阳耐火材料研究院、中钢集团耐火材料有限公司。 本标准主要起草人:李晓飞、高士林、赵丹力、梁占超、王瑞、李慎虑、胡东涛、熊建华、左大武、崔远海、陈强。 耐火材料生产安全规程 1范围 本标准规定了耐火材料安全生产的技术要求。 本标准适用于耐火材料厂(或车间)的设计、设备制造、施工安装、验收以及生产和检修。 2规范性引用文件 下列文件中的条款通过本标准的引用而成为本标准的条款。凡是注明日期的引用文件,其随后所有的修改单(不包括勘误的内容)或修订版均不适用于本标准,然而,鼓励根据本标准达成协议的各方研究是否可使用这些文件的最新版本。凡是不注日期的引用文件,其最新版本适用于本标准。 GB2894 安全标志 固定式工业防护栏杆安全技术条件 固定式工业钢平台 GB4387 工业企业厂内铁路、道路运输安全规程 GB5082 起重吊运指挥信号 GB6067 起重机械安全规程 GB6222 工业企业煤气安全规程 GB7231 工业管道的基本识别色、识别符号和安全标识 GB8703 辐射防护规定

材料技术要求

材料技术要求

总则 本技术规范书适用于神华鄂尔多斯煤制油分公司壳牌气化炉金属滤芯采购项目。它提出了金属滤芯的功能设计、结构、性能、采购等方面的技术要求。 本技术协议书中所给出的是最低限度的技术要求,并未对一切技术细节做出明确规定,也未充分引述有关标准、规范的条文,卖方应提供一套满足本协议和所列标准要求的高质量产品及其相应服务。 如未对本规范书提出偏差,将认为卖方提供的金属滤芯符合规范和标准的要求。合同签订后个月内,按本规范书要求,卖方应提出合同滤芯的设计、制造、检验、装配、安装、调试试运、验收和维护等标准清单给买方,由买方确认。 金属滤芯采用的专利涉及到的全部费用均被认为已包含在投标报价中,卖方应保证买方不承担有关产品专利的一切责任。 卖方应提供高质量的金属滤芯。金属滤芯应是技术先进并经过两年以上成功运行业绩,证明是成熟可靠的产品。 卖方在金属滤芯设计和制造安装过程中所涉及的各项规程,规范和标准必须遵循现行最新版本的国际或中国国家标准。卖方应提供所使用的标准。本技术规范书所使用的标准如遇与卖方所执行的标准发生矛盾时,应按较高标准执行。 在签订合同之后,买方有权提出因规范标准和规程发生变化而产生的一些补充要求,具体项目由买卖双方共同商定。 本技术规范书书经买卖双方确认后作为订货合同的技术附件,与合同正文具有同等效力。 *卖方应在中华人民共和国注册并具有独立法人资格,注册资本金为人民币万元及以上。 *投标人必须是关键设备认证供应商清单中高温高压()飞灰过滤器滤芯的供应商。需提供关键设备认证供应商清单文件复印件; *投标人需提供金属滤芯在壳牌工艺范围内至少家用户出具的()飞灰过滤器整套(不少于支)使用至少年以上运行良好的业绩证明,加盖使用单位章。须提供份及以上()飞灰过滤器整套金属滤芯的合同及用户良好使用评价并加盖使用单位章。 *本次招标不接受联合体投标。 工程项目简况

耐火材料施工规范

第一部分、检修组织设计 一、检修总图 二、主要部分设备检修、加工方案 1、工程概况 1.1工程名称: 1.2工期:按委托方要求。 2、施工范围及工程量明细 2.1主要施工内容 1、窑砌筑; 2、浇注料的拆除与浇筑; 3、耐火砖的拆除与砌筑 2.2 工作范围 1、出料:甲方单位负责材料出库手续,乙方负责材料运输(从材料库到现场); 2、架子:架子管由甲方单位提供,乙方负责搭架子、拆架子。 3、工具:(包括焊接工具、风管、风镐、撬棍、照明线及灯具等)由(甲方不能提供的)乙方自带。 4、清扫:在回转窑砌砖工作开始以前将窑内杂物、灰尘等清扫干净。用电动打磨机和电动清扫刷等将回转窑筒体内部的结皮、焊疤等打磨清扫干净。

5、垃圾:按甲方要求把垃圾放到窑下指定地点。 最终施工量以实际施工的签证量为准。 3、施工措施 3.1 临时设施布置 耐火材料堆放场地要求场地周围排水畅通,要求平整、防雨、并易于耐火材料的存放。施工时应保持场地清洁,不得有泥沙、石灰、硅酸盐水泥等其它杂物混入浇注料中,并要求与浇注料接触的所有工具和设备不得粘有上述物质。 3.2 材料检验 A、对进场的耐火材料、保温材料除检测报告(按供货技术协议),还应有材 料名称、施工说明等: B、施工前应对种种材料进行抽检测试,合格后方能使用,对不合格的材料拒 绝使用; 3.3 水源 现场施工用水用同一母管从甲方提供的地点接管。母管用φ2.5/钢管接到施工现场,现场在零米及各层平台设φ1/支管。施工所用的水应是新鲜、干净的饮用水(最好为软化水),水中含氯量应小于50ppm,水应控制在5℃~30℃之间。 3.4 施工用电 从一级配电盘进行施工电源总控制,然后设五块二级盘分别引至用电现场,二级盘上再分别接出流动配电箱,金属罩壳加工场地、木工棚设二级配电盘。3.5 施工用气 本工程所用氧气、乙炔气体由甲方提供。 3.6 运输机械 在预热器的钢架外部设置垂直提升架用于材料上下运输。 3.7施工注意事项 3.7.1、检修部位旧衬拆除干净,并根据现场替换焊接新锚固件。 3.7.2、施工浇注料前需对金属锚固件或涂刷2mm沥青漆。 3.7.3、浇注料恢复时需震捣密实并与旧料完美结合,防止空洞。 3.7.4、按设计图选择和布置锚固件,锚固件底座和筒体或护铁垂直且焊接牢固,锚固件等金属件焊接时需正确选用焊条材质。一般情况下焊条采用A302(E304),施工以前,需对锚固件表面涂刷2遍沥青漆或缠裹2-3圈胶布,同时,耐火砖与
