乡林凤凰国际社区五人制足球场工程施工组织设计

编制单位:四川综体体育设施工程有限公司

编制:

审核:

审定:

编制时间:2014年7月6日

目录

施工组织设计(方案)报审表 (1)

第一章编制说明及编制依据 (6)

第一节编制依据 (6)

第二节编制说明 (6)

第二章工程概况及工程特点 (7)

第一节工程环境 (7)

第二节工程特点 (7)

第三章施工组织机构 (8)

第一节施工组织结构的建立 (8)

第二节施工组织结构框图 (9)

第三节施工组织管理机制 (10)

第四节施工组织机构的启动与高效 (11)

第五节施工组织机构高效运作保障措施 (12)

第四章施工部署 (13)

第一节指导方针 (13)

第二节建立质量、安全保证体系及质量检验体系 (13)

第三节质量及工期目标 (16)

第四节施工进度计划安排 (17)

第五节先进工艺及新技术措施 (17)

第六节主要技术经济指标 (18)

第五章劳动力、机械设备、材料等资源配备计划 (19)

第一节劳动力的配备计划 (19)

第二节主要施工机械需要计划 (19)

第三节材料、机具、设备供应保证的应急措施 (19)

第六章施工协调管理 (21)

第一节与业主的关系处理 (21)

第二节与政府部门之间的关系处理 (21)

第三节处理好与当地社区的关系 (21)

第三节与周边关系的协调 (22)

第七章施工总平面布置 (23)

第一节施工现场临时道路 (23)

第二节施工临时给、排水 (23)

第三节施工用电 (23)

第八章施工测量放线 (26)

第九章施工方案与技术措施 (27)

第一节足球场施工流程 (27)

第二节排水沟、管施工工程 (27)

第三节混凝土垫层施工方案 (28)

第四节砖砌体工程施工方案 (30)

第五节抹灰工程施工 (31)

第六节足球场的施工方案 (32)

第十章质量管理体系与措施 (34)

第一节建立质量管理机构 (34)

第二节工程质量保证体系 (38)

第三节质量组织管理措施 (39)

第四节原材料质量保证措施 (41)

第五节计量保证措施 (42)

第六节保证混凝土施工质量的措施 (42)

第七节成品保护措施 (42)

第十一章工程进度计划与措施 (43)

第一节施工进度计划 (43)

第二节组织管理措施 (43)

第三节新技术应用措施 (44)

第四节机械设备的配置措施 (44)

第五节施工组织技术措施 (44)

第六节确保工期的经济措施 (45)

第十二章安全管理体系与措施 (46)

第一节安全管理的实施 (46)

第二节避免工程施工对现场内工程人员造成安全隐患的措施 (49)

第三节建立施工现场治安保卫的措施 (50)

第四节施工现场消防措施 (51)

第五节避免工程施工对社会造成安全隐患的措施 (52)

第十三章环境保护管理体系与措施 (53)

第一节环境保护管理体系 (53)

第二节防止大气污染的措施 (53)

第三节防止水污染 (54)

第四节防止施工噪音污染 (54)

第五节废弃物管理和废渣处理 (55)

第六节材料设备的管理 (55)

第七节环保节能材料设备的选择 (55)

第八节传染病预防和控制措施 (55)

第九节卫生防疫措施 (57)

第十节施工排水和道理污染防治措施 (57)

第十四章文明施工方案与措施 (59)

第一节场容场貌布置方案 (59)

第二节生活卫生管理与措施 (59)

第三节创绿色环保工程方案与措施 (59)

第十五章季节性施工和成品保护措施 (61)

第一节雨季施工措施 (61)

第二节夏季高温天气施工措施 (61)

第十六章工程技术档案资料管理 (63)

第一章编制说明及编制依据

第一节编制依据

一、乡林凤凰国际社区五人制足球场工程招标文件、施工合同及相关技术文件资料。

二、我公司的技术、机械设备装备情况及管理制度。

三、国家和行业地方现行的施工及验收规范,以及:

《工程测量规范》GB50026-2007

《建筑变形测量规程》JGJ8-2007

《混凝土结构工程施工及验收规范》GB50204-2002

《建筑施工安全检查标准》JGJ59-2011

《建筑装饰装修工程质量验收规范》GB50210-2001

《建筑工程质量验收统一标准》GB50300-2011

《安全防范工程技术规范》GB50348-2004

《田径竞赛规则》2012-2013

《体育建筑设计规范》JGJ31-2003

现场实地情况等相关资料。

第二节编制说明

一、本着对业主资金合理利用和节约,对工程质量的高度责任感,编制原则是“经济、合理、优质、高效”,将业主的资金合理运用。

二、本施工组织设计作为指导施工的依据,编制时对目标工期、工程质量、项目管理机构设置、劳动力组织、施工进度计划控制、机械设备及材料配备、主要分部分项工程施工方法、安全保证措施、文明施工及环境保护措施等诸多因素尽可能充分考虑,突出科学性及可行性。

三、本施工组织设计编制完全响应该项目招标文件和施工合同要求的全部内容和技术标准,以招标文件和施工合同作为本施工组织设计编制的依据和指导;

四、本施工组织设计的编制,受到了我公司的高度重视和大力支持,公司将参加过类似工程的有关负责人召集在一起,形成方案编制专题小组,采用“对比优化、博采众长”的编制思路,力求本方案重点突出,针对性、可操作性强。

第二章工程概况及工程特点

第一节工程环境

一、工程施工环境

1、本工程位于成都市北新大道边(凤凰公园旁)。交通较为方便,“三通一平”已基本具备。根据对现场踏勘后对该工程施工场地的综合评价为:

2、该工程施工场地较为狭窄,对施工管理要求较高;

3、该施工现场内临时用水、用电供应能满足工程要求;

二、成都地区气象概况

1、成都位于北纬30°41′,属全国建筑气候区划图第三区。极端最高温度37.3℃,极端最低温度为 -5.9℃,多年平均气温16.20℃,年日平均温度≤5℃的时间为23天。

2、成都地区年平均降雨量约900 ~ 1000mm,雨量集中在七、八、九月份,易形成暴雨。

3、成都市属亚热带季风型气候,多年平均风速1.35m/s,最大风速14.8m/s,极大风速27.4m/s ,主导风向NNE向,年平均风压140Pa,最大风压250Pa。

第二节工程特点

1、本工程安全和文明施工要求高,施工中要特别注意人员及其他建筑物的安全防护,并将安全和文明施工贯穿整个施工过程,使施工现场保持安全、文明的施工状态。

2、本工程质量要求高。因此对每一分部工程的施工均应预先做出计划,编制详尽的实施方案,精心组织施工。

3、本工程精度要求高,对测量放线、标高控制,必须成立专门测量小组负责放线,严格按照规范要求检查验收,确保达到精品工程的标准。

五人制足球场草坪施工组织设计

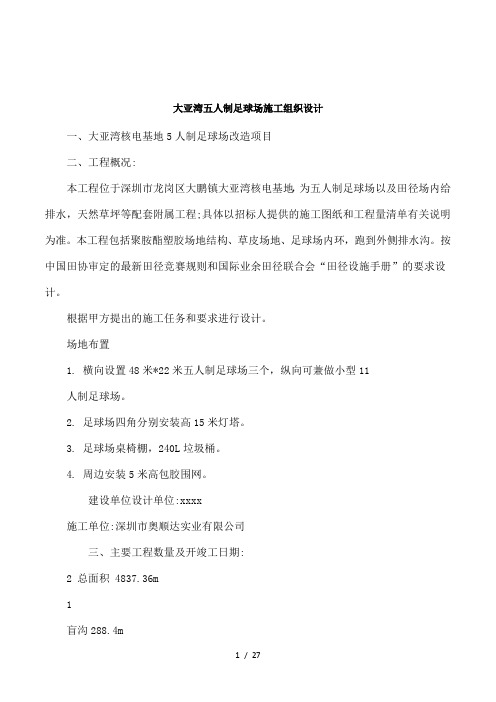

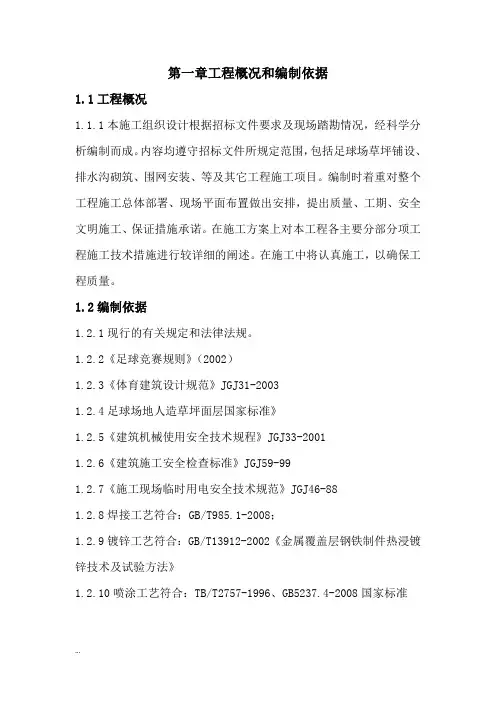

第一章工程概况和编制依据 1.1工程概况 1.1.1本施工组织设计根据招标文件要求及现场踏勘情况,经科学分析编制而成。内容均遵守招标文件所规定范围,包括足球场草坪铺设、排水沟砌筑、围网安装、等及其它工程施工项目。编制时着重对整个工程施工总体部署、现场平面布置做出安排,提出质量、工期、安全文明施工、保证措施承诺。在施工方案上对本工程各主要分部分项工程施工技术措施进行较详细的阐述。在施工中将认真施工,以确保工程质量。 1.2编制依据 1.2.1现行的有关规定和法律法规。 1.2.2《足球竞赛规则》(2002) 1.2.3《体育建筑设计规范》JGJ31-2003 1.2.4足球场地人造草坪面层国家标准》 1.2.5《建筑机械使用安全技术规程》JGJ33-2001 1.2.6《建筑施工安全检查标准》JGJ59-99 1.2.7《施工现场临时用电安全技术规范》JGJ46-88 1.2.8焊接工艺符合:GB/T985.1-2008; 1.2.9镀锌工艺符合:GB/T13912-2002《金属覆盖层钢铁制件热浸镀锌技术及试验方法》 1.2.10喷涂工艺符合:TB/T2757-1996、GB5237.4-2008国家标准

... 第二章施工部署 2.1工程特点及难点 2.1.1本工程属于校园体育场改造工程,由于校园体育场多比邻教学楼等教学设施,这就要求我们严格控制施工时间,合理安排施工任务,以尽量减少对同学们正常生活、学习的影响。在施工中,要严格做好文明施工与环境保护,加强对现场施工人员的管理,以确保校园环境的保护,及现场正常治安秩序。 2.2施工部署的总体思路 2.2.1我方以本工程现有状况考虑施工方案为,相邻较近的每两个单位工程作为一组进行流水段施工,这样可以尽量减少机械、人员的投入量,充分调动工人和提高机械的使用率,避免窝工等现象的发生,力争高效、优质的完成施工任务。在制定施工计划时,还应根据工程量及工程的复杂程度,制定重点工程,作为施工的主线。 2.3施工组织(项目组织机构) 2.3.1建立项目管理体系, 2.3.2项目管理体系的特点及人员职责 (1)本项目实施实行项目经理责任制。该体制有如下特点: 项目管理机构可独立完成施工生产任务,相当于一个“实体”。企业职能部门处于服从地位,可提供一些服务。这种项目组织类型适用于大中型项目、工期要求紧迫的项目、要求多工种多部门配合的项目。它要求项目经理素质要高,指挥能力要强,有快速组织队伍及善于指

(园林工程)大通园林路施工组织设计

施工组织设计 目录 第一章:编制说明 第二章:总体施工组织布置及规划 第一节:施工部署 第二节:施工配备资源计划 第三节:组织机构 第三章: 施工方案与技术措施 第四章:质量保证管理体系与措施 第五章:环境保护管理体系与措施 第六章:安全生产管理体系与措施 第七章:文明施工管理体系与措施 第八章:工程进度计划及保证措施 第九章:冬雨季施工措施 第十章:农民工工资拖欠应急措施 第十一章:地下管线及其他地上地下设施的保护加固措施第十二章:危险性较大的分部分项安全专项施工方案 附表一:拟投入本标段的主要施工设备表 附表二:拟投入本标段的试验和检测仪器设备表 附表三:劳动力计划表 附表四:计划开、竣工日期和施工进度网络图 附表五:施工总平面图 附表六:临时用地表

第一章:编制说明 一、工程概况 本项目为大通县桥头镇河东片区雨污分流园林路(八一东路至滨河东路东峡河北岸段)建设项目施工,项目地点在西宁市大通县园林路。主要建设内容为敷设雨水、污水干管和支管,以及上述主体工程配套的其他附属设施。 二、编制依据 1.大通县桥头镇河东片区雨污分流园林路(八一东路至滨河东路东峡河北岸段)建设项目施工招标文件及工程设计图。 2.现行的市政工程施工规范和操作规程,及有关市政工程施工的技术资料。 3.现行的工程安全技术规程。 4.市政工程预算定额和青海省、西宁市地区有关规定。 三、编制原则 1.遵循招标文件条款的原则,在编制本施工组织设计过程中,严格按招标文件的规定,做到统一标准,规范编制。 2.遵循与设计文件、施工规范和验标保持一致的原则。在编写施工方法中,严格按设计要求,认真执行现行的施工技术规范和验收标准,正确选择施工方案,确保工程质量优良。

足球场铺设天然草施工组织设计(一般做法)

足球场草坪工程 施 工 组 织 设 计 上海裕青绿化工程有限公司 施工组织设计 1、基础结构设计: 采用国际通行的USGA模式。生长介质层(ROOTZONE)采用砂基结构厚度为25cm,基质材料为水江细砂,混配有机土壤改良剂草炭(PEATMOSS);根据草坪植物的生长要求适量加入平衡的复合肥和缓释肥。 1.1设计依据:草坪生长所需的最佳土壤物理、化学性质。主要考虑土壤固、汽、液三相比,土壤孔隙率,土壤有机质含量、土壤pH值,土壤EC值,土壤N、P、K含量及微量元素平衡等经验数据;场地结构的水传导性要求。场地结构由生长介质层与排水结构按USGA模式设计。坪床机制配置要求达到通气透水性强,保水保肥能力好,表面强度符合运动要求,养分含量充足,pH值适中,适合草坪草生长。 1.2. 场地结构设计 构造:见基础结构层剖面设计图 生长介质层:25cm,砂子为长江细沙 石子排水层(含盲沟部分):15cm,2-4-6占大部分。 盲沟间隔:6.5m 2. 给水系统设计: 球场的喷灌系统采用自动启动的方式,整个场地35只TORO2001喷头,

7个TORO252-26-58电磁阀控制分七组,每个电磁阀放置在场地内缓冲区内,每个电磁阀上用一个阀门箱保护,便于阀的检修,阀门箱为绿色,表面与草坪表面一致,不影响草坪的外在景观。每组五个喷头,每个喷头根据需要角度可以从零度到360度调节,七个电磁阀分七组浇灌,由一个TORO-GK212控制器控制,设计喷头处的工作压力为标准推荐工作压力4公斤/平方厘米,每个喷头角度不同,采用流量也不同,整个场地喷头分三种角度,90度、180度和360度. 2.1 设计依据 A.设计灌水定额m的确定 m=0.1γH(β1-β2)/η m-设计灌水定额(mm) γ-土壤干容重,(Kg/cm3); β1-适宜土壤含水率上限(重量%) β2-适宜土壤含水率下限(重量%) η-喷灌水利用系数 m=0.1*1.5*25*12(0.9-0.7)/0.95=9.5mm B.灌水周期 T = (m/E p)η T—设计灌水周期(天) m—设计灌水定额(mm) E p—植物最大日需水量 η—喷灌水利用系数 T= (9.5/5.5)X0.95=1.6天,取1天 C.一次灌水量计算公式 W = mΛ/η W—喷灌用水量(m3)

(完整)园路铺装工程施工组织设计方案

(完整)园路铺装工程施工组织设计方案 编辑整理: 尊敬的读者朋友们: 这里是精品文档编辑中心,本文档内容是由我和我的同事精心编辑整理后发布的,发布之前我们对文中内容进行仔细校对,但是难免会有疏漏的地方,但是任然希望((完整)园路铺装工程施工组织设计方案)的内容能够给您的工作和学习带来便利。同时也真诚的希望收到您的建议和反馈,这将是我们进步的源泉,前进的动力。 本文可编辑可修改,如果觉得对您有帮助请收藏以便随时查阅,最后祝您生活愉快业绩进步,以下为(完整)园路铺装工程施工组织设计方案的全部内容。

园林铺装施工方案 铺装工程主要是园路铺装,铺装工程的好坏直接关系到整个园林工程的效果。 为此,我们要加强施工力量、加强施工质量监督,严格按照施工规范实施,具体如下:(一)施工准备 1.材料准备 园路铺装工程中,铺装材料准备工作较大,为此在确定方案时应根据铺装 广场的实际尺寸进行图上放样,确定方案中边角的方案调节问题及广场与园路交接 处的过渡方案,然后再确定各种花岗石的数量及边角料规格、数量。因为在实际施 工中,往往会遇到上列问题. 2.场地放样 按照设计图所绘的施工坐标方格网,将所有坐标点测设到场地上并打桩定点。然后以坐标桩点为准,根据广场设计图,在场地地面上放出场地的边线,主要地面设 施的范围线和挖方区、填方区之间的零点线. 3.地形复核 对照园路广场竖向设计平面图,复核场地地形。各坐标点、控制点的自然 地坪标高数据,有缺漏的要在现场测量补上。 (二)场地平整与找坡 1.挖方与填方施工 填方区的堆填顺序应当先深后浅、先分层填实深处,后填浅处,每填一层就

夯实一层。直到设计的标高处。挖方过程中挖出的适宜栽植的肥沃土壤,要临时堆 放在广场边,以后再填入花坛、种植地中. 2。场地平整与找坡 挖填方工程基本完成后,对挖填出的新地面进行整理.要铲平地面,变地面 平整度变化限制在0。05米内.根据各坐标桩标明的该点填挖高度数据和设计的坡度 数据,对场地进行找坡,保证场地内各处地面都基本达到设计的坡度。 3.根据场地旁存在建筑、园路、管线等因素,确定边缘地带的竖向连接方式,调整连接点的地面标高.还要确认地面排水口的位置,调整排水沟管底部标高,使 广场地面与周边地平的连接更自然,排水、通道等方面的矛盾降低最低。 (三)地面施工 1。基层施工 施工程序: 摊铺碎石→稳压→散填充料→压实→铺摊嵌缝料→碾压 (1)摊铺碎石: 可用几块10cm左右的方木或砖块放在夯实后的素土基础上,用人工摊铺碎 石(碎石强度不低于8级,软硬不同的石料不能渗用)。以标定的摊铺厚度,木块 或砖块随铺随挪动。摊铺碎石一次上齐,上料应使用铁叉,要求大小颗粒均匀分布,纵横断面符合要求厚度一致。料底尘土要清理出去。 (2)稳压:

园林工程施工组织设计范本

施工组织设计 一、工程概况 本案位于河北省邢台市区,用地为团结大街以北,平安路以东,襄都路以西,建设用地13.73万平米,建设面积5.17万平米,其中景观面积2.63万平米。 本次施工设计内容主要包括一期广场道路铺装、景观小品、停车位,场地竖向、绿化、室外照明及给排水等内容。 工程特点:本工程占地面积大,景点多而精致,局部工艺要求复杂,施工工期较短,土方造景线条流畅结合自然,工程质量创市优。 二、施工布置:根据本工程初步了解的信息及施工现场情况,结合本公司以往的施工经验和工作能力,制定本工程的施工布置。 1、布置原则:加强施工过程中的动态管理,合理安排施工机械、设备和劳动力的投入,在确保每道工序质量的前提下,立足抢时间争速度,科学地组织流水和交叉作业,严格劳动纪律,严肃施工调度命令,严格控制关键工序施工工期,确保按期、优质、高效地完成工程施工任务。 2、为确保施工的顺利进行,保证工程质量,成立自然城一期环境景观工程项目部,负责本工程的总体管理,运用现代化管理手段,合理安排施工流水,统一协调各分部、项施工,确保工程质量和施工进度。 3、施工组织管理机构。 4、工程管理目标 4.1、工程工期:考虑本工程总施工工期为60天。详见施工总进度计划表; 4.2、工程质量:质量是企业的生命,我公司一贯坚持质量第一方针,在该工程的施工管理目标上,严格按各道工序操作的动态管理把好工程质量关,在严格自检、互检、交接检的基础上,虚心听取业主、设计、监理等部门的意见,接受他的对各项工程施工的质量监督,取保工程质量优良。 5、安全施工 5.1、工程施工期确保安全事故为―0‖; 5.2、严格执行《建筑施工安全检查标准》(JGJ59—99),加强对安全生产的领导检查,对工程项目部的安全生产状况作完期的检查评比。 6、施工顺序:详见施工总进度计划表; 7、施工人员的安排与配备:根据以往的施工经验,考虑劳务清包为承建制劳务业施工队伍。要求施工队伍由良好的施工经历,人员相对保持固定,技术特种作业人员必须持证上岗。

标准足球场尺寸5人7人11人

(一)球场尺寸 比赛场地必须是长方形,边线长度必须长于球门线的长度。 长度:最长42米,最短25米 宽度:最长25米,最短15米 上述规定的原则下,比赛场地可因地制宜 (二)界线 比赛场地应画出界线,线的宽度一律为8厘米。界线分为边线,球门线,中线,中圈线,罚球区线,替换区线。连结球门的两条短线叫球门线,连结球门线两条较长的线叫边线,横穿球场中间连结两条边线的叫中线,在中线的中点画一个明显的标记,并以此为圆心,以3米为半径画一个圈叫中圈。 (三)罚球区 在两条球门柱之间的球门线上取一中点,并以此中点为圆心,以6米为半径向场内画一弧线与门柱两边的球门线相连,这条弧线与球六线所形成的区域叫罚球区(若球场宽度在25米以上可用7米为半径,宽度15—20米用5米为半径)。

球门设在两条球门线的中央。由两根内侧相距3米的直立门柱与一根下沿地面2米的水平横梁连接而成。门柱与横梁的宽度均为8厘米。球门后挂有网,网与门柱、横梁应有一定空间、以不影响守门员活动和便于观察球进门为原则。球门可以固定,亦可以搬动。

(一)场地:长65—68米,宽45—48米。 (二)球门:宽5米,高2米。 (三)中圈:以场地中点为圆心,以6米为半径画一圆圈为中圈。 (四)罚球区:由球门线向比赛场地内10米,画一条平衡于球门线与两条边线相连接由这些线和球门线组成的区域范围是罚球区。 (五)罚球点:在各罚球区距每个球门中点9米处各画一个罚球点标记。

标准11人制足球场尺寸 正规足球场大小: 场地:长105米、宽68米; 球门:长7.32米、高2.44米; 大禁区(罚球区):长40.32米、宽16.5米,在底线距离球门柱16.5米; 小禁区(球门区):长18.32米、宽5.5米,在底线距离球门柱5.5米;中圈区:半径9.15米; 角球区:半径1米,距离大禁区13.84米; 罚球弧:以点球点为中心,半径9.15米的半圆; 点球点:距离球门线11米

三块足球场地照明设施施工组织设计(高杆灯)

第一章前言综述 1.前言部分 1.1编制依据 ★《国家体育总局秦皇岛训练基地(中国足球学校)三块足球场地照明设施工程施工招标文件》。 ★本工程设计图纸及相关技术资料。 ★国家、部颁布的现行工程建设施工标准、规程、规范和验评标准。 ★我公司的技术力量、机械设备及施工水平。 ★我公司以往工程的施工方案及施工经验。 ★我公司内部制订的ISO9001(国际质量体系认证)、ISO14001(环境体系认证)、ISO18001(职业健康安全)管理文件。 1.2编制说明 ★本施工组织设计是依据上述现有资料和我公司建设同类型项目的经验编制的,如有与本工程实际情况不一致的地方,我们将随时进行修改或补充,以达到切实指导施工的目的。 ★本施工组织设计作为国家体育总局秦皇岛训练基地(中国足球学校)三块足球场地照明设施工程施工工程项目指导文件之一,经甲方及公司相关领导批准后,现场施工人员遵照执行,不得无故更改。并结合设备情况、厂家要求、实际工作条件为完成上述任务精益求精、全力以赴,安全、优质的按期完成该任务。 2.工程特点的阐述 2.1工程施工要求:工程施工要求严格按照国家和现行电力行业工程规范要求进行施工。 2.2工程质量要求:工程质量要求达到国家和现行电力行业工程质量验收合格等级。

第二章工程完整的施工技术及保证措施 1.工程内容划分 1.1 设备订货。合同签订后即组织高杆灯、配电箱、电缆等设备、材料的订货。 1.2 土建施工。主要为高杆灯基础、预埋件安装等土建施工,土建施工根据设备、材料等到货进度有序进行。 1.3高杆灯及配电箱的安装、调试。在完成设备的现场验收后,在土建情况达到安装要求的条件下,开始设备的安装工作,并逐步的进行设备的交接试验、调试等工作,直到满足送电要求为止。 1.4电缆沟的挖掘及电缆管敷设、电缆敷设、电缆终端头制作安装,完成电缆的试验及连接,直到满足送电要求为止。 1.5 送电试运行。安装完毕后,组织相关部门对工程进行竣工验收。验收合格后,整个工程送电试运行,并对竣工资料进行移交。至此,整个工程安装完成,进入保修阶段。2.各分部工程施工安排 总体施工工艺流程图

石材铺装施工组织设计

园林铺装施工组织设计 园林铺地工程主要包括广场铺装和园路铺装两大部分,面层有青石、青砖、花岗岩、卵石等。垫层做法有砂、碎石垫层和砂浆及木地板有砼垫条上木栅垫层三类。园林铺装工程的好坏直接关系到整个园林工程的效果。为此,我们要加强施工力量、加强施工质量监督,严格按照施工规范实施。在整个广场和园路铺装工程中,重点设置垫层的密实度和面层的标高二个质量控制点。在此我们以花岗岩、卵石为例,对园林工程中最常用的铺装方法进行介绍, 具体如下: 一、施工准备 (一)技术交底 进行施工图交底,认真阅读施工图,对照施工技术规范及质验标准,制订相应技术措施,检查落实班组的施工准备情况,做到施工质量、进度的事前控制。然后将施工技术方案报请监理工程师审批方可施工。 (二)材料准备 园林铺地工程中,由于工程量大,形状变化多,需事先对铺装广场的实际尺寸进行放样,确定边角的方案及广场与园路交接处的过渡方案,然后再确定各种花岗石的数量。在进料时要把好材料的规格尺寸,机械强度和色泽一致的质量关。因为在实际施工中,往往会遇到上列问题。

(三)场地放样、定标高 按照广场设计图所绘的施工坐标方格网,将所有坐标点测设到场地上并打桩定点。然后以坐标桩点为准,根据广场设计图,在场地地面上放出场地的边线,主要地面设施的范围线和挖方区、填方区之间的零点线。然后定出坐标桩点标高,注意尽量采用共同基准点。 (四)地形复核 对照广场竖向设计图,复核场地地形。各坐标点、控制点的自然地坪标高数据,有缺漏的要在现场测量补上。 二、地面施工 (一)挖方与填方施工 根据设计的标高进行挖填土方。填方时应当先深后浅、先分层填实深处,按施工规范每填一层就夯实一层。挖方时挖出的适宜栽植的肥沃土壤,要临时堆放在广场边,通知监理业主处理。 (二)场地平整与找坡 挖填方工程基本完成后,对挖填出的新地面进行整理。要铲平地面,使地面平整度限制在0.05米内。根据各坐标桩标明的该点填挖高度和设计的坡度数据,对场地进行找坡,保证场地内各处地面都基本达到设计的坡度。根据场地旁存在建筑、园路、管线等因素,确定边缘地带的竖向连接方式,调整连接点的地面标高。还要确认地面排水口的位置,调整排水沟管底部标高,使广场地面与周边地平的连接更自然,排水、通道等方面的矛盾降到最低。 (三)、素土夯实

球场施工组织设计

球场施工方案 一、工程概况 二、工程总量 建设标准篮球场5个,网球场2个,足球场1个。 三、篮球场、网球场施工技术方案 (一)施工流程图Array (二)具体施工工艺

1,土方施工 球场地进行定位放样及标高测量后,计算挖深土方深度及立方数,并根据开挖土方的深度和方量,确定使用人工或者机械来施工,确定使用推土机还是装载机施工.在开始施工前,需计划开挖路线,开挖顺序,堆土区域,运土车辆的行车路线。 工程机械使用时,必须有专人来指挥,确保不发生机械伤人的事故。 不管是人工还是机械开挖,特别是装载车辆运土的时候,都有很大的灰尘,所以要注意经常洒水,防止土方起尘,避免伤害人体健康.因为工地离办公楼,住宅楼很近,应多注意防尘,不要因为灰尘而影响职工工作、休息。 对于工程施工散落在园内的泥土,必须及时清理,保持现场的清洁。 土方开挖时,要严格控制开挖的深度,避免因超挖而带来的回填.超挖对基础造成了不必要扰动,也对基础的处理不利。 (1)原基础改造挖土方: 整个场地进行定位,标高测量后,计算挖深土方厚度及平方数,开始施工,此工序包括清除表土,开挖土方,余土外运,整平埸地,夯实素土. (2)平整,压实场地: 施工测量人员,测出中线高程及横向坡度,用刮平机整平到规定高程,然后进行碾压。 压路机辗压吨重宜采用8-12t,方向沿纵向路中辗压,行车速度25-30m/min,重叠辗压平整坚实为止,一般碾压5至8遍。 压路机碾压路基时按下列程序进行: a、碾压前对填土层的松铺厚度、平整度和含水量进行检查,符合要求后方可进行碾压。

b、根据现场压实试验提供的松铺厚度和控制压实遍数进行压实控制。 c、路基填土压实时,采用18-21T光轮压路机或振动压路进行碾压;采用振动压路机碾压时,第一遍不振动静压,然后先慢,后快,由弱振至强振。 d、各种压路机的碾压行驶速度开始时用慢速,最大时速不超过4km/h;碾压时直线段由两边向中间,小半径曲线段由内侧向外侧,纵向进退式进行;横向接头对振动压路机重迭50cm,对三轮压路机重迭后轮宽的l/2,前后相联两区段纵向重迭1米;做到无漏压、无死角,确保碾压均匀。使用夯锤压实时,首遍各夯位应紧靠,如有间隙应不大于15CM。次遍夯位应压在首遍夯位的缝隙上。如此连续夯实,直到达到规定的压实度(≥93%)。 2、三七灰土稳定土施工方法及措施 (1)施工准备工作充分做好施工前的准备工作,是路面底基层顺利进展的重要条件。主要进行原材料检验、设备调试、技术准备等项工作。 (2)灰土施工的工序如下: 拌合→铺筑→找平→碾压 1)清理下承层并放样; 2)在取土区根据配合比计算灰的用量划格配灰; 3)用旋耕机、铧犁、稳定土拌和机配合拌和混合料。并检查拌和深度、和灰剂量和含水量。测得含灰量均匀后进行人工过筛并用推土机将混合料堆放集中; 4)挖掘机、装载机配合装车,运灰土上路; 5)测量、挂线,用推土机初平; 6)二轮压路机碾压一遍;

园路施工组织设计

滨海港月亮湾海景公园道路施工方案 一、工程概况以及地质情况: 1、本方案为江苏省盐城市滨海县月堤海景公园道路工程,位于滨海县滨海港城宋公大堤上,南北全程1.2公里,30米宽绿化带景观设计,紧靠黄海,海堤有护坡。防波堤外一层为扭王块削波层,扭王块最外层为破浪破碎柱。施工严格按照施工图严格施工。 2、本工程地质情况比较复杂,紧邻黄海,土质盐渍化比较严重,在原有地形基础上,因地形标高的差异,上层土为种植土,中间层为盐渍土,下层为淤泥类质粘土层.本工程开挖部分下部土层为二次填土层,工作难度相对一般。 3、海景公园道路工程主要是园路一和园路二,分直段和曲段,南北通长。主要路面结构设计为园路一(车行道沥青路面):3cm厚AC-13C细粒式改性沥青混凝土+5cm厚AC-25C粗粒式沥青混凝土+乳化沥青透层油+18cm厚水泥稳定层+封层+30cm厚碎石垫层。园路二(塑胶地面):3cm塑胶(PU)面层+3cm细沥青砼(最大骨料粒径小于15mm)+4cm粗沥青砼(最大骨料粒径小于15mm)+10cm后碎石(粒径3-6cm)+夯实(密实度不小于93%)素土。园路三(透水沥青铺装):无色透明密封+4cm彩色强化层+10cmC20砼垫层+15cm碎石垫层+夯实(密实度不小于93%)素土。海景公园道路工程的好坏直接关系到整个园林工程的效果。为此,我们要加强施工力量、加强施工质量监督,

严格按照施工规范实施。 4、按照设计要求进行测量放样,园路根据设计的路面中线进行安桩放线,每隔20M设置一中心桩,并在道路曲线的曲线起点、中点、终点各设一中心桩,在桩上注明标高,再根据路面宽度定下边桩,放出路面平曲线。 二、道路工程施工工艺 (1)土基施工 根据设计要求,放宽一定尺寸进行开挖,碰到湿软土基,必须换填,压实仔细,按要求整出路拱,分批碾压,先轻后重,先稳后振,先边后中,先高后低,要求轮迹重叠,沿中心线方向进行,压路机压不倒部位,采用小型夯机纵横循环夯实,防止漏夯,碾压后,路拱不符合处及时耙开重新处理,有"弹簧"现象应返挖,晒干后填筑碾压,整形后土基平整度控制2CM内,素土夯实压实系数不小于93%。 (2)下基层施工 其施工程序为: 素土夯实→碎石垫层→夯实→沥青砼 1、摊铺碎石 用多孔砖放在夯实后的素土基础上,用人工摊铺碎石(碎石强度不低于8级,软硬不同的石料不能掺用),以标定的摊铺厚度。摊铺碎石一次上齐,上料应使用铁叉,要求大小颗粒均匀分布,纵横断面符合要求厚度一致。料底尘土要清理出去。 2、稳压 先用10~12T压路机碾压,碾速宜慢,每分钟约为25~30米,后轮重叠宽

最权威的标准球场尺寸及面积速查表

体育运动标准场地尺寸及面积速查表
标准球场尺寸及面积速查表(表一)
球场类型
5 人制 足球场 7 人制 足球场 11 人制 足球场 网球场 篮球场 排球场 羽毛球场 曲棍球场 手球场
长(m)
40 40.0+{2.0(缓冲区)×2}=44 65 65.0+{2.0(缓冲区)×2}=69 105 105.0+{2.0(缓冲区)×2}=109 23.77 23.77+{6.4(缓冲区)×2}=36.57 28 28.0+{2.0(缓冲区)×2}=32 18 18.0+{9.0(缓冲区)×2}=36 单打 13.4+{2.0(缓冲区)×2}=21.4 双打 13.4+{2.0(缓冲区)×2}=21.4 91.4 91.4+{2.0(缓冲区)×2}=95.4 40 40.0+{2.0(缓冲区)×2}=44
1
宽(m)
20 20.0+{1.0(缓冲区)×2}=22 45 45.0+{1.0(缓冲区)×2}=47 68 68.0+{2.0(缓冲区)×2}=72 10.97 10.97+{3.65(缓冲区)×2}=18.27 15 15.0+{2.0(缓冲区)×2}=19 9 9.0+{6.0(缓冲区)×2}=21 5.18+{4.0(缓冲区)×2}=13.18 6.10+{4.0(缓冲区)×2}=14.10 55 55+{1.0(缓冲区)×2}=57.0 20 20.0+{1.0(缓冲区)×2}=22
面积(㎡)
800.00 968.00 2925.00 3243.00 7140.00 7848.00 260.76 668.134 420.00 608.00 162.00 756.00 282.052 301.74 5027.00 5437.80 800.00 968.00
河北恒晟建筑科技有限公司

5人制足球场施工组织设计

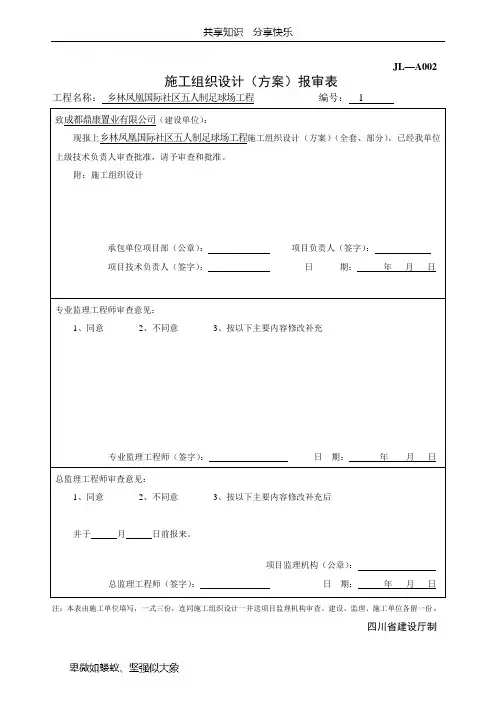

JL—A002 施工组织设计(方案)报审表 工程名称:乡林凤凰国际社区五人制足球场工程编号: 1 注:本表由施工单位填写,一式三份,连同施工组织设计一并送项目监理机构审查。建设、监理、施工单位各留一份。 四川省建设厅制

乡林凤凰国际社区五人制足球场工程施工组织设计 编制单位:四川综体体育设施工程有限公司 编制: 审核: 审定: 编制时间:2014年7月6日

目录 施工组织设计(方案)报审表 (1) 第一章编制说明及编制依据 (6) 第一节编制依据 (6) 第二节编制说明 (6) 第二章工程概况及工程特点 (7) 第一节工程环境 (7) 第二节工程特点 (7) 第三章施工组织机构 (8) 第一节施工组织结构的建立 (8) 第二节施工组织结构框图 (9) 第三节施工组织管理机制 (10) 第四节施工组织机构的启动与高效 (11) 第五节施工组织机构高效运作保障措施 (12) 第四章施工部署 (13) 第一节指导方针 (13) 第二节建立质量、安全保证体系及质量检验体系 (13) 第三节质量及工期目标 (16) 第四节施工进度计划安排 (17) 第五节先进工艺及新技术措施 (17) 第六节主要技术经济指标 (18) 第五章劳动力、机械设备、材料等资源配备计划 (19) 第一节劳动力的配备计划 (19) 第二节主要施工机械需要计划 (19) 第三节材料、机具、设备供应保证的应急措施 (19) 第六章施工协调管理 (21) 第一节与业主的关系处理 (21) 第二节与政府部门之间的关系处理 (21) 第三节处理好与当地社区的关系 (21) 第三节与周边关系的协调 (22) 第七章施工总平面布置 (23) 第一节施工现场临时道路 (23) 第二节施工临时给、排水 (23) 第三节施工用电 (23) 第八章施工测量放线 (26)

市政园路工程施工组织设计方案

目录 第一章施工部署 1.1编制说明和依据 (3) 1.2工程概况 (3) 1.3施工准备................................................. 错误!未定义书签。第二章现场施工平面布置 2.1平面布置原则 (4) 2.2施工现场平面布置图 (6) 2.3临时设施以及施工道路的布置 (6) 2.4材料堆放 (7) 第三章组织及劳动力组织 3.1项目管理图................................................................ 3.2施工力量组织.............................................................. 3.3建立现场协调会制度...................................... 错误!未定义书签。第四章主要部位施工方案 4.1给水管道工程............................................................. 4.2排水管道工程.............................................................. 4.3道路工程施工方法.......................................................... 第五章质量保证措施 5.1质量目标................................................................. 5.2建立健全质量管理体系..................................................... 5.3各个阶段的质量控制措施.................................................... 第六章进度计划及工期保证措施 6.1施工进度计划及措施........................................................ 6.2保证工期的措施............................................................ 第七章技术措施 7.1建立严格的技术管理体系....................................................

足球场-施工设计方案

技术投标文件(正本)

目录 一、工程概况及编制依据 (6) (一)编制依据 (6) (二)编制说明 (6) (三)工程概况 (6) (四)工程特点 (7) 二、项目机构配备情况及其他主要人员 (8) (一)项目组织机构 (8) (二)组织机构岗位职责 (10) (三)施工组织机构的启动与高效 (13) (四)施工组织机构高效运作保障措施 (13) 三、施工方案及技术措施 (15) (一)施工准备工作 (15) (二)施工方案及主要施工措施 (16) 四、施工总进度计划及保证措施 (24) (一)施工总体进度计划 (24) (二)施工进度安排 (24) 五、质量管理体系与措施 (28) (一)主要内容 (28) (二)质量保证体系 (28) (三)质量控制措施 (28) 六、施工安全措施计划 (31)

(二)安全管理目标、安全保证措施 (32) (三)安全管理制度 (34) (四)安全检查制度 (35) (五)设备验收制度 (35) (六)安全工作奖罚制度 (35) (七)安全施工管理措施 (36) (八)用电安全措施 (36) (九)施工中消防措施 (36) (十)安全防护保证措施 (37) (十一)建立健全安全生产保障体系 (40) 七、文明施工措施计划 (44) (一)文明施工目标 (44) (二)场容场貌管理措施 (44) (三)文明建设措施 (46) (四)文明施工及环境保护管理体系 (47) (五)施工围挡与交通疏导 (48) (六)工地卫生管理 (49) 八、施工场地治安保卫管理计划 (51) (一)治安联防方案 (51) (二)重大节假日安全保卫方案 (51) (三)治安保卫制度 (52)

园路铺装工程施工组织设计 方案

园林铺装施工方案 铺装工程主要是园路铺装,铺装工程的好坏直接关系到整个园林工程的效果。为此,我们要加强施工力量、加强施工质量监督,严格按照施工规范实施,具体如下: (一)施工准备 1.材料准备 园路铺装工程中,铺装材料准备工作较大,为此在确定方案时应根据铺装广场的实际尺寸进行图上放样,确定方案中边角的方案调节问题及广场与园路交接处的过渡方案,然后再确定各种花岗石的数量及边角料规格、数量。因为在实际施工中,往往会遇到上列问题。 2.场地放样 按照设计图所绘的施工坐标方格网,将所有坐标点测设到场地上并打桩定点。然后以坐标桩点为准,根据广场设计图,在场地地面上放出场地的边线,主要地面设施的范围线和挖方区、填方区之间的零点线。 3.地形复核 对照园路广场竖向设计平面图,复核场地地形。各坐标点、控制点的自然地坪标高数据,有缺漏的要在现场测量补上。

(二)场地平整与找坡 1.挖方与填方施工 填方区的堆填顺序应当先深后浅、先分层填实深处,后填浅处,每填一层就夯实一层。直到设计的标高处。挖方过程中挖出的适宜栽植的肥沃土壤,要临时堆放在广场边,以后再填入花坛、种植地中。 2.场地平整与找坡 挖填方工程基本完成后,对挖填出的新地面进行整理。要铲平地面,变地面平整度变化限制在0.05米内。根据各坐标桩标明的该点填挖高度数据和设计的坡度数据,对场地进行找坡,保证场地内各处地面都基本达到设计的坡度。 3.根据场地旁存在建筑、园路、管线等因素,确定边缘地带的竖向连接方式,调整连接点的地面标高。还要确认地面排水口的位置,调整排水沟管底部标高,使广场地面与周边地平的连接更自然,排水、通道等方面的矛盾降低最低。 (三)地面施工 1.基层施工 施工程序:

足球比赛规则:足球场地标准尺寸

足球比赛规则:足球场地标准尺寸 足球场地标准尺寸 举行赛事的足球场地标准尺寸是长度应该介乎90至120米(100 至130码),宽度则应介乎45至90米(50至100码)。举行国际性 赛事的足球场地,长度应该介乎100至110米(110至120码),宽 度则应介乎64至75米(70至80码)。场地应为长方形。较长的边 界为横边界,较短的则为球门线。 足球场地中线标准尺寸把足球场分为两半,在中线的中间,是整个球场的中心点,是足球比赛上、下半场及入球后开球的地方,并 有中圈(半径9.15米(10码))围绕中心点。 在足球场的4个角皆划有角球弧,是半径1米的4份1圆,标示角球开出的地方。而4个角亦各需插有一支角球旗(最少高1.5米(5呎))。 足球场地材质 足球比赛场地可为真草球场或人造草球场,但人造草场地颜色必须为绿色。足球比赛场地应为长方形并带有标记线,所有标记线为 同一尺寸,且不得超过12厘米宽,所有标记线所占据空间为足球比 赛场地内部。两条较长边界线称作边线,两条较短边界线称作底线。足球比赛场地由中线分为两个等面积部分,中线为两边线中点连线。 竞彩足球玩法大全:胜平负游戏简介 竞猜足球的胜平负玩法是指的足球比赛由两支队伍在专用足球场地竞赛,每队11名队员,法定比赛时间为90分钟,有时裁判会根 据比赛时队员受伤后救治所耽误的时间在90分钟后补时,多为几分钟,称为伤停补时时间,竞彩足球彩票竞猜的比赛结果为90分钟加 上伤停补时的时间里的结果;

足球比赛的结果有3种,主队胜,主队负以及双方打平。主队胜则主队得3分,主队负则主队不得分,主队与客队打平则主队得1分。 足球彩票竞猜胜平负时用3、1、0分别代表主队胜、主客战平和主队负。 足球彩票的彩民选定1场比赛,对主队在全场90分钟(含伤停补时)的“胜”、“平”、“负”结果进行足球投注。 当两支球队实力悬殊较大时,采取让球的方式确定双方的胜平负关系。让球的数量确定后将维持不变。 让球分为主队让球和客队让球,分别为:主队让1球,表示为“主队(-1)”;客队让2球,表示为“主队(+2)”。 足球比赛规则之足球场球员 足球场球员是十一人制时,足球比赛参赛双方各有11名球员,包括1名守门员,3-5名后卫,2-5名中场,1-3名前锋球员组成。而大型比赛参赛双方另外会有几名(五至八名)后备球员负责替补,至于一场正式比赛的替补名额可以换三个人。五人制比赛,双方拥有5名球员,包括1名防守球员和四位球员。

足球场地施工组织设计

足球场地施工组织 设计

前锋区前锋镇11人制足球场建设项目 施 工 组 织 设 计 四川众新建筑工程有限公司

目录 第一章综合说明 (1) 第二章施工部署 (2) 第三章主要分项工程施工方案和技术措施 (9) 第四章施工总体进度计划及保障措施 (15) 第五章工程质量保证措施 (22) 第六章工程安全保证措施 (24) 第七章文明施工的保证措施 (27) 第八章消防措施及突发事件的处理措施 (32) 第九章环境保护及扬尘治理措施 (33) 第十章回返保修服务措施 (36) 附表: (37)

第一章综合说明 1.1 工程概况 1.1.1 工程名称:前锋区前锋镇11人制足球场建设项目 1.1.2 建设地点:前锋区 1.1.3 建设规模:总建筑面积17000平方米 1.1.4 计划工期:390日历天 1.1.5 现场条件:已具备施工条件 1.2 编制说明 在认真、全面、系统地阅读招标文件的基础上,深刻领会和贯彻业主对投标者的各项要求而编写。根据编制标书的指导思想,在中标后的施工中,将积极地推广和动用新设备、新材料、新技术、新工艺、新成果;统筹兼顾,科学管理,自始至终坚持“科学管理,创立精品兴企业;客户至上,优质服务树形象”的质量方针;本投标者全体员工一如既往以勤劳、朴实、科学、积极的工作姿态,保质保量如期完成合同各项工程的工作内容。以达到快速、优质、高效、安全的管理目标。确保工程优质高效的完成。 1.3 编制依据 1.3.1甲方所提供体育场地条件、招标文件及设计图纸等。 1.3.2 ISO9001、ISO14001、ISO18001国际质量环境职业健康安全管理体系认证及本公司质量环境职业健康安全管理手册。 1.3.3国家体育总局相关标准

园路施工组织设计方案

园路及广场、人行道铺装施工方案 一、园路主要施工方案 (一)、准备工作 1.施工现场准备 1.1、用挖掘机在现场挖排水沟,确保施工现场内无积水,水流向低洼地集中排放; 1.2、复核和引测建设方提供的永久性坐标及高程控制点,测设施工现场控制网,布置控制桩,复核无误后用混凝土加以固定保护,并插入旗帜明示,以免破坏。 1.3、按照提供的施工图纸计算工程量和材料分析,根据计算结果有计划地组织机械设备和材料进场,堆放于指定地点; 1.4、施工用电设置总配电箱、埋设线杆架空、设总配电箱、二级配电箱,分部采用三相五线制、照明用电为单相三线制,除了工作零线外,增加一根重复接地线。所有的配电箱均使用标准电表箱。 2、建筑材料准备 2.1、根据图纸设计要求提供小样经业主、设计方确认后方可进行采购;

2.2、本工程所用的大部分材料均从我公司稳定的供应商中选购或业主指定的产地购买,所有材料在进场前制定出详细的材料采购计划。 3、劳动力组织计划的准备 3.1、按照即定的现场管理组织机构配足管理人员,同时制定管理制度。 3.2、进场施工人员必须进行入场教育,包括我公司及项目部管理制度的学习,安全知识教育,基本施工规程的学习等。 4、技术准备 4.1、熟悉、会审施工图纸,积极与设计院联络,力求将图纸中的问题解决在施工之前; 4.2、编制和审定施工方案及施工图预算,为工程开工提供准备; 4.3、提出机械、构件加工、材料和外委托加工计划,力求保证工期进度的需要; 4.4、根据设计要求和业主需要,绘制施工大样图; 4.5、根据预算提出的劳动力计划,做到组织落实,保证施工要求。(二)、组织流水施工的原则及施工工序 进入施工现场以后,分三个施工面同时组织施工。有施工条件的分项工程从每个工作面两端同时施工以满足工期要求。 土方开挖(清平)换填大渣碾压夯实级配碎石

标准足球场尺寸5人7人11人 尺寸及图纸

标准5人制足球场尺寸 (一)球场尺寸 比赛场地必须是长方形,边线长度必须长于球门线的长度。 长度:最长42米,最短25米 宽度:最长25米,最短15米 上述规定的原则下,比赛场地可因地制宜 (二)界线 比赛场地应画出界线,线的宽度一律为8厘米。界线分为边线,球门线,中线,中圈线,罚球区线,替换区线。连结球门的两条短线叫球门线,连结球门线两条较长的线叫边线,横穿球场中间连结两条边线的叫中线,在中线的中点画一个明显的标记,并以此为圆心,以3米为半径画一个圈叫中圈。 (三)罚球区 在两条球门柱之间的球门线上取一中点,并以此中点为圆心,以6米为半径向场内画一弧线与门柱两边的球门线相连,这条弧线与球六线所形成的区域叫罚球区(若球场宽度在25米以上可用7米为半径,宽度15—20米用5米为半径)。

(四)球门 球门设在两条球门线的中央。由两根内侧相距3米的直立门柱与一根下沿地面2米的水平横梁连接而成。门柱与横梁的宽度均为8厘米。球门后挂有网,网与门柱、横梁应有一定空间、以不影响守门员活动和便于观察球进门为原则。球门可以固定,亦可以搬动。

标准7人制足球场尺寸 (一)场地:长65—68米,宽45—48米。 (二)球门:宽5米,高2米。 (三)中圈:以场地中点为圆心,以6米为半径画一圆圈为中圈。 (四)罚球区:由球门线向比赛场地内10米,画一条平衡于球门线与两条边线相连接由这些线和球门线组成的区域范围是罚球区。 (五)罚球点:在各罚球区距每个球门中点9米处各画一个罚球点标记。

标准11人制足球场尺寸 正规足球场大小: 场地:长105米、宽68米; 球门:长7.32米、高2.44米; 大禁区(罚球区):长40.32米、宽16.5米,在底线距离球门柱16.5 米; 小禁区(球门区):长18.32米、宽5.5米,在底线距离球门柱 5.5米;中圈区:半径9.15米; 角球区:半径1米,距离大禁区13.84米; 罚球弧:以点球点为中心,半径9.15米的半圆; 点球点:距离球门线11米

足球场铺设天然草组织设计高标准

体育中心足球场草坪工程 施 工 组 织 设 计 上海裕青绿化工程有限公司

施工组织设计 1、基础结构设计: 采用国际通行的USGA模式。生长介质层(ROOTZONE)采用砂基结构厚度为25cm,基质材料为水洗中砂,混配无机土壤改良剂沸石(ZEOLITE)、有机土壤改良剂草炭(PEATMOSS);根据草坪植物的生长要求适量加入平衡的有机肥、无机肥、复合肥和缓释肥。 1.1设计依据:草坪生长所需的最佳土壤物理、化学性质。主要考虑土壤固、汽、液三相比,土壤孔隙率,土壤有机质含量、土壤pH值,土壤EC值,土壤N、P、K含量及微量元素平衡等经验数据;场地结构的水传导性要求。场地结构由生长介质层与排水结构按USGA模式设计。坪床机制配置要求达到通气透水性强,保水保肥能力好,表面强度符合运动要求,养分含量充足,pH值适中,适合草坪草生长。 1.2. 场地结构设计 构造:见基础结构层剖面设计图 生长介质层:25cm,砂子粒径: 石子排水层(含盲沟部分):15cm,2-4-6占大部分。 盲沟间隔:5m 1.3. 生长介质层物理化学性能 A、25cm的砂基结构,可以保证草坪达到最大的渗水与地心排水效果。渗 水率达到饱和透水率(通常时)150-300mm/h,集中大雨时:300-600mm/h; 满足体育场草坪渗排水要求。 B、中砂可以形成最佳的土壤孔隙率及三相比:孔隙率35-55%;固气液三 相比为:50%:25%:25% 有机土壤改良剂草炭土和无机改良剂沸石可以改善土壤的保水保肥性能提高土壤的阳离子交换量,CEC值为:4-8阳离子交换量厘摩尔/100克。 根据纯沙基结构的特点以及运动场草坪植物高强度养护管理的需要结合我们多年建植运动场草坪的实践经验确定肥料配方比方案。磷肥、复合肥、有机肥以及进口缓释肥为草坪草生长提供充分、平衡、长效的养分。 配置完成的生长介质pH:5.5-7.3
