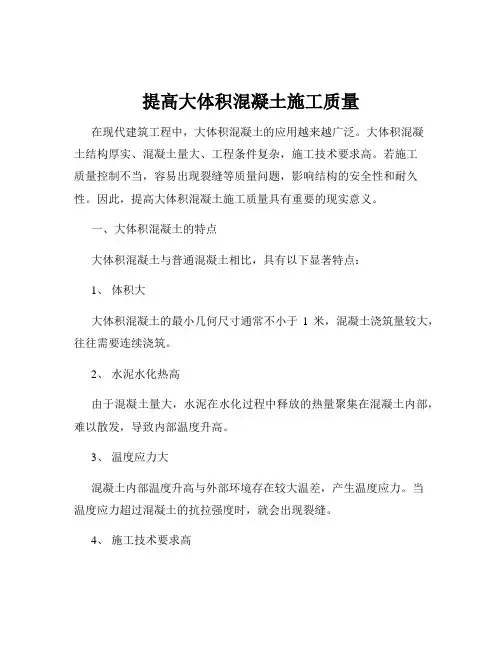

谈大体积混凝土施工如何提高整体质量

谈大体积混凝土施工如何提高整体质量
谈大体积混凝土施工如何提高整体质量

谈大体积混凝土施工如何提高整体质量

发表时间:2017-06-06T16:17:46.357Z 来源:《防护工程》2017年第2期作者:王秀丽[导读] 由于大体积混凝土有着诸多的特点,例如工程环境复杂、有着较大的混凝土量,施工水平具有一定的专业性等。

黑龙江省龙冠混凝土制品工业有限公司摘要:由于大体积混凝土有着诸多的特点,例如工程环境复杂、有着较大的混凝土量,施工水平具有一定的专业性等,倘若在施工中任何一个环节出现问题,都会对施工质量带来不利影响。基于此,本文主要从以下几个方面采取适当的手段对施工质量进行控制,从而提出合理化建议,提供给同行参考,互相交流。关键词:大体积混凝土;混凝土施工;质量控制

随着我国建筑行业的蓬勃发展下,越来越多的建筑拔地而起,为人们的生活以及工作带来了方便,同时也对其施工质量提出了更高的要求。相关单位在对大体积混凝土开展施工的时候,倘若没有对每个流程做好严格的把关,那么就会出现质量问题,严重的可能会致使单位造成无法挽回的损失。因此,怎样提高施工质量,是当前相关人员值得深思的问题。

1、大体积混凝土裂缝产生的主要原因 1.1水泥水化热引起温度应力和温度变形

因为其体积较大,所以形成的水泥水化就会有着较高的温度,一般都会汇集到混凝土里面不容易出来,这样就致使内外冷热之间存在较大的差异性,进而出现温度裂缝。一般情况下,混凝图里面的温度都和相关厚度及其水泥的具体使用量存在密切的联系,倘若混凝土厚度越厚,那么水泥就会越大,所得到的应力也就越大,这样也就会引起更多的裂缝出现。

1.2内外约束条件的影响

对于大体积混凝来说,主要由于温度的改变而出现变形的情况,在某种程度上会受到一定的限制,有效的控制其变形,可以预防出现裂缝的概率。

1.3外界气温变化的影响

通常情况下,倘若外界气温越高,那么混凝土里面的温度也会不断上升。当温度下降的情况下,尤其是气温逐渐下降,那就致使混凝土里面存在较大的温差,产生较大的温度应力,从而导致混凝土里面产生过多的裂缝情况。

1.4混凝土的收缩变形

依据相关实践可以看出,相关单位在对大体积混凝土开展施工的过程中,依据混凝土的基本性质来讲,由于收缩变形而导致裂缝产生的情况应当给予高度重视。通常情况下,引起混凝土收缩的情况存在诸多种,例如水泥种类、配合比情况等。

1.5施工进度的影响

因为施工速度比较迅速,这样就会致使振捣效率不容易受到约束,从而会在某种程度上引起质量问题。依据上面几种状况来看,主要从以下两个方面进行控制才可以顺利进行施工:一方面是对温度应力进行控制;另一方面是对振捣质量进行控制。

2、大体积混凝土施工质量控制的有效措施 2.1对混过凝土水化热的有效控制

一般情况下,混凝土的基本组成材料有水泥、砂、石子和水,有时根据施工需要加外加剂等。

(1)水泥:拌制大体积混凝土宜优先选用水化热较低的水泥;如粉煤灰水泥和矿渣水泥,亦可采用火山灰水泥,尽量不用普通硅酸盐水泥。当混凝土标号大于C35时,不可采用火山灰水泥和粉煤灰水泥。

(2)砂:宜采用天然洁净的中粗砂,其细度模数宜大于2.3,当混凝土标号大于C30时,其含泥量应不大于3%,当混凝土标号小于C30时其含泥量应不大于5%。

(3)石子:宜采用卵石和碎石,粒径1~4cm并应连续级配,混凝土标号>C30时,含泥量<1%,混凝土标号≤C30时,含泥量≤2%。

(4)水:拌和用水的质量应符合国家现行标准《混凝土用水标准》JGJ63的有关规定。凡可饮用的水及洁净的天然水都可拌制混凝土。海水不得使用,工业废水及PH<4的酸性水和含硫酸盐量按SO4计超过水重1%的水不得使用。

(5)外加剂:在混凝土中掺加适当比例的减水剂、缓凝剂等外加剂,既可降低水灰比,也可降低水泥用量,从而减少水化热值。另外宜掺加适当比例的膨胀剂或使用膨胀水泥,使混凝土得到补偿收缩,降低收缩应力。

2.2配合比设计控制措施

(1)大体积混凝土一般都是通过泵送浇筑,因此根据泵送要求和降低单位水泥用量两个方面来考虑配合比的设计。水泥用量一般为280~300kg/m3,不超过400kg/m3,砂率控制在40~50%左右。石子要求级配良好,且骨料的最大粒径d和泵管直径D的比值应满足d/D≤1/3,坍落度可控制在12~18cm。

(2)商品混凝土质量的控制。施工前可根据混凝土站报送的配合比及材料化验报告来控制,必要时施工前进行实地考察,施工中抽查,另外其供应力必须重视,不可出现供应中断现象。

(3)混凝土的搅拌和运输也是保证合理的配合比的重要环节,混凝土必须用机械搅拌,掺有外加剂的混凝土搅拌时间应相应延长,一般为2~2.5分钟。混凝土的运输可采用手推车、翻斗车及混凝土灌车边走边搅拌,以保证混凝土的质量。

2.3施工温度的控制措施

在寒冷的气候下开展施工时,可以使用到蓄热法,并使用保温模板以及相关保温材料,减少受到空气的侵入,从而减少混凝土里面出现内外温差的概率。

到了炎热的天气,相关人员可以采取恰当的手段对混凝土里面的温度进行控制,例如可以应用冷却水当做拌和用手,并且在拌合水中添加适量的冰屑,可以达到降温的效果。当混凝土完成浇筑以后,就可以使用冷水开展养护作业,亦或是采取覆盖材料等措施进行养护。

2.4施工技术的前期预备

大体积混凝土施工中容易出现的问题及质量控制

毕业论文(设计) 题目:大体积混凝土施工中容易出现的问题及质量控制 学院: 姓名: 班级: 专业:学号: 二零一七年三月

摘要 大体积混凝土: 混凝土结构物实体最小尺寸等于或大于1m,或预计会因水泥水化热引起混凝土内外温差过大而导致裂缝的混凝土。 近年来,随着建设事业的快速发展,高层建筑工程、地下建筑工程呈现项目多、规模大,相应大体积钢筋混凝土工程也越来越多地被采用。在对大体积混凝土施工管理中发现,大体积混凝土还处于起步发展阶段,对其构造特点、所用材料特性和施工工艺要求,特别是对大体积混凝土裂缝的防治,还处于不断探索、不断深化的过程中。 本文系统地分析了大体积混凝土裂缝产生原因,在理论联系实际中探讨了大体积混凝土裂缝的防治措施,总结大体积混凝土浇筑方案,从而实现大体积混凝土成功浇筑的案例。 关键词:大体积混凝土温差开裂控制

目录 第1章绪论 (1) 第2章大体积混凝土裂缝产生原因 (2) 2.1 前言 (2) 2.2 大体积混凝土裂缝形成的原因 (2) 2.2.1温差裂缝 (2) 2.2.2收缩裂缝 (3) 第3章大体积混凝土裂缝防治措施 (4) 3.1设计措施 (4) 3.2施工措施 (4) 3.2.1优选混凝土各种原材料 (4) 3.2.2施工控制措施 (5) 第4章大体积混凝土浇筑方案 (7) 4.1混凝土配合比设计 (7) 4.2混凝土的浇筑方案选用 (7) 4.3预测温度、设计养护方案 (8) 4.4确定保温材料的厚度,预测混凝土表面温度 (9) 第5章大体积混凝土浇筑成功案例 (11) 结束语 (13) 致谢 (13) 参考文献 (13)

浅谈大体积混凝土施工质量控制措施

浅谈大体积混凝土质量控制措施 论文摘要: 本文对大体积混凝土的施工过程进行了一次概述。着重对大体积混凝土质量控制进行分析,并提出较为实用的防治措施。大体积混凝土的质量通病有:混凝土裂缝、混凝土泌水现象、混凝土表面水泥浆过厚等几种类型,在一定程度上影响结构的抗渗性和耐久性,值得引起足够的重视。 论文关键词: 大体积混凝土;裂缝控制;质量控制 引言: 随着经济的发展,我国工程建设已进入了一个崭新的时期,特别是大体积混凝土在建筑施工中广泛应用,但是,由于大体积混凝土有固有的收缩特性,具有坍落度大、水泥用量大、含砂率高等特点,因此,在施工中产生裂缝的概率较高。 1、施工过程中大体积混凝土的控制要点 在工程施工中,结构整体性要求高,一般要求分层连续浇筑施工或推移式连续浇筑施工方式,保证结构整体性,当混凝土供应量有保证时,亦可多点同时浇筑,不留施工缝。其自身具有结构体积大、承受荷载大、水泥水化热大、内部受力相对复杂等结构特点。这些特点的存在,导致在工程实践中,大体积混凝土出现其特有的质量通病,常有以下几种类型: 1.1大体积混凝土裂缝 在混凝土浇筑后由于早期里表温度差过大(25℃以上)的影响,大体积混凝土会产生裂缝,大体积混凝土裂缝控制方法有以下方面:优先采用低水化热的矿渣水泥拌制

混凝土,并适当使用缓凝减水剂。在保证强度等级前提下,适当降低水灰比,减少水泥用量。降低混凝土入模温度,控制混凝土内外温差。及时对混凝土覆盖保温、保湿材料,并进行养护。骨料用水冲洗降温,避免暴晒等。在拌合时,还可以掺入微膨胀剂或膨胀水泥,使混凝土得到补偿收缩,减少混凝土的温度应力。设置后浇缝,以减小外应力和温度应力,也有利于散热,降低内部温度。大体积混凝土浇筑面应及时进行二次抹面工作,减少表面收缩裂缝。 1.2泌水现象 在混凝土浇筑过程中没有在振动界限以前对混凝土进行二次振捣,造成混凝土中粗骨料、水平钢筋下部生成水分与空隙;大体积混凝土上、下浇筑层施工间隔时间较长,它将导致混凝土强度降低、脱皮、起砂等不良后果。 1.3混凝土表面水泥浆过厚 因大体积混凝土的量大,且多数是用泵送,因此在混凝土表面的水泥浆会产生过厚现象。 2、混凝土配合比设计要求 对混凝土配合比设计的主要要求是:既要保证设计强度,又要大幅度降低水化热;既要使混凝土具有良好的和易性,又要降低水泥和水的用量。所以,施工中应选择合适水泥,减少水泥用量,掺外加剂,控制水灰比。严格控制骨料级配和含泥量,选用l0~40mm连续级配碎石,优选混凝土施工配合比,根据设计强度及泵送混凝土坍落度的要求,经试配优选。 3、原材料质量控制 大体积混凝土所选用的原材料应注意以下几点: 3.1水泥

大体积混凝土施工监理控制要点

大体积混凝土施工的监理控制要点 1、施工准备阶段质量监控 1.1严格审批施工专项方案,抓好施工准备工作 在施工前要求施工单位提交施工组织专项方案,由监理组织业主、监理、施工三方专题讨论后定稿,正式报总监审查。在正式开盘浇筑混凝土前,监理人员必须检查施工单位在技术上、组织上的落实情况。 1.1.1做好混凝土生产厂家考察,多比较几家以便于优中选优。 1.1.2审查混凝土浇筑分段分层的合理性,以利于热量散发,使温度分布均匀。审查温度控制方案的有效性,对温度变化进行预测,在预测的同时对温度进行监测。 1.1.3审查施工方案中温度及温度应力计算,要求大体积混凝土内外温度不超过25℃,温度陡降不应超过10℃。因此,施工中应严格控制温度差,有效控制混凝土裂缝;审查测量措施及测温点布置是否合理;同时注意所采用的材料如水泥、砂石、外加剂等是否符合大体积混凝土的施工要求。 1.1.4核实混凝土的施配结果是否满足设计和施工要求。 1.1.5检查现场机械设备的配置,泵管的布置及阻力计算的合理性。 1.1.6检查预埋件预留孔洞是否齐全,钢筋分布是否合理。 1.1.7核实近期的气象情况以及供电情况。 1.1.8督促施工单位落实管理人员及施工人员的组织技术

安排,并列值班表。 1.1.9检查抗渗、抗压试模是否齐全。 1.1.10审查大体积混凝土的浇筑方案组织是否合理;大体积混凝土分段分层浇筑时间差,控制是否在初凝之前。 1.1.11审查浇筑路线是否合理,施工时必须按照路线予以落实。 1.1.12审查施工中的安全、文明施工控制措施是否可靠。大体积混凝土浇筑方法是否妥当。 1.2优化混凝土配比,严格控制原材料质量 大体积混凝土施工中对裂缝的控制非常重要,其中配合比设计是关键。工程实践表明,合理的配合比可有效地减少水化热,降低绝热温升,因此要求施工单位应提前一个月进行提交。针对本工程的混凝土配合比设计,大体积混凝土可按60d强度设计。配合比的设计中应考虑以下几点。 1.2.1材料及外加剂的有关要求 1.2.1.1采用较低水化热和安定性好的水泥,如矿渣硅酸盐水泥,所用水泥控制出厂半个月以上,以降低水泥的活性,禁止使用刚出窑的水泥。 1.2.1.2掺粉煤灰。在保证大体积混凝土强度的前提下,尽可能减少水泥用量,降低水化热峰值,通过做绝热温升试验,优选混凝土配比。粉煤灰要求选用同一厂家,同一批次的优质I级灰,并严格控制其烧失量、含硫量符合GBJl46--1990《粉煤灰混凝土应用技术规范》。

大体积混凝土施工方案完整版本

大体积混凝土专项施工方案 方远建设集团股份有限公司 二0一六年八月

大体积混凝土专项施工方案 编制: 审核: 批准: 方远建设集团股份有限公司 二0一六年八月

地下室工程施工方案 一、编制依据 《混凝土结构设计规范》GB50010-2010 《地下工程防水技术规范》GB50108-2008 《建筑地基基础工程施工质量验收规范》GB50202-2002 《混凝土结构工程施工质量验收规范》GB50204-2002 《大体积混凝土施工规范》GB50496-2009 《建筑工程质量验收统一标准》GB50300-2001 《混凝土强度检验评定标准》GB/T50107-2010 《地下防水工程质量验收规范》GB50208-2002 《钢筋机械连接通用技术规程》JGJ107-2003 《钢筋焊接及验收规程》JGJ18-2003 《混凝土泵送施工技术规程》JGJ10-95 《施工现场临时用电安全技术规范》JGJ46-2005 《砌体结构设计规范》GB50003-2011 建筑图集11G101-1 11G101-2 二、工程概况 台州市方远大饭店工程,位于台州市经济技术开发区西商务区。南邻市府大道,西接学院路,北侧为西商纬二路,东侧为西商经一路,本工程主楼地上13层,裙房地上3层,设2层地下室,。总建筑面积61832㎡,其中地上39221㎡,地下22611㎡,现浇钢筋混凝土框架-剪力墙结构。设计使用年限50年,结构安全等级为二级,地下室防水等级为

二级,地下室顶板和屋面绿化种植土部位防水等级为一级,人防等级为核六级,构件耐火等级为一级。 本工程±0.00相当于绝对标高4.3m(黄海标高)。 地下室底板标高为-10.7m,底板现浇砼厚800mm。 地下室剪力墙厚度为400mm。 地下室-2层顶板厚度人防部分200mm,其余150mm。 地下室-1层顶板厚度主楼部分180mm,其余250mm。 地下室按后浇带划分为9个区块,东西方向长度为124m,南北方向长度为94m,属大面积,超长地下室钢筋混凝土结构,电梯井最深处深度为4.2m,电梯井基础混凝土厚度为2m,地下室地板混凝土厚度为800mm,属于大体积混凝土,基础垫层砼强度为C15,基础承台、地梁、底板、地下室侧壁、砼强度等级为C35(地下室底、侧、顶抗渗等级为P8,掺HEA膨胀剂),根据本工程地下室钢筋混凝土结构超长,大面积的特点,在施工中要抓住以下几方面的关键技术:一是设计具有抗渗,抗裂性能的混凝土配合比,二是地下室结构的抗渗,抗裂的技术措施及质量控制,三是混凝土的搅拌、泵送、浇筑等质量控制,四是大体积混凝土浇捣时的内外温差的控制 三、混凝土工程 混凝土采用商品砼,搅拌车运输到现场,由混凝土泵泵送入模。施工时,应严格控制砼的配合比,泵送施工工艺及混凝土的养护,在前三车混凝土到达施工现场时间内,向搅拌站有关负责人索取水泥、砂石试验单,外加剂质量证明及配合比通知单,浇筑一个月内,搅拌站应提供其他混凝土技术资料(强度报告及合格证等)。

大体积砼基础施工方案

编码:FCC —/方案- 重大 中国石化武汉分公司80万吨/年乙烯工程 乙烯原料罐区泡沫站内设备基础大体积砼 施工方案 (REV 0) 编制: 校审: 批准: 中国石化集团第四建设公司 武汉项目部 2011年06月01日 综合 一般

目录 1 编制依据 (1) 2 工程概况 (1) 3 工程特点 (1) 4 施工准备 (1) 5 混凝土浇筑 (2) 6 大体积砼温度和温度应力计算 (4) 7 混凝土的抹面 (5) 8 混凝土养护 (5) 9 混凝土测温 (6) 10 施工中注意事项 (7) 11 其他质量保证措施 (7) 12 安全措施 (8)

1、编制依据 《石油化工设备混凝土基础施工及验收规范》SH3510-2000 《混凝土结构施工质量验收规范》GB50204-2002 《大体积混凝土验收规范》GB50496-2009 《混凝土质量控制标准》GB50164-92 2、工程概况 本工程为中国石化武汉分公司80万吨/年乙烯工程乙烯原料罐区泡沫站内设备基础大体积混凝土。 本工程基础设计为钢筋混凝土,基础设计底标高为,由于该设备基础最小截面尺寸为,故按照大体积砼的施工要求组织施工。 垫层混凝土强度等级为C15,设备基础混凝土强度等级为C30。 基础配筋为HRB335。 钢筋保护层厚度为:有垫层时40mm,无垫层时70mm。 工程设计:南京扬子石油化工设计工程有限责任公司。 工程监理单位:洛阳炼化工程建设监理有限责任公司。 工程施工单位:中国石化集团第四建设公司。 3、工程特点 大体积混凝土与普通混凝土相比,具有结构厚、体形大、钢筋密、混凝土数量多。工程条件复杂和施工技术要求高。 大体积混凝土的截面尺寸较大,在混凝土硬化期间水泥水化过程中温度增高,使大体积混凝土内外温差过大,内外温差产生的温度应力大于混凝土的抗拉应力,是导致大体积混凝土结构出现裂缝的主要因素。 在大体积混凝土施工中必须考虑温度应力的影响,主要是采用相应的技术措施控制内外温差,减小大体积混凝土内外由于温度差而产生的温度应力。 4、施工准备 钢筋通过隐蔽验收,预留孔的位置尺寸,钢筋位置、规格、间距、标高、弯钩方向等符合设计要求。 测量准备在上层钢筋网片上焊接钢筋头,弹出标高控制线来控制混凝土浇筑的标高; 机械(机具)准备: 现场准备4台插入式混凝土振动棒(留2台备用);施工前先将机械设备调试完毕。

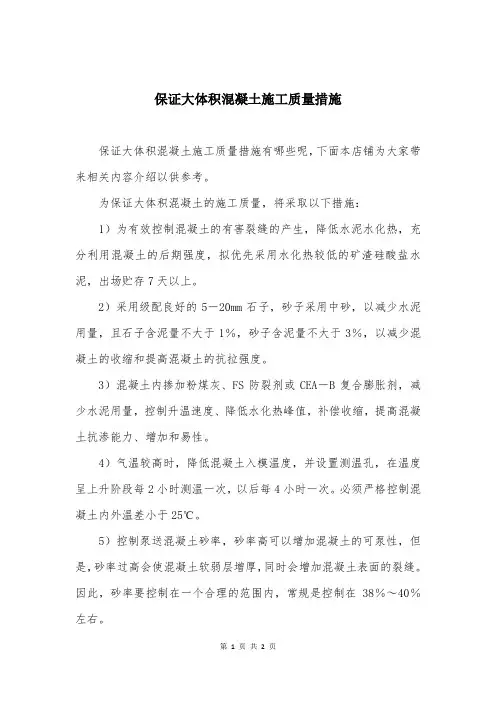

大体积混凝土施工质量保证措施(20200420190312)

大体积混凝土施工质量保证篇 1 浇筑前准备阶段质量控制措施 1.1 材料 在保证混凝土强度及耐久性的前提下,采用低水化热的水泥,在混凝土中掺加10~15℅粉煤灰减少水泥用量,根据实验每减少10Kg水泥,其水化热使混凝土的温度相应的降低1℃,每增加20Kg粉煤灰又能减少10Kg水泥。 采用骨料堆场加遮阳棚,以降低骨料温度。严格控制骨料的针片状含量,优化骨料级配,以减少水泥用量,降低水化热,同时要尽量降低砂、石的含水率, 严格控制含泥量。 在混凝土中适当的掺入缓凝型高效减水剂来降低水泥用量和减少水灰比,来降低混凝土温升和减小收缩变形。 大体积混凝土浇筑前的施工机具、养护材料、应急备用设备需提前准备到位。 1.2 人员 统筹安排人员,合理细化工作。大体积混凝土浇筑前需编制施工值班表,将各项工作进行分解细化,责任到人。 1.3 机械 ——混凝土搅拌系统:2~3套搅拌机组,额定单机产量为60m3/h; ——混凝土运输车:额定运输量为8m3/车; ——布料机:HG28G; ——泵车:SY5385THD-37/46/50; ——振捣棒:ZN-25/50; ——其他:冲毛机、空压机、洒水车、柴油发电机等 1.4 技术及现场准备 (1) 进场原材料(钢筋、水泥、砂子、石子)必须符合设计图纸及施工验收规 范规定。检查要点: (a) 首先应检查进场水泥的品种、级别、包装或散装仓号、出厂日期、出厂

合格证、出厂检验报告,并按规定进行见证取样复检,其强度、安定性、初凝终 凝时间等性能指标必须符合现行国家标准《硅酸盐水泥、普通硅酸盐水泥》等规定,另外应注意根据混凝土工程的特点、所处环境条件和混凝土设计性能要求合理选用水泥品种。比如:为了降低大体积混凝土的水化热,配制C40以上的高强混凝土或快硬混凝土时,宜优先选用质量稳定、强度等级不低于42.5级的硅酸盐水泥或普通硅酸盐水泥;钢筋混凝土结构、预应力混凝土结构中,严禁使用含氯化物的水泥等。其次是砂子、石子、外加剂、掺合料、钢筋等原材料的质量, 必须经过取样试验符合标准,对未经专业监理工程师检查验收或验收不合格的材 料禁止使用。钢筋的进场质量必须符合《钢筋混凝土用热轧带肋钢筋》等的规定取样作力学性能检验。 (b) 施工图纸上面备注原材料产地的必须符合设计图纸要求。 (c)进场原材料经现场检验合格后,现场见证取样送到有资质的试验室试 验合格后方可浇筑混凝土。 (2) 模板验收合格。检验的要点是 (a) 模板及支架的选用是否按施工组织设计方案执行,模板的轴线、标高、 几何尺寸是否符合设计要求,模板拼缝是否严密、表面隔离剂涂刷是否均匀, 无油污,模板内清理是否干净并充分湿润。 (b) 模板支撑系统是否稳定、牢固。模板制作必须保证工程结构和构件各部分形状尺寸和相互位置的正确性,支撑系统须具有足够的承载能力,刚度和 稳定性。 (3) 钢筋工程验收合格。检查要点 (a) 钢筋的品种、规格、数量、位置、保护层、间距和加工形状是否符合 设计要求。钢筋的连接形式和连接工艺、钢筋的接头位置和间距是否符合设计 和施工验收规范要求。 (b) 钢筋的锚固长度、绑扎搭接长度、焊接长度和焊接质量是否符合设计 和规范要求。钢筋的弯钩和弯折角度、弯弧、弯后的平直长度部分、受力钢筋 骨架定位,以及箍间距和箍筋加密区是否符合设计和规范要求。 (d) 钢筋的焊接接头和机械连接接头见证取样试验是否符合相关规程、规 范要求。

大体积混凝土控制要点

大体积混凝土施工监理监控要点 一、大体积混凝土的定义 混凝土结构物实体最小几何尺寸不小于1米的大体量混凝土,或预计会因为混凝土中胶凝材料水化引起的温度变化和收缩而导致有害裂缝产生的混凝土。 二、现代建筑大体积混凝土涉及的主要工程 现代建筑中涉及到大体积混凝土施工的主要有水库水利大坝、桥梁、高层及超高层楼房基础、大型设备基础等。 三、大体积混凝土主要的特点 体积大,实体最小尺寸大于1m,水泥水化热释放比较集中,内部升温比较快,混凝土内外温差较大时,会使混凝土产生温度裂缝,影响结构安全和正常使用。 四、大体积混凝土施工前准备 1.审查施工单位编制的施工方案,提出自己的意见和建议,要求施工单位及时完善,施工方案要有预见性、针对性和指导性,一经批准,大体积混凝土严格按施工方案进行监控。 2.原材料优选、配合比设计、制备与运输 大体积混凝土主要防止混凝土因水泥水化热引起的温度差产生温度应力裂缝。因此在材料选择上、技术措施等有关环节要求施工单

位做好充分的准备工作,以确保大体积混凝土施工质量。 1)原材料优选 大体积混凝土一般采用商品混凝土浇筑。施工单位技术和试验部门要提前与商混站取得联系,对大体积混凝土的原材料进行有效控制。 (1)水泥:为减少水泥水化热的产生,选择水化热相对较低的P.S42.5矿渣硅酸盐水泥。并应对其强度、安定性、凝结时间、水化热等性能指标及其他必要的性能指标进行复检。 (2)粗骨料:选用粒径较大、级配良好,含泥量不大于1%的石子配制的混凝土,和易性较好,抗压强度较高,同时可以减少用水量及水泥用量,从而减少水化热的产生,降低混凝土温升。 (3)细骨料:采用细度模数大于2.3含泥量不大于3%的中粗砂,比采用细砂拌制的混凝土可减少用水量和水泥用量,使水泥水化热减少,降低混凝土温升,减少混凝土收缩。 (4)粉煤灰:根据当地实际,可采用ⅱ级粉煤灰。 (5)外加剂:掺加的减水剂及纤维膨胀剂。每批外加剂进场后,由施工单位实验部门同商混站一起对外加剂的品种、包装、重量等指标进行复查,并同生产供应单位一起对外加剂进行取样、送检,确保外加剂质量符合相关要求。施工时要求商混站设专人负责添加外加剂,确保外加剂添加量正确。 2)混凝土配合比优化设计 混凝土配合比设计除了按照《普通混凝土配合比设计规范》进行

浅谈大体积混凝土施工常见问题处理措施

范文【精品】浅谈大体积混凝土施工常见问题处理措施 【摘要】目前针对高层建筑基础多为筏板式基础,筏板式基础超长体积大,无论从施工还是从过程控制以及温度应力的和水化热的控制中给施工者带来较大的难度。 大体积混凝土施工具有水化热高、收缩量大、容易开裂等特点,为控制好混凝土内部温度与表面温度之差及表面与大气温度之差不超过25℃,应将承台大体积混凝土浇筑作为一个施工重点和难点认真对待,主要是将温度应力产生的不利影响减少到最小,防止和降低裂缝的产生和发展。 常见的几种常见问题处理措施:泌水处理:筏板承台混凝土浇筑、振捣过程中,容易产生泌水现象,泌水严重时,将可能影响相应部分的混凝土强度指标。因此必须采取措施消除和排除泌水。一般情况下上涌的泌水和浮浆会顺着混凝土浇筑坡面下流到坑底。大部分泌水可排到集水坑和电梯井坑内,然后用潜水泵抽排掉,局部少量泌水可采用海绵吸除。 二次振捣与混凝土表面的特殊抗裂措施:由于混凝土浇筑后上部保护层厚度商品混凝土表面的水泥浆较厚,为提高混凝土的抗裂性能,在初步按标高用铝合金刮杠刮平混凝土表面后将预先准备好的30×30mm 钢丝网压入混凝土内,钢丝网标高控制在基础底板顶标高下20mm 处,随混凝土浇筑的进行随时铺放,并用φ8 的弯钩钢筋间距2m 将钢丝网固定,及时用木抹子将混凝土表面抹平,待混凝土收水后,用木抹子搓平两次,闭合混凝土面层的收缩裂缝。浇筑时,在混凝土初凝时间内,每隔半小时对已浇筑混凝土进行一次重复振捣,以排除混凝土因泌水,在粗骨料、水平筋下部生成的水分和空隙,提高混凝土与钢筋之间的握裹力,增强密实度,提高抗裂性。 施工缝、后浇带施工:施工时应按照设计要求预留后浇带,后浇带的构造应按照设计及标准图的要求设置,一般应采用模板支挡。不宜设置施工缝,在紧急或特殊情况下,必须留置施工缝时应按照后浇[最新]实用范文精品文档论文文献带要求处理。如使用遇水膨胀止水条,止水条应具有缓涨性能,7d 膨胀率不应大于最终膨胀率的60%。充分向混凝土布料机供料,保持其工作的连续性。场地应同时容纳两台搅拌车,以轮流向布料机供料。搅拌车输送混凝土的能力宜超出布料机排放能力的20%。 季节施工措施:混凝土雨期施工时,应及时测定砂石含水率,确保混凝土配合比的准确性。在混凝土浇筑前,应及时掌握天气变化的规律,尽量避免在雨天进行混凝土浇筑。当无法避免时,应采取措施防止雨水冲刷。当大雨造成无法继续浇筑时,应设置临时施工缝,施工缝应加设模板。大体积混凝土暑期施工时,可对石子、砂、水泥、水等采取遮盖、降温等措施,以降低混凝土出机温度。根据热工计算采取降温的方法。现场应对混凝土输送泵、输送管道进行遮盖,应尽量降低混凝土入模温度,混凝土浇筑温度不应超过35℃。宜避开高温时段继续混凝土浇筑。 二、混凝土测温混凝土测温的目的主要是掌握混凝土的中心温度与表面温度的温差,从而为混凝土的养护采取措施提供依据,确保大体积混凝土不产生裂缝。 1、测温方法:采用预埋薄壁钢管法测温,测温仪器选用温度计,将温度计用线绳系牢沿薄壁钢管慢慢送到底部,即可读出所需温度值。 2、基础承台布置测温点布置:测温点应选择代表性强的部位,本工程在厚大承台处用Φ10 薄钢管按上部、中部、底部留设测温孔,水平分布间距3000—5000 ㎜,特别是承台边缘与筏板交接处。 3、测温管布置:在每个测温点沿竖向预埋三根薄壁钢管,分别用来测承台的底部温度、中心温度及表面温度。薄壁钢管应呈稍倾斜状埋置,便于温度计放置,并注意将钢管下部封闭严密,上口用牛皮纸或软木塞塞实,防止混凝土浆灌入,测温钢管预埋时一定要与钢筋固定

谈大体积混凝土施工技术(通用版)

Enhance the initiative and predictability of work safety, take precautions, and comprehensively solve the problems of work safety. (安全管理) 单位:___________________ 姓名:___________________ 日期:___________________ 谈大体积混凝土施工技术(通用 版)

谈大体积混凝土施工技术(通用版)导语:根据时代发展的要求,转变观念,开拓创新,统筹规划,增强对安全生产工作的主动性和预见性,做到未雨绸缪,综合解决安全生产问题。文档可用作电子存档或实体印刷,使用时请详细阅读条款。 摘要:从合理选择施工材料,优化混凝土配合比,优化混凝土的供应,采用科学的施工方法,加强混凝土养护等方面介绍了大体积混凝土施工技术,以达到降低混凝土温度应力和提高混凝土本身抗拉性能的目的。 关键词:大体积混凝土施工技术混凝土养护 一、前言 近年来,随着建筑行业的迅猛发展,大体积混凝土得到了越来越广泛的应用,如混凝土大坝、高层建筑的地下室混凝土底板都是用大体积混凝土浇筑而成的。但在建造和使用过程中,有关因出现裂缝而影响工程的质量甚至导致结构垮塌的事故也时有发生合理选择施工材料,优化混凝上配合比的目的是使混凝土具有较大的抗裂能力。 (一)施工材料的选择 1.水泥的选择。内部混凝土主要考虑抗裂性能好、兼顾低热和高强两方面的要求,一般采用低热矿渣水泥,中热硅酸盐水泥掺入一定

量的粉煤灰。外部混凝土,除抗裂性能外,还要求抗冻融性、耐磨性、抗蚀性、强度较高及干缩较小,因此一般采用较高标号的中热硅酸盐水泥。当环境水具有硫酸盐侵蚀时,应采用抗硫酸盐水泥。 2.骨料的选择。选用结构致密,并有足够强度的优良骨料,特别是粗骨料,具体应符合有关的标准、规范和规程。除此之外,还应注意以下问题:①骨料要求表面洁净,不含杂质。②砂子采用中砂,石子采用大粒径的卵石或碎石。③砂子含泥量不得超过3%,石子含泥量不得超过1%。④粉煤灰在混凝土的配合比中以部分粉煤灰代替水泥,不仅可以改善混凝土的和易性有利于施工操作,而且对降低混凝土的水化热有益。在混凝土工程中,掺人粉煤灰时应满足:选用细度合格、质地优良的粉煤灰;粉煤灰的掺量一般以15%~20%为宜。 (二)混凝土配合比的确定与优化 通过试验室进行多种配合比的试验和研究,选用最佳配合比作为混凝土的施工配合比,最佳配合比应满足以下要求: 1.混凝土的初凝时间不少于6小时。 2.混凝土的砂率控制在35——40%。 3.混凝土中的最大氯离子含量为0.06%。 4.混凝土中的最大碱含量为3.0kg/m3。 5.水泥中铝酸三钙含量

大体积混凝土施工质量控制 要点

大体积混凝土施工质量控制要点 (1)大体积混凝土的浇筑方案 厚大体积的混凝土浇筑时,为了保证结构的整体性和施工的连续性,采取分层浇筑时。应保证在下层混凝土初凝前将上层混凝土浇筑完毕。浇筑方案根据整体性要求、结构大小、钢筋疏密及混凝土供应等情况可以选择全面分层、分段分层、斜面分层等3种方式。 (2)大体积混凝土的振捣 混凝土采取振捣棒振捣。在混凝土初凝以前对混凝土进行二次振捣,排除混凝土因泌水在粗骨料、水平钢筋下部生成的水分和空隙,提高混凝土与钢筋的握裹力,防止混凝土因沉落而出现的裂缝,减少内部微裂,增加混凝土密度,使混凝土抗压强度提高,从而提高抗裂性。 (3)大体积混凝土的养护 养护方法分为保温法和保湿法俩种。为了使新浇筑的混凝土有适宜的硬化条件,防止在早期由于干缩而产生裂缝,大体积混凝土浇筑完毕后,应在12h内加以覆盖和浇水。普通硅酸盐水泥拌制的混凝土养护时间不得少于14d;矿渣水泥、火山灰水泥等拌制的混凝土养护时间不得少于21d。 (4)大体积混凝土裂缝的控制 1优先选用低水热化的矿渣水泥拌制混凝土,并适当使用缓凝剂。 2在保证混凝土设计强度等级前提下,适当降低水灰比,减少水泥用量。 3降低混凝土的入模温度,控制混凝土内外的温差(当设计无要求时,控制在25℃以内)。如降低拌合水温度(拌合水中加冰屑或用地下水);骨料用水冲洗降温,避免暴晒。 4及时对混凝土覆盖保温、保湿材料。 5可在基础内部预埋冷却水管,通入循环冷却水,强制降低混凝土水化热温度。 6在拌合混凝土时,还可掺入适量合适的微膨胀剂或膨胀水泥,使混凝土得到补偿收缩;减少混凝土的温度应力。 7设置后浇缝。当大体积混凝土平面尺寸过大时,可以适当设置后浇缝,以减少外应力;同时也有利于散热,降低混凝土的内部温度。 8大体积混凝土必须进行二次抹面工作,减少表面收缩裂缝。

桥墩承台大体积混凝土施工方案

承台大体积混凝土施工方案 工程概况: 济洛路桥P0承台结构尺寸为32.485×6.50×2.00m。混凝土设计强度为C30,计划采取一次性浇筑,数量为422.305 m3,属于大体积混凝土施工。大体积混凝土由于结构尺寸大,水泥水化热引起混凝土温度升高,热量不易及时散发而形成较大的内外温度差,较大的温度差引起混凝土体积变化的差异,使混凝土各部位受到约束而不能自由伸缩,当温度变形产生的拉应力大于混凝土的抗拉应力时,便产生了裂缝。为解决混凝土施工产生的水化热、防止混凝土产生裂缝和混凝土浇筑等问题,特制定本方案。 混凝土浇筑完毕后转入养护阶段。防止混凝土开裂的一个重要原则是尽可能使新浇筑混凝土少失水分及内外温差控制在允许范围内(不大于25℃)。混凝土表面干燥或水分蒸发过快和温度下降幅度较大时,都足以引起表面混凝土开裂,且裂缝会向内发展。因此,要尽量长时间的保温和保持混凝土表面湿润,以使其表面缓慢冷却、干燥,使混凝土能够产生足够的强度以抵抗温度拉应力。 一、混凝土浇筑 模板安装和钢筋绑扎经检查合格后,在原材料准备和天气条件允许的情况下,须立即进行混凝土浇筑。 由于混凝土方量大,为加快浇筑速度,拟采用泵送,这样既减轻了施工中工人的劳动强度,同时也节省了混凝土转运的时间。 1、根据面积大小和混凝土供应能力,本次混凝土浇筑采取全面分层的

施工方法:即在第一层全面浇筑全部浇 筑完毕后,再回头浇筑第二层,分层厚 度300~500mm 且不大于震动棒长 1.25倍。此时应使第一层混凝土还未初 凝,如此逐层连续浇筑,直至完工为止。为了保证结构的整体性,要求次层混凝土在前层混凝土初凝前浇筑完毕。 2、混凝土浇筑从低处开始,沿长边方向自一端向另一端推进,逐层上升。浇筑时,要在下一层混凝土初凝之前浇筑上一层混凝土,避免产生冷缝,并将表面泌水及时排走。 3、混凝土浇筑过程中,掺用高效减水剂华冠GFA-3G,能大幅度减少用水量和提高新拌混凝土的和易性,从而减少了混凝土水化反应产生的水化热。 4、混凝土的密实成型:用插入式振动器振捣混凝土时,应垂直插入,并插入下层混凝土50mm,以促使上下层混凝土结合成整体,每一振点的振捣延续时间应使混凝土充分捣实(振动时间10~15s,以混凝土泛浆不再溢出气泡为准,不可过振)。采用插入式振动器捣实普通混凝土的移动间距,不宜大于作用半径的1.5倍。捣实轻骨料混凝土的间距,不宜大于作用半径的1倍,振动器与摸板的距离不宜大于振动器作用半径的1/2,并应尽量避免碰撞钢筋、摸板、预埋件等。插点的位置分布必须按照行列式或交错式进行选择,不可漏振。 5、泌水处理:大体积混凝土另一特点是上、下浇筑层施工间歇时间较长,各分层之间易产生泌水层,它将会导致混凝土强度降低,酥软、脱皮起

大体积砼工程施工组织设计方案

大体积砼施工方案 1、适用围 该施工方案适用于澄合矿务局金水小区A27#住宅楼基础筏板砼施工。 2、编制依据 2.1施工蓝图 2.2高层施工手册 2.3《普通砼配合比设计规程》(JG J55—2000) 2.4《泵砼施工技术规程》(JGJ/T10—95) 2.5《砼结构工程施工质量验收规》(GB50204—2002) 2.6《粉煤灰砼应用技术规》(GBJ146—90) 2.7《预拌砼》(GB14902—94) 2.8《普通砼用砂质量标准及检验方法》(JGJ52—92) 2.9《普通砼用石质量标准及检验方法》(JGJ53—92) 2.10《砼外加剂应用技术规》(GB500119—2003) 3、工程概况 澄合矿务局金水小区B20#住宅楼,地下1层,地上18层,结构形式为剪力墙结构,总建筑面积10726.4㎡。基础采用钢筋混凝土筏板基础,基础面积为650㎡,砼标号C30-P6,筏板厚为1.0 m ,需浇筑砼方量约650m3,属大体积混凝土施工。 由于基础底板设计未留设后浇带,要求基础筏板砼一次浇筑完成,不留设施工缝。 4、施工准备 4.1技术准备

为了确保大体积砼施工质量,首先项目部技术负责组织技术人员熟悉图纸,认真学习施工规和大体积砼相关的资料。 4.2配合比设计 水泥采用岭水泥股份生产的岭牌P O.42.5R普通硅酸盐水泥;粗骨岭派料采用灞河5—31.5mm卵石,含泥量不大于1%;细骨料采用灞河中砂,细度模数2.8,含泥量小于3%,;外掺料采用Ⅱ级粉煤灰;泵送剂天石混凝土工程生产的STB-BSI高效泵送剂;防水剂采用STB-FS复合防水剂;拌制水为饮用水,每立方砼原材料掺量如下表所示: 4.3砼拌制浇筑温度预测 为了保证大体积砼施工,我项目部从六月份开始搜集有关气象资料,预计在七月份配合比原材料温度、砼坍落度、砼出机温度、砼入模温度、凝结时间、砼部温度和三天增长强度如下: 均同大气温度

经验谈大体积混凝土施工技术

经验谈大体积混凝土施工技术 摘要:本工程大体积砼配置采用双掺技术,进行了配合比优化,高性能减水剂PCA应用等,有效降低了水化热;同时应用了大体积混凝土裂缝控制、温度监测、养护等技术;在施工前进行严谨的设计、计算、论证,过程中对原材、工艺严格控制,精心组织,使本工程大体积混凝土施工一次获得成功;通过对同条件、标养试块的检验,60d强度全部达到设计要求,且整个底板均未出现裂缝。 关键词:大体积;钻孔灌注桩;砼施工技术 Abstract: the engineering mass concrete configuration with double mixing technology, optimize the mix, high performance water reducing agent PCA application, etc, to reduce the hydration heat; At the same time the application of mass concrete crack control, temperature monitoring and maintenance technology; Before the rigorous in construction design, calculation, demonstration, in the process of raw material, process strict control, elaborate organization, makes this mass concrete construction project a success; Through to the same conditions, standard keep test blocks inspection, 60 d all strength to meet the design requirements, and the whole floor all did not crack. Keywords: big volume; Bored piles; Concrete construction technology 1.工程概况 本工程主楼地下室基础为钻孔灌注桩整板基础,整体呈扇形,面积约为2335㎡,整体厚度达到2.6m,核心筒局部厚度达到8.2m,一次砼浇筑总方量为7733m3(其中底板板低标高以下砼方量为1500m3),其强度等级为C35 (P6),导墙为C55 (P6)。主楼底板如下图所示。 2.工程难点 ①、为了保证底板有较好的受力性能,设计要求一次性连续浇筑砼,施工难度较大; ②、底板底板配筋为 28@150,上下各三层双层双向,中间位置设置了

对大体积混凝土施工难点的分析

对大体积混凝土施工难点的分析 发表时间:2018-09-05T15:57:36.883Z 来源:《建筑学研究前沿》2018年第10期作者:张鸾[导读] 近十几年来,由于高层建筑的发展,其基础多采用了箱基、筏基等大体积混凝土。 黑龙江省哈尔滨市 150028 摘要:目前,国内大型工业和民用建筑的比例不断增加,30层以上的高层楼房已经比较普遍,随着建筑高度增加,高层建筑地下室的底板一般较厚,有的已经达到2m以上。因此高层建筑基础底版均为大体积混凝土,而大体积混凝土施工的主要技术难点为温度裂缝的控制问题。 关键词:建筑工程;大体积混凝土;施工难点 一、建筑工程大体积混凝土的特性近十几年来,由于高层建筑的发展,其基础多采用了箱基、筏基等大体积混凝土,具有以下几个特点:①混凝土设计强度较高,单方水泥用量较多,水化热引起的混凝土内部温度较一般混凝土要大的多;②结构断面内配筋较多,整体性要求较高;③基础结构大多埋置地下,虽然受外界温度变化的影响较小,但要求抗渗性能较高。因此,如何控制混凝土的内外温差和温度变形而造成的裂缝,提高混凝土的抗渗、抗裂和抗侵蚀性能,是建筑工程大体积混凝土施工中的一个关键问题。对大体积混凝土的温度控制,目前国内尚无正式规定,过去曾提出内外温1差应控制在20oC以内,近年来南方一些地区规定控制在25oC以内。宝钢工程的大体积混凝土施工,温度控制在30oC从国内的施工实践来看:混凝土的温升和温差与表面系数有关,单面散热的结构断面最小厚度在75㎝以上,双面散热在100㎝以上,水化热引起的混凝土内外最高温差预计超过25oC的混凝土结构,可按大体积混凝土施工。80年代以来,在全国一些大城市相继建造了一批高层建筑和高耸构筑物。这些建筑物的基础,都采用了大体积混凝土,通过这些工程的实践,促进了大体积混凝土施工技术的发展。 二、施工难点的分析 2.1混凝土浇筑温度难点混凝土出拌合机,经泵送、振捣等过程后的温度为浇筑温度,应控制在28℃以内。在每次混凝土开盘之前,必须严格控制混凝土原材料的温度,要量测水泥、粉煤灰、砂、石、水的温度,专门记录,计算其出机温度,并估算浇筑温度。当浇筑温度超过上述控制标准时,必须采取如下措施:混凝土泵管外用草袋遮盖,并经常洒水降温;砂、石料避免太阳暴晒;夏季施工时拌合水中加冰来降低水的温度;尽量利用夜间浇筑混凝土。冬期施工拌合水用锅炉加热,保证水的温度在10℃以上,确保浇筑温度在5℃以上。 2.2大体积混凝土浇筑施工难点根据混凝土配合比要求,跟踪检查进入现场的混凝土质量,现场试验人员应目测混凝土和易性、离析状况、混凝土用料规格,并按施工组织设计要求定时、定量抽查混凝塌落度。一旦发现异常情况,应提出暂缓该车或该批混凝土浇捣,并报总监理工程师处理。经常观察浇捣面混凝土状况,一旦发现混凝土有初凝前兆(用钢筋插入有明显孔洞),应及时督促施工方调整局部混凝土浇捣顺序,避免出现施工冷锋,施工现场重点注意以下部位。(1)根据温度变化及时落实已浇捣至设计标高部分的混凝土表面保温工作,保温塑料薄膜覆盖前必须完成二次泌水处理,减少混凝土表面裂缝,并浇水湿润。(2)基础承台混凝土浇筑过程中要采取措施,降低混凝土的入模温度,控制坍落度。控制坍落度的波动,不得加水,并要振捣密实。(3)混凝土浇捣方法从一个方向斜坡式分层连续浇捣,不留施工缝。(4)混凝土振捣采用上下、前后同时振捣的方法进行,即在混凝土浇筑点上下配备振捣棒操作工进行振捣。 2.3混凝土测温难点 在浇筑基础底板混凝土的时候应安排专人进行测温管的埋设,测温线的埋设必须依照布置图进行,埋设的过程中应保证测温管和钢筋之间绑扎牢固,防止出现损坏或者位移的现象。每组测温线中2根线都做上标记,方便进行区分。用塑料带将测温线绑扎牢固,要防止测温端头损坏或者受潮。现场应配比专职测温人员,应采取两班倒的原则。首先对于测温人应进行一定的相关培训以及做好技术交底工作;其次测温人员必须做到按时进行测温,不能出现遗漏或者做假的情况;最后测温记录必须要做好细致、清楚,在换班时候必须要将所有事项都交代清楚。在实际的测温中应保证连续测温,只有经过技术部门的确定之后才可以停止测温。如果在测温的过程中出现温差大于25℃的情况,应及时通知相关技术部门采取相应的措施。 2.4大体积混凝土的养护难点养护在大体积混凝土的施工中具有十分关键的作用。养护的目标在于保持恰当的湿度与温度,以较好控制混凝土的内外温差,保证混凝土强度的正常发展,避免产生裂缝。在大体积混凝土养护过程中,应注意保湿、保温并徐缓降温。另外,大体积混凝土的夏季施工应采用蓄水或者流水保护形式。蓄水法主要是在大体积混凝土的表面覆盖双层麻袋,并浇水湿润。在不同情况下,混凝土的养护时间略有不同:采用普通硅酸盐水泥或者矿渣硅酸盐水泥搅拌的混凝土,不得少于一周;对掺入缓凝型外加剂或者具备抗渗要求的混凝土,不能少于两周。应定期测量混凝土的表面与内部温度,以便及时调整养护方案。根据大量的实践经验表明,大体积混凝土的温差变化在72小时内的波动性最大,因此在72小时内应采取现场值班、不间断测量等方式,在测试中,要求记录混凝土的入模温度、测温时间、保温材料的覆盖状况、浇水养护时间、恢复保温时间以及特殊天气情况等。 三、大体积混凝土施工中应注意的几个问题 3.1泌水和浮浆问题 大体积混凝土施工,由于混凝土采取分层浇筑,上下层施工的间隔时间较长(一般为1.5h~3h,即控制在终凝前),因此各浇筑层易产生泌水层,采用泵送混凝土施工时,尤为严重。解决的办法是,可在结构四周侧模的底部开设排水孔,使多余的水分从孔中自然排走,或利用正式设计的集水坑或人为的“水潭”,将多余水分集中后用专门的软轴泵或隔膜泵抽水排出。对于墙体等竖向结构,可用调整配合比和坍落度的办法解决。 3.2后浇带的留置与处理

大体积混凝土施工方案(全)

和平里项目 大体积混凝土施工方案 编制: 审核: 审批: 编制单位:石家庄一建建设集团有限公司 二零一七年十一月

目录 一、编制依据------------------------------------2 二、工程概况-----------------------------------2 三、大体积混凝土施工采取的防裂措施-------------2 四、混凝土的水化热温升与应力的计算-------------4 五、施工部署-----------------------------------4 六、施工方法-----------------------------------6 七、应急措施-----------------------------------8 八、质量标准-----------------------------------9 九、安全环保措施-------------------------------11 十、附图---------------------------------------13

一、编制依据 (1)和平里住宅项目1#住宅楼施工图纸 (2)《混凝土结构设计规范》(GB50010-2010)(2015年版) (3)《混凝土结构工程施工规范》(GB50666-2011) (4)《混凝土结构工程施工质量及验收规范》 (GB50204-2015) (5)《普通混凝土配合比设计规程》JGJ55-2011 (6)《建筑工程施工质量验收统一标准》(GB50300-2013) (7)《建筑地基基础工程施工质量验收规范》(GB50202-2002) (8)《大体积混凝土施工规范》GB 50496-2009 二、工程概况 工程概况表 本工程大体积混凝土施工正值春夏交替季节,这给施工带来了一定的难度。 三、大体积混凝土施工采取的防裂措施

基础大体积混凝土施工方案

基础大体积混凝土施工方案 1、编制依据 1、上海中房设计有限公司设计图。 2、《混凝土结构施工质量验收规范》(GBJ50204-2002) 3、《施工现场临时用电安全技术规程》 4、《建筑施工作业安全技术规范》 2. 工程概况 2.1工程位置及周围环境 依云伴山四标段工程位于大连市长兴岛,属于剪力墙结构,27#楼地上28层,地下3层,建筑总面积20750平方米,标准层层高2.9米,总工期 540 天。 本工程由大连力达置业有限公司投资建设,上海中房建筑设计有限公司设计,大连泛华建设工程监理有限公司监理,南通三建集团组织施工。本工程为剪力墙结构,基础底板采用条形基础及筏板基础。 2.2基础底板结构形式及工程量 本工程住宅楼基础底板为筏板式基础,其中筏板基础厚度为1000mm,底板底标高为-9.1米,筏板顶面标高为-8.1米。底板砼强度等级为C30P6,砼浇筑方量总计约960m3 。采用商品予搅拌砼泵送施工。

3、施工准备 3.1底板砼浇筑各项工作的人员安排 底板砼施工劳动力组织 项目经理部对底板大体积砼的浇筑、养护等各项工作做出总部署,配备两套人员,管理、监督控制砼的施工过程、施工顺序、底板砼的施工质量。 底板砼施工管理人员安排

3.2施工现场平面布置 3.2.1作业场地 底板砼浇筑拟采用汽车泵浇筑筏板。 3.2.2现场临水、临电、已接驳完毕。 3.3施工机械准备 机械设备一览表 3.4技术准备 3.4.1施工技术人员熟悉图纸,了解设计意图。 3.4.2对水准点标高进度复测,放出底板控制标高。 3.4.3做好各种原材料的取样检验和试验,砼强度试配。 3.4.4编制底板工程的施工预算,为备料提供数据。 3.4.5完成施工技术方案及安全技术的交底工作。 3.5材料准备 3.5.1按照规范和设计要求绑扎完底板钢筋和墙、柱插筋,并验收合格。 3.5.2支设好集水坑处模板、地下室外墙400高导墙模板。 3.5.3砼养护所需塑料薄膜、草袋等材料按计划组织进场。
